装饰装修转换层解决方法
(完整版)吊顶转换层方案
一、编制依据《建筑装饰装修工程质量验收规范》GB50210-2001《建筑钢结构焊接技术规程》JGJ81-2002《施工现场临时用电安全技术规范》JGJ46-2005《建设工程质量验收统一标准》GB50300-2001邯郸文化艺术中心建筑专业蓝图邯郸文化艺术中心建筑专业施工图设计说明二、工程概况邯郸文化艺术中心楼层净空高度为400Omm至600Omm走廊、房间净空高度为270Omm 至3500mm由此大部分吊顶高度超过1500mm根据规范要求,此种情况应在吊顶内设置反支撑或转换层以加强吊顶整体刚度。
我单位施工范围内吊顶做法主要是双层9.5 厚纸面石膏板和 1 5厚矿棉吸音板吊顶,每平米吊顶重量不超过25kg∕ m2(根据图集07CJ03-1 ,双层12厚纸面石膏板吊顶每平米重量),30× 3等边角钢(Q235)屈服强度为24kg∕mm2。
因竖向角钢吊点间距为3000mn× 1200mm吊顶重量取最大值25kg。
角钢吊杆荷载计算如下:1. 每根角钢吊杆与周边4块区域(1200mn× 1200mm相连接,承载每块区域的1/4荷载,由此可得,相当于每根角钢承受1200mm× 1200mm范围内的吊顶重量。
则每根角钢承受吊顶荷载=1.2×1.2×25=36kg2. 角钢及转换层自重由角钢吊杆和水平网架组成,角钢吊杆长度取2m吊杆承担的水平网架为相连接的4根水平角钢重量的1/2。
角钢吊杆及水平网架自重=(1.2+1.2+2 )× 1.373=6.04kg ,取 6.0kg(30× 3 角钢重量为 1.373kg/m)3.30 × 3角钢承载能力=截面面积×角钢抗拉强度=174mm× 24kg∕ mm2=4176kg。
4. 角钢吊杆总荷载=转换层自重+吊顶荷载=36+6=42kg v 4176kg结论:使用30× 3 角钢作为转换层吊杆,能够满足荷载要求。
吊顶转换层专项方案
一、方案概述本吊顶转换层专项方案针对建筑项目中吊顶转换层的施工要求,旨在确保吊顶转换层的安全、美观、实用,提高施工效率,降低成本。
本方案遵循《建筑装饰装修工程质量验收规范》GB50210-2001、《建筑钢结构焊接技术规程》JGJ81-2002等相关规范和标准,结合项目实际情况进行编制。
二、工程概况1. 项目名称:XX建筑工程2. 施工地点:XX市XX区XX街道3. 建筑面积:XX万平方米4. 结构形式:框架结构5. 吊顶转换层高度:XX米6. 吊顶转换层材料:9.5厚纸面石膏板和15厚矿棉吸音板三、施工工艺及措施1. 施工准备(1)材料准备:按照设计要求,准备9.5厚纸面石膏板、15厚矿棉吸音板、303等边角钢(Q235)等材料。
(2)工具准备:电钻、线锤、水平尺、钢卷尺、水平仪、切割机等。
(3)人员准备:施工人员需具备相关施工经验和技能,进行安全技术交底。
2. 施工工艺(1)测量放线:根据设计图纸,在顶板上弹线定位,吊点间距为3000mm×1200mm。
(2)打孔埋胀栓:根据定位使用电钻打孔,清孔后安装胀栓。
(3)安装角钢吊杆:将角钢吊杆安装在胀栓上,焊接固定。
(4)焊接转换层钢架:按照设计图纸,焊接转换层钢架,确保焊接质量。
(5)安装吊顶材料:将9.5厚纸面石膏板和15厚矿棉吸音板依次安装在转换层钢架上。
(6)涂刷防锈漆:对转换层钢架进行防锈漆涂刷。
(7)验收:对吊顶转换层进行验收,确保质量符合要求。
3. 施工注意事项(1)吊顶转换层施工过程中,注意安全防护,防止高空坠落。
(2)焊接作业时,确保焊接质量,防止火灾事故发生。
(3)吊顶材料安装过程中,注意保护材料表面,防止损坏。
四、质量控制1. 材料质量控制:严格按照设计要求,选用合格的材料。
2. 施工过程控制:严格执行施工工艺,确保施工质量。
3. 验收控制:对吊顶转换层进行严格验收,确保质量符合要求。
五、安全文明施工1. 施工现场设置安全警示标志,确保施工安全。
吊顶转换层实施方案
个人收集整理仅供参考学习---------------------------------一、编制依据《建筑装饰装修工程质量验收规范》GB50210-2001《建筑钢结构焊接技术规程》JGJ81-2002《施工现场临时用电安全技术规范》JGJ46-2005《建设工程质量验收统一标准》GB50300-2001邯郸文化艺术中心建筑专业蓝图邯郸文化艺术中心建筑专业施工图设计说明二、工程概况邯郸文化艺术中心楼层净空高度为4000mm至6000mm,走廊、房间净空高度为2700mm至3500mm,由此大部分吊顶高度超过1500mm,根据规范要求,此种情况应在吊顶内设置反支撑或转换层以加强吊顶整体刚度.b5E2RGbCAP我单位施工范围内吊顶做法主要是双层9.5厚纸面石膏板和15厚矿棉吸音板吊顶,每平米吊顶重量不超过25kg/mY根据图集07仃03-1,双层12厚纸面石膏板吊顶每平米重量),30X3等边角钢(Q235)屈服强度为24kg/mm2.因竖向角钢吊点间距为3000mmX1200mm.吊顶重量取最大值 25kg.角钢吊杆荷载计算如下:piEanqFDPw1.每根角钢吊杆与周边4块区域(1200mmX1200mm)相连接,承载每块区域地1/4荷载,由此可得,相当于每根角钢承受1200mmX1200mm范围内地吊顶重量.DXDiTa兆3d则每根角钢承受吊顶荷载=1.2X1.2X 25=36kg2.角钢及转换层自重由角钢吊杆和水平网架组成,角钢吊杆长度取2m,吊杆承担地水平网架为相连接地4根水平角钢重量地1/2. RTCrpUDGiT角钢吊杆及水平网架自重=(1.2+1.2+2)乂1.373=6.04卜8,取6.0kg(30X3角钢重量为1.373kg/m)3.30X3角钢承载能力=截面面积X角钢抗拉强度=174mm2 X24kg/mm2=4176kg.4.角钢吊杆总荷载=转换层自重+吊顶荷载=36+6=42kg<4176kg结论:使用30X3角钢作为转换层吊杆,能够满足荷载要求.三、施工部署(一)进度及劳动力计划1.进度计划(暂定)(1)空调机房、弱电机房、专业控制室等:3月1日至4月30日(2)办公室、化妆间、走廊等:3月10日至5月30日2.劳动力计划(暂定,依工期要求调整)(1)焊工:60人(2)木工:30人(3)小工:20人(二)主要工程量及部位需要安装转换层地吊顶面积约为10000 m2.由于房间结构层高度、吊顶高度、现场管线布置等因素制约,为满足吊顶施工,转换层类型分为A、B、C、D四种类型,每种类型构造如下:5PCZVD7HXA A类一30X30X3角钢横梁,横纵向间距均为1200, 30X30X3角钢吊杆,间距1200,适用于顶板距吊顶高度3000以内,吊顶上部管线较少.jLBHrnAILgB类一50X50X5角钢横梁,横纵向间距分别为3000、1200, 30X30X3角钢吊杆,间1 / 9 个人收集整理仅供参考学习---------------------------------------距1200,用于吊顶内风管宽度大于1200或管线排布过密,吊杆间距大于1200部位.xHAQX74J0XC类一50X5方钢管横梁,横纵向间距3000、1200, 50X50X5角钢吊杆,间距1200,用于屋面钢结构桁架板下吊顶.LDAYtRyKfED类一50X50X5角钢水平桁架,适用于吊顶上部管线已布满,无处安装吊杆或顶板距吊顶高度超高(3m以上)部位.Zzz6ZB2Ltk转换层安装部位具体分布如下(按转换层类型):1.使用D类区域:大剧院地下室-9.000m处(18-26轴/L-U轴)有矿棉板、石膏板及铝格片等吊顶做法地房间,如电话网络机房B1O-5907、通道B1O-3712等.dvzfvkwMI12.使用A类、B类区域:(1)博物馆地下一层-6.000m处(1-17轴/A-U轴)有矿棉板、石膏板及铝格片等吊顶做法地房间,如办公室 B1M-3302 等.rqyn14ZNXI(2)图书馆地下一层-6.000m处(27-43轴/A-U轴)FC板吊顶弱电机房等,如电话网络机房B1L-5904、网络机房 B1L-5907 等.EmxvxOtOco(3)博物馆一层(1-9轴/A-U轴)、大剧院一层(18-28轴/A-U轴)、城规馆图书馆一层(28-34 轴/A-U轴),包括宣教办公室1M-3302、普通中化妆间10-2327、消防控制中心10-5601、前室1L-3701等.SixE2yXPq53.使用C类区域:博物馆图书馆五层、六层(1-9轴/A-U轴、35-43轴/A-U轴),包括办公室5M-3301、空调机房5M-4901、中文过刊开架阅览室5L-1103、工具书开架阅览室6L-1101等.6ewMyirQFL 四、施工准备(一)技术准备:1.施工现场轴线、标高控制线已交接并完成校核复测.2.吊顶排版、深化、节点图纸齐全,具备指导施工条件.3.将吊顶图纸与机电专业图纸核对,及时发现相互影响地部位并协商解决.4.分析前后工序对转换层施工地影响,如出现问题则对工序进行适当调整.(二)材料准备:1.30X30X3 角钢、50X50X5 角钢、50X5 方钢管2.胀栓3.防锈漆4. “10吊杆(三)机具准备1.电焊机2.切割机3.电缆五、主要施工方法及措施(一)施工工序测量放线f打孔埋胀栓f安装角钢吊杆f焊接转换层钢架f涂刷防锈漆f验收(二)施工方法及措施1.测量放线:清理现场,复测轴线、标高线控制线,根据吊顶转换层深化图纸,在顶板上弹线定位,吊点间距为 3000mm X 1200mm. kavU42VRUs2.打孔埋胀栓:根据定位使用电钻打孔,清孔后将胀栓砸如孔中.2/ 9个人收集整理仅供参考学习--------------------------------3.安装角钢吊杆:将已开孔地30X30X3角码与角钢一端焊接(角钢长度根据吊顶高度确定),此端与顶板内胀栓连接拧紧.部分房间应顶板下布满管线,无法安装吊杆,或者房间跨度较大(超过2.5m),吊顶转换层高度较大地(如大剧院-9.000处房间)则需要在不影响天花标高地情况下,在墙面上设置直角三角形反支撑点,横向使用方钢管直接与支撑点焊接,具备设置吊杆条件地,方钢管要与吊杆栓接或焊接,如后附节点图.y6V3ALOS894.焊接转换层钢架:根据下图将角钢焊接形成装换层.转换层角钢末端用角码与墙体固定.转换层水平网架由30角钢组成,间距3000mm X1200mm,网架边缘部分距墙200mm设置30角钢边框,走廊等狭窄空间装换层必须形成“井”字框架体系以增加整体刚度.M2ub6vSTnP吊艰楠麟层分布副国@12003角钢30X30X@3000角钢30X30X3吊点@1200设置焊接反支撑角钢3 / 9仅供参考学习个人收集整理-------------------------------膨胀螺栓M12膨胀螺M12原结构板角码330 X 30 X @120030 X 3角钢做反支撑30X @1200角钢通长330 X 30 X @3000角钢通长30X 30X 3 W900@ 8#镀锌吊杆装饰吊顶位置线个人收集整理仅供参考学习30角钢做反支撑与楼板角码栓接@1500下部与方钢焊接方钢管50 一根与方钢焊接角钢@120055方钢管做斜撑与墙体圈梁与构造柱后置埋板焊接注:跨度大的房间须采用此节点做法,跨度小于2500房间可以去掉30角钢反支撑。
吊顶转换层施工方案
吊顶转换层施工方案XXX改造建设项目吊顶转换层施工方案一、项目概况本项目位于新疆维吾尔自治区第一师一团金银川镇,是一座综合活动中心。
改造建设项目的主要内容是对原有建筑进行改造和扩建,包括吊顶转换层的施工。
二、工程特点1.吊顶改造本项目的吊顶采用了新型的材料和设计方案,能够有效地提高室内空间的采光和通风效果,提高整个活动中心的舒适度和使用效果。
2.转换层建设转换层的建设是本项目的重点之一。
通过对原有建筑的改造和扩建,可以增加活动中心的使用面积,提高整个建筑的空间利用率。
三、施工方案1.吊顶改造施工方案吊顶改造采用了模块化设计,将整个吊顶分为多个模块,方便施工和维护。
同时,吊顶的安装采用了先安装后拆卸的方法,可以提高施工效率。
2.转换层建设施工方案转换层建设采用了先拆除后建设的方法,可以最大限度地减少对原有建筑的影响。
同时,施工过程中采用了先封顶后施工的方法,可以保证施工质量和安全。
四、总结本项目的吊顶改造和转换层建设是对原有建筑的全面提升和改造,能够满足活动中心的多种需求。
施工方案的合理性和可行性得到了充分的考虑和保证,可以确保项目的顺利进行和高质量完成。
主要设计依据:工程概况:本文主要介绍一个工程项目的施工安排和具体实施措施。
该项目包括分项工程概况、现场情况和转换层安装情况等方面的内容。
分项工程概况:该工程项目由多个分项工程组成,包括基础工程、主体结构、装饰工程等。
每个分项工程都有其特定的施工要求和技术措施。
现场情况:该工程项目的现场情况较为复杂,包括地形地貌、气候条件、周边环境等方面的因素。
这些因素对施工的影响需要进行综合考虑。
转换层安装情况:转换层是该工程项目的重要组成部分,其安装质量直接影响整个工程的稳定性和安全性。
因此,在施工过程中需要特别注意转换层的安装细节和技术要求。
施工安排:在进行工程施工前,需要制定详细的施工安排和计划。
这包括施工周期、人员配备、材料采购等方面的内容。
同时,还需要考虑到施工过程中可能出现的问题和应对措施。

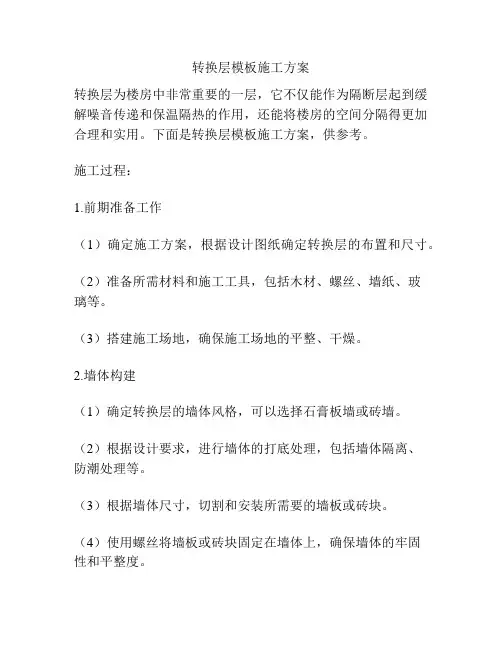

转换层模板施工方案
转换层模板施工方案转换层为楼房中非常重要的一层,它不仅能作为隔断层起到缓解噪音传递和保温隔热的作用,还能将楼房的空间分隔得更加合理和实用。
下面是转换层模板施工方案,供参考。
施工过程:1.前期准备工作(1)确定施工方案,根据设计图纸确定转换层的布置和尺寸。
(2)准备所需材料和施工工具,包括木材、螺丝、墙纸、玻璃等。
(3)搭建施工场地,确保施工场地的平整、干燥。
2.墙体构建(1)确定转换层的墙体风格,可以选择石膏板墙或砖墙。
(2)根据设计要求,进行墙体的打底处理,包括墙体隔离、防潮处理等。
(3)根据墙体尺寸,切割和安装所需要的墙板或砖块。
(4)使用螺丝将墙板或砖块固定在墙体上,确保墙体的牢固性和平整度。
3.地面施工(1)根据设计要求,选择合适的地板材料,如木质地板或强化地板。
(2)将地板材料切割成合适尺寸,并铺设在转换层的地面上。
(3)使用胶水或螺丝将地板固定在地面上,确保地板的平整度和牢固性。
4.天花板施工(1)选择合适的天花板材料,如石膏板或吊顶。
(2)根据转换层的尺寸,将天花板材料切割和安装在转换层的顶部。
(3)安装适当的灯具和空调等设备,确保转换层的照明和通风效果。
5.装饰处理(1)根据设计要求,选择合适的墙纸、玻璃、壁画等装饰材料。
(2)根据转换层的风格和功能,进行装饰材料的安装和处理。
(3)根据需要,安装合适的家具、书架、橱柜等。
施工注意事项:1.施工前需要对施工场地进行清理和检查,确保施工场地的平整和安全。
2.在施工过程中,要注意施工材料和工具的质量,确保施工质量和安全性。
3.在墙体施工时,要注意墙体的立正度和平整度,避免出现墙体倾斜或不平整的情况。
4.在地面施工时,要注意地板的防潮和保暖处理,避免地板受潮或变形。
5.在天花板施工时,要注意灯具和设备的安装位置和布置,避免安装不当导致的照明和通风问题。
6.在装饰处理时,要根据设计要求和功能需求,选择合适的装饰材料和家具布置,确保装饰效果和实用性。
吊顶转换层方案
吊顶转换层方案1. 简介吊顶转换层是指将原本普通的吊顶进行改造,使其可以实现更多的功能和效果。
吊顶转换层方案可以在提供装饰效果的同时,还能解决一些内部布局和功能需求上的问题。
本文将介绍吊顶转换层的设计原则、常见材料和施工流程,希望能为您在进行吊顶转换层改造时提供一些参考和指导。
2. 设计原则在进行吊顶转换层的设计时,需要考虑以下几个原则:2.1 功能性吊顶转换层需要根据实际需求来设计,例如可以增加隔音、隔热、防水等功能,或者安装照明、通风、消防设施等。
在设计时要确保吊顶转换层能够满足相关功能需求。
2.2 美观性吊顶转换层作为室内装饰的一部分,应该能够与整体室内风格相协调,同时还要考虑到吊顶转换层本身的美观性。
可以选择适合的材料和装饰方式来增强吊顶转换层的美观效果。
2.3 可持续性在设计吊顶转换层时,应该考虑到其使用寿命和后期维护成本。
选择耐用性好、易清洁和易维修的材料,可以减少以后的维护和更换成本,提高吊顶转换层的可持续性。
3. 常见材料吊顶转换层可以使用各种材料来进行改造和装饰,以下是一些常见的吊顶材料:3.1 石膏板石膏板是一种常见的吊顶材料,具有重量轻、施工方便、隔音效果好等优点。
可以根据需要来选择不同种类的石膏板,如防潮石膏板、防火石膏板等。
3.2 吊顶板吊顶板是一种专门用于吊顶装饰的材料,可以选择不同的颜色和质地来达到不同的装饰效果。
吊顶板一般较为轻便,适合安装在原吊顶上方进行改造。
3.3 吊顶砖吊顶砖是一种常见的吊顶材料,可以根据需要选择不同的规格和颜色。
吊顶砖耐久性较好,适合长期使用,并且具有较好的隔热和隔音效果。
3.4 吊顶板吊顶板是一种由多层纸板制成的材料,适用于吊顶装饰。
吊顶板的表面可以进行各种装饰处理,例如喷涂、贴饰等,可以实现不同的装饰效果。
4. 施工流程进行吊顶转换层的施工需要经过以下几个步骤:4.1 量取尺寸首先需要对原吊顶进行测量,并确定吊顶转换层的厚度和尺寸。
根据实际情况,可以选择相应的材料和施工方式。
反支撑吊顶转换层方案
反支撑吊顶转换层方案反支吊顶是一种基于装饰性关系的建筑装饰材料,它可以覆盖住建筑物内部的层次差异和施工缺陷,起到美化室内环境、改善声学效果和隔热保温等作用。
然而,在实际的建筑装修中,由于吊顶的沉重和粘性,使得改变吊顶的布局和形式变得很困难,很多时候只能局限于传统的装饰样式和传统的施工方式。
目前,注重艺术创新和功能应用的建筑装修越来越受到人们的关注,为了打破吊顶的传统限制,提出了反支撑吊顶转换层方案。
反支吊顶转换层方案是一种能够改变吊顶布局和形式的新建筑装饰方案,通过将支撑点转换到吊顶顶面上,使得吊顶能够呈现出更加自由多样的造型。
在进行反支撑吊顶转换层方案设计时,首先要对场地进行全面的调查和研究,了解建筑物的室内空间布局、功能需求和装修风格。
然后,根据吊顶的不同形态和材料特点,进行材料选择和造型设计。
常见的反支撑吊顶的材料有石膏板、铝板、金属网等,可以根据不同的需求选择适合的材料。
同时,根据室内的灯光布置和照明需求,进行照明方案的设计,使得吊顶的照明效果更加出众。
在施工过程中,反支撑吊顶转换层方案需要注意以下几点。
首先,要保证吊顶的结构稳定性和安全性,采用合理的支撑点布局和固定方式。
其次,要保证吊顶的材料和颜色与整体装修风格协调一致,注重装修效果和细节处理。
同时,要注意吊顶的维护和保养,定期进行清洁和修复,避免出现老化和损坏现象。
在应用方面,反支撑吊顶转换层方案可以在很多不同的场景下使用。
例如,室内空间较高的会议厅、大型商业中心、娱乐场所等。
通过采用不同材质的反支吊顶,可以实现不同的装修风格,如现代简约风格、欧式古典风格、东方文化风格等。
同时,反支撑吊顶还可以结合光、声、暖等技术,实现更多的功能需求。
总之,反支撑吊顶转换层方案是一种能够改变吊顶布局和形式的新建筑装饰方案。
通过合理的设计和施工,可以打破传统吊顶的限制,实现吊顶的更加自由多样的造型。
在实际应用中,可以根据场地的不同需求选择适合的材料和造型,使得吊顶的装修效果更加出众。
吊顶转换层实施方案
吊顶转换层实施方案吊顶转换层是指在原有吊顶的基础上进行改造,增加新的功能或美化效果的一种施工方式。
在实际装修中,吊顶转换层的施工方案需要综合考虑材料选择、工艺流程、安全环保等多个方面的因素,才能确保施工质量和效果。
下面将针对吊顶转换层的实施方案进行详细介绍。
首先,材料选择是吊顶转换层施工的关键。
在选择吊顶转换层的材料时,需要考虑材料的质量、防火性能、耐久性以及装饰效果等因素。
常见的吊顶转换层材料包括石膏板、PVC板、铝扣板等,根据实际需求和预算情况进行选择。
其次,施工工艺流程是确保吊顶转换层质量的重要保障。
在进行吊顶转换层施工时,需要按照规范的工艺流程进行操作,包括基层处理、材料切割和安装、接缝处理、表面装饰等环节。
特别需要注意的是,对于吊顶转换层的防水、防潮和防火处理,需要严格按照相关标准和规范进行操作,确保施工质量和安全性。
另外,安全环保是吊顶转换层施工过程中需要重点关注的问题。
在施工现场,需要严格遵守安全操作规程,做好施工现场的安全防护工作,确保施工人员和周边环境的安全。
同时,在材料选择和使用过程中,需要注意材料的环保性能,选择符合国家标准的环保材料,减少对室内空气质量的影响。
最后,施工验收是吊顶转换层施工结束后的重要环节。
在施工完成后,需要对吊顶转换层的质量进行全面验收,包括平整度、表面装饰效果、接缝处理等方面,确保施工质量符合设计要求和相关标准。
同时,还需要对吊顶转换层的安全性能进行检测,确保施工质量达到国家规定的安全标准。
综上所述,吊顶转换层的实施方案需要综合考虑材料选择、工艺流程、安全环保等多个方面的因素。
只有在严格按照规范操作、确保施工质量和安全的前提下,才能实现吊顶转换层的预期效果,为室内装修增添新的亮点。
建筑工程转换层施工方案
建筑工程转换层施工方案一、前言建筑工程转换层,是指原有建筑中的楼层进行改造,改变其原有的功能和结构形式,从而形成新的楼层。
建筑工程转换层需要进行综合设计、施工工艺和安全保障,同时还需要充分考虑施工过程中的材料选用、工艺流程、质量控制以及施工安全等问题。
本文从施工方案的角度对建筑工程转换层的施工进行详细的规划和设计,以确保施工质量并保障施工安全。
二、工程概况建筑工程转换层位于原有建筑楼层之上,通常需要将原有楼层的功能进行改变,或者对原有楼层的结构进行一定的调整。
在进行建筑工程转换层之前,我们需要对原有建筑的结构和功能进行详细的调研和分析,确保在改造过程中能够满足新的功能需求,同时不影响原有建筑的结构安全性。
在进行建筑工程转换层之前,需要做好以下几项准备工作:1. 对原有建筑的结构和设计进行详细的分析和了解,包括原有建筑的结构形式、主要承重墙体和柱构架、楼板结构等;2. 对新的功能需求进行详细的了解和调研,包括新的功能空间的大小、使用要求等;3. 完成转换层的详细设计方案,包括结构设计、建筑设计、给排水设计等。
三、施工方案1. 施工前准备(1)施工前的场地准备在进行建筑工程转换层之前,需要做好施工场地的准备工作。
包括清理施工现场、搭建临时施工设施、对原有建筑进行加固支撑等。
(2)施工前的材料准备准备好施工所需的各种材料,包括新的墙体材料、楼板材料、装修材料等。
(3)施工前的人力准备组织好具有丰富施工经验的施工人员,明确各自的岗位职责和工作任务。
2. 施工流程(1)拆除原有结构在进行建筑工程转换层之前,需要先对原有的墙体、楼板等结构进行拆除。
在进行拆除工作时,需要严格遵守相关的安全规定,确保拆除过程中不会对原有建筑结构造成影响。
同时,在拆除过程中需要对废弃物进行分类、清运,确保施工现场的整洁和安全。
(2)新结构的施工完成拆除原有结构之后,需要对新的结构进行施工。
包括新的墙体、楼板的建造工作。
在进行新结构施工时,需要严格按照设计要求进行施工,确保施工质量和施工工艺。
反支撑(吊顶转换层)方案
反支撑(吊顶转换层)方案三、施工准备一)技术准备:在吊顶施工前,项目部应组织技术人员进行现场勘测,确定吊顶的空间跨度、高度等基本参数,制定详细的施工方案,并严格按照国家规范GB-2001建筑装饰装修工程质量验收规范第六章吊顶工程的要求进行施工。
二)材料准备:项目部应按照设计要求,选用符合国家标准的吊顶材料,如龙骨、吊杆、吊卡等,并进行验收,确保材料质量符合要求。
三)机具准备:项目部应根据施工方案,配备适当的机具设备,如吊篮、升降机等,确保施工安全、高效进行。
四、主要施工方法及措施一)施工工序:吊顶施工的工序包括吊顶龙骨安装、吊杆安装、吊卡安装、吊顶板安装等。
在吊顶施工过程中,项目部应根据施工方案,严格按照施工工序进行施工,确保吊顶施工质量。
二)施工方法及措施:项目部应选用适当的施工方法和措施,如在吊顶施工过程中,应设置反支撑,确保吊顶安全可靠。
同时,应加强施工现场管理,确保施工安全、文明。
五、质量标准1.保证项目:吊顶施工应符合国家规范GB-2001建筑装饰装修工程质量验收规范第六章吊顶工程的要求,确保吊顶施工质量符合设计要求。
2.基本项目:在吊顶施工过程中,应严格按照设计要求和施工方案进行施工,确保吊顶的平整度、垂直度、水平度等指标符合要求。
六、安全措施在吊顶施工过程中,项目部应加强安全管理,落实安全责任,确保施工人员的人身安全。
同时,应配备适当的安全设施,如安全网、安全带等,确保施工安全。
七、文明施工项目部应加强施工现场文明施工管理,规范施工人员的行为,确保施工现场整洁、有序。
同时,应加强与周边居民的沟通,减少施工对周边环境的影响。
施工方案:___将在资中县城新区综合体进行装饰工程施工。
为确保施工质量,我们将遵守以下规范、规程和标准:《建筑工程质量管理条例》、《建筑装饰装修工程质量验收标准》(GB-2001)、《建筑工程施工质量验收统一标准》(GB-2013)和《建筑施工手册》。
同时,我们将按照公司的质量、安全、现场文明施工管理和各种工序工法的标准程序文件进行施工。
球形网架转换层内置提升吊顶施工工法(2)
球形网架转换层内置提升吊顶施工工法球形网架转换层内置提升吊顶施工工法一、前言球形网架转换层内置提升吊顶施工工法是一种用于建筑内部空间的装饰和实用化设计,通过球形网架结构和内置提升吊顶的方式,实现空间的分隔和提升效果。
本文将介绍该工法的特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析以及工程实例。
二、工法特点 1. 通过球形网架结构,提升空间的利用率,增加建筑内部空间的层次感和美观度。
2. 内置提升吊顶可以实现灯光、空调等设备的隐藏,提高空间的整体美观度。
3.工法简洁、施工周期短,适用于大型建筑和商业场所。
4. 具有较好的承重性能,可以满足建筑内部吊挂物体的需要。
三、适应范围该工法适用于高级别商业办公空间、会议厅、表演场所、酒店大堂等室内场所。
通过球形网架结构和内置提升吊顶,可以使空间更具层次感,满足高端商业场所对空间设计的要求。
四、工艺原理该工法通过球形网架结构和内置提升吊顶实现空间的提升效果。
球形网架结构具有较好的承重性能和稳定性,可以支撑和分隔空间。
内置提升吊顶则实现了对设备的隐藏和提升效果。
施工过程中,根据实际需求,在适当的位置搭建球形网架结构,并在其下方安装内置提升吊顶,完成对空间的改造和提升。
五、施工工艺1. 确定设计方案:根据实际需求确定球形网架结构的设计方案和内置提升吊顶的材料和样式。
2. 安装球形网架结构:按照设计方案,在适当的位置搭建球形网架结构,并进行稳定固定。
3. 安装内置提升吊顶:在球形网架结构下方安装内置提升吊顶,并进行固定和调整,以实现空间的提升效果。
4. 完成装饰效果:根据设计方案,对球形网架结构和内置提升吊顶进行装饰和美化。
六、劳动组织在施工过程中,需要组织合理的劳动力,包括具备相关施工经验和技术的工人,以及工程师和设计师的指导和协调。
合理的劳动组织可以提高施工效率和质量。
七、机具设备施工过程中需要使用的机具设备包括吊车、脚手架、电动工具等。
转换层规范要求
一、转换层规范要求
1、根据《建筑装饰装修工程施工质量验收规范》的6.1.11,吊杆与主龙骨末端的距离不大于300mm,大于300mm时应加吊杆。
当吊杆长度大于1.5m时,应设置反支撑。
当吊杆遇到设备时,应对吊杆进行调整和添加。
2、还规定适用于3m以上需要提供连接的转换层结构。
反撑的作用是当室内产生负风压时,控制天花板向.上移动。
当面板承受风荷载时,面板会上下浮动。
吊杆通常由6 ~ 10钢筋制成,可以控制面板的向下运动,但不能控制面板的向上运动。
反支撑可以支撑板面并防止其向上移动,从而控制板面的变形。
吊顶转换层施工要点
焊件。 表面气孔:焊条按规定的温度和时间进行烘焙,焊接区域必须清理干净,焊
接过程中选择适当的焊接电流,降低焊接速度,使熔池中的气体完全逸出。 焊缝夹渣:多层施焊应层层将焊渣清除干净,操作中应运条正确,弧长适当。
注意熔渣的流动方向,采用碱性焊条时,上须使熔渣留在熔渣后面。 2)方钢吊杆必须垂直。 2.4 标准节点图及优秀案例照片 (1)标准节点图
风管
膨胀螺栓
图 2-1 吊顶转换层遇单风管节点图
50*5 镀锌角钢 全丝吊杆 吊顶完成面
膨胀螺栓 风管
风管吊杆 图 2-2 吊顶转换层遇双风顶转换层节点三维图
2.2 施工要点 (1)测量放线:吊点间距应按设计要求。 (2)打孔埋膨胀螺栓:根据定位使用电钻打孔,清孔后钻入孔中。 (3)安装角钢吊杆:部分房间因顶板下布满管线,无法安装吊杆,或者房 间跨度较大(超过 2.5m),吊顶转换层高度较大的则需要在不影响天花标高的情 况下,在墙面上设置直角三角形反支撑点,横向使用方钢管直接与支撑点焊接, 具备设置吊杆条件的,方钢管要与吊杆栓接或焊接。 (4)焊接转换层钢架:间距应按设计要求,网架边缘部分距墙 200mm 设置 角钢边框,走廊等狭窄空间装换层必须形成“井”字框架体系以增加整体刚度。 (5)涂刷防锈漆:防锈漆应分三遍涂刷。 2.3 质量标准 参照国家规范《钢结构工程施工质量验收规范》GB50205-2018,《建筑钢结 构焊接规程》JGJ81-2002,《钢结构工程质量检验评定标准》GB50221-95,《钢材 力学及工艺性能试验取样规定》GB2975-82,《建筑工程施工质量验收统一标准》 (GB 50300-2013)等规范执行。 质量关键控制点 1)焊缝符合设计要求。 尺寸超出允许偏差:对焊缝长宽、宽度、厚度不足,中心线偏移,弯折等偏 差,应严格控制焊接部位的相对位臵尺寸,合格后方准焊接,焊接时精心操作。 焊缝裂纹:为防止裂纹产生,应选择适合的焊接工艺参数和施焊程序,避 免用大电流,不要突然熄火,焊缝接头应搭 10~15mm,焊接中不允许掰动、敲击
吊顶转换层标准做法
吊顶转换层标准做法
吊顶转换层标准做法是一种常见的室内装修方式,它可以有效地改变原有房间
的空间感,并为室内设计增添独特的风格。
以下是一些吊顶转换层的标准做法,供您参考。
首先,进行吊顶转换层的施工前,需要确保原有的天花板结构安全稳固。
如果
原有天花板出现严重的损坏或松动情况,需要进行修复或加固工作。
其次,选择合适的吊顶材料。
常见的吊顶材料包括石膏板、铝扣板、PVC板等。
根据房间的整体风格和需求,选择适合的材料进行吊顶转换。
材料的选取应考虑到防火、耐潮、防霉等特性。
接下来,进行吊顶转换层的具体施工。
首先,根据房间的尺寸和形状,制定出
合理的吊顶设计方案。
根据设计方案,进行材料的切割和加工。
然后,使用专业工具将吊顶材料固定在原有天花板上,以实现新的吊顶效果。
在安装过程中,应注意保持吊顶的平整度和水平度。
最后,进行吊顶转换层的装饰工作。
根据个人喜好和整体风格,选择适合的涂料、壁纸或其他装饰材料进行装饰。
注意要保持吊顶转换层与整体装修风格的协调统一。
吊顶转换层标准做法对于改善室内空间、增加居住舒适度和提升美观度都具有
重要意义。
在进行施工前,建议咨询专业装修公司或请专业施工团队进行施工,以确保施工质量和安全性。
请注意,以上仅为一般性的吊顶转换层标准做法介绍,具体情况仍需根据实际
需求和施工要求进行调整。
希望对您有所帮助!。
转换层专项施工方案
转换层专项施工方案转换层专项施工方案转换层专项施工是指将建筑物的普通层改造为办公区、商业区或公共区等特殊用途的施工过程。
该方案旨在通过合理的规划和施工措施,确保转换层专项施工的安全、高效和优质完成。
一、前期准备1. 进行项目调研和实地勘察,了解原建筑的结构和功能特点,并根据实际情况制定施工方案。
2. 编制详细的施工图纸和技术方案,并提交给有关部门审批。
3. 成立项目管理团队,明确各个职能部门的责任分工,并制定相应的施工计划和安全措施。
二、施工准备1. 安排物资采购和供应,确保施工所需的材料和设备及时到位。
2. 按照工程要求进行施工设备的安装和调试,确保施工设备的正常运行。
3. 搭建必要的施工平台和安全设施,确保工人的安全和施工的顺利进行。
三、施工流程1. 拆除原有装修和设施:根据施工图纸的要求,进行拆除原有的隔墙、天花板、地板等装饰和设施。
2. 建造新的隔墙和吊顶:根据施工图纸的要求,进行新的隔墙和吊顶的施工,确保符合设计规范。
3. 安装新的设备和设施:根据施工图纸的要求,进行新的设备和设施的安装和调试,确保其正常运行。
4. 进行装修和精装饰:根据施工图纸的要求,进行新的装修和精装饰工程,包括地面铺设、墙面涂料、门窗安装,电路和照明设施等。
四、安全措施1. 在施工现场设置明显的安全警示标志,保持施工现场的整洁有序。
2. 严格遵守施工工艺和操作规程,确保施工过程的安全和质量。
3. 进行施工现场的定期检查和巡视,发现问题及时处理,确保施工安全和质量。
五、施工质量控制1. 严格执行施工图纸和施工规范,确保施工质量符合设计要求。
2. 在施工过程中进行质量检查和验收,及时发现和纠正施工中的质量问题。
3. 定期进行施工质量评估和改进,总结经验教训,提高施工质量和效率。
六、验收和竣工1. 完成施工后,进行项目的整体验收和竣工手续办理,确保项目的合规和安全使用。
2. 编制施工总结和验收报告,记录施工过程和成果,用于后续的维护和管理。
转换层专项施工方案
转换层专项施工方案一、背景介绍随着建筑结构的不断演进,转换层在建筑中扮演着重要的角色。
转换层专项施工方案主要针对建筑中的转换层进行详细规划和施工安排,以确保建筑结构的稳定性和安全性。
本文档将详细介绍转换层的施工步骤、材料选用、工作流程和质量控制等内容。
二、施工步骤1.局部拆除:根据设计要求,对原有结构进行局部拆除,包括墙体、地面和天花板等。
2.加固处理:根据结构设计要求和现场实际情况,对原有结构进行加固处理,包括加固柱、加固梁和加固板等。
3.敷设管道:根据建筑功能要求,对转换层进行管道敷设,包括水管、电缆和通风管道等。
4.墙体施工:根据设计要求,对转换层墙体进行新建或修复,包括砌块墙体和砂浆抹灰等。
5.地面处理:根据设计要求,对转换层地面进行处理,包括防水层、保温层和地板铺设等。
6.天花板安装:根据设计要求,对转换层天花板进行安装,包括石膏板吊顶和吸音板等。
7.精装修:根据建筑功能和设计要求,对转换层进行精装修,包括地面铺设、墙面刷漆和门窗安装等。
三、材料选用1.构造材料:根据建筑结构需求,选用高强度混凝土、钢筋和钢板等,以保证转换层的结构稳定和安全性。
2.管道材料:选用符合国家标准和建筑要求的PVC管道、铜管和钢管等,以确保管道的正常运行和使用寿命。
3.地面材料:根据建筑功能需求,选用防水地砖、地板和地毯等,以满足转换层的使用需求。
4.天花板材料:选用石膏板、铝合金天花和吸音板等,以提高转换层的室内环境和舒适性。
5.精装修材料:根据设计要求,选用瓷砖、涂料和木材等,以打造转换层的美观和实用性。
四、工作流程1.施工准备:确定施工队伍、采购材料和准备施工设备等。
2.施工图纸编制:根据设计要求,制作转换层的施工图纸,以指导施工工作。
3.施工组织:根据施工图纸和项目进度,组织施工人员进行各项工作。
4.施工过程管控:监督和控制施工过程中的质量、安全和进度等,进行现场巡查和评估。
5.施工交付:完成转换层的施工任务,经验收合格后交付给建设方。
装饰装修转换层方案
装饰装修转换层方案施工部位为有吊顶的房间,下面介绍了1.1.1型钢转换层的施工方案。
1.1.1.1施工准备施工前需要准备好材料和机具,确保技术参数满足国标和图纸较高标准。
机具应备有电焊机、切割机、扫帚、剪刀、皮卷尺、小线绳、粉笔、消防器材等。
作业条件包括安装完顶棚内的各种管线及设备,确定好灯位、通风口及各种露明孔口位置,各种材料全部配套备齐,且复试合格,顶棚罩面板安装前应做完墙、地湿作业工程项目,搭好顶棚施工操作平台架子。
1.1.1.2工艺流程工艺流程包括测量放线打孔埋胀栓、安装角钢吊杆、焊接转换层钢架、验收涂刷防锈漆。
1.1.1.3施工要点施工要点包括测量放线、打孔埋胀栓、安装角钢吊杆、焊接转换层钢架。
具体而言,需要清理现场,复测轴线、标高线控制线,根据吊顶转换层深化图纸,在顶板上弹线定位,吊点间距为3000mm×1200mm。
根据定位使用电钻打孔,清孔后将胀栓砸如孔中。
将已开孔的50×50×5角码与角钢一端焊接,此端与顶板内胀栓连接拧紧。
对于部分房间应顶板下布满管线,无法安装吊杆,或者房间跨度较大(超过2.5m),吊顶转换层高度较大的则需要在不影响天花标高的情况下,在墙面上设置直角三角形反支撑点,横向使用方钢管直接与支撑点焊接,具备设置吊杆条件的,方钢管要与吊杆栓接或焊接,具体是否需要设置三角反支撑点,需要在现场实测实量后确定,如需设置参考此节内容,部分无法生根的型钢转换层可根据现场实际情况墙面生根用穿墙螺栓连接。
根据下图将角钢焊接形成装换层。
转换层角钢末端用角码与墙体固定。
转换层水平网架由50角钢组成,间距3000mm×1200mm,竖向构件间距亦为3000mm×1200mm,网架边缘部分距墙200mm设置50角钢边框,走廊等狭窄空间装换层必须形成“井”字框架体系以增加整体刚度。
1.1.1.4成品保护措施施工完成后需要晾放24小时至48小时(具体时间视环境温度而定,一般情况下,温度愈高所需时间愈短)。
装饰装修反支撑做法
装饰装修反支撑和转换层的做法
02 转换层做法
转换层就是当吊杆过长而反支撑无 法满足规范要求,或吊顶空间过大, 又或者吊杆与机电设备碰撞造成吊 杆间距过大时,需要用到的吊顶内 部钢架,目的同样是让吊顶避免气 流引起的动不稳定。
综上所述,反支撑和转换层之间是 约等于的关系(反支撑≈转换层), 只是适用的空间有所不同,目的都 是为了:缩短吊杆长度保证吊顶安 全和方便吊顶空间内设备管道的排 布。 只不过转换层是大面积使用,反支 撑是局部使用,而且两者几乎不会 出现在同一个空间中。
装饰装修反支撑和转换层的做法
02 转换层做法
当吊顶内部空间大于2.5m时,(或反支撑垂直长度>1500mm时)应该设置转换层;
转换层的吊杆采用角钢、槽钢等刚性构件,杆端与楼板底面可靠连接
装饰装修反支撑和转换层的做法
02 转换层做法
根据前面提到的内容可以 知道,反支撑/转换层的 做法就是为了让吊杆的长 度不大于1500mm,那么 转换层的做法也可以做成: 吊杆+角钢+吊杆,这种 做法相对全钢架转换层更 节约成本,实际应用中更 灵活。
装饰装修反支撑和转换层的做法0 反支撑做法主龙骨拉结法(主龙骨拉结法适用于吊杆长度超过1.5m且小于2.5m时)
装饰装修反支撑和转换层的做法
01 反支撑做法
倒三角法是在吊杆长度超过1.5m且小于2m时适用。安装间距 在2m以内,围绕某一中心呈梅花形分布,且不应设置在同一直 线上。反支撑间距不大于3640mm,距墙不大于1800mm。
装饰装修反支撑和转 换层的做法
装饰装修反支撑和转换层的做法
目录
01 02
03
反支撑做法 转换层做法 马道做法
装饰装修反支撑和转换层的做法
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
1.1.1型钢转换层施工方案施工部位:有吊顶的房间1.1.1.1施工准备1)材料准备50×50×5角钢,胀栓,防锈漆材料技术参数满足国标和图纸较高标准。
2)机具准备一般应备有电焊机、切割机、扫帚、剪刀、皮卷尺、小线绳、粉笔、消防器材等。
3)作业条件①安装完顶棚内的各种管线及设备,确定好灯位、通风口及各种露明孔口位置。
②各种材料全部配套备齐,且复试合格。
③顶棚罩面板安装前,应做完墙、地湿作业工程项目。
④搭好顶棚施工操作平台架子。
1.1.1.2工艺流程1.1.1.3施工要点1)测量放线清理现场,复测轴线、标高线控制线,根据吊顶转换层深化图纸,在顶板上弹线定位,吊点间距为3000mm×1200mm。
2)打孔埋胀栓根据定位使用电钻打孔,清孔后将胀栓砸如孔中。
3)安装角钢吊杆将已开孔的50×50×5角码与角钢一端焊接(角钢长度根据吊顶高度确定),此端与顶板内胀栓连接拧紧。
部分房间应顶板下布满管线,无法安装吊杆,或者房间跨度较大(超过2.5m),吊顶转换层高度较大的则需要在不影响天花标高的情况下,在墙面上设置直角三角形反支撑点,横向使用方钢管直接与支撑点焊接,具备设置吊杆条件的,方钢管要与吊杆栓接或焊接,具体是否需要设置三角反支撑点,需要在现场实测实量后确定,如需设置参考此节内容,部分无法生根的型钢转换层可根据现场实际情况墙面生根用穿墙螺栓连接。
4)焊接转换层钢架根据下图将角钢焊接形成装换层。
转换层角钢末端用角码与墙体固定。
转换层水平网架由50角钢组成,间距3000mm×1200mm,竖向构件间距亦为3000mm×1200mm,网架边缘部分距墙200mm设置50角钢边框,走廊等狭窄空间装换层必须形成“井”字框架体系以增加整体刚度。
转换层平面布置图转换层剖面图5)涂刷防锈漆涂刷灰色防锈漆,分三遍涂刷。
6)验收转换层完成后报总包、监理、业主单位验收。
1.1.1.4成品保护措施:晾放24小时至48小时(具体时间视环境温度而定,一般情况下,温度愈高所需时间愈短)。
高温天气下,防水层应防止暴晒,可用遮阳布或其他物品遮盖。
1.1.1.5质量要求1)保证项目①焊接材料应符合设计要求和有关标准的规定,应检查质量证明书及烘焙记录。
②焊工必须经考试合格,检查焊工相应施焊条件的合格证及考核日期。
③Ⅰ、Ⅱ级焊缝必须经探伤检验,并应符合设计要求和施工及验收规范的规定,检查焊缝探伤报告。
④焊缝表面Ⅰ、Ⅱ级焊缝不得有裂纹、焊瘤、烧穿、坑等缺陷。
Ⅱ级焊缝不得有表面气孔、夹渣、坑、裂纹、电擦伤等缺陷,且Ⅰ级焊缝不得有咬边、未焊满等缺陷。
2)基本项目①焊缝外观:焊缝外形均匀,焊道与焊道、焊道与基本金属之间过渡平滑,焊渣和飞溅物清除干净。
②表面气孔:Ⅰ、Ⅱ级焊缝不允许;Ⅲ级焊缝每50mm长度焊缝内允许直径≤0.4t;且≤3mm气孔2个;气孔间距≤6倍孔径。
③咬边:Ⅰ级焊缝不允许。
Ⅱ级焊缝:咬边深度≤0.05t,且≤0.5mm,连续长度≤100mm,且两侧咬边总长≤10%焊缝长度。
Ⅲ级焊缝:咬边深度≤0.lt,且≤lmm。
3)允许偏差项目,见下表2角焊缝焊角尺寸hf≤6 0~+1.5 检查(mm) hf>6 0~+3焊缝余高hf≤6 0~+1.5(mm) hf>6 0~+33组合焊缝T形接头,十字接头、角接头>t/44焊角尺寸起重量≥50t,中级工作制吊车梁T形接头t/2且≯10注:b为焊缝宽度,t为连接处较薄的板厚,hf为焊角尺寸。
1.1.1.1转换层验算书(最终以设计院审核通过的验算书为准)1、竖向构件的验算1)吊顶荷载计算A、计算单元:角钢吊杆及水平网架自重=(3+1.2+2.8)×3.77=26.39kg,取26.4kg(50×5角钢重量为3.77kg/m)B、轻钢龙骨吊顶自重取0.15KN/m2。
C、型钢转换层自重取0.073KN/㎡N=1.35×(0.15+0.073)×1.2×3.0=1.084KNL50*50*5截面面积每米重量4.803.771.4211.217.903.131.5317.795.031.924.632.562.31.9820.92)竖向构件强度、刚度及焊缝强度验算①竖向构件自身的强度验算:㎡/1171.25f ffu㎡/7.2277.4/084.1/y n KN KN A N =≤===•σ②竖向构件的刚度验算:[]3506.2898.0/28i /l 0=≤===λλ lo :计算长度取2.8m i :回转半径取0.98cm③5#角钢(型号为50×50×5)下端角焊缝强度计算:该处为正面角焊缝,根据钢结构规范:[]23/67.42)4250()47.0(/10084.1/mm N l h N w e f =⨯⨯-⨯⨯⨯==σ 2/2.19516022.1mm N f wt f =⨯=<β,eh :焊脚尺寸f h 取1.5t ~t 之间,保守取4mm ,由于为直角焊缝故乘以0.7系数 w l :焊缝计算长度取l-2e h ,(50-2x4)x2 故,角钢下端焊缝强度满足要求。
④5#角钢(型号为50x50x5)上端与预埋件间焊缝强度计算:该处为侧面角焊缝,根据钢结构规范: []23/67.42)4250()47.0(/10084.1/mm N l h N w e f =⨯⨯-⨯⨯⨯==τ2/160mm N f wt =<,eh :焊脚尺寸f h 取1.5t ~t 之间,保守取4mm ,由于为直角焊缝故乘以0.7系数。
w l :焊缝计算长度取l-2e h ,(50-2x4)x2 故,角钢上端与预埋件间焊缝强度亦满足要求。
结论:使用50×5角钢作为转换层吊杆竖向,能够满足强度、刚度要求。
2、膨胀螺栓承载力验算与结构的连接方式采用两个M8的膨胀螺栓,尺寸8*80 单个螺栓的荷载设计值为NSD=1.084/2=0.542KN fcu,k=26.81)锚栓受拉钢材破坏计算:本条计算主要根据《JGJ 145 - 2013混凝土结构后锚固技术规程》第6.1.1、6.1.2条①锚栓钢材破坏受拉承载力标准值 NRk,s = As x fstk=23.94KN ②锚栓钢材破坏受拉承载力分项系数γRs,N=1.3③锚栓钢材破坏受拉承载力设计值 NRd,s =NRk,s/γRs,N=18.41KN ④地震作用下锚固承载力降低系数k=1⑤经安全性及地震荷载系数系数调整之后单个螺栓钢材破坏受拉承载力设计值NRd,s=16.74KN⑥判断NSD是否小于NRd,s,即锚栓的拉力设计值是否小于锚栓钢材破坏受拉承载力设计值:满足要求⑦设计荷载效应与材料承载能力的比值(应力比):0.042)混凝土锥体受拉破坏验算:本条计算主要根据《JGJ 145 - 2013混凝土结构后锚固技术规程》第6.1.3~6.1.9条①开裂混凝土单根锚栓受拉,理想混凝土锥体破坏时的受拉承载力标准值N0RK,c =7.0*(fcu,k)0.5 *(hef)1.5=21.56KN②混凝土锥体破坏时理想临界边长SCr,N = 3hef=252.00 mm③理想化破坏锥体投影面面积A0C,N =S2Cr,N =63504.00mm2④根据螺栓及连接板确定的破坏锥体投影面面积AC,N=131947.20mm2⑤两个螺栓AC,N =(C1+S1+0.5*SCr,N) x SCr,N=131947.2 mm2⑥螺栓至连接板最小边距C对受拉承载力的影响系数ψs,N=0.7+0.3*Cmin / CCR,N≤1.0(CCR,N取1.5*hef)=131947.20mm2⑦表层混凝土因密集配筋剥离对受拉承载力的影响系数ψre,N=0.5+hef/200≤1.0⑧外拉力N相对于群锚重心的偏心距eN=0.00⑨荷载偏心对受拉承载力的影响系数ψce,N=1/(1+2eN/Scr,N) =1.00⑩混凝土锥体破坏受拉承载力分项系数γRc,N=3.00⑪混凝土锥体破坏时混凝土结构受拉承载力标准值NRk,c=N0RK,c*AC,N/A0C,N*ψs,N*ψre,N*ψce,N=53.37KN⑫混凝土锥体破坏时受拉承载力设计值 NRd,c =NRk,c / rRc,N=17.79KN⑬经安全性及地震荷载系数系数调整之后混凝土锥体破坏时受拉承载力设计值NRd,c= NRd,c/(γ0*γRE)= 16.17KN⑭判断NSD是否小于NRd,c,即锚栓的拉力设计值是否小于混凝土锥体破坏时受拉承载力设计值:满足设计⑮设计荷载效应与混凝土锥体破坏破坏承载能力的比值(应力比):0.083、水平构件验算选取主龙骨受荷载最不利位置计算:即在主龙骨中点位置承受面板及副龙骨传递来的集中力荷载和主龙骨自身重力的均布荷载。
1)荷载计算受力单元长度:a=3000mm受力单元宽度:b=1200mm面板及安装龙骨重量:ρ1:=15KG/㎡主龙骨自重:ρ2:=6KG/㎡该受力单元面板及安装龙骨重力:G1:=ρ1 x a x b x g=15 x 3 x 1.2 x 10=540N 该单元主龙骨重力:G2:=ρ2 x a x b x g=6 x 3 x 1.2 x 10=216N主龙骨受集中力荷载标准值:Fk1=G1=0.54kN主龙骨自身重力均布线荷载标准值:Fk2=G2/a=0.072KN/m由于型钢转换层主龙骨受力模型受重力为控制作用:重力荷载分项系数:Ψ1=1.35主龙骨受集中力荷载设计值:Fd1=Ψ1 x Fk1=1.35x0.54=0.792KN主龙骨自身重力均布荷载标准值:Fd2=Ψ1 x Fk2=1.35x0.072=0.0972KN集中力产生的最大弯矩值:Mmax1=Fd1 x a/4=0.594KN/m重力产生最大弯矩值:Mmax2=Fd2 x a2/8=0.109KN/m主龙骨受到的最大弯矩值:Mmax=Mmax1+Mmax2=0.703KN∙m2)水平构件荷载强度验算主龙骨强度校核塑性发展系数:γ=1.05抗弯模量:Wx=7200mm强度验算:δ=Mmax/γ/Wx=92.99N/mm2<215N/ mm2故水平构件强度验算符合设计和规范要求!!!3)主龙骨挠度校核弹性模量:E=2.06x105N/㎜2惯性矩:I=209000㎜4挠度验算:Fmax=Fk1*a3/48/E/I+5Fk2*a4/384/E/I=540*30003/48/2.06x105/209000+5*72*30004/1000/384/2.06x105/209000 =6.72+1.76=8.48mm<10mm故挠度验算符合设计和规范要求。
