煤矸石空心砖砌体现场施工方法
煤矸石空心砖砌筑交底
![煤矸石空心砖砌筑交底](https://img.taocdn.com/s3/m/c3094788168884868662d607.png)
技术交底编号工程名称阜阳市颍东区职教中心工程交底日期2021年9月15日施工单位中十冶公司分项工程名称砌体交底概要煤矸石空心砖的砌筑施工工艺及技术要求交底内容:一、施工准备1、主要资料:MU5煤矸石空心砌块、一般水泥、中砂、白灰等。
、主要机具:起落机、搅拌机、劳动车、计量工具等。
、作业条件:1〕主体砼结构施工完成,已查收合格。
2〕进场资料的型号、规格、数目和堆放地点,能知足施工要求。
3〕丈量放线及基底质量,均查收合格。
〔4〕M5混淆沙浆配合比经试验室确立:水泥:砂:白灰:水〔自来水〕=1:::。
二、施工工艺1、工艺流程:校核轴线→拌合沙浆→排砖撂底→挂垂直线、拉水平线→砌筑→门过梁支模→顶部砌筑→自验。
2、查对边线:依据各层建筑平面图纸用卷尺查对墙边线,确立正确无误。
3、拌合沙浆:沙浆采纳机械搅拌,严格按配合比投料;每罐投料水泥50kg、砂302kg、白灰、水,稠度为30—50mm。
投料次序为:砂→水泥→白灰→水〔自来水〕,搅拌时间许多于3分钟。
采纳卷扬机垂直运输,手推车水平运输。
4、排砖撂底:砌体以200×240×115mm砌块为主,用反砌法砌筑,从转角处向一侧全顺砌筑。
内外墙同时砌筑,纵横墙交织搭砌。
上下皮空心砖要错缝,交接处咬槎搭砌,搭接长度不得不小于90mm。
门窗洞口双侧用实心砖砌筑。
砌筑前先干砖排活,门窗口按砖的模数合理安排,砖模数相差3cm之内的可调整洞口地点。
应在墙的转角处、丁字交界处和砖垛与墙体交结处上下皮砖平均搭砌,排砖缺少整砖时,采纳实心砖补足,应注意灰缝的横平竖直、摆砌平均。
砖砌体的水平灰缝审查人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当成分项工程施工技术交底时,应填写“分项工程名称〞栏,其余技术交底可不填。
技术交底编号工程名称阜阳市颍东区职教中心工程交底日期2021年9月15日施工单位中十冶公司分项工程名称砌体交底概要烧结煤矸石空心砖的砌筑施工工艺及技术要求交底内容:控制在10mm,不可以小于8mm,也不该大于12mm;竖向灰缝要填满沙浆,控制在10mm,不能出现瞎缝、透明缝;沙浆饱满度不可以低于80%。
煤矸石空心砖填充墙砌筑施工方案
![煤矸石空心砖填充墙砌筑施工方案](https://img.taocdn.com/s3/m/cc4e82e96f1aff00bed51e8a.png)
蒙城县龙盛状元府工程(1#、2#、3#、5#、6-13#、15-18#及地库)砌体工程施工方案合肥建工集团有限公司二〇一六年五月目录一、编制依据 (3)二、工程简况3三、施工方法4四、质量检查7五、质量保证措施 (7)六、成品保护措施 (9)七、安全文明施工 (9)一、编制依据1.主要依据1.1 蒙城县龙盛状元府工程施工组织设计及设计图纸1.2 建筑工程施工质量验收统一标准(GB50300-2013)1.3 砌体结构工程施工规范(GB50924-2014)1.4 砌体结构工程质量验收规范(GB50203-2011)1.5 住宅工程质量通病防治技术规程(DB34/1659-2012)二、工程简况蒙城县龙盛状元府工程(1-5#、6-13#、15-18#楼及地库)总建筑面积约19万m2,墙体使用材料见下表:工程组织机构三、施工方法1、材料1.1、墙体材料的品种、规格、强度等级等相关性能应符合设计要求,应有产品合格证明文件和现场复验报告。
严禁使用国家明令禁止、淘汰的产品。
1.2、砌筑砂浆使用水泥进场前,应分批对其强度、安定性进行复验。
不同品种的水泥,不得混合使用。
1.3、砌筑砂浆宜采用过筛中砂,砂的含泥量不应超过5%;1.4、砌筑砂浆使用的石灰膏应充分熟化,熟化时间不得小于14d,严禁使用脱水硬化的石灰膏,磨细生石灰的熟化时间不得小于2d,消石灰粉不得直接使用于砌筑砂浆中。
1.5砂浆配合比由资质实验室出具。
1.6材料、进度、劳动力、机械安排1.6.1 材料安排:200煤矸石空心砖及100厚煤矸石实心砖进场数量根据施工需求供应,材料提前三天到场,由工人运至楼层中码放整齐。
1.6.2 进度安排:墙体砌筑3天/层劳动力需求计划(单栋)主要施工机具2、施工2.1、进场后应按品种、规格分别堆放整齐,堆置高度不宜超过2m。
2.2、砌筑砂浆宜优先选用预拌砂浆,当采用砂浆搅拌机拌制时,搅拌时间不少于2min,现场拌制的砂浆应随拌随用,拌制的砂浆应在3h内使用完毕,当施工期间最高气温超过30℃时,必须在2h内使用完毕。
煤矸石砌体工程施工方案
![煤矸石砌体工程施工方案](https://img.taocdn.com/s3/m/3824654e6ad97f192279168884868762caaebbd2.png)

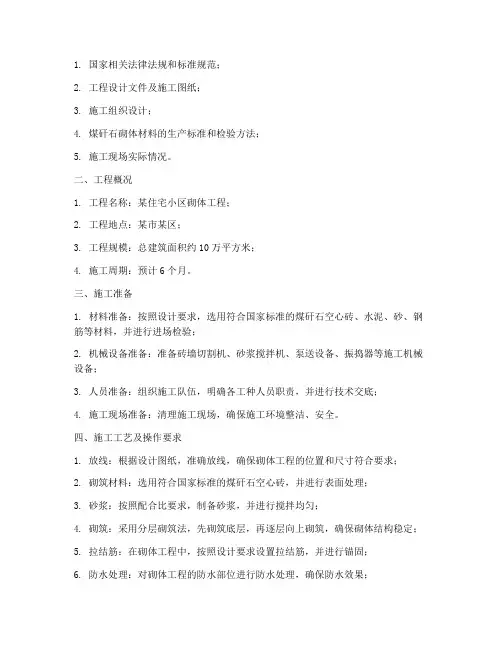

1. 国家相关法律法规和标准规范;2. 工程设计文件及施工图纸;3. 施工组织设计;4. 煤矸石砌体材料的生产标准和检验方法;5. 施工现场实际情况。
二、工程概况1. 工程名称:某住宅小区砌体工程;2. 工程地点:某市某区;3. 工程规模:总建筑面积约10万平方米;4. 施工周期:预计6个月。
三、施工准备1. 材料准备:按照设计要求,选用符合国家标准的煤矸石空心砖、水泥、砂、钢筋等材料,并进行进场检验;2. 机械设备准备:准备砖墙切割机、砂浆搅拌机、泵送设备、振捣器等施工机械设备;3. 人员准备:组织施工队伍,明确各工种人员职责,并进行技术交底;4. 施工现场准备:清理施工现场,确保施工环境整洁、安全。
四、施工工艺及操作要求1. 放线:根据设计图纸,准确放线,确保砌体工程的位置和尺寸符合要求;2. 砌筑材料:选用符合国家标准的煤矸石空心砖,并进行表面处理;3. 砂浆:按照配合比要求,制备砂浆,并进行搅拌均匀;4. 砌筑:采用分层砌筑法,先砌筑底层,再逐层向上砌筑,确保砌体结构稳定;5. 拉结筋:在砌体工程中,按照设计要求设置拉结筋,并进行锚固;6. 防水处理:对砌体工程的防水部位进行防水处理,确保防水效果;7. 砌筑缝处理:按照设计要求,对砌体工程中的缝隙进行处理,确保缝隙严密。
五、质量保证措施1. 严格控制原材料质量,确保符合国家相关标准;2. 严格执行施工工艺,确保施工质量;3. 加强施工过程中的质量检查,发现问题及时整改;4. 定期对施工人员进行质量培训,提高施工人员的质量意识。
六、成品保护措施1. 施工过程中,对砌体工程进行保护,防止损坏;2. 施工完成后,对砌体工程进行养护,确保砌体强度;3. 对砌体工程进行定期检查,发现问题及时处理。
七、安全文明施工1. 严格执行安全操作规程,确保施工安全;2. 加强施工现场管理,保持施工环境整洁;3. 定期进行安全检查,消除安全隐患;4. 加强文明施工宣传,提高施工人员的文明素质。
煤矸石空心砌块墙施工方案
![煤矸石空心砌块墙施工方案](https://img.taocdn.com/s3/m/5eef4f697275a417866fb84ae45c3b3566ecdd4f.png)
煤矸石空心砌块墙施工方案1. 引言煤矸石作为一种常见的工业废料,广泛用于建筑材料的制作。
空心砌块墙作为一种常见的墙体结构形式,具有重量轻、保温隔热、施工方便等优点。
本文旨在介绍煤矸石空心砌块墙施工方案,包括墙体选材、施工工艺、施工注意事项等内容。
2. 墙体选材2.1 煤矸石空心砌块煤矸石空心砌块是以煤矸石为主要原料制作的墙体材料。
它具有轻质、吸水率低、保温隔热性能好等特点,适合用于非承重墙体的搭建。
在选购煤矸石空心砌块时,应注意选择品质优良、尺寸规整、外观整齐的产品。
2.2 砂浆砂浆是砌筑煤矸石空心砌块墙时必不可少的材料。
一般采用水泥砂浆和石灰砂浆,常用的配合比为1:3或1:4。
选用优质水泥和砂石,搅拌均匀,以确保砌块墙的牢固性和稳定性。
3. 施工工艺3.1 基础施工在施工煤矸石空心砌块墙之前,首先需进行基础的施工。
基础应达到一定的强度和稳定性,通常采用混凝土基础。
在基础的浇筑之后,需要进行养护,待基础完全干燥后方可进行砌筑工作。
3.2 砌块墙施工砌块墙施工应按照设计图纸和标高控制线进行,依次从角部开始,按照规定的砌筑方式逐层砌块。
在砌筑过程中,需要注意以下几点:•砌筑前应将墙体定线,确保垂直度和平整度。
•在墙体端部、门窗洞口等位置要设置加强构造,以增强墙体的整体稳定性。
•砌块之间应采用砂浆粘接,砂浆应均匀涂抹,不得出现空鼓和缝隙。
•墙体每层砌完后要进行验收,确保质量符合要求。
3.3 砌块墙顶部处理在砌块墙的顶部处理上,常用的方法有以下两种:•砌筑混凝土梁:可以增加墙体的承重能力和稳定性,适用于需要承重的墙体。
•安装预制混凝土楔形块:楔形块安装简便,可以提高施工效率,适用于非承重墙体。
4. 施工注意事项在进行煤矸石空心砌块墙施工时,需要注意以下几点:•严格按照设计图纸和标高控制线进行施工,确保墙体的准确性和美观度。
•煤矸石空心砌块墙不宜用于潮湿环境,避免长期受到雨水浸泡。
•砌筑过程中需及时清除墙体内的杂物和砂浆溢出物,以保持墙体整洁。
煤矸石空心砖施工方案
![煤矸石空心砖施工方案](https://img.taocdn.com/s3/m/f05a9a5d4a7302768e9939f8.png)

砌体工程分项施工方案一、材料准备煤矸石空心砖、粉煤灰砖、水泥、砂、掺合料、拉结钢筋、预埋件、预制砼块、拉墙筋等。
二、主要机具强制搅拌机、手推车、磅秤、外用井架、吊笼、胶皮管、筛子、大铲、瓦刀、砖块夹具、扁子、托线板、线坠、小白线、卷尺、铁水平尺、皮数杆、小水桶、扫帚等。
三、作业条件l、完成室外及室内回填土,基础、主体工程结构验收完毕,并经有关部门验收合格。
2、材料成品、半成品、构配件进场验收和复试符合国家规范要求。
2、煤矸石空心砖生产龄期应超过28天,砌筑前应提前1天浇水湿润。
3、弹好墙身线、轴线,根据现场砌体的实际规格尺寸,再弹出门窗洞口位置线,经验线符合设计图纸的尺寸要求,办完预检手续。
4、立皮数杆:用30mm*40mm木料制作,皮数杆上门窗洞口、预制砼块、拉接筋、圈梁、过梁的尺寸标高。
按标高立好皮数杆,皮数杆的间距15m,转角处距墙皮或墙角50mm设置皮数杆。
皮数杆应垂直、牢固、标高一致,经复核,办理预检手续。
5、根据最下面第一皮砖的标高,拉通线检查,如水平缝厚度超过20mm,用细石混凝土找平,不得用水泥砂浆找平。
6、砂浆由实验室做配合比试配,准备好试模。
四、操作工艺1、墙体放线砖块浇水制备砂浆砖块排列铺砂浆砖块就位校正竖缝灌砂浆勒缝2、墙体放线:砌体施工前,应将基础面或楼层结构面按标高找平,依据砌筑图放出第一皮砖块的轴线、砌体边线和洞口线。
3、砖块下可根据模数砌筑2~4皮粉煤灰砖。
4、拌制砌筑砂浆:地下室砌筑砂浆采用水泥砂浆。
+000以上采用混合砂浆砌筑。
砂浆均为搅拌站预拌砂浆。
5、砂浆配合比用重量比,计量精度为:水泥±2%,砂及掺合料±3%。
6、砂浆的抽样频率应符合下列规定:(1)每一工作班每台搅拌机取样不得少于一组:(2)每一楼层的每一分项工程取样不得少于一组:(3)每一楼层或250m3砌体中同强度等级和品种的砂浆取样不得少于一组;(4)每组6块,砂浆材料、配比变动时,应重新制作试块。
煤矸石空心砖砌体施工方案--改
![煤矸石空心砖砌体施工方案--改](https://img.taocdn.com/s3/m/2424eaa00875f46527d3240c844769eae009a3af.png)
煤矸石空心砖砌体施工方案煤矸石空心砖是一种环保建材,其具有轻质、保温隔热等优点,逐渐受到建筑行业的关注和应用。
本文将阐述煤矸石空心砖砌体施工方案,旨在指导工程施工人员有效、高效地进行施工。
材料准备在进行煤矸石空心砖砌体施工前,首先需要准备好相应的材料,包括砖块、水泥砂浆、工具等。
确保材料的质量符合标准要求,以保证施工质量和施工过程的安全。
基础处理在进行煤矸石空心砖砌体施工前,必须对建筑基础进行处理。
首先清理基础表面的灰尘和杂物,然后进行找平和涂刷底漆等处理,以确保基础表面的平整和粘结牢固。
墙体砌筑1.铺设砌体在进行煤矸石空心砖砌体施工时,首先按照设计要求和施工图纸,将砖块按规定的方式铺设在基础上,保证墙体的垂直度和水平度。
2.砖缝处理在砌筑过程中,要注意砖与砖之间的缝隙处理。
采用适量的水泥砂浆填充砖缝,确保砌体墙体的整体稳固性。
3.空心砖处理煤矸石空心砖砌体施工时,要特别注意空心部分的处理。
在施工过程中,应注意避免空心部分受力过大而引起裂缝,保证墙体的整体结构稳固。
后处理1.养护煤矸石空心砖砌体施工完毕后,要进行合适的养护工作。
保持墙体表面湿润,以保证水泥充分凝固,墙体强度达到设计要求。
2.验收施工完成后,要对砌体墙体进行验收。
检查墙体的垂直度、水平度、平整度等指标,确保施工质量符合标准要求。
总结煤矸石空心砖砌体施工方案的有效实施对于保证建筑工程的质量和安全具有重要意义。
只有严格按照规范要求进行施工,才能确保砌体墙体的稳固性和耐久性。
希望本文提供的施工方案能够为相关工程人员提供参考,保障施工质量,确保工程安全顺利完成。
空心砖墙施工方案
![空心砖墙施工方案](https://img.taocdn.com/s3/m/63a8c73558f5f61fb6366631.png)
空心砖墙一、材料准备煤矸石空心砖、粉煤灰砖、水泥、砂、掺合料、拉结钢筋、预埋件、预制砼块、拉墙筋等。
二、主要机具强制搅拌机、手推车、磅秤、外用井架、吊笼、胶皮管、筛子、大铲、瓦刀、砖块夹具、扁子、托线板、线坠、小白线、卷尺、铁水平尺、皮数杆、小水桶、扫帚等。
三、作业条件l、完成室外及室内回填土,基础、主体工程结构验收完毕,并经有关部门验收合格。
2、材料成品、半成品、构配件进场验收和复试符合国家规范要求。
2、煤矸石空心砖生产龄期应超过28天,砌筑前应提前1天浇水湿润3、弹好墙身线、轴线,根据现场砌体的实际规格尺寸,再弹出门窗洞口位置线,经验线符合设计图纸的尺寸要求,办完预检手续。
4、立皮数杆:用30mm*40mm木料制作,皮数杆上门窗洞口、预制砼块、拉接筋、圈梁、过梁的尺寸标高。
按标高立好皮数杆,皮数杆的间距15m,转角处距墙皮或墙角50mm设置皮数杆。
皮数杆应垂直、牢固、标高一致,经复核,办理预检手续.5、根据最下面第一皮砖的标高,拉通线检查,如水平缝厚度超过20mm,用细石混凝土找平,不得用水泥砂浆找平。
6、砂浆由实验室做配合比试配,准备好试模.四、操作工艺1、墙体放线→砖块浇水→制备砂浆→砖块排列→铺砂浆→砖块就位→校正→竖缝灌砂浆→勒缝2、墙体放线:砌体施工前,应将基础面或楼层结构面按标高找平,依据砌筑图放出第一皮砖块的轴线、砌体边线和洞口线.3、砖块下可根据模数砌筑2~4皮粉煤灰砖.4、拌制砌筑砂浆:地下室砌筑砂浆采用水泥砂浆。
+000以上采用混合砂浆砌筑.砂浆均为搅拌站预拌砂浆。
5、砂浆配合比用重量比,计量精度为:水泥±2%,砂及掺合料±3%。
6、砂浆的抽样频率应符合下列规定:(1)每一工作班每台搅拌机取样不得少于一组:(2)每一楼层的每一分项工程取样不得少于一组:(3)每一楼层或250m3砌体中同强度等级和品种的砂浆取样不得少于一组;(4)每组6块,砂浆材料、配比变动时,应重新制作试块。
煤矸石空心砖施工工艺流程
![煤矸石空心砖施工工艺流程](https://img.taocdn.com/s3/m/d17cbc87370cba1aa8114431b90d6c85ec3a8831.png)
煤矸石空心砖施工工艺流程下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。
文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by theeditor.I hope that after you download them,they can help yousolve practical problems. The document can be customized andmodified after downloading,please adjust and use it according toactual needs, thank you!In addition, our shop provides you with various types ofpractical materials,such as educational essays, diaryappreciation,sentence excerpts,ancient poems,classic articles,topic composition,work summary,word parsing,copy excerpts,other materials and so on,want to know different data formats andwriting methods,please pay attention!煤矸石空心砖的施工工艺流程详解煤矸石空心砖,作为一种环保型建筑材料,以其节约资源、减轻建筑重量、保温隔热等优点,被广泛应用于现代建筑中。
煤矸石空心砖砌体现场施工方法终审稿)
![煤矸石空心砖砌体现场施工方法终审稿)](https://img.taocdn.com/s3/m/296d02540b4c2e3f572763d0.png)
煤矸石空心砖砌体现场施工方法文稿归稿存档编号:[KKUY-KKIO69-OTM243-OLUI129-G00I-FDQS58-淮矿地产安徽东方蓝海有限公司东方蓝海一标段工程填充墙砌筑施工方案江苏沪武建设工程有限公司二○一二年六月目录第一章、编制依据1.1、安徽东方蓝海A1组团一标段(A1#、A2#、A4#、A8#、地下车库)工程施工图纸;1.2、主要规范、规程:a、《砌体工程施工质量验收规范》(GB50203—2002);b、《建筑工程施工质量验收统一标准》(GB50300-2001);c、公司的标准、要求;d、施工图集等;1.3.施工组织设计。
第二章、工程结构设计概况:安徽东方蓝海A1#、A2#、A4#、A8#楼及地下车库的土建、装饰及水电安装工程,其中:A1#框剪33层,地下1层;A2#框剪33层,地下1层;A4#、A8#框剪28层,地下1层;地下车库地下1层;总建筑面积:96866㎡建设单位:淮矿地产安徽东方蓝海有限公司设计单位:上海众鑫建筑设计有限公司勘察单位:合肥工程勘察院监理单位:安徽天翰工程咨询有限责任公司施工单位:江苏沪武建设工程有限公司质量监督:合肥市质量安全监督站滨湖分站。
砖砌填充墙:①、外墙采用200厚Mu7.5煤矸石,Mb7.5砂浆;②、内隔墙采用200厚或100厚Mu7.5煤矸石,Mb7.5砂浆。
构造柱、圈梁等二次结构混凝土强度为C25。
第三章、材料准备1、煤矸石空心砖的品种、强度等级必须符合设计要求,并应规格一致,有出厂合格证和出厂检测报告。
2、、砌墙所用的煤矸石空心砖应选择棱角整齐、规格基本一致的砖、变形的砖可用在不影响外观的内墙上。
材料运到现场,试验员应立即抽样送试验室试验,合格后,方可使用。
每种标号的砂浆要按规范进行配比3、水泥进场应有出厂合格证并及时取样送检,并防止使用过期水泥。
不同品种,不同标号的水泥不得混合使用。
4、砂宜采用中砂,应过5mm孔径的筛,配制M5以下的砂浆,砂的含泥量不超过5%,M5以上的砂浆,砂的含泥量不超过3%,不得含有草根等杂物。
煤矸石空心砖、实心砖及加气砼块砌筑工程施工方案
![煤矸石空心砖、实心砖及加气砼块砌筑工程施工方案](https://img.taocdn.com/s3/m/e437ad64f242336c1eb95e32.png)
一、工程概况本工程是市会展中心工程,地处市区。
建筑主楼地上五层,局部三层,地下一层;裙楼地上三层,无地下室;主体结构高度为28.35米,东西长390米,南北宽91米;建筑高度35.45米,建筑总面积共12万平方米。
(其中我公司施工的一标段63233平方米)框架结构,楼板为现浇砼板。
基础为柱下独立基础及柱下联合基础。
基础混凝土分为:垫层为C15,裙楼及主楼为C30;主楼地下室墙柱混凝土为C40,主楼一、二层墙柱混凝土为C35,主楼二层以上的墙柱混凝土为C30,主楼地下室梁板及一、二层梁板混凝土为C35,二层以上的梁板混凝土为C30;裙楼梁板柱混凝土为C30;屋面板混凝土为C30。
本工程的装修工程外墙多数为幕墙,其余为贴面砖墙面,和部份铝塑板墙面。
填充墙采用MU5.0煤矸石空心砌块,M5.0混合砂浆砌筑。
地面为混凝土地面,楼面为陶瓷锦砖防水楼面。
卫生间墙面贴防水瓷砖;其余墙面为混合砂浆喷内墙涂料。
屋面为倒置式保温屋面和轻钢屋面。
顶棚为轻钢龙骨铝板吊顶。
二、施工准备:2.1 各种原材料具有产品合格证、准用证及复试检测合格报告。
2.2 水泥为P.032.5R。
砂用中砂,含泥量不超过5%,使用前过5mm孔径的筛。
M5混合砂浆所用灰膏必须经过7天以上熟化,且过筛。
2.3 煤矸石空心砖、煤矸石实心砖、加气砼砌块,要求棱角完好,对于缺棱缺角的砌块,材料人员在其进场前就应予以退回。
2.4 材料计划必须早提且准确,材料人员保证材料正常供应,施工有序进行,砌块规格如下:煤矸石空心砖:240×240×115煤矸石实心砖:240×115×53加气砼砌块:240×240×600 240×200×6002.5 墙体材料:外墙采用MU5.0煤矸石空心砖,内墙为加气砼块,M5.0混合砂浆砌筑。
电梯井道墙和女儿墙用MU10煤矸石实心砖,M7.5混合砂浆砌筑。
煤矸石空心砖填充墙砌筑施工方案
![煤矸石空心砖填充墙砌筑施工方案](https://img.taocdn.com/s3/m/4154af529a6648d7c1c708a1284ac850ad0204ea.png)
煤矸石空心砖填充墙砌筑施工方案的验收与存放在施工前,所有砖块、砂浆、水泥等材料都必须进行验收,确保符合设计要求和国家标准。
验收后的材料必须存放在干燥、通风的仓库中,避免受潮和污染。
2、砌体墙体的施工砌体墙体的施工必须按照设计图纸和规范要求进行。
墙体砌筑时,要保证墙体垂直、水平和平整,砖缝要均匀,砂浆要充实。
同时要注意墙体的强度和稳定性,以及墙体与结构之间的连接。
3、质量检查与验收在施工过程中,要进行定期的质量检查,及时发现和处理施工中的问题。
施工完成后,必须进行质量验收,检查墙体的垂直度、水平度、平整度、强度等指标是否符合设计要求和国家标准。
4、施工安全和文明施工施工过程中必须遵守相关安全规定,保证工人的安全。
同时要注意文明施工,避免对周围环境和居民造成影响。
四、质量检查1、验收标准本工程的砌体结构验收标准遵循《建筑工程施工质量验收统一标准》(GB-2013)和《砌体结构工程质量验收规范》(GB-2011)。
2、验收内容砌体结构验收内容包括墙体垂直度、水平度、平整度、强度、砖缝、砂浆等指标。
3、验收方法验收方法包括目视检查、测量检查、抽样检查等。
五、质量保证措施1、施工前的准备工作在施工前,必须进行充分的准备工作,包括材料的验收和存放、施工方案的制定和审查、施工人员的培训和考核等。
2、施工过程中的控制措施施工过程中必须进行严格的质量控制,包括材料的使用、墙体的砌筑、砂浆的配制、墙体的强度和稳定性等方面的控制。
3、施工后的检查和整改施工完成后必须进行质量检查和整改,确保墙体的质量符合设计要求和国家标准。
六、成品保护措施1、保护措施的制定在施工过程中,必须制定合理的成品保护措施,避免墙体受到损坏或污染。
2、保护措施的实施保护措施的实施包括对墙体的覆盖、防护、清洁等方面的措施。
七、安全文明施工1、安全施工在施工过程中必须遵守相关安全规定,保证工人的安全。
同时要加强安全教育,提高工人的安全意识。
2、文明施工在施工过程中,必须注意文明施工,避免对周围环境和居民造成影响。
煤矸石空心砖砌筑方案
![煤矸石空心砖砌筑方案](https://img.taocdn.com/s3/m/de6d2b365bcfa1c7aa00b52acfc789eb172d9e3c.png)
煤矸石空心砖砌筑方案
首先,煤矸石空心砖的砌筑前需要进行拌和料。
拌合料的比例应根据煤矸石空心砖的壁厚来确定。
一般情况下,煤矸石和水泥的比例为1:3、同时,为了增加砂浆的粘结强度,可以适量添加一些外加剂,如粉煤灰或硅酸盐。
其次,煤矸石空心砖的砌筑需要注意保持墙体的垂直度和水平度。
在砌筑过程中,可以使用水平仪和铅垂线等工具进行测量,确保砌筑的墙体垂直度和水平度符合要求。
如果发现墙体不垂直或不水平,则可以使用夯实器进行修正。
再次,煤矸石空心砖在砌筑过程中需要保持墙体的整体稳定。
为了增加墙体的承载能力,可以在墙体内部设置钢筋骨架。
钢筋骨架的设置应根据墙体的高度和厚度来确定。
一般情况下,每隔一定高度就要设置一层钢筋骨架。
此外,煤矸石空心砖在砌筑过程中还需要进行砌筑缝隙的处理。
煤矸石空心砖之间的缝隙应尽量保持一定的宽度,以便于砂浆的填充。
一般情况下,砌筑缝隙的宽度为10-15mm。
同时,还需要使用工具将砂浆填充到缝隙中,并进行压实,以确保墙体的牢固性。
最后,煤矸石空心砖在砌筑完成后需要进行固化养护。
砌筑完成后的墙体需要进行适度的湿润养护,以促进砌筑材料的固化。
养护的时间通常为7-10天。
在养护过程中,应避免墙体受到外界撞击或剧烈震动。
综上所述,煤矸石空心砖的砌筑方案需要注意拌合料的比例、墙体的垂直度和水平度、墙体的稳定性、砌筑缝隙的处理以及固化养护等方面的
问题。
只有在认真掌握这些关键要点的前提下,才能保证煤矸石空心砖砌筑的质量和效果。
煤矸石空心砖填充墙砌筑施工方案
![煤矸石空心砖填充墙砌筑施工方案](https://img.taocdn.com/s3/m/e60d7e5e6fdb6f1aff00bed5b9f3f90f76c64dda.png)
煤矸石空心砖填充墙砌筑施工方案一、施工前准备在进行煤矸石空心砖填充墙砌筑施工之前,需要进行以下几项准备工作:1.准备材料及工具:确定所需煤矸石空心砖的数量,准备水泥、砂浆等砌筑材料,备好铲子、水平仪、水泥刀等工具。
2.测量墙体尺寸:精确测量墙体的长度、宽度和高度,确保砌筑出的墙体尺寸符合设计要求。
3.清理基座:清除基座上的杂物和灰尘,确保基座平整、干净。
二、砌筑工艺流程1.墙体找线:根据设计要求,利用绳子和石灰粉在基座上划出砌筑墙体的线条。
2.石灰浆涂抹:在基座上涂抹一层石灰浆,增强煤矸石空心砖与基座的粘结力。
3.煤矸石空心砖砌筑:将经过石灰浆处理的煤矸石空心砖一层层砌起,注意保持水平和垂直度。
4.填缝处理:使用砂浆将煤矸石空心砖之间的缝隙填平,并确保砌筑墙体表面平整。
5.墙体表面处理:用水泥浆对墙体表面进行一定的抹灰处理,增强墙体的整体稳定性和美观度。
三、质量验收1.垂直度检查:使用水平仪检查砌筑墙体的垂直度,确保墙体垂直度符合设计要求。
2.表面平整度检查:检查砌筑墙体表面的平整度,确保墙体表面平整,无明显凹凸。
3.墙体结构稳固性检查:检查砌筑墙体的整体稳定性,确保墙体结构牢固、不易变形。
四、施工注意事项1.砌筑时要精确:在进行煤矸石空心砖填充墙砌筑施工时,要保持尺寸精确,保证墙体结构的稳定性。
2.砂浆配比要合理:砂浆的配比要合理,保证煤矸石空心砖与砂浆的粘结力和稳定性。
3.墙体表面处理要均匀:在进行墙体表面处理时,要保证抹灰的均匀性,避免出现凹凸不平的情况。
通过以上施工方案的执行,能够有效保证煤矸石空心砖填充墙砌筑施工的质量和效率,为建筑工程提供稳定可靠的墙体结构。
煤矸石空心砖砌体施工方案
![煤矸石空心砖砌体施工方案](https://img.taocdn.com/s3/m/2eac4a100722192e4536f6f6.png)
淮矿地产安徽东方蓝海有限公司东方蓝海一标段工程填充墙砌筑施工方案江苏沪武建设工程有限公司二○一二年六月目录第一章、编制依据 (2)第二章、工程结构设计概况: (2)第三章、材料准备 (3)第四章、主要施工机具准备 (3)第五章、作业条件 (3)第六章、操作工艺 (4)第七章、质量要求 (7)第八章、安全技术 (8)第九章、砌体裂缝防治措施 (8)1.1、安徽东方蓝海A1组团一标段(A1#、A2#、A4#、A8#、地下车库)工程施工图纸;1.2、主要规范、规程:a、《砌体工程施工质量验收规范》(GB50203—2002);b、《建筑工程施工质量验收统一标准》(GB50300-2001);c、公司的标准、要求;d、施工图集等;1.3.施工组织设计。
第二章、工程结构设计概况:安徽东方蓝海A1#、A2#、A4#、A8#楼及地下车库的土建、装饰及水电安装工程,其中:A1#框剪33层,地下1层;A2#框剪33层,地下1层;A4#、A8#框剪28层,地下1层;地下车库地下1层;总建筑面积:96866㎡建设单位:淮矿地产安徽东方蓝海有限公司设计单位:上海众鑫建筑设计有限公司勘察单位:合肥工程勘察院监理单位:安徽天翰工程咨询有限责任公司施工单位:江苏沪武建设工程有限公司质量监督:合肥市质量安全监督站滨湖分站。
砖砌填充墙:①、外墙采用200厚Mu7.5煤矸石,Mb7.5砂浆;②、内隔墙采用200厚或100厚Mu7.5煤矸石,Mb7.5砂浆。
构造柱、圈梁等二次结构混凝土强度为C25。
1、煤矸石空心砖的品种、强度等级必须符合设计要求,并应规格一致,有出厂合格证和出厂检测报告。
2、、砌墙所用的煤矸石空心砖应选择棱角整齐、规格基本一致的砖、变形的砖可用在不影响外观的内墙上。
材料运到现场,试验员应立即抽样送试验室试验,合格后,方可使用。
每种标号的砂浆要按规范进行配比3、水泥进场应有出厂合格证并及时取样送检,并防止使用过期水泥。
煤矸石空心砖填充墙砌筑施工方案
![煤矸石空心砖填充墙砌筑施工方案](https://img.taocdn.com/s3/m/4da18e96e53a580216fcfed1.png)
蒙城县龙盛状元府工程(1#、2#、3#、5#、6-13#、15-18#及地库)砌体工程施工方案合肥建工集团有限公司二〇一六年五月目录一、编制依据 (3)二、工程概况 (3)三、施工方法 (4)四、质量检查 (7)五、质量保证措施 (7)六、成品保护措施 (9)七、安全文明施工 (9)一、编制依据1.主要依据1.1 蒙城县龙盛状元府工程施工组织设计及设计图纸1.2 建筑工程施工质量验收统一标准(GB50300-2013)1.3 砌体结构工程施工规范(GB50924-2014)1.4 砌体结构工程质量验收规范(GB50203-2011)1.5 住宅工程质量通病防治技术规程(DB34/1659-2012)二、工程概况蒙城县龙盛状元府工程(1-5#、6-13#、15-18#楼及地库)总建筑面积约19万m2,墙体使用材料见下表:项目组织机构三、施工方法1、材料1.1、墙体材料的品种、规格、强度等级等相关性能应符合设计要求,应有产品合格证明文件和现场复验报告。
严禁使用国家明令禁止、淘汰的产品。
1.2、砌筑砂浆使用水泥进场前,应分批对其强度、安定性进行复验。
不同品种的水泥,不得混合使用。
1.3、砌筑砂浆宜采用过筛中砂,砂的含泥量不应超过5%;1.4、砌筑砂浆使用的石灰膏应充分熟化,熟化时间不得小于14d,严禁使用脱水硬化的石灰膏,磨细生石灰的熟化时间不得小于2d,消石灰粉不得直接使用于砌筑砂浆中。
1.5砂浆配合比由资质试验室出具。
1.6材料、进度、劳动力、机械安排1.6.1 材料安排:200煤矸石空心砖及100厚煤矸石实心砖进场数量根据施工需求供应,材料提前三天到场,由工人运至楼层中码放整齐。
1.6.2 进度安排:墙体砌筑3天/层劳动力需求计划(单栋)主要施工机具2、施工2.1、进场后应按品种、规格分别堆放整齐,堆置高度不宜超过2m。
2.2、砌筑砂浆宜优先选用预拌砂浆,当采用砂浆搅拌机拌制时,搅拌时间不少于2min,现场拌制的砂浆应随拌随用,拌制的砂浆应在3h内使用完毕,当施工期间最高气温超过30℃时,必须在2h内使用完毕。
煤矸石空心砖砖砌体施工方案1资料
![煤矸石空心砖砖砌体施工方案1资料](https://img.taocdn.com/s3/m/142cb2b8c850ad02df80417a.png)
施工组织设计(方案)报审表工程机械零部件加工基地1#生产车间工程砖砌体工程施工方案安徽东昌建设集团有限公司二0一0年九月十日【砖砌体工程专项施工方案】审批表工程名称:工程机械零部件加工基地1#生产车间编制说明一、编制依据a、工程现有设计图纸;b、工程施工招标答疑纪要;c、《建筑法》、《工程建设质量管理条例》、《工程建设标准强制性条文》国家及合肥市颁发的有关建设工程的法律、法规、施工及验收规范、施工规程、规定及标准;d、建筑业推广应用的新技术、新设备、新工艺、新材料;e、《砖砌体工程施工质量验收规范》(GB50203-2002);f、建筑工程质量通病导则;g、安徽东昌建设集团有限公司项目管理文件及有关标准;二、工程概况本工程为工程零部件工程加工基地1#生产基地工程,由安徽汇创科贸有限公司投资兴建,由安徽寰宇建筑设计院设计,合肥工大建设监理有限公司监理,安徽东昌建设集团有限公司承建。
建筑总面积:7111。
88㎡;本工程为六层框架结构,建筑总高度为23.850米,本工程结构设计使用年限均为50年,抗震设防烈度为7度,耐火等级为二级,建筑场地二类,屋面防水等级为二级,火灾等级为丁级。
本工程总工期为200天,工程质量为优质结构,确保“琥珀杯”工程,争创“黄山杯"工程。
所有墙体均为填充墙,墙体采用非承重煤矸石空心砖和烧结普通砖砌筑,其砂浆采用混合砂浆和水泥砂浆。
具体部位要求如下:基础砌体采用MU10烧结普通砖,M5水泥砂浆砌筑,±0。
000以上填充墙砌体采用煤矸石空心砖及烧结普通砖,M5混合砂浆砌筑。
三、施工准备1、作业准备(1)砌筑施工前,应结合砌体的特点、设计图纸要求及现场具体条件,准备好施工机具,划分施工段,安排好施工流水、工序交叉衔接施工。
(2)砌筑前,必须做完基础工程,办完隐检、预检手续.(3)放好砌体墙身位置线、门窗口、管道穿墙洞口等位置线,经验线符合设计图纸要求,预检合格.(4)在墙转角处、楼梯间及内外墙交接处,已按标高立好皮数杆,宜采用30mm-40mm木料制作,皮数杆的间距以15—20M为宜,转角处均应设立,一般距墙边或墙角50mm为宜,皮数杆应垂直、牢固、标高一致。
煤矸石空心砖砖砌体施工方案
![煤矸石空心砖砖砌体施工方案](https://img.taocdn.com/s3/m/2950d27b172ded630a1cb62d.png)
施工组织设计(方案)报审表工程机械零部件加工基地1#生产车间工程砖砌体工程施工方案安徽东昌建设集团有限公司二0一0年九月十日【砖砌体工程专项施工方案】审批表工程名称:工程机械零部件加工基地1#生产车间编制说明一、编制依据a、工程现有设计图纸;b、工程施工招标答疑纪要;c、《建筑法》、《工程建设质量管理条例》、《工程建设标准强制性条文》国家及合肥市颁发的有关建设工程的法律、法规、施工及验收规范、施工规程、规定及标准;d、建筑业推广应用的新技术、新设备、新工艺、新材料;e、《砖砌体工程施工质量验收规范》(GB50203-2002);f、建筑工程质量通病导则;g、安徽东昌建设集团有限公司项目管理文件及有关标准;二、工程概况本工程为工程零部件工程加工基地1#生产基地工程,由安徽汇创科贸有限公司投资兴建,由安徽寰宇建筑设计院设计,合肥工大建设监理有限公司监理,安徽东昌建设集团有限公司承建。
建筑总面积:7111.88㎡;本工程为六层框架结构,建筑总高度为23.850米,本工程结构设计使用年限均为50年,抗震设防烈度为7度,耐火等级为二级,建筑场地二类,屋面防水等级为二级,火灾等级为丁级。
本工程总工期为200天,工程质量为优质结构,确保“琥珀杯”工程,争创“黄山杯”工程。
所有墙体均为填充墙,墙体采用非承重煤矸石空心砖和烧结普通砖砌筑,其砂浆采用混合砂浆和水泥砂浆。
具体部位要求如下:基础砌体采用MU10烧结普通砖,M5水泥砂浆砌筑,±0.000以上填充墙砌体采用煤矸石空心砖及烧结普通砖,M5混合砂浆砌筑。
三、施工准备1、作业准备(1)砌筑施工前,应结合砌体的特点、设计图纸要求及现场具体条件,准备好施工机具,划分施工段,安排好施工流水、工序交叉衔接施工。
(2)砌筑前,必须做完基础工程,办完隐检、预检手续。
(3)放好砌体墙身位置线、门窗口、管道穿墙洞口等位置线,经验线符合设计图纸要求,预检合格。
(4)在墙转角处、楼梯间及内外墙交接处,已按标高立好皮数杆,宜采用30mm-40mm木料制作,皮数杆的间距以15-20M为宜,转角处均应设立,一般距墙边或墙角50mm为宜,皮数杆应垂直、牢固、标高一致。
煤矸石空心砖施工工艺流程
![煤矸石空心砖施工工艺流程](https://img.taocdn.com/s3/m/1e4bbd904128915f804d2b160b4e767f5acf8095.png)
煤矸石空心砖施工工艺流程下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。
文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by theeditor.I hope that after you download them,they can help yousolve practical problems. The document can be customized andmodified after downloading,please adjust and use it according toactual needs, thank you!In addition, our shop provides you with various types ofpractical materials,such as educational essays, diaryappreciation,sentence excerpts,ancient poems,classic articles,topic composition,work summary,word parsing,copy excerpts,other materials and so on,want to know different data formats andwriting methods,please pay attention!煤矸石空心砖的施工工艺流程详解煤矸石空心砖,作为一种环保型建筑材料,因其节约能源、减少废弃物、提高建筑效率等优点,被广泛应用于各类建筑工程中。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
煤矸石空心砖砌体现场施工方法文稿归稿存档编号:[KKUY-KKIO69-OTM243-OLUI129-G00I-FDQS58-淮矿地产安徽东方蓝海有限公司东方蓝海一标段工程填充墙砌筑施工方案江苏沪武建设工程有限公司二○一二年六月目录第一章、编制依据1.1、安徽东方蓝海A1组团一标段(A1#、A2#、A4#、A8#、地下车库)工程施工图纸;1.2、主要规范、规程:a、《砌体工程施工质量验收规范》(GB50203—2002);b、《建筑工程施工质量验收统一标准》(GB50300-2001);c、公司的标准、要求;d、施工图集等;1.3.施工组织设计。
第二章、工程结构设计概况:安徽东方蓝海A1#、A2#、A4#、A8#楼及地下车库的土建、装饰及水电安装工程,其中:A1#框剪33层,地下1层;A2#框剪33层,地下1层;A4#、A8#框剪28层,地下1层;地下车库地下1层;总建筑面积:96866㎡建设单位:淮矿地产安徽东方蓝海有限公司设计单位:上海众鑫建筑设计有限公司勘察单位:合肥工程勘察院监理单位:安徽天翰工程咨询有限责任公司施工单位:江苏沪武建设工程有限公司质量监督:合肥市质量安全监督站滨湖分站。
砖砌填充墙:①、外墙采用200厚Mu7.5煤矸石,Mb7.5砂浆;②、内隔墙采用200厚或100厚Mu7.5煤矸石,Mb7.5砂浆。
构造柱、圈梁等二次结构混凝土强度为C25。
第三章、材料准备1、煤矸石空心砖的品种、强度等级必须符合设计要求,并应规格一致,有出厂合格证和出厂检测报告。
2、、砌墙所用的煤矸石空心砖应选择棱角整齐、规格基本一致的砖、变形的砖可用在不影响外观的内墙上。
材料运到现场,试验员应立即抽样送试验室试验,合格后,方可使用。
每种标号的砂浆要按规范进行配比3、水泥进场应有出厂合格证并及时取样送检,并防止使用过期水泥。
不同品种,不同标号的水泥不得混合使用。
4、砂宜采用中砂,应过5mm孔径的筛,配制M5以下的砂浆,砂的含泥量不超过5%,M5以上的砂浆,砂的含泥量不超过3%,不得含有草根等杂物。
5、掺合料用石灰膏,其熟化时间不得少于7天。
拌和用水要使用自来水或不含有害物质的清净水。
6、将浇水湿润的空心砖,从砖垛处用手推车或吊运到砌筑位置,要求砖的码放与砌筑的墙面净距离不小于50CM,以便于砌筑。
干砖不准运至砌筑位置。
7、木砖应刷防腐剂,并备好墙体拉结筋及预埋件等。
第四章、主要施工机具准备(1)主要机具:搅拌机、筛子,垂直运输设备、劳动车水平尺、灰桶、喷水壶等。
(2)在砌筑施工前应将砌筑工具准备齐全,瓦刀、线锤、靠尺、皮数杆以及小线等。
并要检查工具的性能,以便对性能不良的工具事先进行修理,如托线板是否平直,有无变形等。
(3)为了正确计量配合比,应准备一台磅秤。
第五章、作业条件1、平整砌筑墙体周围的地面,尤其是砌筑操作人员活动范围内和堆砖放料的位置,一般要求距离砌体1m左右范围的地面必须清理干净,并要平整。
2、平整搅拌砂浆的场地,便于堆放砌筑砂浆的搅拌材料和安置砂浆搅拌机等。
3、运输砌筑材料的道路要填平,填实,以便施工时砖块,砂浆的正常运输。
4、完成室外及房心回填土,做好水电预埋工作。
5、办完地基、基础工程隐检手续。
6、按标高抹好水泥砂浆防潮层。
7、弹好墙身线、轴线,据现场砖的实际规格尺寸,再弹出门窗开口位置线,经检验符合设计图纸的尺寸要求,办完预检手续。
8、按标高定好皮数杆,皮数杆的间距以15~20m为宜。
并办理预检手续。
第六章、操作工艺1、煤矸石实心砖砌体(1)、砌筑前,先根据砖墙位置,弹出墙身轴线及墙身边线。
技术人员要用水准仪进行抄平,并在框架柱上划出皮数标记,应标有砖的厚度,灰缝厚度,门窗等位置。
(2)、每种标号的砂浆要按规范进行配比。
砂浆现场拌制时,各组分材料应采用重量计量。
(3)、煤矸石砖,在常温施工时,应提前1天在地面上将砖浇水湿润。
一般要使水浸入空心砖内四边深为10mm或使砖的含水率达到10%~15%为宜。
在雨季砌筑施工时,要严格控制浇水程度,防止空心砖块吸水过多,而影响砌筑,或因空心砖块吸水饱和造成无法砌筑。
在墙上留置临时施工洞口,间距沿墙边不应小于500mm,洞口净宽度不应超过1m,洞口上设预制砼过梁。
(4)、砖砌体的转角处和交接处应同时砌筑,严禁无可靠措施的内外墙分砌施工。
对不能同时砌筑而又必须留置的临时间段处应砌成斜搓,斜搓水平投影长度不应小于高度的2/3。
当不能留斜槎时,除转角处外,可留直槎,但直槎必须做成凸槎,留直槎处应加设拉接钢筋,拉接钢筋的数量为每120mm墙厚放置1φ6拉结钢筋,间距沿墙高不应超过500mm,埋入长度从留槎处算起每边均不应小于1000mm,末端应有90°弯钩。
(5)、砖砌体的灰缝应横平竖直,厚薄均匀。
水平灰缝厚度为 10mm,但不应小于8mm,也不应大于12mm。
木门窗洞口处的预埋木砖做防腐处理。
2、煤矸石空心砖砌筑(1)、砌筑前,先根据墙体位置,煤矸石空心砖的模数,弹出墙身轴线及墙身边线。
技术人员要划出皮数杆,皮数杆上标有砖的厚度,灰缝厚度,门窗、过梁位置,皮数杆间距不宜超过15m,立皮数杆要用水准仪进行抄平。
(3)、砖墙“三一法”砌筑施工,即“一铲灰,一块砖,一揉压”的操作方法。
竖缝采用加浆方法,每天砌筑高度控制在1.8m范围内。
采用空心砖砌填充墙时,组砌方法应正确,空心砖的砌筑应上下错缝,砖孔方向应置于水平位置。
空心砖和实心砖的交接处,应按空心砖的模数咬槎、搭接,严重掉角的空心砖不宜使用。
墙底部应砌煤矸石实心砖,其高度不宜小于200mm。
砌筑填充墙时,必须把预埋在柱中的拉结钢筋砌入墙内,拉结钢筋的规格、数量、间距、长度应符合设计要求。
(4)、砖墙不能同时砌筑,留斜搓又有困难时,也可以留直槎,但直槎必须加拉接筋2φ6@500。
砌墙的水平灰缝直控制在10mm左右。
(5)、墙体的构造柱处,沿墙高每500mm设置2φ6水平拉接筋,每边伸进墙内不少于1m。
(6)填充墙砌至接近梁、板底时,应留一定3~8cm间隙,待砌体砌筑完毕后,间隔10天后用C10砼分二次塞满填实。
或砌块砌到梁底或楼板底时,应停10天后,待墙体在自重下沉降稳定后,再用实心砖斜砌挤紧,并用砂浆填塞严密。
(7)、在门窗洞口边、转角处亦用实心砖砌筑。
(8)、填充墙与框架柱之间的缝隙应采用砂浆填满。
空心砖的水平灰缝厚度不宜大于15mm,且应饱满,平直通顺,立缝砂浆应填实。
砌体灰缝应砂浆饱满。
水平灰缝饱满度不得低于80%,竖缝不得出现透明缝、瞎缝。
当砌体端部无混凝土柱时,需设置钢筋混凝土构造柱。
另外空心砖墙与砼结构相连时,粉刷前在连接处加设每边200 mm宽的耐碱玻纤网格布,以防止连接处墙面开裂。
(9)、空心砖墙体中的各种预留孔、洞及预埋件,应按设计标高、位置和尺寸准确,避免二次凿打。
管线留置方法,采用弹线定位后凿槽或开槽,不得采用斩砖预留槽。
当洞口宽度大于30cm时应设置钢筋混凝土过梁。
室内空心砖墙壁在门框两侧,应用煤矸石实心砖砌筑,每边不小于30cm,用以埋设木砖及铁件来固定门窗。
砖墙的转角处及纵横墙交接处应同时砌筑,不得留直槎,应留斜槎,其高度不超过1.2m。
(10)、空心砖砌筑时应拉通线,并随砌随吊、靠,确保墙体垂直、平整,不得在终凝后砸砖修墙。
(11)、当墙高大于4m时,在窗顶或门顶或墙高中部设与柱连接的墙梁;当填充墙长度大于5米时,在墙段中部增设构造柱,同时应避开门窗洞口;局部120墙体砌筑高度大于2.6 m时,均增设构造圈梁。
第七章、质量要求1、砖和砂浆的强度等级必须符合设计要求。
1.1砂浆强度等级应以标准养护、龄期为28天的试块抗压的试块抗压试验结果为准。
1.2砂浆试块强度必须符合以下规定:①同品种、同强度等级的砂浆各组试块的平均强度不得小于设计要求的强度等级。
②任意一组试块的强度不得小于设计要求的强度等级的90%。
③当单位工程中仅有一组试块时,其强度不应低于设计强度等级。
2、砌体水平灰缝的砂浆饱满度不得小于80%。
3、砖砌体的转角处和交接处应同时砌筑,严禁无可靠措施的内外墙分砌施工。
对不能同时砌筑而又必须留置的临时间断处应砌成斜槎,斜槎水平投影长度不应小于高度的2/3。
4、砖砌体组砌方法应正确,上、下错缝,内外搭砌,砖柱不得采用包心砌法。
5、砖砌体的灰缝应横平竖直,厚薄均匀。
水平灰缝厚度宜为10mm,但不应小于8mm,也不应大于12mm。
第八章、安全技术1、在操作之前必须检查操作环境是否符合安全要求,道路是否畅通,机具是否完好牢固,安全设施和防护用品是否齐全,经检查符合要求后方可施工。
2、墙身砌体高度超过地坪1.2m以上时,应搭设脚手架。
在一层以上或高度超过4m 时,采用里脚手架必须支搭安全网;采用外脚手架应设护身栏杆和挡脚板后方可砌筑。
3、脚手架上堆料量不得超过规定荷载,堆砖高度不得超过3皮侧砖,同一块脚手板上的操作人员不应超过二人。
4、在楼层施工时,堆放机具、砖块等物品不得超过使用荷载。
如超过荷载时,必须经过验算采取有效加固措施后,方可进行堆放及施工。
5、不准站在墙顶上做划线、刮缝及清扫墙面或检查大角垂直等工作。
6、砍砖时应面向内打,防止碎砖跳出伤人。
7、在同一垂直面内上下交叉作业时,必须设置安全隔板,下方操作人员必须配戴安全帽。
第九章、砌体裂缝防治措施a通病:框架梁柱与填充墙交接处b、预防措施:填充墙砌至接近梁、板底时应留3-8cm的空隙,待填充墙砌筑完并塞实;应至少间隔7d后,用砂浆强度≥M5或细砼C20对于墙长大于5m或墙高超过4m时,填充墙与梁板的连接沿墙水平长度每间隔1m间距放置ф6.5,长度伸入墙内30cm;管线槽留置时可采用弹线定位后,对管槽用开槽机开槽,不得采用斩砖留槽,不得在墙体上开水平洞槽,宽度超过30cm的洞口上部应设置过梁,搁置予制过梁的砌体顶面应找平,安装时应座浆,当设计无具体要求时座浆应采用1∶2.5的水泥砂浆;填充墙与框架柱交接处,应用20mm×20mm木条预先留缝,在加贴网片前取出木条浇水湿润,干燥后再用1:3膨胀水泥砂浆嵌实。
在两种不同基体交接处,应采用钢板网(网眼尺寸不小于10㎜×10㎜)抹灰或耐碱玻纤网格布聚合砂浆加强处理,加强带与各基层的搭接宽度不应小于150㎜。
顶层粉刷中掺入抗裂纤维。
附:《合肥市住宅工程质量通病防治实施细则》砌体裂缝防治的技术措施第八条设计措施包括:(一)砌体工程的顶层和底层应设置通长现浇钢筋混凝土窗台梁,高度不宜小于120mm,纵筋不少于4?10,箍筋不少于?8@200;其它层在窗台标高处应设置通长现浇钢筋混凝土板带,板带的混凝土强度等级不应小于C20,纵向配筋不宜少于3?8;房屋两端顶层砌体沿高度方向应设置间隔不大于500mm的配筋砌体。
