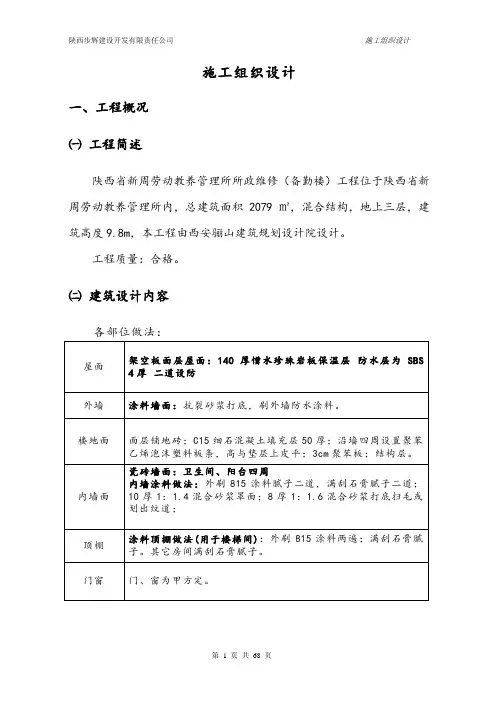

施工组织设计一、工程概况⑪工程简述陕西省新周劳动教养管理所所政维修(备勤楼)工程位于陕西省新周劳动教养管理所内,总建筑面积2079㎡,混合结构,地上三层,建筑高度9.8m,本工程由西安骊山建筑规划设计院设计。

工程质量:合格。

⑫建筑设计内容各部位做法:⑬结构设计特点本工程为混合结构,建筑抗震设防烈度为7度,建筑结构安全等级为二级。

基础采用条形基础,为M10水泥砂浆砌筑。

墙体:正负零以下为实心砖墙,采用M10水泥砂浆砌筑MU10砖;地上部分一至三层墙体为M10混合砂浆砌筑MU10多孔砖。

钢筋混凝土:梁、板、构造柱均为C25混凝土。

梁柱钢筋保护层为30mm,板为20mm。

仅屋盖外墙设臵圈梁,其它各层必须在全部外墙及外墙拉筋设臵构造柱处的对应内墙或轴线上,设臵拉筋与构造柱联贯沿外墙拉筋通长交圈,沿内墙伸进拉筋4米或锚在小于4米的内墙构造柱内。

⑭设备安装、材料说明1、水暖卫工程室内采暖管采用镀锌钢管,排水系统为硬聚氯已稀(UPVC)配件连接,消火栓系统为焊接。

2、电气工程二、项目经理部的组成鉴于本工程的重要性,经单位研究决定,本项目经理部领导班子由项目经理、项目书记、总工程师及四名副经理组成,主管技术、质量、生产、安全、经营、成本控制和行政管理工作,并负责对工程重大事宜的领导、指挥、协调,决策。

具体安排如下图:施工现场组织机构框架图后附:项目部主要施工人员组成表(附1)三、施工部署及总平面布臵⑪现场条件说明1、本工程拟建在陕西省新周劳动教养管理所内,施工现场设二个进场入口。

2、根据建设方提供的电源、水源位臵,由东向西引入施工现场的电源、水源位臵。

临时电路采用埋地敷设。

临时水采用直埋不小于1.5m。

过车处管材加设钢套保护管。

(二)设计说明及依据1、设计依据本施工总平面图依据建设单位提供的施工图纸,结合工程结构特点及现场位臵关系设计。

2、设计说明⑴施工现场平面布臵图说明①据现场情况及施工需要,规划出办公区、生产区、生活区。

施工组织设计封面(最新版)

施工组织设计封面(最新版)

施工组织设计封面(最新版)标题:施工组织设计封面(最新版)引言概述:施工组织设计封面是施工项目的重要文件之一,它承载着项目的整体规划和组织安排。

在施工过程中,封面的设计要能够清晰准确地传达项目的信息,包括项目名称、地点、时间、规模等重要内容。

本文将介绍最新版的施工组织设计封面的设计要求和注意事项。

一、封面的设计要求1.1 封面的标题要明确简洁,能够准确表达项目的主题和内容。

1.2 封面的排版要整齐清晰,字体大小要适中,颜色要与整体风格相配合。

1.3 封面的背景图案要与项目相关,能够突出项目的特点和亮点。

二、封面的内容要素2.1 项目名称:必须准确无误地反映项目的名称,不能有歧义或错误。

2.2 项目地点:要标明项目的具体地点,包括省市县等信息。

2.3 项目时间:要明确项目的开始和结束时间,以便施工人员和相关人员了解项目的时间安排。

三、封面的规范要求3.1 封面的尺寸要符合标准规定,不能太大或太小,要适合放置在文件夹或档案袋中。

3.2 封面的材质要选用耐用的材料,能够保护封面内容不受损坏。

3.3 封面的印刷要清晰可辨,不得有印刷错误或模糊不清的情况。

四、封面的审批流程4.1 封面的设计要经过相关部门的审批,确保设计符合项目的实际情况。

4.2 封面的内容要经过项目负责人和相关领导的审核,确保信息准确无误。

4.3 封面的印刷要由专业印刷厂家完成,确保质量达到标准要求。

五、封面的更新与保存5.1 封面的信息要及时更新,确保项目信息的准确性和时效性。

5.2 封面的保存要做好档案管理,确保封面文件的完整性和安全性。

5.3 封面的备份要做好电子存储,确保在需要时能够方便快速地查找和使用。

结论:施工组织设计封面是施工项目的重要文件之一,设计要符合规范要求,内容要准确清晰。

通过本文的介绍,希望能够帮助读者了解最新版的施工组织设计封面的设计要求和注意事项,提高施工项目管理的效率和质量。

悬索桥施工组织设计方案 (最新)

悬索桥施工组织设计方案 (最新)

悬索桥施工组织设计方案 (最新)悬索桥施工组织设计方案(最新完整版)前言该文档旨在提供悬索桥施工组织设计方案的最新完整版,以指导悬索桥施工过程中的施工建设。

本文档对于悬索桥施工建设人员和其他相关负责人员具有重要的指导意义。

目录1. 概述2. 组织体系3. 工程安全4. 施工工法5. 质量要求6. 环境保护概述悬索桥建设工程是一项复杂的工程,需要在工程建设过程中合理组织施工,保证施工安全和施工质量。

本文档涵盖了悬索桥建设工程施工组织设计方案的各项要求和标准,以指导施工工作的顺利进行。

组织体系本施工组织设计方案指定以下组织体系,确保项目顺利运行:* 总建设单位* 总承包单位* 监理单位* 工程技术人员* 安全专班* 周边单位工程安全施工过程中的安全问题是本工程建设的核心问题,需要在设计方案中充分考虑。

针对施工过程中可能出现的安全问题,指定了如下措施:* 保证施工现场的交通安全和现场照明* 合理设置警示标志和安全防护措施* 对施工现场进行全面监管和安全检查施工工法施工工法是悬索桥建设工程中的关键技术,需要在设计方案中做到细致规划。

本施工组织设计方案指定以下施工工法:* 吊装法* 吊篮法* 悬臂法质量要求悬索桥建设需要符合建设质量标准,保证工程质量。

本施工组织设计方案指定以下质量要求:* 施工材料合格且符合标准* 施工用机械设备合格* 工艺纪要和施工方案需得到监理单位的批准环境保护悬索桥建设工程施工过程中,需要保护周边环境。

本文档指定以下环境保护方法:* 根据环境评估报告执行施工建设* 保障周边施工环境的安全和卫生* 积极利用资源,减少环境污染结论悬索桥施工组织设计方案的最新完整版,为悬索桥建设工程的施工人员提供了科学、全面的指导,对于保证工程施工的安全和质量具有至关重要的意义。

环保工程施工组织设计方案(最新修订版)

环保工程施工组织设计方案(最新修订版)

环保工程施工组织设计方案(最新修订版)
1. 背景介绍
随着社会经济的不断发展,环保工程在现代工程中得到了广泛的应用和推广。

本文旨在以某项目中的环保工程为例,设计一份施工组织方案。

2. 施工组织方案内容
本施工组织方案主要涉及以下方面:
2.1 环保工程介绍
对本项目中的环保工程进行详细介绍,包括工程类型、施工内容、环保要求等方面的说明。

2.2 施工组织结构
制定施工组织结构,确定项目经理、环保专责、技术人员等在内的施工组织人员的职责,并对其进行详细说明。

2.3 施工方案
制定详细的施工方案,包括工序安排、施工过程管控、施工技术要点等方面的内容。

2.4 安全保障措施
制定相应的安全保障措施,包括施工现场的安全措施、施工人员的安全培训等方面的内容。

3. 总结
本文对某项目中的环保工程进行了详细的施工组织方案设计,从环保工程介绍、施工组织结构、施工方案、安全保障措施等方面进行了全面的规划和设计,以期为项目的顺利开展提供强有力的组织保障。

最新版商场改造工程施工组织设计方案

最新版商场改造工程施工组织设计方案

最新版商场改造工程施工组织设计方案
一、工程概况
本次项目改造地点位于市中心商业区,涉及面积约为3000平
方米。

改造内容主要包括室内装修和设备调整等方面。

二、施工组织设计方案
1. 施工安排
本次工程计划从2022年1月1日开始施工,分为三个阶段进行。

第一阶段主要包括拆除原有隔断和基础设施的清理工作;第二
阶段将装修和安装商场的设备;第三阶段进行验收和完善细节工作。

2. 工作任务
2.1 拆除工作
拆除工作主要包括原有隔断和墙面、地面的翻新。

我们将在施工现场设置专门的建筑垃圾堆放区,并定期清理。

2.2 外观和内饰改造
外观和内饰的改造是本次项目的重点,我们将精益求精,按照设计方案要求进行施工。

2.3 设备安装
设备安装是本次项目中的重要一环。

我们将按照设计图纸,采用标准操作程序进行安装,保证设备的安全性和稳定性。

3. 施工措施
3.1 安全措施
为了保证施工人员的安全,在施工现场我们将设置警戒线,并配备必要的安全设备。

3.2 环保措施
为了保护环境,我们将严格控制噪音和粉尘的扩散,并在施工完成后进行地面清理。

三、预算
本次项目预算约为500万元,主要包括施工人员工资、材料采购和设备安装等方面。

四、总结
本次商场改造项目将提高商场的形象和竞争力,吸引更多的消费者。

我们将按照施工组织设计方案,高效、安全、环保、精细地完成本次项目。

同时,我们将不断完善施工流程和工作方式,为客户提供更优质的服务。

桥梁施工组织设计方案(最新)

桥梁施工组织设计方案(最新)

桥梁施工组织设计方案(通用5篇)(一)施工要点:(1)材料要求:水泥,细集料,粗集料,水和附加剂,砼拌和,输送,养护符合《结构砼工程规范》的规定。

(2)导管灌注水下砼还应符合下列要求:①水泥标号不低于425,初凝时间不低于2.5h。

②粗骨料宜选优质级配良好的碎石③骨料粒径不得大于导管1/8和钢筋最小净距的1/4,同时不得大于40mm。

④砂子选用级配良好的中砂。

⑤坍落度宜为180~220mm。

⑥水灰比在0.5~0.6,水泥用量不少于350kg/m3。

⑦钢筋应符合《技术规范要求》。

(3)测量定位:首先要平整场地,清除杂物,换除地表层软土,夯压密实。

然后采用全站仪,根据桩位坐标放出钻孔桩的中心位置,并设立护桩,对护桩采取水泥砂浆加固,设立明显标志。

(4)埋设钢护筒:钢护筒壁厚≥3mm,高度为3m,在护筒上,下端和中部的外侧各焊一道加劲助,护筒内径比桩径大30cm,护筒顶设出浆口,人工挖掘埋设法设置钢护筒,钢护筒的位置准确,不倾斜。

埋设时,护筒中心轴线对正测量标定的桩中心,偏差不大于5.0厘米,倾斜度的偏差不大于1%。

护筒顶面高出地面0.5米,护筒埋深2.5米,护筒周围1.0m范围内采用粘土回填,夯实至护筒底0.5m以下,在护筒顶部焊吊耳。

钻进过程中经常检查护筒是否发生偏移和下沉,并及时处理。

(5)钻机就位钻机下部铺垫枕木,钻锥中心轴线对正桩位中心,对操作人员进行开钻前教育。

机械移位由汽车吊配合。

(6)泥浆制备拌制泥浆粘土严格选取,控制好含砂率,试验测试确定泥浆性能,相对密度1.06—1.10,失水率15—20毫升/30分钟,泥皮厚度小于3毫米/30min。

粘度18—28S。

如不能满足要求,加膨润土重新试验确定。

(7)钻孔桩的钻进分班连续作业,护筒内的泥浆顶面,始终保持高出筒外水位或地下水位1.0—1.5m以上。

施工中经常测定泥浆性能,保证护壁效果。

并做好详细的钻孔记录,经常注意土层的变化,查看地质资料。

围墙施工组织设计(最新)

围墙施工组织设计(最新)

围墙施工组织设计(最新)围墙施工方案(最新)第一节:总则我公司拥有经验丰富、技术精良的施工队伍,在多个景观工程的施工中赢得了较高的社会声誉,并积累了丰富的施工经验和大量的施工技术资料。

因此,我们对承建本工程充满热忱,愿意与建设单位合作。

根据业主提供的有关工程的总坪面施工要求,我们将集合施工设计围墙图进行施工。

第二节:工程概述本工程是部队新营区总坪场地建筑及装饰工程,建设地点位于成都市下沙河铺街45号。

第三节:施工方案1、围墙工程围墙由原有围墙和新砌围墙两部分组成。

其中,原有围墙高度为2米,不满足设计要求,因此我们将在其基础上重砌0.6米的砖砌体。

新砌围墙基础垫层采用300×800毫米C20混凝土,围墙采用24砌筑法,高度为2.6米。

内墙和压顶采用20毫米水泥砂浆一般抹灰,围墙下部贴60厘米高的文化砖,文化砖至压顶以下刷立邦永得涂料。

1.1、围墙基础施工围墙基础要进行人工平整夯实,然后浇筑300×800毫米C20混凝土垫层。

浇筑后要进行混凝土垫层的养护工作。

1.2、砌筑砂浆的制备1.2.1、砌筑砂浆应按设计规定的种类和标号由试验室调配,其稠度必须适应操作需要,并且有良好的保水性和合易性。

1.2.2、砂浆应随拌随用。

水泥砂浆或水泥混合砂浆必须在拌成后3小时至4小时内使用完毕。

如施工期间最高气温超过30℃,必须在拌成后2个小时和3个小时内使用完毕。

1.2.3、砌筑砂浆用砂不得含有害杂物,砂浆用砂的含泥量应满足下列要求:对水泥砂浆和强度等价不小于M5的混合砂浆,不应超过5%。

1.3、砖砌体的砌筑1.3.1、在砌筑前,要先用水浇湿砖,湿润程度应根据砂浆、砖块的性质和气候条件而定。

要求能达到砍断后砖心还有15-20毫米干心为宜,防止湿润不均或过度湿润。

润砖的目的是不使砖砌筑后很快吸收砂浆中的水分而影响砖的粘结和水泥正常水化。

1.3.2、开始砌筑前应先进行摆砖,排出灰缝宽度,并统一组砌方式。

施工组织设计方案最新4篇

施工组织设计方案最新4篇

施工组织设计方案最新4篇施工组织设计方案篇一第一章编制说明1.1编制内容及范围本施工组织设计内容包括项目组织管理、机构设置、施工部署、施工目标、人力及机械配置、主要工程施工方案、方法、质量、安全与文明施工等自开工至竣工的全过程组织管理措施。

1.2编制依据1.2.1工程项目施工图纸1.2.2国家有关标准规范、规程1)电气装置工程施工及验收规范;2)建筑电气安装工程质量检验评定标准;3)火灾自动报警系统设计规范;4)火灾自动报警系统施工及验收规范;5)自动喷水灭火系统设计规范;6)自动喷水灭火系统施工及验收规范;7)气体灭火系统施工及验收规范;8)建筑工程施工现场用电安全规范(GB50194-93)。

1.2.4本企业内部质量文件、管理制度。

1.2.5其它有关手册及参考文件资料。

第二章工程综述2.1工程概况本工程位于。

本次消防系统招标的工程范围有消火栓、消防报警、消防喷淋及气体灭火系统设计与施工等2.2施工条件2.2.1有利条件:1)工程所处位置交通比较便利,安装材料来源充足。

2)施工现场安装条件具备。

2.2.2施工特点本工程为厂房,具有作业面大,各专业、工种较为集中交叉安装。

2.2.2.1在消防安装过程中,正是各兄弟施工单位集中力量安装时期,多专业、多工种配合较多等等。

消防施工根据总包单位的土建及安装总体进度要求,进行本专业的施工,应积极与兄弟单位多联系协商,以求总体进度的实现,从而达到整体系统调试开通、运行任务。

第三章现场组织管理机构及管理目标3.1项目分工负责安排,保证工程管理到位及协调。

3.1.1组织管理机构公司按项目法施工的原则组建芜湖电厂五期系统工程项目经理部,负责工程安装施工的组织和管理。

项目经理部主要成员及各部门职责:A.项目经理:对公司直接负责,代表企业全面负责、履行承包合同,负责项目部与公司的关系协调,负责施工所需人、财、物的组织管理与控制。

B.工程负责人:负责组织现场文明施工、安全和平面管理,负责总进度计划、季、月、周计划的编制和落实,负责编制材料和机具设备使用计划,落实安全措施,确保安全生产。

新建工程施工组织设计

新建工程施工组织设计

新建工程施工组织设计一、项目概况本工程为一处地下停车场新建工程,位于城市中心地带,总建筑面积约5000平方米,共分为两层,一层为地下车库,二层为商业用房。

项目需完成地下车库的挖掘、支护、混凝土浇筑、设备安装等工作,并且对商业用房进行装修及配套设施安装。

二、项目背景随着城市人口的不断增加,停车位需求逐渐加大,原有的停车场已无法满足市民的停车需求。

因此,为了方便市民停车,提高城市停车位利用率,政府拟在城市中心地带新建地下停车场,以解决停车难题。

三、项目范围1. 地下车库的挖掘:根据施工图纸要求,进行土方开挖,形成地下车库空间。

2. 地下车库支护:对车库周围进行支护工程,确保车库结构的稳固。

3. 混凝土浇筑:按照设计要求进行混凝土浇筑,形成车库的楼板和墙体。

4. 设备安装:安装停车场所需的通风设备、照明设备等。

5. 商业用房装修:对商业用房进行装修,包括地面铺装、墙面装修、天花板等。

6. 配套设施安装:商业用房内配套设施的安装,如空调、消防设备等。

四、施工组织设计1. 施工队伍组织本工程将由一支经验丰富的施工队伍负责施工,队伍包括工程监理、项目经理、技术员、施工人员等。

施工队伍将按照工程进度和要求,合理组织施工活动,确保工程质量和进度。

2. 施工计划制定根据项目需求,制定详细的施工计划,包括各施工工序的时间安排、作业内容、作业顺序等。

在施工过程中,随时根据实际情况调整施工计划,确保工程按时完工。

3. 安全措施在施工现场严格执行安全规定,配备专业的安全员,定期组织安全培训,确保施工人员的安全意识和安全技能。

在施工过程中,定期检查施工现场安全状况,及时排除安全隐患。

4. 质量管理制定严格的工程质量管理计划,对每个施工环节进行质量检验,确保工程符合设计要求和标准。

严格按照图纸要求和规范施工,避免质量问题的发生。

5. 环境保护在施工现场执行环境保护措施,合理利用资源,减少废弃物的产生。

对施工废弃物进行分类处理,做到减量化、资源化、无害化处理,保护环境。

施工组织设计及安全技术措施(最新版)

施工组织设计及安全技术措施(最新版)

Safety is the goal, prevention is the means, and achieving or realizing the goal of safety is the basic connotation of safety prevention.(安全管理)单位:___________________姓名:___________________日期:___________________施工组织设计及安全技术措施(最新版)施工组织设计及安全技术措施(最新版)导语:做好准备和保护,以应付攻击或者避免受害,从而使被保护对象处于没有危险、不受侵害、不出现事故的安全状态。

显而易见,安全是目的,防范是手段,通过防范的手段达到或实现安全的目的,就是安全防范的基本内涵。

(一)建筑工程施工组织设计施工组织设计一般分为施工组织总设计、单位工程施工组织设计和分部分项工程施工组织设计3类。

1.施工组织总设计是以建设项目或群体工程为对象进行编制,对其进行统筹规划,指导全局的施工组织设计。

2.单位工程施工组织设计是以一个单位工程或一个交工的系统工程为对象而编制的,在施工组织总设计的总体规范和控制下,进行较具体、详细的施工安排,也是施工组织总设计的具体化,是指导本工程项目施工生产活动的文件,也是编制本工程项目季、月度施工计划的依据。

3.分部(分项)工程施工组织设计也称为专项施工方案,它的编制对象是危险性较大、技术复杂的分部分项工程或新技术项目,用来具体指导分部分项工程的施工。

该施工组织设计的主要内容包括:施工方案、进度计划、技术组织措施等。

(二)施工安全技术措施1.施工安全技术措施是施工组织设计中的重要组成部分。

它是具体安排和指导工程安全施工的安全管理与技术文件,是针对每项工程在施工过程中可能发生的事故隐患和可能发生安全问题的环节进行预测,从而在技术上和管理上采取措施,消除或控制施工过程的不安全因素,防范发生事故。

最新版商场改造项目施工组织设计方案

最新版商场改造项目施工组织设计方案

最新版商场改造项目施工组织设计方案一、项目背景本商场改造项目是为了适应市场需求而进行的升级改造,旨在提升商场的品质和吸引力。

改造范围包括商场门面、内部装修、结构等。

二、施工组织设计1. 施工方案本项目施工采用总包承包商模式,负责实施全部施工工程。

施工总工期为6个月,分为两个阶段进行。

第一阶段主要包括拆除和土建工程,计划工期为3个月;第二阶段为装修和设备安装工程,计划工期为3个月。

2. 施工安排1. 预处理阶段:确定施工范围、搭建施工场地、制定详细施工计划及安全保障措施等;2. 拆除工程阶段:主要包括拆除门面、原有结构、地面等。

拆除工程前,需在周边搭建防护设施,确保周边建筑和路面不受影响;3. 土建工程阶段:主要包括地下管道、固定设施、电力供应等。

保证工程施工质量和进度,避免影响周边生活;4. 装修工程阶段:主要包括内部装修、墙面装潢、安装灯具等。

为保证装修工程质量,需进行水电、照明、排风等验收。

5. 设备安装阶段:主要包括安装电器、空调、消防管道等设备,需要进行安装验收及调试。

3. 安全施工在施工期间,应特别注意安全问题,做好安全措施。

现场人员必须进行安全培训,并配备安全用具。

对于高空作业等危险作业,应设置防护措施,确保施工进度和人员安全。

三、经济效益分析本项目的总预算为1000万,其中人工费用占60%以上。

市场调研表明,改造后的商场可提高20%以上的月销售额。

据此,合理进行商业运作和管理,预计在3年内可收回全部投入,实现盈利。

四、总结本商场改造项目施工组织设计方案合理可行,有助于保证施工进度和质量,并为商场的升级改造奠定了坚实的基础。

施工组织设计封面(最新版)

施工组织设计封面(最新版)

施工组织设计封面(最新版)引言概述:施工组织设计是指在工程建设过程中,根据工程的特点和要求,制定合理的施工组织方案,以确保工程的顺利进行和质量的保证。

施工组织设计封面是对施工组织设计文件的封面部分进行规范和设计,以便于工程参与者快速了解和使用该文件。

本文将从五个大点来阐述施工组织设计封面的重要性和要素。

正文内容:1. 施工组织设计封面的重要性1.1 提高工程参与者的使用效率1.2 传递工程信息和要求1.3 提升工程形象和信任度1.4 保证施工组织设计文件的准确性1.5 便于文件管理和归档2. 施工组织设计封面的要素2.1 工程基本信息2.1.1 工程名称、地点和规模2.1.2 工程施工单位和设计单位2.1.3 工程负责人和联系方式2.2 施工组织设计文件编号和版本2.2.1 文件编号的规范性和唯一性2.2.2 文件版本的更新和管理2.3 施工组织设计文件的日期和生效时间2.3.1 文件编制的时间和审核时间2.3.2 文件生效的时间和使用范围2.4 文件的目录和摘要2.4.1 文件的结构和内容概述2.4.2 文件中各章节的简要说明2.5 其他附加要素2.5.1 工程图纸和设计图的封面2.5.2 文件编制单位的标识和宣传语总结:施工组织设计封面作为施工组织设计文件的重要组成部分,具有提高工程参与者使用效率、传递工程信息和要求、提升工程形象和信任度、保证文件准确性以及便于文件管理和归档等重要作用。

在设计封面时,应包含工程基本信息、文件编号和版本、文件的日期和生效时间、文件的目录和摘要以及其他附加要素。

通过合理设计和规范制作施工组织设计封面,可以提高工程管理的效率和质量,确保工程的顺利进行。

工程施工组织设计方案模板(最新)

工程施工组织设计方案模板(最新)

工程施工组织设计方案模板目录第一章编制依据第二章工程概况第三章施工准备第四章施工部署第一节现场组织机构第二节施工进度计划第三节劳动力组织第四节施工机具进场计划第五节主要材料、设备进场计划第五章施工方法1、配管配线2、电气照明器具的安装3、LED招牌字的制作和安装4、配电箱安装5、电缆(线)敷设第六章工程质量目标及质量保证措施第七章工程竣工验收第一节工程验收资料及程序第二节竣工验收后保修第八章安全保障措施第一章编制依据1、甲方所提供的照明工程效果图。

2、国家现行建筑安装工程施工验收规范及质量评定标准。

3、国家、有关标准、规程、政策、法律、法规、文件规定4、ISO9001:2000标准的质量手册、程序文件。

5、甲方的具体要求。

6、其他资料。

第二章工程概况一、工程概况:1、工程名称:2、工程地点:二、工程承包范围及方式:1、承包范围:乙方按甲方书面确认的施工图、方案、图纸会审记录、工程规范的要求,完成外墙泛光灯具供应、灯具安装、调试、维护及系统线路铺设、质量保修等,详见合同附件及甲方确认的图纸。

2、承包方式:包工、包料、包安装、包工期、包安全文明、包环境保护。

包施工管理、包通过政府管理部门验收备案、质量保修的工程承包方式。

第三章施工准备1、组织管理机构:根据工程规模和特点,我们将以优化组合和先进的管理方法组织施工,达到施工质量高、安全好、速度快、成本低的综合效益。

成立“深圳市香某大厦泛光照明工程”安装工程项目部。

在工程中推广项目法施工管理,实行项目经理负责制,全面负责工期、质量、安全,统一指挥安装、劳动力分配及物资供应,明确岗位职责。

2、施工力量组织:根据工期需要,配备足够的施工力量,合理分工,科学管理,以确保工程顺利进行。

3、做好图纸会审工作,组织工程技术人员认真熟悉图纸,领会设计意图,全面掌握施工图纸的内容,提出方便施工的合理化建议,会同建设单位、设计单位解决因施工方案引起的设计调整。

4、由项目部技术负责人组织施工人员全面熟悉图纸和规范要求,结合施工经验,编制切实可行的施工方案,具体说明施工方法、施工工艺、工程进度安排、劳动力组织、质量、安全和工期保证措施,有效的指导现场施工。

市政道路改造工程施工组织设计(最新).doc

市政道路改造工程施工组织设计(最新).doc

市政道路改造工程施工组织设计(最新).doc 【安徽】市政道路改造工程施工组织设计第一章前言一、准备说明我公司经过认真研究招标文件和施工图纸,仔细考察工程现场,针对工程所处位置的交通状况、地上地下综合管线进行调查并结合我们在xxx市xxx路、xxx路、xxx路、xxx 改造工程中的施工经验和施工工艺技术,组织了本工程项目经理及主要项目管理人员编制本施工组织设计。

在本工程组织设计编制中,充分考虑了各关键部位和重点工序及相互间的衔接、协调的可行性,及其实现的施工技术方案和工艺操作方法,特别是针对工程现场的交通情况、地上地下管线和可能对本工程产生的影响,作了充分的估计和准备。

确保在业主要求的总工期内完成本工程的施工,工程质量确保“优良”并达到xxx市“舜耕杯”市级优质工程标准。

同时争创市级安全生产文明施工标准化样板工地和安徽省“黄山杯”省级优质工程。

二、编制依据(一)、无锡xxxx研究院有限公司设计和xxx市xxxx研究院的《xxx市中心城区基础设施提升整治xxx南路(xxx路-xxx东路)改造工程》、《xxx市中心城区基础设施提升整治xxxxxx(xxx路-xxx路)改造工程》、《xxx市中心城区基础设施提升整治人民xxx(xxx路-xxx路)改造工程》、《xxx市xxx路(xxx路-xxx路)道路排水工程》施工图设计;(二) . 《公路沥青路面施工技术规范》jtj-f40-2022;(3) . 《路面基层施工技术规范》jtj034-2000;(4) . 《沥青路面施工及验收规范》(gbj50092-96);(5) . 《城市道路路基工程施工及验收规范》;(六)、《城镇道路工程施工与质量验收规范》cjj1-2021;(七)、《城市桥梁工程施工与质量验收规范》cjj2-2021;(八) . 《给水排水管道工程施工及验收规范》gb50268-2022;(9) . 《给水排水构筑物施工及验收规范》gb50141-2022;(10) . 安徽省和XXX市的其他相关行业规范和规定;(十一)、现场踏勘的实际情况、我公司实际施工经验能力、我公司机械设备装备能力、我公司施工技术与管理水平以及我公司多年来工程实践中积累的施工及管理经验;(1三)根据GB/t19001-2022-iso9001:2022、GB/t24001-iso14001:2022和GB/T28001-2001,它是一个质量、环境保护和安全管理的三维一体化管理体系。

最新装配式住宅楼工程施工组织设计

最新装配式住宅楼工程施工组织设计

最新装配式住宅楼工程施工组织设计一、工程概述本装配式住宅楼工程位于_____,总建筑面积为_____平方米,地上_____层,地下_____层。

建筑结构形式为装配式混凝土结构,预制构件包括预制柱、预制梁、预制墙板、预制楼梯等。

该工程旨在为居民提供高品质、舒适、环保的居住环境。

二、施工准备(一)技术准备1、熟悉施工图纸,组织图纸会审,编制施工组织设计和专项施工方案。

2、进行技术交底,确保施工人员了解施工工艺和质量要求。

(二)现场准备1、平整施工场地,修筑施工道路,确保运输畅通。

2、布置临时设施,如办公区、生活区、材料堆场等。

(三)材料准备1、根据施工进度计划,编制材料采购计划,确保材料按时供应。

2、对预制构件进行质量检验,验收合格后方可使用。

(四)劳动力准备1、根据施工进度计划,组织劳动力进场。

2、对施工人员进行培训,使其掌握装配式施工技术。

三、施工流程(一)基础施工1、进行土方开挖、垫层施工、基础钢筋绑扎、模板安装和混凝土浇筑。

2、基础施工完成后,进行基础验收。

(二)预制构件安装1、测量放线,确定预制构件的安装位置。

2、安装预制柱,通过临时支撑固定。

3、安装预制梁,与预制柱连接牢固。

4、安装预制墙板,注意墙板的垂直度和平整度。

5、安装预制楼梯,保证楼梯的安装质量。

(三)节点施工1、对预制构件的节点进行处理,如钢筋连接、灌浆等。

2、节点施工完成后,进行节点验收。

(四)现浇部分施工1、进行现浇梁、板的钢筋绑扎、模板安装和混凝土浇筑。

2、对现浇部分进行养护,确保混凝土强度达到设计要求。

(五)装饰装修施工1、进行内外墙抹灰、保温、防水等施工。

2、进行室内地面、墙面、顶棚的装饰装修施工。

四、施工质量控制(一)预制构件质量控制1、预制构件生产过程中,加强对原材料、生产工艺的控制。

2、对预制构件进行出厂检验,确保构件质量符合要求。

(二)安装质量控制1、测量放线要准确,安装过程中要严格控制构件的位置和垂直度。

2、节点施工要严格按照施工工艺进行,确保节点连接牢固。

最新施工组织设计方案

最新施工组织设计方案

最新施工组织设计方案最新施工组织设计方案(通用7篇)为了确保事情或工作有序有效开展,我们需要事先制定方案,方案是书面计划,是具体行动实施办法细则,步骤等。

那么大家知道方案怎么写才规范吗?以下是小编收集整理的最新施工组织设计方案,欢迎阅读与收藏。

最新施工组织设计方案篇1一、质量方针和实施目标1、本公司以一流的服务和设计,严格履行合同,精心施工,创造优质的装饰工程。

2、工期目标:总工程工期:1、服务目标信守合同认真协调与各有关方面的关系,接受甲方及有关部门对本工程质量、工程进度、计划协调、现场管理监督。

二、工程概况1、装饰项目如下:2、清拆工程3、天花工程4、墙面铺设及LOGO背板安装5、间阁工程6、行门工程7、强弱电工程三、施工部署及组织A施工平面布置图(另附)。

B施工总平面要求:1、甲方提供办公地点:如甲方不能提供材料仓库,项目经理将自行搭建或借办公地点,另外建立一个易燃品仓库二十平米。

2、施工现场所用电,应采用符合国标规范的铜心电缆三相五线制和单相三线制,电源应从配电房送到工地配电箱,施工用水由甲方提供水源,水源必须满足施工及消防用水需要。

3、施工准备工作1)进入施工现场,工地项目管理人员指挥工人清理施工现场场所有的障碍物,搭建配电箱,接好临时照明,方可进行清拆,在清拆过程中,不留下任何渣土,随时清运装进编织袋中,集中堆放,晚上再用垃圾车运走。

2)清拆完毕,组织甲乙双方有关人员再熟悉图纸,参加图纸会审,现场复核,深化施工组织设计,进行施工技术交底,才能施工。

四、组织机构1、本工程公司领导非常重视该项目,公司将按项目法施工要求,成立项目经理部,现场组织管理机构。

2、工地管理制度:各类标志牌置于醒目处,工人必须统一着装上岗,树立本公司良好的企业形象。

施工现场出现垃圾随时清除到指定地点。

消防设施放在醒目处,临时用电有专人管理,配备防火员。

五、施工工序再遵顺合同、守信用、保质量的情况下,本公司实施交叉作业方式。

铁路工程施工组织设计方案(最新修订版)

铁路工程施工组织设计方案(最新修订版)

铁路工程施工组织设计方案(最新修订版)本方案是为了保证铁路工程的施工顺利进行,减少施工过程中的安全事故,同时最大程度的减低施工时间和成本而设计的。

1. 项目概述本项目工程名称为XXX铁路,全长XXX千米。

本工程建设时间为X年X月至X年X月,投资XX亿元。

铁路设计速度XXX千米/小时,设计运行年份为XXX年。

2. 图示在方案设计中,需要提供概念性图示和详细的工程图纸,以确保施工过程中按照设计标准进行,并有效保证施工效率和质量。

3. 施工组织本方案中,施工过程将分为X个阶段。

每个阶段的施工组织结构和作业内容将在详细的工程施工过程中进行说明。

同时,在施工过程中,需要按照相关法律法规要求,制定安全生产方案,并保证现场安全。

4. 现场管理铁路工程施工过程中,需要派遣专门的工程师和管理人员驻扎现场,对施工过程进行严格的管理和监督。

同时,需要密切配合主管部门进行检查和监管。

5. 安全管理本方案中,施工过程中需要严格遵守相关的安全规定,保证工作人员身体健康和安全。

在施工过程中,需要安排专门的安全管理人员,对施工现场进行24小时的巡视和监督,并及时处理安全事故。

6. 质量控制铁路工程建设需要保证质量达到国家相关规定标准。

因此在施工过程中,需要多次进行质量检查,并及时对发现的问题进行纠正和处理,确保建设工程符合规定的标准和要求。

7. 检验验收在整个施工过程结束之后,需要按照相关的检验验收标准对工程进行检验验收。

只有通过验收,方可将工程交付使用,否则需进行改正直至合格。

8. 总结本方案重点在于保证工程质量和施工安全,同时充分考虑到施工时间和成本的问题。

在工程施工过程中,需要密切配合主管部门和业主单位,确保铁路工程项目的成功建设。

【全文】施工组织设计大纲(通用最新版)

【全文】施工组织设计大纲(通用最新版)

精选全文完整版可编辑修改施工组织设计大纲(通用最新版)1、编制说明我公司在本工程施工中,将以优质、高速、安全、文明为施工宗旨,确保在施工总工期不超过计划工期为使该工程质量:达到国家、省、市、行业现行的相关质量标准、验收规范、质量检验评定标准及国家行业主管部门指导工程建设的有关文件,并一次性验收合格。

在施工中,我公司本着对业主高度负责的态度,将积极与质量监督部门配合,服从建设单位及地盘监理工程师的管理,从严控制工程质量,在保证工程质量的同时认真做好安全文明施工。

制定环保措施,控制噪音及杜绝各种声、光、尘污染;制定安全生产措施,建立安全保证体系,确保施工中不发生伤亡事故,创建安全文明工地。

同时,在施工中协同建设单位开展“增收节支、开源节流”活动,提出更多合理化建议,力争“少花钱、多办事、办实事”,将建设单位投资的每一分钱落到实处,以达到有效控制投资的目的,更好更快地交出让业主满意的精品工程。

本《施工组织设计》作为指导施工的技术性文件,对各分部分项工程的工期、质量目标、项目管理机构设置与劳动力组织、施工进度计划控制、机械设备及周转材料配备、主要技术措施、安全、文明施工及降低成本等诸多因素尽可能做了充分考虑,突出其科学性、适用性及针对性。

2、编制依据。

3.现行的国家已实施的有关规范、标准、规程。

4.省、市及其他技术、质量安全检查、监督等有关规定。

5.施工现场的实际情况。

3、技术标准和要求1.本招标工程项目的材料、设备、施工须达到现行中华人民共和国以及省、自治区、直辖市或行业的工程建设标准、规范的要求;严格遵照设计施工图及国家或行业有关标准、规范执行。

2.本招标工程项目的安全生产、文明施工、环境保护措施应符合中华人民共和国以及省、市、自治区、直辖市或行业以及当地政府的有关法律、法规的要求。

2.1工程概况1、施工用电条件业主负责向承包商提供用电接口,承包商进场时即向业主和供电部门办理有关用电手续。

在合同属行期内,负责维护并保证自用电接口起的线路的正常运行,并应负责对本工程的实施与缺陷修复以及职工生活所需全部电力的供应。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

金闽小区一期1#~5#楼施工组织设计施工组织设计(施工方案)报审表目录一、编制依据 (4)二、工程概况 (5)三、施工组织部署 (7)四、施工管理目标 (19)五、施工准备 (20)六、主要分项施工方法及技术措施 (24)七、确保工程质量的技术组织措施 (90)八、安全生产管理制度 (109)九、确保文明施工的技术组织措施 (116)十、施工总平面图 (122)一、编制依据:1-1 福州市鑫居房地产有限公司提供的《金闽小区一期1#~5#楼工程地质勘察报告》。

1-2与福州市鑫居房地产有限公司签订的《金闽小区一期1#~5#楼》建筑工程施工合同。

1-3福建西海岸建筑设计院设计的《金闽小区一期1#~5#楼》施工图纸。

1-4规范、标准和有关文件规范、标准和有关文件规范一览表1-5其他相关文件第二章工程概况2.1工程概况:该工程位于福州市金山,工程项目1#~5#楼由公司承建。

本工程的上部混凝土结构的环境类别为一类,室内地面标高以下结构及屋面等露天构件的环境类别为二(a)类。

2.2基础设计:本工程1#~5#楼基础均采用PHC预应力管桩,型号为PHC500-125-A;桩长设计长度为不含桩尖约43.0m~44.0m,持力层第⑦层卵石层作为桩尖持力层,设计桩端全段面进入持力层≥1.0m,单桩竖向极限承载力为4100KN,桩总桩数为322根;2.3结构设计:本工程1#~5#楼,上部结构均采用现浇钢筋砼框架体系,三级抗震,七度设防。

承重结构砼强度等级分别如下:基础垫层为C15,构造柱、压顶梁、过梁、栏板等均为C20。

本工程所使用钢材HPB235、HRB335、HRB400级三种钢筋。

纵向受力钢筋直径d≥22 mm时采用直螺纹套筒机械连接。

本工程外墙采用190 厚改性粉煤灰(陶粒)小型空心砌块,强度等级MU7.5,M5混合砂浆砌筑,内墙分户墙采用190厚粉煤灰小型空心砌块,强度等级MU3.5,部分户内隔墙采用90厚粉煤灰小型空心砌块, 强度等级MU3.5,M5砂浆砌筑。

2.4建筑设计:拟建工程1#~5#楼,设计室内±0.00相当绝对标高(罗零)7.70M,室内外高差为0.1M。

1#楼建筑层数地上9层,层高均为2.8M,建筑高度为30.0M,建筑面积为6291.5㎡。

2#楼建筑层数地上6.5层,底层层高2.4M,其余层高2.7M,建筑高度为21.8M,建筑面积为4244.6㎡。

3#楼建筑层数地上6.5层,底层层高2.4M,其余层高2.7M,建筑高度为21.8M,建筑面积为3659.64㎡。

4#楼、5#楼一层及二层为连接体,4#楼建筑层数地上9层、底层层高4.2M、其余层高2.8M、建筑高度为31.3M, 5#楼建筑层数地上6层、底层层高4.2M、其余层高2.8M、建筑高度为21.4M, 4#楼、5#楼建筑面积合计为7888㎡。

2.5装修设计:建筑外门、外窗采用银白色塑钢框料,无色透明玻璃,建筑内门、内窗采用木质门,无色透明玻璃;外墙面采用深灰色仿假石面砖贴面、三色砖(灰色系列)贴面、白色外墙涂料以及白色条形砖贴面;屋面采用深蓝色曲面瓦;楼地面、踢脚板均为水泥砂浆面层;天棚及内墙面均为刮2道腻子,面罩水泥漆;2.6电气工程本工程电气部份,包括照明系统,防雷接地保护系统,保护接地系统。

本工程供电系统电源引自高低压配电室,电源电压为380/220V。

照明系统;所有照明,插座线路均采用BV导线沿金属线槽或穿钢管敷设;防雷接地保护系统;为防止雷击和用电安全采取了防雷接地保护措施;保护接地系统,所有插座回路均设漏电保护器配电箱,设备等金属外壳,穿线钢管等均需与PE线可靠联接。

第三章、施工组织部署3-1 施工组织管理3-1-1 建立项目经理部组织机构8项目组织机构及职能图项目主要管理人员情况一览表9按工程管理需要,公司决定成立金闽小区一期1#楼~5#楼工程项目部,选派施工管理经验丰富、责任心强的各类专业人员组成较具规模的项目部,项目部经理将由施工能力较强、经验丰富的人员担任,技术负责人由一名工程师任职。

实行项目经理负责制,以项目管理班子为核心,建立项目经理部组织机构及施工管理队伍。

详见项目组织机构及职能图。

项目部主要管理人员情况详见项目主要管理人员情况一览表:项目经理对公司负责,其余人员对项目经理负责,项目部下设五个工作组,各工作组职能如下:(1)施工组:负责制定落实生产计划,完成工程量的统计,组织实施现场各阶段的平面布置、生产计划、安全文明施工及劳动力、工程质量等各种施工因素的日常管理。

详见施工管理流程图。

(2)内业技术组:负责编制和贯彻施工组织设计、施工方案,进行技术交底,组织技术培训,办理工程变更洽商、汇集整理工程技术资料,组织物资检验和施工试验,检查监督工程质量,调整工序矛盾,并及时解决施工中出现的一切技术问题。

详见内业管理流程图。

(3)质安组:负责施工质量程序和施工安全的管理工作,监督检查工程施工质量、安全防护、编制、收集、整理工程施工质量验收记录和工人安全教育工作、安全事故调查及报告、安全内业资料收集等,详见安全质量管理流程图。

(4)物资组:负责工程物质和施工机具购置、搬运、贮存,编制并实施物资使用计划,监督控制现场各种物资使用情况,维修保养施工机具等。

详见材料管理流程图。

(5)财务、劳资组:负责编制工程报价、决算、工程款回收、日常财产管理、工程成本核算、资金管理、分包合同管理、落实劳力、劳务发包、编制、上报各种统计报表等。

详见财务、劳资管理流程图。

10安全质量管理流程图单位建立进出分帐3-2施工顺序1、本工程按照先地下后地上,先主体后装饰的基本顺序组织大流水施工。

本工程总的施工顺序为:正式开工前(施工准备-------现场三通一平-------临时设施搭设)--------正式开工(定位放线-------主体--------与业主及分包的施工单位配合------工程扫尾-------竣工验收)。

2、水卫电气项目随土建施工同步进行。

3-3工期安排本工程按时开工、按时竣工并按基础,主体,装修施工三个阶段控制工期。

单位工程施工工艺流程如框图所示:施工工艺流程框图3.4主要材料及机具安排:3.4.1 结构钢筋钢筋选用:HRB335级〈即工级〉钢材选用热轧光圆钢筋,其张拉率不宜大于4%,HRB335级〈即Ⅱ级〉钢材选用热轧肋带钢筋其张拉率不宜大于1%。

钢筋加工:钢筋采用现场集中加工成型的形式。

设Wj40型弯曲机2台,QJ40型切断机2台,GTJ4-14型钢筋调直机一台,加工成型后的钢筋半或品,应对料分别堆放,由施工人货梯运至施工操作面。

3.4.2结构砼结构砼均采用现场机械搅拌,由施工人货梯将砼输送至施工作业面,并采用H2-50软轴振动器及HZ2-5A平板振动器进行振捣。

3.4. 3模板模板的面板均采用优质酚醛树脂浸渍纸霞在胶合板,规格为1830mm³915mm³18mm。

柱侧模、梁侧模、梁底模均采用定型胶合板,规格按施工图配置。

柱压骨采用规格为80mm³80mm的松方木;柱箍采用规格为80mm³80mm 的松方木双拼。

柱箍采用Ф12对拉钢筋且用蝴蝶扣契紧;梁底支撑采用Ф42³2.5的MFP19可调门架;或采用Ф80mm的柱原木支撑,板的木搁栅采用100mm ³50mm的松木方,杠梁采用70mm³150mm的松木方,其支撑系统采用Ф48³3.5的MFP2.9可调门架。

柱、模板定位采用L40³4角钢定位。

木工主要机具:电锯数台;电刨、电钻各三台。

3.4. 4 垂直运输垂直运输机械设备的布置详总平面布置图.3.4.5 劳动力组织:(1)集结精干的施工队伍,组织好劳动力进场。

根据结构特点、建设单位工期要求及我公司项目部承诺条件,合理组织一支强有力的施工队伍进场。

要求该队伍自身管理水平高,施工能力强,保证工程的工期及施工质量。

(2)做好职工的入场教育培训,搞好全员的各项交底工作:培训应按职工的工作任务,区分不同层次和培训内容,使职工有适当的知识基础(包括高效率完成其各项任务的方法和技能),以确保员工对现行有效法规要求、内部标准、组织方针、目标的认识,上述工作应利用一段时间进行;此外应学习公司的各项规章制度,教育职工学习文明公约,做文明市民,激励职工的积极性。

(3)加强职工的职业健康安全教育,树立“[安全第一、预防为主”的意识,由安全部安全员组织培训,职工进场后进行三级教育,包括国家法规相关要求、企业职工健康安全管理手册程序文件、内部标准、安全目标等知识,强化职工安全意识,把安全工作当作头等大事来抓。

(4)落实各级人员的岗位责任制。

对职工进行施工组织设计及各分部(子分部)、分项工程施工方案的集体交底工作,使全体职工都能掌握技术及质量标准;对关键部位除做详细交底外,还应做现场示范,促使操作工人理解“企业在我心中,质量在我手中”及“百年大计,质量第一”的内涵。

劳动力计划表:第四章、施工管理目标4.1 管理目标4.1.1质量目标:严格按照本工程施工图纸,图纸会审纪要等技术资料,和现行的国家、本地区有关施工质量验收规范,及我司的施工技术标准;及施工组织设计等文件组织施工。

建立项目质理责任制。

全面履行施工合同及对业主的承诺,保证工程施工质量达到合格标准。

4.1.2工期目标:本工程拟定开工日期为2008年月日,竣工日期为2009年月日,施工期为天。

施工阶级周密安排季度施工进度计划与月施工进度计划,与业主和监理密切配合,在确保工程施工质量的前提下,实际这个比定额工期提前的竣工目标。

4.1.3 现场管理目标:施工现场按福州市文明安全工地标准进行布置和管理,争创福州市文明安全工地。

4.1.4 安全生产目标:1、死亡事故为零,重大设备事故为零和火灾事故为零。

2、重伤率控制在0.1%;3、轻伤率控制在0.1%;4、一般隐患整改达98%,重大隐患整改率达100%。

4.2 组织机构及管理人员配备4.2.1 组建项目经理部人员配备及组织机构。

4.2.2 本工程实行项目经理责任制,由项目经理,项目技术负责人,施工员、质检员、内业资料员、材料员、试验员等组成管理小班子。

项经部经理受公司法人委托,全面管理工程质量、工期、安全、经济、文明施工等项工作,并负责工程各项协调工作。

第五章、施工准备5.1 技术准备5.1.1 收到施工图纸后立即组织有关人员熟悉工程设计内容,了解设计意图,并认真做好图纸会审工作,做好图纸会审记录,参加设计部门的技术交底做好交底记录。

5.1.2 组织编制切实可行的施工组织设计,及时上报公司和监理单位审批,并做好分项工程的技术、质量、安全交底工作。

5.1.3 各专业工种分别编制分项工程预防质量通病的技术保证措施。
