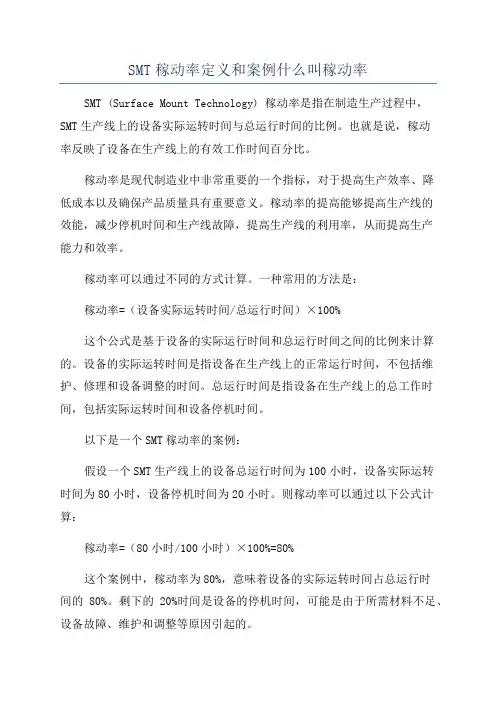

稼动率

合集下载
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

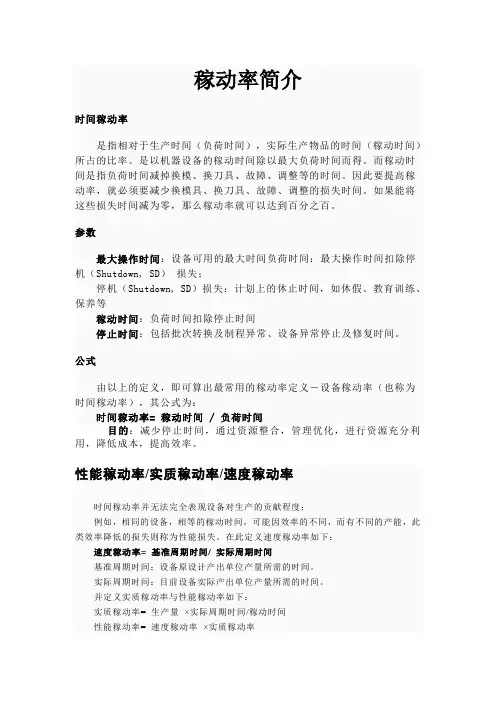

时间稼动率= 稼动时间 / 负荷时间 速度稼动率= 基准周期时间/ 实际周期时间(明显在这里已对基准周期时间进行了最小 值要求。为什么这么说呢?凡是什么什么率都是把最佳的情况定为1,而实际能达到百分 之多少作为效率的衡量。) 实质稼动率= 生产量 ×实际周期时间/稼动时间 鉴于我司的特殊情况:吹瓶注塑实质稼动率 #NAME? 模具稼动率:实际穴数/允许穴数 性能稼动率=速度稼动率 ×实质稼动率 设备综合效率=时间稼动率 ×性能稼动率 ×良品率 鉴于我司的特殊情况: 设备综合效率=时间稼动率 ×性能稼动率 ×模具稼动率×良品率 我公司吹瓶注塑课经简化后的公式 设备综合效率 = 基准周期时间×良品数/负荷时间/允许穴数 如: 注塑课A6机台4月8日A班设备综合效率=28×9190/43200/8=74.5% 注塑课A6机台4月8日B班设备综合效率=28×6790/43200/8=55.0% 注塑课A6机台4月2日A班设备综合效率=28×2250/43200/8=18.2% 注塑课A6机台4月2日B班设备综合效率=28×11000/43200/8=89.1% 由上述简化后的公式可以看出: 1、影响设备综合效率大小的变数只有四个即:基准周期时间、良品数、负荷时间、允许 穴数 2、所以稼动率公式中出现过的分子项只要一项为0,则稼动率为0。这些分子项包括:稼 动时间、基准周期时间、实际周期时间、生产量、实际穴数、良品数 管理的最高境界: 研发阶段通过设计制作最好模具产生适度品质下的最小循环时间(基准周期时间);争 取每班生产最多的良品;保证机台正常运行的最少计划停机时间[计划中的保养、休假、 公司决策停机(无订单)];通过总经理批准的最多穴数(通常是开模确定的穴数,目前 相当多的塞子因为走胶不稳定由32穴改为只生产16穴,也有一些是当初验收时只收7/8穴 或其它); 注塑课为提升稼动率而争取公司奖励,上述的四个要素中的三个要素上(基准周期时间 、负荷时间、允许穴数)上没有任何的机会,否则稼动率提升是虚增的不正常现象. 为什么呢? 从“设备综合效率 = 基准周期时间×良品数/负荷时间/允许穴数”的公式中可以看出, 设备综合效率跟基准周期时间、良品数这两个要素成正比关系,而跟负荷时间、允许穴 数这两个要素成反比关系,也就是说,负荷时间越短,允许穴数越少设备综合效率越 大,但这都是跟公司追求利润最大化反其道而行之的。同时如果基准周期时间订长了, 生产在长期的生产经验积累中能在短时间内做出适度品质的产品,说明研发在试模过程 没有试出周期的下限值,是研发的工作失误,应在发生的最短时间内进行基准周期时间 的调整,以避免造成公司更大的利润损失。负荷时间和允许穴数相同,公司追求利润最 大化,则此两要素也一定是最大化制订的。 注塑提升稼动率的表面要素只有一个即良品数,相同条件下良品数越多,稼动率越高, 这是跟公司利益一致的。 提高注塑稼动率的空间还有两个隐性要素,即稼动时间、实际周期时间(这里看似跟前 面矛盾,但实际工作中还真有空子可钻,但是不管从哪个角度有空子总是不正确的,不 是失误就是故意作弊!)。稼动时间越接近负荷时间,使时间稼动率Biblioteka Baidu近等于1。实际周 期时间越接近或在适度品质下稍小于基准周期时间,可以使速度稼动率接近等于1,甚至 略大于1。这些都是可以在实际生产中实现的,但不可以过度追求。 4月8号B班在A6机台上将实际周期时间调为23.5秒,使生产出来的产品杆弯严重达60%,使 良品数减少反而使综合设备效率更低,是得不偿失的.
相关文档
最新文档
