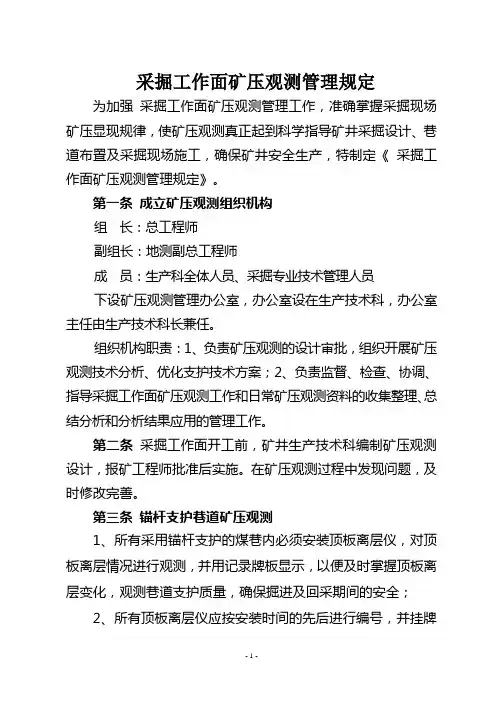

采掘工作面矿压观测管理规定为加强采掘工作面矿压观测管理工作,准确掌握采掘现场矿压显现规律,使矿压观测真正起到科学指导矿井采掘设计、巷道布置及采掘现场施工,确保矿井安全生产,特制定《采掘工作面矿压观测管理规定》。

第一条成立矿压观测组织机构

组长:总工程师

副组长:地测副总工程师

成员:生产科全体人员、采掘专业技术管理人员

下设矿压观测管理办公室,办公室设在生产技术科,办公室主任由生产技术科长兼任。

组织机构职责:1、负责矿压观测的设计审批,组织开展矿压观测技术分析、优化支护技术方案;2、负责监督、检查、协调、指导采掘工作面矿压观测工作和日常矿压观测资料的收集整理、总结分析和分析结果应用的管理工作。

第二条采掘工作面开工前,矿井生产技术科编制矿压观测设计,报矿工程师批准后实施。在矿压观测过程中发现问题,及时修改完善。

第三条锚杆支护巷道矿压观测

1、所有采用锚杆支护的煤巷内必须安装顶板离层仪,对顶板离层情况进行观测,并用记录牌板显示,以便及时掌握顶板离层变化,观测巷道支护质量,确保掘进及回采期间的安全;

2、所有顶板离层仪应按安装时间的先后进行编号,并挂牌

管理,牌版上应清晰表明顶板离层仪的编号、安装日期、初始读数、深浅基点位置、观测责任人等内容;

3、顶板离层仪应安设在巷道的中部或交岔点的中心位置,顶板离层仪间距一般为30~50m,最前一个顶板离层仪距工作面迎头的距离不得超过50m(工作面需要爆破作业时对顶板离层仪进行保护);巷道遇构造带、大断面(宽5.0m以上)及“丁字口”、“十字口”等处应增设顶板离层仪;

4、顶板离层仪深浅基点位置分别不低于锚索、锚杆的端头200mm,并在顶板离层仪牌板上明确标注具体位置;

5、顶板离层仪安装方法:用锚杆机在顶板上打孔至设计深度。用专用安装杆将上部锚固器推至钻孔上部(深基点位置),轻拉一下细钢绳确认锚固器已锚住,再将下部锚固器推至钻孔中设计监测位置(浅基点位置),检查确认孔口套管组件连接牢固,然后将其插入钻孔中,确保两个刻度指示环移动不受任何卡阻并确认孔口套管组件已固定在钻孔中,截去多余的细钢丝,将初始读数调“0”,并固定顶板离层仪,监测值准确性;

6、巷道掘进期间顶板离层仪由施工单位技术人员现场指导安装,并由施工单位安排人员负责观测和管理,确保顶板离层仪和牌板清洁、完好。巷道施工完毕进行移交时,连同记录牌板一并移交给接收单位,接收单位技术负责人应及时对接收的顶板离层仪读数、完好情况进行核查,确认无误后办理交接手续,并对

离层仪牌板内容及时更新,继续做好离层仪监测与分析工作,每旬观测1次。

7、顶板离层观测频度必须在作业规程中明确规定,由施工单位技术负责人或技术员(指定人员)负责观测并记录。正常条件下,掘进工作面顶板离层仪安装后,前10天每天观测一次,以后每旬观测1次;回采工作面上、下顺槽出口50m 内每天观测1次,50m 之外每旬1次;其他巷道每旬观测一次;

8、顶板离层仪观测记录实行现场记录牌、记录本、记录台帐三对照制度。巷道施工期间施工单位(或指定单位)技术负责人对顶板离层仪观测记录(数据)要定期分析.如顶板离层仪安装后10天内顶板下沉量≥50mm、下沉速度≥50mm/d或安装后50天内顶板下沉量≥100mm、下沉速度≥2mm/d时,必须及时向矿井矿压观测领导小组汇报,加强观测,随时分析,及时采取加强巷道支护措施,补打锚杆、锚索或加密、加长锚索等措施。

9、掘进巷道所有采用的顶板离层仪,从巷道施工到报废都必须实行全过程观测和维护。

第四条巷道顶底板及两帮移近量观测(架棚、锚喷巷道)

1、测站布置:⑴掘进巷道开口5m范围内设置第一个,以后架棚巷道每50m 、锚喷巷道每100m布置一个巷道变形量观测站;工作面上下顺槽距切眼50m以内每25m一个观测站、50m以外每50m一个测站(原则是不和顶板离层仪布置在同一

处),随工作面推采,及时增设巷道变形量观测站;工作面巷道因扩修观测站被破坏,扩修后应及时在原巷道观测站位置重新布站观测;⑵巷道变形量观测站采用十字布点法,布站时首先确定4点,顶底板和两帮各一个(不允许设在支护棚子上),两帮测点连线与顶板测点垂线相交且与巷道掘进方向垂直。测点位置确定后,打眼楔入木楔并钉上测钉(木楔长度:煤层中不小于500mm,岩层中不小于200mm),挂牌管理;⑶两帮的测点距底板1.5m ,水平布置(当风筒、皮带及其它设施妨碍两帮测点布置时,可适当调整测点高度,但必须确保两帮测点水平)。

2、观测方法:巷道围岩移近量采用钢卷尺或其它测量工具量测。观测时,先自顶板挂垂球至底板(或设定位置),然后量取顶底板距离及两帮移近量,填写记录,并建立台帐,并记录巷道变形特征。

3、掘进巷道变形观测站安装后前10天每天观测一次,以后每旬观测1次;回采工作面上下顺槽50m内每天观测1次,50m 之外每旬观测1次。施工单位技术负责人或技术员负责测站的布置、观测和记录,并定期将收集的监测数据提供给矿井技术部门,对收集的监测矿压观测数据及时进行分析和处理。

4、当发现巷道围岩移近速度急剧增加或一直保持较大值时,矿井总工程师(或分管副总工程师)组织相关单位分析原因,并及时采取措施,并在观测记录注明。

5、巷道进行移交时,连同记录牌板一并移交给接收单位,接收单位技术负责人立即对接收的移近变形站完好情况进行核

查,确认无误后办理交接手续,继续做好巷道移近变形观测管理工作。

第五条综采(悬移支架)工作面矿压观测

综采(悬移支架)工作面矿压观测分析内容:工作面支架初撑力、工作阻力、煤壁片帮、冒顶情况,两巷顶板下沉量、巷道变形量、工作面及两道超前支护质量;分析工作面初次来压、周期来压、应力分布、两巷超前顶板活动规律等。

1、综采(悬移支架)工作面矿压观测应符合下列规定:

⑴综采工作面支架最多每隔10架(初次来压前每隔5架)安装一组压力表、端头支架单独安装一组压力表,分别观测支架前、后立柱的压力(初撑力和工作阻力);

⑵观测:支架初撑力(移架后观测)、工作面高度,支架工作阻力(移架前观测)、工作面高度,采空区顶板冒落状况及支架安全阀开启率,并做好记录,按循环及时填入统计表中。采煤班不是正规循环时,各班均以移架为准,哪个班移架哪个班记录支架工作阻力和支架初撑力;

⑶工作面初次放顶和正常回采期间,每班要对前后立柱至少观测3次,移架前、移架后各观测一次,根据循环安排在每循环中间观测一次。当两次观测支架工作阻力变化较大时,必须增加观测频次,随时掌握支架压力变化,同时向矿井有关部门汇报。每次观测后应及时调整红色指针,与黑色指针保持一致;

⑷综采队应对矿压观测建立台帐并有数据分析资料,至少每旬对工作面支架观测数据进行分析、总结,及时掌握工作面支架压力
