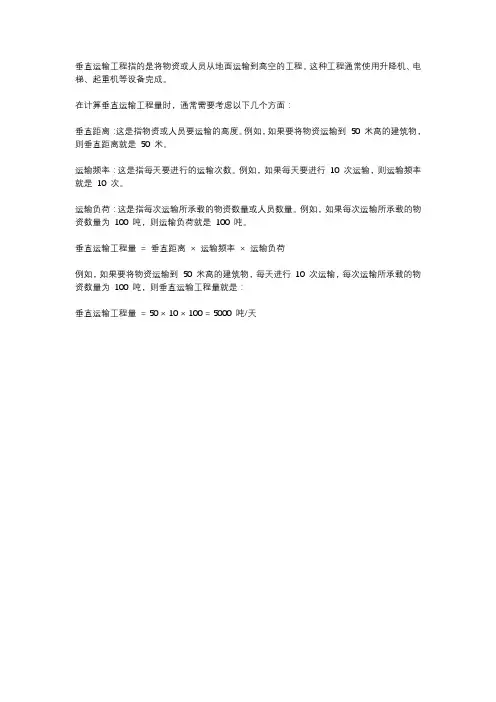

5-3垂直运输工程量计算PPT
垂直运输工程量怎么算
垂直运输工程指的是将物资或人员从地面运输到高空的工程。
这种工程通常使用升降机、电梯、起重机等设备完成。
在计算垂直运输工程量时,通常需要考虑以下几个方面:
垂直距离:这是指物资或人员要运输的高度。
例如,如果要将物资运输到50 米高的建筑物,则垂直距离就是50 米。
运输频率:这是指每天要进行的运输次数。
例如,如果每天要进行10 次运输,则运输频率就是10 次。
运输负荷:这是指每次运输所承载的物资数量或人员数量。
例如,如果每次运输所承载的物资数量为100 吨,则运输负荷就是100 吨。
垂直运输工程量= 垂直距离× 运输频率× 运输负荷
例如,如果要将物资运输到50 米高的建筑物,每天进行10 次运输,每次运输所承载的物资数量为100 吨,则垂直运输工程量就是:
垂直运输工程量= 50 × 10 × 100 = 5000 吨/天。
5-3 垂直运输机械及超高增加(有待优化)
二、工程量计算规则
1、建筑物垂直运输机械
(1)凡定额计量单位为平方米的,均按“建筑 面积计算规则”规定计算。
(2)±0.00以上工程垂直运输机械,按“建筑面 积计算规则”计算出建筑面积后,根据工程结 构形式,分别套用相应定额。
(3)±0.00以下工程垂直运输机械
1)钢筋混凝土地下建筑,按其上口外墙(不包 括采光井、防潮层及其保护墙)外围水平面积以 平方米计算。
定额基价=333.82元/10㎡ 定额直接费=2800/10×333.82=93469.60元
【应用案例14-7】某四星级宾馆如图14.1所 示,其内装修由建设单位单独发包,试计 算垂直运输机械工程量,确定定额项目。
解:1.计算主楼(25层)部分工程量 S主楼=36.24×27.24×25+ 9.24×6.24=24737.10㎡ 套用定额10-2-108,36层以内内装修垂直运输 机械,施工电梯乘以系数1.2 定额基价=198.28-0.146×325.07+ 0.146×325.07×1.2=207.77元/10㎡ 定额直接费=24737.10/10×207.77=513967.78元
14.2 垂直运输机械及超高增加
一、定额说明
1、建筑物垂直运输机械
本节包括建筑物垂直运输机械、建筑物超高人 工机械增加内容。本节所称檐口高度是指设计室 外地坪至屋面板板底(坡屋面算至外墙与屋面板 板底)的高度。突出建筑物屋顶的电梯间、水箱 间等不计入檐口高度之内。
1)檐口高度在3.6m以内的建筑物不计算垂直运输 机械;建筑物结构施工采用泵送混凝土时,垂直运输机械 项目中塔式起重机台班乘以系数0.8;
(2)本节各项降效系数包括完成建筑物20m以上 (除垂直运输、脚手架外)全部工程内容的降效。
[实用]垂直运输及其他工程量计算及组价附图讲义
【教学目标】
本章主要介绍了垂直运输;材料二次运输;成品保护 (2010定额)(已完工程及设备保护(规范p111)); 超高增加费;大型机械设备进出场及安拆;施工排水、降 水;安全文明施工;夜间施工;非夜间施工照明(不单独 列项(【2013】4号));冬雨季施工;地上、地下设施、 建筑物的临时保护设施等概念及内容,以及对应工程量计 算方法。
2 构筑物垂直运输以座计算。超过规定高度时按每增 加1m定额子目计算,其高度不足1m时,按1m计算。
3 叠塑石山按石山基底占地面积计算。
4 单独装饰工程的垂直运输
4.1单独承包的装饰工程机械垂直运输,按装饰楼层不 同垂直运输高度以定额工日计算。
4.2 单独承包的装饰工程人工垂直运输,按不同装饰 楼层和不同材料以定额所示的计量单位计算。
4.2 顶层建筑物超过该天面面积1/3时可以计算高度。
4.3 建筑物有不同的高度时,按不同高度的水平划分面积按下 列公式计算高度,当加权平均高度超过20 m以上时,套相应子 目。
4.4 建筑物超高人工机械增加,在工程量清单计价中,列入综 合单价和各分项报价内 ;在定额计价中,列入分部分项工程费 内。
二. 垂直运输定额内容: (一)建筑物的垂直运输 建筑物垂直运输,是指檐高20m以内卷扬机和檐高20m以上卷扬
机、塔式起重机、施工电梯等垂直运输方式。 发生垂直运输的建筑物有住宅、教学楼、办公楼、医院、宾馆、
图书馆、商场、厂房及其他工程;构筑物有烟囱、水塔、筒仓 等工程。 1.1、本定额工作内容,包括单位工程在合理工期内完成全部工 程所需的垂直运输机械台班,不包括机械的场外往返运输,一 次安拆及路基铺垫和轨道铺拆等费用。(大型设备进出场) 1.2、建筑物檐口高度在3.6m以内的单层建筑,不计算垂直运 输费用。 1.3、地下室部分的垂直运输高度由底板垫层底至设计室外地 面标高计算,套相应高度的定额子目。 1.4、不能计算建筑面积且高度超过3.6米的工程(如围墙), 垂直运输费按其人工费的5%计算。
垂直运输计量与计价文本课件
建筑物檐口高度(m 以内)
20 20以内
定额编排分组
40 20以内 20~40
60 20以内 20~40 40~60
80 20以内 20~40 40~60 60~80
100 20以内 20~40 40~60 60~80 80~100
2024/7/18
23.4 垂直运输计算
26
垂直运输计量与计价——装饰
2024/7/18
23.4 垂直运输计算
9
垂直运输计量与计价——土建
9.檐高3.60m以下的单层建筑,不计算垂直 运输机械台班。
10.本定额项目划分是以建筑物的檐高及层 数两个指标同时界定的,凡檐高达到上限 而层数未达到时,以檐高为准;如层数达 到上限而檐高未达到时以层数为准。
11.本定额按现行相应工期定额规定的地区 标准进行了调整。
2024/7/18
23.4 垂直运输计算
11
垂直运输计量与计价——土建
二、工程量计算规则
(一)建筑物垂直运输:区分不同建筑物 的结构类型(套用定额时区分)及高度按
建筑面积计算。
(二)构筑物垂直运输:以座计算。超过 规定高度时再按每增高1m定额计算,其高 度不足0.5m时舍去不计。
2024/7/18
14
垂直运输计量与计价——土建
工程量即为建筑面积 住宅/现浇框架结构/16203.08㎡ 商场/现浇框架结构/30467.8㎡
(计算过程见教材P313)
2024/7/18
23.4 垂直运输计算
15
垂直运输计量与计价——土建
垂直运输费计算 住宅/现浇框架结构/套用C0103054
F2=16203.08/100×2227.29=36887.80元 商场/现浇框架结构/套用C0103123
(完整word版)垂直运输工程量有关计算规则和说明
第九章技术措施项目-垂直运输工程第一节工程范围、工作內容及项目划分一、工程范围及工作內容1、工程范围:按建筑物性质分为建筑物垂直运输和构筑物垂直运输;按运输机械分为卷掦机、塔吊及施工电梯。
2、工作内容:包括单位工程在合理工期内完成全部运输工程(原材料、构配件、设设备、人员交通等)所需卷扬机、塔吊及施工电梯台班量。
二、项目划分垂直运输工程量及运输机械的选用处决于三个因素:建筑面积、层数、高度。
定额以建筑面积为工程量指标,按层数、高度划分不同基价套项(地下室、屋顶有围护结构的楼梯间、电梯间、水箱间、塔楼等只计建筑面积,不计高度和层数):1、檐高20m以内且层数为:(1)6层以内(2)7层2、20m<檐高H<23.3m(与层数无关)3、23.3m≤檐高H≤28m,且层数为:(1)8层以内;(2)9层及以上;4、28m<檐高H≤29.9m(与层数无关)5、檐高H>29.9m(与层数无关)6、构筑物垂直运输(烟囱、水塔、筒仓)第二节定额说明1、定额基价由檐高或层数决定,套项时就高不就低2、超高增加费:指檐高20m以上或者6层以上均为超高。
增加费内容包括:人工降效、施工用水加压、排渣、人员交通、通讯、照明、避雷3、当上层建筑面积小于下层面积的50%时,应垂直分割成两部分,分别按不同高度、层数套用定额计算第三节工程量计算与定额套用一、一般规则1、建筑物垂直运输工程量按建筑面积计算2、构筑物以座计算二、具体规定1、檐高H≤20m(1)6层以内:6层以内垂直运输基本费=1~6层基价×总建筑面积(含地下室及屋面楼梯间等)(2)7层:6层以内垂直运输基本费=1~6层基价×1~6层建筑面积(含地下室)7层垂直运输基本费及增加费=7~8层基价×7层建筑面积(含屋面楼梯间、机房)2、20m<H<23.3m(与层数无关)最高一层垂直运输基本费及增加费=7~8层基价×最高一层面积(含屋面楼梯间、机房)余下面积垂直运输基本费=l~6层基价×余下面积(含地下室)3、23.3m≤H≤28m(1)8层以内(即不足9层)超高增加层垂直运输基本费及增加费=7~8层基价×超高折算层层数×折算层面积余下面积垂直运输基本费=1~6层基价×余下面积(含地下室)其中:超高折算层层数=(H-20)÷3.3 余数不计,此数为虚拟折算层数。
垂直运输计算规则
垂直运输计算规则垂直运输是指在垂直方向上进行的货物运输,通常涉及举升、下降和悬挂等动作。
垂直运输在许多工业领域中都非常重要,如建筑工地、物流仓储和航空等。
针对垂直运输,有一些计算规则可以帮助确定所需的起重能力和设备选择。
1.负载重量计算:首先需要计算需要垂直运输的货物的重量。
货物的重量可以通过多种方式得到,比如使用称重设备或参考货物的重量指标。
确保考虑到货物的净重还有任何附加的重量(如包装材料、附件等)。
2.单个设备的起重能力计算:根据所需的货物重量,确定所需的设备起重能力。
不同类型的设备具有不同的起重能力,比如起重机、升降机、电梯等。
确保所选设备具备足够的起重能力,以便安全举升货物。
3.单位时间内的垂直运输量计算:计算单位时间内所需垂直运输的货物数量。
这取决于货物的净重和所选设备的起升速度,该速度通常以每分钟或每小时为单位。
考虑到起升过程中悬挂或下降的时间,确保设备的垂直运输量满足实际需求。
4.垂直运输设备的维护计划:制定定期维护计划,以确保垂直运输设备的正常工作。
根据设备制造商的建议,制定定期检查和保养的计划,使设备始终处于良好的工作状态。
这可以包括清洁、润滑、紧固和更换磨损部件等。
5.安全操作规程制定:了解垂直运输设备的安全操作规程,并建立相应的安全培训计划。
培训工人熟悉设备的操作程序、风险和安全措施,以确保他们能够安全地进行垂直运输操作。
这些规程可以包括使用个人防护装备、操作指南、安全标识和应急预案等。
6.流程优化和设备选择:分析垂直运输的流程和需求,确定是否需要进行流程优化或引入新的设备技术。
根据实际情况,可能需要考虑自动化设备、智能控制系统或其他技术改进。
选择合适的设备,以提高效率、减少人工干预并降低运输成本。
在进行垂直运输计算时,重要的是不仅考虑货物重量和起重能力,还要考虑安全因素、维护需求和使用操作规程。
通过正确的计算和规程制定,可以确保垂直运输过程的高效性和安全性。
《垂直运输设施》PPT课件
直径大于11mm,一般用6×37+1、6×61+1做成。
h
29
2、吊钩 分类:单钩、双钩。 应用:吊装时一般用单钩, 双钩多用于桥式或塔式起重机上。 要求:表面光滑、不得缺陷; 不得直接钩吊环;不准补焊。
❖ 3、卡环(卸甲) 1)作用:用于吊索之间或吊索与构件吊环之间的连接。 2)组成:弯环 + 销子 (1)弯环:有直形和马蹄形 (2)销子;有螺栓式和活络式。
重机械时。
桅杆式起重机按其构造不同,可分为独脚拔杆、人字
拔杆、悬臂拔杆和牵缆式桅杆起重机等。
h
12
(一) 独脚拔杆
▪ 独脚拔杆按制作的材料不同,可分为木独脚拔杆、
钢管独脚拔杆、金属格构式独脚拔杆等。
▪ 独脚拔杆由拔杆、起重滑轮组、卷扬机、缆风绳和
锚碇等组成,如图所示。
h
13
(二) 人字拔杆
人字拔杆一般是由两根圆木或两根钢管用钢丝绳绑扎 或铁件铰接而成,两杆夹角一般为20°~30°,底部设有 拉杆或拉绳,以平衡水平推力,拔杆下端两脚的距离约 为高度的1/3~1/2,如图所示。一般仅用于安装重型柱, 也可作辅助起重设备用于安装厂房屋盖上的轻型构件。
汽车式起重机是自行式全回转起重机,起重机构 安装在汽车的通用或专用底盘上,如图6.5所示。
h
21
特点:速度快、 灵活、破坏小, 必须有支腿、不 能负荷行走、不 适松软场地上工 作。
应用:构件运输、 装卸和结构吊装。
h
22
3、 轮胎式起重机Tire crane
轮胎式起重机是把起重机构安装在加重轮胎和 轮轴组成的特制底盘上的全回转起重机。
通过联接件将塔身基架固定在地基基础或结构物上进行起重作业的塔式起重机2009年3月15日摄于贵阳鸿通购物中心项目附着自升塔式起重机能随建筑物升高而升高适用于高层建筑建筑结构仅承受由起重机传来的水平载荷附着方便但占用结构用钢多3附着式塔式起重机火电厂双曲线冷却塔中施工的折臂吊折臂变幅式吊臂由前后两段前段吊臂永远保持水平状态后段可以俯仰摆动组成二吊具1吊索千斤绳
5-3垂直运输工程量计算
4
二、工程量计算 建筑物按不同结构类型、不同高度,分别计算建筑
面积(包括地下室建筑面积)。 1、结构类型划分: (1)混合结构:砖混结构 (2)现浇框架结构: ①定额按梁、柱全现浇考虑 ②梁、柱部分现浇,按现浇框架项目*0.96 ③梁、板、柱全现浇,按现浇框架项目*1.04
5
(3)全现浇结构:梁、板、柱、墙全部现浇
(4)预制排架结构:装配式单层厂房
2、建筑物高度:
从室外地坪到檐口滴水。
屋顶水箱间、电梯间、楼梯间不计算高度,
但计算建筑面积。
注:檐高3.6m以内的单层建筑不计算垂直运
输机械费
--------
6
三、单独的地下建筑物 按地下室的建筑面积,套地下室垂直运输项 目。 A13-70(-1层) A13-71(-2层) 四、构筑物 按不同高度和容量(水池)以座计算输机械 费应扣减 V泵送混凝土/V总混凝土*6%*原垂直运输费
垂直运输机械费=原垂直运输费*(1-V泵送 混凝土/V总混凝土*6%)
实训
8
第三节 垂直运输工程量计算
A.13
1
垂直运输费属于技术措施费 一、基本知识 1、垂直运输费:单位工程在合理工期内完成本定 额项目所需要的垂直运输机械台班。不包括机械 的场外往返运输、一次安拆及路基铺垫和轨道铺 拆等的费用。
2
2、项目划分按檐高和层数界定,只要一项满足条 件,即按高条件套定额子目。 20m(6层)以内 20m(6层)以上 如:21m(5层)按20m(6层)以上30m 以内 套用
《建筑工程定额与概预算》课件——脚手架、垂直运输工程量计算
脚手架、垂直运输工程量计算
2)里脚手架工程量按墙面垂直投影面积以m2计算。
脚手架、垂直运输工程量计算
计算内容及定额列项
建筑
按照建筑类型、檐高、垂直运输机械
垂直运输
划分定额子目
垂
直
运
输
分为机械垂直运输和人工垂直运输,
装饰
按照檐高、垂直运输高度或者层高划
垂直运输
分定额子目
脚手架、垂直运输工程量计算
工程量计算规则
1)住宅、教学及办公用房、医院、宾馆、图书馆、影剧院、商场、厂房、科研用房 及其他、综合楼等建筑物的垂直运输工程量,按建筑面积以m2计算。
脚手架、垂直运输工程量计算
外脚手架
吊篮脚手架
脚手架、垂直运输工程量计算
外脚手架单排、双排按以下规则取定: ①砌筑高度在15m以下的按单排脚手架 计算;②砌筑高度在15m以上的或砌筑 高度虽不足15m,但外墙门窗及装饰面 积超过外墙表面积60%以上时,按双排 脚手架计算。
(2)单项脚手架 1)外脚手架、吊蓝脚手架工程量按外墙外边线长度乘以室外地坪至外墙顶高度以m2计算,不
脚手架、垂直运输工程量计算
3)独立柱按单排外脚手架定额项目计算,其工程量按图示柱结构外围周长另加3.60m乘高 度以m2计算。
脚手架、垂直运输工程量计算
满地坪在3.60m以上时,应计算满堂脚手架,计算满堂脚手架后,墙面 装饰工程则不再计算脚手架费用。满堂脚手架工程量按室内净面积以m2计算。
第5章-工程量计算幻灯片
5.2 建筑面积计算
一、建筑面积的概念 二、建筑面积的作用 三、建筑面积计算规则与方法
一、建筑面积的概念
建筑面积是指建筑物的水平平面面积,即外墙勒脚以上各层
水平投影面积的总和。建筑面积包括使用面积,辅助面积和结构
面积。
使用面积是指建筑物各层平面布置中,可直接为生产或生活
使用的净面积总和。居室净面积在民用建筑中,亦称“居住面
(21)以幕墙作为围护结构的建筑物,应按幕墙外边线计算建筑 面积。幕墙通常有两种,围护性幕墙和装饰性幕墙,围护性幕墙 计算建筑面积,装饰性幕墙一般贴在墙外皮,其厚度不再计算建 筑面积。
(22)建筑物外墙外侧有保温隔热层的,应按保温隔热层外边线 计算建筑面积。
(23)建筑物内的变形缝,应按其自然层合并在建筑物面积内计 算。计算规则中的“变形缝”是指建筑物内的变形缝是与建筑物 相连通的变形缝,即暴露在建筑物内,在建筑物内可以看得见的 变形缝。
(7)建筑物的门厅、大厅按一层计算建筑面积。门厅、大厅内设有 回廊时,应按其结构底板水平面积计算。
(8)建筑物间有围护结构的架空走廊,应按其围护结构外围水平面 积计算。层高在2.20m及以上者应计算全面积;层高不足 2.20m者应计算1/2面积。
(9)立体书库、立体仓库、立体车库,无结构层的应按一层计算, 有结构层的应按其结构层面积分别计算。
(三)回填
1.回填方 按设计图示尺寸以体积计算,单位:m3。 ①场地回填:回填面积乘以平均回填厚度。 ②室内回填:主墙间净面积乘以回填厚度,不扣除间隔墙。 ③基础回填:挖方清单项目工程量减去自然地坪以下埋设的基础体
积,(包括基础垫层及其他构筑物)。 回填土方项目特征包括密实度要求、填方材料品种、填方粒径要求、
(10)有围护结构的舞台灯光控制室,应按其围护结构外围水平面 积计算。层高在2.20m及以上者应计算全面积;层高不足 2.20m者应计算1/2面积。
《垂直运输》PPT课件
A11-1=600×6=3600㎡
.
A11-3=600×2+100=1300㎡
施
工
技
术A11-1|A11-2:20m(6层)以内垂直运输
措 施A11-3|A11-4:20~28m(7~8层)以内垂直运输及增加费
项
目
-
垂
直
运
输工程凡余套下用建A筑1面1-积3|A还1应1-4套,A11-1|A11-2
措施项目3×=×6(36(76+.+090.82.m424)2+)+(1(45..62++105.2.64+) 0(6.2+40).24) ×5
-垂檐高=21.6m,20<21.6<23.3
直
运
输
工
程
A11-3
= (6+0.24) ×(15.6+0.24)=98.84㎡
A11-1=637.98-98.84=539.14㎡
建筑工程垂直运输→结构定额 单独承担的装饰工程,需计算垂直运输时→装饰定额
构筑物 垂直运输
工程量以座计
3
建筑物 垂 直运输
施
A11-1|A11-2 20m(6层)以内垂直运输
工 技
A11-3|A11-4 20~28m(7~8层)以内垂直运输及增加费
术
措
施
项
目
-
垂
直
运
输
八
工
层
程
1-8
A11-1=4×500=2000㎡
第4章 土建单位工程 施工图预算的编制
施工技术措施项目——垂直运输工程
1
垂直运输工程
垂直运输 工程定额项目的内容
垂直运输计算规则(工程估价课件)
构件吊装工程的吊装机械超高降效费按第 六章吊装项目中的全部机械费用计算。套 用相应檐高的降效系数。
【例】某框架结构的办公楼建筑,室外地坪 标高为-0.600m,共8层,1-7层高为 3.6m,顶层层高为4.8m,每层建筑面积 为400㎡,计算该建筑的建筑物超高面积 。
同一建筑物多种用途(或多种结构),按 不同用途(或结构)分别计算建筑面积, 并均以该建筑物总高度为准,分别套用各 自相应的定额。当上层建筑面积小于下层 建筑面积的50%时,应垂直分割为两部分, 按不同高度的定额子目分别计算。
檐高3.6m以内的单层建筑,不计算垂直运 输机械台班。
项目的划分是以建筑物檐高、层数两个指 标界定的,只要有一个指标达到定额规定, 即可套用定额项目。
檐高是指设计室外地坪至檐口的滴水高度, 突出主体建筑屋顶的楼梯间、电梯间、屋 顶水箱间、屋面天窗等不计入檐口高度之 内。层数是指建筑物地面以上部分的层数, 突出主体建筑屋顶的楼梯间、电梯间、水 箱间、等不计算层数。
构筑物垂直运输机械台班以座计算。超过 规定高度时再按每增高1m定额项目计算, 其高度不足1m时,按1m计算。
构筑物的高度系指设计室外地坪至构筑物 的顶面高度。
二、建筑物超高增加费
建筑物超高增加费的内容包括:人工降效、 其他机械降效、用水加压等费用。
建筑物超高增加费以超过檐高20m以上(6 层)的建筑面积以平方米计算。
超高部分的建筑面积按建筑面积计算规则的 规定计算。
六层以上的建筑物,有自然层分界(层高在 3.3m以内时)的按自然层计算超高部分的建 筑面积;无自然层分界的单层建筑物和层 高较高的多层或高层建筑物,总高度超过 20m时,其超过部分可按每3.3m高折算为 一层计算超过部分的建筑面积。高度折算 后的余量大于等于2m时,可增加一层计算 超高建筑面积,不足2m时不计。
垂直运输面积计算公式
垂直运输面积计算公式
垂直运输面积是指在垂直方向上的运输所占据的面积。
在工程
和物流领域中,计算垂直运输面积的公式可以根据具体情况而有所
不同。
一般来说,可以使用以下公式来计算垂直运输面积:
垂直运输面积 = 货物的高度× 货物的宽度。
这个公式适用于那些沿着垂直方向运输货物的情况,比如货物
从一个楼层运输到另一个楼层,或者从一个高度不同的地方运输到
另一个高度不同的地方。
在这种情况下,货物的高度和宽度是确定的,因此可以通过上述公式来计算垂直运输面积。
另外,在一些特定的情况下,比如货物的形状不规则或者运输
方式不同,可能需要使用其他的公式或者方法来计算垂直运输面积。
例如,如果货物是圆柱形状,可以使用圆柱体的表面积公式来计算
垂直运输面积。
总之,计算垂直运输面积的公式可以根据具体情况而有所不同,但一般可以通过货物的高度和宽度来计算。
在实际应用中,需要根
据具体情况选择合适的公式或方法进行计算。
垂直运输费PPT课件
综合基价中,凡列有大型机械场外运输费子 目者ห้องสมุดไป่ตู้定额说明中规定可计取的机械,可列项计 算其大型机械场外运输费;否则,均不能另列项 目计算。
第13页/共15页
2、大型机械场外运输费工程量计算
大型机械场外运输费工程量,按“台次” 计算。进场和回程的全部费用,均已包括在子 目内。每台大型机械进场和出场各一次,为一 个台次。
只有混凝土搅拌站场外运输费工程量按座 计算。
注意:A12分部未设施工电梯和混凝土搅 拌站的基础,发生时另按施工组织设计要求计 算。
建筑物垂直运输费
一、檐高、层数的确定
建筑物的檐高,是指设计室外地坪至檐口(屋 面结构板面)的高度。突出主体建筑屋顶的电梯间、 水箱间等不计入檐口高度之内。
建筑物的层数,是指建筑物室外地坪以上的 自然层数。地下室不计算层数;半地下室的地上 部分,从设计室外地坪算起向上超过1m时,可按 一层计入层数内,否则不计算层数;突出屋顶的 水箱间、电梯机房、楼梯间等,不计算层数。
第11页/共15页
2、大型机械场外运输费综合单价子目设置
综合单价中,分别编制了履带式推土机 (90kW以内、90kW以上)、履带式挖掘机(1m3 以内、1m3以上)、履带式起重机(30t以内、50t 以内、60t以内)、履带式液压抓斗成槽机、柴油 打桩机(5t以内、5t以上)、静力压桩机(900kN、 1200kN、1600kN)、潜水钻孔机、喷粉桩钻机、 深层搅拌钻机、转盘钻机、强夯机械、压路机、 塔吊(6t、8t、15t、25t)、自升塔吊、砼搅拌站、 施工电梯(高75m、100m、200m) 等16种机械 的场外运输费综合基价子目(12-32~12-59)。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
(4)预制排架结构:装配式单层厂房
2、建筑物高度:
从室外地坪到檐口滴水。
屋顶水箱间、电梯间、楼梯间不计算高度,
但计算建筑面积。
注:檐高3.6m以内的单层建筑不计算垂直运
输机械费
--------
6
三、单独的地下建筑物 按地下室的建筑面积,套地下室垂直运输项 目。 A13-70(-1层) A13-71(-2层) 四、构筑物 按不同高度和容量(水池)以座计算
3
4
二、工程量计算 建筑物按不同结构类型、不同高度,分别计算建筑
面积(包括地下室建筑面积)。 1、结构类型划分: (1)混合结构:砖混结构 (2)现浇框架结构: ①定额按梁、柱全现浇考虑 ②梁、柱部分现浇,按现浇框架项目*0.96 ③梁、板、柱全现浇,按现浇框架项目*1.04
5
(3)全现浇结构:梁、板、柱、墙全部现浇
7
五、采用泵送混凝土的工程,垂直运输机械 费应扣减 V泵送混凝土/V总混凝土*6%*原垂直运输费
垂直运输机械费=原垂直运输费*(1-V泵送 混凝土/V总混凝土*6%)
实训Байду номын сангаас
8
第三节 垂直运输工程量计算
A.13
1
垂直运输费属于技术措施费 一、基本知识 1、垂直运输费:单位工程在合理工期内完成本 定额项目所需要的垂直运输机械台班。不包括机 械的场外往返运输、一次安拆及路基铺垫和轨道 铺拆等的费用。
2
2、项目划分按檐高和层数界定,只要一项满足 条件,即按高条件套定额子目。 20m(6层)以内 20m(6层)以上 如:21m(5层)按20m(6层)以上30m 以内 套用
