尾矿库大坝施工组织设计(1)

合集下载

水利施工组织设计-尾矿库工程第01章概述

水利施工组织设计-尾矿库工程第01章概述

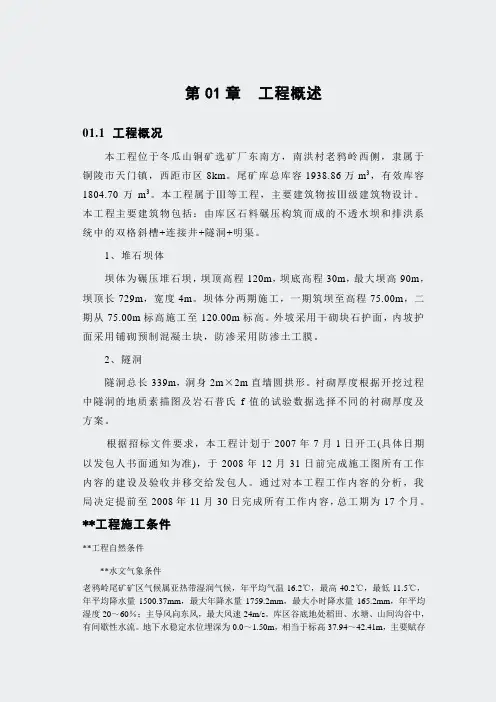

第01章工程概述01.1工程概况本工程位于冬瓜山铜矿选矿厂东南方,南洪村老鸦岭西侧,隶属于铜陵市天门镇,西距市区8km。

尾矿库总库容1938.86万m3,有效库容1804.70万m3。

本工程属于Ⅲ等工程,主要建筑物按Ⅲ级建筑物设计。

本工程主要建筑物包括:由库区石料碾压构筑而成的不透水坝和排洪系统中的双格斜槽+连接井+隧洞+明渠。

1、堆石坝体坝体为碾压堆石坝,坝顶高程120m,坝底高程30m,最大坝高90m,坝顶长729m,宽度4m。

坝体分两期施工,一期筑坝至高程75.00m,二期从75.00m标高施工至120.00m标高。

外坡采用干砌块石护面,内坡护面采用铺砌预制混凝土块,防渗采用防渗土工膜。

2、隧洞隧洞总长339m,洞身2m×2m直墙圆拱形。

衬砌厚度根据开挖过程中隧洞的地质素描图及岩石普氏f值的试验数据选择不同的衬砌厚度及方案。

根据招标文件要求,本工程计划于2007年7月1日开工(具体日期以发包人书面通知为准),于2008年12月31日前完成施工图所有工作内容的建设及验收并移交给发包人。

通过对本工程工作内容的分析,我局决定提前至2008年11月30日完成所有工作内容,总工期为17个月。

**工程施工条件**工程自然条件**水文气象条件老鸦岭尾矿矿区气候属亚热带湿润气候,年平均气温16.2℃,最高40.2℃,最低-11.5℃,年平均降水量1500.37mm,最大年降水量1759.2mm,最大小时降水量165.2mm,年平均湿度20~60%;主导风向东风,最大风速24m/s。

库区谷底地处稻田、水塘、山间沟谷中,有间歇性水流。

地下水稳定水位埋深为0.0~1.50m,相当于标高37.94~42.41m,主要赋存于第四系冲洪积层中,主要补给源为大气降水,变化幅度在1.0m左右。

另外受大气降水的作用,沟谷中流水冲蚀,沟谷两侧一部分涌出地表成泉,径流很短;另一部分沿断裂、层面、溶隙等通道形成地下径流。

尾矿库施工组织设计方案

尾矿库施工组织设计方案

尾矿库施工组织设计方案模板一:尾矿库施工组织设计方案一、引言1.1 项目背景和目的1.2 施工组织设计的重要性1.3 编制目的二、项目概况2.1 项目名称及地点2.2 项目规模和工期要求2.3 项目相关方2.4 项目现状三、施工组织体系3.1 组织结构3.2 责任分工3.3 人员配备3.4 沟通协调机制四、施工方法与步骤4.1 施工方法选择4.2 各施工阶段步骤详述4.2.1 前期准备工作4.2.2 填筑工程施工4.2.3 排水设施施工...4.2.N (挨次补充具体其他施工阶段)4.3 施工工序安排与节奏控制五、安全管理与措施5.1 安全管理机构与人员5.2 安全风险评估5.3 安全控制措施5.4 紧急救援预案六、质量管理与控制6.1 质量管理组织与人员6.2 质量控制措施6.3 建立质量验收标准与程序6.4 质量纠纷处理机制七、技术保障措施7.1 施工技术保障7.2 防渗漏技术应用7.3 技术设备配置7.4 配套设施建设八、环境保护与管理8.1 环境影响评估8.2 缓解与管理措施8.3 废弃物处置方案九、施工进度与资源计划9.1 施工进度计划9.2 人力资源计划9.3 设备资源计划9.4 材料资源计划十、经济效益分析10.1 成本估算10.2 收益预测10.3 投资回报分析十一、风险管理与应对策略11.1 风险识别与评估11.2 风险应对策略11.3 风险监控与控制附件:1. 相关图纸2. 合同文件3. 施工计划表4. 施工人员名单...法律名词及注释:1. 根据《建设工程施工组织设计规范》(GB 50041-2022)解释2. “招标投标法”:指中华人民共和国招标投标法模板二:尾矿库施工组织设计方案一、背景介绍1.1 项目背景1.2 施工组织设计方案目的1.3 编制目标二、项目概述2.1 项目名称及地点2.2 项目规模和工期2.3 相关方介绍2.4 项目现状三、施工组织体系3.1 组织结构与职责3.2 人员配备与培训3.3 沟通与协调机制四、施工方法与步骤4.1 施工方法选择及原则4.2 施工阶段详细步骤4.2.1 前期准备阶段4.2.2 填筑工程施工4.2.3 排水设施施工...4.2.N (补充其他施工阶段步骤)4.3 施工工序安排与控制五、安全管理与措施5.1 安全管理机构与人员5.2 安全风险评估与控制5.3 紧急救援预案与应急措施六、质量管理与控制6.1 质量管理组织与人员6.2 质量控制措施与标准6.3 质量验收程序与要求6.4 质量纠纷处理机制七、技术保障措施7.1 施工技术保障7.2 防渗漏技术应用7.3 技术设备配置7.4 配套设施建设八、环境保护与管理8.1 环境影响评估与分析 8.2 缓解与管理措施8.3 废弃物处理方案九、施工进度与资源计划9.1 施工进度计划9.2 人力资源计划9.3 设备资源计划9.4 材料资源计划十、经济效益分析10.1 成本估计与控制10.2 收益预测与评估10.3 投资回报分析附件:1. 相关图纸及设计文件2. 合同文件与批准文件3. 施工计划表与进度安排4. 施工人员名单与组织结构...法律名词及注释:1. 根据《建设工程施工组织设计规范》(GB 50041-2022)2. “招标投标法”:指中华人民共和国招标投标法。

尾矿库工程施工项目施工组织设计

尾矿库工程施工项目施工组织设计

尾矿库工程施工项目施工组织设计此文档word版本下载后可任意编辑修改目录第一章总体概述第二章项目经理部组成人员第三章工程质量保证措施第四章安全生产保证措施第五章工期保证措施及劳动力安排计划第六章施工方案第七章施工总平面布置图、施工进度表或施工网络图第八章文明施工及环境保护措施第九章其他内容附表一拟投入本工程的主要施工设备表附表二拟配备本工程的试验和检测仪器设备表附表三劳动力计划表附表四计划开、竣工日期和施工进度网络图附表五施工总平面图附表六临时用地表附表七项目管理机构第一章总体概述第一节工程概况工程名称:某某化工有限公司商洛氟硅化工一期项目二标段杨斜尾矿库工程施工建设地点:某某省商洛市商州区杨斜镇、洛南县高耀镇工期:180日历天(具体开工日期以业主下发的开工令为准)建设单位:某某化工有限公司项目概况:杨斜尾矿库位于商州区杨斜镇林华村铁铜沟内,设计为透水堆石坝堆石坝初期坝,尾矿库等级为Ⅲ级,初期坝顶高程1044.0m,坝高24.43m,可形成总库容170×104m³。

工程范围:尾矿库工程施工,包括尾矿初期坝(透水堆石坝)、库区防洪排水系统、拦水坝以上排洪系统、观测设施、回水系统等设施建设及通过行政主管部门的竣工验收第二节编制依据、编制原则一、编制依据本施工组织设计作为主导施工的依据,编制时对目标工期、工程质量、项目管理机构设置、劳动力组织、施工进度计划控制、机械设备及周转材料配备、主要分部分项工程施工方法、安全保证措施、文明施工及环境保护措施、降低成本措施等诸多因素尽可能充分考虑,突出科学性及可行性。

本施工组织设计依据以下几项编制:1.某某化工有限公司商洛氟硅化工一期项目杨斜尾矿库工程施工招标文件、设计图纸及答疑。

2.本工程现场踏勘考察情况。

3.我公司施工过类似工程的技术经验资料和有关技术新成果等。

4.我公司可投入工程的施工技术力量、机械设备、资金实力。

二、编制原则1.认真贯彻党和国家对工程建设的各项方针和政策,严格执行建设程序。

尾矿库施工组织设计

尾矿库施工组织设计

6.2 施工进度计划 (14)6.3 施工进度保证措施 (14)6.4 工期承诺 (17)第七章主要工程施工方案 (18)7.1 施工测量 (18)7.2 围堰截水 (20)7.3 初期坝施工方案 (21)第八章季节性施工技术措施 (29)8.1 管理措施 (29)8.2 冬季施工措施 (29)8.3 雨季施工措施···············错误!未定义书签。

第九章物资设备管理·············错误!未定义书签。

9.1 施工机械设备管理·············错误!未定义书签。

9.2 材料管理·················错误!未定义书签。

第十章工程技术管理·············错误!未定义书签。

10.1 技术管理体系及岗位职责·········错误!未定义书签。

10.2 资源配备················错误!未定义书签。

尾矿库工程施工组织设计方案

尾矿库工程施工组织设计方案

尾矿库工程施工组织设计方案一:(正式、规范风格)1. 项目概述1.1 项目背景1.2 施工目标1.3 施工范围2. 相关方介绍2.1 甲方介绍2.2 乙方介绍2.3 工程监理单位介绍2.4 设计单位介绍3. 施工组织设计3.1 施工组织机构3.2 项目管理组织3.3 项目管理人员分工3.4 施工顺序和施工方法4. 施工技术措施4.1 施工技术流程4.2 施工材料选择4.3 施工设备和工具准备4.4 安全技术措施4.5 质量控制措施5. 劳动力资源管理5.1 劳动力组织安排5.2 劳动力招聘和培训5.3 劳动力考勤和管理5.4 劳动力安全保障6. 环境保护措施6.1 现场环境评估6.2 噪声污染控制6.3 水污染防治6.4 大气污染控制7. 风险管理7.1 风险识别与评估7.2 风险控制措施7.3 应急预案8. 质量验收与评估8.1 工程质量验收标准8.2 质量检验方案8.3 施工质量评估及改进措施附件:附件一:工程图纸附件二:施工进度计划表附件三:工程材料清单附件四:安全技术措施报告法律名词及注释:1. 甲方:指合同中的委托方或者业主方。

2. 乙方:指合同中的承包方或者施工方。

3. 工程监理单位:指对工程施工和质量进行监督和管理的专业机构。

4. 设计单位:指对工程进行设计和方案编制的专业机构。

二:(简洁、实用风格)1. 施工组织设计目标1.1 完成工程建设1.2 确保施工质量1.3 提高施工效率2. 施工组织机构2.1 项目经理办公室2.2 现场管理组2.3 施工专业分包队伍3. 施工管理流程3.1 施工准备阶段3.2 施工实施阶段3.3 施工总结阶段4. 施工进度计划4.1 施工里程碑节点4.2 施工工期计划4.3 施工资源调配计划5. 施工技术措施5.1 施工工艺流程5.2 施工材料选择5.3 施工设备和工具准备5.4 安全技术措施5.5 质量控制措施6. 劳动力资源管理6.1 劳动力需求预估6.2 劳动力招聘和培训6.3 劳动力安全保障7. 环境保护措施7.1 现场环境保护要求7.2 噪声和震动控制7.3 水、土壤和大气污染防治7.4 施工废弃物处理8. 风险管理8.1 风险识别和分析8.2 风险控制措施8.3 事故应急预案附件:附件一:工程施工图纸附件二:施工进度计划表附件三:工程材料清单附件四:施工安全技术措施报告法律名词及注释:1. 项目经理办公室:负责项目整体管理和协调工作的机构。

尾矿库施工组织设计方案(两篇)2024

尾矿库施工组织设计方案(两篇)2024

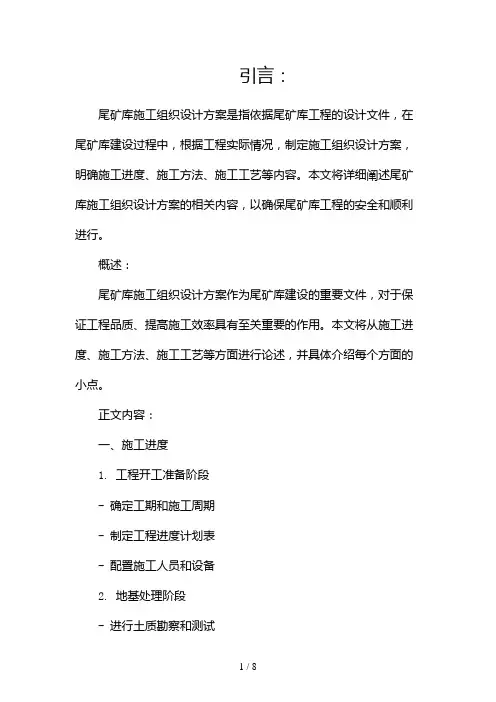

引言:尾矿库施工组织设计方案是指依据尾矿库工程的设计文件,在尾矿库建设过程中,根据工程实际情况,制定施工组织设计方案,明确施工进度、施工方法、施工工艺等内容。

本文将详细阐述尾矿库施工组织设计方案的相关内容,以确保尾矿库工程的安全和顺利进行。

概述:尾矿库施工组织设计方案作为尾矿库建设的重要文件,对于保证工程品质、提高施工效率具有至关重要的作用。

本文将从施工进度、施工方法、施工工艺等方面进行论述,并具体介绍每个方面的小点。

正文内容:一、施工进度1. 工程开工准备阶段- 确定工期和施工周期- 制定工程进度计划表- 配置施工人员和设备2. 地基处理阶段- 进行土质勘察和测试- 细化地基处理方案- 制定地基处理进度计划3. 堆筑坝体阶段- 选择合适的堆筑材料- 制定堆筑坝体进度计划- 控制施工质量,确保坝体稳定4. 溢流与排水体系阶段- 设计合理的溢流与排水系统- 安装溢流管道和泄洪设施- 加强尾矿库防渗措施5. 尾矿库围护结构阶段- 制定围护结构施工方案- 确定围护结构材料及施工技术- 加强围护结构质量监控二、施工方法1. 坝体均匀性控制- 合理安排堆筑队伍- 严格控制堆筑质量- 使用现代化的堆筑方法2. 堆筑材料的选择- 选择符合规定的均质尾矿材料- 控制尾矿材料的含水率- 保证材料的均匀性和稳定性3. 施工现场管理- 划定施工区域边界- 安排合理的施工人员和设备- 加强安全管理和质量监督4. 沉降调控- 制定沉降观测方案- 加强沉降监测和处理- 采取相应的措施控制沉降速度5. 坝体抗滑安全- 进行坝体抗滑稳定分析- 增加坝体的稳定性- 加强灌浆和护坡措施三、施工工艺1. 地基处理工艺- 制定地基处理工艺流程- 执行工艺,包括排水、填筑、夯实等- 控制地基处理的质量和效果2. 坝体堆筑工艺- 制定坝体堆筑工艺流程- 确定堆筑层次和均匀度要求- 控制堆筑工艺的质量3. 围护结构施工工艺- 制定围护结构施工工艺流程- 确定施工顺序和方法- 加强围护结构质量监控4. 溢流与排水体系工艺- 设计溢流与排水体系工艺流程- 安装溢流管道和泄洪设施- 加强防渗措施5. 稳定处理工艺- 制定沉降调控工艺流程- 加强灌浆和护坡工艺- 控制尾矿库的稳定性结论:尾矿库施工组织设计方案对尾矿库工程的顺利进行具有重要影响。

尾矿库工程施工组织设计

尾矿库工程施工组织设计

尾矿库工程施工组织设计尾矿库工程施工组织设计一、工程概述尾矿库工程是指为处理工矿企业产生的矿石尾矿而建设的库区,旨在对尾矿进行储存和处理,以减少对环境的影响并保护周边水体资源。

本旨在提供尾矿库工程施工组织设计的详细内容。

二、项目背景根据工矿企业生产需求,尾矿库工程的施工组织设计需要考虑以下因素:1. 尾矿产量和质量;2. 尾矿处理技术;3. 施工时间和进度安排;4. 施工人员和设备需求;5. 安全和环境保护要求。

三、施工组织设计内容1. 工程概况本部分需要详细描述尾矿库工程包括工程规模、施工地点、建筑要求、设计图纸等。

2. 施工时间安排根据工期要求和施工进度,详细描述尾矿库工程的施工时间安排,包括工期计划、施工顺序、重点工作节点等。

3. 勘察设计介绍尾矿库工程的勘察设计工作,包括场地勘察、水文地质勘察、地基处理设计等。

4. 施工方案详细描述尾矿库工程的施工方案,包括土方开挖、防渗墙施工、堆筑工艺、排水系统、边坡保护等。

5. 施工组织架构介绍尾矿库工程的施工组织架构,包括施工组织体系、施工管理人员职责和分工、施工班组设置等。

6. 安全管理详细描述尾矿库工程的安全管理措施,包括施工安全制度、安全培训、安全防护措施、应急预案等。

7. 环境保护介绍尾矿库工程的环境保护措施,包括排水处理、废水处理、废弃物管理、环境监测等。

8. 质量控制详细描述尾矿库工程的质量控制要求,包括施工工艺、材料质量、施工质量检验等。

9. 施工设备与材料尾矿库工程所需的施工设备和材料清单,并介绍设备的选用原则和使用方法。

10. 施工费用估算根据工程量和施工条件,对尾矿库工程的施工费用进行详细估算,包括人工费用、设备租赁费用、材料费用等。

附件:本所涉及附件如下:1. 尾矿库工程设计图纸;2. 施工进度计划表;3. 施工组织架构图;4. 安全防护设施布置图;5. 环境保护监测报告。

法律名词及注释:1. 矿石尾矿:指工矿企业产生的矿石经过选矿过程后剩余的废料。

尾矿库工程施工组织设计方案

尾矿库工程施工组织设计方案

概述1.1 编制依据(1 )洋县钒钛青沟尾矿库工程施工图及相关资料;(2 )《尾矿设施施工及验收规范》(Y5418—95);《碾压式土石坝施工技术规范》(DLT5129—2001);《土工合成材料应用技术规范》(SLT225—98);《尾矿库安全技术规程》(AQ2006—2005)《水工建筑工程施工及验收规范、标准》;(3 )中十冶集团有限公司《ISO9001:2000 质量管理体系文件》及《安全管理标准》等相关规定。

(4 )现场情况。

1.2 工程概况洋县钒钛磁铁矿有限责任公司青沟尾矿库工程位于陕西省洋县桑溪镇外门垭青沟沟内。

桑溪镇距洋县县城约75Km,有简易公路相通,桑溪镇-- 外门垭-- 青沟有简易道路通行,交通较为便。

初期坝(轴线位置)坝高37.0m,为碾压堆石坝型,坝顶标高617.0m,坝顶轴线长119.50m,坝顶宽4.0m。

初期坝外坡比1:2.1 ,内坡比1:1.68 ,内、外坡在标高605.0m和593.0m均设有马道,内坡马道宽1.2m,外坡马道宽2.0m, 内、外坡采用0.3m厚干砌石面层护坡。

排洪系统工程:自上而下分别设3#排洪井(竖井)、2#排洪井(竖井)、1#排洪井、2#、1#排洪支洞、排洪隧洞、消力池。

3#、2#竖井直径5m,3#、2#竖井深16.5m、11.0m,1#、2#井架高18.0m,1#井内径3.0m,3#、2#井架内径6.0m,3# 井架高36m。

1#、2#支洞和隧洞为城门洞型,1#支洞B×H=2.0×2.5m,长98.89m,2#支洞B×H=3.5×4.0m,长124.6m, 隧洞B×H=3.5×4.0m,长960.9m。

均为钢筋混凝土结构。

1.3 工作范围工程主要范围包括初期坝、排洪系统工程和甲方安排的其他工作。

1.4 主要工程量主要工程量一览表1.5 施工要求工期要求:总工期四个月,2012年6 月30日前确保工程竣工。

尾矿库坝体工程施工方案

尾矿库坝体工程施工方案

尾矿库坝体工程施工方案一、工程概况尾矿库坝体工程是指在矿山开采过程中产生的尾矿进行储存的坝体工程。

尾矿库坝体工程的施工是尾矿库建设的重要环节,涉及到土石方、水工、建筑、基础等多个方面的施工工作。

本方案旨在对尾矿库坝体工程的施工进行详细规划,确保工程施工质量和安全。

二、施工环境及工程特点1. 施工环境:尾矿库坝体工程所在地地势平坦,气候属于温带地区,年降雨量较多,需考虑在施工过程中的防雨措施。

2. 工程特点:尾矿库坝体工程属于水工土石方工程,需要考虑坝体的稳定性和防渗性,采用合理的施工方法和材料进行施工。

三、施工组织1. 施工队伍:根据工程规模和施工内容,组建由水工、土石方、基础、建筑等专业的施工队伍,确保施工人员具备相关资质和经验。

2. 施工计划:制定详细的施工计划,包括施工工序、施工周期、施工设备、人员配备等内容,确保施工过程有序进行。

3. 安全管理:制定严格的安全管理制度,明确施工人员的安全责任和安全操作规范,定期进行安全培训和检查,确保施工安全。

四、施工工艺1. 坝体填筑:首先进行坝体填筑工程,采用挖掘机和装载机等设备进行土石方开挖和填筑工作,按照设计要求和工艺规范进行坝体填筑。

2. 防渗处理:在坝体填筑过程中,对坝体进行防渗处理,采用土工膜、防渗帆布等材料进行铺设和固定,确保坝体具有良好的防渗性能。

3. 基础施工:进行坝体基础的施工,包括基础开挖、基础浇筑等工作,确保坝体基础稳固牢固。

4. 高程控制:进行坝体的高程控制和整体护坡设计,确保坝体外观美观、结构稳定。

五、施工设备和材料1. 施工设备:包括挖掘机、装载机、推土机、混凝土搅拌站等设备,确保施工过程顺利进行。

2. 施工材料:包括土石方、混凝土、防渗材料等,选用质量合格、性能稳定的材料,确保工程质量和安全。

六、施工质量控制1. 施工监理:聘请具有水工土石方工程施工监理资格的监理单位,对施工过程进行全程监理,确保施工符合设计要求和工程质量标准。

尾矿库施工组织设计

尾矿库施工组织设计

[工程名称]投标文件第一册(技术标书)项目编号:投标人:(盖章)法定代表人或:(签字或盖章)日期:施工组织设计一、工程概况矿山由于多年的开采,导致资源的枯竭。

与之配套的尾矿库因此年久失修,渐渐成为了险库,对周围生活的居民的生命财产安全以及周边的环境造成一定潜在性的影响。

为了消除这一系列潜在的风险因素,相关部门决定对尾矿库进行治理。

原瑶岭钨矿1号库位于广东省韶关市曲江县境内,距离韶关市约35.89km。

矿区内有简易公路与附近乡镇相连,交通便利。

原瑶岭钨矿关闭破产办公室委托化工部长沙设计研究院对闭库进行设计。

以保证尾矿库闭库后的长期安全性并恢复矿区的自然生态环境。

本闭库工程的主要施工内容由碾压式堆石体、新建排洪系统(包括库内、库外)、调整尾矿堆积坝和沉积滩、坝体监测设施等组成。

原石人嶂钨矿梅子窝坑口2号矿库闭库治理工程位于广东省韶关市始兴县罗坝镇境内,距离韶关市80km,距离始兴县20km,有公路可达,交通便利。

原石人嶂钨矿关闭破产办公室并委托化工部长沙设计研究院设计。

其主要建筑物有新建碾压堆石坝反压平台、堆石坝增设排渗设施、调整堆积坝外边坡及库内沉积滩、新建排洪系统、老排洪系统封堵、坝体监测设施、修复坝肩坝坡排水沟以及库区绿化工程。

二、项目实施条件分析三、项目管理目标本标段项目管理的总体目标是在招标文件规定的工期内,按设计文件规定的工程质量要求及尾矿库施工的相关规范要求,完成设计及设计变更的的全部工程内容,同时实现安全、文明卫生的目标。

工程合格率100%,其中优良90%。

四、项目组织结构良好的施工管理班子,是工程顺利进展的坚强后盾。

公司本着,创优和造福社会的目的,特别重视此次的。

拟在中标后排除公司的精良管理力量和强劲的技术力量参与项目的建设。

以确保本标段的工程快速优质地完成。

拟投入主要人员信息参见下表:投入主要人员汇总表。

根据本标段的实际情况,我们科学合理的设置现场施工项目部。

项目经理部对工程进度、质量、安全、现场文明施工等方面进行全面管理,严格按照项目法和ISO9002 标准施工,采用专人负责,目标管理的工作原则,确保工程管理目标的实现。

尾矿库施工组织设计方案(精华版)

尾矿库施工组织设计方案(精华版)

尾矿库施工组织设计方案(精华版)范本一:尾矿库施工组织设计方案(精华版)1.前言1.1. 编制目的1.2. 参考文献2.项目概况及要求2.1. 项目背景2.2. 项目目标2.3. 项目要求3.工程概述3.1. 建设位置3.2. 工程规模3.3. 工程内容3.4. 工期要求4.施工组织机构4.1. 组织结构图4.2. 人员配置4.3. 作业流程5.施工方法与工艺5.1. 原料准备5.2. 混凝土浇筑5.3. 垫层处理5.4. 尾砂堆积5.5. 防渗处理5.6. 排水管道布置 5.7. 沉淀池建设5.8. 停工期安全措施6.施工进度安排6.1. 施工里程碑6.2. 施工计划6.3. 现场生产计划7.质量控制7.1. 施工质量要求 7.2. 质量检测与监控7.3. 施工记录8.安全措施8.1. 施工安全要求 8.2. 规章制度8.3. 安全防护设施8.4. 应急预案9.资源保障与环境保护 9.1. 施工材料9.2. 施工设备9.3. 劳动力9.4. 环境保护10.费用控制10.1. 费用预算10.2. 资金使用计划11.沟通与协调11.1. 内部沟通11.2. 外部协调12.风险评估与应对措施12.1. 施工风险评估12.2. 应急预案12.3. 风险控制措施13.相关附件附件1: 施工组织结构图附件2: 施工进度计划表附件3: 质量检测记录表14.法律名词及注释法律名词1: XXXX (注解)法律名词2: XXXX (注解)本文档涉及附件:附件1: 施工组织结构图附件2: 施工进度计划表附件3: 质量检测记录表本文所涉及的法律名词及注释:法律名词1: XXXX (注解)法律名词2: XXXX (注解)---范本二:尾矿库施工组织设计方案(完整版) 1.引言1.1. 编制目的1.2. 项目背景1.3. 参考文献2.项目概况2.1. 建设地点2.2. 工程规模2.3. 工程内容2.4. 工期要求3.施工组织机构3.1. 组织结构图3.2. 人员配置3.3. 沟通与协调机制4.工程划分与施工方法4.1. 工程划分4.2. 施工方法5.施工工艺5.1. 材料准备5.2. 土方开挖与运输5.3. 填筑与压实5.4. 防渗与排水5.5. 现场管理与文明施工6.质量控制6.1. 施工质量目标6.2. 质量监控与检验6.3. 质量记录与报告7.安全管理7.1. 施工安全要求7.2. 安全生产计划7.3. 日常安全管理措施7.4. 应急预案8.环境保护8.1. 环境保护目标8.2. 噪音与震动控制8.3. 施工污水处理8.4. 施工废弃物管理9.施工进度安排与资源保障 9.1. 施工进度安排9.2. 资源需求与保障10.费用控制10.1. 预算与支出计划10.2. 费用监控与管理11.风险评估与应对措施11.1. 施工风险评估11.2. 应急预案11.3. 风险控制措施12.附件附件1: 施工组织结构图附件2: 施工进度计划表附件3: 质量检测记录表13.法律名词及注释法律名词1: XXXX (注解)法律名词2: XXXX (注解)本文档涉及附件:附件1: 施工组织结构图附件2: 施工进度计划表附件3: 质量检测记录表本文所涉及的法律名词及注释:法律名词1: XXXX (注解)法律名词2: XXXX (注解)。

尾矿库大坝施工组织设计(1)

尾矿库大坝施工组织设计(1)

目录1施工组织设计编制说明 (64)1.1施工组织设计编制说明的原则 (64)1.2管理目标 (64)2工程概况 (67)2.1工程简介 (67)2.2施工工地水文气象 (67)2.3施工工地对外交通 (67)2.4施工用水用电 (67)2.5临时用地 (67)2.6施工工期 (68)3主要施工办法 (69)3.1施工准备 (69)3.2确定各施工过程的施工顺序 (69)3.3分部、分项尤其是主要施工过程的施工方法 (70)3.4冬、雨季施工措施 (81)4项目经理部及劳动力配置计划 (86)4.1项目经理部组成情况 (86)4.2分部、分项工程所需工种类别和级别 (87)4.3分阶段施工计划投入劳动力人数 (88)5主要施工机械、设备供应计划 (89)5.1满足工程施工所需的机械数量及供应计划 (89)5.2测量、实验、检测仪器设备数量及供应计划 (90)6确保工程质量的技术组织措施 (91)6.1质量管理体系、制度及质量保证体系 (91)6.2关键部位质量控制 (94)6.3工种岗位技术培训 (99)6.4先进施工工艺 (99)6.5送样检测、见证取样保证措施 (99)6.6分部分项分阶段验收步骤及办法 (99)6.7完成质量目标奖惩办法 (100)7确保安全文明施工的技术组织措施 (101)7.1安全管理组织 (101)7.2专职安全管理人员 (101)7.3 特殊作业人员(电工、电焊工、架子工、机械操作工等) (101)7.4已具备的安全设施或准备配置的安全设施 (101)7.5 安全防护措施(土方、桩基、用电、外架外网等) (101)7.6大、中型施工机械管理 (104)7.7文明施工技术组织措施 (104)7.8安全、文明施工责任目标奖惩办法 (104)8确保工期的技术组织措施 (106)8.1编制各施工节点,月、旬作业计划,定期落实计划实施 (106)8.2交叉、流水施工作业 (106)8.3合理调配机械、材料、劳动力 (106)8.4设计、建设、施工、监理紧密配合,及时解决有关问题,工期目标及奖惩办法 (107)9工期网络图 (107)9.1施工过程项目划分 (108)9.2编排合理的施工顺序 (108)9.3工序合理搭接 (108)10 施工总平面布置图 (109)10.1主要施工机械位置 (109)10.2建筑材料、半成品的堆放 (109)10.3临时供电、供水网的布置 (109)10.4临时道路、排水的位置 (109)10.5各种临时设施的位置与尺寸 (109)11 各种图表 (110)1 施工组织设计编制说明1.1 施工组织设计编制说明的原则我公司在细致查阅洛宁吉家洼金矿有限公司马沟尾矿库建设项目所有图纸资料并在多次现场踏勘的基础上,根据图纸设计及现行的规范要求,结合我公司近年来在土石方工程施工方面积累的丰富经验,以科学务实的态度编写了本施工组织设计。

尾矿库施工组织设计方案

尾矿库施工组织设计方案

尾矿库施工组织设计方案
一、项目概况
1.1项目名称:尾矿库施工
1.2项目单位:XX工程建设公司
1.3建设规模:建设矿址面积为778亩,土石方开挖量为78万立方米,施工期限为20个月。

2、项目组织构成
2.1主要组织机构
2.1.1技术质量组织
2.1.1.1项目总监:负责管理整个项目,保证施工的质量、安全、进度和财务有序运行。

2.1.1.2项目经理:负责组织管理施工现场,组织实施施工计划,定期报告项目进度情况,确保施工进度正确。

2.1.1.3技术经理:负责组织资料的准备、编制工程技术计划及施工图,把握施工质量,发现并纠正施工过程中出现的技术问题。

2.1.1.4安全经理:负责组织制定安全技术措施,组织安全检查,定期组织安全教育培训。

2.1.1.5质量检查员:负责组织抽查施工质量,跟踪质量异常情况及时纠正。

2.2施工组织
2.2.1工地部:负责安排各施工班组的施工任务,安排资源,组织现场施工,组织施工质量抽查,组织安全检查,按照计划安排换班和休假,组织班组收尾工作。

2.2.2材料储备部:负责组织购买、检验、到场发放施工用材料。

尾矿库施工组织设计方案.doc

尾矿库施工组织设计方案.doc

新疆阿克陶广新矿业发展有限公司选矿破碎及尾矿库改造工程施工组织设计施工方案编制人:审核人:榆林市志明建筑有限责任公司1、施工组织设计目录第一章工程概况第二章施工方案第三章施工进度计划及保证措施第四章施工总布置与重要临时设施第五章工程质量与保证措施第六章安全管理与保证措施第七章环境保护措施与文明施工第八章劳动力安排计划及措施第九章主要材料、构件用量计划第一章工程概况1.1、工程工期本工程计划开工日期2015年9月3日,计划完工日期2015年12月3日。

总工期90天。

1.2、工程项目和工作内容本工程的主要工程内容包括:尾矿拦污水坝、排水沟、砌块井、污水坝护坡砌筑。

第二章施工方案及水流控制2.1、施工内容本标主要施工工程有:清基土方、土方挖运、砌石、砌石护坡、等。

2.2、土方挖运施工方法2.2.1、施工测量本标段堤防工程,土方开挖主要在堤防工程部位。

根据设计图纸,土方开挖应达到设计的清基线。

根据监理提交的控制点建立整个工程施工控制网,在开挖前依据施工控制网,按照设计施工图确定的开挖边线及坡度要求,布置开挖线加密桩及高程控制系统,大堤左右两边每20m设一个临时桩点,作为开挖范围的控制依据,施工过程中测量技术员跟班放样和复测,确保开挖范围符合设计要求。

2.2.2、施工方法1、施工准备开挖前在开挖区内用挖掘机修筑临时运输车道及必要的场地平整,以利车辆运输能正常进行。

2、土方开挖施工方法土方开挖从上层向下层分层依次从左向右进行,每层厚度在1.5m 左右,使用挖掘机开挖,自卸车运输土料,对于基坑内自卸车不能进入的部位,用挖掘机多次接力开挖。

上下游边坡开挖时预留保护层,用人工修整找平,保证边坡坡度符合设计要求。

弃料堆放在监理人指定的位置。

不允许在开挖范围的上侧弃料,必须在边坡上部堆置弃土时,应确保开挖边坡的稳定。

在冲沟内或河岸边弃料时,防止山洪造成泥石流或引起河道堵塞。

2.2.3、主要施工设备挖掘机4台,推土机2台,装载机2台,自卸汽车5辆,振动式压路机1台,载重汽车8台等。

尾矿库施工组织设计

尾矿库施工组织设计

四川鑫源矿业呷村矿新增尾矿库工程施工组织设计编制人:审核人:审批人:北京首钢矿山建设工程有限责任公司目录第一章工程概况 (4)1.1工程简介 (4)1.2工程概况: (4)1.3现场条件和周围环境 (5)1.4承包范围 (5)1.5编制依据 (5)第二章施工部署 (6)2.1项目经理部组织机构 (6)2.2项目管理人员配备及职责 (6)2.3分部、分项工程劳动力配备计划 (7)2.4分阶段劳动力配备计划 (8)2.5主要施工机械设备配置计划 (8)2.6主要测量实验检测设备配置计划 (9)第三章施工总平面布置 (11)3.1临时设施 (11)3.2临时用水、用电 (11)3.3施工道路及现场排水 (11)3.4施工总平面图 (11)第四章施工进度计划 (12)4.1施工项目划分及施工顺序 (12)4.2施工进度计划 (12)第五章主要工程施工方法 (13)5.1 工程施工技术要求: (13)5.2施工准备 (16)5.3主要工程施工顺序安排 (17)5.4主要分部分项工程施工方法 (17)5.5雨季施工措施 (29)第六章工程质量管理及技术措施 (31)6.1质量管理体系 (31)6.1.2各岗位职责 (31)6.2关键部位质量控制措施 (33)6.3培训管理制度 (35)6.4施工新工艺 (36)6.5材料取样、送检管理 (36)6.6分部分项验收步骤及管理办法 (37)6.7质量目标奖罚管理 (37)第七章安全文明施工技术组织措施 (38)7.1安全管理体系 (38)7.2现场专职安全员及特殊作业人员配备 (38)7.3拟投入现场的各种安全设备设施 (39)7.4分部分项工程安全防护措施 (39)7.5大、中型施工机械管理 (41)7.6文明施工技术组织措施 (41)第八章确保工期的技术组织措施 (44)8.1进度计划的编制及控制措施 (44)8.2合理安排交叉流水作业 (44)8.3各种施工资源的调配 (44)第九章、施工成本的措施 (46)第一章工程概况1.1工程简介工程名称:四川鑫源矿业呷村矿新增尾矿库工程建设单位:四川鑫源矿业有限责任公司建设地点:四川鑫源矿业有限责任公司呷村矿区。

尾矿库施工组织设计

尾矿库施工组织设计

四川鑫源矿业呷村矿新增尾矿库工程施工组织设计编制人:审核人:审批人:北京首钢矿山建设工程有限责任公司目录第一章 工程概况 ................................... (4)1.1 工程简介 ...........................41.2 工程概况: .........................4 1.3现场条件和周围环境............................................5 1.4 承包范围 ...........................5 1.5 编制依据 ...........................5第二章 施工部署................................... (6)2.1 项目经理部组织机构 .................6 2.2 项目管理人员配备及职责 .............62.3 分部、分项工程劳动力配备计划............................................7 2.4 分阶段劳动力配备计划 ...............8 2.5 主要施工机械设备配置计划 ...........9 2.6 主要测量实验检测设备配置计划............................................9第三章 施工总平面布置 (11)4.1 施工项目划分及施工顺序 .......................... 12 4.2 施工进度计划 (12)第五章 主要工程施工方法 (13)5.1 工程施工技术要求 : ........................... 13 5.2 施工准备 ................................ 16 5.3 主要工程施工顺序安排 .......................... 17 5.4 主要分部分项工程施工方法 ........................ 17 5.5 雨季施工措施 (29)第六章 工程质量管理及技术措施 (31)6.1 质量管理体系 .............................. 31 6.1.2 各岗位职责 (31)3.1 临时设施 ......... 3.2 临时用水、用电 ... 3.3 施工道路及现场排水 3.4 施工总平面图 .....第四章 施工进度计划 ..11 11.. 1111 126.2 关键部位质量控制措施 (33)6.3 培训管理制度 (35)6.4 施工新工艺 (36)6.5 材料取样、送检管理 (36)6.6 分部分项验收步骤及管理办法 (37)6.7 质量目标奖罚管理 (37)第七章安全文明施工技术组织措施 (38)7.1 安全管理体系 (38)7.2 现场专职安全员及特殊作业人员配备 (38)7.3 拟投入现场的各种安全设备设施 (39)7.4 分部分项工程安全防护措施 (39)7.5 大、中型施工机械管理 (41)7.6 文明施工技术组织措施 (41)第八章确保工期的技术组织措施 (44)8.1 进度计划的编制及控制措施 (44)8.2 合理安排交叉流水作业 (44)8.3 各种施工资源的调配 (44)第九章、施工成本的措施 (46)第一章工程概况1.1 工程简介工程名称:四川鑫源矿业呷村矿新增尾矿库工程建设单位:四川鑫源矿业有限责任公司建设地点:四川鑫源矿业有限责任公司呷村矿区。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

4项目经理部及劳动力配置计划 4.1项目经理部组成情况5主要施工机械、设备供应计划1施工组织设计编制说明 64 1.1施工组织设计编制说明的原则 64 1.2管理目标 64 2工程概况 67 2.1工程简介 67 2.2施工工地水文气象 67 2.3施工工地对外交通 67 2.4施工用水用电 67 2.5临时用地 67 2.6施工工期 68 3主要施工办法 69 3.1 施工准备 69 3.2 确定各施工过程的施工顺序 69 3.3 分部、分项尤其是主要施工过程的施工方法 70 3.4 冬、雨季施工措施81 5.1满足工程施工所需的机械数量及供应计划89 5.2测量、实验、检测仪器设备数量及供应计划9086 86 4.2分部、分项工程所需工种类别和级别 87 4.3分阶段施工计划投入劳动力人数88 896确保工程质量的技术组织措施91 6.1质量管理体系、制度及质量保证体系91 6.2关键部位质量控制94 6.3工种岗位技术培训99 6.4先进施工工艺99 6.5送样检测、见证取样保证措施99 6.6分部分项分阶段验收步骤及办法99 6.7完成质量目标奖惩办法100 7确保安全文明施工的技术组织措施101 7.1安全管理组织101 7.2专职安全管理人员101 7.3特殊作业人员(电工、电焊工、架子工、机械操作工等) (101)7.4已具备的安全设施或准备配置的安全设施101 7.5安全防护措施(土方、桩基、用电、外架外网等)101 7.6大、中型施工机械管理104 7.7文明施工技术组织措施104 7.8安全、文明施工责任目标奖惩办法104 8确保工期的技术组织措施106 8.1编制各施工节点,月、旬作业计划,定期落实计划实施106 8.2交叉、流水施工作业106 8.3合理调配机械、材料、劳动力106 8.4 设计、建设、施工、监理紧密配合,及时解决有关问题,工期目标及奖惩办法1079工期网络图107 9.1施工过程项目划分108 9.2编排合理的施工顺序108 9.3工序合理搭接108 10施工总平面布置图109 10.1主要施工机械位置109 10.2建筑材料、半成品的堆放109 10.3临时供电、供水网的布置109 10.4临时道路、排水的位置109 10.5 各种临时设施的位置与尺寸109 11各种图表1101施工组织设计编制说明1.1施工组织设计编制说明的原则我公司在细致查阅洛宁吉家洼金矿有限公司马沟尾矿库建设项目所有图纸资料并在多次现场踏勘的基础上,根据图纸设计及现行的规范要求,结合我公司近年来在土石方工程施工方面积累的丰富经验,以科学务实的态度编写了本施工组织设计。

本施工组织设计为工程的纲领性文件,用以指导工程施工与管理,以确保各项管理目标的实现。

1.1.1技术标准《选矿厂尾矿库设计施工设计规范》(ZBJI-90);《尾矿库安全技术规程》(AQ2006-2005 ;《尾矿库设施施工及验收规程》(YS5418-95 ;《碾压式土石坝设计规范》(DL/ T50007-2002);《碾压式土石坝施工规范》(DL/ T5129-2001);《污水综合排放标准》(GB8978-1996 ;(7)《用电安全导则》(GBT13869-2008;《生产过程安全卫生要求规范》(GB12801-1991);(8)《企业职工伤亡事故分类》(GB6441-1986 ;(10)《尾矿库堆积坝岩土工程技术规范》(GB50547-2010本工程施工组织设计编制遵循以下原则1.1.2认真执行基本建设程序;1.1.3做到总体规划,保证重点,兼顾全面,统筹安排;1.1.4遵守施工工艺及其技术规范,合理安排施工程序;采用流水作业计划,有组织,有节奏、均衡、连续施工; 科学安排冬雨季施工,保证全过程生产的均衡性、连续性;1.2管理目标根据建设方对本工程的要求,结合本工程的特点和公司的施工能力 ,我 公司将科学组织、精心施工、确保如下管理目标实现。

1.2.1保证工程质量符合国家验收规范,使工程质量达到为合格工程质量标 准,确保工程100%合格,并努力争创优良工程。

1.2.2合同履行:工程中标后,在施工过程中与建设方密切配合,接受监理单 位的监督,协调地方、政府部门的关系,创造良好的施工环境,保证合同的全 面履行。

1.2.3施工工期:根据公司施工技术装备能力和现场施工条件,及建设方要求, 本工程施工工期为150天。

1.2.4安全生产:认真贯彻“安全第一,预防为主”的安全方针,做好安全教育、 安全检查、安全防护、劳动保护等各项工作 ,杜绝施工人员伤亡和机械设备 重大事故;不发生主要责任的生产交通事故。

1.2.5文明施工:严格执行公司及省市文明施工标准,创造文明施工工地,营 造企业文化。

1.2.6先进技术:本公司积极采用先进的生产技术工艺及科学的施工管理方 法,确保优质、高效的完成施工任务。

1.1.5 1.1.6 1.1.7 提高施工机械化水平;1.1.8 采用先进的施工技术和科学的管理方法; 1.1.9 合理配置资源,保证工程需要2工程概况2.1工程简介本工程为洛宁吉家洼金矿有限公司投资修建,位于洛宁县兴华镇麦张沟村。

本设计初期坝为透水堆石坝,坝高为23m尾矿库总坝高59m坝顶宽5.6m,坝底宽91.85m,坝顶长73.24m;坝外坡为400mn厚干砌块石护坡,坡度为1:1.65坝外坡设三个马道,高程分别为818、828、838;坝内坡为砂卵石、土工布过滤层,外砌400厚干砌块,坡度为1:1.6 ;坝基为透水性块石褥垫层。

下游坝坡与坝肩接合部设坝肩截水沟;土工布与坝四周接合部位设砼压块。

2.2施工工地水文气象拟建尾矿库(坝)区地处熊耳山西段北坡,一级地貌单元属豫西中-低山区,测区内二级地貌单元属岭脊〜沟谷型,区内地形起伏较大,切割比较剧烈,海拔高度773.38-908.63m ,相对高差135.25m,沟谷两岸坡岩石裸露。

主沟谷走向近东西向。

2.3施工工地对外交通本工程施工场地附近有公路通过,到施工场地需修建一条施工道路,交通比较方便。

2.4 施工用水用电架设临时电力线路,架设施工和生活用水管道,经检验合格就近协商供水。

2.5 临时用地根据施工现场的条件,租用当地民用建筑作为临时住房、或搭建彩钢房、搭建帐篷,并在附近设置大型机械修理厂等临时设施,施工项目部设在施工现场附近。

2.6施工工期本工程施工工期为150日历天。

3主要施工方法3.1施工准备 3.1.1施工队伍准备根据施工进度情况,按总体施工计划,陆续组织各作业队、各岗位、各工种人员进场,所有人员在上岗前5天到岗,以便了解现场情况,按IS09001: 2000标准及《培训控制程序》要求组织学习培训。

达到全员和特殊工种全部培训后上岗作业。

3.1.2施工现场准备第一批人员进场后,要及时开展进场四通一平的准备工作,在施工现场施工必须的项目部、仓库、大型设备场地、钢筋加工场地等生产设施。

施工现场若不具备生活条件,生活设施应建在甲方指定的地方,临时设施布置, 遵循“方便实用,文明施工,节约用电,安全可靠,兼顾环保,尽可能避开永久建筑物”的原则。

3.1.3设备材料准备公司机电、试验、材料供应部门组织设备、仪器、材料等调运工作。

确保各部门组织的设备、试验、检验设备、测量设备等迅速进场。

组织物资供应人员进行市场调查,按IS09001:2000标准,《物质采购控制程序》,选择合适的供应商,落实货源,安排订货计划,设立堆放场地, 搭设库房等。

3.2确定各施工过程的施工顺序(1)主要施工工序:本着先地下,后地上,主体施工协调进行,先排水洞,再排水洞支护,后排水井架作业的原则。

初期坝施工先尽量一次把坝基清理完,若有难度也可3-4米清理一次,再进行坝体堆筑3-4米,接着进行削坡整平、铺设土工布砂石过滤层、砌筑护坡,在砌筑护坡的同时可进行坝体堆筑。

(2)各施工过程的顺序流程图如下:a、初期坝施工顺序:定位放线---清理坡皮---坝基开挖---坝体堆筑--- 削坡、土工布砂石过滤层铺设---砌筑护坡。

在砌筑护坡的同时下一循环: 定位放线---清理坡皮---坝基开挖---坝体堆筑等。

b、排水洞施工顺序:定位放线---洞口开挖---隧洞掘进循环---洞口钢筋砼支护。

隧洞掘进循环的施工顺序:吊线、平水平---钻眼---装药、放炮---排烟---清理浮石---出渣---临时支护。

每40米测量一次中线,每20米校核一次高程。

C、排水井架施工顺序:测量定位---基础开挖---砼垫层浇筑---脚手架搭设---钢筋砼井筒浇筑---钢筋砼井架浇筑。

脚手架可一次搭设到顶,也可分多次搭设;预制盖板可随井架钢筋砼浇筑灵活安排。

3.3分部、分项尤其是主要施工过程的施工方法331场地清理及开挖331.1场地清理施工工序:施工准备,测量放样,设控制桩定位确定清理范围和工程量。

清除地面树木、树根等杂物。

拆除影响施工的障碍物和原有设施。

对于某些特殊地基、岸坡,如湿陷性黄土、细砂层、岸坡冲沟发育、黄土洞穴发育等应经论证后,按专门的设计要求清理。

3.3.1.2施工方法:人工配合、机械伐树木,挖掘树根、草皮、腐植土及风化岩层至坚硬基岩,同时清除垃圾至指定地点。

清理施工首先应测量放线,确定坝基位置及清理范围,然后设置控制桩以确保清理范围的准确。

332初期坝施工在对坝基进行处理、验收合格后即可进行坝体填筑施工,填筑按设计断面进行,控制好防渗体和大块石透水层的设计厚度。

坝面施工应统一管理、严密组织、分段流水作业,做到层次清楚和大面平整均衡上升,减少接缝, 严格控制铺填厚度、碾压参数和石料质量等,具体方法如下: 3.3.2.1坝体的填筑铺料的方法坝体填料填筑的施工方法:第一层石料由于清基后不太平整,因此采用进占法铺料,以后米用后退法铺料,左右两岸同时进料,平整装载机,碾压用自行式光面振动碾,石料用浅孔钻钻孔,2#岩石炸药爆破开采,单斗反铲挖掘机装车,自卸车运输。

3.322坝体填料填筑施工工艺流程施工准备T测量放样T坝基清理处理T自卸车卸料T装载机平整T检测铺填厚度7振动碾碾压7质检7刨毛7下一循环。

3.323坝体填筑的具体作法及要求坝体的土石料填筑的注意事项及技术要求必须遵循《碾压式土石坝施工技术规范》DL/5129-2001和GBJ201-83《土方与爆破工程施工及验收规范》,使填筑质量达到预期的目的。

值得注意的是在填筑中,各种填料的碾压,尤其是坝基、岸坡、坝体的分区结合部以及大型碾压机械无法碾压到的边角、死角的地方,容易在施工时造成漏压、欠压,为确保填筑质量,将在施工中,采用小型夯实机械或人工夯压辅助碾压。

对于坝面上的进料施工道路要经常变更,以防局部过压。

(1)坝体采用干净的爆破石料回填碾压而成,施工分层厚度按压路机性能要求现场实验决定,确定最佳铺筑厚度及碾压遍数。

相关文档
最新文档
