桩基础工程量-清单

合集下载

全国造价员桩基础工程量清单计价例题

全国造价员桩基础工程量清单计价例题

全国造价员桩基础工程量清单计价例题一、工程概述桩基础工程是建筑工程中常见的一种基础形式,用于增加建筑物的承载能力和稳定性。

桩基础工程量清单计价是确定桩基础工程施工成本的重要环节,本文将通过一个计价例题来介绍全国造价员桩基础工程量清单计价的方法。

二、工程示例某地新建一座办公楼,其中包含桩基础工程。

根据工程设计,桩基础的具体参数和要求如下:1. 桩的类型:钢筋混凝土桩2. 桩的直径:800mm3. 桩的长度:12m4. 钢筋根数:16根5. 钢筋直径:16mm6. 混凝土强度等级:C30三、工程量计算1. 混凝土用量计算根据桩的直径和长度,可以计算出每根桩所用混凝土的体积:体积 = π * (直径/2)^2 * 长度= 3.14 * (800/2)^2 * 12= 301,440 mm³2. 钢筋用量计算根据钢筋根数和直径,可以计算出所有钢筋的总长度:总长度 = 钢筋根数 * 钢筋长度= 16 * 12= 192 m3. 主要材料用量计算根据混凝土用量和钢筋用量,可以计算出主要材料的用量:混凝土用量 = 301,440 mm³钢筋用量 = 192 m主要材料用量 = 混凝土用量 + 钢筋用量四、工程费用计算1. 混凝土费用计算按照施工单位报价,每立方米混凝土的单价为1000元,可计算出混凝土的费用:混凝土费用 = 混凝土用量 * 单价2. 钢筋费用计算按照施工单位报价,每米钢筋的单价为50元,可计算出所有钢筋的费用:钢筋费用 = 钢筋用量 * 单价3. 主要材料费用计算主要材料的费用 = 混凝土费用 + 钢筋费用五、工程总造价计算根据主要材料的费用,可以计算出桩基础工程的总造价。

六、结论通过以上计算,可以得出某地新建办公楼中桩基础工程的量清单计价。

造价员可根据具体工程情况和市场行情进行调整,以得出准确的工程造价。

七、注意事项在进行桩基础工程量清单计价时,造价员应遵循相关规范和标准,确保计价的准确性和合理性。

桩与地基基础工程工程量清单计价方法

桩与地基基础工程工程量清单计价方法

桩与地基基础工程工程量清单计价方法1、预制混凝土桩清单项目(1)预制混凝土桩的计价不分土壤级别、单桩长度和根数、桩倾斜度、打桩方式(锤击或静压等)、接桩方法、管桩填充材料等综合考虑。

计价中应包括桩制作、运输、打(或压)桩、试桩、试桩与打桩之间间歇时间(即打桩机械在现场的停滞时间)、送桩、接桩(综合考虑接桩材料和接头个数)、桩尖、桩头插筋及铁件、截桩头包括剔打混凝土、钢筋清理、调直弯钩及弃渣刷防护材料、排障及因承包人原因发生断桩时均不另行计量,承包人为发包人委托的第三方检测机构进行检测时所需要的条件(包括挖出桩头、桩检测机械进场、检测平台搭拆等)、为桩机移动铺筑临时道路、试验及一切检验费用(业主委托第三方检测的费用除外)等一切相关费用均含在预制混凝土桩清单项目内。

(2)预制混凝土桩以不同桩径和不同壁厚(若为方桩则为不同桩身截面)按结算长度以米计量,结算长度=桩顶标高-桩底标高,其中桩顶标高按桩承台底标高加0.1米计算,桩底标高为实际打桩的桩底标高(包含桩尖的长度)。

当发生符合规定的设计变更改变桩径且在合同清单内又无相同桩径的情况时则按合同外新增项目处理。

2、钻(冲)孔混凝土桩清单项目(1)钻(冲)孔混凝土桩的计价包括钻(冲)孔桩成孔(含入岩增加费,桩基入岩部分无论岩层类别及深度如何,不另行单独计量)、清孔、凿桩头、泥浆池砌筑与拆除、泥浆制作和清运、安设和拆除护筒等所需的全部材料供应、加工制作、试验、设备、劳力、工具、场地清理、试验及一切检验费用(业主委托第三方检测的费用除外,但包含用于检测用埋设钢管费用)等一切相关费用。

钻(冲)孔灌注桩可能发生的塌孔、流砂、泉涌、搭设支架和平台、浮浆不另行计量,混凝土制作、运输、灌注、振捣及混凝土扩散系数综合考虑在综合单价中。

(2)有缺陷并报废的桩不计量,有缺陷并没有报废的桩,若采取补救措施,并经发包人、监理工程师及相关质检部门检验合格后,则予以计量。

(3)钻(冲)孔灌注桩的桩钢筋笼按钢筋混凝土中的钢筋计量规则以吨另行计量。

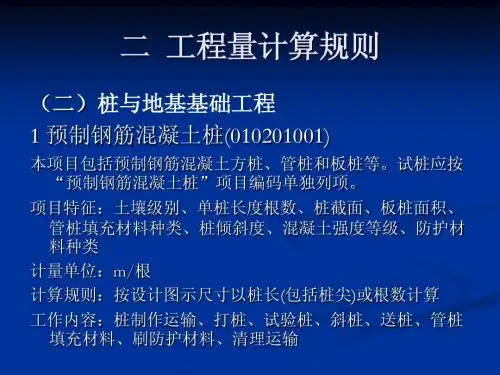

第3章(2)桩基砌筑清单工程量计算规则

第3章(2)桩基砌筑清单工程量计算规则

(二)桩与地基基础工程 9 振冲灌注碎石(010203002)
项目特征:振冲深度、成孔直径、碎石级配 计量单位: m3 计算规则:按设计图示孔深乘以孔截面积以体积计算。 工作内容:成孔、碎石运输、灌注振实
(二)桩与地基基础工程 10 地基强夯(010203003)
项目特征:夯击能量、夯击遍数、地耐力要求、夯填材料种 类
实心砖墙工程量计算说明
①墙体长度和厚度的计算规定



外墙的基础长度按外墙中心线计算 内墙的基础长度按内墙的净长线计算 女儿墙墙体长度按外墙中心线长度计算 墙厚度为墙身的厚度,按砌体计算厚度表的规定计算
实心砖墙工程量计算说明 ②墙体高度的计算规定

墙身高度根据内外墙和屋面形式不同,计算高度也不相同。
常见砖品种规格
按设计图示尺寸以体积计算(m3)。其计算公式如下:

V=基础断面面积×基础长±并入(扣除)体积
①包括附墙垛基础宽出部分体积,扣除地梁(圈梁)、 构造住所占体积; ②不扣除基础大放脚T形接头处的重叠部分及嵌入基 础内的钢筋、软件、管道、基础砂浆防潮层和单 个面积0.3m2以内的孔洞所占体积; ③靠墙暖气沟的挑檐不增加
计量单位:m 计算规则:按设计图示尺寸以桩长(包括桩尖)计算
工作内容:成孔、粉体运输、喷粉固化
(二)桩与地基基础工程 8 地下连续墙(010203001)
项目特征:墙体厚度、成倍深度、混凝土强度等级 计量单位:m3 计算规则:按设计图示墙中心线长乘以厚度乘以槽深以体积 计算(m3)。 工作内容:挖土成槽、余土运输、导墙制作安装、锁口管吊 拔、浇注混凝土连续墙、材料运输
项目特征:砖品种、规格、强度等级、墙体类型、墙体高度、 勾缝要求、砂浆强度等级、配合比 计量单位:m3 工作内容:砂浆制作运输、砌砖、勾缝、砖压顶砌筑材料运 输

桩基础工程量 清单

桩基础工程量 清单

东南大学青年教师公寓工程桩施工工程工程量清单招标人:东南大学基建处工程造价咨询人:南京XX工程造价咨询有限公司法定代表人或其授权人:法定代表人或其授权人:编制人:复核人:编制时间:2013-09-03 复核时间:2013-09-03总说明工程名称:东南大学青年教师公寓工程桩施工一、工程概况1、本次招标由东南大学青年教师公寓工程桩施工工程组成。

本工程为采用先张法预应力高强砼管桩,管桩型号为PC-500(100)AB-C60-12,12。

二、计划工期:按招标文件。

三、工程招标范围:桩基础工程组成。

四、工程量清单编制依据:1、甲方提供的施工蓝图2、《建设工程工程量清单计价规范》(GB50500-2008)3、招标文件4、甲方联系单五、暂列金额:无六、东南大学青年教师公寓工程桩施工招标工程量清单共有以下单位工程组成:1、东南大学青年教师公寓工程桩七、本项目工程量清单编制与甲方沟通说明如下:1、本工程为采用先张法预应力高强砼管桩,管桩型PC-500(100)AB-C60-12,12。

2、有效桩长:东南大学青年教师公寓24m*142根;合计桩长3408m。

3、送桩,桩顶标高按设计。

4、接桩为焊接。

5、其余按设计。

八、本项目清单特征描述与图纸设计说明不一致时,以图纸设计说明为准。

(招标文件或补充说明另有要求的除外)。

分部分项工程量清单与计价表工程名称:东南大学青年教师公寓工程桩施第1页共1页注:根据建设部、财政部发布的《建筑安装工程费用组成>(建标2003206号)的规定,为记取规费等的使用,可在表中增设其中:"直接费"、"人工费"或"人工费+机械费"。

.措施项目清单与计价表(一)工程名称:东南大学青年教师公寓工程桩施第1页共1页注:本表适用于以"费率"计价的措施项目措施项目清单与计价表(二)工程名称:东南大学青年教师公寓工程桩施第1页共1页汪:1、本表适用于以"项"计价的措施项目,具体组成由投标人按江苏省计价表规定组价,在措施项目费用分析中列出。

第6章桩与地基基础工程工程量清单计量与计价

第6章桩与地基基础工程工程量清单计量与计价
2.预应力管桩 采用室内离心成型,高压蒸气养护生产。
规格有Φ400mm、Φ500mm两种,管壁厚度分别为90mm、100mm,每节 (段)标准长度有8m、10m。砼强度等级可达C80,接头采用焊接。 3.预制钢筋混凝土桩施工工艺
施工过程包括预制、起吊、运输、堆放和沉桩等。
(1)桩的预制、起吊、运输与堆放 砼强度达到70%后方可起吊,达到100%才能运输和沉桩。 从预制厂运至施工现场堆放,一般采用平板汽车运输。
6.2 桩与地基基础定额计量与计 价
【例6-2】某桩基础工程,设计为预制方桩300mm300mm,每根工程桩长 18m(6+6+6),共200根。桩顶标高为-2.150m,设计室外地面标高为-0.600m, 柴油打桩机施工,硫磺胶泥接头。计算场内运方桩、打桩、接桩及送桩工程 量。
【解】定额中未包括钢筋混凝土桩的制作废品率、运输堆放损耗及安装 (打桩损耗)。
桩尖按有关章节另行计算。 3.人工挖孔桩灌注混凝土 以设计图示桩长乘以断面以立方米计算。
6.2 桩与地基基础定额计量与计 价
6.2.2 灌注桩 1.钻孔桩灌注混凝土 以设计桩长(含桩尖)加0.5m乘以断面面积以m³计算。 2.钻(冲)孔灌注桩 走管式打桩机(含桩尖)、螺旋钻机、回旋钻机、冲击钻(锥)机、锅锥钻机、
6.2 桩与地基基础定额计量与计价
6.2.1 预制混凝土桩工程量计算规则 1.打(压)预制混凝土桩 按设计桩长(含桩尖长)乘以桩的截面面积以m3计算。值得注意的是管桩
应扣除空心部分体积。而且管桩空心部分按设计要求灌注混凝土或其他填充材
本定额综合考虑了喂桩、送桩,计算时不做调整。 2.接桩 ①电焊接头:按四角包角钢焊接和四面用钢板焊接(每面2块,共8块)。工 程量按接头个数计算。角钢、钢板含量可按设计重量调整。 ②硫磺胶泥接头:按接头面积以平方米计算,每个接头只计算一个截面面 积。 ③静力压预应力管桩:定额已包括接桩费用,不另计算。 【例6-1】某桩基础工程,设计为预制方桩300mm×300mm,每根桩长10m, 共18根,试计算其打桩的工程量。 解:V=0.3×0.3×10×18=16.2(m³)

桩基础工程清单计价简介

桩基础工程清单计价简介

(三)按施工方法分
1.预制桩 2.灌注桩
预制桩
概念:预制桩是先在工厂或施工现场预制成 桩。然后利用沉桩设备将桩沉入土中。
沉桩方法: 1.锤击沉桩 2.静力压桩 3.振动沉桩
4.水冲沉桩 5.钻孔锤击沉桩
ቤተ መጻሕፍቲ ባይዱ
(1).锤击沉桩:最普通的施工方法, 用落锤、柴油锤等桩锤,利用锤的冲击 能克服对桩的桩阻力,使桩沉到预定深 度。
➢ 预制钢筋混凝土管桩:单位:根 1、土壤类别:一类土; 2、单桩长度:12米; 3、桩截面:桩径500,壁厚125 4、桩倾斜度:垂直 5、混凝土强度等级:C30
➢ 010201002接桩:是指设计打桩深度较大、设计 要求两根或两根以上桩连接后才能达到设计桩底 标高的情况。一般钢筋混凝土预制桩都不超过30 米长,因为过长对桩的起吊和运输都不利。但如 果基础本身要求有很长的桩时,一般都是分段预 制,打桩时先把第一段打到地面附近,然后采用 特定的技术措施,把第一段和第二段连接牢固, 再继续向下打入土中的过程为接桩。接桩的方式 一般为焊接和硫磺胶泥。接桩一般多用于预制方 桩,当两根桩头事先埋入预制铁件,即用电焊连 接,如两根桩头未设预埋铁件或留有钢筋公母榫 者,即采用硫磺胶泥铺设。
桩与地基基础工程
第一节 基础知识 第二节 清单项目 第三节 工程量清单的编制及清单计价
第一节 基础知识
一、桩基础工程 桩——是置于岩土中的柱型构件 一般房屋基础中,桩基的主要作用是将承受的上
部竖向荷载 ,通过较弱地层传至深部较坚硬的、 压缩性小的土层或岩层。
桩基础
二、桩的分类 ➢按受力情况分
➢按所用材料分
工程量计算应按设计图示尺寸以长度或根数为计量单位,
1、预制混凝土桩 按断面形式分为预制砼方桩和预应力砼管桩

基础工程量清单

基础工程量清单

基础工程量清单1、人工挖孔桩:土方开挖(一、二类土):2、人工挖孔桩:人工打松石:287.38 M 33、人工挖孔桩C30 砼填芯:487.95 M 34、人工挖孔桩护壁C30 砼:395.90M 35、地面卡大渣(10 cm厚):158.80 M36、地面C10 砼(10 cm厚):158.80 M37、人工挖地梁基槽:602.58 M 38、地梁C10 砼垫层:62.45 M 39、地梁C30 砼:110.53 M310、基础地梁面砌砖:110.85 M311、基础柱C30 砼:32.88 M 312 、土方回填(人工现场转运、分层夯实)13 、土方开挖(机械开挖、自卸车外运运距4 公里):14、地梁钢筋:(Z 10以下: 6.5T (Z 10以上:22T15、孔桩钢筋:(Z 10以下: 4.5T (Z 10以上:8.25T16、孔桩护壁钢筋:C 10以下:7.75T3 652.88M 3:225.36M 31354.65 M 3工程项目签证单1、抽水台班(潜水泵型号:220V ,2.2KW ):1044 个台班2、塔吊基础:⑴、土方:机械开挖,人工修边:55M3⑵、钢筋制安、支撑加固:C 10以上:1.23T⑶、C35 砼工程量:37.50 M 3基础工程量泥工班:人工挖孔桩土石方开挖:940.26M、230元/ M3=216259.80元人工挖孔桩C30砼填芯:487.95 M3X 60元/ M3=29277元人工挖地梁基槽:602.58 M3X 30元/ M3=18077.40元地梁C10砼垫层;62.45 M3X 60 元/ M3=3747 元地梁C30砼:110.53 M3X 60 元/ M3=6631.80 元基础地梁面砌砖:110.85 M3X 150元/ M3=16627.50元砖砌厕所计时工:9个X 200元/个=1800元地坪碎石、地坪C10砼;1558.71 m2X 15 元/ m2=23380.65 元土方回填、塔吊基础计时工:70个X 100元/个=7000元合计金额:叁拾贰万贰仟捌佰零拾壹元(322801.15元)班组长签字:年月曰基础工程量钢筋班:孔桩钢筋笼:391.71M K 35元=13709.85元基础地梁钢筋:28.5T X 550元/T=15675元班组长签字:年月曰基础工程量合计金额:贰万玖仟叁佰捌拾肆元(29384.85元)木工班:地梁模板安装:1235 m2X 35元/ m2=43225元班组长签字:年月曰基础工程量搭设钢筋棚、搅拌机棚计时工:5个X 200元/个= 1000元合计金额:肆万肆仟贰佰贰拾伍元(44225元)班组长签字:年月曰基础工程量钢筋班:孔桩钢筋笼:391.71M K 35元=13709.85元基础地梁钢筋:28.5T X 550元/T=15675元合计金额:贰万玖仟叁佰捌拾肆元(29384.85元)班组长签字:年月曰班组长签字:年月曰主体工程量主体工程量:一、二层主体面积:1587.92 m2X 2 层X 180 元/ m2X 80%=457320.96 元合计金额:肆拾伍万柒仟叁佰贰拾(457320.96元)班组长签字:年月曰主体工程量外架工程量:一、二层:1587.92 m2X 2 层X 12 元/ m2X 80%=30488.06 元合计金额:叁万零肆佰捌拾捌元(30488.06元)。

桩基工程工程量清单

桩基工程工程量清单
3、当清单项目说明的数量单位中出现 项 字样,则该 项的造价由投标单位承担风险,决算时不作调整,若此 项目没有投标价,造价即是已包括在清单之其它单价中 。
4、工程量清单中的所有项目,工程量仅供计算总价使 用,不构成合同的一部分,业主方不对其准确性负责, 投标单位可根据招标图纸与技术规范要求修正其工程量 。
六 CFG桩
成孔方法:长螺旋中心压灌成桩;混凝土强度等级:C25 素混凝土;包括钻机就位、钻进成孔、灌注素砼及拔管 、成桩养护、配合检测等一切施工内容,桩身土堆放至 不影响现场施工的地点
供应
安装
100.00 m
10.00 m3 10.00 m3
综合单价
合价
三号清单
主楼
-
A/1/3
本页小计
-
序号 阳光城集团 **区域 **项目
1,704,771.61
-
A/1/2
本页小计 11,867,461.23
序号 阳光城集团 **区域 **项目
四、 预制混凝土管桩
项目名称 工程内容
工程量
单位
按图纸及技术规范要求含机械、钢垫板、加劲肋等材 料的进退场费和租金、管理费、利润、税金和施工过 程中发生的一切费用。;桩型:500PHC-AB500(125) -C80
工程量
单位
综合单价
合价
三号清单
主楼
≥700mm直径,钻(冲)孔灌注桩;桩长度:综合考虑 各种桩长;泥浆运距:投标人自行考虑;充盈系数:定 A 一个数值,结算不得调整;土质:综合考虑各类土质; 无论遇到何种情况,充盈系数均不得调整
7,869.94 m3
618.07
4,864,173.82
灌注桩灌注混凝土(C30混凝土);综合考虑充盈系数 、嵌岩深度,结算时不予调整;按设计图示净尺以灌注 砼体积计算,不计任何损耗。灌注桩砼工程量=∑设计 B 桩顶标高至桩底标高的长度(超灌部分不计)×桩身设 计断面面积×根数;声测管工程量计算需以现场施工记 录为准。空桩部分费用不单独计取,请考虑进综合单价 中。

桩基工程_表1(1)分部分项工程量清单计价表.xls

桩基工程_表1(1)分部分项工程量清单计价表.xls

18
消防水箱补水泵控制箱(柜外单设)(600*1500*300)
19
喷淋稳压泵控制箱(与泵配套)(500*800*300)
20
配电箱 AL-1-1(420*600*140)
21
配电箱 AL-2-1(420*600*140)
22
配电箱 AP-R(300*208*120)
23
控制箱 FJ-1.1(330*440*200)
24
控制箱 FJ-1.8(330*440*200)
25
控制箱 FJ-2.1(330*440*200)
26
控制箱 FJ-5.5(330*440*200)
27
配电箱 M(204*208*84)
28
配电箱 M-1(264*208*84)
29
配电箱 M-2(362*208*84)
30
T接箱
31
电缆换线箱
32
桩基工程 预制钢筋混凝土方桩 建筑工程 基础及地下部分 平整场地 挖基础土方 土(石)方回填 截桩及桩头处理 C15砼垫层 C35砼桩承台基础 C35砼基础梁 C35满堂基础 C35砼矩形柱(1.8m以外) C35柱墩 页岩砖基础 C35砼直形墙(30cm以内) C25砼构造柱 C35砼现浇梁后浇带 池防1-结构自防水和防水卷材(地下室外墙和底版) 池防2-结构自防水和聚合物水泥砂浆防水(消防水池) 地上部分 C25砼过梁 C30砼有梁板(10cm以外) C30砼楼梯 C30砼挑檐 C25砼压顶 C25砼栏板 C20砼其他构件(卫生间防水台) C20砼窗台板 C20砼水簸箕 散水 砼散水 坡道 砼坡道 台阶 石质板材贴面台阶 石质板材平台面 台阶挡墙 屋面台阶 现浇混凝土钢筋 蒸压轻质砂加气混凝土砌块墙 屋面1 不上人保温平屋面 屋面2 不上人平屋面 30厚膨化微珠保温砂浆 外墙内抹20厚保温型粉刷石膏 φ100UPVC雨水管 φ50UPVC出水口 屋面上人孔 绿化工程 栽植云杉(H:2.5-3.0m) 栽植千头椿(胸径:12-15cm,分枝点高2m) 栽植白蜡(胸径:12-15cm,分枝点高2m) 栽植金叶槐(胸径:8-10cm) 栽植香花槐(胸径:8-10cm) 栽植西府海棠(G:1.5-1.8m) 栽植紫薇(G:1.5-1.8m) 栽植珍珠梅(D:4-5cm) 栽植大叶黄杨球(球径:1.0-1.2m) 栽植金叶女贞球(球径:1.0-1.2m)

桩基础工程量现场确认单【范本模板】

桩基础工程量现场确认单【范本模板】
工程量现场确认单
编号:HH-jy-002
工程名称
济阳县王奎楼居等城中村改造项目42#楼
施工单位
济南市黄河基础工程公司
工程部位
桩基础
完工日期
2018年05月25日
工程情况说明:
现我司已完成济阳县王奎楼居等城中村改造项目42#楼桩基础施工作业,计算明细如下
1实际压桩量
序号
桩长(m)
数量(棵)
小计(m)
备注
1
11
2
22
塔吊基础
2
12
2
24
塔吊基础
3
24
38
912
4
25
19
475
5
26
97
2522
6
27
67
1809
7
28
7
196
8
29
27
783
9
35
3
105
试桩
合 计
大写:陆仟捌佰肆拾捌延米
6848米
2实际送桩量
序号
送桩长度(m)
数量(棵)
小计(m)
备注
1
0
3
0
试桩
2
5.5
209
1149.5
含塔吊基础
3
6。98
7
48.86
4
7。18
27
193。86
5
பைடு நூலகம்8。38
16
134.08
合计
大写:壹仟伍佰贰拾陆点叁米
1526。3米
总承包单位(签章):
日 期:2018年 月 日
桩基施工单位(签章):
日 期:2018年 月 日

2米直径桩基工程量清单

2米直径桩基工程量清单

2米直径桩基工程量清单一、前言2米直径桩基工程是土木工程中常见的基础工程之一。

其主要作用是在建筑物或结构物的地基上增加承载力,以确保建筑物或结构物的稳定性和安全性。

本文将详细介绍2米直径桩基工程量清单。

二、工程量清单1. 桩身材料1.1 混凝土:按照设计要求配制混凝土,包括水泥、砂子、石子等原材料。

1.2 钢筋:按照设计要求加工钢筋,包括直径、长度等规格。

2. 桩身施工2.1 打桩机:选择适合施工的打桩机,包括静压式打桩机、动力式打桩机等。

2.2 桩模板:根据设计要求制作适合的模板,包括钢模板、木模板等。

2.3 浇注混凝土:将配制好的混凝土倒入模板内,浇注成型。

2.4 安装钢筋:根据设计要求,在混凝土未完全凝固前安装好预埋钢筋。

3. 现场设备3.1 施工车辆:包括挖掘机、运输车等。

3.2 施工机械:包括打桩机、混凝土搅拌机等。

3.3 施工用具:包括锤子、扳手等。

4. 辅助施工材料4.1 沙土:用于填充桩周空隙,增强桩的承载力。

4.2 石子:用于配制混凝土,增加混凝土的强度和稳定性。

4.3 钢丝绳:用于吊装钢筋和模板等。

5. 桩基验收5.1 桩身质量检测:对已完成的桩身进行质量检测,包括外观、尺寸、强度等方面。

5.2 桩基荷载试验:对已完成的桩基进行荷载试验,测试其承载力和变形情况。

三、总结2米直径桩基工程量清单中涉及到的材料和设备比较全面,需要根据具体施工要求做出调整。

在施工过程中需要注意安全问题,确保施工人员的人身安全。

同时,在验收环节中要严格把关,确保桩基质量符合设计要求。

桩基础工程量计算

桩基础工程量计算

1
五、灰土挤密桩
(一)项目特征 1.土壤级别 2.桩长
3.桩截面
5.灰土级配 (二)计算规则
4.成孔方法
按设计图示尺寸以桩长(包括桩尖)计算
1
六、旋喷桩
(一)项目特征 1.桩长 2.桩截面 3.水泥强度等级 (二)计算规则 按设计图示尺寸以桩长(包括桩尖)计算
七、喷粉桩
(一)项目特征 1.桩长
2.桩截面
——工程量计算
一、预制钢筋混凝土桩
打桩
打预制钢筋混凝土桩的体积,按设计桩长(包括桩尖, 不扣除桩尖虚体积)乘以桩截面面积计算。管桩的空心体 积应扣除。如管桩的空心部分按设计要求灌注混凝土或其 他填充材料时,应另桩
电焊接桩按设计接头,以“个”计算;硫磺胶泥接桩按桩 断面积以“m2”计算。
1
三、灌注桩
钻孔灌注桩
钻孔灌注桩,按设计桩长(包括桩尖,不扣除桩尖虚体积) 增加0.25m乘以设计断面面积计算。
灌注桩钢筋
灌注混凝土桩的钢筋笼制作依设计规定,按钢筋混凝土章 节相应项目以吨计算。
泥浆运输
灌注桩的泥浆运输工程量按钻孔体积以立方米计算。
1
3.2 清单工程量计算
一、预制钢筋混凝土桩
1
三、混凝土灌注桩
(一)项目特征 1.土壤级别 3.桩截面 5.混凝土强度等级 (二)计算规则 按设计图示尺寸以桩长(包括桩尖)或根数 2.单桩长度、根数 4.成孔方法
计算 。
1
四、砂石灌注桩
(一)项目特征
1.土壤级别 3.桩截面 5.砂石级配 (二)计算规则 2.桩长 4.成孔方法
按设计图示尺寸以桩长(包括桩尖)计算
(一)项目特征 1.土壤级别 2.单桩长度、根数 3.桩截面 4.板桩面积

工程量清单和施工方案

工程量清单和施工方案

工程量清单和施工方案一、工程量清单1. 基础工程1.1 开挖基坑:开挖深度为3米,挖方量约500立方米1.2 打桩基础:钻孔打桩,桩径为1米,共计20根1.3 基础混凝土:C25混凝土,浇筑面积150平方米2. 结构工程2.1 主体结构:采用钢混结构,建筑面积800平方米,总高度20米2.2 钢结构:总用钢量约120吨2.3 混凝土结构:梁、柱、板等混凝土构件总计500立方米2.4 防水工程:防水卷材铺设面积约200平方米2.5 防腐保温:外墙用防腐保温材料,总计1000平方米3. 地面工程3.1 地面砼基础:承重地面砼厚度为0.3米,总面积300平方米3.2 地砖施工:室内外地砖铺贴面积约600平方米3.3 人行道工程:人行道宽1.5米,长度100米3.4 路面铺装:压实碎石混凝土路面,总面积500平方米4. 地上设备4.1 钢结构楼梯:室内外钢结构楼梯总计50米4.2 门窗安装:铝合金门窗安装总面积300平方米4.3 室外篷房:搭建临时室外篷房,总面积100平方米4.4 电梯安装:安装一台载重500kg的小型电梯5. 给排水工程5.1 给水管道:PE给水管道铺设总计200米5.2 排水管道:室内外排水管道总计300米5.3 卫生间设备:安装10个马桶,10个洗手盆,10个淋浴间6. 电气工程6.1 强电布线:强电布线总长度约800米6.2 弱电布线:弱电布线总长度约500米6.3 室内照明:室内照明灯具总计100盏6.4 安防监控:安装摄像头、门禁系统等安防设备7. 装饰装修7.1 室内油漆:室内乳胶漆总计1000平方米7.2 室内瓷砖:室内墙地砖总计800平方米7.3 吊顶、墙面、地面装修以上工程量清单仅供参考,具体工程量视实际情况进行调整。

二、施工方案1. 基础工程1.1 开挖基坑:挖土作业前需测量基坑位置,采用挖土机械进行开挖,保证基坑边坡稳定,注意安全防护措施。

1.2 打桩基础:进行桩位测量和定位,采用钻孔机进行打桩工作,桩基混凝土浇筑后需进行养护。

桩基工程施工报价清单(3篇)

桩基工程施工报价清单(3篇)

第1篇一、工程概况本工程位于XX市XX区,总建筑面积XX平方米,建筑高度XX米,层数XX层。

工程包含桩基础、地下结构、主体结构、屋面及装饰装修等部分。

桩基础采用旋挖钻成孔灌注桩,桩径为Φ1000mm,桩长为XX米,总桩数XX根。

二、工程量清单1. 桩基成孔工程(1)桩基成孔:Φ1000mm,桩长XX米,总桩数XX根。

(2)桩基成孔综合单价:每米XX元。

2. 钢筋笼制作及安装工程(1)钢筋笼制作:Φ1000mm,桩长XX米,总桩数XX根。

(2)钢筋笼安装:Φ1000mm,桩长XX米,总桩数XX根。

(3)钢筋笼制作及安装综合单价:每米XX元。

3. 混凝土灌注工程(1)混凝土灌注:Φ1000mm,桩长XX米,总桩数XX根。

(2)混凝土灌注综合单价:每立方米XX元。

4. 工期保证费工期保证费:按合同工期总价的XX%计取。

5. 机械费(1)旋挖钻机:租赁费,按每天XX元计取。

(2)吊车:租赁费,按每天XX元计取。

(3)其他施工机械:租赁费,按每天XX元计取。

6. 其他费用(1)安全文明施工费:按合同工期总价的XX%计取。

(2)管理费:按合同工期总价的XX%计取。

(3)规费:按合同工期总价的XX%计取。

(4)税金:按国家规定税率计取。

三、工程总报价1. 桩基成孔工程总报价:XX元。

2. 钢筋笼制作及安装工程总报价:XX元。

3. 混凝土灌注工程总报价:XX元。

4. 工期保证费:XX元。

5. 机械费:XX元。

6. 其他费用:XX元。

7. 工程总报价:XX元。

四、付款方式1. 预付款:合同签订后,支付合同总价的XX%。

2. 进度款:按工程进度分期支付,每次支付合同总价的XX%。

3. 结算款:工程完工验收合格后,支付合同总价的XX%。

4. 保修金:合同工期结束后,支付合同总价的XX%作为保修金。

五、质量保证1. 本工程桩基础施工质量符合国家现行规范和标准。

2. 工程竣工后,保修期为XX年。

3. 工程施工过程中,严格按照合同约定进行质量控制,确保工程质量。

桩基工程量清单

桩基工程量清单

桩基工程量清单一、引言桩基工程量清单是土木工程中常用的一种工程量清单,用于记录和计算桩基施工所需的材料、工时和设备等相关信息。

本文将以桩基工程量清单为标题,详细介绍桩基工程量清单的内容和编写方法,以帮助工程师和工程管理人员更好地进行桩基施工工作。

二、桩基工程量清单的编写目的桩基工程量清单的编写目的是为了准确计算桩基工程所需的资源和成本,提供施工过程中的工程量数据依据,以便于项目管理和质量控制。

该清单包含了桩基工程中需要用到的材料、设备、工时以及其他相关信息,以实现施工的有序进行。

三、桩基工程量清单的内容1. 材料清单桩基施工所需材料的清单是编写桩基工程量清单的基础和核心内容。

其中包括但不限于以下内容:- 桩身材料:桩身材料的规格、数量和单位。

- 配筋材料:桩基配筋所需的钢筋规格、数量和单位。

- 浆液材料:施工过程中需要用到的浆液材料的种类、用量和单位等。

- 辅助材料:如绑扎线、防护材料等。

2. 设备清单桩基施工所需设备的清单也是编写桩基工程量清单的重要部分,设备清单可以帮助施工人员明确所需设备、设备数量以及设备使用时长等。

常见的设备清单包括但不限于以下内容:- 钻机:钻孔施工中所需的钻机的规格、数量和单位。

- 浇筑设备:桩基浇筑施工所需的混凝土搅拌机、注浆设备等。

- 吊装设备:用于吊装桩身和配筋等材料的吊车、起重机等设备。

- 其他辅助设备:如震动器、振动锤等辅助施工设备。

3. 施工工时清单施工工时清单是桩基工程量清单中用于记录和计算施工人员工时的重要信息。

施工工时清单应包括但不限于以下内容: - 桩基施工人员:施工人员的数量和工作时间等。

- 设备操作人员:设备操作人员的数量和工作时间等。

- 现场监理人员:现场监理人员的数量和工作时间等。

4. 其他相关信息在编写桩基工程量清单时,还可以添加其他与桩基施工相关的信息,如工程管理费用等。

四、桩基工程量清单的编写方法编写桩基工程量清单时,可按照以下步骤进行:1. 确定所需材料和设备等相关信息,包括规格、数量和单位等。

桩基工程量清单

桩基工程量清单

桩基工程量清单一、引言桩基是指在地下施工中使用的一种混凝土或钢筋混凝土柱状结构,其作用是承担建筑物或其他结构的重力、水平荷载和抗拔力。

桩基工程量清单是在进行桩基施工前,根据设计要求和工程实际情况,对各类桩基工程项目进行详细测量和计算,确定所需材料及工程量的清单。

二、工程量清单内容桩基工程量清单通常包括以下内容:1. 基础设施工程测量- 地面测量:包括场地勘测、桩基位置布置等。

- 桩基位置及标高测量:确定桩基的具体位置和标高,以满足工程设计要求。

- 桩基尺寸测量:测量桩基直径、长度等关键尺寸参数。

2. 材料清单- 桩基材料:包括各种混凝土、钢筋、预制桩等。

- 辅助材料:例如钢丝绳、护壁材料等。

3. 桩基施工工艺及数量- 钻孔桩工程:包括不同直径、不同深度、不同孔径的钻孔桩数量。

- 钢筋笼制作工程:根据设计要求制作不同尺寸和形状的钢筋笼数量。

- 桩基布置工程:根据设计要求安装和布置不同种类的桩基数量。

4. 桩基附属设施工程- 桩基顶部悬挑板:根据设计要求制作和安装桩基顶部的悬挑板数量。

- 桩基刚性连接件:根据设计要求制作和安装桩基的刚性连接件数量。

- 桩基沉降仪:根据监测要求安装桩基沉降仪的数量。

三、工程量计算方法桩基工程量的计算通常采用以下方法:1. 钻孔桩工程量计算:根据设计要求和实际施工情况,计算桩基的长度、直径、孔距等。

2. 钢筋笼工程量计算:根据设计要求和桩基尺寸,计算钢筋笼的长度、直径、钢筋根数等。

3. 混凝土浇筑工程量计算:根据设计要求和桩基尺寸,计算浇筑混凝土所需的数量和体积。

4. 其他附属工程量计算:根据设计要求和施工方案,计算附属设施、连接件等的数量。

四、工程量清单编制要点在编制桩基工程量清单时,需要注意以下要点:1. 严格按照设计要求进行测量和计算,确保桩基工程质量和安全。

2. 各项工程量计算准确无误,尽可能排除误差和疏漏。

3. 清单项目准确明确,以方便后续的工程施工。

4. 桩基施工过程中的实际情况与工程量清单进行比对,及时进行调整和修订。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

东南大学青年教师公寓
工程桩施工
工程
工程量清

招标人:东南大学基建处工程造价咨
询人:南京XX工程造价咨询
有限公司
法定代表人或其授权人:法定代表人或其授权人:
编制人:复核人:
编制时间:2013-09-03 复核时间:2013-09-03
总说明
工程名称:东南大学青年教师公寓工程桩施工
一、工程概况
1、本次招标由东南大学青年教师公寓工程桩施工工程组成。

本工程为采用先张法预应力高强砼管桩,管桩型号为PC-500(100)AB-C60-12,12。

二、计划工期:按招标文件。

三、工程招标范围:桩基础工程组成。

四、工程量清单编制依据:
1、甲方提供的施工蓝图
2、《建设工程工程量清单计价规范》(GB50500-2008)
3、招标文件
4、甲方联系单
五、暂列金额:无
六、东南大学青年教师公寓工程桩施工招标工程量清单共有以下单位工程组成:
1、东南大学青年教师公寓工程桩
七、本项目工程量清单编制与甲方沟通说明如下:
1、本工程为采用先张法预应力高强砼管桩,管桩型PC-500(100)AB-C60-12,12。

2、有效桩长:东南大学青年教师公寓24m*142根;合计桩长3408m。

3、送桩,桩顶标高按设计。

4、接桩为焊接。

5、其余按设计。

八、本项目清单特征描述与图纸设计说明不一致时,以图纸设计说明为准。

(招标文件或补充说明另有要求的除外)。

分部分项工程量清单与计价表
工程名称:东南大学青年教师公寓工程桩施第1页共1页
注:根据建设部、财政部发布的《建筑安装工程费用组成>(建标2003206号)的规定,为记取规费等的使用,可在表中增设其中:"直接费"、"人工费"或"人工费+机械费"。

措施项目清单与计价表(一)
工程名称:东南大学青年教师公寓工程桩施
第1页共1页
注:本表适用于以"费率"计价的措施项目
措施项目清单与计价表(二)
工程名称:东南大学青年教师公寓工程桩施
第1页共1页
汪:1、本表适用于以"项"计价的措施项目,具体组成由投标人按江苏省计价表规定组价,在措施项目费用分析中列出。

2、本表中的"地上、地下设施,建筑物的临时保护设施"和"特殊条件下施工增加"项目可以不进行费用组成分析,直接按金额报价。

3、专业工程中的"模板"和"脚手架"项目,除招标人另有要求的,一般应按江苏省计价表规定的计算规则进行费用组价。

其他项目清单与计价汇总表
工程名称:东南大学青年教师公寓工程桩施
第1页共1页
注:材料暂估单价进入清单项目综口单价,此处不汇总。

暂列金额明细表
工程名称:东南大学青年教师公寓工程桩施
第1页共1页
注:此表由招标人填写,也可只列暂定金额总额,投标人应将上述暂列金额计入投标总价中。

材料暂估价格表
工程名称:东南大学青年教师公寓工程桩施第1页共1页
注:1、此表前五栏与第七栏由招标人填写,技标人应填写"数量"、"合价"与"合计"栏,并在工程量清单综合单价报价中按上述材料暂估单价计入。

2、材料包括原材料、燃料、构配件以及按规定应计入建筑安装工程造价的设备。

3、此表中的暂估价材料均为由承包人供应的材料。

专业工程暂估单价表
工程名称:东南大学青年教师公寓工程桩施
第1页共1页
注: 此表由招标人填写,投标人应将上述专业工程暂估价计入投标总价中。

计日工表
工程名称:东南大学青年教师公寓工程桩施
第1页共1页
价由投标人自助报价,计入投标总价中。

总承包服务费计价表
工程名称:东南大学青年教师公寓工程桩施
第1页共1页
注:此表由招标人填写,也可只列暂定金额总额,投标人应将上述暂列金额计入投标总价中。

规费、税金项目清单与计价表
发包人供应材料-览表
工程名称:东南大学青年教师公寓工程桩施
第1页 共1页
注:1、此表前五栏与第七栏由招标人填写,投标人应填写"数量"、"合价"与"合计"栏,并在工程量清
单 综合单价报价中按上述材料暂估单价计入。

2、材料包括原材料、燃料、构配件以及按规定应计入建筑安装 工程造价的设备。

工程名称:东南大学青年教师公寓工程桩施 第1页 共1页
东南大学青年教师公寓
工程桩施工
工程
招标控制价
招标控制价(小写): 510801
(大写): 伍拾壹万捌佰零壹元
招标人:东南大学基建处工程造价咨
询人:南京XX工程造价咨询
有限公司
法定代表人或其授权人:法定代表人或其授权人:
编制人:复核人:
编制时间:2013-09-03 复核时间:2013-09-03。

相关文档
最新文档
