装饰装修工程施工方案

装饰装修工程施工方案

装饰装修工程施工方案一、门窗工程(一)铝合金门窗施工1、操作工艺(1)工艺流程:弹线找规矩一门窗洞口处理一防腐处理及埋设连接铁件一铝合金门窗拆包,检查f就位和临时固定f门窗固定f铝合金门窗安装f门窗口四周堵缝密封嵌缝一清理一安装五金配件。

2、施工方法(1)弹线找规矩:在最顶层门窗口处划线标记,对个别不直的洞口边应处理。

门窗口的水平位置以楼层500mm线上反。

(2)门窗洞口处理,墙厚方向的安装位置:根据外墙大样图及门窗台板的宽度确定铝合金门窗在墙厚方向的安装位置。

(3)门窗框两侧应进行防腐处理。

(4)运输及安装铝合金门窗:按设计要求将铝合金门窗安装上,保证安装位置正确、牢固。

(5)就位和临时固定:根据放好的安装位置线安装,并将其吊直找正,无问题后用木楔临时固定。

铝合金门窗固定后,及时处理门窗与墙体缝隙。

(6)铝合金门窗框安装:A、将预留门窗洞按铝合金门窗框尺寸提前修好。

B、在门窗框的侧边钉好连接件。

C、门窗框安装后找好垂直度及儿何尺寸后,将门窗框与墙上预埋件固定。

D、将门窗框与砖墙四周的缝隙填实。

E、固定铝合金门窗扇。

F、安装五金配件:将活修理后安装五金配件。

要求安装牢固,使用灵活。

3、注意事项(1)制作框扇型材表面不能有玷污,碰伤的痕迹,不能使用扭曲变形的型材。

(2)施工前应检查门窗附件是否齐全。

(3)铝合金门窗尺寸要准确,尤其是框扇之间的尺寸关系,并保证框与洞口的安装缝隙。

(4)门窗锁与拉手等小五金在门窗扇入框后组装,这样有利于对正位置,所有使用五金件要配套,保证开闭灵活。

(5)铝合金门窗安装后要平整、方正,安装门窗时一定要吊锤,和对角线卡方,塞缝前要检查平整垂直度、塞灰,有强度后再去木楔,注意不要使灰浆溅在铝合金表面,溅上时应及时擦掉。

(二)防火门施工1、工艺流程准备工作一放线一安装门框一校正一安装五金件一填充窗与墙体间缝一检查验收。

2、准备工作(1)熟悉图纸,检查五金件是否齐全,发现错误应事先校正,准备工具。

装饰装修工程施工方案完整版

装饰装修工程施工方案完整版

一、编制依据1.1 施工图纸:依据《建筑工程施工图纸》及相关配套图纸,包括结构、设备、装饰等施工图纸。

1.2 施工组织设计:依据《建筑工程施工组织设计》及现场实际情况,合理制定施工方案。

1.3 国家及行业标准:《建筑装饰装修工程质量验收规范》(GB50210—2001)、《住宅装饰装修工程施工规范》(GB50327—2001)、《建筑地面工程施工质量验收规范》(GB50209—2002)等。

二、工程概况2.1 工程建设概况本工程为XX住宅小区,占地面积约XX平方米,总建筑面积约XX平方米,共XX栋楼,其中住宅楼XX栋,商业楼XX栋。

装饰装修工程主要包括住宅楼、商业楼的室内外装饰装修。

2.2 工程做法2.2.1 室内装饰:- 墙面:采用白色耐水腻子,12cm高蓝色踢脚板;- 地面:除厨房、卫生间为地砖外,全部为细石砼水泥压光;- 顶棚:除间道为矿棉吸音板吊顶板外,其他全部刮白耐水腻子。

2.2.2 室外装饰:- 外墙面:弹涂浅粉色涂料,6.50m以下至室外地坪为仿蘑菇石饰面板;- 外窗:塑料钢窗。

2.3 工程施工条件施工现场已具备施工条件,包括临时用电、用水、道路等。

三、施工安排3.1 项目管理目标确保工程质量、进度、安全、文明施工,达到长城杯工程标准。

3.2 项目管理组织机构与职责分工3.2.1 项目组织架构图(此处插入项目组织架构图)3.2.2 项目人员职责分工(此处插入项目人员职责分工)3.3 各项资源供应方式3.3.1 劳务资源安排一览表(此处插入劳务资源安排一览表)3.3.2 工程大用宗物资安排一览表(此处插入工程大用宗物资安排一览表)3.3.3 施工周转工具采购供应安排一览表(此处插入施工周转工具采购供应安排一览表)3.4 施工流水段的划分3.4.1 施工流水段划分(此处插入施工流水段划分)3.4.2 施工工艺流程(此处插入施工工艺流程)3.5 工程施工重点和难点分析及应对措施(此处插入工程施工重点和难点分析及应对措施)3.6 新技术应用要求(此处插入新技术应用要求)3.7 关键及特殊过程控制(此处插入关键及特殊过程控制)四、施工进度计划(此处插入施工进度计划)五、施工准备与资源配置计划5.1 技术准备5.2 现场准备5.2.1 施工临水临电方案及处理措施(此处插入施工临水临电方案及处理措施)5.3 物资准备5.4 劳动力配置计划5.5 施工机具配置计划5.6 测量计量仪器配置计划六、主要施工方法及工艺要求6.1 测量放线工艺流程和施工要点6.1.1 工艺流程(此处插入工艺流程)6.1.2 操作工艺(此处插入操作工艺)6.1.3 质量要求(此处插入质量要求)6.2 瓷砖楼地面施工方法6.2.1 工艺流程(此处插入工艺流程)6.2.2 操作工艺(此处插入操作工艺)6.2.3 质量要求(此处插入质量要求)6.3 石材地面施工方法6.3.1 工艺流程(此处插入工艺流程)6.3.2 操作工艺(此处插入操作工艺)6.3.3 质量要求(此处插入质量要求)七、质量保证措施7.1 施工过程控制7.2 质量验收标准7.3 质量保证体系七、安全文明施工措施7.1 施工现场安全管理7.2 施工现场文明施工七、环境保护措施7.1 施工现场环境保护7.2 环境保护设施七、施工组织协调7.1 施工组织协调机构7.2 施工组织协调措施七、施工合同管理7.1 施工合同签订7.2 施工合同履行八、竣工交付8.1 竣工验收8.2 竣工资料整理8.3 竣工交付九、施工总结9.1 施工经验总结9.2 施工不足及改进措施本施工方案仅供参考,具体施工过程中可根据实际情况进行调整。

装饰装修施工方案

装饰装修施工方案

装饰装修分部工程施工方案一、地面工程(一)墙、地砖铺贴—、基层处理和抹底子灰1、基层为混凝土墙柱面时:1)对光滑表面基层,应先打毛,并用钢丝刷满一遍,再浇水湿润。

2)对表面很光滑的基层应进行“毛化处理"。

即可将表面灰尘、污垢清理干净(油污可用10%火碱清刷后,再用清水将碱液冲洗涤干净),浇水湿润,用1:1水泥细砂浆,喷洒或用毛刷洗(横扫)将砂浆甩到光滑基面上,甩点要均匀、终凝后再浇水养护、直至水泥砂浆疙瘩有较高的强度、用于掰不动为止。

2、砖墙面基层:提前一天浇水湿润。

1)吊垂直、找规矩、贴灰饼、冲筋。

吊垂直、找规矩时,应与墙面的窗台、腰线、阳角立边等部位砖块贴面排列方法对称性以及室内地面块料铺贴方正等综合考虑,力求整体完美。

2)将基层浇水湿润(混凝土基层用水灰比为0.5内掺107胶的素水泥浆均匀涂刷),分层分遍用l:2.5水泥砂浆抹底子灰(亦可用1:0.5:4水泥石灰砂浆),第一层宜为5mm厚,用铁板,均匀抹压密实;待第一层干至七、八层成后即可抹第二层,厚度约为8一l0mm,直至与冲筋大至相平,用木板刮平,再用木蟹搓毛压实,划成麻面;底子灰抹完后,根据气温情况,终凝后淋水养护。

3、预排、弹线。

1)按照设计图纸色样要求.一个房间、一整墙柱贴面同一分类规格的砖块、砖块排列应自阳角开始,至阴角停止(收口);自顶棚(天花)开始,至地面停止(收口);女儿墙、窗顶、窗台及各种腰线部位,顶面砖块应压盖立砖块,以防渗水,引起空鼓;如设计没有滴水线时,外墙各种腰线正面砖块宜下突3mm左右,线底砖应向内翘起约3~5mm,以利滴水(鸡嘴线)。

2)排好花色变异分界线及垂直与水平控制线,间距一般以5块砖块宽度设一度为宜,水平控制线一般以3块砖块宽度设一度为宜。

墙裙及踢脚线顶应弹设高度控制线。

4、贴面1)硬底铺贴法待底子灰终凝后(一般隔天),重新浇水湿润,将水泥膏涂满要贴砖部位,用木蟹将水泥膏打至均匀一致(厚度以l~2mm为宜)。

装饰装修施工方案5篇

装饰装修施工方案5篇

装饰装修施工方案5篇装饰装修施工方案(精选篇1)一、工程概况:佛坪保障性住宅小区11#、12#楼工程总建筑面积:11#楼5236.48㎡,12#楼3500.6㎡,建筑高度均为18.15m。

建筑层数均为:地下一层,地上六层。

基础结构为条形基础,主体结构为砖混结构,结构设计使用年限为50年,抗震设防烈度为六度。

二、总体布置:本工程因为工期紧,未完工程量大,即使进入冬季施工,我施工单位同样要抓进度,并通过各种有效的冬施工措施来克服困难,但是所有措施都围绕一点:保证工程质量。

根据佛坪县天气预报以及历年气象资料显示佛坪县冬季施工时间一般为12月中旬到第二年的3月中旬左右,时间比较长,但是最低温度并不会很低,一般处于8~-5摄氏度左右水平。

但这段时间是本工程的重要的抹灰时间段,主体完成,砌体完成,所有的装修工作全面展开,所以本工程冬季施工所涉及的内容只有室内外抹灰。

根据工程现状及冬季施工特点,我施工单位将冬季施工的重点放在做好室内外抹灰的防冻、施工防裂,临时工棚积雪防塌,现场道路和高空作业防滑,取暖设施防火,外加剂防毒工作上。

三、冬季施工规定:在5天内的平均气温低于5℃,即进入冬季施工阶段。

抹灰工程:当环境最低气温低于5℃时即按冬季施工的有关规定执行。

当环境温度低于-5摄氏度停止室外所有外抹灰施工作业。

四、室外抹灰冬季施工方案:适用范围;根据佛坪县天气预报当日最低气温低于0摄氏度时按照本主案落实冬季施工措施。

抹灰砂浆使用热水搅拌并掺入防冻剂,其掺量为水泥重量的2~3%,使砂浆内部水溶液的冰点降低在负温下仍保留自由水,继续水化。

外饰面尽量按排在正温和有日照时进行。

室外抹灰在环境温度低于-5摄氏度进停止作业。

在负温下及时对外饰面完成部分进行毛毡覆盖,起到保温防冻作用。

对外饰面每天进行检查,发现受冻空鼓的抹灰层及受冻的外墙面砖进行铲除重做。

室内抹灰的冬施资料如实记录,及时回收整理,妥善保管。

做好室内抹灰的冬季施工的技术交底。

装饰装修工程施工方案

装饰装修工程施工方案

装饰装修工程施工方案1、一般抹灰1)施工准备(1)材料选用:除对进场的材料质量进行严格把关,双控材料还应有复检资料,复检合格后方可使用。

(2)特殊工具选用:对操作人员所使用阴阳角工具要求应一致。

(3)进行内墙面作业应在屋面及上层地面已经完工后并且门窗垂直、方正调整完毕,穿墙管、暗装电线盒等施工完毕后方可施工。

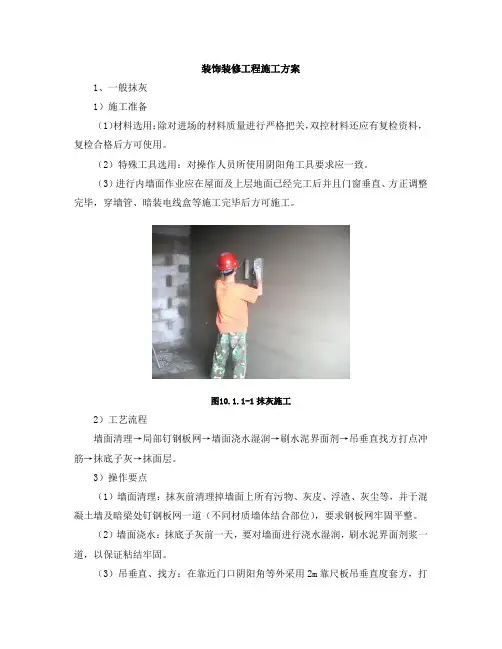

图10.1.1-1抹灰施工2)工艺流程墙面清理→局部钉钢板网→墙面浇水湿润→刷水泥界面剂→吊垂直找方打点冲筋→抹底子灰→抹面层。

3)操作要点(1)墙面清理:抹灰前清理掉墙面上所有污物、灰皮、浮渣、灰尘等,并于混凝土墙及暗梁处钉钢板网一道(不同材质墙体结合部位),要求钢板网牢固平整。

(2)墙面浇水:抹底子灰前一天,要对墙面进行浇水湿润,刷水泥界面剂浆一道,以保证粘结牢固。

(3)吊垂直、找方:在靠近门口阴阳角等外采用2m靠尺板吊垂直度套方,打点抹灰,采用“日”字冲筋法冲筋,保证墙面垂直度,平整度满足规范要求。

(4)底子灰:打底子灰采用石灰砂浆。

打底扫毛,从上而下进行,抹成的灰应比两边的标筋稍厚,然后用刮杠靠住两边的标筋,由下向上刮平,再用木抹子补灰搓平,门口护角外包20mm水泥砂浆护角(护角使用统一工具)。

(5)墙面拉细毛:待找平层六七成干时,浇水湿润,抹面拉细毛,保证用户装修时只批腻子,不影响室内涂料工程。

2、墙顶刮腻子及涂料粉刷刮腻子及涂料、乳胶漆的质量对提高单位工程观感极为重要,为此要求做到:1)施工前对基层进行全面检查验收,管线洞口修补平正,如基层有缺角应在刷浆前认真处理,检查合格后方可进行作业,杜绝刷浆后进行其他补修工作的现象。

2)涂料或乳胶漆使用前必须用不少于80目的细网过滤。

3)先做样板,经检查鉴定质量达标后再大面积施工。

4)遵照规范规定的不同刷浆等级要求的操作工序认真操作,如清理基层、填补缝隙、满刮腻子、打砂纸、磨光、分遍刷浆等,不得偷工减序。

5)采用厚腻子薄浆做法,腻子应坚实牢固,不得有起皮、裂缝等缺陷,腻子较厚的要分层刮磨。

室内装饰装饰装修工程施工方案四篇

室内装饰装饰装修工程施工方案四篇

室内装饰装饰装修工程施工方案四篇篇一:室内装饰装修工程施工方案第一章总则1.1概述本施工组织设计系为XXX内装工程专门编制,涉及有关工程概况、进度计划、施工方案、管理人员组织、质量保证体系、安全文明施工、成品保护等方面。

希望各有关单位明确本内装工程之设计和施工要点,在施工过程中密切配合,按计划工期保质保量按时完成施工任务。

1.2适用范围本施工组织设计仅适用于XXX内部装饰装修工程1.3编制依据1.3.1招标文件及招标答疑1.3.2XXXXXX内部装饰装修工程图纸1.3.3有关建筑装饰工程规范、标准:《建筑装饰装修工程质量验收规范》GB50210-20XX《建筑工程施工质量验收统一标准》GB50300-20XX《建筑施工安全检查评分标准》JGJ59-99《施工现场临时用电安全技术规范》JGJ46-88《建筑项目管理规范》GB/T50326-20XX1.3.4有关建筑装饰施工安全生产、文明施工、环境保护方面的法律、法规和规定等。

主要有以下内容:《中华人民共和国建筑法》《建设工程质量管理条例》《中华人民共和国环境保护法》1.3.5 我公司通过的ISO9001质量认证文件。

第二章工程概况2.1工程概况2.1.1 工程名称:XXXXXX内部装饰装修工程2.1.2 工程地点: XXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXX 2.1.3 施工单位:XXXXXXX装饰工程有限公司2.2工程特点2.2.1 XXX内部装饰装修工程面积大,装饰新颖、简洁,施工单位多,需各个施工单位和工种相互配合,建立共同的施工基准,处理好交叉施工及相互衔接方面的问题,以利于整个工程按计划顺利完成。

2.2.2 内装饰材料较贵重,表面易污染、划伤,因此材料的运输存放施工应慎重,应采取可靠措施,确保材料无污染、划伤现象。

并采取切实可行措施对装饰成品进行保护。

2.2.3 根据工程具体特点和现场实际情况,我们在拟定施工组织实施方案时,经过了多方面的统筹考虑和分析辩论,使施工过程能遵循内装饰装修的客观规律,保证施工方案符合工程实际情况,以充分的准备来满足业主的要求,严格保证工程能按计划实施,在确保质量和安全的前提下按计划完成施工任务。

装修工程施工方案

装修工程施工方案

装修工程施工方案一、总体安排(一)施工安排一)装修工程质量策划装饰装修工程既要满足使用功能,又能显出精致、细腻、美观效果。

细部处理是是重点,大面控制出效果,因此在装饰装修工程施工中,除宏观外,策划要精确到细节,细节决定策划的成败。

1、吊项策划由于消防、空调与通风工程的施工图与装饰图分开,创精品工程必须对吊项进行二次深化设计。

吊顶中各类终端设备口排列应达到整体规划,居中对称,问距均匀,成行成线的观感效果,并且罩面板应交接严密。

不吊顶顶棚在主体施工阶段就要做到预埋线盒成行成线。

当吊顶采用块材材料时,施工时应做到墙、地、顶面对缝。

走道吊项应奇数排版,确保喷淋头、灯具、烟感、风口居中成线排列;当材料规格限制不能做到奇数整块排版时,可采用吊顶两侧加条板处理,避免整板切割。

3、墙、柱面施工策划墙面不同材料交接处理措施、抹灰分层过厚处理措施、基层加强粘结措施、护角做法、风道及管道井内壁抹灰等,均应在方案中明确或者编制作业指导书。

墙柱面施工,阴阳角要方正、顺直,大面平整,不同平面施工防止交叉污染,保证界限分明,墙面线盒、插座、开关、箱体、检修口等布置需要在交底时明确,一些箱体为了美观和分色,箱体可突出墙面3~5mm,一些难以到达部位和手工不易把握的部位,应制作专用器具施工,如捋角器。

2、地面策划首先要认真把好各构造层施工质量,如回填土、垫层、填充层、隔离层等,做好基层处理。

地面面层施工前要根据面层材料及地面设施(如地漏、地插等)绘制施工详图并进行弹线放样。

对于块材地面,铺设前应对块材(面砖或石材)进行检查、挑选;对要求较高的石材地面还要在现场预排板块,尽量使花纹通顺、美观、协调。

设计单位必须按工程建设强制性标准,在设计文件中标明无障碍设施的做法。

任何单位和个人不得擅自更改或取消。

残疾人坡道的坡度不应小于1:12,坡道应采取防滑措施。

3、踢脚线策划踢脚线上口出墙厚度一致,根据不同建筑材料,采用不同的踢脚板,出墙厚度一般不超过踢脚线高度的l/10。

最新室内装修施工方案(5篇)

最新室内装修施工方案(5篇)

最新室内装修施工方案(5篇)室内装修施工方案篇一注意:家装“免费设计”其实不免费在装饰装修过程中,设计处于主导地位,被称为“装潢的灵魂”。

但是,面对设计师拿出的方案,却很少有人心甘情愿地为这些图纸“埋单”。

即使是一些水平较高,工作经验丰富的精品设计师收起设计费来也变得“羞答答”,因为在记者采访过程中,不少这样的设计师都表示这个问题很敏感。

更多的家装公司则将“免费设计”、“设计不收费”当作一个“噱头”,招揽生意。

那么,收取设计费能否形成统一标准?设计费收多少钱才合适?家装设计师收费现状目前,本市的绝大多数装饰公司都打出“设计不收费”的招牌,但是大多要追加一个量房费,有些则称是订金,这笔费用300元、500元或800元,各不相同,装饰公司称,开工后,以此费用折抵工程款。

只有少数设计师收取设计费,他们大多是不涉及施工,专门从事设计的事务所、工作室的设计师,或是一些品牌装饰公司的精品设计室中的成员。

据了解,设计费有两种方式计算,一种是按每平方米30元至60元,有些知名度高的资深设计师设计费高达每平方米80元;另一种是按总工程款的3%至5%提设计费。

消费者拒交设计费的理由几乎所有被访的设计师都表示,接触的消费者不愿交设计费的比比皆是。

这些设计师称,自己一跟客户谈设计费的问题,客户马上会说,某某装饰公司就不收设计费。

为了留住客户,设计师也只能随波逐流地表示,自己也不收设计费。

在记者采访的几位消费者中,对于交纳设计费也显得不那么情愿,他们称,从事家装设计的设计师自身素质参差不齐。

一些设计师在进行家装设计时,往往只是简单满足户主的要求而缺乏自己的创意,如果消费者对于设计有一些较高的要求,他们又会生搬硬套设计杂志或别的公司,别的设计师的案例。

设计不收费的背后玄机多业内人士透露,虽然收取设计费的装饰公司与不收设计费的装饰公司的报价在表面上看不出太大差异,但使用的工人及施工工序会有所区别,不收设计费的公司会在这些方面省去费用作为设计师的报酬。

室内装饰工程施工方案(3篇)

室内装饰工程施工方案(3篇)

第1篇一、工程概况1. 工程名称:XX住宅室内装饰工程2. 工程地点:XX市XX区XX路XX号3. 工程面积:150平方米4. 工程类型:住宅室内装饰工程5. 工程周期:预计60天6. 设计单位:XX装饰设计有限公司7. 施工单位:XX装饰工程有限公司二、施工组织1. 施工队伍:由经验丰富的项目经理、技术员、施工班组等组成。

2. 施工人员:包括木工、油漆工、瓦工、水电工、瓷砖工、安装工等。

3. 施工材料:选用环保、优质、符合国家标准的材料。

三、施工方案1. 施工准备(1)现场交接:在施工前,与业主进行现场交接,确认施工范围、设计图纸、材料清单等。

(2)施工图纸会审:组织施工人员对设计图纸进行会审,明确施工要求、技术规范。

(3)材料采购:根据设计图纸、施工方案及材料清单,采购所需材料。

(4)施工工具:准备施工所需的各种工具、设备。

2. 施工流程(1)水电改造1)确定水电线路布局,按照设计图纸进行施工。

2)水电线路铺设要符合规范,确保安全。

3)水电改造完成后,进行打压测试,确保无渗漏。

(2)瓦工施工1)墙面、地面找平,确保平整度。

2)铺设瓷砖,注意接缝整齐,表面平整。

3)墙面、地面刷乳胶漆,确保颜色一致,无流坠。

(3)木工施工1)制作家具,包括衣柜、橱柜等。

2)家具安装,确保牢固、美观。

3)木作表面刷油漆,确保光滑、无划痕。

(4)油漆工施工1)墙面、天花板刷油漆,注意颜色搭配。

2)油漆施工过程中,保持环境整洁,避免污染。

(5)水电安装1)安装灯具、开关、插座等。

2)安装卫浴设备,如洗手盆、马桶、淋浴间等。

3)检查水电安装是否符合规范,确保安全。

(6)软装搭配1)根据业主需求,选购家具、窗帘、地毯等软装。

2)软装搭配要协调、美观,满足业主生活需求。

3. 施工要点(1)水电改造:严格按照规范进行施工,确保水电安全。

(2)瓦工施工:注意瓷砖接缝、平整度,确保美观。

(3)木工施工:家具制作要精细,安装牢固。

装饰装修工程施工方案(完整版)

装饰装修工程施工方案(完整版)

装饰装修工程施工方案(完整版)【篇一】一、施工前准备工作1.确定装饰装修工程的施工范围和内容,编制详细的施工方案。

2.根据施工方案,制定施工计划,确定施工队伍和施工人员。

3.联系相关部门,办理施工许可证和相关手续。

4.准备施工所需的材料、设备和工具。

5.对施工现场进行清理和整理,确保施工环境安全整洁。

二、基础工程施工1.进行地面、墙面和天花板的拆除工作,清理垃圾和破损材料。

2.检查和修复墙体结构,确保墙体的稳固和平整。

3.进行地面的找平和防水处理,确保地面平整和防水效果。

4.进行电线、水管和暖气管道的布置和安装,确保电力、水源和暖气的正常使用。

5.进行墙面和天花板的抹灰、刷漆和贴瓷砖等装修工作,确保墙面和天花板的光滑和美观。

三、水电工程施工1.进行水管和排水管道的安装,确保水源和排水系统的正常运行。

2.进行电线和插座的布置和安装,确保电力系统的正常使用。

3.进行照明灯具和开关的安装,确保照明系统的正常运行。

4.进行空调和暖气设备的安装,确保室内温度的控制和舒适度。

四、木工工程施工1.进行木质家具和橱柜的制作和安装,确保家具和橱柜的美观和实用性。

2.进行木地板和楼梯的安装,确保地面的平整和楼梯的安全性。

3.进行门窗的制作和安装,确保门窗的密封性和安全性。

五、油漆工程施工1.进行墙面和天花板的打磨和修补,确保墙面和天花板的平整和光滑。

2.进行底漆和面漆的刷涂,确保油漆的附着力和光泽度。

3.进行木质家具和橱柜的上漆,确保家具和橱柜的保护和美观。

六、瓦工工程施工1.进行地面瓷砖和墙面瓷砖的铺贴,确保瓷砖的平整和美观。

2.进行地面石材和墙面石材的安装,确保石材的粘贴和美观。

3.进行卫生间和厨房的水泥防水和瓷砖铺贴,确保卫生间和厨房的防水效果。

七、验收和交付工作1.对装饰装修工程进行全面的验收,确保施工质量和符合设计要求。

2.整理施工现场,清理垃圾和杂物。

3.编制施工总结报告,总结施工经验和教训。

4.将装饰装修工程交付给业主,确保工程的安全和完好。

装饰装修工程施工方案

装饰装修工程施工方案

装饰装修工程施工方案1细石混凝土地面(1)在操作过程中,注意运灰双轮车不得碰坏门框及铺设在基层的各种管线。

(2)面层抹压过程中随时将脚印抹平,并封闭通过操作房间的一切通路。

(3)面层压光交活后在养护过程中,封闭门口和通道,不得有其它工种进入操作,避免造成表面起砂现象。

(4)面层养护时间符合要求可以上人操作时,防止硬器划伤地面,在油漆刷浆过程中防止污染面层。

2水泥砂浆地面(1)地面操作过程中要注意对其它专业设备的保护,如埋在地面内的管线不得随意移位,地漏内不得堵塞砂浆等。

(2)面层做完之后养护期内严禁进入。

(3)在已完工的地面上进行油漆、电气、暖卫专业工序时,注意不要碰坏面层,油漆、浆活不要污染面层。

(4)冬期施工的水泥砂浆地面操作环境如低于+5℃时,应采取必要的防寒保暖措施,严格防止发生冻害,尤其是早期受冻,会使面层强度降低,造成起砂、裂缝等质量事故。

(5)如果先做水泥砂浆地面,后进行墙面抹灰时,要特别注意对面层进行覆盖,并严禁在面层上拌合砂浆和储存砂浆。

3涂膜防水(1)涂膜防水层操作过程中;不得污染已做好饰面的墙壁、卫生洁具、门窗等。

(2)涂膜防水层做完之后,要严格加以保护,在保护层未做之前,任何人员不得进入,也不得在卫生间内堆积杂物,以免损坏防水层。

(3)地漏或排水口内防止杂物塞满,确保排水畅通。

蓄水合格后,不要忘记要将地漏内清理干净。

(4)面层进行施工操作时,对突出地面的管根、地漏、排水口、卫生洁具等与地面交接处的涂膜不得碰坏。

4地砖(1)地砖铺砌完后,必须待找平层、粘结层养护达到一定强度后,始可在其上进行其他工序作业,并应铺垫覆盖物,对面层加以保护。

(2)切割地砖应用垫板,严禁在已铺面层上剔裁。

(3)手推车运料应注意保护门框和已完成面层,小车腿应用胶皮或布包裹。

(4)在已完成面层上进行油漆和刷浆作业时,应采取措施防止污染面层。

(5)常温下一个区间的整个操作过程宜在4h内连续完成,不宜在砖面上行车或堆放重物,必需时,应在上面铺较平整的木垫板。

建筑装饰工程施工方案(3篇)

建筑装饰工程施工方案(3篇)

第1篇一、工程概况本工程为某住宅小区的室内装饰装修工程,主要包括墙面、地面、顶棚的装饰装修,以及门窗、橱柜、洁具等安装工程。

工程总面积为5000平方米,工期为90天。

二、施工准备1. 施工人员:组织专业施工队伍,确保施工人员具备相应的资质和技能。

2. 施工材料:根据设计图纸和施工规范,准备所需的装饰装修材料,如瓷砖、石材、涂料、木材、钢材等。

3. 施工工具:准备必要的施工工具,如电钻、切割机、锯子、腻子刮板、水平尺等。

4. 施工图纸:熟悉施工图纸,明确施工要求和质量标准。

三、施工工艺1. 墙面施工(1)基层处理:清除墙面上的污渍、油渍、锈迹等,对不平整的地方进行打磨、修补。

(2)腻子层施工:涂刷底漆,待干后刮涂腻子,确保墙面平整。

(3)涂料施工:待腻子层干透后,涂刷涂料,要求颜色均匀,无流坠、漏刷等现象。

2. 地面施工(1)基层处理:清理地面,确保平整、无松动。

(2)找平层施工:根据实际情况,铺设水泥砂浆找平层。

(3)面层施工:铺设瓷砖、石材或木地板,要求接缝严密,无翘曲、空鼓等现象。

3. 顶棚施工(1)基层处理:清理顶棚,确保平整、无松动。

(2)找平层施工:铺设石膏板或轻钢龙骨,形成吊顶基层。

(3)涂料施工:待基层干透后,涂刷涂料,要求颜色均匀,无流坠、漏刷等现象。

4. 门窗、橱柜、洁具安装(1)门窗安装:按照设计要求,安装门窗,确保开关灵活、密封良好。

(2)橱柜安装:根据现场实际情况,安装橱柜,确保安装牢固、美观。

(3)洁具安装:按照设计要求,安装洁具,确保安装牢固、使用方便。

四、质量标准1. 墙面:墙面平整、垂直,无裂缝、空鼓,涂料颜色均匀。

2. 地面:地面平整、无松动,瓷砖、石材接缝严密,无翘曲、空鼓。

3. 顶棚:顶棚平整、无裂缝,涂料颜色均匀。

4. 门窗、橱柜、洁具:安装牢固、美观,使用方便。

五、安全文明施工1. 施工现场设置安全警示标志,确保施工人员安全。

2. 施工过程中,保持施工现场整洁,及时清理垃圾。

装饰工程施工方案(精选10篇)

装饰工程施工方案(精选10篇)

装饰工程施工方案装饰工程施工方案(精选10篇)为了确保事情或工作安全顺利进行,常常需要提前制定一份优秀的方案,方案一般包括指导思想、主要目标、工作重点、实施步骤、政策措施、具体要求等项目。

那么方案应该怎么制定才合适呢?下面是小编为大家整理的装饰工程施工方案,欢迎大家借鉴与参考,希望对大家有所帮助。

装饰工程施工方案篇1为确保冬季施工正常进行及施工质量,我施工单位项目部根据现场实际情况经过分析,特编制冬季施工方案。

一、编制依据根据济南冬季及现场实际施工项目情况,进一步规范作业行为,确保冬季安全生产,编制本施工方案。

做到经济合理、安全适用、确保质量。

二、工程概况装修工程建筑面积为10000m2。

冬施期间的施工项目包括乳胶漆基层施工、大理石地面,墙面踢脚线施工等。

三、施工安排1、受影响的冬季施工项目工程。

冬季期间涉及与气温相关的施工项目有:涂料基层处理。

2、施工进度计划(1)冬施期间,结合本工程的特点,做好各分项及整体项目的计划安排。

(2)必须冬施期间完成的分项工程做到合理安排,措施齐全。

(3)集中时间上人,合理安排人员配置,采取加班加点抢工期,尽可能避开低温施工。

四、冬施准备工作1、组织措施1、图纸准备凡进行冬季施工的工程项目,必须复核施工图纸,查对其是否能适应冬季施工要求。

2、材料准备(1)液体材料、易被冻坏材料,冬施前合理储备,足量存放,综合安排,尽可能避开低温进货。

(2)现场冬施期间进场的材料二次搬运时做好覆盖保护工作,并及时运到施工现场,码放整齐,远离潮湿及风寒侵袭之地。

(3)准备好对施工现场进行封堵的材料;检查施工现场,对于需封闭之处做好封堵工作,防止室外寒气侵袭。

(4)对于易燃易爆的材料设专库存放,并配备足量灭火器,以保证意外情况发生。

3、机械准备室内装饰的机械、工具均不受冬季施工影响,平时使用的工具作到不淋雨雪,妥善保管即可;定期检查临电设施,防止电线硬化破损4、现场准备现场准备采暖保温措施,室内温度不宜低于8℃,准备温度计,每天早晚两次检查,做好测温记录。

装饰装修工程施工方案及技术措施

装饰装修工程施工方案及技术措施

装饰装修工程施工方案及技术措施1、装饰装修工程施工方案1.1楼地面工程施工方案本工程楼地面主要做法有多种,按照基本类型可以分为地砖地面、细石混凝土地面。

1.1.1地砖楼地面①施工流程:施工流程如下图所示。

地砖地面施工流程②施工要点a基层处理:将混凝土基层上的杂物清理掉,用钢丝刷刷净浮浆层。

基层有油污时,用10%火碱水刷净,并用清水及时将其上的碱液冲净。

在清理好的基层上,浇水洇透,撒素水泥面用扫帚扫匀,随扫浆随铺灰。

b抹灰饼和标筋:从已弹好的面层水平线下量至找平层上皮的标高,抹灰饼间距1.5m,灰饼上平就是水泥砂浆找平层的标高,然后从房间一侧开始标筋。

c弹铺砖控制线:当找平层砂浆抗压强度达到1.2MPa时,开始上人弹砖的控制线。

预先根据设计要求和砖板块规格尺寸,确定板块铺砌的缝隙宽度。

为了找好位置和标高,从门口开始,纵向先铺2~3行砖,以此为标筋拉纵横水平标高线,铺时从里向外着操作。

d拨缝、修整:铺完2至3行,随时拉线检查缝格的平直度,如超出规定立即修整,将缝拨直,并用橡皮锤拍实。

勾缝擦缝:面层铺贴在24h内进行擦缝、勾缝工作,并采用同品种、同标号、同颜色的水泥。

e养护:铺完砖24h后,洒水养护,时间不少于7d。

f踢脚板的立缝与地砖缝对齐,铺设时在房间阴角两头各铺一专用砖,出墙厚度及高度符合设计要求,并以此砖上楞为标准、挂线。

1.1.2水泥砂浆地面①施工流程:施工流程见下图所示。

a 的水泥浆结合层,随即进行面层抹灰。

b 当地面面积较大,设计要求分格时,需弹出分格线,在面层砂浆刮抹搓平后,依分格线位置先用木抹子搓出一条约一抹子宽的面层,再用铁抹子压光,用分格器压缝,做到分格平直、深浅一致。

c 水泥砂浆面层抹压完工后,在常温下铺盖草垫或锯木屑进行浇水养护。

浇水应适时,一般在夏天是24h 后浇水养护。

养护期不少于7d 。

面层强度达到5Mpa 时,才允许上人行走或进行其他作业。

1.1.3细石混凝土地面①施工流程:②施工控制要点a 将基层表面的泥土、浮浆块等杂物清理冲洗干净,若楼板表面有油污,应用5%~10%浓度的火碱溶液清洗干净。

装修施工方案大全

装修施工方案大全

装修施工方案大全概述装修施工方案是对整个装修工程进行详细规划和安排的文件,包括设计图纸、施工计划、工程量清单、施工流程等内容。

本文档将介绍一系列常见的装修施工方案,旨在帮助读者更好地了解装修工程的流程和注意事项。

方案一:水电改造方案方案概述水电改造是装修中最核心的工程之一,主要包括水管线和电线的布置和安装。

水电改造方案旨在保障房屋内各项设施的正常使用,确保水电设备的安全、稳定运行。

施工流程1.拆除原有的水电管线。

2.根据设计图纸确定新的水电管线布置。

3.安装新的水管线,包括给水管道、排水管道等。

4.安装新的电线,包括照明电路、插座电路等。

5.进行水电设备的验收和检测。

注意事项•水电改造工程需要专业的技术人员进行施工,务必遵守安全操作规范。

•在进行水电改造时,应注意避免对其他已完工的装修项目造成影响。

•在安装水管线和电线时,要合理布置,并确保各项设备之间的协调运作。

方案二:墙面装修方案方案概述墙面装修方案主要涉及墙面的处理和装饰,包括刷漆、贴壁纸、安装墙砖等工作。

墙面装修直接影响到室内整体的美观程度和舒适度。

施工流程1.清洁墙面,去除旧的涂料、壁纸等。

2.处理墙面的不平整部分,如填补裂缝、打磨墙面等。

3.刷底漆,提高墙面附着力。

4.根据设计要求进行粉刷、贴壁纸或安装墙砖。

5.进行最后的检查和修补工作。

注意事项•在进行墙面装修前,应充分了解墙体的材质和情况,选择合适的装修材料和工艺。

•在刷漆和贴壁纸时,要注意施工的顺序和方法。

•进行墙面装修时,要注意保护好周边物品,避免造成污染或损坏。

方案三:地板铺设方案方案概述地板铺设是装修中最常见的环节之一,不同的房间适合选择不同材质的地板进行铺设。

地板铺设方案着重考虑地板的材质、安装方式以及与其他装修项目的协调。

施工流程1.清理地面,确保地面平整干净。

2.根据设计要求选择适合的地板材料。

3.进行地板的测量和切割工作,确保地板安装的准确性。

4.进行地板的铺设和固定,注意保持地板之间的间隙。

装饰装修施工方案(精选3篇)

装饰装修施工方案(精选3篇)

装饰装修施工方案(精选3篇)1. 简洁时尚装饰风格施工方案此方案适合追求简洁时尚的人群。

整个装修风格以简约为主,注重线条的简洁、色彩的搭配以及功能的实用。

具体方案如下:- 墙面:采用白色或浅灰色的墙壁,突出简洁的效果。

可以选择墙面贴纸或者瓷砖来增加细节和纹理感。

- 地面:选择灰色或者白色的石材地板,让整个空间更加明亮和干净。

- 家具:选择简约而功能性强的家具,如灰色或者白色的沙发、餐桌和床等。

可以搭配一些黑色或者金属材质的装饰物来增加整体的时尚感。

- 灯光:选择简约但亮度适宜的灯具,如吊灯、壁灯和台灯等,让整个空间更有层次感和温馨感。

- 软装:选择简约的窗帘和地毯,以增加整个空间的舒适度和温暖感。

2. 自然风格装饰施工方案此方案适合喜欢大自然和绿植的人群。

整个装修风格以自然、绿色为主,注重创造宜居的环境。

具体方案如下:- 墙面:可以选择中性色系的墙面,如米色或棕色,以突出自然的感觉。

也可以选择贴上绿色的植物墙纸或使用仿石材来增加自然的元素。

- 地面:选择木质地板,或者贴上仿木纹瓷砖,以增加整体的自然感。

- 家具:选择原木色或者淡色的家具,如简约的木质沙发、餐桌和床等。

可以搭配一些绿色植物来增加自然的氛围。

- 灯光:选择柔和的自然灯光,如暖黄色的灯具,以营造温馨的氛围。

- 软装:选择自然色系的窗帘和地毯,可以搭配一些绿植来增加整个空间的生机和活力。

3. 现代奢华风格装饰施工方案此方案适合追求奢华和舒适的人群。

整个装修风格以现代、高级为主,注重细节的精致和质感的提升。

具体方案如下:- 墙面:选择奢华的墙纸或者石材饰面,以突出空间的豪华感。

也可以选择带有金属质感的墙面来增加现代感。

- 地面:选择高档的大理石地板或者仿大理石的瓷砖,以突出整体空间的质感和奢华感。

- 家具:选择豪华的家具,如舒适的皮质沙发、大型吊灯和床等。

可以搭配一些金属或者玻璃材质的装饰物来增加整体的现代感。

- 灯光:选择明亮但柔和的灯光,如白色的筒灯、吊灯和壁灯等,以提升整个空间的明亮度和舒适感。

装饰工程施工方案及措施(3篇)

装饰工程施工方案及措施(3篇)

第1篇一、前言装饰工程是建筑工程的重要组成部分,其质量直接影响到建筑物的美观和使用功能。

为确保装饰工程施工质量,提高施工效率,降低施工成本,特制定本装饰工程施工方案及措施。

二、工程概况1. 工程名称:XX小区XX栋XX室装饰工程2. 工程地点:XX市XX区XX小区3. 工程规模:约200平方米4. 工程内容:包括室内墙面、地面、顶面及天花板的装饰装修,门窗安装,水电改造,卫浴设备安装等。

三、施工准备1. 人员准备:组织一支具有丰富经验和良好职业道德的施工队伍,确保施工质量。

2. 材料准备:根据设计要求,提前采购所需装饰材料,确保材料质量。

3. 施工机械准备:准备施工过程中所需的各类施工机械,如切割机、打磨机、电钻等。

4. 施工图纸准备:熟悉施工图纸,明确施工要求,确保施工顺利进行。

四、施工方案1. 施工顺序:按照先结构后装饰,先主后次,先粗后细的原则进行施工。

2. 施工流程:(1)基层处理:对墙面、地面、顶面进行清洁、修补、打磨,确保基层平整、干净。

(2)水电改造:按照设计要求进行水电改造,确保水电线路合理、安全。

(3)门窗安装:安装门窗,确保门窗安装牢固、密封。

(4)墙面、地面、顶面装饰:按照设计要求进行墙面、地面、顶面装饰,包括涂料、壁纸、石材、木地板等。

(5)天花板装饰:安装天花板,包括吊顶、石膏板等。

(6)卫浴设备安装:安装卫浴设备,如马桶、浴缸、洗漱台等。

(7)室内外装饰:进行室内外装饰,包括绿化、照明等。

五、施工措施1. 基层处理措施:(1)墙面:对墙面进行清洁、修补、打磨,确保墙面平整、干净。

(2)地面:对地面进行清洁、打磨,确保地面平整、干净。

(3)顶面:对顶面进行清洁、打磨,确保顶面平整、干净。

2. 水电改造措施:(1)按照设计要求进行水电改造,确保水电线路合理、安全。

(2)在水电改造过程中,做好保护措施,防止损坏电线、水管。

(3)水电改造完成后,进行打压测试,确保水电系统无泄漏。

装饰装修工程施工方案(通用15篇)

装饰装修工程施工方案(通用15篇)

装饰装修工程施工方案装饰装修工程施工方案(通用15篇)为了确保事情或工作安全顺利进行,时常需要预先制定方案,方案可以对一个行动明确一个大概的方向。

那要怎么制定科学的方案呢?下面是小编为大家收集的装饰装修工程施工方案,供大家参考借鉴,希望可以帮助到有需要的朋友。

装饰装修工程施工方案篇1一、实施背景公司内部环境随着业务工程量不断增多而相应增加,设备的数量、种类也随之增多,给管理带来了相应问题,且主要管理人员的调整与补充也加大了管理协调的难度。

从外部环境看,电网公司成立三集五大,相关重要岗位人员的变动也很大,为了迅速适应这种较大的变化,便于公司内部协调沟通,工作流程标准化在这个时候显得相当迫切与必要。

二、内涵和做法重要岗位标准化工作流程管理法就是要通过严谨、规范的工作流程使岗位工人的岗位行为程序化、标准化、规范化。

员工在岗期间的一言一行、一举一动都有标准流程作指引,一来可以达到岗位操作行为无差错的目的,二来更可以使员工在事故或紧急状态下避免因慌乱而导致事故处理不及时或事故扩大,从而达到本质安全的目的。

(一)内涵公司工作流程标准化的内涵主要是将相关业务进行分类、分层管理,分类管理是将小型工器具、安全起重工器具、大型设备、起重运输设备等进行专业的分类管理;分层管理主要是根据工作内容进行权限和职责的划分,实行小问题小层级,大问题大层级的分层管理模式。

在对待公司内部接口问题上,设置专职人员。

所需机具、材料计划根据工程情况及自身情况进行审核,并转化为需要执行的计划,由经营管理人员计划执行,通过以上方法实现内部与外部的高度协调与统一,保证工作流程在实际工作过程中高效,良好地运转。

(二)做法1、分类管理针对数量、种类繁多的机具进行分类,主要分为小型工器具、安全工器具、大型牵张设备、起重运输设备及变电设备,根据分类设置相关专业人员进行管理:分类管理主要包括安全、质量方面的管理,公司结合分公司自身的业务范围及涉及到的安全责任点,根据现有人员状况设置了安全与环境管理网络,主要包含安全与环境组织机构、安全技术保证体系、机械安全管理保证体系、消防安全管理保证体系及相关的安全责任制。

精装修施工方案(3篇)

精装修施工方案(3篇)

第1篇一、项目概述本项目位于我国某城市,总建筑面积为15000平方米,共包含10栋住宅楼,其中高层住宅8栋,多层住宅2栋。

项目地处繁华地段,交通便利,周边配套设施完善。

本次施工方案针对项目精装修部分,旨在打造高品质、舒适宜居的居住环境。

二、施工范围及内容1. 施工范围:包括所有住宅楼的室内精装修,包括但不限于墙面、地面、顶面、门窗、水电、卫浴、厨房、家具等。

2. 施工内容:- 墙面处理:包括刮腻子、刷涂料、贴壁纸、瓷砖等。

- 地面处理:包括铺设瓷砖、木地板、石材等。

- 顶面处理:包括吊顶、刷涂料等。

- 门窗安装:包括门窗制作、安装、调试等。

- 水电改造:包括强弱电改造、管道铺设、设备安装等。

- 卫浴设施:包括卫浴洁具、淋浴房、浴室柜等。

- 厨房设施:包括橱柜、抽油烟机、燃气灶等。

- 家具安装:包括定制家具、成品家具的安装等。

三、施工组织与管理1. 施工团队:- 成立项目施工管理团队,包括项目经理、施工员、质量员、安全员等。

- 施工团队需具备丰富的施工经验,熟悉相关施工规范和工艺。

2. 施工进度计划:- 制定详细的施工进度计划,明确各阶段的施工任务和时间节点。

- 定期召开施工进度会议,确保施工进度按计划进行。

3. 施工质量控制:- 建立质量管理体系,确保施工质量符合国家标准和客户要求。

- 施工过程中,严格执行质量检查制度,发现问题及时整改。

4. 施工安全管理:- 制定施工安全管理制度,确保施工现场安全。

- 定期进行安全培训,提高施工人员的安全意识。

四、施工工艺与材料1. 施工工艺:- 墙面处理:采用基层处理、刮腻子、打磨、刷涂料或贴壁纸、瓷砖等工艺。

- 地面处理:采用基层处理、铺设瓷砖、木地板、石材等工艺。

- 顶面处理:采用基层处理、吊顶、刷涂料等工艺。

- 门窗安装:采用定制门窗、现场安装、调试等工艺。

- 水电改造:采用强弱电改造、管道铺设、设备安装等工艺。

- 卫浴设施:采用卫浴洁具安装、淋浴房安装、浴室柜安装等工艺。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

目录第一章施工方案与技术措施第二章质量管理体系与措施第三章安全管理体系与措施第一章施工方案与技术措施1.1 工程简介1.1.1 项目名称:湖南省民政厅二楼档案库房、三楼大会议室、五楼减灾救灾应急指挥中心及会议室改造项目。

1.1.2 建设地点:长沙市东风路276号。

1.1.3 规模:该项目建筑面积约1650平方米(其中:减灾救灾应急指挥为实现上述施工管理目标在全公司范围内选派具有类似工程施工经验的项目经理和项目作业班子人员进驻现场进行施工,以严肃履行公司与业主合同为宗旨,项目经理全面负责工程的质量、进度、资金控制,督促安全生产、文明管理及内外施工生产协调。

1.4 项目组织机构及各部门职责:原则进行选聘;对于企业紧缺的少数专业技术管理人员,也可向社会招聘。

项目配备具有专业职称的工程技术人员、经济管理人员、高级技师等业务人员。

项目经理部政工人员的配备,按照有关文件规定执行。

2、项目经理部的各类业务管理人员除直接接受项目经理的领导,按岗位经济责任制合同实施项目管理外,还应按岗位工作标准的要求,接受主管职能部门的业务指导与监督。

1.5 施工目标1、质量目标—达到《工程施工质量验收规范》的合格工程标准。

2、接到建设方开工通知60个工作日内完成。

3、安全目标--施工现场安全合格率100%,确保施工现场无任何机械、火灾及人员伤亡事故,确保本工程为安全优良工程。

4、文明目标--维护周边环境,施工期间,控制好排污、噪声,协调2.1 施工准备1、劳动力组织准备(1)施工组织管理机构:以项目经理为首组成精干高效的项目现场管理班子,项目管理班子,从刚施工完类似工程施工的管理班子中选用。

(2)挑选优秀的施工班组挑选精兵强将进场施工,投入本工程的生产班组从参加过类似工程施工的、技术过硬、思想好的班组中择优挑选。

2、建立、健全施工中各项规章制度《施工管理制度》、《技术管理制度》、《质量管理制度》、《安全管理制度》、《材料管理制度》、《劳动管理制度》、《机械设备管理制度》、《财务管理制度》等。

3、技术准备(1)在施工现场设置临时用房,用于生活及办公。

设置办公室、项目经理室、机修室、配电间、加工棚、材料堆放场、设备停放区、厕所、门卫室等,生活区租住民房。

(具体详见后附施工现场平面布置图)。

6、施工技术准备:(1)本工程一旦中标,我公司将迅速组建项目经理部,主要领导和管理人员即时到位,全面开展各项工作。

(2)按照经建设单位批准的施工总平面布置及临时用水用电申请表,做好生产临建的搭设和临时水电管网的铺设。

(3)与建设单位办理好坐标控制点和基准水准点的移交工作,建立好坐标水准控制网,做好测量定位放线工作。

(4)做好工程材料和周转材料准备工作,按工程进度要求和项目材料采购计划分批按质按时组织进场。

各控制点按规范要求埋设标志并加以保护。

3、标高控制:(1)在建筑物对角外柱上设+0.5m基准标高点,一层以上标高用50m 钢卷尺从基准点引测至施工层,再用水准仪操平。

(2)装饰前,将各层楼面以上0.5m高度标高引测至各房间内,作为地面找平和水电安装的依据。

2.3 主要分项工程施工技术措施一、通用的施工工艺、方法装饰工程一般的施工工序流程图如下所示:开工测量定位施工图深化外加工委托材料进场度的1‰--3‰。

主龙骨安装后及时校正其位置标高。

吊杆应通直,主龙骨端部间距不得超过300mm。

当大于300 mm时,应增加吊顶杆。

当吊杆长度大于1.5mm时,应设置反支撑。

当吊杆遇设备时,应调整吊点构造或增设吊杆。

使用木吊杆及木龙骨应进行防腐、防火处理。

吊顶工程的预埋件,钢筋吊杆和型钢吊杆进行防锈处理。

金属吊杆、龙骨应经过表面防腐处理。

吊杆龙骨和饰面板的安装必须牢固。

次龙骨应紧贴主龙骨安装,固定板材的次龙骨不得大于600mm。

在潮湿区域和场所,间距为300--400mm,接缝处次龙骨宽度不得小于40mm。

明龙骨的横撑龙骨与通长龙骨搭接处的间隙不得大于1mm。

轻钢龙骨、铝合金龙骨采用钉固法安装时应使用沉头螺丝固定。

固定时应从板的中间向板的四周固定,纸面石膏板螺丝与板边距离:包边纸的宜为10--15mm,切割边宜为15--20mm。

板的四周钉距宜为(2)、施工用材料、机械设备准备基本齐全。

(3)、必要的脚手架搭设。

<二>、弹线定位(1)、根据图纸设计的平顶造型及标高要求,弹出吊顶标高线,龙骨布置线和吊杆悬挂点,标高线弹到墙面或柱面,龙骨及吊杆位置则弹到楼板底面,同时将大中型灯具位置线弹出。

(2)、标高线以地平基准线为基准,每个房间的基准点只能是一个,各个墙面的高度线测点共用。

(3)、主龙骨位置线根据现场情况布置,间距1m~1.2m距墙边在300mm以内。

(4)、吊杆悬挂点在龙骨位置线上,间距1m左右,要求每间房布置齐整,第一点距墙边必须在300mm以内,均匀布置。

8低跨。

(3)、在中龙骨安装完毕后,加装横撑龙骨,横撑龙骨用中龙骨截取,将截取的中龙骨的端头插入挂插件,扣在纵向龙骨上,并用钳子将挂搭弯入纵向龙骨内,组装的纵向龙骨与横撑龙骨要底平一致,横撑龙骨间距不超过1.5m。

(4)、对于灯具位置,检修孔、空调风口等吊顶上的设置应预留安装位置,将封边的横撑龙骨安装好。

(5)、骨架安装完毕后,由甲方和监理检查并通知质监部门共同进行隐蔽验收,填写好自检表和隐蔽工程申报表报监理进行隐蔽验收。

合格签认后方可进行封板。

<五>、石膏板安装:(1)、选择没有破损、裂缝、受潮的纸面石膏板,进场后用托架水,距不宜大于400mm。

安装支撑龙骨,应先将支撑卡安装在竖向龙骨的开口方向,卡距为400--600mm。

距龙骨两端的距离宜为20--25mm。

安装贯通系列龙骨时。

低于3m的隔墙安装一道,3--5m安装两道。

饰面板横向接缝不在沿地、沿顶龙骨上时,应加横撑龙骨固定。

门窗或特殊接点处安装附加龙骨应符合设计要求。

木龙骨需进行防锈和防腐处理。

安装截面,间距应符合设计要求。

骨架横竖龙骨宜采用半开榫,加胶加钉连接,木龙骨应作防火处理。

纸面石膏板安装宜竖向铺设,长边安装竖向龙骨上,双层板的接缝应错开,不得在同一根龙骨上接缝。

轻钢龙骨应用自攻螺钉固定,木龙骨应用木螺钉固定,沿石膏板周边钉距不大于200mm。

板中钉距不大于300mm,螺钉与板距为10-15mm。

安装石膏板应板中向板边四周固定。

钉头埋入板面1mm,不得损坏纸面。

石膏板与围墙及柱应留3mm的槽口,以便进行防开裂处理。

胶合板安装前应对背面进行防火定,钉距1m。

(5)、安装横向龙骨,横向龙骨设三通,位置为0.5m、2.0m、3.5m 处,并装好卡件,门洞口两边采用加强龙骨。

(6)、龙骨安装修正完毕后,在底部150处浇注C15素砼,以防止潮气上袭,并便于安装踢脚。

(7)、安装隔音棉、填充材料应干燥,填充应密实、均匀、无下坠。

(8)、验收合格后,即可进行封板,固定石膏板采用3.4×25平头自攻螺钉,四周螺钉间距为150mm,板中钉距为250mm,石膏板接缝在龙骨的中心,板缝为4~5mm,石膏板与顶板侧墙要留4~6mm缝隙。

(9)、在第一面石膏板封完后,应将隔墙内的接线盒等位置开好孔,将岩棉保温层填入龙骨空隙内,再封第二面石膏板,封板要求平整。

五、墙面砖铺贴施工方法2h,,磁砖充分浸润,晾干备用。

(2)、用废砖切成50左右方块,在墙面上做出控制垂直平整度拼块。

(3)、用掺5%107胶的水泥浆作粘结层,磁砖由下而上逐皮粘贴,结合层厚度3mm左右,以下面第二皮开始下部用铝方管作托板,防止砖体下坠,每贴一块用手轻压,贴完一皮后再用小橡皮锤轻轻敲打,调整缝隙,接缝应平滑,并检查其平整度。

(4)、所有阳角磁砖均切磨45度角对缝边缘应对齐,阴角应注意从主要面盖次要面,力求外观漂亮。

(5)、铺贴完一整块墙面后,立即用湿布擦去磁砖面的水泥浆,再用干布擦除,再用于回丝仔细擦净,并剔除拼缝水泥(6)、贴完磁砖后第二天,即用白水泥色浆(或填缝剂)进行擦缝,要求擦嵌密实、无遗漏,由专人负责检查验收。

(2)、对基层进行处理,在地砖铺贴前,对基层进行打扫并用水刷净,进行基层找平,如基层光滑的则需凿毛处理。

<二>、地砖铺贴(1)、根据房间尺寸及地砖尺寸在图面上进行排块,如出现小于半块的应分成两个大半块,从门口开始,将锯边的地砖放在门口的对边,用踢脚盖住,并考虑左右对称。

(2)、将地砖用水浸泡湿润,取出晾干备用。

(3)、地面的基层提前一天浇水湿润,根据确定的地面标高线,用尼龙线拉出垂直交叉的定位线。

(4)、按定位线的位置由内及外逐行进行铺贴,先铺贴整块的,半块及镶边待整块贴完后达到一定强度可以上人后补嵌,刚铺完的部分严禁上人,如必须通过要用木板架空。

时应剔除,剔除凹凸出墙面部分后,应用JA保温砂浆或1:3水泥砂浆找平。

(2)吊垂线、套方、弹保温层厚度控制线:根据保温层厚度要求挂垂直基准线,并在墙面弹出门窗水平线、垂直控制线等。

(3)按设计要求的保温层厚度,用中空玻化微珠无机保温砂浆打点做标准厚度灰饼,冲筋,以控制保温层的厚度。

灰饼、冲筋做法:按设计的保温层厚度用中空玻化微珠无机保温砂浆做灰饼、冲筋,灰饼、冲筋之间的距离不超过1.5m。

(4)涂刷界面剂:找平层干燥后开始涂刷界面剂。

首先将界面剂粉料与水以4∶1左右的比例机械搅拌成粘稠的浆料,使其达到均匀无结块;使用抹子等工具将浆料一次批涂在混凝土等基层的表面,批嵌厚度宜控制在2~4mm之间;界面剂批涂后5~10分钟内进行保温砂浆层的粉刷;保温层的防护,严禁水冲、撞击和振动。

保温砂浆终凝后应及时进行洒水养护。

保温层应垂直、平整、阴阳角方正、顺直,否则应进行修补。

(9)抗裂砂浆施工:应在保温砂浆干燥固化后(一般为5d)进行下道工序,抗裂砂浆应满足设计要求厚度并应分遍施工,搅拌好的抗裂砂浆应在1.5h内用完,具体做法:先抹第一道抗裂砂浆,在砂浆初凝前铺贴耐碱玻纤网格布,然后再抹第二道抗裂砂浆,不得有干贴现象,粘贴饱满度应达到100%。

(10)耐碱玻纤网格布施工:①耐碱玻纤网格布拼接应采用搭接法,搭接长度不得小于100mm。

②墙体阴、阳角部位以及门窗洞口等有附加耐碱玻纤网格布的部位,应在抗裂砂浆大面积施工前先用抗裂砂浆局部铺贴。

③施工时耐碱玻纤网格布应顺势找直、抹平,并保持阴阳角的方正使表面没有浮砂,针对墙面高起部位,需用磨光机进行打磨平整。

如:钢筋头,铁板痕迹等不平整处理,避免基层附着力不好。

4.墙面修补:施工前对墙面缺陷进行修补,修补材料须要采用专用腻子,施工时采用铁板抹平整后,针对原墙面的粗细程度进行拉毛(用海绵块),使其与原墙面一致,裂缝要用专用裂缝膏修补,并且需要一定时间保养后,才能进行下道工序的施工。

5.滚刷外墙底漆:在墙面粉刷28天后,PH值<10、含水率<10%后在清理后的墙面上涂刷底漆,滚刷时应做到横竖交替,以保证细微毛隙空处都能滚涂到底漆,使封底万无一失。
