110KV变电站调试送电方案
110kV贵轮变输变电工程启动投运方案(地调部分)
110kV贵轮变输变电工程启动投运方案贵阳供电局电力调度控制中心2013年11月批准:审核:编写:刘永启一、工程概况110kV贵轮变输变电工程主要内容:110kV贵轮变总降站,110kV钢轮线线路,首钢一总降间隔扩建。
设计及建设缘由:贵州轮胎股份有限公司“贵州轮胎股份有限公司年产120万条高性能载重子午线轮胎生产线异地技改项目”的用电需求,在修文县扎佐镇新建一座110kV总降站。
工程规模:贵轮变主变容量最终为4×40MVA、本期为2×12.5MVA,110kV 为单母线分段接线、户内GIS布臵,四明变送出两回110kV线路至贵轮变实现双电源供电、本次为过渡期由首钢一总降转供(110kV钢轮线线路全长4.527kM,其中架空部分4.15kM、导线型号LGJ-300/50,电缆型号YJLW03-64/110kV 1×630单芯电缆、长度3×377M,),10kV母线终期为单母线四分段接线、出线终期48回、本期为单母线分段接线出线26回,无功补偿终期终期为8×4200kvar、本期为4×4200kvar,站用变采用接地变带消弧线圈配臵、终期为4×500kVA、本期为2×500kVA。
110kV贵轮变输变电工程于2013年3月开工、于2013年11月竣工,设计单位为贵阳电力设计院有限责任公司,承建单位为贵州能通电力建设工程有限公司,监理单位为广州东宁监理有限公司,110kV贵轮变输变电工程由贵阳供电局负责组织工程验收和工程启动投运。
二、资源要求1、110kV贵轮变输变电工程启动投运方案已获批准生效,并已发送至相关各管理和运维部门;2、110kV贵轮变输变电工程启动投运方案已上报各级调度机构备案,已下发至各启动投运相关单位或部门;3、贵阳供电局所属各部门及各单位所有参与110kV贵轮变输变电工程启动投运的相关人员必须现场就位;4、首钢一总降、贵轮变当值人员必须熟悉本次启动投运进行中的“风险分析与控制措施”内容,同时做好事故预想工作和防范措施;5、110kV贵轮变通讯和调度自动化通信必须确保畅通;6、所有参与110kV贵轮变输变电工程启动投运的单位或部门相关调试、试验用设备仪器必须现场就位,并确保能够正常使用;7、110kV贵轮变的安全设施、安全装臵及个人安全工器具必须齐全,安全设施和安全装臵功能必须齐全;8、110kV贵轮变消防系统中的消防标识与消防设备一致、消防装臵功能设定齐全并运行正常;9、110kV贵轮变防误操作系统及装臵已调试完毕并确保可正常运行;10、贵阳地调与贵州轮胎股份有限公司《调度协议》已签订生效。

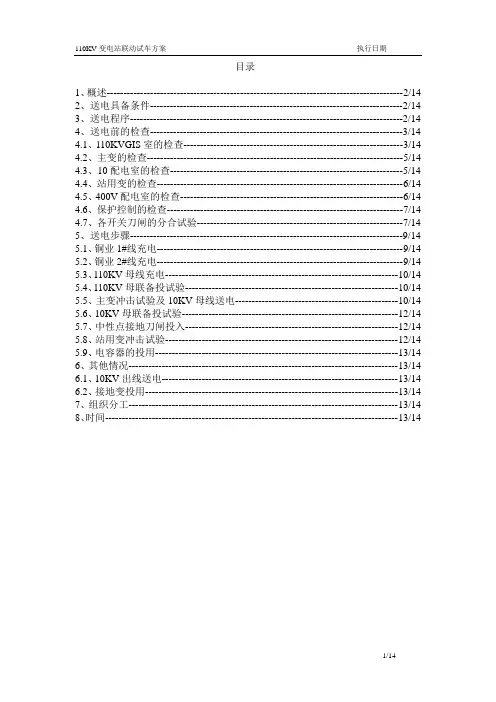

110kv送电方案
目录1、概述-----------------------------------------------------------------------------------------2/142、送电具备条件----------------------------------------------------------------------------2/143、送电程序----------------------------------------------------------------------------------2/144、送电前的检查----------------------------------------------------------------------------3/14 4.1、110KVGIS室的检查------------------------------------------------------------------3/14 4.2、主变的检查-----------------------------------------------------------------------------5/14 4.3、10配电室的检查----------------------------------------------------------------------5/14 4.4、站用变的检查--------------------------------------------------------------------------6/14 4.5、400V配电室的检查-------------------------------------------------------------------6/14 4.6、保护控制的检查-----------------------------------------------------------------------7/144.7、各开关刀闸的分合试验--------------------------------------------------------------7/145、送电步骤----------------------------------------------------------------------------------9/14 5.1、铜业1#线充电--------------------------------------------------------------------------9/14 5.2、铜业2#线充电--------------------------------------------------------------------------9/14 5.3、110KV母线充电----------------------------------------------------------------------10/14 5.4、110KV母联备投试验----------------------------------------------------------------10/14 5.5、主变冲击试验及10KV母线送电-------------------------------------------------10/14 5.6、10KV母联备投试验-----------------------------------------------------------------12/14 5.7、中性点接地刀闸投入----------------------------------------------------------------12/14 5.8、站用变冲击试验----------------------------------------------------------------------12/145.9、电容器的投用-------------------------------------------------------------------------13/146、其他情况---------------------------------------------------------------------------------13/14 6.1、10KV出线送电-----------------------------------------------------------------------13/146.2、接地变投用----------------------------------------------------------------------------13/147、组织分工---------------------------------------------------------------------------------13/148、时间----------------------------------------------------------------------------------------13/141、概述:内蒙古太西媒集团金昌鑫华焦化有限公司110KV 变电站本期为二台110KV/10KV 主变与系统联络,110KV 采用两回路供电,110KV 母线分段运行。
升压站电气调试方案
国投武定三月山风电场一期48MW工程110kV升压站调试方案编制人:何毅东审核人:李仁坤批准人:丁雅婷湖南龙飞电力建设有限公司三月山风电场工程项目部2016年05月目录一、概述 01.1编制依据 01.2施工执行标准 01.3工程概况 0二、准备工作 (2)2.1施工机具及仪器准备 (2)2.2施工人员配置 (3)2.5临时电的准备 (4)三、施工步骤 (4)3.1工期及工程施工进度计划安排 (4)3.2调试施工及要求 (4)3.2.1保护、测控调试 (4)3.2.2高压试验 (8)四、施工技术措施 (8)4.1施工技术、资料准备 (8)4.2专项技术措施 (9)4.2.1保护元件调试 (9)4.2.2系统保护调试 (10)4.2.3仪表调试 (11)4.2.4高压试验 (11)4.3通用技术措施 (11)五、施工安全措施 (12)5.1通用安全措施 (12)5.2 继保调试注意事项 (12)5.3 高压试验及继保调试危险点及防范措施 (13)5.4调试及高试工程内容 (20)六、调试计划 (28)七、调试安全管理和保障措施 (28)7.1、技术措施 (28)7.2、安全措施 (29)7.3、环保措施 (30)八、计划、统计和信息管理 (31)8.1、计划、统计报表的编制与传递 (31)8.2、信息管理措施 (31)一、概述1.1编制依据本方案为国投武定三月山风电场110kV升压站电气设备调试方案,主要任务是在电气设备安装工作结束后,按照国家有关规范、规程和制造厂的规定,规范调试操作、保证试验结果的准确性,调试及检验安装质量及设备质量是否符合要求,并得出是否适宜投入运行的结论,为设备运行、监督、检修提供依据。
为保证电气设备试验工作的顺利进行,确保按时按质的完成调试工作,特制定本方案。
1.2施工执行标准本方案执行国家标准:国家电力公司颁发的《输变电工程达标投产考核评定标准(2006年版)》公司ISO9002质量程序文件、《电力建设安全工作规程(变电所部分)》、《电力建设安全管理制度》、《职业健康安全管理体系规范(GB/T2800-2001)》以及其它规定、规范。
110kV变电站_3主变压器启动送电方案
110kV变电站_3主变压器启动送电⽅案编号:110kV#3主变扩建⼯程#3主变压器启动送电⽅案编制单位:110kV#3主变扩建⼯程#3主变压器启动送电⽅案批准(启委会)调度机构(省中调)批准:审核:运⾏单位()批准:审核:建设单位()批准:审核:编制单位()批准:审核:编制:印发: 110kV变电站#3主变扩建⼯程启动委员会海南电⽹电⼒调度控制中⼼,供电局送达:海⼝地调调度台、110kV滨海站、福建宏闽⼯程监理有限公司、郑州祥和集团电⽓安装有限公司⽬录⼀、⼯程概况 (1)⼆、启动范围 (1)三、启动组织指挥关系 (2)四、启动前应具备的条件 (4)五、启动前系统运⾏⽅式 (5)六、启动前变电站运⾏⽅式 (5)七、安全措施 (6)⼋、启动试验项⽬及操作顺序纲要 (7)九、启动步骤 (7)⼗、收尾⼯作 (13)⼗⼀、附件 (14)⼀、⼯程概况1、建设规模:本期为海⼝滨海110kV变电站#3主变扩建⼯程,主要⼯程量为:安装1×50MVA主变压器1台、中性点隔离开关1组、110kV中性点避雷器1台、10kV氧化锌避雷器3台、绝缘铜管母线75⽶、中性点电流互感器1台、⽀柱绝缘⼦1⽀;安装10kV进线开关柜1⾯、10kV馈线开关柜4⾯、10kV 电容器开关柜1⾯、10kV消弧线圈开关柜1⾯、封闭母线桥10⽶、电⼒电容器组1组、串联电抗器3台、接地变消弧线圈成套装置1套;安装#3主变保护屏1⾯、#3主变测控屏1⾯、10kV分段备⾃投屏1⾯、10kV消弧线圈控制屏1⾯、#3主变电度表屏1⾯;安装10kV电缆150⽶、控制电缆5200⽶。
2、电⽓主接线⽅式:110kV采⽤单母线分段接线⽅式。
10kV采⽤三分段母线接线⽅式。
110kV配电装置采⽤户内GIS布置⽅式。
3、保护设备采⽤南京南瑞继保⼯程技术有限公司产品,主要保护设备。
⼆、启动范围(⼀)启动范围1、#3主变压器;2、10kV III段母线;3、#3接地变消弧线圈成套装置。
升压站送电方案
1.概述:本次110kv升压站为一台110KV/10KV的主变与系统联络,110KV母线采用两回路供电,110KV母线分段运行。
10KV 母线为单母一段运行,110KV开关为山东泰开高压开关有限公司生产,10KV开关福州天宇电气股份有限公司生产,保护系统采用南京南瑞继保RCS-9000系列。
2.送电具备的条件a. 与送电有关的一、二次全部安装完毕并验收合格资料齐全。
b. 与送电有关的设备保护定值核对正确,保护及自动控制部分调试完毕,并做联动试验正常。
c. 各送电范围内设备已做相关试验并符合有关规定和生产要求。
d. 送电范围内的设备及室内清洁无污,各配电室及室外设备道路畅通。
(包括110KV室、主变、10KV室、电容器室、主控室等)f.各配电室门窗齐备,照明齐全。
g. 送电范围内的设备一、二次设备均有编号,并悬挂警示牌。
3.送电程序a .分别对110KV恒丰一线,恒丰二线架空线路进行充电。
b.热电升压站110kv I,II母充电。
c.110kv母联备投试验。
d. 高备变冲击试验。
e. 10kv备用段母线充电。
f.高备变进行核相。
3.1用林纸110kv 0155恒丰一线开关对110kv恒丰一线架空线路进行充电三次,每次5min,间隔5min。
3.2用林纸110kv 0156恒丰二线开关对110kv恒丰二线架空线路进行充电三次,每次5min,间隔5min。
3.3用热电升压站9151恒丰一线开关对I母进行充电三次,每次5min,间隔5min。
3.4用热电升压站9152恒丰二线开关对II母进行充电三次,每次5min,间隔5min.3.5做母联备投试验。
3.6用热电升压站9104高备变高压侧开关对高备变做冲击试验3次,第一次10min,以后每次间隔5min,每次5min。
3.7在高备变低压侧一,二次核相。
3.8用高备变对10kv备用段母线进行充电一次。
4.送电前的检查a.检查GIS 各个间隔110KV各进出线开关,两侧隔离刀闸,接地刀闸在断开位置,检查SF6气室压力正常,断路器气室压力0.5Mpa及以上,其他气室压力在0.40Mpa及以上。
110kv变电站厂区供配电方案

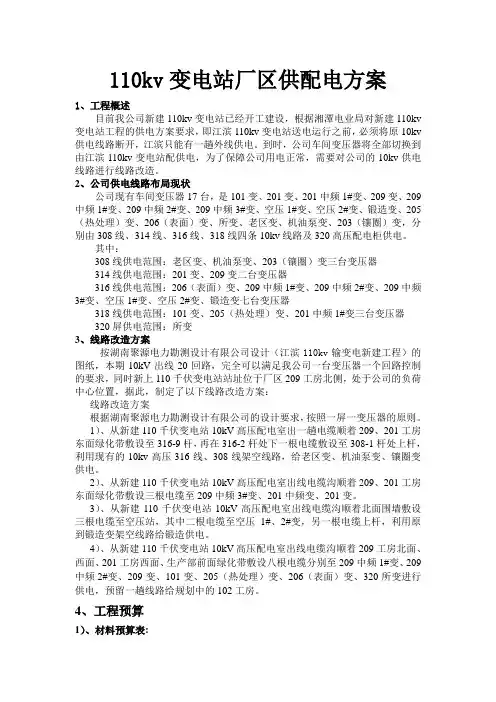

110kv变电站厂区供配电方案1、工程概述目前我公司新建110kv变电站已经开工建设,根据湘潭电业局对新建110kv 变电站工程的供电方案要求,即江滨110kv变电站送电运行之前,必须将原10kv 供电线路断开,江滨只能有一趟外线供电。
到时,公司车间变压器将全部切换到由江滨110kv变电站配供电,为了保障公司用电正常,需要对公司的10kv供电线路进行线路改造。
2、公司供电线路布局现状公司现有车间变压器17台,是101变、201变、201中频1#变、209变、209中频1#变、209中频2#变、209中频3#变、空压1#变、空压2#变、锻造变、205(热处理)变、206(表面)变、所变、老区变、机油泵变、203(镶圈)变,分别由308线、314线、316线、318线四条10kv线路及320高压配电柜供电。
其中:308线供电范围:老区变、机油泵变、203(镶圈)变三台变压器314线供电范围:201变、209变二台变压器316线供电范围:206(表面)变、209中频1#变、209中频2#变、209中频3#变、空压1#变、空压2#变、锻造变七台变压器318线供电范围:101变、205(热处理)变、201中频1#变三台变压器320屏供电范围:所变3、线路改造方案按湖南聚源电力勘测设计有限公司设计(江滨110kv输变电新建工程)的图纸,本期10kV出线20回路,完全可以满足我公司一台变压器一个回路控制的要求,同时新上110千伏变电站站址位于厂区209工房北侧,处于公司的负荷中心位置,据此,制定了以下线路改造方案:线路改造方案根据湖南聚源电力勘测设计有限公司的设计要求,按照一屏一变压器的原则。
1)、从新建110千伏变电站10kV高压配电室出一趟电缆顺着209、201工房东面绿化带敷设至316-9杆,再在316-2杆处下一根电缆敷设至308-1杆处上杆,利用现有的10kv高压316线、308线架空线路,给老区变、机油泵变、镶圈变供电。
110KV系统受送电专项施工方案
XX装置工程110kV系统受送电施工专项方案XX公司XX年XX月XX日目录一、概述 (1)二、编制依据 (1)三、110KV系统主接线图及命名 (1)四、受送电施工组织 (4)五、受送电施工前准备 (4)六、受送电施工工艺 (7)七、HSE管理 (12)一、概述新建XX装置区域变电站有110KV主变压器2台、GIS配电间隔5台。
变电站110KV系统正常负荷为两回路进线(Ⅰ段和Ⅱ段),经GIS配电间隔给110KV变压器XXTRHM01、XXTRHM02送电,进线由8460厂区至化工园区管廊单元负责。
正常情况下单母线分段运行,当某一段电源发生故障时,通过母联备自投由另一段母线带全部负荷。
编制此方案目的:明确110KV系统受送电的基本程序和要求,保证110KV系统受送电安全顺利的进行。
该方案适用范围:XX装置区域变电站 110KV系统受送电。
二、编制依据2.1设计图纸、设计交底,GIS配电间隔、变压器随机图纸资料。
2.2本方案执行标准:《电气装置安装工程高压电气施工及验收规范》GB50147-2010;《电气装置安装工程电力变压器、电抗器、互感器施工及验收规范》GB50148-2010;《电气装置安装工程电缆线路施工及验收规范》GB50168-2006;《电气装置安装工程母线装置施工及验收规范》GB50149-2010;《电气装置安装工程接地装置施工及验收规范》GB50169-2006;《电气装置安装工程盘柜及二次回路接线施工及验收规范》GB50171-2012;《电气装置安装工程电气设备交接试验标准》GB50150-2006;《石油化工施工安全技术规程》SH3505-1999;《爆炸性气体环境用电气设备》GB3836-2000;《石油化工工程建设交工技术文件规定》SH3503-2007。
三、110KV系统主接线图及命名3.1 110KV系统主接线图图1 110KV系统主接线图3.2 110KV系统设备编号及命名3.2.1 110KV输电线路命名3.2.1.1 220kV总变电站119开关至XX装置区域变电站XXSGG01-E02开关间隔的输电线路命名为:110KV接收Ⅰ线。
110kv变压器送电方案
110kV变压器送电方案引言110kV变压器是电网输电系统的关键设备之一,负责将高压输电线路输入的电能进行变压、分配以及维持稳定的功率输出。
本文将介绍110kV变压器的送电方案,包括配电网络设计、输电线路的选择、变压器的布置等内容。
1. 配电网络设计为了保证110kV变压器的稳定运行以及电能的可靠供应,需要设计合理的配电网络。
配电网络设计的关键包括变电站的选址、电缆和绝缘子的选择、维护以及保护装置的设置等。
1.1 变电站选址变电站的选址应考虑以下因素:•电源地和负荷地之间的距离•地形与交通条件•周围环境因素对变电站运行的影响1.2 电缆和绝缘子选择在110kV变压器送电方案中,选择高质量的电缆和绝缘子对于输电线路的可靠性至关重要。
应根据电流负荷和电压等级来选择适当的电缆和绝缘子。
1.3 维护和保护装置为了保证变压器的安全运行,需要设置合适的维护和保护装置,包括温度、气体、油位等监测装置以及过载、短路保护装置。
2. 输电线路选择110kV变压器的送电方案需要选择合适的输电线路,以将电能从变压器传输到负荷地。
2.1 输电线路类型常见的输电线路类型包括架空线路和地下电缆线路。
选择合适的输电线路类型需要考虑以下因素:•环境影响•负荷情况•经济性和可靠性2.2 输电线路敷设方式架空线路的敷设方式包括电杆和塔架,地下电缆线路的敷设方式则需要考虑地下管道的敷设情况。
在选择敷设方式时应综合考虑成本、地形和环境等因素。
2.3 输电线路的电缆选择选择合适的电缆对于输电线路的可靠性有重要影响。
应根据电流负荷、环境因素和线路长度等来选择合适的电缆型号。
3. 变压器布置110kV变压器的布置需要考虑以下几个方面:3.1 变压器容量根据负荷需求和供电范围确定变压器的容量。
应合理配置变压器容量,以保证变压器不过载。
3.2 变压器的布局变压器的布局应考虑维护和安全性,同时要满足空间的需求。
3.3 变压器的冷却方式根据变压器的容量和周围环境温度选择合适的冷却方式,常见的冷却方式包括自然风冷却和强迫风冷却。
110kv供配电系统电气受电方案_secret
贵州天福合成氨及二甲醚项目总变电所110、6.3kv供配电系统受电方案编制:审核:审批:中国化学工程建设第十四公司贵州天福化工项目部二00八年五月十四日一、受电条件1、总变电所110KV、6.3KV一、二次系统,安装调试完毕;2、直流系统、综保系统安装调试完毕;3、室内外防雷、接地系统安装调试完毕;4、土建工程竣工;5、消防与通讯工程竣工;6、室内外照明试运正常;7、电气作业人员培训合格;二、受电前检查与准备1、检查110kV、6kV一、二次及防雷、接地系统试验及调试记录文件:检查试验与调试项目是否齐全,数据是否达到规范合格标准。
2、检查并清除配电设备上异物;清除配电设备裸露导电部位及绝缘瓷件表面污渍。
清扫总变电站区域室内、室外卫生。
3、检查110kV、6kV检查总变电站110kV、6kV一次系统:110kV、6kV、380V系统,所有断路器、隔离刀闸,应处在断开位置;4、检查GIS组合电器内气体压力指示,压力值应达到设计及制造厂家要求数值,并记录受电前压力数据。
5、再次检查二次回路绝缘:回路绝缘数值应大于1.5MΩ。
三、总降压站相关系统投运程序1、直流系统投入运行,工作正常。
2、中央信号投入运行,检查各个事故信号、预告信号、声光回路工作正常。
3、总降压站系统微机监控系统投入运行,工作正常。
4、对总变电站系统110kV、6.3kV系统保护投入,各套保护动作准确可靠无误。
四、具体试车步骤:(一)受电网络图:(二)配电系统图见合成氨及二甲醚项目总变电所系统图纸07001-34100-EL15(三) 110kV母线受电试车1、对总变电站系统110kV、6.3kV系统各台设备认真检查,各台设备应具备受电条件。
2、检查总变电站系统110kV系统1#电源进线接地刀闸、2#电源进线接地刀闸、内桥接地刀闸、两台主变高压侧进线接地刀闸、两台主变中性点接地刀闸均在断开位置。
3、检查总变电站系统6.3kV系统母线接地线以及其他安全措施均全部拆除。
110kv变压器送电方案
110kv变压器送电方案110kV变压器是电力系统中常见的高压设备,它扮演着电能传输和分配的重要角色。
在送电方案中,针对110kV变压器的选址、设备配置和运行参数等方面都需要进行充分考虑,以确保电网的稳定和安全运行。
本文将针对110kV变压器送电方案进行详细阐述,从选址、设备配置和运行参数三个方面进行分析。
1. 选址方案110kV变压器的选址是送电方案中的首要环节,它直接关系到电网的供电范围和负荷能力。
一般而言,110kV变压器应选址于靠近负荷中心的地区,以减少输电线路的损耗和成本。
同时,选址还需要考虑环境因素,包括气候条件、土壤稳定性、地形地貌等。
在选址过程中,需要进行多方位的勘察和评估,确保选址符合电力系统的要求,并满足相关法规和标准。
2. 设备配置方案110kV变压器的设备配置方案包括变压器的数量、容量和型号等。
首先,需要根据负荷需求和系统规模确定变压器的数量,以满足电网的供电需求。
其次,根据负荷的特点和变电站的要求选择适合的变压器容量,同时考虑到备用容量的设置,以应对突发负荷的情况。
最后,根据转变电压的要求选择适合的变压器型号,确保变电站的运行效率和可靠性。
在设备配置方案中,还需要考虑变压器的防雷、抗干扰等功能,以提高设备的抗灾能力和稳定性。
3. 运行参数方案110kV变压器的运行参数方案包括变压器的额定电压、额定容量和负荷率等。
首先,需要根据系统电压等级确定变压器的额定电压,以确保变压器与电网的匹配性。
其次,根据系统负荷需求和电网规模确定变压器的额定容量,以确保变压器在正常工作范围内。
最后,根据实际负荷情况和变压器的负荷特性设置合理的负荷率,以避免过载和过负荷的情况发生。
在运行参数方案中,还需要考虑变压器的温度、湿度等环境因素,以保证设备的正常运行和寿命。
综上所述,110kV变压器送电方案涉及选址、设备配置和运行参数三个方面。
在制定该方案时,需要充分考虑电力系统的要求和标准,同时结合实际情况进行合理选择。
110KV变电站启动送电方案
110KV华星变电站启动送电方案一、启动时间二00七年月日时分二、启动范围县调冲击:110XV519和乌线华星变丁接段、进线5』9开关;现场冲击:2.noXV I段母线及压变、#1主变及三侧开关、35灯、wXV母线(含压变、所变、电容器等)及以下设备。
三、启动前相关方式和城变:西和5丄4线运行带全所负荷,5M和乌线在检修;乌江变:5992古乌线运行带全所负荷,5丄9和乌线在检修。
四、启动前准备1.lioXV华星变全部设备保护按相应定值单调整并按要求投入。
2.核对华星变设备(包括出线)均在冷备用状态。
五、启动冲击华星变调度联系人(相关负责人)向县调汇报:noxy和乌线华星变丁接段、nojcy 华星变所有设备经安装、调试、验收合格,具备启动送电条件,且上述设备均在冷备用状态。
第一部分:县调冲击(县调报地调)乌江变:K 529和乌线山检修转冷备用;和城变:2、5^9和乌线山检修转冷备用;华星变:3、合上5丄92刀闸;4、合上5M开关;和城变:5、停用5丄9开关重合闸;6、将519开关曲冷备用转热备用;7、用529开关对线路冲击3次(冲击设备:华星变丁接段、进线529开关);第二部分:现场冲击lioXV部分:1.拉开5丄9开关;2.合上529】刀闸;3.将lioxy压变由冷备用转运行(合上5015刀闸及低压侧保险);4-合上5011刀闸;5-合上501 JF关;6.用5】9开关对母线设备冲击3次(冲击设备:noXV母线及压变、501开关);监视noXV母线电压;7.拉开502开关;8.合上5012刀闸;9・合上5O】o中性点接地刀闸;10.529开关复压过流1【段由人2秒调至0.5秒;502开关复压过流II段由1.2(1.5)秒调至0.5(0.8)秒;11,用501开关对# I主变冲击5次并拉开(每次间隔时间5分钟);监视主变冲击电流及声音;12.将3。
1、1O1 JI'关由冷备用转热备用;巧.合上501开关;24•拉开5010中性点接地刀闸;35灯:15-将35XV压变由冷备用转运行(合上3015刀闸及低压侧保险);”•将303开关2#所用变由冷备用转运行;27•将3。
110kv变电站调试送电方案
110kv变电站调试送电方案
110kV变电站调试送电方案是一个非常重要的环节,需要经过
严谨的规划和实施。
在制定110kV变电站调试送电方案时,需要考
虑以下几个方面:
1. 安全性,首先要确保调试过程中的安全性,包括人员安全和
设备安全。
要制定详细的安全操作规程,确保所有操作符合安全标准,避免事故发生。
2. 设备状态,在送电前,需要对110kV变电站的设备进行全面的检查和测试,确保设备状态良好,能够正常运行。
这包括变压器、断路器、隔离开关等设备的检查和试验。
3. 负荷接入,在制定送电方案时,需要考虑负荷的接入情况。
要根据实际负荷情况和变电站的容量,合理安排负荷的接入顺序和
方式,确保稳定送电。
4. 调试步骤,制定详细的调试步骤,包括设备的逐个启动、检
查各个回路的连接情况、电压、电流等参数的监测和调整,确保变
电站运行稳定。
5. 紧急预案,制定紧急预案,包括各种可能出现的故障情况和处理方法,确保在发生突发情况时能够迅速应对,保障供电的连续性和稳定性。
总之,制定110kV变电站调试送电方案需要全面考虑安全、设备状态、负荷接入、调试步骤和紧急预案等多个方面,确保调试过程顺利、安全、稳定。
同时,需要严格按照方案执行,确保调试过程的顺利进行。
送电方案
一、使用范围本方案适用于新东安市场工程1~4#10KV变配电室设备送电作业。
二、工程概况新东安市场工程设一座110KV变电站,站内设有110KV/10KV的油浸变压器3台,单台容量50000KVA。
3段10KV母线I段、IIA段、IIB段、III段,同时提供6路10KV 电源,1#、2#、4#变配电室各2路。
1~4#变配电室分布图1#变配电室位于A区B2层,由110KV变电站经2(ZRA -YJV32-12/20KV-3×240)高压电缆引两路10KV 电源,10KV为两路进线电源单母线分段供电运行方式。
站内设6台SCB3 10KV/0.4KV-2000KVA变压器。
高压开关经GZRYJV -8.7/10KV-3×120电力电缆引至变压器,变压器低压出线直接与低压配电柜主母线连接。
低压为两路进线电源单母线分段供电运行方式。
低压共设7段母线,每台变压器供电为一段,每两台变压器设一联络开关;1#、2#变压器之间;3#、4#变压器之间;5#、6#变压器之间各设一联络开关。
VII段为应急段,它由V段母线与1#发电机组切换供电。
10KV开关柜型号为BA1手车式,主开关为LN□(HB)型系列六氟化硫断路器,配用KHB型弹簧操作机构。
低压开关柜型号MNS,框架抽屉式,主开关为F系列框架断路器。
2#变配电室位于C区B2层,由110KV变电站经2 (ZRA -YJV32-12/20KV-3×240)高压电缆引来两路10KV 电源,10KV为两路进线电源单母线分段供电运行方式。
站内设6台SCB3 10KV/0.4KV-1600KVA变压器。
高压开关经GZRYJV -8.7/10KV-3×120电力电缆引至变压器,变压器出线采用封闭式母线桥架与低压配电柜主母线连接。
低压为两路进线电源单母线分段供电运行方式。
低压共设7段母线,每台变压器供电为一段,每两台变压器设一联络开关;1#、2#变压器之间;3#、4#变压器之间;5#、6#变压器之间各设一联络开关。
110kV变电站工程调试方案及方法解析
110kV变电站工程调试方案及方法解析摘要:根据中国南方电网公司提出的110kV标准设计及典型造价的要求,本文结合工程实例,分析110kV变电站工程调试过程中存在的一些问题,对110kV变电站工程调试提出了相应的优化方案,为广大工程施工调试人员提供参考。
关键词:110kV变电站;调试方案;方法一、110kV变电站建设和调试的最新要求在中国目前的电网架构中,110kV变电站是应用最为广泛的基础型变电站,其性价比和输电能力都是最高的,也成为了电力建设项目的重要组成部分,在优化电网结构、满足用电负荷、解决供需矛盾等方面发挥着重要作用。
从二十世纪末至今,随着计算机技术和自动控制技术的发展,我国的变电站建设也逐步升级过渡,目前已经逐步实现了35kV变电站的无人值守。
而110kV变电站正在逐步实现变电站设备的现代化和控制系统自动化改造,所有在建变电站设备均已实现现代化和自动化。
现代化的110kV智能变电站设备不但科技含量高而且结构复杂,其安装调试与使用维修方法也与以往的变电站设备有很大的不同。
而设备的正确调试是检测设备安装是否正确与系统是否完善的重要前提。
因此,需要对110kV变电站的调试工作提出课题研究,在施工调试过程中注重变电站安装与调试过程中的最新技术,以保证变电站施工质量和运行安全。
二、110kV变电站主变压器设备调试要点110kV变电站主变压器设备调试中,主要有一次设备试验、主变保护调试、主变控制保护测量及信号等二次回路调校等调试工序。
1、一次设备试验。
主要有以下试验分类和要求:A.测量变压器绝缘电阻及吸收比,吸收比要求大于1.3;B.测量变压器直流电阻、变比及组别;C.测量变压器直流泄漏及介损;D.有载分接开关的试验;E.变压器油温表、压力释放阀、瓦斯继电器试验;F.变压器油电气强度试验、微水测试、简化试验及色谱分析;G.变压器交流耐压及局放试验;H.氧化锌避雷器试验;I.电流互感器变比、极性及伏安特性试验;J.110kV SF6开关分合闸时间测试及SF6气体检验。
110KV变电站受电方案
目录一、编制说明 (1)二、编制依据 (1)三、受电条件 (1)3.1、建筑安装工程需达到的条件 (1)3.2、电气安装工程需达到的条件 (1)3.3、其他条件 (2)四、受电范围 (2)4.1化工装置110KV变电站受电范围 (2)4.2各装置送电范围 (3)五、受送电步骤 (3)5.1、受送电检查 (3)5.2技术准备 (3)5.3受送电程序 (4)六、单机空载试车 (9)6.1中压电动机单机空载试车步骤 (9)6.2低压电动机单机空载试车步骤 (9)6.3注意事项 (10)七、受电组织机构及分工 (11)八、使用器具计划 (11)九、受电过程安全控制 (12)9.1、受电安全技术措施 (12)9.2、受电安前质量控制点 (12)9.3、危险识别、伤害分析及防范措施 (13)十、应急预案 (13)10.1施工现场应急准备 (13)10.2应急物资准备 (14)10.3施工现场应急回应 (15)10.4触电应急措施 (15)一、编制说明本方案为xxxx新材料产业链一体化项目公用工程及配套工程110KV变电站电气受电技术方案,用以指导我方负责施工的公用工程及化工装置110KV变电站受电作业,为了使受电工作安全有序的进行,保证受电一次成功,特编制本方案。
本方案包括受电条件、组织机构、操作程序及安全技术措施等。
二、编制依据2.1《建筑电气工程施工质量验收规范》GB50303-2015;2.2《电气装置安装工程电气设备交试验标准》GB50150-2016;2.3《电气装置安装工程接地装置施工及验收规范》GB50169-2016;2.4《电气装置安装工程低压电器施工及验收规范》GB50254-2014 ;2.5《电气装置安装工程电缆线路施工及验收规范》GB50168-2018;2.6《电气装置安装工程盘、柜及二次回路接线施工及验收规范》GB50171-2012;2.7《石油化工建设工程项目交工技术文件规定》SHT3503-2017;2.8《石油化工建设工程项目施工过程技术文件规定》SHT3543-2017;2.9高低压开关柜、保护屏盘相关技术文件资料;三、受电条件3.1、建筑安装工程需达到的条件3.1.1变电所(包括电缆层)顶层、室内地面及内墙上的建筑装饰工作全部结束3.1.2变电所的电缆层、盘柜层、变电所通道出口、变压器室内及门前地面清理干净无障碍物,道路保持通畅;3.1.3所有门窗(包括变压器室)安装完毕,所有孔洞封闭完。
110kV变电站新建工程调试方案
成都地铁4#线110kV变电站工程调试方案批准:审核:编写:中国水利水电第七工程局有限公司安装分局电气试验室206年7月目录一、编制依据及工程概况----------------------------2二、工作范围--------------------------------------3三、施工现场组织机构------------------------------3四、工期及施工进度计划----------------------------3五、质量管理--------------------------------------4六、安全管理--------------------------------------11七、环境保护及文明施工----------------------------14一、编制依据及工程概况:1、编制依据1.1、本工程施工图纸;1.2、设备技术文件和施工图纸;1.3、有关工程的协议、合同、文件;1.4、业主方项目管理交底大纲及相关管理文件;1.6、高压电气设备绝缘的工频耐压试验电压标准;1.7、《工程建设标准强制性条文》;1.8、《110kV~500kV送变电工程质量检验及评定标准》;1.9、设备清册和材料清单;1.10、电气设备交接试验标准G B50150-2006;1.11、继电保护和电网安全自动装置检验规程;DL/T995-2006;1.12、国家和行业现行的规范、规程、标准及实施办法;1.13、我局职业健康安全、质量、环境管理体系文件以及相关的支持性管理文件;1.14、类似工程的施工方案、施工经验和工程总结。
2、工程概况:110kV变电站为一新建户内G I S变电站。
110kV变电站一次系统110k V系统采用单母线分段接线方式,本期共2台主变、2回出线,均为电缆出线;10kV系统为单母线分段接线,设分段断路器,本期建设Ⅰ、Ⅱ段母线,单母线分段接线,#1主变变低单臂接入Ⅰ段母线,带10kV出线8回、电容器1组、站用变1台、消弧线圈1组,母线设备1组,#2主变变低单臂接入Ⅱ段母线,带10kV出线8回、电容器1组、站用变1台,消弧线圈1组,母线设备1组。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
一、简介降压站的设计规模为:110KV系统3回路进线,3回路出线,主变压器3×75MVA;35KV系统分3段,3回路进线,18回路出线;10KV系统分3段,6回路进线,60回路出线,无功补偿电容系统为3×7500Kvar,该变电所分二期建设,第一期为:110KV系统2回路进线,2回路出线,主变压器为2×75MVA;35KV系统为二段,2回路进线,10回路出线;10KV系统为2段,4回路进线,40回路出线;无功补偿电容系统为2段,2×7500Kvar。
变电所位于厂区新炼钢南侧,其中占地面积3267平方米,其中主建筑面积为2533平方米,分上、下两层,框架防震结构,主变压器选用股份公司生产的三线圈有载调压、风冷节能型变压器。
110KV设备选开关厂生产的SF6全封闭组合电器(G LS),35KV、10KV 设备选用开关有限公司生产的三相交流复合绝缘金属铠装封闭防暴式开关柜。
110KV、35KV、10KV系统主接线均为单线分段,微机保护及综合自动化。
110KV、35KV、10KV、主变压器系统的保护均采用公司生产的F35系列继电器、T60变压器管理继电器进行保护,YCPM—2000综合自动控制系统。
设计院完成,安装、调试由完成。
监理单位公司第一监理部。
二、保护设备保护设备:F35复馈线管理继电器、T60变压器管理继电器、YCPM—2000,其自动控制系统的主要功能如下:1、F35是UR系统继电器家族成员之一,是一种集馈线保护和控制于一体的数字继电器,能提供5组带电母线电压馈线的保护和测量,它可作为单独的装置使用,也可作为变电站自动控制系统的一个部件。
保护功能包括:相、中性线和接地过流,相低电压和低周电压,还包括电流和电压的相量关系、能量转换、接点输入/输出。
输入保护功能和输出之间的关系:可用逻辑方程式(FLE×logic TM)进行重新编辑。
除硬件外,还可以用内部和通信的虚拟输入/输出,还减少了辅助元件和接线要求,输入/输出硬件可以扩展,并且有1024个事件记录,精确的时间标志能确定整个系统的事件顺序。
2、T60变压器管理继电器:是微机式继电器,用于保护各种三相三线绕组电力变压器,它可以同时处理系统中四处不同点的三相电流。
因此,它可以轻易地保护断路器之间变压器、环形母线或一个半断路器等系统配置上的变压器,继电器所具有的带伏/赫兹和限制性接地故障保护的比例差动和瞬时差动元件及一整套电流、电压、频率保护元件,为变压器提供了可靠的保护。
该继电器使用闪存记忆技术,当要增加新特性时,允许现场更改,并可记录事件发生前后的测量参数,以便在PC机上查看。
F35、T60设置有通信口,允许在其它地点访问该设备,便于远程监控、修改该系统。
3、YCPC—2000综合全自动控制系统,它作为当地功能计算机,可监视运行参数、运行信号、查询历史数据、报表生成、系统维护及安全管理等功能。
三、 110KV系统调试110KV系统(图1)设备经过正确的安装后,应做如下的检查和测试:1、外观检查:装配状态,零件松动情况,接地端子配置,气体管路和电缆台架有无损坏等。
2、接线检查:从控制柜到隔离开关,接地刀闸开关等元件操作机构的接线,符合二次原理图和接线图。
3、二次回路交流耐压:2000V历时1分钟。
4、绝缘电阻的测定:使用2500V兆欧表测量主回路的相间及地、绝缘电阻值应大于1000MΩ,使用500V兆欧表测量控制回路对地,绝缘电阻值应大于1MΩ。
5、分、合闸操作试验:断路器开关、隔离开关、接地刀闸开关用手动、电动分合时,正常动作。
其它开关在额定操作压力及额定控制电压下,连续进行5—10次分、合闸(电动)操作,必须动作正常。
6、主回路电阻,开关接触电阻的测量:合上回路的隔离开关、断路器、接地开关、并拆掉接地开关的接地铜排和接地点,采用电位端与电流端不同点,以消除其它开关的接触电阻对被测点值的影响。
如(图2)(图 2)注:C1、C2;电流端;P1、P2;电压端。
7、SF6气体泄漏试验:在现场用塑料薄膜将壳体上的法兰连接部位包封起来,保证3小时以上,用SF6检漏仪测量SF6气体含量,检漏仪测量单位为PPM(体积比)年漏率小于1℅。
计算公式:` ` Q-(V1×M/T)×10-6 `` q-365×24×Q×100/CP+1.032)V2注:Q:泄漏量(升/小时); V:被检薄膜设备和塑料薄膜之间体积(升); M:气体检漏仪的读数(PPM); T:塑料薄膜包括的时间(小时);q:每一包封点的每年气体泄漏率(℅/年) P:额定气体(Mpa); V2:气室的体积(升)。
8、压力开关试验:根据压力表内弹簧管的工作原理,进行电接点的(表1)9、SF6气体微水测试:使用微水测试及对SF6进行测试:将仪器与充气口联接开启阀后进行测量。
断路器气室:小于150PPM(体积比)其它气室:小于500PPM(体积比)10、联锁试验:联锁关系如下:(如表2)以下二段联锁关系类同。
注:∧逻辑与,b 辅助开关闭点。
根据以上联锁关系,分别进行就地、远程操作各元件,检查断路器、隔离开关之间的联锁,并能满足电气控制原理图规定的联锁条件。
11、电流互感器试验:a:变流比;一次线圈通入电流I1,测二次电流I2的量,其误差不大于铭牌规定,测量点分别为额定电流的5℅、20℅、50℅、100℅、120℅五个点。
△Ki=[ (KiI2-I1)/I1 ]×100℅注:Ki:额定电流比;b:极性:利用感应法,即使用二节电池与mV表即可。
C:伏安特性的测定:电流互感器的伏安特性曲线应做到饱和点以上,所取的点数以得到平滑的曲线为原则,并根据伏安特性曲线的形状,判断有无短路现象存在。
对电流互感器进行工频耐压及介损的测试,其值应符合标准,试验前后分别进行绝缘电阻测试。
12、电压互感器的试验:a、变压比、组别、极性:利用变比、组别自动测试仪(kp-4)对其进行试验、其测量结果与铭牌相符。
b、空载电流:利用调压器在其二次加入额定工作电压,测量其电流值,符合出厂数据。
C、直流电阻:利用双电桥对二次线圈进行测试,单电桥对一次线圈进行测试,其值符合要求。
d、进行耐压:可利用感应耐压法;在二次加入频率为150HZ,2倍工作电压的电压,并在一次接高压电压表,时间为40S无击穿现象,耐压前后分别进行绝缘电阻测试。
13、氧化锌避雷器的试验:用直流耐压器进行试验,升电压使其泄露电流值为1mA时,读取电压值,然后降电压到75℅时,读取泄漏电流,应等于或小于50μA,即为合格。
避雷器计数器的试验:利用电容进行充电,然后对计数器进行放电,使其计数正确。
14、断路器:对断路器的分合闸时间、同期性速度、合闸的弹跳时间进行测定,其值应符合要求,测试仪器使用“高压开关动特性测试仪”即可。
15、报警试验:用模拟法使以下项进行报警。
CBSF6压力降低及闭锁报警CB电机过电流,过时间报警DS、FES电机过电流报警弹簧未储能报警报警回路空开动作报警PT回路空开动作报警(1)PT回路空开动作报警(2)PT回路空开动作报警(3)PT回路空开动作报警(4)PT回路空开动作报警(5)PT回路空开动作报警(6)PT回路空开动作报警(7)PT回路空开动作报警(8)PT回路空开动作报警(9)其他各气室压力低分别报警CB/DS/ES/FES的位置信号以上各个信号在就地控制柜盘面均有显示,并将各个信号送至主控室进行显示,即正常。
16、系统工频耐压:耐受电压以出厂试验电压的80℅为准,即230KV×0.8=184KV对相间及地、断口等分别进行耐压,持续1分钟,无击穿现象,既为合格。
17、110KV主进线模拟核相:确保送电时相序、相位正确,在两个进线处加模拟的三相电压信号,利用电压互感器二次线的电压信号,分别在就地控制柜和主控室电压端子上进行测量,确保无误。
四、变压器调试1、主变压器规格:高压侧:110KV Y 19档位由有载分接开关自动调节中压侧:35KV Y 5档位手动调节低压侧:10KV △ 0档位接线组别:Ynynod11容量:75MVA重量:105200Kg2、直流电阻测试:使用双臂电桥,用不断电法进行直阻测量(此法充电时间短,数值准确。
)其测量值同出厂数据对比,符合要求。
3、变比、组别、极性试验:使用变比、组别自动测试仪对变压器进行测试,其值符合标准。
4、介质损失角测量:利用交流电桥分别对高压侧、中压侧、低压测进行测试,其值符合标准。
5、直流泄漏试验:使用直流泄漏试验器,分别对高压侧、中压侧、低压侧进行测试,试验前后测试绝缘电阻,其值符合标准。
6、对中性点零序电流互感器进行常规测试,氧化锌避雷器进行常规试验,其值符合标准。
7、变压器油试验:对变压器油和有载开关室油分别做油样分析、色谱、微水、击穿试验,经检验、测试符合要求即为合格。
8、对中性点接地开关电路的调试:检查线路及电动机的接线,并调整限位,使其分/合达到要求,并将位置信号送至主控室显示正确,就地、远程操作正常,既为合格。
9、变压器风冷部分调试:当油温超过上限温度时,能自动启动风冷部分,达到降温目的,并将信号送至主控室,显示正确。
10、气体释放阀、瓦斯断电器动作信号送至主控室,显示正确。
11、有载调压部分试验:达到就地操作正常,主控室操作正常,档位显示正确。
12、变压器的高、中、压侧绝缘电阻的测试:其绝缘电阻的测试值,符合要求。
13、110kv变压器模拟送电:在110kv开关首端加一个模拟电压,送至变压器高压侧,测量各处电压是否确。
同时操作有载调压开关,观察有载调压效果。
五、35kv. 10kv 系统调试1、35kv部分包括;二个电压互感器柜、二个进线柜、十个出线柜、二个隔离柜、二个隔离开关柜。
A: 电压互感器柜试验:对电压互感器柜进行常规试验,对避雷器进行常规试验,绝缘电阻的测试,将二个电压互感器柜并联通电,进行二次绕组电压的核相。
B: 进线柜.出线柜.隔离开关柜试验:对电流互感器、零序电流互感器进行常规试验;对真空开关进行常规试验;对绝缘电阻的测试;对相间及地、断口的交流耐压,耐压前后的绝缘电阻的测试。
C: 隔离柜、隔离开关柜试验:试验机械连锁,符合连锁条件。
D: 各个开关柜中的小车试验位置.工作位置.弹簧储能信号,接地刀闸的分/合动作正常,信号均能在主控室显示正确。
E: 各开关柜分/合闸试验:就地操作各开关柜,分/合闸完好;主控室操作各开关柜,分/合闸完好;信号正确。
F:系统工频耐压:除电压互感器柜内小车,其他柜车均在工作位置,进行交流系统耐压试验,相间及地耐受电压85KV,历时1分钟,无击穿现象。
2、10KV部分包括:四个进线柜,分两段、其中二个无功补偿柜、二个接地变柜、两个电压互感器柜。
