管道闭水试验记录表
编号:
工程名称
乐清市乐成街道北大街老菜市场排污抢修工程
试验日期
2014-8-26
桩号及地段
担水巷
管道内径(mm)
管材种类
接口种类
试验段长度(m)
HDPE双壁波纹管
承插式
试验段上游设计水头(m)
试验水头
(m)
允许渗水量〔 /(24h.km)〕
管道闭水试验记录表
编号:
工程名)
管材种类
接口种类
试验段长度(m)
HDPE双壁波纹管
承插式
试验段上游设计水头(m)
试验水头
(m)
允许渗水量〔 /(24h.km)〕
实测渗水量〔 /(24h.km)〕







次数
观测起始
时间T1
观测结束
时间T2
恒压时间T(min)
恒压时间内补入得水量W(L)
HDPE双壁波纹管
承插式
试验段上游设计水头(m)
试验水头
(m)
允许渗水量〔 /(24h.km)〕
实测渗水量〔 /(24h.km)〕







次数
观测起始
时间T1
观测结束
时间T2
恒压时间T(min)
恒压时间内补入得水量W(L)
实测渗水量
q〔L/(min.m)〕
1
2
3
折合平均实测渗水量q〔L/(min.m)〕=W/(T*L)

水池闭水试验表格

水池闭水试验表格
水池闭水试验表格
序号
试验项目试验ຫໍສະໝຸດ 法试验结果备注1
水池满水试验
将水池注满水,观察水位变化,检查是否有渗漏现象。
合格/不合格
2
水池闭水试验
将水池封闭,保持水位,观察密封性,检查是否有渗漏现象。
合格/不合格
3
水池耐压试验
对水池进行加压,观察水池是否有变形、裂缝等现象。
合格/不合格
4
水池抗浮试验
对水池进行抗浮试验,观察水池是否能够抵抗浮力。
合格/不合格
5
水池抗渗试验
对水池进行抗渗试验,观察水池是否能够抵抗渗漏。
合格/不合格
6
水池温度稳定性试验
对水池进行温度稳定性试验,观察水池是否能够适应温度变化。
合格/不合格
7
水池耐久性试验
对水池进行耐久性试验,观察水池是否能够长期使用。
合格/不合格
备注:根据实际需要,可添加其他试验项目和试验方法。

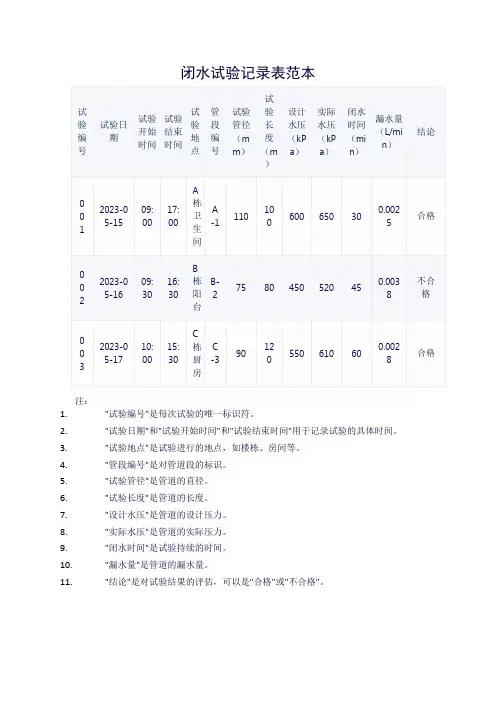

闭水试验记录表范本

闭水试验记录表范本

闭水试验记录表范本
注:
1."试验编号"是每次试验的唯一标识符。

2."试验日期"和"试验开始时间"和"试验结束时间"用于记录试验的具体时间。

3."试验地点"是试验进行的地点,如楼栋、房间等。

4."管段编号"是对管道段的标识。

5."试验管径"是管道的直径。

6."试验长度"是管道的长度。

7."设计水压"是管道的设计压力。

8."实际水压"是管道的实际压力。

9."闭水时间"是试验持续的时间。

10."漏水量"是管道的漏水量。

11."结论"是对试验结果的评估,可以是"合格"或"不合格"。

水池满水试验规定(闭水试验)

水池满水试验规定(闭水试验)

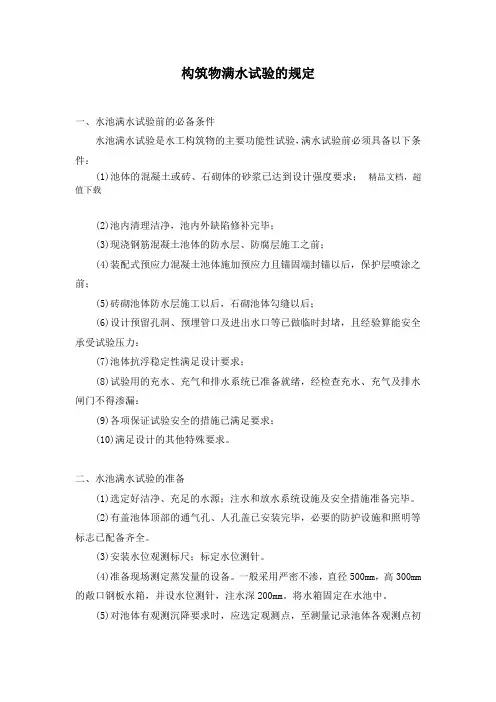

构筑物满水试验的规定一、水池满水试验前的必备条件水池满水试验是水工构筑物的主要功能性试验,满水试验前必须具备以下条件:(1)池体的混凝土或砖、石砌体的砂浆已达到设计强度要求;精品文档,超值下载(2)池内清理洁净,池内外缺陷修补完毕;(3)现浇钢筋混凝土池体的防水层、防腐层施工之前;(4)装配式预应力混凝土池体施加预应力且锚固端封锚以后,保护层喷涂之前;(5)砖砌池体防水层施工以后,石砌池体勾缝以后;(6)设计预留孔洞、预埋管口及进出水口等已做临时封堵,且经验算能安全承受试验压力:(7)池体抗浮稳定性满足设计要求;(8)试验用的充水、充气和排水系统已准备就绪,经检查充水、充气及排水闸门不得渗漏:(9)各项保证试验安全的措施已满足要求;(10)满足设计的其他特殊要求。

二、水池满水试验的准备(1)选定好洁净、充足的水源;注水和放水系统设施及安全措施准备完毕。

(2)有盖池体顶部的通气孔、人孔盖已安装完毕,必要的防护设施和照明等标志已配备齐全。

(3)安装水位观测标尺;标定水位测针。

(4)准备现场测定蒸发量的设备。

一般采用严密不渗,直径500mm,高300mm 的敞口钢板水箱,并设水位测针,注水深200mm。

将水箱固定在水池中。

(5)对池体有观测沉降要求时,应选定观测点,至测量记录池体各观测点初始高程。

三、水池满水试验要求(一)池内注水1.向池内注水宜分3次进行,每次注水为设计水深的l/3。

对大、中型池体,可先注水至池壁底部施工缝以上,检查底板抗渗质量,当无明显渗漏时,再继续注水至第一次注水深度。

2.注水时水位上升速度不宜超过2m/d。

相邻两次注水的间隔时间不应小于24h。

3.每次注水宜测读24h的水位下降值,计算渗水量,在注水过程中和注水以后,应对池体作外观检查。

当发现渗水量过大时,应停止注水。

待作出妥善处理后方可继续注水。

4.当设计单位有特殊要求时,应按设计要求执行。

(二)水位观测1.利用水位标尺测针观测、记录注水时的水位值;2.注水至设计水深进行水量测定时,应采用水位测针测定水位。

闭水试验表格填写范本

闭水试验表格填写范本

闭水试验表格填写范本以下是闭水试验表格的填写范本,供您参考: 闭水试验表格单位:(例如:平方米)项目名称:(例如:闭水试验)时间:(例如:2023年4月10日)人员:姓名:(例如:张三)性别:(例如:男)年龄:(例如:25岁)联系方式:(例如:电话:XXX,邮箱:XXX)项目主管:(例如:李四)性别:(例如:男)年龄:(例如:30岁)联系方式:(例如:电话:XXX,邮箱:XXX)设备:设备名称:(例如:压力表)设备类型:(例如:压力锅)数量:(例如:1个)材料:材料名称:(例如:水泥、砂子、石子)材料等级:(例如:C30、C40、C50)数量:(例如:30、40、50公斤)闭水试验报告项目名称:(例如:闭水试验)时间:(例如:2023年4月10日)人员:姓名:(例如:张三)性别:(例如:男)年龄:(例如:25岁)联系方式:(例如:电话:XXX,邮箱:XXX) 项目主管:(例如:李四)性别:(例如:男)年龄:(例如:30岁)联系方式:(例如:电话:XXX,邮箱:XXX) 设备:设备名称:(例如:压力表)设备类型:(例如:压力锅)数量:(例如:1个)材料:材料名称:(例如:水泥、砂子、石子) 材料等级:(例如:C30、C40、C50)数量:(例如:30、40、50公斤)闭水试验结果压力表读数:(例如:150公斤/平方米)闭水试验过程中所用的材料数量:(例如:水泥30公斤、砂子40公斤、石子50公斤)闭水试验过程中所用的材料质量:(例如:水泥30公斤、砂子40公斤、石子50公斤)结论:根据闭水试验结果,可以得出以下结论:1. 闭水试验过程中,所测得的水压值符合设计要求。

2. 所测得的水泥、砂子、石子等材料质量符合设计要求。

3. 闭水试验过程中,没有出现漏水、漏电等情况。

4. 闭水试验结果符合设计要求。

闭水试验记录表

闭水试验记录表

闭水试验记录表2020年4月01日工程名称施工单位试验介质蓄水部位XXX三层装修工程项目XXX自来水3A机房空调间、空调底部施工图号环境温度试验压力设计变更单常温正常实验结果:经过24小时蓄水试验,挡水围堰无渗漏,机房与空调间下部无渗漏说明1、该报告试验区域为3A机房空调间及空调底部。

2、试验前先将每个地漏下水口位置堵塞密实,然后向空调间地面灌水,积水高度30mm~50mm。

3、经过24小时蓄水后,检查挡水围堰四周及二楼楼板顶部,未发现漏水现象。

施工单位意见(盖章)监理单位意见(盖章)建设单位意见(盖章)闭水试验记录表2020年4月03日工程名称施工单位试验介质蓄水部位XXX三层装修工程项目XXX自来水3B机房空调间、空调底部施工图号环境温度试验压力设计变换单常温正常实验结果:经过24小时蓄水试验,挡水围堰无渗漏,机房与空调间下部无渗漏说明4、该敷陈实验区域为3B机房空调间及空调底部。

5、试验前先将每个地漏下水口位置堵塞密实,然后向空调间地面灌水,积水高度30mm~50mm。

6、经过24小时蓄水后,搜检挡水围堰四周及二楼楼板顶部,未发觉漏水现象。

施工单位意见(盖章)监理单位意见(盖章)扶植单位意见(盖印)闭水试验记录表2020年4月05日工程名称施工单位试验介质蓄水部位XXX三层装修工程项目XXX自来水3C机房空调间、空调底部施工图号环境温度试验压力设计变更单常温正常实验结果:经过24小时蓄水试验,挡水围堰无渗漏,机房与空调间下部无渗漏说明7、该报告试验区域为3C机房空调间及空调底部。

8、试验前先将每个地漏下水口位置堵塞密实,然后向空调间地面灌水,积水高度30mm~50mm。

9、经过24小时蓄水后,检查挡水围堰四周及二楼楼板顶部,未发现漏水现象。

施工单位意见(盖章)监理单位意见(盖章)扶植单位意见(盖章)闭水实验记录表2020年4月05日工程名称施工单位实验介质蓄水部位XXX三层装修工程项目XXX自来水3D机房空调间、空调底部施工图号环境温度试验压力设计变换单常温正常实验成效:经过24小时蓄水实验,挡水围堰无渗漏,机房与空调间下部无渗漏说明10、该报告试验区域为3D机房空调间及空调底部。

排水管道闭水试验记录样表1

排水管道闭水试验记录样表1

排水管道闭水试验记录
工程名称:
施工单位:
监理单位:测试日期:
试验井段件图:应标明
井号、管径、井段长度
和封头位置
管材:接口做法:
试验水头(m)高于上游管道内顶:测试时间(h):各井井身尺寸(m)水位下降(mm):实测渗水量(L)
允许渗水量
管径mm 300 400500 600 700 800 1000 1200 1350 m3/24h.km 1.38 1.84 2.3 2.76 3.22 3.68 4.6 5.52 6.21
测段允许渗水量(L)
目测渗漏情况
井和管道内水连通情况
鉴定意见
施工单位监理单位建设单位质监站接收单位
说明:测试应在管道灌满水24小时和填土前进行。

水头应为2m,上游管内顶至井口高度小于2m时,水位可至井口。

测试时间不少于0.5h。

闭水合格后方可分层压实。

施工单位必须与建设(监理)单位及时做好拆除封头记录。

仅供个人学习参考
仅供个人学习参考。

水池闭水试验记录表

水池闭水试验记录表
评语
符合《给水排水管道工程施工及验收表格》GB50268-2008
19.233
(m3/ (24h · km))

48.412
(m3/ (24h · km))
试验合格
施工单位:
试验负责人:
监理单位:
设计单位:
建设单位:
记录员:
折合平均实测渗水量
0.0134
(L/ (min · m))
外观记录
管道闭水试验水头以上游(上游指坡度的高端)检查井处设计水头加2 m计,当超出上游检查井井口时,以井口高度为准。检查管段灌满水浸泡时间不应少于24 h,在不断补水保持试验水头恒定的条件下,观测时间不少于30 min,然后实测渗漏量。管道严密无渗漏现象
水池闭水试验记录表
工程名称
试验日期
年 月 日
桩号及地段
管道内径(mm)
接口种类
1500
平接口
试验段上游设计水头(m)
试验水头 (m)
允许渗水量(m3/ (24h · km))
2
2
48.412







次数观测Leabharlann 始时间T1观测结束
时间T2
恒压时间
T(min)
恒压时间内补入的水量W(L)
实测渗水量q(L/ (min · m)

闭水试验表格

闭水试验表格

1.58
17.6
1.管道及检查井外观质量及“量测”检验均已合格; 2.管道未回填土且沟槽内无积水,预留孔封堵,不渗水; 3.管道两端的管堵封堵严密、牢固,下有管堵设置放水管和截门,管堵经核算可以承受压力; 4.现场水源(水车)满足闭水试验需要,不影响其他用水; 5.排放水位置确定,不影响周围环境。
渗 水 量合设计要求及《市政排水管渠工程质量 检验标准》(CJJ3-90)规范规定。 建设单位 监理单位 施工单位
签字栏 (盖章)
本表由施工合作单位填写并保存。
观测起始 观测结束时间t 次数 时间t 1 2 1 8:00 8:30
恒压时间t (min) 30
恒压时间 实测渗水量 内补入的 q 水量W (L/(min·m) (L) 21.74 0.0118
折合实测渗水量
16.992
(m³/24h· km)
外观记录
注水浸泡过程中未发现管堵现象,管道、井身无漏水和严重渗水情况; 试验过程中管道外表、接缝外表无明显渗水迹象。
管道闭水试验记录
工程名称 试验部位 接口种类 承插式 试验段上游 设计水头 (m) 管材种类 加筋砼管 某某小区 1#楼至5#楼主管 管道内径(mm) DN500
编号 隐检日期 2016年10月11日 隐检项目 排水工程
试验段长度(m) 77.8
试验水头(m)
允许渗水量(m³/24h·km)
1.580 试验要求:

防水闭水验收表格

防水闭水验收表格

样板验收确认单
注:该表由施工单位填写,一式3份,项目部、监理单位、施工单位各保留一份.
屋面防水联合检查记录表
注:1、本表格应在防水蓄水试验合格后由甲方项目部根据巡检记录和联合现场检查后填写,各方在相应的方格里打“√”签认,不符合要求的部位需落实整改至合格,在综合验收意见栏内签认已全部整改合格2、验收人员必须认真验收,必须签字确认。

屋面防水保护层施工过程联合检查记录表
注:1、本表格应在保护层施工完成后由甲方项目部根据巡检记录和联合现场检查后填写,各方在相应的方格里打“√”签认,不符合要求的部位需落实整改至合格,在综合验收意见栏内签认已全部整改合格2、验收人员必须认真验收,必须签字确认。

结构蓄水试验记录
验收并在本次验收记录表签字确认。

2.渗漏部位整改报验仍渗漏的,总包单位不再整改,交由防水单位处理,费用由总包单位承担。

3.验收人员必须认真验收,无误后方可签字。

结构蓄水试验照片粘贴表格
验收并在本次验收记录表签字确认。

2.渗漏部位整改报验仍渗漏的,总包单位不再整改,交由防水单位处理,费用由总包单位承担。

3.验收人员必须认真验收,无误后方可签字。

防水部位工作面交接记录
查无误后方可签字;2. 验收人员必须认真验收,无误后方可签字。

闭水试验记录表

闭水试验记录表
试验段上游设计水头(m)
试验水头
(m)
允许渗水量〔 /(24h.km)〕
实测渗水量〔 /(24h.km)〕







次数
观测起始
时间T1
观测结束
时间T2
恒压时间T(min)
恒压时间内补入得水量W(L)
实测渗水量
q〔L/(min.m)〕
1
2
3
折合平均实测渗水量q〔L/(min.m)〕=W/(T*L)
恒压时间内补入得水量W(L)
实测渗水量
q〔L/(min.m)〕
1
2
3
折合平均实测渗水量q〔L/(min.m)〕=W/(T*L)
外观
记录
结论
建设单位
设计单位
监理单位
施工单位
邀请单位
管道闭水试验记录表
编 号:
工程名称
乐清市乐街道北大街老菜市场排污抢修工程
试验日期
2014-8-26
桩号及地段
担水巷
管道内径(mm)
折合平均实测渗水量q〔L/(min.m)〕=W/(T*L)
外观
记录
结论
施工单位
建设单位
市污水工程指挥部
设计院
监理单位
管道闭水试验记录表
编 号:
工程名称
乐清市乐成街道北大街老菜市场排污抢修工程
试验日期
2014-8-26
桩号及地段
担水巷
管道内径(mm)
管材种类
接口种类
试验段长度(m)
HDPE双壁波纹管
承插式
管材种类
接口种类
试验段长度(m)
HDPE双壁波纹管

水池闭水试验表格

水池闭水试验表格

满水试验记录
编号: 001
工程名称
施工单位
构筑物名称
水池结构
水池平面尺寸〔㎡〕水深〔 m〕
测读记录
测读时间
〔年月日时分〕水池水位 E〔 mm〕蒸发水箱水位 e〔mm〕大气温度〔℃〕
水温〔℃〕
实际渗水量 q
新疆天富热电股份1×12MW 垃圾燃烧发电工程
新疆兵团第五建筑安装工程公司
调节池及格栅

注水时间2021 年 07 月 10 日混凝土结构
允许渗水量
2
〔 L/㎡· d〕
水面面积 A1
〔㎡〕
4m
湿润面积 A2
〔㎡〕
初读数末读数两次读数差
2021 年 7 月 122021 年 7 月 13
/
日 10 时 30 分日 10 时 30 分
400039973
///
28253
26233
m3/d L/(m3·d)占允许量的百分率 %
试验结论:充水深度为4000mm , 24 小时后测定渗水量〔L/m 2·d〕,符合标准要求。

外表无渗漏,水位无明显降落。

建设单位监理单位设计单位施工单位参加单位和人员。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
初读数
末读数
两次读数差
测读时间
( 年 月 日 时分)
2015年7月12日10时30分
2015年7月13日10时30分
/
水池水位E(mm)
ቤተ መጻሕፍቲ ባይዱ4000
3997
3
蒸发水箱水位e(mm)
/
/
/
大气温度(℃)
28
25
3
水温(℃)
26
23
3
实际渗水量q
m³/d
L/(m³·d)
占允许量的百分率%
试验结论:充水深度为4000mm,24小时后测定渗水量(L/m2· d),符合标准要求。外表无渗漏,水位无明显降落。
满 水 试 验 记 录
编号:001
工程名称
新疆天富热电股份有限公司1×12MW垃圾焚烧发电项目
施工单位
新疆兵团第五建筑安装工程公司
构筑物名称
调节池及格栅间
注水时间
2015年07月10日
水池结构
混凝土结构
允许渗水量
(L/㎡·d)
2
水池平面尺寸(㎡)
水面面积A1
(㎡)
水深(m)
4m
湿润面积A2
(㎡)
测读记录
参加单位和人员
建设单位
监理单位
设计单位
施工单位
相关文档
最新文档
