循环风机技术规范书(20130930)
循环水风机作业指导书

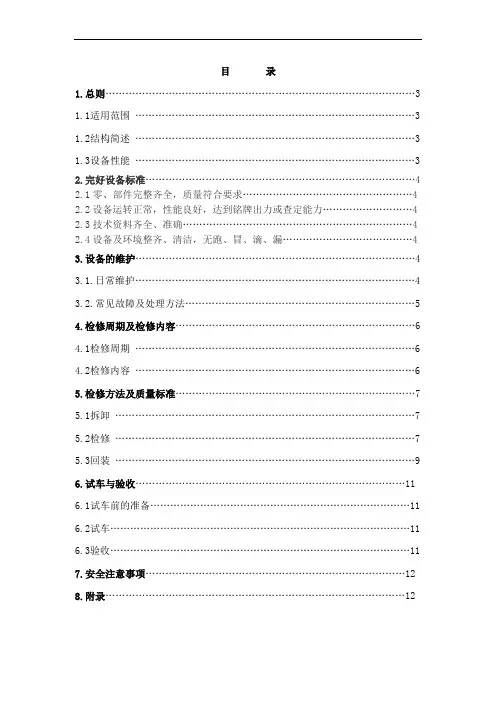

目录1.总则 (3)1.1适用范围 (3)1.2结构简述 (3)1.3设备性能 (3)2.完好设备标准 (4)2.1零、部件完整齐全,质量符合要求 (4)2.2设备运转正常,性能良好,达到铭牌出力或查定能力 (4)2.3技术资料齐全、准确 (4)2.4设备及环境整齐、清洁,无跑、冒、滴、漏 (4)3.设备的维护 (4)3.1.日常维护 (4)3.2.常见故障及处理方法 (5)4.检修周期及检修内容 (6)4.1检修周期 (6)4.2检修内容 (6)5.检修方法及质量标准 (7)5.1拆卸 (7)5.2检修 (7)5.3回装 (9)6.试车与验收 (11)6.1试车前的准备 (11)6.2试车 (11)6.3验收 (11)7.安全注意事项 (12)8.附录 (12)1 总则1.1适用范围本规程适用于本公司水处理车间循环水风机的维护与检修。
1.2结构简述1.2.1循环水风机具体结构如图1所示。
风机露天安装叶片由8块组成,材料采用玻璃纤维增强塑料(或称玻璃钢)制造,叶片螺栓固定在轮毂上,并且,叶片角度在10°~30°内可调。
轮毂进行过静平衡检查。
叶片通过称重,按重量相差小的对称装在轮毂上,再进行静平衡调整。
1.2.2风机齿轮箱采用螺旋伞齿轮传动,齿轮箱与电机采用空心传动轴和两对联轴器连接。
由于传动轴较长,必须进行动平衡,保证运转平稳可靠。
1.2.3风机型号L8532B08MB-NM,风机直径8532mm;风机叶片数8;联轴器类别:不锈钢。
1.2.4油系统结构:油系统由一根胶管和一根钢管及油标组成。
胶管从减速机上盖引出为透气管,钢管从减速机下部引出为油管,另一端连接油标。
油管必须水平状引出,两端高低差<3mm,才能据此在油标上标出最高、最低油位线。
否则不能正确反映油位的高低。
1.3 设备性能设备性能表2. 完好设备标准2.1 零、部件完整齐全,质量符合要求。
2.1.1零、部件完整齐全,质量符合要求;2.1.2仪表、计器、信号联锁和各种安全装置、自动调节装置齐全完整、灵敏、准确;2.1.3基础、机座稳固可靠,地脚螺栓和各部螺栓连接紧固、齐整,符合技术要求;2.1.4管线、管件、阀门、支架等安装合理,牢固完整,标志分明,符合要求;2.1.5防腐、保温、防冻设施完整有效,符合要求。
风机技术规范
1.离心风机(包括辅助设备)应按照使用寿命至少20年(不包括正常易损件),预期不间断地运行至少3年进行设计和制造。
除买方作出特殊书面批准外,卖方提供的产品应在卖方的设计和制造经验范围内,并且至少应有同样或相似型号的产品在相同或相似操作条件下成功运行两年或者更长时间的业绩。
2.离心风机机器辅助设备应适用于指定的环境条件。
除另有规定外,离心风机及其辅助设备应适用于户外自动和连续操作。
3.买方应在离心风机数据表中规定设备的正常操作点、额外操作点以及其他操作点,数据表格式参见附录A。
4.离心风机应满足离心风机数据表上规定的所有操作条件,并能在规定的工况下连续稳定运行。
5.离心风机机组(包括联轴器,齿轮变速器等)的设计应保证其在跳闸速度和安全阀设定值以下安全运行。
6.所有电气设备、仪表、元件及材料的选择与安装应符合买方技术文件上规定的危险场所的要求。
危险场所类别、气体组别和温度组别按GB 3836或IEC电气设备维修场所分类标准划分。
如果采用NFPA Std70-2005第500、501、502和504条或其他标准,则应经买方认可。
7.驱动机的额定功率应大于或者等于离心风机额定工况点功率(包括各种机械损失)的110%。
8.风机的供货范围参见附录B,卖方的供货范围最终应由买卖双方共同商定。
9.买方和卖方应共同探讨风机的布置,包括管道和辅助设备。
布置时应考虑操作和维修所需的空间区域和安全通道。
10.符合以下任何一条,宜采用两端支撑的风机,轴承安装在独立的支撑机架上:a.鼓风机(压力送风机)叶轮直径大于1500mm;b.驱动机额定功率大于或等于200Kw;c.转速大于1800r/min;d.设计温度大于或等于220℃;f.输送腐蚀性或者磨蚀性介质;g.输送可能导致转子不平衡的含沉淀污垢的介质。
11.风机性能应基于风机进口与出口法兰处的静压力升值。
卖方有责任提供卖方供货范围内所有相关零部件的压力损失值。
12.除另有规定外,风机应具有在60%额定流量或更小流量下连续运转的能力。
送风机技术规范书
送风机技术规范书锅炉送风机技术规范书2010年3月本卷目录附件1 技巧规范 0附件2 供货范畴 0附件3 技巧材料及交付进度 (4)附件4 交货进度 (10)附件5 监造、考查和机能验收实验 (11)附件6 技巧办事和设计联络 (15)附件7 分包商/外购部件情形 (18)附件8 大年夜件部件情形 (19)附件9 差别表 (20)附件1 技巧规范3 设计和运行前提3.1 体系概况和相干设备3.1.1 锅炉规范3.1.1.1锅炉为亚临界参数、四角切向燃烧方法、一次中心再热、单炉膛均衡通风、固态排渣、露天安排、全钢构架的∏型汽包炉,锅炉由华西能源工艺股份设计、制造。
空气预热器式为三分仓反转展转式空预器,每台炉配2台送风机,本工程共8台送风机。
3.1.1.2 锅炉最大年夜连续蒸发量:1190t/h3.1.1.3 锅炉包管效力(THA):92.2%3.1.1.4 锅炉(B-MCR)燃煤量:152.206t/h(设计煤种)164.876t/h(校核煤种)3.1.1.5静电除尘器,型式:双室五电场;数量:每台炉设备两台除尘器3.1.1.6 空气预热器型式:三分仓、反转展转式3.1.1.7 炉膛出口余外空气系数(B-MCR):1.25(设计煤种)/1.20(校核煤种)3.1.1.8 锅炉运行方法:重要承担全然负荷并具有必定的调峰才能。
锅炉最低稳燃负荷(不投油助燃时)为50%B-MCR,锅炉在此负荷下能经久平安稳固运行。
3.1.1.9 机组运行模式3.1.1.10锅炉重要参数锅炉重要参数:(设计煤种)锅炉热力特点(设计煤种):3.1.1.11 煤质材料3.1.1.12 焚烧及助燃用油:油种#0轻柴油活动粘度(20℃时) 3.0~8.0mm2/s凝固点小于0℃钳口闪点不低于65℃机械杂质无含硫量≤0.25%水份陈迹灰份≤0.25%低位发烧值Q net,ar41870 kJ/kg3.1.1.13冷却水体系型式:闭式轮回冷却水冷却水最高工作温度:38℃冷却水工作压力:0.5~0.7MPa,设计压力:1.0MPa3.2 工程重要原始材料3.2.1气候材料平均温度12.9℃极端最低温度-22.5℃极端最高温度41.2℃最热月(七月)日最高平均气温31.1℃最冷月(一月)日最低平均气温-8.4℃安装在室外的钢构造设计温度-10.5℃相对湿度平均相对湿度(设计值) 66%月平均最大年夜相对湿度81%月平均最小相对湿度56%湿球温度25.3°干球温度30°相对湿度72%大年夜气压P=746mmHg 积年平均降水量628mm最大年夜日降水量(设计值) 117mm年平均风速(设计值) 2.9m/s瞬时最大年夜风速(地面以上10米处)40m/s风荷载(地面以上10米处)0.4 kpa夏季主导风向S-SSW(南到南西南)冬季主导风向SSW(南西南)全年主导风向SSW(南西南)年平均气压101.09kPa最大年夜积雪深度270mm最大年夜冻土深度0.55m3.2.2地动烈度抗震设防烈度为6度,设计全然地动加快度值为0.05g;设计地动分组为第二组。
循环泵技术规范
2×130t/h供热锅炉烟气脱硫工程浆液循环泵招标技术规范书招标方:投标方:2013年4月目录一总则 (3)二工程概况及自然条件 (3)三技术条件及技术规范 (4)四投标方技术数据 (9)五供货范围 (12)六技术资料和交付进度 (13)七交货进度 (13)八检查和性能验收试验 (13)九质量保证 (15)十技术服务和设计联络 (15)十一违约责任 (16)一总则1.1说明本规范书提出的是最低限度的技术要求,并未规定所有的技术要求和适用标准,投标方应提供满足本技术协议和所列标准要求的质量合格的产品及相应服务。
投标方的书面返资(图纸资料、随机文件、说明书等)如果与本规范书不符或与电子版不符时,必须由双方书面确认。
否则造成的损失由投标方负全责。
招标方提供给投标方的设计条件如有遗漏,投标方有责任向招标方书面索取。
如果本规范书与招标方商务部分矛盾,或本规范书内的条款相互矛盾时,投标方应书面告知招标方,由招标方确认后,按有利于招标方的条款执行。
双方签字确认的传真、变更等文本文件均作为本规范书的有效组成部分,与本规范书具有同等效力。
1.2如果投标方没有以书面方式对本技术协议书的条文提出异议,那么招标方将认为投标方提供的产品完全符合本技术协议书的要求。
1.3本规范书所使用的标准如与投标方所执行的标准发生矛盾时,按较高标准执行。
1.4设备采用的专利涉及到的全部费用均被认为已包含在设备报价中,投标方应保证招标方不承担有关设备专利的一切责任。
1.5投标方供应的设备应是技术先进并经过相近参数两台二年以上成功运行实践证明是成熟可靠的产品。
二工程概况及自然条件2.1 工程概况2.2环境条件海拔:1300米年平均气温4-6℃冬季平均温度:-22℃最高温度记录38.7℃最低温度记录-36℃抗地震能力:8级年最大频率风向:西北年平均风速3.0m/s冰冻厚度:170cm2.3 地形与地貌、工程地质和地震2.4 水源表2.4.1水质分析报告循环泵用水为上述表内水质。
主扇风机安全技术规范文(二篇)
主扇风机安全技术规范文第一章总则第一条为了保障主扇风机的安全运行,防止事故的发生,特制定本技术规范。
本规范适用于用于通风、冷却、排尘等场所的主扇风机的设计、制造、安装、调试、维修和使用等工作。
第二条主扇风机的设计、制造、安装、调试、维修和使用应遵循国家相关标准和规定,同时要考虑到设备的安全性、环境适应性和操作可行性等因素。
第三条主扇风机的安装和使用,必须由具备相应资质的专业技术人员进行,严禁未经许可的人员进行操作。
第四条主扇风机必须经过定期的维护和检修,确保其正常运行,同时要进行定期的安全检查和试运行。
第二章设计与制造第五条主扇风机的设计和制造单位必须具备相应的设计和制造资质,并且要按照国家相关标准和规定进行设计和制造。
第六条主扇风机的设计和制造必须符合以下要求:1. 结构合理、强度适宜,能承受正常工作和突发情况下的负荷;2. 各部件之间的配合间隙适当,运转平稳,无卡阻和震动;3. 电气控制系统可靠,符合相关电气安全标准和规范;4. 高温、腐蚀等特殊环境下的主扇风机必须采用相应的材料和防护措施,确保其安全运行。
第七条主扇风机必须配备相应的安全保护装置,包括但不限于过载保护装置、断流保护装置、防越限装置等。
第八条主扇风机的运转部位必须设置防护罩和防护栏杆,以防止人员误入和事故的发生。
第三章安装与调试第九条主扇风机的安装需要按照设备的安装说明书进行,确保其稳定、牢固地安装在相应的位置上。
第十条主扇风机安装时,应注意以下事项:1. 安装位置应合理选择,确保通风效果最佳;2. 电源线路要符合电气安全标准,安全可靠;3. 安装和连接各部件时,要仔细检查各接口的密封性和连接牢固性。
第十一条安装完成后,必须进行相应的调试工作。
调试前必须检查运转部位的防护罩和防护栏杆是否完好,电气控制系统是否正常工作,各传动部件是否灵活。
第四章维护与检修第十二条主扇风机必须定期进行保养和检修,检查各部件的磨损和老化程度,及时更换和修理。
风机新技术规范书

风机新技术规范书风机(送风机、排风机、排烟风机)技术规范书济南天地广场(贵和二期)部分技术规范书济南天地广场(桂河二期)风机(送风机、排风机、排烟风机)技术规范目录1.项目概述32。
准则和标准33。
定义错了!没有定义书签。
4.基本要求45。
安全装置86。
相关接口和技术参数97。
供货范围98。
图纸和技术数据109。
项目计划1210。
设计联络和审查1212。
调试和制造1513。
交货检验和验收1614。
包装和运输标识1815。
1916年的运输和卸货。
安装指导和调试合作1917年。
2022年接受。
培训2119。
保修期2220。
项目管理23风机(送风机、排风机、排烟风机)技术规范书济南天地广场(贵和二期)1.项目概述本工程为济南天地广场项目定位:定位为“商场+酒店”业态模式。
地上一至五层为购物中心,六层至七层为酒店公用部分,八层至十一层为酒店客房。
本次招标范围包括空调通风系统空调新风机、设备及管理用房通风空调系统送风机、排风机、排烟机、回风机、空调新风机的完整供货,单向轴流风机或混流风机(以下简称风机)的设备本体和附件,以及设备调试和售后服务的设计、制造、运输和安装指导。
2.规范和标准2.1本规格书中风机主要采用的规范标准:《一般用途轴流通风机技术条件》gb/t13274-91《消防排烟通风机技术条件》jb/t10281-2001《通风机空气动力性能试验方法》gb1236-2000《风机基本型式、尺寸参数及性能曲线》GB/t3235-1999《风机噪声限值》JB/t8690-1998《通风机产品外观质量与清洁度》jb/tq339-84《通风机振动检测及其限值》jb/t8689-1998《消防排烟风机耐高温试验方法》ga211-1999《通风机现场试验》gb10178-88《通风机焊接质量检验》zbj72038-90《通风机铆焊件技术要求》zbj72039-90《通风机转子平衡》jb/t9101-99工业风机叶轮超速试验JB/t6445-2022风机包装通用技术条件JB/t6444-2022风机振动精度JB/tq334-87《工业通风机用标准化风管进行性能试验》gb1236-2000《风机、压缩机、泵安装工程施工图验收规范》gb50275-98以上标准如有更新,按最新版本执行,其他电气部分按现行国家相关标准规范执行。
循环风机技术规范书(20130930)
华西钢铁有限公司余热利用发电工程循环风机设备采购招标技术规范书买方:江阴华西钢铁有限公司二〇一三年十月八日目录1.总则 (2)2.基本设计条件 (3)2.1.厂址条件.........................................................................错误!未定义书签。
2.2.气象、水文资料 (3)2.3.设计分工及界面 (3)3.设计、制造、验收标准 (4)4.技术要求 (6)5.供货范围 (8)6.技术资料及交付进度 (10)7.设备监造(检验)和性能验收试验 (12)7.1.检验 (12)7.2.监制 (13)8.设备的包装、运输 (14)9.设备的开箱验收 (15)10.设备安装、调试和验收 (16)11.设备的功能考核和设备质量保证期 (17)12.技术服务 (18)1.总则1.1本技术规范书适用于华西钢铁有限公司余热利用发电工程增配的一台循环风机招标的设备,它给出了对招标的设备的参数、功能设计、结构、性能、安装和试验等方面的技术要求。
1.2买方在本技术规范书中仅提出了最低限度的技术要求,并未规定所有的技术要求和适用的标准,卖方不但要提供一套满足本技术规范书和所列标准要求的高质量产品及其相应服务,同时所提供的设备及技术服务必须符合国家有关安全、职业健康、和环境保护的法律、法规、规定等的要求,满足国家有关机械与环保等强制性标准的要求。
1.3卖方提供的标的设备应符合本技术规范书所提的及卖方投标书所承诺的要求。
1.4卖方须执行本规范书所列标准。
有矛盾时,按较高标准执行。
1.5卖方如中标,在签订合同后15 天内,卖方提出用于合同设备的设计、制造、检验/试验、装配、安装、调试、试运、验收、试验、运行和维护的标准清单给需方,供需方确认。
2卖方提供的标的设备还需符合买方现场工程的实际要求。
3 设计和运行条件3.1系统概况和相关设备本次招标的设备为华西钢铁有限公司余热利用发电工程用,本工程利用厂内多余的资源产生蒸汽后通入汽轮发电机组发电,装机规模为4炉2机,额定发电量为20.526MW。
风机技术要求文件
风机技术要求文件第一节总则1.01 一般说明A. 本章节规定之设备项目,承商需依图说内容之要求提供合规定之设备,并确实安装、试车及调整。
B. 安装过程中,承商需依厂商资料,考虑噪音问题,若有可预见之噪音问题,承商需于安装时做消音之工作,并需确保将来之运转噪音需符合一般场所之合理要求。
1.02 质量A. 所选用之风机径或转率应以设备表为依据,尽量保持在不超过10%,若因特殊状况须超出时,应于送审时注明原因。
B. 风机须经静平衡及动平衡校正,以降低震动或噪音。
1.03 送审A. 送审资料需包括1. 设备尺寸及外观图。
2. 配线图、控制程序图。
3. 功能曲线图。
4. 音频资料。
若风机本身之噪音超过70DBA,需自行作消音处理。
5. 含施工图之安装位置及主要之安装大样图。
6. 其他必须之相关资料。
第二节产品2.01 箱型风机A. 风轮:叶轮采用多翼式双吸口风轮,以镀锌铁皮加工成型,叶轮需经动、静态平衡校正。
B. 传动轴:传动轴材质使用中碳钢或其他同等之材质,其轴径及长度应适应所负荷之动量转速。
C. 轴承:轴承为自动润滑,使用滚球或滚筒型轴承预润轴承,平均寿命在20,000小时以上,轴承润滑加油嘴应延伸至箱体外易于保养之适当位置,加油嘴应附防雨罩。
轴承之负荷应由支架承运转重量,允许直接加在风机机壳上。
D. 机壳:机壳以SS41铁板焊接而成,并加环氧树脂漆,其厚度及强度应适合设计之要求,在适当之处以槽铁或角铁,平铁补强之。
E. 导风圈:平滑圆锥形,有助于流体之吸入。
F. 皮带轮:规格应达负荷适当之马力数及转速并须经动、静态平衡校正(直结式不需配备)。
G. 皮带:使用V型橡胶质皮带,其条数及长度,规格须配合适当之马力数(直结式不需配备)。
H. 马达:屋外型马达应为完全密封扇叶散热马达方式制造,马达应采用东元、大同、ABB或其他同等之产品。
I. 噪音:风机按装防震装置后,依规需求之风量及马力的大小,风机不得产生过量之噪音,风机制造厂家须提供証明可靠的八度音阶音压分布值数据。
循环风机操作规程
循环风机操作规程1. 引言循环风机是一种常用的工业设备,用于循环空气,调节室内温度和湿度。
本文档旨在提供循环风机的操作规范,以确保安全运行和有效工作。
2. 设备概述循环风机由主机、电气控制系统和风管组成。
主机包括风机、电机和风轮。
电气控制系统包括电控柜和控制面板。
风管用于输送空气。
3. 安全操作规程3.1 装配和安装在装配和安装循环风机时,应按照以下步骤进行操作: 1. 检查设备是否完好,并与相关部门确认设备是否符合安全要求。
2. 检查电气线路的接地情况,确保接地正常。
3. 仔细阅读设备安装手册,并按照规定的步骤进行操作。
4. 保证风机安装牢固,防止风机晃动或脱落。
5. 检查风管是否正确连接,防止漏风或堵塞。
3.2 开机前准备在开机前,应进行以下准备工作: 1. 检查电控柜和控制面板的电源线路是否连接牢固。
2. 检查风机和电机的联轴器是否松动。
3. 检查风机和风管的连接是否密封。
4. 检查风机的润滑情况,添加适量润滑油。
3.3 开机操作按照以下步骤进行开机操作:1. 打开电控柜的主电源开关。
2. 打开控制面板,按照设备操作说明设置风机的工作参数。
3. 按下启动按钮,观察风机是否正常启动,并检查是否有异常声音或振动。
4. 检查风机的运行方向是否正确。
5. 观察风机的运行状态,确保风机稳定运行,无异常情况。
3.4 运行时操作在循环风机运行时,应注意以下事项: 1. 定期检查风机和电机的运行状态,包括噪音、振动等情况,如有异常及时处理。
2. 定期检查风机的润滑情况,如需添加润滑油,应在停机状态下进行。
3. 定期清洁风机和风管,防止积尘影响风机的运行效果。
4. 不得随意变更风机的工作参数,如需调整应在停机状态下进行。
5.注意风机运行时的安全事项,如禁止将手或其他物体伸入运行风机内部。
3.5 停机操作在停机前,应进行以下操作: 1. 关闭风机的供电开关,停止电气供电。
2. 关闭电控柜的主电源开关。
泵风机类技术规范书
泵风机类技术规范书1. 引言本技术规范书旨在规范泵风机类产品的生产、安装、调试和维护过程,以确保产品质量和安全性。
本规范适用于各类泵风机的设计、制造企业及用户单位,对于提高产品质量、延长使用寿命具有重要意义。
2. 术语和定义在本技术规范中,以下术语具有以下定义: - 泵风机:一种用于输送流体或气体的装置,通过机械能将流体或气体从低压区域输送至高压区域。
- 设计压力:泵风机设计时所考虑的最大工作压力。
- 温度范围:泵风机能够正常工作的温度范围。
- 出口流量:泵风机在单位时间内能够输送的流体或气体量。
- 风机转速:泵风机转子每分钟旋转的圈数。
3. 泵风机的分类泵风机可以根据其工作方式、结构形式和用途进行分类。
常见的泵风机分类如下:3.1 工作方式•正排泵风机:泵风机叶轮旋转方向与流体或气体流动方向相同。
•反排泵风机:泵风机叶轮旋转方向与流体或气体流动方向相反。
3.2 结构形式•离心泵风机:泵风机将流体或气体送入叶轮的中心,并以离心力将其加速。
•轴流泵风机:泵风机叶轮与进出口轴线平行,用于大流量、低扬程的输送。
3.3 用途•输送泵风机:用于输送水、油、气体等流体或气体。
•排风泵风机:用于排除工作区域内的排风、烟雾等有害气体。
•通风泵风机:用于提供空气流通、换气、降温等通风作用。
4. 技术要求泵风机的设计、制造、安装、调试和维护过程中,应满足以下技术要求:4.1 设计要求•泵风机的设计应符合国家标准和相关规范要求。
•泵风机的叶轮、轴、轴承等关键零部件应选用优质材料,且具备足够强度和承载能力。
•泵风机的设计应考虑产品的可靠性、安全性和经济性。
4.2 制造要求•泵风机的制造工艺应符合相关标准和规范要求,确保产品质量。
•泵风机的加工精度和装配质量应满足设计要求,确保产品性能。
•泵风机的外观应整洁、无损伤,标志清晰可辨。
4.3 安装要求•泵风机的安装应按照国家标准和相关规范进行,确保安全可靠。
•泵风机与管道的连接应严密,无泄漏现象。
送风机技术规范
送风机技术规范3.3.1 型式:动叶可调轴流式风机AP1-25/123.3.2 数量:每台炉配置2台,本期工程共4台。
3.3.3 运行方式:两台风机并联运行3.3.4 调节方式:动叶调节3.3.5 布置方式:卧式,水平对称布置,60°,120°进风每炉各1台(暂定),水平出风3.3.6 安装地点:室外露天3.3.7风机旋转方向:从电机一端正视(顺气流方向看),叶轮为逆时针旋转。
4 技术条件4.1 送风机参数﹑容量/能力4.1.1 风机各工况点参数:② B-MCR系锅炉最大连续出力工况,此点为风机效率、轴功率考核点。
③ THA工况相当于锅炉ECR工况。
④ 风机最终参数可能有调整,投标方不能因此而改变报价⑤风机参数的计算分界界面,即风机的进风口是:进气箱进口法兰;出风口是:扩压气出口法兰。
4.1.2 风机的容量/功能(卖方填写):4.1.2.1 TB点参数:风机入口介质温度: 30 ℃风机容积流量: 827712 m3/h风机全压升: 4510 Pa4.1.2.2 风机效率:TB工况下: 87.2 %BMCR工况下: 88.2 %THA工况下: 87.3 %4.1.2.3 风机轴功率:TB工况下: 1182 kWBMCR工况下: 921 kWTHA工况下: 741 kW4.2 性能要求(对风机性能的基本要求)4.2.1 送风机整机寿命不低于30年。
4.2.2 卖方保证满足买方提出的风机性能设计参数,并在给定的运行条件下长期安全运行。
4.2.3 在额定转速下,正常工作区域内,风机特性曲线的允许偏差,限制在:4.2.3.1 在全压升所对应保证点的风量偏差:0~+2%4.2.3.2 在流量所对应的保证点的全压升偏差:0~+2%4.2.3.3 在保证点的全压升效率,无负偏差。
4.2.3.4 轴功率偏差:≤+4%4.2.4风机在任何角度下运行的最小流量大于该角度下的失速流量的10%。
4.2.5 两台风机并联运行时,卖方保证所提供每台风机的失速线均不影响两台风机的并联运行,并不产生喘振。
循环风机技术规范书
奥福能源股份有限公司烧结、烧结、烧结烟气循环工程循环风机设备订货技术规范书目录一、总则 ........................................................................................................................................二、设计要求...............................................................................................................................三、设备运行条件......................................................................................................................四、技术要求...............................................................................................................................五、质量保证和试验.................................................................................................................六、供货范围...............................................................................................................................七、包装和运输 ..........................................................................................................................八、技术文件...............................................................................................................................九、安装、调试、试运行、性能测试和验收...................................................................十、技术服务............................................................................................................................... 十一、其他.................................................................................................................................... 十二、技术联系人及通信地址...............................................................................................一、总则.本规范用于河北鑫达钢铁有限公司原料厂烧结、烧结、烧结烟气循环工程配套循环风机的采购。
风机规范书
北海电力集团有限责任公司2*300M W改造工程一次风机二次风机吸风机技术协议书2011年11月24日目录1 总则 (3)2 工程概况 (3)3 标准和技术规范............................................................................................. 错误!未定义书签。
4 供货 (12)5 技术资料 (15)6交货进度 (16)7 性能试验及保证 (17)8 技术服务和设计联络 (23)1 总则1.1 本技术协议适用于抚顺矿业中机热力有限责任公司供热项目2×300MW高温热水锅炉一、二次风机和吸风机设备及配套电动机,它提出了该设备的功能设计、设计参数、安装和验收等方面的技术要求。
1.2 工作范围,包括一、二次风机、吸风机设备(含其附属设备、设施)的设计、制造、检验、测试、包装、运输,及派专业人员对现场安装、调试、试运行进行指导,派专业人员参加验收,及对用户操作和维修人员提供培训等。
1.3本技术协议中提出的是最低限度的技术要求, 并未对一切技术细节作出规定, 也未充分引述有关标准和规范的条文, 供方应提供符合工业标准和本招标文件的优质产品。
同时对国家有关安全、环保等强制性标准,必须满足相应要求。
1.4 供方须执行本招标文件所列标准。
除非合同另有规定,均须遵守最新的国家标准(GB)、国际电工委员会(IEC)标准、国际标准化组织(ISO)制定的国际单位制(SI)标准。
如采用合资或合作产品,还应遵守合作方国家标准,当上述标准不一致时按高标准执行;当供方所执行标准与本招标文件所列标准有矛盾时,按照技术要求高的条款所在标准执行。
1.5若供方所提供的技术文件前后有不一致的地方,应以更有利于设备安装运行、工程质量为原则,由需方确定。
1.6 合同签订后1个月内,按技术协议要求,供方提出合同设备的设计、制造、检验/试验、装配、安装、调试、试运、验收、试验、运行和维护等标准清单给需方,由需方确认。
风机标准操作规程
精品word完整版-行业资料分享
1.目的
规范风机的使用,保证使用人员和风机设备的安全,延长设备使用年限。
2.适用范围
适用于本公司质检实验室风机的使用。
3.职责
风机的操作人员负责本规程的实施。
4.内容
4.1开启前检查
检查供电是否满足运行需求,上一次运行结束后仪器是否正常。
4.2开关机
按动风机启动按钮开机,按动风机关闭按钮关机。
开关机后均需填写《设备使用记录》,并将设备状态标识旋转至相应状态。
4.3维护保养
每三个月对风机送风口、回风口、排风口进行清洁。
4.4注意事项
确保风机开启后各区域相对压差符合《产品检验室管理规范》的要求,区内环境发生异常时及时调节,不能解决时报部门负责人。
4.5维修
当仪器设备发生损坏、故障时,按照《设备管理制度》进行维修处理。
5.支持文件
5.1 《产品检验室管理规范》
5.2 《设备管理制度》
6.相关记录
6.1《设备使用记录》
6.2《设备维护保养计划清单》。
循环风机及高温风机技术文本
技术文件第一部分系列风机使用场地自然条件 1 .气象条件厂区土质:厂区场地的第四纪覆盖层有具有湿陷性的粉土层,但在西南侧 的山脚下,该层湿陷性土层较薄,稳定的持力层埋深浅,地基处理简单,经济。
2 .厂房零米海拔高度(黄海高程):1300 m⑴ 气压(pa ) 历年年平均气压(2) 气温(℃) 历年平均气温 历年平均最高气温 历年平均最低气温 历年极端最高气温 历年极端最低气温 历年最热月平均气温 历年最冷月平均气温(3) 相对湿度(% ) 历年年平均相对湿度 历年最小相对湿度(4) 降水量(mm ) 历年平均降水量 历年最大一日降水量 ⑸ 蒸发量(mm ) 历年年平均蒸发量 (6) 日照历年年平均日照时数(h ) 历年日照百分率⑺ 风速(m/s ) 历年年平均风速 历年实测最大风速 (8) 风向全年主导风向 夏季主导风向 冬季主导风向 (9) 历年最大冻土深度88905.4 〜89075.8 8〜9 23.35 -8.95 39.3 (1953.07. 8) -30.6 (1955.01.04)25.4 (1952 年 7 月) -14.6 (1967 年 12 月)58.76 33 ( 1978 年 4 月) 206.37 66.8 (1979.07.26) 1535.5 3057.2 69.90% 2.2 〜4.3 18为北风、东北风居多为南风最多,北风、东北风其次 北风最多,东北风其次103cm(1957 年 21 / 10地震烈度:8度第二部分技术文件一、窑尾高温风机供货范围及技术要求1.技术参数设备名称:窑尾高温风机 3350 DI BB24设备编号:用途:用于预分解窑系统排风数量:一套型式:双吸口式进口风量(工况):540000 m 3 / h进口静压(工况):7800Pa ,(工况)气体温度:330 ℃,顺时最高温度450 ℃气体含尘浓度:80g/Nm 3气体密度:〜1.5Kg/Nm 3 (包括含尘量)进风口位置:125o(顺时针与水平线夹角)(暂定)出风口位置:45o(顺时针与水平线夹角)(暂定)调速方式:水电阻调速效率:85%轴功率:1443kW转速:930r/min冷却水量/水温:3T/h W28℃冷却水压:W0.4Mpa2.供货范围及主要零部件规格:2/101.1.主传动电动机:(用户自配)数量:1台型号:待定功率:1600kW电压:10kV转速:970r/min防护等级:IP54,F级1.2.电动执行机构:(用户自配)数量:1台型号:待定3/10 扭矩:6000N.m输入输出信号:4〜20mA电压:380V2.7.润滑装置;(川润)型号:XYZ-40工作压力:0.2-0.4MPa主要包括:电动机(润滑油站油泵用):数量:2台(一开一备)型号:Y100L-4功率:3KW转速:1450r/min电加热器:数量:1台3.窑尾高温风机技术要求:3.1.本风机放在窑尾预热器之后,增湿塔之前,风机的驱动配置水电阻调速装置,风量控制采用调节风机转速和阀门开度方式。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
华西钢铁有限公司余热利用发电工程循环风机设备采购招标技术规范书买方:江阴华西钢铁有限公司二〇一三年十月八日目录1.总则 (2)2.基本设计条件 (3)2.1.厂址条件.........................................................................错误!未定义书签。
2.2.气象、水文资料 (3)2.3.设计分工及界面 (3)3.设计、制造、验收标准 (4)4.技术要求 (6)5.供货范围 (8)6.技术资料及交付进度 (10)7.设备监造(检验)和性能验收试验 (12)7.1.检验 (12)7.2.监制 (13)8.设备的包装、运输 (14)9.设备的开箱验收 (15)10.设备安装、调试和验收 (16)11.设备的功能考核和设备质量保证期 (17)12.技术服务 (18)1.总则1.1本技术规范书适用于华西钢铁有限公司余热利用发电工程增配的一台循环风机招标的设备,它给出了对招标的设备的参数、功能设计、结构、性能、安装和试验等方面的技术要求。
1.2买方在本技术规范书中仅提出了最低限度的技术要求,并未规定所有的技术要求和适用的标准,卖方不但要提供一套满足本技术规范书和所列标准要求的高质量产品及其相应服务,同时所提供的设备及技术服务必须符合国家有关安全、职业健康、和环境保护的法律、法规、规定等的要求,满足国家有关机械与环保等强制性标准的要求。
1.3卖方提供的标的设备应符合本技术规范书所提的及卖方投标书所承诺的要求。
1.4卖方须执行本规范书所列标准。
有矛盾时,按较高标准执行。
1.5卖方如中标,在签订合同后15 天内,卖方提出用于合同设备的设计、制造、检验/试验、装配、安装、调试、试运、验收、试验、运行和维护的标准清单给需方,供需方确认。
2卖方提供的标的设备还需符合买方现场工程的实际要求。
3 设计和运行条件3.1系统概况和相关设备本次招标的设备为华西钢铁有限公司余热利用发电工程用,本工程利用厂内多余的资源产生蒸汽后通入汽轮发电机组发电,装机规模为4炉2机,额定发电量为20.526MW。
2.基本设计条件本工程利用1台180m2烧结环冷机1#、2#风机范围内的高温烟气和3#风机前部烟气,配置1套双压余热锅炉、1台补汽凝汽式汽轮发电机组构成的余热发电系统。
循环风机是烧结余热发电工程的关键设备之一,它的主要功能是确保余热锅炉产汽所需的循环风量,经过风机后废气再送入环冷机。
风机为室外布置,在设计时应考虑密封、防雨等。
2.1.气象、水文资料年最低气温零下9℃年最高气温42.5℃年平均气温16.5℃夏季平均气温26.9℃冬季平均气温零下2℃最大积雪深度170mm历年平均总降水量700mm土壤冻结深度0.5米地震基本烈度7 度2.2.设计分工及界面1)买方负责提供风机设计参数及其他相关参数。
2)卖方根据买方的要求负责风机的成套设备设计。
3)卖方必须在满足设计要求的基础上,提供完整的风机成套设备,包括配套电动机、仪表、防护罩、风机及电动机的底座、调节风门及所有地脚螺栓、配对法兰、紧固件等。
4)设计界面:从风机入口调节门到风机出口由卖方负责设计选型。
5)卖方对整机设备的设计、制造及与之配套辅机选型参数的正确性可靠性负责,对整套设备的运行调试参数负责,并向买方提供所有相关辅机的安装图纸及技术资料,并对使用、维修人员免费培训。
6)配套件选型:选择国内有相应资质的一流厂家,卖方对配套设备的可靠性负责。
3.设计、制造、验收标准3.1卖方提供的标准不低于现行的行业及国家标准、亦不低于以往提供给中国其他工厂(包括宝钢)的同类产品的标准。
标准清单:(1)GB2888-91 风机和罗茨鼓风机噪声测量方法;(2)JB/T8822—1998 高温离心通风机技术条件;(3) GB/T13275—91 一般用途离心通风机技术条件;(4) JB/T53063—1999 一般用途离心通风机产品质量分等;(5) JB/T4365—1997 专用的润滑、轴密封控制油系统;(6) GB/T3235-1999 通风机基本形式、尺寸、参数及性能曲线;(7) GB/T1236-85 通风机空气动力性能试验方法;(8) JB/T3165-1999 离心和轴流式鼓风机、压缩机热力性能试验;(9) GB/T10178-88 通风机现场试验;(10) JB/T9101-1999 通风机转子平衡;(11) JB/T8689-1998 通风机振动检测及其限值;(12) JB/T6887-93 风机用铸铁件技术条件;(13) JB/T6888-93 风机用铸钢件技术条件;(14) JB/T10213-2000 通风机焊接质量检验技术条件;(15) JB/T10214-2000 通风机铆焊件技术要求;(16) JB/T6886-93 通风机涂装技术条件;(17) JB/T6444-92 风机包装通用技术条件;(18)JB/T6809-93 风机用碳钢铸件缺陷焊补技术条件;(19)JB/T8690-1998 工业通风机噪声限值;(20) JB8产品标牌(21) GB191包装储运标志(22) 按引进技术进行设计制造的风机及附属设备,符合引进国家规定的现行有关标准和规范,并提供有关的标准和规范。
3.2 合同生效后的30日内,卖方向买方提交检验大纲,包括:设备的名称和规格,检验项目检验方式、所使用的草图和工具、检验采用的标准号、评判基础。
该大纲须经双方确认,如果买方对提交的检验大纲有任何不同的观点,买方应向卖方要进行协商以解决问题。
3.3 合同生效后30日内,卖方向买方提交主要设备的制造进度(包括项目号,设备系列号,设备名,规格,数量,制造商名称、地址,制造时间,预计的装配和检验日期等),1式3份。
3.4 买方有权自费派遣检验人员到卖方进行出厂检验。
4.技术要求循环风机5.供货范围以下所列为循环风机的供货范围:随机备品备件注:卖方仅负责水管路和油管路及风机到现场仪表柜的原理图,水管油管及接线由买方负责。
6.技术资料及交付进度◆签订合同之日起7个工作日内向买方提供工厂设计资料(一式三份)。
(含电子版)1)风机(含电机)及其配套辅助设备平、立面总图(外型尺寸、安装方式和各接口尺寸)、风机性能曲线等。
2)土建资料:提供所供设备的基础布置地脚螺栓的大小尺寸、露丝长度、预埋件要求、各基础面相对标高位置、各单机静动载荷的大小和方向等资料。
3)冷却系统:冷却水的消耗量、接点位置、接口尺寸及所要求的压力。
4)润滑系统:满足设计要求及工矿使用条件,并提供所需的润滑油牌号、使用油量、轴承温升要求和换油周期。
5)供风机启动计算用的各参数,电机允许的最低端电压和允许启动次数,机组总飞轮矩GD2,电机的最长允许启动时间tmax等。
6)风机及辅机系统启动与停机及正常运行时的连锁报警跳闸等控制资料,如水压、流量、轴承温升、振动、位移等。
◆卖方在合同生效后10个工作日内向买方交付如下电控设计资料:1)电机的功率、电流、电压、控制要求(包括执行器)、电气各接点位置。
检测仪表的规格、数量、型号、电压、电流、原理图、端子排列图等。
◆产品交货时提供如下随机资料:1)风机总布置图,剖面图;转子总图。
2)油封、气封总图。
3)安装操作使用说明书。
4)装箱单。
5)产品合格证。
6)电机外形图、合格证、装箱单、使用说明书。
7)电动执行器等外购件的合格证、装箱单、使用说明书。
8)电控仪控原理图。
◆买方的审查方式和时间卖方提供3.3、3.4资料后由买方根据具体情况及时向卖方通报审查会的时间和地点,审查深度为具备制造的全套资料:经双方审查确认后,10日提供最终资料。
双方互交资料有效性的确认双方以邮政特快专递等形式交付资料,一方在收到资料后,认真组织审核后及时将有关审核结果以文字形式传递给对方,所有双方提交的资料均应签字。
7.设备监造(检验)和性能验收试验7.1.检验7.1.1.检验类别“A”检--在卖方工厂由买乙双方共同进行的设备出厂前的联合检验。
7.1.2.主要检验内容1)材料的检验:主要转动零件的材料,要100%地取样作化学成份分析,100%作超声波探伤检验。
2)对叶轮所有的拼接焊缝均要做超声波探伤检验,确保焊缝的质量。
叶轮要作退火处理消除应力。
3)转动部件均要在热处理后做机械性能试验,符合设计要求才能进行精加工。
4)转子进行动平衡试验。
5)检查:制造厂应进行下列检查,并附有检验报告。
(详见下表)7.1.3.《检验大纲》1)《检验大纲》的编制:卖方在合同生效后30个工作日内,向买方提供设备制造的《检验大纲》,其主要内容是将设备的主要技术参数和关键零部件以及设备的关键尺寸转化为检验项目、使用标准、判定基准等内容。
2)《检验大纲》的审查和时间:买方在收到《检验大纲》后及时组织审查,并将审核的结论及时通报卖方,卖方在双方取得共识后即成技术文件,贯彻执行。
审查《检验大纲》的时间不得影响设备的制造周期。
7.1.4.“A”检工作安排1)卖方在产品生产过程中,必须认真贯彻执行《检验大纲》的要求。
2)卖方要严格产品的过程检验,依据《检验大纲》做好检验计划,编制自检记录表,对另部件的生产制造按进度做好自检记录,在产品完工后形成“自检报告”。
3)设备出厂前卖方需提前7~15天通知买方派人参加“A”检。
4)“A”检由卖方负责组织实施,并提交自检报告;“A”检结束后,由卖方负责组织召开“A”检会议,双方取得共识后,形成“A”检小结,印发各方。
“A”检小结其主要内容包括:序言、检验依据、检验过程、检验结论、改进措施和后续工作。
5)卖方根据“A”检小结,安排整改措施和后续工作,检验合格后出厂。
7.2.监制7.2.1.卖方在合同生效后30个工作日内提供设备制造网络图及外购件到货时间(买方审查),在设备制造阶段买方根据设备制造进度情况适时派员驻厂参与监制和检验工作的实施,卖方提供必要的工作及生活方便。
7.2.2.监制的主要内容:原材料的材质及生产工艺;外配套供货厂商的质量保证体系;零部件制造工艺规程及加工质量;掌握不合格件的情况及检查处理的办法;对设备装配过程进行监控,检查设备装配质量和外观质量;对设备的防锈处理涂漆包装质量进行检查;检查和核实合同设备的制造进度。
7.2.3.设备出厂前检验:设备出厂前由甲乙双方进行联合检查,并根据《检验大纲》的内容要求,对整机进行检验,联合检验后,应签署联合纪要。
8.设备的包装、运输1)设备外露加工表面应涂防锈油(剂)并应用防水布包扎好。
2)设备包装的标志必须标识明确,即包装箱编号,设备产地、型号、生产日期等。
包装箱内设备按照运输要求进行包装,包装设备不再回收。
3)所有随箱资料由防水袋包装。
4)每个包装箱上应注明:合同号:合同名称:工程名称:华西钢铁有限公司余热利用发电工程收货单位:华西钢铁有限公司收货人:设备组毛重/净重(kg):5)每个包装箱外包装附加该箱设备的装箱清单。
