生产线平衡效率核算方法
产线平衡率计算公式标准
产线平衡率计算公式标准如下:
生产线平衡率= 完成生产线所有作业时间÷ (瓶颈作业时间x 生产人数)
瓶颈作业时间= 生产线所有作业时间-浪费时间
浪费时间= 等待时间+ 搬运时间+ 动作浪费时间+ 加工浪费时间
等待时间= 生产周期时间-加工时间-运输时间-检验时间
生产周期时间= 加工时间+ 运输时间+ 检验时间+ 准备时间
准备时间= 调整准备时间+ 首件检验时间+ 末件检验时间
瓶颈工段(设备)的利用率= (瓶颈作业时间/ (瓶颈作业时间+ 浪费时间)) x 100%
非瓶颈工段(设备)的利用率= (非瓶颈作业时间/ (瓶颈作业时间+ 浪费时间)) x 100%
设备利用率= (总工作时间/ (总工作时间+ 故障时间)) x 100%
在制品周转率= 在制品数量x 生产周期/ (在制品数量x 生产周期+ 积压在制品数量x (生产周期-单件生产周期))
在制品周转率= (节拍/ 在制品数量) x 100%
标准作业时间= (作业顺序x 带班人数) / (作业次数x 单次作业时间)
单件生产周期= (标准作业时间-非生产工作时间) / 一次批量。
生产平衡分析法

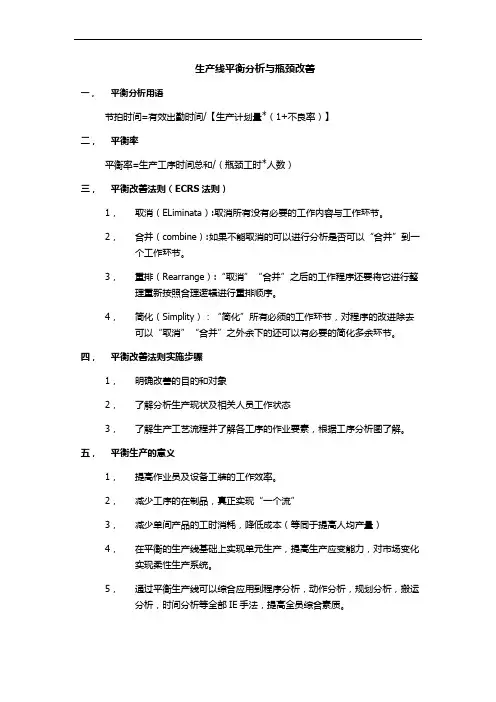

生产线平衡分析与瓶颈改善
一,平衡分析用语
节拍时间=有效出勤时间/【生产计划量*(1+不良率)】
二,平衡率
平衡率=生产工序时间总和/(瓶颈工时*人数)
三,平衡改善法则(ECRS法则)
1,取消(ELiminata):取消所有没有必要的工作内容与工作环节。
2,合并(combine):如果不能取消的可以进行分析是否可以“合并”到一个工作环节。
3,重排(Rearrange):“取消”“合并”之后的工作程序还要将它进行整理重新按照合理逻辑进行重排顺序。
4,简化(Simplity):“简化”所有必须的工作环节,对程序的改进除去可以“取消”“合并”之外余下的还可以有必要的简化多余环节。
四,平衡改善法则实施步骤
1,明确改善的目的和对象
2,了解分析生产现状及相关人员工作状态
3,了解生产工艺流程并了解各工序的作业要素,根据工序分析图了解。
五,平衡生产的意义
1,提高作业员及设备工装的工作效率。
2,减少工序的在制品,真正实现“一个流”
3,减少单间产品的工时消耗,降低成本(等同于提高人均产量)
4,在平衡的生产线基础上实现单元生产,提高生产应变能力,对市场变化实现柔性生产系统。
5,通过平衡生产线可以综合应用到程序分析,动作分析,规划分析,搬运分析,时间分析等全部IE手法,提高全员综合素质。
生产现场管理常用分析公式
生产现场管理常用分析公式生产现场管理常用分析公式2012-11-07 13:35:25| 分类:生产现场管理 |字号订阅1、效率的计算方法:1)效率=实际值/基准值*100%2)作业效率=产能*标准工时÷投入工时*100%=实际产能÷标准产能*100%=标准作业时间÷实际作业时间*100%1)运转率=净运转时间÷运转可能的时间*100%2)故障率=故障次数÷运转总时间*100%3)线平衡效率=工序时间总和÷(最长工序时间*人员数)*100% 4)不良率=不良个数÷生产个数*100%5)损失率=(1-线平衡效率)*100%2、标准工时计算方法:1)基准周期时间(C/T)=(实测平均数)*(1+评比%)=正常作业时间。
2)标准产能=投入时间*投入人数=标准时间*标准人数3)瓶颈工时(L/T)=(C/T)max4)标准时间=C/T*(1+宽放率)5)标准时间=正常作业时间+宽放时间*100%=观测时间*评价系数*(1+宽放率)*100%6)标准总工时(S/T)=(C/T)max*标准人数*(1+宽放率)注:当投入人数=标准人数,标准产能=投入时间/标准时间,则实际计算公式:标准产能=3600/标准瓶颈工时。
3、直通率计算公式1)产品直通率=【进入过程件数-(返工+返修数+退货数)】/过程件数*100%2)直通率=(直通合格数/投入总数)*100%4、设备稼动率计算公式1)稼动率=(作业时间-流失时间)/作业时间,或,稼动率=稼动时间/总工时2)时间稼动率=稼动时间/负荷时间3)速度稼动率=基准周期时间/实际周期时间4)实质稼动率=生产量×实际周期时间/稼动时间5)性能稼动率=速度稼动率×实质稼动率6)良品率=(投料数-废品数)/投料数7)废品数=启动废品+过程废品+返修品+试验品8)设备综合效率(综合稼动率)=时间稼动率×性能稼动率×良品率。
生产线平衡计算范文
生产线平衡计算范文生产线平衡是指在给定资源、工人和工时的情况下,将各项任务合理分配到不同工位上,并使每个工位的工作周期相等,从而达到生产线上工位之间的负荷均衡。
通过生产线平衡,可以提高生产效率、降低生产成本,并确保产品质量。
本文将详细介绍生产线平衡的概念、优势以及计算方法。
一、生产线平衡的概念和优势1.1概念1.2优势(1)提高生产效率:生产线平衡可以减少生产线上的闲置时间和堆积时间,充分利用生产能力,从而提高生产效率。
(2)降低生产成本:通过生产线平衡,可以合理安排生产任务和工作流程,减少等待时间和重复劳动,降低生产成本。
(3)确保产品质量:生产线平衡可以使每个工位的工作周期相等,避免因负荷不均衡而导致的产品质量问题。
二、生产线平衡的计算方法2.1工作内容分析工作内容分析是生产线平衡的第一步,通过对产品的工艺流程进行详细分析,将整个生产过程分解为各个工序,并确定每个工序的任务量、工作时间等参数。
2.2工分分析工分分析是生产线平衡的核心,它是通过对每个工序进行工分,确定工序之间的工作时间差异,从而找出负荷不均衡的工位并进行调整。
工分分析的具体步骤如下:(1)确定标准工时:通过工作内容分析,确定每个工序的标准工时,即完成该工序所需的工作时间。
(2)计算工序机器机械劳动时间(MCT):根据标准工时和工龄调整系数,计算每个工序的机器机械劳动时间。
(3)计算工序人工劳动时间(HCT):根据标准工时和人工劳动调整系数,计算每个工序的人工劳动时间。
(4)计算工序总工时(TCT):将机器机械劳动时间和人工劳动时间相加,得到每个工序的总工时。
(5)计算累积工时(ACT):根据每个工序的总工时,计算每个工位的累积工时。
(6)计算工位工作周期(WCT):根据工位数量和生产线的工作时间,计算每个工位的工作周期。
2.3进行负荷均衡调整负荷均衡调整是通过调整工位之间的任务分配,使各个工位的工作周期接近,从而实现生产线平衡。
生产线平衡计算
生产线平衡计算
第一步:确定每个生产环节的耗时
首先要明确每个生产环节的耗时,需要仔细测算以确保其准确性。
对
于已经有既定数据的生产环节可以直接参考,对于新工序则需要进行研究
和实验,找出最可行的方案。
顺序性的操作可以拆分为若干子操作,每个
子操作是整个操作过程中采取的动作,可以加快耗时的测算。
第二步:计算所需时间
在确定了每个生产环节的耗时后,再通过将每个环节的耗时累加,计
算出从产品到达生产线的起始点到产品离开生产线的终点所需的总时间。
第三步:确定工序比重和员工比重
工序比重是指在每个生产环节中所用的资源比重,可以考虑机器的风格、生产速度、技能水平等,员工比重指的是每个生产环节所需的员工数。
第四步:制定操作计划
在确定了工序比重和员工比重后,就可以安排每个生产环节的运作顺
序并对员工分配任务。
为了保证负载平衡,需要确保每个员工的负责生产
环节的耗时并不相差太大。
可以通过顺序性的操作拆分成若干子操作,对
每个员工成立一个操作顺序,安排任务。
第五步:平衡调整
平衡调整是将已经制定好的原始操作计划针对某些情况进行调整。
例
如工作人员流失、某个设备的故障、计划进行调整等。
生产线平衡计算
生产线平衡 - 1
定义
生产线平衡(工序同期化):通过技术 组织措施来调整生产线的工序时间定额, 使工作地的单件作业时间等于生产线节 拍,或者与节拍成整数倍关系。
生产线的产出速度等于作业速度最慢的工作地 的产出速度, 因此希望每一工作地的工作任务 大致都相等,减少或消除忙闲不均的现象,这 就是生产线的平衡问题(又称工序同期化)。
目标量:按日或小时要求产 出数量!
生产线平衡 - 4
生产线平衡率
平衡率是衡量工序中各工站节拍符合度的一个 综合比值﹔ 总工序工时总和 平衡率= ----------------------×100% 瓶颈时间×工站数
平衡率的目标:与大设备相连≧85% 其它≧ 95%
生产线平衡 - 5
平衡率100%的意义
产能要求1: 目标每小时要装配3000台风扇。节拍时间应是多少?
生产节拍1:T/T = 3600/3000=1.2 s
产能要求2: 目标每小时要装配1500台风扇。节拍时间应是多少?
生产节拍1:T/T = 3600/3000=2.4 s
产能要求3: 目标每小时要装配1000台风扇。节拍时间应是多少?
工序 A B C D E F G H
C/T(S) 2 1
3.25 1.2 0.5 1 1 2.4
作业描述 装配外框 安装开关 装配马达架 将马达架装入外框 安装扇叶 安装格栅 安装电缆 测试
生产线平衡 - 10
先行工序 无
A 无 A, C D E B F, G
1、确定生产节拍T/T (Tact time)
生产节拍1:T/T = 3600/1000=3.6 s
生产线平衡 - 11
生产线平衡计算
G (2.25-1)=1.25
Idle=0.05
Idle = 0
Idle = 1.75
Idle = 1.25 Idle = 0.85
生产线平衡 - 19
5-4、排工位:
工作站1
2
A
工作站3
1
1
B
G
工作站5
1.4 H
C 3.25
工作站2
D 1.2
工作站1
E
F
.5
1
工作站4
生产线平衡 - 20
6、产线平衡率计算
瓶颈C/T=1.2s ≤T/T = 3600/3000=1.2 s
1.0
1.0
1.0
A
B
G
1.2
H
C
D
1.08
1.2
生产线平衡 - 13
E
F
0.5
1.0
3-2、拟定瓶颈CT
瓶颈C/T=2.4s ≤T/T = 3600/1500=2.4s
2.0
1.0
1.0
A
B
G
2.4
H
C
D
E
F
1.63
1.2
0.5
1.0
生产线平衡 - 2
瓶颈时间
时间
T2
瓶颈时间
T1
T3
T4
T5
S1 S2 S3
S4
S5
工站
生产线作业工时最长旳工站旳原则 工时称之为瓶颈。
产出旳速度取决于时间最长旳工站
生产线平衡 - 3
生产节拍
生产节拍 指生产线上连续出产两件相同制品旳时 间间隔。它决定了生产线旳生产能力、 生产速度和效率。 工作时间 节拍时间:Tact Time = 目的量
线平衡生产效率的关系
线平衡生产效率的关系平衡率与生产效率的关系一.引言大家都知道---生产线平衡是生产管理中的重要一环,它对于人员的合理利用、生产效率的提升常有立竿见影的效果。
那么,生产线平衡率和生产效率到底有何关系?平衡率提升的比率是不是就等于生产效率提升的比率呢?二. 生产效率计算公式演化2.1.首先我们来看下单工序生产效率的计算,公式如下:生产效率=产出/投入=当日产出量*标准工时/投入总工时=实际产出/目标产出举个例子(例1):假设某工序标准工时为8秒/个,一名员工张三一天工作10小时,他的生产量为4,000个,则他的生产效率是多少?答:根据公式计算如下:生产效率=实际产出/目标产出=4,000/(10*3,600/8)=89%生产效率=当日产出量*标准工时/投入工时=4,000*8/(10*3,600)=89%2.2. 接着我们来看下多任务序生产线生产效率的计算,公式如下:生产效率=产出/投入=当日产出量*单件标准工时/投入工时=实际产出/目标产出举个例子(例2):假设有一条三个工序的生产线,A工序标准工时为8秒/个,B工序标准工时为6秒/个,C工序标准工时为4秒/个,每个工序均安排1名员工。
一天工作10小时,整条线的产量为4,500个,则这条线的生产效率是多少?答:生产效率=实际产出/目标产出=4,500/(3*10*3,600/18)=75%(单件标准工时为18秒/个,一天投入3个人的目标产出为3*10*3,600/18,这里容易误以为其目标产量按瓶颈工时来算,是10*3600/8,而算出100%的效率)生产效率=当日产出量*单件标准工时/投入工时=4,500*18/(3*10*3,600)=75%(生产4,500个的标准总工时为4,500*18)2.3.最后,我们来看下生产线生产效率计算公式演化,过程如下:生产效率=产出/投入=当日产出量*单件标准工时/投入总工时=当日产出量*单件标准工时/(投入人数*投入时间)=当日产出量*单件标准工时*瓶颈工时/(投入人数*投入时间*瓶颈工时)=当日产出量*瓶颈工时*平衡率/投入时间(备注:一般情况下的的生产效率与平衡率的关系式1)=((投入时间/瓶颈工时)*瓶颈工时*平衡率)/投入时间=平衡率(备注:理想状态下关系式2,实际产出由瓶颈工时决定,此时生产效率就等于平衡率)以例2为例验证下演化是否正确:其平衡率=单件标准工时/(瓶颈工时*人数)=28/(8*3)=75% 生产效率=当日产出量*瓶颈工时*平衡率/投入工时=4,500*8*75%/(10*3,600)=75% =当日产出量*单件标准工时/投入总工时=4,500*18/(3*10*3,600)=75% 当上例中产量不足4,500时,假设产量为4,000,则其生产效率:生产效率=当日产出量*单件标准工时/投入总工时=4,000*18/(3*10*3,600)=67% =当日产出量*瓶颈工时*平衡率/投入工时=4,000*8*75%/(10*3,600)=67% 以上验证得出,一般情况下和理想状态下平衡率与生产效率的关系式1与关系式2是正确的。
生产线平衡改善(LOB)及生产线平衡率计算总结
生产线平衡改善(LOB)及生产线平衡率计算总结生产线平衡常见的五大概念:一,节拍节拍指在规定时间内完成预定产量,各工序完成单位成品所需的作业时间。
其计算公式为:节拍 r = 有效工作时间 T ÷产出数量 Q教科书上的一道习题是这样的:某工厂每小时产出400台机器,计算其节拍(以秒/台为单位)r = 60s × 60 ÷ 400 台 = 9 秒/台而实际情况是这样的:某制品流水线计划年销售量为20000件,另需生产备件2000件,废品率2%,两班制工作,每班8小时,时间有效利用系数95%,求流水线的节拍。
(其年生产天数为254天,节拍时间按分钟计算)【解】T效 = 254 × 8 × 2 × 60 × 95% = 231648 分钟Q = (20000+2000) ÷ (1-2%) = 22449 件r = T效÷ Q = 231648 ÷ 22449 = 11 分/件二,生产线平衡生产线平衡是指工程流动间或工序流动间负荷之差距最小、流动顺畅、减少因时间差所造成的等待或滯留現象。
平衡生产线能发挥的作用有很多:通过平衡生产线可以综合应用到程序分析、动作分析、layout分析、搬动分析、时间分析等全部IE手法,提高全员综合素质;在平衡的生产线基础上实现单元生产,提高生产应变能力;减少单件产品的工时消耗,降低成本(等同于提高人均产量);减少工序的在制品,真正实现“一个流”或“单片流”;提升整体生产线效率和降低生产现场的各种浪费;消除人员等待现象,提升员工士气;减少工序间的在制品,减少现场场地的占用;可以稳定和提升产品品质。
它是生产流程设计与作业标准化中最重要的方法。
通过平衡生产,可以加深理解“一个流”生产模式及熟悉“单元化生产”的编制方法。
那么如何实现生产线平衡呢?保证各工序之间的先后顺序;组合的工序时间不能大于节拍;各工作地的作业时间应尽量接近或等于节拍;使工站数目尽量少。
线平衡生产效率的关系
平衡率与生产效率的关系一.引言大家都知道---生产线平衡是生产管理中的重要一环,它对于人员的合理利用、生产效率的提升常有立竿见影的效果。
那么,生产线平衡率和生产效率到底有何关系?平衡率提升的比率是不是就等于生产效率提升的比率呢?二. 生产效率计算公式演化2.1.首先我们来看下单工序生产效率的计算,公式如下:生产效率=产出/投入=当日产出量*标准工时/投入总工时=实际产出/目标产出举个例子(例1):假设某工序标准工时为8秒/个,一名员工张三一天工作10小时,他的生产量为4,000个,则他的生产效率是多少?答:根据公式计算如下:生产效率=实际产出/目标产出=4,000/(10*3,600/8)=89%生产效率=当日产出量*标准工时/投入工时=4,000*8/(10*3,600)=89%2.2. 接着我们来看下多任务序生产线生产效率的计算,公式如下:生产效率=产出/投入=当日产出量*单件标准工时/投入工时=实际产出/目标产出举个例子(例2):假设有一条三个工序的生产线,A工序标准工时为8秒/个,B工序标准工时为6秒/个,C工序标准工时为4秒/个,每个工序均安排1名员工。
一天工作10小时,整条线的产量为4,500个,则这条线的生产效率是多少?答:生产效率=实际产出/目标产出=4,500/(3*10*3,600/18)=75%(单件标准工时为18秒/个,一天投入3个人的目标产出为3*10*3,600/18,这里容易误以为其目标产量按瓶颈工时来算,是10*3600/8,而算出100%的效率)生产效率=当日产出量*单件标准工时/投入工时=4,500*18/(3*10*3,600)=75%(生产4,500个的标准总工时为4,500*18)2.3.最后,我们来看下生产线生产效率计算公式演化,过程如下:生产效率=产出/投入=当日产出量*单件标准工时/投入总工时=当日产出量*单件标准工时/(投入人数*投入时间)=当日产出量*单件标准工时*瓶颈工时/(投入人数*投入时间*瓶颈工时)=当日产出量*瓶颈工时*平衡率/投入时间(备注:一般情况下的的生产效率与平衡率的关系式1)=((投入时间/瓶颈工时)*瓶颈工时*平衡率)/投入时间=平衡率(备注:理想状态下关系式2,实际产出由瓶颈工时决定,此时生产效率就等于平衡率)以例2为例验证下演化是否正确:其平衡率=单件标准工时/(瓶颈工时*人数)=28/(8*3)=75% 生产效率=当日产出量*瓶颈工时*平衡率/投入工时=4,500*8*75%/(10*3,600)=75% =当日产出量*单件标准工时/投入总工时=4,500*18/(3*10*3,600)=75% 当上例中产量不足4,500时,假设产量为4,000,则其生产效率:生产效率=当日产出量*单件标准工时/投入总工时=4,000*18/(3*10*3,600)=67% =当日产出量*瓶颈工时*平衡率/投入工时=4,000*8*75%/(10*3,600)=67% 以上验证得出,一般情况下和理想状态下平衡率与生产效率的关系式1与关系式2是正确的。
生产线平衡和计算
生产线平衡和计算
首先是工序分析。
对于一个已经建立的生产线来说,需要对每个工序的时间和工人数量进行测量和分析。
通过观察和记录每一道工序的工时和工人数量,可以了解到每个工序所需的时间和工人数量的差异性,从而确定生产线的瓶颈工序和非瓶颈工序。
瓶颈工序是指生产过程中存在的各个工序的处理速度不一致,导致整个生产线的效率被瓶颈工序所限制。
其次是工序平衡。
在工序分析的基础上,可以根据每一道工序的时间和工人数量的差异性,对生产线进行平衡。
工序平衡的目标是使得各个工序之间的工作量相对平衡,避免瓶颈工序的出现。
具体方法包括调整工人数量、流水线的长度、工艺流程等。
通过增加或减少工人数量,重新安排工序的时间和顺序,可以使得生产线的工作量平衡,提高整体生产效率。
最后是计算平衡率。
平衡率是生产线平衡程度的度量标准,可以通过计算得出。
平衡率的计算需要根据每个工序的时间和工人数量,以及整个生产线的总工人数量进行。
平衡率的计算公式为:(瓶颈工序的工时数)/(总工时数)*100%。
通过计算平衡率,可以了解到生产线的平衡程度,及时进行调整和改进。
总之,生产线平衡和计算是生产线管理的重要组成部分。
通过工序分析、工序平衡和计算平衡率,可以实现生产线的优化和改进,提高生产效率和产品质量,从而为企业带来更大的竞争优势和经济效益。
生产线平衡的计算及改善方法
产线平衡的计苏及改善方法文稿归稿存档编号:[KKUY-KKIO69-OTM243-OLUI129-G00I-FDQS58-生产线平衡的计算及改善方法一、“节拍”、“瓶颈”、“空闲时间”、“工艺平衡”的定义流程的“节拍”(Cycle time)是指连续完成相同的两个产品之间的间隔时间。
换句话说,即指完成一个产品所需的平均时间。
节拍通常只是用于定义一个流程中某一具体工序或环节的单位产出时间。
如果产品必须是成批制作的,则节拍指两批产品之间的间隔时间。
在流程设计中,如果预先给定了一个流程每天(或其它单位时间段)必须的产出,首先需要考虑的是流程的节拍。
而通常把一个流程中生产节拍最慢的环节叫做“瓶颈“ (Bottleneck)。
流程中存在的瓶颈不仅限制了一个流程的产出速度,而且影响了其它环节生产能力的发挥。
更广义地讲,所谓瓶颈是指整个流程中制约产出的各种因素。
例如,在有些情况下,可能利用的人力不足、原材料不能及时到位、某环节设备发生故障、信息流阻滞等,都有可能成为瓶颈。
正如“瓶颈”的字面含义,一个瓶子瓶口大小决定着液体从中流出的速度,生产运作流程中的瓶颈则制约着整个流程的产出速度。
瓶颈还有可能“漂移”,取决于在特定时间段内生产的产品或使用的人力和设备。
因此在流程设计中和日后的日常生产运作中都需要引起足够的重视。
空闲时间是指工作时间内没有执行有效工作任务的那段时间,可以指设备或人的时间。
当一个流程中各个工斥的节拍不一致时,瓶颈工序以外的其它工序就会产生空闲时间。
这就需要对生产工艺进行平衡。
制造业的生产线多半是在进行了细分之后的多工序流水化连续作业生产线,此时由于分工作业,简化了作业难度,使作业熟练度容易提高,从而提高了作业效率。
然而经过了这样的作业细分化之后,各工序的作业时间在理论上,现实上都不能完全相同,这就势必存在工序间节拍不一致出现瓶颈的现象。
除了造成的无谓的工时损失外,还造成大量的工序堆积即存滞品发生,严重的还会造成生产的中止。
IE生产线平衡及效率计算案例(汇总)
案例1:
假设有一条流水线统制有20人直接上线,其中有 一天8:00到8:10分早会,8:10分到10:0分生产 A机种,标准工时3.6分,共600个良品,10:10到 10:30分换线,10:30分到12:00及14:00到18 :00生产B机种,标准工时2.5分,共2300个良品, 其中15:00到15:20主要一台XT故障造成生产停线 ,计算上述产出工时、异常工时、应有工时、生产 力、机器稼动率、效率。
總工時﹕
時間(0.01分鐘) 10 11 9 9 22 42 26 26 30 20 63 32 6 306
13
生產線平衡-例4---节拍、工位數目
假設生產安排是每日400個﹔ 而每日有400分鐘生產時間
目標節拍時間 =可生產時間/目標生產量 =400/400 =1(分鐘)
工位數目
=總工時/目標節拍時間
生產線平衡-例4---平衡效率
在尋找最理想方案的過程中﹐需要有一些指引去 作出評價各方案的效果﹐有滿意效果時便不須再 找更理想的方案了。
平衡效率=總工時/(工位數目X最长周程時間工序)
以上例子﹐最長工時的崗位要1.03分鐘(周程時間 )
平衡效率=3.06/(3X1.03)=99%
16
生產線平衡-例5---平衡效率
• 时间稼动率=实际开机时间/计划开机时间
•
=20H/24H
•
=83.3%
• 标准产能=(3600/设备加工周期)*实际工作时间
•
=(3600/300)*20
•
=240
生產線平衡-例8---设备稼动率
• 性能稼动率=实际产能/标准产能
•
=200/240
生产线平衡率
生產線平衡率比較單一,而如果是產品工序或制造工序平衡率就比較復雜。
生產線平衡定義:就是對這條線的全部工序(工位)進行平均化,調整各工序(工位)作業負荷,以使各工序(工位)作業時間盡可能相近。
如果計算生產線平衡率或者是損失率的話,首先要理解兩個概念:節拍與瓶頸節拍:就是我們平時“散裝”英語所說Cycle time,也就是完成一個工序(工位)的生產周期時間﹔瓶頸:就是我們平時“散裝”英語所說Bottleneck,也就是整個工序(工位)里面最慢的那個工序(工位)生產線平衡率=各工序(工位)時間總和/bottleneck Cycle time*工序(工位)數*100%例如A生產線生產A機種有5個工位,每個工位Cycle time分別是10秒.8秒.9秒.10秒.11秒,那么Bottleneck Cycle time就是11秒。
計算公式:A生產線生產A機種平衡率=(10+8+9+10+11)/(11*5)*100%=48/55*100%=87.27%生產線損失率=1-平衡率﹔A生產線生產A機種損失率=1-87.27%=12.73%由以上例子可以看出,工序(工位)作業時間平衡有多重要了...產品工序或制造工序平衡率也是這個思路,慢慢想想也就通了...生产线平衡即是对生产的全部工序进行平均化,调整作业负荷,以使各作业时间尽可能相近的技术手段与方法。
目的是消除作业间不平衡的效率损失以及生产过剩。
生产线平衡是一门很大的学问,生产线平衡直接关系到生产线的正常使用。
生产线平衡指南主要包括生产线平衡的相关定义、生产线平衡的意义、工艺平衡率的计算、生产线平衡的改善原则和方法。
(Line Balancing)如何指派工作予工作站的决策过程,及使各个工作站负荷一样,便称之为生产线平衡。
Line Balancing (LB), is the problem of assigning operations to workstations along an assembly line, in such a way that the assignment be optimal in some sense.节拍、瓶颈、空闲时间、工艺平衡的定义流程的“节拍”(Cycle time)是指连续完成相同的两个产品(或两次服务,或两批产品)之间的间隔时间。
这是一套完整的生产线平衡的计算方法,拿着走不谢!很简单!
这是一套完整的生产线平衡的计算方法,拿着走不谢!很简单!什么是生产线平衡生产线平衡是指构成生产线各道工序所需的时间处于平衡状态,作业人员的作业时间尽可能的保持一致,从而消除各道工序间的时间浪费,进而取得生产线平衡。
对生产的全部工序进行均衡,调整作业负荷和工作方式,消除工序不平衡和工时浪费,实现“一个流”。
为什么要追求平衡生产?通过平衡生产线可以综合应用到程序分析、动作分析、layout分析,搬动分析、时间分析等全部IE手法,提高全员综合素质在平衡的生产线基础上实现单元生产,提高生产应变能力,对应市场变化实现柔性生产系统减少单件产品的工时消耗,降低成本(等同于提高人均产量)减少工序的在制品,真正实现“一个流”提高作业及设备工装的工作效率生产线平衡的计算方式节拍–生产周期:最长工序时间(瓶颈岗位时间)决定了整个生产线的作业时间,即等于节拍;一般要求生产线平衡率达到85%以上产品标准工时= 每个工位所用时间的总和;生产线平衡损失 = 1 - 平衡率;标准工时标准时间是指,“一个熟练工用规定的作业方法以标准速度进行作业时所需的作业时间”。
在熟练度、合理性、工作热情及其他所有方面都相同的“标准作业员”以标准的作业方法及一般的努力程度进行作业,次日不会感到疲劳的“作业时间”。
生产线平衡分析方法第一步:识别瓶颈岗位;木桶理论中的短板第二步:测定作业岗位工时A通过①后B前端到达①所需时间第三步:建立山积图将各分解动作时间,以叠加式直方图表現的一种研究作业时间结果的手法;第四步:工时测定分析(蓝色为作业的时间红色为失去平衡的时间)第五步:生产线平衡的测算第六步:改善瓶颈岗位瓶颈改善的4大原则:1)减少动作次数2)同时使用双手3)缩短移动距离4)使动作变得轻松IE动作改善的4大原则(ECRS原则):1、Eliminate——取消2、Combine——合并3、Rearrange——重排4、Simplify——简化。
生产线平衡计算范文
生产线平衡计算范文生产线平衡是指在生产流程中,各个工作站之间的工作强度相对均衡,以达到最高效率的生产目标。
生产线平衡计算是根据各个工作站的工作内容和工作时间,来确定每个工作站的工作时间,以确保生产线的各个工作站之间能够平衡地完成任务。
第一步,确定总工作时间。
总工作时间是指完成一次生产流程所需的总时间。
确定总工作时间可以通过以下公式计算:总工作时间=最长任务时间×任务数量其中,最长任务时间是指所有任务中所需时间最长的任务,任务数量是指一次生产流程中需要完成的任务数量。
第二步,分配工作时间。
分配工作时间是指根据总工作时间和各个工作站的工作内容,来确定每个工作站的工作时间。
分配工作时间可以通过以下公式计算:工作时间=总工作时间×工作内容所占比例其中,工作内容所占比例是指每个工作站需要完成的任务所占总任务数量的比例。
举例来说,假设生产线有三个工作站,它们完成的任务分别是A、B、C,它们所需时间分别是10分钟、20分钟和30分钟。
一次生产流程需要完成10个任务。
首先,确定总工作时间:总工作时间=30分钟×10个任务=300分钟然后,分配工作时间:工作站A的工作时间=300分钟×(10/30)=100分钟工作站B的工作时间=300分钟×(20/30)=200分钟工作站C的工作时间=300分钟×(30/30)=300分钟通过以上计算,可以确定每个工作站的工作时间,以确保生产线的各个工作站之间能够平衡地完成任务。
生产线平衡计算的目标是使得各个工作站的工作强度相对均衡,以避免一些工作站出现工作过多或过少的情况。
如果一些工作站的工作强度过大,可能会导致工作站的效率降低、出现瓶颈;如果一些工作站的工作强度过小,可能会导致其他工作站的等待时间增加、生产效率下降。
生产线平衡计算在实际生产中非常重要,它可以帮助企业合理安排各个工作站的工作时间,提高生产线的效率和产能。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
工站布置原則:
保证各工序之间的先后顺序;
组合的工序时间不能大于节拍;
各工作地的作业时间应尽量接近或等于节拍;
使工站数目尽量少。
三﹑生产线平衡的分析改善
分析改善步骤﹕
1.各工站顺序(作业单位)填入生产流动平衡表內.
2.量测各工序作业时间记入表內.
3.清点各工序人数记入表內.
4.根据分配时间划出柱狀图或曲线图.
5.在最高时间点的工序顶点橫向划一条线.
6.计算平衡率.
t 各工站工时之和÷(S 瓶颈工站工时×R 工站总数)×100%
确定生产线平衡改善方向
1、5M 方法的改善:
5M :人员,机器设备,物料,作业方法,环境)
减少耗时最长工序作业时间的方法有:
人员(Man):调换作业者;增加作业者;多能工训练;新手避免工作负荷过重,利用作业员熟练程度的差异性,平衡作业流程.
机器设备(Machine):利用或改良工具、机器;人机比合理配置;人机同步作业;提高自动半自动化水平;人机工程分析,提高机械效率.
2、作业方法的改善
%100⨯⋅-⋅=∑r S t r S i ε100⨯⋅-⋅=∑
r S t r S i ε%100⨯⋅-⋅=∑r S t r S i ε100⨯⋅-⋅=∑r S t r S i ε
四、改善(IE)七大手法
手法名称简称
(1)防止呆子法(Fool-Proof) 防呆法
(2)动作改善法(动作经济原则) 动改法
(3)流程程序法流程法
(4)5X5WIH(5X5何法) 五五法
(5)人机配合法(多动作法) 人机法
(6)双手操作法双手法
(7)工作抽查法抽查法
IE活动的对象
1.工艺 5.设备
2.作业 6.工装
3.搬运 7.材料
4.生产布局 8.管理程序
现场浪费现象按人、机、物三方面进行概述
人:用人过多,有人不干活,有活没人干,停工等待,员工操作节奏不致,操作动作不标准,无效劳动多,效率低。
机:机器,设备利用率不高。
物:物料消耗高,物料摆放不合理,物流规划不完善。
生产线平衡,广义的来说也应该是涵盖组与组之间的平衡。
而所谓的生产线平衡就是指工程流动间或工序流动间负荷之差距最小,流动顺畅,减少因时间差所造成之等待或滞留现象。
1.平衡的目的
●物流快速,减少生产周期。
●减少或消除物料或半成品周转场所。
●消除工程“瓶颈”,提高作业效率。
●稳定产品品质。
●提升工作士气,改善作业秩序。
2.生产线平衡表示法
生产线平衡,一般使用生产流动平衡表来表示,纵轴表示渐渐,横轴表示工程顺序,并标出其标准时间,画法可使用曲线图或柱状图。
3.现状生产线平衡分析的主要相关要素
(1)工程名:指本工程的名称或代号;
(2)标准时间:指作业指导书上所要求的作业时间;
(3)实测时间:指作业者完成操作的实际时间;
(4)节拍:根据生产计划量所得出的一个工程所需时间;
(5)不平衡率:是指生产线各工程工作分割的不均衡度。
4.分析现状生产线不平衡的步骤
(1)作成统计表。
(2)分别测定和统计各工程的标准时间和实测时间,记录到表格内(以1工程=1人记入,当1工程有2人以上时,则将所得时间除以相应人数)。
(3)根据公式计算出不平衡率,并记入表格中。
(4)绘出图表。
(5)根据图表进行分析,注意以下分析要点:
●有无超出节拍的工程?有几个?初步掌握超出的理由。
●低于节拍的工程最大差距是多少?什么原因?
●标准时间与实测时间有较大差距的工程多吗?什么原因?
注意:
一般来说,节拍±5%的波动是可以接受的。
5.改善
画出生产线流动平衡图,并计算平衡损失率及节拍时间后,一条生产线的基本面貌就呈现出来了,根据这个状况进行进一步的改善。
改善依三个方向进行:
(1)不平衡的检讨与改善。
减少耗时最长工序(第1瓶颈)的作业时间的方法有:
●作业分割:将此作业的一部分分割出来移至工时较短的作业工序。
●利用或改良工具、机器:将手工改为工具,或半自动、全自动机器,或改善原有工具、夹具。
●提高机械效率:研究如何提升现有的机器产能。
●提高作业者的技能:运用工作教导,提升作业者技能。
●调换作业者:调换效率较高或熟练作业人员。
●增加作业者:上面的几项都做了,还未达到理想,就得考虑增加此一工序的人员了。
(2)从作业方法改善。
运用改善四要法(ECRS)进行作业方法改善。
●“取消”不必要的动作(优先选择);
●“合并”微小的动作(次选);
●“重排”作业工序或
动作(再选);
●“简化”复杂的动作(没办法时选择)。
(3)对生产计划的节拍时间检讨改善。
通常把生产计划的节拍时间设定成大于作业工序的最长时间,这样就不会存在节拍时间问题。
6.改善的注意事项
(1)生产线的管理人员,对一些改善技法缺乏了解,一旦出现不平衡的状态,习惯用人员增补来弥补,这是一个不动脑筋的做法,不足为取。
(2)除了上面介绍的技法以外,也可以对材料、零部件、设计方法进行检讨,看是否有缩短工时的可能。
(3)生产线补进新手时,因新手对工作不熟悉,熟练度不足,因此,在配置上尤其要注意,防止造成巨大的不平衡使产量大幅下降,同时对新手造成过大的工作压力。
