彩钢板活动房搭设专项施工方案
活动板房施工方案(精选10篇)精选全文完整版
可编辑修改精选全文完整版活动板房施工方案活动板房施工方案(精选10篇)为确保活动高质量高水平开展,我们需要事先制定活动方案,活动方案是为某一活动所制定的,包括具体行动实施办法细则,步骤等。
那么制定活动方案需要注意哪些问题呢?下面是小编帮大家整理的活动板房施工方案,希望对大家有所帮助。
活动板房施工方案篇1一、加固措施方案镇江市地处沿江地带,在夏秋季节,台风登陆的概率较大,根据江苏省气象局发布的预测信息,近期将有台风侵袭华东地区。
对于临设活动板房(生活区、办公区与施工现场),需考虑在台风来临前,进行防台风加固,确保在暴雨及台风天气来临之际,活动板房的整体安全性。
活动板房的具体加固做法为:在板房屋面,采用φ48×钢管,竖向每一道,横向在屋面顶部、坡屋面中部及屋面檐口处各一道,采用扣件搭设钢管网格架,在板房四角部位,及纵向两侧边中部,采用地锚与地面拉结加固,拉结采用6×19φ钢丝绳进行拉结加固,钢丝绳拉结时必须拉紧(采用葫芦拉紧,或采用M12花篮螺栓调节拉紧)。
注:加固大样为板房设置区域,周边(四周一圈)板房加固大样,拉结钢丝绳两端两侧各拉结一道,中间每侧每拉结一道。
在办公区位置,为考虑美观,地锚也可使用20以上的高强膨胀螺栓。
在办公区位置,为考虑美观,也可使用20以上的高强膨胀螺栓。
二、施工安全注意事项(1)本着“安全第一,预防为主、综合治理”的指导原则,为确保整个工程的安全目标的实现,在活动板房加固施工过程中,应加强安全技术管理的落实和实施。
(2)钢管网格架搭设人员必须是经过现行国家标准《特种作业人员安全技术考核管理规则》(GB5036)考核合格的专业架子工。
上岗人员应进行体检,合格者方可持证上岗作业。
(3)搭设人员必须戴安全帽、系安全带、穿防滑鞋。
(4)各构配件质量与搭设质量,按规范规定进行检查验收,合格后方可使用。
(5)当有六级及六级以上大风和雾、雨等天气时,应停止高处施工作业。
彩钢板活动房施工方案

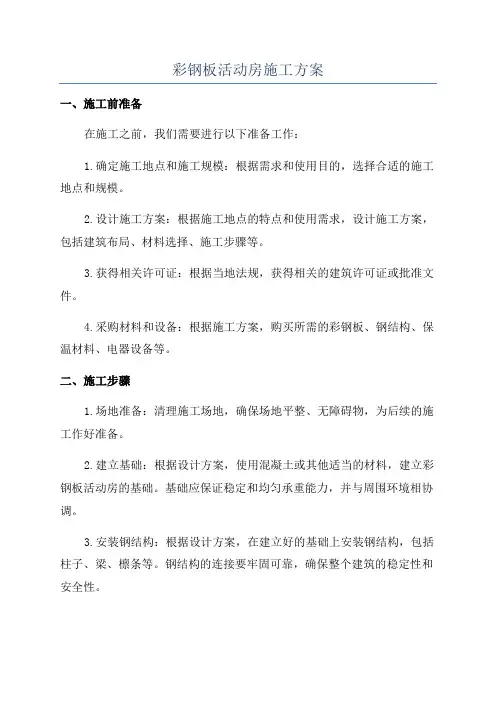

彩钢板活动房施工方案一、施工前准备在施工之前,我们需要进行以下准备工作:1.确定施工地点和施工规模:根据需求和使用目的,选择合适的施工地点和规模。
2.设计施工方案:根据施工地点的特点和使用需求,设计施工方案,包括建筑布局、材料选择、施工步骤等。
3.获得相关许可证:根据当地法规,获得相关的建筑许可证或批准文件。
4.采购材料和设备:根据施工方案,购买所需的彩钢板、钢结构、保温材料、电器设备等。
二、施工步骤1.场地准备:清理施工场地,确保场地平整、无障碍物,为后续的施工作好准备。
2.建立基础:根据设计方案,使用混凝土或其他适当的材料,建立彩钢板活动房的基础。
基础应保证稳定和均匀承重能力,并与周围环境相协调。
3.安装钢结构:根据设计方案,在建立好的基础上安装钢结构,包括柱子、梁、檩条等。
钢结构的连接要牢固可靠,确保整个建筑的稳定性和安全性。
4.安装彩钢板:将彩钢板按照设计方案一块一块地进行安装,首先根据檩条的位置进行裁剪,然后用螺丝将彩钢板固定在檩条上。
彩钢板的拼装要坚实紧密,避免留下缝隙和漏雨。
5.安装门窗:根据设计方案,安装门窗框架,选择合适的门窗进行安装,确保门窗的宽度和高度与开口相匹配,门窗的密封性良好。
6.安装屋顶:根据设计方案,安装好屋顶的支架和防水层,然后将彩钢板覆盖在防水层上,确保屋顶的坚固和防水性能。
7.安装室内设备:根据设计方案,在建筑内安装合适的电器设备、照明设备、空调设备等。
设备的安装要符合相关的安全规范和标准。
8.检查和测试:在完成施工后,对彩钢板活动房进行全面的检查和测试,包括结构的稳定性、防水性能、电器设备的正常运行等。
三、施工安全在彩钢板活动房的施工过程中,我们要注意以下安全事项:1.工人的安全:工人需要进行必要的安全防护,包括佩戴安全帽、工作服、防护手套等。
2.施工现场的安全:施工现场应清理整齐,确保没有危险的障碍物和坠落的物品。
设置必要的安全警示标志,禁止没有相关资质的人员进入施工区域。
彩钢板活动房搭设专项施工方案
苏州西部生态城纵二路综合管廊工程彩钢板活动房临时设施施工方案宁波市产城生态建设企业有限企业苏州西部生态城纵二路综合管廊工程项目经理部2017年1月 5日目录一、制依照⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯1二、工程概略⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯1三、彩板活房概略⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯1四、施工准划⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯2五、搭加固举措⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯4六、安全保举措⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯4七、彩板活房⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯4八、活房使用及注意事⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯ 4.九、彩板活房收准⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯5十、注意事⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯5十一、拆掉⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯5十二、附⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯5苏州西部生态城纵二路综合管廊工程彩钢板活动房暂时设备专项施工方案一、编制依照1、彩钢板活动房搭设方案是依据甲方供给的图纸及要求2、彩钢板活动房依据通用构造进行制作、安装。
二、工程概略:彩钢板活动房(暂时设备)依据现场的施工需要准备在施工现场,临公路边空地搭设暂时彩钢活动板房。
板房一间能居住 6 人,高低上下床,彩板房高 2.6m,搭设面积 1054m2,详细散布以下:宿舍 5 间、办公室 6 间、会议室 1 间、民工学校 1 间、厨房 1 间、餐厅 1 间、卫生间 2 间、门卫室 1 间。
项目经理部搭设总平面图见后附图。
三、彩钢板活动房概略彩钢板活动房为轻钢构造简略活动房工程,搭建房子规格:1、详见工程临设总平面地点表示图(附图)2、局部依据设计搭设状况进行调整。
彩钢板活动房搭设方案
上海滨强物流有限公司彩钢板活动房搭设方案编制:苏志平编制日期:2011年月日上海鼎港建筑工程有限公司目录一、工程概况 (03)二、编制依据 (03)三、活动房搭设的基本要求 (04)四、活动房搭设的加固措施 (04)五、施工准备 (04)六、现场安装 (05)七、安全保证措施 (08)八、质量保证措施 (09)九、质量要求 (09)十、竣工验收 (10)十一、附件 (11)1、平面图2、安装单位营业执照、资质证书、安全生产许可证、安装资格许可证彩钢板活动房施工方案一、工程概况滨强物流综合车间及综合楼工程位于奉贤区四团镇平海路北侧,周围是厂区及新建厂区。
总建筑面积为13850㎡,综合楼为二层框架结构,建筑总高度为7.85米。
建筑物耐火等级二级,抗震设防烈度7度,框架抗震等级三级,设计使用年限50年。
综合车间建筑层数为:三层车间、单层仓库,结构形式:车间为钢砼框架结构,仓库为全钢结构,建筑高度:仓库为9.2米,车间高度11.3米。
建筑物耐火等级二级,抗震设防烈度7度,框架抗震等级三级,设计使用年限50年。
本工程由上海鼎港建筑工程有限公司兴建,上海奉贤建筑设计有限公司设计,上海市工程设备监理有限公司监理。
本工程施工办公区等临时设施拟采用彩钢板活动房,特编制彩钢板活动房施工方案。
二、编制依据1、《临时性建(构)筑物应用技术规程》DGJ08-114-20052、滨强物流综合车间及综合楼工程临时设施平面布置图三、活动房搭设的基本要求1、按照施工现场总平面图位置布置,符合安全、消防要求。
2、搭设活动房,必须符合坚固、安全、防潮、保暖、通风明亮。
3、活动房应确保主体结构安全,设施完好。
4、活动房搭设高度不宜超过两层。
四、活动房搭设的加固措施1、活动房阳台增设40×40方管为抗风柱,柱与柱之间有30×30的角铁电焊连接,屋面顶板自上而下用125㎜自攻螺丝与角铁固定。
2、为了防止冬天的雪荷载,在活动房屋顶中间设置40×60方管横梁,以防大雪压垮屋顶。
彩钢板活动房施工方案

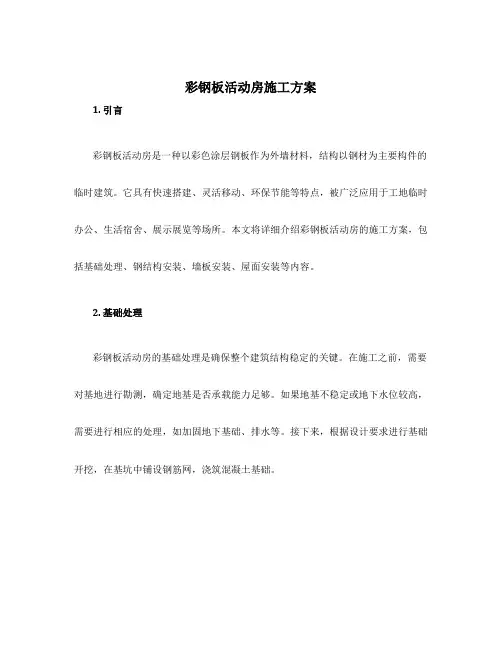

彩钢板活动房施工方案1. 引言彩钢板活动房是一种以彩色涂层钢板作为外墙材料,结构以钢材为主要构件的临时建筑。
它具有快速搭建、灵活移动、环保节能等特点,被广泛应用于工地临时办公、生活宿舍、展示展览等场所。
本文将详细介绍彩钢板活动房的施工方案,包括基础处理、钢结构安装、墙板安装、屋面安装等内容。
2. 基础处理彩钢板活动房的基础处理是确保整个建筑结构稳定的关键。
在施工之前,需要对基地进行勘测,确定地基是否承载能力足够。
如果地基不稳定或地下水位较高,需要进行相应的处理,如加固地下基础、排水等。
接下来,根据设计要求进行基础开挖,在基坑中铺设钢筋网,浇筑混凝土基础。
3. 钢结构安装彩钢板活动房的主体结构采用钢材组成,主要包括立柱、横梁和屋面桁架等。
钢结构的安装需要按照设计图纸进行,先安装立柱,然后安装横梁和屋面桁架。
在安装过程中,要确保每个构件的位置准确且牢固连接,以确保整个结构的稳定性。
安装完成后,进行结构的检查和调整,确保没有明显的偏差或变形。
4. 墙板安装彩钢板活动房的墙板采用彩色涂层钢板制作,具有轻质、耐用、隔热等优点。
墙板的安装是彩钢板活动房建造的重要步骤。
首先,在钢结构框架上设置支撑杆,然后将墙板安装在支撑杆上。
安装墙板时需要注意预留门窗洞口,并按照设计要求进行固定。
安装完成后,检查墙板的垂直度和平整度,确保墙体的结构牢固。
5. 屋面安装彩钢板活动房的屋面采用彩色涂层钢板制作,具有防水、耐腐蚀、隔热等特点。
屋面的安装是保证彩钢板活动房防水性能的重要环节。
在安装屋面前,先在屋面桁架上进行防水处理,如铺设防水膜。
然后,将屋面板安装在屋面桁架上,并用螺丝固定好。
安装完成后,进行屋面的检查,确保无渗水现象。
6. 安装配套设施彩钢板活动房除了建筑结构外,还需要安装一些配套设施,如门窗、内部隔断、电器设备等。
根据设计要求,按照相应的顺序进行安装。
安装门窗时要注意与墙体的密封连接,确保室内的防水性能。
安装内部隔断时要根据实际需求确定隔断的位置和数量,确保空间的合理利用。
彩钢板活动房施工方案(共4篇)
彩钢板活动房施工方案〔共4篇〕第1篇:彩钢板活动房施工方案4标段隧道施工单位办公区及生活区彩钢活动房临设施工方案编制单位:2023.04.25精选目录一、编制根据......3 三、选择的根本要求3 四、搭设的根本要求3 五、施工准备方案...3 六、现场安装5 十、彩钢板活动房验收标准...6 十二、附图 (6)精选一、编制根据1.彩钢板活动房搭设方案是根据使用方提供的图纸及要求和《山西省建立工地职工宿舍平安使用与管理暂行规定》及阳泉市有关规定进展编制。
2.彩钢板活动房根据通用构造进展制作、安装。
二、彩钢板活动房概况彩钢板活动房为轻钢构造建议活动房工程,搭建房屋规格: 1.详见工程临设示意图〔附图〕2.按实际搭设情况进展调整。
构造:彩钢板活动房为轻钢构造,内外墙采用75系列EPS〔岩棉〕彩钢夹芯板,屋面板为75系列EPS〔岩棉〕彩钢瓦楞夹芯板。
门采用75系列EPS彩钢夹芯门板,窗采用塑钢推拉窗。
落水系统采用屋面外挑20cm,自由落水。
骨架由10#C 型钢、40角铁用螺栓连接而成。
三、选址的根本要求1.按照施工现场总平面图位置布置,符合平安、消防要求。
2.活动房不得设置在高压线下,也不得设置在沟边、悬崖、强风口处等影响平安的地点。
3.现场活动房实行封闭管理,与现场搅拌站、材料及机具维修、消费作业区保持有效间隔。
4.活动房根底由使用方提早处理,满足施工要求。
四、搭设的根本要求1.搭设活动房,必须符合巩固、平安、防潮、保暖、通风亮堂和消防平安规定,不影响周边环境要求,方便员工生活,有利于安康。
2.活动房应确保主体构造平安,设施完好。
活动房应具有抵御7级大风的才能和强度,其搭设高度不宜超过两层,在平坦空旷地宜搭建一层。
3.活动房设置可开启式窗户,高度不小于1m,宽度不小于1.2m,保证良好的通风条件,室内高度不低于2.6m,宿舍门、窗玻璃齐全,地坪采用硬化措施。
五、施工准备方案1.施工现场准备1.1本活动房场地已按照总平面图要求全部清场完毕,且现场场地已经平整好,场内运输道路和临时道路已修好。
彩钢板活动房施工方案
彩钢板活动房施工方案彩钢板活动房是一种以彩钢板为主要建材搭建而成的临时性建筑物,具有拆装快捷、环保节能、造价低廉等诸多优点,因此被广泛应用于工地临时办公室、生活宿舍、仓库、商店等场所。
下面是一份详细的彩钢板活动房施工方案,供参考。
一、施工前准备工作1.确定活动房的用途和规格,包括活动房的长度、宽度、高度、隔断数量和布局等。
2.进行场地勘察,确保场地平整、排水良好。
3.准备所需的施工工具和设备,包括各种手动工具、电动工具和起重设备等。
4.确定彩钢板活动房的基础设计,包括地基的类型和厚度,以及底盘的制作和安装。
二、基础施工1.清理场地,除去杂草和垃圾,确保场地平整。
2.按照地基设计进行基础施工,一般采用混凝土地基,包括基槽挖掘、基础浇筑和基础养护等步骤。
3.制作底盘,一般采用钢材焊接制作,确保牢固稳定。
4.安装底盘,将底盘与基础连接,使用膨胀螺栓或焊接方式固定。
三、彩钢板安装1.测量和切割彩钢板,根据实际需要进行测量和切割,确保尺寸准确。
2.安装彩钢板,将彩钢板按照设计图纸要求安装,先安装主梁和次梁,再安装墙面和屋面。
3.连接彩钢板,使用螺栓和螺母将彩钢板连接起来,确保牢固可靠。
4.安装门窗,将门窗按照设计要求安装在彩钢板上。
5.安装屋顶防水层,使用防水胶带或沥青卷材等材料,确保彩钢板活动房的防水性能。
四、内部装修1.安装隔断,根据设计要求安装隔断,可以使用彩钢板或轻钢龙骨加石膏板等材料。
2.安装地面材料,可以使用木地板、地板砖或环氧地坪等材料,根据实际需要选择。
3.安装室内门窗,根据设计要求安装室内门窗,确保使用方便。
4.安装灯具和电器设备,根据设计要求将灯具和电器设备安装在适当的位置。
5.进行内部装修,包括油漆、贴壁纸、安装吊顶等工作,使彩钢板活动房内部更加美观和舒适。
五、收尾工作1.进行安全检查,确保彩钢板活动房的安全性能,包括消防安全、电气安全等。
2.进行场地清理,清除施工过程中的垃圾和杂物,保持环境整洁。
彩钢板活动房搭设专项施工方案
彩钢板活动房搭设专项施工方案一、前期准备1.1 地基处理在搭设彩钢板活动房之前,需要对场地进行地基处理。
地基处理是保证活动房安全、稳定使用的重要步骤。
处理地基的具体方法可以参考以下步骤:1.1.1 清理场地清理场地,去除杂草、石头、垃圾等杂物,确保场地平整、干净。
1.1.2 土方平整根据活动房的尺寸和高度,进行土方的平整,确保地面水平的同时还要考虑排水问题。
1.1.3 压实地基使用机械压路机对场地进行压实,提高地基的承载能力。
1.2 材料准备在搭设彩钢板活动房之前,需要准备好相应的材料,例如彩钢板、钢框架、隔热材料、地脚螺栓等。
材料的选择要注意以下几个方面:•材料的质量和性能要符合相关标准和规定;•材料的尺寸和数量要与设计方案一致;•材料的贮存和运输要注意防潮、防晒、防撞、防污染等问题。
二、搭设步骤2.1 图纸布置在场地上按照设计方案的要求铺开彩钢板和钢框架,根据图纸要求搭设结构支架。
2.2 搭设剖面将彩钢板和钢框架依次固定成一个整体,搭设出剖面结构。
除了考虑结构的稳定性和安全性外,还要注意保持好结构的平整度、直度和匀质性。
2.3 安装配件在搭设剖面之后,需要安装一些配件,例如门、窗、天窗、排气管道、排水管道等。
在安装这些配件时,需要注意保证配件的质量和尺寸符合标准,并严格执行安装要求和规范。
2.4 完善细节在搭设活动房的过程中,还需要完善一些细节问题,例如搭设防水层、隔热层、内外墙面饰面、室内电气装置、水暖管道等。
这些细节问题虽然看似不重要,但却直接关系到活动房的使用效果和安全性,必须认真对待并完成。
三、安全措施在搭设彩钢板活动房的过程中,必须注意遵守相关安全规定和要求,保证施工现场安全。
具体措施可以参考以下几点:•保证工人安全,严格执行安全生产规定,提供必要的安全设备和保护措施;•加强施工现场管理,保证实行制度化施工,若发生不安全现象,及时进行处置;•在施工现场设立明显的警示牌,提醒人们进出注意安全。
彩钢板活动房施工方案
彩钢板活动房施工方案彩钢板活动房施工方案一、施工概述彩钢板活动房是一种快速搭建临时或永久性建筑的理想选择,具有方便、快捷、美观等特点。
本施工方案将详细介绍施工的步骤、注意事项和质量控制措施。
二、施工步骤1. 地基处理根据彩钢板活动房的用途和规划要求,根据设计图纸进行地基处理,包括清理地面、挖掘基坑、浇筑基础等工作。
2. 搭建钢结构根据设计图纸,依次安装钢柱、钢梁、钢桁架等结构,采用焊接或螺栓连接方式,确保结构稳固牢固。
3. 安装彩钢板对已安装好的钢结构进行彩钢板的安装,根据设计图纸和尺寸要求,使用螺栓进行固定,确保整体结构的稳定性。
4. 安装门窗安装彩钢板活动房的门窗,根据设计要求,进行门窗的测量、开孔和安装,确保开启灵活和隔音隔热性能。
5. 完善配套设施根据彩钢板活动房的用途,进行配套设施的安装,包括电气线路布线、水暖管道安装等,确保彩钢板活动房的使用功能完善。
6. 室内装修进行彩钢板活动房的室内装修,包括地面铺设、墙面涂料、天花板吊顶、卫生间设施等,确保室内环境的美观和舒适。
三、施工注意事项1. 建筑材料的质量要求高,需要使用符合国家标准的优质彩钢板和钢结构材料。
2. 施工现场要保持整洁,疏散通道畅通,并设置安全警示标志,确保施工期间的安全。
3. 施工人员必须具备相关的专业知识和技能,并戴好防护装备,遵守安全操作规程。
4. 施工过程中要严格按照设计图纸进行施工,确保每一个环节的准确性和质量。
5. 施工结束后要进行验收,确保彩钢板活动房的质量和施工效果符合设计要求。
四、质量控制措施1. 进行现场质量巡检,确保施工过程中的每一个环节都符合要求。
2. 进行材料的质量验收,杜绝使用次品材料。
3. 严格按照工艺要求进行施工,确保施工质量。
4. 组织施工人员进行安全教育培训,提高其安全意识和操作技能。
5. 施工结束后进行质量验收,确保彩钢板活动房的质量和使用功能符合要求。
通过以上施工方案的步骤、注意事项和质量控制措施的实施,能够确保彩钢板活动房的施工质量和工期的控制,满足客户的需求和要求。
彩钢板活动房搭设专项施工方案
彩钢板活动房搭设专项施工方案前言彩钢板活动房是一种广泛应用于临时住房、办公、工程现场及场馆等领域的建筑材料。
由于其建造速度快、成本低、安装方便等优点,得到了广泛的应用。
本文旨在通过详细介绍彩钢板活动房搭设的专项施工方案,帮助大家更好地了解彩钢板活动房的搭建过程与技术要点。
彩钢板活动房搭设专项施工方案1. 建立现场指挥部在彩钢板活动房搭设工作开始前,我们需要先建立一个现场指挥部。
现场指挥部负责指挥协调本次搭建工作,包括人员配备、任务分配、施工进度控制等工作。
2. 准备施工材料与设备在进行彩钢板活动房搭建工作前,我们需要准备好必要的施工材料与设备,包括彩钢板、建筑钢材、螺栓、扣件、切割机、板材打孔机等工具和设备。
3. 准备工地在正式开始彩钢板活动房搭建工作前,我们需要对工地进行准备。
具体工作包括浇灌混凝土预制板、进行场地平整、周边路面翻新和清理等。
4. 搭设主体结构在准备好施工材料与设备并完成工地准备后,我们需要开始着手搭设主体结构。
具体工作包括建立框架结构、安装墙板、安装屋顶和技术通风排气等。
5. 安装配件在完成主体结构搭设后,我们需要开始安装彩钢板活动房的各种配件。
具体工作包括安装门窗、墙面保温、地板铺装等。
6. 进行验收在完成相关施工工作后,我们需要进行验收工作,确认彩钢板活动房的质量和安全性。
通过验收后,才能将其投入使用。
结束语彩钢板活动房作为一种临时建筑,通常用于临时住宿、办公、工程现场和场馆等领域。
本文就彩钢板活动房搭设专项施工方案进行了详细的介绍,希望对于彩钢板活动房施工过程有所帮助。
在实践操作中,请大家注意安全、质量和绿色环保等问题,确保施工质量和顺利完成搭建任务。
彩钢活动房施工方案(施--工方案)(1)
轻型结构临建房屋安全施工方案编制单位:河南天宏建筑安装工程有限公司彩钢活动房安全施工方案一、用料明细表:二、安装:1、安装前准备工作1.1机具和材料准备1.1.1主要机具:手电钻、冲击钻、电锤、拉铆枪、钻头、锤头。
1.1.2放样工具:线坠、墨斗、水平尺、水管、钢卷尺、线绳。
1.1.3安装工具:螺丝刀、铁锤、壁纸刀、活搬手、钳子。
1.1.4安装小料:自攻钉、膨胀螺栓、水泥钉、螺栓、拉铆钉、电焊条、螺丝。
1.1.5辅助工具:密封胶、胶枪。
1.1.6配合工具:人字梯、马凳。
1.2材料运输1.2.1勘察道路情况,选择最佳运输路线。
1.2.2材料运输应按照安装顺序成套进行,先安先运,后安后运。
1.2.3不同构件应选择不同的运输方法。
如:窗、门、人字架应立放,相互间用非金属材料隔开,五金件要相互错开。
1.2.4构件要轻拿轻放,不得撬、甩、摔依次提取码放。
1.2.5装车仔细、绑扎合理牢靠,保持清洁,防止车辆颠振损坏构件。
1.2.6构件在运输、保管和施工中,应采取防止损坏,变形,丢失的措施。
1.3看护、清点、修理1.3.1材料进场后应设专人看护,严防丢失。
1.3.2安装前,应按照板房构件明细表对构件仔细清点,对缺少的构件及时上报名称、规格、数量;对变形、掉漆的构件应及时修理;对物件表面的油污、泥砂、灰尘等杂物清理。
1.4基础验收根据我公司提供的板房基础条件,对板房基础进行验收。
主要内容:混凝土强度,基础标高,上表面平整度,基础宽度,几何尺寸。
2、标准板房安装2.1放线按照图纸尺寸,利用墨斗在板房基础上弹出板房安装位置线,用勾股弦法规方。
用水平管在基础四周给出相对标高点,标点数量每根地梁上不少于2个点。
2.2地梁安装将地梁抬放至板房基础上,根据板房安装位置线找正地梁,地梁与轴线位置允许偏差3毫米。
根据基础四周给定的相对标高找正地梁标高。
调整地梁标高时,应以最高基础为基准,利用水平尺,变尺进行。
地梁标高允许偏差:同一根地梁两端±5mm两梁接头±5mm跨间±10mm地梁找正后,利用电锤打孔,安装膨胀螺栓,膨胀螺栓数量应符合设计要求(膨胀螺栓规格M10×100,节点见详图),栓孔深度应与螺栓长度相符,螺栓安装后,应与基础面保持垂直。
彩钢活动房施工方案施工方案范本
彩钢活动房施工方案施工方案轻型结构临建房屋安全施工方案编制单位:彩钢活动房安全施工方案一、用料明细表:二、安装:1、安装前准备工作1.1机具和材料准备1.1.1主要机具:手电钻、冲击钻、电锤、拉铆枪、钻头、锤头。
1.1.2放样工具:线坠、墨斗、水平尺、水管、钢卷尺、线绳。
1.1.3安装工具:螺丝刀、铁锤、壁纸刀、活搬手、钳子。
1.1.4安装小料:自攻钉、膨胀螺栓、水泥钉、螺栓、拉铆钉、电焊条、螺丝。
1.1.5辅助工具:密封胶、胶枪。
1.1.6配合工具:人字梯、马凳。
1.2材料运输1.2.1勘察道路情况,选择最佳运输路线。
1.2.2材料运输应按照安装顺序成套进行,先安先运,后安后运。
1.2.3不同构件应选择不同的运输方法。
如:窗、门、人字架应立放,相互间用非金属材料隔开,五金件要相互错开。
1.2.4构件要轻拿轻放,不得撬、甩、摔依次提取码放。
1.2.5装车仔细、绑扎合理牢靠,保持清洁,防止车辆颠振损坏构件。
1.2.6构件在运输、保管和施工中,应采取防止损坏,变形,丢失的措施。
1.3看护、清点、修理1.3.1材料进场后应设专人看护,严防丢失。
1.3.2安装前,应按照板房构件明细表对构件仔细清点,对缺少的构件及时上报名称、规格、数量;对变形、掉漆的构件应及时修理;对物件表面的油污、泥砂、灰尘等杂物清理。
1.4基础验收根据我公司提供的板房基础条件,对板房基础进行验收。
主要内容:混凝土强度,基础标高,上表面平整度,基础宽度,几何尺寸。
2、标准板房安装2.1放线按照图纸尺寸,利用墨斗在板房基础上弹出板房安装位置线,用勾股弦法规方。
用水平管在基础四周给出相对标高点,标点数量每根地梁上不少于2个点。
2.2地梁安装将地梁抬放至板房基础上,根据板房安装位置线找正地梁,地梁与轴线位置允许偏差3毫米。
根据基础四周给定的相对标高找正地梁标高。
调整地梁标高时,应以最高基础为基准,利用水平尺,变尺进行。
地梁标高允许偏差:同一根地梁两端±5mm两梁接头±5mm跨间±10mm地梁找正后,利用电锤打孔,安装膨胀螺栓,膨胀螺栓数量应符合设计要求(膨胀螺栓规格M10×100,节点见详图),栓孔深度应与螺栓长度相符,螺栓安装后,应与基础面保持垂直。
彩钢活动房施工方案
彩钢活动房施工方案活动房施工方案目录一、工程概况二、编制依据三、安装前准备工作3.1机具和辅料准备3.2材料运输3.3看护、清点、修理3.4基础验收四、房屋安装4.1地梁安装4.2结构安装4.3外墙板安装4.4窗安装4.5门安装4.6屋面板安装4.7内隔墙板安装4.8补漆五、质量要求5.1钢构件质量要求5.2墙板与屋面板安装质量要求5.3门窗安装允许偏差5.4五金件安装质量要求六、工程验收七、安全措施八、文明施工一、工程概况:本工程为平房乡平房村集体土地租赁住房项目(一期A地块)2#、3#住宅楼及地下室工程的,临时建筑的彩钢活动房工程。
主要用途为生活区工人宿舍、食堂、卫生间,办公区域的仓库、食堂、卫生间等用房。
主体为轻钢结构,主要钢材采用C80、C60型钢;外墙板为50mm岩棉、隔断板为50mm岩棉彩钢复合板。
前后双向排水,排水坡度20%。
二、编制依据:项目部工程方案图纸《建设工程施工现场临建房屋技术规程(轻型钢结构部分)》DBJ 01-98-2005《压型金属板设计施工规范》YBJ216-88《建筑屋面工程施工质量验收规范》GB50207-2002《建设工程临建房屋应用技术标准》DB11/693-2009三、安装前准备工作3.1机具和辅料准备3.2材料运输3.3看护、清点、修理3.4基础验收根据我公司提供的板房基础图纸,对板房基础进行验收。
主要内容:混凝土强度,基础标高,上表面平整度,基础宽度,几何尺寸,并向客户方提供基础验收单并确认签字。
四、房屋安装房屋安装顺序为由下至上,由一角至整体,所有结构节点处均为螺栓连接。
房屋主体见下图所示:4.1地梁安装将地梁抬放至板房基础上,根据板房安装位置线找长、短地梁,同时利用地梁检测基础的平整度,地梁与基础水平位置允许偏差3mm。
地梁用M12×30螺栓连接牢固,且用M10×120膨胀螺栓与基础混凝土固定。
栓孔深度应与螺栓长度相符,螺栓安装后,应与基础面保持垂直4.2结构安装安装顺序:立柱→一字桁架梁→楼面次梁→人字屋面梁→屋面檩条将立柱抬至安装位置竖起,使柱下卡码卡于地梁上,角立柱用3个M12×30螺栓与地梁相连接;墙立柱、山墙立柱用2个M12×30螺栓连接到地梁上,使之成为一个整体。
彩钢板房施工方案
彩钢板房施工方案彩钢板房施工方案彩钢板房施工方案(一)一、施工材料要求:1、对工程所用的主要材料、成品、半成品是否符合设计规定,认真进行检验,有疵点材料一律不使用。
2、洁净室内不使用木质材料和其它不符合洁净标准要求的材料。
3、各种进场材料存放在有围护设施、清洁干燥的环境中,并平整地放置在防潮膜上。
4、彩钢板与铝型材选用,首先对厂家进行实地考察,筛选。
5、彩钢板采用0、5mm厚宝钢卷材,二度漆膜,色标为统一乳白色,无明显色差。
6、洁净区隔墙所有阴阳角均采用圆弧铝合金件联结,隔墙与地面之间采用专用圆弧踢脚线,圆弧半径为R=50。
7、彩钢板表面挺括,折弯处呈直线,模板尺寸无误差,彩钢发泡板不允许有整体拱、陷现象。
8、所有门采用不锈钢纯化处理执手型门锁,锁芯距门沿大于65mm,凡可通往洁净区外的门锁有钥匙的锁芯外。
二、施工具备的条件1、洁净区域的彩钢板安装,在土建及装饰工程完成后才施工,室内的空间做到清洁,无积尘。
2、对地坪平整度要求较高,个别原地不平整的地方,报业主由地面施工单位处理。
3、吊顶内的管线、风管施工结束后,须经过试压及隐蔽验收后才进行彩钢板施工。
三、施工步骤及方案:1、放样:按图先确定纵横轴基准线,并复核土建结构尺寸,有无与图不符。
按图样,确定各门窗位置、距离、规格并标出门开启方向,每单间的尺寸偏差不大于2‰。
水平管确定各轴线的标高,同时在柱上标明标高,务求精确定。
放样完毕,请甲方、监理及设计人员确认,确认后方可进行彩钢板施工。
2、地槽的安装:铝底座必须紧贴地面,与放样线误差不大小1、5mm。
铝座采用双面圆角。
底座每间隔l-1、2米,在座中间用钢钉与地面固定并以垫片校正误差。
确保T型及转角处接合的长度尺寸,便于安装三维角件。
3、围护板安装,顶板安装:围护板与顶板安装平整,严密,缝隙控制在3mm宽度,以保证后续打胶质量,墙角垂直交接,围护板垂直偏差不大于2‰。
护板与顶板拼缝平整、严密,并在负荷后保持相对的平整,严格控制挠度≤L/240。
活动板房搭设方案模板(五篇)
活动板房搭设方案模板现场临时办公室工程施工____设计一、工程概况本彩钢板产品采用双层彩钢板,中间有隔热保温材料,预制而成的夹芯板。
临时办公室工程位于____;场地平整面积____平方米,c15砼地面15cm厚,两层彩钢板办公室面积____平方米,彩钢板自行车棚____平方米。
二、施工工期根据合同要求,本工程工期为____日历天,即假定于____年____月____日开始施工,即于____年____月____日竣工,在此限定的工期内,全面完成施工图及合同中所规定的各项工作,具体安排见施工进度计划表。
三、施工流程放线—挖基槽—c15砼基础地梁及地面混凝土垫层施工—地梁____—立柱____—楼面一字梁系统____—走道系统____—外墙板____—窗____—门____—雨棚系统____—屋面系统____—内隔墙板____—pvc吊顶—清洁现场—竣工验收四、施工要点调整地梁标高时,同一地梁两端±____mm,跨间控制在±____mm。
地梁与墙面板间应加装防水槽,并且防水槽间用玻璃胶封闭,以防漏水。
立柱____垂直度用磁力线坠测量,偏差控制在l/100内,且≤____mm。
走道板间空隙用玻璃胶填缝。
屋面板间接缝用密封胶封堵。
五、施工要求1、灰线放样。
根据生活区平面图位置放测。
1)钢结构各构件____位置应符合设计要求,现场焊接部件位应准确,无假焊、漏焊。
2)紧固件a、紧固件应符合gb5782规定b、螺栓必须按设计要求的规定,位置____正确并垫好垫圈,不得少装、漏装。
c、构件间的连接螺栓必须要拧紧。
3)油漆a、经现场焊接及运输途中底漆剥落处应重刷防锈漆一层b、构件露明部位刷面漆二层,油漆不得有漏刷、脱皮、挂漆及返锈现象。
4)墙体现场临时办公室工程a、按排板图将夹芯彩钢板、墙面第一块必须校正,伞墙的转角处及阳角处用角铝封口,板与板之间连接采用工字铝连接,各墙须垂直,嵌缝深度一致,整齐清洁,墙面应清洁,颜色一致,板缝齐整,铆钉采用Φ5____13@300,打钉面上下要一致,不得有错落,必要部位采用自攻螺栓。
活动板房(彩钢房)项目施工方案
活动板房(彩钢房)项目施工方案一、编制依据1.1 厂房建设图纸1.2 《建设工程施工现场临建房屋技术规程(轻型钢结构部分)》DBJ 01-98-20051.3 《压型金属板设计施工规范》YBJ216-881.4 《建筑屋面工程施工质量验收规范》GB50207-20021.5 《建设工程临建房屋应用技术标准》DB11/693-20092、项目建设地点及工期项目建设地点:3、施工部署3.1 技术准备:3.1.1项目部向彩钢板房厂家提供现场房屋布置平面图、房屋层数、建设规模等,厂家根据项目部提供的现场平面布置图等数据进行设计,设计图纸要有地基承载力、抗风、抗震、主要安装节点等要求。
设计图纸由我方进行设计。
3.1.2项目部根据厂家设计图纸地基承载要求1层(8T/m2)。
为此对地基进行基一般处理即可,绘制出地基与基础详图,并做好地基处理。
地基具体做法为灰土夯实、370砖基础、钢筋砼地梁,可以满足地基承载力及果洛地区抗震要求。
具体详现场准备;3.1.3基础埋深要求,满足果洛地区冻融深度不小于800mm的要求。
3.2现场准备:清除拟建场地原有建筑垃圾,平整场地。
施工单位负责按彩钢房要求,做彩钢房基础,根据场地实际情况彩钢板房四周基础地梁由厂家设计为300*300钢筋砼;地梁以下由项目部施工,满足《施工现场临时建筑物技术规范》要求,为确保临设安全,四周基础500mm内采用3:7灰土夯实,然后打100厚素C15砼垫层,垫层上做宽370×600高灰砂砖基础,在砖基础上再做300×300钢筋混凝土圈梁,圈梁配主筋上铁不小于3Φ16,下铁3Φ14,箍筋ф6间距200,砼强度C20,以满足彩钢房固定要求。
3.3材料准备:彩钢板房厂家根据场地及总包单位要求,在厂家加工定做彩钢板及钢架钢梁等。
所有材料必须经国家正式检测单位检验合格并检验资料齐全。
主要材料有:C80×50型钢、50mm厚岩棉夹心墙板(彩钢板)、50mm厚岩棉夹心瓦楞铁、花篮螺栓等。
彩钢板活动房搭设方案
彩钢板活动房搭设方案一、前言彩钢板活动房是一种结构简单、易搭建的临时建筑,常用于临时工地办公室、临时住房等场所。
本文将介绍彩钢板活动房的搭设方案,帮助您快速搭建一座安全、实用的活动房。
二、材料准备在搭设彩钢板活动房之前,首先需要准备以下材料:1.彩钢板:选择质量好、耐用的彩钢板作为活动房的外墙材料。
2.钢架:用于支撑和固定彩钢板的钢架。
3.地基材料:选择坚固、平整的地基,以确保活动房的稳定性。
4.固定材料:如地脚螺栓、螺丝等,用于固定彩钢板和钢架。
三、搭设步骤1. 搭建地基在选择搭建地点后,首先要进行地基的清理和打磨,确保地基平整、坚固。
然后根据设计图纸在地基上标出支撑点和固定点的位置。
2. 安装钢架根据设计图纸,按照支撑点和固定点的位置安装钢架。
确保钢架的每个连接点均匀受力,避免出现变形或倾斜现象。
3. 固定彩钢板将彩钢板按照设计要求固定在钢架上,注意彩钢板之间的连接处需要采用密封材料进行密封,以防止雨水渗透。
4. 完善内部装修搭建完彩钢板活动房后,可以根据需要进行内部的装修和布置,如安装门窗、电气设备等。
四、注意事项1.搭设彩钢板活动房时要确保安全,避免高空作业时发生意外。
2.在固定彩钢板时要注意材料的选择和固定方式,确保活动房具有一定的抗风能力。
3.搭设结束后要检查活动房的稳定性和密封性,确保活动房可以正常使用。
结语通过以上步骤,您可以轻松有效地搭建一座安全、实用的彩钢板活动房。
希望本文对您有所帮助,祝搭建顺利!。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
苏州西部生态城纵二路综合管廊工程
彩钢板活动房
临
时
设
施
施
工
方
案
宁波市产城生态建设集团有限公司
苏州西部生态城纵二路综合管廊工程项目经理部
日5月1年2017.
目录
一、编制依据 (1)
二、工程概况 (1)
三、彩钢板活动房概况 (1)
四、施工准备计划 (2)
五、搭设加固措施 (4)
六、安全保证措施 (4)
七、彩钢板活动房设计负载 (4)
八、活动房使用及注意事项…………………………………………………………………4.
九、彩钢板活动房验收标准 (5)
十、注意事项 (5)
十一、拆除 (5)
十二、附图 (5)
苏州西部生态城纵二路综合管廊工程彩钢板活动房
临时设施专项施工方案
一、编制依据
1、彩钢板活动房搭设方案是根据甲方提供的图纸及要求
2、彩钢板活动房根据通用结构进行制作、安装。
二、工程概况:
彩钢板活动房(临时设施)根据现场的施工需要准备在施工现场,临公路边空地搭设临时彩钢活动板房。
板房一间能居住6人,高低上下床,彩板房高2.6m,搭设面积1054m2,具体分布如下:宿舍5间、办公室6间、会议室1间、民工学校1间、厨房1间、餐厅1间、厕所2间、门卫室1间。
项目经理部搭设总平面图见后附图。
三、彩钢板活动房概况
彩钢板活动房为轻钢结构简易活动房工程,搭建房屋规格:
1、详见工程临设总平面位置示意图(附图)
2、局部根据设计搭设情况进行调整。
结构设计:彩钢板活动房为轻钢结构,采用方管柱,角铁主梁及连系片梁,楼房下层前后均采用80×80(1.8mm左右壁厚)方管,需要拼接的构件用螺丝拼接,要求满足有关规范手册外,须满足强度、刚度要求。
内墙、封檐及栏杆板均采用100系列EPS彩钢夹芯板,前墙、后墙、山墙采用100系列EPS彩钢夹芯板,顶板采用100系列EPS彩钢夹芯板。
屋面与墙体彩钢板采用铝型材和抽芯柳钉相固定。
落水系统采用屋面外挑500cm,自由落水。
窗采用塑钢窗,门采用50系列EPS彩钢夹芯板门。
选址的基本要求
1)按照施工现场总平面图位置布置,符合安全、消防要求。
2)活动房不得设置在高压线下,也不得设置在沟边、等影响安全的地点。
3)现场活动房实行封闭管理,与作业区、居民区保持有效距离。
搭设的基本要求
1)搭设活动房,必须符合坚固、安全、防潮、保暖、通风明亮和消防安全规定,不
1
影响周边环境要求,方便民工生活,有利于健康。
2)活动房应确保主体结构安全,设施完好。
活动房应具有抵御7级大风的能力和强度,其搭设高度不宜超过二层,在平坦空旷地宜搭建一层。
3)活动房设置可开启式窗户,平均每间平面尺寸6.5*3.6m,高度不小于1.2m,宽度不小于1.2m,保证良好的通风条件,室内高度不低于2.6m,宿舍门、窗玻璃齐全,地坪采用硬化措施。
其中窗车窗为1720×900mm,门尺寸为750×1900mm.
四、施工准备计划
活动板房计划重2014年4月20日--2014年5月10完成。
搭设彩板房需用人劳动力如下:
序瓦112抹灰
31安装
4电人焊工 5 人2 6
人2 水电工施工现场准备本活动房场地已按照总平面图要求全部清场完毕,且现场场地已经平整好,场内1)
运输道路和施工临时道路已修好。
施工用电:本工程施工用电采用架空线,在总配电箱中引出,在施工现场设置三2)
个配电箱,所有配电电源均从总配电箱中引出。
现场施工人员临时住宿,结合施工现场的具体情况,合理安排。
)3施工技术准备把工程的设施内容,向施工人员进行搭设方案交底,积极组织技术人员认真审阅图纸,施工技术要求等向施工人员讲解清楚,落实施工计划。
物资的准备根据使用方要求及合同内容,进行施工进度安排组织货源,确定加工,供应地点和供2
应方式,组织物资计划进场时间,在指定地点按规定方式进行储存和保管。
劳动力等组织准备
建立精干的施工队伍,挑选施工经验丰富、富有创新精神、工作效率高的施工人员,要认真考虑专业工种的合理配合,按照开工日期和人力的需要组织劳动力,同时进行安全、防火和文明施工等方面的教育。
运输组织准备
根据进场材料数量、品种及进场时间,确定汽车运输方式,选用合理的运载量、车辆及数量。
现场安装
1、首先测量各墙基轴线尺寸是否符合图纸要求,并要求轴线尺寸不应偏差正负25mm,测量墙基高度偏差不应大于正负10mm。
2、材料到场先卸货,把材料合理地搬运到各个施工点,做到一步到位,搬运时要轻拿轻放,避免材料损坏,材料合理就位后,对钢构件外形尺寸,焊接质量进行检查后施工。
3、根据图纸尺寸,首先埋好底盘铁,用膨胀螺丝和基础固定。
4、钢构件拼装,首先将方管柱与钢梁用螺丝逐榀进行拼装,拼装时螺丝必须全部拧紧,检查钢梁是否垂直,是否在同一平面,构件尺寸是否符合规定要求,直至全部满意为止。
5、拼装好的钢构件进行逐榀安装,首先撑起第一榀钢梁,钢梁撑起后用方管柱将钢梁支撑牢固,并用铅垂线调整第一榀钢梁,使用与地面垂直,用钢卷尺量准尺寸,然后撑起第二榀,安装同上,接着安装片梁,片梁与主梁用螺丝固定。
其余各榀主梁及片梁可按上述步骤全部安装到位,并再次检查钢梁位置是否准确。
如有偏差,还需调整。
6、确定无误后,用角铁焊接水平支撑及钢梁内的穿架,然后焊接方管柱和底盘铁。
7、柱、梁安装结束后,安装楼板。
楼板与楼板之间要密实。
8、楼板铺好后开始安装墙板,安装墙板时,预留好门窗的位置,待外墙全部安装后,开始安装顶板,盖好顶板后,先将顶板上面的活全部做完,包括做好封檐板,防水处理,屋顶罩子等。
9、房屋整体安装结束后进行门窗安装,窗的安装要注意密实,不应与墙板有缝隙,窗户安装完毕后应进行防水处理,门的安装要做的平、直。
3
10、安装楼板和栏杆,要求栏杆平直和栏杆柱连接牢固,楼梯踏步采用花纹钢板或角铁,楼板不应有晃动,楼梯与山墙固定,栏杆板用75mm自钻自攻螺丝与楼梯固定。
11、通知使用方浇制上层地坪,安装好电线后,进行下层PVC扣板吊顶,吊好扣板后通知甲方浇制下层地坪。
12、工程完工后进行自检。
13、会同使用方对房屋进行整体验收。
五、搭设加固措施
1、活动房二层的上层。
80×80方管柱到顶,柱与柱之间采用4#角铁(或4×6扁管),用螺丝(或电焊焊接)固定,屋顶自上而下,用125mm自钻自攻螺丝与4#角铁(或4×6扁管)固定。
2、挑台增设125mm自钻自攻螺丝与角铁固定。
3、为了防止冬天雪的负载,在活动房中间设置横梁,采用4×6扁管(或彩板梁),以防止大雪压垮屋顶。
根据使用方的要求,一般大统间才考虑抗雪加固。
六、安全保证措施
1、严格遵守安全生产六大纪律及焊接“十不烧”的规定。
2、施工区域必须与外界采取隔离措施。
3、进入施工现场人员必须遵守场内安全生产规定。
4、施工人员必须带好安全帽,严禁高空抛物。
5、所有电动工具要有专人负责,电缆处有保护材料。
6、操作过程中必须注意安全和施工质量。
七、彩钢板活动房设计负载
厂家生产的彩钢板活动房主要技术如下:
1:抗风力:7级
2:地震设防烈度:6度
240kg/m3:屋面雪负载:2:屋面风负载:460kg/m2120kg/m5:楼面自重:2230kg/m:楼面负载:6八、活动房使用及注意事项
4
1)使用方必须按照生产厂家的规定和要求使用活动房,不得超载使用。
严禁改变活动房的构件和使用功能。
2)每间宿舍居住人员不得超过十二人,严禁在宿舍里打通铺,不得将用具、工具等带入宿舍内,以增加楼面负载。
3)不得在宿舍内放置电视机,以防人多聚集观看电视,增加楼面负载,造成安全隐患。
九、彩钢板活动房验收标准
1)彩钢板无明显擦痕和色差。
2)彩钢板与其它固定物体连接必须牢固。
3)彩钢板垂直偏差不得大于15mm。
4)彩钢板与彩钢板之间不得有明显缝隙。
5)封檐板安装完后,必须检查密封胶是否涂完整。
6)彩钢板与铝材固定时,抽芯柳钉必须排列整齐,间距不得大于400mm。
7)塑钢窗安装必须平直与墙板间不能有过大的缝隙,接缝处必须涂密封胶。
8)楼梯必须安装牢固,栏杆板要直,不能有偏差。
9)安装完毕后原则上应打扫清理一切灰尘、垃圾,保持彩钢板活动房清洁、整齐。
十、注意事项
在浇地坪时要注意楼面承重量,不可超过2cm厚度。
十一、拆除
待施工人员退场后可拆除该临时房,拆除一般在白天进行,与安装程序相反,必须统一指挥。
十二、附图
1、彩钢板活动房平面图
2、结构剖面图
3、纵二路管廊项目经理部总平面示意图
宁波市产城生态建设集团有限公司
苏州西部生态城纵二路综合管廊工程项目经理部
2017年1月5日
5。
