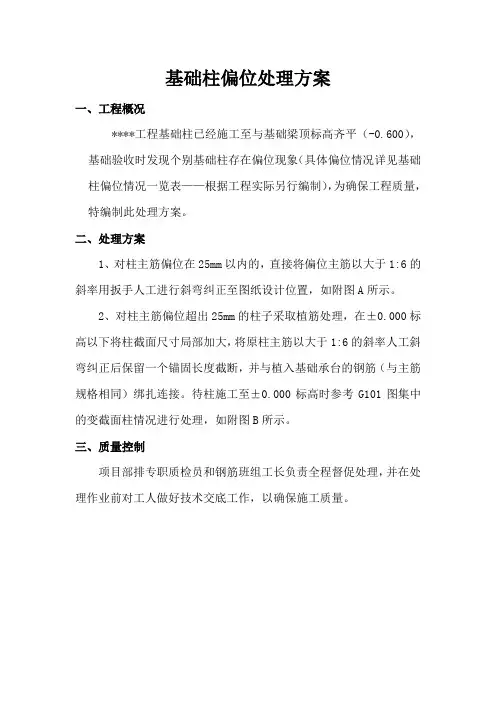

一、工程概况
****工程基础柱已经施工至与基础梁顶标高齐平(-0.600),基础验收时发现个别基础柱存在偏位现象(具体偏位情况详见基础柱偏位情况一览表——根据工程实际另行编制),为确保工程质量,特编制此处理方案。

二、处理方案
1、对柱主筋偏位在25mm以内的,直接将偏位主筋以大于1:6的斜率用扳手人工进行斜弯纠正至图纸设计位置,如附图A所示。

2、对柱主筋偏位超出25mm的柱子采取植筋处理,在±0.000标高以下将柱截面尺寸局部加大,将原柱主筋以大于1:6的斜率人工斜弯纠正后保留一个锚固长度截断,并与植入基础承台的钢筋(与主筋规格相同)绑扎连接。

待柱施工至±0.000标高时参考G101图集中的变截面柱情况进行处理,如附图B所示。

三、质量控制
项目部排专职质检员和钢筋班组工长负责全程督促处理,并在处理作业前对工人做好技术交底工作,以确保施工质量。

桩孔偏位整改方案

桩孔偏位整改方案

关于挖孔桩偏位的整改方案
1、轴线抽查:
2006年7月20日对挖孔桩轴线进行了抽查,抽查部位A轴1~12轴线总长-8mm,中间桩误差有±10mm,E轴1~12轴线总长+70mm,主要误差在8~12轴,立即进行了调整纠偏;1轴1/0A~E轴总长+10mm,12轴1/0A~E轴总长+8mm,中间桩误差±10mm。

2、桩孔偏位
对桩孔进行了部分抽查,抽查中一般偏位10~30mm,但11~1/12轴三根数字轴线孔位偏差较大150mm~300mm(E轴交12轴桩偏位300mm)。

3、处理方案
3.1.对桩偏位大于50mm以上的必须进行整改,整改方法按附图。

附图
3.2.施工过程中必须拉通线定各桩位,各桩位定好后再认真校核各桩孔。

偏位小于50mm的要纠偏,偏位大于50mm以上的要整改。

4、安全措施
有的桩深已达3.0m,一是下部2.0m采用搭架铺板封闭,二是挖上面土填2m。

以保证施工安全,不得高空作业。

整改操作时仍按原施工方案,从上至下分段操作。

中国建筑技术集团有限公司西南分公司
边防检查站项目部
2006年7月21日。

基础钢筋偏位处理方案

基础钢筋偏位处理方案

基础钢筋偏位处理方案钢筋偏位是指在混凝土浇筑过程中,由于钢筋位置偏离设计要求,或是由于浇筑过程中的各种原因造成钢筋位置的移位,导致钢筋的位置与设计要求不一致。

钢筋偏位对混凝土结构的强度、刚度和整体性能都有很大的影响,因此需要进行相应的处理方案,以确保工程质量。

基础钢筋的偏位处理方案主要包括以下几个步骤:1.检测和记录:在施工过程中,需要进行钢筋偏位的实时检测和记录,以便于及时发现偏位情况并进行处理。

可以使用激光测量仪、钢筋定位器等设备进行测量,并将检测结果记录在施工图纸上。

2.定位和修整:一旦发现钢筋偏位,需要根据具体情况进行定位和修整。

首先,根据施工图纸上的标准位置,确定钢筋应该放置的正确位置。

然后,使用专业的修整工具,如扳手、千斤顶等,将偏位的钢筋移动至正确的位置。

3.焊接和固定:在将偏位的钢筋移动至正确位置后,需要进行焊接和固定。

焊接可以使用电焊设备进行,确保钢筋的连接牢固。

固定可以使用专用的夹具或钢筋焊接网进行,以确保钢筋不再发生偏位。

4.加固和补强:如果钢筋偏位导致原来的结构不满足设计要求,需要进行加固和补强。

可以使用加固材料如钢板、钢筋等,在偏位处进行加固,以提高结构的强度和刚度。

5.验收和记录:在处理完钢筋偏位后,进行验收和记录。

验收时,需要对处理后的钢筋位置进行检查,确保符合设计要求。

同时,将处理后的情况记录在施工记录中,以便于后续的质量审查和追溯。

需要注意的是,在进行钢筋偏位处理时,应严格按照设计要求和施工规范进行操作,并充分考虑施工工艺和质量安全等因素。

此外,还应保证施工人员具备相应的技术和经验,以确保钢筋偏位处理的质量和效果。

综上所述,钢筋偏位处理方案包括检测和记录、定位和修整、焊接和固定、加固和补强、验收和记录等步骤。

通过科学合理的处理方法,可以有效地解决基础钢筋偏位问题,确保混凝土结构的质量和安全。

基础偏位处理方案完整版

基础偏位处理方案完整版

基础偏位处理方案完整版一、概述基础偏位是指建筑物基础在竖直方向上的偏移。

若不及时发现和处理,会对建筑物的结构安全产生严重威胁。

本文档详细介绍了一种完整的基础偏位处理方案,以确保建筑物的结构安全和稳定。

二、方案流程1. 检测阶段:- 定期对建筑物进行基础偏位检测,包括负责任的跟进和回忆权力,以及使用精确的仪器来测量偏位情况。

- 检测结果应记录并分类,分析基础偏位情况,进一步确定处理方案的优先级。

2. 风险评估与分析:- 根据检测结果和建筑物结构特点,评估基础偏位可能带来的风险。

- 分析风险影响范围,包括但不限于建筑物的稳定性、安全性和造价等方面。

- 根据风险评估结果,确定相应的处置方式和措施。

3. 修复方案制定:- 结合风险评估结果,制定针对性的基础偏位修复方案。

- 方案应包括但不限于调整基础布置方式、加固基础结构、采取辅助措施等,并确保方案的可行性和有效性。

4. 修复工作实施:- 根据修复方案,组织专业技术人员和施工队伍进行修复工作。

- 修复过程中应注意安全,严格按照方案执行,确保修复的质量和效果。

5. 后续监测:- 修复完成后,进行后续的基础偏位监测工作,以确保修复效果。

6. 定期维护:- 在基础偏位修复后,建议定期进行基础偏位维护,例如每年进行一次检测以及必要的修补。

三、注意事项- 建筑物基础偏位处理应由专业团队进行,确保方案的科学性和可行性。

- 修复和维护过程中的施工安全问题应引起足够重视,确保施工人员的安全。

- 修复和维护工作应符合相关法律法规要求,确保工作的合法性和规范性。

通过以上的基础偏位处理方案,可以及时有效地处理基础偏位问题,确保建筑物的结构安全和稳定。

同时,定期的检测和维护工作也可以预防基础偏位问题的发生,提高建筑物的使用寿命和价值。

桩基偏位的处理意见

桩基偏位的处理意见

K7+945中桥三跨20米,0#、3#台重力式桥台,1#、2#双柱加系梁、盖梁桥墩,其中1#墩2根基桩轴向左偏移15厘米(详见K7+945中桥平面位置图),见原图纸一般构造图及系梁配筋图;我设想改为承台(610cm*140*100),立柱主筋25mm。

请吴主任给个方案。

(周岩勇所长介绍)问题分析:一、根据发送的图纸和电话询问,挖孔桩桩长220.100-203.564=16.536m,为挖孔灌注桩,由于放样失误,1#1、1#2两根桩同向偏位15cm。

桩位处地质条件好,为嵌岩桩,据介绍嵌岩深度达8-9m,据此判断地基承载力应无问题,处理方案计划采用“桩移柱不移”的方案,桩柱间位置偏差有15cm,靠承台传递竖向荷载及横向荷载,因此本方案的复核为1、计算承台是否满足受力要求,是否满足抗剪、抗冲切、及承台自身的构造要求。

2、计算桩基在偏压状态下的受力是否符合规范要求二、根据图纸,承台高1m,宽1.4m,长6.1m,从构造上分析不满足承台构造的基本要求。

1、承台要具备抗冲切抗剪,其基本要求为:承台高度宜为桩径1-2倍,且不小于1.5m,因此本桥承台高度最小取1.8m较合适。

2、承台要保证边桩到承台边的距离0.3D及最小0.5m,所以宽度、长度都要增加3、规范对桩基与承台的连接方式,钢筋笼喇叭口伸入要求,都有严格要求,但无相关图纸4、承台配筋的主筋、竖向连系钢筋(抗剪抗冲切)不满足规范要求建议针对公预规9.6.8和地基规范5.2.5 5.2.6重新优化设计5、承台按规范的构造要求重新设计,再进行抗剪抗冲切验算以复核6、桩基偏压,无地质资料无法进行。

鉴于本桥处于倾斜度很大的山体,基岩岩面走向倾斜度较大,桩基长期偏压对结构本身不利,建议最优化的方案是“桩移柱移,盖梁挑臂左右侧不等长”的方案进行设计调整。

三、结论:鉴于本桥处于倾斜度很大的山体,基岩岩面走向倾斜度较大,桩基长期偏压对结构本身不利,建议最优化的方案是“桩移柱移,盖梁挑臂左右侧不等长”的方案进行设计调整。

建筑桩基偏位处理方案

建筑桩基偏位处理方案

建筑桩基偏位处理方案建筑桩基在施工过程中,偶尔会出现偏位现象,这是一种常见的问题。

桩基偏位可能由多种因素导致,包括土壤条件、施工方法、施工人员操作不当等。

如果不及时处理,桩基偏位可能会对结构安全造成潜在威胁。

因此,建筑桩基偏位处理十分重要。

建筑桩基偏位的处理方案主要包括以下几个步骤:1.偏位检测:建筑桩基偏位处理的第一步是进行偏位检测。

通过专业的检测设备对桩基进行测量和检测,确定桩基的实际偏位情况。

这个步骤非常关键,只有准确了解桩基的偏位情况,才能制定出合适的处理方案。

2.分析原因:在偏位检测的基础上,需要进一步分析偏位的原因。

桩基偏位可能由土壤条件不良、施工方法不当、桩身设计不合理等多种因素造成。

只有找到偏位的根本原因,才能制定出有效的处理方案。

3.制定处理方案:根据偏位原因进行分析,在保证结构安全的前提下,制定出合适的处理方案。

处理方案可能包括桩基加固、重新打桩、平顶处理等。

不同的偏位需要采取不同的处理方法,因此需要根据具体情况制定出详细的方案。

4.施工实施:制定好处理方案后,需要进行施工实施。

根据方案要求,对偏位的桩基进行加固或重新调整。

施工人员需要根据方案提供的要求和技术规范进行操作,确保施工过程的安全和质量。

5.监测评估:在处理完桩基偏位后,还需要进行监测评估。

通过对加固后的桩基进行监测,以确保处理效果满足设计要求和结构安全要求。

监测评估主要包括对桩基的沉降、倾斜、变形等指标进行监测和比较,评估加固效果。

总结起来,建筑桩基偏位处理方案主要包括偏位检测、原因分析、制定处理方案、施工实施和监测评估等步骤。

通过科学的处理方案和规范的施工操作,可以保证桩基偏位问题得到有效解决,确保建筑结构的安全和稳定。

同时,也为后续的施工和使用提供了可靠的基础。

因此,在桩基偏位处理过程中,需要密切配合各方的合作,确保方案的顺利实施,并及时进行监测和评估,以保证处理效果的有效性。

桩基偏位处理方案及验算

桩基偏位处理方案及验算

桩基偏位处理方案及验算摘要:提出某斜桥桩基偏位后的处理方案,在不改变上部结构设计施工的情况下,对错位桩基增设连梁和横梁,能较好的纠正桩基偏位现象,满足桩的强度要求,保证全桥稳定性,并对最大偏位桩的承载力、桩身强度及裂缝宽度进行验算,为同类工程提供参考。

关键词:桩基偏位;横梁;连梁引言伴随着我国交通事业的蒸蒸日上,桥梁结构计算理论的发展和生产施工工艺的提高,在现代桥梁设计中,桩柱结合式墩台越来越多。

在这种桥墩台施工过程中,对桩基的偏位限制较严(对于不等直径桩柱结合式桥墩台,桩位偏差不超过50mm[1]),由于施工处理不当、测量放线差错、沉桩工艺不良、地质情况复杂等原因,造成桥墩台特别是基桩偏斜的现象时有发生。

桥墩台桩基有别于民用建筑的桩基,其直径大、造价高、工期要求较紧、施工条件差和难度大。

当出现较大偏差时,在原位继续成桩,施工难度更大,因此偏斜后的基桩的处理显得非常重要。

桩偏位和倾斜对整座桥梁会产生十分不利的影响,必须进行处理,否则可能造成整座桥梁桩基的失稳。

如果处理得当就会较大程度地挽回经济损失,对整座桥梁不会产生有害影响。

桩基偏斜后常用的处理方法有补桩法、扩大承台法等。

工程概况某斜桥为双幅桥(斜度15°),桥面宽度为净21+2×4.5m。

上部结构为简支板桥,桥跨布置为4(跨)×12m,下部结构采用桩柱式墩台,桩径1.2m,柱径1.0m,系梁断面为1×1m,桩基采用钻孔灌注桩。

由于地质条件复杂等原因,导致施工中出现实际施工桩位与原设计桩位存在较大偏位,其桩位平面如图1所示,各桩偏移具体值如表1所示。

x表示x方向偏移量,y表示y方向偏移量,表示总偏移量。

由表中可看出:除17#、19#和20#号桩偏移量未超过5cm外,其余均超过5cm,最大偏移值达到34cm(13#桩)。

由于桩位偏移后,同排桩不在同一直线上,使得原横系梁受力趋于复杂,故需加强原横系梁,特别要加大桩柱接头处横系梁尺寸。

桩基钢筋笼偏位处理措施及方案

桩基钢筋笼偏位处理措施及方案

桩基钢筋笼偏位处理措施及方案宿扬高速天长段01标项目经理部二零一四年五月十日桩基钢筋笼偏位处理措施及方案一、工程概况上跨G205立交桥位于宿州至扬州高速公路天长段K3+443.945(桥梁中心桩号)处,桥梁在K3+207.6跨老G205,与老G205交角为36.3°(行车道法线方向与老G205中心线夹角),老G205为三级公路,路基宽12m,路面高程约31.5m 净空不小于4.9m桥梁在K3+480.945跨越G205,与G205交角为40.6°(行车道法线方向与G205中心线夹角),G205为一级公路,路基宽24.5m路面高程约31.9m,净空不小于5.5m。

全桥共110根桩基,0#和15#为群桩,1-14#为排架桩。

二、桩基钢筋笼偏位主要原因1、原因分析及处理措施K3+443.945分离立交桥2号墩2-1桩基于2014年3月30号下午浇筑砼,5月8号复测后发现钢筋笼与桩中线偏位12厘米。

5月8号下午我项目部立即组织由技术部门、质量部门、施工班主组成调查小组,经现场察看辨别,关于2号墩2-1桩基钢筋笼偏位的主要原因,结论如下:a、质量管理松懈,质量跟踪不到位。

b、班组作业人员质量意识淡薄,工作马虎。

c、由于砼浇筑完毕后,在抽拔护筒的时候由于捆绑钢护筒的钢绳捆绑不均匀,倾斜吊装。

护筒一侧压迫钢筋笼,导致上部定位钢筋全部偏位,钢筋受到外界不均匀侧压力后,导致钢筋笼偏位。

2、处理方案将桩顶29.9-26.9米标高段的砼凿除,此段位为淤泥层,护筒埋植深度为1.6米,钢筋变形段位置按理论分析应该在26.9m 标高的位置开始偏位,凿至相应的位置后在用全站仪放出桩基中心坐标,在以桩为中心,将桩基周围用机械配合人工挖除直径为2m米做套桩基础,人工清理干净基坑,凿除桩身表面砼,然后调整钢筋,通知监理检查。

如果桩身钢筋保护层不能满足规范要求,继续向下凿除,直到能够满足规范要求,然后在清理基坑,绑扎钢筋网片,钢筋网片布设为Ф12*10,底面和四周均匀布置,钢筋安装完成后通知监理检查后在浇筑砼。

桩基偏位处理方案

桩基偏位处理方案

桩基偏位处理方案333一桩基偏位处理方案一、存在冋题K4565+340甲玛大桥33#墩桩基偏位,其中33#-0桩基沿路线方向偏移 -10cm ,向右偏移4cm ; 33#-2桩基沿路线方向偏移 -15cm ,向右偏移10cm ,详见桩基偏位示意图。

K4565+340甲玛大桥33号轴桩位偏移示意图10 on 〉二、 分析问题按照设计及规范要求,桩基偏位应不大于 5cm ,现针对甲玛大桥 33#-0、33#-2桩基偏位问 题,经分析、研究,其主要原因是桩基中心不在同一轴线上,导致受力发生变化。

三、 解决方案对于甲玛大桥33#墩桩基偏位问题,经受力验算,现提岀一套处理措施,具体如下:(1) 用挖掘机在桩头范围内, 挖岀一个基底4X 4m 宽的基坑,深度按照现场实际情况确定, 放出坡度,做好安全防护措施。

(2) 从帽梁底部向下破除 3m 桩头,桩头破除到指定标咼后,清理基底。

在破除后的桩头 上,接一个桩帽,桩帽尺寸 2.6m (长)X 2.6m (宽)X 2m (高)。

桩帽的中心线与设计桩基中心线保持一致,然后在桩帽上接一个直径1.3m ,长1m 的短柱,短柱中心与桩帽中心和桩基设计 中心在同一轴线上(详见图一)。

(3)桩帽应埋入天然地面以下 50cm ,且因本桥墩位于 G318桥梁下河道冲击范围内,须改13065移河道以避免冲刷对桩长的影响(4) 在桩帽施工前,对桩帽角点坐标进行复核,确保无误。

(5) 桩帽钢筋米用92根丄28、25根20、26根丄16钢筋布置而成(附桩帽钢筋布置图)。

(6) 短柱钢筋米用 丄1m (附短柱钢筋布置图)。

图一:Y ii四、预防及控制措施(1) 在钻孔过程中,要经常复核桩位,保证在钻孔过程中桩位准确,岀现偏差时及时采取 措施调整,并复核保护桩。

(2) 钢筋笼安装完毕后,及时通知测量队复核,校正钢筋笼,然后定位加固。

加固时,可 以采用①20钢筋在三个方向把调整后的钢筋笼点焊在护筒上。

桩基偏位专项处理方案

桩基偏位专项处理方案

一、背景桩基偏位是指桩基在施工过程中由于各种原因导致其轴线与设计轴线不符的现象。

桩基偏位可能导致桩基承载能力下降,影响结构安全和使用寿命。

为确保工程质量,提高结构安全,针对桩基偏位问题,特制定本专项处理方案。

二、处理原则1. 优先考虑不影响结构安全和使用寿命的处理方法。

2. 在保证结构安全的前提下,尽量降低处理成本和施工难度。

3. 处理方案应具有针对性、可行性和经济性。

三、处理方法1. 变更轴线位置(1)优点:处理方法简单,不增加任何投资。

(2)缺点:对整体结构设计需作出相应调整,以满足工程建设需要。

(3)适用性:本方法不仅适用于同向偏位,也同样适用于异向偏位。

但偏位不宜过大,同时,应对上部结构的安全性进行验算。

2. 桩位纠偏(1)优点:基本维持原设计。

(2)缺点:工程量较大,施工复杂,且使摩擦桩承载力相对减低。

(3)适用性:宜用于端承桩(嵌岩桩)。

3. 增设牛腿(1)优点:受力关系明确,返工成本较小,返工工期较短。

(2)适用性:适用于桩基偏位不大且竖向荷载较小的情况。

4. 群桩处理(1)优点:容易保证质量,处理结果比较可靠。

(2)缺点:返工成本大,返工工期长。

(3)适用性:适用于轴线偏位较大的情况。

5. 桩顶植筋(1)优点:容易保证桩基的承载力,返工成本不大,返工工期不长。

(2)适用性:适用于桩基偏位不大且竖向荷载较小的情况。

6. 原位重钻(1)优点:没有后顾之忧。

(2)缺点:所需花费的成本较大,且工期也很长。

四、实施步骤1. 对偏位桩基进行现场检测,确定偏位程度和偏位原因。

2. 根据偏位情况和处理原则,选择合适的处理方法。

3. 制定详细的施工方案,明确施工步骤、质量要求和安全措施。

4. 对施工人员进行技术交底,确保施工质量。

5. 按照施工方案进行施工,并做好质量控制和安全管理工作。

6. 施工完成后,对处理效果进行检验,确保满足设计要求。

五、注意事项1. 在处理过程中,应密切关注桩基的承载力和稳定性。

柱筋偏位处理方案(二篇)

柱筋偏位处理方案(二篇)

柱筋偏位处理方案一、发现问题地下室基础混凝土浇筑后,发现负二层部分柱预留钢筋有偏位现象,偏位尺寸主要在___mm以内,个别柱筋偏位较大,超出___mm。

规范允许偏差:轴线___mm,钢筋保护层___mm,共计___mm,即凡是偏差超出___mm的柱主筋均不符合规范要求,均需进行整改。

二、原因分析柱钢筋骨架固定不牢,混凝土浇筑时出现偏位未及时进行放线校核,现场质量监督不到位等。

三、整改措施针对现场存在的质量问题,提出处理措施如下:采用人工调整复位方法,把钢筋的底部先往偏位的反向掰弯,再按1:6的斜度调整到位,另加l型的同直径钢筋与偏位柱筋点焊或绑扎,作为加强筋。

弯折高度范围内的混凝土柱须保证弯折段钢筋的保护层厚度,故放线时应在柱预留钢筋根部向外放大___mm,放大头的高度要超出弯折平直段___mm,复位后的部分按原设计尺寸放线支模。

与柱筋同直径、同规格柱筋与柱筋点焊装修地面6:1-1柱筋偏位处理方案(二)柱筋偏位是混凝土构件设计与施工中常见的一个问题,特别是在高层建筑和特殊结构中更为突出。

柱筋偏位指柱子的纵向钢筋在节点处产生一定的偏移,导致柱子的纵向钢筋无法完全嵌入节点中,造成节点强度的下降。

柱筋偏位的存在会对建筑结构的安全性和承载力产生负面影响。

针对柱筋偏位问题,可以从以下几个方面进行处理和解决:1. 设计阶段处理方案:(1)合理的柱子布置:合理设计柱子的布置,避免柱子之间的相互影响,减小柱筋偏位的可能性。

(2)增加构造节点的刚度:在节点处增加适当的剪力墙、撑杆、加劲柱等构造,增加节点的刚度,减小柱筋偏位的发生。

(3)选用适当的节点连接形式:设计时应根据具体情况选择适当的节点连接形式,如悬臂节点、刚性节点等,以减小柱筋偏位的可能性。

(4)合理确定柱子的配筋量:根据结构设计要求和实际工况,合理确定柱子的配筋量,避免配筋过多或过少,导致柱筋偏位的发生。

2. 施工阶段处理方案:(1)制定详细的施工工艺方案:在施工前应制定详细的施工工艺方案,明确各个施工步骤和要求,确保施工过程中不会产生柱筋偏位。

桩基偏位处理方案及验算

桩基偏位处理方案及验算

桩基偏位处理方案及验算摘要:提出某斜桥桩基偏位后的处理方案,在不改变上部结构设计施工的情况下,对错位桩基增设连梁和横梁,能较好的纠正桩基偏位现象,满足桩的强度要求,保证全桥稳定性,并对最大偏位桩的承载力、桩身强度及裂缝宽度进行验算,为同类工程提供参考。

关键词:桩基偏位;横梁;连梁引言伴随着我国交通事业的蒸蒸日上,桥梁结构计算理论的发展和生产施工工艺的提高,在现代桥梁设计中,桩柱结合式墩台越来越多。

在这种桥墩台施工过程中,对桩基的偏位限制较严(对于不等直径桩柱结合式桥墩台,桩位偏差不超过50mm[1]),由于施工处理不当、测量放线差错、沉桩工艺不良、地质情况复杂等原因,造成桥墩台特别是基桩偏斜的现象时有发生。

桥墩台桩基有别于民用建筑的桩基,其直径大、造价高、工期要求较紧、施工条件差和难度大。

当出现较大偏差时,在原位继续成桩,施工难度更大,因此偏斜后的基桩的处理显得非常重要。

桩偏位和倾斜对整座桥梁会产生十分不利的影响,必须进行处理,否则可能造成整座桥梁桩基的失稳。

如果处理得当就会较大程度地挽回经济损失,对整座桥梁不会产生有害影响。

桩基偏斜后常用的处理方法有补桩法、扩大承台法等。

工程概况某斜桥为双幅桥(斜度15°),桥面宽度为净21+2×4.5m。

上部结构为简支板桥,桥跨布置为4(跨)×12m,下部结构采用桩柱式墩台,桩径1.2m,柱径1.0m,系梁断面为1×1m,桩基采用钻孔灌注桩。

由于地质条件复杂等原因,导致施工中出现实际施工桩位与原设计桩位存在较大偏位,其桩位平面如图1所示,各桩偏移具体值如表1所示。

x表示x方向偏移量,y表示y方向偏移量,表示总偏移量。

由表中可看出:除17#、19#和20#号桩偏移量未超过5cm外,其余均超过5cm,最大偏移值达到34cm(13#桩)。

由于桩位偏移后,同排桩不在同一直线上,使得原横系梁受力趋于复杂,故需加强原横系梁,特别要加大桩柱接头处横系梁尺寸。

土建偏差整改措施

土建偏差整改措施

土建偏差整改措施1. 引言土建工程是指建筑物的基础和骨架结构的施工工程,土建偏差是指施工过程中由于各种原因导致的偏离设计要求的情况。

土建偏差的存在可能会导致工程质量和安全隐患,因此需要及时采取整改措施,确保土建工程的质量与安全。

本文将介绍土建偏差的常见类型和原因,并提出相应的整改措施,以帮助土建施工人员有效处理土建偏差问题。

2. 常见土建偏差类型2.1 尺寸偏差尺寸偏差指施工过程中相关构件的尺寸与设计尺寸不一致的情况,包括长度、宽度、高度等方面的偏差。

尺寸偏差可能会导致构件之间的配合不良或安装困难,进而影响工程的整体质量。

2.2 平整度偏差平整度偏差是指施工过程中地面或墙面的平整度与设计要求不符的情况,常常表现为地面或墙面的凹凸不平或波浪状。

平整度偏差可能会对装修施工和使用产生影响,同时也影响工程外观。

2.3 强度偏差强度偏差是指施工过程中构件的强度与设计强度要求不一致的情况,包括混凝土强度、钢筋强度等方面的偏差。

强度偏差可能会导致工程的承载能力下降,从而对施工过程和使用安全带来风险。

3. 土建偏差的原因土建偏差产生的原因多种多样,常见的原因包括:•施工工艺不合理:施工过程中工艺安排不合理,导致施工过程中出现偏差;•材料质量问题:使用质量不符合要求的材料,导致施工过程中出现偏差;•施工操作错误:操作人员缺乏经验或技术不熟练,导致施工过程中出现偏差;•设计不合理:设计图纸存在错误或疏漏,导致施工过程中出现偏差;•外部因素干扰:自然环境、气候等外部因素对施工过程的影响,导致偏差的发生。

4. 土建偏差整改措施4.1 尺寸偏差整改针对尺寸偏差问题,可采取以下整改措施:•严格按照施工图纸和设计要求进行施工,确保构件的尺寸符合要求;•强化施工现场的监管和质量检验,及时发现和纠正尺寸偏差;•提高施工人员的技术水平和操作规范,减少人为因素导致的尺寸偏差。

4.2 平整度偏差整改针对平整度偏差问题,可采取以下整改措施:•采用合适的施工工艺和设备,确保地面或墙面的平整度满足设计要求;•加强对施工现场的管理,避免由于施工操作不当导致的平整度偏差;•在施工过程中进行质量检验,及时发现和处理平整度偏差问题。

桩基础偏位处理方案

桩基础偏位处理方案

关于左幅14-2桩基础偏位处理方案
各位领导:
由于我部现场管理不力,致使左幅14-2桩基础在旋挖成桩时,将
横向轴线导向桩误以为中心桩,偏位104cm。

该桩于2014年4月19
日成桩。

当时清理干净桩顶淤泥后发现偏位。

目前该桩类同正常桩一
样进行桩声测,属正常桩。

现针对现状,(设计为单桩Φ160cm+立柱Φ150cm)考虑桩基偏位属
横向外偏104cm,建设在同一横向轴线内侧,补钻等同的桩基1根,
沿地平下(150cm左右)布设450×240×150承台。

通过承台按原中
心桩位嫁接等同Φ150cm立柱。

上述纠偏方案,请求批复为盼。

附.1.桩位实测偏位示意图。

.2.补桩承台布设示意图。

玉元高速公路高仓立交改扩建工程项目经理部 2014年5月6日。

基础梁处理方案

基础梁处理方案

基础梁局部偏位处理方案
在4月27日Q区基础验收过程中发现1-6~1-12/1-A~1-H轴范围内基础梁有偏位现象。

经过甲方、监理、施工单位自查在范围内的3-13~3-14/3~A轴及4~A-4~B轴基础梁局部偏位4cm, 超出规范要求。

处理方法如下:
1、基层处理:将偏位基础梁侧面凿毛,用清水冲干净。

用107
胶水对水泥刷浆。

2、基层清理完毕后植筋:采用12@200梅花状植入原梁面8cm,锚固
胶采用JZW101高强植筋胶(使用前查看其合格证及检验报告)3、植筋完毕后报监理、甲方进行隐蔽验收,合格后支模。

砼采用比
原设计基础梁强度高一等级的,即C30微膨胀细石混凝土浇灌。

用钢筋和小锤振捣密实。

4、成品保护:砼浇筑完后将其覆盖湿水养护7d,确保砼强度符合设
计要求。

技术负责人:
武汉新欣建筑工程有限公司
五洲建材项目部
2010年5月22日
监理单位意见:建设单位意见:
(签章)(签章)
2010年月日
二00九业绩评定表姓名:职务:
工程联系函。

工程桩偏位处理方案

工程桩偏位处理方案

工程桩偏位处理方案1. 工程桩偏位的原因分析首先,我们需要对工程桩偏位的原因进行分析,以便找出解决问题的方法。

工程桩偏位的原因可能包括以下几点:1)地质条件:地质条件对桩基的承载力和稳定性有着重要影响。

如果地下层结构不均匀或者存在松散和软弱地层,都有可能导致桩基的偏位问题。

2)施工工艺:施工过程中如果操作不规范或者不当,也会导致工程桩的偏位。

比如桩基灌注混凝土浇筑时,未采取正确的抖捣措施,就容易出现偏位现象。

3)外部环境:外部环境的改变,比如降雨、洪水等自然灾害,也会导致工程桩的偏位问题。

2. 工程桩偏位的处理方案在确定了工程桩偏位的原因后,我们需要制定相应的处理方案。

下面是针对工程桩偏位问题的处理方案:1)调整桩基位置如果工程桩偏位问题是由于施工工艺不当或者外部环境的改变导致的,我们可以采取调整桩基位置的方式来解决。

比如利用推土机等工程机械,对桩基进行重新定位和调整。

2)补强桩基如果工程桩偏位是由于地质条件造成的,我们可以考虑采取补强桩基的方式来解决。

比如通过注浆、灌浆等加固措施,提高桩基的承载力和稳定性,从而减少偏位问题的发生。

3)更换桩基如果工程桩偏位问题较为严重,无法通过调整或者补强来解决,我们可能需要考虑更换桩基。

这需要进行相应的设计和施工方案,以确保新的桩基能够满足工程要求。

4)防止偏位的措施为了避免工程桩偏位问题的发生,我们还可以采取一些防止偏位的措施。

比如在施工前充分了解地下地质情况,合理选择桩基的位置和类型;在施工过程中严格按照相关规定进行操作,确保桩基的稳固性;在桩基施工完成后,进行定期检测和监测,及时发现偏位等问题并采取相应的处理措施。

综上所述,工程桩偏位问题是工程施工中常见的难题,需要采取科学合理的处理方案来解决。

通过对工程桩偏位问题的原因进行分析,并制定相应的处理方案,才能有效地提高工程桩的稳定性和安全性,确保工程质量和进度的顺利进行。

同时,我们还需要加强对工程桩施工和监测的管理,从源头上避免工程桩偏位问题的发生。

机器偏位处理方案完整版

机器偏位处理方案完整版

机器偏位处理方案完整版1. 引言随着现代工业的迅猛发展,机器的运行效率和准确性变得越来越重要。

然而,由于各种原因,机器可能出现偏位的情况,导致工作效果下降甚至出现不稳定的现象。

本文将介绍一种机器偏位处理方案,旨在解决机器偏位问题,提高机器的运行效率和准确性。

2. 背景机器偏位是指机器在工作过程中无法保持准确的位置和方向。

常见的原因包括机械结构问题、传动系统故障以及环境变化等。

机器偏位问题会导致生产过程中的误差增加、产品质量下降和生产效率降低,对工业生产造成严重影响。

3. 方案概述本方案旨在通过以下步骤解决机器偏位问题:步骤一:检测偏位通过传感器等装置监测机器的位置和方向,实时获得偏位数据。

步骤二:分析偏位原因根据获得的偏位数据,进行偏位原因的分析和判断。

包括机械结构分析、传动系统分析和环境变化分析等。

步骤三:调整机器位置和方向根据分析结果,适时调整机器的位置和方向。

可以通过调整机械结构、修复传动系统故障以及改变工作环境等方式来实现。

步骤四:校准机器在调整完成后,进行机器的校准工作。

通过校准工作,确保机器能够准确地运行和定位。

4. 实施步骤步骤一:准备工作确保具备检测偏位的装置和设备,并检查其正常工作。

步骤二:数据收集启动机器,并通过传感器等装置收集偏位数据,记录并保存。

步骤三:分析数据对收集到的偏位数据进行分析和判断,查找偏位原因。

步骤四:调整机器根据分析结果,适时进行机器的位置和方向调整。

步骤五:校准工作在调整完成后,进行机器的校准工作,确保机器准确地运行和定位。

5. 注意事项在实施机器偏位处理方案时,需要注意以下事项:- 确保机器处于停机状态下进行调整和校准工作,以避免意外发生。

- 严格按照方案步骤进行操作,确保操作的准确性和有效性。

- 针对不同的机器和工艺参数,可能需要进行调整。

- 定期进行偏位检测和校准工作,以保持机器的准确性和稳定性。

6. 结论通过本文介绍的机器偏位处理方案,可以有效解决机器偏位问题,提高机器的运行效率和准确性。

墙壁混凝土偏位处理措施

墙壁混凝土偏位处理措施

墙壁混凝土偏位处理措施1. 引言混凝土结构在施工中可能会出现墙壁偏位问题,这对结构的安全性和美观性都有一定的影响。

因此,本文将介绍一些处理墙壁混凝土偏位的措施。

2. 混凝土偏位原因分析墙壁混凝土偏位的原因可能有多种,包括施工过程中的误差、材料质量问题以及设计不合理等。

在处理混凝土偏位问题之前,首先需要分析偏位的具体原因,以便采取正确的措施。

3. 处理措施针对墙壁混凝土偏位问题,以下是一些常见的处理措施:3.1 调整模板安装如果偏位是由于模板安装不准确导致的,可以通过调整模板来纠正偏位。

这需要仔细测量和调整模板的位置,确保其与设计要求一致。

3.2 技术处理在一些情况下,可以使用技术手段来处理混凝土偏位。

例如,可以通过使用专用的工具和设备来调整偏位的墙壁,使其回到正确的位置。

3.3 补救方案对于一些无法立即修复的混凝土偏位问题,可以考虑制定补救方案。

这可能包括增加支撑结构或者使用其他方法来加固偏位的墙壁。

4. 预防措施除了处理墙壁混凝土偏位问题外,预防偏位问题的发生也非常重要。

以下是一些预防措施:4.1 施工质量控制加强施工质量控制,确保模板的精确安装、混凝土浇筑的均匀性和墙壁的垂直度等。

4.2 设计优化在设计阶段,要考虑合理的结构尺寸和布局,减少墙壁偏位的可能性。

4.3 定期检查定期检查施工现场,发现问题及时处理和修复,避免偏位问题的进一步恶化。

5. 结论墙壁混凝土偏位是常见的施工问题,但通过合理的处理和预防措施,可以有效解决和避免这一问题的发生。

各相关方应密切合作,共同努力确保混凝土结构的质量和安全性。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
项投资集团有限公司
监理单位:
湖北公力工程咨询服务有限公司
设计单位:
湖北中江建筑设计院有限公司
施工单位:
湖北宏天建筑工程有限公司
2011年8月9号,区质检站﹑业主﹑公力监理公司﹑勘察单位及施工单位对本工程做基础结构验收,在验收中就出现的两个问题做出以下处理方案:
3:地下室顶板部分漏水问题,等地下室后浇带浇筑完毕后,先清理好地下室顶板上杂物,用水冲洗干净后做EP防水两道,上做保护层(按规范)。做闭水检测后如再出现漏水现象再做其它方案处理。
施工单位:
监理单位:
建设单位:
设计单位
襄州区质检站:
基础部分验收问题处理方案
1:23#楼基础23–E交23–7轴KZ–5朝23–D方向偏位5㎝,柱脚主筋外漏,在施工中我施工方已在偏位位置植入同型号钢筋,把偏位钢筋也弯入柱体,现柱根外漏部分钢筋采用高基础砼标号一级,用模板支撑好浇砼隐蔽柱根钢筋,标高同梁顶标高。
2:23#楼基础23–C交23–10轴KL6朝23–D轴偏位10㎝,现用风枪拨开梁主钢筋(靠偏位一侧),在梁两端植入同型号梁主筋(正确位置),用箍筋与已拨开梁钢筋连接好后支模板浇筑砼,标高不变。
