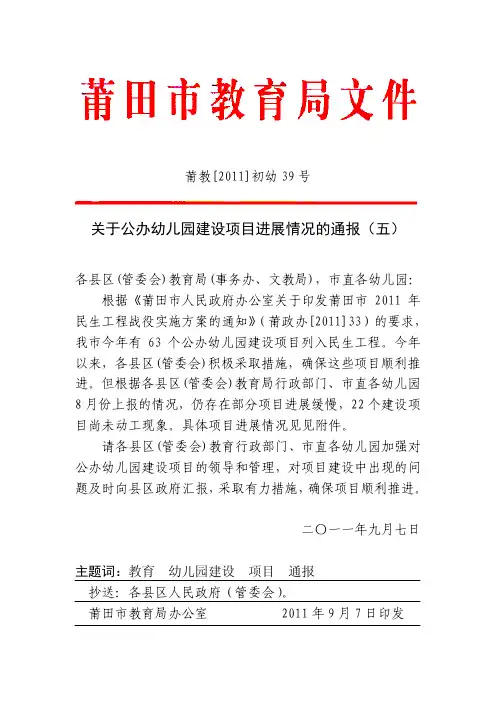

关于2011年新建幼儿园建设项目进展情况汇报
2011年和顺县新建标准化公办幼儿园5所,其中省级建设任务:康乐幼儿园、义兴镇河北幼儿园;市级建设任务:义兴镇任元汉幼儿园、青城镇中心园青城幼儿园、李阳镇中心园三奇幼儿园;改扩建3所,松烟镇中心园松烟幼儿园、喂马乡中心园喂马幼儿园、义兴镇串村幼儿园,共计8所。
各园具体规划情况:
①康乐幼儿园:规模:12个班,容纳360名幼儿,另选新址,旧二中,占地面积6666.6平方米,建筑面积3412平方米。建设经费682.4万元,设施设备经费268万元,总计950.4万元。
②义兴镇中心园河北幼儿园:规模:12个班,容纳360名幼儿,另选新址,河北村,占地面积4690平方米,建筑面积3240平方米。建设经费648万元,设施设备经费149.2万元,总计797.2万元。占地非耕地,手续正在办理中。
③李阳中心园三奇幼儿园:规模:6个班,容纳180名幼儿,另选新址,三奇村,占地面积2400平方米,建筑面积858平方米。建设经费181.6万元,设施设备经费10万元,总计191.6万元。非耕地。
④任元汉幼儿园:规模:9个班,容纳270名幼儿,任元汉小学校内,占地面积2000平方米,新建筑面积600平方米。建
设经费120万元,设施设备经费20万元,总计140万元。
⑤青城中心园青城幼儿园:规模;6个班,容纳180名幼儿,另选新址,青城村,占地面积1100平方米,建筑面积600平方米,建设经费130万元,设施设备经费10万元,总计140万元。手续正在办理中。
⑥松烟镇中心园松烟幼儿园:规模;6个,容纳180名幼儿,在原有600平方米的基础上新增420平方米,经乡、村研究决定:需新选新址,占地面积1650平方米,建筑面积420平方米,建设经费84万元,设施设备经费10万元。总计94万元。手续正在办理中。
⑦喂马中心园喂马幼儿园:规模3个班,容纳90名幼儿,在原来的喂马小学院址改扩建,原校舍陈旧破陋,需拆除新建,占地面积4000平方米,建筑面积210平方米,建筑经费42万元,设施设备经费10万元,合计52万元。
⑧串村幼儿园:新增设施经费15万元。
2011年总建筑面积9340平方米,建筑经费1888万元,设施设备经费492.2万元,总合计:2380.2万元。
2011年需新增教师47名。(按现有班数计算,每班两名教师配置)。
现在除串村幼儿园外,其他7所幼儿园均都已选好院址,且各园都相应由专业人员绘制出平面设计图和幼儿园建筑方案设计图。主要是各园土地手续未办齐全,正在办理。
二、主要工作
1、以县政府的名义下发《和顺县学前教育三年行动计划》。县教育局和县发展和改革局联合下发了《和顺县农村学前教育推进工程建设规划》,且县政府马海军县长在和顺县人代会上明确指出今年要认真落实学前教育三年行动计划。
2、分管县长和教育局分管局长亲自到各园新址多次勘察并提出建设性意见,经论证并由专业设计院设计出平面图和建设设计方案。以上各个项目已由原杨建平县长签字确立为今年的建设项目,资金来源正在落实。
3、各个项目已规划、设计,土地、环评等手续正在协商办理,预计一个月左右可以办理完毕
三、影响工作进展的主要困难:
1、新、旧县长的换届。
2、资金缺口大,需要市里帮助解决
四、下一步打算:
积极争取各级政府支持,和有关职能部门协商加快各项手续办理,尽最大努力完成各项建设任务。
