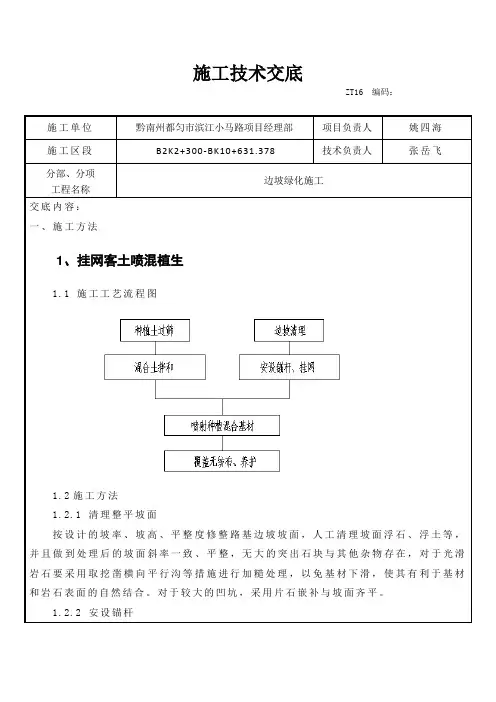

边坡绿化技术交底

合集下载

边坡绿化施工技术交底

边坡绿化施工技术交底
1.2.3固定镀锌金属网
采用14号机编热镀锌铁丝网,铁丝直径2.2mm,网孔5cm,铁丝网幅宽度2m,每两幅铁丝网间用Φ2.2mm镀锌铁丝穿插联结,使铁丝网连接成整体;将其从坡顶沿坡面顺势铺下,铺设时网应拉紧,铺平顺后将网挂在锚杆上,用连接件或铁丝锁紧,并根据需要采用不同的厚度的混凝土垫块,使铁丝网与坡面保持4—5cm的距离。完成网与锚杆的连接工作后,要严格检查铁丝网与锚杆连接的牢固性,确保网与坡面形成稳固的整体。
(3)人工摊铺
机械将土体培满后,由人工进行修补整平。为保证施工进度,每一级边坡约8-10人,将网格中的土铺平、铺满,同时挑出石子和树枝等细小垃圾,保证坡面的卫生。
(4)湿法播种客土喷播
在人工整平后根据土体的含水量情况进行适当的洒水湿润。土体摊开后与空气接触面增大,土中水分蒸发加快,适时补充土壤中的水分有利于化肥的溶解和植物的发芽。随后进行客土喷播,喷播工艺详见挂网客土喷混植生。
方案一
方案二
序号
草种名称
使用量(㎡)
序号
草种名称
使用量(㎡)
1
高羊茅
17.5g/㎡
1
狗牙根
15g/㎡
2
紫花苜蓿
7g/㎡
2
百喜草
3g/㎡
3
虞美人
2.5g/㎡
3
紫花苜蓿
3g/㎡
4
波斯菊
2.5g/㎡
4
虞美人
2g/㎡
5
荷兰菊
2.5g/㎡
5
波斯菊
2g/㎡
6
多花木兰
2.5g/㎡
6
金盏菊
2g/㎡
7
木豆
2.5g/㎡
7
多花木兰
2g/㎡
8

坡面绿化安全技术交底模板

坡面绿化安全技术交底模板

一、交底目的为确保坡面绿化施工过程中的安全,提高施工人员的安全意识,预防安全事故的发生,特进行坡面绿化安全技术交底。

二、交底对象全体参与坡面绿化施工的施工人员、管理人员及监理人员。

三、交底内容1. 施工前的准备工作1.1 施工现场应进行安全检查,确保施工环境安全。

1.2 施工现场应设置明显的安全警示标志,提醒施工人员注意安全。

1.3 施工现场应配备必要的安全防护设施,如安全网、防护栏、安全带等。

2. 人员要求2.1 参与施工的人员必须身体健康,具备相应的施工技能。

2.2 作业人员必须经过专业培训,取得上岗资格。

2.3 作业人员应熟悉施工图纸、施工方案及安全技术交底内容。

3. 施工安全操作规程3.1 作业人员必须穿戴好个人防护用品,如安全帽、安全带、防护眼镜、防滑鞋等。

3.2 严禁酒后作业、疲劳作业。

3.3 严禁在施工现场吸烟、追逐打闹。

3.4 严禁私自拆除、移动安全防护设施。

4. 机械设备操作安全4.1 操作机械设备的人员必须持证上岗,熟悉机械设备的使用方法和注意事项。

4.2 机械设备必须进行定期检查、维护,确保其安全运行。

4.3 机械设备操作过程中,应遵守操作规程,注意观察周围环境,防止发生事故。

5. 边坡安全防护5.1 在进行边坡绿化施工时,应确保边坡稳定,防止发生坍塌。

5.2 施工过程中,应密切关注边坡变化,发现异常情况及时采取措施。

5.3 施工现场应设置安全防护设施,如边坡防护网、挡土墙等。

6. 高处作业安全6.1 高处作业人员必须佩戴安全带,安全带应固定在可靠的位置。

6.2 高处作业工具、材料应使用专用工具吊运,严禁抛掷。

6.3 高处作业区域应设置警戒线,禁止无关人员进入。

7. 施工用电安全7.1 施工现场用电必须符合国家相关标准和规定。

7.2 施工现场应设置临时配电箱,配电箱应设置漏电保护装置。

7.3 严禁私拉乱接电线,严禁使用破损的电线和电器设备。

四、注意事项1. 施工过程中,应严格遵守安全技术交底内容,确保施工安全。

绿化工程安全技术交底

绿化工程安全技术交底

绿化工程安全技术交底

引言概述:
绿化工程是城市建设中不可或缺的一部分,而在进行绿化工程时,安全技术交底是非常重要的环节。

只有做好安全技术交底,才能确保工程顺利进行,人员安全有保障。

本文将详细介绍绿化工程安全技术交底的重要性以及具体内容。

一、施工前的安全技术交底
1.1 确认施工人员的安全培训情况
1.2 了解工程现场的环境情况
1.3 检查施工设备的安全性能
二、作业规程的安全技术交底
2.1 详细说明各项作业规程
2.2 强调作业人员的个人防护措施
2.3 确保作业人员了解应急处理流程
三、设备使用的安全技术交底
3.1 介绍设备的使用方法及注意事项
3.2 强调设备的维护保养
3.3 提醒作业人员注意设备安全操作规范
四、现场安全的技术交底
4.1 指导作业人员注意现场安全隐患
4.2 确保现场通道畅通
4.3 提醒作业人员注意安全防护措施
五、交底记录的安全技术交底
5.1 确保交底记录详细完整
5.2 确认作业人员已经理解并签字确认
5.3 做好交底记录的归档保存工作
结语:
绿化工程安全技术交底是确保工程顺利进行、人员安全的重要环节。

只有做到了安全技术交底的全面、及时、细致,才能有效预防事故的发生,保障施工人员的安全。

希望各相关单位在进行绿化工程时,能够重视安全技术交底的重要性,做好相关工作,确保工程安全顺利完成。

边坡绿化技术交底

边坡绿化技术交底

三级技术交底书单位:中铁十八局集团有限公司贵南客专贵州段工程项目经理部一工区编号:GNZQ-6-1GQ-2019-15主送单位日期2019.8.23分部工程荔波车站分项工程边坡绿化编制复核交底人交底内容:一、边坡绿化技术交底1.施工步骤(1)清理、平整坡面时一般采用人工清坡,清除浮土,填补坑凹,填补完成后进行人工夯实,使坡面平整,表面平整度容许偏差为30mm/3m,以便植生袋和岩石表面的紧密结合。

针对超挖坡面有嵌补的情况,应先采用混凝土(强度不低于C25)或浆砌片石(水泥砂浆强度不低于W7. 5)及钢筋网对嵌补部分进行加固后,再进行后续生态袋铺设等工作。

(2)路堑边坡坡率等于或陡于1: 1. 25时,在人工修整并经检验合格的坡面上按设计规定确定锚杆孔位,进行钻孔,孔深及孔径应符合设计要求。

钻孔完毕后,应将孔内岩粉吹干净,插入锚杆,灌注强度不低于M30的水泥砂浆(当地下或地表水有侵蚀性时,根据环境作用等级注浆材料掺加一定比例粉煤灰或选用相应的抗侵蚀性水泥)。

锚杆按菱形或正方形布置,外露锚杆与膨胀螺钉作外涂防锈漆防锈。

(3)设置生态袋地段的框架梁外露不小于25cm。

在框架梁内铺设时应保证自身的稳定,不溜塌和鼓出,生态袋坡面应平整,表面平整度容许偏差为30mm/3m。

在铺设段时间后,应检查自然沉降密实情况,若发现框格顶部的铺设生态袋出现沉降缺口后,应及时填补生态袋使其密实,当不足一袋时,应根据现场实际情况填装相应大小的生态袋。

施工摆放时应将有缝袋线或扎口带的袋边朝向坡体里侧。

(4)铺设好生态袋后,将钢丝网沿坡面顺势铺下,铺设时应拉紧网钢丝网,铺平顺后固定在锚杆上,固定时使钢丝网与生态袋面贴紧。

2.质量验收要点(1)边坡生袋态袋所用材料及袋内种植土应符合设计要求。

(2)所用锚杆长度、钢筋类型、注浆体强度等应符合设计要求(3)生态袋铺设后护披表面平整度容许偏差为30mm/3m3.成品保护(1)植被施工,铺、种植被后,应适时进行洒水,施肥等养护管理,直到植被成活,并达到植草成坪。

边坡绿化工程安全技术交底模板

边坡绿化工程安全技术交底模板

一、工程概况1. 工程名称:[工程名称]2. 工程地点:[工程地点]3. 施工单位:[施工单位名称]4. 监理单位:[监理单位名称]5. 设计单位:[设计单位名称]二、安全交底目的为确保边坡绿化工程施工安全,提高施工人员的安全意识,现将边坡绿化工程安全技术交底如下。

三、施工安全注意事项1. 施工人员必须佩戴安全帽、安全带、防尘口罩等个人防护用品。

2. 严禁酒后作业、疲劳作业、带病作业。

3. 施工现场严禁吸烟、使用明火。

4. 严格遵守施工现场各项规章制度,服从现场管理人员指挥。

5. 作业人员应熟悉施工图纸,了解工程结构及施工工艺。

6. 施工过程中,应密切关注边坡稳定性,发现异常情况立即停止作业,并上报相关部门。

四、施工安全措施1. 施工前,应对施工现场进行安全检查,确保施工环境安全。

2. 施工过程中,对施工人员进行安全教育,提高安全意识。

3. 施工现场设置安全警示标志,提醒作业人员注意安全。

4. 施工机械、设备应定期检查、保养,确保其安全运行。

5. 施工过程中,应做好防尘、防噪、防污染等措施。

6. 施工现场应设置消防设施,确保消防通道畅通。

五、施工过程中的安全防护措施1. 边坡支护:采用锚杆、锚索、钢筋网等支护措施,确保边坡稳定性。

2. 防水、排水:设置排水沟、排水孔等,防止边坡积水。

3. 防冲刷:采用客土、植被等措施,防止边坡冲刷。

4. 施工机械操作:严格按照操作规程进行操作,确保机械安全运行。

5. 施工人员操作:严格按照施工工艺进行操作,确保施工质量。

六、施工结束后的安全检查1. 施工结束后,对施工现场进行全面检查,确保无安全隐患。

2. 清理施工现场,确保环境卫生。

3. 对施工人员进行安全教育,提高安全意识。

4. 做好施工资料整理、归档工作。

七、应急措施1. 发生安全事故时,立即启动应急预案,迅速采取救援措施。

2. 保护现场,防止事故扩大。

3. 向相关部门报告事故情况。

4. 按照事故调查程序,进行事故调查和处理。

园林绿化景观安全技术交底模板

园林绿化景观安全技术交底模板

一、前言为确保园林绿化景观施工安全,预防安全事故发生,提高施工人员的安全意识,现将园林绿化景观施工过程中的安全技术交底如下:二、施工人员安全培训1. 施工人员必须接受安全技术培训,了解并掌握本岗位的安全操作规程,熟悉施工现场的安全制度和应急预案。

2. 施工人员必须佩戴好个人防护用品,如安全帽、安全带、防尘口罩等。

3. 施工人员应遵守施工现场的纪律,不得酒后上岗、疲劳作业。

三、施工现场安全管理1. 施工现场必须设置明显的安全警示标志,如“注意安全”、“危险区域”等。

2. 施工现场道路必须保持畅通,施工车辆和材料应有序停放,不得占用消防通道。

3. 施工现场临时用电设备必须符合安全要求,操作人员需持有上岗证。

4. 施工现场应设置安全防护设施,如围栏、警示线、安全网等,防止人员坠落。

5. 施工现场应设置安全通道,保证人员疏散畅通。

四、具体施工安全措施1. 土方工程安全(1)挖掘作业前,应了解地下管线和隐蔽物埋设情况,做好安全防护措施。

(2)挖掘作业时,应保持边坡稳定,防止塌方。

(3)挖掘过程中,应设置安全警示标志,防止人员误入危险区域。

2. 植物栽植安全(1)栽植前,应了解植物的生长习性和种植要求,选择合适的栽植地点。

(2)栽植过程中,应确保植物根系不受损伤,栽植深度适宜。

(3)栽植完成后,应做好浇水、施肥等养护工作,确保植物成活。

3. 园路施工安全(1)铺设园路前,应确保路基平整,排水畅通。

(2)铺设园路时,应使用符合标准的园路材料,确保园路质量。

(3)施工过程中,应设置安全警示标志,防止人员跌倒。

4. 景观设施施工安全(1)安装景观设施前,应了解设施的结构和安装要求,确保安全可靠。

(2)安装过程中,应使用安全工具,防止坠落事故发生。

(3)安装完成后,应进行安全检查,确保设施稳定。

五、安全检查与事故处理1. 施工现场应定期进行安全检查,发现问题及时整改。

2. 发生安全事故时,应立即启动应急预案,采取措施减少损失。

绿化安全技术交底记录表

绿化安全技术交底记录表

绿化安全技术交底记录表云南省富宁至滇桂界(龙留)高速公路建设项目A14-1 安全技术交底记录表交底单位名称:中铁十二局接受交底单位名称:一二三四绿化工区交底内容绿化作业施工安全技术交底交底日期交底人被交底人数交底部位:安全交底具体内容:一、工程概况边坡防护形式为锚索(杆)框格梁的,采用一至二级码放全框植生袋点播,三级以上根据现场实际情况码放半框植生袋点播和移栽藤本植物的形式进行绿化;边坡防护形式为混凝土拱形格或无防护的,采用直接点播的形式进行绿化;边坡防护形式为主动防护网的,根据现场实际情况在坡脚、碎落台种植爬藤植物。

二、施工方法及工艺1、植生袋点播(1)边坡清理。

彻底清除松动岩石调整坡面坡顶棱角,顺坡势在低凹处覆土。

(2)基质装袋。

植生袋装填的绿化基质可按7份绿化基质、2份河沙、1份泥炭土以及少量复合肥、保水剂拌合,在边坡现场装袋。

(3)植生袋回填及锚固。

已经做好方格网或拱形混凝土工程防护的边坡,或坡度在1:0.75以下的低缓边坡回填植生袋时通常可不用再加锚固,但应注意不同规格植生袋的合理配置。

对于较陡的边坡用铁丝网固定。

(4)点播灌木种子。

植生袋码放完成,按物种要求点播种子,在操作时应注意植生袋的保护。

(5)养护。

养护工作主要包含两个内容,一是对滑落的植生袋的及时补填;二是确保边坡植物的水分供应(施工后两个月及入冬前各施一次肥)。

在草和灌木生长成坪、根系将边坡土层固定后,进行日常的人工养护。

2、直接点播绿化指的是在坡面上按一定的距离人工开挖种植穴,在种植穴内回填适宜于草籽生长的土壤养料、土壤改良剂等有机肥土,然后点播灌木种子。

其使用范围为:边坡自身稳定,坡率缓于1:0.75,基岩为泥、页岩或砂岩于泥岩互层的岩质边坡或土质边坡。

施工工艺流程:清理坡面?开挖穴位?回填种植土?点播灌木?坡面浇水?液压喷播?盖无纺布?养护三、安全注意事项1.进入施工现场,必须戴好安全帽,扣好帽带,穿防滑鞋,戴好胸卡,佩带并正确使用个人劳动保护用具。

边坡喷播安全技术交底模板

边坡喷播安全技术交底模板

一、交底对象全体施工人员、管理人员及监理人员。

二、交底时间[填写具体日期]。

三、交底地点[填写具体地点]。

四、交底内容1. 工程概况(1)工程名称:[填写工程名称]。

(2)工程地点:[填写工程地点]。

(3)工程规模:[填写工程规模]。

(4)工程工期:[填写工程工期]。

2. 施工工艺及流程(1)施工工艺:边坡喷播绿化。

(2)施工流程:1)边坡清理;2)锚钉布孔;3)安装锚钉;4)挂网;5)喷播绿化;6)喷播草籽;7)安装养护系统;8)养护管理。

3. 安全技术要求(1)边坡清理1)清理边坡时,注意观察边坡稳定性,防止因清理不当造成边坡失稳; 2)清理过程中,禁止在边坡边缘作业,防止坠落事故发生;3)清理出的废土应及时运离现场,避免影响施工。

(2)锚钉布孔1)布孔时,严格按照设计要求进行,确保孔位准确;2)钻孔过程中,注意观察孔壁情况,防止孔壁坍塌;3)钻孔过程中,禁止在孔口附近作业,防止发生坠落事故。

(3)安装锚钉1)安装锚钉前,检查锚钉质量,确保锚钉符合设计要求;2)安装锚钉时,注意锚钉方向,确保锚钉垂直于坡面;3)安装锚钉过程中,注意自身安全,防止坠落事故发生。

(4)挂网1)挂网时,注意检查网与锚钉连接牢固,防止网片脱落;2)挂网过程中,注意自身安全,防止坠落事故发生。

(5)喷播绿化1)喷播绿化时,注意控制喷播量,确保绿化效果;2)喷播过程中,注意防止污染环境。

(6)喷播草籽1)喷播草籽时,注意喷播均匀,确保草籽生长;2)喷播过程中,注意防止污染环境。

(7)安装养护系统1)安装养护系统时,注意检查系统各部件连接牢固,防止发生故障; 2)安装过程中,注意自身安全,防止坠落事故发生。

(8)养护管理1)定期浇水养护,确保植物生长;2)定期检查边坡稳定性,防止发生边坡失稳。

4. 应急预案(1)发生边坡失稳时,立即停止施工,及时上报相关部门;(2)发生人员坠落事故时,立即启动应急预案,进行救援;(3)发生环境污染事故时,立即停止施工,采取措施进行处理。

高边坡工程技术交底

高边坡工程技术交底

高边坡工程技术交底一、项目概况本工程位于某市某区,为一处高边坡工程,总面积约5000平方米。

工程主要包括边坡开挖、边坡支护、边坡绿化等工作。

本次技术交底主要围绕边坡支护工作展开。

二、边坡支护方案1. 边坡支护方法本工程采用了植被覆盖加梯田状边坡支护方法。

首先进行边坡的开挖,然后在边坡表面进行植被覆盖,选择适宜的植物进行种植,以增加边坡的稳定性。

同时,在边坡的中部设置梯田状的支护结构,通过梯田的形式减缓坡度,减少坡面的冲刷和侵蚀。

2. 边坡支护材料植被覆盖方面,我们选择了适宜生长的抗侵蚀植物,如草坪草、矮牵牛等。

这些植物根系发达,能够有效地固定土壤,减少坡面的冲刷和侵蚀。

同时,在梯田状支护结构的建设中,我们使用了钢筋混凝土作为基础,以确保边坡的稳定性和承载能力。

3. 施工工艺流程边坡支护的施工工艺流程如下:(1)边坡开挖:根据设计要求,进行边坡的开挖工作,确保坡脚的稳定性。

(2)植被覆盖:在开挖好的边坡表面进行植被覆盖,选择适宜的植物进行种植。

(3)梯田状支护结构建设:根据设计要求,在边坡中部设置梯田状的支护结构,采用钢筋混凝土作为基础。

(4)边坡绿化:在边坡表面进行绿化工作,增加生态环境的美观性。

三、施工安全措施1. 施工前,要对工地进行全面的安全检查,确保施工环境安全无隐患。

2. 施工现场要设置明显的警示标志,指示施工区域,防止外人闯入。

3. 施工人员要穿戴好安全防护用具,如安全帽、安全鞋等,严禁穿拖鞋等不符合安全要求的服装。

4. 施工过程中,要定期进行安全检查,及时排除安全隐患。

5. 施工现场要保持整洁,材料堆放有序,避免堆积物倒塌造成伤害。

6. 施工人员要定期参加安全培训,提高安全意识和技能。

四、质量控制措施1. 施工前,要对施工材料进行检查,确保符合设计要求和质量标准。

2. 施工过程中,要进行现场质量检查,确保施工质量符合要求。

3. 施工人员要按照工艺要求进行施工,确保每个环节的质量。

4. 施工结束后,要进行验收,确保工程质量达到设计要求。

边坡作业安全技术交底模板

边坡作业安全技术交底模板

一、交底目的为确保边坡作业过程中的安全,预防安全事故的发生,提高作业人员的安全意识和自我保护能力,特制定本安全技术交底。

二、交底范围本交底适用于所有边坡作业,包括边坡开挖、边坡支护、边坡绿化、边坡清理等。

三、交底内容1. 作业人员安全要求(1)所有参与边坡作业的人员必须经过专业培训,具备相应的操作技能和安全知识。

(2)作业人员必须穿戴好个人防护用品,如安全帽、安全带、防尘口罩等。

(3)作业人员必须熟悉边坡作业的安全操作规程,严格遵守各项安全规定。

2. 施工现场安全要求(1)施工现场应设置明显的警示标志,禁止无关人员进入。

(2)施工区域应保持整洁,不得堆放杂物,确保作业通道畅通。

(3)施工现场应配备足够的应急救援设施,如急救箱、灭火器等。

3. 边坡作业安全措施(1)边坡开挖1)严格按照自上而下、先清除危石、滑坡体的程序施工,严禁将坡面挖成反坡。

2)滑坡地段开挖应从滑坡体两侧向中间、自上而下分层开挖,弃土不得堆在主滑区。

3)开挖过程中,应密切关注边坡稳定情况,发现险情及时报告并采取应急措施。

(2)边坡支护1)边坡支护材料应满足设计要求,确保支护结构安全可靠。

2)边坡支护施工过程中,应严格按照施工方案进行,确保支护质量。

3)边坡支护完成后,应进行验收,确保支护效果。

(3)边坡绿化1)边坡绿化应选择适宜的植物种类,确保植物成活率。

2)绿化施工过程中,应避免破坏边坡结构。

3)绿化完成后,应加强后期养护,确保绿化效果。

4. 应急措施(1)边坡坍塌1)发现边坡坍塌征兆,应立即停止作业,撤离现场。

2)根据坍塌情况,采取应急措施,如挖掘排水沟、设置临时支护等。

(2)火灾1)发现火灾,立即报警,并组织人员进行灭火。

2)确保人员安全,避免火灾蔓延。

四、交底时间本安全技术交底自发布之日起实施,有效期一年。

五、交底责任1. 施工单位应负责组织实施安全技术交底,确保作业人员掌握安全操作规程。

2. 作业人员应认真学习安全技术交底内容,提高安全意识和自我保护能力。

边坡绿化施工技术交底

边坡绿化施工技术交底
2、坡面清理
去除经过验收的稳定边坡上的易碎落的孤石、松动岩块及杂物。
3、挂铁丝网并固定
①从坡顶自上而下铺挂,至少每隔1m间距须与锚杆用丝径铁丝绑扎,相邻两幅网重叠搭接用丝径铁丝绑扎,搭接宽度为20cm。
②网距坡面要保证5~7CM的喷射厚度的距离,安装水泥垫块。
四、平安文明施工措施
建立以工程工程经理为首的平安文明施工体系,定期组织平安检查,发觉事故隐患及时排解。坚持“平安第一,预防为主〞的根本方针:平安是生产经营活动顺利进行的保证,我部将按照〞生产必须平安、平安为了生产“的原则进行平安治理。在施工过程中始终把平安,特别是从业人员、其他人员的人身平安放在首位,实行“平安稳定性优先“的原则。在确保平安的前提下,努力完成生产质量和进度目标。
〔4〕平安用电措施
采纳通用的平安配电箱,实行一机一闸一漏电爱护装置。主要配电箱均作接地以防感应电伤人。
照明电路不能与动力线路混用。
机械设备移位、电器检修时必须断电作,严禁带电作业并挂上警示牌,移位时必须有专人指挥。
移动电器、修理电器必须由专业电工
〔5〕施工操作平安措施
执行各种平安操作规程和平安规章制度。
〔1〕计附近施工时,噪声较大的机械预防在夜间施工,非施工的噪声应尽量预防,并通过有效的治理和采取相应的技术手段将噪声操纵到最低程度。
〔2〕施工和生产中的污水和废水排放至指定地点,不得随意乱弃,并根据情况修建防护设施,预防水土流失。
〔3〕工程完工后,去除全部点用场地的杂物,对原地面进行平坦、恢复为耕地或植被覆盖;所租用的临时用地,无偿地恢复原貌或到达复垦要求。全部公路用地范围内的杂物、废弃物品都去除干净。凡损坏的水利渠道、地方道路、排水沟、沿线通讯、电力设施等将与当地有关部门协商后进行恢复或加以改移。

高速公路绿化安全技术交底模板

高速公路绿化安全技术交底模板

一、交底目的为确保高速公路绿化施工过程中的安全,预防事故发生,提高施工人员的安全意识,现将高速公路绿化安全技术交底如下。

二、施工区域及范围本次绿化施工区域为高速公路沿线,包括路基、边坡、互通立交、服务区等区域。

三、施工人员要求1.施工人员必须具备相应的安全知识和操作技能,持证上岗。

2.施工人员应穿戴好个人防护用品,如安全帽、反光背心、防护手套、防护鞋等。

3.施工人员应熟悉施工现场环境,了解施工区域的安全风险。

四、施工安全注意事项1.施工前,对施工现场进行全面检查,确保施工环境安全。

2.施工过程中,严格遵守操作规程,不得擅自改变施工方案。

3.施工人员应保持施工区域整洁,不得堆放杂物,确保通行安全。

4.施工人员上下班途中,应遵守交通规则,确保自身安全。

5.施工过程中,注意观察周围环境,发现安全隐患及时上报。

6.施工人员应严格遵守施工现场防火、防爆、防毒、防尘等安全规定。

五、施工安全措施1.施工人员必须佩戴安全帽、反光背心、防护手套、防护鞋等个人防护用品。

2.施工现场设置明显的安全警示标志,提醒施工人员注意安全。

3.施工现场设置安全通道,确保施工人员通行安全。

4.施工现场设置安全防护设施,如防护栏、防护网、警示线等。

5.施工现场设置消防器材,确保火灾发生时能够及时扑救。

6.施工现场设置急救箱,配备必要的急救药品。

六、安全教育培训1.对施工人员进行安全教育培训,提高安全意识。

2.组织施工人员进行安全技术交底,使施工人员掌握安全操作技能。

3.定期对施工人员进行安全检查,确保安全措施落实到位。

七、事故处理1.发生安全事故时,立即启动应急预案,组织人员救援。

2.事故发生后,及时上报相关部门,配合调查处理。

3.对事故原因进行分析,总结经验教训,防止类似事故再次发生。

八、总结通过本次安全技术交底,施工人员应充分了解高速公路绿化施工过程中的安全风险,严格遵守安全操作规程,确保施工安全。

施工负责人应加强对施工现场的安全管理,确保工程顺利进行。

边坡绿化防护安全技术交底模板

边坡绿化防护安全技术交底模板

一、交底对象本次交底对象为全体参与边坡绿化防护施工的施工人员、技术人员及管理人员。

二、交底目的为确保边坡绿化防护施工的安全、高效、质量,特进行本次安全技术交底。

三、交底内容1. 施工前的准备工作(1)对施工人员进行安全教育培训,提高安全意识。

(2)检查施工设备、材料是否齐全、完好,确保施工顺利进行。

(3)对施工区域进行安全巡查,排除安全隐患。

2. 施工过程中的安全注意事项(1)施工人员应佩戴好安全帽、安全带等个人防护用品。

(2)施工现场应设置明显的警示标志,提醒过往行人注意安全。

(3)施工过程中,不得擅自改变施工方案,严格按照设计要求进行施工。

(4)边坡绿化防护施工应分段进行,分段完成后,及时进行验收。

3. 边坡绿化防护施工技术要点(1)边坡绿化防护材料的选择:根据边坡地质条件、植被生长习性,选择合适的绿化防护材料。

(2)边坡绿化防护施工方法:采用锚杆、挂网、喷播等技术进行边坡绿化防护。

(3)边坡绿化防护施工流程:清理边坡、锚杆施工、挂网施工、喷播施工、植被养护。

4. 边坡绿化防护施工质量控制(1)严格按照设计要求进行施工,确保绿化防护质量。

(2)对施工过程中发现的质量问题,及时进行整改。

(3)加强施工过程中的巡查,确保施工质量。

5. 施工后的安全注意事项(1)施工完成后,对施工区域进行清理,确保无安全隐患。

(2)对施工区域进行巡查,发现问题时,及时处理。

(3)加强施工区域的安全防护,确保过往行人安全。

四、交底要求1. 施工人员应认真听取安全技术交底,了解施工过程中的安全注意事项。

2. 施工人员应严格按照安全技术交底要求进行施工,确保施工安全。

3. 施工人员应积极参与安全教育培训,提高自身安全意识。

4. 施工管理人员应加强对施工现场的巡查,确保施工安全。

五、交底时间本次安全技术交底时间为:____年____月____日。

六、交底人本次安全技术交底人为:____(姓名)。

七、备注1. 本安全技术交底模板仅供参考,具体内容应根据实际施工情况进行调整。

河道绿化安全技术交底模板

河道绿化安全技术交底模板

一、交底目的为确保河道绿化工程安全、顺利进行,提高工程质量和安全生产水平,特制定本安全技术交底。

二、交底内容1. 施工现场安全要求(1)进入施工现场必须戴好安全帽,扣好帽带,穿防滑鞋,佩戴胸卡,正确使用个人劳动保护用具。

(2)施工人员必须身体健康,并经过专业培训考试合格,取得有关资格证书。

(3)施工人员应熟悉河道绿化工程安全技术交底内容,掌握操作规程和安全注意事项。

2. 施工现场布置与防护(1)施工现场应设置明显的安全警示标志,如“危险区域”、“注意安全”等。

(2)施工现场应设置隔离带,防止无关人员进入施工区域。

(3)施工过程中,应保持施工现场整洁,及时清理施工垃圾,防止污染河道。

3. 施工设备与工具安全(1)施工设备应定期检查、维护,确保设备安全可靠。

(2)施工工具应保持完好,严禁使用损坏、变形的工具。

(3)操作机械设备时,必须遵守操作规程,确保设备运行安全。

4. 河道绿化施工安全要点(1)河道绿化施工前,应进行现场勘查,了解河道地形、地貌、地质等情况。

(2)施工过程中,应确保河道排水畅通,防止河道积水。

(3)在河道边坡进行施工时,应采取防止边坡塌方的措施,如设置防护网、加固边坡等。

(4)河道绿化施工过程中,应避免对河道原有生态环境造成破坏。

(5)河道绿化施工过程中,应确保河道水质安全,防止污染。

5. 施工现场消防与应急处理(1)施工现场应配备足够的消防器材,如灭火器、消防桶等。

(2)施工人员应了解消防器材的使用方法,掌握火灾应急处理措施。

(3)施工现场应设置应急通道,确保在紧急情况下人员迅速撤离。

(4)施工现场应制定应急预案,明确应急处理流程和责任人。

三、交底时间与责任人1. 交底时间:工程开工前,由项目技术负责人组织进行安全技术交底。

2. 责任人:项目技术负责人负责安全技术交底的组织和实施,确保施工人员掌握安全技术操作规程。

四、交底要求1. 施工人员应认真听取安全技术交底,掌握安全操作规程和安全注意事项。

坡面绿化安全技术交底模板

坡面绿化安全技术交底模板

一、交底对象全体参与坡面绿化施工的施工人员、技术人员、管理人员。

二、交底时间[具体日期]三、交底地点[具体地点]四、交底内容1. 施工前的准备工作- 熟悉施工图纸及施工方案,了解坡面绿化工程的具体要求。

- 对施工人员进行安全技术培训,确保施工人员掌握必要的安全生产知识和技能。

- 准备好施工所需的各类安全防护用品,如安全帽、安全带、防护眼镜、手套等。

2. 施工安全注意事项- 作业人员必须穿戴好个人防护用品,不得擅自拆卸或丢弃。

- 施工现场应设置明显的安全警示标志,并定期进行检查和维护。

- 禁止酒后作业、吸烟、追逐打闹等不安全行为。

- 施工现场应保持整洁,不得随意堆放杂物,确保通道畅通。

3. 机械设备操作安全- 操作各种绿化作业机械的人员必须持证上岗,严格按照操作规程进行作业。

- 定期检查机械设备,确保其处于良好状态,发现问题及时报修。

- 机械设备操作前应进行试运转,确认正常后方可使用。

- 操作人员应熟悉机械设备的性能和操作方法,不得违规操作。

4. 边坡安全防护- 施工前应对边坡进行勘察,了解地质条件,评估边坡稳定性。

- 根据边坡稳定性情况,采取相应的边坡支护措施,如锚杆、挂网、喷浆等。

- 施工过程中应密切关注边坡变化,发现异常情况立即停工并报告。

- 边坡施工时应设置安全防护设施,如防护网、安全绳等,确保施工人员安全。

5. 高空作业安全- 高空作业人员必须佩戴安全带,安全带应系挂牢固。

- 高空作业时应使用安全梯或脚手架,不得直接攀爬边坡。

- 高空作业时应避免碰撞到周围物体,防止物体坠落伤人。

- 高空作业区域应设置警戒线,并配备专人进行监护。

6. 环境保护- 施工过程中应采取措施减少对环境的污染,如及时清理施工垃圾、控制扬尘等。

- 施工结束后,应及时恢复被破坏的生态环境。

五、安全管理制度1. 施工单位应建立健全安全生产管理制度,明确各级人员的安全生产责任。

2. 定期开展安全生产检查,及时发现和消除安全隐患。

绿化园林安全技术交底模板

绿化园林安全技术交底模板

一、交底目的为确保绿化园林施工过程中的安全,预防事故发生,提高施工人员的安全意识,特制定本安全技术交底。

二、交底内容1. 施工前的准备工作(1)施工人员必须穿戴好个人防护用品,如安全帽、安全带、绝缘手套、鞋、护目镜等。

(2)施工人员应接受专业培训,了解绿化园林施工的基本知识、安全操作规程及应急预案。

(3)施工现场应设置明显的警示标志,如高空作业、禁止通行等。

2. 施工过程中的安全注意事项(1)挖掘作业挖掘作业前,应先了解地下管线情况,防止挖掘时损坏地下设施。

挖掘时,应注意边坡稳定,防止塌方。

挖掘深度超过1.5m时,应设防护栏杆和警示标志。

(2)绿化植物运输与栽植绿化植物运输过程中,应确保植物安全,防止植物折断或损伤。

栽植时,应注意植物生长习性,合理布局,确保植物生长空间。

(3)绿化机械操作操作绿化机械前,应了解机械性能及操作规程,确保操作安全。

机械操作过程中,应注意周围环境,防止机械伤人。

(4)高空作业高空作业时,应佩戴安全带,并做好安全防护措施。

作业过程中,严禁在无防护设施的情况下进行高空作业。

(5)电气安全施工现场电气线路应规范布设,防止漏电事故。

操作电气设备时,应确保设备接地良好,防止触电事故。

3. 应急预案(1)遇有火灾、触电等事故,应立即切断电源,并报警求助。

(2)遇有人员受伤,应立即进行现场急救,并拨打急救电话。

(3)遇有坍塌、滑坡等事故,应迅速撤离现场,并报警求助。

三、交底要求1. 施工单位应将本安全技术交底内容传达到每位施工人员。

2. 施工人员应认真学习安全技术交底内容,确保了解并掌握安全操作规程。

3. 施工过程中,施工人员应严格遵守安全操作规程,确保自身及他人安全。

4. 施工单位应定期对施工人员进行安全教育培训,提高安全意识。

5. 施工单位应定期检查施工现场的安全设施,确保其完好有效。

四、附则本安全技术交底自发布之日起实施,如遇特殊情况,可根据实际情况进行调整。

边坡绿化二级安全技术交底模板

边坡绿化二级安全技术交底模板

一、交底目的为确保边坡绿化施工过程中的安全,提高施工人员的安全意识,预防安全事故的发生,特进行边坡绿化二级安全技术交底。

二、交底对象全体参与边坡绿化施工的作业人员、管理人员及相关部门人员。

三、交底内容1. 施工现场安全要求:(1)进入施工现场必须佩戴安全帽、安全带,并正确使用个人防护用品。

(2)施工现场应设置安全警示标志,如:禁止通行、危险区域、施工重地等。

(3)施工现场严禁吸烟、酒后作业、疲劳作业。

2. 施工工艺及操作要求:(1)边坡绿化前,应对边坡进行清理,清除杂物、危石等,确保边坡稳定。

(2)边坡绿化施工过程中,应遵循以下步骤:a. 清理边坡,清除杂物、危石等。

b. 挂网,采用55包塑镀锌铁丝网。

c. 喷播,按照设计要求,根据当地季节、土质条件,采用适宜的植物种子及其种子配比进行喷播。

d. 覆盖无纺布,起到保墒、控温作用。

e. 安装养护系统,包括管道和自动喷灌系统。

f. 强制性养护,喷播结束后头两个月内,进行日常浇水工作。

3. 施工机械及设备安全操作:(1)操作人员应熟悉所操作机械及设备的安全性能和操作规程。

(2)机械及设备在启动前,应检查各部件是否完好,确认安全后方可启动。

(3)操作过程中,应注意机械及设备的运行状态,发现异常情况应立即停车检查。

(4)严禁机械及设备超负荷运行,严禁操作人员酒后、疲劳操作。

4. 人员安全:(1)施工人员应遵守施工现场的安全规定,服从现场管理人员的指挥。

(2)施工人员应保持通讯畅通,遇紧急情况及时报告。

(3)施工人员应定期进行安全教育培训,提高安全意识。

四、安全责任1. 施工单位应建立健全安全管理制度,明确各级人员的安全责任。

2. 施工现场管理人员应负责施工现场的安全监督和管理工作。

3. 施工人员应严格遵守安全操作规程,确保自身和他人的安全。

五、交底时间本安全技术交底自签字之日起生效,交底时间为:年月日。

六、签字确认施工单位(盖章):____________________项目负责人:____________________施工人员:____________________备注:请全体施工人员认真学习并严格遵守本安全技术交底内容,确保边坡绿化施工安全。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
8.必须建立严格的操作规章制度,严禁施工人员跨工种操作,各类机械操作人员必须持证上岗;

四、相关技术指标
绿化基材技术指标
项目
指标
有机质(%)
≥32.0
腐殖质(%)
≥10.0
氮、磷、钾(N+P2O5+K2)ቤተ መጻሕፍቲ ባይዱ%)
≥4.0
水分(游离水)(%)
≥30.0
吸水倍率(m/m)
≥6.0
水稳性指数(%)
≥60.0
4.高边坡施工应设置安全防护(脚手架、安全网及安全绳),严禁上、下交叉作业。边坡上方有人工作时,边坡下方不准有人停留或通行;
5.施工中要设专人观察,严防塌方。遇有大雨、六级(含六级)以上大风等恶劣天气时,应停止作业;
6.材料的堆放必须整齐有序,不得占用施工临时通道及影响正常施工;
7.机械操作人员在作业时,必须听从指挥信号,不得私自离开工作岗位。并随时检查机械运转情况,发现异常情况应立即检查排除;
四、安全生产及环保
1.现场施工人员须戴防尘口罩,严禁穿硬底、带钉、易滑、高跟、拖鞋或赤脚进入施工现场;
2.高边坡施工人员必须戴好安全帽,系好安全带,绑挂安全带的绳索应牢固地拴在可靠的安全桩上,绳索应垂直;
3.施工机械作业时,除按规范操作外并应按事先设计的行走路线进行,其工作位置应平坦稳固,并应有专人指挥,指挥人员不得进入机械作业范围内;
(3) 坡面采用挂网植被支护,绿化基材厚度120mm,钢网采用φ2.6,网目尺寸80*120mm的机编镀锌铁丝网;
(4)坡面护面每隔20m断开,预留伸缩缝,内填沥青麻丝;
(5)镀锌铁丝网之间要重叠搭接,搭接宽度10cm;
(6)草籽及乔木的种植和生长环境及栽植季节应因地因时选择,应做小型实验以确定基材的配比和各项施工参数,喷播施工后应及时养护,植被成活率不得小于90%,;
二、施工方案
1、施工工艺流程
施工准备→测量定位→清除危岩→锚杆钻孔→安装锚杆→灌注砂浆→挂设铁丝网→→喷播植草→洒水养护→工程验收
2、施工要求:
(1)施工前对坡面进行清理,清理时必须自上而下进行,清除表层浮土后整平并适当拍实;
(2)锚杆钻孔直径为110mm,锚杆采用全粘结锚杆,杆体材料为Ⅱ级φ20螺纹钢,入射角为20°,灌注M30水泥砂浆,锚杆长度详见工程勘察院边坡支护设计图;
(7) 未尽事宜请按照工程勘察院边坡支护设计图实行,如有变更另行通知。
三.施工注意事项
1、植被施工,铺、种植被后,应适时进行洒水、施肥等养护管理,养护用水应不含油、酸、碱、盐等有碍草木生长的成分,直到植被成活,并达到植草成坪;
2、种草施工,草籽应撒布均匀,同时做好保护措施;
3.喷播植草混合料的配合比(植生土、土壤稳定剂、保水剂、肥料、混合草籽、水等)应根据边坡坡度、地质情况和当地气候条件确定,混合草籽用量每1000㎡不得少于25Kg;
PH值
5.5-7.0
细度(<5mm)(%)
≥75.0
交底人
接收人
技术负责人
施工员、质检员
交底时间
工程技术交底记录
施工单位:中铁二十五局第三工程有限公司
工程名称
林城东路延伸段
施工时间
2015.07.28
桩号及部位
K1+890-K2+348.588两侧
工程项目
挂网植被边坡支护工程

一、工程概况:
贵阳市金阳新区林城东路延伸段,起点接林城东路与贵阳至遵义城市带主干道的相交处,终点与站西路相交,两侧边坡落差较大地质复杂,其中k1+890-k2+040左幅边坡为岩质边坡,k2+040-k2+100左幅边坡为土质边坡,k2+100-k2+200左幅边坡为混合边坡,坡高区间为6米-24米,k1+890-k2+000右幅边坡为岩质边坡,坡高区间为8米-35米,k2+000-k2+100、k2+180-k2+348.588右幅边坡为土质边坡,坡高区间为15米-25米,以上段落均采取挂网植被支护方式支护边坡。
4.喷水养护时应注意控制好喷头与坡面的距离和移动速度,保证无高压射流水冲击坡面形成径流,冲走种植基及种子,影响发芽,同时避免在强烈的阳光下进行喷水养护;
5.养护中应严禁直接踩踏喷射基材坡面,并加强看护,避免牲畜及人为破坏;
6.镀锌铁丝网铺网时应使其尽量与坡面贴附密实;防止悬空。并应使网保持平整,不产生折皱;
