Ⅴ级围岩三台阶法施工作业指导书
台阶法(三台阶法)开挖施工工艺
- 23 -人、材、机准备施工准备 爆破设计施工测量 起爆(中)下台阶装药上台阶装药通 风出 碴初期支护量测台阶法(三台阶法)开挖施工工艺台阶开挖是先开挖断面的上半部分,待开挖至一定长度后同时开挖(中)下部分,上(中)、下部分同时并进的施工工艺。
在Ⅲ~Ⅳ级围岩铁路客运单线、双线隧道施工时一般采用台阶法,V 级围岩隧道在采用了有效的措施(如超前预注浆加固围岩)后亦可采用台阶法开挖。
一、 作业内容施工测量、地质预报、钻孔、装药、起爆、通风、出渣、初期支护、量测。
二、工艺流程图(见图 2.3.2-1)图 2.3.2-1 台阶法开挖施工工艺流程框图三、 工序步骤及标准(一)施工准备参见全断面施工。
(二)台阶法开挖施工程序施工测量→钻眼→装药→起爆、通风→初喷→出渣→设置锚杆、挂网→立架→复喷→下一循环。
(三)台阶法开挖施工步序示意图见图 2.3.2-2。
超前地质预报 (中)下台阶钻孔 上台阶人工钻孔- 24 -台阶法开挖支护断面示意图a.上部采用人工打眼,下部利用作 业台架人工打眼。
b.上、下部同时起爆, 通风后,初喷砼;c.挖掘机、装载机配合自卸 汽车出碴,进入下一循环。
图2.3.2-2 台阶法开挖施工方法示意图(四)施工要点1. 台阶长度应根据隧道断面跨度、围岩地质条件、初期支护形成闭合断面的时间要求、上部施工所需空间大小等因素来确定,台阶长度宜为 3~5m 左右,当拱部围岩条件发生较大变化时, 可适当延长或缩短台阶长度,如围岩较差,台阶长度可缩短为。
如采用三级台阶法,第一个台阶高度一般为2.5m 。
2. 上台阶的底部位置应根据地质情况确定,一般情况下,可在起拱线附近。
3. 上台阶使用钢架时,可采用扩大拱脚和施作锁脚锚管等措施,防止拱部下沉变形。
4. 下台阶应在喷射混凝土达到设计强度的 70%以上后开挖。
下台阶一次开挖长度不宜超过2 榀拱架间距。
当岩体不稳定时,应合理缩短进尺,先施工边墙初期支护,后开挖中间土体,左右错开或先拉中槽后挖边墙,并及时施工仰拱。
三台阶施工方案

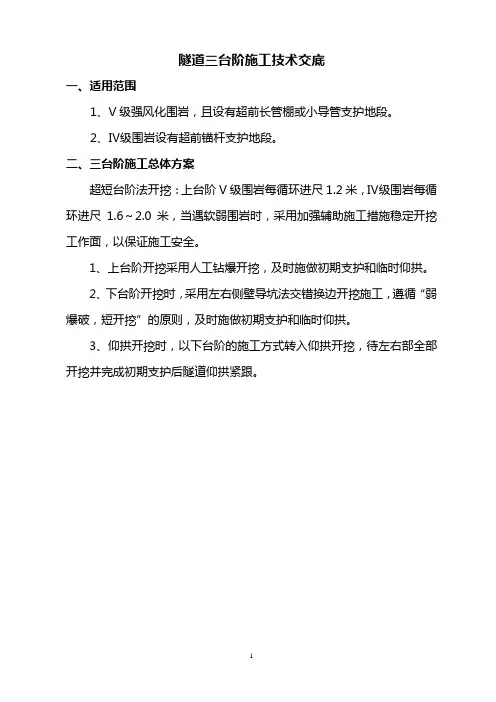

隧道三台阶施工技术交底一、适用范围1、V级强风化围岩,且设有超前长管棚或小导管支护地段。
2、Ⅳ级围岩设有超前锚杆支护地段。
二、三台阶施工总体方案超短台阶法开挖:上台阶V级围岩每循环进尺1.2米,Ⅳ级围岩每循环进尺1.6~2.0米,当遇软弱围岩时,采用加强辅助施工措施稳定开挖工作面,以保证施工安全。
1、上台阶开挖采用人工钻爆开挖,及时施做初期支护和临时仰拱。
2、下台阶开挖时,采用左右侧壁导坑法交错换边开挖施工,遵循“弱爆破,短开挖”的原则,及时施做初期支护和临时仰拱。
3、仰拱开挖时,以下台阶的施工方式转入仰拱开挖,待左右部全部开挖并完成初期支护后隧道仰拱紧跟。
三、三台阶施工工艺框图四、三台阶法施工安全稳定情况分析及加强措施1、通过对隧道围岩力学特性分析,台阶法开挖隧道围岩应力集中部位主要出现在各开挖面附近,尤其在各转角附近。
开挖线附近隧道围岩各主应力基本呈压应力状态,隧道围岩受力条件较好。
2、隧道拱顶和仰拱是围岩位移比较突出的部位。
3、拱部开挖和下半部左(或右)半幅开挖是台阶法施工的关键。
施工过程中着重加固的范围为:左右拱腰以上45度范围和边脚墙以下45度范围为围岩应力松弛带。
针对以上围岩力学特性,采取如下加强措施:A、锁脚小导管由原设计3根,加强为4根;B、对于V级围岩左右拱腰以上45度范围围岩应力松弛带,每循环增加4根中空锚杆;本标段隧道Ⅴ级围岩、Ⅳ级围岩浅埋段、Ⅳ级围岩地下水发育段采用φ42mm的热压无缝钢花管制作的小导管超前支护,配合格栅(型钢)钢架使用,小导管环向间距40cm,Ⅴ级围岩小导管每根长3.5m,纵向每2.4m 设置一环,Ⅳ级围岩每根长4.2m,纵向每3.0m设置一环;沿隧道开挖轮廓线(在拱顶140度的范围内布设)环向布置并向外倾斜,其外插角一般为3~5度,但在施工时可根据实际情况作适当调整,但外插角不应大于10度;注浆压力为0.5~1.0MPa,纵向前后相邻排导管搭接水平投影长度不小于1.0m;导管钻φ8mm注浆孔,间距15cm,呈梅花形布置,前端加工成锥形,尾部长度不小于30cm作为不钻孔的止浆段。
隧道开挖(台阶.三台阶.三台阶临时仰拱法)施工作业指导书最新版
隧道开挖(台阶.三台阶.三台阶临时仰拱法)施工作业指导书最新版广大铁路扩能改造工程站前一标隧道工程隧道开挖施工作业指导书单位:汇编:审核:批准:中铁八局集团葛世康林凡科付伟庆隧道正洞工程施工作业指导书(台阶法、三台阶法、三台阶临时供法)1. 适用范围适用于改建铁路广大线扩能改造工程站前一标所有隧道正洞工程的开挖施工。
2. 作业准备 2.1内业准备开工前,组织技术人员认真学习实施性施工组织设计;熟悉、审核图纸,复核设计坐标及高程,保证图纸的正确性;澄清相关技术问题,熟悉相关规范和技术标准。
制定施工安全保证措施,提出应急预案。
对施工人员进行书面技术交底,并对施工人员进行上岗前技术培训,关键作业人员考核合格后持证上岗。
2.2外业准备及技术准备(1)测量人员进行施工放样,放出线路中桩,测绘洞身横断面图与设计比较。
(2)挖掘机、装载机、空压机、钻机、运输车辆进场并进行保养。
(3)防护材料进场。
(4)混凝土拌合站安装完毕并经调试合格。
2.3 技术准备(1)导线复测完毕,成果可用。
(2)砂、石、料、钢材、水泥等原材料试验完成,混凝土配合比设计完成并经监理审批。
(3)分项开工报告已批复。
3. 技术要求隧道施工应坚持“弱爆破、短进尺、强支护、早封闭、勤量测”的原则,开挖方式采用弱爆破,爆破时严格控制炮眼深度及装药量,严格控制超欠挖。
并按有关规范及标准图的要求,进行监控量测,及时反馈结果,分析洞身结构的稳定,为支护参数的调整、灌筑二次衬砌的时机提供依据。
4. 施工程序与工艺流程 4.1台阶法4.1.1 台阶法施工工艺流程台阶法施工工艺流程见图。
图1 台阶法施工工艺流程图4.1.2台阶法施工工序说明本工序适用于IV 级围岩(1)在上一循环的超前支护防护下,爆破开挖1部台阶, 施作1部台阶周边的初期支护:初喷混凝土,架立钢架(设锁脚锚杆),铺设钢筋网,并钻设径向锚杆后复喷混凝土至设计厚度。
(2)上台阶施工至适当距离后,爆破开挖2部台阶,施作台阶周边的初期支护:初喷混凝土,架立钢架(设锁脚锚杆),铺设钢筋网,并钻设径向锚杆后复喷混凝土至设计厚度。
三台阶七步开挖工法作业指导书.doc
三台阶七步开挖工法作业指导书中铁十三局集团有限公司施工过程控制标准化管理手册(隧道分册)三台阶七步开挖施工作业指导书编制:审核:批准:目录1•编制冃的 (1)2•编制依据 (1)3•适用范围 (1)4•作业准备 (1)4.1技术准备 (1)4.2外业准备 (1)5•技术要求 (1)5.1基本要求 (1)6•劳动力组织 (2)6.1劳动力组织方式 (2)6.2人员配置 (2)7•主要施工机具、设备 (2)8•施工工艺流程 (2)9•施工作业方法 (3)10.质量控制耍点 (3)10.1施工质量控制要点 (3)10.2施工质量验收标准 (4)□•安全耍求 (4)12•常见问题及处理方法 (4)12.1局部区域易出现超挖现象 (4)12.2拱顶剥落及两侧拱脚处少量滑塌 (4)13. 估算指标 (4)三台阶七步开挖施工作业指导书隧道分册三台阶七步开挖施工作业指导书1编制目的明确隧道三台阶七步开挖法施工作业的工艺流程、操作要点和相应的工艺、质量标准,以指导、规范隧道洞身开挖施工作业。
2•编制依据2.1国家现行设计规范、施工规范、安全规程、验收标准和有关规定。
2.2相关设计文件。
2.3承发包合同,招投标文件、协议、纪要。
2.4现场调查的相关资料。
3•适用范围适用于新建铁路、公路隧道V级软弱围岩开挖施工。
4•作业准备4.1技术准备4.1.1开工前组织技术人员认真审核施工设计图纸和相关的设计文件, 澄清有关技术问题。
熟悉规范和技术标准;组织编制实施性施工组织设计并进行学习;制定施工安全保证措施;评估潜在风险,提出应急预案。
4.1.2在隧道开挖过程中,使用各种量测仪器和传感器对围岩与支护结构的工作状态进行测量,掌握隧道围岩与支护结构的工作状况和安全信,忖、O O4.1.3对施工人员进行技术交底,对施工人员进行上岗前的技术培训,考核合格后持证上岗。
4.2外业准备4.2.1在隧道开挖过程中,使用各种量测仪器和传感器对围岩与支护结构的工作状态进行测量,掌握隧道围岩与支护结构的工作状况和安全信息。
3台阶法开挖作业指导书
新建蒙西至华中地区铁路煤运通道工程MHTJ-32标段隧道工程编号:MHTLSZ-003 台阶法开挖施工作业指导书单位:中铁二十四局集团有限公司MHTJ-32标段项目经理部编制:审核:批准:2015年10月25日发布2015年10月26日实施ﻬ目录1、适用范围ﻩ错误!未定义书签。
2、作业准备ﻩ错误!未定义书签。
3、技术要求 ............................. 错误!未定义书签。
4、施工程序与工艺流程ﻩ错误!未定义书签。
5、施工要求ﻩ错误!未定义书签。
6、劳动组织ﻩ错误!未定义书签。
7、材料要求ﻩ错误!未定义书签。
8、机具设备配置 ....................... 错误!未定义书签。
9、质量控制及检验ﻩ错误!未定义书签。
10、安全及环保要求ﻩ错误!未定义书签。
1、适用范围适用于蒙华铁路MHTJ-32标段隧道工程.2、作业准备2、1内业技术准备在开工前组织技术人员认真学习实施性施工组织设计,阅读、审核施工图纸,熟悉以下规范、标准、条例:《铁路隧道工程施工技术指南》(TZ204-2008)《铁路隧道工程施工质量验收标准》(TB10417—2003)《爆破安全规程》(GB6722—2014)《民用爆炸物品安全管理条例》施工前,对作业人员进行技术培训与安全教育,考核合格后持证上岗。
制定施工安全保证措施及应急预案。
收集隧道工程地质、水文地质、开挖断面尺寸、围岩级别、开挖方式、开挖进尺、不良地质条件等信息.2、2外业技术准备由班组长确认人员、材料、设备机具、作业环境满足施工需求。
检查机具设备与风、水、电等管线路,并试运转。
3、技术要求(1)施工前做好超前地质预报。
(2)钻爆施工前要根据技术交底明确炮眼(掏槽眼、辅助眼、周边眼)得布置、数目、深度与角度、钻爆器材、装药量与装药结构、起爆方式与起爆顺序,钻眼机具与钻眼要求等.(3)隧道开挖施工中,控制并确认各项作业按规定程序图4、2 石质地段台阶法开挖工艺流程图5、施工要求5、1施工准备(1)经超前地质预报、监控量测确认安全。
隧道三台阶七步开挖法作业指导书1
隧道三台阶七步开挖法作业指导书一、总则1、三台阶七步开挖法(以下简称“三台阶七步开挖法)是以弧形导坑开挖留核心土为基本模式,分上、中、下三台阶七个开挖面,各部位的开挖与支护沿隧道纵向错开,平行推进的隧道施工方法。
2、三台阶七步开挖法适用于开挖断面为100~180㎡,是根据以往大断面隧道施工的经验确定的。
该方法适用Ⅳ、Ⅴ级围岩,地质主要有砂岩、砂岩夹泥岩等;不适用条件有围岩地质为流塑状态、洞口浅埋偏压段(但经过反压处理或施做超前大管棚后可采用)。
3、三台阶七步开挖法具有下列技术特点:(1)施工空间大,方便机械化施工,可以多作业面平行作业。
部分软岩或土质地段可以采用挖掘机直接开挖,工效较高。
(2)在地质条件发生变化时,便于灵活、及时地转换施工工序,调整施工方法。
(3)三台阶七步开挖法规避了侧壁导坑法、中隔壁法及交叉中隔壁法等需要拆除临时支护及受力转换造成不安全的因素,及时调整闭合时间,方便机械化施工,利于施工工序转换。
适应不同跨度和多种断面形式,初期支护工序操作便捷。
(4)在台阶法开挖的基础上,预留核心土,左右错开开挖,利于开挖工作面稳定。
(5)当围岩变形较大或突变时,在保证安全和满足净空要求的前提下,可尽快调整闭合时间。
二、施工准备1、在采用三台阶七步开挖法施工前,查阅大量设计文件和资料,结合三台阶七步开挖法的特点,按照隧道的规模和工期要求,有针对性地编制实施性施工组织设计和施工作业指导书,并进行详细的施工技术交底,对作业人员进行岗前培训和安全教育,从事特殊工种的作业人员持证上岗。
2、根据施工进度要求,施工机械、人员分期、分批组织上场。
针对大断面隧道的特点,人员和施工机械配套如下表:根据隧道施工情况分析,单作业面施工作业人员配备见表3.2.1,并可根据施工现场情况及时调整。
三、施工工艺1、施工工艺流程三台阶七步开挖法可分为以下主要步骤:(1)上部弧形导坑环向开挖,施作拱部初期支护;(2)中、下台阶左右错开开挖,施作墙部初期支护;(3)中心预留核心土开挖,隧底开挖,施作隧底初期支护。
三台阶法、台阶法施工作业指导书
台阶法、三台阶法开挖作业指导书1、目的指导隧道开挖施工作业。
2、适用条件及范围本作业指导书适用于******三标段隧道开挖施工.三台阶法适用于Ⅳ、Ⅴ级围岩,台阶法适用于Ⅲ级、Ⅳ级围岩。
3、施工准备3.1、施工测量放样:开挖前将控制开挖的中线、水平引至开挖部位掌子面,确定开挖轮廓。
根据钻爆设计布置好炮眼.3。
2、钻爆设计:岩石隧道开挖前,根据工程地质条件、开挖断面、开挖方法、掘进循环进尺、钻眼机具和爆破材料等进行钻爆设计。
其内容为:炮眼的布置、数目、深度和角度,装药量和装药结构,起爆方法和爆破顺序,凿岩机的台数安排等。
设计图包括:炮眼布置图、周边眼装药结构图、钻爆参数表.3.3、根据施工设计图及定型图绘制开挖施工草图.施工草图上的中线、水平控制桩与现场放样桩点相对应。
隧道施工为避免侵限,一般需将净空放大5cm,所以在绘制开挖草图时也将开挖轮廓尺寸放大5cm(底部不再放大).而且还要根据实际,结合规范要求,预留初期支护变形量5~8cm,即开挖轮廓线还要放大5~8 cm。
3。
4、开挖作业照明安装,钻眼机具到位,高压风水管的连接。
3。
5、做好洞内、外排水系统,保证排水畅通。
3。
6、规划弃碴场位置,布设出碴路线,出碴设备准备。
4、开挖4。
1、工艺原理及特点4。
1。
1、台阶法台阶法适用于双线隧道Ⅲ级、Ⅳ级围岩 ;施工时先开挖上半断面,待开挖到一定长度后再同时开挖下半断面,形成上、下断面同时并进的施工方法。
将隧道断面分上下台阶开挖,爆破施工分两次进行,可以减小爆破对围岩的扰动,保护围岩,上半断面开挖后为下半断面的开挖创造临空面,降低炸药消耗,同时两台阶开挖可减小隧道开挖后的空间效应,初期支护能尽早施工,可充分发挥围岩的自稳、自承能力,获得安全的地下空间。
4。
1。
2、三台阶法三台阶法适用于本区段隧道Ⅳ、Ⅴ级围岩。
将隧道分成三部分开挖,施工时先开挖上台阶,待开挖到一定长度后再同时开挖中台阶及下台阶,形成上、中、下三台阶同时并进的施工方法.将隧道断面分上中下台阶开挖,爆破施工分三次进行,可以减小爆破对围岩的扰动,保护围岩,上台阶开挖后中下台阶的开挖创造临空面,降低炸药消耗,同时三台阶开挖可减小隧道开挖后的空间效应,初期支护能尽早施工,可充分发挥围岩的自稳、自承能力,获得安全的地下空间。
12-15 隧道洞身三台阶开挖作业指导书
隧道洞身三台阶开挖作业指导书1.编制依据《铁路隧道工程施工技术指南》TZ204-2008《铁路隧道工程施工质量验收标准》TB10417-2003《铁路隧道工程施工安全技术规程》TB10304-2009《双线隧道辅助施工措施及施工工法参考图》(蒙华浩三段施隧参11)2.适用范围适用于蒙华铁路MHTJ-4标段一工区隧道的Ⅳ级围岩开挖施工。
3.施工程序与工艺流程3.1施工顺序上台阶开挖→支护→中台阶开挖→支护→下台阶开挖→支护→仰拱、填充→拱墙衬砌。
3.2工艺流程上台阶每循环开挖进尺Ⅳ级围岩不应大于2榀钢架间距,边墙开挖每循环开挖进尺不得大于2榀钢架间距,仰拱开挖每循环进尺不得大于3m。
开挖时钢架两侧脚部应预留部分土体,人工开挖。
黄土Ⅳ级围岩地段采用人工配合机械开挖,必要时预留核心土,下半断面左右两侧错开。
三台阶法施工工序流程图(石质)、三台阶法工序横断面图、三台阶法施工工序纵断面图如下。
4.施工要求隧道施工应坚持“弱爆破、管超前、短进尺、强支护、早封闭、勤量测”的原则。
隧道爆破前进行炮眼布置试验,多钻孔、少放药,确定最佳炮眼布置方案。
超前支护与钢架连接牢固,形成棚架效应。
锁脚锚管斜向下45°钻设,严禁水平钻设,锁脚锚管应与格栅通过U型筋施工准备地质预报、测量、量测钻爆设计布置炮眼台车(台架)就位调整钻爆参数上部断面钻眼下部断面钻眼装药、爆破通风排烟、排险初喷混凝土、锚杆、出渣开挖质量检查地质素描初期支护超前支护仰拱、拱墙复合衬砌施工结束不合格三台阶法施工工序流程图中部断面钻眼三台阶法工序横断面示意图三台阶法施工工序纵断面图焊接连接成整体。
开挖时格栅钢架两侧脚部应预留部分土体人工开挖,确保格栅钢架坐落在稳定地层上,防止两侧脚部悬空。
必要时增设临时垫板。
上台阶每循环开挖进尺Ⅳ级围岩不应大于2榀钢架间距,边墙开挖每循环开挖进尺不得大于2榀钢架间距,仰拱开挖每循环进尺不得大于3m。
黄土地段,拱部超前支护完成后,环向开挖上台阶弧形导坑,预留核心土长度宜为3~5m。
2.三台阶临时仰拱法施工作业指导书
三台阶临时仰拱法作业指导书1.适用范围本方法适用于XXXXXXX隧道具备一定自稳能力的Ⅴ级围岩地段,从上而下分三个台阶开挖,各台阶成环受力。
主要段落见下表1-1。
表1-1 XXXXXXX隧道三台阶临时仰拱法施工段措施表2.作业准备(1)编制施工工艺设计、工序质量控制设计和现场技术交底、安全交底;(2)确定弃砟场的位置和范围;汽车运输道路的引入和其他运输设施的布置;(3)配置钢架加工及试拼设备,准备钢架加工车间及贮存棚(5)做好施工材料准备。
(4)做好施工用风、用水和用电设施布置。
1)施工用风①空压机功率要求隧道施工用风应采用固定或移动空压机供风空压机最大功率应满足同时工作的各种风动机具的最大用风量和足够风压的要求。
②空压机位置要求固定式空压机站应设置在洞口附近,并靠近变电站。
空压机站应有具体的防水、降温和保温设施。
③风管的安装和使用A.高压风管及接头装置的材质必须符合相关标准规定;B.高压风管应敷设平顺,接头严密,不漏风;C.在洞外地段,当风管长度大于100m以内和温度变化较大时宜安装伸缩器,靠近空压机150m以内,风管的法兰盘接头宜用石棉衬垫;D.长度大于1000m时,应在高压风管最低处设置油水分离器,定时放出管中的积油和水;E.洞内高压风管应敷设在电缆电线相对应的一侧,风管的前端至开挖面距离宜保持30~40m,并用分风器(可自制)连接高压软风管;F.各种闸阀在安装前应拆开清洗,阀门应进行水压强度试验,合格后方可使用;G.高压风管在安装前应进行检查,当有裂纹、创伤、凹陷等现象不得使用,管内不得保留有残余物和其他脏物;H.高压风管使用应有专人负责检查、养护。
2)施工用水①隧道施工供水方案的选择及设备的配置A.水源的水量应能够满足工程和生活用水的需要。
有高山自然水源时,应蓄水利用。
水池高度应通过计算,并能满足洞内最大水压的要求;B.水池的容量应计算并有一定的储备量,满足洞内外集中用水的需要;C.采用机械抽水站供水时,应有备用的抽水机;D.工程和生活用水使用前必须经过水质鉴定。
SDZY02三台阶法开挖作业指导书
三台阶法开挖作业指导书
编号:MHTJ-8-SDZY02
一.适用范围
适用本标段所有隧道Ⅳ~Ⅴ级围岩开挖。
二.施工方法
1.钻孔:根据开挖轮廓线布眼钻孔,不得钻残孔,必要时可适当调整孔位,调整范围不超过5倍炮孔直径。
2.清孔、验孔:将吹管插入孔内,利用高压风将杂物吹出,检验合格方可装药。
3.装药:自上而下进行装药。
在眼底装入水袋,然后连续装药,孔口段装入水袋后用炮泥堵塞密实。
4.网路连接:将规定数目导爆管捆成束,由工作面向爆点逐段进行连接。
5.起爆:所有人员撤离至距离掌子面不小于300m处,两人负责起爆,一人操作,一人监督。
6.找顶:利用挖机配合人工对爆破完毕的岩面进行找顶。
三.
四.注意事项
1.爆破后必须经过15分钟通风排烟后,检查人员方可进入工作面,确认无危险后其他人员才可进入工作面。
2.开挖爆破时装药与钻孔不得平行作业。
3.开挖两工作面接近贯通时,两端应加强联系与统一指挥。
4.落实爆破物品登记制度,爆破物品及各类爆破器材领用实行专人负责制。
未使用完的爆破物品必须退库处理,严禁施工人员私藏爆破物品。
5.严禁在残眼内钻孔。
三台阶法、台阶法施工作业指导书
台阶法、三台阶法开挖作业指导书1、目的指导隧道开挖施工作业。
2、适用条件及围本作业指导书适用于******三标段隧道开挖施工。
三台阶法适用于Ⅳ、Ⅴ级围岩,台阶法适用于Ⅲ级、Ⅳ级围岩。
3、施工准备3.1、施工测量放样:开挖前将控制开挖的中线、水平引至开挖部位掌子面,确定开挖轮廓。
根据钻爆设计布置好炮眼。
3.2、钻爆设计:岩石隧道开挖前,根据工程地质条件、开挖断面、开挖方法、掘进循环进尺、钻眼机具和爆破材料等进行钻爆设计。
其容为:炮眼的布置、数目、深度和角度,装药量和装药结构,起爆方法和爆破顺序,凿岩机的台数安排等。
设计图包括:炮眼布置图、周边眼装药结构图、钻爆参数表。
3.3、根据施工设计图及定型图绘制开挖施工草图。
施工草图上的中线、水平控制桩与现场放样桩点相对应。
隧道施工为避免侵限,一般需将净空放大5cm,所以在绘制开挖草图时也将开挖轮廓尺寸放大5cm(底部不再放大)。
而且还要根据实际,结合规要求,预留初期支护变形量5~8cm,即开挖轮廓线还要放大5~8 cm。
3.4、开挖作业照明安装,钻眼机具到位,高压风水管的连接。
3.5、做好洞、外排水系统,保证排水畅通。
3.6、规划弃碴场位置,布设出碴路线,出碴设备准备。
4、开挖4.1、工艺原理及特点4.1.1、台阶法台阶法适用于双线隧道Ⅲ级、Ⅳ级围岩;施工时先开挖上半断面,待开挖到一定长度后再同时开挖下半断面,形成上、下断面同时并进的施工方法。
将隧道断面分上下台阶开挖,爆破施工分两次进行,可以减小爆破对围岩的扰动,保护围岩,上半断面开挖后为下半断面的开挖创造临空面,降低炸药消耗,同时两台阶开挖可减小隧道开挖后的空间效应,初期支护能尽早施工,可充分发挥围岩的自稳、自承能力,获得安全的地下空间。
4.1.2、三台阶法三台阶法适用于本区段隧道Ⅳ、Ⅴ级围岩。
将隧道分成三部分开挖,施工时先开挖上台阶,待开挖到一定长度后再同时开挖中台阶及下台阶,形成上、中、下三台阶同时并进的施工方法。
隧道三台阶施工作业指导书
隧道三台阶施工作业指导书1适用范围适用于阳安二线站前工程YAZQ-6标隧道工程开挖断面为45~150m2,具备一定自稳条件的Ⅳ、Ⅴ级围岩地段隧道的施工。
2作业准备2.1内业准备作业指导书编制后,应在开工前组织技术人员认真学习实施性施工组织设计,阅读、审核施工图纸,澄清有关技术问题,熟悉规范和技术标准。
制定施工安全保证措施,提出应急预案。
对施工人员进行技术交底,对参加施工人员进行上岗前技术培训,考试合格后持证上岗。
2.2外业准备施工作业层中所涉及的各种技术数据收集。
修建生活房屋,配齐生活、办公设施,满足主要管理、技术人员进场生活、办公需要。
3 技术要求3.1开挖轮廓线形状和断面尺寸应符合设计要求。
3.2通过爆破试验,选择合理的钻爆参数。
3.3施工过程中应把监控量测、地质预报纳入工序中。
4工艺流程与施工工序4.1三台阶七步开挖法工艺流程三台阶七步开挖法施工工艺流程见图1。
4.2三台阶七步开挖法施工工序三台阶七步开挖法开挖步骤见图2,开挖透视图见图3所示。
第1步,上部弧形导坑开挖:在拱部超前支护后进行,环向开挖上部弧形导坑,预留核心土,核心土长度宜为3~5m,宽度宜为隧道开挖宽度的1/3~1/2。
第2、3步,左、右侧中台阶开挖:开挖高度一般为3~3.5m,左、右侧台阶错开2~3m。
第4、5步,左、右侧下台阶开挖:开挖高度一般为3~3.5m,左、右侧台阶错开2~3m。
第6步,上、中、下台阶开挖核心土:各台阶分别开挖预留的核心土,开挖进尺与各台阶循环进尺相一致。
第1~6步同时施工,开挖循环进尺应根据初期支护钢架间距确定,最大不得超过1.5m,开挖后立即初喷3~5cm混凝土。
第7步,隧底开挖:每循环开挖长度宜为6~7m,开挖后及时施作仰拱初期支护,浇筑仰拱和填充。
图1三台阶七步开挖法施工工艺流程图2开挖步骤图111234576-16-26-33m~5m2~3m 2~3m2~3m 2~3m4m~6m166623457核心土7542116-234m~6m30~40m2~3m2~3m 2~3m 2~3m 3m~5m 仰拱填充仰拱初期支护6-36-115~25m 栈桥h 1h 2h 3H注:1、上台阶开挖高度不小于上台阶开挖跨度的0.3倍,一般为3.0~4.0m。
隧道开挖(V级围岩)作业指导书
沪昆客专长昆湖南段CKTJ-Ⅱ标段隧道工程编号:SDGC-03 隧道开挖(V级围岩)作业指导书单位:编制:审核:批准:2010年11月25日发布 2010年11月25日实施目录1、实用范围 (3)2、作业准备 (3)3、技术要求 (3)4、施工程序与工艺流程 (4)5、施工质量控制要求 (6)6、劳动组织 (8)7、材料要求 (9)8、设备机具配置 (9)9、质量控制及检验 (10)9.1主控项目 (10)9.2一般项目 (11)10.1安全要求 (11)10.2环保要求 (12)隧道开挖(V级围岩)作业指导书1、实用范围适用于新建长沙至昆明铁路客运专线湖南段CKTJ-2标第一项目分部隧道洞身V级围岩开挖施工。
2、作业准备2.1内业技术准备开挖施工前,组织技术人员认真学习实施性施工组织设计,审核施工图纸,熟悉隧道施工方法,学习规范和技术准备。
做好隧道风险评估,制定施工安全保证措施及应急预案。
对施工人员进行技术安全交底,告知安全风险以及在过程中需要采取的应急措施。
对参加施工人员进行上岗前技术、安全培训,考核合格后持证上岗。
2.2外业技术准备2.2.1在隧道口布设施工控制测量桩,对隧道开挖的中线坐标、高程进行复核、确保测量精度。
2.2.2做好地质超前预报,结合围岩、支护的变形监测,对围岩状况进行分析,及时调正开挖、支护参数。
2.2.3做好洞口大临的布置设计,检查高压风、水、电管路畅通,接头完好。
施工机具、设备配套齐全,性能符合施工要求。
弃渣方案经济、环保,安全措施确实可行。
3、技术要求3.1隧道开挖中线、高程误差,开挖轮廓满足设计和规范要求。
3.2结合实际爆破效果调整光爆设计参数,使炮眼痕迹保存率符合规范要求。
3.3隧道开挖严格控制超欠挖,隧道允许超欠挖值见下表。
隧道允许超欠挖值(cm)4、施工程序与工艺流程4.1 根据设计,V级围岩采用三台阶临时仰拱法和三台阶七步法两种施工方法(各里程具体开挖方法见施工设计图)。
三台阶法施工作业指导书
目录1.适用条件、范围 (1)2.作业准备 (1)3.技术要求 (1)4.施工程序与工艺流程 (1)5.施工要求 (13)6.劳动组织 (14)7.材料要求 (14)8.设备机具配置 (15)9.质量控制及检测 (15)10.安全及环保要求 (17)三台阶法施工作业指导书1.适用条件、范围本作业指导书适用于新建怀邵衡铁路三台阶法、三台阶临时仰拱法开挖隧道洞身。
2.作业准备2.1内业准备(1)熟悉隧道设计图纸,澄清有关技术问题。
(2)熟悉《铁路隧道工程施工质量验收标准》(TB10417-2003)、《新建时速200公里客货共线铁路工程施工质量验收暂行标准》(铁建设[2004]8号)、《铁路混凝土施工质量验收标准》(TB10424-2010)、《铁路隧道工程施工技术指南》(TZ204-2008)等规范和技术标准。
(3)对施工人员进行三台阶法、三台阶临时仰拱法开挖技术交底。
(4)对参加施工人员进行上岗前技术培训,考核合格后持证上岗。
2.2外业准备(1)施工机械进场到位、人员配置满足施工需要;(2)测量人员进行施工放样,测绘洞身横断面图与设计比较;(3)砂石料、钢材、水泥等原材料试验完成,配合比设计完成并经监理审批;(4)混凝土拌和站安装完毕并经调试,按规定程序验收通过。
3.技术要求隧道施工应坚持“弱爆破、短进尺、强支护、早封闭、勤量测”的原则,开挖方式采用弱爆破,爆破时严格控制炮眼深度及装药量,严格控制超欠挖。
并按有关规范及标准图的要求,进行监控量测,及时反馈结果,分析洞身结构的稳定性,为支护参数的调整、开挖工法的转换提供依据。
4.施工程序与工艺流程4.1三台阶法12图1 三台阶法施工工艺流程三台阶法是将隧道分成上中下三部分开挖,施工时先开挖上台阶,待开挖到一定长度后再同时开挖中台阶及下台阶,形成上、中、下三台阶同时并进的方法。
将隧道断面分上、中、下台阶开挖,爆破施工分三次进行,可以减小爆破对围岩的扰动,保护围岩,上台阶开挖后,为中、下台阶创造临空面,降低炸药消耗,同时三台阶开挖可减少隧道开挖后的空间效应,初期支护能尽早施工,可充分发挥围岩的自稳、自承能力,获得安全的地3下空间。
3台阶法开挖作业指导书
新建蒙西至华中地区铁路煤运通道工程MHTJ-32标段隧道工程编号:MHTLSZ-003 台阶法开挖施工作业指导书单位:中铁二十四局集团有限公司MHTJ-32标段项目经理部编制:审核:批准:2015年10月25日发布2015年10月26日实施ﻬ目录1、适用范围ﻩ错误!未定义书签。
2、作业准备ﻩ错误!未定义书签。
3、技术要求 ............................. 错误!未定义书签。
4、施工程序与工艺流程ﻩ错误!未定义书签。
5、施工要求ﻩ错误!未定义书签。
6、劳动组织ﻩ错误!未定义书签。
7、材料要求ﻩ错误!未定义书签。
8、机具设备配置 ....................... 错误!未定义书签。
9、质量控制及检验ﻩ错误!未定义书签。
10、安全及环保要求ﻩ错误!未定义书签。
1、适用范围适用于蒙华铁路MHTJ-32标段隧道工程.2、作业准备2、1内业技术准备在开工前组织技术人员认真学习实施性施工组织设计,阅读、审核施工图纸,熟悉以下规范、标准、条例:《铁路隧道工程施工技术指南》(TZ204-2008)《铁路隧道工程施工质量验收标准》(TB10417—2003)《爆破安全规程》(GB6722—2014)《民用爆炸物品安全管理条例》施工前,对作业人员进行技术培训与安全教育,考核合格后持证上岗。
制定施工安全保证措施及应急预案。
收集隧道工程地质、水文地质、开挖断面尺寸、围岩级别、开挖方式、开挖进尺、不良地质条件等信息.2、2外业技术准备由班组长确认人员、材料、设备机具、作业环境满足施工需求。
检查机具设备与风、水、电等管线路,并试运转。
3、技术要求(1)施工前做好超前地质预报。
(2)钻爆施工前要根据技术交底明确炮眼(掏槽眼、辅助眼、周边眼)得布置、数目、深度与角度、钻爆器材、装药量与装药结构、起爆方式与起爆顺序,钻眼机具与钻眼要求等.(3)隧道开挖施工中,控制并确认各项作业按规定程序图4、2 石质地段台阶法开挖工艺流程图5、施工要求5、1施工准备(1)经超前地质预报、监控量测确认安全。
三台阶预留核心土开挖施工作业指导书[优秀范本]
三台阶预留核心土开挖施工作业指导书1 适用范围适用于新建铁路西安至宝鸡客运专线小村隧道中三台阶七步开挖段的施工。
2 设计概况及编制依据2.1设计概况2.1.1 工程概况小村隧道,位于XX省XX市陈仓区,渭河南岸三级阶地,属秦岭山前黄土塬区;从310国道小村附近山坡进洞,下穿唐家塬,从马尾河右侧山坡出洞,隧道起讫里程DK627+747~DK628+650,全长903m,其中明挖52m,IV级围岩300m,V级围岩551m。
最小埋深为16.0m最大埋深为46.0m,为双线黄土浅埋隧道;隧道位于R-8000m圆曲线上,洞内纵坡为11‰和3‰的人字坡。
隧道主体结构采用曲墙带仰拱复合式衬砌,衬砌采用C35钢筋混凝土结构。
隧道初期支护由钢拱架,钢筋网、锚杆和喷射混凝土组成。
隧道进口采用台阶式洞门,设置有2021洞,洞口段基础采用φ125cm钻孔桩加固地层,并设置钢筋混凝土承台。
隧道出口采用斜切式洞门,设置有32m缓冲结构。
洞口边仰坡采用拱形骨架护坡,拱形骨架的上缘设排水槽,在拱形骨架内植草绿化。
2.1.2工程地质隧道通过地层为第四系上更新统风积黏质黄土及黏质黄土(古土壤),下部为第四系中更新统风积黏质黄土夹黏质黄土(古土壤),底部为中更新统冲积砂砂及圆砾土等。
无断裂构造。
2.1.3水文地质隧道通过地段内地表水及地下水均不发育。
2.1.4方案设计1 按新奥法原理组织施工,并要根据不同围岩级别及周边环境选择相应工法,洞内Ⅳ级围岩地段三台阶预留核心土法开挖(俗称三台阶七步开挖法),Ⅴ级围岩地段双侧壁导洞法开挖,个别稳定性较差地段铺设临时仰拱以策施工安全。
2 三台阶预留核心土开挖采用超前小导管预支护,将隧道断面分为上中下三个台阶分步开挖,仰拱紧跟下台阶并及时闭合成环。
开挖主要采用人工配合挖机进行,自卸车出土,初支混凝土采用湿喷工艺。
防水主要采取防水卷材与土工布,且采用多功能台架进行防水板挂铺,爬焊机双缝焊接。
二衬混凝土采用自制全液压衬砌台车浇筑,混凝土设自动计量拌和站集中供应,,混凝土输送车运输和泵送入模。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
目录1.适用范围 (1)2.编制依据 (1)3.作业准备 (1)3.1内业技术准备 (1)3.2外业技术准备 (1)4.技术要求 (2)5.施工程序与工艺流程 (2)5.1施工程序 (2)5.2工艺流程 (2)6.施工要求 (3)7.劳动组织 (5)8.材料要求 (7)9.设备机具配制 (7)10.质量控制及检验 (7)10.1质量控制 (7)10.2质量检验 (8)10.2.1 主控项目 (8)10.2.2 一般项目 (10)11.安全及环保要求 (10)12.其他注意事项 (11)Ⅴ级围岩三台阶法施工作业指导书1.适用范围适用于项目部隧道施工。
2.编制依据1)《高速铁路隧道工程施工技术指南》铁建设[2010]241号2)《高速铁路隧道工程施工质量验收标准》(TB 10753-2010)3)《铁路隧道工程施工安全技术规程》(TB10304-2009 )4)《铁路混凝土工程施工技术指南》铁建设[2010]241号5)相关设计图3.作业准备3.1内业技术准备认真学习设计图纸,了解设计意图,澄清有关技术问题,熟悉规范和技术标准。
深入工地做好施工调查,核对工程地质是否符合实际。
作业指导书编制后,组织技术人员认真学习实施性施工组织设计,制定施工安全保证措施,提出应急预案。
方案措施包含超前地质预报、监控量测、风险评估等。
对施工人员进行技术交底。
对参加工作人员进行上岗前技术培训,考核合格后持证上岗。
3.2外业技术准备开工之后首先修筑临时施工便道,架设施工供电线路,铺设供水管道,砌筑洞顶截水沟,开挖洞口段土方,洞口场地进行平整。
修建生活房屋,备齐生活、办公设施。
修建变电站、钢筋加工厂、型钢加工厂、拌合站、空压机房、水池等施工设施,同时备齐发电机、移动栈桥、防水板台车、二衬台车、喷锚机、自卸车,挖掘机、装载机等设施。
对工程上的材料(钢材、沙石骨料,速凝剂)抽样检测,报监理验收,并确定喷混凝土的配合比。
采用超前地质预测预报系统,对前方围岩进行超前探测,分析围岩的各种性能指标,确定合理的施工方案。
在隧道地表布置沉降观测网。
4.技术要求开挖作业应尽量减少对围岩的扰动,保护围岩的自承能力。
隧道开挖断面尺寸应符合设计要求,开挖断面以包括预留变形量在内的设计轮廓线为基准,考虑其贯通测量误差和施工误差等因素适当放大。
5.施工程序与工艺流程5.1施工程序本隧道Ⅴ级围岩地段采用三台阶法开挖,各部台阶由人工风镐为主,局部采用简易凿岩台架车实施钻孔,光面爆破,非电毫秒雷管起爆,分次爆破开挖成型。
施工作业流程:超前地质探测预报→上台阶开挖→初期支护设置横向临时支撑(必要时设置横向临时仰拱)→中台阶开挖→洞身初期支护设置横向临时支撑→下台阶开挖→洞身初期支护→隧底开挖→仰拱初期支护→仰拱混凝土浇注→监控量测→二衬混凝土施工。
5.2工艺流程Ⅴ级围岩台阶法施工工艺流程6.工序一:上部台阶开挖开挖①部台阶;施作①部洞身结构的初期支护,即喷射4cm厚混凝土,钻设系统锚杆、挂设钢筋网片及架立钢架,同时做好下一循环超前支护;复喷混凝土至设计厚,底部喷10cm混凝土封闭。
上台阶底部一般设置临时支撑,必要时采用20cm厚C30喷混凝土设置临时仰拱,采用12cm厚C30喷射混凝土封闭上台阶掌子面。
工序二:中部台阶开挖上台阶施工超前3~5m后,开挖②部台阶,接长钢架,并采用I20a型钢架纵向结合正洞钢架设置横向临时支撑,每2榀设置一处,施作洞身结构的初期支护及封底,参见工序一进行。
工序三:下部台阶开挖中台阶施工超前3~5m后,开挖③部台阶,及时封闭初期支护,参见工序二进行。
工序四:隧底开挖开挖④部台阶,及时封闭初期支护,可参见工序三进行;灌注该段内Ⅴ部仰拱,第④部台阶开挖后仰拱要紧跟;灌注该段内Ⅵ部仰拱填充;利用衬砌模板台车一次性灌注Ⅶ部二次衬砌(拱墙衬砌一次性施作)。
Ⅴ级围岩上台阶循环进尺不大于1榀格栅间距,每日两循环,Ⅴ级围岩月最高进尺50米,综合月进尺40米。
7.劳动组织根据本标段隧道的工程特点和实际情况,为确保工期要求,每个开挖式作面安排1个施工队。
每个施工队下设开挖工班、运输工班、综合工班、钢筋工班、喷砼工班、拱架支护工班、衬砌工班负责隧道的施工。
隧道实行24小时不间断作业。
主要施工工班配置如下:开挖工班设置2个班组,每个班组12人;运输工班设置2个班组,每个班组9人;拱架支护工班设置2个班组,每个班组12人;小导管工班设置2个班组,每个班组7人;喷射混凝土工班设置2个班组,每个班组12人;钢筋工班按2个班组,每个班组9人;衬砌混凝土受开挖进度限制,按1个班组设置,仰拱4人,防水板挂设4人,拱墙衬砌12人,共计20人;综合工班设两个工班,每个工班6人。
一个工作面劳动力人员配置8.材料要求材料采购前对供货方进行评定,选择合格的供货厂家购料。
进入工地的主要材料严格按规定和设计要求把关。
所购材料必须附有说明书、合格证、技术检验证等质量证件。
材料进场后,按批次进行抽检,质量检验合格,方可使用。
工地存放的材料应按已检材料和待检材料分开放置,严禁混放。
物资设备管理人员根据施工进度,分阶段编制材料用量计划,按不同阶段所需材料品种、规格、数量、质量要求做好材料供应计划,确定供货时间,确保地材主材品种、数量、质量满足施工计划需求。
9.设备机具配制人员、机械设备应结合隧道开挖方法、工期要求进行合理配置。
配套的生产能力应为均衡施工能力的1.2~1.5倍。
隧道单口施工,根据开挖方法配置1台大型挖掘机或2台小型挖掘机平行作业,另备1台装载机进行装碴施工,大型自卸汽车不宜少于4辆,20m3/min空压机一般不应少于3台,YT-28凿岩机15台。
10.质量控制及检验10.1质量控制开挖时严格控制超欠挖,机械开挖时预留30cm由人工开挖,减少对围岩的扰动。
工序安排应紧凑,开挖后立即初喷3~5cm混凝土,以减少围岩暴露时间,避免因长时间暴露引起围岩失稳。
在开挖后初期支护应及时封闭成环,在必要时设置临时横向支撑或临时仰拱。
仰拱紧跟是确保初期支护安全的根本措施,仰拱及填充混凝土要及时浇筑,与掌子面间的距离不得大于规定的安全距离,一般距离控制在30m以内,以利于形成完整的初期受力体系。
在满足作业空间和台阶稳定的前提下,尽量缩短台阶长度,核心土长度应控制在3~5m,宽度宜为隧道开挖宽度的1/3~1/2。
严格控制开挖进尺及步长,根据围岩地质情况,合理确定循环进尺,上台阶每次开挖1-2榀,仰拱开挖每次控制在3-5m;上台阶步长控制在3-5m,中台阶步长控制在3-4m。
严格按设计要求施做超前支护,控制好超前支护外插角,保证隧道开挖在超前支护的保护下施工。
钢架应严格按设计及规范要求加工制作和架设,钢架拱(墙)脚应架设在底部铺垫槽钢的基础之上,以增大地基承载力,减少初期支护闭合前的整体下沉量,严禁拱(墙)脚悬空或采用虚碴回填;加强钢架锁脚锚管施工,各台阶每单元钢架拱(墙)脚以上30cm高度处,紧贴钢架两侧边沿按下倾角30°打设4 根锁脚锚杆以控制基脚变形。
喷锚时应注意钢架背后与围岩应喷实密贴,保证初期支护钢架背后无空洞,以利于钢架和围岩形成联合支护体共同受力。
适当预留开挖变形量,施工前期可采用15cm预留量,根据工艺及措施优化,通过监控量测及时调整。
加强施工现场用水管理,严禁浸泡初期支护基础造成拱顶下沉。
10.2质量检验10.2.1 主控项目隧道开挖断面的中线和高程必须符合设计要求。
检验数量:施工单位每一开挖循环检查一次;监理单位按施工单位检查数量的10%平行检验。
检验方法:采用仪器测量。
隧道开挖应严格控制欠挖。
当围岩完整、石质坚硬时,岩石个别突出部分(每1m2不大于0.1m2)侵入衬砌应小于5cm。
拱脚和墙脚以上1m内断面严禁欠挖。
检验数量:施工单位、监理单位每一开挖循环检查一次。
检验方法:施工单位采用自动断面仪测量等仪器测量周边轮廓断面,绘断面图与设计断面核对;监理单位见证测量,现场核对开挖断面。
洞身开挖中,应在每一次开挖后及时观察、描述开挖面地层的层理、节理、裂隙结构状况、岩体的软硬程度、出水量大小等,核对设计地质情况,判断围岩稳定性。
检验数量:施工、监理单位每一开挖循环检查一次。
检验方法:施工单位进行工程地质观察和描述;监理单位见证检查。
光面爆破钻眼前,应根据钻爆设计图准确标出炮眼位置,钻孔时应按钻爆设计要求严格控制炮眼的间距、深度和角度。
掏槽眼的眼口间距和深度允许偏差为5cm。
周边眼的间距允许偏差为5cm,外插角应符合钻爆设计要求,眼底不应超出开挖轮廓线15cm。
检验数量:施工单位每一开挖循环检查全部掏槽眼和10个周边眼;监理单位按施工单位检查数量的20%见证检查。
检查方法:测量。
隧道开挖进尺应符合设计要求。
软弱围岩隧道Ⅳ、Ⅴ、Ⅵ级地段采用台阶法施工时,上台阶每循环开挖支护进尺Ⅴ、Ⅵ级围岩不得大于1榀钢架间距,Ⅳ级围岩不得大于2榀钢架间距。
边墙每循环开挖支护进尺不得大于2榀。
检验数量:施工单位每一开挖循环检查一次,监理单位按施工单位检验数量的10%见证检验。
检验方法:测量、尺量。
隧底开挖轮廓和底部高程应符合设计要求。
隧底范围石质坚硬时,岩石个别突出部分(每1m2不大于0.1m2)侵入衬砌应小于5cm。
检验数量:施工单位每一开挖循环检查一次,监理单位按施工单位检验数量的20%见证检验。
检验方法:用仪器测量底部高程,用自动断面仪测量周边轮廓断面,绘断面图与设计断面核对。
边墙基础及隧道底地质情况应满足设计要求,基底内无积水、浮渣。
检验数量:施工单位每一开挖循环检查一次,监理单位按施工单位检验数量的20%见证检验。
检验方法:观测、仪器测量。
隧底开挖时不得破坏基底加固处理桩体,加固时必须预留桩顶30cm土体人工开挖。
检验数量:施工单位、监理单位每处检查一次。
检验方法:观测、仪器测量。
隧底、仰拱开挖进尺应符合设计要求。
软弱围岩隧道仰拱每循环开挖进尺不得大于3m。
检验数量:施工单位每一开挖循环检查一次,监理单位按施工单位检验数量的10%见证检验。
检验方法:测量、尺量。
10.2.2 一般项目炮眼装药前应清理干净,装药时严格按照钻爆设计控制每个钻孔装药结构、装药量和堵塞方式。
周边眼堵塞长度不宜小于200mm。
检验数量:施工单位每一爆破开挖循环检查一次,监理单位按施工单位检验数量的10%见证检验。
检验方法:对照钻爆设计资料,观察、计算单个和剩余药量,检查仪器鉴定报告。
光面爆破或预裂爆破的炮眼痕迹保存率,硬岩不应小于80%,中硬岩不应小于60%,并在开挖轮廓面上均匀分布。
检验数量:施工单位每一开挖循环检查一次。
检验方法:对照钻爆设计资料,观察、计数检验炮眼痕迹保存率。
水沟开挖位置、基底高程应符合设计要求,靠边墙的水沟应与边墙基础同时开挖、一次成型。
