建设项目(工程)竣工验收办法

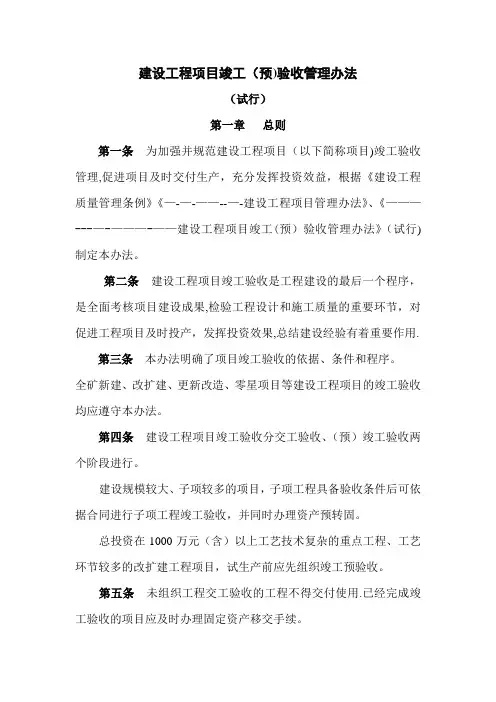

建设工程项目竣工验收管理办法
建设工程项目竣工(预)验收管理办法(试行)第一章总则第一条为加强并规范建设工程项目(以下简称项目)竣工验收管理,促进项目及时交付生产,充分发挥投资效益,根据《建设工程质量管理条例》《——-——--———建设工程项目管理办法》、《———-——--——---—建设工程项目竣工(预)验收管理办法》(试行)制定本办法.第二条建设工程项目竣工验收是工程建设的最后一个程序,是全面考核项目建设成果,检验工程设计和施工质量的重要环节,对促进工程项目及时投产,发挥投资效果,总结建设经验有着重要作用。
第三条本办法明确了项目竣工验收的依据、条件和程序。
全矿新建、改扩建、更新改造、零星项目等建设工程项目的竣工验收均应遵守本办法.第四条建设工程项目竣工验收分交工验收、(预)竣工验收两个阶段进行.建设规模较大、子项较多的项目,子项工程具备验收条件后可依据合同进行子项工程竣工验收,并同时办理资产预转固.总投资在1000万元(含)以上工艺技术复杂的重点工程、工艺环节较多的改扩建工程项目,试生产前应先组织竣工预验收。
第五条未组织工程交工验收的工程不得交付使用。
已经完成竣工验收的项目应及时办理固定资产移交手续。
第二章组织与职责第六条项目竣工(预)验收按以下规定实行分级管理(一)建设工程项目完工后矿工程管理部应及时组织勘察、设计、施工、监理、使用等单位进行交工验收;(二)政府核准、审批的建设工程项目,由公司组织项目竣工(预)验收;(三)公司批准的建设工程项目,根据《XXXXX公司建设工程项目管理办法》按以下原则分级组织竣工(预)验收:1、尾矿坝工程、炸药库工程及其它特殊工程项目,由公司组织项目竣工(预)验收;2、总投资1000万元(含)以上的工业项目,由公司组织项目竣工(预)验收;其它项目原则上由矿工程管理部组织项目竣工验收,并及时报公司工程管理部备案;(四)厂控零星项目由项目单位自行组织验收。
第三章项目的交工验收第七条建设工程项目交工验收工作是工程(预)验收的前提.交工验收的主要环节有技术竣工(含单体试车)、无负荷联动试车和负荷联动试车。
《建设项目(工程)竣工验收办法》
建设项目(工程)竣工验收办法一、概述建设项目(工程)竣工验收办法是指在建筑工程竣工后,进行验收的一种规章制度。
其目的是为了保障建筑工程的质量和安全。
二、竣工验收基本内容建设项目(工程)竣工验收包括以下几个基本内容:1.建设工程验收的时间和方式建设工程的竣工验收应该在建筑工程竣工后及时开展。
验收的具体时间应当在施工单位与建设单位协商后确定。
验收的方式可以是委托验收、自行验收等。
2.竣工验收的主体对象建设工程竣工验收的主体对象包括建设单位、设计单位、施工单位、监理单位和验收单位等。
他们都有各自的职责和任务,共同保障建筑工程的质量和安全。
3.竣工验收的标准竣工验收的标准是建设工程质量的保证。
验收标准在国家相关规定的基础上,结合建筑工程的特点和实际情况,制定相应的验收标准。
4.竣工验收的基本程序竣工验收的基本程序包括以下几个环节:•准备阶段:确定验收时间,通知各方相关人员参加。
•考察阶段:对建筑工程进行各项检查,如工程质量、安全状况、环境卫生等。
•报告阶段:对考察结果进行报告,各方对验收结果达成一致意见。
•签署合同:在双方达成一致后签署验收合同。
•确认阶段:确定验收结果,如不符合要求,应当及时提出整改意见。
三、竣工验收的注意事项在竣工验收过程中,需要特别注意以下几个问题:1.工程质量在建设工程竣工验收时,要特别注意工程质量的问题。
对工程质量进行仔细检查,如发现质量问题,要及时提出整改意见,确保工程达到规定的标准。
2.安全问题安全问题是建设工程竣工验收过程中必须重视的问题。
对于安全隐患,应当及时发现并整改,以确保工程的安全性。
3.环境卫生环境卫生也是建设工程竣工验收的重要问题之一。
施工单位应当注意环境卫生问题,做到现场清洁卫生,做好噪声、粉尘等环境污染的防控工作。
四、总结建设项目(工程)竣工验收是保障建筑工程质量和安全的重要措施。
通过制定合理的验收标准、严格落实验收程序,可以保障建筑工程的质量和安全。
在竣工验收过程中,需要注意工程质量、安全问题和环境卫生等方面,确保工程验收达到规范要求。
建设工程项目竣工验收管理办法
建设工程项目竣工(预)验收管理办法(试行)第一章总则第一条为加强并规范建设工程项目(以下简称项目)竣工验收管理,促进项目及时交付生产,充分发挥投资效益,根据《建设工程质量管理条例》《—————-—-—-建设工程项目管理办法》、《——————-————-—-建设工程项目竣工(预)验收管理办法》(试行)制定本办法。
第二条建设工程项目竣工验收是工程建设的最后一个程序,是全面考核项目建设成果,检验工程设计和施工质量的重要环节,对促进工程项目及时投产,发挥投资效果,总结建设经验有着重要作用.第三条本办法明确了项目竣工验收的依据、条件和程序.全矿新建、改扩建、更新改造、零星项目等建设工程项目的竣工验收均应遵守本办法。
第四条建设工程项目竣工验收分交工验收、(预)竣工验收两个阶段进行。
建设规模较大、子项较多的项目,子项工程具备验收条件后可依据合同进行子项工程竣工验收,并同时办理资产预转固。
总投资在1000万元(含)以上工艺技术复杂的重点工程、工艺环节较多的改扩建工程项目,试生产前应先组织竣工预验收.第五条未组织工程交工验收的工程不得交付使用。
已经完成竣工验收的项目应及时办理固定资产移交手续。
第二章组织与职责第六条项目竣工(预)验收按以下规定实行分级管理(一)建设工程项目完工后矿工程管理部应及时组织勘察、设计、施工、监理、使用等单位进行交工验收;(二)政府核准、审批的建设工程项目,由公司组织项目竣工(预)验收;(三)公司批准的建设工程项目,根据《XXXXX公司建设工程项目管理办法》按以下原则分级组织竣工(预)验收:1、尾矿坝工程、炸药库工程及其它特殊工程项目,由公司组织项目竣工(预)验收;2、总投资1000万元(含)以上的工业项目,由公司组织项目竣工(预)验收;其它项目原则上由矿工程管理部组织项目竣工验收,并及时报公司工程管理部备案;(四)厂控零星项目由项目单位自行组织验收。
第三章项目的交工验收第七条建设工程项目交工验收工作是工程(预)验收的前提。

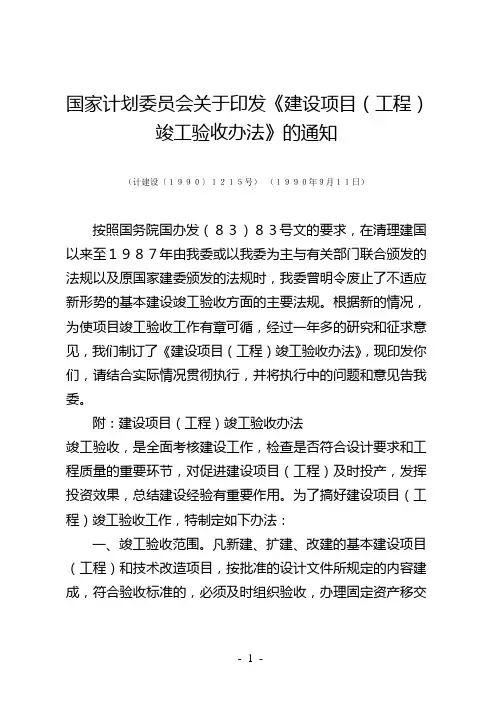

国家计划委员会关于印发《建设项目(工程)竣工验收办法》的通知
国家计划委员会关于印发《建设项目(工程)竣工验收办法》的通知(计建设〔1990〕1215号)(1990年9月11日)按照国务院国办发(83)83号文的要求,在清理建国以来至1987年由我委或以我委为主与有关部门联合颁发的法规以及原国家建委颁发的法规时,我委曾明令废止了不适应新形势的基本建设竣工验收方面的主要法规。
根据新的情况,为使项目竣工验收工作有章可循,经过一年多的研究和征求意见,我们制订了《建设项目(工程)竣工验收办法》,现印发你们,请结合实际情况贯彻执行,并将执行中的问题和意见告我委。
附:建设项目(工程)竣工验收办法竣工验收,是全面考核建设工作,检查是否符合设计要求和工程质量的重要环节,对促进建设项目(工程)及时投产,发挥投资效果,总结建设经验有重要作用。
为了搞好建设项目(工程)竣工验收工作,特制定如下办法:一、竣工验收范围。
凡新建、扩建、改建的基本建设项目(工程)和技术改造项目,按批准的设计文件所规定的内容建成,符合验收标准的,必须及时组织验收,办理固定资产移交手续。
二、竣工验收依据。
批准的设计任务书、初步设计或扩大初步设计、施工图和设备技术说明书以及现行施工技术验收规范以及主管部门(公司)有关审批、修改、调整文件等。
从国外引进新技术或成套设备的项目以及中外合资建设项目,还应按照签订的合同和国外提供的设计文件等资料,进行验收。
三、竣工验收的要求:进行竣工验收必须符合以下要求:1.生产性项目和辅助性公用设施,已按设计要求建完,能满足生产使用;2.主要工艺设备配套设施经联动负荷试车合格,形成生产能力,能够生产出设计文件所规定的产品;3.必要的生活设施,已按设计要求建成;4.生产准备工作能适应投产的需要;5.环境保护设施、劳动安全卫生设施、消防设施已按设计要求与主体工程同时建成使用。
有的建设项目(工程)基本符合竣工验收标准,只是零星土建工程和少数非主要设备未按设计规定的内容全部建成,但不影响正常生产,亦应办理竣工验收手续。
建设工程项目竣工验收管理办法
建设工程项目竣工(预)验收管理办法(试行)第一章总则第一条为加强并规范建设工程项目(以下简称项目)竣工验收管理,促进项目及时交付生产,充分发挥投资效益,根据《建设工程质量管理条例》《—-—-——--—-建设工程项目管理办法》、《———---—-———-——建设工程项目竣工(预)验收管理办法》(试行)制定本办法。
第二条建设工程项目竣工验收是工程建设的最后一个程序,是全面考核项目建设成果,检验工程设计和施工质量的重要环节,对促进工程项目及时投产,发挥投资效果,总结建设经验有着重要作用.第三条本办法明确了项目竣工验收的依据、条件和程序。
全矿新建、改扩建、更新改造、零星项目等建设工程项目的竣工验收均应遵守本办法。
第四条建设工程项目竣工验收分交工验收、(预)竣工验收两个阶段进行。
建设规模较大、子项较多的项目,子项工程具备验收条件后可依据合同进行子项工程竣工验收,并同时办理资产预转固。
总投资在1000万元(含)以上工艺技术复杂的重点工程、工艺环节较多的改扩建工程项目,试生产前应先组织竣工预验收。
第五条未组织工程交工验收的工程不得交付使用.已经完成竣工验收的项目应及时办理固定资产移交手续。
第二章组织与职责第六条项目竣工(预)验收按以下规定实行分级管理(一)建设工程项目完工后矿工程管理部应及时组织勘察、设计、施工、监理、使用等单位进行交工验收;(二)政府核准、审批的建设工程项目,由公司组织项目竣工(预)验收;(三)公司批准的建设工程项目,根据《XXXXX公司建设工程项目管理办法》按以下原则分级组织竣工(预)验收:1、尾矿坝工程、炸药库工程及其它特殊工程项目,由公司组织项目竣工(预)验收;2、总投资1000万元(含)以上的工业项目,由公司组织项目竣工(预)验收;其它项目原则上由矿工程管理部组织项目竣工验收,并及时报公司工程管理部备案;(四)厂控零星项目由项目单位自行组织验收.第三章项目的交工验收第七条建设工程项目交工验收工作是工程(预)验收的前提。
建设项目工程竣工验收管理办法(试行)
建设项目工程竣工验收管理办法(试行)建设项目工程竣工验收管理办法(试行)第一章总则第一条为规范建设项目工程竣工验收管理,保障建设项目安全、质量和合法性,制定本办法。
第二条本办法合用于建设项目工程竣工验收。
第三条建设单位、设计单位、施工单位、监理单位、验收单位以及其他相关单位和个人应当遵守本办法。
第二章竣工验收资料准备第四条建设单位应当按照审批文件和合同约定,准备竣工验收资料,同时对竣工验收资料进行统一编号,并按照要求进行归档保存。
第五条竣工验收资料包括设计文件、施工记录、检测报告、验收报告和相关规范、标准、法规等资料。
第六条设计单位应当按照国家有关规定,编制规范、标准、说明书等设计文件,并在施工图设计文件中明确设计文件的编号。
第七条施工单位应当按照合同约定和施工组织设计的要求,编制施工记录,记录工程施工过程中的质量、安全、文明、环保等情况。
第八条检测单位应当按照国家有关规定,对工程质量进行检测,并出具检测报告,报送建设单位和验收单位。
第九条验收单位应当根据审批文件和合同约定,编制验收计划,并对竣工验收资料进行审查,对工程完成情况进行验收,并出具验收报告。
第三章竣工验收组织第十条竣工验收组织应当由建设单位提出、监理单位审定建议,并报送相关主管部门批准。
第十一条竣工验收组织应当包括组织机构、工作程序、验收标准和验收要求等。
第十二条竣工验收组织机构应当由建设单位、监理单位和验收单位组成,建设单位应当担任组织者。
第十三条竣工验收工作程序应当按照以下步骤进行:(一)建设单位向主管部门提出竣工验收申请;(二)主管部门审核竣工验收申请,并组织验收组织机构成员进行论证;(三)组织撰写竣工验收方案,并报送主管部门审批;(四)组织验收现场检查,对竣工验收资料进行审查,并编制验收报告;(五)组织验收报告评审,对工程进行评定。
第十四条竣工验收标准应当按照国家有关规定和工程建设标准进行制定。
第十五条竣工验收要求应当包括工程质量、安全、环保、文明施工等要求。
建设项目(工程)竣工验收办法实施细则
建设项目(工程)竣工验收办法实施细则根据国家计委计建设[1990]1215号文印发的《建设项目(工程)竣工验收办法》,特制定本实施细则。
一、竣工验收范围。
凡新建、扩建、改建的基本建设项目(工程)和限额以上技术改造项目,按批准的设计文件所规定的内容建成,符合验收标准的,必须及时组织验收,办理固定资产移交手续。
二、竣工验收依据。
批准的设计任务书、初步设计或扩大初步设计、施工图和设备技术说明书,国家现行技术施工验收规范;以及施工过程中主管部门审批的修改、调整文件等。
从国外引进新技术或成套设备以及中外合资建设项目(工程),还应按照签订的合同和国外提出的设计文件等资料进行验收。
三、竣工验收项目(工程)必须具备的条件:1、生产性项目和辅助性公用设施,已按设计要求建完,能满足生产使用;2、主要工艺设备配套设施经联动负荷试车合格,已形成生产能力,能够生产出设计文件所规定的产品;3、必要的生活设施已按设计要求建成;4、生产准备工作能适应投产的需要;5、环境保护设施、劳动安全卫生设施、消防设施已按设计要求与主体同时建成使用。
非生产性项目可参照上述条件执行。
属下列情况的建设项目(工程),也应及时办理竣工验收:1、建设项目(工程)基本符合竣工验收标准,只是零星土建工程和少数非主要设备未按设计规定的内容全部建成,但不影响正常生产,验收时应确定剩余工程解决办法;2、有的项目虽按设计要求建完,投产初期一时未能达到设计所规定的能力;3、建设项目或单项工程,已形成部分生产能力或实际上已经使用,近期又不可能按原设计规模续建的,经原批准部门批准可按缩小规模办理验收;4、分期建设,分期受益的建设项目,按主管部门批准的分期建设计划进行验收;5、国外引进设备项目,按合同规定完成负荷调试,设备考核合格后,应进行验收。
四、竣工验收必须具备的文件资料。
1、竣工图。
可按国家建委(1982)建发施字50号文件《关于编制基本建设工程竣图的几项暂行规定》整理编制。
建设项目竣工验收办法
建设项目(工程)竣工验收办法第一章总则第一条建设项目(工程)竣工验收,是工程建设善始善终的重要阶段。
其目的是为了全面考核建设工作,检验工程质量和生产准备质量,评价投资效果,总结经验教训,办理资产交付使用手续,促进建设项目(工程)及时正式投产与使用,尽早发挥投资效益。
第二条根据原国家计委、经贸委、建设部对建设项目(工程)竣工验收的规定与办法,以及国家环保、安全、公安消防、劳动、卫生、档案、财政、审计、统计及工会等部门对专业验收的有关规定,结合集团公司当前的行业特点,制定本《办法》。
第三条竣工验收范围:凡新建、扩建、改建的基本建设项目(工程)和技术改造、高新技术产业化项目,按照批准的设计文件建成,符合验收条件的,必须及时组织竣工验收、办理资产移交,申报投产手续。
第四条竣工验收的依据:批准的可行性研究报告和初步设计;施工图纸和设计、设备说明书;现行施工技术验收规范及质量验评标准;以及主管部门的审批、修改、调整文件等。
属危险化学品生产储存项目的应当依据项目的安全预评价或安全评价报告对安全设施进行验收。
从国外引进技术软件和设备的项目,以及中外合资的建设项目,还应按照引进合同和国外提供的设计文件进行验收。
第五条竣工验收应该具备的条件:1、生产项目、辅助生产项目和公用工程设施已按照设计文件建成;生产工艺设备经过联动试车、投料试车,生产出设计文件规定的产品;经过生产考核,能够达到或基本达到设计生产能力与经济技术指标。
2、环境保护、劳动安全、职业安全、工业卫生和消防设施均已按照设计要求与主体工程同时建成使用,符合政府主管部门的要求。
3、办公和生活设施已按照设计要求建成,能够适应当前办公及生活的需要。
4、生产准备工作能够适应投产的需要。
建设项目(工程)因为客观条件制约尚有零星土建工程或少数非主要设备安装工程未按设计要求全部完工,但不影响正常的安全生产与使用的,也应办理竣工验收、资产交付和申报投产手续。
生产项目由于设计、设备或施工的原因,虽然一时达不到设计生产能力与经济技术指标,但产品销售情况良好,投产后可以获得一定的经济效益,也应及时办理竣工验收、资产交付和申报投产手续。
《建设项目(工程)竣工验收办法》
国家计划委员会关于印发《建设项目(工程)竣工验收办法》的通知文章来源:新华网原文作者:佚名文章录入:wangbin 发布时间:2007-2-5 9:11:07(计建设[1990]1215号)国务院各部门、直属机构,各省、自治区、直辖市及计划单列市计委(计经委)、经委、建委、建设厅:按照国务院国办发(88)83号文的要求,在清理建国以来至1987年由国家计划委员会或以国家计划委员会为主与有关部门联合颁发的法规以及原国家建委颁发的法规时,国家计划委员会曾明令废止了不适应新形势的基本建设竣工验收方面的主要法规。
根据新的情况,为使项目竣工验收工作有章可循,经过一年多的研究和征求意见,国家计划委员会制订了《建设项目(工程)竣工验收办法》,现印发如下,请结合实际情况贯彻执行,并将执行中的问题和意见告国家计划委员会。
国家计划委员会1990年9月11日建设项目(工程)竣工验收办法竣工验收,是全面考核建设工作,检查是否符合设计要求和工程质量的重要环节,对促进建设项目(工程)及时投产,发挥投资效果,总结建设经验有重要作用。
为了搞好建设项目(工程)竣工验收工作,特制定如下办法:1、竣工验收范围。
凡新建、扩建、改建的基本建设项目(工程)和技术改造项目,按批准的设计文件所规定的内容建成,符合验收标准的,必须及时组织验收,办理固定资产移交手续。
2、竣工验收依据。
批准的设计任务书、初步设计或扩大初步设计、施工图和设备技术说明书以及现行施工技术验收规范以及主管部门(公司)有关审批、修改、调整文件等。
从国外引进新技术或成套设备的项目以及中外合资建设项目,还应按照签订的合同和国外提供的设计文件等资料,进行验收。
3、竣工验收的要求。
进行竣工验收必须符合以下要求:(1)生产性项目和辅助性公用设施,已按设计要求建完,能满足生产使用;(2)主要工艺设备配套设施经联动负荷试车合格,形成生产能力,能够生产出设计文件所规定的产品:(3)必要的生活设施,已按设计要求建成;(4)生产准备工作能适应投产的需要;(5)环境保护设施、劳动安全卫生设施、消防设施已按设计要求与主体工程同时建成使用。
建设项目竣工验收管理办法
建设项目竣工验收管理办法分类:工程备忘第一章总则第一条竣工验收的意义.竣工验收是全面考核建设工作成果,检查设计、施工、设备和生产准备工作质量的重要环节,对促进建设项目及时投产,发挥投资效益,总结建设经验有重要作用.根据国家有关规定,并结合集团基本建设的具体情况,特制定本办法。
第二条竣工预验收范围:凡新建、改建、扩建、更新改造等项目,按批准的设计文件所规定内容建完,符合设计要求、具备使用条件,都要及时组织验收,办理资产交接使用的手续。
第三条工程竣工验收分为单项工程验收和全部工程验收两种。
建设项目中的一个单项工程,按设计内容建完,能独立生产和使用的,应及时进行单项工程验收;单项工程和全部工程验收,又分交工验收和竣工验收两个阶段进行。
第四条竣工验收的依据.为顺利完成竣工验收工作,建设、设计和施工单位应从项目建设准备阶段开始,系统、全面、完整地积累各项原始资料。
凡工程施工过程中形成的合同、涉及的各种会议纪要、设备的技术条款、国家规定的施工规范等均为验收依据;从国外引进新技术或设备,还应按照签订的合同和国外提供的设计文件及技术条款等资料,进行“达标达产”的生产运营验收。
第二章交工验收第五条交工验收工作是搞好工程竣工验收的前提。
交工验收的程序有技术竣工(含单体试车)、无负荷联动试车和负荷联动试车。
单体试车和无负荷联动试车由施工单位负责,建设、设计等单位参加;负荷联动试车由建设项目部负责,施工、设计单位等配合参加,必要时可邀请设备制造单位参加。
第六条交工验收机构与工作程序。
交工验收有工程建设项目部负责。
施工单位应在工程接近完工时,向项目部提出交工通知书,接到通知书后,应即组织设计、施工等单位人员组成交工验收机构,及时开展各项工作.第七条交工验收机构的职责:1.制定交工验收工作计划;2.检查和验收交工技术资料;3.按验收规范及有关规定,审定试车方案;4.鉴定工程质量和设备质量;5.处理交工验收中有关问题;6.签证交工验收证书;7.组织交工验收阶段工作总结.第八条施工单位在工程交工验收前必须做好交工资料和技术文件的整理工作。
建设工程项目竣工验收管理办法
建设工程项目竣工(预)验收管理办法(试行)第一章总则第一条为加强并规范建设工程项目(以下简称项目)竣工验收管理,促进项目及时交付生产,充分发挥投资效益,根据《建设工程质量管理条例》《——-—-——--—建设工程项目管理办法》、《———------—-—--建设工程项目竣工(预)验收管理办法》(试行)制定本办法。
第二条建设工程项目竣工验收是工程建设的最后一个程序,是全面考核项目建设成果,检验工程设计和施工质量的重要环节,对促进工程项目及时投产,发挥投资效果,总结建设经验有着重要作用。
第三条本办法明确了项目竣工验收的依据、条件和程序。
全矿新建、改扩建、更新改造、零星项目等建设工程项目的竣工验收均应遵守本办法。
第四条建设工程项目竣工验收分交工验收、(预)竣工验收两个阶段进行.建设规模较大、子项较多的项目,子项工程具备验收条件后可依据合同进行子项工程竣工验收,并同时办理资产预转固。
总投资在1000万元(含)以上工艺技术复杂的重点工程、工艺环节较多的改扩建工程项目,试生产前应先组织竣工预验收.第五条未组织工程交工验收的工程不得交付使用。
已经完成竣工验收的项目应及时办理固定资产移交手续。
第二章组织与职责第六条项目竣工(预)验收按以下规定实行分级管理(一)建设工程项目完工后矿工程管理部应及时组织勘察、设计、施工、监理、使用等单位进行交工验收;(二)政府核准、审批的建设工程项目,由公司组织项目竣工(预)验收;(三)公司批准的建设工程项目,根据《XXXXX公司建设工程项目管理办法》按以下原则分级组织竣工(预)验收:1、尾矿坝工程、炸药库工程及其它特殊工程项目,由公司组织项目竣工(预)验收;2、总投资1000万元(含)以上的工业项目,由公司组织项目竣工(预)验收;其它项目原则上由矿工程管理部组织项目竣工验收,并及时报公司工程管理部备案;(四)厂控零星项目由项目单位自行组织验收.第三章项目的交工验收第七条建设工程项目交工验收工作是工程(预)验收的前提。
建设工程项目竣工验收管理办法
建设工程项目竣工(预)验收管理办法(试行)第一章总则第一条为加强并规范建设工程项目(以下简称项目)竣工验收管理,促进项目及时交付生产,充分发挥投资效益,根据《建设工程质量管理条例》《-——-——----建设工程项目管理办法》、《—-———-—-—----—建设工程项目竣工(预)验收管理办法》(试行)制定本办法.第二条建设工程项目竣工验收是工程建设的最后一个程序,是全面考核项目建设成果,检验工程设计和施工质量的重要环节,对促进工程项目及时投产,发挥投资效果,总结建设经验有着重要作用。
第三条本办法明确了项目竣工验收的依据、条件和程序。
全矿新建、改扩建、更新改造、零星项目等建设工程项目的竣工验收均应遵守本办法.第四条建设工程项目竣工验收分交工验收、(预)竣工验收两个阶段进行。
建设规模较大、子项较多的项目,子项工程具备验收条件后可依据合同进行子项工程竣工验收,并同时办理资产预转固。
总投资在1000万元(含)以上工艺技术复杂的重点工程、工艺环节较多的改扩建工程项目,试生产前应先组织竣工预验收。
第五条未组织工程交工验收的工程不得交付使用。
已经完成竣工验收的项目应及时办理固定资产移交手续.第二章组织与职责第六条项目竣工(预)验收按以下规定实行分级管理(一)建设工程项目完工后矿工程管理部应及时组织勘察、设计、施工、监理、使用等单位进行交工验收;(二)政府核准、审批的建设工程项目,由公司组织项目竣工(预)验收;(三)公司批准的建设工程项目,根据《XXXXX公司建设工程项目管理办法》按以下原则分级组织竣工(预)验收:1、尾矿坝工程、炸药库工程及其它特殊工程项目,由公司组织项目竣工(预)验收;2、总投资1000万元(含)以上的工业项目,由公司组织项目竣工(预)验收;其它项目原则上由矿工程管理部组织项目竣工验收,并及时报公司工程管理部备案;(四)厂控零星项目由项目单位自行组织验收。
第三章项目的交工验收第七条建设工程项目交工验收工作是工程(预)验收的前提.交工验收的主要环节有技术竣工(含单体试车)、无负荷联动试车和负荷联动试车.公民用及市政工程项目在技术竣工后,即可签署交工验收证书并办理移交手续;工业项目在负荷联动试车成功后,方可签署交工验收证书并办理移交手续。
建设工程项目竣工验收管理办法
建设工程项目竣工(预)验收管理办法(试行)第一章总则第一条为加强并规范建设工程项目(以下简称项目)竣工验收管理,促进项目及时交付生产,充分发挥投资效益,根据《建设工程质量管理条例》《----------建设工程项目管理办法》、《--------------建设工程项目竣工(预)验收管理办法》(试行)制定本办法。
第二条建设工程项目竣工验收是工程建设的最后一个程序,是全面考核项目建设成果,检验工程设计和施工质量的重要环节,对促进工程项目及时投产,发挥投资效果,总结建设经验有着重要作用。
第三条本办法明确了项目竣工验收的依据、条件和程序。
全矿新建、改扩建、更新改造、零星项目等建设工程项目的竣工验收均应遵守本办法。
第四条建设工程项目竣工验收分交工验收、(预)竣工验收两个阶段进行。
建设规模较大、子项较多的项目,子项工程具备验收条件后可依据合同进行子项工程竣工验收,并同时办理资产预转固。
总投资在1000万元(含)以上工艺技术复杂的重点工程、工艺环节较多的改扩建工程项目,试生产前应先组织竣工预验收。
第五条未组织工程交工验收的工程不得交付使用。
已经完成竣工验收的项目应及时办理固定资产移交手续。
第二章组织与职责第六条项目竣工(预)验收按以下规定实行分级管理(一)建设工程项目完工后矿工程管理部应及时组织勘察、设计、施工、监理、使用等单位进行交工验收;(二)政府核准、审批的建设工程项目,由公司组织项目竣工(预)验收;(三)公司批准的建设工程项目,根据《XXXXX公司建设工程项目管理办法》按以下原则分级组织竣工(预)验收:1、尾矿坝工程、炸药库工程及其它特殊工程项目,由公司组织项目竣工(预)验收;2、总投资1000万元(含)以上的工业项目,由公司组织项目竣工(预)验收;其它项目原则上由矿工程管理部组织项目竣工验收,并及时报公司工程管理部备案;(四)厂控零星项目由项目单位自行组织验收。
第三章项目的交工验收第七条建设工程项目交工验收工作是工程(预)验收的前提。
建设工程项目竣工验收管理办法
建设工程项目竣工(预)验收管理办法(试行)第一章总则第一条为加强并规范建设工程项目(以下简称项目)竣工验收管理,促进项目及时交付生产,充分发挥投资效益,根据《建设工程质量管理条例》《----------建设工程项目管理办法》、《--------------建设工程项目竣工(预)验收管理办法》(试行)制定本办法。
第二条建设工程项目竣工验收是工程建设的最后一个程序,是全面考核项目建设成果,检验工程设计和施工质量的重要环节,对促进工程项目及时投产,发挥投资效果,总结建设经验有着重要作用。
第三条本办法明确了项目竣工验收的依据、条件和程序。
全矿新建、改扩建、更新改造、零星项目等建设工程项目的竣工验收均应遵守本办法。
第四条建设工程项目竣工验收分交工验收、(预)竣工验收两个阶段进行。
建设规模较大、子项较多的项目,子项工程具备验收条件后可依据合同进行子项工程竣工验收,并同时办理资产预转固。
总投资在1000万元(含)以上工艺技术复杂的重点工程、工艺环节较多的改扩建工程项目,试生产前应先组织竣工预验收。
第五条未组织工程交工验收的工程不得交付使用。
已经完成竣工验收的项目应及时办理固定资产移交手续。
第二章组织与职责第六条项目竣工(预)验收按以下规定实行分级管理(一)建设工程项目完工后矿工程管理部应及时组织勘察、设计、施工、监理、使用等单位进行交工验收;(二)政府核准、审批的建设工程项目,由公司组织项目竣工(预)验收;(三)公司批准的建设工程项目,根据《XXXXX公司建设工程项目管理办法》按以下原则分级组织竣工(预)验收:1、尾矿坝工程、炸药库工程及其它特殊工程项目,由公司组织项目竣工(预)验收;2、总投资1000万元(含)以上的工业项目,由公司组织项目竣工(预)验收;其它项目原则上由矿工程管理部组织项目竣工验收,并及时报公司工程管理部备案;(四)厂控零星项目由项目单位自行组织验收。
第三章项目的交工验收第七条建设工程项目交工验收工作是工程(预)验收的前提。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
国家计委关于印发《建设项目(工程)竣工验收办法》的通知计建设[1990]1215号国务院各部门、直属机构,各省、自治区、直辖市及计划单列市委(计经委、经委、建委、建设厅):按照国务院国颁发(83)83号文的要求,在清理建国以来至1987年由我委或以我委为主与有关部门联合颁发的法规以及原国家建委颁发的法规时,我委曾明令废止了不适应新形势的基本建设竣工验收方面的主要法规。
根据新的情况,为使项目竣工验收工作有章可循,经过一年多的研究和征求意见,我们制订了《建设项目(工程)竣工验收办法》,现印发给我你们,请结合实际情况贯彻执行,并将执行中的问题和意见告我委。
一九九0年九月十一日建设项目(工程)竣工验收办法竣工验收,是全面考核建设工作,检查是否符合设计要求和工程质量的重要环节,对促进建设项目(工程)及时投产,发挥投资效果,总结建设经验有重要作用。
为了搞好建设项目(工程)竣工验收工作,特制定如下办法:一、竣工验收范围。
凡新建、扩建、改建的基本建设项目(工程)和技术改造项目,按批准的设计文件规定的内容建成,符合验收标准的,必须及时组织验收,办理固定资产移交手续。
二、竣工验收依据。
批准的设计任务书、初步设计或扩大初步设计、施工图和设备技术说明书以及现行施工技术验收规范以及主管部门(公司)有关审批、修改、调整文件等。
从国外引进新技术或成套设备的项目以及中外合资建设项目,还应按照签订的合同和国外提供的设计文件等资料,进行验收。
三、竣工验收的要求进行竣工验收必须符合以下要求:1、生产性项目和辅助性公用设施,已按设计要求建完,以满足生产使用;2、主要工艺设备配套设施经联动负荷试车合格,形成生产能力,能够生产出设计文件所规定的产品;3、必要的生活设施,已按设计要求建成;4、生产准备工作能适应投产的需要;5、环境保护设施、劳动安全卫生设施、消防设施已按设计要求与主体工程同时建成使用。
有的建设项目(工程)基本符合竣工验收标准,只是零星土建工程和少数非主要设备未按设计规定的内容全部建成,但不影响正常生产,亦应办理竣工验收手续。
对剩余工程,应按设计留足投资,限期完成。
有的项目投产初期一时不能达到设计能力所规定的产量,不应因此拖延办理验收和移交固定资产手续;有些建设项目或单项工程,已形成部分生产能力或实际上生产方面已经使用,近期不能按原设计规模续建的,应从实际情况出发,可缩小规模,报主管部门(公司)批准后,对已完成的工程和设备,尽快组织验收,移交固定资产。
国外引进设备项目、按合同规定完成负荷调试、设备考核合格后,进行竣工验收。
其他项目在验收前是否要安排试生产阶段,按各个行业的规定执行。
已具备竣工验收条件的项目(工程),三个月内不办理验收投产和移交固定资产手续的,取消企业和主管部门(或地方)的基建试车收入分成,由银行监督全部上交财政。
如三个月办理竣工验收确有困难,经验收主管部门批准,可以适当延长期限。
四、竣工验收程序。
1、根据建设项目(工程)的规模大小和复杂程度,整个建设项目(工程)的验收可分为初步验收和竣工验收两个阶段进行。
规模较大、较复杂的建设项目(工程);应先进行初验,然后进行全部建设项目(工程)的竣工验收。
规模较小、较简单的项目(工程),可以一次进行全部项目(工程)的竣工验收。
2、建设项目(工程)在竣工验收之前,由建设单位组织施工、设计及使用等有关单位进行初验。
初验前由施工单位按照国家规定,整理好文件、技术资料,向建设单位提出交工报告。
建设单位接到报告后,应及时组织初验。
3、建设项目(工程)全部完成,经过各单项工程的验收,符合设计要求,并具备竣工图表、竣工决算、工程总结等必要文件资料,由项目(工程)主管部门或建设单位向负责验收的单位提出竣工验收申请报告。
五、竣工验收的组织大中型和限额以上基本建设和技术改造项目(工程),由国家计委或由国家计委委托项目主管部门、地方政府部门组织验收。
小型和限额以下基本建设和技术改造项目(工程),由项目(工程)主管部门或地方政府部门组织验收。
竣工验收要根据工程规模大小,复杂程度组成验收委员会或验收组应由银行、物资、环保、劳动、统计、消防及其它有关部门组成。
建设单位、接管单位、施工单位、勘察设计单位参加验收工作。
验收委员会或验收组,负责审查工程建设的各个环节,听取各有关单位的工作报告,审阅工程档案资料并实地察验建筑工程和设备安装情况,并对工程设计、施工和设备质量等方面作全面的评价。
不合格的工程不予验收;对遗留问题提出具体解决意见,限期落实完成。
六、竣工决算的编制。
所有竣工验收的项目(工程)在办理验收手续之前,必须对所有财产和物资进行清理,编好竣工决算,分析预(概)算执行情况,考核投资效果,报上级主管部门(公司)审查。
竣工项目(工程)经验收交接后,应及时办理固定资产移交手续,加强固定资产的管理。
七、整理各种技术文件材料,绘制竣工图纸。
建设项目(包括单项工程)竣工验收前,各有关单位应将所有技术文件材料进行系统整理,由建设单位分类立卷,在竣工验收时,交生产单位统一保管,同时将与所在地区有关的文件材料交当地档案管理部门。
以适应生产、维修的需要。
八、各部门(公司)、各地区可根据本办法,结合具体情况制定实施细则,并报国家计委备案。
九、本办法自发布之日起施行。
一九九0年八月十八日交通部关于发布《公路工程竣工验收办法》的通知交公路发[1995]1081号各有关单位:现发布《公路工程竣工验收办法》,自1996年1月1日起施行。
附件:《公路工程竣工验收办法》主题词:发布公路工程验收办法通知公路工程竣工验收办法第一章总则第一条为了搞好公路工程竣工验收工作,根据《中华人民共和国公路管理条例》和国家计委颁布的《建设项目(工程)竣工验收办法》的有关规定,制定本办法。
第二条本办法适用于中华人民共和国境内的新建和改建的公路工程。
大修和改善工程可参照执行。
第三条公路工程验收的依据:1、批准的工程可行性研究报告;2、批准的工程设计、概算、预算文件;3、批准的变更设计文件及图纸;4、批准或确认的招标文件及合同文本;5、上级机关对工程的指示文件;6、交通部颁布的公路工程标准、规范及国家有关规定等。
第四条公路工程验收分为交工验收和竣工验收两个阶段。
交工验收由建设单位主持,主要是检查施工合同的执行情况和监理工作情况,提出工程质量等级建议。
竣工验收由交通部或批准工程初步设计文件的地方交通主管部门主持,主要是全面考核建设成果,总结经验教训,对建设项目进行综合评价,确定工程质量等级。
小型工程或简易工程项目,经主持竣工验收单位批准可合并为一次竣工验收。
第五条分段完成的路段或单项工程,具有独立使用价值,可分段交工,经交工验收后交付使用,全部完成后统一进行竣工验收。
第六条工程质量和建设项目均采取评分法确定等级。
其等级分为优良、合格和不合格。
综合评分85分及以上者为优良;70分以上、不足85分者为合格;70分以下者(不含70分)为不合格。
第七条未经交工验收的工程不得交付使用。
交工验收不合格的工程不得报请竣工验收。
第八条公路工程建设项目建成后,施工、监理、建设单位应负责编制工程竣工文件、图表,资料、并装订成册,其编制费用分别由施工、监理、建设单位承担。
验收工作所需的费用由建设单位承担。
第九条验收工作必须严肃认真,实事求是。
通过验收对工程质量和建设项目作出恰当的评价。
对有争议的问题,要从全局出发,充分协商,合理解决。
第二章交工验收第十条交工验收必须具备以下条件:1、工程已按施工合同和设计文件要求建成,具有独立使用价值;2、按附录A第三、四部分要求编制完成竣工文件;3、设计、施工、监理等单位已准备好总结报告材料;4、质量监督部门已完成工程质量检测、检验并编写完成了工程质量鉴定书。
第十一条施工单位在全面完成所承包的工程经监理工程师同意后,应向建设单位提出申请,建设单位核实具备交工验收条件时,应及时组织验收。
交工验收由建设、设计、施工、监理、接管养护、质量监督、造价管理等单位代表参加组成交工验收组,对工程质量进行全面验收。
第十二条工程质量检验由质量监督部门负责组织,按以下规定分标段进行全面检查:一、路线:最小平曲线半径、最大纵坡和坡长、最小视距的路段应逐一检查;其他路段的半径、纵坡、视距应检查总数的20%以上。
二、路基路面:高填深挖(填挖高度大于6米)和水文地质不良地段,对其稳定性、压实度、中心线、宽度、厚度、路拱、边坡、边沟、排水设施等,应逐一检查;其他路段每公里抽查1~2处,路面工程应每公里抽查一个断面,检验其厚度、压实度。
三、大桥和隧道:要求对各部尺寸、标高、各部结构的施工质量、引道和导流、防护工程等应逐一检查量测。
中桥应抽查总数的50%以上。
小桥抽查总数的20%以上。
大桥和特大桥必要时应进行荷载试验。
四、涵洞、挡土墙及防护工程:应抽查总数的20%以上。
其中,高度在4米以上的挡土墙和孔径在2米以上的涵洞应抽查总数的30%以上。
五、互通式立交工程应按路基、路面、桥涵、挡土墙和交通安全设施逐一检查。
分离式立交及其他交叉工程应抽查总数的50%以上。
六、交通安全设施应抽查总数的30%以上。
七、沿线服务管理和养护设施、环境保护工程应检查总数的50%以上。
八、隐蔽工程和建成后不易检测的分项、分部工程、应审查施工、监理单位的原始资料。
九、对竣工图表、资料、文件、工程决算应全面检查核对。
第十三条按照《公路工程质量检验评定标准》对受检单位工程评分,按单位工程平均得分确定标段工程质量评分值,再按标段工程质量评分值采用加权平均法对建设项目的工程质量进行评分。
即:∑(标段工程质量评分值×该标段投资额)工程质量评分值=建设项目总投资额(建安工程费总额或合同工程价款总额)第十四条交工验收组应认真听取和审议以下报告:1、建设单位关于工程项目执行情况的报告;2、设计单位关于工程设计情况的报告;3、施工单位关于工程施工情况的报告;4、监理单位关于工程监理(含变更设计)情况的报告;5、质量监督部门关于工程质量检验评定情况的报告。
交工验收组在听取报告、审查资料和实地察看的基础上,对质量监督部门提出的工程质量鉴定意见和评分进行审议和确认。
第十五条通过交工验收的工程必须写出交工验收报告(其内容见附录B),由建设单位按隶属关系报请上级交通主管部门或竣工验收主持单位核定。
对交工验收合格以上的工程,应安排养护管理。
对于交工验收不合格或有缺陷的工程及未完工程,应由原承包单位限期修复、补救、完成,其费用自理。
第三章竣工验收第十六条竣工验收必须具备以下条件:1、经过交工验收各标段均达到合格以上的工程;2、对未完工程或交工验收时提出的修复、补救工程已处理完毕,并经监理工程师和质量监督部门检验合格;3、按国家《基本建设项目档案资料管理暂行规定》和附录A要求已编制完成竣工文件;4、按规定已编制好工程竣工决算;5、施工、监理、设计、建设、监督等单位已编写完成汇报材料。
