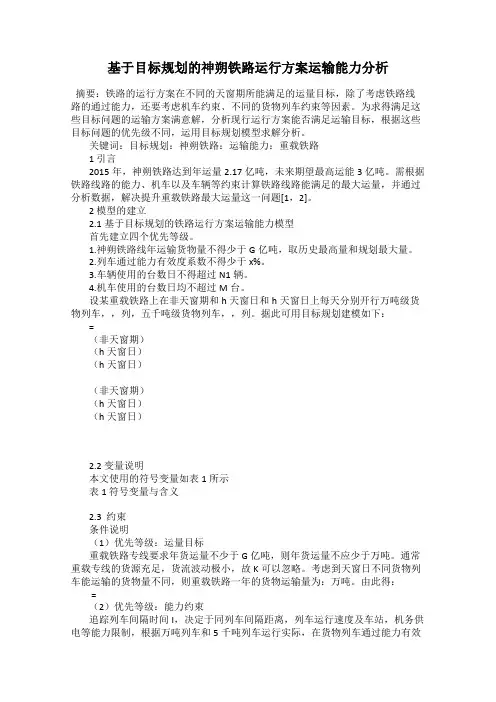

基于目标规划的神朔铁路运行方案运输能力分析

发表时间:2019-01-07T11:34:13.030Z 来源:《基层建设》2018年第34期作者:卢天骄[导读] 摘要:铁路的运行方案在不同的天窗期所能满足的运量目标,除了考虑铁路线路的通过能力,还要考虑机车约束、不同的货物列车约束等因素。

兰州交通大学交通运输学院甘肃兰州 730070摘要:铁路的运行方案在不同的天窗期所能满足的运量目标,除了考虑铁路线路的通过能力,还要考虑机车约束、不同的货物列车约束等因素。为求得满足这些目标问题的运输方案满意解,分析现行运行方案能否满足运输目标,根据这些目标问题的优先级不同,运用目标规划模型求解分析。

关键词:目标规划:神朔铁路:运输能力:重载铁路 1 引言

2015年,神朔铁路达到年运量2.17亿吨,未来期望最高运能3亿吨。需根据铁路线路的能力、机车以及车辆等约束计算铁路线路能满足的最大运量,并通过分析数据,解决提升重载铁路最大运量这一问题[1,2]。

2 模型的建立

2.1基于目标规划的铁路运行方案运输能力模型首先建立四个优先等级。

1.神朔铁路线年运输货物量不得少于G亿吨,取历史最高量和规划最大量。

2.列车通过能力有效度系数不得少于x%。

3.车辆使用的台数日不得超过N1辆。

4.机车使用的台数日均不超过M台。

设某重载铁路上在非天窗期和h天窗日和h天窗日上每天分别开行万吨级货物列车,,列,五千吨级货物列车,,列。据此可用目标规划建模如下:

=

(非天窗期)

(h天窗日)

(h天窗日)

(非天窗期)

(h天窗日)

(h天窗日)

2.2 变量说明

本文使用的符号变量如表1所示表1 符号变量与含义

2.3 约束

条件说明

(1)优先等级:运量目标

重载铁路专线要求年货运量不少于G亿吨,则年货运量不应少于万吨。通常重载专线的货源充足,货流波动极小,故K可以忽略。考虑到天窗日不同货物列车能运输的货物量不同,则重载铁路一年的货物运输量为:万吨。由此得:

=

(2)优先等级:能力约束

追踪列车间隔时间I,决定于同列车间隔距离,列车运行速度及车站,机务供电等能力限制,根据万吨列车和5千吨列车运行实际,在货物列车通过能力有效度系数为d的条件下,非天窗日,x小时天窗日,y小时天窗日的一昼夜能利用的时间分别为,,。由此得约束方程为

(3)优先等级:万吨级货车车辆限制

设1万吨列车的车底周转时为,日均运用货车辆数与列车周转时间有关,装卸作业时间与列车中编挂的车辆数呈正相关关系。

故实际万吨列车每天编成列车数为,得第5个约束方程为。

(4)优先等级:机车约束

设机车平均全周转时间为S小时,则需要机车系数为,为牵引1对列车所需要的机车台数。查阅相关资料可知,1万吨列车需由2台机

车牵引,5千吨列车需由1台机车牵引,对于非天窗期有,以此类推,由此得约束方程为:

(5)优先等级:五千吨级货车车辆限制

设5千吨列车的车底周转时间为,列车编挂五千吨级货车的车辆数为,同优先级分析,可知实际5千吨列车每天编成列车数为

,得第9个约束方程为。

3 案例分析

3.1 案例简介

神朔铁路目前管内19个车站,其中万吨列车车站6个,有效长1730 m,考虑神朔铁路站场、线路、供电能力及机车牵引等因素,目前列车编组方案主要有两种:66辆C64型车辆,载质量4158 t;116辆C80型车辆,载质量9280 t,此外总牵引机车总数达到278台。目前神朔铁路列车开行方案每年非天窗日274 d,4 h天窗日69 d,3 h天窗日22 d。

3.2 参数标定

根据本文所给出的神朔铁路相关资料,以及查阅相关文献,可得各项参数如下:

(1)天窗时间根据现行的神朔铁路运行方案知一年中无天窗日,x 小时天窗日,y 小时天窗日的时间分别为274天,4h 天窗日69天,3h 天窗日22天。

(2)平均载重系数:查阅主要参数技术表可知,C80货车自重20t ,载重80t ,货车总重100t ;C64货车自重22.5t ,载重61吨,总重

83.5t 。平均系数为列车净重和总重之比。故C80货车平均载重系数为=0.8,故C64货车平均载重系数为=0.73。

(3)列车追踪间隔时间:由现在的神朔铁路货物列车运行实际,1万吨和5千吨货物列车的列车追踪时间分别按13 min 和10min 计算。

(4)货物列车编成车辆数:1万吨和5千吨货物列车需要116辆C80和66辆C64。

(5)车底周转时间:1万吨和5千吨货物列车的车底周转时间分别为2天和3天。

(6)日均使用货物列车台数限制:由现行方案知,设给定C80货物列车台数限制为15500,给定C64货物列车台数限制为13000。 (7)运输目标G :分别取2014年神朔铁路历史最高运量25000万吨,神华公司期望的神朔铁路最大运量30000万吨目标求解。

(8)火车通过能力有效度系数d :由现行的神朔铁路运输方案,计算其通过能力有效度系数,公式为,计算得d=92.54%,为计算方便这里取93%。

(9)每天接触网及线路设备综合维修施工天窗平均时间,:由现行神朔铁路一年运输方案,知有3h 天窗日和4h 天窗日,此时

取为180,为240。

(10)客车运行占用时间:根据现在运行方案,取客车运行占用时间为46min 。

(11)日均使用机车数限制:查阅相关文献知现在的机车保留量达到278台。

(12)需要机车系数:由机车平均全周转时间S 小时,则机车需要系数,查阅相关数据得S=21,则机车系数=7/8。 将上面参数带入式(1)可得本例的目标规划模型。(为计算方便取整数) =25000

3.3模型求解

使用cplex12.6计算得出本目标规划的满意解如表2所示。(因为3亿吨目标大于实际运行能力,故以不同方案满足不同的优先目标)
