外门窗淋水试验方法
外墙及外门窗淋水、喷水试验标准
1目的通过淋水、喷水试验,检验外墙及外门窗的防渗漏性能,杜绝系统性渗漏风险,提交客户满意产品,提高质量稳定性。
2适用范围适用于集团下属所有项目。
3术语及定义3.1淋水试验:通过自然水压在外墙及外门窗表面形成水幕,以此检验外墙及外门窗的防渗漏性能。
3.2喷水试验:利用压力水对门窗易渗漏部位进行喷射试验,以此检验门窗的安装质量是否能满足防渗漏要求。
4职责权限4.1项目工程部4.1.1负责审核承包单位的试验方案;4.1.2负责本标准实施的现场组织工作;4.1.3负责督促监理、总包、门窗安装等相关单位对现场渗漏的检查,并抽查验证;4.1.4负责组织渗漏点的维修封闭;4.1.5负责系统性渗漏问题的分析总结。
4.2地区物业4.2.1参与并见证外墙及外门窗淋水试验;4.2.2协助项目工程部监督渗漏点的整改封闭及再次验证。
4.2.3依据集团物业下发的《旭辉集团项目分户检验作业指引》《旭辉集团项目物业承接查验流程及标准》进行专项管理。
5工作程序:5.1各事业部/城市公司工程专业协助项目工程部将本标准放入总包、外门窗工程招标文件及合同中;5.2项目工程部组织相关承包单位深化外墙及门窗喷水、淋水试验施工方案,按本标准并结合当地的具体要求编制相应试验方案,按集团专项施工方案管理要求实施;5.3项目工程部、相关承包单位编制相关施工计划时,按《施工进度管理作业指引》实施,并要求完善、明确相关试验的计划实施时间;5.4门窗喷水试验:5.4.1门窗安装必须样板先行,项目工程部根据本项目门窗特点,选择具有代表性的主要门窗型号进行喷水试验检验后,方可大面积施工。
最低要求是主流户型中的主流门窗型号必须经喷水试验检验;5.4.2门窗喷水试验应该在门窗批量加工前进行;5.4.3喷水试验前,必须具备以下条件:⑴门窗安装及塞缝完成;⑵门窗周边JS防水、面层及密封胶完成;⑶门窗窗扇、玻璃、密封条、五金件已安装。
5.4.4喷水试验时,试验过程必须由相关关联单位、监理及项目工程部三方共同进行现场试验见证。
淋水实验方案
外窗(墙)淋水试验一、工程概况:工程名称:万科金色城品一期工程工程地址:青岛市四方区德丰路8号建设单位:青岛万科大山房地产开发有限公司设计单位:北京中建恒基设计有限公司监理单位:青岛东方监理有限公司施工总承包单位:莱西市建筑总公司工程规模:万科金色城品一期共计包括1#、2#、4#、9#楼四个单体楼座,建筑面积共计49000平方米,目前工程外墙涂料已经结束,外窗安装结束,根据有关规定,为减少交工后用户投诉,马上进入对外窗进行淋水试验。
淋水试验是通过加压水泵将水送至附设于外墙(窗)外侧的PPR喷淋管从而对外墙(窗)进行加压喷淋以检验外墙(窗)的渗漏情况的一种现场检验方法(参见附图)。
二、淋水设备准备1、根据工程的实际高度,为了确保扬程及远端压力达到要求,加压水泵采用DFW50-200CD/2(25M3/H)型消防泵2台,并配备相应的电机。
2、水箱利用工地现有施工水箱。
水箱顶部用网孔2㎜的钢丝网封盖,以过滤回收水,避免杂物进入水箱引起喷淋管孔堵塞。
3、供水管及淋水管:(1)材料采用PPR管,地面管采用PP-R50型,竖向管采用PP-R32型,横向管采用PP-R25型。
(2)淋水管应根据工程的窗的形状、大小加500mm确定尺寸。
(3)横向淋水管各设两排喷淋孔,方向成90˚(分别斜向下45˚及斜向上45˚),钻孔直径为1.5㎜左右,孔间距100㎜。
如同一根供水管连接多根淋水管,为确保几根淋水管供水压力接近,顶层的开孔可略大,第二层次之,最底层可略小,最顶层可为2㎜左右。
(4)PPR管连接采用热熔连接法,防止水压力过大造成渗漏。
(5)最顶端淋水管必须设置压力表(其总量程宜为1Mpa以内)及水表,以控制出水压力及淋水量。
(6)各路供水管分别设置阀门,控制供水量及水压;总供水管设置压力表及,以控制总供水压力;(7)根据工程外立面情况,将横向淋水管与外墙雨水管、空调格栅、室外栏杆等做好固定,同时用钢丝绳通过屋面进行整体固定,并通过麻线与窗扇进行连接固定加强,但是要注意对以完成部位的成品保护。
外墙门窗淋水试验实施方案
外墙门窗淋水试验实施方案一、试验目的二、试验范围本试验适用于各类门窗产品,包括门窗框架、密封条和玻璃等部件,并可根据产品特点和需求进行适当的调整和改变。
三、试验设备1.试验台架:用于支撑门窗,并设置喷水装置。
2.喷水装置:包括喷水头、水泵和水源等设备。
3.测量设备:包括流量计、压力表和温度计等设备。
4.试验室:设备门窗淋水试验的环境条件,如温度、湿度和风速等。
四、试验步骤1.准备工作a.根据门窗尺寸,调整和安装试验台架,确保门窗垂直并固定稳定。
b.安装喷水装置,并调整喷头位置和角度,确保喷水均匀且符合试验标准要求。
c.连接试验设备,确保水源、水泵和测量设备的正常运作。
2.试验前检查a.检查门窗表面和密封条是否完好,如有损坏或松动,应及时修复或更换。
b.确保门窗的开闭和密封功能正常,未能满足要求的应予以调整或更换。
3.试验过程a.打开喷水装置,先进行适应性试验,检查门窗的外表面和内表面,以确保防漏性能。
b.调节喷水压力和流量,根据标准要求进行试验,试验时间一般不少于30分钟。
c.在试验过程中持续观察和记录门窗的表面状态,包括有无渗漏、滴水和水汽等。
d.测量试验过程中的水流量和压力,并记录相关数据。
e.如试验结束后,需要继续观察门窗的干燥时间和恢复状态。
五、数据处理与分析1.根据试验数据,计算并统计门窗的防漏率和渗漏率等指标。
2.分析试验结果,评估门窗是否满足设计要求和标准规定。
3.如试验发现问题,应及时调整和改进设计和材料,并重新进行淋水试验。
六、试验报告1.试验报告应详细记录试验步骤、数据和分析结果等。
2.试验报告中应包括门窗的型号、规格、材料和制造商信息等。
3.试验报告应由专业人员进行审核和签署,以确保试验结果的准确性和可靠性。
七、安全注意事项1.操作人员应具备相关的安全操作知识和技能,并佩戴适当的个人防护装备。
2.喷水装置和电气设备应符合安全规范,并定期检查和维护。
3.试验过程中应严格控制水压和流量,以避免对门窗造成损坏或过度负荷。
门窗淋水实验专项方案
一、方案背景为确保建筑门窗在交付使用前具有良好的防水性能,预防渗漏问题,根据《建筑装饰装修工程质量验收规范》GB50210—2001等相关标准,特制定本门窗淋水实验专项方案。
二、实验目的1. 检验门窗的防水性能,确保门窗在长期使用过程中不易发生渗漏。
2. 发现门窗在施工过程中可能存在的质量问题,为后续整改提供依据。
3. 规范淋水实验的操作流程,提高实验结果的准确性和可靠性。
三、实验范围1. 新建、改建、扩建工程中的门窗;2. 需进行淋水实验的门窗产品。
四、实验内容1. 门窗的密封性能;2. 门窗的排水性能;3. 门窗的耐水性能。
五、实验方法1. 门窗密封性能实验:将门窗关闭,向门窗缝隙处喷射水柱,观察门窗是否有渗漏现象。
2. 门窗排水性能实验:将门窗开启,模拟雨水冲刷,观察门窗排水情况。
3. 门窗耐水性能实验:将门窗浸泡在水中,观察门窗是否出现变形、腐蚀等现象。
六、实验步骤1. 准备实验设备:淋水试验机、喷头、量杯、尺子等。
2. 选择实验样本:选取具有代表性的门窗作为实验样本。
3. 进行实验:按照实验方法进行密封性能、排水性能、耐水性能实验。
4. 记录实验数据:详细记录实验过程中出现的现象和数据。
5. 分析实验结果:对实验数据进行分析,判断门窗的防水性能是否满足要求。
七、实验要求1. 实验过程中,操作人员应穿戴防护用品,确保安全。
2. 实验设备应保持完好,确保实验结果的准确性。
3. 实验过程中,应严格按照实验方法进行操作,避免人为误差。
4. 实验结束后,应及时清理实验场地,确保卫生。
八、实验结果判定1. 门窗密封性能:无渗漏现象,实验合格。
2. 门窗排水性能:排水顺畅,无积水现象,实验合格。
3. 门窗耐水性能:无变形、腐蚀等现象,实验合格。
九、注意事项1. 实验过程中,如发现门窗存在质量问题,应及时通知施工方进行整改。
2. 实验结果仅作为参考,实际使用过程中,还需注意门窗的维护保养。
本专项方案适用于门窗淋水实验,各相关单位应严格按照方案执行,确保实验结果的准确性和可靠性,为建筑门窗的防水性能提供有力保障。
断桥铝合金门窗淋水试验实施方案
断桥铝合金门窗淋水试验实施方案
一、实施目的:
对断桥铝合金门窗进行淋水试验,评估其抗渗漏性能,验证其质量和可靠性。
二、实施对象:
断桥铝合金门窗样品。
三、实施条件:
1. 试验设备:淋水试验设备、计时设备等。
2. 试验环境:温度为20℃±5℃,相对湿度为50%±5%。
3. 实施人员:具备相关试验经验的人员。
4. 试验材料:清洁、无破损的试验用水。
四、实施步骤:
1. 将断桥铝合金门窗样品安装在淋水试验设备上,并确保其稳固和垂直。
2. 调整试验设备,使水流均匀喷洒在断桥铝合金门窗表面,同时注意避免直接喷射到密封胶条处。
3. 开始计时,持续淋水时间为15分钟。
4. 在淋水过程中,观察门窗表面是否有漏水现象,并记录。
5. 淋水结束后,将门窗表面以及内部进行检查,观察是否有渗漏、渗水等现象,并记录。
6. 根据观察结果,评估断桥铝合金门窗的抗渗漏性能。
五、数据记录与分析:
1. 记录淋水试验开始时间、结束时间和持续时间。
2. 记录淋水试验过程中的观察结果,并标注门窗的位置、渗漏情况等。
3. 根据观察结果,评估断桥铝合金门窗的抗渗漏性能,可分为合格、不合格等。
六、安全注意事项:
1. 试验过程中需注意防滑,避免发生意外。
2. 检查试验设备是否正常运行,确保安全性。
3. 避免直接喷射水流到密封胶条处,以免影响试验结果。
七、实施结果的影响:
淋水试验结果可为断桥铝合金门窗的质量评估提供依据,同时为产品改进和质量控制提供参考。
12.8外门窗工程淋水试验检测规定(精)

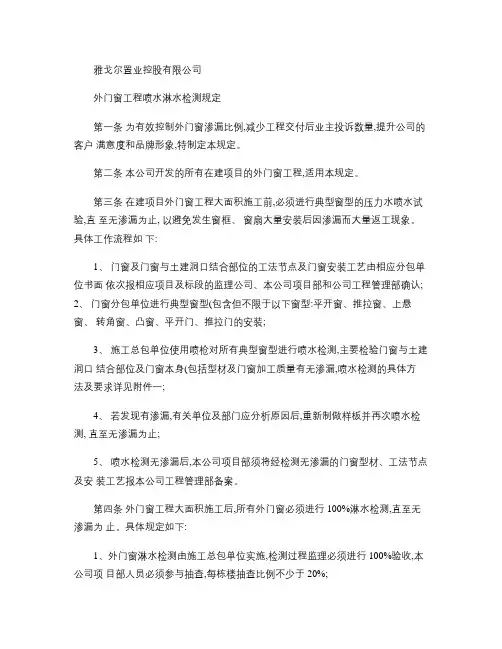

雅戈尔置业控股有限公司外门窗工程喷水淋水检测规定第一条为有效控制外门窗渗漏比例,减少工程交付后业主投诉数量,提升公司的客户满意度和品牌形象,特制定本规定。
第二条本公司开发的所有在建项目的外门窗工程,适用本规定。
第三条在建项目外门窗工程大面积施工前,必须进行典型窗型的压力水喷水试验,直至无渗漏为止, 以避免发生窗框、窗扇大量安装后因渗漏而大量返工现象。
具体工作流程如下:1、门窗及门窗与土建洞口结合部位的工法节点及门窗安装工艺由相应分包单位书面依次报相应项目及标段的监理公司、本公司项目部和公司工程管理部确认;2、门窗分包单位进行典型窗型(包含但不限于以下窗型:平开窗、推拉窗、上悬窗、转角窗、凸窗、平开门、推拉门的安装;3、施工总包单位使用喷枪对所有典型窗型进行喷水检测,主要检验门窗与土建洞口结合部位及门窗本身(包括型材及门窗加工质量有无渗漏,喷水检测的具体方法及要求详见附件一;4、若发现有渗漏,有关单位及部门应分析原因后,重新制做样板并再次喷水检测, 直至无渗漏为止;5、喷水检测无渗漏后,本公司项目部须将经检测无渗漏的门窗型材、工法节点及安装工艺报本公司工程管理部备案。
第四条外门窗工程大面积施工后,所有外门窗必须进行 100%淋水检测,直至无渗漏为止。
具体规定如下:1、外门窗淋水检测由施工总包单位实施,检测过程监理必须进行 100%验收,本公司项目部人员必须参与抽查,每栋楼抽查比例不少于 20%;2、淋水检测的具体方法及要求详见附件二;3、若发现有渗漏,有关单位及部门应分析原因后,予以整改并再次淋水检测,直至无渗漏为止;4、淋水检测无渗漏后,本公司项目部须将结果报本公司工程管理部备案;5、淋水检测完成时限为:在外架拆除完成后一个半月内,最迟在交付业主前 2个月必须完成。
第五条本规定自发布之日起试行。
第六条本规定由公司工程管理部负责解释。
附件一:外门窗喷水检测方法附件二:外门窗淋水检测方法附件一:外门窗喷水检测方法1、需进行喷水检测的位置包括:(a窗框与洞口之间;(b窗框与窗扇之间;(c横梃、竖梃位置;(d玻璃与型材之间。
外窗淋水试验施工方案
目录一、编制依据 (2)二、工程概况 (2)2.1、工程总体概况 (2)2.2、建筑设计概况 (3)2.3、建筑外立面设计概况 (3)三、施工部署(安排) (4)3.1、外窗淋水的部位及淋水范围 (4)3.2、外窗淋水试验实施的时间 (4)3.3、劳动力组织与职责分工 (4)四、施工准备 (4)4.1、技术准备 (4)4.2、淋水材料计划准备 (5)4.3、施工机具计划 (5)4.4、劳动力计划 (5)五、主要施工方法和施工要点 (6)5.1、布管和淋水试验的一般要求 (6)5.2、建筑布管淋水要求 (6)5.3外墙淋水试验记录和问题处理 (6)六、淋水试验质量要求 (7)6.1、铝合金外窗渗水原因分析 (7)6.2、铝合金外窗渗水预防控制 (8)6.3、铝合金外窗施工单位的具体做法和责任 (8)七、成品保护 (8)7.1、淋水用水 (8)7.2外墙饰面及铝合金外窗 (9)八、安全文明施工保证措施 (9)8.1、组织措施 (9)8.2、安全技术措施 (9)8.3、文明施工措施 (10)九、环保管理措施 (10)十、附图:外窗淋水试验示意图 (10)一、编制依据为了保证西北旺镇六里屯农民安置点定向安置房4-2-16地块(二标段)外窗防水效果,满足业主入住使用功能,不断提高建设工程施工质量、有效解决住宅工程外窗渗水的质量通病;贯彻北京市住房和城乡建设委员会2015年08月12日下发《关于加强北京市新建居住建筑外窗工程质量管理的通知》(编号:京建法[2015]11号)文件精神。
本工程特按照工程特点,依据设计施工图纸、技术文件,按照现行施工验收规范、技术操作规程、国家质量检验标准、国家法令法规、政府有关文件精神,结合本工程质量标准、采用外窗现场淋水检查的手段,加强外窗渗水质量缺陷控制,特编制本外窗淋水试验施工方案。
主要编制依据如下:二、工程概况2.1、工程总体概况2.2、建筑设计概况2.3、建筑外立面设计概况2.3.1、东南西北四面一至二层为饰面砖墙面,三至顶层为质感涂料墙面(B1级聚氨酯板保温墙面,每层设置300mm高防火隔离带)2.3.2、断桥隔热铝合金外窗周边做法:1、铝合金外窗副框与结构洞口、附框与主框之间缝隙填充发泡剂,窗框与洞口阴角处刷宽150mm ,厚1.5mm厚JS‖型防水涂料;2、外窗洞口周圈侧面抹30mm厚膨胀玻化微珠;三、施工部署(安排)3.1、外窗淋水的部位及淋水范围1、淋水部位:西北旺镇六里屯农民安置点定向安置房4-2-16地块(二标段),5#~8#住宅楼楼外窗进行淋水试验。
建筑外墙门窗淋水试验怎么做才符合要求
建筑外墙门窗淋水试验怎么做才符合要求1.试验设备准备:1)获得合适的淋雨试验设备,如喷淋装置、水泵等。
2)配置水源,确保试验过程中能提供足够的水量。
3)确保试验设备的正常工作状态。
4)安装合适的试验容器,以收集试验过程中的水流。
2.试验样本准备:1)根据试验需求选择合适的样本,如窗户、门等。
2)检查样本表面的防水处理是否完好,如有损坏应及时修复。
3)做好样本的标记,以便于后续检测和分析。
3.试验步骤:1)将样本安装到试验装置上,确保安装牢固,不会因试验过程中的水压而脱落。
2)开始试验前,先关闭试验设备,确保系统处于待机状态。
3)打开水源,调节合适的水流量,使其逐渐增加。
4)将试验设备启动,使水流均匀出现在样本的上方,并以逐渐增大的水压冲洗样本表面。
5)试验过程中,记录试验设备的启动时间、水流量、样本的漏水情况等相关数据,并进行相应的保存。
6)每隔一段时间,检查样本的防水性能,如有漏水现象,应及时记录并修复。
4.试验结果分析:1)在试验结束后,检查样本表面的防水性能。
2)根据试验结果,判断样本的防水性能是否符合要求,如漏水量、水压等。
3)分析试验过程中可能出现的问题,并提出改进建议。
4)将试验结果报告总结,包括试验方法、结果分析以及结论等。
5)如有必要,可以提出对样本进行改进或修复的建议。
以上是建筑外墙门窗淋水试验的一般流程和要点。
在实际操作过程中,应根据具体的试验要求和标准,进行相应的调整和操作。
同时,为了保障试验结果的准确性和可靠性,还需要严格控制试验环境和操作流程,确保试验过程的可重复性和有效性。
住宅工程门窗淋水试验方案
住宅工程门窗淋水试验方案一、试验目的住宅工程门窗淋水试验是为了检测门窗的防水性能,确定其能否抵御自然环境下的雨水侵蚀,并保证室内空间的干燥和舒适。
该试验旨在评估门窗的防水性能,确保其达到国家建筑标准规定的防水性能指标要求。
二、试验范围本试验适用于住宅工程中使用的各类门窗,包括铝合金门窗、塑钢门窗、木门窗等。
三、试验仪器和设备1. 试验台:用于固定和支撑待测试的门窗,测试台面应保持水平。
2. 淋水设备:包括水管、喷头、水泵等,用于提供一定的水压和水流,模拟自然环境中的雨水。
3. 计时器:用于计时试验的持续时间。
4. 测量工具:包括量表、尺子、水平仪等,用于测量门窗的尺寸和倾斜度。
5. 观察记录表:用于记录试验过程中的关键参数和结果。
四、试验方法1. 试验前准备(1)选择待测试的门窗,确保其表面清洁无划痕和损坏。
(2)在试验台上固定门窗,保证其水平和垂直。
2. 淋水试验(1)将淋水设备设置在一定的距离和高度,保证水流均匀地喷洒到门窗表面。
(2)通过调整水流量和时间,模拟不同程度的雨水侵蚀,包括小雨、中雨和暴雨。
(3)在试验过程中,持续记录门窗的淋水时间和观察其表面是否有渗水现象。
(4)根据实际情况,可以适当地调整水流量和时间,以确定门窗的防水性能。
3. 试验结果评定(1)根据试验记录和观察结果,评定门窗的防水性能,包括是否有渗水现象、渗水位置和程度等。
(2)根据国家建筑标准规定的防水性能指标要求,对门窗的防水性能进行评定和归类。
五、试验注意事项1. 试验时应注意人身安全,避免发生意外事故。
2. 在试验过程中,保持试验台面的水平和稳定,确保其不会影响门窗的正常测试过程。
3. 淋水试验时应注意保持水流均匀,避免不必要的水流浪费或门窗表面的受损。
4. 试验过程中应及时记录关键参数和观察结果,确保数据的准确和可靠。
6、审核和备案本试验方案由工程技术部门审核通过,并备案。
试验结果应在建筑工程设计文件中进行归档,作为检测门窗防水性能的重要参考依据。
淋水试验方法
淋水试验方法淋水试验是通过加压水泵将水送至附设于外墙(窗)外侧的PPR喷淋管从而对外墙(窗)进行加压喷淋以检验外墙(窗)的渗漏情况的一种现场检验方法(参见附图)。
淋水试验可参照以下方法进行,也可根据工程具体情况对此方法进行适当调整。
一、淋水设备准备1、加压水泵型号可根据工程的高度确定,确保扬程及远端压力达到要求,并配备相应的电机。
2、水箱尺寸应根据各工程窗宽而定,可单独配置,也可利用工地现有施工水箱。
水箱顶部用钢丝网或塑料网封盖(网孔小于1.5㎜),以过滤回收水,避免杂物进入水箱引起喷淋管孔堵塞。
3、供水管及淋水管:(1)材料采用PPR管,直径25㎜。
(2)淋水管应根据工程的窗的形状、大小确定尺寸。
(3)每根淋水管各设两排喷淋孔,方向成90˚(分别斜向下45˚及斜向上45˚),钻孔直径为1.5㎜左右,孔间距100㎜。
如同一根供水管连接多根淋水管,为确保几根淋水管供水压力接近,顶层的开孔可略大,第二层次之,最底层可略小,最顶层可为2㎜左右。
(4)PPR管连接采用热熔连接法,防止水压力过大造成渗漏。
(5)最顶端淋水管必须设置压力表(其总量程宜为1Mpa以内)及水表,以控制出水压力及淋水量。
(6)各路供水管分别设置阀门,控制供水量及水压;总供水管设置压力表及,以控制总供水压力;(7)可用钢丝绳通过屋面进行整体固定,并通过麻线与窗扇进行连接固定加强。
在固定淋水设备时,淋水管离窗玻璃面或墙面距离一般控制在100—150mm左右,可通过塑料卡具进行控制。
4、接水板可根据外窗尺寸采用铁皮制作。
5、根据水泵电机配备电源控制设备,并做好漏电的防护工作。
6、依据泵提供的水压力,可以同时进行多樘窗的淋水试验(根据实验通常为上下三排,水平三组为限同时进行,即九樘)。
二、淋水试验人员要求1、淋水单位根据喷淋设备的准备情况,编制好合理的喷淋计划,并安排专人负责跟踪,配备好维修人员。
2、门窗安装单位必须安排人员在喷淋现场进行检查,便于对发现的渗水点共同分析原因,进行妥善处理。
外门窗淋水喷水试验标准
外门窗淋水喷水试验标
准
Document serial number【NL89WT-NY98YT-NC8CB-NNUUT-NUT108】
6.4 需进行喷水试验的位置包括:
6.4.1 窗框与洞口之间; 6.4.2 窗框与窗扇之间; 6.4.3 横梃、竖梃位置; 6.4.4 玻璃与型材之间。
6.5 试验条件:
样板窗发泡剂塞缝完成,窗扇及玻璃安装完成后。
6.6 喷水试验设备
设备如下图所示,主要包括两部分:
6.6.1 直径19mm 的花园浇水软管;
6.6.2 铜质喷嘴、控制阀以及安装在喷嘴和控制阀之间的压力表。
6.7 试验见证
所有的试验过程必须由总包、监理及项目部三方共同进行现场试验见证。
7 工
作程序:
7.1 成
本部负责将
本标准放入总包、外门窗工程招标文件及合同中;
7.2 承包单位施工方案中必须考虑外墙门窗喷水、淋水试验,按本标准编制相应试验
方案,报监理单位、项目部审批;
7.3 外门窗安装必须样板先行,经喷水试验检验后,方可大面积施工;
7.4 外墙及外门窗淋水试验由总包单位在单体施工完成后进行,门窗安装单位配合; 7.5 喷水、淋水前,承包单位、监理单位必须检查相应的工作内容是否完成,是否具
备试验的条件;
7.6 监理单位在试验过程中必须跟踪检查试验是否符合标准; 7.7 监理单位必须对结果进行检查,并督促责任单位进行整改; 7.8 整改完成后必须再次进行淋水试验,直至无渗漏为止。
喷淋位置
压力表 300㎜
铜质喷嘴
控制阀
浇水软管
210—245kpa。
外墙门窗淋水试验记录
外墙门窗淋水试验记录试验目的:本次试验旨在测试外墙门窗的淋水性能,评估其对雨水的防护能力,确保设计的合理性和质量可控性。
试验材料:1.计量工具:秤、卷尺等2.水源:水管或水池3.测试设备:淋水试验装置4.门窗样品试验步骤:1.准备工作:a.搭建淋水试验装置:搭建一个淋水试验装置,确保其稳定性和可靠性。
b.准备门窗样品:根据设计要求,准备相应的门窗样品,并测量其尺寸和重量。
2.实施试验:a.样品安装:将门窗样品安装在试验装置上,确保其紧固牢固。
b.准备水源:确保试验装置内的水源完全打开,保证水流充足。
c.开启试验装置:开启试验装置,开始进行淋水试验。
d.淋水时间及强度:根据设计要求,设定相应的淋水时间和水流强度。
e.观察记录:在试验过程中,观察门窗样品表面的情况,并记录可能存在的渗漏、水迹等现象。
3.数据处理:a.测试数据:在每次试验结束后,记录门窗样品的渗漏情况和水迹情况。
b.数据分析:根据试验结果,对门窗样品的淋水性能进行评估,并与设计要求进行比对。
实验结果:以下为其中一门窗样品的淋水试验记录:试验对象:门窗样品A试验装置:水管试验时间:2024年1月1日10:00-11:00淋水时间:30分钟水流强度:10升/分钟观测结果:1.门窗样品表面未发现渗漏现象。
2.部分角落出现较小的水迹,但未有积水现象。
3.门窗表面干燥时间较长,约5分钟。
数据分析:根据试验结果,门窗样品A在本次淋水试验中表现良好。
尽管在试验过程中出现了一些较小的水迹,但未出现重大的渗漏现象。
门窗样品A的设计和制作符合要求,具备较好的淋水防护性能。
结论:根据本次试验数据分析,门窗样品A的淋水性能良好,可以满足设计要求。
此外,根据实验结果可以对门窗样品A进行进一步的优化和改进。
淋水试验记录的数据,可以作为评估门窗产品质量的参考依据,对产品的改进和研发提供宝贵的信息。
外墙及门窗淋水试验方法
外墙及门窗淋水试验方法外墙及门窗淋水试验方法是用于测试建筑物外墙及门窗的防水性能的一种试验方法。
淋水试验是通过模拟实际情况下的降雨情况,将一定的水流通过一定水压下喷射到外墙及门窗表面,观察并记录水是否渗透到室内的一种试验方法。
以下是外墙及门窗淋水试验的具体步骤:1.设定试验要求:根据相关技术标准或规范,确定试验要求包括试验条件(例如温度、湿度等)、试验液体(一般为水)、试验时间、试验压力等。
2.准备试验设备和工具:准备好试验液体水、试验设备(例如喷水设备、喷嘴等)和试验工具(例如测量工具、记录表等)。
3.样品准备:根据试验要求,准备好要进行淋水试验的外墙和门窗样品。
确保样品表面整洁、无明显损伤。
4.安装样品:将外墙和门窗样品安装到试验设备上,确保样品稳固、无松动。
5.调试试验设备:根据试验要求,调试试验设备,确保喷水设备正常工作,喷水口位置准确。
6.开始试验:按照试验要求,将试验设备的喷水口与样品表面保持一定距离,以一定的水流量和水压,开始喷射水流。
同时记录试验开始的时间。
7.观察试验过程:在试验过程中,仔细观察外墙和门窗表面是否有水滴渗透到室内,记录可能的渗透路径和位置。
8.记录试验结果:按照试验要求,记录试验过程中的数据和观察的现象。
包括试验开始时间、试验时间段内的观察结果、渗透程度、水流量、试验终止时间等。
9.试验评估:根据试验结果,评估外墙和门窗的防水性能,判断样品是否通过试验要求。
10.结束试验:试验结束后,关闭喷水设备,将样品从试验设备上拆卸下来。
清洗试验设备和样品,做好试验设备的保养工作。
总结:外墙及门窗淋水试验方法主要是通过将一定水流通过一定水压下喷射到外墙及门窗表面来测试其防水性能。
试验的目的是模拟实际情况下的降雨情况,以判断建筑物外墙及门窗的防水性能。
在进行试验前,需要根据相关技术标准或规范确定试验要求,包括试验条件、试验液体、试验时间、试验压力等。
试验过程中需要仔细观察外墙和门窗表面是否有水滴渗透到室内,并记录可能的渗透路径和位置。
建筑外墙门窗淋水试验要求
建筑外墙门窗淋水试验这样做准能符合要求建筑工程中,为进一步提高外墙门窗的防渗漏性能,杜绝系统性渗漏风险,规范淋水试验的方法和流程,提高质量稳定性,那么如何做建筑外墙门窗淋水试验才能符合要求呢?一、试验范围1、本指引涉及试验范围为建筑外墙铝合金外门窗;玻璃与墙体未脱开的玻璃天窗、雨棚应对墙体接缝位置进应进行24小时蓄水试验检查。
2、项目部在编辑主承包招标文件时将此项要求一并编入,并明确相关规定要求和处罚措施。
二、试验组织要求1、外墙窗淋水大面积试验要求在外墙装饰面完成后(门窗扇安装完成)及外架拆除后或室内精装修木地板/窗台板施工前进行。
2、外墙窗淋水试验至少1次,若发现渗漏点并进行整改后,该段外墙必须再进行一次试验。
3、本指引不能替代铝窗单位在安装外墙铝窗时进行的窗边试水检验工作。
三、试验方案要求1、淋水试验材料选择:1)挂墙淋水线管宜采用Φ25 PPR管(或PVC管、透明软管等),用3mm钻头在管上沿直线钻孔、孔距80-100mm,每根淋水管各设置两排喷淋孔,方向成90o(分别斜向下45o及斜向上45o,),“喷嘴”对着墙体或窗体,在被检表面形成连续水幕。
2)淋水试验用水应符合《混凝土用水标准》(JGJ63)的规定,淋水试验水流量为4L/ Min.M2,且淋水时间不少于6小时。
2、淋水试验原则上采用从上而下分段试水。
3、淋水管应根据淋水面的形状、大小确定尺寸;每三层布置一道横向淋水带。
对有挑檐的或外窗内凹于外墙10cm以上的立面,应增设或每层设置淋水管。
建筑工程4、在喷水点增设压力表,确保淋水管0.3MPa的压力;水压不够时,总包应采取加压等措施,保证淋水检验正常进行。
5、对于“台风”地区或降雨量较大的地区,宜采用压力喷枪试验,试验水压不小于210 KPA,在喷嘴距离喷淋位置30cm的位置处,从窗外垂直地向试验部位连续喷水,喷嘴沿着试验部位进行来回移动,移动的速度为5分钟测试塞缝长度约1.5m,试验时间不少于3 0min。
外窗淋水试验专项方案
一、工程概述 (2)二、外窗淋水试验 (3)三、幕墙淋水试水概述: (5)四、淋水试验部署图 (7)五、劳动力调配计划 (7)六、季节性施工方法 (9)七、门窗成品保护和防护方法 (11)九、环境保护管理方法 (15)十、水电用量计划 (18)一、工程概述(1)基础情况工程位置:广州南沙蕉门河中心区南滨水角建设单位:广州兴拓置业总承包单位:中建二局第三建筑工程监理单位:深圳现代建设监理工料测量单位:广州建成工程咨询股份施工单位:深圳派成铝业科技(2)施工内容介绍:广州南沙金茂湾项目一期(西一地块)铝合金门窗工程总建筑面积69737平方米,其中: 地上48471平方米,地下21265 平方米。
建筑层数:地上 2~15 层,地下 1 层。
二、外窗淋水试验1.淋水试验通常每三至四层设置一个横向淋水带,对有挑檐或外窗内凹于外墙10cm以上等,应增设或每层设置淋水带。
引水管从被淋水层次上一层户内外窗引出,并做有效固定和确保淋水管不变形。
淋水试验时间不少于12小时;2.外窗淋水试验应确保淋水管位置、孔径、孔距、淋水角度。
淋水前应清理外窗及玻璃,淋水管管径15-20 mm,淋水管表面应均匀打孔,喷水孔成直线均匀分布,孔径3-4mm,孔间距在200-300mm范围。
淋水管应距窗面表面≤100mm,淋水方向和外窗水平方向角度≤30°;3.淋水试验水量为自来水正常水压下最大量,淋水时应确保水压。
当用临时水供水,水压不符合试验要求时,应采取加压泵等方法确保水压。
4. 淋水12小时后拆除至下一个淋水层,并观察统计该淋水带范围内外窗及窗周渗漏情况。
5.使用由监理、总包、门窗单位签字确定专用表格,进行统计。
6. 淋水每三层一次。
7.具体方法:由总包牵头,监理及门窗单位对淋水部位进行检验,并对漏水点做好统计,查明造成渗水原因,由责任单位打开修补。
并进行再漏水检验。
8.门窗渗漏修补方法a.门窗本身渗漏1)首先门窗框拼缝必需防水胶打到位,并填充密实,不能有孔洞、断开、气泡等现象;喷淋试验时检验门窗框内侧拼缝是否有渗水现象,如有渗水现象做好书面统计,喷淋停止后检验密封胶密实程度和门窗框拼缝部位密封胶是否打到位,待门窗框干燥后再进行密封胶修补。
外门窗淋水试验方法
外门窗淋水试验方法
1、模拟下雨方式,采取有压水对外门窗进行淋水检验。
每三层(有挑檐的每层)设置一个横向淋水带,淋水试验时间不
少于6小时。
2、淋水时,水平管在所有墙面均应布置,以检查墙面渗漏隐患。
3、当采用临时水做淋水试验时,应保证淋水管内临时水的水压力和持续淋水时间符合本文要求,并确保底层墙面
上的水流量满足试验要求。
4、宜选择镀锌钢管或PPR管等具有较好刚度的材料制作引水和淋水管件,引水管从被淋水层次上一层户内外窗引
出,并做有效固定和保证淋水管不变形(每2米设置不少于1个引水管或固定管)。
5、淋水管管径宜为15~20mm,距窗表面距离宜为100~150mm,喷水孔可用手枪钻等工具加工,喷水孔成直线均
匀分布,喷水方向与水平方向角度宜为30°左右,孔径4~5mm,孔间距100~150mm,水量为自来水正常水压下最大量或采用增压泵增压取水,确保在外窗表面形成水幕(如附图)。
6、外窗淋水后定时进户目测观察检查外窗及周边有无渗漏现象。
发现有渗漏水、渗湿、印水现象的部位作醒目标
记,查明渗漏原因,并将检查情况作详细书面记录。
门窗淋水试验方法和时间
门窗淋水试验方法和时间嘿,咱今天就来聊聊门窗淋水试验这档子事儿!你可别小瞧了这看似简单的环节,它就像是给门窗来一场特别的“洗礼”呢!先说说这方法吧。
咱得准备好比孙悟空的金箍棒还厉害的淋水设备,一般就是那种能喷出均匀细密水流的家伙什儿。
然后呢,就像给门窗温柔地洗个澡一样,让水从上到下,从左到右,全方位地给门窗来个亲密接触。
这时候你可能会问了,那要怎么个淋法呢?嘿,这可有讲究啦!可以沿着门窗的外表面,慢慢地移动淋水设备,就像给它做个按摩似的,确保每个角落都能被水照顾到。
或者呢,你也可以固定好淋水设备,让水直直地冲下来,给门窗来个“瀑布浴”!再讲讲这时间。
哎呀呀,这时间可不能马虎呀!太短了吧,可能有些小毛病就发现不了;太长了吧,又好像有点浪费水。
一般来说呢,淋个十几分钟到几十分钟都有可能。
这就好比你洗澡,冲个几分钟能洗干净,但要是想好好搓搓泥,那时间就得长点啦!你想想看,要是门窗没经过这严格的淋水试验,万一到时候下雨漏水了,那可咋办呀?家里不就成了水帘洞啦!那得多闹心呀!所以说呀,这淋水试验可真是太重要啦!咱做这个试验的时候,可得瞪大眼睛,仔细观察。
看看有没有水渗进来呀,密封胶条有没有发挥作用呀。
就像侦探找线索一样,一点儿蛛丝马迹都不能放过!要是发现了问题,就得赶紧解决,可不能拖拖拉拉的。
你说这门窗就像是房子的眼睛,得好好保护它们呀!通过淋水试验,我们就能知道这些“眼睛”是不是健康,能不能为我们遮风挡雨。
总之呢,门窗淋水试验这事儿,别看它好像挺简单,里面的学问可大着呢!我们得认真对待,不能敷衍了事。
这样才能保证我们的家安安稳稳,舒舒服服的呀!你说是不是这个理儿?。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
外门窗淋水试验方法
1、模拟下雨方式,采取有压水对外门窗进行淋水检验。
每三层(有挑檐的每层)设置一个横向淋水带,淋水试验时间不
少于6小时。
2、淋水时,水平管在所有墙面均应布置,以检查墙面渗漏隐患。
3、当采用临时水做淋水试验时,应保证淋水管内临时水的水压力和持续淋水时间符合本文要求,并确保底层墙面
上的水流量满足试验要求。
4、宜选择镀锌钢管或PPR管等具有较好刚度的材料制作引水和淋水管件,引水管从被淋水层次上一层户内外窗引
出,并做有效固定和保证淋水管不变形(每2米设置不少于1个引水管或固定管)。
5、淋水管管径宜为15~20mm,距窗表面距离宜为100~150mm,喷水孔可用手枪钻等工具加工,喷水孔成直线均
匀分布,喷水方向与水平方向角度宜为30°左右,孔径4~5mm,孔间距100~150mm,水量为自来水正常水压下最大量或采用增压泵增压取水,确保在外窗表面形成水幕(如附图)。
6、外窗淋水后定时进户目测观察检查外窗及周边有无渗漏现象。
发现有渗漏水、渗湿、印水现象的部位作醒目标
记,查明渗漏原因,并将检查情况作详细书面记录。
