(完整版)非固化橡胶沥青防水涂料与改性沥青卷材防水施工方案

合集下载
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

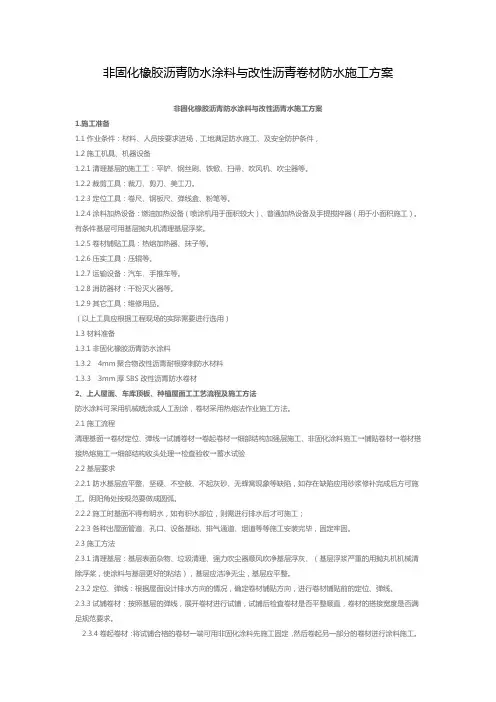

非固化橡胶沥青防水涂料与改性沥青卷材防水施工方案

非固化橡胶沥青防水涂料与改性沥青水施工方案

1.施工准备

1.1作业条件:材料、人员按要求进场,工地满足防水施工、及安全防护条件,

1.2施工机具、机器设备

1.2.1清理基层的施工工:平铲、钢丝刷、铁锨、扫帚、吹风机、吹尘器等。

1.2.2裁剪工具:裁刀、剪刀、美工刀。

1.2.3定位工具:卷尺、钢板尺、弹线盒、粉笔等。

1.2.4涂料加热设备:燃油加热设备(喷涂机用于面积较大)、普通加热设备及手提搅拌器(用于小面积施工)。有条件基层可用基层抛丸机清理基层浮桨。

1.2.5卷材铺贴工具:热熔加热器、抹子等。

1.2.6压实工具:压辊等。

1.2.7运输设备:汽车、手推车等。

1.2.8消防器材:干粉灭火器等。

1.2.9其它工具:维修用品。

(以上工具应根据工程现场的实际需要进行选用)

1.3材料准备

1.3.1非固化橡胶沥青防水涂料

1.3.2 4mm聚合物改性沥青耐根穿刺防水材料

1.3.3 3mm厚SBS改性沥青防水卷材

2、上人屋面、车库顶板、种植屋面工工艺流程及施工方法

防水涂料可采用机械喷涂或人工刮涂,卷材采用热熔法作业施工方法。

2.1施工流程

清理基面→卷材定位、弹线→试铺卷材→卷起卷材→细部结构加强层施工、非固化涂料施工→铺贴卷材→卷材搭接热熔施工→细部结构收头处理→检查验收→蓄水试验

2.2基层要求

2.2.1防水基层应平整、坚硬、不空鼓、不起灰砂、无蜂窝现象等缺陷,如存在缺陷应用砂浆修补完成后方可施工。阴阳角处按规范要做成圆弧。

2.2.2施工时基面不得有明水,如有积水部位,则需进行排水后才可施工;

2.2.3各种出屋面管道、孔口、设备基础、排气通道、烟道等等施工安装完毕,固定牢固。

2.3施工方法

2.3.1清理基层:基层表面杂物、垃圾清理、强力吹尘器顺风吹净基层浮灰、(基层浮浆严重的用抛丸机机械清除浮桨,使涂料与基层更好的粘结),基层应洁净无尘,基层应平整。

2.3.2定位、弹线:根据屋面设计排水方向的情况,确定卷材铺贴方向,进行卷材铺贴前的定位、弹线。

2.3.3试铺卷材:按照基层的弹线,展开卷材进行试铺,试铺后检查卷材是否平整顺直,卷材的搭接宽度是否满足规范要求。

2.3.4卷起卷材:将试铺合格的卷材一端可用非固化涂料先施工固定,然后卷起另一部分的卷材进行涂料施工。

2.3.5细部结构加强处理及涂料施工:机械喷涂作业时非固化涂料要加热至170℃以上,人工刮涂时非固化涂料要加热至120℃以上。2mm厚采用多遍喷涂,刮涂时根据理论用量每1mm1.3㎏/㎡需控制好用量和厚度,以达到图纸设计的厚度要求。涂料施工前细部结构要提前进行加强处理,根据结构的特点局部增做一道涂料加强层。卷材卷起部位涂料要很好地衔接上。

2.3.6卷材铺贴:基层(喷涂)刮涂完涂料后,进行卷材铺贴,用火焰加热器直接底面加热处理,以去除卷材底面的PE隔离膜,以便卷材与涂料更好的实现接粘的效果。铺贴过程中要赶压卷材上表面,排出卷材下表面的空气,使卷材与非固化涂料紧密贴合。靠前幅卷材铺贴完毕后,铺设第二幅卷材,以此类推。(建议使用自粘卷材)2.3.7卷材间搭接热熔施工:卷材间搭接要实现100%的热熔满粘,加热时用专用工具挑起分离开搭接卷材,在卷材夹缝中进行加热后,加热后用手持压辊压实并挤出适度的沥青条,沥青条随即用专用抹子刮封。

2.3.8细部结构加强处理:节点处在大面卷材铺贴完毕后,对卷材收头的部位要密封处理,需压条固定的要加固处理,按照规范要求进行处理。

2.3.9检查验收:在卷材隐蔽前发现卷材防水层因其他工序卷材遭到破损时,应采取以下措施进行修补:

2.3.10将破损处卷材热熔修补平整,并根据破损处形状重新裁剪一幅四周大于破损处100mm的卷材,热熔加热对接铺贴于破损处,再用密封膏将修补处卷材密封。

2.3.11细部结构加强处理:卷材与立墙、管道、孔口、设备基础、排气通道、烟道等收头、管道包裹等部位用密封膏密封严密对卷材收头的部位要密封处理,需压条固定的要加固处理,。

2.3施工注意事项

2.3.1施工防水层之前,须将各种管道及预埋件安装固定好,以避免在防水层施工好后,打洞凿孔,破坏防水层,留下渗漏隐患。

2.3.2相邻两排卷材的短边接头应相互错开1/3幅宽以上,以免多层接头重叠而使得卷材粘贴不平整。

2.3.3避开雨天、五级以上大风等恶劣天气施工。施工温度在-10℃以上35℃以下。

2.3.6施工完毕并通过验收后应及时隐蔽,如因特殊情况无法及时隐蔽,应采取有效的临时保护措施。

2.3.7蓄水试验:防水层施工完成后,要蓄水试验,蓄水高度要没过防水层的较高处,蓄水时长应超过24h以上,检查后无渗漏为合格。

2.3.8防水层上有刚性保护层的应使用隔离层

隔离层材料可使用干铺聚酯胎布、油毛毡、纸胎塑料薄膜等等。

2.4质量标准

2.4.1所用材料及主要配套材料必须符合设计要求和规范规定。

2.4.2卷材防水层及其屋面管道、孔口、设备基础、排气通道、烟道等等细部做法必须符合设计要求和规范规定。

2.4.3防水层严禁有渗漏现象。

2.4.4基层应坚固,不得有空鼓、松动、起砂和脱皮现象。

2.4.5铺设方法和搭接、收头符合设计要求、规范和防水构造图。

2.4.6卷材的铺贴方向正确,搭接宽度允许偏差为±10mm。

3.施工工期及阴雨天施工保证措施:我公司承诺,各阶段防水工程施工工期满足进度计划要求。

3.1工期保证措施:我公司有多个固定项目部和雄厚的施工力量,公司可随时增派技术力量和施工人员满足需要,服从总包方总控进度计划,密切与总包方的信息交流,及时掌握总控进度计划和相关施工进度的变化,根据情况调整防水施工计划。

相关文档
最新文档
