锅炉煮炉方案
余热锅炉烘炉煮炉方案
余热锅炉烘炉煮炉方案目录一、烘炉方案1、烘炉前应具备条件2、烘炉注意事项3、烘炉升温曲线图二、煮炉措施1、煮炉应具备条件2、煮炉要求3、煮炉结束后工作三、汽水图Ⅰ烘炉方案一、烘炉前应具备条件:1、锅炉附属装置全部组装完毕,水压试验合格。
2、砌砖和保温合格。
3、热工仪表试验合格。
4、炉墙上有测温点和取样点。
5、锅炉各部分内外清理干净。
6、应向锅炉上合格的除盐水,应保持在正常范围内。
二、烘炉应注意事项:1、烘炉温度应按炉出口温度测定。
2、前期炉温要缓慢升高,每小时升温不超过10度,每天升温不超过20度。
3、若特别潮湿,应适当减慢升温速度。
4、烘炉时严禁用烈火烘炉,使炉温急剧上升。
5、第一天升温不超过50度,4天升温到110度保持一天,8天升温到160度保持一天,12天升温至小于220度保持两天。
6、烘炉总时间大概用14-16天结束。
7、烘炉温度以过热器出口温度为准。
Ⅰ温度(℃)2202102001901801701601501401301201101009080706050时间(h)24 48 72 96 120 144 168 192 216 240 264 288 336 360 384Ⅱ煮炉措施一、具备条件:1、烘炉后期耐火砖灰浆样含水率小于7%。
2、加药、取样管路及机械已全部安装结束,并已调试合格。
3、化学水处理及煮炉药品全部预备。
4、锅炉的各传动设备均处于正常投运状态。
5、锅炉、化学分析等有关各岗位员工全部到岗。
二、煮炉要求:1、设备防护罩齐全,平台、栏杆、爬梯、扶手牢固,安全通道无阻,照明良好。
2、热工仪表值指示正确。
3、锅炉水位降至最低水位处。
4、本锅炉第一次加药,磷酸三钠170Kg,氢氧化钠34 Kg.配成20%溶液,从加药管加入汽包(1m3炉水家5Kg磷酸三钠和1Kg氢氧化钠,先加磷酸三钠再加氢氧化钠)5、添加燃料,启动锅炉升温,当温度升到250℃时投入强制循环泵运行,缓慢升压。
6、当压力升至0.2MPa时,开过热器疏水门并冲水位计1次。
锅炉煮炉方案
锅炉煮炉方案1.煮炉的目的:由于新安装的锅炉其受热面管系集箱及汽包的内壁上油锈等污染物,若在运行前不进行处理的话,就会部分附在管壁形成硬的附着物,导致受热面的导热系数减少。
从而影响锅炉的热效率,另一部分则会溶解于水中影响蒸汽的品质,根据《工业锅炉安装工程施工验收技术规范》需对锅炉进行碱煮炉。
2.煮炉已具备的条件:①烘炉后期耐火砖灰浆样含水率小于7%②加药、取样管路及机械已全部安装结束并已调试合格。
③化学水处理及煮炉的药品已全部准备。
④锅炉的各传动设备(包括厂房内的照明设施)均处于正常投运状态,⑤锅炉、化学分析等各部分的操作人员均已全部到岗。
3.煮炉工艺:1)烘炉后期,灰浆样含水率小于7%,用排污将水位降到人孔门以下水位准备加药.2)锅炉循环水量按100 立方,加药量NaOH 300 公斤,Na3PO4.12H2O 300 公斤,混合配成药液加入锅炉内,加药为一次性加够。
3)开启给水门,向炉内送水,将锅炉上满水,开启循环水泵使炉水循环,进行煮炉。
(2)煮炉共分3 期:第一期:1)缓慢升压,当汽包压力达到0.5MPa 时稳压,锅炉排污一次,热紧螺栓2)在此压力下煮炉8~12 小时,化验人员每隔4 小时取样分析一次,并将分析结果通知运行有员。
3)排污时要严密监视水位,力求稳定,严防水循环破坏,并做好水位记录。
4)在第一期煮炉中,要求运行人员对烟温、烟压、温度、水位及膨胀指示值等表每两时抄表一次。
第二期:1)再次缓慢升压到达1.0MPa,然后对各仪表管路进行冲洗。
在此压力下煮炉10~12 小时2)运行值班人员应严格控制水位,并每隔2 小时校对水位计一次,做好记录。
3)化验人员每隔2 小时取炉水化验一次,炉水碱度不得低于45mol/L,否则应加药液。
4)根据现场情况,全面定期排污一次,在排污中要严格控制水位,要求水位波动小,并做好排污记录。
第三期:1)缓慢升压到1.2MPa 稳定燃烧,在此压力下运行12~24 小时。
余热锅炉烘炉、煮炉方案
烘炉、煮炉方案一、烘炉1、烘炉的目的和意义:锅炉安装竣工后,在投入运行前,必须对炉墙、烟道砌筑体用火或者其他热源进行烘烤,使其彻底烘干。
如果不经烘炉急速升火,往往会由于气体的迅速蒸发,逸出不畅,产生很大的压力,使炉墙产生裂缝或变形。
烘炉是一件很重要的工作,操作不当除会引起炉墙损坏外,还会降低炉墙实用寿命。
2、烘炉的方法:按照各自的具体情况,烘炉可采用燃料烘炉,热风烘炉和蒸汽烘炉三种方法。
本台锅炉在三个落灰斗入口加燃料进行烘炉。
3、烘炉前的准备工作(1)、锅炉本体安装及炉墙保温,管线设备保温工作已完成,炉墙漏风试验合格。
(2)、锅炉、辅机各设备已安装试运完毕,能随时投入运行。
(3)、锅炉的热工电器仪表均已安装检验完毕。
(4)、烘炉用的临时设施,如蒸汽和热风联络管道均已齐备,烘炉需用的燃料、机具、材料、备品和安全用品已经准备充足。
(5)、在炉墙上已装好监视温度计。
温度测点应选在炉膛侧墙中不、上方1.5—2m处。
此外在过热器两侧中部炉墙和后墙中部也应安置测点。
(6)、耐火混凝土必须超过其养护期后才允许进行烘炉。
(7)、制定烘炉方案和烘炉升温曲线图。
(8)、锅炉给水应符合现行国家标准的规定。
(9)、炉内外及各通道应全部清理完毕。
4、烘炉时间:应根据锅炉类型,炉墙结构和所用材料,砌筑季节,砌体湿度和自然风干时间长短,干燥程度而确定,宜为14—16天。
该台锅炉宜为10—14天。
5、烘炉的温度要求:烘炉的温度根据现场条件,炉墙结构的不同而选择烘炉方法。
烘炉温升应按过热器后(或相当位置)的烟气温度测定,该台锅炉其温升应符合下列规定:(1)、第一天温升不超过80℃;(2)、每天温升控制在10—20℃,后期烟温不应大于60℃;(3)、在最高温度范围内的持续时间不应小于24小时。
当炉墙特别潮湿时,应适当减慢升温速度,延长烘炉时间。
6、烘炉注意事项(1)、锅炉内诸如的水应是经过处理的水,水位应稍低于正常水位。
(2)、烘炉时开启汽包的放空阀和过热器的疏水阀。
锅炉煮炉方案
锅炉煮炉方案简介:锅炉煮炉是锅炉调试中非常重要的一个步骤。
通过煮炉过程,可以清洗锅炉系统中的杂质和沉淀物,提高锅炉的运行效率和安全性。
本文将详细介绍锅炉煮炉方案的步骤和注意事项,帮助读者了解如何正确进行锅炉煮炉操作。
一、准备工作1. 准备好所需工具和设备:锅炉煮炉的工具和设备包括排污装置、排气装置、水泵、加热器、压力表等。
在进行锅炉煮炉前,应确保这些工具和设备的准备充分。
2. 检查锅炉和管道系统:在煮炉前,应对锅炉和管道系统进行仔细检查,确保其没有泄漏和损坏的情况。
3. 断开电源和燃料供应:在进行锅炉煮炉前,必须确保锅炉的电源和燃料供应已经断开,以确保工作的安全进行。
二、煮炉步骤1. 开启排污装置:首先,要先将锅炉的排污装置打开,将其中的污水排出,以清除锅炉系统中的杂质和沉淀物。
2. 开启排气装置:接下来,要将锅炉的排气装置打开,排出系统中的空气,防止锅炉在点火时发生爆炸。
3. 注入适量水:根据锅炉的容量和使用要求,向锅炉中注入适量的水,注意控制注水的流量和压力,以避免对锅炉造成不必要的压力高涨。
4. 打开加热器:接下来,将锅炉的加热器打开,进行加热操作。
在加热的过程中,要密切关注温度和压力的变化,并及时调整。
5. 调整压力:调整锅炉的压力室,确保锅炉运行时的压力在正常范围内。
如果发现异常,应及时停止加热,并检查和处理故障。
6. 观察煮炉现象:在煮炉过程中,要观察锅炉系统中的水位、温度、压力等参数的变化情况,确保锅炉的运行正常。
7. 煮炉时间控制:根据具体情况,控制锅炉的煮炉时间。
一般情况下,锅炉煮炉的时间为2小时左右。
8. 关闭加热器:在煮炉时间结束后,将锅炉的加热器关闭,停止加热操作。
9. 关闭排气和排污装置:最后,将锅炉的排气和排污装置关闭,以确保锅炉系统处于正常工作状态。
三、注意事项1. 安全第一:在进行锅炉煮炉操作时,应始终将安全放在首位。
严格按照操作规程进行,避免发生意外事故。
2. 熟悉锅炉原理:在进行锅炉煮炉操作前,应对锅炉的工作原理和结构有一定的了解,以便更好地进行操作和排除故障。
余热锅炉煮炉方案完整版

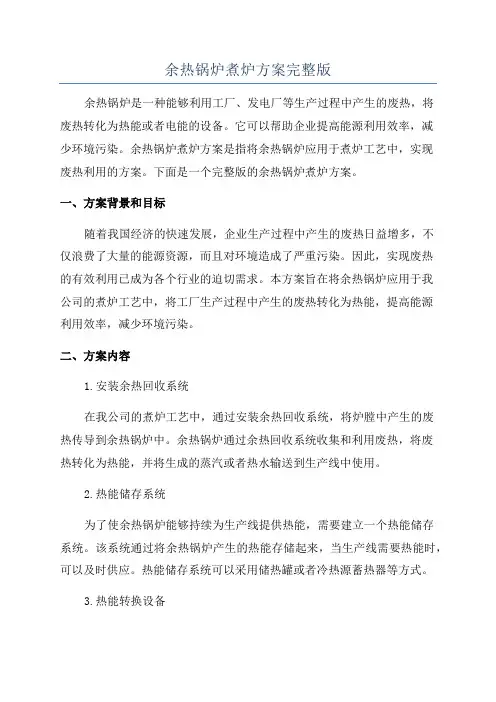

余热锅炉煮炉方案完整版余热锅炉是一种能够利用工厂、发电厂等生产过程中产生的废热,将废热转化为热能或者电能的设备。
它可以帮助企业提高能源利用效率,减少环境污染。
余热锅炉煮炉方案是指将余热锅炉应用于煮炉工艺中,实现废热利用的方案。
下面是一个完整版的余热锅炉煮炉方案。
一、方案背景和目标随着我国经济的快速发展,企业生产过程中产生的废热日益增多,不仅浪费了大量的能源资源,而且对环境造成了严重污染。
因此,实现废热的有效利用已成为各个行业的迫切需求。
本方案旨在将余热锅炉应用于我公司的煮炉工艺中,将工厂生产过程中产生的废热转化为热能,提高能源利用效率,减少环境污染。
二、方案内容1.安装余热回收系统在我公司的煮炉工艺中,通过安装余热回收系统,将炉膛中产生的废热传导到余热锅炉中。
余热锅炉通过余热回收系统收集和利用废热,将废热转化为热能,并将生成的蒸汽或者热水输送到生产线中使用。
2.热能储存系统为了使余热锅炉能够持续为生产线提供热能,需要建立一个热能储存系统。
该系统通过将余热锅炉产生的热能存储起来,当生产线需要热能时,可以及时供应。
热能储存系统可以采用储热罐或者冷热源蓄热器等方式。
3.热能转换设备为了使余热锅炉产生的热能能够更好地供应生产线,还需要配备适当的热能转换设备。
可以根据需要选择蒸汽发生器、热水锅炉等设备,将余热锅炉产生的热能转化为生产线所需要的蒸汽或热水。
三、方案实施步骤1.能源调研和测量在实施该方案之前,需要对我公司的煮炉工艺进行能源调研和测量,确定炉膛中的废热温度、产生的废热量等参数。
2.设计和安装余热回收系统根据能源调研和测量的结果,设计并安装余热回收系统。
该系统应包括余热传导装置、余热锅炉、余热管道等。
3.建立热能储存系统根据生产线所需的热能量确定热能储存系统的容量,并选择适当的储热罐或蓄热器进行安装。
4.配备热能转换设备根据生产线的需要,选择适当的热能转换设备。
可以与供应商进行合作,定制符合要求的蒸汽发生器或热水锅炉等设备。
锅炉烘炉煮炉及试运行方案
锅炉烘炉煮炉及试运行方案On February 12, 2022, investing in oneself is the best way.锅炉烘炉、煮炉及试运行方案目录一、烘炉二、煮炉三、漏风试验四、冲管五、蒸汽严密性试验六、安全阀调整七、试前言本体安装结束,进入烘煮炉阶段亦即已基本进入了最后的调试阶段为确保调试顺利进行,并确保将来的质量,特制定此方案,供调试中参照执行;同时,建设单位及安装单位会同厂及其他协作单位,成立启动验收小组负责的启动、调试、试的组织领导工作;以保证政令贯通,各工种职责分明,相互协作,相互配合,确保启动调试工作的顺利进行;确保如期顺利、优质的竣工投产;一、烘炉1、烘炉的目的:由于新安装的,在炉墙材料中及砌筑过程中吸收了大量的水份,如与高温烟气接触,则炉墙中含有的水份因为温差过大,急剧蒸发,产生大量的蒸汽,进而由于蒸汽的急剧膨胀,使炉墙变形、开裂;所以,新安装的在正式投产前,必须对炉墙进行缓慢烘炉,使炉墙中的水份缓慢逸出,确保炉墙热态的质量;2、烘炉应具备的条件:2.1、管路已全部安装完毕,水压试验合格;2.2、炉墙砌筑及保温工作已全部结束,并已验收合格;2.3、烟风道都已安装完毕,保温结束,送引风机均已安装调试合格,能投入;2.4、烘炉所需的热工电气仪表均已安装,并校验合格;2.5、已按规定要求,在过热器中部两侧放置了灰浆样;2.6、烘炉用的木柴、柴油、煤碳及各种工具包括检查、现场照明等都已准备完毕;2.7、烘炉用的设施全部安装好,并将与烘炉无关的其它临时设施全部拆除,场地清理干净;2.8、烘炉人员都已经过培训合格,并排列值班表,按要求,准时到岗;3、烘炉工艺:1.根据本的结构特点可采用火焰烘炉方法;①在燃烧室中部堆架木柴,点燃后使火焰保持在中央,利用自然通风保小火,燃烧维持2~3天,火势由弱逐步加大;②第一天炉膛出口排烟温度应低于50℃,以后每天温升不超过20℃,未期最高温度<220℃,保温2~3天;③烘炉后期约7~12天改为燃油烘炉,点燃油枪前必须启动送引风机;保持炉膛燃烧室负压要求;④烘炉时间以14~16天,结束燃烧停炉;⑤所有烟温均以过热器后的烟温为准;⑥操作人员每隔2小时记录一次烟温,严格按要求控制烟温确保烘炉质量;2、烘炉的具体操作:①关闭汽包两侧人孔门;②用除盐水经冷水系统向汽包内进水,并轮流打开各排污阀门疏水、排污、冲洗受热面及汽水系统和各阀门;③有炉水取样装置,取炉水样分析,确认水质达标后,停止冲洗关闭各疏水、排污阀门;④向汽包内缓慢送水,水位控制标准水位±20mm;⑤烘炉前,应适当打开各灰门和各炉门,以便及时排除炉内的潮气;⑥在燃烧室中央堆好木材,在木材上浇上柴油点火,用木材要求烘炉2—3天,烘炉时,可适当开启送风机,增大进风量,以维持一定的炉温,保证烟温,确保将炉墙烘干;⑦木材烘炉结束,可按要求进行油烘炉,此时,应增加送风机开度,微开引风机,关闭炉门、灰门,进一步提高烟温,烘干炉墙;⑧定期检查各膨胀指示器、水位计,确保正常,如有异常发现,应及时汇报,妥善处理;⑨定期定时检查,记录烟温,确保烘炉质量;⑩由灰浆放样处取样,进行含水率分析,当灰浆含水率≤7时,表明烘炉已达要求,后期可转入加药煮炉阶段;烘炉曲线图附后;3.烘炉注意事项:①烘炉时,不得用烈火烘烤,温度的升速应缓慢均匀,要求最大升温速度小于20℃/天;②烘炉过程中要定期检查汽包水位,使之经常保持在正常范围;③烘炉中炉膛内的燃烧火焰要均匀,不能集中于一处;④烘炉过程中可用事故放水门,保持汽包水位,避免杂物进入过热器内;⑤烘炉过程中要定时记录烟气温度,以控制温升速度和最高温度,不超过规定要求;二.煮炉1.煮炉的目的:由于新安装的其受热面管系集箱及汽包的内壁上油锈等污染物,若在前不进行处理的话,就会部分附在管壁形成硬的附着物,导致受热面的导热系数减少;从而影响的热效率,另一部分则会溶解于水中影响蒸汽的品质,危害汽轮机的安全,根据电力建设施工及验收技术规范机组篇工作压力小于9.8Mpa的汽包,可不进行化学清洗,而进行碱煮炉;2.煮炉已具备的条件:①烘炉后期耐火砖灰浆样含水率小于7;②加药、取样管路及机械已全部安装结束并已调试合格;③化学水处理及煮炉的药品已全部准备;④的各传动设备包括厂房内的照明设施均处于正常投运状态,⑤、化学分析等各部分的操作人员均已全部到岗;3.煮炉工艺:1烘炉后期,灰浆样含水率小于7,用排污将水位降到中心线以下150mm;2NaOH160KG,NaPO4160KG混合配成20的药液由加药泵打入内;3开启给水旁路门,向炉内送水,控制水位在中心线以上130mm,停止进水,关闭给水旁路门,开启再循环门,进行煮炉;煮炉共分3期:第一期:1再次检查辅机及各设备,处于启动状态,开启给煤机,引风机,送风机等,适当调整风量;2向预备好燃料点火升压,当压力升到1Kgf/cm2,敞开过热器疏水门,并冲洗就近水位计一只;3再次缓慢升压到4Kgf/cm2,要求安装人员对所有管道、阀门作全面检查,并拧紧螺栓,在4Kgf/cm2下煮炉8~12小时,排汽量为10额定蒸发量;化验人员每隔4小时取样分析一次,并将分析结果通知有员;4根据现场确定全面排污一次的排污量和排污时间,排污时要严密监视水位,力求稳定,严防水循环破坏,并做好水位记录;5在第一期煮炉中,要求水位保持在130mm下,人员对烟温、烟压、温度、水位及膨胀指示值等表计每小时抄表一次;第二期:1再次缓慢升压到达25Kgf/cm2,然后对各仪表管路进行冲洗;在25Kgf/cm2压力下煮炉10~12小时,排汽量为5左右额定蒸发量;2值班人员应严格控制水位在160mm,并每隔2小时校对上下水位计一次,做好记录;3化验人员每隔断2小时取炉水验一次,炉水碱度不得低于45mgN/L,否则应加药液;同时根据经验通知,全面定期排污一次,在排污中要严格控制水位,要求水位波动小,并做好排污记录;4在25Kgf/cm2压力下,测试各风机出力及总风压,并做好记录,同时要求人员应对汽压、水位、烟温进行调节、监视,必要时可用过热器疏水调节;第三期:1缓慢升压到32Kgf/cm2稳定燃烧,控制水位160mm,汽温380℃~400℃,在此压力下12~24小时;2打开给水旁路门,来控制其进水量,然后采用连续进水及放水的方式进行换水;3根据化验员通知,适当打开排污阀,同时派专人监视汽包水位并及时联系;4化验人员每隔1小时取样分析一次,并作好详细记录,当炉水碱度在规定范围内一般≤18mgN/L时,可停止换水,结束煮炉;煮炉注意事项:1加药前炉水应在低水位,煮炉中应保持汽包最高水位,但严禁药液进入过热器内;2煮炉时,每次排污的时间一般不超过半分钟,以防止破坏水循环;3在煮炉中期结束时,应对灰浆进行分析,一般第一期结束,灰浆样含水率应降到4~5,在第二期结束应到2.5以下,若没达到,可适当延长煮炉时间,确保灰浆含水率达到要求;4人员及化验人员必须严格按规范操作,并做好详细记录;4.煮炉以后1煮炉结束,停炉放水后应打开汽包仔细彻底清理汽包内附着物和残渣;2电厂化验人员及调试人员应会同安装单位人员检查汽包内壁,要求汽包内壁无锈蚀、油污,并有一层磷酸钠盐保护膜形成;三、漏风试验1、漏风试验的目的:检查炉墙及空气流通通道的密封性;2、试验时间:在煮炉结束后再次点炉进行整套试前;3、试验方法:采用干石灰喷流及蜡烛试风;4、操作方法:1煮炉结束后,待炉适当冷却;2开启鼓风机,并在进风口加入干石灰,让其随同进风进入整个,微开引风机,保持炉膛正压;3将分成若干部位,主要包括炉膛、空预器、烟风道等,指定若干班组,检查各部位漏风情况;4若发现有白石灰渗出,则该部位漏风,应做好标记,待试验停止后,再行修复;对某一部位若有怀疑,则可点燃蜡烛进行测风,以确定该部位是否漏风;5漏风的各处应做好标记,并做好记录,在试验结束后检修;5、试验的合格要求:在炉膛正压的情况下,各被检查部位不漏风;四、冲管1、冲管的目的:冲管是利用具有一定压力的蒸汽吹扫过热器、主蒸汽管道,并将这部分蒸汽排向大气,通过蒸汽吹扫,将管内的铁锈、灰尘油污等杂物除掉,避免这些杂物对、汽机安全造成危害;2、冲管的参数方式:本次冲管压力采用3MPA,流量不低于45T/H,温度380---420℃,蒸汽冲管分两期,第一期6---8次,第二期6---8次,冲管方式采用降压冲管;3、冲管前的准备工作1煮炉结束,验收合格,关闭汽包阀门,调整进水操作,关闭再循环门;2启动给水泵,微开给水旁路门,冲洗汽包内残余化学药品,然后排污,其排污量由化学分析决定;3炉水取样分析,当水质达到要求时,停止冲洗;4将主蒸汽管道从母管隔离门前安装临时管道,接到主厂房外面,并在临时管道口安装“靶板”,靶板暂时可不安装上;5冲管管路:高温过热器出口集箱----电动截止门-----主汽门前电动截止门----主蒸汽管路---临时排汽管路排出;4、冲管操作程序:1向汽包里进水到-50MM,然后点火,缓慢升压;2当压力升到0.5Kgf/cm2时,冲洗水位计并关闭空气门;3当压力升到2---3Kgf/cm2时调整水位在20MM,进行全面排污一次;4试冲管三次,汽压在6—8Kgf/cm2;5缓慢升压,调整风量和煤量,严格控制烟温,当压力升到32KGF/CM2时,控制汽温380---420,打开过热器出口门,蒸汽流量应大于45T/H,采用降压式冲管;连续冲管6---8次,每次冲管时间5MIN,间隔0;5---1HOUR,以便冷却主蒸汽管,使铁锈松脆;6停炉冷却8---12HOURS以上,待过热器冷却;7以照上述冲洗程序6---8次;8然后,将管道出口装上“铝靶”,其宽度为排汽管内径的8,长度纵贯内径;9依冲管程序再冲管3—4次;10关闭给煤机、鼓、引风机,取出铝板,甲、乙双方有关人员检查,铝板表面有无斑点,决定冲管是否合格,并做好记录;5、注意事项及合格标准:1所用临时管的截面积应大于或等于被冲洗管的截面积,临时管应尽量短,以减少阻力;2临时管应引到室外,并加明显标记,管口应朝上倾斜,保证安全,放临时管时应具有牢固的支承承受其排空反作用力;3冲管前点火升压过程中,应按正常点火升压过程的要求严格控制升压、升温速度;4冲洗过程中,要严格控制汽包水位的变化,尤其在冲管开始前,将汽包水位调整到比正常水位稍低,防止冲管时水位升高而造成蒸汽带水;5连续两次更换铝板检查,铝板上冲击斑痕粒度≤0.8MM,且肉眼可见凹坑不多于8点即冲管合格;五、蒸汽严密性试验蒸汽严密性试验是按操作规程点火升压到工作压力,进行严密性试验用以检验及附件热状态下即工作压力严密性的试验;1、试验中注意事项:1严格按操作规程点火升压到工作压力;2重点检查的焊口、人孔和法兰等的严密性;3重点检查附件和全部汽水阀门的严密性;4重点检查汽包,联箱各热面部件和范围内的汽水管路的膨胀情况及其支座、吊杆和弹簧的受力,位移和伸缩情况是否正常,是否有妨碍膨之处;5试验过程中,应确定一些部件进行测定,对水冷壁、过热器等壁温进行一次测量了解,有无管壁超温现象;2、严密性试验的缺陷处理:1对壁温有超温的,对管壁的保温要重新处理到无超温为止;2检查中如泄漏,轻微处难以发现和判断的,可用一块温度较低的玻璃或光滑的铁片等物靠近检查,若有泄漏,待降压后处理;3蒸汽严密性试验无泄漏为合格,合格后应做好记录,并做好签证;六、安全阀调整蒸汽严密性试验后,可对各安全阀进行调整;调整安全阀的压力以就近压力表为准,压力表经校验合格并有记录,在调整值附近若>0.5,应做误差修正;1、本安全阀动作压力和回座压力差如下:动作压力:1汽包工作安全阀:1.065.82=6.172汽包控制安全阀:1.045.82=6.053过热器安全阀:1.045.29=5.5回座压力差:安全阀的回座压力差为以上压力的4---71汽包工作安全阀:0.247---0.4322汽包控制安全阀:0.242---0.4243过热器安全阀:0.22---0.3852、安全阀调整前的准备工作:1安全阀在安装就位前,应进行解体清洗、检查;2安全阀内部的锁紧装置,调试前应拆除;3对安全阀的有关支架,排汽管道支架等应仔细检查,所用电动阀应试验一次;4所有调整人员应了解安全阀的内部结构和调整安全阀的安全措施,进行组织分工,并做好噪声的防护工作;3.调整方法和步骤:1为了调节方便,宜采用不带负荷较正安全阀,即安排在冲管后升压阶段调整;2升压及检查:a冲管工作结束后要求值班人员,对机组全面检查,确定无异常后启动设备;B升压过程严格控制升压速度,并按操作规程进行;C.当压力升到0.1Mpa时,关闭空气阀冲洗水位计一次,压力升到0.4Mpa时,全面排污一次,压力升到0.5Mpa时,再次冲洗汽水管道,压力升到2.0Mpampa,要求全面检查及各设备确无异常时,继续升压,压力升到5.29Mpa,必须派专人监视水位,再次冲洗汽包水位于计并上下核对,做好记录,压力升到5.8Mpa2时,调整向空排汽,检查电动阀是否良好摇控,然后继续升压,将蒸汽切换到向空排气,调整风量、给煤量,继续提高汽压,第一个汽包工作安全阀;第二个校汽包控制安全阀,第三个校过热器安全阀;D.汽包工作安全阀压力:6.17Mpa,回座压力差0.247Mpa——0.432Mpa,等安全阀动作后,立即减少煤量,开大向空排汽泄压,并记录回座压力,验证是否符合要求,若不符合要求,或达到最大允许值仍末动作,应有立即降压,交付安装人员检查,调整后重新校对;E.然后校对汽包控制安全阀;动作压力:6.05Mpa回座压力差0.242Mpa—0.424MpaF.最后校对过热器安全阀,动作压力:5.5Mpa回座压力差:0.22Mpa—0.385Mpag.`调整过程中,严格控制汽温、水位变化,汽压控制可由向空排汽来调节排汽量;七、七十二小时试机组在安装完毕并完成分部试后,必须通过72小时整套试;1、试的目的:1在正常条件下对施工、设计和设备进行考核,检查设备是否有达到规定的出力,各项性能是否符合原设计的要求,同时可检验安装和制造质量,而且检验所有辅助设备的情况,特别是转动机械在时有无振动和轴承过热等现象;2在试前,应进行的热力调整试验;I调整试验的①调整燃烧的燃烧工况;②检查安装质量,有无漏风、漏水;③找出额定蒸汽参数和蒸发量达不到的原因;④确定效率,获取在最佳方式下的技术经济特性;II调整试验的内容:1炉膛冷态空气动力场试验,风机及管道性能试验;2炉膛及烟风道漏风试验;3安全阀校验及热效率试验2.机组启动前应具备的条件:1、试运现场的条件:1场地基本平整,消防、交通及人行道路畅通;厂房各层地面应做好粗地面,最好使用正式地面,试运场应有明显标志和分界,危险区应有围栏和警告标记;2试运区的施工脚手架全部拆除,现场清扫干净,保证安全操作;3试运区的梯子、步道、栏杆、护板应按设计安装完毕,正式投入使用;4新扩建部分的排水沟道畅通,沟道及洞盖板齐全;5试运现场具有充足的正式照明,事故照明应能投入正常使用,并备有足够的消防器材;6试运范围的工业、消防及生活用水系统应能投入正常使用,并备有足够的消防器材;7各岗位应有正式的通讯联络设施;2、下列系统中的设备、管道、阀门等安装完毕,保温完成;范围内管道、汽水系统、疏放水、放汽系统、加药系统辅助用蒸汽系统、排污系统;3.下列设备经调试合格:1一、二次风机,引风机经调试接速并符合要求;2热工测量,控制和保护系统的调试已符合点火要求;4,组织机构,人员配备和技术文件准备;1电厂按试运方案措施,配备各岗位的人员及实验人员,并有明确的岗位责任制,操作人员应培训合格,并能胜任本岗位的操作和故障处理;2施工单位应根据试运方案措施要求,配备足够维护检修,并有明确的岗位责任制;维护检修人员应了解所在岗位的设备系统性能;并能再统一指挥下胜任检修工作,不发生设备,人身事故和中断试运工作;3施工单位应备齐参加试运设备系统的安装验收签证和分部试运记录;4编制调整试运方案措施,经试运指挥部审定后,应打印完毕,并分别进行了交底和学习;5单位在试运现场挂符合实际的燃烧系统图,热力系统图,调试单位应在试运现场张挂试运,点火,升压等必要的图表;3,机组启动前的检查与准备1蒸汽系统:主气门经开关试验后关闭,隔绝门及旁路门关闭指七十小时试运前;2给水系统:给水门、给水旁路门及放水门关闭,给水中间门省煤器入口门开启;3减温水系统:减温器手动门开启,电动门关闭;4放水系统:各联箱的排污门,连续排污门门,事故放水门关闭,定期排污总门,连续排污一次门开启;5疏水系统主气门前所有的疏水门及主气门后的疏水门开启;6蒸汽及炉水取样门,炉筒加药门开启,加药门关闭;7炉筒水位计的气门、水门开启、放水门关闭;8所有压力表一次门开启,所有流量表的一次门开启;9空气门开启给水空气门可关闭,对空排气门开启;2、检查所有的风门开关,并直于下列位置;1引风机入口挡板经开关试验后关闭,出口挡板开启;2一、二次风机入口档板经开关试验后关闭,返料器风门关闭;3旋风筒底部放灰门关闭,燃烧室底部放灰门关闭;3.检查燃烧室、料床、返料器等内部无焦渣及杂物:各部人孔门、检查门、打焦门及防爆门完整,关闭严密;除灰门开关灵活,置于关闭状态;除灰门开关灵活,置于关闭状态;除灰沟畅通;盖板齐全;4.检查除尘器、处于良好的工作状态;5、检查转动机械、轴承润滑油洁净;油位正常;开启冷却水水流正常,地脚螺丝及安全装置牢固;6、与有关人员联系,做好下列准备工作:1给水值班人员:给水管上水;2热工值班人员:将各仪表及操作装置置于工作状态,并负责更换点火热电偶;3燃料值班人员:原煤斗上煤;4化学值班人员:化验炉水品质;5电气值班人员:电器设备送电;6准备好足够的点火材料,引火烟煤粒度10mmvr25,qdy>5500大卡/公斤为宜,及沸腾炉渣要求可燃物含,<=5,粒度8mm以下;7检查点火油栓及供油系统是否正常,点火用轻柴油不小于10吨;8检查与准备工作完成后,即可按规程要求进行上水;4、机组启动方法与步骤:1司炉接到点火命令;按措施要求对设备进行全面检查,并作好点火准备;2进行炉内彻底清扫清除一切杂物插入热电偶,热电偶端部埋入料面约100毫米;3在炉底铺设一层0—8毫米的沸腾炉渣,高度约350—400毫米,厚度要均匀;4关闭炉门启动引风机和一次风机,使底料流化;5投入点火油枪,调整油量及点火风门,防止烧到前墙及炉底,控制风室温度小于700℃待料层温度升至450℃时,启动给煤,适当投煤维持床温稳定上升;6当炉温达到900℃左右,将油枪撤除,适当调整给煤机的转速和一次风门控制炉温甾900——950℃,燃烧正常后,开启返料风门,使其流化循环,直到进入正常状态;的升压操作:1伴随着点火过程,气压在不断上升,当气压上升至0.05——0.1mpa时,冲洗炉筒水位计,并核对其他水位计指示是符合炉筒水位;2当气压升至0.25——0.35mpa,关闭炉筒空气门,减温器联箱疏水门;3当气压升至0.25——0.35mpa时,依次进行水冷陛下联箱排污放水,注意锅筒水位;在进水时应关闭炉筒至省煤器入口的再循环;4当气压升至0.3MPA时,热紧法兰、人孔及手孔等处的螺丝,并通知仪表冲洗各表管;联系在征得启动小组领导同意后开主汽门旁路进行暖管,当压力升至0.6—0.7MPa 时全开主汽门,关闭旁路门;5当汽压升至1MPa时,通知热工投入水位表;6当汽压升至2MPa时,稳定压力对机组进行全面检查,如发现不正常现象,应停止升压,待故障消除后继续升压;7汽压升至2.4MPa时,定期排污一次;9当汽压升至5—5.2MPa,冲洗锅筒水位计,通知化学化验汽水品质,并对设备进行全面检查;5、启动要求及注意事项:参加人员除严格遵守及安全操作规程外,特别强调以下各条:1在上水过程中应检查锅筒,联箱的孔门及各部的阀门、法兰、堵头等是否宥漏水现象;当发现漏水时应停止上水并进行处理;当锅筒水位升至锅筒水位计的-100mm处,停止上水,以后水位应不变;若水位有明显变化,应查明原因予以消除;2要求整个升温升压过程力求平稳、均匀、并在以下各个阶段检查记录膨胀指示值;上水前后;锅筒压力分别达到0.3—0.4、1—1.5、2.0、3.9、5.3MPa时,检查各膨胀情况,如发现有膨胀不正常时,必须查明原因并消除不正常情况后方可继续升压;3的升压应缓慢:按规程规定,锅筒的首次升压应缓慢平稳,控制饱和温升大于50℃/小时,锅筒上下壁温差小于50℃,而该的特点是升温、升压速度较快,是否能够满足远程要求,目前尚缺乏这方面的经验,建议先按以下速度控制待实践后再进行调整;序号饱和压力MPA时间分1.0——0.5 50——602.0.5——1 30——403.1.0——2.030——354.2.0——3.020——255.3.0——5.335——40整个升压过程控制在3——4小时左右,升温速度要均匀,监视和记录,如若达不到上述要求时,亦可参照压火控制燃烧的方法调整升温升压速度;4的并列应注意:①并炉时保持主气压力底于蒸汽母管压力0.05——0.1MPA,若气压高于母管压力时,禁止并炉;②并列时蒸汽温度应低额定值30℃保持较低的水位,燃烧稳定;应注意保持气压、气温等参数,并缓慢增加蒸发量;③在并列过程中,如引起母管的气温急剧下降时或发生蒸汽管道水冲击时,应立即停止并列,减弱燃烧,加强疏水,待恢复正常后重新并列;④并列后,应对机组进行一次全面检查,并将点火到并列过程中的主要操作及新发现的问题;记录在有关的记录簿内;6、试消缺及再次24小时;①试结束,应对阶段的缺陷当时无法消除的分析原因进行消缺;②消缺后按以上操作程序再进行二十四小时试;③整机试合格后,按火力电厂基本建设工程启动验收规程办理整套签证手续和设备验收移交工作;④,整套72小时结束,应将下列施工技术文件移交甲方;a.全部的安装验收记录、签证、分部试试验记录;b.主要设备缺陷及其修改记录或处理意见;c.主要设计缺陷及其修改记录或处理意见;d.主要施工缺陷及其处理意见;e.72小时试运记录;f.施工未完成项目表及其处理意见;g.72小时试总结;安全用电制度一、在建工程与高压线路的水平距离不少于10米,施工现场机动车道与高压线路的垂直距离不少于7米;二、开关、配电箱应有漏电保护门、锁及防雨设施,电箱进出线,电源开关,保险装置要符合要求,老化破皮不合要求的电线不许使用;线路必须架设在绝缘材料上;三、新工地的用电线路设计、安装必须经有关技术人员审定验收合格后方能使用;四、电器和机械设备必须有接零接地和防雷设施;五、电工、机械工必须持证上岗;。
余热锅炉煮炉方案
余热锅炉煮炉方案余热锅炉煮炉是一种以余热锅炉为热源,利用余热加热炉膛中的工作介质(水或蒸汽)来进行加热的方案。
余热锅炉煮炉是一种高效、节能的加热方式,能够有效地回收和再利用工业生产过程中的余热,降低能源消耗。
本文将介绍余热锅炉煮炉方案的工作原理、优势和应用领域。
余热回收系统是整个方案的核心,它通过换热器将工业生产过程中的废热传递给余热锅炉。
换热器的选择要根据废热的温度和工作介质的需求来确定。
常见的换热器有烟气换热器、空气换热器和水换热器等。
炉膛是工作介质被加热的位置,它通常由燃烧室和烟道组成。
在燃烧室中,燃料燃烧产生的高温烟气与工作介质热交换,使其被加热;而烟道则负责将烟气排出炉外。
热媒循环系统用于保持工作介质在炉膛中的循环流动。
循环系统通常由泵、管道和阀门组成,泵负责将加热后的工作介质输送至需要加热的位置,管道和阀门则用于控制循环的流动路径和流量。
1.节能高效:余热锅炉煮炉能够充分利用工业生产过程中的废热,减少燃料消耗,降低能源消耗,实现节能的目的。
2.环保节能:余热锅炉煮炉方案能够将工业生产过程中的废热转化为可利用的热能,减少对环境的污染,提高能源利用效率。
3.适用范围广:余热锅炉煮炉方案适用于各种工业生产过程中的余热回收,包括钢铁、化工、纺织、食品加工等行业。
4.灵活性强:余热锅炉煮炉可以根据不同的工业生产过程和需求进行定制,满足不同场景的加热需求。
1.钢铁行业:钢铁生产过程中消耗大量的热能,余热锅炉煮炉可以将高温的烟气余热回收利用,提供给其他工序加热使用,降低能源消耗。
2.化工行业:化学反应需要消耗大量的热能,余热锅炉煮炉可以通过回收废热来满足化学反应的加热需求,提高生产效率。
3.纺织行业:纺织过程中需要大量的热能进行染色、干燥等工序,余热锅炉煮炉可以将废热回收利用,减少能源消耗。
4.食品加工行业:食品加工过程中的热能需求较大,余热锅炉煮炉可以提供稳定可靠的加热方式,确保生产过程的温度要求。
锅炉煮炉方案
锅炉煮炉方案1.引言2.锅炉煮炉调试前的准备工作3.锅炉煮炉调试的步骤4.锅炉煮炉调试期间的注意事项5.锅炉煮炉调试后的处理工作6.结论引言锅炉煮炉调试是锅炉安装和调试中的重要环节,是保证锅炉正常运行的关键。
本文将详细介绍锅炉煮炉调试的具体措施。
锅炉煮炉调试前的准备工作在进行锅炉煮炉调试前,需要进行以下准备工作:1.检查锅炉安装是否符合要求,确保各部位连接牢固。
2.检查锅炉各部位的阀门、管道等设备是否安装齐全、准确。
3.检查锅炉的电气设备是否正常,如电气线路、控制器等。
4.检查锅炉的水处理设备是否正常,如软水器、净水器等。
5.检查锅炉的燃烧设备是否正常,如燃烧器、烟道等。
锅炉煮炉调试的步骤锅炉煮炉调试的步骤如下:1.检查锅炉的水位和压力是否正常,如水位低于标准值,应及时加水。
2.打开锅炉的进气阀门,引入空气,点燃燃烧器。
3.调整燃烧器的火焰大小和位置,确保燃烧充分,不产生黑烟。
4.检查锅炉的烟道是否正常,如有异常应及时处理。
5.检查锅炉的安全阀是否正常,如有异常应及时处理。
6.检查锅炉的自控系统是否正常,如有异常应及时处理。
锅炉煮炉调试期间的注意事项在锅炉煮炉调试期间,需要注意以下事项:1.严格遵守安全操作规程,确保人身安全。
2.注意观察锅炉的运行情况,如有异常应及时处理。
3.注意检查锅炉的各部位是否有渗漏现象,如有应及时处理。
4.注意检查锅炉的各部位是否有松动现象,如有应及时处理。
5.注意检查锅炉的水位和压力,确保在正常范围内。
锅炉煮炉调试后的处理工作在锅炉煮炉调试后,需要进行以下处理工作:1.清理锅炉的各部位,确保无污垢和杂物。
2.检查锅炉的各部位是否正常,如有异常应及时处理。
3.记录锅炉的运行情况,如水位、压力、燃烧情况等。
4.对锅炉进行保养,如更换燃烧器、清洗烟道等。
5.制定锅炉的维护计划,定期进行维护保养。
结论锅炉煮炉调试是锅炉安装和调试中的重要环节,需要严格遵守操作规程,确保人身安全。
锅炉煮炉方案
锅炉煮炉方案锅炉煮炉方案锅炉煮炉是指在锅炉试车前对其进行加热和热力试验,以保证锅炉安全可靠运行。
下面给出了一份锅炉煮炉方案,详细介绍了煮炉的步骤和注意事项。
一、煮炉平台的准备工作1. 准备充足的燃料和水源,以便进行试验;2. 检查煮炉平台和设备的安全性,确保没有漏水、泄漏等问题;3. 检查煮炉平台的工具和设备齐全,确保可以顺利进行试验;4. 安排专业人员进行监督和指导,在试验过程中保持沟通和协作。
二、煮炉步骤1. 打开给水泵,让水从水泵进入锅炉的给水管道,注意观察给水泵是否正常工作;2. 检查锅炉的控制系统和安全装置,确保其正常工作,并将控制系统调至适当的温度和压力;3. 打开燃烧器,点火,并将燃气或燃油调至适当的燃烧供给量,使燃烧器能够正常运作;4. 在锅炉上方或侧面安装好各种仪表,如压力表、温度计等,用于监控锅炉的运行情况;5. 观察锅炉的运行情况,包括水温、压力、燃烧状况等,确保锅炉正常运行;6. 检查锅炉的各个系统和部件,如给水系统、燃烧系统、传热系统等,确保其正常工作,并及时处理发现的问题;7. 根据锅炉的运行情况和试验需求,适时调整锅炉的参数,如压力、温度等;8. 在锅炉的试验结束后,逐步关闭给水泵、燃烧器和其他设备,并做好相应的记录和整理工作;9. 进行试验结果的分析和总结,以及对煮炉过程中发现的问题和故障进行修复和改进。
三、注意事项1. 在锅炉煮炉过程中,应严格按照规程和操作指南进行操作,确保安全;2. 在试验前应检查锅炉的各个系统和部件是否正常工作,如阀门、管道、燃烧器等;3. 在煮炉平台上应设置相应的警示标志和安全设施,以便发生紧急情况时能够及时采取应急措施;4. 在试验期间,应对锅炉进行全面监测和控制,及时处理异常情况;5. 在试验过程中,应严格遵守相关的法律法规和技术标准,确保试验的合法性和有效性。
以上是一份简要的锅炉煮炉方案,通过合理的步骤和注意事项,能够有效地进行锅炉的热力试验和安全检测,确保锅炉能够安全可靠地投入使用。
锅炉煮炉施工方案
锅炉煮炉施工方案一、前期准备工作1.组织施工团队,确定施工组织架构,明确各人员职责。
2.制定施工计划,明确施工任务、时间节点和关键控制点。
3.确定施工现场,并进行现场勘测、测量。
4.确定施工所需的施工材料和设备,做好采购准备工作。
二、现场铺设工作1.根据锅炉的类型和规格,合理布置锅炉房内的设备、管道和配件。
2.根据施工图纸和设计要求,进行锅炉前室、主体、后室的钢结构安装工作。
3.进行锅炉机械设备的安装,包括锅炉本体、燃烧器、鼓风机、引风机等。
4.进行锅炉管道的铺设,包括进水管道、排放管道、电气管道等。
5.安装锅炉配件,包括阀门、仪表、温度传感器、压力传感器等。
三、管道焊接和试压工作1.进行管道的钢结构焊接工作,确保焊缝牢固,没有裂纹和气孔。
2.进行管道的气密性试验,确保管道在正常工作条件下不会发生泄漏。
3.进行管道的水压试验,确保管道在正常工作压力下不会发生爆裂和渗漏。
四、锅炉电气设备及自动化控制安装工作1.进行锅炉的电气设备安装,包括电气控制柜、电缆、接线等。
2.进行锅炉的自动化控制系统的安装,包括PLC控制器、触摸屏、传感器等。
3.进行电气设备和自动化控制系统的接线和调试工作,确保其正常运行。
五、锅炉煮炉试验工作1.进行锅炉的煮炉试验前的准备工作,包括水处理、给水泵的调试等。
2.进行锅炉的点火试验,确保燃烧器、鼓风机、引风机等设备正常工作。
3.进行锅炉的循环试验,包括启动主循环泵、检查管道是否有渗漏等。
4.进行锅炉的负荷试验,包括逐步增加负荷、观察锅炉的运行情况等。
5.进行锅炉的安全保护装置的试验,确保锅炉在异常情况下能够及时停机。
六、施工验收和运行交接1.进行锅炉的施工验收,包括施工质量、工艺符合设计要求等方面的检查。
2.进行锅炉的运行试验,包括正常启停、负荷变化和安全保护装置的试验等。
3.对施工存在的问题进行整改和修复,确保锅炉的安全运行。
4.进行运行交接工作,将锅炉交付给使用单位,并提供相关的操作和维护指导。
锅炉煮炉方案
锅炉煮炉方案Document serial number【KK89K-LLS98YT-SS8CB-SSUT-SST108】锅炉煮炉方案关键词:1.煮炉的目的:由于新安装的锅炉其受热面管系集箱及汽包的内壁上油锈等污染物,若在运行前不进行处理的话,就会部分附在管壁形成硬的附着物,导致受热面的导热系数减少。
从而影响锅炉的热效率,另一部分则会溶解于水中影响蒸汽的品质,根据《工业锅炉安装工程施工验收技术规范》需对锅炉进行碱煮炉。
2.煮炉已具备的条件:①烘炉后期耐火砖灰浆样含水率小于 7%②加药、取样管路及机械已全部安装结束并已调试合格。
③化学水处理及煮炉的药品已全部准备。
④锅炉的各传动设备(包括厂房内的照明设施)均处于正常投运状态,⑤锅炉、化学分析等各部分的操作人员均已全部到岗。
3.煮炉工艺:1)烘炉后期,灰浆样含水率小于 7%,用排污将水位降到人孔门以下水位准备加药.2)锅炉循环水量按 100 立方,加药量 NaOH 300 公斤 , 300 公斤,混合配成药液加入锅炉内,加药为一次性加够。
3)开启给水门,向炉内送水,将锅炉上满水,开启循环水泵使炉水循环,进行煮炉。
(2)煮炉共分 3 期:第一期:1)缓慢升压,当汽包压力达到时稳压,锅炉排污一次,热紧螺栓2)在此压力下煮炉 8~12 小时,化验人员每隔 4 小时取样分析一次,并将分析结果通知运行有员。
3)排污时要严密监视水位,力求稳定,严防水循环破坏,并做好水位记录。
4)在第一期煮炉中,要求运行人员对烟温、烟压、温度、水位及膨胀指示值等表每两时抄表一次。
第二期:1)再次缓慢升压到达,然后对各仪表管路进行冲洗。
在此压力下煮炉 10~12 小时2)运行值班人员应严格控制水位,并每隔 2 小时校对水位计一次,做好记录。
3)化验人员每隔 2 小时取炉水化验一次,炉水碱度不得低于 45mol/L,否则应加药液。
4)根据现场情况,全面定期排污一次,在排污中要严格控制水位,要求水位波动小,并做好排污记录。
锅炉烘炉与煮炉方案
锅炉烘炉与煮炉方案烘炉方案烘炉的目的在于排除耐火材料施工后衬体中的游离水和结晶水,以获得耐火材料的高温使用性能。
为了正确地进行烘炉操作,需要缓慢地驱逐砌体内水分,制定具体烘炉措施和绘制正确的烘炉升温曲线,避免无序、任意操作。
在施工完成后,需要进行自然干燥养护,干燥程度主要取决于环境温度和经历的时间。
一般要求施工完成后经过7天左右的自然干燥养护,方可加热干燥。
自然干燥养护后,炉衬中仍有大量的水分,不定型耐火材料中含有的大量游离水和结晶水必须在烘炉时排出。
根据厂家提供的耐火浇注料在不同温度下的试验,浇注料表面水分在80~110℃时蒸发,此后排水速度减缓,随着温度继续升高,到300℃时,游离水和结晶水不断排除,到600℃时完成晶型转化和聚合作用,800℃时达到设计要求的烧结强度,完全释放热应力。
为充分排除深层的游离水和结晶水并完成晶型转化,必须在80℃、110℃、300℃和600℃时恒温一段时间。
在烘炉时,需要选择代表性的测温点,一般设在烘烤温度最高、升温速度最快的部位。
同时,热电偶端面应与衬体工作面平齐或缩进5 mm左右,以真实地反应衬体温度。
在燃油燃烧过程中,当烟气温度升至烘炉曲线要求的范围时,停止升温,恒温烘炉。
烘炉分为三个阶段:1.常温至110℃的烘炉,烘干游离水。
2.110℃至350℃的烘炉,烘干结晶水。
此阶段烘炉时为了保证耐磨、耐火材料的安全,分为两个温度段烘炉:1)110℃至250℃;2)250℃至350℃。
3.350℃至600℃的烘炉(烧结),使耐火材料完成晶型转化和聚合作用,形成有机结合。
在烘炉时,80℃~300℃这个阶段是烘炉的关键阶段。
这主要因为水在110℃时变为水蒸汽,此阶段脱水量大,脱水速度快,排出水分速度对浇筑料的影响很大。
如果水分排出太快,内部残存水分扩散速度不及表面蒸发速度,内部水也会受热变成蒸汽,产生膨胀,致使浇注料收缩发生龟裂,降低粘结强度,使强度削弱。
因此,应适当延长这段时间的保温。
锅炉煮炉方案
锅炉煮炉方案(锅炉部分)一、设备名称:1、2、3、4号炉二、煮炉目的:由于1、2、3、4号炉检修过程中更换了大量水冷壁管,按有关规定,应对其碱煮,以除去设备在制造、运输、安装过程中的铁锈、油污、附着物等。
三、煮炉前的准备工作1、准备必需的化学药品及化学监督仪器。
2、煮炉锅炉与其它炉及公共母管系统隔绝,其它炉事故放水门、给水管路放水门、定排总门、过热器疏水门严密关闭。
3、煮炉锅炉按锅炉点火前检查项目对设备阀门全面检查,尤其注意主汽门、支管截门及二者旁路门必须关闭,主汽门外、截门前疏水开启,汽包加药门关闭,连排一次门开启,二次门关闭。
4、连续排污系统、定期排污系统、加药系统、取样器应达到完好标准。
锅炉排污门、事故放水门应严密关闭,防止跑药。
5、电接点水位计投入,就地水位计投入一台,其它解列。
6、在7米平台设一溶药箱(2M3),并设有除盐水管线及足够的除盐水供溶药用。
药箱下安装一临时加药泵,加药泵出口管线接到锅炉事故放水一二次门之间或一次门上。
7、加药前锅炉水循环系统应彻底冲洗。
将药品在溶药箱中溶解,在锅炉无水或低水位(-300mm)无压力情况下,开启事故放水一次门,关闭二次门或关闭事故放水一二次门,启动加药泵,开启加药泵出口门向炉内加药。
8、加药完毕后,事故放水门严密关闭,断开加药临时系统。
四、锅炉煮炉1、汽包水位—100mm时,锅炉点火,开始煮炉。
2、煮炉过程中,间断上水,锅炉停止上水时,必须开启省煤器再循环门,因为主要煮水冷壁,故汽包水位控制在0mm左右。
3、当炉温升高,达到启动制粉要求时,启动制粉系统冷态制粉。
粉仓有粉后,为节省燃油,尽早投粉,降低油压。
4、按照煮炉曲线要求升压操作,按时排污(连排和定排),并绘制实际曲线,压力以就地汽包压力表为准。
五、煮炉过程中的注意事项1、严格控制汽包水位,炉水不得进入过热器。
2、油、粉共投时,调整配风,确保燃烧完全,尤其冷态制粉过程中。
3、监视各部烟温、风压,做好事故预想,防止尾部烟道再燃烧、捕渣管或壶口堵塞等事故发生。
余热锅炉煮炉方案完整版
余热锅炉煮炉方案完整版余热锅炉是一种利用工业生产过程中的废热产生蒸汽或热水的设备,以提供能源供给,减少能源浪费,提高能源利用效率。
下面是一个完整的余热锅炉煮炉方案,详细介绍了原理、设备规划、操作流程和效益预测等内容。
一、方案原理余热锅炉的原理是通过回收工业生产过程中的废热,将之转化为蒸汽或热水作为能源供给。
在工业生产过程中,许多热能被浪费掉,直接排放到大气中,造成能源资源的浪费和环境污染。
而余热锅炉则能够捕捉这些废热,经过处理后再次利用,达到节约能源和保护环境的目的。
二、设备规划根据生产工艺和能源需求,余热锅炉的规模和类型可以有所不同。
一般来说,余热锅炉由余热回收系统、燃烧系统、控制系统和循环系统等组成。
1.余热回收系统:该系统主要用于回收生产过程中的废热,通过一系列传热设备(如换热器、烟气余热锅炉等),将废热转化为热水或蒸汽。
2.燃烧系统:为了满足余热锅炉的燃烧需求,需要使用燃料进行燃烧。
可以选择传统的燃油或天然气燃烧系统,也可以选择环保型燃烧系统,如生物质燃烧系统。
3.控制系统:用于监测和控制余热锅炉的运行状态,包括温度、压力、流量等参数的监测和调节。
4.循环系统:用于将余热锅炉产生的热水或蒸汽输送至生产设备或供暖系统,以满足能源需求。
三、操作流程余热锅炉的操作流程主要包括以下几个步骤:1.启动:根据生产计划和能源需求,启动余热锅炉。
首先,打开燃烧系统,点火启动。
然后,启动控制系统,设置所需的工作参数。
2.热水或蒸汽产生:通过余热回收系统,将废热转化为热水或蒸汽。
废热经过换热器等传热设备,与水或空气进行热交换,传递热能。
最终产生所需的热水或蒸汽。
3.输送与利用:将产生的热水或蒸汽通过循环系统输送至生产设备或供暖系统。
根据需求,调节循环系统的流量、压力等参数,确保能源供给的稳定和可靠。
4.停止与维护:在能源需求满足之后,停止燃烧系统和循环系统。
进行必要的设备检查和维护工作,确保余热锅炉的正常运行和安全。
锅炉煮炉方案
一、煮炉的目的消除锅炉及其受热面管系、集箱及汽包内壁上的污染物,避免其溶解于水影响蒸汽品质,同时可提高锅炉的热效率。
按锅筒、集箱锈污情况计算的加药量如表药品按100%纯度计算,当无Na3PO4时可用1.5倍Na2CO3代之,将药液配制成20%浓度的溶液,且需由技术员按实际浓度换算配制。
二、煮炉前的准备1、运行车间负责准备好化学处理药品、漏斗及煮炉用的氢氧化钠和磷酸三钠,并将氢氧化钠和磷酸三钠分别配成20%浓度的溶液备用。
2、检查加药、取样管路及相关设备已全部调试合格。
3、锅炉经联动试验合格处于备用状态,确认主汽电动门处于关闭状态。
4、锅炉、化学分析等各部分的操作人员均全部到岗。
5、煮炉由运行人员操作。
三、煮炉6、开启给水旁路门,向炉内送水,当汽包水位在汽包中心线-150mm时,停止上水。
只保留一只就地玻璃管水位计,关闭其余水位计。
7、打开汽包上的加药门,将配制好的磷酸三钠和氢氧化钠溶液用漏斗自加药门加入汽包内。
加完药品后,冲洗加药门及其管路,关闭加药门。
8、开启给水旁路门,向炉内送水,控制水位在中心线以上+130mm处停止上水,关闭给水旁路。
严禁锅筒满水,以免药水进入过热器管路。
通知化学分析操作人员化验炉水磷酸根及总碱度值。
9、点火升压,当锅炉压力升至0.29~0.39MPa时,开启过热器疏水门,并对保留的就地水位计进行冲洗。
10、缓慢升压至0.4MPa,运行人员对所有管道、阀门作全面检查。
11、将压力保持在0.6~0.9MPa左右煮炉8~12小时,煮炉期间按锅炉额定蒸发量的5~10%对空排汽。
12、根据现场确定全面排污一次的排污量及排污时间,以加强水循环及药液的均匀,排污时要严密监视水位,力求稳定,严防水循环被破坏。
要求水位保持在+30~+60mm之间运行,运行人员对温度、水位及汽压、膨胀指示等表计每2小时抄表一次。
13、将压力缓慢升至2.0MPa左右煮炉16小时,对空排汽量仍按锅炉额定蒸发量的5~10%进行控制。
锅炉烘炉煮炉施工方案
锅炉烘炉煮炉施工方案一、工程概述本次工程是对XX国家电力公司的燃煤锅炉设备进行烘炉、清洗和煮炉等工作,工作地点位于XX电厂的锅炉房。
工期为30天,总施工人员60人。
二、工程要求1.对锅炉设备进行烘炉,使其内部完全干燥,确保后续工作的安全进行。
2.对锅炉设备进行清洗,彻底清除锅炉内部的污垢和结垢,提高设备效率。
3.进行锅炉煮炉作业,使其内部的金属材料得到适当的加热和冷却,提高其使用寿命和安全性。
4.防火安全措施:工地周边500米内不得燃放烟花爆竹及进行明火作业,对易燃材料进行规范堆放。
5.施工期间,采取合理的封堵和警示措施,确保工人的安全施工。
三、工程流程1.烘炉阶段:(1)开展安全培训,确保施工人员了解安全操作规程;(2)检查锅炉设备的阀门、管道、电器等部件,确保设备完好;(3)封堵锅炉的燃油和气体供应管道,防止燃料流入锅炉;(4)开启锅炉排污阀,彻底排空锅炉内的水分;(5)点燃起火点,控制火势,使锅炉内的水分蒸发;(6)持续燃烧,确保锅炉内的水分全部蒸发,并将温度控制在一定范围;(7)完成烘炉作业后,停火,确保锅炉内的温度降至安全水平。
2.清洗阶段:(1)开展安全检查,确保施工地点安全;(2)封堵锅炉进出水口,以防止水流脏物进入锅炉;(3)加入清洗剂,通过管道循环,彻底清洗锅炉内的污垢和结垢;(4)根据锅炉的实际情况,采取合适的清洗方法,如冲洗、刷洗等;(5)清洗结束后,排空锅炉内的水,确保锅炉干燥。
3.煮炉阶段:(1)进行安全会议,确保施工人员了解煮炉操作规程;(2)准备煮炉材料,如煮炉剂和加热煮炉设备等;(3)按照煮炉工艺和要求,进行加热和冷却操作,使锅炉内的金属得到适当的处理;(4)持续煮炉操作,直至锅炉内的金属达到理想状态;(5)煮炉结束后,将锅炉内的材料清理干净,确保无杂质。
四、安全责任1.项目经理:负责工程进度和质量的管理,安排施工人员,保证工程的顺利进行。
2.安全主管:负责安全培训和施工现场的安全检查,制定并执行安全操作规程。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
240吨
锅炉安装工程锅炉煮炉方案
编制:
审核:
批准:
1.设备概况:
xx化工热电站扩建240吨锅炉工程是由xxx锅炉股份有限公司生产的UG-240/9.8-M8型循环流化床锅炉。
锅炉为高温高压,单锅筒横置式,单炉膛,自然循环,全悬吊结构,全钢架π型布置。
在运转层8m标高设置混凝土平台。
炉膛采用膜式水冷壁,锅炉中部是蜗壳式汽冷旋风分离器,尾部竖井烟道布置两级三组对流过热器,过热器下方布置三组省煤器及一、二次风共三组空气预热器。
本锅炉采用xxx热物理研究所的循环流化床燃烧技术。
在燃烧系统中,给煤机将煤送入落煤管进入炉膛,锅炉燃烧所需空气分别由一、二次风机提供。
一次风机送出的空气经一次风空气预热器预热后由左右两侧风道引入炉下水冷风室,通过水冷布风板上的风帽进入燃烧室;二次风机送出的风经二次风空气预热器预热后,通过分布在炉膛前后墙上的喷口喷入炉膛,补充空气,加强扰动与混合。
燃料和空气在炉膛内流化状态下掺混燃烧,并与受热面进行热交换。
炉膛内的烟气(携带大量未燃尽碳粒子)在炉膛上部进一步燃烧放热。
离开炉膛并夹带大量物料的烟气经蜗壳式汽冷旋风分离器之后,绝大部分物料被分离出来,经返料器返回炉膛,实现循环燃烧。
分离后的烟气经转向室、高温过热器、低温过热器、省煤器、一、二次风空气预热器由尾部烟道排出。
由于采用了循环流化床燃烧方式,采用低温和空气分级供风的燃烧技术能够显著抑制NO X的生成。
其灰渣活性好,具有较高的综合利用价值,因而它更能适合日益严格的国家环保要求。
2.编制依据:
《电力工业锅炉监察规程》
《电力建设施工及验收技术规范(锅炉机组篇) DL/T 5047--95
《火力发电厂基本建设工程启动及竣工验收规程》
《锅炉设计说明书》
《锅炉安装说明书》
《锅炉使用说明书》
《热力计算汇总》
《烟、空气阻力计算书》
《火电机组启动验收性能试验导则》
《电站锅炉性能试验规程》
《火电工程序动调试工作规定》
《火电工程调整试运质量检验及评定标准》
《火力发电厂设计技术规程》
《蒸汽锅炉安全工作规程》
《电力技术法规》
《火力发电厂水汽质量标准》
《电力基本建设热力设备化学监督导则》
《电力建设安全作业规程》
《电力安全工作规程》
3.试验目的:
为清除锅炉设备在制造、运输、安装过程中残留的各类沉积物、油脂及腐蚀产物,改善锅炉整套启动时期的水汽品质,使之较快地达到标准,锅炉热传表面附着有相当薄的油脂或其分解物,将会严重阻碍热传递。
结果造成金属温度的增加也许足以造成锅炉管件过热与起泡,最终在高负载时破管,为保证锅炉安全运行,为此锅炉水侧系统必须进行煮炉,系统范围包括汽包、水冷壁排管、下降管、三级省煤器、锅炉下部联箱。
4.具备条件及所需药品:
4.1机组热力系统安装完毕,水压试验合格且锅炉烘炉已经结束,并经过验收签
证合格。
4.2锅炉的附属设备(水位计、压力表、安全门)、燃烧系统(包括油燃烧器及点火装置,给煤机,各风机)、给水系统、排、疏、放水系统、输煤系统、冷渣机系统、除尘系统经试运、试验正常,可随时投用,安全附件安装齐全。
4.3炉内各段工质、烟气、空气温度、压力及一、二次风、返料风等测量元件安装结束,相应的信号回路检查试验、变送器检验合格。
4.4汽包内部汽水分离装置安装完毕,锅炉的放水、排废水渠道畅通。
4.5检查锅炉内部和外部表面与辅助设备应清除所有废金属、钻孔废料、木材、工具、抹布与其它杂项材料。
4.5炉控室能与燃油泵房、化水车间、炉顶通讯设施齐全,联系可靠。
4.6炉内加药系统完好,计量泵及炉水取样装置经试运合格已具备投动条件,化水化验分析条件具备。
4.7动力电源、照明电源稳定,临时照明齐全,道路畅通,平台扶梯无障碍物,
护栏齐全完好。
4.8备好足够的床料、点火用油、升压用煤、除盐水及煮炉药品、工具、化学分析药品及器皿、医用沙布、碘酒、纯净水、2%硼酸、2%高锰酸钾、(磷酸三钠(100%)200Kg,氢氧化钠(100%)200㎏,暂定,应根据水容积的3%-5%计算加药量)
4.9化学药剂应在加入锅炉前先溶解成溶液,避免以固态形式投入锅炉内。
5.操作过程及参数:
5.1将N
a3 PO
4
、Na0H加入疏水箱,搅拌溶解。
5.2关闭所有疏水排污门、放水门、各部排气门、省煤器放水门,开生火排汽门,关闭省煤器总给水门、紧急放水门,保留一台玻璃管水位计使用,其它解除。
5.3启动疏水泵,将药品通过锅炉底部定排加入炉内。
5.4以最小容量点火直到蒸汽经由汽包排气口排出,此时尽可能依据附图曲线与耐火泥要求之升温曲线,缓慢升压并保持炉膛出口温度低于535℃,适当的碱煮压力是依据锅炉的设计,应为3~3.5 Mpag。
5.5碱煮的操作压力必须能提供锅炉的完整循环能力,并形成足够的水温以完整去除金属表面上的油脂。
5.6除盐水泵与锅炉给水泵应准备好以补充给水至锅炉汽包。
5.7在达到所规定的锅炉汽包压力之后,应持压8 至10 小时。
在持压8~10 小时后,然后经由炉膛底部联箱与蒸发器联箱的疏水阀进行排污,化水取样化验油脂与二氧化硅浓度。
油脂<= 3ppm
二氧化硅<= 5 ppm
5.8煮炉操作程序
6、冲洗:(此项冲洗操作为锅炉停止状态下)
6.1打开所有炉膛底部联箱疏水阀,允许完全疏水。
6.2打开所有蒸汽管路低点的疏水阀。
6.3锅炉经由正常补水管道补水(冲洗水)至汽包液位计顶部,随后将碱性溶液完全的排放。
6.4经由过热器二次减温注水站旁通阀或主蒸汽管之排汽阀补水至过热器,直到溢流至汽包并且汽包液位上升达到接近25mm。
6.5锅炉疏水,经由下列路径将冲洗水排除;
炉膛底部联箱疏水阀
省煤器疏水阀
屏式过热器疏水阀
过热器出口疏水阀
6.6避免使用固体化学药剂处理过的水补水,沈积在过热器的固态物将影响热传与造成腐蚀,,因此在补水注入过热器之前,必须确认水质。
冲洗水需为冷凝水质并注入氨剂以达PH 值为9.5 至10.5。
6.7在碱煮后,当锅炉已冷却下来且已疏水完毕,应检查汽包并清除任何的沉积物。
并应检验炉膛底部联箱。
6.8除了检查有无泥沙外,应检查并确定内部金属表面无油脂附着。
6.9在汽包与联箱皆被清理与检查后,锅炉系统应封闭。
6.10汽包人孔应该换上新的垫片,所有的被切除的检查管头或管件应该被回复。
7、安全措施
7.1工作人员必须严格遵守《电力安全工作规程》
《电力建设安全作业规程》
《电力技术法规》
7.2工作人员必须熟悉本煮炉方案
7.3工作人员必须是该项工作指定人员
7.4现场临时照明等齐全完备
7.5现场防护用品齐全,耐酸耐碱乳胶手套、胶靴、防护眼镜、工作帽、安全帽、应急照明灯
7.6处理碱性药品时,应谨慎处理,避免与眼睛、皮肤与衣服接触。
8、炉水碱度、磷酸根分析方法
8.1试剂: 0.1%酚酞指示、剂。
1%甲基橙指示剂。
0.1%H
2SO
4
标准溶液。
8.2分析方法
取碱液10ml,用蒸馏水稀释至100ml,加2-3滴酚酞指示剂,此时溶液红色,
用0.1% H
2SO
4
标准溶液滴定至无色,记下耗酸量 aml,再加入两滴甲基橙指示
剂,继续用0.1% H
2SO
4
标准溶液滴定至溶液呈橙色为止,记下第二次耗酸量 bml
(不包括a)。
8.3计算: JD=0.1N×(a+b)/V×1000mg-N-L
PO3-
4
=0.1N×b/V×1000mg/L
注:V——取碱液的毫升数。
9.锅炉水容量:
锅炉水压试验时水容量约为130m3
锅炉正常运行时水容量约为95m3
10.组织与分工:
调试单位
负责煮炉措施的编制。
参与煮炉期间的工作。
煮炉前准备工作的督查。
煮炉过程中的监督与指导,按照调试方案进行各项调试工作。
建设单位
电厂应根据试运计划和工作的需要,配备运行人员、仪器仪表、专用工具和运行规程、记录报表等,并负责运行监盘操作、参数的控制调整、运行设备的巡回检查、有关运行参数的记录及代管设备。
煮炉期间化学人员应经过培训并经理论知识考试合格。
安装单位
负责根据试运计划完成煮炉期间的临时措施的施工和煮炉期间存在问题及时的检修、消缺、维护及相关配合工作。
