项目监理部见证取样计划
平行检验及见证取样计划
平行检验及见证取样计划一、平行检验1.平行检验原则(1)项目监理机构实施的“平行检验”必须是在承包单位自检合格的基础上进行;监理机构按照一定比例独立进行。
(2)监理人员对承包单位报验的隐蔽工程、检验批、分部、分项工程的质量评定,不能完全依据承包商报的数据来签认。
(3)监理机构不但要对材料、构配件和设备进行“平行检验”,而且对建设工程的工序、检验批、分项工程、隐蔽工程更要加强“平行检验”,在“平行检验”过程中,监理工程师应该留下具体的记录(包括填表格、写小结、拍照片等),形成系统的、完整的、真实的的监理资料。
(4)“平行检验”的检查和检测活动必须是按一定比例进行的,“平行检验”的结论是“合格”或“不合格”。
(5)承包单位和监理机构检验后的数据在允差范围内吻合,监理工程师确认该检验项目为合格。
如果不吻合,且超出允差范围,监理工程师确认该检验项目确实不符合国家标准、规范和设计要求,监理工程师应发出“整改通知单”,要求承包单位整改,整改完成后再复验。
如果承包单位对监理工程师的“平行检验”数据有疑义的,施工和监理双方可再次共同组织复验,复验的结果双方确认为合格,监理工程师签字确认。
2.平行检验的实施(1)“平行检验”的实施由项目监理机构进行,依据国家现行标准、规范、设计文件对被检验项目自行做出判断的检查验收。
(2)开工前,监理机构会同建设单位、承包单位制定平行检验方案并明确实施的范围、程序。
(3)对于本项目项目监理机构配备激光测距仪、回弹仪、砼保护层测定仪、数显卡尺、绝缘电阻测试仪、漏电保护相位检测器等专用检测工具,其它检测仪工具的配备要达到满足工程建设的要求。
(4)平行检验必须在承包单位自检的基础上向监理机构报验,由项目监理机构根据承包单位报验自检的进行现场复验。
(5)对于专业检测、试验机构出具的检验、试验报告,监理机构及时收集验看检测试验报告是否合格。
(6)平行检验活动必须由监理机构组织,承包单位参加。
监理单位见证取样计划
工程见证取样计划编制:审核:目录一、工程概况…………………………………………………二、编制依据……………………………………………………三、见证取样程序………………………………………………四、见证人员的职责……………………………………………五、见证取样和送检的范围……………………………………六、见证取样和送检的方法、数量和要求……………………建筑工程中所用到的材料质量是工程质量控制的重要内容之一,见证取样和送检是材料质量控制的主要手段。
为此编制本见证取样和送检计划,一、工程概况二、编制依据1、国家和地方有关工程建设的法律、法规和强制性条文。
《建设工程质量管理条例》《房屋建筑工程和市政基础设施工程实行见证取样和送检的规定》2、建设工程与见证取样相关的规范、规程及技术标准3、建设工程施工合同、建设工程监理合同4、经批准的设计文件、施工组织设计、监理规划等三、见证取样和送检程序见证取样和送检是指在建设单位或工程监理单位人员的见证下,由施工单位的现场试验人员对工程中涉及结构安全的试块、试件和材料在现场取样,并送至经过省级以上建设行政主管部门对其资质认可和质量技术监督部门对其计量认证的质量检测单位进行检测。
1、监理人员审核施工单位施工组织中有关取样送检计划是否符合要求;编写见证取样和送检计划,报建设单位,并送施工单位;核实试验室是否具有相应的资质;2、在材料见证取样前,施工单位应提交有关材料的质保资料,见证人员(监理人员)在核对材料的品种、规格、数量无误后,按见证取样、送检计划进行见证取样,取样应有代表性。
3、材料取样后取样人员(施工单位人员)应在试样或其包装上作出标识、封志。
标识和封志应标明工程名称、取样部位、取样日期、样品名称和样品数量,并由见证人员和取样人员签字。
见证人员和取样人员应对试样的代表性和真实性负责。
4、试件和试块应由见证人员要求随机抽取,见证制作过程并对试件、试块进行监护和及时标识。
试件送样前由见证人员进行封志。
监理见证取样及送检计划
监理见证取样及送检计划5.1编制说明与依据5.1.1 编制说明本工程的建筑工程和安装工程的监理见证取样及送检计划按照各专业工程的监理规划和监理实施细则中所确定的详细项目实施,在各专业工程质量控制要点和A、B、C控制点计划中,都详细列出了监理见证和取样、检验试验的内容。
5.1.2编制依据监理见证取样及送检计划的编制依据:1. 建设部和地方建设主管部门有关见证取样及送检的规定;2. 有关施工及验收规范规定的取样检测试验的项目内容、比例;3. 设计文件和施工方案规定的取样检测试验的项目内容、比例;4. 其他工程建设规定需要取样检测试验的项目内容、比例。
5.2见证取样和送检的范围、程序及检测单位5.2.1 见证取样送检的范围监理见证取样及送检范围:1. 建筑工程有关施工及验收规范规定的取样检测试验的项目内容。
对结构的钢筋及焊接试件,混凝土试块,砌筑砂浆试块、水泥、砌砖、防水材料等项目实行见证取样送检。
2. 安装工程的材料和施工实体按照设计文件和有关施工及验收规范规定的取样检测试验的项目内容实行见证取样送检。
3. 施工技术方案规定的其他取样检测试验的项目内容;4. 合同约定需要取样检测试验的项目内容。
5.2.2见证取样送检的程序任。
2. 建设单位应向工程的质量监督站和工程检测试验单位递交“见证单位和见证人员授权书”授权书,应写明本工程现场委托的见证单位和见证人姓名及资质等简况,以便检查核对。
3. 施工单位取样人员在现场取样和制做试件时,见证人必须在旁站见证。
4. 见证人应对试样进行监护,并和施工单位取样人员一起将试样送至检测试验单位,并采取有效的封样措施送检。
5. 检测试验单位在接受委托检验时,须由送检单位填写委托单,见证人应在检验委托单上签名。
6. 检测试验单位应在检验报告单中注明见证单位和见证人姓名。
7. 出现不合格项目,要及时通知工程的质量监督站和见证单位。
影响结构安全的项目, 应在24小时内发出报告。
见证取样送检计划编制要求与示例
见证取样送检计划编制要求与示例见证取样送检是项目监理机构对施工单位进行的涉及结构安全的试块、试件及工程材料现场取样、封样、送检工作的监督活动。
见证取样应在施工单位进行试样检测前,项目监理机构对施工单位进行的涉及结构安全的试块、试件及工程材料现场取样、封样、送检工作实施监督。
依据国家标准《建设工程监理规范)BT50319-2013 和北京市地方标准《建设工程监理规程》DB/T342-2017 的相关规定,编制见证计划。
一、见证取样计划编制的原则1.根据本工程特点、专业要求及行业主管部门的相关规定确定见证项目,使其具有针对性。
2.按照有关规定和监理合同的约定,写明工程材料、构配件、设备等见证的项目、数量。
3.应明确见证工作要求和监理人员的职责。
4.由总监理工程师组织专业监理工程师编制,由总监理工程师审核批准。
5.见证取样计划应在工程开工前、收到施工单位报送的检测试验计划后编制完成。
二、见证取样和送检的范围(一)住房和城乡建设部的文件规定《房屋建筑工程和市政基础设施工程实行见证取样和送检的规定》第五条“涉及结构安全的试块、试件和材料见证取样和送检的比例不得低于有关技术标准中规定应取样数量的30%”。
第六条“下列试块、试件和材料必须实施见证取样和送检”。
1.用于承重结构的混凝土试块;2.用于承重墙体的砌筑砂浆试块;3.用于承重结构的钢筋及连接接头试件;4.用于承重墙的砖的混凝土小型砌块;5.用于拌制混凝土和砌筑砂浆的水泥;6.用于承重结构的混凝土中使用的掺加剂;7.地下、屋面、厕浴间使用的防水材料;8.国家规定必须实行见证取样和送检的其他试块、试件和材料。
(二)北京住建委的文件规定《北京市建设工程见证取样和送检管理规定(试行)》京建质[2009]289号,第四条“下列涉及结构安全的试块、试件和材料应100% 实行见证取样和送检”。
1.用于承重结构的混凝土试块;2.用于承重墙体的砌筑砂浆试块;3.用于承重结构的钢筋及连接接头试件;4.用于承重墙的砖和混凝土小型砌块;5.用于拌制混凝土和砌筑砂浆的水泥;6.用于承重结构的混凝土中使用的掺合料和外加剂;7.防水材料;8.预应力钢绞线、锚夹具;9.沥青、沥青混合料;10.道路工程用无机结合料稳定材料;11.建筑外窗;12.建筑节能工程用保温材料、绝热材料、粘结材料、增强网、幕墙玻璃、隔热型材、散热器、风机盘管机组、低压配电系统选择的电缆、电线等;13.钢结构工程用钢材及焊接材料、高强度螺栓预拉力、扭矩系数、摩擦面抗滑移系数和网架节点承载力试验;14.国家及地方标准、规范规定的其他见证检验项目。
工程见证取样计划书范本

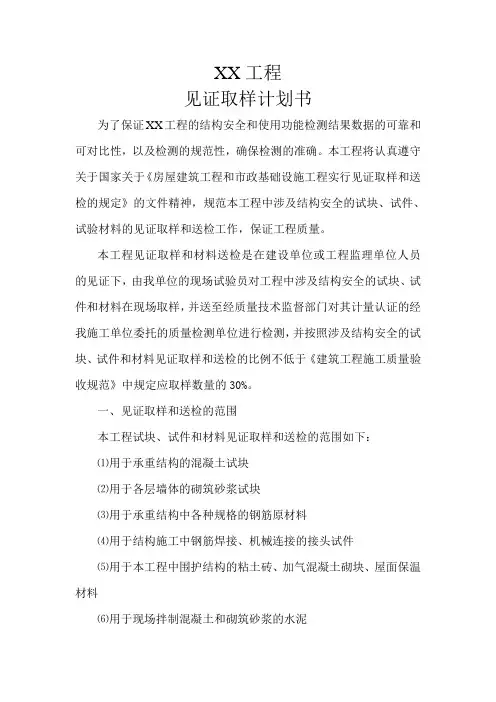

XX工程见证取样计划书为了保证XX工程的结构安全和使用功能检测结果数据的可靠和可对比性,以及检测的规范性,确保检测的准确。
本工程将认真遵守关于国家关于《房屋建筑工程和市政基础设施工程实行见证取样和送检的规定》的文件精神,规范本工程中涉及结构安全的试块、试件、试验材料的见证取样和送检工作,保证工程质量。
本工程见证取样和材料送检是在建设单位或工程监理单位人员的见证下,由我单位的现场试验员对工程中涉及结构安全的试块、试件和材料在现场取样,并送至经质量技术监督部门对其计量认证的经我施工单位委托的质量检测单位进行检测,并按照涉及结构安全的试块、试件和材料见证取样和送检的比例不低于《建筑工程施工质量验收规范》中规定应取样数量的30%。
一、见证取样和送检的范围本工程试块、试件和材料见证取样和送检的范围如下:⑴用于承重结构的混凝土试块⑵用于各层墙体的砌筑砂浆试块⑶用于承重结构中各种规格的钢筋原材料⑷用于结构施工中钢筋焊接、机械连接的接头试件⑸用于本工程中围护结构的粘土砖、加气混凝土砌块、屋面保温材料⑹用于现场拌制混凝土和砌筑砂浆的水泥⑺用于现场拌制混凝土和砌筑砂浆所用的砂石料⑻用于地下、屋面、卫生间的防水材料⑼国家规定必须实行见证取样和送检的其它试件和材料二、见证取样和送检计划⑴混凝土⑵砌筑砂浆试块⑶钢筋原材料(4)钢筋连接接头(5)围护砌体、屋面保温材料(6)砌筑、抹灰、地面、外装修水泥材料(7)砂、石料(8)地下、屋面、卫生间的防水材料(9)其它装修材料按国家规定必须实行见证取样和送检的规定进行。
XXX工程见证取样计划书编制:审核:批准:编制单位:XXXX编制日期:年月日。
监理见证取样计划
监理见证取样计划为了保证工程质量,监理单位需要对施工过程中的关键环节进行见证取样,以确保工程材料和施工工艺符合相关标准和规范。
本文档旨在制定监理见证取样计划,明确取样范围、方法和程序,以便监理单位进行有效的监督和检测。
一、取样范围。
1. 混凝土取样,对混凝土原材料、配合比、搅拌过程、浇筑质量等进行取样检测。
2. 钢筋取样,对钢筋材料、加工、焊接、安装等环节进行取样检测。
3. 砂浆取样,对砂浆原材料、配合比、搅拌工艺、施工质量等进行取样检测。
4. 土方取样,对场地土壤、填土、压实度等进行取样检测。
5. 其他关键环节取样,根据工程实际情况,确定其他需要进行见证取样的关键环节。
二、取样方法。
1. 随机取样,监理单位可以随机选择取样点进行取样,以保证取样的客观性和公正性。
2. 定点取样,针对特定的施工环节或关键部位,可以提前确定取样点进行取样。
3. 复合取样,对同一施工环节或材料,可以进行多次取样,以获取更加全面和准确的检测数据。
三、取样程序。
1. 提前通知,监理单位应提前通知施工单位和相关单位,确定取样时间和地点。
2. 取样过程,监理人员应在取样时严格按照相关标准和规范进行取样操作,确保取样的准确性和可靠性。
3. 样品封存,取样后,监理人员应将样品进行封存,并填写相关取样记录,确保样品不被篡改或污染。
4. 检测分析,监理单位应将取样的样品送往具有资质的检测机构进行检测分析,获取检测报告。
四、取样责任。
1. 施工单位责任,施工单位应配合监理单位进行取样工作,提供必要的协助和支持。
2. 监理单位责任,监理单位应严格按照取样计划进行取样工作,确保取样的及时性和准确性。
3. 检测机构责任,检测机构应按照相关标准和规范进行检测分析,确保检测结果的科学性和可靠性。
五、取样记录。
监理单位应对每次取样进行详细记录,包括取样时间、地点、方法、样品封存情况等,确保取样记录的完整性和可追溯性。
六、取样结果处理。
监理单位应根据检测报告和取样记录,对取样结果进行分析和评估,及时向施工单位和相关单位提出合理的整改要求和建议。
见证取样及送检计划填写范例
见证取样及送检计划填写范例为了确保工程质量,规范工程建设过程中的取样、送检工作,提高工作效率,特制定本见证取样及送检计划。
本计划适用于我公司承担的各类工程项目。
一、见证取样范围1.工程所用原材料、构配件、成品、半成品等。
2.施工过程中涉及到的各类试块、试件。
3.工程质量检测所需的其它样品。
二、见证取样程序1.施工单位在进行取样前,应提前向项目监理提出取样申请,填写《见证取样申请单》。
2.项目监理在接到申请后,应在规定时间内安排见证人员。
3.见证人员应按照《见证取样通知书》的要求,对施工单位的取样过程进行现场见证。
4.施工单位在取样完成后,应将样品送至指定检测机构进行检测。
5.检测机构完成检测后,将检测报告提交给项目监理。
6.项目监理对检测报告进行审核,确保检测结果符合相关规范要求。
三、见证取样及送检计划填写内容1.工程名称:填写工程项目名称,确保与工程实际相符。
2.施工单位:填写承担工程建设的施工单位名称。
3.监理单位:填写负责项目监理的单位名称。
4.取样日期:填写取样计划发生的日期,格式为YYYY年MM月DD 日。
5.取样地点:填写取样地点,具体到栋号、楼层、部位。
6.取样人员:填写施工单位取样人员姓名。
7.见证人员:填写项目监理见证人员姓名。
8.取样材料:填写取样的原材料、构配件、成品、半成品等名称。
9.取样数量:填写取样的数量,单位为件、吨、立方米等。
10.送检机构:填写样品送检的检测机构名称。
11.送检日期:填写样品送检的日期,格式为YYYY年MM月DD日。
12.送检人员:填写施工单位送检人员姓名。
13.联系电话:填写施工单位和监理单位的联系电话。
四、见证取样及送检计划的执行与监督1.施工单位应按照见证取样及送检计划进行取样、送检工作,确保取样过程的真实、准确、完整。
2.项目监理应加强对见证取样及送检计划的执行情况进行监督检查,确保取样、送检工作的顺利进行。
3.项目监理应在取样、送检过程中,对施工单位的操作人员进行现场指导,确保取样过程符合相关规范要求。
监理部见证取样、平行检测计划
遂宁经济技术开发区青龙湖水库除险加固工程(见证取样、平行检测计划)编制:审核:四川佳诚建设项目管理咨询有限公司项目监理部2016年3月目录第一节工程概况 (1)第二节编制依据 (1)第三节专业工程特点 (3)第四节监理工作控制目标及控制要点 (3)一、监理工作控制目标 (3)二、监理工作控制要点 (3)第五节监理工作流程 (7)1、监理工作流程图 (7)2、见证取样和平行检验程序 (8)第六节监理工作方法及措施 (8)1、明确见证人员职责 (8)2、见证人员素质 (9)3、建立取样员和见证人员工作台账 (9)第一节工程概况1.1工程基本情况(一)工程名称:遂宁经济技术开发区青龙湖水库除险加固工程。
(二)工程地址:广德街道办事处广德寺旁。
(三)主要整治内容和范围:一、大坝:青龙湖水库大坝为粘土心墙石渣坝,心墙以粘土及亚粘土填筑,坝壳以石渣填筑。
青龙湖水库为四等工程,大坝按4级设计。
大坝存在的主要问题:坝顶路面开裂,大坝外坡马道平台附近有散浸区,坡脚排水沟有几处集中渗漏点,大坝外坡为自然坡面,坝坡坡面不规整,杂草丛生,坝脚无排水体,大坝存在白蚁建巢危害。
二、溢洪道青龙湖水库溢洪道为竖井和涵管放水,与放水设施合为一体,位于大坝左侧,由竖井、闸门、溢流口和坝下有压涵管、出口消力池等组成。
溢流孔位于放水竖井浆砌条石墙上,并与放水闸门共用涵管,此外当洪水流量较大时,竖井放水闸门开启参与泄洪。
三、大坝防渗设计本次对大坝采用充填灌浆,灌浆布置长度173米,双排灌浆,每排第1至87孔孔距2.0米,排距1.5米。
灌浆施工按照三序孔逐渐加密法进行,灌浆孔174个,Ⅰ序灌浆孔44个,Ⅱ序灌浆孔44个,Ⅲ序灌浆孔86个。
另设检查孔18个(按10%左右布孔)。
1.2项目组织机构(一)建设单位:遂宁开达投资有限公司(二)设计单位:绵阳市水利规划设计研究院(三)监理单位:四川佳诚建设项目管理咨询有限公司第二节编制依据1、《建设工程监理规范》(GB50319-2013)3、《普通混凝土拌合物性能试验方法标准》GB/T5 0080-20024、《普通混凝土配合比设计规程》JGJ 55-20115、《混凝土耐久性检验评定标准》JGJ193-20096、《混凝土强度检验评定标准》GB/T 50107-20107、《建设用碎石卵石》GB/T 14685-20118、《建设用砂》GB/T 14684-20119、《建筑工程资料管理规程》JGJ/T 185-200910、《建筑工程施工质量验收统一标准》GB50300-200111、工程设计文件(施工图、技术说明、设计交底、图纸会审、变更设计等)12、合同文件(包括业主与施工单位签定的施工合同文本、业主与监理单位签订的监理委托合同)13、经批准的监理规划和施工组织设计14、建筑工程检测试验技术管理规范JGJ 190-2010第三节专业工程特点1、钢筋、混凝土、防水材料,见证取样和平行检验工作量大;2、见证取样、平行取样工作必须在现场进行;3、见证取样及送检需要见证人员全程见证;第四节监理工作控制目标及控制要点一、监理工作控制目标按照规范及业主要求及时见证取样和平行检验,确保取样的代表性和真实性,核查见证取样试验报告,做好材料的质量验收工作。
监理见证取样及送检计划
监理见证取样及送检计划
监理见证取样及送检计划
一、对建筑工程(包括工业与民用建筑、市政基础设施、构筑物等)中的基础和主体结构的实物质量实施取样抽检。
检测项目、部分、数量、方法及对检测结构的评定、处理办法等按《舟山市建筑结构实物质量抽样检测暂行规定》(舟建委[2002]143号)及国家有关法律法规执行。
二、结构实物质量取样抽检检测的主要项目:
1、单桩竖向承载力;
2、桩低应变动测;
3、混凝土强度及碳化深度;
4、现浇楼板厚度;
5、砌筑砂浆强度;
6、钢筋保护层厚度;
7、钢筋规格及位置;
8、房屋层高;
9、建(构)筑物沉降量;
10、所有进场原材料;
11、钢筋焊接;
12、法律法规和规范、标准规定的其他检测项目。
浙江长城工程监理有限公司
二○○八年四月。
建设工程见证取样和送检计划-
目录一、见证取样送检的范围二、见证取样送检的程序三、见证取样送检方案(一)、混凝土(二)、混凝土外加剂(三)、建筑砂浆(四)、水泥(五)、骨料(六)钢材机械性能(七)、墙体材料(八)基础回填材料(九)防水材料(十)建筑幕墙(十一)建筑门窗(十二)室内环境污染(十三)混凝土结构(十四)钢结构无损检测四、试件制作和试验见证计划安排表一、见证取样送检的范围根据工程实际情况列表二、见证取样送检的程序1、监理单位应向工程受质监站和工程检测单位递交“见证单位和见证人员授权书员员授权书应写明本工程现场委托的见证单位和见证人员的姓名, 以便质监机构和检测单位检查核对。
2、施工企业取样人员在现场进行原材料取样和试块制作时, 见证人员必须在旁见证。
3、见证人员应对试样进行监护, 并和施工企业取样人员一起将试样送至检测单位或采取有效的封样措施送样。
三、检测单位在接受委托检验任务时, 须由送检单位填写委托单, 见证人员应在委托单上签字上四、检测单位应在检验报告单注栏中注明见证单位和见证人员姓名,发生试样不合格情况, 首先要通知工程受监质监站和见证单位。
五、见证取样送检方案(一)混凝土混凝土取样方法、数量和部位1、现场搅拌混凝土(1)混凝土试样应在混凝土浇筑地点随机抽取, 取样频率应符合下列规定:(2)用于检查结构构件混凝土强度的试件, 应在混凝土的浇注地点随机抽取。
(3)每拌制100盘且不超过100M3的砼配合比的混凝土, 取样不得少于一次。
(4)每工作班拌制的同一配合比的混凝土不足100盘时, 取样不得少于一次。
(5)当一次连续浇筑超过1000 M3时, 同一配合比的混凝土每200 M3取样不得少于一次。
(6)每一楼层、同一配合比的混凝土, 取样不得少于一次。
①每次取样应至少留置一组(一组为3个立方体试件)标准养护试件,同条件养护试件的留置组数, 应根据实际需要确定, 并符合下列要求:②同条件养护试件所对应的结构构件或结构部位, 应由监理(建设)、施工等各方共同选定;③对混凝土结构工程中的各混凝土强度等级, 均应留置同条件养护试件;(7)同一强度等级的同条件养护试件, 其留置数量应根据混凝土工程量和重要性确定, 不宜多于10组, 且不应少于3组;2、同条件养护试件拆模后, 应放置在靠近相应结构构件或结构部位的适当位置, 并应采取同样的养护方法。
某项目见证取样及送检计划(最新)
某项目见证取样及送检计划(最新)项目概述本项目是某矿山的开发项目,该项目主要涉及开采矿石、煤炭和金属,并进行相关加工。
在开发过程中,需要进行取样和送检以确保产品质量。
为了保证取样过程准确无误,特制定本见证取样及送检计划。
取样计划取样方案在本项目中,取样方案将分为采集、制样和见证三个阶段。
采集阶段采集阶段是保证样品质量的第一步,采样应在正常生产过程中进行,尽可能确保被取样的物料与生产过程相同。
样品应依照分类、区域、时间和温度等进行采集,并在相似条件下进行反复采集。
为保证样品数量足够,建议在采集时取大约两倍于实验需要的样品。
样品采集应尽可能全面、随机,避免过于集中于一个特定位置,以避免出现不均匀现象。
采集时应注意避免样品的受污染。
制样阶段根据采集的原则,将采集到的样品送至检测室进行加工制样,制样时应严格按照标准方法进行,确保制样过程的可重复性。
为保证制样的准确性,建议在制样前对试验设备进行校准。
见证阶段根据现场采样方案,采用全程见证方式对关键步骤进行见证,记录见证内容和时间,将见证记录附在样品信息表上。
原始记录见证原始记录包括见证人员和实验员在见证过程中记录的全部信息,包括日期、时间、见证操作等。
见证原始记录应经过签名和确认,以确保其真实可靠性。
送检计划样品装箱样品装箱将按照标准包装格式进行,每个样品应标明样品名称、样品批次、采样日期以及采样方式等信息。
装箱前应认真核对样品的数量和信息。
样品送检根据检测要求将样品送至指定检验机构,确保样品的送检及取样准确无误。
送检时应注意样品运输过程中的保持和防护。
检测结果在检测完成后将所有结果及报告整理,送至测试人员审核。
如果检测结果符合规定的标准,则相应的产品可以接受货运。
如果结果不符合标准,则相应样品应进行进一步检测或报废处理。
本项目的见证取样及送检计划是保证样品质量和产品质量的重要步骤,实际应用效果较好。
为确保生产顺利进行,建议在实际生产过程中认真贯彻本计划的各项规定,并及时调整和改进计划瑕疵。
见证取样计划书
见证取样计划书一、项目背景。
随着社会的发展,取样作为一种常见的调查方法,在各个领域得到了广泛的应用。
在科学研究、市场调查、质量控制等方面,取样都扮演着重要的角色。
然而,取样工作的质量直接影响到最终的结果和结论的准确性和可靠性。
因此,建立一个完善的见证取样计划显得尤为重要。
二、目的和意义。
1. 目的。
见证取样计划的目的在于确保取样的过程合乎规范,取得的样本具有代表性,能够真实反映被调查对象的情况。
通过建立见证取样计划,可以提高取样工作的科学性和可靠性,保证取样结果的准确性。
2. 意义。
见证取样计划的实施对于各个领域都具有重要的意义。
在科学研究中,合理的取样可以保证实验结果的可信度;在市场调查中,准确的取样可以为企业决策提供有效的依据;在质量控制中,规范的取样可以保证产品质量的稳定性。
三、计划内容。
1. 取样对象。
见证取样计划的第一步是确定取样对象。
取样对象应该明确具体,包括取样的范围、数量、时间等方面的要求。
同时,还需要对取样对象进行分类,确保每个类别都能够得到充分的代表。
2. 取样方法。
确定好取样对象之后,就需要确定取样的方法。
取样方法应该根据实际情况选择合适的方式,可以是随机取样、分层取样、系统取样等。
在确定取样方法的同时,还需要考虑到取样的具体步骤和流程,保证取样的全面性和客观性。
3. 见证人员。
见证取样计划需要明确见证人员的选派和职责。
见证人员应具备专业的知识和丰富的经验,能够全程参与取样过程,确保取样的合规性和规范性。
同时,见证人员还需要具备独立性和客观性,不受外部因素的影响。
4. 取样设备。
在进行取样工作时,需要准备好相应的取样设备。
取样设备的选择应该符合取样对象的特点,保证取样的准确性和可靠性。
同时,还需要对取样设备进行定期检测和维护,确保其正常运行。
四、实施步骤。
1. 制定计划。
在实施见证取样计划之前,需要制定详细的计划。
计划应包括取样对象的确定、取样方法的选择、见证人员的选派和取样设备的准备等内容,确保每个环节都能够得到充分的考虑和安排。
见证取样送检计划编写要求(修改1)
《见证取样送检计划》的编写要求为指导项目监理部的见证取样和送检工作,根据《建设工程质量管理条例》、建设部建建[2000]211号文《关于印发〈房屋建筑工程和市政基础设施工程实行见证取样和送检的规定〉的通知》,规范施工过程中涉及结构安全的试块、试件和材料的见证取样和送检工作,保证工程质量,特制定本编写要求。
项目监理部应按以下要点编写《见证取样送检计划》。
一、工程项目概况;要突出该项目的特色、重点,总结归纳该工程在施工过程中工程材料的使用情况。
二、见证取样送检的范围;1、用于承重结构的混凝土试块:2、用于承重墙体的砌筑砂浆试块;3、用于承重结构的钢筋及连接接头试件;4、用于承重墙的砖和混凝土小砌块;5、用于拌制混凝土和砌筑砂浆的水泥;6、用于承重结构的混凝土中使用的掺加剂;7、地下、屋面、厕浴间使用的防水材料:8、国家规止必须实行见证取样和送检的其他试块、试件和材料。
三、见证取样送检的依据;列举国家、地方有关工程材料见证取样送检的法律、法规、文件以及工程合同、检测依据等。
四、见证取样送检程序;五、见证人员的职责及见证人员名单;六、见证取样的内容和方法:(一)混凝土试块取样方法(具体详见范本,下同)1、预拌(商品)混凝土2、现场搅拌混凝土3、混凝土抗渗试件4、粉煤灰混凝土5、同条件养护试件的留置方式和取样数量(二)钢筋原材料及钢筋连接接头试件的取样方法1、热轧带肋钢筋、热轧光圆钢筋、低碳钢热轧圆盘条、余热处理钢筋2、冷轧带肋钢筋3、冷拉钢筋4、冷拔钢丝5、碳素结构钢(型钢、板钢、管材)6、预应力混凝土用钢绞线7、钢筋连接接头(1)钢筋电弧焊接头(2)钢筋闪光对焊接头(3)钢筋电渣压力焊接头(4)钢筋气压焊接头(5)带肋钢筋套筒挤压连接(6)钢筋锥螺纹连接(三)水泥的取样方法(四)集料的取样方法1、建筑用砂2、建筑用卵石、碎石3、轻集料(五)砌筑砂浆的取样方法(六)用于承重墙的砖和混凝土小型砌块取样方法1、烧结普通砖2、烧结多孔砖3、烧结空心砖和空心砌块4、轻集料混凝土小型空心砌块5、粉煤灰砖6、蒸压加气混凝土砌块7、蒸压灰砂砖8、普通混凝土小型空心砌块9、混凝土多孔砖10、混凝土普通砖和装饰砖(七)防水材料的取样方法1、防水卷材2、防水涂料3、建筑密封材料4、进口防水材料(八)混凝土外加剂的取样方法1、混凝土外加剂2、混凝土泵送剂3、混凝土膨胀剂4、砂浆、混凝土防水剂5、混凝土防冻剂6、混凝土速凝剂(九)节能产品与材料的取样方法补充说明:1、在施工准备阶段由施工单位统计在施工阶段需要使用的钢筋原材料及接头、混凝土、砂浆、防水材料等的使用数量,按后浇带、变形缝、楼层等划分,汇总后由项目监理部归纳成详细的某部位材料或构件取样明细表。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
住宅小区
建筑材料、建筑构配件和设备取样送检的
见证计划
批准人
编制人
公司
取样送检的见证计划
一、工程概况
1、工程名称:
2、项目地点:
3、工程规模:万平方米
4、建筑面积:高层住宅部分主要为框架剪力墙结构,多层住宅部
分主要为框架和砖混结构。
5、建设单位:
6、勘察单位:
7、施工单位:
8、工程建设质量等级要求:合格
二、一般规定
1、见证取样和送检是指在建设单位或工程监理人员的见证下,有
施工现场的试验人员多工程中涉及结构安全的试块、试件和材料在现场取样,并送至经过省级以上建设行政主管部门对其资质认可和质量监督部门对其计量认证的质量检测单位进行检测。
2、涉及结构安全的试块、试件、材料见证取样和送检的比例不得
低于有关技术标准中规定取样数量的80%。
3、见证人员必须具备见证人员资格;经考核合格并取得《见证人
员证书》;有向检测单位递交见证人员的书面授权书。
三、见证取样和送检范围
根据工程的实际情况,见证取样和送检的范围如下:
1、用于承重结构的钢筋及连接头试件;
2、用于拌制混凝土和砌筑砂浆的水泥;
3、用于承重结构的混凝土试块;
4、用于承重墙体的砌筑砂浆试块;
5、地下、屋面、厕浴间使用的防水材料;
6、回填土;
7、安装工程(暖通、给排水、电气)所使用的管材及配件。
三、见证取样数量
1、热轧钢材
(1)同一场别、同一炉罐号、同一规格、同一交货状态,没60t 为一验收批,不足60t按一批记。
(2)每一验收批去拉伸试件2个、弯曲试件2个
2、气压焊接头
在一般构筑物中,以200个接头为一批,在现浇混凝土房屋结构中,每一层楼以200个接头为一批,不足200个接头仍作为一批,监理见证取样一次。
3、闪光对焊接头
以同一班内,同一焊工按砼一标准焊件的300个同类型接头的为一批,监理见证取样一次,不足300个按一批取样。
4、电弧焊接头
同一钢筋级别,同一接头型式,以300个同类型接头为一批,不足300个时仍作为一批,监理见证取样一次。
5、电渣压力焊
在一般构筑物中,以300个同类型接头为一批,在现浇混凝土框架结构中,每一楼层中以300个同类型为一批,不足300个时仍作为一批,监理见证取样一次。
6、套筒连接
工艺检验:在正式施工前,按同一批钢筋、同种机械连接型式的接头试件不少于3根,同时对应截取接头试件的母材进行抗拉实验。
现场检验:接头的现场检验按验收批进行。
同一施工条件下采用同一批材料同等级、同规格的接头每500个位一验收批。
不足500个接头也按一批记,每一验收批在工程结构中随机截取3个随机做单项拉伸实验。
在现场连续检验10个验收批,其余全部单项拉伸试件一次抽样全部合格时,验收批接头数量可扩大一倍。
7、水泥
(1)散装水泥:
对同一水泥厂生产的同期出厂的同品种、同强度等级、同一出厂编号的水泥为一验收批,总量不得超过500t。
随机地不少于3个车罐中出去等量水泥,经混拌均匀后,在从中称取不少于123kg水泥作为试样。
8、普通混凝土试块的留置要求:
(1)每工作班拌制的同一配合比的混凝土不足100盘时,取样不得少于一次;
(2)每拌制100盘且不车罐100㎥同配合比的混凝土,取样不得少于一次;
(3)当类型浇筑车罐1000㎥时,同一配合比混凝土每200㎥取样不得少于一次。
(4)每一层楼,同一配合比的混凝土,取样不得少于一次。
9、抗渗混凝土
(1)天一混凝土强度等级、抗渗等级、同一配合比,生产工艺基本相同,每单位工程不得少于两组同条件养护。
(2)试块应在浇筑地点制作,其中至少一组应在标准条件下养护,其余试块应与构件相同条件下养护。
(3)留置抗渗试块同时需留置抗压强度试件并应取自同一盘混凝土拌合物中。
每次取样应至少留置一组标准养护试件,同条件养护试件的留置组数应根据实际需要确定。
10、浇筑砂浆
每一层楼或250方砌体所用同配合比砂浆取样一次,在砌筑地点随机取样。
11、防水卷材
(1)天一生产厂的同一等级的成品,每500—1000卷抽取4卷,100—499卷抽取3卷,100卷以下抽取2卷,进行规格尺寸和
外观质量检验,在外观质量检验合格的卷材中,任去一卷做物
理性能检验。
(2)将试样卷材切除距外层卷头2500mm顺纵向截取600mm的2块全幅卷材送试。
12、防水涂料
(1)同一生产厂,以甲组分每5t为一验收批,不足5t也按一批计算,乙组分按产品质重量配比相应增加。
(2)每一验收批按产品的配比分别取样,甲、乙组分样品总重为2kg。
(3)搅拌均匀后的样品,分别装入干燥的样品容器中,样品容器内应留置有5%的空隙,密封并做好标志。
13、回填土
(1)在压实填土的工程中,应分层取样检验土的干密度和含水率;
基坑每50--100㎥应不少于一个检测点;
基坑每10--20㎥不少于一个检测点。
(2)场地平整;
每100—400㎡取1点,但不应少于10点。
长度、宽度、边坡为每20m取一点,每边不少于1点。
(当用环刀取样时,取样点应位于每层2/3的深度处)。
14、安装工程(暖通、给排水、电气)所使用的管材及配件
本工程中,安装工程暖通、给排水、电气所使用的管材及配件有甲方提供,采取在现场验收的方式,合格后方可使用。
见证人员的职责
1、取样时,见证人员必须在现场见证。
2、见证人员必须对试样进行监护。
3、见证人员必须和施工人员一起将试样送至检测单位。
4、见证人员必须在检验委托单上签字。
送检程序
1、检查试块(件)制作人员的上岗证书,杜绝无证上岗。
2、审核承包单位上报的试块检测单位的资质证书是否符合要求。
3、对所有进场的原材料先检查其厂家、数量、规格、外观等是否
符合要求,并要求承包商实时提供质保资料,核对是否与现场
相符。
4、对进场的原材料(包括商品砼)按规范要求的数量进行随到随
抽,并现场监督试块(件)制作人员按规范要求进取样与制作,严禁弄虚作假。
5、对焊接头按规范要求的数量在现场制作好的成品接头中随机抽
取,并对取样进行现场监督。
6、对所取的试块(件),及时在委托单上签字并见证送样。
7、认真做好各种取样与送检记录,做好实验结果的统计、整理与
归档工作。
