《建设工程招标控制价编审规程》
建设工程招标控制价编审规程(CECAGC6-XXXX)_secret
前言为了加强行业自律管理,提高工程造价咨询成果的质量。
规范建设工程招标控制价的编制与审查,中国建设工程造价管理协会(以下简称中价协)组织有关单位编制了《建设工程招标控制价编审规程》(以下简称本规程)。
本规程的主要内容包括:总则、术语、一般规定、招标控制价的文件组成及应用表格、招标控制价的编制、招标控制价的审查、质量和档案管理等。
各工程造价咨询企业和注册造价工程师、造价员在承担建设工程招标控制价编制时应参照本规程的有关要求执业和从业。
各地方建设工程造价管理协会和中价协各专业委员会可以依据本规程对建设工程造价咨询成果进行检查。
1总则1.0.1为适应建设工程工程量清单计价方式下工程造价管理的要求,防止招标工程高价围标,以及低价诱标或低价中标,进一步规范建设工程招标控制价的编制和审查,提高成果文件的质量,依据中华人民共和国的有关法律、法规、规范性文件和标准,制定本规程。
1.0.2本规程适用于采用工程量清单方式招标的新建、扩建、改建等建设工程招标控制价的编制与审查。
1.0.3工程造价咨询企业承担招标控制价的编制和审查业务需有相应工程造价咨询资质,工程造价咨询企业应在成果文件上签章,对成果质量或出具的报告承担相应的法律责任。
注册造价工程师和造价员应在各自完成的成果文件上签署执业(从业)印章,并承担相应责任。
1.0.4工程造价咨询企业承担招标控制价的编制或审查咨询服务,应与委托人签订书面的工程造价咨询合同。
合同范本宜选用《建设工程造价咨询合同》(示范文本),合同应明确委托标的、时限、双方的权利义务、责任等条款。
1.0.5工程造价咨询企业和工程造价专业人员在承担招标控制价的编制或审查时,应遵循合法、独立、公平、公正和诚实守信的原则。
应以招标文件和有关工程计价规定为编制依据,合理确定招标控制价,严禁抬高或压低招标控制价。
1.0.6工程造价咨询企业和工程造价专业人员不得同时接受利益相关人的委托,进行同一标的招标控制价和投标报价的咨询业务。
2023年一级造价师之建设工程计价真题精选附答案
2023年一级造价师之建设工程计价真题精选附答案单选题(共48题)1、关于建筑安装工程费中材料费的说法,正确的是()。
A.材料单价是指建筑材料从其来源地运到施工工地仓库直至出库形成的综合平均单价B.材料消耗量是指形成工程实体的净用量C.材料检验试验费包括对构件做破坏性试验的费用D.材料费等于材料消耗量与材料基价的乘积加检验试验费【答案】A2、根据我国现行工程造价构成,属于固定资产投资中积极部分的是()。
A.建筑安装工程费B.设备及工、器具购置费C.建设用地费D.可行性研究费【答案】B3、招标工程量清单中某分部分项清单子目与单一计价定额子目的工作内容与计量规则一致,则确定该清单子目综合单价不可或缺的工作是()。
A.计算工程内容的工程数量B.计算工程内容的清单单位含量C.计算措施项目的费用D.计算管理费、利润和风险费用【答案】D4、在工业项目的工艺设计过程中,影响工程造价的主要因素包括()。
A.生产方法.工艺流程.功能分区B.产品方案.工艺流程.设备选型C.工艺流程.功能分区.运输方式D.工艺流程.原材料供应.运输方式【答案】B5、由于承包人的原因使工程未在约定的时间内竣工的,对原约定竣工日期后继续施工的工程进行价格调整时,涉及到原约定竣工日期价格指数与实际竣工日期价格指数,则调整价格差额计算应采用()。
A.原约定日期的价格指数B.实际竣工日期的价格指数C.原约定日期的价格指数与实际竣工日期的价格指数的平均值D.原约定日期的价格指数与实际竣工日期的价格指数中较低的一个【答案】D6、关于设计概算的调整,下列说法正确的是()。
A.若设计概算已通过批准,则不得调整B.一个工程可多次调整设计概算C.因项目建设期价格大幅上涨,可以向国家发展改期委员会申请调整概算D.地质条件发生重大变化,不允许调整概算【答案】C7、对于工程总承包合同中质量保证金的扣留与返还,下列做法正确的是().A.扣留金额的计算中应考虑预付款的支付、扣回及价格调整的金额B.不论是否缴纳履约保证金,均需扣留质量保证金C.缺陷责任期满即须返还剩余质量保证金D.延长缺陷责任期时,应相应延长剩余质量保证金的返还期限【答案】D8、编制工程竣工决算应具备的条件不包括()A.涉及法律诉讼、工程质量纠纷的事项已处理完毕B.收尾工程投资和预留费用不超过规定的比例C.单项工程或建设项目竣工结算已完成D.会计核算及财务管理资料已归档【答案】D9、某土方施工机械一次循环的正常时间为25min,每循环工作一次挖土0.8m3,工作班的延续时间为8h,机械时间利用系数为0.9。
2024年二级造价工程师之建设工程造价管理基础知识题库附答案(典型题)

2024年二级造价工程师之建设工程造价管理基础知识题库附答案(典型题)单选题(共45题)1、根据国家相关法律、法规和政策规定,因停工学习、执行国家或社会义务等原因,按计时工资标准支付的工资属于人工日工资单价中的()。
A.基本工资B.奖金C.津贴补贴D.特殊情况下支付的工资【答案】 D2、65岁女性,GA.阴道前后壁修补术B.阴式子宫切除C.阴式子宫切除+阴道前壁修补术D.Manchester手术E.阴道纵隔成形术【答案】 C3、国内生产某台非标准设备需材料费 20 万元,加工费 2 万元,专用工具费率为 5%,废品损失率 10%,包装费0.4 万元,利润率为 10%,外购配套件费 0.5 万元;用成本计算估价法计得该设备的利润是()万元。
A.2.00B.2.23C.2.58D.2.63【答案】 C4、编制项目投资估算时我国国内不常见、但世界银行项目常采用的方法是()。
A.设备系数法B.比例估算法C.主体专业系数法D.朗格系数法【答案】 D5、建设项目竣工决算应包括( )的全部建设费用、投资效果和财务情况的总结性文件。
A.从实际到竣工投产B.从立项到竣工验收C.从筹建开始到竣工交付使用D.从开工到竣工验收【答案】 C6、利用各种表格进行成本分析和控制方法称为()。
A.工期-成本同步分析法B.成本分析法C.价值工程法D.目标利润法【答案】 B7、下列选项可以作为清单中的计量单位的是()。
A.系统B.10 ㎡C.100m3D.100m【答案】 A8、下述指标中,CT低于平片摄影的是A.空间分辨率B.密度分辨率C.灰度等级D.最大密度值E.最小密度值【答案】 A9、下列畸形,不属于法洛四联征的是:( )A.肺动脉狭窄B.右心室肥厚C.房间隔缺损D.主动脉骑跨E.室间隔缺损【答案】 C10、方运用赢得值法来进行成本控制时,通过比较()与()之间的差值,可以分析由于实际价格的变化引起的累计成本偏差。
A.已完工程预算成本,已完工程实际成本B.已完工程预算成本,拟完工程预算成本C.已完工程实际成本,拟完工程预算成本D.未完工程计划成本,已完工程实际成本【答案】 A11、根据现行的建筑安装工程费用项目组成规定,下列关于施工企业管理费中工具用具使用费的说法正确的是()。
《建设工程招标控制价编审规程》(CECA/GC 6—2011)[续]
《建设工程招标控制价编审规程》(CECA/GC 6—2011)[续]附录B 招标控制价附表格式B.0.1 工程项目招标控制价汇总表表B .0.1 工程项目招标控制价汇总表工程项目招标控制价汇总表工程名称:第页共页序号单项工程名称金额(元)其中暂估价(元)安全文明施工费(元)注:本表适用于工程项目招标控制价的汇总B.0.2单项工程招标控制价汇总表单项工程招标控制价汇总表B.0.3单位工程招标控制价汇总表单位工程招标控制价汇总表B.0.4 分部分项工程量清单与计价表分部分项工程量清单与计价表B.0.5 工程量清单综合单价分析表工程量清单综合单价分析表B.0.6 措施项目清与计价表(一)措施项目清单与计价表(一)B.0.7 措施项目清与计价表(二)措施项目清单与计价表(二)B.0.8—1其他项目清单与计价汇总表其他项目清单与计价汇总表B.0.8—2 暂列金额明细表暂列金额明细表B.0.8—3材料暂估单价表材料暂估单价表B.0.8—4 专业工程暂估价表专业工程暂估价表B.0.8—5计日工表计日工表B.0.8—6总承包服务费计价表总承包服务费计价表B.0.9规费、税金项目清单与计价表规费、税金项目清单与计价表本规程用词说明1为便于在执行本规程条文时区别对待,对要求严格程度不同用词说明如下:1)表示很严格,非这样做不可的用词:正面词采用“必须”,反面词采用“严禁”。
2)表示严格,在正常情况下均应这样做的用词:正面词采用“应”,反面词采用“不应”或“不得”。
3)表示允许稍有选择,在条件许可时首先应这样做的用词:正面词采用“宜”,反面词采用“不宜”;表示有选择,在一定条件下可以这样做的用词,采用“可”。
2本规程中指明应按其他有关标准、规范执行的写法为“应符合……的规定”或“应按……执行”。
中国建设工程造价管理协会标准建设工程招标控制价编审规程CECA/GC 6—2011条文说明1总则1.0.1《建设工程招标控制价编审规程》(以下简称本规程)为中国建设工程造价管理协会标准,是依据国家有关法律法规和现行国家标准《建设工程工程量清单计价规范》GB 50500等有关规定编制的。
建设工程招标控制价编审规程(cecagc-6-)-secret教学内容
为了加强行业自律管理,提高工程造价咨询成果的质量。
规范建设工程招标控制价的编制与审查,中国建设工程造价管理协会(以下简称中价协)组织有关单位编制了《建设工程招标控制价编审规程》(以下简称本规程)。
本规程的主要内容包括:总则、术语、一般规定、招标控制价的文件组成及应用表格、招标控制价的编制、招标控制价的审查、质量和档案管理等。
各工程造价咨询企业和注册造价工程师、造价员在承担建设工程招标控制价编制时应参照本规程的有关要求执业和从业。
各地方建设工程造价管理协会和中价协各专业委员会可以依据本规程对建设工程造价咨询成果进行检查。
1.0.1 为适应建设工程工程量清单计价方式下工程造价管理的要求,防止招标工程高价围标,以及低价诱标或低价中标,进一步规范建设工程招标控制价的编制和审查,提高成果文件的质量,依据中华人民共和国的有关法律、法规、规范性文件和标准,制定本规程。
1.0.2 本规程适用于采用工程量清单方式招标的新建、扩建、改建等建设工程招标控制价的编制与审查。
1.0.3 工程造价咨询企业承担招标控制价的编制和审查业务需有相应工程造价咨询资质,工程造价咨询企业应在成果文件上签章,对成果质量或出具的报告承担相应的法律责任。
注册造价工程师和造价员应在各自完成的成果文件上签署执业(从业)印章,并承担相应责任。
1.0.4 工程造价咨询企业承担招标控制价的编制或审查咨询服务,应与委托人签订书面的工程造价咨询合同。
合同范本宜选用《建设工程造价咨询合同》(示范文本),合同应明确委托标的、时限、双方的权利义务、责任等条款。
1.0.5 工程造价咨询企业和工程造价专业人员在承担招标控制价的编制或审查时,应遵循合法、独立、公平、公正和诚实守信的原则。
应以招标文件和有关工程计价规定为编制依据,合理确定招标控制价,严禁抬高或压低招标控制价。
1.0.6 工程造价咨询企业和工程造价专业人员不得同时接受利益相关人的委托,进行同一标的招标控制价和投标报价的咨询业务。
建设工程招标控制价编审规程
中国建设工程造价管理协会中价协[2011]013号关于发布《建设工程招标控制价编审规程》的通知各省、自治区、直辖市建设工程造价管理协会,各专业委员会:为了加强行业自律管理,提高工程造价咨询成果的质量,规范建设工程招标控制价的编制与审查,我协会组织有关单位编制了《建设工程招标控制价编审规程》,编号为CECA/GC 6—2011,现予以发布,自2011年10月1日起试行。
本规程由中国计划出版社出版发行。
中国建设工程造价管理协会二○一一年六月二十三日前言为了加强行业自律管理,提高工程造价咨询成果的质量。
规范建设工程招标控制价的编制与审查,中国建设工程造价管理协会(以下简称中价协)组织有关单位编制了《建设工程招标控制价编审规程》(以下简称本规程)。
本规程的主要内容包括:总则、术语、一般规定、招标控制价的文件组成及应用表格、招标控制价的编制、招标控制价的审查、质量和档案管理等。
各工程造价咨询企业和注册造价工程师、造价员在承担建设工程招标控制价编制时应参照本规程的有关要求执业和从业。
各地方建设工程造价管理协会和中价协各专业委员会可以依据本规程对建设工程造价咨询成果进行检查。
本规程的疏漏和不足之处,欢迎各有关单位和专业人士提出宝贵意见,以便在修订时进一步补充和完善。
来信请寄:中国建设工程造价管理协会(北京市海淀区三里河路9号,邮政编码:100835)。
本规程的主编单位、参编单位、主要起草人及主要审核人:主编单位:安徽省建设工程造价管理总站参编单位:合肥工业大学芜湖市建设工程造价管理站安徽博鸿工程咨洵有限公司深圳市斯维尔科技有限公司主要起草人:杨博完海鹰孙荣芳李萍孙缨江小燕姜峰王杰伟张立杰主要审核人:马桂芝吴佐民王成球陈光云舒宇1 总则1.0.1 为适应建设工程工程量清单计价方式下工程造价管理的要求,防止招标工程高价围标,以及低价诱标或低价中标,进一步规范建设工程招标控制价的编制和审查,提高成果文件的质量,依据中华人民共和国的有关法律、法规、规范性文件和标准,制定本规程。
2023年4月一级造价工程师考试《建设工程计价》真题及详解(补考)
2023年4月一级造价工程师考试《建设工程计价》真题及详解(补考)一、单项选择题(每题1分。
每题的备选项中,只有1个最符合题意)1.某建设项目工程费用为10000万元,工程建设其他费为2000万元,预备费为600万元,建设期贷款8000万元,建设期利息为800万元,流动资金为400万元。
该项目建设投资为()万元。
A.12600B.20600C.20800D.21200【答案】A【解析】建设投资=工程费用+工程建设其他费+预备费=10000+2000+600万元=12600万元。
2.某批进口设备到岸价为1000万元,银行财务费,外贸手续费合计为20万元,关税税率为20%,消费税税率为10%,增值税税率为13%。
该批设备进口环节增值税为()万元。
A.XXB.XXC.173.33D.XX【答案】C【解析】关税=到岸价格(CIF)×进口关税税率=1000×20%=200万元消费税=(到岸价格+关税)×消费税额/(1-消费税率)=(1000+200)×10%/(1-10%)=133.33万元进口环节增值税额=组成计税价格×增值税税=(关税完税价格+关税+消费税)×增值税额=(1000+200+133.33)×13%=173.33万元3.按照成本估价法计算国产非标准设备原价时,下列费用项目中,包含在利润计算基数中的是()。
A.XXB.包装费C.XXD.XX【答案】B【解析】国产非标准设备利润=(材料费+加工费+辅助材料费+专用工具费+废品损失费+包装费)*利润率。
外购配套件费不计算利润。
4.下列费用中,属于安装工程费的是()。
A.施工临时用水工程B.附属于被安装设备的防腐、保温工程费C.工程排水工程D.天然气钻井【答案】B【解析】安装工程费用内容:(1)生产、动力、起重、运输、传动和医疗、实验等各种需要安装的机械设备的装配费用,与设备相连的工作台、梯子、栏杆等设施的工程费用,附属于被安装设备的管线敷设工程费用,以及被安装设备的绝缘、防腐、保温、油漆等工作的材料费和安装费。
(招标投标)建设工程招标控制价编审规程(CECAGC)_
前言为了加强行业自律管理,提高工程造价咨询成果的质量。
规范建设工程招标控制价的编制与审查,中国建设工程造价管理协会(以下简称中价协)组织有关单位编制了《建设工程招标控制价编审规程》(以下简称本规程)。
本规程的主要内容包括:总则、术语、一般规定、招标控制价的文件组成及应用表格、招标控制价的编制、招标控制价的审查、质量和档案管理等。
各工程造价咨询企业和注册造价工程师、造价员在承担建设工程招标控制价编制时应参照本规程的有关要求执业和从业。
各地方建设工程造价管理协会和中价协各专业委员会可以依据本规程对建设工程造价咨询成果进行检查。
1 总则1.0.1 为适应建设工程工程量清单计价方式下工程造价管理的要求,防止招标工程高价围标,以及低价诱标或低价中标,进一步规范建设工程招标控制价的编制和审查,提高成果文件的质量,依据中华人民共和国的有关法律、法规、规范性文件和标准,制定本规程。
1.0.2 本规程适用于采用工程量清单方式招标的新建、扩建、改建等建设工程招标控制价的编制与审查。
1.0.3 工程造价咨询企业承担招标控制价的编制和审查业务需有相应工程造价咨询资质,工程造价咨询企业应在成果文件上签章,对成果质量或出具的报告承担相应的法律责任。
注册造价工程师和造价员应在各自完成的成果文件上签署执业(从业)印章,并承担相应责任。
1.0.4 工程造价咨询企业承担招标控制价的编制或审查咨询服务,应与委托人签订书面的工程造价咨询合同。
合同范本宜选用《建设工程造价咨询合同》(示范文本),合同应明确委托标的、时限、双方的权利义务、责任等条款。
1.0.5 工程造价咨询企业和工程造价专业人员在承担招标控制价的编制或审查时,应遵循合法、独立、公平、公正和诚实守信的原则。
应以招标文件和有关工程计价规定为编制依据,合理确定招标控制价,严禁抬高或压低招标控制价。
1.0.6 工程造价咨询企业和工程造价专业人员不得同时接受利益相关人的委托,进行同一标的招标控制价和投标报价的咨询业务。
招标控制价编制说明
招标控制价编制说明引言概述:招标控制价是指在招标过程中确定的最高限价,是招标文件中的一个重要内容。
控制价的合理编制对于招标工程的顺利进行和合同的履行具有重要意义。
本文将介绍招标控制价的编制说明,帮助读者更好地理解和掌握这一内容。
一、确定控制价的依据1.1 工程概况:首先需要对工程的性质、规模、地理位置等进行全面了解。
1.2 相关政策法规:要根据国家相关政策法规,了解控制价的编制要求和限制。
1.3 市场行情:需要对当地市场的物价、劳务费用等进行调研,以确定合理的控制价范围。
二、控制价的编制方法2.1 分部分项法:按照工程的各个分部分项进行逐一核算,确定每个分项的费用,并累加得到控制价。
2.2 比例法:根据工程的总投资额和相关指标,按照一定的比例确定控制价。
2.3 经验法:结合历史数据和类似工程的成本情况,通过经验总结确定控制价的方法。
三、控制价的调整与审批3.1 调整依据:在编制控制价的过程中,需要根据实际情况对控制价进行调整,包括物价指数、工程变更等因素。
3.2 审批程序:控制价的编制需要经过相关主管部门的审批,确保控制价的合理性和准确性。
3.3 控制价的变更:在工程实施过程中,如果发生变更,需要及时调整控制价,并经过审批程序。
四、控制价的监督与管理4.1 监督机制:对于控制价的编制和执行,需要建立相应的监督机制,确保控制价的执行情况符合规定。
4.2 管理措施:对于控制价的管理,需要建立严格的管理措施,包括资金监管、财务审计等。
4.3 风险控制:在工程实施过程中,需要及时应对各种风险,保障工程的顺利进行和控制价的执行。
五、控制价的执行与评估5.1 执行情况:在工程实施过程中,需要及时监测控制价的执行情况,确保资金使用的合理性。
5.2 评估效果:工程结束后,对控制价的编制和执行情况进行评估,总结经验,为今后的工程提供参考。
5.3 持续改进:根据评估结果,不断改进控制价的编制和执行方式,提高工程管理水平和效率。
编审招标控制价操作规程
工程造价咨询服务机构编审招标控制价操作规程为了合理利用资源,有效防止资金浪费和杜绝腐败现象发生,进一步规范公司投资工程造价咨询活动,充分发挥政府投资效益,依据《建设工程招标控制价编审规程》(中价协[2011]013号文)、相关法规精神,制定本办法。
第一条本办法所称工程造价咨询服务机构是指依据《工程造价咨询企业管理办法》(建设部令第149号)设定,依法通过专业知识和技术服务。
向委托人提供公证性、客观性、代理性信息技术服务,并取得工程造价咨询单位资质证书的社会中介机构。
第二条本办法适用于县城投公司投资项目的清单控制价编审。
第三条参与公司投资工程建设项目造价咨询服务的社会中介机构应当同时具备以下条件:1、在我国境内注册,具有独立法人资格和建设行政主管部门颁发的工程造价资质证书,并具备乙级以上资质(不含暂定级)。
2、职业三年以上,企业内部建立了技术档案管理制度、质量控制制度、财务管理制度、且三年没有违反职业道德和违法执业行为。
3、依法进行税务登记,取得税务登记证书。
4、在县审计局中介机构库内且在含山设立办事机构,接到委托人工作安排后,确保在2小时内能指派相关人员到指定地点。
第四条工程造价咨询单位承接项目划分:1、单位工程估算投资5000万元以下(包括5000万元)的项目,由具备乙级或甲级资质工程造价单位承担。
2、单位工程估算投资超过5000万元的项目,由具备甲级资质工程造价单位承担。
第五条工程咨询项目的分配方式1、按照“公开、公平、公正、高效”的原则,对已入我县审计部门备选库和公司备选库的工程造价咨询单位,项目安排按第四条估算金额和工程造价咨询单位资质划分要求,采用随机抽签方法确定。
施工工艺、技术要求繁杂的项目由公司指定,但需要报公司负责人的批准。
2、工程招标或直接发包前,按照本条1的方式确定2家编审单位,采用背靠背的方式编审清单控制价,合理确定,并报公司领导批准后实施。
第六条工程造价咨询单位的管理1、工程造价咨询单位应严格按照国家和省市工程造价政策依法办事,严禁弄虚作假,对其提供的工程造价咨询成果承担相应的经济、法律责任,并对所提供的服务项目的真实性、合法性进行书面承诺。
CECAGC6-2011《建设工程招标控制价编审规程》

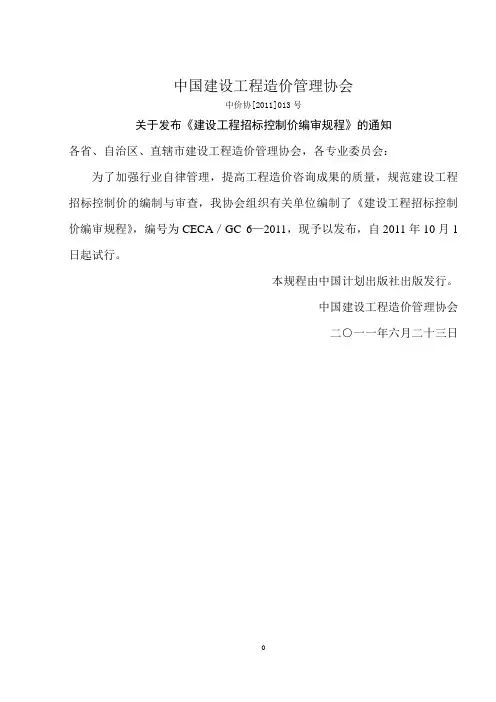

中国建设工程造价管理协会中价协[2011]013 号关于发布《建设工程招标控制价编审规程》的通知各省、自治区、直辖市建设工程造价管理协会,各专业委员会:为了加强行业自律管理,提高工程造价咨询成果的质量,规范建设工程招标控制价的编制与审查,我协会组织有关单位编制了《建设工程招标控制价编审规程》,编号为 CECA/GC6—2011,现予以发布,自2011年10月1日起试行。
本规程由中国计划出版社出版发行。
中国建设工程造价管理协会二○一一年六月二十三日前言为了加强行业自律管理,提高工程造价咨询成果的质量。
规范建设工程招标控制价的编制与审查,中国建设工程造价管理协会(以下简称中价协)组织有关单位编制了《建设工程招标控制价编审规程》(以下简称本规程)。
本规程的主要内容包括:总则、术语、一般规定、招标控制价的文件组成及应用表格、招标控制价的编制、招标控制价的审查、质量和档案管理等。
各工程造价咨询企业和注册造价工程师、造价员在承担建设工程招标控制价编制时应参照本规程的有关要求执业和从业。
各地方建设工程造价管理协会和中价协各专业委员会可以依据本规程对建设工程造价咨询成果进行检查。
本规程的疏漏和不足之处,欢迎各有关单位和专业人士提出宝贵意见,以便在修订时进一步补充和完善。
来信请寄:中国建设工程造价管理协会(北京市海淀区三里河路9号,邮政编码:100835)。
本规程的主编单位、参编单位、主要起草人及主要审核人:主编单位:安徽省建设工程造价管理总站参编单位:合肥工业大学芜湖市建设工程造价管理站安徽博鸿工程咨洵有限公司深圳市斯维尔科技有限公司主要起草人:杨博完海鹰孙荣芳李萍孙缨江小燕姜峰王杰伟张立杰主要审核人:马桂芝吴佐民王成球陈光云舒宇1 总则1.0.1 为适应建设工程工程量清单计价方式下工程造价管理的要求,防止招标工程高价围标,以及低价诱标或低价中标,进一步规范建设工程招标控制价的编制和审查,提高成果文件的质量,依据中华人民共和国的有关法律、法规、规范性文件和标准,制定本规程。
建设工程招标控制价编审规程CECAGC
建设工程招标控制价编审规程C E C A G CDocument serial number【KK89K-LLS98YT-SS8CB-SSUT-SST108】前言为了加强行业自律管理,提高工程造价咨询成果的质量。
规范建设工程招标控制价的编制与审查,中国建设工程造价管理协会(以下简称中价协)组织有关单位编制了《建设工程招标控制价编审规程》(以下简称本规程)。
本规程的主要内容包括:总则、术语、一般规定、招标控制价的文件组成及应用表格、招标控制价的编制、招标控制价的审查、质量和档案管理等。
各工程造价咨询企业和注册造价工程师、造价员在承担建设工程招标控制价编制时应参照本规程的有关要求执业和从业。
各地方建设工程造价管理协会和中价协各专业委员会可以依据本规程对建设工程造价咨询成果进行检查。
1 总则1.0.1 为适应建设工程工程量清单计价方式下工程造价管理的要求,防止招标工程高价围标,以及低价诱标或低价中标,进一步规范建设工程招标控制价的编制和审查,提高成果文件的质量,依据中华人民共和国的有关法律、法规、规范性文件和标准,制定本规程。
1.0.2 本规程适用于采用工程量清单方式招标的新建、扩建、改建等建设工程招标控制价的编制与审查。
1.0.3 工程造价咨询企业承担招标控制价的编制和审查业务需有相应工程造价咨询资质,工程造价咨询企业应在成果文件上签章,对成果质量或出具的报告承担相应的法律责任。
注册造价工程师和造价员应在各自完成的成果文件上签署执业(从业)印章,并承担相应责任。
1.0.4 工程造价咨询企业承担招标控制价的编制或审查咨询服务,应与委托人签订书面的工程造价咨询合同。
合同范本宜选用《建设工程造价咨询合同》(示范文本),合同应明确委托标的、时限、双方的权利义务、责任等条款。
1.0.5 工程造价咨询企业和工程造价专业人员在承担招标控制价的编制或审查时,应遵循合法、独立、公平、公正和诚实守信的原则。
应以招标文件和有关工程计价规定为编制依据,合理确定招标控制价,严禁抬高或压低招标控制价。
建设工程造价咨询质量控制规范 __DB42_T 823-2021 湖北-条文说明
建设工程造价咨询质量控制规范条文说明目次1 范围 (48)2 规范性引用文件 (48)3 术语和定义 (48)4 基本规定 (49)4.1 业务范围和一般要求 (49)4.2 组织管理 (50)4.3 主要岗位管理 (50)4.4 主要程序管理 (51)4.5 档案管理 (52)4.6 信息管理 (52)5 决策阶段 (52)5.1 基本规定 (52)5.2 投资估算 (53)5.3 经济评价 (57)5.4 方案比选、优化设计和限额设计 (57)6 设计阶段 (57)6.1 基本规定 (57)6.2 设计概算 (58)6.3 施工图预算 (60)7 发承包阶段 (60)7.1 基本规定 (60)7.2 工程量清单、最高投标限价、投标报价的编制与审核 (61)7.3 清标 (61)7.4 核标 (61)8 结算与决算阶段 (61)8.1 基本规定 (62)8.2 结算编制 (63)8.3 结算审核 (63)8.4 竣工决算 (63)9 全过程造价咨询 (64)9.1 基本规定 (64)9.2 编制项目资金使用计划 (64)9.3 工程计量与工程款审核 (65)9.4 询价与核价 (65)9.5 工程变更、工程索赔和工程签证的审核 (65)9.6 工程造价动态管理 (65)10 投资后评价 (65)10.1 基本规定 (65)10.2 准备阶段 (66)10.3 评价内容 (66)10.4 成果文件格式 (66)11 工程造价鉴定 (66)11.1 基本规定 (66)11.2 准备工作 (67)11.3 鉴定工作 (67)11.4 成果文件 (67)建设工程造价咨询质量控制规范1.范围(无说明)2.规范性引用文件本文件引用的标准包含了工程造价类的国标和中国建设工程造价管理协会的团体标准共21个,因CECA/GC 6-2012《建设工程造价鉴定规程》已经被GB/T 51262-2017《建设工程造价鉴定规范》覆盖,故没有引用。
招标控制价审核
招标控制价审核引言概述:招标控制价审核是指在招标过程中对工程项目的控制价进行审核和评估,以确保项目的成本控制和合理性。
招标控制价审核是一个重要的环节,能够有效避免工程项目在施工过程中出现成本超支等问题,保障项目的顺利进行。
一、招标文件的准备1.1 确定招标范围和内容:在招标控制价审核前,需要明确工程项目的范围和内容,包括工程的规模、施工内容、工程量清单等。
1.2 制定招标文件:招标文件是招标控制价审核的重要依据,需要包括工程项目的基本情况、技术要求、合同条款等内容。
1.3 审查招标文件:在准备招标文件时,需要对文件进行审查,确保文件的完整性和准确性,以便后续的招标控制价审核工作。
二、控制价编制的审核2.1 确定控制价编制依据:控制价编制是招标控制价审核的重要环节,需要明确编制控制价的依据和标准。
2.2 审查控制价编制过程:对控制价编制的过程进行审查,包括工程量清单的编制、价格的确定等,确保控制价的合理性和准确性。
2.3 对比控制价和市场行情:在审核控制价时,需要对比控制价和市场行情,确保控制价与市场价格相符,避免出现价格虚高或虚低的情况。
三、审核招标文件3.1 审查招标文件的完整性:在审核招标文件时,需要确保文件的完整性,包括技术要求、合同条款等内容是否齐全。
3.2 检查招标文件的合理性:对招标文件中的技术要求、工程量清单等进行检查,确保文件的合理性和可行性。
3.3 确认招标文件的准确性:最后需要确认招标文件的准确性,避免出现错误或遗漏,影响后续的工程施工和成本控制。
四、控制价审核报告的编制4.1 汇总审核结果:对招标控制价审核的各项内容进行汇总,形成控制价审核报告。
4.2 分析审核结果:对审核结果进行分析,指出存在的问题和建议改进的措施。
4.3 提出审核结论:最后根据审核结果提出审核结论,确定是否通过招标控制价审核,或需要进行修订和调整。
五、审核结果的落实5.1 提交审核报告:将控制价审核报告提交给相关部门或单位,确保审核结果得到重视和落实。
2022年-2023年二级造价工程师之建设工程造价管理基础知识通关题库(附带答案)
2022年-2023年二级造价工程师之建设工程造价管理基础知识通关题库(附带答案)单选题(共50题)1、以非对话方式作出的要约,没有确定承诺期限的,承诺应当()。
A.在合理期限内到达B.即时作出C.在15日内到达D.在30日内到达【答案】 A2、施工企业向建设单位提供预付款担保生产的费用,属于()。
A.财务费B.财产保险费C.风险费D.办公费【答案】 A3、红外激光胶片和氦氖激光胶片的吸收光谱值分别是A.633nm和550nmB.633nm和360nmC.633nm和980nmD.820nm和633nmE.820nm和430nm【答案】 D4、工期成本同步分析法;造成工程项目实施中出现虚盈现象的原因是( )。
A.实际施工进度落后计划进度,实际成本开支等于计划成本B.实际施工进度落后计划进度,实际成本开支小于计划成本C.实际施工进度等于计划进度,实际成本开支大于计划成本D.实际施工进度等于计划进度,实际成本开支小于计划成本【答案】 B5、直接FPD可以由什么直接获得像素位置信息A.滤波电路B.地址编码电路C.显示电路D.信号放大电路E.A/D转换电路【答案】 B6、债权人分立、合并或者变更住所没有通知债务人,致使履行债务发生困难的,债务人可以中止履行或者将标的物()。
A.变卖B.提存C.抵押D.寄存【答案】 B7、某施工机械设备原价为50万元,预计净残值为2万元,预计使用年限10年,采用双倍余额递减法计算折旧时的年折旧率是()。
A.9.6%B.10%C.20%D.30%【答案】 C8、根据《陕西省建设工程工程量清单计价规则》,项目编码的后三位反映不同的()。
A.项目特征、工程内容B.项目名称、工程特征C.项目名称、工程内容D.项目特征、计量单位【答案】 A9、眼及眼眶CT扫描技术不包括A.横断位扫描,扫描基线为听眶线或听眦线B.冠状位扫描,扫描范围从眼球前部至海绵窦C.横断位扫描,听眶线与床面垂直D.冠状位扫描,听眶线与床面垂直E.冠状位扫描,扫描体位可用颌顶位或顶颌位【答案】 D10、关于放大摄影的描述,错误的是A.影像放大降低了空间分辨率B.摄影时增加肢体与胶片之间的距离C.影像放大率必须在允许的范围内D.几何学模糊控制在0.2mm以内E.细微结构显示清晰【答案】 A11、某工程采购的一批材料出厂价为 190 元/吨,运杂费为 40 元/吨,运输损耗率为 1%,采购保管费率为 3%,则该材料的单价为()元/吨。
2023年二级造价工程师之建设工程造价管理基础知识能力提升试卷A卷附答案
2023年二级造价工程师之建设工程造价管理基础知识能力提升试卷A卷附答案单选题(共30题)1、当建设工程条件相同时,用同类已完工程的预算或未完但已经过审查修正的工程预算审查拟建工程的方法是()。
A.标准预算审查法B.对比审查法C.筛选审查法D.全面审查法【答案】 B2、下列选项中,关于《建设工程施工合同(示范文本)》的说法,正确的是()。
A.《建设工程施工合同(示范文本)》由通用合同条款和专用合同条款组成B.《建设工程施工合同(示范文本)》是强制性文本C.合同协议书的内容集中约定了合同当事人基本的合同权利义务D.通用合同条款的是对专用合同条款原则性约定的细化、完善、补偿、修改或另行约定的条款【答案】 C3、某项目进口一套加工设备,该设备的离岸价(FOB)为100万美元,国外运费5万美元,运输保险费1万美元,关税税率20%,增值税税率16%,无消费税,则该设备的增值税为()万元人民币。
(外汇汇率:1美元=6.5元人民币)A.138.05B.156.29C.124.80【答案】 D4、由于发包人供应的材料、构配件或设备不合格造成的质量缺陷由( )承担经济责任。
A.使用单位B.发包人C.承包人D.监理单位【答案】 B5、住宅小区规划中影响工程造价的主要因素有()。
A.建筑物平面形状、周长系数B.单元组成、建筑结构C.户型、住户面积D.占地面积、建筑群体的布置形式【答案】 D6、CT扫描注意事项不包括A.CT检查患者应先更衣、穿鞋套B.扫描参数根据病变部位、病变性质和临床要求确定C.需增强扫描的患者,可以不做碘过敏试验D.认真阅读申请单,审查申请单E.不合作患者,CT扫描前应作镇静或麻醉处理7、下列内容不属于企业管理费中的税金的有()。
A.房产税B.企业所得税C.土地使用税D.印花税【答案】 B8、子宫内膜异位症引起不孕的原因,下列错误的描述是哪项A.内膜异位患者不孕率可高达40%B.子宫后位C.盆腔的广泛粘连,致使输卵管蠕动减弱D.卵巢功能失调E.盆腔解剖无明显异常的轻症患者亦可继发不孕【答案】 B9、不能显示内听道影像的摄影体位是A.乳突侧位B.汤氏位C.斯氏位D.颅底位E.经眶位【答案】 A10、编制可行性研究报告的时候,估算仓库,窑洞阁体等工程投资估算一般用什么单位()。
招标预算控制价审核操作规程
招标预算控制价审核操作规程招标预算控制价审核操作规程2008-8-20 发布⼈:管理员(⼀)预算控制价审核依据1、国家⾏业主管部门及省市有关部门颁布的计价规范、计价定额及⼯程技术标准,清单计价管理办法、规费标准等预算编审有关规定及相关解释;2、经审查通过的初步设计技术⽂件以及批复的初步设计概算;3、⼯程施⼯图设计⽂件、施⼯招标⽂件、材料价格风险分摊原则、措施费风险范围等施⼯合同条件;4、与建设项⽬有关的市场价格信息及其他参考资料;5、合理预测的施⼯⽅案、现场施⼯作业条件等。
(⼆)预算控制价审核主要内容1、预算编制内容是否与施⼯图⼀致、⼯程量计算是否准确、采⽤计价定额和单价确定是否合理、设备与材料价格取定是否合理;2、计价⼦项划分是否合理,项⽬特征描述是否准确;3、措施项⽬选⽤和计价是否合理,⼯程取费是否执⾏相应基数和费率标准;4、清单编制⽅式是否与招标⽂件⼀致;5、预算控制价是否在批准的初步设计概算范围内。
(三)预算控制价报审材料要求1、项⽬建议书、可⾏性研究报告批准⽂件;2、批准的项⽬初步设计概算;3、项⽬招标核准⽂件;4、设计单位编制的施⼯图(同时提供.dwg格式电⼦⽂档);5、⾏业主管部门出具的施⼯图设计审查⽂件;6、设计单位或具备相应资质的单位编制的⼯程量清单和招标预算控制价(⽤专业计价软件编制的同时提供专业软件格式和通⽤excel格式的电⼦⽂档);7、项⽬业主申请审核项⽬招标预算控制价的请⽰;8、评审⼯作需要的其他资料。
(四)预算控制价审核⼯作时限1、造价咨询机构在审核基础资料齐备后,应在以下规定时限内向评审中⼼提交符合要求的、完整的初审意见:2、对涉及抢险救灾、灾后恢复重建或其他特殊情况的项⽬,根据项⽬专业特点、建设进度要求,可酌情调整上述⼯作时限;3、造价咨询机构初审意见经评审中⼼确认后,即与编制⽅开展核对⼯作,核对⼯作应根据⼯程类别及概算编制额⼤⼩在1~2天内完成。
(五)预算控制价审核成果⽂件内容要求预算控制价审核意见⽂本包括封⾯、正⽂和附件三部分。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
5招标控制价的编制
5.1 编制依据
5.1.1 招标控制价的编制依据是指在编制招标控制价时需要进行工程量计量、价格确认、工程计价的有关参数、率值的确定等工作时所需的基础性资料。
5.1.2招投标控制价编制的主要依据包括:
1 国家、行业和地方政府的法律、法规及有关规定。
2 现行国家标准《建没工程工程量清单计价规范》GB-50500。
3 国家、行业和地方建设主管部门颁发的计价定额和计价办法、价格信息及其相关配套计价文件。
4 国家、行业和地方有关技术标准和质量验收规范等。
5 工程项目地质勘察报告以及相关设计文件。
6工程项目拟定的招标文件,工程量清单和设备清单。
7答疑文件,澄清和补充文件以及有关会议纪要。
8常规或类似工程的施工组织设计。
9本工程涉及的人工、材料、机械台班的价格信息。
10施工期间的风险因素。
11其他相关资料。
5.2 编制程序
5.2.1 招标控制价编制应经历编制准备、文件编制和成果文件出具三个阶
段的工作程序。
5.2.2编制准备阶段的主要工作包括:
1 收集与本项目招标控制价相关的编制依据。
2 熟悉招标文件、相关合同、会议纪要、施工图纸和施工方案相关资料。
3 了解应采用的计价标准、费用指标、材料价格信息等情况。
4 了解本项目招标控制价的编制要求和范围。
5 对本项目招标控制价的编制依据进行分类、归纳和整理。
6 成立编制小组,就招标控制价编制的内容进行技术交底,做好编制前期的准备工作。
5. 2.3文件编制阶段的主要工作包括:
1 按招标文件、相关计价规则进行分部分项工程工程量清单项目计价,并汇总分部分项工程费。
2 按招标文件、相关计价规则进行措施项目计价,并汇总措施项目费。
3 按招标文件、相关计价规则进行其他项目计价.并汇总其他项目费。
4 进行规费项目、税金项目清单计价。
5 对工程造价进行汇总,初步确定招标控制价。
5. 2.4成果文件出具阶段的主要工作包括:
1 审核人对编制人编制的初步成果文件进行审核。
2 审定人对审核后的初步成果文件进行审定。
3 编制人、审核人、审定人分别在相应成果文件上署名,并应签暑造价工程师或造价员执业或从业印章。
4 成果文件经编制、审核和审定后,工程造价咨询企业的法定表人或其
授权人在成果文件上签字或盖章。
5 工程造价咨询企业需在正式的成果文件上签署本企业的执业印章。
5.3编制方法与内容
5. 3.1 编制招标控制计价时,对于分部分项工程费用计价应采用单价法。
采用单价法计价时。
应依据招标工程量清单的分部分项工程项目、项目特征和工程量,确定其综合单价,综合单价的内容应包括人工费、材料费、机械费、管理费和利润,以及一定范围的风险费用。
5.3.2 对于措施项目应分别采用单价法和费率法(或系数法),对于可计量部分的措施项目应参照分部分项工程费用的计算方法采用单价法计价,对于以项计量或综合取定的措施费用应采用费率法。
采用费率法时应先确定某项费用的计费基数,再测定其费率,然后将计费基数与费率相乘得到费用。
5.3.3在确定综合单价时,应考虑一定范围内的风险因素。
在招标文件中应通过预留一定的风险费用,或明确说明风险所包括的范围及超出该范围的价格调整方法。
对于招标文件中未做要求的可按以下原则确定:
1对于技术难度较大和管理复杂的项目,可考虑一定的风险费用,并纳入到综合单价中。
2对于设备、材料价格的市场风险,应依据招标文件的规定,工程所在地或行业工程造价管理机构的有关规定,以及市场价格趋势考虑一定率值的风险费用,纳人到综合单价中。
3税金、规费等法律、法规、规章和政策变化的风险和人工单价等风险费用不应纳入综合单价。
5.3.4 建设工程的招标控制价应由组成建设工程项目的各单项工程费用组成。
各单项工程费用应由组成单项工程的各单位工程费用组成。
各单位工程费用应由分部分项工程费、措施项目费、其他项目费、规费和税金组成。
5.3.5 招标控制价的分部分项工程费应由各单位工程的招标工程量清单乘以其相应综合单价汇总而成。
5.3.6 招标工程发布的分部分工程量清单对应的综合单价应按照招标人发布的分部分项工程量清单的项目名称、工程量、项目特征描述,依据工程所在地区颁发的计价定额和人工、材料、机械台班价格信息等进行组价确定,并应编制下程量清单综合单价分析表,具体格式见本规程表B.0.5。
5 .3.7分部分项工程量清单综合单价的组价,应先依据提供的工程量清单和施工图纸,按照工程所在地区颁发的计价定额的规定,确定所组价的定额项目名称.并计算出相应的工程量;其次依据
工程造价政策规定或工程造价信息确定其人工、材料、机械台班单价;同时,按照定额规定。
在考虑风险因素确定管理费率和利润率的基础上,按规定程序计算出所组价定额项目的合价[见式(5.3.7—1)],然后将若干项所组价的定额项目合价相加除以工程量清单项目工程量,便得到工程量清单项目综合单价[见式(5.3.7—2)],对于未计价材料费(包括暂估单价的材料费)应计入综合单价。
定额项目合价=定额项目工程量×[∑(定额人工消耗量×人工单价)+∑(定额材料消耗量×材料单价)+
∑(定额机械台班消耗量×机械台班单价)+价差(基价或人工、材料、机械
费用)+ 管理费和利润] (5.3.7—1)
工程量清单综合单价=工程量清单项目工程量未计价材料费(定额项目合价)∑+
(5.3.7—2)
5.3.8措施项目费应分别采用单价法、费率法计价。
凡可精确计量的措施项目应采用单价法;不能精确计量的措施项目应采用费率法,以“项”为计量单位来综合计价。
见式(5.3.8)。
某项措施项目清单费=措施项目计费基数×费率(5.3.8)
5.3.9 采用单价法计价的措施项目的计价方式应参照分部分项工程量清单计价方式计价。
5.3.10 采用费率法计价的措施项目的计价方法应依据招标人提供的工程量清单项目,按照国家或省级、行业建设主管部门的规定,合理确定计费基数和费率。
其中安全文明施工费应按国家或省级、行业建设主管部门的规定计价,不得作为竞争性费用。
5.3.11 其他项目费应采用下列方式计价:
1 暂列金额应按招标人在其他项目清单中列出的金额填写;
2 暂估价包括材料暂估价、专业工程暂估价。
材料单价按招标人列出的材料单价计入综合单价,专业工程暂估价按招标人在其他项目清单中列出的金额填写;
3 计日工:按招标人列出的项目和数量,根据工程特点和有关计价依据确定综合单价并计算费用;
4 总承包服务费应根据招标文件中列出的内容和向总承包人提出的要求计算总承包费,其中:招标人仅要求对分包的专业工程进行总承包管理和协调时,按分包的专业工程估算造价的1.5%计算;招标人要求对分包的专
业工程进行总承包管理和协调并同时要求提供配合服务时,根据招标文件中列出的配合服务内容和提出的要求按分包的专业工程估算造价的3%~5%计算;招标人自行供应材料的,按招标人供应材料价值的1%计算。
5.3.12规费应采用费率法编制。
应按照国家或省级、行业建设主管部门的规定确定计费基数和费率计算,不得作为竞争性费用。
5.3.13税金应采用费率法编制。
应按照国家或省级、行业建设主管部门的规定,结合工程所在地情况确定综合税率并参照式(5.3.13)计算,不得作为竞争性费用。
税金=(分部分项工程量清单费+措施项目清单费+其他项目清单费+规费)×综合税率(5.3.13)。
