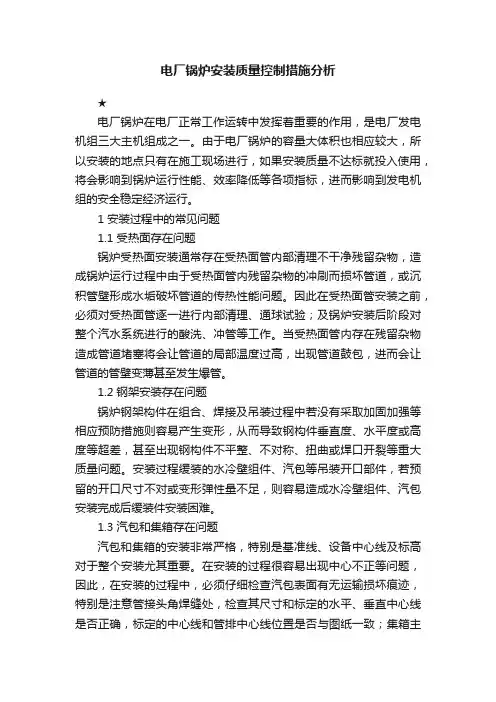

电厂锅炉安装质量控制措施分析

电厂锅炉安装质量控制措施分析★电厂锅炉在电厂正常工作运转中发挥着重要的作用,是电厂发电机组三大主机组成之一。
由于电厂锅炉的容量大体积也相应较大,所以安装的地点只有在施工现场进行,如果安装质量不达标就投入使用,将会影响到锅炉运行性能、效率降低等各项指标,进而影响到发电机组的安全稳定经济运行。
1 安装过程中的常见问题1.1 受热面存在问题锅炉受热面安装通常存在受热面管内部清理不干净残留杂物,造成锅炉运行过程中由于受热面管内残留杂物的冲刷而损坏管道,或沉积管壁形成水垢破坏管道的传热性能问题。
因此在受热面管安装之前,必须对受热面管逐一进行内部清理、通球试验;及锅炉安装后阶段对整个汽水系统进行的酸洗、冲管等工作。
当受热面管内存在残留杂物造成管道堵塞将会让管道的局部温度过高,出现管道鼓包,进而会让管道的管壁变薄甚至发生爆管。
1.2 钢架安装存在问题锅炉钢架构件在组合、焊接及吊装过程中若没有采取加固加强等相应预防措施则容易产生变形,从而导致钢构件垂直度、水平度或高度等超差,甚至出现钢构件不平整、不对称、扭曲或焊口开裂等重大质量问题。
安装过程缓装的水冷壁组件、汽包等吊装开口部件,若预留的开口尺寸不对或变形弹性量不足,则容易造成水冷壁组件、汽包安装完成后缓装件安装困难。
1.3 汽包和集箱存在问题汽包和集箱的安装非常严格,特别是基准线、设备中心线及标高对于整个安装尤其重要。
在安装的过程很容易出现中心不正等问题,因此,在安装的过程中,必须仔细检查汽包表面有无运输损坏痕迹,特别是注意管接头角焊缝处,检查其尺寸和标定的水平、垂直中心线是否正确,标定的中心线和管排中心线位置是否与图纸一致;集箱主要检查各连接管坐的尺寸否与图纸一致,同时检查焊接的外观质量;对集箱内部的清理一定要仔细,防止因制造出厂检查不到位存有钻孔铁屑或“眼镜片”,确保集箱内部的清洁。
1.4 辅助设备存在问题锅炉辅助设备是锅炉得以正常运行的驱动设备,其安装存在问题主要有:基础垫铁配置不合理,如垫铁规格不符、数量不够或放置位置不对,造成设备基础承力不均衡使设备运行后振动大;基础一次灌浆强度不足就开始找正紧螺丝或二次灌浆强度不足就开始试运行,就会造成基础松动使联轴器中心移位危及辅助设备的正常运行工作。
锅炉安装的质量控制措施

新技术新工艺
锅炉滨 哈 锅 锅 炉 工 程技 术 有 限公 司 , 龙 江 哈 尔滨 10 4 ) 哈 黑 5 0 0
摘 要: 本文分析 了锅炉安装 中各个部位常见的问题 , 并详细探讨 了锅 炉安装过程 中的质量控制要点, 大家参考 。 供 关 键 词 : 量控 制 ; 炉安 装 ; 火 混凝 土 质 锅 耐
一
原因很多, 如按下列要求施工就不易出现质量问题 : ①采购的材料应有 出厂一合格证 , 高铝水泥过期不能使用, 施工时, 事先按配合 比做试块。 ②根据不同规格的锅炉, 了解耐火混凝土性能的各项指标。 ③当锅炉采 用水冷壁管作耐火混凝土骨架时, 严禁配扎钢筋, 埋入耐火混凝土内的 水冷壁管与耐火混凝土应有膨胀缝。耐火混凝土的施丁在工业锅炉炉 窑中是一项重要环节 , 锅炉运行中前后拱脱落 , 炉停运 , 带来后果很严 重, 这就需 要施工 人员严把质 量关 , 为用户 负责 , 做好每项 工作 。 2 . 门、 3炉 看火孔松动 脱落 很多锅炉运行的时间并不长 , 由于炉门、 但 检查孔经常开肩 , 阴周 的灰浆松动 ,时间长就脱落,原来砌筑的锅炉对炉门等都没有特殊要 求, 我建议今后施工时先把炉门框打在预制耐火混凝土块 内, 使炉门与 耐火混凝土合为一体, 然后再砌筑 , 可避免炉门常开常关引起松动和脱 落。
3 . 2锅炉安装 现场 的管 理 3. .1锅炉设备进 入施 丁现场后 ,必须按 照供货清单 对设备进 行逐 2 2 . 2锅炉前后 拱 的清点 、 收。 点、 验 汽 验收时必须 有专业技术 人员参 与。 如发现设 备中 新安 装 的锅炉运 行一 段时 问后前 后拱 水冷 壁 的耐火混 凝 土脱 落 , 存在 的缺 陷和遗漏项 , 时进行处理 。这样可 以避免在安 装锅炉过 程 应及

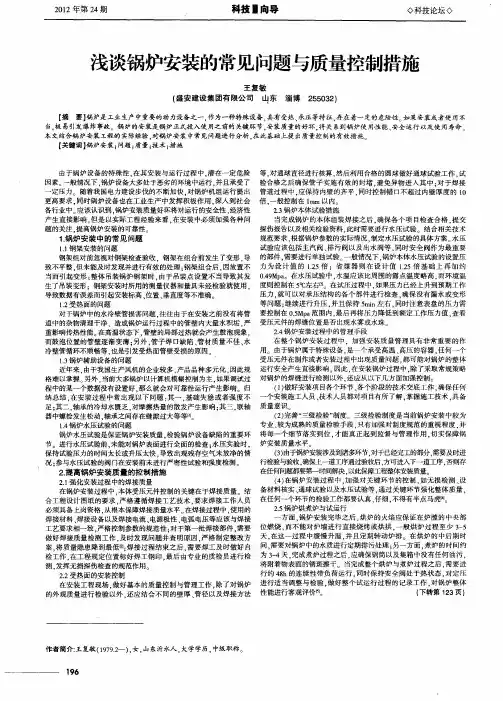

浅谈锅炉安装的常见问题与质量控制措施

由于锅炉设备 的特殊性 . 在其安装 与运 行过程 中. 潜在一 定危险 因素。 一般情况下 . 锅炉设备大多处于恶劣的环境 中运行 , 并且承受 了 定压力 随着我国电力建设步伐的不断加快 . 对锅炉机组运行提 出 更高要求 . 同时锅 炉设备也在工业生产 中发挥积极作用 . 深入 到社会 各行业中 。 应该认识到 , 锅炉安装质量好坏将对运行 的安全性 、 经济性 产 生直接 影响 . 但是 以实 际工程 经验来看 . 在安装 中必须加强各种 问 题 的关注 . 提高锅炉安装 的可靠性 。
21 年第2 期 02 4
科技 一向导
◇ 科技论坛◇
浅谈锅炉安装的常见问题与质量控制措施
王 复 敏
( 盛安建设集团有限公司 山东 淄博 2 5 3 ) 5 02
【 要】 炉是 工业生产 中重要的动力设备之一 , 摘 锅 作为一种特殊设备, 具有受热、 承压等特征 , 存在着一定的危 险性。 如果安装或者使用不
一
等, 对通球直径进行核算 , 然后利用合格 的圆球做好通球 试验工作 . 试 验合格之 后确 保管子实施有效 的封堵 . 避免异 物进 人其 中: 于焊接 对 管道过程 中 . 持 内壁的齐平 . 应保 同时控制错 口不超过 内壁 厚度的 l 0 倍. 一般控制在 l m以 内 m
23锅 炉 本 体 试 验 措施 .
当完成锅炉 的本体 组装焊接之后 . 确保 各个项 目 检查 合格 . 提交 探 伤报告 以及相关检验资料 , 此时需要进 行水压试验。结合相关技术 规范要求 , 根据锅炉参数的实际情况 . 制定水压试验 的具体方案 水压 1 . 锅炉安装 中的常见问题 试验应该包括主汽 阀 、 排污阀 以及 出水 阀等 . 同时安全 阀作为最重要 1 钢架安装的问题 . 1 需要进行单独试验 一股 隋况下 . 锅炉本体水压试验 的设置压 钢架组对前忽视对 钢架检查验收 .钢架在组合前发生 了变形 . 导 的部件 , . 倍 2 . 2 致不平整 。 但未能及时发 现并进行有效 的处理 : 钢架组合后 , 因放置不 力 为设计 值 的 1 5 :省煤 器 则在 设 计值 1 5倍基 础 上 再 加约 . Mp 。在水压试验中 , 4 水温应该比周围的露点温度略高 . 而环境温 当而引起 变形 : 整体 吊装锅炉钢 架时 . 由于 吊装 点设 置不当导致其发 0 9 a '左右[ 1 3 1 。在试压过程中 . 如果压力 已经上升到预期工作 生 了吊装变形 :钢架安装 时所用的测量仪器和量具未经检验就使用 . 度则控制在 5 2 压力 . 就可 以对承压结 构的各个部件进 行检 查 . 确保没有 漏水或变形 导致数据有误差而引起安装标高 、 位置 、 垂直度等不准确。 等问题 ; 继续 进行升压 , 并且保 持 5 i a r n左右 , 同时注意 表盘的压力需 1 - 2受热面的问题 对于锅炉 中的水冷壁管损害 问题 . 往往 由于在安装之前没有将管 要 控制在 0 M a . p 范围内 . 5 最后再 将压力降低 到额定工作压力值 . 查看 道 中的杂物清理干净 .造成锅炉运行过程 中的管壁 内大量水积垢 . 严 受压元件 的焊缝位置是否 出现水雾或水珠 2 . 4锅炉安装过程 中的管理手段 重影 响传热性能 。 在高温状态下 . 的局部过热就会产生鼓 泡现象 , 管壁 在 整个锅炉安装过 程中 .加强安装质 量管理具有非常重 要的作 而鼓泡位 置的管壁逐 渐变薄 : 另外 , 管子焊 口缺 陷、 材质量不佳 、 管 水 用。由于锅炉属 于特殊设备 , 是一个承受高温 、 高压的容器 , 任何一个 冷 壁管循环不顺畅等 . 也是引发受热面管壁受损的原因 受压元 件在制作或者安装过程 中出现质量问题 . 都可能对锅炉 的整体 l 锅炉辅助设备的问题 - 3 因此 , 在安装锅炉过程中 . 除了采取 常规策 略 近年来 . 由于我 国生产风机 的企业较多 . 产品 品种多元化 , 因此规 运行安全产生直接影响 。 格难以掌握 。 另外 , 当前大多锅炉以计算机模糊控制为主 , 如果调试过 对锅炉的焊缝进行检测 以外 . 还应从以下几方面加 强控制 : () 1做好 安装项 目 各个环节 、 各个阶段的技术交底工作 , 确保任何 程 中的某一个数据没有设置好 . 那么就会对可靠性运行产生影 响。归 技术人员都对项 目有所了解 , 掌握施工技术 , 具备 纳总结 , 安装过程 中常出现 以下 问题 : 在 其一 . 基础失 稳或 者强度不 个安装施工人员 、 足 : 二, 其 轴承 的冷却水匮乏 . 摩擦热量 的散发产生影 响; 对 其三 。 联轴 质量意识 。 () “ 2完善 三级检验 ” 制度 三级检验制度是 当前锅炉安装 中较 为 器 中螺栓发生松动 , 轴承之间存在缝隙过大等等l j 1 。 专业 、 较为成 熟的质量检验手段 , 只有加强对制度规范的重视程度 , 并 1 . 4锅炉水压试验的问题 才能真 正起 到监督与管理作 用 . 切实保 障锅 锅 炉水压试验是保证锅炉安装质量 . 检验锅 炉设备缺 陷的重要 环 将每一个细节落 实到位 , 节 。进行水压试验前 , 未能对锅 炉表面进行全面 的检查 : 水压实验 时, 炉安装 质量水平 。 () 3 由于锅炉安装涉及到诸多环节. 对于已经完工的部分 , 需要及时进 保 持试验压力 的时间太长或升压太快 . 导致 出现残存空气未放净 的情 况: 参与水压试验 的阀门在安装前未进行严密性试验和强度检测。 行检验与验收 . 确保上一道工序通过验收后 . 方可进入下一道工序 . 否则存 以此保障工程整体安装质量。 2提高锅 炉安装质量的控制措施 . () 4 在锅炉安装 过程 中. 加强对 关键环节 的控制 , 如无损检测 、 设 21 .强化安装过程 中的焊接质量 通球试 验以及水压试验等 . 通过关键环节强化整体 质量 . 在锅炉安装过程 中, 本体受压元件控 制的关键在 于焊接质量。结 备材料核实 、 仔细 , 不得有半 点马虎 合工程设计图纸的要求 . 严格 遵循焊接工艺技 术 . 要求焊接工作人 员 在任何~个环节 的检验工作都要认真 、 25锅炉烘煮炉与试运行 . 必须具备上岗资格 . 从根本保障焊接质量水平 。 在焊接过程 中, 使用的 方 面. 锅炉安装完毕之后 . 烘炉的火焰应保 证在炉膛 的中央部 焊接材料 、 焊接设备 以及焊接电流 、 电源极性 、 电弧电压等应该与焊接 而不能对炉墙进行 直接烧烤或烘拱 . 一般烘 炉过程 至少 3 5 — 工艺要求 相一致 , 严格控制参数的规范性 : 于第一批焊 接部件 , 要 位燃烧 , 对 需 在这一过 程中缓慢升温 . 并且定期转动炉排 。在烘炉 的中后 期时 做好焊接质量检测工作 . 及时发现 问题并查 明原因 . 严格制定 整改方 天 。 需要对锅炉中的水质进 行定期排污处理 ; 另一方 面 . 煮炉的时间约 案. 将质量隐患降到最 低日焊接过程结束之后 , : 需要焊工及 时做好 自 间. - 天 完成煮炉过程之后 . 应确保锅筒 以及集箱 中没有任何 油污 , 检工作 . 在工程规定位 置标好焊工钢 印. 最后由专业 的质检员 进行 检 为 3 4 。 将 附着物表面的锈斑擦干。当完成整个烘炉 与煮炉 过程之后 , 需要进 测. 发挥无 损探伤检查 的规范作用。 行约 4 h的连 续性带负荷运行 . 8 同时保持安全 阀处 于热状态 . 对定 压 2 . 2受热面的安装控制 做好整个 试运行过程 的记 录工作 . 对锅 炉整体 在安装工程现场 . 做好基本 的质量控制 与管理工作 , 了对锅炉 进行适 当调整 与检验 . 除 。 ( 下转第 1 3页) 2 的外观质量进行检验 以外 . 还应结合不 同的壁厚 、 管径 以及 焊接方法 性能进行客观评价目

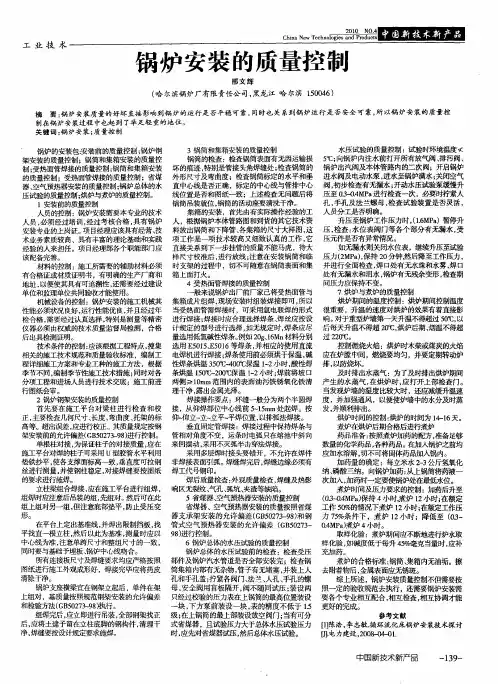

锅炉安装的质量控制

锅炉安装的质量控制摘要:锅炉安装质量的好坏直接影响到锅炉的运行是否平稳可靠,同时也关系到锅炉运行是否安全可靠,所以锅炉安装的质量控制在锅炉安装过程中也起到了举足轻重的地位。
关键词:锅炉安装;质量控制锅炉的安装包:安装前的质量控制;锅炉钢架安装的质量控制;锅筒和集箱安装的质量控制;受热面管焊接的质量控制;锅筒和集箱安装的质量控制;受热面管焊接的质量控制;省煤器、空气预热器安装的质量控制;锅炉总体的水压试验的质量控制;烘炉与煮炉的质量控制。
1 安装前的质量控制人员的控制:锅炉安装需要本专业的技术人员,必须经过培训,经过考核合格,具有锅炉安装专业的上岗证。
项目经理应该具有经营、技术业务素质较高、具有丰富的理论基础和实践经验的人来担任。
项目经理部各个职能部门应该配备完善。
材料的控制:施工所需要的辅助材料必须有合格证或材质证明书,有明确的生产厂商和地址,以便使其具有可追溯性,还需要经过建设单位和监理单位共同验收才能使用。
机械设备的控制:锅炉安装的施工机械其性能必须状况良好,运行性能优良,并且经过年检合格,需要经过认真选择,特别是测量等精密仪器必须由权威的技术质量监督局检测,合格后出具检测证明。
技术条件的控制:应该根据工程特点,搜集相关的施工技术规范和质量验收标准,编制工程详细施工方案和专业工种的施工方法,根据季节不同,编制季节性施工技术措施;同时对各分项工程和进场人员进行技术交底;施工前进行图纸会审。
2 锅炉钢架安装的质量控制首先要在施工平台对梁柱进行检查和校正,主要检查几何尺寸、弯曲度、长度、托架的标高等。
超出误差,应进行校正。
其质量规定按钢架安装前的允许偏差(gb50273-98)进行控制。
单根柱对接,为保证柱子的对接质量,应在施工平台对焊的柱子可采用u型胶管水平利用垫铁抄平,使各支撑面标高一致,垂直度可拉钢丝进行测量,并使钢柱稳定,对接焊缝要按图纸的要求进行施焊。
立柱梁组合焊接,应在施工平台进行组焊组焊时应注意后吊装的组,先组对。

锅炉安装的质量控制

Cae eng toc 嵋 嵋 ■ ■■ ■ h w coiZUI. I ■ iN h—en  ̄ 瞄囵囫图 团 ■ n T l sdrU● o aP's U dt —u 4
锅 炉 安装 的质量控制
邢 文 辉
( 尔滨锅 炉厂有限责任公司, 哈 黑龙 江 哈 尔滨 10 4 ) 5 06
摘 要: 锅炉安 装质 量的好 坏 直接 影响 到锅 炉的运行 否安 全 可 靠 , 以锅 炉安 装 的质量 控 所
制在 锅 炉安装过 程 中也起 到 了举足 轻重 的地 位 。 关键词 : 炉安 装 ; 锅 质量控 制 水压试 验的质量控制 :试验时环境温度 《 3锅筒 和集箱安装的质量控 制 锅筒的检查 : 检查锅筒表 面有无 因运 输损 5 ;  ̄ 向锅 炉内注水前 打开所 有放气阀 、 C 排污 阀、 坏的痕迹 , 特别是管接头角焊缝处 ; 检查锅 筒的 锅 炉出汽阀及本体管 路内的二次 阀 ; 开启锅炉 进水至锅炉满水 ; 关闭空气 外形尺寸及弯 曲度 ; 检查锅筒标定 的水平 和垂 进水 阀及 电动水泵 , 初步检 查有无漏水 ; 开动水压试验泵缓慢升 直 中心线是 否正确 , 标定 的中心线 与管排 中心 阀, 线位置是否和 图纸一致 ;上述检查无 问题后将 压至 0 — . P 进行 检查 一次 , 3o M a 4 必要时拧紧人 锅筒 吊装就位 , 的活动座要清洗干净。 锅筒 孔, 手孔及 法兰螺母 , 检查试 验装置是 否灵活 , 集箱的安装 ,首先由有实 际操作经验 的工 人员分 工是否 明确 。 人 ,根据锅炉本体管路 图和到货 的其它技术 资 升压 至锅炉工作压力 时,1MP)暂停升 (- a 6 检查 水位 受 料放 出锅筒 和下降管、 各集箱 的尺寸大 样图 , 这 压 , : 表阀 门等各个 部分有无 漏水 , 项工作 是一项技 术较高 又细致认真 的工作 , 它 压元件是否有 异常情况 。 直接关系到下一步挂管 的质量不能 马虎 ,待大 如无漏水则关 闭水位 表 , 继续升压至试验 样尺寸校准后 , 进行放线 ; 注意在安装锅筒 和临 压力 (MP ) 2 a, 保持 2 分钟然 后降至工作压力 , 0 该 配备完善 。 切不可 随意在锅筒表面 和集 并进行 全面检查 , 口处有无水珠和水雾 , 口 焊 焊 材料 的控制 : 施工所需要 的辅助材料必须 时支架 的过程 中 , 处有无漏 水和泪水 , 锅炉有无残余变形 , 检查期 有合格证或 材质证 明书 ,有明确的生产厂商和 箱上面打火。 间压力应保持不变 。 地址 , 以便使其具有可追溯性 , 需要 经过建设 还 4受热面管焊接的质量控制 单位 和监理单位共同验收才能使用。 般来说锅炉 出厂前厂家 已将受热面管与 7烘炉与煮炉 的质量控制 机械设备的控制 : 锅炉安装的施工机械其 集箱成片组焊 , 现场安装时组装焊接 即可 , 以 所 烘炉期间 的温度控制 : 烘炉期 间控制温度 性能必须状况 良好 , 运行性能优 良, 经过年 当受 热面管需焊接时 ,可采用氩电联焊的形式 很重要 ,升温 的速度对 烘炉的效果有 着直 接影 并且 检合格 , 需要经过认真选择 , 别是测 量等精密 进行焊接 ; 特 焊接时应合理选择焊条 、 焊丝应按设 响 。 对于重 型炉 墙第一 天升温不得超过 5℃, a 以 如无规定时 , 焊条应尽 后每天升 温不得 超 2℃, 0 烘炉后期 , 烟温不得超 仪器必须 由权威 的技术质量监督局检测 ,合格 计规定的型号进行选择 , 2 q。 后 出具检测证明。 量选 用低 氢碱 性焊条 。 例如 2g1Mn 0、6 材料分别 过 2 OC 技术条件的控制 : 应该根据工程特点 , 集 选 用 E 05E 06 搜 5 1、5 1 等焊 条 , 并相应 的使用 直流 控 制燃烧火焰 :烘炉时木柴或煤炭的火焰 相关 的施工技术规范和质量验收标准 ,编制工 电焊机进行焊接 ; 焊条使用前必须烘干保温 , 碱 应在炉膛 中间 , 燃烧要 均匀 ,-一定期转动 炉 丌_ H -  ̄ 程详细施工方案和专业工种的施工方法 , 据 性焊 条烘温 3d . O 根 5℃^0℃保温 12 时 , 4  ̄小 酸性焊 排 , 以防烧 坏。 季节不 同, 编制季节性施工技术措施 ; 同时对 各 条烘 温 1O 0c 温 1 小 时 ; 将坡 口 5。 0 保 c C 焊前 及 时排出水蒸气 :为了及时排 出烘炉期 间 分项工程和进场人员进行技术交 底;施工前进 I J 1r  ̄ I 0 m范围内的表 面油污铁锈氧化 铁清 产 生的水 蒸气 , 烘炉时 , 打开上 部检查 门。 > n 在 应 行 图纸会审。 理干净 , 露出金属光泽。 当发现炉墙的湿度 比较 大时 , 还应减缓升温速 焊接操作要点 :环缝—般分为两个半圆焊 度 , 2锅炉钢架安装的质量控制 并加 强通风 ,以便使炉墙 中的水分及时蒸 首先要 在施工 平 台对 梁柱 进行 检查 和校 接 ,从仰焊部位 中心线前 51m -5 m处起 焊。按 发 , 并顺利排 出。 正, 主要检查几何尺寸 、 、 曲度 、 的标 仰 印  ̄ 立平 焊位 置, 长度 弯 托架 立 立~ 以排弧法焊 接。 烘炉 时间的控制 : 烘炉的时间为 1_6 4 1 天。 高等。超出误差 , 应进行校正。其质量规定按 钢 垂直固定管焊接 : 接过程 中保持 焊条与 焊 煮炉在烘炉后期合格后进行煮炉 架安装前 的允许偏差( B 07-8进行控制 。 管相对 角度 不变 , G 5239 ) 运条时 电弧 只在熔池 中斜向 药 品准备 : 照煮炉加药的配方 , 按 准备足够 单根柱对接 , 为保证柱子 的对接 质量 , 应在 来 回摆动 , 用不灭弧半击穿法焊接。 采 数量 的化学药 品, 各种药品。 在加入 锅炉之前均 施工平台对焊的柱子可采用 U型胶管水平利用 采用多层焊时接头要 错开 , 不允许在 焊件 应加水溶解 , 切不可将固体药品加入锅 内。 焊缝焊完后 , 焊缝边缘必须有 垫 铁抄平 , 使各支撑 面标高一致 , 垂直度可拉钢 非焊接表面引弧。 加药量 的确 定 :每立米 水 2 3 _ 公斤氢氧化 丝 进行测量 , 并使钢柱稳定 , 对接焊缝要按图纸 焊工代号钢印。 纳、 磷酸三纳 。向锅炉加药 : 上锅筒将药液一 从 的要求进行施焊。 焊后质量 检查 : 观质量检查 , 外 焊缝及热影 次加入 , 加药时一定要使锅炉处在最低水位。 立柱梁组合焊接 , 应在施工平 台进行组焊 , 响区无裂纹、 、 气孔 弧坑、 夹渣等缺陷。 煮炉时间及压力要求 的控制 : 加药后升至 组焊肘 应注意后吊装 的组 , 先组对 。 然后可在此 5省煤器、 空气预热器安装的质量控 制 (3 MP ) o— a保持 4 时, 小 煮炉 l 小时 ; 2 在额定 组上组对另一组 , 但注意底部 垫平 , 防止受 压变 省煤器 、空气预热器安装的质量按照省煤 工作 5%的情况下煮炉 l 小时; 0 2 在额定工作压 形。 器 支承 架安 装的允 许偏 差 ( B o7 -8和钢 力 7%条件下,煮炉 l 小时;降低至 (3 G 523 9) 5 2 o一 在平台上定 出基准线 , 并焊出限制挡板 , 找 管式空 气预热 器安装 的允 许偏差 ( B 0 7 — O MP ) 4 G 5 2 3 4 a煮炉 小时 。 平找直一根立柱 , 以此为基 准, 然后 测量 时应以 9 ) 8进行控制。 取样 化验 :煮炉 期间应 不断地进行炉水取 中心线为准 , 注意单跨 尺寸和整组尺寸 的一致 , 6锅炉总体 的水压试验的质量 控制 样 化验 , 如碱度低于每升 4% ̄克当量 时 , 5a 应补 同时要与基础予埋板 、 炉中心线吻合。 锅 锅炉总体 的水压试验前的检查 :检查受压 充 加药。 所有连接板尺寸及焊缝要求均应严格按 照 部件及锅 炉汽水管道是否全部安装 完 ; 查锅 检 煮炉的合格标准: 锅筒、 集箱内无油垢。擦 图纸进行施工外观成形好 , 焊接完毕应将 药皮 筒集箱 内部有 无杂物 , 子有无堵 塞 , 上人 去 附着物后 , 管 并装 金属表 面应无锈斑 。 清除干净。 孔 和手孔 盖; 紧各 阀门、 兰、 、 的螺 拧 法 人孔 手孔 综上所述 , 锅炉安装质量控制不但需要按 锅炉支座横梁宜在钢架立起 后 , 单件在架 母 , 全阀用盲 板隔开 , 安 阀不随 同试 压 ; 两 照一定的验收规范去执行 , 装设 还需要锅炉安装需 上组 对 , 质量按 照规范钢架安装 的允{ 偏差 只经过校验的压力表在上锅筒的最高位置装设 要各个专业相互配合 , 基 午 相互检查, 相互协调才能 和检验方法 (B 0 7’ 8 L 。 G 5239 彳 J 亍 块 , 泵前装 设一块 , 下方 表的精度 不低于 1 更好 的完成 。 5 组焊完后 , 应立即进行 吊装 , 全部钢架找正 级; 在上锅筒的最上部装设放空阀门; 当有可分 参考文献 后 , 土建予 留在立柱底脚 的钢构件 , 应将 清理干 式省煤器 , 且试 验压力 大于总体水压试 验压力 【 陈浩 , 1 】 李志敏. 环流化床锅 炉安装技术探 讨 循 净, 焊缝要按设计规定要求施焊。 时, 应先对省煤 器试压, 然后总体水压试 验。 叨. 电力建设,0 8 0- 1 2 0 - 40 . 锅炉 的安 装包安 装前 的质量 控制 ; 锅炉钢 架安 装的质量控制 ;锅筒和集箱安装的质量控 制 ; 面管焊接 的质量控制 ; 受热 锅筒和集箱安装 的质量控 制;受热面管焊接的质量控制 ;省煤 器、 空气 预热器安装 的质量控制 ; 锅炉总体 的水 压 试验的质量控制 ; 烘炉与煮炉的质量控制 。 1安装前 的质量控制 人员 的控制 : 锅炉安装需要本专业 的技术 人员, 必须经 过培训 , 经过考 核合格 , 有锅炉 具 安装专业 的上岗证。 目 项 经理应该具有经营、 技 术业 务素质较高、具有丰富的理论基础和实践 经 验的人来 担任。项 目经理部各个职能部 门应

锅炉安装施工的质量控制

锅炉安装施工的质量控制摘要:随着社会生产力的进步,锅炉已经成为经济发展时代必不可少的商品,在现代工业生产和人民生活中起着非常重要的作用。
本文从锅炉安装前、过程中及施工后期的质量控制进行了分析。
关键词:锅炉;安装施工;质量控制近年来,随着我国经济的不断发展,锅炉行业也发生了突飞猛进的变化,其产品的技术性能已经接近发达国家的水平。
并且,随着社会生产力的进步,锅炉已经成为经济发展时代必不可少的商品,在现代工业生产和人民生活中起着非常重要的作用。
因此,为了保证锅炉的安全使用,就必须保证锅炉在安装施工中的质量。
1锅炉安装前的质量控制1.1安装材料的质量控制工作锅炉安装时应用的材料对锅炉的整体质量具有重要影响,锅炉安装之前必须要加强对安装材料质量控制工作的重视,结合其安装过程中需要的基础材料和辅助材料,综合锅炉安装要求和市场价格等,及时将准备工作落实到位。
同时,通过基本的质量检验和设备运输等,尽可能保证最终用于安装锅炉安装工作的材料符合质量标准。
材料正式应用于施工之前,施工人员需要对材料进行模拟实验和质量检测,保证应用到施工中的材料符合建设的具体要求。
结合安装施工合同相关要求,在此基础上合理利用锅炉施工材料。
对于未用到的材料,应当结合其基本性能要求等,选择合适的地方进行存储,并使用必要的技术手段,保持材料原有的性能,避免材料出现过期及失效等问题。
1.2锅炉安装施工材料管理要以锅炉安装设计图纸和锅炉安装施工合同为基础,进行材料的全面、严格管理,对于锅炉安装主要材料必须做到严格检验,做到对材料技术合格证、质量证明书的全面验证,避免因材料问题产生对锅炉安装施工的影响。
锅炉安装施工单位可以与专业部门取得联系,通过专业性技术手段和严格管理做到对材料的有效控制。
1.3技术条件的控制施工单位还应该从工程的特点出发,结合相关的施工规范与质量验收标准,从而制定出详细的施工方案和施工方法。
同时,还应该对各分项工程以及技术人员进行技术交底,以方便相关施工人员在施工中进行质量控制;另外,在施工前,还应该进行图纸的会审工作,从而在施工前尽可能的保证设计的科学性。
锅炉安装质量的控制管理

锅炉安装质量的控制管理肖远龙江苏利淮钢铁有限公司1×80MW煤气高效利用发电项目,结合实际工作经验,从锅炉安装顺序、主要安装技术措施、锅炉安装过程中的质量管理以及安装注意事项、锅炉安装的工艺等方面对进行了详细阐述和总结。
一、工程概况(一)、锅炉参数:1、额定蒸发量: 265 t/h ;2、额定蒸汽压力: 13.7 MPa3、额定蒸汽温度: 540 ℃;4、锅筒工作压力: 15.2 MPa5、再热蒸汽蒸发量:213.37t/h;6、再热器进口蒸汽压力:2.63MPa7、再热器出口蒸汽压力:2.49MPa;8、再热器进/出口温度:332/540℃9、给水温度: 254 ℃; 10、排烟温度 140 ℃11、设计热效率: 89.4%(二)、锅炉基本尺寸:1、锅炉横向柱距: 10500mm ;2、锅炉纵向柱距: 14766 mm3、炉膛尺寸(外墙距离)7440×9232 mm4、汽包中心标高:26300 mm二、安装前的准备1、清点锅炉出厂技术资料和装箱清单。
锅炉出厂资料包括:锅炉总图、汽水系统图、门孔布置图、热工测点布置图、水冷系统图、固定装置、下降管、过热器、省煤器、空气预热器、钢架、顶板、顶部密封装置、护板、平台扶梯、燃烧装置等;锅炉质量证明书(包括合格证、金属材料证明书、焊接质量证明书、水压试验)。
2、做好劳动组织及安排:根据工程情况,做好铆工、钳工、起重工、焊工、管工、油工、热工、电工、调试等工种的用量安排,现场施工专业负责人要明确分工,各负其责。
3、做好图纸学习和技术交底。
开工前,要组织施工管理人员和工人学习有关技术资料,熟悉图纸和施工及验收规范,并由技术负责人进行施工及安全交底,交待施工组织设计意图,讲解各部位的安装工艺,明确技术质量标准。
4、做好焊工的技术培训和焊接工艺评定工作,确定各受压部件的焊接工艺。
5、根据施工组织设计的用量计划,做好材料、施工工器具的准备,如吊装设备、电焊设备、校管设备、通球、试压工具、测量仪表及临时用料等,都要事先准备好。
浅谈锅炉安装的质量控制

: 至
工 业 技 术
C ia N w T c n lge n rd cs hn e e h oo isa dP o u t
龙江省宁安 市检验检 测中心 , 黑龙 江 宁安 170 ) 5 4 0
摘 要 : 着我 国经 济的 快速 发 展 , 炉 的需 求 量也 在 不 断增加 , 其是 工 业锅 炉 , 我 国现 代化 建 设 的进 程 中起 着拳 足轻 重 的作 随 锅 尤 在 用 , 投入 运 行后 的安 全性 能 尤为重 要 。 了加 强锅 炉 的安全 监察 , 证安 全运 行 , 护人 民生命和 财产 的安 全 , 在 为 保 保 促进 经济发展 , 国 我 从 18 以来就 开展 了锅 炉安 装 资格 审查 工作 , 发 安装 许 可证 。实践证 明 , 对加 强锅 炉的 安全 管理 , 92年 颁 这 降低锅 炉 事故 率 , 别是 恶 特 性事 故 的发 生 , 起到 了积极 作 用。 关键 词 : 量控 制 ; 炉 安装 ; 火混凝 土 质 锅 耐
中 图 分 类 号 : K2 1 T 2 文献 标识 码 : A
陷 , 子 材质 不 合 格 , 行 时水 位 太 低 , 冷 应情 况 。对 不合 格 的单位 建议 业主 撤换 。 管 运 水 壁管 循环 不 良等 , 可造 成 受热 面管 壁损 坏 。 都 7锅 炉安装 现场 的管 理 5锅炉 辅助 设 备鼓 风机 、 机 引风 锅炉 设备 进入 施 工现 场后 ,必 须按 照供 由 于近 年 来 我 国鼓 风 机 生 产 发 展较 快 , 货清 单对设 备 进行 逐一 的清点 、 收 。清 点 、 验 生产 厂家 品种 日益 增 多 , 选 择鼓 风机 、 在 引风 验收 时必 须有 专业 技术 人 员参 与 。如发 现设 机时 , 往往 会搞 错 规格
锅炉安装中的质量控制要点

锅炉安装中的质量控制要点【摘要】锅炉工程安装操作阶段中难免会存在这样或那样的常见问题,我们只有在实践阶段中注重观察、全面总结,基于常见问题探析成因所在,并制定科学有效的质量优化控制科学策略,才能提升锅炉工程安全生产运行水平,确保其各项安装环节的可靠、稳定,延长锅炉工程使用寿命,并在优质可靠的服务环境下创设显著的经济效益与社会效益。
本文从锅炉安装工程施工中的质量控制和加强锅炉安装工程施工质量控制的措施分析两方面进行了探讨。
【关键词】锅炉;安装;质量控制一、锅炉安装工程施工中的质量控制1.1炉墙的保温质量控制锅炉炉墙虽然不是安装的重点,但其作用会直接影响到锅炉的安全运行和经济效益,同时也是比较容易忽视的一项工作。
锅炉炉墙的施工应从以下几点出发:首先做好保温材料的质量验收,对到场后的材料进行质量抽检,包括密度、导热系数、粒度、化学性能等,确保原材料符合施工要求和技术规范;其次,做好现场材料的质量保管,材料堆放要合理,做好防潮防雨工作,搬运工作中减少材料的流失和损坏;再次,施工工艺上要加强炉墙保温施工的质量监督,施工工序和施工方法要严格按着图纸和技术要求进行施工[2]。
1.2焊接操作质量控制焊接操作安装是锅炉工程各类受压元件可靠稳定运行的有效保障,直接影响到整体工程结构的耐用性与安全性。
同时,焊接安装质量管控较为复杂,应从源头入手,进行充分的技术比选准备,明确各项工艺参数标准,并科学实施质量监控。
应依据周密设计图纸、相关技术标准进行科学焊接操作。
同时,应核查岗位工人的上岗合格凭证,严格监管焊接操作机械、材料、设备、电压、电流、极性等标准,并衡量间隙搭接的合理标准性。
应重点核查首批部件与各项管件的处理焊接水平,倘若发现隐患或处理不当之处,施工方应全面探究,快速明确成因所在,并科学履行整改处理,确保焊接处理的优质高效、安装快速,提升锅炉工程整体结构稳定性与耐久性。
1.3管路安装质量控制锅炉工程管路安装阶段中,应严格依据相关出厂标准与工艺设计方案进行审核,确保连通管的优质质量。
锅炉安装中的质量控制要点

锅炉安装中的质量控制要点【摘要】锅炉工程安装操作阶段中难免会存在这样或那样的常见问题,我们只有在实践阶段中注重观察、全面总结,基于常见问题探析成因所在,并制定科学有效的质量优化控制科学策略,才能提升锅炉工程安全生产运行水平,确保其各项安装环节的可靠、稳定,延长锅炉工程使用寿命,并在优质可靠的服务环境下创设显著的经济效益与社会效益。
本文从锅炉安装工程施工中的质量控制和加强锅炉安装工程施工质量控制的措施分析两方面进行了探讨。
【关键词】锅炉;安装;质量控制一、锅炉安装工程施工中的质量控制1.1炉墙的保温质量控制锅炉炉墙虽然不是安装的重点,但其作用会直接影响到锅炉的安全运行和经济效益,同时也是比较容易忽视的一项工作。
锅炉炉墙的施工应从以下几点出发:首先做好保温材料的质量验收,对到场后的材料进行质量抽检,包括密度、导热系数、粒度、化学性能等,确保原材料符合施工要求和技术规范;其次,做好现场材料的质量保管,材料堆放要合理,做好防潮防雨工作,搬运工作中减少材料的流失和损坏;再次,施工工艺上要加强炉墙保温施工的质量监督,施工工序和施工方法要严格按着图纸和技术要求进行施工[2]。
1.2焊接操作质量控制焊接操作安装是锅炉工程各类受压元件可靠稳定运行的有效保障,直接影响到整体工程结构的耐用性与安全性。
同时,焊接安装质量管控较为复杂,应从源头入手,进行充分的技术比选准备,明确各项工艺参数标准,并科学实施质量监控。
应依据周密设计图纸、相关技术标准进行科学焊接操作。
同时,应核查岗位工人的上岗合格凭证,严格监管焊接操作机械、材料、设备、电压、电流、极性等标准,并衡量间隙搭接的合理标准性。
应重点核查首批部件与各项管件的处理焊接水平,倘若发现隐患或处理不当之处,施工方应全面探究,快速明确成因所在,并科学履行整改处理,确保焊接处理的优质高效、安装快速,提升锅炉工程整体结构稳定性与耐久性。
1.3管路安装质量控制锅炉工程管路安装阶段中,应严格依据相关出厂标准与工艺设计方案进行审核,确保连通管的优质质量。
锅炉设备现场安装的质量控制

锅炉设备现场安装的质量控制二零一八年四月目录1 质量管理委员会 ............................................... 12 质量管理委员会的职责和权限.................................... 12.1项目经理.................................................. 12.1.1.职责 ................................... 错误!未定义书签。
2.1.2.权限 ................................... 错误!未定义书签。
2.2QA/QC经理................................................ 22.2.1.职责 ................................................... 22.2.2.权限 ................................................... 22.3专业QA/QC主任工程师...................................... 22.3.1.锅炉QA/QC主任工程师.................................... 22.4锅炉QA/QC工程师 ......................................... 22.4.1.锅炉钢架QA/QC工程师.................................... 22.4.2.锅炉本体QA/QC工程师.................................... 32.4.3.锅炉机械QA/QC工程师.................................... 33 本工程质量目标 ............................................... 34 工程质量检查和质量控制........................................ 44.1工程质量检查和质量控制流程................................ 44.2锅炉安装质量控制.......................................... 54.2.1.锅炉安装质量控制流程.................................... 54.2.2.锅炉施工方案审查........................................ 64.2.3.编制锅炉质量检查验收计划................................ 64.2.4.锅炉施工过程质量检查.................................... 64.2.5.质量验收 ............................................... 71质量管理委员会本工程设立现场施工质量管理委员会,其组织机构见图1-1:图1-1 质量管理委员会组织机构图2质量管理委员会的职责和权限2.1 项目经理2.2.1 职责1)负责工程质量管理,履行合同规定的义务;2)负责按照ISO9000要求建立工程质量管理体系;2.2.2 权限1)批准工程质量保证和质量控制(QA/QC)计划;2)批准QA/QC质量管理制度和工作程序;3)任命QA/QC质量部经理。
试析锅炉安装施工中的质量控制要点

试析锅炉安装施工中的质量控制要点摘要:锅炉的安装和施工关系到锅炉的安全运行和功能,直接影响到发电和运行的安全。
在锅炉按照施工过程中,影响锅炉安装质量的因素有很多,要注意采取严格的质量控制措施,通过科学的管理方法,严格的组织结构,避免出现影响锅炉系统正常运行的质量问题,提升锅炉安装施工质量。
笔者结合多年工作经验,深入分析锅炉安装施工中的质量控制要点,希望可以给相关专业人员提供借鉴与参考。
关键词:锅炉;安装施工;质量控制前言锅炉设备安装是锅炉设备运行质量达到要求的重要依据。
锅炉设备安装工程涵盖通风、给排水、电力、自动化等多个环节,对其安装的专业质量和控制要求高。
安装质量控制涵盖锅炉设备部件的采购、检验到安装、调试、竣工验收、生产运行等环节。
锅炉安装工程技术管理是锅炉设备安装管理的核心内容,其所需的技术复杂程度高,系统相互紧密配合,同时需要的重要流程众多。
因此,增加了安装过程的技术管理。
同时,锅炉安装过程中涉及到许多新技术、新工艺、新材料的创新和应用。
本文简要介绍了锅炉设备安装工程中安装质量监控的要点。
1锅炉安装施工前质量控制要点锅炉安装的质量与系统的安全运行有着及其至关重要的作用,且锅炉安装流程的所需的工艺复杂,涵盖技术和工艺种类繁多,直接关系着锅炉的安全。
为达到更好把握锅烙的安装流程保障锅炉的安全的目的,需要对锅炉安装流程中的不足进行分析和经验整理,具体问题具体分析,有目标的进行调整。
1.1 锅炉安装施工人员管理锅炉安装工作是比较技术性的。
为保证锅炉安装质量,有关单位需要及时对安装人员进行必要的培训,在推广锅炉安装新技术的同时,掌握专业的锅炉安装技术。
培训结束后,应及时对锅炉安装人员进行考核,确保学习效果。
为避免出现安装过程中出现人员违规参与施工等问题,要加强对锅炉安装人员专业上岗证的考核,确保尽可能多的人员参与锅炉安装工作的是具有较强专业素质和综合素质的员工。
在施工管理过程中,应及时对锅炉安装人员进行考核,并根据施工的各个阶段提出专业的技术问题,通过在实际锅炉安装的过程的问题进行针对性的调整和员工培训,打造一支综合素质和专业素质较高的锅炉安装队伍。
锅炉安装的施工要点及质量控制

锅炉安装的施工要点及质量控制摘要:影响锅炉安装质量的因素有很多,在安装锅炉系统时,必须重视质量控制措施,并且采取科学的管理方式、严密的组织形式和严格的控制与监测措施,避免出现影响锅炉系统正常运行的质量问题。
结合自身参与过的锅炉安装工程,简要说明了监理单位在其施工阶段的工作重点,论述了锅炉系统的施工方法和施工工序,对施工中容易出现的一些相关注意事项进行了分析,总结了锅炉系统施工中的质量控制要点。
关键词:锅炉安装;注意事项;监理;质量控制要点引言在锅炉安装过程中,应该将质量管理摆在关键性的位置上,同时还应该充分运用科学的监督检验机制,最大程度保障安装质量,更好地发挥锅炉的使用功能以及使用安全,确保锅炉长效发挥稳定可靠的作用。
在实践过程中,人们明显缺乏对锅炉安装的重视,没有完善质量管理体系,更没有采用动态全面的管理措施,这就容易为锅炉安装埋设隐患,不利于锅炉设备长时间安全高效运行。
1锅炉安装概述锅炉安装过程是将锅炉的各个零部件在现场组合成一个整体的过程。
安装好的锅炉的各项参数要符合额定参数,在额定参数下电厂锅炉能够正常稳定的运行。
且在后期的测试中,满足各项技术指标达标,不会发生水、煤渣、煤泄露的情况。
安装的整个过程包括以下几点。
一是电厂锅炉构架和受热面的组合、吊装找正、连接以及焊接等步骤;二是电厂锅炉的平台和楼梯安装;第三是连接管和锅炉范围内的管道、阀门以及其他附件的安装;第四是电厂锅炉的锅炉密封、导向装置以及膨胀指示器的安装;第五是排气管道和吹灰系统的安装;第六是锅炉整体水压实验;第七是燃烧系统、煤渣系统的安装;第八是空气预热器和烟风道的安装;第九是护板、炉顶小室以及司水小室的安装等。
锅炉安装前期需要一定的准备工作,要求锅炉技术安装人员在电厂锅炉设备安装之前,能够充分了解需要安装的锅炉设备的结构特点和锅炉安装技术的相关文件,熟悉锅炉的安装图纸,以便能够了解锅炉设计意图、明确电厂技术要求,制定合理科学的锅炉安装施工方案。
6锅炉设备安装质量控制措施32页PPT文档

本质量控制措施做为设备安装的指导性技 术文件,建议现场参考使用,具体施工应
遵循业主、监理要求。
1
设备名称 安装阶段 安装工艺要求 安装质量要求
钢架 设备到场
依据随车清单、装 箱清单,进行设备 数量清点、外观检 查,完成开箱验收
记录
主要构件无裂纹、 重皮、严重锈蚀、 损伤。焊缝尺寸 符合图纸要求,
1、检查侧墙对应位置焊接的 1、保证密封塞块
密封塞块。
焊接质量。
风室 隔板 与侧
2、将对应长度的角钢一角焊 接在塞块上,另一角朝向炉 前。
2、要使不锈钢板 与角钢接触紧密
墙密
封安
装 3、角钢焊好后,用压条将对
应长度的不锈钢板固定在风
室隔板两侧的钢板上。
10
设备名称 安装阶段 安装工艺要求 安装质量要求
完毕;
3、侧水(下部)安装 完成;
密封塞块及疏 形板安装需保 证焊接质量, 焊缝应满足规 范及图纸要 求,不能伤及
水冷壁管
4、侧水炉膛内侧所有 炉排相关密封部件 (密封塞块及疏形板) 按图纸要求焊接完毕。
5
设备名称 安装阶段 安装工艺要求 安装质量要求
1、吊装时要注意分清顺序, 1、安装时要保证与两侧
3、启动前需对炉排上的 布风孔进行清理和检查, 保证布风孔不被堵塞。
4、待所有调整结束、位置 确定后,用H型300X150mm将 两部分连在一起
4、炉排柔性管、驱动装 置安装须在炉排及其支架 与底部主钢架完全固定之 后进行,防止炉排在安装 过程中发生偏移
6
设备名称 安装阶段 安装工艺要求 安装质量要求
排振动而前后运动,
下半部不锈钢薄板士
固定在侧墙不动。
锅炉设备安装质量控制措施共33页

▪
29、勇猛、大胆和坚定的决心能够抵得上武器的精良。——达·芬奇
▪
30、意志是一个强壮的盲人,倚靠在明眼的跛子肩上。——叔本华
谢谢!
33
60、人民的幸福是至高无个的法。— —西塞 罗
▪
26、要使整个人生都过得舒适、愉快,这是不可能的,因为人类必须具备一种能应付逆上进的力量,才是成功的保证。——罗曼·罗兰
▪
28、知之者不如好之者,好之者不如乐之者。——孔子
锅炉设备安装质量控制措施
56、极端的法规,就是极端的不公。 ——西 塞罗 57、法律一旦成为人们的需要,人们 就不再 配享受 自由了 。—— 毕达哥 拉斯 58、法律规定的惩罚不是为了私人的 利益, 而是为 了公共 的利益 ;一部 分靠有 害的强 制,一 部分靠 榜样的 效力。 ——格 老秀斯 59、假如没有法律他们会更快乐的话 ,那么 法律作 为一件 无用之 物自己 就会消 灭。— —洛克
