建筑施工工序流程图
一级建筑工程施工流程图

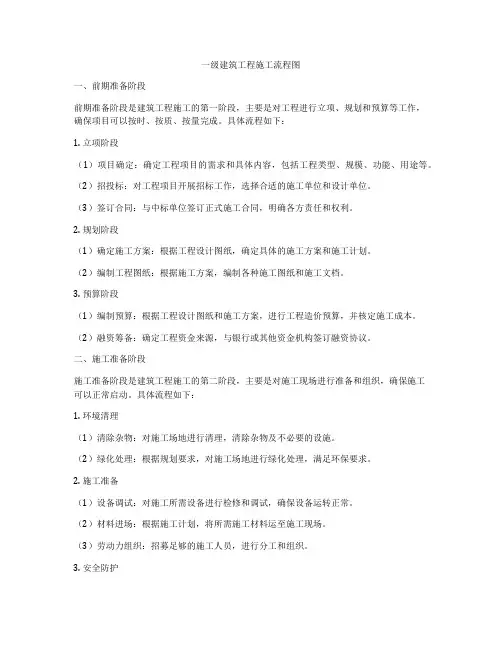

一级建筑工程施工流程图一、前期准备阶段前期准备阶段是建筑工程施工的第一阶段,主要是对工程进行立项、规划和预算等工作,确保项目可以按时、按质、按量完成。
具体流程如下:1. 立项阶段(1)项目确定:确定工程项目的需求和具体内容,包括工程类型、规模、功能、用途等。
(2)招投标:对工程项目开展招标工作,选择合适的施工单位和设计单位。
(3)签订合同:与中标单位签订正式施工合同,明确各方责任和权利。
2. 规划阶段(1)确定施工方案:根据工程设计图纸,确定具体的施工方案和施工计划。
(2)编制工程图纸:根据施工方案,编制各种施工图纸和施工文档。
3. 预算阶段(1)编制预算:根据工程设计图纸和施工方案,进行工程造价预算,并核定施工成本。
(2)融资筹备:确定工程资金来源,与银行或其他资金机构签订融资协议。
二、施工准备阶段施工准备阶段是建筑工程施工的第二阶段,主要是对施工现场进行准备和组织,确保施工可以正常启动。
具体流程如下:1. 环境清理(1)清除杂物:对施工场地进行清理,清除杂物及不必要的设施。
(2)绿化处理:根据规划要求,对施工场地进行绿化处理,满足环保要求。
2. 施工准备(1)设备调试:对施工所需设备进行检修和调试,确保设备运转正常。
(2)材料进场:根据施工计划,将所需施工材料运至施工现场。
(3)劳动力组织:招募足够的施工人员,进行分工和组织。
3. 安全防护(1)施工方案:制定施工安全方案,明确施工安全措施和应急措施。
(2)安全培训:对施工人员进行安全培训,提高施工作业人员的安全意识。
三、土建施工阶段土建施工阶段是建筑工程施工的核心阶段,主要是进行建筑结构的施工和主体工程的建设。
具体流程如下:1. 基础施工(1)地平工程:进行场地平整和土方开挖,为地基施工做准备。
(2)地基处理:进行地基处理和地基加固,提高土壤的承载能力。
(3)基础施工:进行地基基础施工,包括浇筑地基、搭设模板等工作。
2. 结构施工(1)主体结构:进行主体结构的施工,包括搭设结构支架、浇筑混凝土等工作。
各种项目施工工序流程解析图
-_工程施工主要工序质量控制图附表 1:独立钢筋砼根基施工工艺流程施工的准备工作测根基中心定根基位挖根基土方浇注垫层混凝土配比现场实验室建筑独立根基模板制独立柱钢筋〔网片筋〕制安砼保养拆模回填土根基梁钢架模板试块试验试块保养试块取样根基梁混凝土浇注-_附表 2:模板工程质量控制程序熟习设计图纸和技术资料模板选择掌握操作规程和质量标准施工准备平坦钢模板底板抄平放线模板涂隔绝剂书面交底技术交底与钢筋工序交接班组操作人员参加钢模板孔洞堵补底部标高、中心线、断面、尺寸注意预埋件的地点和尺寸支模质量查收履行质量查收标准企业质监科中间抽查按现场预留拆模试块压报工程部、班组自检告状况,联合强度曲线确定拆模时间注意二次支模接缝注意保护棱角拆模梁、板底部按规定起拱修理模板、分类堆放要有足够风采、防备胀模自检记录与钢筋、混凝土工序交接检查灌溉混凝土时、留人看模质量查收记录清理现场,文明施工预埋件隐蔽记录资料整理施工记录熟习设计图纸和技术资料掌握操作规程和质量标准施工工作钢筋出厂合格证、现场复试报告检查脚手架、脚手板用表记牌表记钢筋检测与否带颗粒或片状钢筋老锈先除去书面交底技术交底班操作人员参加下料成型工程部、班组自检企业质监科、监理企业中间检查现场绑扎安装控制保护层厚度注意检查钢筋数目及地点接头不留在同一地点钢筋合格证及复验报告钢筋代换签证单质量查收自检记录质量查收记录隐蔽签证记录施工记录、钢筋取样目睹记录资料清理事故办理检查记录、剖析报告、整顿举措方案、复验报告拟订与审查钢筋配料表钢筋应平直,无局部波折Ⅰ级钢筋尾端作 1800弯钩按不一样型号挂牌不一样意加热曲折钢筋、模板工序交接检查办理隐蔽查收签证手续灌溉混凝土、留人看钢筋履行质量查收标准不合格的要办理〔返修〕清理现场、文明施工熟习设计图纸和技术资料焊条、焊剂准备、出具合格证掌握操作规程和质量标准准备工作准备钢筋,出具质量证明焊条烘焙、焊件除油污电焊机准备及保养书面交底获得焊接合格证技术交底班操作人员参加按规定做试件送检〔目睹取样〕中间检查保证焊接长度工程部、班组自检除去焊渣焊接注意焊接轴线地点注意焊接表面质量不得出现裂纹、夹渣、焊瘤、烧穿、弧坑和针状气孔钢筋合格证、复验报告与监理办理焊接隐蔽查收签证焊条、焊剂合格证焊条烘焙记录履行质量查收标准质量查收焊件试验报告不合格的要办理〔返修〕自检记录质量查收报告记录隐蔽查收记录清理现场,文明施工目睹取样记录资料整理X光探伤记录事故办理检查记录、剖析报告、整顿举措方案、复验报告熟习设计图纸和技术资料资料准备,出具资料质保局或合格证以及资料现场取样试验报告准备工作掌握操作规程和质量标准申请防水混凝土配合比拟订混凝土质量保证举措准备试模和坍落度书面交底模板、钢筋、砼工序交接技术交底班组操作人员参加检查脚手架及道路战胜上道工序弊端的挽救举措水平、垂直泵送砼设施准备专业会签申请混凝土灌溉履行重量比,依据状况调整配合比办理钢筋隐蔽签证手续岗位分工,操作挂牌木匠,钢筋每个工作班许多于1 组,每拌工跟从作业保证质量制 100立方米砼许多于1 组,现浇楼层每许多于1 组。
建筑施工流程图 AND 流水施工法
建筑施工流程图AND 流水施工法2009-01-02 10:03:12| 分类:电气工程| 标签:|字号大中小订阅﹋﹋﹋﹋﹋﹋﹋﹋﹋﹋﹋﹋﹋﹋﹋﹋﹋﹋﹋﹋﹋﹋﹋﹋﹋﹋﹋﹋﹋﹋﹋﹋﹋﹋§3.1概述§3.3平面图、立面图、剖面图§3.2总平面图和建筑施工总说明§3.4建筑详图﹋﹋﹋﹋﹋﹋﹋﹋﹋﹋﹋﹋﹋﹋﹋﹋﹋﹋﹋﹋﹋﹋﹋﹋﹋﹋﹋﹋﹋﹋﹋﹋﹋﹋§3.1 概述房屋的建造一般需经设计和施工两个过程,设计工作又分为初步设计和施工图设计阶段。
但对一些技术上复杂而又缺乏设计经验的工程,还应在初步设计基础上增加技术设计(或称扩大初步设计)阶段,以此作为协调各工种的矛盾和绘制施工图的准备。
不同的设计阶段对图纸有不同的要求,施工图是要求从满足施工要求的角度出发,提供完整翔实的资料。
所以,我们把按照“国标”的规定,用正投影方法画出的一幢拟建房屋的内外形状和大小,以及各部分的结构、构造、装修、设备等内容,并达到能够指导施工的图样称为房屋施工图。
建筑方面的施工图又分为两类:一类是建筑施工图(简称“建施”),主要表示建筑物的总体布局,外部造型、内部布置、细部构造、装修和施工;另一类是结构施工图(简称“结施”),主要表示承重构件结构的布置、构件类型及构造和做法等。
在这两类图纸中又各自分成两种表达形式:一种是表示整体的图纸,以此来反映建筑物的全貌;另一类则是表示局部,反映各个细部的具体做法。
建筑施工图表示整体的图纸有:总平面图、施工总说明、平面图、立面图、剖面图。
表示局部的图纸有建筑详图,如楼梯详图、门窗详图等。
结构施工图中,表示整体的图纸有:基础平面图、楼层结构平面图、屋顶结构平面图等。
表示细部的图纸有:基础详图、钢筋混凝土梁、板、柱等结构详图、屋架详图等。
在房屋建造中,一套完整的施工图,根据其专业内容或作用的不同,包括如下内容:(1)图纸目录。
(2)设计总说明。
(3)建筑施工图。
最新建筑工程施工现场各种流程图
建筑工程施工现场管理各种流程图
附图9-2 进行全面检查不间断完善
落实完善各种安全设施方案投入人财物施工工长对班组进行教育
分发个人劳动用品安全管理组织计划
在施工现场进行安全教育
编制安全施工方案
总工程师安全负责人项目经理
施工操作人员进场
公司有关部门进场进行安全教育
人员不注意安全生产
每周一次安全学习
设施不能满足要求
加强学习
加强教育
进行监督检查制定相关制度、规定施工过程
按规定处罚
安全教育制度
仅供学习与交流,如有侵权请联系网站删除谢谢6。
建筑施工工艺流程图
建筑施工工艺流程图填方施工流程图挡土墙施工工艺流程图质量管理机构质量保证体系现场质量检查程序回填土压实质量检验程序工期保证组织机构工期保证体系施工进度控制系统安全保证体系住宅楼工程总体施工程序零平下结构工程施工程序基础施工工序±0.00层以上结构工程施工程序钢筋施工程序内外装饰装修施工程序电气安装工程施工程序室内管道工程施工程序人工挖土工艺流程:确定开挖的顺序和坡度→沿灰线切出槽边轮廓线→分层开挖→修整槽边→清底机械挖土工艺流程:确定开挖的顺序和坡度→分段分层平均下挖→修边和清底基土钎探工艺流程:放钎点线→就位打钎拔钎灌砂记录锤击数检查孔深人工回填土工艺流程:基坑(槽)底地坪上清理→检验土质→分层铺土、耙平→夯打密实→检验密实度→修整找平验收机械回填土工艺流程:基坑底地坪上清理→检验土质→分层铺土→分层碾压密实→检验密实度→修整找平验收灰土地基施工工艺流程:检验土料和石灰粉的质量并过筛→灰土拌合→槽底清理→分层铺灰土→夯打密实→找平验收砂石地基施工工艺流程:检验砂石质量→拌和砂浆9人工级配→分层铺筑砂石→洒水→夯实或碾压→找平验收钢筋混凝土预制桩打桩工艺流程:就桩桩机→起吊预制桩→稳桩→打桩→接桩→送桩→中间检查验收→移桩机至下一个桩位泥浆护壁回转钻孔灌注桩施工工艺流程:钻孔机就位→钻孔→注泥浆→下套管→继续钻孔→排渣→清孔→吊放钢筋笼→射水清底→插入混凝土导管→浇筑混凝土→拔出导管→插桩顶钢筋螺旋钻孔灌注桩施工工艺流程:钻孔机就位→钻孔→检查质量→孔底清理→孔口盖板→移钻孔机人工成孔灌注桩施工工艺流程:放线定桩位及高程→开挖第一节桩孔土方→支护壁模板放附加钢筋→浇筑第一节护壁混凝土→检查桩位(中心)轴线→架设垂直运输架→安装电动葫芦(卷扬机或木辘轳)→安装吊桶、照明、活动盖板、水泵、通风机等→开挖吊运第二节桩孔土方(修边)→先拆第一节支第二节护壁模板(放附加钢筋)→浇第二节护壁混凝土→检查桩位(中心)轴线→逐层往下循环作业→开挖扩底部分→检查验收→吊放钢筋笼→放混凝土溜筒(导管) →浇筑桩身混凝土(随浇随振)→插桩顶钢筋桩承台施工工艺流程:核对钢筋半成品→钢筋绑扎→预埋管线及铁活→绑好砂浆垫块钢筋绑扎工艺流程:确定组装钢模板方案→组装钢模板→模板预检混凝土浇筑工艺流程:搅拌混凝土→浇筑→振捣→养护设备基础施工工艺流程:槽底或模板内清工艺流程:槽底或模板内清理→混凝土拌制→混凝土浇筑→混凝土振捣→混凝土养护理→混凝土拌制→混凝土浇筑→混凝土振捣→混凝土找平→混凝土养护素混凝土基础施工工艺流程:槽底或模板内清理→混凝土拌制→混凝土浇筑→混凝土振捣→混凝土养护防水混凝土施工工艺流程作业准备→混凝土搅拌→运输→混凝土浇筑→养护水泥砂浆防水层施工工艺流程:墙、地面基层处理→刷水泥素浆→抹底层砂浆→刷水泥素浆→抹面层砂浆→刷水泥砂浆→养护平面铺贴卷材工艺流程:保护墙放线→砌筑保护墙→抹保护墙找平层→抹垫层找平层→养护→清理→喷涂冷底子油→铺贴附加油毡层→铺第一层立墙油毡→铺第一层平面油毡→分层先立面后平面)→抹保护层立面铺贴卷材工艺流程:拆除根部临时保护墙→结构面抹找平层→养护→喷涂冷底子油→接铺阴阳角处附加层→铺第一层油毡→铺第二层油毡→(按,设计分层铺设)→砌筑保护墙(保护层)地下改性沥青油毡(SBS)防水层施工工艺流程基层清理→涂刷基层处理剂→铺贴附加层→热熔铺贴卷材→热熔封边→做保护层地下高分子合成(三元乙丙)橡胶卷材防水层施工工艺流程:基层清理→聚氨酯底胶配制→涂刷聚氯酯底胶→特殊部位进行增补处理(附加层)→卷材粘贴面涂胶基层表面涂胶→铺贴防水卷材做保护层地下聚氨酯防水涂料冷作业施工工艺流程:基层清理→涂刷底胶→涂膜防水层施工→做保护层砖混结构构造柱、圈梁、板缝支模工艺流程:作业准备→混凝土搅拌→混凝土运输→混凝土浇筑、振捣→混凝土养护框架结构定型组合钢模板的安装与拆除工艺标准安装柱模板工艺流程:弹柱位置线→抹找平层作定位墩→安装柱模板→安柱箍→安拉杆或斜撑→办预检安装剪力墙模板工艺流程:弹线→安门洞口模板→安一侧模板→安另一侧模板→调整固定→办预检安装梁模板工艺流程:弹线→支立柱→调整标高→安装梁底模→绑梁钢筋→安装侧模→办预检安装楼板模板工艺流程:地面夯实→支立柱→安大小龙骨→铺模板→校正标高加立杆的水平拉杆→办预检组合钢木(竹)胶合板模板的安装与拆除工艺标准柱模板安装工艺单块就位组拼工艺流程:搭设安装架子→第一层模板安装就位→检查对角线、垂直和位置→安装柱箍→第二、三等层柱模板及柱箍安装→安有梁口的柱模板→全面检查校正→群体固定单片预组拼柱模板工艺流程:单片预组拼柱组拼→第一片柱模就位→第二片柱模就位用角模连接→安装第三、四片柱模→检查柱模对角线及位移并纠正→自下而上安装柱箍并做斜撑→全面检查安装质量→群体柱模固定墙模板安装工艺:墙模板单块就位组拼安装工艺流程:组装前检查→安装门窗口模板→安装第一步模板(两侧) →安装内钢楞→调整模板平直→调整模板平直、垂直→安装第二步至顶部两侧模板→安装内钢楞调平直→安装穿墙螺栓→安装外钢楞→加斜撑并调模板平直→与柱、墙、楼板模板连接预拼装墙模板工艺流程:安装前检查→安装门窗口模板→一侧墙模吊装就位→安装斜撑→插入穿墙螺栓及塑料套管→清扫墙内杂物→安装就位另一侧墙模板→安装斜撑→穿墙螺栓穿过另一侧墙模→调整模板位置→紧固穿墙螺栓→斜撑固定→与相邻模板连接梁模板安装工艺:梁模板单块就位安装工艺流程:弹出梁轴线及水平线并复核→搭设梁模支架→安装梁底楞或梁卡具→安装梁底模板→梁底起拱→绑扎钢筋→安装侧梁模→安装另一侧梁模→安装上下锁口楞、斜撑楞及腰楞和对拉螺栓→复核梁模尺寸、位置→与相邻模板连固梁模板单片预组合模板安装工艺流程:弹出梁轴线及水平线并做复核→搭设梁模支架→预组拼模板检查→底模吊装就位安装起拱→绑扎钢筋→侧模安装→安装侧向支撑或梁卡固定→检查梁口平直模板尺寸→卡梁口卡→与相邻模板连固梁模整体预组合模板安装工艺流程:弹出梁轴线及水平线并做复核→搭设梁模支架→梁模整体吊装就位→梁模与支架连固→复核梁模位置尺寸→侧模斜撑固定→上梁口卡楼板模板安装工艺:楼板模板单块就位安装工艺流程:搭设支架→安装横纵钢(木) 楞→调整楼板下皮标高及起拱→铺设模板块→检查模板上皮标高、平整度楼板、梁模板拆除工艺流程:拆除支架部分水平拉杆和剪力撑→拆除梁连接件及侧模板→下调楼板模板支柱顶翼托螺旋2~3cm,使模板下降→分段分片拆除楼板模板、钢(木)楞及支柱→拆除梁底模板及支撑系统柱子模板拆除工艺:分散拆除工艺流程:拆除拉杆或斜撑→自上而下拆掉(穿柱螺栓)或柱箍→拆除竖楞,自上而下拆钢框竹编模板→模板及配件运输维护分片拆模工艺流程:拆掉拉杆或斜撑→自上而下拆掉柱箍→拆掉柱连接角一侧U形卡,分二片或四片拆离→吊运片模板墙模拆除工艺:墙模分散拆除工艺流程:拆除斜撑→自上而下拆掉穿墙螺栓及外楞→分层自上而下拆除内楞及竹编模板→模板及配件运输及维护楼板、梁模板拆除工艺流程:拆除支架部分水平拉杆和剪力撑→拆除梁连接件及侧模板→下调楼板模板支柱顶翼托螺旋2~3cm,使模板下降→分段分片拆除楼板模板、钢(木)楞及支柱→拆除梁底模板及支撑系统柱子模板拆除工艺:分散拆除工艺流程:拆除拉杆或斜撑→自上而下拆掉(穿柱螺栓)或柱箍→拆除竖楞,自上而下拆钢框竹编模板→模板及配件运输维护分片拆模工艺流程:拆掉拉杆或斜撑→自上而下拆掉柱箍→拆掉柱连接角一侧U形卡,分二片或四片拆离→吊运片模板墙模拆除工艺:墙模分散拆除工艺流程:拆除斜撑→自上而下拆掉穿墙螺栓及外楞→分层自上而下拆除内楞及竹编模板→模板及配件运输及维护墙模整体拆除工艺流程:拆除穿墙螺栓→调节三角斜支腿丝框使底脚离开地面→拆除组拼大模板端接缝处连接窄条模板→敲击组拼大模立楞上端,使之脱离墙体→用撬棍撬组拼大模底边肋,使之全部脱离墙体→吊运组拼大模现浇剪力墙结构大模板的安装与拆除工艺标准外板内模结构安装大模板工艺流程:准备工作→安正号模板→安装外墙板→安反号模板→固定模板上口→预检外砖内模结构安装大模板工艺流程:外墙砌砖→安装正、反号大模板→安装角模→预检全现浇结构安装大模板工艺流程:准备工作→挂外架子→安内横墙模板→安内纵墙模板→安堵头模板→安外墙内侧模板→合模前钢筋隐检→安外墙外侧模板→预检密肋楼板模壳的安装与拆除模壳模板安装的操作工艺(以主次木楞支撑体系为例)流程:安装支架→安装主次木楞→调整密肋梁底标高及起拱→安装模壳→质量检验模壳模板拆除的操作工艺流程:拆除角钢→拆起模壳→拆除支架钢筋绑扎与安装工程操作工艺流程:划钢筋位置线→运钢筋到使用部位→绑底板及梁钢筋→绑墙钢筋构造柱钢筋绑扎工艺流程:预绑构造柱钢筋骨架→修整底层伸出的构造柱塔接筋→安装构造柱钢筋骨架→绑扎搭接部位箍筋圈梁钢筋的绑扎工艺流程:画钢筋位置线→放圈梁受力筋→穿箍筋→绑扎箍筋板缝钢筋绑扎工艺流程支护缝模板→预制板端头预应力锚固筋向上弯成45°→放通长水平构造筋→与板端锚固筋绑扎剪力墙结构大模板墙体钢筋绑扎工艺标准剪力墙钢筋现场绑扎工艺流程:修改预留搭接筋→绑立筋→绑横筋→绑拉筋或支撑筋剪力墙采用预制网片的绑扎工艺流程修理预留搭接筋→临时固定网片→绑扎根部钢筋→绑门窗洞加筋→绑拉筋或支撑筋现浇框架结构钢筋绑扎工艺标准绑柱子钢筋工艺流程:套柱箍筋→搭接绑扎竖向受力筋→画箍筋间距线→绑箍筋绑剪力墙钢筋工艺流程:立2~4根竖筋→画水平障距→绑定位横筋→绑其余横筋→绑其余横竖筋梁钢筋绑扎工艺流程:模内绑扎:画主次梁箍筋间距→放主梁次梁箍筋→穿主梁底层纵筋及弯起筋→穿次梁底层纵筋并与箍筋固定→穿主梁上层纵向架立筋→按箍筋间距绑扎→穿次梁上层纵向钢筋→按箍筋间距绑扎模外绑扎(先在梁模板上口绑扎成型后再入模内):画箍盘间距→在主次梁模板上口铺横杆数根→在横杆上面放箍筋→穿主梁下层纵筋→穿次梁下层钢筋→穿主梁上层钢筋→按箍筋间距绑扎→穿次梁上层纵筋→按箍筋间距绑扎板钢筋绑扎工艺流程:清理模板→模板上画线→绑板下受力筋→绑负弯短钢筋楼梯钢筋绑扎工艺流程:划位置线→绑主筋→绑分布筋→绑踏步筋双钢筋叠合板钢筋绑扎工艺流程图:检查支座及板缝硬架支模上平标高→画叠合板位置线→吊装叠合板→调整支座处叠合板搁置长度→整理叠合板甩出钢筋钢筋接头钢筋手工电弧焊工艺流程:检查设备→选择焊接参数→试焊作模拟试件→送试→确定焊接参数→施焊→质量检验水平钢筋窄间隙焊工艺流程检查设备→选择焊接参数→试焊作模拟试件→送试→确定焊接参数→施焊→质量检验钢筋气压焊工艺流程:检查设备、气源→钢筋端头制备→安装焊接夹具和钢筋→试焊、作试件→施焊→卸下夹具→质量检查钢筋闪光对焊工艺流程:检查设备→选择焊接工艺及参数→试焊、作模拟试件→送试→确定焊接参数→焊接→质量检验连续闪光对焊工艺过程:闭合电路→闪光(两钢筋端面轻微接触) →连续闪光加热到将近熔点(两钢筋端面徐徐移动接触) →带电顶锻→无电顶锻预热闪光对焊工艺过程:闭合电路→断续闪光预热(两钢筋端面交替接触和分开) →连续闪光加热到将近熔点(两钢筋端面徐徐移动接触) →带电顶锻→无电顶锻闪光一预热闪光对焊工艺过程:闭合电路→一次闪光闪平端面(两钢筋端面轻微徐徐接触) →连续闪光预热(两钢筋端面交替接触和分开) →二次连续闪光加热到将近熔点(两钢筋端面徐徐移动接触) →带电顶锻→无电顶锻钢筋电渣力焊工艺工艺流程:检查设备、电源→钢筋端头制备→选择焊接参数→安装焊接夹具和钢筋→安放铁丝球(也可省去)→安放焊剂灌、填装焊剂→试焊、作试件→确定焊接参数→施焊→回收焊剂→卸下夹具→质量检查电渣压力焊的工艺过程:闭合电路→引弧→电弧过程→电渣过程→挤压断电带肋钢筋径向挤压连接工艺流程:钢套筒、钢筋挤压部位检查、清理、矫正→钢筋端头压接标志→钢筋插入钢套筒→挤压→检查验收锥螺纹钢筋接头工艺流程:钢筋下料→钢筋镦粗钢筋套丝→接头单体试件试验→钢筋连接→质量检查砖混结构、构造柱、圈梁、板缝等混凝土施工工艺流程:作业准备→混凝土搅拌→混凝土运输→混凝土浇筑、振捣→混凝土养护剪力墙结构大模板普通混凝土施工工艺流程:作业准备→混凝土搅拌→混凝土运输→混凝土浇筑、振捣→拆模、养护全现浇结构(大模板)轻骨料混凝土施工工艺流程闪光一预热闪光对焊工艺过程:闭合电路→一次闪光闪平端面(两钢筋端面轻微徐徐接触) →连续闪光预热(两钢筋端面交替接触和分开) →二次连续闪光加热到将近熔点(两钢筋端面徐徐移动接触) →带电顶锻→无电顶锻钢筋电渣力焊工艺工艺流程:检查设备、电源→钢筋端头制备→选择焊接参数→安装焊接夹具和钢筋→安放铁丝球(也可省去)→安放焊剂灌、填装焊剂→试焊、作试件→确定焊接参数→施焊→回收焊剂→卸下夹具→质量检查电渣压力焊的工艺过程:闭合电路→引弧→电弧过程→电渣过程→挤压断电带肋钢筋径向挤压连接工艺流程:钢套筒、钢筋挤压部位检查、清理、矫正→钢筋端头压接标志→钢筋插入钢套筒→挤压→检查验收锥螺纹钢筋接头工艺流程:钢筋下料→钢筋镦粗钢筋套丝→接头单体试件试验→钢筋连接→质量检查砖混结构、构造柱、圈梁、板缝等混凝土施工工艺流程:作业准备→混凝土搅拌→混凝土运输→混凝土浇筑、振捣→混凝土养护剪力墙结构大模板普通混凝土施工工艺流程:作业准备→混凝土搅拌→混凝土运输→混凝土浇筑、振捣→拆模、养护全现浇结构(大模板)轻骨料混凝土施工工艺流程作业准备→材料计量→搅拌→运输→浇筑→振捣→养护现浇框架结构混凝土浇筑施工工艺流程;作业准备→混凝土搅拌→凝土运输→柱、梁、板、剪力墙、楼梯混凝土浇筑与振捣→养护双钢筋叠合板安装施工工艺流程:检查支座及板缝硬架支模上平标高→画叠合板位置线→吊装叠合板→调整支座处叠合板搁置长度→整理叠合板甩出钢筋构件安装工程预应力短向圆孔板安装工艺流程:抹找平层或硬架支模→画板位置线→吊装楼板→调整板位置→绑扎或焊接锚固筋预应力实心整间大楼板安工艺流程:抹砂浆找平层或硬架支模→吊装大楼板→调整板位置→整理绑扎钢筋预制钢筋混凝土框架结构构件安装工艺流程:柱吊装(校正→定位→焊接) →梁吊装(校正→主筋焊接) →梁柱节点核心区处理→剪力墙施工→板安装预制外墙板安装工艺流程:抹找平层→外墙板就位→外墙板临时固定→插油毡条、聚苯条、塑料条→插节点构造钢筋→键槽钢筋焊接,浇注混凝土→外墙板底部捻干硬性水泥砂浆→拆除外墙板临时支撑预制外墙板构造防水施工工艺流程:做立缝防水→做平缝防水→做十字缝防水→其他部位防水→淋水试验预制楼梯、休息板及垃圾安装工艺流程:浇水泥浆→安装休息板→安装楼梯段→焊接→灌缝→安垃圾道预制阳台、雨罩、通道板安装工艺流程坐浆→吊装→调整→焊接→浇长混凝土预制钢筋混凝土隔墙板安装工艺流程:安装就位→检查、校正→支撑、加固→焊接固定→捻缝加气混凝土条板安装工艺流程:弹位置线→处理条板的长、宽尺寸→清理安装位置上下端→浇筑混凝土带→弹条板安装分块线→安装条板预应力混凝土工程预应力后张法张拉施工工艺流程:检查构件(或块体) ↓预应力筋制作→穿预应力筋↓锚具检验→安装具及张拉设备张拉设备预检→张拉孔道灌浆→制作水泥浆试块↓起吊←压水泥浆试块无粘结预应力施工工艺流程:施工准备→梁、板模板支搭→非预应力下钢筋铺放、绑扎→无粘结预应力筋铺放、端部节点安装→非预应力上钢筋铺放、绑扎→无粘结预应力起拱、绑扎→隐检验收→混凝土浇筑及振捣→混凝土养护→张拉→端部处钢结构工程钢结构手工电弧焊焊接工艺流程作业准备→电弧焊接(平焊、立焊、横焊、仰焊) →焊缝检查扭剪型高强螺栓连接工艺流程:作业准备→选择螺栓并配套→接头组装→安装临时螺栓→安装高强螺栓→高强螺栓紧固→检查验收大六角高强度螺栓连接工艺流程:作业准备→接头组装→安装临时螺栓→安装高强螺栓→高强螺栓紧固→检查验收钢屋架制作工艺流程:加工准备及下料→零件加工→小装配(小拼) →总装配(总拼) →屋架焊接→支撑连接板,檩条、支座角钢装配、焊接→成品检验→除锈、油漆、编号钢屋架安装工艺流程:作业准备→屋架组拼→屋架安装→连接与固定→检查、验收→除锈、刷涂料钢网架结构拼装工艺流程:作业准备→球加工及检验→杆加工及检验→小拼单元→中拼单元→焊接→拼装单元验收钢网架结构安装工艺流程:放线、验线→安装下弦平面网络→安装上弦倒三角网络→安装下弦正三角网络→调整、紧固→安装屋面帽头→支座焊接、验收焊接球地面安装高空合拢法工艺流程:放线、验线→安装平面网格→安装立体网格→安装上弦网格→网架整体提升→网架高空合拢→网架验收钢结构防腐涂装工艺流程:基面清理→底漆涂装→面漆涂装→检查验收钢结构防火涂料涂装工艺流程:作业准备→防火涂料配料、搅拌→喷涂→检查验收砖基础砌筑工艺流程:拌制砂浆→确定组砌方法→排砖撂底→砌筑→抹防潮层一般砖砌体砌筑工艺流程:砂浆配合比→计量排砖撂底盘角组砌方法作业准备砖浇水砂浆搅拌砌砖验收测量放线立皮数杆挂线料石砌筑工艺流程:砂浆搅拌→作业准备→试排撂底→砌料石→验评中型砌块砌筑工程施工工艺流程:墙体放线→制备砂浆→砌块排列→铺砂浆→砌块就位→校正→砌块浇水砂筑镶砖→竖缝灌砂浆→勒缝空心砖砌筑工艺流程:确定开挖的顺序和坡度→分段分层平均下挖→修边和清底地面与楼面工程炉渣垫层施工工艺流程:基层处理→炉渣过筛与水闷→找标高、弹线、做找平墩→基层洒水湿润、拌合炉渣→铺炉渣垫层→刮平、滚压→养护混凝土垫层施工工艺流程:基层处理→找标高、弹水平控制线→混凝土搅拌→铺设混凝土→振捣→找平→养护陶粒混凝土垫层施工工艺流程:基层处理→找标高弹水平控制线→陶粒过筛、水闷→搅拌→铺设陶粒混凝土→养护细石混凝土地面施工工艺流程:找标高、弹面层水平线→基层处理→洒水湿润→抹灰饼→抹标筋→刷素水泥浆→浇筑细石混凝土→抹面层压光→养护水泥砂浆地面施工工艺流程:基层处理→找标高、弹线→洒水湿润→抹灰饼和标筋→搅拌砂浆→刷水泥浆结合层→铺水泥砂浆面层→木抹子搓平→铁抹子压第一遍→第二遍压光→第三遍压光→养护现制水磨石地面施工工艺流程:基层处理→找标高→弹水平线→铺抹找平层砂浆→养护→弹分格线→镶分格条→拌制水磨石拌合料→涂刷水泥浆结合层→铺水磨石拌合料→滚压、抹平→试磨→粗磨→细磨→磨光→草酸清洗→打蜡上光预制水磨石地面施工工艺流程:基层处理→定线→水磨石板浸水→砂浆拌制→基层洒水及刷水泥浆→铺水泥砂浆结合层及预制水磨石板→养护灌缝→贴镶踢脚板→酸洗打蜡陶瓷锦砖地面施工工艺流程:清理基层、弹线→刷水泥素浆→水泥砂浆找平层→水泥浆结合层→铺贴陶瓷锦砖→修理→刷水、揭纸→拨缝→灌缝→养护塑料板地面施工工艺流程:基层处理→弹线→试铺→刷底子胶→铺贴塑料地面→铺贴塑料踢脚板→擦光上蜡活动地板施工工艺流程:基层处理→找中、套方、分格、弹线→安装支座和横梁组件铺设活动地板面层→清擦和打虹大理石、花岗石及碎拼大理石地面施工艺流程:准备工作→试拼→弹线→试排→刷水泥浆及铺砂浆结合层→铺大理石板块(或花岗石板块) →灌缝、擦缝→打蜡大理石(或花岗石)踢脚板工艺流程①:粘贴法:找标高水平线→水泥砂浆打底→贴大理石踢脚板→擦缝→打蜡灌浆法找标高水平线→拉水平通线→安装踢脚板→灌水泥砂浆→擦缝→打蜡碎拼大理石面层施工工艺流程:挑选碎块大理石→弹线试拼→基层清理→扫水泥素浆→铺砂浆结合层→铺大理石碎块→灌缝→磨光打蜡缸砖、水泥花砖、通体砖地面施工工艺流程:基层处理→找标高、弹线→抹找平层砂浆→弹铺砖控制线→铺砖→勾缝、擦缝→养护→踢脚板安装预制混凝土板块和水泥方砖路面铺设施工工艺流程:灰土垫层→找标高、拉线→马路牙子→铺砌路面砖→灌缝长条、拼花硬木地板施工工艺流程:厕、浴间涂膜防水施工工艺标准安装木搁栅→钉木地板→刨平→净面细刨、磨光→安装踢脚板厕、浴间涂膜防水施工工艺标准聚氨酯防水涂料施工工艺流程:清扫基层→涂刷底胶→细部附加层→第一层涂膜→第二层涂膜→第三层涂膜和粘石渣→防水层试水→防水层验收氯丁胶乳沥青防水涂料施工工艺流程:基层处理→涂刮氯丁胶乳沥青水腻子→刮第一遍涂料→细部构造和加强层→铺贴玻璃丝布(或无纺布) 同时刷二遍涂料→刷第三遍涂料→刷第四遍涂料→蓄水试验→防水层验收SBS橡胶改性沥青防水涂料施工工艺流程:基层处理→涂刷第一遍涂料→细部处理一布二涂→蓄水试验→防水层验收地。

建筑工程施工测量工序流程图
业 主 提 供总承包施工单位监理工程师审批监理工程师查验总承包施工单位施工单位监理工程师查验接下页建筑工程施工测量工序流程图一、施工测量前期准备规划总 平面图单位工程 施工图三 者 (合 一) 统 一转发规划部门(灰测绘单位 成果资料人员上岗证、仪器检定 证实测方案B2-1(编制、审核、审 方案批)不同意线)验线合格通知单业主现场交桩(规划验线合格)测 绘单位实测单位工程楼座桩依据一、 二、工程定位测同 意注:B2-1(A1监)工程技术文件报审表量工程定位桩、外控 (高程、平面)网、 桩位保护标识工程定位测量成果资料1、 B2-2 施工测量放线报验表2、 C3-1 工程定位测量记录资料规程 测量规程工程定位测量 成果资料不同意3、 测绘成果查验记录4、 平面定位复测记录5、 高程查验引测记录6、 平面定位控制桩布置图7、 原始地面方格网标高(视合同)8、 测绘成果(平面、高程)单三、土方施工前测量工同 意作技术组 土方开挖图(编制、审核、审批)外控桩 现场放的降水井位、桩位、基坑上口线B2-1 降水、护坡、基坑 B2-2 井位、桩位、上口线 不同意同意注:B2-2(A2 监)施工测量放线报验表监理工程师查验施工单位施工单位监理工程师查验接下页高程意四、土方施工测监理同意注:C5-4交接检查记录量若土方开挖、降水、护坡桩为分包方施工则需进行交接C5-4测坑上、桩头位移观测点实测坑上护坡桩桩头预留位移观测点位移量位移基准点抄基坑立壁上留点(腰桩)距基坑底整米数标高值或高程点交——移交单位接——接收单位见证-总包或监理单位位移观测成果资料:①B2-2②位移观测成果基础依据高程引测记录:三个外控桩腰桩按±0.00负整米数值投测主控轴线基坑下口线、集水坑、电梯井位置线及坑底、集水坑、电梯井底高程①B2-2②高程引测记录五、垫层施工测量实测坑底高程地基验槽测量记录:(C5-5)附件①B2-2②坑底下口线平面图③坑底、集水坑底、电梯井坑底高程不同意同意注:C5-5地基验槽检查记录(工程技术用表)投测主控轴线外控桩腰桩(高程)基础垫层施工前:垫层外轮廓边线,集水坑,电梯井上、下边线及标高桩;基础垫层上:基础底外轮廓线、集水坑、电梯井、垫层标高、基槽断面尺寸和坡度测10.0×10.0m梅花状垫层标高桩垫层上(基槽验线)测量成果资料:①B2-2;②C3-2;③平面自检(交接检)记录(自存);④垫层上实测不同(自存)同意注:C3-2基槽验线记录监理工程师查验总承包施工单位总承包施工单位 监理工程师查验接下页监理同意六、防水保护层施工测量腰桩 (高程点)外控桩腰桩 (高程点)防水卷材上做 3.0m ×3.0m 踏饼(标高)投测主控轴线基础板底线:(主体生根线) 墙、柱轴线、边线、梁边线、集 水坑、电梯井上、下口边线、基 础外边线(视情况)基础板底测量成果资料1、 B2-22、 C3-33、 C3-44、 标高复测记录 (自存)实测防水保护层上高程 抄测基础顶标高线资料规程 测量规程基础板底测量成果资料不同意 同 意七、基础(楼层)面施工测量投测主控轴线5、 保护层上实测高程6、 平面自检(交接检)记录(自存) 注:C3-3 楼层平面放线记录 C3-4 楼层标高抄测记录外控桩高程点基础(楼层)砼面:墙、柱轴线、 边线,借线,门窗洞口线(垂直度 偏差),集水坑、电梯井、设备线实测砼板面高 程基础(楼层)砼面测量成果资料: ①B2-2; ②C3-3③平面自检(交接检)记录(自存)④基础(楼层)砼面实测高程(自 存) 不同意提醒业主,配合测 绘单位首层规划验线首层规划验线成果 单与工程规划位置、 尺寸不符找原因向 业主汇报 首层规划验线 成果单与工程 规划位置、尺 寸一致同 意监理工程师查验总承包施工单位总承包施工单位监理工程师查验同意使用八、楼层(墙、柱)标高(建筑+0.500m 或+1.000m )线抄测引测三个标高点高程点 三个抄测楼层墙、柱:建筑标 高+0.500m 或+1.000m 线楼层标高抄测成果资料: ①B2-2; ②C3-4; ③标高复测记录(自存)不同意同 意九、建筑物垂直度、标高总高测量记录(结构完及竣工)阳角屋顶同点首层基准点首层高程点① 阳角屋顶双向垂直度偏差值 ② 外檐屋顶距散水顶面高度外檐屋顶高度建筑物垂直度、标高总高测量成 果资料(结构完工及竣工) ①B2-2; ②C3-5不同意提醒业主,配合测 绘单位竣工规划验 收竣工规划验收成果 单与工程规划位置、 尺寸不符找原因向 业主汇报竣工规划验收成 果单与工程规划 位置、尺寸一致。
工程施工工序质量控制流程图(69页)
101节施工准备阶段流程图102节施工准备阶段的主要监理工作内容201节原始地面表土清理施工工序质量检验控制流程图工序检查项目检测用表203节填土路堤施工工序质量检验控制流程图工序检查项目检测用表204节填石路堤施工工序质量检验控制流程图工序检查项目检测用表205节土方路堑开挖施工工序质量检验控制流程图工序检查项目检测用表206节石方路堑开挖施工工序质量检验控制流程图工序检查项目检测用表208节袋装砂井施工工序质量检验控制流程图工序检查项目检测用表210节碎石桩施工工序质量检验控制流程图工序检查项目检测用表212节砂砾垫层施工工序质量检验控制流程图工序检查项目检测用表213节浅层换填施工工序质量检验控制流程图工序检查项目检测用表214节预压路堤施工工序质量检验控制流程图工序检查项目检测用表215节加筋路堤施工工序质量检验控制流程图工序检查项目检测用表303节填隙砾石(矿渣)基层和底基层施工工序质量检验控制流程图工序检查项目检测用表304节水泥稳定碎石基层和底基层施工工序质量检验控制流程图工序检查项目检测用表305节水泥土基层底基层施工工序质量检验控制流程图工序检查项目检测用表306节水泥混凝土路面施工工序质量检验控制流程图工序检查项目检测用表310节土路肩施工工序质量控制流程图工序检查项目检测用表311节路缘石铺设施工工序质量控制流程图工序检查项目检测用表工序检查项目检测用表工序检查项目检测用表403节承台细梁工程工序质量检验控制流程图工序检查项目检测用表404节墩柱、墩身工程工序质量检验控制流程图工序检查项目检测用表405节墩、台盖帽工程工序质量检验控制流程图工序检查项目检测用表407节先张法预制梁施工工序质量检验控制流程图工序检查项目检测用表410节悬臂浇筑法箱梁施工工序质量检验控制流程图悬臂浇筑施工顺序:0#块(起步块)浇筑→两侧平衡对称块(悬臂挂篮)浇筑→合拢段浇筑,监理流程也分三部分。
房屋建设施工工艺流程图
基础工程(一)施工工艺流程:定位放线T复核(包括轴线、方向)7基槽开挖T浇筑砼垫层T轴线引设T基础模板、钢筋安装7基础模板、钢筋验收7浇筑基础砼7 基础砖砌筑7回填土(二)技术要求及验收标准:1.天然基础基槽(坑)机械开挖应设置标高控制点,预留20cm 土体用人工清槽,以免扰动基底土体,且基槽(坑)底必须平整坚实,开挖后应及时浇筑砼垫层。
2.基坑开挖前须对边坡稳定(无支护基坑)、降水措施、挖土方案、运土路线、土方堆放位置等编制好施工方案,经审查批准后方可开工。
3.天然基础必须满足刚性角的要求,否则必须与设计联系进行处理。
深基坑或基础地质情况及周边环境较为复杂的必须严格按照专项施工方案的要求进行施工支护和开挖,承台埋置较深可能对附近已有建筑物及市政设施造成影响的要在施工期间落实相应的监控措施及应急救援措施。
4.基础垫层浇筑前必须保证土体表面平整,无浮土、泥浆、积水,必须用木枋对垫层位置进行定位方可浇筑,垫层厚度必须达到图纸设计要求。
5.基础模板安装应该通线验收,截面部尺寸不许超过士10 mm,侧板高度应符合设计图纸要求,不宜高低不平。
6.基础钢筋验收要按施工图核查纵向受力钢筋的品种、直径、数量、位置、间距以及钢筋的搭接长度和锚固长度等容,重点复核柱预留插筋的位置、品种、直径和数量。
7.基础浇筑混凝土前应将模板淋水湿润,模板积水应及时排除,杂物必须清理干净。
8基础回填前应将基坑模板木枋、钢顶、钢管及零碎材料清理干净才能回填。
9.室回填以分层进行,并分层碾压密实。
室外回填土应同步进行, 以免影响脚手架搭设。
模板工程(一)施工工艺流程:轴线投设-柱(剪力墙)模板制安-设置标高控制点-二层梁板模板制安T线管预埋验收T验收T依次推进(二)技术要求及验收标准:1.模板及其支架应根据工程结构的形成、特点及现场条件,合理确定模板工程施工的流水区段,均衡工序工程(钢筋、模板、混凝土工序)的作业量,以减少模板投入增加周转次数。
建筑施工流程图 AND 流水施工
施工流程图流水施工法找施工单位→办理开工手续→ 现场交底→人员进场→ 材料进场→各工种施工→分阶段验收→隐蔽工程验收→防水工程闭水试验→工程变更→中期预决算→工程延期证明→工程预验收→竣工验收服务规范(一)装修施工单位和业主协调/(二)办理开工手续(三)现场交底1、施工单位和业主交底.2、凡有拆除和水、电改造项目不按规范施工的工程,必须和客户签订“客户授权施工责任书”。
3、工长必须按照“设计现场交底单”上的内容要求逐项、认真、细致、如实的选项填写。
4、工长交底中发现图纸的数量和质量达不到施工要求且有争议的和报价单项目变更增减特别大的要速报工程部经理协调处理。
5、由客户办理的相关手续(装修许可证、电梯使用许可证、施工许可证、出入证等)是否齐全工长必须如实填写。
6、清点甲方留在现场的物品列出清单。
7、拆除的物品及设施必须和甲方确认是否留用然后再做处理。
(四)施工人员进场1、着装干净、整齐,精神饱满。
展现良好的精神风貌,给客户留下文明施工的良好印象。
2、检查和确定电源、水源的位置及控制开关和阀门的位置。
3、对现场的物品进行清点,重要物品必须签署清单。
4、工程铭牌、灭火器.随人员同时进场。
5、言谈举止,文明礼貌。
禁止将做饭和住宿用具带到现场,与工程无关人员不得进入现场。
6、施工工具、器械干净无污染,摆放有条理、整齐。
(五)材料进场1、各种板材(细木工板;三厘、五厘、九厘板;各种饰面板;石膏板;)须平铺码放。
2、木龙骨、轻钢龙骨、石膏线、穿线管、长条铝扣板、长条PVC扣板、实木线条等超长材料可斜立摆放。
3、水泥、沙子必须袋装进场,码放高度不得超过80厘米,进场数量不得超过实际用量的四分之一。
4、墙、地砖须分类、分规格靠墙整齐码放,铺贴前不得大量拆包装。
5、油漆、涂料等桶装液体类材料要单独堆放、通风良好。
6、饰面板的面层必须朝下,进场后须清漆封油一遍。
7、材料码放必须充分考虑施工人员的操作空间,尽量减少重复搬运。
施工工艺流程图
施工工艺流程图施工工艺流程图是建筑施工过程中的一种图示工具,用于表示施工工序的顺序、工艺流程以及各个工序之间的关系。
下面是一份700字的施工工艺流程图样例:一、工程准备阶段1. 确定项目的施工范围和建筑设计图纸。
2. 编制施工方案和施工计划,确定施工工期和工程预算。
3. 申请施工许可证和相关审批手续。
4. 招募施工队伍,进行岗位培训和技术指导。
二、土建施工阶段1. 土方开挖:按照设计图纸要求进行土方开挖和土方回填。
2. 基础施工:包括浇筑混凝土基础、安装基础钢筋等。
3. 主体结构施工:按照设计图纸要求进行梁柱、墙体和楼板的施工。
4. 外墙施工:进行外墙保温、装饰和涂料喷涂等工作。
5. 室内装修:包括内墙涂料、瓷砖铺设、地板铺设等。
6. 给排水工程施工:进行给水、排水管道的铺设和安装。
三、安装工程阶段1. 电气安装:进行电线、插座、开关等电气设备的安装。
2. 暖通空调安装:进行暖通设备和空调设备的安装。
3. 电梯安装:进行电梯井道、导轨和操控系统的安装。
4. 门窗安装:进行门窗框架、玻璃和门窗配件的安装。
四、装饰工程阶段1. 吊顶施工:包括石膏板吊顶和铝合金吊顶的安装。
2. 地面铺设:进行地砖、地板和地毯的铺设。
3. 墙面装饰:包括涂料刷漆、贴墙纸和石膏板装饰等。
4. 室内家具安装:进行家具、橱柜和卫浴设备的安装。
五、竣工验收阶段1. 进行建筑物的安全检查和技术验收。
2. 编制竣工图纸和竣工报告,提交相关部门审核。
3. 完成竣工手续和移交。
六、工程保养阶段1. 进行建筑物的维修和保养,确保设施正常运作。
2. 进行建筑物的清洁和卫生管理。
以上是一份施工工艺流程图的样例,实际施工过程中可能会根据具体情况进行调整和修改。
通过施工工艺流程图,可以清晰地了解每个施工阶段的工序和工艺要求,有助于提高施工效率和质量,确保施工项目的顺利进行。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
各工序流程及主要施工方法一、工序流程施工中采用以下流程:定路灯基础处理→土方开挖→立模→浇注路灯基础→挖沟→埋接地扁铁→埋管→浇筑管围→回填→电缆井砌筑→井盖安装→自检→竣工验收二、施工方法1、顶灯位:按照施工图及现场情况,以灯位间距为30米为基准确定路灯安装位置。
2、挖沟及埋管:为道路中间为中心点距离为8.75米,开挖宽50cm深≥86cm电缆管预埋沟,按照施工图纸预埋相应的电缆管。
3、路灯基础浇注:按甲方提供路灯基础图纸开挖相应尺寸的基坑,浇垫层→立模→安放固定钢筋笼→浇砼。
4、部分路段路边悬空或者落差较大,路灯基础相应加大加高,管道埋设在路基石边上,用砼支护到相应高度。
5、部分管道过路段,在开挖前先做好安全防护工作,过路段施工原则上半条施工,施工完毕后在施工另外半条。
二、主要分部分项工程及重点部位施工方法(一)、土方开挖施工方法1、准备工作(1)施工场地:利用现有道路,可满足施工设备、施工材料进出场的需要。
(2)各类施工图纸发放到位。
(3)具备一定的地质资料。
(4)支护用材料,混凝土搅拌机等布置到位。
(5)土方开挖机械、运输机械布置到位。
(6)现场周边维护、临时设施布置完成。
(7)水电通到现场。
2、土方开挖(1)施工前应对所需开挖的区域位置先用经纬仪测量定位,定位好后在周围应采用石灰粉划出明显标志,并采用人工和机械开挖相结合以防止机械误伤电缆或管道。
土方开挖时水准仪架在边上,随时测量标高,以防止超挖;严格按设计要求控制高度、宽度,并应设一定的坡度,防止塌方。
(2)其它措施1)挖土前应复验轴线位置,灰线尺寸和高程控制点,并在开挖过程中加以保护。
2)在雨季施工中,采用逐段,逐片完成的方法。
3)确保修土人员在挖机完全范围以外。
4)夜间施工时,保持足够的照明设施。
5)挖土过程中一定要注意地下管道或电缆,以防止误伤。
6)开挖前应把要开挖的路线用警示旗或警示栏杆围起来,以防止路人进入施工地段。
(二)钢筋混凝土施工方法1、钢筋工程(1)施工工艺流程进场钢筋验收→钢筋物理试验→钢筋放样校对→钢筋制作→扎筋→验收(2)主要施工技术措施1)钢筋应用出厂质量证明书和试验报告单,钢筋表面或每捆钢筋均应有标志。
进场时分批检验,包括对标志、外观检查并按规定抽取试样送试验室作力学性能试验,合格后方可使用。
表面损伤和锈蚀严重的钢筋,严禁使用。
油污、少量铁锈等应在使用前清除干净。
2)本工程的钢筋在现场制作,制作好的钢筋必须根据不同的构件部位,不同规格类型编号分类整齐堆放,并挂牌标记,便于查找取用。
3)根据设计要求,水平钢筋结头应错开,搭接长度按规范要求执行,竖向钢筋搭接应错开,在同一竖向截面上每隔三根钢筋允许有一个接头。
4)钢筋绑扎前,应对应现场施工人员进行技术交底,以保证钢筋直径、位置、间距的准确,钢筋弯钩方向、搭接长度、锚固长度、搭接位置及接头位置应该设计图纸和现行国家施工及验收规范执行,并放好垫块(垫块用C15细石砼制作),间距1000mm,呈梅花行布置。
绑扎时要牢固无松动变形现象的发生。
5)钢筋绑扎完成后,应自检合格后交项目部质检员复核,无误后,即报建设单位验收,并做好隐蔽工程验收记录,方可进行下道工序施工。
6)按设计抗震设防烈度要求配制箍筋弯角,弯钩平直长度10d,在梁、柱结点的部位满足加密构造要求。
圆盘钢筋采用卷扬机进行钢筋冷拉调直,冷拉以控制冷拉率的方法进行,Ⅰ级钢筋冷接率小于4%。
7)钢筋切断机刃口根据切断直径及时调换,钢筋断口不得有马蹄形或弯起现象。
8)有关施工人员应根据配料单成型钢筋进行绑扎,班组负责人必须熟悉掌握施工图要求,并按施工图对照配料单和半成品钢筋进行全面校对和复核,确认无误后方可根据项目技术交底要求及施工验收规范规定进行绑扎,完工后通过自检合格交项目质量员复核无误,办理隐蔽工程鉴证手续,方可进行下道工序操作。
9)板钢筋扎后,严禁工作人员直接踩在钢筋上行。
10)梁、柱交接核心区箍筋间距要按设计要求加密,绑扎钢筋前现将柱箍筋套在竖筋上,穿完梁钢筋后再绑扎。
11)竖向筋施工时,需用电焊焊接定筋和定位箍予以固定,并用钢管扣件归直固定,防止移位。
12)设置的预埋件在钢筋施工完成后,必须对其尺寸及部位的进行复核,并作最后的固定,以保证在砼浇筑后预埋件位置的准确。
13)双向板的底部钢筋,短向钢筋放在下面,长向钢筋放在上面,面顶部钢筋,短向钢筋放在长向之上。
(3)质量控制点1)钢筋的规格、数量及尺寸;2)搭接及锚固长度;3)受力筋保护层;4)预埋件的位置尺寸;5)钢筋绑扎2、模板(1)施工工艺流程轴线复核→放样校对→结构支模→承重架搭设→清理杂物→验收→拆模(2)主要施工质量技术措施1)根据本工程特点,模板均采用19厚的优质九夹板。
2)支模前根据轴线和标高,用钢尺等分出各构件实际尺寸、位置和标高,弹好墨线,作为支模基准线。
3)支模前应先在其根部面上1:2水泥砂浆找平,以确保模板标高统一。
并将模板内表面刷清漆,转角和接缝均粘贴胶带,以确保不漏浆。
4)在安装时先将模板临时加以固定,然后用仪器及量具校正截面尺寸、位置和标高,最后加固其支撑系统,使整个支模系统有足够的强度和刚度。
5)本工程脚手架支撑体系均采用Φ48*3.5钢管扣件支撑,为了使模板其支撑系统具有足够的强度、刚度和稳定性,确保结构构件位置、行政和尺寸的正确性,钢管间距采用900mm。
6)模板安装过程中要进行预埋件的技术复核工作。
7)当砼达到12%Rc强度时,才能进行拆模,拆模时严格按后支先拆,先支后拆,先非承重部分,后拆承重架部分的顺序进行,拆模时不能用力过猛,以免损伤结构砼质量。
拆模板时必须待砼强度达到设计强度时才允许进行。
8)模板在拆除过程中必须加强保护,逐块递下,不得抛掷,拆下后及时清理干净,修复受损部件,板面刷好隔离剂,并按规格分类堆放,便于周转使用。
(3)质量控制点1)弹线放样校对;2)支模;3)拆模;4)预埋件标高、位置及数量3、砼工程(1)施工概述本工程混凝土采用自拌或商品砼,混凝土的强度等级符合设计要求。
施工机具及运输:商品砼泵送直接入仓或也车直接入仓,插入式震动器进行砼振捣。
(2)材料1)配制砼的水泥采用普通硅酸盐水泥,水泥的性能必须符合现行国家有关规定。
2)水泥进场必须有出厂合格证和进场试验报告,应对其品种、标号、包装号、出厂日期等进行检查验收。
3)当水泥质量有怀疑或水泥出厂超过三个月时,应复查试验,并按试验结果使用、4)砼所用的粗、细骨科,应符合国家现行的有关标准规定,粗骨料的最大颗粒粒径不超过钢筋最小净距的3/4。
5)骨料按品种、规格分别堆放,不得混杂,骨料中不能有煅烧过的白云石或石灰块。
6)拌制砼的水采用自来水。
7)砼中掺入的缓凝剂和泵送剂的质量应符合现行国家标准的要求,采用外掺剂必须具备质保书,必要时可以进行试验。
8)按照各施工部位,砼强度要求并根据所使用的原材料先到试验室统一试验砼配合比单,砼搅拌机旁挂牌公布每拌砼原材料清单。
(3)砼的拌制1)砼原材料每盘称重偏差,如下表所示:3)砼搅拌系统采用人工上料,磅秤计量,机动出料和集中控制。
4)现场砼搅拌系统生产工艺流程如下图5)拌前,拌和机加水空转数分钟,使拌筒充分湿润,搅拌第一盘时,石子用量按配合比例规定减半。
6)搅拌好的砼要做好基本卸尽,在全部卸出前不能再投入拌合料,更不得采取边出料边进行进料的方法,避免砼搅拌出现“夹生”现象。
7)严格控制水灰比、坍落度,未经技术人员同意不得随意加减用水量。
8)雨期施工根据粗、细骨料的含水量,随时调整用水量和粗、细骨料的用量,夏季施工高温时用淋洒粗细骨料,降低砼出筒温度,延长初凝时间,冬季施工清除骨料冰块。
9)砼中掺用高效减水剂,减少用水量,减少水灰比,改善砼的和易性。
(4)主要施工质量技术措施1)砼浇筑前模板要自检,保证支撑牢固;钢筋要通过验收,确保受力钢筋位置准确,并清理干净浇水润湿。
2)采用插入式振动器浇捣砼时,插入深度应进入前一层已浇筑的砼内50~100mm,以使两个浇筑层连接成整体。
但不能直接作用在模板和钢筋上,插入点应均匀排列,其间距应小于振动棒的有效作业半径,并且严禁漏振或过振。
3)对接头钢筋密集等重点部位应延长振捣时间,直到不发生气泡,砼表面浮出水泥浆为止。
4)浇筑基础、承台时,保证砼浇捣密实。
5)浇筑砼中留存的施工缝应该按下述方法处理:A施工缝处继续浇筑砼时,已浇筑的砼抗压强度不小于1.2N/mm²;B先清理垃圾、水泥薄膜,表面松动沙石和软弱砼,同时加以凿毛,用水冲洗并充分湿润。
钢筋上的油污、及浮锈等杂物也应清;C浇筑前,新老砼交接处采用单拌砼(即每拌制一车砼增加一包水泥,沙石量不变)高100mm~200mm;D从垂直施工缝处开始继续浇筑时,要注意避免直接靠近缝边下料。
机械振捣前,宜向施工缝处逐渐推进,并应加强施工缝接缝的捣实,使其紧密结合。
6)为防止裂缝产生,砼表面应认真处理,砼振实后按标高用刮尺刮平,再用木抹抹实;待砼终凝前再进行第二次木抹搓平,以闭合收水裂缝,防止产生原裂缝。
7)砼养护:考虑到砼养护的特殊性,拆模后为防止新筑的砼早期失水,砼表面立即喷洒养生液,确保砼在湿润状态进行下养护。
8)所有砼施工须做好施工日记,并按设计规范要求,以及建设、监理单位的建议,对砼抽样做试块,标明部位、日期和强度等级,并派专人养护和抽样,送试验室实验。
(5)质量控制要点:1)振动方法要准确;2)配合比准确并严格执行;3)养护要充分。
(三)砌体工程施工方法1、施工准备:1)砖、水泥、沙及掺合物等原材料经检测合格,且已确定施工配合比。
2)弹好工作井墙身轴线,并办好完预检手续。
2、施工工艺流程:弹好基层找平→设立立皮数杆→摆头角→拉通线→砌筑砖体→清理3、施工要点:1)砌砖在砌筑前要提前1-2D浇水湿润;常温施工不得用干砖上墙,雨季不得使用含水率达到饱和状态的砖上墙,冬期浇水有困难,则必须适当增大砂浆稠度。
2)砂浆搅拌:砂浆配合比应采用重量比,计算精度水泥为±2%,砂控制在±5%以内,采用机械拌制,先倒砂子、水泥、掺合物,最后倒水,搅拌时间不少于1.5Min;砌筑砂浆应保证有较好的和易性和流动性,确保墙体灰缝的饱满度和砖墙粘结牢固等质量要求。
3)砖体水平缝和竖向缝宽度宜为10mm,但不小于8mm,也不大于12mm。
水平灰缝的砂浆饱满不得小于80%,宜采用挤浆方法,不得出现透明缝,严禁用水冲浆灌缝。
4)组砖方法要正确,上下错缝,搭接砌筑,灰缝应饱满、密实,严禁集中用于一处。
5)砖砌体的转角处和交接处应同时砌筑。
(四)安装井盖工程施工方法1、施工准备:1)井盖等原材料需经八达公司审批发放,型号、规格应与图纸相配套。
2)工作井边框安装浇筑完毕并通过项目部自检。
