山西2011《建筑工程预算定额》定额说明及计算规则

合集下载

11定额解释

11定额解释

11定额解释2011年《山西省建设工程计价依据》解释(一)建筑工程1.问:当建筑物层高超过3.3m时应如何执行脚手架子目?答:当建筑物层高超过3.3m时应根据施工组织设计,按照预算定额第十三章的规定,重新计算脚手架费用。

相关定额子目中已经包括的脚手架费用亦不扣除。

2.问:细石混凝土地面的工程量计算规则是什么?答:细石混凝土地面按主墙间的净空面积以平方米计算。

应扣除凸出地面的构筑物、设备基础、室内管道、地沟等所占面积(不需做面层的地沟盖板所占的面积亦应扣除),不扣除单个面积0.3m2以内的柱、垛、附墙烟囱及孔洞所占面积,门洞、空圈、暖气包槽、壁龛的开口部分并入相应工程量中。

3.问:预算定额中垂直运输及超高费的计费基数如何计算?答:预算定额中垂直运输和超高费的计费基数为:区分不同建筑物的结构类型及檐高,以工程项目(即定额第一章到第十章的内容)的定额直接工程费为计费基础进行计算。

装饰工程1.问:预算定额第五章说明第五条关于木线条、石膏线条油漆的说明具体应如何理解?答:该条说明为:①木线条安装在木质基层上刷同色油漆、涂料时,并入木装饰面中计算,执行其他木材面油漆子目,木线条按展开面积乘以0.83系数计算工程量(依据本章说明中表5.3中的第13条);②石膏线条安装在石膏板和抹灰面基层上刷同色油漆、涂料时,均应并入基层装饰面中计算,执行抹灰面油漆子目,石膏线条按墙面油漆、涂料的计算规则计算工程量。

2.问:装饰工程中当层高超过3.3m时,脚手架费用应如何计算?答:层高超过3.3m时脚手架费用的计算同建筑工程(详见建筑工程解释第1条)。

安装工程1.问:第二册《电气设备安装工程》中,电缆保护钢管、塑料管埋地敷设项目在什么情况下使用?答:该项目适用于较长距离电缆穿钢管、塑料管埋地敷设,不适用电缆穿建筑物、电缆穿越道路的保护管敷设。

2.问:第八册《给排水、采暖、燃气工程》中,塑料管安装项目是否包括管卡安装?答:塑料管安装项目不包括管卡安装,需要另套管卡安装项目。

山西定额计算规则

山西定额计算规则

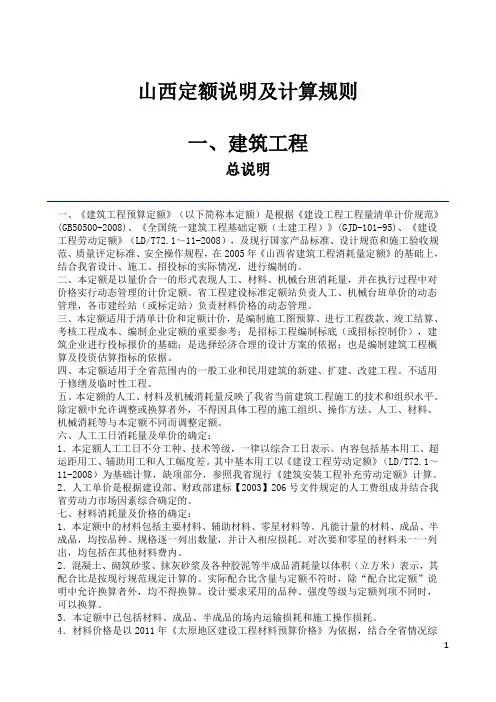

山西定额说明及计算规则一、建筑工程总说明一、《建筑工程预算定额》(以下简称本定额)是根据《建设工程工程量清单计价规范》(GB50500-2008)、《全国统一建筑工程基础定额(土建工程)》(GJD-101-95)、《建设工程劳动定额》(LD/T72.1~11-2008),及现行国家产品标准、设计规范和施工验收规范、质量评定标准、安全操作规程,在2005年《山西省建筑工程消耗量定额》的基础上,结合我省设计、施工、招投标的实际情况,进行编制的。

二、本定额是以量价合一的形式表现人工、材料、机械台班消耗量,并在执行过程中对价格实行动态管理的计价定额。

省工程建设标准定额站负责人工、机械台班单价的动态管理,各市建经站(或标定站)负责材料价格的动态管理。

三、本定额适用于清单计价和定额计价,是编制施工图预算、进行工程拨款、竣工结算、考核工程成本、编制企业定额的重要参考;是招标工程编制标底(或招标控制价),建筑企业进行投标报价的基础;是选择经济合理的设计方案的依据;也是编制建筑工程概算及投资估算指标的依据。

四、本定额适用于全省范围内的一般工业和民用建筑的新建、扩建、改建工程。

不适用于修缮及临时性工程。

五、本定额的人工、材料及机械消耗量反映了我省当前建筑工程施工的技术和组织水平。

除定额中允许调整或换算者外,不得因具体工程的施工组织、操作方法、人工、材料、机械消耗等与本定额不同而调整定额。

六、人工工日消耗量及单价的确定:1.本定额人工工日不分工种、技术等级,一律以综合工日表示。

内容包括基本用工、超运距用工、辅助用工和人工幅度差。

其中基本用工以《建设工程劳动定额》(LD/T72.1~11-2008)为基础计算,缺项部分,参照我省现行《建筑安装工程补充劳动定额》计算。

2.人工单价是根据建设部、财政部建标【2003】206号文件规定的人工费组成并结合我省劳动力市场因素综合确定的。

七、材料消耗量及价格的确定:1.本定额中的材料包括主要材料、辅助材料、零星材料等。

《山西省建设工程计价依据》建设工程

《山西省建设工程计价依据》建设工程

2011《山西省建设工程计价依据》建设工程费用定额编制说明第一章费用定额的编制依据和原则宣贯资料一、费用定额的编制依据(一)建设部、财政部《关于印发<建筑安装工程费用项目组成>的通知》(建标【2003】206号文)(二)《建设工程工程量清单计价规范》(GB50500-2008)(三)山西省《建设工程工程量清单计价实施细则》(晋建标字[2010]473号文件)(四)建设部办公厅《建筑工程安全防护、文明施工措施费用及使用管理规定》(建办【2005】89号文件)(五)国家和省级政府部门下发的各项规费文件(六)多年来,我省在制定费用定额方面积累的有关历史资料(七)建筑安装企业近三年的统计资料(八)2011年《山西省建设工程计价依据》预算定额测算资料(九)山西省《投资估算指标》及《山西省工程建设标准定额信息》每两个月发布的、测算期的建筑安装工程造价指数(十)其他省市费用定额的编制资料和先进经验二、费用定额的编制原则(一)社会平均水平原则建设工程费用定额水平应按照社会必要劳动量确定,反映社会平均水平。

因此,费用定额的编制是一项政策性很强的技术经济工作,并且与国家和企业的利益密切相关。

在制定费用定额时,一方面要及时准确地反映企业技术和施工管理水平,促进企业管理水平不断完善提高;另一方面,也应考虑由于材料预算价格上涨,定额人工单价的变化导致费用定额有关费用支出发生变化的因素。

各项费用开支标准应符合国务院、财政部、劳动和社会保障部以及省人民政府有关规定。

(二)简明适用原则制定费用定额时,在尽可能反映实际消耗的前提下,做到形式简明、方便适用。

要结合工程建设的经济技术特点,在认真分析各项费用属性的基础上,理顺费用项目的划分,制定相应的费率,计取各项费用的方法应力求简单。

(三)定性分析与定量分析相结合原则费用定额的编制,要充分考虑可能对工程造价造成影响的各种因素。

在编制组织措施费定额时,要充分考虑现场的施工条件对某个具体工程的影响,要对各种因素进行定性、定量分析研究后制定出合理的费用标准。

2011《山西省建设工程计价依据》园林绿化工程预算定额编制说明.

2011《山西省建设工程计价依据》园林绿化工程预算定额编制说明.

2011《山西省建设工程计价依据》园林绿化工程预算定额编制说明第一章园林绿化工程第一部分概况一、定额章节划分园林绿化工程预算定额共包括六章三十三节(详见表1)。

表1与2005山西省建设工程计价依据之园林绿化工程消耗量定额相比主要变化为:增加了一章(整理绿化用地工程),增加了22节,增加了180个子目。

第二部分各章编制说明园林绿化工程是指定额的第一章整理绿化用地工程、第二章绿化工程、第三章绿化养护工程。

一、概况定额第一章整理绿化用地工程设置6节61个定额子目,内容包括:人工整理绿化用地、挖土方,拆除各种路面、垫层,伐树、挖树根,挖竹根,机械运渣土,屋顶花园基底处理。

定额第二章绿化工程设置10节251个定额子目,内容包括:起挖花木及竹类,迁移花木,栽植花木及竹类,铺种草皮,栽植地被植物,假植,摆设花盆,树木支撑及搭设遮荫棚,草绳绕树干,人工换土。

定额第三章绿化养护工程设置4节129个定额子目,内容包括:成活养护,保存养护,水体护理、水池清理,树木防寒。

二、适用范围本定额适用于城市园林和市政绿化工程,也适用于厂矿、机关、学校、宾馆、居住小区的绿化工程。

三、施工方法及质量要求1.施工方法:使用一般工具,手工操作。

植穴、槽的开挖或回填应连续进行,尽快完成,植穴、槽必须垂直下挖、上口、下底尺寸相等。

花草树木及其他材料运输:水平运输使用单、双轮车或人力;垂直运输使用人力吊运。

施工用水以自来水为准。

2.质量要求:(1)种植穴、槽的挖掘、树木种植、草坪、花卉种植及其他要求应符合《城市绿化工程施工及验收规范》。

(2)绿地养护应符合以下要求:①植株树冠丰满、完整、茂盛,骨架均匀,树干挺直,具有一定的遮阴及观赏效果,叶片正常,在正常条件下不黄叶、不焦叶、不卷叶、不落叶。

②植株无病虫枝、过密枝、并生枝、交叉枝、下垂枝、枯枝、伤损枝、碰线枝;及时抹芽,主干及一级枝不定芽不超过15㎝,对倾斜老树要控制倾斜度,并逐渐扶正。

③行道树要有群体特色效果,选用的品种、规格相对统一,补植树品种、规格(树高一致、胸径误差≤20%)也应保持一致.④病虫害控制要求有病虫害控制措施,食叶害虫危害的叶片每株不超过20%,刺吸性害虫危害的叶片每株不超过25%,蛀干性害虫危害的株树在5%以下。

山西省2011定额交底

山西省2011定额交底

2011费用定额的变化2011费用定额与2005费用定额相比,从费用组成到定额结构及适用范围变化都不是太大。

主要变化有以下三个方面:一、直接费部分的变化直接费部分的变化,主要表现在检测试验费计算方法的变化。

1、2005年费用定额检验试验费是以直接工程费中的材料费、措施费中的材料费为计算基数,并且规定,材差(不论正差还是负差)部分也要计算检验试验费。

2、2011年费用定额更名为检测试验费,并把检测试验费作为措施费,以直接工程费(或直接工程费中的人工费)为计算基础。

二、间接费部分的变化1、企业管理费企业管理费的构成内容中,在2005年费用定额企业管理费组成的基础上,增加了民兵预备役经费、残疾人保障基金内容。

2、规费在2005年费用定额规费组成内容的基础上:(1)取消了工程定额测定费;(2)增加了职工生育保险费。

三、定额结构方面的变化1、2005费用定额不论清单计价还是定额计价,均采用同一费率标准。

装饰装修工程的计费基础是直接工程费、直接费,且以直接工程费、直接费为计算基础的工程,其利润均以“直接费+间接费”为计算基础,计取利润。

2、2011费用定额按照清单计价和定额计价分别制定费率标准。

装饰装修工程的计费基础变为直接工程费中的人工费、直接费中的人工费,并且为简化计算,清单计价利润计算方法发生变化。

(1)清单计价的、以直接工程费、直接费为计算基础的工程,其利润以直接费为计算基础;(2)定额计价的、以直接工程费、直接费为计算基础的工程,其利润以“直接费+间接费”为计算基础。

2011费用定额应注意的问题一、不可竞争的费用项目1、属于直接费内容的费用项目(1)文明施工费;(2)安全施工费;(3)生活性临时设施费。

2、属于间接费内容的费用项目——规费(1)编制招标控制价(或招标标底)时,规费按费用定额规定的费率计算;(2)投标报价、施工图预算、竣工结算的编制,规费按各级定额管理机构核准的费率计算。

3、税金。

属不可竞争的费用项目。

2011《山西省建设工程计价依据》安装工程预算定额编制说明.

2011《山西省建设工程计价依据》安装工程预算定额编制说明.

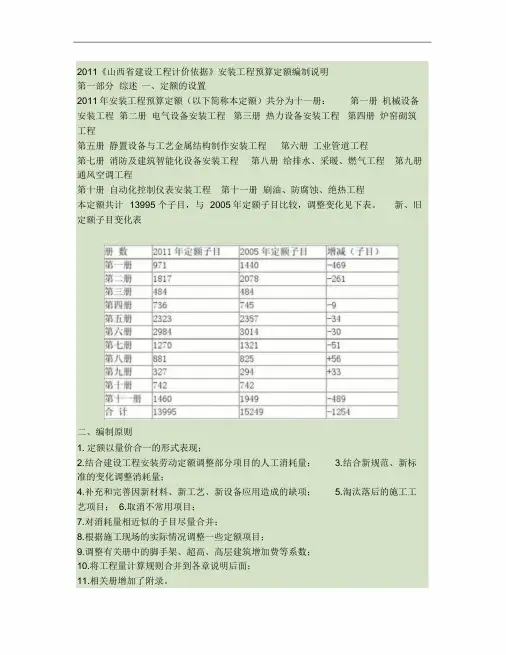

2011《山西省建设工程计价依据》安装工程预算定额编制说明第一部分综述一、定额的设置2011年安装工程预算定额(以下简称本定额)共分为十一册:第一册机械设备安装工程第二册电气设备安装工程第三册热力设备安装工程第四册炉窑砌筑工程第五册静置设备与工艺金属结构制作安装工程第六册工业管道工程第七册消防及建筑智能化设备安装工程第八册给排水、采暖、燃气工程第九册通风空调工程第十册自动化控制仪表安装工程第十一册刷油、防腐蚀、绝热工程本定额共计13995个子目,与2005年定额子目比较,调整变化见下表。

新、旧定额子目变化表二、编制原则1. 定额以量价合一的形式表现;2.结合建设工程安装劳动定额调整部分项目的人工消耗量;3.结合新规范、新标准的变化调整消耗量;4.补充和完善因新材料、新工艺、新设备应用造成的缺项;5.淘汰落后的施工工艺项目;6.取消不常用项目;7.对消耗量相近似的子目尽量合并;8.根据施工现场的实际情况调整一些定额项目;9.调整有关册中的脚手架、超高、高层建筑增加费等系数;10.将工程量计算规则合并到各章说明后面;11.相关册增加了附录。

三、编制依据3.年《山西省安装工程消耗量定额》和编制软件,及《全国统一安装工程基础定额(征求意见稿)》;5.施工现场实际调查的消耗量;6.有关省、市、专业安装工程定额;7.山西省机械、仪表台班单价;12.年太原市材料预算价格;6.有关单位和专家对2011年安装定额征求意见稿提出的一些问题作了修改。

四、相关费用的编制情况1.高层建筑增加费是指工业与民用建筑物高度在6层或20m以上施工,因人工降效、材料、工具垂直运输增加的机械台班费用和工人上下班乘坐升降设备台班费,计算基础应包括6 层或20m以下全部的人工费。

计算高层建筑增加费的项目有给排水、采暖、燃气、电气、消防及建筑智能化设备、通风空调工程、刷油、防腐蚀、绝热工程等。

结合2005年定额使用情况,本次编制调整了高层建筑增加费的计算方法。

山西省2011安装预算定额说明及计算规则

山西省2011安装预算定额说明及计算规则

2011安装定额说明及工程量计算规则一、第二册《电气设备安装工程》(以下简称本定额)适用于工业与民用新建、扩建工程中10kV 以下变配电设备及线路安装工程、车间动力电气设备及电气照明器具、市政道桥照明器具、防雷及接地装置、配管配线、电气调整试验等的安装工程。

二、本定额主要依据的标准、规范有:1.《电气装置安装丁程高压电器施工及验收规范》GBJ147-90。

2.《电气装置安装工程电力变压器、油浸电抗器、互感器施工及验收规范》GBJ148-90。

3.《电气装置安装工程母线装置施工及验收规范》GBJ149-90。

4.《电气装置安装工程电气设备交接试验标准》GB50150-91。

5.《电气装置安装工程电缆线路施工及验收规范》GB50168-92。

6.《电气装置安装工程接地装置施工及验收规范》GB50169-92。

7.《电气装置安装工程旋转电机施工及验收规范》GB50170-92。

8.《电气装置安装工程盘、柜及二次回路结线施工及验收规范》GB50171-92。

9.《电气装置安装工程蓄电池施工及验收规范》GB50172-92。

10.《电气装置安装工程35kV及以F架空电力线路施工及验收规范》GB50173-92。

11.《电气装置安装工程低压电器施工及验收规范》GB50254-96。

12.《电气装置安装工程电力变流设备施工及验收规范》GB50255-96。

13.《电气装置安装工程爆炸和火灾危险环境电气装置施工及验收规范》GB50257-96。

14.《电气装置安装工程1kV及以下配线工程施工及验收规范》GB50258-96。

15.《电气装置安装工程电气照明装置施工及验收规范》GB50259-96。

16.《电力建设安全工作规程》GL-5009.1-92。

17.《民用建筑电气设计规范》JGJ/T16-92。

18.《工业企业照明设计标准》GB50034-92。

19.《电力建设质量等级评定标准》。

20.《全国统一施工机械台班费用定额》(1998年)。

山西2011安装工程预算定额说明

山西2011安装工程预算定额说明

综述一、定额的设置2011年安装工程预算定额(以下简称本定额)共分为十一册:第一册机械设备安装工程第二册电气设备安装工程第三册热力设备安装工程第四册炉窑砌筑工程第五册静置设备与工艺金属结构制作安装工程第六册工业管道工程第七册消防及建筑智能化设备安装工程第八册给排水、采暖、燃气工程第九册通风空调工程第十册自动化控制仪表安装工程第十一册刷油、防腐蚀、绝热工程本定额共计13995个子目,与2005年定额子目比较,调整变化见下表。

新、旧定额子目变化表二、编制原则1. 定额以量价合一的形式表现;2.结合建设工程安装劳动定额调整部分项目的人工消耗量;3.结合新规范、新标准的变化调整消耗量;4.补充和完善因新材料、新工艺、新设备应用造成的缺项;5.淘汰落后的施工工艺项目;6.取消不常用项目;7.对消耗量相近似的子目尽量合并;8.根据施工现场的实际情况调整一些定额项目;9.调整有关册中的脚手架、超高、高层建筑增加费等系数;10.将工程量计算规则合并到各章说明后面;11.相关册增加了附录。

三、编制依据1.2005年《山西省安装工程消耗量定额》和编制软件,及《全国统一安装工程基础定额(征求意见稿)》;2.施工现场实际调查的消耗量;3.有关省、市、专业安装工程定额;4.山西省机械、仪表台班单价;5.2011年太原市材料预算价格;6.有关单位和专家对2011年安装定额征求意见稿提出的一些问题作了修改。

四、相关费用的编制情况1.高层建筑增加费是指工业与民用建筑物高度在6层或20m以上施工,因人工降效、材料、工具垂直运输增加的机械台班费用和工人上下班乘坐升降设备台班费,计算基础应包括6层或20m以下全部的人工费。

计算高层建筑增加费的项目有给排水、采暖、燃气、电气、消防及建筑智能化设备、通风空调工程、刷油、防腐蚀、绝热工程等。

结合2005 年定额使用情况,本次编制调整了高层建筑增加费的计算方法。

给排水、采暖、燃气、电气、消防及建筑智能化设备、通风空调工程高层建筑增加费均按定额人工费的%比计取,其中人工费占%。

山西2011年定额计价费用定额

山西2011年定额计价费用定额

山西2011年定额计价费用定额第一节定额计价计算规则一、定额计价是指按照2011《山西省建设工程计价依据》和相关规定计算工程造价的计价方式。

二、单位工程造价的组成单位工程造价由直接费、间接费、利润和税金组成。

三、施工组织措施费、间接费、利润的计算(一)规费本定额中规费费率为最高限值,适用于投资估算、设计概算、施工图预算和定额计价招标标底的编制;投标报价、确定中标价、工程预结算及签订施工合同,均以各级标准定额管理机构核准的当年有效规费费率计算。

(二)施工组织措施费、企业管理费和利润实行定额计价的建设工程,除规费按各级标准定额管理机构核准的当年有效费率执行外,各项施工组织措施费、企业管理费和利润均按本定额费率执行。

四、建筑安装工程费用应根据不同承包方式,区分不同工程性质,分别以直接费(直接工程费)或人工费(直接工程费中的人工费)为计费基础,执行相应费率计算。

其中:(一)《园林绿化工程预算定额》第二章绿化工程,执行单独绿化工程取费。

(二)修缮安装工程,执行安装工程专业承包费率;修缮装饰装修工程,执行装饰装修工程专业承包费率;修缮仿古工程,执行仿古、园林工程费率;单独拆除工程,执行劳务分包的相关费率。

五、定额费率水平本定额的费率水平是以2011《山西省建设工程计价依据》计价定额基价为基础编制的。

第二节费率标准一、措施费(一)施工组织措施费1.总承包注:1.上述措施项目中的环境保护费发生时,由企业根据国家和省、市环保部门有关规定及施工组织设计计价。

2.安全措施费中不包括因建设工程施工可能造成损害的相邻建筑物、构筑物和地下管线应当采取的专项防护措施发生的费用,以及特殊情况建(构)筑物采取的临时保护措施费。

3.施工因素增加费:市政建设工程按直接工程费的0.25%计取,市政安装工程按直接工程费中人工费的1.35%计取。

4.冬季施工增加费中不包括蒸汽养护法、电加热法及暖棚法施工所增加的设施及费用。

2.专业承包单位:%注:1.上述措施项目中的环境保护费发生时,由企业根据国家和省、市环保部门规定及施工组织设计计价。

2011《山西省建设工程计价依据》建设工程费用定额编制说明

2011《山西省建设工程计价依据》建设工程费用定额编制说明

2011《山西省建设工程计价依据》建设工程费用定额编制说明第一章费用定额的编制依据和原则宣贯资料一、费用定额的编制依据(一)建设部、财政部《关于印发<建筑安装工程费用项目组成>的通知》(建标【2003】206号文)(二)《建设工程工程量清单计价规范》(GB50500-2008)(三)山西省《建设工程工程量清单计价实施细则》(晋建标字[2010]473号文件)(四)建设部办公厅《建筑工程安全防护、文明施工措施费用及使用管理规定》(建办【2005】89号文件)(五)国家和省级政府部门下发的各项规费文件(六)多年来,我省在制定费用定额方面积累的有关历史资料(七)建筑安装企业近三年的统计资料(八)2011年《山西省建设工程计价依据》预算定额测算资料(九)山西省《投资估算指标》及《山西省工程建设标准定额信息》每两个月发布的、测算期的建筑安装工程造价指数(十)其他省市费用定额的编制资料和先进经验二、费用定额的编制原则(一)社会平均水平原则建设工程费用定额水平应按照社会必要劳动量确定,反映社会平均水平。

因此,费用定额的编制是一项政策性很强的技术经济工作,并且与国家和企业的利益密切相关。

在制定费用定额时,一方面要及时准确地反映企业技术和施工管理水平,促进企业管理水平不断完善提高;另一方面,也应考虑由于材料预算价格上涨,定额人工单价的变化导致费用定额有关费用支出发生变化的因素。

各项费用开支标准应符合国务院、财政部、劳动和社会保障部以及省人民政府有关规定。

(二)简明适用原则制定费用定额时,在尽可能反映实际消耗的前提下,做到形式简明、方便适用。

要结合工程建设的经济技术特点,在认真分析各项费用属性的基础上,理顺费用项目的划分,制定相应的费率,计取各项费用的方法应力求简单。

(三)定性分析与定量分析相结合原则费用定额的编制,要充分考虑可能对工程造价造成影响的各种因素。

在编制组织措施费定额时,要充分考虑现场的施工条件对某个具体工程的影响,要对各种因素进行定性、定量分析研究后制定出合理的费用标准。

山西省定额土建计算规则

山西省定额土建计算规则

一、《建筑工程预算定额》(以下简称本定额)•是根据《房屋建筑与装饰工程消耗量定额》(TY 01-31-2015) ,《建设工程劳动定额》(LD/T ~11-2008),现行工程量清单计价规范和工程量计算规范,国家产品标准、设计规范和施工验收规范、质量评定标准、安全操作规程和技术规程,在2011年《山西省建设工程计价依据》的基础上,结合山西省实际情况进行编制的。

二、本定额适用于清单计价和定额计价,是编制国有投资工程投资估算、设计概算、最高投标限价(标底)的依据,对其他工程仅供参考;是编制概算定额、投资估算指标的依据,是编制企业定额的参考。

三、本定额适用于山西省范围内的一般工业和民用建筑的新建、扩建工程。

四、本定额按正常的施工条件,山西省内多数施工企业采用的施工方法、机械化程度和合理的劳动组织及工期进行编制。

本定额的人工、材料及机械消耗量反映了山西省当前建筑工程施工的技术和组织水平。

除定额中允许调整或换算者外,不得因具体工程的施工组织、操作方法和人工、材料、机械消耗等与本定额不同而调整定额。

五、人工工日消耗量及单价的确定如下。

1.本定额人工工日不分工种、技术等级,一律以综合工日表示。

内容包括基本用工、•超运距用工、辅助用工和人工幅度差。

2.人工单价是根据住房城乡建设部、财政部“关于印发《建筑安装工程费用项目组成》的通知”(建标〔2013〕44号文件)和住房城乡建设部“关于加强和改善工程造价监管的意见”(建标〔2017〕209号文件)规定的人工费组成,并结合山西省劳动力市场因素确定的。

3.本定额的人工每工日按8小时工作制计算。

六、材料消耗量及价格的确定如下。

1.本定额采用的材料(包括构配件、零件、半成品、成品)均为综合国家质量标准和相应设计要求的合格产品。

2.本定额的材料包括施工中消耗的主要材料、辅助材料、周转材料和其他材料。

凡能计量的材料、成品、半成品,均按品种、规格逐一列出数量,对于用量少、低值易耗的零星材料未一一列出,均包括在其他材料费内。

山西省2011安装预算定额说明及计算规则

山西省2011安装预算定额说明及计算规则

2011安装定额说明及工程量计算规则一、第二册《电气设备安装工程》(以下简称本定额)适用于工业与民用新建、扩建工程中10kV 以下变配电设备及线路安装工程、车间动力电气设备及电气照明器具、市政道桥照明器具、防雷及接地装置、配管配线、电气调整试验等的安装工程。

二、本定额主要依据的标准、规范有:1.《电气装置安装丁程高压电器施工及验收规范》GBJ147-90。

2.《电气装置安装工程电力变压器、油浸电抗器、互感器施工及验收规范》GBJ148-90。

3.《电气装置安装工程母线装置施工及验收规范》GBJ149-90。

4.《电气装置安装工程电气设备交接试验标准》GB50150-91。

5.《电气装置安装工程电缆线路施工及验收规范》GB50168-92。

6.《电气装置安装工程接地装置施工及验收规范》GB50169-92。

7.《电气装置安装工程旋转电机施工及验收规范》GB50170-92。

8.《电气装置安装工程盘、柜及二次回路结线施工及验收规范》GB50171-92。

9.《电气装置安装工程蓄电池施工及验收规范》GB50172-92。

10.《电气装置安装工程35kV及以F架空电力线路施工及验收规范》GB50173-92。

11.《电气装置安装工程低压电器施工及验收规范》GB50254-96。

12.《电气装置安装工程电力变流设备施工及验收规范》GB50255-96。

13.《电气装置安装工程爆炸和火灾危险环境电气装置施工及验收规范》GB50257-96。

14.《电气装置安装工程1kV及以下配线工程施工及验收规范》GB50258-96。

15.《电气装置安装工程电气照明装置施工及验收规范》GB50259-96。

16.《电力建设安全工作规程》GL-5009.1-92。

17.《民用建筑电气设计规范》JGJ/T16-92。

18.《工业企业照明设计标准》GB50034-92。

19.《电力建设质量等级评定标准》。

20.《全国统一施工机械台班费用定额》(1998年)。

山西定额计算规则

山西定额计算规则

山西定额说明及计算规则一、建筑工程总说明一、《建筑工程预算定额》(以下简称本定额)是根据《建设工程工程量清单计价规范》(GB50500-2008)、《全国统一建筑工程基础定额(土建工程)》(GJD-101-95)、《建设工程劳动定额》(LD/T72.1~11-2008),及现行国家产品标准、设计规范和施工验收规范、质量评定标准、安全操作规程,在2005年《山西省建筑工程消耗量定额》的基础上,结合我省设计、施工、招投标的实际情况,进行编制的。

二、本定额是以量价合一的形式表现人工、材料、机械台班消耗量,并在执行过程中对价格实行动态管理的计价定额。

省工程建设标准定额站负责人工、机械台班单价的动态管理,各市建经站(或标定站)负责材料价格的动态管理。

三、本定额适用于清单计价和定额计价,是编制施工图预算、进行工程拨款、竣工结算、考核工程成本、编制企业定额的重要参考;是招标工程编制标底(或招标控制价),建筑企业进行投标报价的基础;是选择经济合理的设计方案的依据;也是编制建筑工程概算及投资估算指标的依据。

四、本定额适用于全省范围内的一般工业和民用建筑的新建、扩建、改建工程。

不适用于修缮及临时性工程。

五、本定额的人工、材料及机械消耗量反映了我省当前建筑工程施工的技术和组织水平。

除定额中允许调整或换算者外,不得因具体工程的施工组织、操作方法、人工、材料、机械消耗等与本定额不同而调整定额。

六、人工工日消耗量及单价的确定:1.本定额人工工日不分工种、技术等级,一律以综合工日表示。

内容包括基本用工、超运距用工、辅助用工和人工幅度差。

其中基本用工以《建设工程劳动定额》(LD/T72.1~11-2008)为基础计算,缺项部分,参照我省现行《建筑安装工程补充劳动定额》计算。

2.人工单价是根据建设部、财政部建标【2003】206号文件规定的人工费组成并结合我省劳动力市场因素综合确定的。

七、材料消耗量及价格的确定:1.本定额中的材料包括主要材料、辅助材料、零星材料等。

2011《山西省建设工程计价依据》市政

2011《山西省建设工程计价依据》市政

2011《山西省建设工程计价依据》市政工程预算定额编制说明沈光胜山西省工程建设标准定额站第一册通用项目第二册道路工程第三册桥涵工程第四册排水工程第五册给水工程第六册燃气与集中供热工程第一册通用项目总体概况与2005年《市政工程消耗量定额》相比,2011年《市政工程预算定额》具有以下几个特点:一、综合的机械台班在编制2005市政工程消耗量定额时,为了配合刚刚开展不久的工程量清单计价,充分体现施工企业的个体差异,便于投标方自主报价,对于机械施工的一些项目(主要是土石方工程项目),定额中按机械的不同规格型号,都一一列出了子目。

而在实际使用中,不少工程造价从业人员反映,这样做不仅给编制标底(或招标控制价)和定额计价的造价计算带来了不便,就是投标报价也未见便利。

为此,此次定额编制时,将机械施工的定额项目大都采用了综合的机械台班,经统计,原2005消耗量定额中的土石方工程机械施工定额项目共计357条子目,经采用综合机械台班后,减少为39条子目,这样做极大简化了定额,也方便了工程造价的计算。

二、新的定额项目近年来,市政工程涌现了不少新材料、新工艺,为配合实际工程建设,这次定额编制新补充了一些项目,在道路工程中,为配合城市无障碍设施活动增设了人行道盲道砖,还有渗水砖、植草砖等新型人行道板项目,以及水泥混凝土路面刻纹和钢筋传力杆制作安装等,还有水泥碎石(砂)回填处理翻浆项目等;排水工程中,为配合当前大量使用塑料管增设了高密度聚乙烯双壁波纹管铺设、钢带增强聚乙烯螺旋波纹管铺设、聚乙烯管水平钻进牵引铺设等一些项目,为了配合限制使用实心粘土砖政策增设了水泥混凝土检查井项目;桥涵工程中增设了螺纹钢的制作安装项目;集中供热工程中增加了预制保温管安装管径800mm以上的项目;通用项目中增加了槽坑材料回填项目等。

此次编制后共计新增定额子目181条。

三、总体的编排在总体编排上,2011年《市政工程预算定额》与2005的一样,仍是上、下两册,上册包括第一册“通用项目”、第二册“道路工程”、第三册“桥涵工程”、第四册“排水工程”;下册包括第五册“给水工程”、第六册“燃气与集中供热工程”。

2011太原市修缮工程预算定额说明及计算规则

2011太原市修缮工程预算定额说明及计算规则

总说明一、《太原市修缮工程预算定额》(建筑工程分册)(以下简称本定额)是以《建设工程工程量清单计价规范》(GB50500-2008)为依据,在2011年《山西省建设工程计价依据》的基础上,结合修缮工程的特点和太原市实际情况及有关文件精神进行编制的。

二、本定额是指导和控制房屋修缮工程投资,确定房屋修缮工程造价的依据;是编制房屋修缮工程招标文件,确定标底(或招标控制价)的基础;也是建筑施工企业投标报价的基础。

三、编制依据:1.现行国家产品标准、设计规范、施工验收规范、质量评定标准、安全操作规程。

2. 1995年《全国统一房屋修缮工程预算定额》。

3.《建设工程劳动定额》(LD/T72·1-11-2008)。

4. 2011年《山西省建设工程计价依据》。

5. 2005年《太原市修缮土建工程预算定额》。

6.其他有关资料。

四、适用范围:本定额适用于:1.一般工业及民用建筑工程的拆除、整修、改建等修缮工程。

2.随同房屋修缮工程施工的零星(300m2以内)添建工程。

3.一般单层房屋的翻建工程。

4.在原有旧建筑物顶部加层(仅限一层)的工程。

5.随同房屋修缮工程施工的厂区范围内的场地、道路及排水的拆除、整修、改建等修缮工程。

五、编制内容:本定额的编制内容分为三大部分:拆除部分:包括人工拆除、机械拆除、爆破拆除。

整修部分:包括各个分部工程的整修、补修、零修、拆换、添配、翻新、堵抹等内容。

新做部分:包括修缮定额适用范围以内的一般工业和民用建筑工程。

六、定额水平的确定是在正常的施工条件下,结合修缮工程的特点及施工环境、施工条件、施工技术,合理的施工组织设计、劳动组织条件和使用合格的建筑材料、成品、半成品的情况下,根据社会平均水平确定的。

七、本定额已综合考虑了以下影响修缮工程施工的降效因素:1.施工地点分散,点多工程量少,工作面小,工期短,施工地点转移频繁,连续作业性差。

2.房屋密集,场地狭窄,运料、堆料、污土倒运困难。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

2011《建筑工程预算定额》定额说明及计算规则目录总说明-------------------------------------总说明第一章土石方工程---------------------第一章土石方工程第二章地基处理工程-------------------第二章地基处理工程第三章砌筑工程-----------------------第三章砌筑工程第四章混凝土及钢筋混凝土工程---------第四章混凝土及钢筋混凝土工程第五章厂库房大门、特种门及木结构工程--第五章厂库房大门、特种门及木结构工程第六章金属结构制作工程----------------第六章金属结构制作工程第七章屋面及防水工程---------------------第七章屋面及防水工程第八章保温、隔热工程---------------------第八章保温、隔热工程第九章构件运输及安装工程-----------------第九章构件运输及安装工程第十章垫层、找平层工程-------------------第十章垫层、找平层工程第十一章支护及机械降水工程---------------第十一章支护及机械降水工程第十二章模板工程-------------------------第十二章模板工程第十三章脚手架工程-----------------------第十二章模板工程第十四章垂直运输及超高费-----------------总说明一、《建筑工程预算定额》(以下简称本定额)是根据《建设工程工程量清单计价规》(GB50500-2008)、《全国统筑工程基础定额(土建工程)》(GJD-101-95)、《建设工程劳动定额》(LD/T72.1~11-2008),及现行国家产品标准、设计规和施工验收规、质量评定标准、安全操作规程,在2005年《省建筑工程消耗量定额》的基础上,结合我省设计、施工、招投标的实际情况,进行编制的。

二、本定额是以量价合一的形式表现人工、材料、机械台班消耗量,并在执行过程中对价格实行动态管理的计价定额。

省工程建设标准定额站负责人工、机械台班单价的动态管理,各市建经站(或标定站)负责材料价格的动态管理。

三、本定额适用于清单计价和定额计价,是编制施工图预算、进行工程拨款、竣工结算、考核工程成本、编制企业定额的重要参考;是招标工程编制标底(或招标控制价),建筑企业进行投标报价的基础;是选择经济合理的设计方案的依据;也是编制建筑工程概算及投资估算指标的依据。

四、本定额适用于全省围的一般工业和民用建筑的新建、扩建、改建工程。

不适用于修缮及临时性工程。

五、本定额的人工、材料及机械消耗量反映了我省当前建筑工程施工的技术和组织水平。

除定额中允许调整或换算者外,不得因具体工程的施工组织、操作方法、人工、材料、机械消耗等与本定额不同而调整定额。

六、人工工日消耗量及单价的确定:1.本定额人工工日不分工种、技术等级,一律以综合工日表示。

容包括基本用工、超运距用工、辅助用工和人工幅度差。

其中基本用工以《建设工程劳动定额》(LD/T72.1~11-2008)为基础计算,缺项部分,参照我省现行《建筑安装工程补充劳动定额》计算。

2.人工单价是根据建设部、财政部建标【2003】206号文件规定的人工费组成并结合我省劳动力市场因素综合确定的。

七、材料消耗量及价格的确定:1.本定额中的材料包括主要材料、辅助材料、零星材料等。

凡能计量的材料、成品、半成品,均按品种、规格逐一列出数量,并计入相应损耗。

对次要和零星的材料未一一列出,均包括在其他材料费。

2.混凝土、砌筑砂浆、抹灰砂浆及各种胶泥等半成品消耗量以体积(立方米)表示,其配合比是按现行规规定计算的。

实际配合比含量与定额不符时,除“配合比定额”说明中允许换算者外,均不得换算。

设计要求采用的品种、强度等级与定额列项不同时,可以换算。

3.本定额中已包括材料、成品、半成品的场运输损耗和施工操作损耗。

4.材料价格是以2011年《地区建设工程材料预算价格》为依据,结合全省情况综合取定的。

5.本定额各章说明允许换算的材料,其换入的价格应为预算价格。

八、施工机械台班消耗量及单价的确定:1.本定额项目(包括机械为主操作和人工为主操作的项目)的主要机械、辅助机械和中小型机械,均按不同的工作物对象、不同的机型和规格,以台班消耗量表示,并考虑了按劳动定额所需增加的机械幅度差,中小型机械列入其他机械费。

2.本定额施工机械台班单价,是根据2001年国家颁发的《全国统一施工机械台班费用编制规则》,结合我省机械情况确定的。

九、本定额中均已包括材料、成品、半成品从工地仓库、现场集中堆放地点或现场加工地点至操作安装地点的水平和垂直运输所需的人工和机械消耗量。

十、本定额中的中小型机械、周转性模板、脚手架工具等,已包括同一城市工地之间25km以的场外运输。

十一、本定额层高按3.3m考虑,除脚手架、垂直运输定额已注明其适用高度外,均按建筑物檐口高度20m以下(或6层以下)编制。

十二、本定额中的工作容已说明了主要的施工工序,次要工序虽未说明,已考虑在定额。

十三、本定额中注有“×××以”或“×××以下”者,均包括×××本身,“×××以外”或“×××以上”者,均不包括×××本身。

十四、本定额的解释权属于省工程建设标准定额站。

第一章土石方工程说明一、土壤、岩石分类规定如下:土壤及岩石(普氏)分类表1-1二、人工土方1.人工挖地槽、地坑定额深度最深为6m ,超过6m 时,可另行计算。

2.人工挖土不分干、湿土,均按定额执行。

3.人工挖土方、地槽、地坑,普硬土是按表1-1综合取定的,如实际全部为I 、II 类土时,应按普硬土定额乘以系数0.85。

4.淤泥与湿土的区分:地下静止水位以下的土层为湿土;堆积起来不能成型或具有流变性质的为淤泥或流沙。

5.人工挖土定额中未包括地下水位以下施工的排水因素,发生时另行计算。

挖土方时如有地表水需要排除时,亦应另行计算。

6.在有挡土板支撑下挖土方时,按实挖体积,人工乘以系数1.43。

7.挖桩间及桩顶1m 以土方时,按实挖体积(不扣除桩体占用体积),人工乘以系数1.25。

8.人工平整场地是指厚度在±30cm 以挖、填及找平。

挖、填土方厚度超过±30cm时,按挖土方计算。

三、机械土石方1.机械挖土均以天然湿度土壤为准。

若含水率大于25%,定额人工、机械乘以系数1.15。

若含水率大于40%,另行计算。

2.机械挖土方,单位工程量小于2000m3时,定额乘以系数1.1。

3.推土机推土、推石渣,铲运机铲运土,重车上坡,坡度大于5%时,其运距按坡度区段斜长乘以表1-2所列系数计算。

坡度大于5%,其运距乘以系数表1-24.汽车、人力车,重车上坡降效因素,已综合在相应的运输定额项目中,不另计算。

5.机械挖土方工程量,按机械挖土方90%,人工挖土方10%计算,人工挖土部分按2.Om 以定额项目人工乘以系数1.5,土壤类别同机械挖土。

6.推土机推土或铲运机铲土土层平均厚度小于30cm时,推土机项目,其台班用量乘以系数1.25;铲运机项目,其台班用量乘以系数1.17。

7.挖掘机在垫板上进行作业时,人工、机械乘以系数1.25,定额不包括垫板铺设所需的人工、材料和机械的消耗。

8.推土机推未经压实的堆积土时,按相应定额项目台班用量乘以系数0.73。

9.机械土方定额是按普硬土编制的,如实际土壤为坚硬土时,定额中机械台班量乘以表1-3的系数。

机械挖坚硬土系数表1-310.填料碾压定额是按不同压路机及不同遍数综合编制的,并已考虑了施工过程中的各种因素及推平机械。

11.填料工程量按压实方计算,定额材料用量中已包含压实系数及施工损耗。

12.机械石方定额已综合了不同的开挖阶段高度、坡面开挖、改炮、找平、撬动松石等因素。

如设计规定对石料粒径有要求时,所需增加的人工、材料和机械费用,另行计算。

13.石方爆破定额是按建筑工程小型爆破(如炮眼法)按气腿式凿岩机考虑的,不分明炮、闷炮。

如使用手执式风动凿岩机者,凿岩机台班乘以系数0.7。

中型或大型爆破(如药室法),可另行计算。

14.定额中的爆破材料是按炮孔中无地下渗水、积水编制的,炮孔中若出现地下渗水、积水时,处理渗水或积水发生的费用另行计算。

15.定额未计爆破时所需覆盖的安全网、草袋、架设安全屏障等设施,发生时另行计算。

16.石方爆破定额是按电雷管导电起爆编制的,如采用火雷管爆破时,雷管可换算,数量不变。

扣除定额中的胶质导线,换为导火索,导火索的长度按每个雷管1.56m计算。

17.机械上、下行驶坡道土方,按施工组织设计计算;无施工组织设计时,可按挖方总量的3%计算,合并在土方工程量。

18.汽车运土、石方,运输道路是按I、II、III类道路综合考虑的,并已考虑了运输过程中清理道路的人工。

如需要铺筑材料时,另行计算。

工程量计算规则一、计算土石方工程量前,应确定下列各项资料。

1.土壤及岩石类别的划分,依工程勘测资料与表1-l对照后确定。

2.地下水位标高及排(降)水方法。

3.土方、沟槽、基坑挖(填)起止标高,施工方法及运距。

4.岩石开凿、爆破方法,石渣清运方法及运距。

5.其他有关资料。

二、土方工程量计算规则1.土方体积均以挖掘前的天然密实体积计算。

2.遇有必须以天然密实体积换算时,参考表1-4所列数值计算。

三、平整场地及碾压工程量,按下列规定计算。

1.平整场地工程量按建筑物或构筑物底面积的外边线每边各增加2m,以平方米计算。

围墙按中心线每边各增加1m计算。

室外管道沟不计算平整场地。

2.场地原土碾压以平方米计算,填料碾压按设计垫层面积乘以设计厚度以立方米计算。

四、挖沟槽、基坑土方工程量,按下列规定计算。

1.沟槽、基坑划分:凡图示沟槽底宽在3m以,且沟槽长大于槽宽3倍的,为沟槽;凡图示基坑底面积在20m2以的为基坑;凡图示沟槽底宽3m以上,坑底面积20m2以上,平整场地挖土方厚度在30cm以上,均按挖土方计算。

2.计算挖土方、沟槽、基坑,放坡系数及起点按表1-5规定计算。

放坡系数及起点表1-5注:计算放坡和支档土板挖土时,交接处的重复工程量不予扣除。

3.挖沟槽、基坑需支挡土板时,其宽度按图示沟槽、基坑底宽,单面加10cm,双面加20cm 计算。

支挡土板后,不得再计算放坡工程量。

4.基础施工需增加的工作面,按施工组织设计规定计算,如无规定,可按表1-6规定计算。

基础施工所需工作面宽度计算表表1-65.挖沟槽长度,外墙按图示中心线长度计算;墙按图示基槽底面之间净长线长度计算;外突出部分(垛、附墙烟囱等)体积并入沟槽土方工程量计算。
