探放水设计范本要点
探放水设计及措施

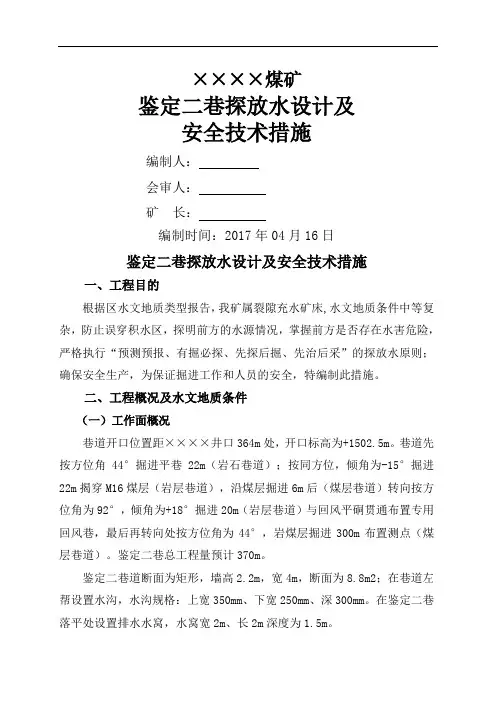

××××煤矿鉴定二巷探放水设计及安全技术措施编制人:会审人:矿长:编制时间:2017年04月16日鉴定二巷探放水设计及安全技术措施一、工程目的根据区水文地质类型报告,我矿属裂隙充水矿床,水文地质条件中等复杂,防止误穿积水区,探明前方的水源情况,掌握前方是否存在水害危险,严格执行“预测预报、有掘必探、先探后掘、先治后采”的探放水原则;确保安全生产,为保证掘进工作和人员的安全,特编制此措施。
二、工程概况及水文地质条件(一)工作面概况巷道开口位置距××××井口364m处,开口标高为+1502.5m。
巷道先按方位角44°掘进平巷22m(岩石巷道);按同方位,倾角为-15°掘进22m揭穿M16煤层(岩层巷道),沿煤层掘进6m后(煤层巷道)转向按方位角为92°,倾角为+18°掘进20m(岩层巷道)与回风平硐贯通布置专用回风巷,最后再转向处按方位角为44°,岩煤层掘进300m布置测点(煤层巷道)。
鉴定二巷总工程量预计370m。
鉴定二巷道断面为矩形,墙高2.2m,宽4m,断面为8.8m2;在巷道左帮设置水沟,水沟规格:上宽350mm、下宽250mm、深300mm。
在鉴定二巷落平处设置排水水窝,水窝宽2m、长2m深度为1.5m。
(二)矿井水文地质煤矿矿区面积 2.4051km2,直接充水含水段是大隆组、长兴组、龙潭组等地层组成的复合含水段,其岩性:上部为碳酸岩与碎屑岩互层,下为碎屑岩夹薄层碳酸岩。
煤矿床间接充水含水段是大冶组,岩性是碳酸岩类。
1、断层带水文地质特征鉴定二巷掘进范围可能存在局部发育有小断层,断层破碎带会破坏地层的完整性、连续性,降低岩石的力学强度,塑性岩石中构造裂隙带含水性和导水性不强,刚性岩石中构造裂隙带有一定含水性和导水性,可能连通含煤地层上部的中含水层,人工采矿裂隙大量出现,改变了构造裂隙带附近应力场和地下水的天然流场,地表水、地下水更可能沿构造裂隙带进入矿井。
探放水设计方案
探放水设计方案一、概况1230集中轨道巷位于井田北部,该巷西部为侏罗纪边缘,东部为原杨千堡矿采空区及回风巷,南部为掘进方向,北部为井底车场。
巷道上层顶板为细砂岩泥岩互层、夹薄层砂质泥岩,下层底板为细砂岩。
二、水患分析1230集中轨道巷所在地岩层充水主要因素为前方采空区积水和砂岩裂隙水,其次为断层导水、岩溶水、对掘进有较大影响。
推测前方采空区会有一定积水和积气,水文地质类型为中等复杂。
三、原则坚持“有掘必探,先探后采,先治后采”的防治水原则。
四、井下探放孔采用钻机型号ZLJ-250煤矿坑道钻机,钻杆长度1.5m,功率4kw。
五、方案设计1、本设计为北杏庄煤业技改工程1230集中轨道巷掘进探放水设计。
主要是探放巷道正前方及左右侧采空区积水和积气情况。
2、探放水主要以图纸对比和所收集的水文地质资料分析为依据。
3、巷道规格3.7*2.5,支护形式锚喷。
4、循环进度:钻孔孔深50米,要求钻探后允许最大掘进距离为30米,保证20米的安全距离。
5、钻孔布置:布置探放孔组,11个第1号孔:方位292°倾角0°进尺50m第2号孔:方位295°倾角0°进尺50m第3号孔:方位289°倾角0°进尺50m第4号孔:方位297°倾角0°进尺50m第5号孔:方位287°倾角0°进尺50m第6号孔:方位300°倾角0°进尺51m第7号孔:方位284°倾角0°进尺51m第8号孔:方位303°倾角0°进尺52m第9号孔:方位281°倾角0°进尺52m第10号孔:方位292°倾角+2°进尺50m第11号孔:方位292°倾角-2°进尺50m钻孔位置布置1230集中轨道巷工作面迎头正中1号孔,1号孔距底板1.25m。
10号孔在1号孔上方开孔,距1号孔0.25m,角度+2°。
探放水设计情况说明

探放⽔设计情况说明探放⽔设计情况说明⼀、920辅运巷(设计长度2863m,现掘43m)1、长探:11钻,探80,掘50m,留30m。
第⼀层(同层):距底板1.2m,倾⾓0°,⽅位左、中、右间隔8°,共5孔。
第⼆层(向上):距底板1.5m,倾⾓8°(与巷道上⽅夹⾓8°),⽅位左、右间隔8°(⽆正中孔),在第⼀层孔间隔中间,共4孔。
第三层(向下):距巷道底板1.5m,倾⾓-8°、-15°,在巷道正中右侧0.65m、1.95m处开孔,2孔2、短探:13钻,探8m,掘3m,留5m第⼀层(同层):距底板1.5m开孔,倾⾓0°,以左、中、右间隔15°共5孔。
第⼆层:距顶板0.5m开孔,倾⾓30°,以左、中、右间隔15°,共5孔。
(⾄本层顶板)第三层:距底板0.5m开孔,倾⾓-45°,以左、中、右正前探测,共3孔。
(探下伏11#层)⼆、9105回风联巷(设计275m)1、长探:7钻,探80,掘50m,留30m。
第⼀层(同层):距底板1.2m,倾⾓0°,⽅位左、中、右间隔16°,共3孔。
第⼆层(向上):距底板1.5m,倾⾓3.5°(与巷道上⽅夹⾓3.5°),⽅位在第⼀层孔左、右间隔中间(⽆正中孔),共2孔。
第三层(向下):距巷道底板1.0m,倾⾓-9°、-6°,顺巷左、在右帮处开孔,2孔2、短探:13钻,探8m,掘3m,留5m第⼀层(同层):距底板1.5m开孔,倾⾓0°,以左、中、右间隔15°共5孔。
第⼆层:距顶板2.0m开孔,倾⾓20°,以左、中、右间隔15°,共5孔。
(⾄本层顶板)第三层:距底板0.5m开孔,倾⾓-45°,以左、中、右正前探测,共3孔。
(探下伏11#层)三、11煤西辅运巷(剩余190m)1、长探:7钻,探80,掘50m,留30m。
煤矿探放水设计范本
***** 煤业有限责任公司*** 煤矿7413 工作面探放水施工设计编制日期:2019 年10 月17 日目录第一章工作面基本概况 (2)一、工作面概况 (3)二、煤岩层特征 (3)三、地质构造特征 (3)四、水文地质条件 (4)五、瓦斯情况 (5)第二章探放水设计 (5)一、工程目的及编制依据 (5)二、探放水前的准备工作 (6)三、钻孔设计 (7)四、探放水设备选择 (8)五、安钻探水前的技术要求 (9)六、探水施工中的技术要求...................................... 1 0七、放水的技术要求............................................ 1 1第三章探放水的安全措施.......................................... 1 1一、探放水安全措施............................................ 1 1二、发生水灾时的避灾路线及避灾措施............................ 1 4第一章工作面基本概况一、工作面概况一、工作面概况地面相对位置:该工作面位于半坡及白岩附近。
井下相对位置:东为一采区边界,北为7411 采空区,西为人行斜井,南为7415 掘进工作面。
该工作面倾向长度89.6m,工作面走向长度为565m,斜面积为54322㎡,煤层倾角为11~13°,煤层厚度0.97 ~1.4m, 平均厚为1.19m,工作面煤层赋存较平稳,节理发育。
二、煤岩层特征7413工作面属B4煤层: 俗称“上连炭”,为本区稳定可采煤层。
位于宣威组二加三段顶部,呈层状、似层状产出,现矿区内可采煤层分布于+826—+700m标高之间,上距第四段底界(K7 标志层)2.73m,下距B3 煤层平均间距2.73m,煤层厚0.97m—1.40m,平均1.19m。
探防水及放水措施范例
1 2 3 探防水及放水措施(一)井下探放水未完全进行充填采矿的部分标段,可能有局部老采空场存在积水,对我矿开采造成隐患,井下探放水是防止水害的重要方法之一。
采掘工作面遇到下列情况之一时,必须进行探水,确认无突水危险后,方可前进。
1.接近水淹或可能积水的井巷、老采空区时;2.接近水文地质复杂的区域,并有出水征兆时;3.接近含水层、导水断层、溶洞和陷落柱时;4.接近可能同河流、湖泊、水库、蓄水池、水井等相通的断层破碎带时;5.接近有出水可能的钻孔时;6.接近有水或稀泥的灌浆区时;7.有顶板原始导水裂隙发生危险时或接近其它可能出水的地区时。
(二)探放老空水为避免因老空积水量不清、水体空间位置不清,造成透水事故。
为此,探放老空水前,必须分析查明老空水体的空间位置、可能的积水量和水压。
探放水时,必须确定下列事项:探水起点、探水钻孔的布置和要求,探水巷道的布置和施工顺序,以及安排必要的排水设施等。
1、探水起点根据水文资料的可靠程度、积水区的水头压力、积水量大小及岩石的机械强度等因素,通过分析,划出积水线、探水线和警戒线。
积水线。
指经过调查核定后的积水区边界线,可根据采空区的范围划定,积水边界距放水线距离不得小于 20 米。
探水线。
沿积水线外推 60 米划定的界线,外推距离的大小,视积水范围的可靠程度、水量与水压、岩体厚度与强度的大小确定,当掘进巷道到达探水界线时,必须探水掘进。
警戒线。
探水线外推 60 米作为警戒线。
掘进巷道进入这一界线后2 4 5 13 应密切注意迎头的变化,发现有透水征兆时,要提前探水。
应在离可疑水源 100 米以外开始打钻探水,有时甚至更远,如果水 害威胁可疑区在图纸上很清楚,边界位置很准确,且水压不超过 1 兆帕时,探水线至积水区的距离可适当缩小。
但最小距离,矿层中不少于 70 米, 白云岩中不小于 50 米。
2、探水钻孔布置2.1 探水钻孔布置的一般原则探水时应严格规定各种情况下的超前距。
探放水设计规范范文

探放水设计规范范文放水设计规范是指对于建筑环境中的放水设计,按照一定的标准和要求来进行设计,以确保排水系统的有效运行和减少污水渗漏的可能性。
下面是关于放水设计规范的一些要求和注意事项。
一、设计标准1.放水系统的设计应符合国家相关标准和规范的要求,如《建筑给排水及室内排水设计规范》等。
2.放水系统的设计要满足建筑物的排水需求,其中包括雨水和生活污水排水的需求。
3.设计应考虑建筑物的结构特点、用途、建筑区域的气候条件等因素,以确保放水系统的可靠性和适用性。
二、系统设计要求1.下水道系统的布置应合理,尽量避免出现死角或盲管,以确保污水顺利排出。
2.下水道的坡度应符合标准要求,一般不小于1/1000,以保证污水流动的速度和畅通性。
3.排水管道应使用耐腐蚀、耐久性好的材料,如铸铁、UPVC管等,以确保管道的使用寿命和排水效果。
4.排水管道的直径应根据排水量进行合理选择,以确保排水的稳定性和迅速性。
5.设计时应根据实际情况合理设置检查井,以便于排查和维修系统中的故障。
三、防水设计要求1.建筑物的地下室和地下层应采取防渗漏措施,如设置防水层、防水涂料等,以防止积水和渗漏现象发生。
2.降雨天气时,排水系统应确保雨水能够快速排出,避免积水。
3.应设置雨水口和雨篦等,以防止杂物进入排水系统,影响排水效果。
4.设计时应考虑排水管道和防水层之间的位置和联通方式,以确保两者的密封性和协调性。
四、维护和管理要求1.完成放水系统的设计后,应定期进行检查和维护,及时清理堵塞、疏通排水管道。
2.排水系统的维修和改造应由专业人员进行,确保操作规范和技术有效性。
3.在使用过程中,应定期检查排水设备和附件的工作情况,如排水泵、排水阀门等,确保其正常运转。
4.对于放水系统的改造和升级,应遵循相关规范和标准,确保改造后的系统性能优越。
综上所述,放水设计规范是为了保证建筑环境中的排水系统能够正常运行和减少污水渗漏的可能性而制定的。
设计人员在进行放水系统的设计时,应遵循相关标准和规范的要求,并考虑到建筑结构、用途和气候等因素,设计合理的下水道系统,并选择合适的排水管道材料和直径。
探放水设计方案及措施
探放水设计方案及措施放水设计是指对其中一区域进行合理的排水和蓄水工程的规划和实施,以确保降雨时水的流动和排放能够顺畅进行。
下面是一份放水设计方案及措施的示例,供参考:一、项目背景近年来,地区由于降雨过程频繁且强度较大,导致景观区、城市道路以及低洼区域常常出现积水现象,给居民的日常生活和交通留下了隐患。
因此,为了解决这一问题,有必要对该区域进行放水设计。
二、问题分析降雨水无法顺利排放主要存在以下几个问题:1.市区排水管网不完善,无法进行快速排水;2.部分城市道路和小区缺乏有效的排水设施;3.地表河道、水库容量有限,无法承受强降雨冲击。
三、设计方案基于以上问题,该放水设计方案主要包括以下几个方面的工作:1.排水管网整治:对现有排水管网进行全面检查和维修,建立起完善的市区排水管网;2.城市道路排水设施建设:对现有城市道路进行改造,增设雨水收集箱、检查井等排水设施;3.建设蓄洪区:对地表水河道进行改造,增加蓄洪区容量,以缓解强降雨时的水流冲击;4.增设雨水花园:在低洼区域增设雨水花园,通过植物吸收雨水,并进行渗透,改善地表排水;5.强化宣传教育:开展城市居民对放水设计的宣传教育活动,提高居民对环境保护和健康生活的意识。
四、措施详述1.排水管网整治:a.检查排水管网的状况,修复漏水和堵塞问题;b.清理排水管道口,加大排水的通量;c.增设检查井和雨水收集箱,便于排水的检修和管理。
2.城市道路排水设施建设:a.对重要城市道路增设排水设施,如雨水收集箱和雨水井,以便排水设施的检修和维护;b.规划城市道路的纵横坡度,以确保雨水能够顺利排放。
3.建设蓄洪区:a.选择合适的地点进行蓄洪区的规划和建设,增加地表水的储备能力;b.根据蓄洪区的需求,安装并监控液位传感器,保证水位控制在安全范围内。
4.增设雨水花园:a.选择合适的低洼区域建设雨水花园,增强雨水的收集、过滤和渗透能力;b.配置适合当地气候的植物,提高雨水花园的抗洪和防蚀能力。
探放水设计要点
目录目录 (1)1矿井概况 (2)2 区域水文地质概况 (3)3 探放水依据 (4)4 钻孔设计及布置 (4)5 设备选型 (7)6 钻机使用 (8)7 打钻注意事项 (11)8 探放水技术措施 (12)1矿井概况义煤集团新安县鑫茂煤矿是独立块段矿井,区内属低山丘陵地貌,地表总体为南高北低,冲沟发育,便于大气降水的自然排泄。
矿山周围无大的河流及水库地表水体,也未表现大的断裂构造与远处水体沟通。
因此,地表水不构成对矿床充水的水源。
根据矿井实测结果,+150m水平正常涌水量为50 m3/h,最大涌水量为100m3/h,预计-300m 标高矿井正常涌水量228m3/h,最大涌水量456m3/h。
1)、矿区西部边界有F13正断层。
断层走向北西,延展长度约1000 m,倾向60°,倾角70°,断层落差大于100 m 。
2)、矿区东部边界有F35正断层,断层走向北西,延展长度约1000 m,倾向232°,倾角70°,断层落差60m左右。
F13、F35两断层的存在和与其伴生的小断层,疏软地段富水性及导水性可能较强。
3)、该矿区浅部煤层经多年开采,煤层开采区域复杂,采空区顶板冒落充填情况不详,第四季渗水可能进入采空区积存,影响安全生产工作。
4)、对我矿生产影响最大的是寒武系灰岩含水层,距二1煤底板20.68-70.36m,平均53.89m,该层含岩溶裂隙承压水,富水性强,导水性好,水压较大,是二1煤层底板间接含水层,一旦突水,极易造成淹井。
2 区域水文地质概况鑫茂煤业有限公司位于新安煤田厥山、郁山井田中北翼,区域水文地质单元划分属新安向斜水文地质单元—厥山、郁山水文地质亚单元。
厥山、郁山水文地质亚单元主要分布于龙潭沟断层以南,含普士山、江村等区,地下水在基岩出露地段主要接受大气降水补给。
含水层之间的越流补给,在局部一定条件下能够实现。
地下水总体流向由南西向北东,该亚单元北东部地下水一部分由上河泉排出,另一部分由人工排泄等方式排出地表。
XXX集团煤矿掘进探放水设计方案 (一)
XXX集团煤矿掘进探放水设计方案 (一)随着社会工业化的进程,能源的需求量也越来越大,煤作为传统的能源资源,得到了广泛的使用。
然而,煤矿的开采和生产过程中也存在着安全隐患,其中水灾是最常见的一种。
为了保障矿工的生命安全,XXX集团在煤矿掘进中采取了探放水的方式,通过科学合理的设计方案,有效地解决了煤矿掘进过程中的水灾风险。
一、探放水方案的必要性在煤矿掘进的过程中,由于矿区地下蓄水、生产活动操作不当、地下采掘活动等原因,都会导致地下水的积聚和涌出,产生水灾等安全事故。
因此,探放水的过程必要性在于了解地下水的分布、水位变化、水质情况等,采取相应的措施处理,以保障生产现场的安全。
二、设计方案的具体实施1.确定探测点位:首先,在煤矿掘进区进行探测工作,通过地质勘探、测量等方式,精确地确定探测点位,建立地下水位变化监测点。
2.制定水文监测方案:根据探量测数据,制定相应的监测方案。
通常采用计算及实地监测相结合的方式进行,包括手动监测和自动监测两种。
3.实施探水过程:实施探水过程主要包括井眼修建、取样及分析、水位测量等,其中取样及分析是当前水文监测的核心。
4.探放水处理:在采集到的水数据分析后,确定合适的探放水方案。
探水时需要根据水质情况和水位高低,采取相应的处理方式,如加药、沉淀、加气等。
三、探放水方案的应用效果通过探放水方案的实际应用,XXX集团煤矿掘进区域的水灾风险得到有效地控制,生产现场环境得到了明显的改善。
探放水的方式可以使矿工免受煤矿水灾隐患的威胁,更好地保障了矿工的生命安全。
综上所述,XXX集团在煤矿掘进探放水设计方案中充分考虑到了实际应用情况和矿工人身安全问题,在方案设计和监测过程中形成了科学、严谨的系统。
在实际应用中,方案得到了很好的应用效果。
对于当前煤矿生产,这一技术的应用将发挥重大的作用,并为煤矿安全生产提供重要的技术支撑。
-某矿探放水设计word版
某矿探放水设计根据“有掘必探,先探后掘,先探后采”的原则,制定本安全技术措施。
一、探放水原则及出水预兆1、探放水原则“有掘必探、先探后掘,先探后采”是防治水害的基本原则。
凡是新开拓的区域和受水害威胁的地区,都必须坚持这一原则。
遇到下列情况都必须探水掘进。
⑴矿井新开拓区域或新布置的巷道。
⑵接近含、导水断层、溶洞和导水陷落柱时。
⑶打开隔离煤柱放水时。
⑷接近可能与河流、湖泊、水库、蓄水池、水井等连通的断裂构造带时。
⑸接近有出水可能的钻孔时。
⑹接近有水的灌浆区时。
⑺受底板强承压含水层威胁的采煤工作面。
⑻接近其它可能出水(突水)地点时。
2、工作面出水预兆煤壁挂汗:温度下降,空气变冷,雾气产生;煤层发潮、暗沉沉有害气体增高,呼吸困难,头痛;顶、地压加大,底板鼓起并有渗水、淋水;出现压力水流并有“嘶、嘶”水叫声;巷道挂红,有异味等出水预兆情况,必须立即向矿调度室汇报撤出人员等候处理。
二、探水钻孔设计1、我矿现开采的是2#缓倾斜薄煤层,巷道主要布置在2#煤层附近。
故主要预防顶板K8砂岩水及底板的K7砂岩水,因而在巷道工作面前方和顶底板各布置一个孔,共计三个钻孔。
(详见附图一)2、预计前方有带水压的含水层时,探水孔必须安设套管。
孔口套管必须用水泥注奖固孔,而且必须进行耐压试验,耐压试验不小于4MPa,稳定时间不小于30分钟。
3、对水压高于1 MPa且水量较大的积水或强含水层进行探放水时,孔口应安设防喷逆止阀。
4、探得水压高于2MPa、水量大于60m3/h,需长期保留时,孔口应使用双水门,下门备用。
三、钻机安装规定:1、加强钻场附近的巷道支护,并在工作面迎头打好坚固立柱和挡板。
2、清理巷道挖好排水沟,探水钻孔位于巷道低洼处时,必须配备与探放水相适应的排水设备。
3、在打钻地点或附近安设专用电话。
4、测量和探放水人员必须亲临现场,依据设计,确定主要探水孔的位置、方位、角度以及钻孔数目。
四、探放水施工中的技术要求(一)探水技术要求1、钻进时应准确判别煤、岩层厚度并记录换层深度。
探放水设计
探放水设计根据《煤矿安全规程》规定,煤矿企业必须坚持“有掘必探、先探后掘”的探放水原则。
为了有效地做好矿井水害预防和处理工作,认真执行煤矿安全生产方针,保障煤矿安全生产,维护企业财产和职工生命安全,特制定此设计:一、井田水文地质条件:1、据井田内供水水井资料,本区奥灰水水位标高为842.2m,高于井田内各可采煤层底板标高,单位涌水量为0.2059L/s.m,因此,对本井田煤层开采会产生影响。
2、分布于井田西部及南部河谷地带的砂砾孔隙含水层,岩性为黄白色矿质粘土、亚粘土、砂砾层,厚度变化大。
由于大气降水和地表水的补给条件较好,同时排泄条件也较好,因此,成为地下水较丰富的孔隙潜水含水层。
3、井田内开采煤层为2、3号煤层,2号煤层顶板为粉砂岩,3号煤层顶板为泥岩及细砂岩,巷顶均为K8中细砂岩,其含水性均较弱,其上有良好的隔水层泥岩、砂质泥岩、粉砂岩,在无断裂贯通的情况下,2、3号煤层不会与K8砂岩含水层发生水力联系。
因此,开采2、3号煤层时水文地质类型为简单。
4、根据该矿北相邻的临古煤矿的生产情况进行预测,临古煤矿井田面积4.6103m2,批准开采2、3号煤层,其2号煤层已基本采完,现开采3号煤层,开采水平在1000米标高以上,在地下水位线之上,地表水不发肓,仅在雨季有少量涌水,一般在0.014~0.34L/S,即1.2~2.9m3/d,现在开采3号煤层平时无积水,2号煤层采完后雨季有积水,平时无积水,就本矿而言,煤层埋藏比临古煤矿煤层较深,受雨季影响较小,在开采过程中,储存在含水层中的裂隙水将不断通过裂隙渗入开采区,对煤层开采有影响。
二、组织结构为了进一步加强探放水管理工作,矿成立探放水工作领导组:组长:矿长副组长:各分管副矿长成员:各科室、连队负责人领导组下设探放水办公室,负责探放水工作的日常管理、工作的协调、指导、考评以及各项工作的监督检查等。
办公室主任:生产技术科长成员:各科室、连队技术骨干1、探放水工作每班6人,2人操作,4人服务,6人中必须有一名熟悉业务的带班长和一名跟班队长负责探放水工作。
井底车场探放水设计及安全措施
井底车场探放水设计及安全措施钻探目的为预防水患事故的发生,保证矿井平安生产,坚持“预治预报,有疑必探,有掘必探,先探后掘,先治后采,有水必放”的探放水原则,避开水害事故的发生,特制定本探水设计及措施。
概况副斜井井底车场开砌工作面开口于副斜井井底,(坐标x=4069558.292,y=19609883.965,z=+1070),按方位335°,坡度0°,掘进60m后变向,按方位40°,坡度0°,掘进46m与集中轨道巷贯穿,总长106m,巷道标高+1070m。
主要服务于矿井的运输、通风、行人及敷设管线等。
地质构造本区为一走向近南北,倾向SE的单斜构造,地层倾角7°-13°区内断层不发育,只在井田东北边疆有一落差15m 的断层,局部可能有陷落柱未发觉岩浆岩,构造属简洁类型。
水文地质1、依据井田地质报告供应的含水层,自上而下依次:(1)第四系松散层孔隙裂隙潜水含水层(Q)第四系全新统Q4及上更新统Q3,分布于沟谷地带,岩性为砂质粘土和砂砾石,厚度变化大,层位不隐,渗水性、透水性均好,水位埋藏浅,与地表水水力联系亲密,为地下水较丰富的孔隙裂隙潜水含水层。
(2)上石盒子组中部K12砂岩,裂隙含水层。
本组具多层水砂岩,且不稳定,主要含水层K12灰绿色、浅黄色砂岩,平均厚度7.32m,详查勘探区73号孔涌水量0.12L/S,水头高出地面10.02m,静止水位1532.24m广泛分布,该层在区内多出露于山梁、山脊,其补给来源为大气降水,区内泉水流量0.24--0.42L/S,为弱中等裂隙含水层。
(3)上石盒子组中部K10砂岩裂隙含水层该层含水层较稳定,岩性黄绿色、灰绿色。
钻进消耗量达5.5m3/h泉水流量0.22L/s,该层为较弱裂隙含水层。
(4)下石盒子K9、K8砂岩裂隙含水层砂岩含水层位于1.2号煤以上,为煤层直接充水含水层。
岩性为灰白色、灰绿色、黄绿色厚层状石英长石砂岩,多为钙质胶结,裂隙稍发育,为弱富水性裂隙含水层。
探放水设计范本
诚搏煤业有限公司习水县XXX煤矿XXXX掘进工作面探放水设计二〇一五年X月X日XXXX掘进工作面探放水设计为认真贯彻执行“安全第一、预防为主、综合治理”的安全生产方针和“预测预报、有掘必探、先探后掘、先治后采”的防治水原则,防止和减少水害事故发生,保障本矿职工生命安全,结合本工作面的实际情况,编制XXXX掘进工作面探放水设计。
编制依据:1、《煤矿防治水规定》2009年12月1日起执行2、《煤矿安全规程》2010年版3、《XXX煤矿开采方案设计安全专篇》(变更)20XX年X月4、《XXX煤矿开采方案设计》(变更)20XX年X月第一章工程概况第一节掘进工程概况一、巷道布置二、巷道设计第二节周边关系第二章水文地质特征第一节矿井水文地质一、地质构造二、煤层三、水文地质特征1、地表水2、含水层特征3、井田主要隔水层第三节矿井充水因素分析一、充水水源及其影响程度1、大气降水对矿井充水的影响2、地表水对矿井充水的影响3、周边矿井对本井田煤层开采的影响4、采空区积水对矿井充水的影响5、含水层对矿井充水的影响二、矿井充水通道三、地面瞬变电磁勘探第三章探放水钻孔设计第一节探放水钻孔设计依据严格按照《煤矿安全规程》及《煤矿防治水规定》的相关规定和物探报告揭露的异常区,进行探放水钻孔设计;坚持“预测预报、有掘必探、先探后掘、先治后采”的煤矿防治水方针,坚持“物探先行,钻探验证”的探放水原则。
第二节钻孔施工的目的为了探测工作面围赋存的采空区积水、断层水、陷落柱水、含水层水,最终目的将水放出,确保工作面回采期间安全生产。
第三节探放水钻孔设计一、“三线”确定:为了保证采掘工作和人身安全,防止误穿积水区,在距积水区一定距离划定一条线作为探水点的起点,此线即为探水线。
通常将积水及附近区域划分为三条线,即积水线、探水线、警戒线。
积水线:按积水区围划定积水线。
探水线:积水线外推(60-150)m为探水线。
警戒线:探水线外推(50-150)m为警戒线。
煤矿水仓探放水设计设计
水仓、水泵房、主变电所掘进探放水设计为了进一步严格执行煤矿水害防治规定,切实加强防治水工作,提高水害防治能力,确保煤矿安全生产,真正落实“预测预报、有掘必探、有采必探,先探后掘”的规定和执行“探掘分离”制度以及坚持“物探先行、化探跟进、钻探验证”的探放水综合探测手段,根据《煤矿安全规程》、《煤矿防治水规定》及工作面实际情况,现特编制《水仓、水泵房、主变电所掘进探放水设计》。
一、工作面概况及水患类型:水仓掘进工作面,位于六采区西下山南翼,东为4#煤采空区,南与沙曲煤矿相邻,西4#煤实体,北为4#煤西下山轨道巷及下山风井。
据我矿水文地质划分报告及掘进揭露,我矿水文地质类型属中等类型。
二、探放水领导机构组长:副组长:地测副总:防治水科长:探放水队长:探放水检查验收人员:地测防治水科、安监站;其职能分别为:地测防治水科技术员进行前期物探和后期钻探现场技术指导、根据现场钻探情况进行数据分析,同时与安监站进行质量监管,由探水队负责打设探水孔。
探放水瓦斯检查人员:工作面瓦斯员三、探水作业布置内容及方法针对本工作面水害类型,我矿采取“物探先行、钻探验证,化探跟进”的探放水综合探测程序完成探放水作业,现分述如下:㈠物探设计1、工作面物探组织根据仪器性能,设计工作面每掘进40m对工作面进行一次顶底板、顺层物探。
物探工作由地测防治水科组织进行结果论证:由地测防治水科长、地测副总、总工综合分析定性。
2、仪器原理及性能物探采用YCS40(A)瞬变电磁仪进行探测,YCS40(A)瞬变电磁仪是利用不接地回线(线圈)或接地导线发射脉冲电流作为场源,以激励探测目的物,感生的二次电流,在发射脉冲的间隙利用回线或接地电极测量二次场随时间变化的响应。
从测量得到的异常分析出地下不均匀导电性能和位置,利用岩层与水体导电性能不同所成图颜色不同分析评定。
YCS40(A)瞬变电磁仪可以进行巷道迎头前方全方位顶底板、顺层的探测及回采面内大范围顶底板、煤层内的探测,根据仪器厂家的理论与探测经验指导,仪器有效探测距离在0置 参 -70m 范围。
煤矿井下探放水设计【2013】
桐梓县新桥煤矿放水设计一、探放水设计1)探水起点的确定为保证采掘工作和人员安全,防止误穿积水区,将水淹区的积水范围、水位标高、积水量等资料填绘在采掘工程图上,经过分析划出三条界线:即积水线、探水线、警戒线。
探水线距积水线距离为60m,警戒线沿探水线外推50~150m。
探水起点:由于积水范围不可能掌握得很准,因此必须在离可疑水源75~150m以外开始打钻探水。
2)探放水钻孔布置见下图(图6-2-1)。
(1)超前距为探水钻孔终孔位置应始终超前掘时工作面的一段距离,一般采用20m,在厚度<2m的薄煤层中超前距可缩短,但不得小于8m。
本设计取20m。
(2)允许掘进距离为经探水证实无水害威胁,可安全掘进的长度,取20m。
(3)帮距为使巷道两帮与可能存在的水体之间保持一定的安全距离,即呈扇形布置的最外侧探水孔所控制的范围与巷道帮的距离,其值一般与超前距相同,有时可略比超前距小1~2m,本设计取18m。
(4)钻孔密度(孔间距)指允许掘进距离终点横剖面上,探水钻孔之间的间距,一般不超过3m,以免漏掉积水区,本矿取3m。
(5)钻孔孔径本设计配备TXU-75A探水钻3台,最大钻进深度75m,开孔直径89mm,终孔直径50mm。
(6)钻孔数目及布置A、煤层平巷钻孔布置主要是探巷道上帮小窑老空水,钻孔呈半扇形布置在巷道上帮。
薄煤层一般布置3组,每组1~2个孔;厚煤层一般布置3组,每组不少于3个孔。
本矿薄煤层钻孔布置3组,每组2个孔。
中厚煤层钻孔布置3组,每组3孔。
钻孔之间的夹角为7~15°为夹角,1~3°为小夹角,视小窑老空的规模而定,规模大者取大夹角,规模小者取小夹角。
B、煤层上山巷道钻孔布置钻孔呈扇形布置在巷前方,薄煤层一般布置5组,每组1~2个孔;厚煤层一般布置5组,每组不不于3个孔,且每组钻孔至少有一孔见顶或底。
本矿薄煤层钻孔布置5组,每组2个孔,中厚煤层钻孔布置5组,每组3孔,每组钻孔有一孔见顶或底。
最新探放水设计及安全技术措施
第四章探放水设计第一节钻探设计钻探探测设计分为物探探测前方无异常和物探探测前方有异常两种情况。
一、物探前方无异常1.根据物探结果,在××运输顺槽巷道迎头设置探放水钻场,钻探施工钻机设备采用ZQJC-220/7.2型气动架柱式钻机。
××运输顺槽平均煤层厚度为1.21m,按半扇形布置一组2个钻孔(正前方一个,左帮一个,右帮在6305回风顺槽掘进时已探明);以探测××运输顺槽前方赋水情况、采掘情况、地质构造及其他隐伏地质情况。
探测距离80m,帮距30m,超前距30m,允许掘进距离50m。
根据实际地质与煤层情况确定是否另外补充探测钻孔。
(见附图1:××运输顺槽超前探放水钻孔布置示意图)2.单孔设计及参数1号孔为中孔,布置于工作面迎头中心位置,距巷道底板 1.2m 处,钻孔方位(159)与顺槽方位一致,倾角与煤层倾角一致,设计钻探长度80m;2号孔为帮孔,布置于巷道左帮与迎头夹角处,距巷道底板1.2m 处,钻孔方位(138),偏于顺槽左帮21°,倾角与煤层倾角一致,设计钻探长度85m,帮距30m。
3.当出现淋水或钻孔涌水较大,影响掘进时,增加小角度(15°-20°)顶板放水孔,以达到疏放顶板水的目的。
4.当钻进过程中见岩时,如果能继续施工,则达到设计深度为止。
二、物探探测前方有异常在物探探测有异常时,必须另外补充适当数量钻孔进行加密探测。
1.在前方物探异常区内,按照《煤矿防治水细则》第43条规定:钻孔成组布设,并在巷道前方的水平面和竖直面内呈扇形。
钻孔终孔位置满足水平面间距3m,厚煤层内各孔终孔的竖直面间距不得大于1.5m。
2.煤层内,原则上禁止探放水压高于1 MPa的充水断层水、含水层水及陷落柱水等。
如确实需要的,可以先建筑防水闸墙,并在闸墙外向内探放水。
(见附图2:××运输顺槽物探异常区钻孔布置图)第二节单孔专项设计及耐压试验正常情况超前探放水时不安装孔口承压装置,探放有承压水钻孔应安设孔口安全装置。
探放水工程设计、措施的编制内容及审批制度范本(四篇)
探放水工程设计、措施的编制内容及审批制度范本放水工程设计和措施的编制内容主要包括以下方面:1. 工程概况:对放水工程的位置、规模、设计目标和要求进行详细描述,包括放水过程中需要考虑的安全、环境和社会影响等因素。
2. 工程布置:确定放水工程的整体布置方案,包括放水口位置、放水方式、放水渠道等。
要考虑到放水安全性、顺畅性以及对周边环境的影响。
3. 水文学参数:根据当地的水文学资料和历史数据,对放水工程所需的水位、流量等参数进行计算和确认,以确保放水工程的设计流量和水位能够满足需求。
4. 结构设计:包括放水口的结构设计、泄洪道的断面和坡度设计等。
需要考虑到水流的力学特性和工程的安全性,确保结构稳定可靠。
5. 泄洪能力计算:根据设计要求和当地的水文学参数,计算放水工程的泄洪能力,包括校核泄洪能力和设计洪水过程的确定。
6. 安全监控系统设计:对放水工程的安全监控系统进行设计,包括监测放水过程中的水位、流量等参数,以及及时报警、紧急控制等功能。
7. 应急预案编制:制定放水工程的应急预案,包括突发事件的发生和处理程序、组织架构、任务分工等,以确保在意外情况下能够及时、有效地应对。
8. 环境保护措施:对放水工程所在区域的环境保护措施进行编制,包括水资源的合理利用、水质保护等方面,以减少对环境的负面影响。
9. 安全防护设施:对放水工程的安全防护设施进行设计,包括围栏、防护墙等,以确保工程施工和运行过程中的安全。
10. 质量控制措施:制定放水工程的质量控制措施,包括施工过程中的施工规范、检验要求、验收标准等,以确保工程质量符合设计要求。
放水工程设计和措施的审批制度范本如下:1. 设计文件审批制度:(1) 设计单位按规定完成放水工程设计文件,并提交给相关主管部门。
(2) 相关主管部门组织专家对设计文件进行评审,并提出意见和建议。
(3) 设计单位根据专家评审意见进行修改和完善,并重新提交给相关主管部门。
(4) 相关主管部门根据修改后的设计文件进行审批,并签发审批文件。
煤矿探放水设计要点
楚雄市吕合镇石鼓煤业开发有限责任公司石鼓煤矿探放水设计一、概述:1、探放水的目的探水是指采矿过程中用超前勘探的方法,查明采掘工作面顶底板、侧帮和前方的含水构造(包括陷落柱)、充水含水层、积水老窑等水体的具体空间位置和产状,其目的是为了有效地防治矿井水害做好必要的准备。
2、探放水的原则采掘工作必须执行“十六字”方针,即:“预测预报、有掘必探、先探后掘、先治后采”的原则。
因而,遇到下列情况之一时,必须进行探放水。
(1)接近水淹的井巷、老窑和小窑时。
(2)接近含水层、导水断层、含水裂隙密集带、溶洞和陷落柱时,或通过它们之前。
(3)打开隔离煤柱放水前。
(4)接近可能与河流、湖泊、水库、蓄水池、水井等相通的断层破碎带或裂隙发育带时。
(5)接近可能涌(突)水的钻孔时。
(6)接近有水或稀泥的灌浆区时。
(7)采动影响范围内有承压含水层或含水构造,或煤层与含水层间的隔水岩柱厚度不清,可能突水时。
(8)接近矿井水文地质条件复杂的地段,采掘工作有涌(突)水预兆或情况不明时。
(9)接近其他可能涌(突)水地段时。
3、探放水对象的类型。
一般探放水的对象包括老窑、断裂构造、陷落柱、导水钻孔和充水含水层等。
二、探放老窑水积水煤窑或矿井采掘的废巷老窑积水,其几何形状极不规则,积水量大者可达数百万立方米,一旦采掘工作面接近或揭露它们时,常常造成突水淹井及人身伤亡事故,故必须预先进行探放。
1、探放水工程设计内容(1)探放水巷道推进的工作面和周围的水文地质条件。
如老窑积水范围、积水量、确切的水头高度(水压)、正常涌水量,老窑与上、下采区、相邻积水区、地表河流、建筑物及断层构造的关系,以及积水区与其他充水含水层的水力联系程度等。
(2)探放水巷道的开拓方向、施工次序、规格和支护形式。
(3)探放水钻孔组数、个数、方向、角度、深度和施工技术要求及采用的超前距和帮距(4)探放水施工与掘进工作的安全规定(5)受水威胁地区信号联系和避灾路线的确定(6)通风措施和瓦斯检查制度(7)防排水设施,如水闸门、水闸墙等的设计以及水仓、水泵、管路和水沟等排水系统及能力的具体安排等。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
贵州诚搏煤业有限公司习水县XXX煤矿XXXX掘进工作面探放水设计二〇一五年X月X日XXXX掘进工作面探放水设计为认真贯彻执行“安全第一、预防为主、综合治理”的安全生产方针和“预测预报、有掘必探、先探后掘、先治后采”的防治水原则,防止和减少水害事故发生,保障本矿职工生命安全,结合本工作面的实际情况,编制XXXX掘进工作面探放水设计。
编制依据:1、《煤矿防治水规定》2009年12月1日起执行2、《煤矿安全规程》2010年版3、《XXX煤矿开采方案设计安全专篇》(变更)20XX年X月4、《XXX煤矿开采方案设计》(变更)20XX年X月第一章工程概况第一节掘进工程概况一、巷道布置二、巷道设计第二节周边关系第二章水文地质特征第一节矿井水文地质一、地质构造二、煤层三、水文地质特征1、地表水2、含水层特征3、井田内主要隔水层第三节矿井充水因素分析一、充水水源及其影响程度1、大气降水对矿井充水的影响2、地表水对矿井充水的影响3、周边矿井对本井田煤层开采的影响4、采空区积水对矿井充水的影响5、含水层对矿井充水的影响二、矿井充水通道三、地面瞬变电磁勘探第三章探放水钻孔设计第一节探放水钻孔设计依据严格按照《煤矿安全规程》及《煤矿防治水规定》的相关规定和物探报告揭露的异常区,进行探放水钻孔设计;坚持“预测预报、有掘必探、先探后掘、先治后采”的煤矿防治水方针,坚持“物探先行,钻探验证”的探放水原则。
第二节钻孔施工的目的为了探测工作面范围内赋存的采空区积水、断层水、陷落柱水、含水层水,最终目的将水放出,确保工作面回采期间安全生产。
第三节探放水钻孔设计一、“三线”确定:为了保证采掘工作和人身安全,防止误穿积水区,在距积水区一定距离划定一条线作为探水点的起点,此线即为探水线。
通常将积水及附近区域划分为三条线,即积水线、探水线、警戒线。
积水线:按积水区范围划定积水线。
探水线:积水线外推(60-150)m为探水线。
警戒线:探水线外推(50-150)m为警戒线。
探水起点的确定:根据“预测预报、有掘必探、先探后掘、先治后采”的探放水原则,井巷掘进开口前就必须先进行打钻探水,确认无水患后再往前掘进并留一定的超前距,掘进到预留超前距位置后停下,再进行探水,依此类推直至巷道掘进到位,因此探水起点即为各条巷道的开口位置。
二、超前距离:探水钻孔终孔位置应始终超前掘进工作面的距离,本设计采用X m。
三、允许掘进距离:经探水证实无水害威胁,可安全掘进的距离:探水中心钻孔深度(或5个钻孔的最小平距)减去X m。
四、帮距:为使巷道两帮与可能存在的水体之间保持一定的安全距离,呈扇形布置的最外侧探水孔所控制的范围与巷道帮的距离;其值应与超前距离相同,帮距一般取20m,有时帮距可比超前距离小1~2m,本设计取X m。
五、超前距离的计算:a=0.5AL×√3p/kp式中:a ------超前距离mL-----巷道的跨度(宽或高,取其最大者)mKp-----煤的抗张强度(Mpa),取XMpaP------煤、岩层承受的静水压力(Mpa),取值XMpaA-----安全系数,一般取2~5;本设计取X。
a=a(实)>a据此,超前距为增加安全系数本设计取X m,帮距取X m。
六、钻孔技术参数的确定1、当物探无异常情况时(1)每轮布置钻孔5个(1#、2#、3#、4#、5#),1#孔为中心孔。
(钻孔布置详见表1:探水钻孔参数表)(2)钻孔直径:75mm。
(3)在每个钻场地点做好标记,并挂牌管理。
表1 探水钻孔参数表2、当物探有异常情况时(1)严格按照《煤矿防治水规定》呈扇形布置钻孔,钻孔终孔位置以满足平距3m为准。
(钻孔布置详见表2:探水钻孔参数表)(2)钻孔直径:75mm。
(3)在每个钻场地点做好标记,并挂牌管理。
表2 探水钻孔参数表七、探放水钻孔设计图本巷道掘进探放水设计图包括:探水钻孔设计断面图、探水钻孔设计剖面图、探水钻孔设计平面图。
第四章探放水设备选择根据《煤矿防治水规定》第九十五条的规定,井下探放水应当使用专用的探放水钻机,严禁使用煤电钻探放水。
XXXX巷道探放水使用的专用探放水钻机型号为XXXX煤矿用液压坑道钻机一台。
第五章排水设备及管路选择计算第一节涌水量1、按《XXXXX》提供的矿井涌水量数据:矿井正常涌水量:Qh=Xm3/h,矿井最大涌水量:Qh=Xm3/h。
2、矿井建设中实际的矿井涌水量:矿井正常涌水量:Qh=Xm3/h。
矿井最大涌水量:Qh=Xm3/h。
3、预计本工作面掘进时正常涌水量Xm³/h,最大涌水量Xm³/h。
涌水水源为生产用水及顶板淋水。
第二节主、副水仓容量主、副两个水仓的有效容量为Xm3。
其中主水仓的有效容量为Xm3,副水仓的有效容量为Xm3。
第三节排水泵矿井水泵房采用3台X(型号)离心泵,水泵额定流量为Xm3/h,扬程为Xm,配用电机功率为Xkw。
一台工作、一台备用、一台检修。
XXXX(掘进巷道名称)使用X(型号)气动潜水泵一台,排水量Xm3/h。
第四节排水管路矿井排水管选用ΦXXmm型无缝钢管2趟。
排水管沿XXX(巷道名称)铺设至地面沉淀池,正常涌水时为1趟工作,1趟备用。
XXXX(掘进巷道名称)排水管选用ΦX型无缝钢管1趟。
且排水管路不允许安装阀门,保证工作面的水直接流入中央水泵房。
排水路线:XXXX(掘进巷道名称)——第五节排水能力计算1、根据《煤矿防治水规定》,工作水泵的能力,应当能在20h内排出矿井24h的正常涌水量:地质报告:Xm3/h×24h=Ym3Ym3÷20h=Zm3/h<Hm3/h实际:Xm3/h×24h=Ym3Ym3÷20h=Zm3/h<Hm3/h2、根据《煤矿防治水规定》,工作和备用水泵的能力,应当能在20h内排出矿井24h的最大涌水量:地质报告:Xm3/h×24h=Ym3Ym3÷20h=Zm3/h<Hm3/h+Lm3/h实际:Xm3/h×24h=Ym3Ym3÷20h=Zm3/h<H m3/h+Lm3/h3、根据《煤矿防治水规定》,正常涌水量在1000 m3/h 以下时,主要水仓的有效容积应当能容纳8小时的正常涌水量:地质报告:Xm3/h×8h=Ym3<Zm3实际:Xm3/h×8h=Ym3<Zm34、XXXX(掘进巷道名称)使用X(型号)气动潜水泵,排水能力Xm3/h。
工作面正常涌水量Xm³/h,最大涌水量Xm³/h。
X(最大涌水量)m3/h×24h=Ym3Ym3÷20h=Zm3/h<Hm3/h第六章施工技术要求及安全技术措施第一节探放水前的准备工作1、在组织施工前,要求施工单位将打钻所需的材料及工具,设备准备到位,不能因为准备工作的原因而影响施工。
2、在运输XXXX煤矿用坑道钻机等大件设备的过程中,运输人员应轻拿轻放,避免设备因受力碰撞而受损和碰伤手脚。
3、钻机及其附属设施及各部件间连接要牢固可靠,并在每次使用前检查,确保施工的安全。
4、每次开钻前,检查钻杆接头的牢固情况,严防脱钻事故的发生;钻杆要达到不堵塞、不弯曲、丝口不磨损。
5、在组织施工前,要求施工人员对钻机附近的巷道支护进行检查,发现巷道支护受损的及时处理并加强支护,并打好立柱和挡板。
6、保持钻场有足够的安全空间,便于施工。
7、在巷道低洼处非人行侧及时挖好水沟,清理好临时水仓,确保排水畅通无阻。
8、在打钻地点附近安设专用电话及报警装置,并保证随时与调度室联系。
9、依据设计,确定主要探水钻孔位置时,由测量人员进行标定。
负责探放水工作的人员亲临现场,共同确定钻孔的方位、倾角、深度和钻孔数量。
10、带班矿领导和当班安全员、瓦斯员必须在探放水地点监督安全和随时检查空气成分。
如果瓦斯浓度超过0.8%或其他有害气体浓度超过《煤矿安全规程》第一百条规定时,必须立即停止钻进,切断电源,撤出人员,并报告矿调度室,及时处理。
第二节安钻探水前的技术要求1、安钻地点与积水区间距小于探水规定的超前距,或有突水征兆时,应在采取加固措施或用水闸墙封闭后,另找安全地点探放水。
2、钻窝应避免做在断层带或松软岩层内。
3、钻机安装必须平稳牢固,打好压柱。
安好钻机接电时,要严格执行停送电制度。
4、按预计流量修建排水沟、临时水仓,清理巷道并挂好风筒、电缆、管道等。
第三节探水施工中的技术要求1、钻进时应准确判别煤、岩层厚度并记录换层深度。
一般每钻进10m或更换钻具时,测量一次钻杆并核实孔深。
终孔前再复核一次,如有可能应进行孔斜测量。
2、钻进时,发现煤岩松软、片帮、来压或孔中的水压、水量突然增大,以及有顶钻等现象时,必须立即停钻,记录其孔深并同时将钻杆固定,但不得取出钻杆,要立即向矿调度室汇报,及时采取措施,进行处理。
3、钻进中发现有害气体喷出时,应立即停止钻进、切断电源,将人员撤到有新鲜风流的地点,立即报告矿调度室,采取措施。
4、钻孔内水压过大或喷高压水时,应采用反压和有防喷装置的方法钻进,并制定防止孔口管和煤(岩)壁突然鼓出的措施。
5、在探水孔施工中,见到含水层、断层、陷落柱和积水区之前,应停止钻进,安好水门后再继续钻进。
6、遇高压水顶钻杆时,可用立轴卡瓦和逆止阀交替控制钻杆,使其慢慢地顶出孔口,操作时禁止人员直对钻杆站立。
7、必须做到交接班时不停钻。
8、探放断层水的探水孔终孔后,孔内有水应进行放水试验。
孔内无水时应选择一个孔进行压水试验,检验断层隔水性能;压力一般应略大于断层所承受的静水压力。
9、探放水钻孔,完成探测任务后必须全孔注浆封闭,并做好封孔记录。
第四节放水的技术要求1、钻孔放水前,必须估计积水量,根据排水能力和水仓容量,控制放水流量,防止淹井;放水时,必须设专人监测钻孔出水情况,测定水量和水压,做好记录。
若水量突然变化,必须及时处理,并立即报告矿调度室。
2、加强放水地点的通风,增加有害气体的观测次数。
3、在涌水量、水压稳定前,应每小时观测1-2次;涌水量、水压基本稳定后,按正常观测要求进行。
疏放老空水应每天进行观测。
4、放水结束后,立即核算放水量与预计积水量的误差,查明原因。
第五节探放水的安全措施1、突水预兆(1)一般突水预兆主要表现为煤层变潮湿、松软;煤帮出现滴水、淋水现象,且淋水由小变大;有时煤帮出现铁锈色水迹;工作面气温降低,出现雾气或硫化氢气味;有时可听到水的“嘶嘶”声;矿压增大,发生冒顶片帮及底鼓。
(2)工作面底板灰岩含水层突水预兆主要表现为工作面压力增大,底板鼓起;工作面底板产生裂隙,并逐渐增大;沿裂隙或煤帮向外渗水,裂隙会逐渐增大,水量会增加。
当底板渗水量增大到一定程度时,煤帮渗水可能停止,此时水色时清时浊,底板活动时水变浑浊,底板稳定时水色变清;底板破裂,沿裂缝有高压水喷出,并伴有“嘶嘶”声或刺耳水声;底板发生“底爆”,伴有巨响,地下水大量涌出,水色呈乳白或黄色。
