月进度计划报表
工程进度统计月报
![工程进度统计月报](https://img.taocdn.com/s3/m/c6983cce76a20029bd642d30.png)
工程月报第合同第期年月施工单位:项目经理:报出日期:XXX合同段填报说明:1、各承包人应在每月20日前向驻监办、总监办报送《工程月报》。
2、本《工程月报》格式所规定的内容,各承包人必须按要求认真填报,如总监办或驻监办另有要求,可在此基础上增添有关内容及报表。
3、工程月报是反映月工程施工进度、质量情况等的重要文件,文字内容力求简明扼要,使驻地办、总监办及上级有关部门能对工程现状有一个比较清晰的了解,要求各承包人认真、及时、如实填报,并对其真实性负责。
4、工程月报要求打印。
内封面第合同段第期工程月报本工程月报经本人审查,所报内容真实,本人为其真实性承担责任。
项目经理(签名):日期:项目部联系电话:传真:联系人:总目录一、工程描述二、施工组织三、工程质量四、工程进度五、合同执行情况六、计量及支付七、其它事宜八、工程存在的问题及建议九、对监理单位、项目公司单位工作过程的合理化建议十、工程月报表1、工程月报表(GY01)2、压实度月报表(GY02-1、GY02-2)3、砼抗压强度月报表(GY03)4、无结合料基层(底基层)材料自检结果月报表(GY04-1)5、无机结合料基层(底基层)材料自检结果月报表(GY04-2)6、沥青混合料试验结果月报表(GY05)7、砼弯拉强度月报表(GY06)8、桩基检测结果月报表(GY07)9、主要材料进场月报表(GY08)10、主要施工管理人员月报表(GY09-1)11、特殊工种人员月报表(GY09-2)12、进场主要施工机具月报表(GY10)13、分包单位一览表(GY11)14、气象资料(GY12)15、工程图片注:在“”中打上“√”表示本期有该月报表。
一、工程描述:(一)工程位置图注:第一期工程月报正文前,应附有一张工程位置图,图中应清晰地标明本合同段工程的具体位置、项目经理部的位置。
(二)工程概况1、简述本合同段的主要起讫桩号工程内容、数量、合同签订的日期、合同价、合同工期、进场日期、开工通知书发生日期及实际开工日期。
形象进度统计月报表
![形象进度统计月报表](https://img.taocdn.com/s3/m/bf3365cf4028915f804dc212.png)
487
1号风道1部开挖完成14.9m、2部开挖完成9.6m;2号风道1部开挖完成18m,2部完成2.2m
130.73
完成挖孔桩12根, 1#竖井锁口完成,完成开挖初支17m,2#竖井锁口完成,完成开挖初支17m; 1号风道1部开挖完成14.9m、2部开挖完成9.6m;2号风道1部开挖完成18m,2部完成2.2m
工程名称:重庆市轨道交通一号线9标段歇台子车站及区间隧道工程承包单位:北京中铁隧建筑有限公司
项目名称及标段
合同工期(天)
本月进度
累计完成形象进度
下月计划
与最新生产调度令要求工期比较提前或滞后时间(月)
存在问题
形象进度
完成投资(万元)
形象进度
完成投资(万元)
完成投资百分比(%)
完成工程量完成投资(万Fra bibliotek)北京中铁隧建筑有限公司项目名称及标段合同工期天本月进度累计完成形象进度下月计划与最新生产调度令要求工期比较提前或滞后时间月存在问题形象进度完成投资万元形象进度完成投资万元完成投资百分比完成工程量完成投资万元重庆市轨道交通一号线9标段4871号风道1部开挖完成149m2部开挖完成96m
形象进度统计月报表
307
4.27
完成1#竖井车站小导洞开挖支护20.81m,车站上半断面开挖及初支10m,1#风道2部开挖支护完成15m;完成2#竖井车站小导洞开挖支护20.18m,车站上半断面开挖及初支15m,2#风道2部开挖支护完成7.3m
123.53万元
1
地震影响,工地全面停工
项目经理:张全国分部总监:
日期:2008年5月25日日期:
工程施工进度计划报表编制说明
![工程施工进度计划报表编制说明](https://img.taocdn.com/s3/m/f65099711711cc7931b7164b.png)
工程施工进度计划报表编制说明一、2月份计划与完成情况2012年2月份计划完成产值如下:本月计划完成路基工程产值1148550元,计划完成路基填筑19727m3,完成挖土方16655m3,排水工程85m,防护工程1848m3;计划完成桥涵工程4359155元,计划完成涵洞、通道M7.5砌片石1044 m3、槟榔根1号大桥防撞栏292.08m,槟榔根2号大桥防撞栏332.08m,槟榔根3号大桥2个盖梁,2个台帽,银瓶岭大桥9个盖梁,2个台帽,950通道桥7个承台,14根立柱,2个台帽,天桥1个承台,5根立柱,2个台帽,本月计划完成总产值5507705元。
本月实际完成完成排水工程86m;防护工程1540m3,完成土槟榔根3号大桥4个盖梁、台帽,银瓶岭大桥2个盖梁、台帽,6片空心板;本月实际完成产值205.8万元,占月计划的37%。
未能按计划完成本月施工任务。
累计完成总产值1223.88万元,占总量的89.5%。
二、下月施工计划2012年3月份计划完成产值如下:本月计划完成路基工程产值2608813元,计划完成路基填筑19727m3,完成挖土方16655m3,排水工程742m,防护工程8573m3;计划完成桥涵工程3197459元,计划完成涵洞、通道M7.5砌片石594 m3、槟榔根1号大桥防撞栏292.08m,槟榔根2号大桥防撞栏332.08m,银瓶岭大桥7个盖梁,2个台帽,950通道桥7个承台,14根立柱,2个台帽,天桥1个承台,5根立柱,2个台帽,本月计划完成总产值5806272元。
三、施工计划保证措施一、实行项目法人管理和项目经理负责制,建立强有力的施工指挥机构和保障体系,投入保证施工进度如期实现的足够的施工队伍和机械设备(详见人员机械设备),实行专业化、机械化施工。
并尽量采用科学、先进的施工方法,提高效率;二、建立施工组织设计审批制度,施工组织设计必须有项目经理、项目工程师、安全员、材料员、监理工程师等的签字。
工程项目月报表模板
![工程项目月报表模板](https://img.taocdn.com/s3/m/a3a8851c27284b73f24250e6.png)
宜华湘江名城项目部7月份月报表
编制人:高胜编制日期:2011-07-29
一
本月形象进度完成情况
工程名称
本月形象进度计划
实际形象进度完成
进度计划滞后原因
措施或资源需求
1
地下室地板浇筑
完成100%
完成100%
2
地下室地板至±0.000
完成50%
完成20%
3
地下室砖胎膜砌筑及垫层浇筑
20110729本月形象进度完成情况工程名称本月形象进度计划实际形象进度完成进度计划滞后原因措施或资源需求地下室地板浇筑完成100完成1000000完成50完成20地下室砖胎膜砌筑及垫层浇完成100完成100下月形象进度与产值完成计划工程名称形象进度完成计划产值完成计划万元0000完成100960本月产值完成统计万元工程名称本月计划完成产值本月实际完成产值本年度累计完成产值本工程累计完成产值5205201370合计本月现场施工动态检查与分析措施或资源需求工程质量动态1钢筋绑扎不到位柱子及梁布筋有漏筋现象
措施或资源需求
工程质量动态
1、钢筋绑扎不到位,柱子及梁布筋有漏筋现象。
2、砼浇筑振捣不到位,出现蜂窝麻面现象。
3、后浇带封堵不到位,有砼溢出。
4、砼养护不到位,表面出现裂缝。
5、6#栋及7#栋地梁未清理干净。
6、6#栋扫地杆未搭设到位。
7、钢筋布置时钢筋的型号与图纸要求不符。
8、剪力墙该设拉结筋的,未设拉结筋。
工作建议或资源需求
完成100%
完成100%
二
下月形象进度与产值完成计划
工程名称
形象进度完成计划
产值完成计划(万元)
备 注
1
工程月报表
![工程月报表](https://img.taocdn.com/s3/m/6f6c7a27af45b307e871970f.png)

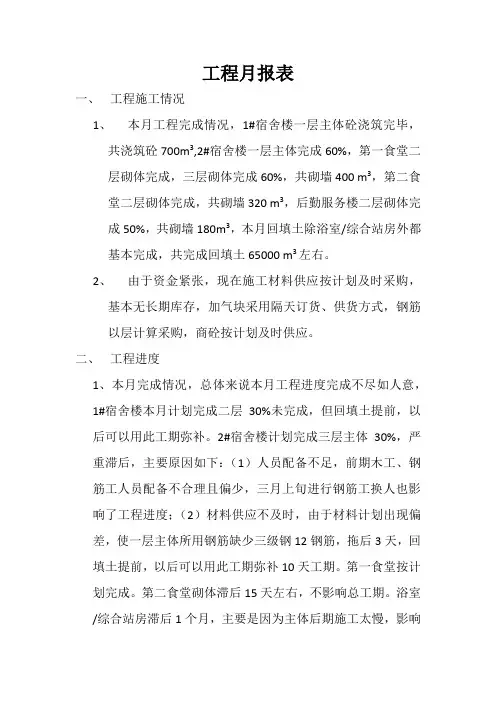

工程月报表一、工程施工情况1、本月工程完成情况,1#宿舍楼一层主体砼浇筑完毕,共浇筑砼700m3,2#宿舍楼一层主体完成60%,第一食堂二层砌体完成,三层砌体完成60%,共砌墙400 m3,第二食堂二层砌体完成,共砌墙320 m3,后勤服务楼二层砌体完成50%,共砌墙180m3,本月回填土除浴室/综合站房外都基本完成,共完成回填土65000 m3左右。
2、由于资金紧张,现在施工材料供应按计划及时采购,基本无长期库存,加气块采用隔天订货、供货方式,钢筋以层计算采购,商砼按计划及时供应。
二、工程进度1、本月完成情况,总体来说本月工程进度完成不尽如人意,1#宿舍楼本月计划完成二层30%未完成,但回填土提前,以后可以用此工期弥补。
2#宿舍楼计划完成三层主体30%,严重滞后,主要原因如下:(1)人员配备不足,前期木工、钢筋工人员配备不合理且偏少,三月上旬进行钢筋工换人也影响了工程进度;(2)材料供应不及时,由于材料计划出现偏差,使一层主体所用钢筋缺少三级钢12钢筋,拖后3天,回填土提前,以后可以用此工期弥补10天工期。
第一食堂按计划完成。
第二食堂砌体滞后15天左右,不影响总工期。
浴室/综合站房滞后1个月,主要是因为主体后期施工太慢,影响二次主体施工,但不影响总工期。
后期服务楼滞后1个月,主要是因为人员调整不到位,但不影响总工期。
3#、4#宿舍楼及教工宿舍楼因拆坟、高压线问题暂时不能施工。
2、下月计划(1)计划另报(2)人员、材料及机械设备的安排;人员:1#、2#宿舍楼人员不变,其余正在施工的楼根据施工进度情况安排相应施工作业班组进场,材料按施工进度计划进场。
三、工程质量1、由于图纸变更较多,所以有些变更到达不及时,造成施工与检查内容不一致,望有关单位协调解决。
2、主体结构质量全部验收合格,浴室/综合站房防水保护层用材不规范,经提出后整改。
3、下月要解决屋面找坡,保温材料、外保温材料及需二次招标工程的问题。
隧道施工项目月报表模板
![隧道施工项目月报表模板](https://img.taocdn.com/s3/m/66aeea4c53ea551810a6f524ccbff121dd36c5a2.png)
隧道施工项目月报表模板1. 项目概况本月的隧道施工项目概况如下:- 项目名称:[项目名称]- 项目负责人:[项目负责人]- 项目进度:[项目进度]- 施工地点:[施工地点]- 施工单位:[施工单位]- 项目总投资:[项目总投资]- 本月开工日期:[本月开工日期]- 本月完工日期:[本月完工日期]2. 进展情况本月项目的进展情况如下:- 施工进度:[施工进度情况描述]- 质量控制:[质量控制情况描述]- 安全管理:[安全管理情况描述]- 设备运行状况:[设备运行状况情况描述]- 人力资源:[人力资源情况描述]- 供应链管理:[供应链管理情况描述]3. 问题与解决方案在本月项目实施过程中遇到的问题及相应的解决方案如下:- 问题1:[问题描述]- 解决方案:[解决方案描述]- 问题2:[问题描述]- 解决方案:[解决方案描述]- 问题3:[问题描述]- 解决方案:[解决方案描述]4. 下月计划下月项目的计划如下:- 施工进度计划:[下月施工进度计划]- 质量控制计划:[下月质量控制计划]- 安全管理计划:[下月安全管理计划]- 设备运行计划:[下月设备运行计划]- 人力资源计划:[下月人力资源计划]- 供应链管理计划:[下月供应链管理计划]5. 经费报告本月项目经费的使用情况如下:- 总预算:[总预算金额]- 本月支出:[本月支出金额]- 剩余经费:[剩余金额]- 项目经费变动说明:[项目经费变动的详细说明]6. 可行性评估综合考虑本月项目的进展情况和经费使用情况,对项目的可行性进行评估如下:- 项目继续进行的可行性:[对项目继续进行的可行性评估]- 风险和挑战分析:[风险和挑战的分析]- 建议和改进措施:[对项目的建议和改进措施]7. 备注其他任何需要补充说明或备注的事项在此列出。
建筑施工项目月报表
![建筑施工项目月报表](https://img.taocdn.com/s3/m/88322dec7e192279168884868762caaedd33ba0e.png)
2、本月甲方付款结算
情况
填写甲方本月付款、截止目前已收工程款占完成总产值比例两项内容
3、进场班组选择、
考核情况(持证率、合同率)
填写班组进场情况、考核评价情况
4、劳务分包公司,劳
务分包范围,分包价格(元)
填写劳务分包公司名称,已进情况,是否有投诉或
纠纷及处理情况
本月项目管理情况
1、本月实际完成的工程量(产值情况)
填写本月产值情况(XX万元)
2、
本月工程实际
进度完成情况(具体楼号在施节点)
填写现场各楼号完成进度节点情况
进度是否滞后;
进度偏差分析及纠偏措施
填写上月进度计划完成情况,完成进度计划跟踪对比分析,未完成节点原因分析以及相应的纠偏措施等内容。
纠偏措施
月报表完成后附下月《进度计划表》,进度计划表除体现时间节点外,
填写甲方、分供方、劳务班组投诉以及投诉处理情况
6、存在困难及需公司
协助解决的问题
文件
来往
各管理主体方发函、
通知、整改单等资料
与甲方、监理等单位发函、工作联系单等资料情况
项目部月报表
3、下月进度计划(后
附《月进度计划》)
要有尽量全面的人、材、机配置计划。
4、本月质量、安全
文明管理情况及
下月工作重点
简要概括本月质量、安全文明施工管理情况及下月工作重点。
本月生产管理情况
1、本月项目部主要
管理人员及班组
异动情况,在施
班组及人数统计
填写管理人员人数、各个劳务班组人数(精确数字)、劳务班组施工人
进度计划
![进度计划](https://img.taocdn.com/s3/m/b8ccf3946bec0975f465e295.png)
m3
1.970
275.43
542.60
54.90
010403004003
圈梁
m3
2.350
275.43
647.26
65.49
混凝土、钢筋混凝土模板及支架
钢管支架
项
1.00
128635.19
128635.19
52008.21
010416001001
现浇砼钢筋
t
22.32
5310.52
118530.80
378.13
010402001003
有梁板
m3
5.543
279.62
1550.00
79.38
010402001004
有梁板
m3
17.13
279.62
4789.89
245.3
010402001005
有梁板
m3
7.986
279.62
2233.23
114.37
010402001006
有梁板
m3
7.09
279.62
(公章)
年月日
工程款支付申请表
工程名称:安徽省庐江监狱生产厂房工程
致:安徽省淮南国汉监理公司
我方已完成了生产厂房一层现浇面工作:按照施工合同的规定,建设单位应于2010年12月18日前支付该项工程款约(大写)壹佰壹拾陆万贰仟捌佰柒拾壹元伍角叁分。(小写:1162871.536元)现报上2010年11月份工程量生产报表,请予以审查并开具工程款支付证书。
钢筋网片
㎡
1543.83
8.28
12782.94
2632.24
1239136.77
公司进度及产值报表
![公司进度及产值报表](https://img.taocdn.com/s3/m/3f7f580aa200a6c30c22590102020740be1ecd7c.png)
是否为联营项目
1
是
2
是
3
4
5
6
合计
审批人:
填报人:
说明:1、统计起止时间:为本月 26 日至下月 25 日。
2、上报时间:本月 26—27 日上午 12:00 前。
3、主要计划形象进度及计划安排工程实物量要表述清楚。
填报日期: 年 月 日
进度及产值报表 附表一
填报单位:分公司 序
工程名称 合同值 号
年
上年 度 已完 成
月份施工进度及产值完成情况表(快报)
本月 完 成产 值
占月 计划%
自年初 累积完
成
占年 计划%
本月形象进度完成情况
单位:万元
本月完成主要实物量
是否为联营项目
1
2
3
4
5
合计
审批人:
填报人:
说明:1、统计起止时间:为上月 26 日至本月 25 日。
2、上报时间:本月 26—27 日上午 12:00 前。
3、本月形象进度及完成主要实物量要表述清楚。
填报日期: 年 月 日
进度及产值报表 附表二
填报单位:分公司 序 工程名称 号
年
合同值
月份施工进度及产值计划编排表(快报)
计划竣工 本月计 开工日期
日期万元
计划安排工程实物量
施工月报格式
![施工月报格式](https://img.taocdn.com/s3/m/7dc1fad96e1aff00bed5b9f3f90f76c661374c84.png)
施工月报XXX年XX月XX日~XXX年XX月XX日第XX期工程名称:合同编号:承包人(章):项目经理:日期:年月日一、承包合同内工程概况二、本月完成工程情况(用文字形式说明工程完成情况、整体工程进展情况等)三、工程质量管理(对本月质量情况、控制方法、控制结果等进行文字说明)附件:施工质量检验月汇总表。
四、工程进度管理(对本月实际工程进度与计划进度进行比对、说明影响进度的原因、针对进度滞后所采取的措施等进行文字说明)附件:本月实际进度横道图和下月计划进度横道图。
五、投资管理(对本月工程人、机、料等投入情况进行统计、对本月完成工程量进行统计、对本月对现场计量情况进行统计、对本月工程款支付情况进行统计,并汇总说明已支付工程款、本月支付工程款、累计支付工程款等、)附件:1.材料使用情况月报表.2.主要施工机械设备情况月报表.3.现场施工人员情况月报表。
6.完成工程量月汇总表。
六、合同管理(对本月发生的设计变更项目进行统计,说明原因、对本月工程延期和费用索赔等进行说明)七、安全施工管理、文明施工管理;(对本月工程对已批准的安全、文明施工情况进行说明,施工现场安全管理和文明施工管理等进行说明)八、下月工作重点(对下月工程施工重点、主要控制项目、主要部位等进行文字说明)九、本月工程大事记十、工程主要照片(4-8张即可)附表1本月天气情况汇总表合同名称:附表2 材料使用情况月报表编制:技术负责人:项目经理:附表3 主要施工机械设备情况月报表编制:技术负责人: 项目经理:附表4 现场施工人员情况月报表编制:技术负责人:项目经理:附表5 施工质量检验月汇总表编制: 技术负责人: 项目经理:附表7 完成工程量月汇总表编制: 技术负责人:项目经理:附表8 施工实际进度月报表(年月)合同名称:编制:技术负责人:项目经理:附表9 施工进度计划月报表(年月)合同名称:计划完成币量:XXXXX(大写)编制:技术负责人: 项目经理:。
监理月进度报表
![监理月进度报表](https://img.taocdn.com/s3/m/b5031ae0bb68a98270fefaef.png)
监理月进度报表1(共8页)--本页仅作为文档封面,使用时请直接删除即可----内页可以根据需求调整合适字体及大小--JL25监理月报表(2016年1月)(承包[2016]月报01号)说明:1.监理月报表一式 3 份,由监理机关填写。
每月5日前报发包人,发包人签收后,监理机构、发包人各1 份。
JL25监理月报(监理[2016]月报01号)__2016__年第 _一期__2015__年_12_月_26_日至_2016_年_12_ 月_25_日涪陵区农业综合开发水磨滩中型灌区工程名称:__节水配套改造工程(设计变更部分)四标段发包人:重庆市涪陵区水磨滩水库管理所监理机构:重庆华大建筑工程监理有限公司总监理工程师:日期:____2016___年__ 1___月__ 25___日监理月报(2016年1月)一、工程概况工程名称:涪陵区农发水磨滩中型灌区节水配套改造项目合同编号:工程建设地址:涪陵区江北街道办事处二、工程内容描述施工单位:重庆锦新建设集团有限公司工程形象进度:完成总工程的61%三、工程质量控制要求本工程必须按相关规定和工程建设标准和强制性条文及施工合同约定,对所有工程施工质量活动及质量活动相关人员、材料、设备、和施工设备、施工工法和施工环境进行督促和控制。
按事前审批、事中督促和事后检验等监理工作环节控制施工质量。
每月两次质量大检查,发现不符合质量要求隐患,指示承包方有效措施进行整改。
四、工程进度控制适时签发各月分部工程开工申请书;督促设计单位及时提供施工图纸,确保工程需要;审查施工单位施工总进度计划和月进度计划,确保工程达到预期的目标;对施工进度进行监督和调整;审查施工单位质量报表;适时深入施工现场;及时分析解决工程进度问题。
定期检查,对实际施工进度进行分析和评价。
协调参建各方之间的关系,解决影响工程进度的干扰因素,进促施工项目的顺利进展。
五、工程投资控制本工程计量支付是我监理部投资控制的重要环节,严格审核施工组织设计施工方案和进度计划按合同工期组织施工。
工程进度款报量表-当月完成量报表
![工程进度款报量表-当月完成量报表](https://img.taocdn.com/s3/m/0e574388d4bbfd0a79563c1ec5da50e2524dd18c.png)
某工程1月完成工程情况表四、工程完成情况与计划进度的对比分析(包括可能影响工程按照进度计划进行的任何因素之详情,以及为消除这些因素正在采取(或准备采取)的措施,抢工措施等施工单位制表人:监理专业工程师:业主单位现场代表:跟踪审计单位现场代表:施工单位计量工程师: 监理计量工程师:业主单位计量工程师: 跟踪审计单位计量工程师: 施工单位负责人:总监理工程师:业主单位项目部经理:跟踪审计单位项目负责人:填报日期: 审核日期: 复核日期: 审定日期:某工程1月完成工程情况表四、工程完成情况与计划进度的对比分析(包括可能影响工程按照进度计划进行的任何因素之详情,以及为消除这些因素正在采取(或准备采取)的措施,抢工措施等施工单位制表人:监理专业工程师:业主单位现场代表:跟踪审计单位现场代表:施工单位计量工程师: 监理计量工程师:业主单位计量工程师: 跟踪审计单位计量工程师: 施工单位负责人:总监理工程师:业主单位项目部经理:跟踪审计单位项目负责人:填报日期: 审核日期: 复核日期: 审定日期:某工程1月完成工程情况表四、工程完成情况与计划进度的对比分析(包括可能影响工程按照进度计划进行的任何因素之详情,以及为消除这些因素正在采取(或准备采取)的措施,抢工措施等施工单位制表人:监理专业工程师:业主单位现场代表:跟踪审计单位现场代表:施工单位计量工程师: 监理计量工程师:业主单位计量工程师: 跟踪审计单位计量工程师: 施工单位负责人:总监理工程师:业主单位项目部经理:跟踪审计单位项目负责人:填报日期: 审核日期: 复核日期: 审定日期:某工程1月完成工程情况表四、工程完成情况与计划进度的对比分析(包括可能影响工程按照进度计划进行的任何因素之详情,以及为消除这些因素正在采取(或准备采取)的措施,抢工措施等施工单位制表人:监理专业工程师:业主单位现场代表:跟踪审计单位现场代表:施工单位计量工程师: 监理计量工程师:业主单位计量工程师: 跟踪审计单位计量工程师: 施工单位负责人:总监理工程师:业主单位项目部经理:跟踪审计单位项目负责人:填报日期: 审核日期: 复核日期: 审定日期:某工程1月完成工程情况表( 202x年12月26日——202x年1月25日)序 号工程项目及其主要内容型号单位 预算金额已审金额 完成工 程量 至本月累 计完成量 占总量 比率 (%) 综合单价 (元)总投资额 本月完成 投资额 (万元) 累计完成 投资额 占总投资 额比率 (%)(万元) (万元) 1 疏散指示 个 9162 防爆灯 个 13 暗装单极开关 个 124 暗装双极开关 个 25 暗装三极开关 个 26 暗装单级双控开关 个 27 二、三级插座个 38 耐火线NH-BV-2.5米12362.39 地下车库A 区防火卷帘门10 防火卷帘门 ㎡ 310.34 11钢质复合帘片封隔㎡2四、工程完成情况与计划进度的对比分析(包括可能影响工程按照进度计划进行的任何因素之详情,以及为消除这些因素正在采取(或准备采取)的措施,抢工措施等施工单位制表人: 监理专业工程师: 业主单位现场代表: 跟踪审计单位现场代表: 施工单位计量工程师: 监理计量工程师: 业主单位计量工程师: 跟踪审计单位计量工程师: 施工单位负责人: 总监理工程师: 业主单位项目部经理: 跟踪审计单位项目负责人: 填报日期:审核日期 :复核日期:审定日期:某工程1月完成工程情况表( 202x 年12月26日——202x 年1月25日)序完成工 至本月累 占总量 综合单价 总投资额 本月完成 累计完成 投资额 占总投资 工程项目及其主要内容 型号 单位 预算金额 已审金额 比率 程量 计完成量 额比率 投资额 (元)号四、工程完成情况与计划进度的对比分析(包括可能影响工程按照进度计划进行的任何因素之详情,以及为消除这些因素正在采取(或准备采取)的措施,抢工措施等施工单位制表人:监理专业工程师:业主单位现场代表:跟踪审计单位现场代表:施工单位计量工程师: 监理计量工程师:业主单位计量工程师: 跟踪审计单位计量工程师: 施工单位负责人:总监理工程师:业主单位项目部经理:跟踪审计单位项目负责人:填报日期: 审核日期: 复核日期: 审定日期:某工程1月完成工程情况表四、工程完成情况与计划进度的对比分析(包括可能影响工程按照进度计划进行的任何因素之详情,以及为消除这些因素正在采取(或准备采取)的措施,抢工措施等施工单位制表人:监理专业工程师:业主单位现场代表:跟踪审计单位现场代表:施工单位计量工程师: 监理计量工程师:业主单位计量工程师: 跟踪审计单位计量工程师: 施工单位负责人:总监理工程师:业主单位项目部经理:跟踪审计单位项目负责人:填报日期: 审核日期: 复核日期: 审定日期:某工程1月完成工程情况表四、工程完成情况与计划进度的对比分析(包括可能影响工程按照进度计划进行的任何因素之详情,以及为消除这些因素正在采取(或准备采取)的措施,抢工措施等施工单位制表人:监理专业工程师:业主单位现场代表:跟踪审计单位现场代表:施工单位计量工程师: 监理计量工程师:业主单位计量工程师: 跟踪审计单位计量工程师: 施工单位负责人:总监理工程师:业主单位项目部经理:跟踪审计单位项目负责人:填报日期: 审核日期: 复核日期: 审定日期:某工程1月完成工程情况表四、工程完成情况与计划进度的对比分析(包括可能影响工程按照进度计划进行的任何因素之详情,以及为消除这些因素正在采取(或准备采取)的措施,抢工措施等施工单位制表人:监理专业工程师:业主单位现场代表:跟踪审计单位现场代表:施工单位计量工程师: 监理计量工程师:业主单位计量工程师: 跟踪审计单位计量工程师: 施工单位负责人:总监理工程师:业主单位项目部经理:跟踪审计单位项目负责人:填报日期: 审核日期: 复核日期: 审定日期:某工程1月完成工程情况表四、工程完成情况与计划进度的对比分析(包括可能影响工程按照进度计划进行的任何因素之详情,以及为消除这些因素正在采取(或准备采取)的措施,抢工措施等施工单位制表人:监理专业工程师:业主单位现场代表:跟踪审计单位现场代表:施工单位计量工程师: 监理计量工程师:业主单位计量工程师: 跟踪审计单位计量工程师: 施工单位负责人:总监理工程师:业主单位项目部经理:跟踪审计单位项目负责人:填报日期: 审核日期: 复核日期: 审定日期:。
项目5月报表
![项目5月报表](https://img.taocdn.com/s3/m/6675fd02844769eae009edb0.png)
2014.5.7 2014.5.3 2014.5.28 2014.5.5 2014.5.9 2014.5.10 2014.5.11 2014.5.6 2014.5.12
王飞 王飞 郝克 郝克 郝克 郝克 郝克 郝克 郝克
10 37#三层结构施工(南区)
二次结构部分
1 2 3 4 5 6 7 8 9 16#、11#楼二次结构施工(北区) 3#楼二次结构施工(北区) 8#、9#楼二次结构施工(北区) 10#楼二次结构施工(北区) 28#楼二次结构施工(南区) 29#楼二次结构施工(南区) 36#楼二次结构施工(南区) 37#楼二次结构施工(南区) 25#楼二次结构施工(南区) 80% 80% 80% 80% 75% 75% 75% 75% 50% 2014.5.25 2014.5.30 2014.6.5 2014.6.1 2014.5.31 2014.5.31 2014.5.31 2014.5.31 2014.5.31 王飞 王飞 王飞 王飞 郝克 郝克 郝克 郝克 郝克
10 26#楼二次结构施工(南区) 11 31#楼二次结构施工(南区) 12 32#楼二次结构施工(南区)
50% 25% 25%
2014.5.31 2014.5.31 2014.5.31
郝克 郝克 郝克
总包单位:
监理单位:
建设单位:
月度工作计划及பைடு நூலகம்结表
编制单位:中国建筑第六工程局有限公司 序号 主要工作内容 计划完成进度 计划完成时间 责任人 前置事项 月份: 2014年 5月 需要其他部门协 完成情况/未完成原因/后续措 助配合事项 施(月底填写)
基础部分
1 2 3 4 5 6 7 8 9 2#、13#楼基础底板、负一层结构施工(北区) 6#、7#楼基础底板、负一层结构施工(北区) 14#、17#楼基础底板、负一层结构施工(北区) 4#、15#楼基础底板、负一层结构施工(北区) 5#楼基础底板、负一层结构施工(北区) 24#楼基础底板、负一层结构施工(南区) 22#楼基础底板、负一层结构施工(南区) 20#、21#楼基础底板、负一层结构施工(南区) 18#、30#楼基础底板、负一层结构施工(南区) 100% 100% 100% 100% 100% 100% 100% 100% 100% 100% 100% 100% 100% 2014.5.28 2014.6.1 2014.6.3 2014.6.3 2014.6.3 2014.5.21 2014.5.19 2014.5.22 2014.6.2 2014.6.2 2014.6.3 2014.6.3 2014.6.3 王飞 王飞 王飞 王飞 王飞 郝克 郝克 郝克 郝克 郝克 郝克 郝克 郝克 土方开挖 土方开挖 土方开挖 土方开挖 土方开挖 土方开挖 土方开挖 土方开挖 土方开挖 土方开挖 土方开挖
各科室工作情况月报表
![各科室工作情况月报表](https://img.taocdn.com/s3/m/55660dd2b8d528ea81c758f5f61fb7360b4c2bd5.png)
通过刘鑫给我们讲的业务知识课,使科室人员继学习了会计的理论知识又提高个人工作技能,这种学习方式我们科室要继续开展下去,要在以后的讲课中增加讨论课,使我们财务人员更加深刻领会业务知识,做到对工作要熟练应用。
各科室工作情况月报表
科室
本月工作情况
下个月工作计划
工作建议及总结
工会办公室
办公室
财务科
1、做好1-3月份凭证制作,总账、明细账的登记,及财务报表的上报工作。 2、积极配合市疾控中心做好全球基金艾滋病项目审计工作。 3、做好疫苗的购进、分发和保管工作。 4、安排刘鑫给我们讲会计基础知识,使我们受益匪浅。
1.领会贯通上级文件精神 2.有关文件及时通知下发
总务科
1.所有办公物品的汇总、购买,并按需发放。 2.厕所隔断已安装完毕。 3.检验科申请空调安装到位。
1.检验科空调需把电流安装好。 2.东三楼男厕所上水管道需要维修。 3.做好领导安排的临时工作。
因部分耗材需在外地购买,建议业务科室,每月底前提前报耗材计划,总务科做好安排,以免影响工作进展。
免防科
科室
本月工作情况
下个月工作计划
工作建议及总结
公共卫生科
1.对“四小”行业经营者进行公共场所卫生法律法规及创城卫生标准培训和督导检查。 2.对30家四小行业经营者进行空气质量监测和公共用品用具的检测。 3.为四小行业经营者办理卫生许可证21份。 4.从业人员查体共630人。
1.继续对城区内未达到卫生标准的四小行业经营者进行第四次监督检查,督促整改进度。 2.对于在卫生监督检查中达到卫生标准的四小行业经营者进行空气质量监测和公共用品用具的检测,并及时办理卫生许可证。 3.为计量认证做好各项准备工作。
铁路施工项目月报表模板
![铁路施工项目月报表模板](https://img.taocdn.com/s3/m/ef883a68bc64783e0912a21614791711cc79793a.png)
铁路施工项目月报表模板
一、项目概况
1.1 项目名称
[填写项目名称]
1.2 项目进展
[填写项目在本月的进展情况,包括完成的任务、遇到的问题等]
1.3 项目目标
[填写项目的主要目标和阶段性目标]
二、工作计划
2.1 上月计划回顾
[填写上月制定的工作计划,并对完成情况进行回顾]
2.2 本月计划
[填写本月计划的详细工作内容和目标]
三、质量安全管理
3.1 质量管理
[填写质量管理情况,包括质量检查、验收情况等]
3.2 安全管理
[填写安全管理情况,包括安全隐患排查、事故预防等]
四、进度与成本控制
4.1 项目进度
[填写项目当前进度,与计划进度比较,并说明原因]
4.2 成本控制
[填写项目成本控制情况,包括成本预算、实际支出等] 五、风险和问题
5.1 风险管理
[填写项目中的风险管理情况,包括已识别的风险、应对措施等]
5.2 问题解决
[填写项目中遇到的问题,并给出解决方案或建议]
六、下月计划
6.1 下月工作计划
[填写下月计划的详细工作内容和目标]
6.2 项目需求
[填写项目中可能出现的需求变更或新增需求]
以上为铁路施工项目月报表的模板,根据具体项目情况填写相关内容,以便及时了解项目的进展和管理情况。
月形象进度计划表
![月形象进度计划表](https://img.taocdn.com/s3/m/6535d30e16fc700abb68fc19.png)
下部结构工程 1 2 3 4 5 6 7 8 9 10 11 12 挖沟槽土方 立柱C35 非预应力钢筋(立柱) 墩帽,挡块C35 非预应力钢筋(墩帽,挡块) 桥台承台C35 非预应力钢筋(桥台承台) 桥台台帽C35 耳墙,背墙,挡块C35 非预应力钢筋(桥台台帽) 非预应力钢筋(耳墙,背墙,挡块) m3 m3 t m3 t m3 t m3 m3 t t 0.00 7.80 1.33 0.00 0.00 139.20 11.64 0.00 0.00 0.00 0.00 未完
连云港市新海至徐圩港公路工程项目
形象进度明细报表
子单位工程名称:复堆河桥 施工单位:连云港市天洋建设工程有限公司 施工单位申报形象进度 项目编号 项目名称 单 位 至本月累计 完成工程量 单价 (元) 至本月累计 完成总价 本月完成 工程数量 合同号: 第 2 页 共 2 页 监理单位核报 至本月累计 完成工程量 完成率 (%)
项目经理(签字):
监理工程师:
日 期: 年 月 日
பைடு நூலகம்
下部结构工程 1 2 3 4 5 6 7 8 9 10 11 12 本页小计 项目经理(签字): 监理工程师: 日 期: 年 月 日 挖沟槽土方 立柱C35 非预应力钢筋(立柱) 墩帽,挡块C35 非预应力钢筋(墩帽,挡块) 桥台承台C35 非预应力钢筋(桥台承台) 桥台台帽C35 耳墙,背墙,挡块C35 非预应力钢筋(桥台台帽) 非预应力钢筋(耳墙,背墙,挡块) m3 m3 t m3 t m3 t m3 m3 t t 12968.00 51.05 7.69 145.50 25.33 139.20 11.64 45.60 21.15 7.02 1.70 50.00 50.00 50.00 50.00 50.00 50.00 50.00 50.00 50.00 50.00 50.00
项目计划管理-产品研发项目月报表
![项目计划管理-产品研发项目月报表](https://img.taocdn.com/s3/m/e9518e1da200a6c30c22590102020740be1ecd6a.png)
若有延迟,延迟原因及瓶颈分析
与军代表沟通/汇报事项
协调 事项
注:灰 色区
需协调事项 建议解决措施
(A:及时;B:不 (A/B/C)(指交付件
及时)
首次提交检查情况)
A:好;B:中;C:差
工时
应对措施 应对措施
事件描述
下月 工作 安排
下月计划工作
项目成本信息
里程碑关注
序号 1 2 项目总预算(万元)
下一重要里程碑
工作描述 计划完成时间
交付件
计划完成时间
责任人
审核人
权重
已发生费用(万元) 当前完成情况
完成项目年度任务比率: %
当月项目总工时:
小时
审核人
权重
实际完成时间
及时情况
合格判定
(指交付件首次提交 (A:及时;B:不 (A/B/C)(指交付件
时间 )
及时)
首次提交检查情况)
工时
审核人
权重
完成率
未完成原因
工时
审核人
完成率
实际完成时间
(未完成的情况 (指交付件首次提交
下填写 )
时间 )
及时情况
合格判定
本月重要信息通 报
技术市场信息 竞争对手信息 接收的外部资料
序号 序号
共
信息来源
(写明单位、职务、项 目角色等)
信息来源
(写明单位、职务、项 员及事件
信息获取时间 信息获取时间
交付件 交付件 交付件
计划完成 时间
责任人
计划完成 时间
责任人
计划完成 时间
责任人
信息具体内容 信息具体内容
项目当月进展情况简述
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
1.工程形象1.1各分部工程施工概况(1)库岸防护:未施工。
(2)主坝:①主坝趾板固结灌浆完成1单元Ⅰ序孔、Ⅱ序孔及9单元Ⅰ序孔固结灌浆453延米;②主坝上游边坡碾压完成;③主坝下游面▽725观测房完成;④主坝趾板上游边坡支护锚杆造孔完成70个。
(3)进/出水口:①洞外支护完成;②1#洞完成平方段底板砼,闸室段▽703.7以下砼浇筑,扩散Ⅰ、Ⅱ段底板、斜中墩及右侧边墙2仓砼浇筑,共计1230m3。
闸门井井身▽703.7—▽705.2段正在进行钢筋安装;③2#洞完成整个扩散段底板砼浇筑,平方段第1仓边顶砼备仓完成,计670 m3。
闸门井井身▽703.7—▽705.2段备仓完成;④前池完成部分垫层砼浇筑,计400m3。
(4)虎歧隔副坝:完成边坡干砌石护坡230m3。
(5)库区帷幕灌浆:完成W1-W2及W13-W14段帷幕灌浆521延米。
(6)石料场:完成回填料、加工料及块石开采38733.5m3。
(7)环库公路:完成K0+000—K0+058段路基石方回填9291m3。
(8)1#拦渣坝:完成700.4以下9仓砼浇筑,共计2500m3。
(9)2#拦渣坝:完成堆石料回填11000m3,已回填至▽712。
(10)1#渣场:完成排水沟浆砌石360m3。
2.本月完成工程形象面貌简述及评价2.1 月完成工程形象面貌简述及评价情况汇总月完成工程形象面貌简述及评价情况汇总如下表:2.2 本月完成工程形象面貌图(见附图)3.材料供应及设备投入3.1材料供应①水泥:建福水泥厂、泉州美岭水泥厂,供应见下表:②钢筋:福建三钢闽光、萍乡钢铁公司,供应见下表:③砂石料:葛洲坝骨料系统,供应见下表:④油料及火工品:3.2 主要施工资源投入情况4.安全文明生产和环境保护4.1安全生产(1)每天作业前由班组、队长组织进行班前安全提示,提高施工人员的安全防范意识,日常工作中各班组、队长及时纠正施工人员的个人习惯性违章,并及时对施工人员进行安全教育与应急救护措施教育。
(2)每天进行施工现场的安全环保巡检,发现问题及时上报并处理。
(3)每周组织召开安全生产例会,对本周安全环保及文明施工情况进行通报,并对各施工管理人员、施工队下达下周的安全要求。
(4)每周安全例会前由安全环保部牵头组织对施工现场进行安全环保检查,按照安全奖惩制度进行相应奖惩,并在周安全例会上进行通报。
(5)坚持防汛值班制度,落实安全度汛的各项准备工作。
4.2文明施工(1)按照国网新源公司安全设施标准化管理制度及时对施工现场各部位的安全标识设施进行更新,根据施工现场的需要重新安装安全警示标识,对于破损的安全警示标示进行回收处理,重新设置符合要求的安全设施。
(2)坝顶公路、进出水口边坡支护及主坝趾板上游边坡支护部位,施工排架的搭设、拆除严格按照安全规定要求进行,悬挂安全责任人标识牌、验收与安全警示牌。
两名安全员分别做好施工排架上施工人员及高边坡作业人员的安全监控,监督所有施工人员佩戴好安全带、安全绳等安全防护品,同时每天对施工排架的安全进行检查。
(3)本月石料场爆破施工,均按照要求进行爆破作业,无任何安全事故。
(4)施工现场安全员及各施工部位负责人严格控制施工车辆的运行速度,保证人员及车辆安全。
(5)夜间照明设施要及时开关,保证夜间施工安全,并减少能源浪费。
4.3环境保护(1)施工现场设置环境保护宣传牌,宣传环保重要性。
(2)严格要求各施工部位进行施工现场的清理,清除施工现场的生产、生活垃圾,保持现场整洁卫生。
(3)及时对施工道路进行洒水除尘,保证环境卫生。
(4)每天进行施工现场的环境监督检查。
(5)指定施工现场部位环保责任人。
5.本月主要完成工程量统计及下月施工计划5.1 本月主要工程量完成情况统计表5.2 下月份工程形象进度计划工程量5.2.1分部位用文字叙述5.2.1.1一般规定项目修建库岸防护开挖道路100m,根据现场施工实际情况,边施工边修建;5.2.1.2渣场治理完成渣场周边排水沟浆砌石360m3。
5.2.1.3上水库主坝工程(1)完成主坝趾板10-15单元固结灌浆650延米;(2)完成主坝上游边坡碾压砂浆350m3;(3)完成主坝下游浆砌石框格梁200m3;(4)完成主坝右侧趾板上游边坡A4-A6段喷锚支护。
5.2.1.4虎岐隔副坝(1)坝体填筑至▽747.6高程;(2)完成干砌石施工500m3;(3)完成虎歧隔副坝防渗墙砼施工240m3。
5.2.1.5湾尾副坝完成坝基开挖及部分回填,开挖8000m3,回填砾质土10000m3,堆石体填筑5000m3。
5.2.1.6上库库岸防护(1)右Ⅰ区(右坝至进∕出水口左侧)完成土方开挖6000m3,石方开挖4000m3;(2)库岸Ⅳ区8月20日前完成库区清理10000m3;(3)主坝左侧50米范围内库岸Ⅲ区边坡▽728以下系统支护完成;(4)进/出水口两侧50m范围内库区边坡系统支护施工开始。
5. 2.1.7库区防渗帷幕灌浆完成趾板A1-A3段帷幕灌浆1000延米, W15-W16段帷幕灌浆1500延米。
5.2.1.8环库公路工程(1)完成上坝公路K0+000~K0+060段回填及盖板箱涵施工;(2)完成上坝公路K1+020~K1+165段▽742处路肩墙浆砌石360m3,K0+134~K0+155段路肩墙浆砌石360m3;(3)完成坝顶公路K0+885~K1+020段边坡贴坡墙施工500m3。
5.2.1.9上水库进/出水口(1)完成1#、2#闸门井▽720以下井身砼浇筑;(2)1#洞完成扩散1段墩墙和顶板和扩散2段两个斜中墩砼浇筑。
(3) 2#洞完成平方段侧墙及顶板、扩散1段墩墙和顶板及扩散2段边墙和斜中墩砼浇筑;(4)完成拦污栅搬运轨道和前池垫层砼浇筑。
5.2.1.10石料场开挖(1)完成回填料及砌体块石开采30000m3;(2)完成加工料开采8000m3。
5.2.1.11库区拦渣坝(1)完成1#拦渣坝▽705.8以下砼浇筑;(2)完成2#拦渣坝回填验收及干砌石护坡。
5.2.2 2011年7月计划主要工程量表6.施工质量6.1 质量控制6.1.1趾板上游边坡锚喷支护锚喷支护施工过程中,严格控制施工质量,锚杆孔由专业质检人员检查孔深和洗孔质量,待锚杆孔验收和并且锚杆到位后通知监理验收。
狠抓锚杆安装质量,严格控制砂浆拌制质量和注浆质量,保证锚杆钻孔、安装及注浆的质量符合要求。
钢筋挂网重点控制间距及绑扎质量,喷混严格按照试验室所开具的配料单进行配料,同时要求作业队在喷混部位安装喷混厚度标示,确保喷混厚度满足设计要求。
6.1.2进出水口及1#拦渣坝混凝土浇筑在混凝土浇筑施工质量管理方面,我部主要在以下四个方面做好质量控制工作:一、严格过程控制,控制模板的安装过程,保证模板的安装质量符合设计要求。
二、严格混凝土配合比和拌和物质量控制,施工前由试验人员严格按照已经审批的配合比,根据当天骨料情况进行配料,并在施工过程中安排专人进行监控,对于混凝土出机口温度及入仓温度进行测量记录,加强混凝土塌落度的检测,确保塌落度的稳定。
三、严格控制混凝土浇筑过程控制,加强振捣,避免漏振或过振。
四、加强混凝土的保护和养护工作。
6.1.3浆砌石施工在渣场周边排水沟砌筑过程中,现场施工人员严格按照配合比拌制砂浆,在砌筑过程中作业队施工人员对砌筑所用石料认真进行挑选,并按照设计及规范要求进行石块及砂浆的铺筑,工程施工质量良好。
6.1.4填筑施工在坝顶公路路基及2#拦渣坝填筑过程中,我部从料源严格控制,不合格料严禁上坝;严格控制摊铺层厚,每层填筑前现场标识清楚层高;铺料分层平行摊铺,确保层面无凸凹不平整现象;同时严格按照规定的错距碾压,并控制碾压速度,同时做好相关的试验检测工作,填筑施工质量可控受控。
6.1.5库区防渗帷幕灌浆本月库区防渗帷幕灌浆进行Ⅱ区、Ⅲ区施工,其中Ⅱ区完成18、19、20三个单元的压水检查并开始29、30单元的灌浆工作;Ⅲ区完成第1、2单元的帷幕灌浆并做完检查孔压水检查,灌浆中严格按灌浆规范和设计要求施工,帷幕线由测量放样确定,确保帷幕灌浆施工质量。
6.1.6趾板固结灌浆趾板固结灌浆第1单元完成并开始第9单元的灌浆工作。
灌浆中严格按灌浆规范和设计要求施工。
6.2原材料检测6.2.1 水泥本月共进场水泥1241.24t,均按规范要求对上述原材料进场取样并经工地试验室检验,检测结果均为合格(详见试验月报)。
6.2.2 砂石骨料本月生产人工砂、石6920t。
均按规范要求对上述原材料进场取样并经工地试验室检验,检测结果均为合格(详见试验月报)。
6.2.3 钢筋本月共进场三钢闽光生产的各型钢筋201.998t,均按规范要求对上述原材料进场取样并经工地试验室检验,检测结果均为合格(详见试验月报)。
6.3混凝土强度取样检测情况:本月到设计到龄期的混凝土抗压强度值全部满足设计强度等级要求,(各项检测情况详见试验月报)。
6.4单元质量评定情况本月未进行质量评定。
7.合同变更及工程结算(1)开工至2011年7月已上报变更项目18项,其中12项已审批,尚有6项价格正在审核中;尚有三项变更正在整理申报。
(2)开工至2011年7月份已完成结算产值13261.51万元,7月份结算正在申报中。
8.统供物资核销9.要业主、监理协调解决的问题1.C2标爆破震动和爆破烟尘严重影响进出水口闸室段施工。
2.两个闸室井壁基岩面渗水严重影响进出水口闸室段施工。
10.工程大事记暂无11.工程照片及附图11-1进出水口1#洞施工形象图11-2进出水口2#洞施工图片11-3 1#拦渣坝施工图片。
