市政工程劳务分包单价分析
劳务工程施工工价
劳务工程施工工价一、劳务工程施工工价的计算方法1. 人工费用的计算:人工费用是指施工过程中所用到的人力资源费用,包括工人的工资、工时费用、加班费用等。
人工费用的计算通常按照工种、工作时间和标准工资进行核算,计算方法主要包括计件计时和定额计算两种方式。
2. 机械费用的计算:在施工过程中,往往需要使用各种施工机械设备,机械费用是考虑到这些机械设备的租用费用、使用费用和维护费用等成本因素。
机械费用的计算方法主要是按照设备的使用时间、油耗、维护费用等因素进行核算。
3. 材料费用的计算:材料费用是指在施工过程中所使用到的各种建筑材料的成本,包括原材料的采购价格、运输费用和存储费用等。
材料费用的计算一般按照采购单价、数量和运输成本等因素进行核算。
4. 其他费用的计算:除了人工费用、机械费用和材料费用之外,施工过程中还会涉及到一些其他费用,如临时设施搭建费用、安全防护费用、施工管理费用等。
这些费用的计算根据具体情况而定,通常按照实际发生的成本进行核算。
二、劳务工程施工工价的影响因素1. 施工工艺和技术水平:不同的工程项目需要采用不同的施工工艺和技术手段,这会直接影响到施工工价的高低。
在施工过程中,如果采用高效率、高质量的施工工艺和技术,可以有效减少施工工价。
2. 劳动力市场供求状况:劳动力市场的供求状况也是影响施工工价的重要因素。
如果某地区劳动力供大于求,那么工人的工资水平相对较低,从而降低了施工工价;反之,如果劳动力供求矛盾加剧,那么工资水平可能会较高,从而导致施工工价上涨。
3. 材料价格波动:建筑材料价格的波动也是影响施工工价的一个重要因素。
一些重要的建筑材料价格波动较大,如果在施工过程中发生价格上涨,会直接影响到施工工价的上涨。
4. 管理水平和服务水平:施工管理水平和服务水平的高低也会直接影响到施工工价。
如果管理水平和服务水平较高,可以有效控制施工成本,避免一些不必要的浪费,从而降低施工工价。
5. 政策法规及市场竞争等因素:政策法规的变化及市场竞争的激烈程度也会对施工工价产生一定的影响。
路基土石方成本及分包单价
路基土石方成本及分包单价
路基土石方工程是道路建设中的重要环节,直接关系到道路的
稳定性和使用寿命。
了解路基土石方成本及分包单价对于建设单位
和承包商来说非常重要,可以帮助他们合理控制成本,做出科学决策。
一、土石方工程的定义与分类
土石方工程指的是为了满足道路的要求,对道路基底进行挖填
土或挖填石的工程。
根据不同的施工方法和要求,土石方工程可以
分为挖土、填土和挖填土三种类型。
挖土是指将原有的土方挖除并清理,以满足设计要求的挖挖方量。
填土是指在道路原有地基上增加填土,达到设计要求的填方量。
挖填土是指先挖出需要挖土的区域,然后将填土加以填补,从而实
现道路基底的要求。
二、路基土石方成本的组成部分
(一)土石方总体成本
土石方总体成本是指土石方工程的总成本,包括人工成本、机械设备成本、材料成本和管理费用等。
1. 人工成本:人工成本是指土石方工程中所需的劳动力成本,包括工资、福利待遇和保险等。
人工成本根据劳动力的数量和工作时间来计算。
2. 机械设备成本:机械设备成本是指土石方工程中所需的机械设备的租赁费用或购买费用。
根据项目的规模和施工工艺,选择适当的机械设备并计算机械设备的成本。
3. 材料成本:材料成本是指土石方工程中所需的各种材料的成本,包括砂石、水泥、沥青等。
材料成本根据施工方案和工程规模计算。
4. 管理费用:管理费用是指土石方工程中施工管理所产生的费用,包括人员工资、差旅费、办公费等。
管理费用根据施工管理的复杂程度和工期计算。
(二)土石方分包单价。
分包控制价分析

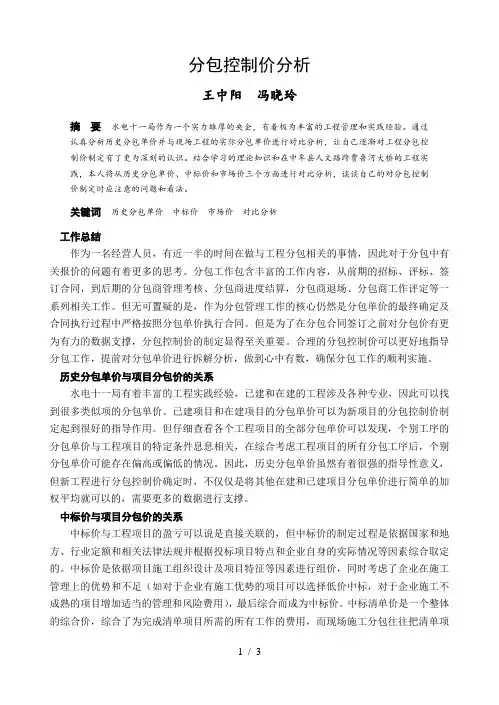

分包控制价分析王中阳冯晓玲摘要水电十一局作为一个实力雄厚的央企,有着极为丰富的工程管理和实践经验。
通过认真分析历史分包单价并与现场工程的实际分包单价进行对比分析,让自己逐渐对工程分包控制价制定有了更为深刻的认识。
结合学习的理论知识和在中牟县人文路跨贾鲁河大桥的工程实践,本人将从历史分包单价、中标价和市场价三个方面进行对比分析,谈谈自己的对分包控制价制定时应注意的问题和看法。
关键词历史分包单价中标价市场价对比分析工作总结作为一名经营人员,有近一半的时间在做与工程分包相关的事情,因此对于分包中有关报价的问题有着更多的思考。
分包工作包含丰富的工作内容,从前期的招标、评标、签订合同,到后期的分包商管理考核、分包商进度结算,分包商退场、分包商工作评定等一系列相关工作。
但无可置疑的是,作为分包管理工作的核心仍然是分包单价的最终确定及合同执行过程中严格按照分包单价执行合同。
但是为了在分包合同签订之前对分包价有更为有力的数据支撑,分包控制价的制定显得至关重要。
合理的分包控制价可以更好地指导分包工作,提前对分包单价进行拆解分析,做到心中有数,确保分包工作的顺利实施。
历史分包单价与项目分包价的关系水电十一局有着丰富的工程实践经验,已建和在建的工程涉及各种专业,因此可以找到很多类似项的分包单价。
已建项目和在建项目的分包单价可以为新项目的分包控制价制定起到很好的指导作用。
但仔细查看各个工程项目的全部分包单价可以发现,个别工序的分包单价与工程项目的特定条件息息相关,在综合考虑工程项目的所有分包工序后,个别分包单价可能存在偏高或偏低的情况。
因此,历史分包单价虽然有着很强的指导性意义,但新工程进行分包控制价确定时,不仅仅是将其他在建和已建项目分包单价进行简单的加权平均就可以的,需要更多的数据进行支撑。
中标价与项目分包价的关系中标价与工程项目的盈亏可以说是直接关联的,但中标价的制定过程是依据国家和地方、行业定额和相关法律法规并根据投标项目特点和企业自身的实际情况等因素综合取定的。
劳务分包指导价及限价确定及公布流程
劳务分包指导价及限价确定及公布流程文件管理序列号:[K8UY-K9IO69-O6M243-OL889-F88688]9-36-1-1劳务分包指导价管理流程1.流程图2.流程描述3.输出文档格式模板无。
9-36-2-1劳务分包限价下达流程1.流程图2.流程描述3.输出文档格式模板0201:XX项目劳务分包限价XX项目劳务分包限价编制:复核:日期:0601:XX项目超指导价备案表XX项目超指导价备案表编制:复核:日期:9-36-3-1劳务分包限价管理工作流程1.流程图2.流程描述3.输出文档格式模板0501申请调整项目劳务分包限价的报告(格式)中铁二局××项目部文件××〔20××〕××号签发人:××中铁二局××项目部关于申请调整项目劳务分包限价的报告××(子公司或专业分公司名称):由于××原因,根据公司成本管理办法第××条,特申请调整项目劳务分包限价,请审核。
一.调整限价原因描述二.限价调整建议值计算中铁二局××项目部(公章)××年××月××日抄送:成本部,存档。
中铁二局××项目部综合部××年××月××日印发劳务分包指导价及限价管理实施细则一、细则依据根据公司《劳务分包指导价及限价管理办法》,为规范公司工程项目劳务分包指导价及限价管理工作,制定本实施细则。
二、工作内容1.劳务分包指导价及限价管理工作主要包括发布、调整、备案、审批、例外管理、监督、检查、通报等。
2.公司成立劳务分包指导价管理领导小组,子(分)公司成立劳务分包限价管理领导小组,领导小组由分管成本副总经理任组长,工程、成本、物设、财务等部门负责人为组员,负责劳务分包指导价、限价工作重大事项的研究和决策。
公路工程劳务分包参考价格
300-05-01
培路肩
300-05-02
加固路肩
300-05-02-01 现浇混凝土加固土路肩
立方米 平方米 平方米 平方米
吨
立方米
立方米
300-05-02-02 土路肩预制块预制
立方米
300-05-02-03 300-05-02-04 300-05-03 300-05-04 300-06 300-06-01 300-06-01-01 300-06-01-02 300-06-01-03 300-06-01-04 300-06-01-05
编号
200 200-01 200-01-01 200-01-02 200-02 200-02-01
200-02-02
200-02-03
200-02-04 200-03 200-03-01 200-03-01-01 200-03-01-02 200-03-01-03 200-03-02 200-03-02-01 200-03-02-02 200-03-02-03 200-03-02-04 200-03-02-05 200-03-02-06 200-04 200-04-01 200-05 200-05-01 200-05-02 200-06 200-06-01 200-07 200-07-01
平方米
立方米 立方米
300-04-03 300-04-04
沥青混合料运输
机械摊铺沥青混合料/ 沥青混凝土
增运1km 4cm~6cm
300-04-05
水泥混凝土路面
厚度≤20cm
300-04-06 300-04-07 300-05
水泥混凝土路面滑模摊 铺 混凝土路面传力杆及钢 筋制安
路面附属工程
【公路、桥涵、排水工程劳务分包参考价】
【公路、桥涵、排水工程劳务分包参考价】公路、桥涵、排水工程劳务分包参考价(不含税)一、路基土石方部分序号项目名称单位央企价(元)南通市政价(元)路桥公司价(元)润扬公司价(元)本公司XX年价主要工作内容备注 1 伐树、挖树根棵 5-25 20.00 锯倒、截断、挖根、运出路基外、场地清理。
根据树径大小,价格不等 2 清理场地㎡ 0.40 0.80 0.90 0.5 清理、短距离运输、整平、压实 3 挖掘机挖装淤泥、流砂 m? 4.00 15.00 7 安设挖掘机、挖装淤泥、流砂、装汽车、移动位置、清理工作面。
挖方排水费用另计 4 挖掘机挖装塑状非适用材料(非淤泥) m? 2.40 15.00 安设挖掘机、挖装非适用材料、装汽车、移动位置、人工清理工作面。
5 挖掘机挖装土天然m? 2--2.8 1.80—2.80 3.50 4 安设挖掘机、开辟工作面、挖土、装汽车、移动位置、推土机清理余土。
若只挖不装,乘0.87系数;压实方乘1.16的系数。
下同 6 自卸汽车运输土第一个1km 天然m? 3.0 运土,卸土,空回。
7 自卸汽车运输土每增运0.5km 天然m? 0.40 运土,卸土,空回。
8 装载机装土方天然m? 1.00 铲运土方、装车、调位、清理工作面。
9 路基推平碾压(土方) m? 3.5 3.00 10 机械碾压路基振动压路机压土方 m? 4.0 机械整平土方、洒水、解小、羊足碾回转碾压、压路机碾压、整修路拱。
序号项目名称单位央企价(元)南通市政价(元)路桥公司价(元)润扬公司价(元)本公司XX年价主要工作内容备注11 挖掘机自挖自卸天然m? 3.00 安设挖掘机、开辟工作面、挖石、堆放一边、推土机辅助、清理工作面。
12 机械碾压路基振动压路机压石方断面m? 4.50 机械平整石方、洒水、人工解小、羊足碾回转碾压、压路机碾压、整修路拱。
13 挖截水沟土方 m? 5.00 挂线、挖松、将土挖出筑成挡水埝并修坡。
建筑劳务单价组成及分析
单价组成一、砼:(含人工费、预制构件、辅材费、机械费、利润)1、主体人工费:2、辅材费(机械费)二、钢筋:(后台制作费、前台绑扎费、套丝费、辅材、机械、利润)1、后台制作费:2、前台绑扎费:3、套丝费:4、辅材(机械费):5、水平运输:6、管理费:三、木工:(含人工费、排架、外排架、人工费、辅材、机械、利润)1、排架2、外排架3、止水带4、人工费5、辅材(机械费)6、预埋件加工、制作和安装7、管理费四、二次结构及部分装饰、安全文明施工、保险、现场管理费、房租、水电费(折合砼以m3为单位)单价分析分部分项单价及包括工作容如下:一、商品砼主体人工费为:20元/m3,工作容:清槽、破除桩头、搬运、砼浇筑、养护及预制构件(制作、运输、安装)等;辅材费(机械费):1元/m2,容包括:塑料薄膜、振动棒、电缆及开关箱等。
该分项工程单价为:21元/m3.二、主体钢筋人工费为:1、前台钢筋绑扎330元/T;后台钢筋加工制作180元/T;套丝(参照Φ28钢筋,每根钢筋的长度为9m,按照安装为2元/头)大概40元/T;辅材(机械)容包括:焊条、垫块、扎丝、三级配电箱、电缆、机械等5元/T;水平运输为4元/T;管理费为5元/T。
该分项工程单价为:564元/T.三、模板工程8-25/8-31施工区域:排架共37000m3,参照市场价8-10元/m3,计37000*9元/m3=333000万元,模板粘灰面积为38000m2,折算模板粘灰面积为8.7元/m2;外排架共5600m2,按实际搭设面积计算,市场价为13-15元/m2,计5600*14元/m2=78400元,折算模板粘灰面积为3元/m2;止水带长为200米,200*30元/m=6000元,折算模板粘灰面积为0.2元/m2;模板制作、加工、安装人工费为53元/m2;辅材(机械)容包括:铁丝、钉子、胶带、钢管装卸、碗扣钢管装卸、模板和木方堆放、各种电缆,各种三级配电箱各种施工机械等4元/m2;预埋件加工、制作3元/m2。
现浇连续梁分包单价组价分析
工程名称:京沪高速铁
单位:空间
编制:
复核:
审批:
60+100+60m连续梁支架搭拆劳务分包单价分析
注:参考铁路预算定额QY-1010“现浇梁满堂式支架搭拆”,结合现场实际,连续梁钢管柱制安拆实际分包单价为15元/空间立方米。
工程名称:京沪高速铁
单位:t
编制:
复核:
审批:
注:参考铁路预算定额QY-532“连续箱梁 普通钢筋”,结合现场实际,连续梁梁体普通钢筋绑扎实际分包单价为600元/t 。
60+100+60m连续梁钢筋绑扎劳务分包单价分析
工程名称:京沪高速铁
单位:m
3
编制:
复核:
审批:
注:参考铁路预算定额QY-526“悬浇连续箱梁 0号块混凝土浇筑 陆上”,结合现场实际,连续梁0号块混凝土浇筑实际分包单价为630元/m。
60+100+60m连续梁0#块混凝土劳务分包单价分析
工程名称:京沪高速铁
单位:m
3
编制:
复核:
审批:
60+100+60m连续梁悬浇段混凝土劳务分包单价分析
注:参考铁路预算定额QY-528“悬浇连续箱梁 悬浇段混凝土 陆上”,结合现场实际,连续梁悬浇段混凝土浇筑实际分包单价为650元/m 3。
深圳市劳务及分包信息价
58 59 60 61 62 63 64 65 66 67 68 69 70 71 72 73 74 75 76 77 78 79 80 81 82 83 84 85 86
防火卷帘门 胶合板吊顶 石膏板,矿棉板吊顶 快易收口网 外墙冷拉丝网,防开裂 烟道 烟冒 预埋铁件 止水钢板 地下室底板防水 地下室外墙防水 室外地下室顶板防水 上人、非上人种植屋面防水 聚合物水泥基防水涂膜1厚 聚合物水泥基防水涂膜1.5厚 改性沥青防水卷材SBS(3厚) 聚苯乙稀泡沫板30厚 30mm厚挤塑聚苯板 无纺布 拆除外墙砖 垃圾清理及外运 不锈钢楼梯+扶手 不锈钢楼梯扶手带玻璃 铁花栏杆 化粪池100M3 化粪池75M3 安全文明费
砌筑厚(80~100)(含构造柱,圈梁 和过梁) 砌筑厚(100~200)(含构造柱,圈 15 梁和过梁) 砌筑厚(200~300)(含构造柱,圈 16 梁和过梁) 砌筑厚(300~400)(含构造柱,圈 17 梁和过梁) 18 19 20 21 22 23 24 25 26 27 28 29 30 31 32 33 34 35 36 37 38 39 40 41 42 43 44 45 46 47 48 49 50 51 52 53 54 55 56 57 电渣焊 套筒钢筋直螺纹φ32 套筒φ22及以下一级 套筒φ22及以下二级 套筒φ22及以下三级 套筒φ25一级 套筒φ25二级 套筒φ25三级 套筒φ28 内墙抹灰 外墙抹灰 梁柱天棚抹灰 混凝土面抹灰大白浆 水泥砂浆面层(含找平层或者保护 层) 楼地面混凝土面呈含找平层 陶粒混凝土找平 楼地面混凝土面层 地下室混凝土地面浇筑压光切缝 定挂钢丝网 楼梯抹灰(投影面积) 台阶面抹灰(投影面积) 内墙贴面砖 外墙贴面砖 外墙聚苯颗粒保温砂浆20厚 楼地面及屋面贴面砖 锯齿形车道防滑地面 砖砌明沟 排水沟铸铁盖板安装 污水沟盖板安装 踢脚线贴砖 砂浆踢脚线 顶棚刮腻子刷乳胶漆 抹灰面刮腻子,打磨,刷乳胶漆 屋面贴挤塑苯板保护层 内外墙变形缝安装 楼地面分割嵌缝 屋面变形缝安装 外墙分缝 钢梯制作安装 钢质防火门
公路市政劳务分包成本
项目价格拆除水泥混凝土路面58元/m3拆除沥青混凝土路面41元/m3自卸汽车外运4元/m3自卸汽车外运 0.8元/m3路基挖土方机械挖装车 2.4元/m3自卸汽车运土3元/m3自卸汽车运土0.8元/m3挖石方机械挖装车 4.0元/m3自卸汽车运石 5.5元/m3自卸汽车运石 0.9元/m3普通爆破 9.0元/m3挖淤泥 9.0元/m3路基填筑 3.5元/m3路基填筑 4.0元/m3结构物台背及锥坡渗水料填筑 6元/m3
改良土路基填筑11元/m3
改良土路基填筑7元/m3
基坑开挖机械挖土方6米以内 4.5元/m3 隧道洞身开挖出渣二三级围岩45元/m3 隧道洞身开挖出渣四五级围岩 52元/m3
隧道无轨运输洞内运输 0.8元/m3
隧道无轨运输洞外运输0.8元/m3隧道无轨运输12元/m3箱体两侧沥青涂料 2元/m2
强夯法加固地基3元/m2
强夯法加固地基5元/m2
清理现场0.6元/m2 软土地基处理挤密灰土桩12元/延米混凝土灌注桩钻孔桩次坚石360元/延米混凝土灌注桩钻孔桩次坚石510元/延米混凝土灌注桩钻孔桩次坚石620元/延米混凝土灌注桩钻孔桩次坚石 970元/延米大口井抽水 42套/天挖除树根12元/棵插塑料排水板1元/米凿桩头(桩头直径确定)230元/个凿桩头(桩头直径确定)340元/个声测管 380元/吨。
建设工程劳务分包综合单价表 市政园林专业
m3
160-200
砂浆、 砖、构 造筋
按验收合格体积 计算
清理底层、浇筑、振捣、找平压实、洒水养
3
混凝土基 护、材料现场倒运及完成该部分直至能满足 础 图纸及规范要求的一切工序,以及除甲供材
m3
40-50
混凝土
按验收合格体积 计算
料以外的所有费用。
基层处理、砂浆拌合、砌砖、安装构造筋、
砂浆、
4
砖墙砌筑
㎡
外的所有费用。 基层处理、安装预埋铁件、龙骨安装、清洗
7
干挂石材 墙面
石材、安装挂件、安装石材、刷胶、打蜡、 表面清理、材料现场倒运及完成该部分直至 能满足图纸及规范要求的一切工序,以及除
㎡
甲供材料以外的所有费用。
45 55 90 60-80
按实际验收合格 砂浆、 面积计算,扣除 面砖 0.3㎡以外孔洞
勾缝、安放预埋件、材料现场倒运及完成该 部分直至能满足图纸及规范要求的一切工
m3
180-220
砖、构 按验收合格体积
造筋、
计算
序,以及除甲供材料以外的所有费用。
预埋件
基层清理、砂浆拌和、抹灰、压光、材料现
2
砖墙抹灰
场倒运及完成该部分直至能满足图纸及规范 要求的一切工序,以及除甲供材料以外的所
㎡
12
砂浆
m3
25
8
机械回填 土
配合机械回填、找平、夯实、运输及完成该 部分直至能满足图纸及规范要求的一切工 序,以及除甲供材料以外的所有费用。
m3
1
机械 无
机械
按道路宽度*挖 土深度以体积计
算
按道路宽度*填 土深度以体积计 算,扣除构筑物
所占体积 按道路宽度*填 土深度以体积计 算,扣除构筑物
2023年最新市政工程劳务分包单价
1.装车运输1km
m3
在设计图纸的图示尺 寸(图示量)范围 内,以承包人技术交 底为依据,双方共同 认可的实测挖方天然 密实方体积计算。
一、工作内容 1.机械进出场;2.开辟工作面;3.机械移 位;4.土方装车;5.场地清理;6.运输;7、弃土;8.弃 土场防尘网铺设,运土覆盖 二、材料 1.承包人提供:防尘网
m3
在设计图纸的图示尺 寸(图示量)范围 内,以承包人技术交 底为依据,双方认可 的需要借土回填的压 实体积计算
中非适用材料挖除、弃运、场地清理及施工便道、便桥 的维护;4.开挖、装车、运输;5.土方推平;6.翻晒、 洒水、碾压;7.路基整形、边坡修整;8.临时排水;9. 挖台阶 二、材料 1.承包人提供: 土资源
1.31
其中:人工费: 0.15元,材料费:0 元,机械费:0.96 元,管理费:、利 润及其他:0.09元
1.1.2
挖除淤泥、建 筑垃圾
1.运距:1km以内 2.装车
在设计图纸的图示尺 一、工作内容 1.机械进出场;2.开辟工作面;3.排地表
寸(图示量)范围 水;4.机械移位;5.开挖 装车;6.清理工作面;7.外运
寸(图示量)范围 4.土方推平;5.翻晒、洒水、碾压、配合试验检测;6.
内,以承包人技术交 路基整形、边坡修整;7.临时排水;8.挖台阶
m3 底为依据,经承包人 二、材料 1.承包人提供:回填土
验收合格,按双方共 2.分包人提供:除承包人提供外的所有的材料等内容。
同认可的实测压实方 三、机械 1.承包人提供:无
碾压)
位
m2
在设计图纸的图示尺 寸(图示量)范围 内,以承包人技术交 底为依据,按现场实 际完成且双方共同认 可的压实面积,分冲 击遍数计算
工程施工劳务承包价格汇总
工程施工劳务承包价格汇总工程施工劳务承包价格是建筑行业中非常重要的一个环节,它直接影响到工程的质量和成本。
本文将对常见的工程施工劳务承包价格进行汇总,以供参考。
一、桩基工程桩基工程是指通过打桩或其他方式建立基础的工程。
根据地质条件和工程要求,桩基工程的价格会有所不同。
一般来说,桩基工程的价格在70~100元/平方米左右。
二、钢筋工程钢筋工程是指在混凝土结构中布置钢筋的工程。
钢筋工程的价格通常按照钢筋的用量来计算,一般在40~75千克/平方米,合160~300元/平方米。
三、混凝土工程混凝土工程包括混凝土的浇筑、养护等工序。
根据混凝土的强度和工程要求,混凝土工程的价格在0.3~0.5立方米/平方米,合100~165元/平方米。
四、砌体工程砌体工程是指用砖、石、砌块等材料砌筑墙体、柱子等结构的工程。
根据材料的种类和工程要求,砌体工程的价格在60~120元/平方米。
五、抹灰工程抹灰工程是指在墙体表面抹上石灰砂浆、水泥砂浆等材料的工程。
抹灰工程的价格在25~40元/平方米。
六、外墙工程外墙工程包括外墙的抹灰、涂料、贴砖等工序。
根据材料的种类和工程要求,外墙工程的价格在50~100元/平方米。
七、室内水电安装工程室内水电安装工程包括水电管线的布置、开关插座的安装等工序。
根据小区的档次和工程要求,室内水电安装工程的价格在100~220元/平方米。
八、屋面工程屋面工程是指屋顶的构造和防水处理等工程。
根据工程要求和材料种类,屋面工程的价格在15~30元/平方米。
九、门窗工程门窗工程包括门窗的安装和封闭处理等工序。
根据门窗的种类和工程要求,门窗工程的价格在每平方米建筑面积门窗面积约为0.25~0.5平方米,造价200~500元/平方米,一般为150~450元/平方米。
十、土方、进户门、烟道及公共部位装饰工程土方工程是指土方的开挖、运输、回填等工序。
根据工程要求和场地条件,土方工程的价格在30~150元/平方米。
进户门、烟道及公共部位装饰工程的价格根据小区档次和工程要求不同而有所差异。
市政道路工程劳务费清包价格
m2
3.废渣运输16km
1.材质:新七大道交叉口部分范围沥青路面
2.厚度:破除厚度100cm
m2
3.废渣运输16km
1.材质:现状人行道结构
2.厚度:39cm
m2
3.废渣运输16km
1.结构形式:建筑拆除(混凝土结构1-3层楼
房)及房基处理
m3
2.废渣运输16km
1.结构形式:围挡
2.其他:暂定围挡高度1.8m
计量 单位
1.沥青品种:AC-13C 细粒式密级配SBS改性
沥青混凝土料
2.厚度:4cm
m2
3.沥青混凝土运距:15km
4.其他:拌合费
1.水泥含量:5%水泥稳定土
2.厚度:20cm厚
m2
3.车行道范围路床顶面下
1.路床整形碾压
m2
1.石料规格:透水级配碎石 2.厚度:15cm
m2
1.混凝土强度等级:C20透水混凝土 2.厚度:15cm
9.38
26
安 45*10*20cm
m
5.06
27
安砌侧(平、缘)石
1.材料品种、规格:花岗岩边石二 45*15*25cm
m
28 垫层
1.混凝土强度等级:C15 2.部位:侧石、边石砼垫层及堆砌砼
m3
29 树池砌筑
1.材料品种、规格:花岗岩树围条
15cm*20cm*200cm
m2
3.废渣运输16km
1.结构形式:低挡墙 2.其他:暂定挡墙高度为1.2m,墙厚0.24m m3 3.废渣运输16km
人工费 0.22 0.99 0.49
26.65 8.55
10.99
38 人行道块料铺设
水稳拌合及摊铺劳务合同单价分析
劳务分包单价分析水泥稳定土(碎石)拌合(包括与拌和有关的所有工作)一、工作内容水泥稳定土(碎石)拌合站拌合用人工。
二、劳务用工及单价分析1、用工情况劳务队每天用工6人,工作12-16小时,每天平均完成4500吨水稳拌合;其中6人有2名壮工,4名小工,考虑工人工作时间较长,计日工上调50%。
2、用工市场单价及总费用壮工:150元/工日小工:100元/工日每天费用为:(2+2*50%)*150+(4+4*50%)*100=1050元合每吨单价为:1050元/4500吨=0.24元/吨利润、税金:0.24*【0.02(利润)+0.0215(税金)】=0.01元/吨则水泥稳定土(碎石)拌合综合单价为:0.24+0.01=0.25元/吨综上所述,项目部与分包队商定水泥稳定土(碎石)拌合劳务单价为:0.25元/吨。
编制:复核:项目经理:水泥稳定土(碎石)底基层、基层摊铺(包括与摊铺有关的所有工作)我标段水泥稳定土(碎石)基层设计为底基层、下基层、上基层三层,根据不同路段厚度有160mm、180mm、200mm三种,清单工程量已平方米计。
业主根据标准化施工要求每层水稳施工时内外两侧均需支护模板,我项目部拟采用方木支护。
项目部采用劳务协作分包方式进行工程施工,劳务协作方为长期与我单位协作,且有多年水稳基层施工经验的施工队。
我部根据以往施工经验及劳务队现场施工情况统计确定水泥稳定土(碎石)底基层、基层摊铺劳务协作综合单价如下:一、工作内容1、测量放线工作由甲方负责,乙方配合定桩、挂线施工。
2、支模用方木由甲方提供,乙方负责模板支护及其他与摊铺有关的所有工作用工。
二、劳务用工及单价分析1、用工情况劳务队每天用工30人,三马车1辆、小型运输货车1辆,工作12小时,完成半幅路基650m底基层施工,完成工程量为13.15*650=8548m2;其中30人有10名壮工,主要负责方木搬运、支护,其他20人为小工,主要负责摊铺施工相关工作。
河北建筑工程清包工劳务价格分析表(人工费)
m2
35
混凝土垫块制作
含养护、搬运、装卸等 费用
块
36
150*150*150
37
试压块制作 (合格)
100*100*100
含养护、搬运、装卸等 费用
个
38
80*80*80
垃圾清理、场内运输、
混凝土接触面凿毛、旧
39
后浇带清理
口处理(应含在混凝土
m
工班内,特殊确需另计
的要有签证)
包挖土方,清理基层,
进退场费、包机械用油
小时
8
小型斗容积 0.6m3
9
包外运
通过招标确定单价
m3
机械挖、运土
方
10
场内回填
机械场内取土回填、 推平、压实等
m3
11
人工平整路面混合稳定层
甲方供压路机压实、 无搅拌水泥按1/2计
m3
12
人工填(矿渣)石粉
平整、分层夯实,无 夯实减 4.00元/m3
m3
13
人工填碎石
包所需一切工序
m
设计壁厚增加可换算调
6
φ500*100
增基价
m
7
φ400*95
包工包料、包管桩,桩 尖及辅助材料等材料场
m
静压管桩
内外运杂费。包桩机、 发电机组等机械设备。
设计壁厚增加可换算调
8
φ500*100
增基价
m
9
钢管桩
含钻孔、注浆、安管等 一切工序
m
三、砌筑工程
1 2
内外墙、柱砌 砖(包括零星 构件工程)
混凝土搅拌,混凝土垫
40
室外散水明沟
层,模板制安,混凝土
劳务分包指导控制价
编制说明:
1、此价格为公司第三季度劳务分包指导控制价,各项目在第三季度招标、议价时,在参考其他项目横向对比后,最终定价不能超过指导控制价;
2、劳务分包主项内容单价要求相同结构形式、相同业态公司内部单价一致,禁止单价超标扰乱公司劳务市场价;
3、特殊情况单价超出劳务分包指导控制价,必须由事业部经理填写情况说明和单价分析表报公司进行单价审批。
4、各项目在招标、议价时,必须熟悉施工图纸做法,将涉及分包类别相应单价一次明确,如室内地坪单价,必须考虑水电暖井、厨卫阳等部位地坪做法,避免因后期施工另行
编制人:审核人:审批人:。
工程施工的劳务报价(3篇)
第1篇一、工程概况根据甲方提供的工程图纸和施工方案,本工程主要包括以下内容:1. 土方工程:平整场地、挖土、填土、压实等;2. 桩基工程:桩基施工、桩基检测等;3. 钢筋工程:钢筋绑扎、钢筋加工、钢筋连接等;4. 混凝土工程:混凝土浇筑、混凝土养护等;5. 砌体工程:砖墙砌筑、砖柱砌筑等;6. 门窗工程:门窗安装、门窗洞口处理等;7. 水电工程:给排水管道安装、强电线路安装、弱电线路安装等;8. 装饰工程:墙面涂料、地面铺设、吊顶等。
二、劳务报价1. 土方工程:土方挖运费为10元/立方米,填方平整费为5元/立方米,压实费为2元/立方米。
2. 桩基工程:桩基施工费为70元/米,桩基检测费为20元/米。
3. 钢筋工程:钢筋绑扎费为40元/吨,钢筋加工费为15元/吨,钢筋连接费为10元/吨。
4. 混凝土工程:混凝土浇筑费为100元/立方米,混凝土养护费为20元/立方米。
5. 砌体工程:砖墙砌筑费为60元/立方米,砖柱砌筑费为80元/立方米。
6. 门窗工程:门窗安装费为200元/平方米,门窗洞口处理费为50元/平方米。
7. 水电工程:给排水管道安装费为50元/米,强电线路安装费为100元/米,弱电线路安装费为80元/米。
8. 装饰工程:墙面涂料费为30元/平方米,地面铺设费为50元/平方米,吊顶费为80元/平方米。
三、总价及付款方式1. 总价:根据工程量及报价,本工程劳务总价为XXX万元。
2. 付款方式:(1)开工前支付合同总价的30%作为预付款;(2)工程进度达到50%时支付合同总价的40%;(3)工程完工并验收合格后支付合同总价的20%;(4)余款在保修期满后支付。
四、工期及验收标准1. 工期:本工程预计工期为XX个月。
2. 验收标准:按照国家相关规范和甲方要求进行验收。
五、其他事项1. 本报价仅供参考,具体价格以实际发生为准。
2. 施工过程中如遇不可抗力因素导致工程延期,双方协商解决。
3. 乙方在施工过程中应严格遵守国家法律法规,确保施工质量和安全。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
平整、人工夯实
m2
2.50
5
水泥石粉碎石稳定层4-5%
20厚
平整
m2
1.20
25厚m21.2020厚m21.20
25厚
m2
1.20
6
Ⅱ级承插式水泥砼管
φ300
垫层、安装、管带、包封捣砼
m
20.00
φ400
垫层、安装、管带、包封捣砼
m
20.00
φ600
垫层、安装、管带、包封捣砼
m
30.00
φ800
垫层、砌砖、抹灰、预埋、井盖安装
m3
210.00
30
通信井
小号直通
垫层、砌砖、抹灰、预埋、井盖安装
m3
210.00
通信井盖板预制
钢筋、捣砼、模板
块
80.00
每一座井盖为一块计算
31
电力井
1.0m*1.0m*1.2m
垫层、砌砖、抹灰、预埋、盖板框、井盖安装
座
260.00
32
电力井
2(1.4m*1.6m)
26
电缆沟(隐蔽式砖砌电力沟)
(1400*1600)*2
垫层、砌砖、支架安装、抹灰、砼压顶、盖板
m
430.00
27
混凝土包封(过路电力管、通信管)
多种规格
垫层、排管、包封
m3
15.00
28
通信井
中号三通
垫层、砌砖、抹灰、预埋、井盖安装
m3
210.00
以标准图集结合现场情况砌砖量计量
29
通信井
中号直通
垫层、砌砖、抹灰、预埋、盖板框、井盖安装
座
500.00
33
电力井
2.8m*2.64m*1.8m
垫层、砌砖、抹灰、预埋、盖板框、井盖安装
座
800.00
34
照明拉线井
0.6m*0.6m*0.8m
垫层、砌砖、抹灰、预埋、盖板框、井盖安装
座
100.00
35
照明拉线井
1m*1m*1.2m
垫层、砌砖、抹灰、预埋、盖板框、井盖安装
22
混凝土井(雨、污水)
1500*1100
垫层、爬梯预埋、井盖安装
23
混凝土井(雨、污水)
2200*2200
垫层、爬梯预埋、井盖安装
24
混凝土井(雨、污水)
4000*1200
垫层、爬梯预埋、井盖安装
25
电缆沟(隐蔽式砖砌电力沟)
(1200*1200)*2
垫层、砌砖、支架安装、抹灰、砼压顶、盖板
m
255.00
市政工程劳务分包单价分析
市政工程分项工程项目清包工单价一览
序号
项目名称
规格
承包范围
单位
单价(元)
备注
1
路缘石
15*45*50cm
垫层、砼护角、安装、勾缝
m
8.00
12*45*50cm
m
8.00
2
平道石
7*20*50cm
垫层、砼护角、安装、勾缝
m
5.00
3
人行道砖
25*25*5cm
安装
m2
9.00
4
水泥石粉稳定层6%(人行道)
φ1500
垫层、砌砖、抹灰、预埋爬梯、井盖安装
m3
210.00
8
砖砌井
双篦雨水口
垫层、砌砖、抹灰、小横梁安装、井盖安装
座
300.00
9
出水口
出水口
垫层、砌砖、抹灰
m3
210.00
21
混凝土井(雨、污水)
φ1000
垫层、爬梯预埋、井盖安装
模板20.00元/m2;钢筋280.00元/T 砼15.00元/m3(其他工艺包在内)
座
260.00
36
其它砼
捣制
m3
15.00
37
其它钢筋
铁丝、制作、安装
T
280.00
38
其它模板
铁钉、制作、安装
m2
20.00
39
其它砌砖
砌筑
m3
210.00
40
混凝土挡土墙
脚手架
模板20.00元/m2;钢筋280.00元/T 砼15.00元/m3(其他工艺包在内)
41
42
43
给水井
φ1000
垫层、砌砖、抹灰、预埋、井盖安装
垫层、安装、管带、包封捣砼
m
35.00
φ1000
垫层、安装、管带、包封捣砼
m
45.00
φ1200
垫层、安装、管带、包封捣砼
m
50.00
7
砖砌井(雨、污水)
φ1000
垫层、砌砖、抹灰、预埋爬梯、井盖安装
m3
210.00
以标准图集结合现场情况砌砖量计量
φ1250
垫层、砌砖、抹灰、预埋爬梯、井盖安装
m3
210.00
m3
210.00
以砌砖量计算
φ1200
垫层、砌砖、抹灰、预埋、井盖安装
m3
210.00
φ1800
垫层、砌砖、抹灰、预埋、井盖安装
m3
210.00
44
排洪沟
钢筋、混凝土、砌筑石墙、铺石底、砼压顶、勾缝
m
280.00
说明:以上全部分项工程以图纸及规范为基础,包工不包料、包本班组工人伙食费;包材料二次搬运50m内;包清基、平整;包括一切所需小型工具,如铲、灰刀、锄头;包安全帽及其它个人防护用品;承包工程范围内的质量、安全、文明施工等
