征地拆迁进度表
征地拆迁补偿安置工作进展的情况汇报
征地拆迁补偿安置工作进展的情况汇报征地拆迁补偿安置工作进展的情况汇报我县多次召集相关部门、各乡镇主要负责人学习传达文件和会议精神,及时认真地进行工作安排部署,确保了整个工作顺利进行。
现将整个工作进展情况汇报如下:一、高度重视,加强领导9月17日市上会议结束后,县长当天就召集监察、国土资源、财政、劳动社保、民政、公安、交通等部门领导对工作进行了布置安排。
**县长还分别于9月23日和9月29日两次主持召开政府常务会议,专题研究此项工作。
并将政府研究确定的贯彻实施方案两次报县委常委会讨论。
9月22日成立了**征地拆迁补偿安置工作领导小组,由县委书记**同志任组长,县长**同志任常务副组长,其他相关单位负责人为成员,专门负责全县征地拆迁补偿安置工作的组织领导,解决此项工作中出现的具体问题。
在成立征地拆迁补偿安置工作领导小组的基础上,滤布还相应成立了**征地拆迁补偿安置工作专项督查领导小组及办公室,由县委副书记、县纪委书记**任组长,副县长**任副组长,政府办、纪委、监察等部门负责人为成员,具体监督检查此项工作的落实情况。
10月8日一上班,县委书记**又主持召开了县委常委会,专题研究征地拆迁补偿费清欠和失地农民安置工作,会议听取了领导小组前期工作汇报和下步工作打算。
会议要求,要坚定不移的贯彻市委发〔201X〕20号、21号两个文件精神,千方百计保证县政府向市政府承诺的兑现。
10月18日,在我县县委中心组学习期间,召开了全县乡镇长和分管副乡镇长工作会议,县委书记**,县长**亲自到会并讲话,要求各乡镇严格执行政策,严格登记、签字造册,确保全县总体目标完成:一是要求各乡镇乡镇长亲自抓,分管领导具体抓,未完成失地农民农转非任务的乡镇双休日不得放假,并实行责任追究制;二是要求严格按照民政和劳动社保部门印发的《城镇居民申请城镇最低生活保障宣传资料》和《失地农民失业保险和再就业政策宣传资料》吃准吃透政策,做好对失地农民的宣传解释工作;三是掌握好政策依据,在开展农转非工作中,要严格按照** [201X]148号文件和市征地拆迁补偿安置工作领导小组及公安部门的规定执行;四是要求各乡镇、各部门在具体操作中,做到面对面地向群众做政策宣传解释工作,面对面地让群众亲自登记签字造册,使此项工作不留下后遗症,确保社会稳定。
建设项目主要工程进度统计表
隧道
(1)全线共 座隧道,其中已开工 座,贯通 座,二衬完成 座。
(2)重点隧道:
①隧道名称:设计长度 m。本月掘进 m,二衬 m;开累掘进 m,二衬 m。
②隧道名称:内容同①。
1. 重点隧道是指施组审查意见中须纳入月度报表的隧道工点,或影响架梁、铺轨等后续工序开始时间3个月以上的隧道工点。
(4)堆载预压:本月卸载 段,开累卸载 段,占总量 段的 %。
(5)沉降评估:本月通过 段,开累通过 段,占总量 段的 %。
无砟轨道
(1)全线设计无砟轨道 单线公里,无砟道岔 组。
(2)结构物沉降变形评估通过,本月完成 单线公里,开累完成 单线公里,占总量的 %。
本栏备注说明进度滞后时间及原因。
(3)CPⅢ测设:本月完成 单线公里,开累完成 单线公里,占总量的 %。
本栏备注说明进度滞后时间及原因。
(4)有线通信敷缆及防护共 公里,本月完成 公里,开累完成 公里。设备安装开累完成 %。
本栏备注说明进度滞后时间及原因。
(5)无线通信铁塔基础及安装共 处,本月完成 处,开累完成 处; 室内设备安装开累完成 %。
本栏备注说明进度滞后时间及原因。
(6)防灾敷缆共 公里,本月完成 公里,开累完成 公里;公跨铁现场设备安装共 套,本月完成 套,开累完成 套;风雨雪现场设备安装共 套,本月完成 套,开累完成 套;室内设备安装开累完成 %。
管线迁改
本月完成 处,开累完成 处,占总量 处的 %。
本栏主要说明管线迁改难点,及影响基础施工、架梁、开通的工点或范围。
施工图供应
本月提供 册,开累提供 册,占供图协议总量 册的 %。
2024部分地块征地拆迁工作方案
2024部分地块征地拆迁工作方案____年地块征地拆迁工作方案一、前言在城市发展的进程中,征地拆迁是必不可少的环节。
为了实施____年的征地拆迁工作,我们制定了以下方案。
本方案包括征地拆迁的目标、原则、程序和措施。
我们将遵循依法依规、公正公平的原则,确保征地拆迁工作的顺利进行。
二、征地拆迁目标1. 确保征地拆迁工作的安全、稳定和高效进行;2. 充分保障被征地户的合法权益,确保他们的基本生活需求得到满足;3. 保护和合理利用土地资源,提高土地利用效率;4. 推动城市发展,促进经济增长和社会进步。
三、原则和程序1. 依法依规:征地拆迁工作必须按照相关法律法规和规划要求进行,不能超越法律的范围;2. 公正公平:在征地拆迁过程中,要确保公正公平,遵循公众意愿,尊重被征地户的合法权益;3. 充分协商:在征地拆迁过程中,要充分听取被征地户的意见和建议,并通过协商的方式解决问题;4. 补偿合理:对被征地户应给予合理的补偿,包括补偿费用、安置费用和社会保障等;5. 透明公开:征地拆迁工作必须公开透明,及时向社会公布相关信息,接受社会监督。
四、工作措施1. 项目审批:根据城市发展规划和政府决策,确定需征地拆迁的项目,在完成项目审批后开始征地拆迁工作;2. 许可手续:在征地拆迁前,要确保相关许可手续的合法性和齐全性,包括土地使用证、建设许可证等;3. 公告公示:在开始征地拆迁工作前,要对拟征地拆迁的地块进行公告公示,向社会公布相关信息,接受公众监督;4. 协商约谈:征地拆迁前,要与被征地户进行协商约谈,听取他们的意见和建议,并通过协商解决问题;5. 补偿安置:对被征地户要给予合理的补偿,包括补偿费用、安置费用和社会保障等,确保他们的基本生活需求得到满足;6. 拆除建筑:按照规定,要对被征地拆除的建筑进行合理规划和组织,确保拆迁工作的安全和高效进行;7. 生活保障:在征地拆迁过程中,要提供必要的生活保障措施,确保被征地户的基本生活需求得到满足;8. 迁入安置:对被征地户的安置,要符合相关规定和政策要求,确保他们的生活稳定和发展。
河北省工程施工资料表格模板格
表B1-1工程开工报审表工程名称:编号:表B1-2复工报审表工程名称:编号:表B1-3施工组织设计(方案)报审表专业监理工程师审核意见: 专业监理工程:日期:总监理工程师审核意见:项目监理机构(章):总监理工程师:日期:表B1-4分包单位资格报审表工程名称:编号:致:(监理单位)经考察,我方认为拟选择的(分包单位)具有承担下列工程的施工资质和施工能力,可以保证本工程项目按合同的规定进行施工。
分包后,我方仍承担总承包单位的全部责任。
请予以审查和批准。
附件:1、分包单位资质材料;2、分包单位业绩材料;承包单位(章):项目经理:日期:专业监理工程师审核意见: 专业监理工程:日期:总监理工程师审核意见:项目监理机构(章):总监理工程师:日期:表B1-5主要施工机械设备报审表工程名称:编号:表B1-6施工测量放线报验单工程名称:邯郸市创鑫办公楼24层精装修工程编号:004 致:邯郸市东腾建筑劳务有限公司(建设单位)我单位已完成创鑫办公楼_24层轻钢龙骨石膏板隔墙工程(工程或部位的名称)的放线工作,经自查合格,请予查验;承包单位(章)项目经理:日期:专业监理工程师审查意见: 查验合格二纠正差错后再报口表B1-7工程报验单工程名称:编号:表B1-8工程款支付申请表表B1-9监理工程师通知回复单工程名称:编号:我方接到编号为的监理通知/工程质量整改通知后,已按要求完成了工作,现报上。
请予以复查。
详细内容:承包单位(章)项目经理:日期:表B1-11费用索赔报审表工程名称:编号:表B1-12工程材料/构配件/设备报审表工程名称:编号:表B1-13工程竣工预验报验单工程名称:编号:致:(监理单位)表B1-14试验室资格报审表工程名称:编号:表B1-15工程计量格报审表工程名称:编号:致:(监理单位)兹申报年月完成的工程量统计报表,请予核验审定,核定的结果将作为我方申请工程付款的依据附件:1、完成工程量统计报表;2、工程质量合格证明资料。
征地备案报告模板
征地备案报告模板一、项目背景本项目是为了满足X市城市发展需要,在X市X区范围内进行土地征收和房屋拆迁的工作。
经过前期的调研和立项评审,项目获得批准进入实施阶段。
本报告将对项目的征地备案工作进行详细说明。
二、项目目标1. 完成X市X区范围内的土地征收和房屋拆迁工作;2. 保障征地和拆迁过程的公平、公正、合法,确保农民和居民的合法权益;3. 有效解决城市发展需要和农民、居民的生活保障之间的矛盾问题;4. 确保土地征收和房屋拆迁工作的顺利推进,达到预期的进度目标。
三、征地备案工作内容根据项目目标,征地备案工作主要包括以下几个方面的工作。
1. 方案制定根据前期调研和评估结果,制定征地和拆迁方案。
该方案将充分考虑农民和居民的合法权益,并按照法律法规和政策规定进行操作。
2. 公示和听证对即将征地和拆迁的区域进行公示和听证。
公示的内容包括征地范围、土地补偿标准、征收补偿安置政策等。
听证则是为了听取农民和居民的意见和建议,确保决策的公开透明。
3. 协商和补偿与农民和居民进行协商,明确土地补偿标准、房屋拆迁补偿安置方案等。
确保补偿方案公平合理,并与农民和居民达成共识。
4. 签订协议对达成补偿共识的农民和居民,签订征收补偿安置协议。
协议内容将包括土地补偿款项、房屋拆迁补偿形式和安置方式等。
5. 监督和管理建立健全的征地和拆迁工作监督和管理机制。
确保执行方案的合法性和合规性,并解决农民和居民在执行过程中的问题和矛盾。
四、计划进度根据项目目标和征地备案工作的内容,制定以下计划进度表。
项目阶段计划时间实际完成时间方案制定月/日/年月/日/年公示和听证月/日/年月/日/年协商和补偿月/日/年月/日/年签订协议月/日/年月/日/年监督和管理月/日/年月/日/年五、风险管理在征地备案工作中,可能会遇到以下风险和挑战:1. 涉及面广:征地和拆迁工作涉及农民和居民的切身利益,可能引发一些社会矛盾和舆情问题。
需要妥善处理和应对。
2. 法律法规变化:土地征收和房屋拆迁的法律法规可能会变动,需要及时调整和适应。
征地拆迁与房屋安置系统演示文档
2 系统演示
五、征地拆迁补偿细节 或公用资金微调
2 系统演示
调整后即可送审 检查基本信息 如有细节变化和添加 可以直接修改
调整细节 双击编辑细节
调整最终结果
2 系统演示
六、征地拆迁补偿微调审批
2 系统演示
审核资金赔偿细节 是否符合实际 根据实际情况 打回或通过 直到审核流流程程结结束束进入支付申请
批量生成房屋和楼盘图
2 系统演示
十、安置项目初始化
2 系统演示
新增申请 管理可置换 可申请项目
设立标准或从模板调取标准
2 系统演示
十一、安置项目农户申请
2 系统演示
添加本次需要置换的农户 需要经过审核方可进行房屋的选择 房选屋中置需换要申置请换的农户
2 系统演示
十二、安置项目申请审核 (选房)
2 系统演示 – 计量单位字典
2 系统演示 – 行政区划字典
2 系统演示
设置分类的单位价格 双击弹出标准详情 上传图片及附件的设定
设置每个分类的标准价格及 设置四大流程及分流给程个节人点和负集责体人的和比权例限
2 系统演示
双击弹出标准详情 设置房屋置换、补差价比例 及流程支点的负责人和权限
2 系统演示 – 户主关系字典
2 系统演示 – 系统登录界面
2 系统演示
系统首页
本系统四大模块
2 系统演示
一、系统参数后台设置
2 系统演示 – 系统设置
2 系统演示 – 设置群组及权限分配
2 系统演示 – 设定用户及群组权限
2 系统演示 – 设置征地分类字典和单位 供以后调用
2 系统演示 - 设置拆迁分类字典和单位 供以后调用

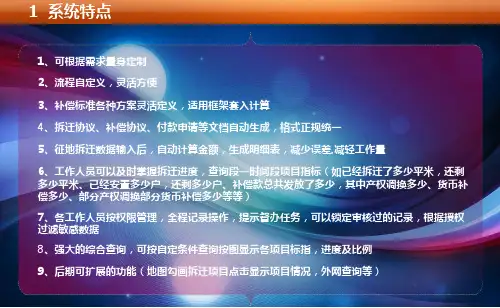

1 系统特点
1、可根据需求量身定制 2、流程自定义,灵活方便 3、补偿标准各种方案灵活定义,适用框架套入计算 4、拆迁协议、补偿协议、付款申请等文档自动生成,格式正规统一 5、征地拆迁数据输入后,自动计算金额,生成明细表,减少误差,减轻工作量 6、工作人员可以及时掌握拆迁进度,查询段一时间段项目指标(如已经拆迁了多少平米,还剩 多少平米、已经安置多少户,还剩多少户、补偿款总共发放了多少,其中产权调换多少、货币补 偿多少、部分产权调换部分货币补偿多少等等) 7、各工作人员按权限管理,全程记录操作,提示督办任务,可以锁定审核过的记录,根据授权 过滤敏感数据 8、强大的综合查询,可按自定条件查询按图显示各项目标指,进度及比例 9、后期可扩展的功能(地图勾画拆迁项目点击显示项目情况,外网查询等)
征地未完成项目情况(范本)
赵岗一期
1151.713
890.53
立龙项目 左干渠改造 X2007-01
16.4 26.83 171.54
16.4
德泰盛项目:规划局已按会议纪要调整 红线,将2.25亩加油站用地调整给新厝 1、跟踪马巷镇协调墓地迁移情 部分未交地 村作为发展用地,我司已放样并告知镇 况,尽快交地, 、村、小组,镇政府正协调墓地迁移; 2、经贸局尽快协调铭凯退线 2、铭凯退线问题目前无进展 小组和企业确认地界,企业同意退红 未交地 内厝镇协调中,尽快完成交地 线,约2亩 开发办与马巷镇政府正在协调曾林村4 部分交地 镇政府协调中 组交地 已签订征地协议,资金已拨付,征地中 出现一些阻力,马巷镇正在协调中 土方工程已上网招标 土方工程已上网招标 尽快完成村组界确认及地上物清点
9
可交地,工可完成,待批大立项
征地已完成
11ቤተ መጻሕፍቲ ባይዱ
市头片区
永红电子(扩征)
19.47
19.47
未交地
12
银鹭片区
银鹭片区三期
300
300
征地中
11
长安首饰项目
50.67
50.67
征地中
13
交警、消防
33.23
33.23
征地中
将情况上报开发办,尽快 地块内的吉利香厂拒绝拆迁,已联系评 洪艺琳 对违建部分进行拆除,对 估、测绘、公证部门,待开发办协调相 加大工作力度,做好强制拆迁准备 2008年6月30日 7889297/1395003936 有手续部分确定强制拆迁 关力量后组织强制证保 6 方案并组织实施 洪艺琳 地上物审核、坟墓清点及 地上物清点完毕,登记造册中 做好后续工作,尽快交地 2008年5月30日 7889297/1395003936 相关资金拨付 6 已完成放样,但村小组未能达成一致意 洪汉 与镇村协调加快征地进 见,无法进行地上物清点及后续工作,资 积极跟踪,协调大嶝街道 2008年6月30日 7889397/1380606040 展,尽快完成交地 金已拨付一年,无进展 2 征地资金已拨付,征地界限已放样,消 黄陆鹏 防地块由于资金来源发生变化,我司停 继续做好交警地块的征地工作 完成所有工作,争取交地 2008年4月30日 7889297/1380600383 止征地后续工作 9
征地拆迁工作方案(工作流程 )
征地拆迁工作流程(工作方案)征地拆迁工作分为十个阶段:①征迁准备阶段②宣传发动阶段③勘察核实阶段④征地拆迁阶段⑤资金兑付阶段⑥拆迁安置阶段⑦进场施工阶段⑧服务招商阶段⑨竣工通车阶段⑩验收总结阶段。
一、征迁准备阶段1、委托文物、压矿、地灾、水保、环评、土地等相关咨询评估机构完成相应的报告书,并获取相关行政批文后,委托国土咨询评估机构编制土地利用总体规划修改及土地预审呈报书,报省国土资源厅审批。
2、在设计单位出征地红线图后,委托林业勘察单位编制《使用林地可行性研究报告》和《使用林地调查报告》,报林业厅初审,报国家林业局批准。
3、省政府印发永武高速征地拆迁补偿标准。
4、地方政府建立相应的征地拆迁协调领导小组,并成立全职的征地拆迁办公室,办公室应设立土地核查小组、房屋丈量小组、矛盾纠纷协调小组。
5、根据初步设计编制征地拆迁简介,准备征地拆迁使用的各种表格及工具、用具等。
编制项目征地拆迁实施预案,为正式实施征地拆迁做好充分准备。
6、召开征地拆迁动员大会。
二、宣传动员阶段采取多种形式,宣传项目的重要性和征地拆迁政策。
通过宣传发动,使沿线群众和征迁安置对象熟悉掌握永武高速公路征地拆迁政策、计划安排,争取公路沿线被征单位和个人积极配合、参与、支持。
三、勘察核实阶段该阶段的主要任务是以施工设计图为依据,通过实地勘察放线,划定高速公路征地拆迁红线范围,对征迁范围内的实物指标进行丈量、清点、核实、登记、签认,为开展征迁补偿提供数据指标。
1、与地方征迁办签订红线边沟开挖协议。
2、由设计单位依据红线图划定红线范围,进行红线放样,项目办、地方征迁办共同参与。
确定中线和边线、打桩、开挖边沟和边界保护。
3、勘测界定:土地勘测单位以施工图为依据,对项目征地进行勘测核对、绘制勘测界图、市县勘测定界报告书,正式确定公路用地范围。
4、实物指标调查,在划定公路用地红线范围的同时,与设计单位、各地征迁部门、国土部门、林业部门、被征户(单位)共同对红线内土地、建筑物、地面附着物等进行现场实地丈量、清点、登记、四方共同签认工作,调查登记结束后及时统计、核算、汇总并上报确认。
2012年土地征收工作进度表
计划完 成时间
完成青 签订土地征收协议书 完成土地 苗及附 补偿费和 属物清 安置补偿 点、补 费拨付 偿 完成面 占任务% 积(亩)
完成 拆迁 安置
延期 一个 月
延期 二个 月
延期 三个 月
备注
主管领导:
填表人:
填表日期:
注:请各征地组于每月13日、28日将进度表报送至土地征收办公室。报送方式:1、通过党政办公网发电子版报送;2、纸质版报送至土地征收办公室。
附件一:
2012年土地征收项目工作进度表
主要工作完成情况 成立领导 机构和征 地队伍, 确定工作 方案,制 定倒排工 期表,签 订责任书 工作组 进村入 户,摸 完成项 底调 目用地 查,召 的确权 开村民 定界 会议领导
责任单位
征地面积 (亩)
通告日期
完善征地拆迁政策 统筹解决征地拆迁难题
一
征地拆迁是事关经济发展和社会稳定的一项十分 重要 的工作, 是当前社会的热点和焦点, 也是政府工作
的重点和难点。2 0 年以来, 05 我局 围绕统筹解决征地 拆迁难的问题。 一是抽调人员成立征地拆迁课题组 , 深 入 分析我市 征地拆迁 难 的原因 ,研 究提 出统筹 解 决我 市征地拆迁难的具体对策。 二是按照适 当提高标准、 简 化地类、 淡化地上附着物清点的原则 , 确定了分区、 分 类的征地综合补偿标准。 经厦门市政府批准 , 公布实施 了 《 厦门市人民政府关于完善征地拆迁政策的若干意
下发了 于加强征地拆迁补偿 作监督与管理的通 J :
委点项 目 : 还在征地拆迁现场 设立投诉举报 箱。 主动接
受群众 的监督 。会市备拆迁公 司配 备了专 职信 访员. 定期在拆迁现场受理咨 询投 诉, 将大量的矛盾和纠纷 解决在基层 , 解决在萌芽状 态 四是会同市委组织部、 市监察局 、 市农业局开展村集 体征地补偿费专项审爿‘ 工作 , 并与市农业局联合 下发 了《 关于加强 农村征地
评估通过公开抽签产生, 有效杜绝了腐败 行为的发生 。
补偿 赞H发放 与管理的通知》 j ,进 一 步规范村集体财 务管理 , 维护被征地农 民的合 法权益。五是会 同市规 划局起草 了《 厦门市工业集 中区宅摹地及农村发展用
地审批等有关 问题的实施意见》 落实农村发展用地 , , 保 汪被征地农 民有稳定的基本生活收入。
四是结合保持共产党员先进性 教育活动 。在行业中开 展 假如我是被拆迁人 ” 和拆迁人满意 、 被拆迁 人满意 、
见》 《 、厦门市房屋拆迁裁决执行暂行办法》 以及 《 厦门
市人民政府关于征收集体土地非住宅房屋拆迁的若干 意见》 市政府办公厅转发了《 , 厦门市国土房产局关于 制定征地拆迁具体实施细则的指导意见》 。此外 , 还起 草了 《 厦门市城市房屋拆迁管理规定具体应用问题解 释》 《 、 厦门市城市房屋拆迁住宅房屋货币补偿补贴金 额计算办、) 已上报市政府常务会议讨论。这些文件 法) ,
连镇铁路征地拆迁进度表
连镇铁路镇江段征地拆迁进度表
计划达成量实质达成量
项目
拆迁拆迁
土地土地存在主要问题要求
辖区(平方(平方
(亩)(亩)
米)米)
1、3 月尾未达成征地、拆迁扫 4 月 30 日前全面达成辖区内征丹阳30尾地拆迁工作,保证无阻碍施工。
2、绿化苗木赔偿未有进展
按进度达成拆迁计划抓紧做好后续确认房子的拆迁新区工作,保证施工节点的拆迁和
交地。
1、高桥境内的居民拆迁严重滞拟订高桥境内居民拆迁计划,丹徒688
并落实达成时间节点, 4 月 30
后。
2、无拆迁进度计划。
日前保证施工节点的拆迁和交
3、交地量不可以知足施工要求。
地。
基本按进度推动拆迁和拆迁,抓紧做好协调工作,如期上报京口
未如期上报有关资料。
拆迁资料
3 月尾未达成集体土地上房子赶快达成集体土地拆迁,集体润州的拆迁土地在4月15日前所有交托施
工单位。
共计。
计划进度征地拆迁统计表
5天
阻工报告
监理日志
大别山路与泰宁大街交口
路基清表施工
12座坟未迁移
2013年11月20日—2013年12月31日
41天
阻工报告
监理日志
其中3天雨天未施工
泰宁大街6+660~12+100
路基清表施工
施工用地为移交
2013年11月10日—2014年1月20日
71天
阻工报告
监理日志
其中31天雨天未施工
泰宁大街12+300~15+200
路基清表施工
施工用地为移交,房 2013年12月25日—2014年1月10日 屋未补偿 征收未补偿村民阻工 2013年12月25日—2014年1月25日 拆迁未补偿未能施工 2013年11月10日—2014年4月14日
15天
阻工报告
监理日志
泰宁大街12+220 泰宁大街养猪场
沟塘施工 路基施工 土方、桥梁、路基 施工
征地拆迁的影响一览表
序号 1 2 3 4 5 6 7 8 9 10 11 12 桩号范围
大别山路K0+020
工程名称
门禁施工
影响工期事由
影响工期时间
影响天数
11天
施工单位证ቤተ መጻሕፍቲ ባይዱ材 料
阻工报告
监理证明材料
监理日志
备注
其中3天雨天未施工
此处农田征收未补偿 2013年11月3日—2013年11月14日
大别山路K0+120~K0+220
30天 124天
阻工报告 阻工报告
监理日志 监理日志
其中11天雨天未施工 其中49天雨天未施工
泰宁大街15+200~20+100
征地拆迁项目策划书3篇
征地拆迁项目策划书3篇篇一《征地拆迁项目策划书》一、项目背景随着城市建设的不断推进,征地拆迁已成为城市发展中不可或缺的一部分。
为了确保征地拆迁工作的顺利进行,提高项目的实施效率和质量,特制定本策划书。
二、项目目标1. 确保征地拆迁工作依法依规进行,维护被征地拆迁人的合法权益。
2. 合理安排征地拆迁进度,保障项目建设的顺利进行。
3. 有效降低征地拆迁成本,提高项目的经济效益。
三、项目实施步骤1. 前期准备阶段成立征地拆迁工作领导小组,负责项目的统筹规划和协调推进。
开展征地拆迁政策宣传和解释工作,提高被征地拆迁人的知晓度和配合度。
进行征地拆迁调查摸底,了解被征地拆迁人的情况和需求。
2. 方案制定阶段根据调查摸底情况,制定详细的征地拆迁方案,包括征地范围、拆迁范围、补偿标准等。
组织专家对征地拆迁方案进行论证,确保方案的合法性和可行性。
征求相关部门和被征地拆迁人的意见,对方案进行修改完善。
3. 实施阶段按照征地拆迁方案,组织实施征地拆迁工作。
严格执行补偿标准,确保被征地拆迁人的合法权益得到保障。
加强与相关部门的沟通协调,及时解决征地拆迁过程中出现的问题。
4. 后期管理阶段对征地拆迁后的土地进行管理和利用,确保土地的合理开发和利用。
对被征地拆迁人进行跟踪服务,了解其生活和就业情况,帮助解决实际困难。
四、项目保障措施1. 加强组织领导,建立健全工作机制,确保项目的顺利实施。
2. 加强宣传教育,提高被征地拆迁人的法律意识和参与度。
3. 加强监督检查,确保征地拆迁工作的公正、公平、公开。
4. 加强风险评估,制定应急预案,有效应对突发事件。
五、项目效益分析1. 经济效益:通过合理的征地拆迁方案,降低项目成本,提高项目经济效益。
2. 社会效益:保障被征地拆迁人的合法权益,维护社会稳定,促进社会和谐发展。
3. 环境效益:合理利用土地资源,减少对环境的影响,保护生态环境。
六、结论通过本策划书的实施,有望实现征地拆迁工作的顺利进行,保障项目建设的顺利推进,同时也将为城市发展和社会进步做出积极贡献。
征地拆迁工作手册(步骤-流程等)
征地拆迁工作方案征地拆迁工作分为十个阶段:征迁准备阶段、宣传发动阶段、勘察核实阶段、征地拆迁阶段、资金兑付阶段、拆迁安置阶段、进场施工阶段、服务招商阶段、竣工通车阶段、验收总结阶段。
一、征迁准备阶段1、委托文物、压矿、地灾、水保、环评、土地等相关咨询评估机构完成相应的报告书,并获取相关行政批文后,委托国土咨询评估机构编制土地利用总体规划修改及土地预审呈报书,报省国土资源厅审批。
2、在设计单位出征地红线图后,委托林业勘察单位编制《使用林地可行性研究报告》和《使用林地调查报告》,报林业厅初审,报国家林业局批准。
3、省政府印发永武高速征地拆迁补偿标准.4、地方政府建立相应的征地拆迁协调领导小组,并成立全职的征地拆迁办公室,办公室应设立土地核查小组、房屋丈量小组、矛盾纠纷协调小组。
5、根据初步设计编制征地拆迁简介,准备征地拆迁使用的各种表格及工具、用具等。
编制项目征地拆迁实施预案,为正式实施征地拆迁做好充分准备。
6、召开征地拆迁动员大会。
二、宣传动员阶段采取多种形式,宣传项目的重要性和征地拆迁政策.通过宣传发动,使沿线群众和征迁安置对象熟悉掌握永武高速公路征地拆迁政策、计划安排,争取公路沿线被征单位和个人积极配合、参与、支持。
三、勘察核实阶段该阶段的主要任务是以施工设计图为依据,通过实地勘察放线,划定高速公路征地拆迁红线范围,对征迁范围内的实物指标进行丈量、清点、核实、登记、签认,为开展征迁补偿提供数据指标。
1、与地方征迁办签订红线边沟开挖协议。
2、由设计单位依据红线图划定红线范围,进行红线放样,项目办、地方征迁办共同参与.确定中线和边线、打桩、开挖边沟和边界保护。
3、勘测界定:土地勘测单位以施工图为依据,对项目征地进行勘测核对、绘制勘测界图、市县勘测定界报告书,正式确定公路用地范围.4、实物指标调查,在划定公路用地红线范围的同时,与设计单位、各地征迁部门、国土部门、林业部门、被征户(单位)共同对红线内土地、建筑物、地面附着物等进行现场实地丈量、清点、登记、四方共同签认工作,调查登记结束后及时统计、核算、汇总并上报确认。
进度计划执行检查量化表
主体结 砌体及抹灰 构建筑 装饰阶 幕墙 段
精装修 配套工程及 室外管线
总体竣 道路广场与 工阶段 围墙工程
景观工程
进度计划执行检查量化表
检查单位:
检查 阶段
项目名称:
检查判断依据
检查日期:
实查结果
表:
检查内容
计划开始时间 计划完成时间 计划工作日 按计划应完成 实际开始时间 实际完成时间 实际工作日 当前实际完成 计算完成时间
结论
前期施 征地拆迁 工准备 阶段 施工图设计
ห้องสมุดไป่ตู้
桩基工程
地下基 础工程 阶段
基础工程 ±0.00结构 验收 主体结构
征拆情况汇报表
征拆情况汇报表根据上级部门的要求,我单位对征拆情况进行了汇报,现将情况汇报如下:一、征拆范围。
我单位此次征拆范围主要包括XX街道、XX村等地区的违建房屋和危房,共涉及XX亩土地。
二、征拆对象。
1. 违建房屋。
此次征拆对象主要是一些未经审批擅自建造的违建房屋,这些房屋存在安全隐患,严重影响了周边环境和市容市貌。
2. 危房。
另外,我单位也对一些老旧、危险的房屋进行了征拆,以确保居民的生命财产安全。
三、征拆程序。
1. 征拆通知。
我单位在征拆工作开始前,提前对相关居民进行了征拆通知,告知他们征拆的时间、范围和补偿政策等内容。
2. 征拆协商。
针对一些有争议的征拆对象,我单位进行了耐心细致的协商,尽可能达成双方都能接受的协议。
3. 征拆实施。
在征拆工作实施过程中,我单位全程监督,确保征拆程序合法、公正、公开,避免发生不必要的纠纷。
四、征拆补偿。
1. 经济补偿。
我单位根据相关政策,对征拆对象进行了经济补偿,确保他们的合法权益得到保障。
2. 安置安居。
对于因征拆而无家可归的居民,我单位也进行了安置安居工作,确保他们有一个安全、稳定的住所。
五、征拆效果。
经过一段时间的征拆工作,目前已完成了XX%的征拆任务,取得了较好的效果。
相关区域的市容市貌得到了明显改善,居民的生活环境也得到了提升。
六、存在问题。
在征拆工作中,我们也发现了一些问题,比如部分居民对征拆政策理解不到位,导致了一些不必要的纠纷。
我们将进一步加强宣传和解释工作,以减少类似情况的发生。
七、下一步工作。
下一步,我们将继续加大征拆力度,确保按时完成征拆任务。
同时,我们也将加强与居民的沟通,解决他们在征拆过程中遇到的问题,努力做到公平公正。
以上就是我单位征拆情况的汇报,希望上级部门能够对我们的工作给予指导和支持,谢谢!。
征地拆迁承诺书
征地拆迁承诺书甲方”)与被征地拆迁方(以下简称“乙方”)共同签署,旨在明确双方在征地拆迁过程中的权利、义务和责任,确保征地拆迁工作顺利进行。
一、征地拆迁范围及补偿标准甲方承诺按照国家及地方政府的相关规定,对乙方的房屋、土地及其他附属设施进行合理评估,并给予乙方相应的补偿。
补偿标准将不低于当地政府规定的最低标准。
二、拆迁安置甲方承诺为乙方提供适当的拆迁安置方案,确保乙方在拆迁过程中的居住安全和生活便利。
甲方将协助乙方选择合适的安置地点,并提供必要的搬迁支持。
三、拆迁进度甲方承诺按照双方商定的时间表进行拆迁工作,尽量减少对乙方正常生活的影响。
甲方将提前通知乙方拆迁的具体时间,确保乙方有足够的时间进行搬迁准备。
四、拆迁补偿款支付甲方承诺在拆迁工作开始前,将拆迁补偿款支付给乙方。
甲方将确保补偿款的支付方式、时间和金额符合双方的约定。
五、违约责任甲方承诺遵守本承诺书中的所有条款。
如甲方违反承诺,将承担相应的违约责任,并赔偿乙方因此遭受的损失。
六、争议解决双方在执行本承诺书过程中如发生争议,应首先通过友好协商解决。
协商不成时,任何一方均可向有管辖权的人民法院提起诉讼。
七、承诺书的生效本承诺书自双方签字盖章之日起生效,具有法律效力。
本承诺书一式两份,甲乙双方各执一份,具有同等法律效力。
甲方(签字):________________乙方(签字):________________日期:____年____月____日请注意,以上内容仅为模板,具体条款需要根据实际情况和当地法律法规进行调整和完善。
在签署任何法律文件之前,建议咨询专业法律顾问。
工程征地拆迁实施方案
工程征地拆迁实施方案一、前言工程征地拆迁是指为了进行工程建设需要占用土地、拆除建筑物或者其他设施的行为。
征地拆迁工作是任何一项工程项目的先决条件,它涉及到土地的占用和土地资源的开发利用,这是一个涉及社会、经济和生态等多方面因素的复杂系统工程。
本实施方案是针对某地区进行工程征地拆迁工作的具体实际情况而制定的。
该实施方案将主要从工程征地拆迁的准备工作、实施措施和后续工作等方面进行详细阐述,以确保征地拆迁工作的顺利进行。
二、工程征地拆迁的准备工作1. 完善法律法规在进行工程征地拆迁工作前,首先要完善与土地征用、拆迁有关的法律法规,确保征地拆迁工作的合法性和规范性。
根据国家相关法律法规,从事征地拆迁工作的相关人员要具有相关资质和证书,并严格按照规定办理相关手续。
2. 做好社会稳定工作征地拆迁工作涉及到众多居民的利益,因此在进行征地拆迁工作前,要做好有关社会稳定工作,保障居民的合法权益。
可以通过政府宣传教育和资讯发布等方式,及时告知居民征地拆迁的相关政策和程序,解答居民疑问,尽量减少居民不满情绪的产生。
3. 征地补偿协商在进行征地拆迁工作前,相关部门要与地方政府和相关居民代表进行充分的征地补偿协商,确保征地补偿方案公平合理,并与居民达成一致意见,防止因征地补偿问题引发社会矛盾。
4. 制定征地拆迁方案完成上述准备工作后,要对征地拆迁范围、拆迁时间、补偿标准等进行细致的规划和安排,并制定征地拆迁方案。
征地拆迁方案要充分考虑工程建设的需要和居民的利益,确保征地拆迁工作的合理性和可行性。
5. 确定专业征地拆迁团队为了保证征地拆迁工作的专业性和高效性,要确定具备相关资质和经验的专业征地拆迁团队,以便进行工程征地拆迁工作。
三、工程征地拆迁的实施措施1. 完善技术方案在进行工程征地拆迁工作时,要先进行地形地貌的勘察和地质勘测,制定科学合理的征地拆迁技术方案。
根据地形地貌和地质情况,选择适当的征地拆迁方式和工程施工方案,确保征地拆迁工作的安全顺利进行。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
1100
9
蒙水
403
403
100.00
104
3.2
38
1.221
38.16
覃文运
胡江威
202
10
勃村
555
424.529
76.49
/
/
/
/
/
熊贤峰
韦现爵
200
无房屋
11
新田
250
128.491
51.40
/
/
/
/
/
韦正峰
赵伟峰
15
无房屋
12
保村 老街片区 (柳东、柳 西) 樟木组 柳西路项目 组
67.215
511.607
6
建都
68
70.582
103.80
109
4.5
49
2.0365
45.26
覃文吹
15.7
7 拉堡片 区
太阳
79.274
79.274
100.00
105
3.303
21
0.4414
13.36
刘明信
赵伟峰
163.141
房屋
8
高村
100
80
80.00
105
2.56
56
2.067
80.74
李 睿
韦贵江
74.14
275.00 263.00 445.00 待调查 待调查 待调查 待调查 待调查 78.00 228.00 1289.00 213 119 150 317 120 420 49 1 0 42 69 0 14 226.00 19.00 1759
4621.00
8.32 12.25 17.68 待调查 待调查 待调查 待调查 待调查 待调查 7.74 46.00 5.3 3.2 3.75 7 4 15 1.47 0.17 0 1.48 2.40 0 0.50 8.81 1.20 54.28
涉及田心、思多 、石山三个小组 涉及多仁、仁和 、沙子、羊占四 个小组 涉及下陈家、驼 背山、岭头、3 个小组
征地、拆迁待调 查
进德镇负责槎山 河至宜柳高速路 口段 涉及夏家、罗家 、龙团三个小组
涉及国有房屋和 集体房屋正开展 入户调查工作及 基隆村委至东六 路范围
柳江大道以南九 曲河以北
叶家、陈家 柳江大道至槎山 河段 项目需重新选址
166.56 315.36 110.00 263.78 969.67 733.94 678.75 786.01 16.00 0.00 4040.07 0 312.464 539.189 206.111 573.06 903 312.561 56.03 17.222 53.245 0 0 22.68 585.59 73.70 3654.85
3839.02 1775.50 2875.47
韦斌忠 刘明信 玉秋静 108.00 586.00 2 105 20 27 22 103 9 1 2 38 4 0 13 152.00 1.00 499
1675.00
4.84 26.12 0.06 2.96 1.15 0.77 0.73 2.96 0.35 0.17 0.09 1.25 0.25 0 0.47 8.00 0.13 19.34
140.51
131.00 171.00 176.00
4.87 8.54 7.86
58.55 69.76 44.46
熊贤峰 谭海托 梁 山 韩秀强 计荣萍 彭彩华 韦 华
周 周
梁 梁
杨纪南 杨纪南 覃钊文 覃钊文 杨纪南 覃钊文 覃钊文 杨纪南
水库移民局:周培青、韦佩玲 穿山镇:刘志华、韦春毅 畜牧局:覃晓光、张少仁 百朋镇:覃春前、韦忠府、姚亮贝 农业局:欧勇全 农业局:姚 远、谢新强、罗小宽 农机局:覃洪柒、陈柳刚、窦桂、韦旭 高 档案 财政局:蓝美霞.柳有迁.伍著时.韦振月 开发区管委:韦俊辉、韦南芬 工商联:刘江、蓝志定 农业局:韦永纱、谭红刚 水利局:刘 明府 招商局:秦珠海 农机局:刘剑 文体新广局:熊黎军、韦献国、黎成羡 、 韦斌 开发区管委:叶维德 区食药监局: 韦庆强 民族宗教局:覃建克 水利局:李荣谋、韦家辉、刘尚 政法委:陈宝军、覃孟图 党校:张栩、熊禄、 妇联:李庚秀、覃瑞密 服务办:韦宗立、谭毅纯 长期抽调:刘良波;后盾编办:杨远 刚,水库移民局:韦凤伟。 长期抽调:陈鸿跃,韦泰嵩,何玉逢, 韦介先,杨玲。 长期抽调:徐志勇,韦承灵;后盾:科工 贸,韦顺城,韦庄仕,韦超成;进德 镇:韦振勇 长期抽调:物价局:蓝建跃,覃斌全, 钟永德交通局:覃建国
39.52
老干局:韦慈远、雷青波、覃贞醒 工会:韦柳红、韦卫芳、覃海瑜 服务办:韦雷球 老干局:韦慈远、雷青波、覃贞醒 陈 宁韦 工会:韦柳红、韦卫芳、覃海瑜 刘明信 媛彬 服务办:韦雷球 王号先 韦雷球
332
430
小计
3700.989
3067.026
82.87
1573
40.2376
590
16.7889
填报时间:2018年 12月
选择安置方式比例 (%) 备注
1
新、老水寨 、 木罗寨 木罗1-3队
565
290
51.33
35
1.3
/
/
/
覃文显
麦毅松
环保局、供销社:韦少平、覃思帅、韦 继恒 成团镇:周立永 (土博镇抽调人员已回原单位) 国土局:陈思李、刘炳权 林业局:覃炳学、陈文达、韦武岭、韦 康成
156.333
20256.77
100
货币:24.3% 安置房:75.7 % 货币:21.5 % 安置房:78.5% 货币:15.4 % 安置房:84.6 % 货币:% 安置房:% 货币:% 安置房:% 货币:% 安置房:% 货币:% 安置房:% 货币:% 安置房:% 货币:% 安置房:% 货币:26.5% 安置房:73.5% 货币:18.4% 安置房:81.6% 货 币:50 % 安置房:50 % 货 币:61 % 安置房:39 % 货 币:100 % 安置房: % 货 币:40 % 安置房:60 % 货 币: % 安置房:100% 货 币: 17.17% 安置房:82.83% 货 币:90 % 安置房:10 % 货 币: 100% 安置房: % 货 币: % 安置房: % 货 币:50 % 安置房:50% 货 币:70 % 安置房:30% 货 币: % 安置房: % 货 币:42.86% 安置房: 57.14% 货 币: % 安置房: % 货 币: % 安置房: % 货 币: % 安置房: %
1 2 3 4 5 进德镇 6 7 8 9 10 小计 1 2 3 4 5 6 7 东部片 区 8 9 10 11 12 13 14 15 小计
总合计
田心 沙子 下街 南团 四连村委大 塘屯 四连村委新 村屯 龙桥 四连村委教 坡屯 高速路互通 (东六路) 三友
166.56 315.36 110.00 263.78 969.67 950.61 891.73 1257.35 250.00 269.24(三 友夏家) 5444.30
35
52.07
72
2.5
52
1.7785
71.14
13
162
80.4
49.63
350
6.1
121
2.6455
43.37
刘明信 韦菲菲 覃滔涛
600
韦 荣 覃建苗
供销社:谭福俊、邓红文、李金存、马 晨倩
2500
14
/
/
/
71
2.6
71
2.68
103.08
15
10
7
70.00
230
4.0746
124
1.6104
无房屋
2
633
714
112.80
/
/
/
/
/
蒋汝松
麦毅松
1100
无房屋
3
上、下板
660Biblioteka 730110.61
191
3.7
8
0.1176
3.18
区军雄
韦贵江
2200
土地+房屋
4
五伦
135
18.2
13.48
124
3.7
1
0.051
1.38
梁山
胡江威
200
5
小村
13.5
6.55
48.52
77
2.7
49
2.14
79.26
10761.94
100.00 100.00 100.00 100.00 100.00 77.21 76.12 62.51 6.40 0.00 74.21 0 78.12 119.82 25.45 91.11 64.50 78.14 121.48 0.00 106.49 0 0 100 110.00 90.00 68.05
41.72
9725.781
征地任务 片区 序号 项目 总任务数 (亩) 完成情况 (亩) 完成比例(%) 总任务数 (户) 面积 (万 ㎡)
拆迁任务 完成情况 (户) 完成情况 (万㎡) 完成比例(%)
项目指挥 项目执行 长 指挥长
抽调单位人员名单
下周资金预算(万 元)
选择安置方式比例 (%)
备注
彭彩华
覃金丽麦 环保局、供销社:韦少平、覃思帅、韦 毅松 继恒 覃建苗 工商质监 司法局:韦宝洋、覃建贤、孙土亮 (白沙镇抽调人员已回原单位) (流山镇抽调人员已回原单位) 林业局:覃炳学、陈文达、韦武岭、韦 康成 交通局:吴永造、胡海捐、蒋景叔、韦 兆斌 (三都镇抽调人员已回原单位) 司法局:韦宝洋、覃建贤、孙土亮 教育局:曾祥勇、韦辉双(调铁办)
