☆☆☆水电站增效扩容工程建设管理工作报告

☆☆☆水电站增效扩容工程建设管理工作报告

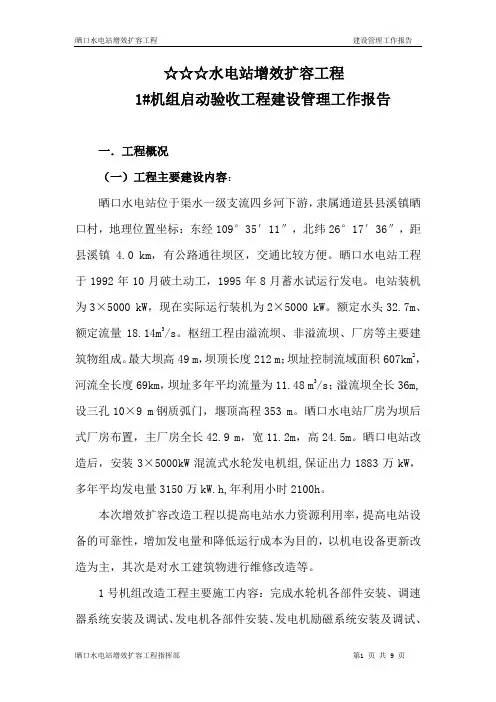

☆☆☆水电站增效扩容工程1#机组启动验收工程建设管理工作报告一.工程概况(一)工程主要建设内容:晒口水电站位于渠水一级支流四乡河下游,隶属通道县县溪镇晒口村,地理位置坐标:东经109°35′11″,北纬26°17′36″,距县溪镇 4.0 km,有公路通往坝区,交通比较方便。

晒口水电站工程于1992年10月破土动工,1995年8月蓄水试运行发电。

电站装机为3×5000 kW,现在实际运行装机为2×5000 kW。

额定水头32.7m、额定流量18.14m3/s。

枢纽工程由溢流坝、非溢流坝、厂房等主要建筑物组成。

最大坝高49 m,坝顶长度212 m;坝址控制流域面积607km2,河流全长度69km,坝址多年平均流量为11.48 m3/s;溢流坝全长36m,设三孔10×9 m钢质弧门,堰顶高程353 m。

晒口水电站厂房为坝后式厂房布置,主厂房全长42.9 m,宽11.2m,高24.5m。

晒口电站改造后,安装3×5000kW混流式水轮发电机组,保证出力1883万kW,多年平均发电量3150万kW.h,年利用小时2100h。

本次增效扩容改造工程以提高电站水力资源利用率,提高电站设备的可靠性,增加发电量和降低运行成本为目的,以机电设备更新改造为主,其次是对水工建筑物进行维修改造等。

1号机组改造工程主要施工内容:完成水轮机各部件安装、调速器系统安装及调试、发电机各部件安装、发电机励磁系统安装及调试、机组自动化元件安装、机组电气一、二次设备安装及调试、机组轴线调整、1#主变及高低压侧开关设备安装等工程项目(二).立项、初设文件批复情况:2012年4月,湖南省水利厅《湘水农电[2012]58号文件》批准了《☆☆☆水电站增效扩容改造工程初步设计报告》本工程建设项目名称:通道晒口水电站增效扩容改造本工程项目法人:☆☆☆水库水电站本工程程设计单位:怀化市水利电力勘测设计院研究院本工程程监理单位单位:湖南省水利电力工程建设监理咨询公司本工程施工单位:怀化市水利水电施工总队主要设备制造供应商单位:天津市天发重型水电设备制造有限公司湖南开关有限责任公司重庆新世纪电气有限公司华翔翔能电气股份有限公司质量和安全监督机构:怀化市水利水电工程质量监督站运行管理单位:☆☆☆水库水电站(三).主要技术特征指示:水轮机型号:HLTF60-LJ-160台数:三台额定出力:5450KW额定转速:300r/min最大工作水头:42.3 m最小工作水头:24.2m额定水头:32.7m额定流量:18.43m3/s发电机型号:SF5000-20/3250台数:三台额定容量:5000KW额定电压:6.3KV额定功率因素:0.8额定转速:300r/min二.工程建设简况(一)施工准备1、2012年3月12日与设计单位签订设计合同。

水电站增效扩容改造工程建设管理工作报告

水电站增效扩容改造工程建设管理工作报告

水电站增效扩容改造工程建设管理工作报告目录1工程概况 (3)1.1工程位置 (3)1.2立项、初设文件批复 (3)1.3主要建设任务及设计标准 (4)1.3.1工程建设任务 (4)1.3.2设计标准 (4)1.4主要技术特征指标 (4)1.5工程主要建设内容 (8)1.6工程布置 (10)1.7工程投资 (10)1.8主要工程量和总工期 (10)2工程建设简况 (13)2.1施工准备 (13)2.2工程施工分标情况及参建单位 (13)2.2.1施工分标情况 (13)2.2.2参建单位 (13)2.3工程开工报告及批复 (14)2.4主要工程开完工日期 (14)2.5主要工程施工过程 (14)2.6主要设计变更和工程量变化 (15)2.7重大技术问题处理 (15)2.8施工期防汛度汛 (15)3专项工程和工作 (16)3.1征地补偿和移民安置 (16)3.2环境保护工程 (16)3.3水土保持设施 (16)3.4工程建设档案 (16)4项目管理 (18)4.1机构设置及工作情况 (18)4.1.1项目法人 (18)4.1.2设计单位 (19)4.1.3监理单位 (19)4.1.4施工单位 (19)4.1.5质量监督单位 (20)4.1.6地方政府 (20)4.2主要项目招标投标过程 (21)4.3工程概算与投资计划 (22)4.3.1批准概算与实际执行情况 (22)4.3.2投资来源、投资到位及完成情况: (22)4.4合同管理 (23)4.5材料及设备供应 (23)4.6资金管理与合同价款结算 (23)5工程质量 (25)5.1工程质量管理体系和质量监督 (25)5.1.1项目法人质量管理 (25)5.1.2设计单位质量管理 (25)5.1.3监理单位质量管理 (25)5.1.4施工单位质量管理 (26)5.1.5工程质量监督管理 (27)5.2工程项目划分 (27)5.3质量控制和检测 (28)5.3.1原材料质量检测 (28)5.3.2施工实体质量检测 (28)5.3.3竣工验收工程质量抽样检测 (28)5.4质量事故处理情况 (29)5.5质量等级评定 (29)6安全生产与文明工地 (30)6.1安全管理机构 (30)6.2安全生产目标 (30)6.3安全保证措施 (30)6.4文明工地 (31)7工程验收 (32)7.1单位工程验收 (32)7.2工程建设档案验收 (32)8竣工验收技术鉴定 (33)9遗留问题及处理情况 (34)10工程运行管理情况 (35)10.1管理机构、人员和经费情况 (35)10.2电站管理机构及岗位设置 (35)11竣工财务决算编制 (36)12工程尾工安排 (37)13经验与建议 (38)13.1经验 (38)13.2建议 (38)14附件 (39)附件一:工程建设大事记 (39)附件二:前期批复、投资计划、实施方案、招标投标批复文件 (42)1 工程概况1.1 工程位置XXX市XXX镇XXXX水电站增效扩容改造工程(简称XXXX电站增效扩容改造工程),项目法人是XXX市XXX镇XXXX水电站(简称XXXX电站),站址位于XXX市XXX镇XXXX、托坪、龙江三村交界处的XXXX河畔,距XXX 镇XXXX管理区2km。

小水电站增效扩容改造项目汇报

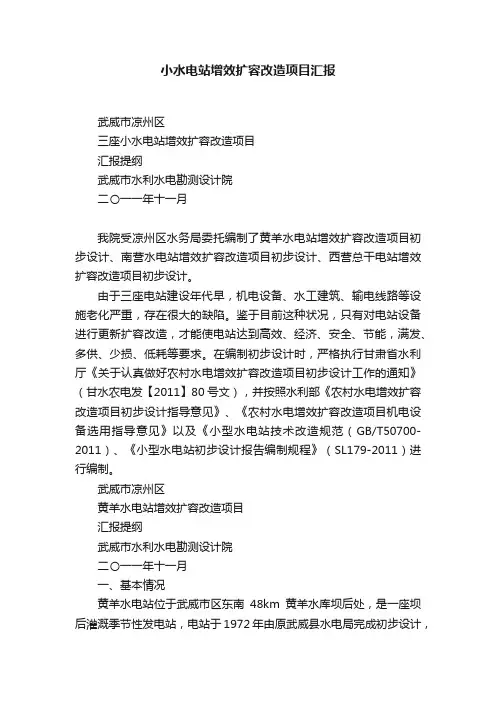

小水电站增效扩容改造项目汇报

小水电站增效扩容改造项目汇报武威市凉州区三座小水电站增效扩容改造项目汇报提纲武威市水利水电勘测设计院二〇一一年十一月我院受凉州区水务局委托编制了黄羊水电站增效扩容改造项目初步设计、南营水电站增效扩容改造项目初步设计、西营总干电站增效扩容改造项目初步设计。

由于三座电站建设年代早,机电设备、水工建筑、输电线路等设施老化严重,存在很大的缺陷。

鉴于目前这种状况,只有对电站设备进行更新扩容改造,才能使电站达到高效、经济、安全、节能,满发、多供、少损、低耗等要求。

在编制初步设计时,严格执行甘肃省水利厅《关于认真做好农村水电增效扩容改造项目初步设计工作的通知》(甘水农电发【2011】80号文),并按照水利部《农村水电增效扩容改造项目初步设计指导意见》、《农村水电增效扩容改造项目机电设备选用指导意见》以及《小型水电站技术改造规范(GB/T50700-2011)、《小型水电站初步设计报告编制规程》(SL179-2011)进行编制。

武威市凉州区黄羊水电站增效扩容改造项目汇报提纲武威市水利水电勘测设计院二〇一一年十一月一、基本情况黄羊水电站位于武威市区东南48km黄羊水库坝后处,是一座坝后灌溉季节性发电站,电站于1972年由原武威县水电局完成初步设计,1982年10月电站建成并网发电。

工程总投资270万元。

装机容量2000KW(2×1000KW),设计水头41.86m,设计引水流量6.32m3/s,设计年利用小时数4140h,设计年平均发电量828万kW?h。

电站建筑设施主要有发电引水隧洞、压力钢管、主副厂房、1、2号机组尾水隧洞、升压站等,发电机出线电压6.3kv,并网电压等级35kv,经16.4km输电线路至凉州区黄羊变电所。

二、现状运行情况电站1975年安装的1、2号机组为盐锅峡水电厂生产的立式混流式发电机组,型号SF1000-16/2130、SF1600-14/2150,现已为淘汰型产品,原因发电效率低,故障多。

小型水电站施工管理工作报告

小型水电站施工管理工作报告

**省**县**电站增效扩容改造工程设备采购及安装完工验收施工管理工作报告*****公司**电站增效扩容改造工程项目部2018年4月目录1.工程概况 (3)1.1电站概况 (1)1.2施工依据 (2)1.3合同施工范围 (2)1.4主要技术参数 (2)2. 工程投标 (3)2.1 投标过程 (3)2.2 投标书编制原则 (3)2.3 合同签订 (4)3. 施工进度管理 (5)3.1施工总体布置 (5)3.2施工总进度 (5)3.3阶段施工进度 (5)3.4已完成工程量 (7)4. 主要施工方法 (16)4.1辅助设备的安装 (16)4.2水轮机及其附属设备安装 (17)4.3水轮发电机及其附属设备安装 (20)4.4电气设备安装 (27)4.5升压站设备安装 (29)4.6金属结构安装 (30)4.7机组启动试运行的组织、协调 (31)5. 施工质量管理 (34)5.1质量管理体系 (34)5.1.1.质量方针和质量目标 (34)5.1.2质量管理机构 (34)5.1.3质量管理制度 (35)5.2工程实体质量及评价 (38)5.2.1 1#水轮发电机组分部工程 (38)5.2.2 2#水轮发电机组分部工程 (40)5.2.3 辅助设备分部工程 (41)5.2.4 电气设备分部工程 (41)5.2.5 升压站分部工程 (42)5.2.6 金属结构分部工程 (42)5.3合同工程质量评定 (42)6. 安全文明施工及环境保护 (45)6.1安全生产 (45)6.2文明施工 (46)6.3环境保护 (47)7. 合同管理 (52)7.1 合同管理措施 (52)7.2 工程计量支付情况 (52)7.3 合同支付管理 (52)7.4 合同管理成效 (52)8. 经验与建议 (53)8.1 建议:日常运行维护 (53)8.1 本工程经验小结 (55)9 附件 (56)9.1 施工管理机构设置及主要人员情况表 (56)9.2 投标时计划投入资源与施工实际投入资源情况表 (57)9.3 工程大事记 (59)9.4 技术标准目录 (64)9.5 企业资质 (65)1 工程概况1.1 电站概况**电站位于**县西部山区**乡境内,坐落在****一级支流****河段,离***镇43km,距**县79km。

水电站增效扩容改造工程施工管理报告

水电站增效扩容改造工程施工管理报告

水电站增效扩容改造工程施工管理报告设备制造有限公司2015年12月目录第一章工程概况1.1 工程位置和布置1.2 工程建设容1.3 施工现场条件1.4 主要设计指标第二章工程投标2.1 标前准备2.2 工程中标2.3 开标、中标与签订施工承包合同第三章施工总进度和完成的主要工程量3.1 施工总进度执行情况3.2 工程完成的情况第四章主要项目施工法4.1 升压变电站工程施工4.2 管理房及厂房工程施工4.3 机电设备改造工程施工4.4 设备安装工程施工第五章施工质量管理5.1 质量保证体系及执行情况5.2 质量事故及处理5.3 工程施工质量自检情况5.4 隐蔽工程验收情况5.5 工程质量评定情况5.6 施工过程的质量控制及检测结果第六章文明施工与安全生产6.1 在文明施工面主要做了以下几面工作6.2 安全为了生产、生产必须安全第七章合同管理7.1 合同价款与实际结算价款7.2 财务管理第八章财务管理8.1 经验8.2 建议第九章附件9.1 机构设置及主要工作人员情况表9.2 投标时计划投入的资源与施工实际投入资源情况表9.3 工程施工管理大事记第一章工程概况1.1 工程概况胜利水电站位于信州区灵溪镇境,距离市区约7km。

坝址以上控制流域面积2760km2,是一座以发电为主,兼有灌溉、供水等综合利用的水利枢纽工程。

正常蓄水位69.2m,设计洪水位74.8m,死水位66.5m。

装机容量8×125kw,保证出力1000kW,设计多年发电量560万kw·h,利用小时数560h。

1.2 工程主要任务本次改造工程有:栏水坝、引水渠加固、升压站、管理房及厂房,设备安装、机电设备改造及其他工程等项目组成。

(1)拦水坝加固工程:坝体溢洪面基础。

(2)引水渠的基础加固。

(3)升压变电站工程:变压器隔离开关、真空断路器等安装。

(4)管理房及厂房工程:管理房及厂房维修、补漏。

(5)设备安装工程:水轮机、发电设备安装。

某小型水电站增效扩容改造工程单位验收建设管理工作报告

某小型水电站增效扩容改造工程单位验收建设管理工作报告

某市某镇某水电站增效扩容改造工程工程建设管理工作报告某市某镇某水电站20XX年X月1工程概况1.1工程位置某市某镇某位于某市某镇东部,水电站为引水式发电。

1.2立项、初设文件批复20XX年X月X日,XXX局《关于某市某镇某水电站增效扩容改造工程初步设计报告的批复》(台水机[20XX]X号)同意《某市某镇某水电站增效扩容改造工程初步设计报告》及《工程投资概算书》。

1.3工程建设任务及设计标准本工程属增效扩容改造工程,改造主要任务是通过对水电站的机电设备和配套设施进行更新改造,以提高水轮发电机组效率。

按《水利水电工程等级划分及洪水标准》(SL252-2000),凤山坑三级水电站为Ⅴ等工程,主要建筑物为5级,厂房设计防洪标准为20年一遇,校核洪水标准为50年一遇,凤山坑三级水电站的1号、2号机组平均发电水头差为40m,3号机组平均发电水头差为120m。

1.4主要技术特征指标1.5工程主要建设内容本次增效扩容,水电站的装机容量保持原来的770kw。

改造具体内容如下:(1)更换三台水轮发电机组(2)更换发电机控制屏。

(3)更换升压变压器。

(4)更换三个闸阀。

(5)更换发电机出线电缆。

(6)新装水电站视频监视系统。

1.6工程投资本工程计划投资130.7万元。

1.7主要工程量和总工期改造工程内容如下:更换三台水轮发电机组、更换发电机控制屏、更换三个闸阀、更换发电机出线电缆、新装水电站视频监视系统。

建设工期从20XX年X月X日至20XX年X月X日,总工期XX天。

2工程建设简况2.1施工准备成立了现场施工管理机构,配备了管理和技术人员,并已于20XX 年X月X日正式进场办公。

2.2工程施工分标情况及参建单位本工程全部项目无分标情况,参建单位有:(建设单位)、(设计单位)、(监理单位)、(施工单位)、(主要设备制造单位)。

2.3主要工程开完工日期2.4主要工程施工过程机组工程:安装机组管路、安装双闸板电动闸阀安装、安装伸缩节安装、安装水轮机蜗壳、安装导水机构、安装尾水管、安装主轴承、安装附件、安装发电机、机组轴线调整。

水电站增效扩容改造工程完工验收运行管理工作报告

水电站增效扩容改造工程完工验收运行管理工作报告

水电站增效扩容改造工程完工验收运行管理工作报告一、工程概况水电站增效扩容改造工程是对现有水电站进行技术改造和设备更新,以提高发电效率和发电能力。

本次工程包括机组改造、发电设备更新、自动化系统升级等关键任务。

经过多个月的紧张施工和调试,工程已经完工,并取得了预期的效果。

二、工程验收1.完工验收根据合同要求,工程建设单位按照相关规定进行了自检和整改,并邀请了相关专家进行验收。

经检测,工程质量符合国家和行业标准,完成了设计要求和施工合同的所有内容。

2.运行验收工程建设单位组织了运行验收工作,根据设备制造商提供的运行手册和要求,对所有设备进行了运行测试和性能评估。

经过一段时间的试运行,设备运行稳定,功能正常,满足了预定的技术指标和运行要求。

三、运行管理1.操作人员培训为了确保工程设备的正常运行,工程建设单位组织了相关操作人员进行培训。

培训内容包括设备操作、维护保养、故障处理等,提高了操作人员的技能水平和工作效率。

2.定期巡检为了确保工程设备的安全运行,工程建设单位制定了详细的巡检计划并组织了专业人员进行巡检。

巡检内容包括设备状况、运行参数、润滑情况等,及时发现问题并进行处理,确保设备的正常运行。

3.维护保养工程建设单位制定了详细的维护保养计划,对设备进行定期维护保养。

维护保养内容包括设备清洁、润滑、紧固等,在维护保养中发现问题及时处理,延长设备使用寿命,提高设备运行效率。

4.故障处理工程建设单位建立了健全的故障处理机制,设立了专门的故障处理团队。

一旦发现设备故障,及时进行处置,确保故障得到及时修复,减少停机时间,保证发电设备的连续运行。

四、效果评估经过一段时间的运行,工程效果明显。

新设备的运行效率高,发电量明显增加。

工程建设单位对工程效果进行了评估,发现工程投资回报周期较短,产生了较好的经济效益和社会效益。

五、存在问题和改进措施1.运行管理中存在的问题(1)操作人员技能水平不够高,需要进一步加强培训和学习。

最新0420☆☆☆水电站增效扩容改造工程完工验收工程施工管理报告aa

最新0420☆☆☆水电站增效扩容改造工程完工验收工程施工管理报告aa

湖南省怀化市☆☆☆水电站增效扩容改造工程完工验收合同编号:ZXKR-YMT-01工程施工管理工作报告编制单位:湖南博旺水电建设有限公司二O 一四年十二月批准:审定:审核:主要编写人员:目录1工程概况 (4)1.1工程概况 (5)1.2水文气象条件 (6)1.3电站设计参数 (6)1.4完成主要工程量 (6)2工程投标 (11)2.1投标过程 (11)2.2中标 (11)2.3投标承诺 (11)3施工进度管理 (12)3.1施工特性 (12)3.2施工进度 (13)4主要施工方法 (14)4.1施工总布置 (14)4.1.1临时生活及办公设施布置 (14)4.1.2 生产辅助设施布置 (14)4.1.3现场交通布置 (15)4.1.4风、水、电供应及通讯 (15)4.1.5砂石料及混凝土生产系统 (16)4.1.6灌浆系统 (16)4.2水轮发电机组安装 (16)4.2.1水轮发电机组主要结构特点 (16)4.2.2水轮机安装流程 (18)4.2.3水轮机调速系统安装 (20)4.2.4发电机及其辅助设备的安装 (20)4.3水力机械辅助设备安装 (24)4.3.1水力机械辅助设备安装工程概述 (24)4.3.2技术供水系统安装 (25)4.3.3排水系统安装 (27)434压缩空气系统安装 (30)4.4电气设备安装 (32)4.4.1高压用电设备 (32)4.4.2低压用电设备 (38)4.4.3直流系统技术条款 (39)4.5、变压器安装 (43)4.5.1规程规范与标准 (44)4.5.2使用环境条件 (44)4.5.3型式及额定值 (45)4.5.4性能、参数技术要求 (45)4.5.5结构及技术要求 (45)4.5.6 试验 (47)4.6钻孔、灌浆工程 (49)4.6.1帷幕灌浆工程 (50)4.6.2防渗体灌浆工程 (55)4.6.3前池底板固结灌浆 (60)4.7混凝土工程 (66)4.7.1施工范围及工程量 (66)4.7.2施工布置 (66)4.7.3施工程序 (67)4.7.4模板工程 (67)4.7.5钢筋工程 (68)4.7.6混凝土施工 (69)4.7.7混凝土施工质量控制 (72)4.8装修工程的主要施工方法 (72)4.8.1铝合金扣板吊顶施工 (73)4.8.2屋顶防水砂浆施工 (74)4.8.3屋顶4mm厚SBS改性沥青卷材防水施工 (78)4.8.4墙面粉刷工程施工 (80)4.8.5大理石施工方法 (82)5施工质量管理 (87)5.1质量方针 (87)5.2质量目标 (87)5.3工程质量评定 (88)5.3.1帷幕灌浆质量检查 (88)5.3.2防渗体灌浆质量检查 (91)533固结灌浆质量检查 (94)534分部工程质量评定 (97)5.4原材料、中间产品质量检测 (98)5.5质量管理组织机构 (100)5.6施工过程质量控制 (101)5.6.1施工前质量控制 (101)5.6.2施工过程中的质量控制 (101)5.7工程质量管理及保证措施 (104)5.7.1总体工程质量保证措施 (104)5.7.2各级人员和机构质量管理职责 (104)6文明施工与安全生产 (105)6.1文明施工 (105)6.2安全施工 (105)6.2.1安全目标 (105)6.2.2安全保证体系 (106)6.2.3安全保证措施 (106)6.3环境保护措施 (108)6.4保护环境的几项具体措施 (109)6.4.1防止水土流失和废料、废浆处理 (109)6.4.2防止和减轻水资源、大气受污染 (109)7合同管理 (110)7.1价款结算 (110)7.2工程变更及补偿 (110)7.3财务收支情况 (112)8经验与建议 (112)9附件 (114)9.1施工管理机构设置及主要工作人员情况表 (114)9.2投标时计划投入的资源与施工实际投入资源情况表 (114)9.3工程施工管理大事记 (119)9.3.1工程管理大事记 (119)932各工程项目大事记 (121)9.4技术标准目录 (122)1工程概况1・1工程概况☆☆☆水电站位于怀化市溆浦县葛竹坪镇境内,坝址位于芹江电站下游200米的溆水河干流。

(XX电站)增效扩容改造工程建设管理工作报告

(XX电站)增效扩容改造工程建设管理工作报告

(XX电站)增效扩容改造工程建设管理工作报告一、项目概述自XX电站建成以来,经过多年的运行,设备设施发生了部分老化和降效现象,存在一定的安全隐患。

为进一步提高发电效率、保障安全稳定运行,本次进行(XX电站)增效扩容改造工程建设管理工作。

二、项目目标对XX电站设备设施进行逐一检查,发现安全隐患及存在降效情况的设备设施进行整改、维修或更新,达到以下目标:1.提高电站发电效率;2.保障电站安全稳定运行;3.增强电站的装机容量;4.延长设备使用寿命,提高资源利用效率。

三、组织架构本次建设管理工作由(XX电站)工程管理部门负责,由主管领导指派专业负责人统筹实施。

工程管理部门下设具体工作小组,包括项目管理、需求规划与设计、合同管理、材料采购、施工监督、质量安全部、成本管理、进度管控等。

在实施过程中,将充分发挥各专业人员的专业知识、经验和专业素养,每个小组的负责人负责本小组工作的开展和协调各项工作。

工程管理部将统筹各小组工作,跟踪工程进展,及时协调解决工作中的问题,保证工程顺利进行。

四、工作安排1. 前期准备针对本项目,建立项目管理档案,明确项目管理计划、项目风险评估、资源与进度计划等。

确定项目流程,具体分工,明确责任和权限。

召开工程汇报会议,向专家征询意见,制定详细的施工方案和施工工艺路线,为后续各项工作打下基础。

2. 设计和采购由需求规划与设计小组掌握工程设计方案,及时审核设计文件,并与相关单位协调设计变更。

由材料采购小组负责相关材料和设备的采购,履行采购质量、采购价格、交货期等管理职责。

3. 施工由施工监督小组综合组织协调各方施工力量,组织施工人员及设备材料进场,严格按照施工图纸、施工规范、合同约定和质量、安全、环保要求进行施工。

质量安全部负责对施工过程中的质量问题进行监督和控制,确保施工质量。

4. 成本控制由成本管理小组负责全面掌握工程项目的成本状况,及时发现成本风险,采取措施保障项目按照预算控制成本。

幸福堰水电站增效扩容项目施工管理工作报告

幸福堰水电站增效扩容项目施工管理工作报告

幸福堰、高跳蹬、朱家河、下高洞水电站增效扩容项目施工管理工作报告施工单位:四川省机械研究设计院2015年 11月目录一、工程概况1、工程位置2、立项文件批复3、工程采用标准4、主要技术特征指标5、工程主要建设内容6、参建单位7、施工条件二、工程投标1、投标准备工作2、投标书的编制依据3、开标、中标与签订施工承包合同4、投标书、合同主要标的及承诺三、施工进度管理,主要施工内容及完成工程量1、施工进度管理2、主要施工内容及完成工程量情况四、主要施工方法五、施工质量管理1、质量保证体系2、质量管理具体措施3、施工质量情况六、文明施工及安全生产七、合同管理八、经验与建议九、附件1、工程施工管理大事记;2、已完成工作量;一、工程概况1、工程位置:幸福堰、高跳蹬、朱家河、下高洞水电站位于四川省自贡市荣县双古镇境内,是利用当地的水力资源开发建设的小型水电站。

同属荣县幸福堰管理站,距荣县县城约30km,距成都约260km,电站坝、厂址有乡村公路和机耕道连接,电站对外交通不便。

本工程增效扩容改造项目,为交钥匙总包工程。

2、立项文件批复:根据财政部、水利部财建【2011】504号文《关于印发农村水电增效扩容改造财政补助资金管理暂行办法的通知》和水利部、财政部水电【2011】441号文《关于印发农村水电增效扩容改造项目建设管理指导意见的通知》的要求,幸福管理站向上级有关部门申请进行技术改造,并自贡市水利电力建筑设计院于2012年4月上旬完成《荣县幸堰水电站增效扩容工程初步设计报告》、《荣县高跳蹬水电站增效扩容工程初步设计报告》、《荣县下高洞水电站增效扩容工程初步设计报告》、《荣县朱家河幸堰水电站增效扩容工程初步设计报告》编制工作,2012年4月19日通过了市水务局、市财政局等相关部门组组织的专家评审。

2012年5月 24日,自贡市水务、自贡市财政局以自水务发〔2012〕94号批复了《荣县幸堰水电站增效扩容工程初步设计报告》、《荣县高跳蹬水电站增效扩容工程初步设计报告》、《荣县下高洞水电站增效扩容工程初步设计报告》、《荣县朱家河幸堰水电站增效扩容工程初步设计报告》。

xxx水电站增效扩容设计报告

xxx水电站增效扩容设计报告
4、改建后电站年发电量可达350万千瓦时,改建后机组年利用3646
小时。每年平均发电量比原设计近三年发电量(150万千瓦时)增加至200万千瓦时,电能增长率在20%以上。
本工程总投资383.78万元,其中:建筑工程147.89万元,机电设备及安装工程175.23万元,金属设备及安装工程17.49万元,临时工程7.12万元,独立费用15.87万元,基本预备费18.18万元,水土保持及环境保护工程投资2万元。水工建筑物占总投资的比例没有超过50%。
2、坝址工程地质条件
坝址两岸山体地形总体比较对称,左岸相对较陡,为一较对称的“U”型河谷。坝址区右岸地形平坦,基岩出露差,均为第四系冲积层覆盖,根据地表测绘及坑探资料综合分析,右岸第四系全新统砂砾卵石层覆盖层厚度约1.0-2.0m;坝轴线处河床水位较低时见基岩裸露、表面基本无覆盖;坝址处出露基岩为白垩系上统茅店组二段(K2m2)砾岩,地层产状335°∠25°,预估开挖深度(垂坡):河床0m(基岩裸露),左岸砂砾石层厚0.5-1.5m,右岸残积亚砂土层1-2.0m,坝基持力层建议采用弱风化砾岩中上部。
2、水电站运行现状、存在问题
xxx电站始建于80年代,迄今已运行了30多年,电站设备落后、陈旧老化,工程存在的主要问题有:(1)水轮发电机组为陈旧机型,总装机容量明显偏小,机组参数与电站实际情况不匹配,电站弃水严重;(2)水轮机转轮效率偏低,气蚀严重;(3)发电机线圈绝缘老化、温度偏高、绝缘等级偏低;(4)励磁系统为永磁励磁机,属于淘汰产品;(5)变压器为S7型高耗能变压器,损耗大;(6)电气主要设备落后,控制保护为老式控制保护屏柜。
5、工程概算总投资383.78万元,单位千瓦投资3998元/kw,控制在4000元/kw以下,单位电能投资1.1元/kw·h, 新增电量投资1.92元/kw·h(在7元/kw·h以内),在可控范围。

(XX电站)增效扩容改造工程建设管理工作报告

(XX电站)增效扩容改造工程建设管理工作报告

湖南省 XXX市XXX镇XXXX水电站增效扩容改造工程建设管理工作报告建设单位:XXX市XXX镇XXXX水电站二○一六年六月审定:审核:校核:主要编写人员:目录1工程概况 (6)1.1工程位置 (6)1.2立项、初设文件批复 (6)1.3主要建设任务及设计标准 (7)1.3.1工程建设任务 (7)1.3.2设计标准 (7)1.4主要技术特征指标 (7)1.5工程主要建设内容 (11)1.6工程布置 (13)1.7工程投资 (13)1.8主要工程量和总工期 (13)2工程建设简况 (16)2.1施工准备 (16)2.2工程施工分标情况及参建单位 (16)2.2.1施工分标情况 (16)2.2.2参建单位 (16)2.3工程开工报告及批复 (17)2.4主要工程开完工日期 (17)2.5主要工程施工过程 (17)2.6主要设计变更和工程量变化 (18)2.7重大技术问题处理 (18)2.8施工期防汛度汛 (18)3专项工程和工作 (19)3.1征地补偿和移民安置 (19)3.2环境保护工程 (19)3.3水土保持设施 (19)3.4工程建设档案 (19)4项目管理 (21)4.1机构设置及工作情况 (21)4.1.1项目法人 (21)4.1.2设计单位 (22)4.1.3监理单位 (22)4.1.4施工单位 (22)4.1.5质量监督单位 (23)4.1.6地方政府 (23)4.2主要项目招标投标过程 (24)4.3工程概算与投资计划 (25)4.3.1批准概算与实际执行情况 (25)4.3.2投资来源、投资到位及完成情况: (25)4.4合同管理 (26)4.5材料及设备供应 (26)4.6资金管理与合同价款结算 (26)5工程质量 (28)5.1工程质量管理体系和质量监督 (28)5.1.1项目法人质量管理 (28)5.1.2设计单位质量管理 (28)5.1.3监理单位质量管理 (28)5.1.4施工单位质量管理 (29)5.1.5工程质量监督管理 (30)5.2工程项目划分 (30)5.3质量控制和检测 (31)5.3.1原材料质量检测 (31)5.3.2施工实体质量检测 (31)5.3.3竣工验收工程质量抽样检测 (31)5.4质量事故处理情况 (32)5.5质量等级评定 (32)6安全生产与文明工地 (33)6.1安全管理机构 (33)6.2安全生产目标 (33)6.3安全保证措施 (33)6.4文明工地 (34)7工程验收 (35)7.1单位工程验收 (35)7.2工程建设档案验收 (35)8竣工验收技术鉴定 (36)9遗留问题及处理情况 (37)10工程运行管理情况 (38)10.1管理机构、人员和经费情况 (38)10.2电站管理机构及岗位设置 (38)11竣工财务决算编制 (39)12工程尾工安排 (40)13经验与建议 (41)13.1经验 (41)13.2建议 (41)14附件 (42)附件一:工程建设大事记 (42)附件二:前期批复、投资计划、实施方案、招标投标批复文件 (45)1 工程概况1.1 工程位置XXX市XXX镇XXXX水电站增效扩容改造工程(简称XXXX电站增效扩容改造工程),项目法人是XXX市XXX镇XXXX水电站(简称XXXX电站),站址位于XXX市XXX镇XXXX、托坪、龙江三村交界处的XXXX河畔,距XXX 镇XXXX管理区2km。

水电站增效扩容改造工程机组启动验收建设管理工作报告

水电站增效扩容改造工程机组启动验收建设管理工作报告

水电站增效扩容改造工程机组启动验收建设管理工作报告目录1、工程概况 (1)1.1工程位置 (1)3、工程建设简况 (16)3.1施工准备 (16)3.3主要工程开完工日期 (17)3.4主要工程施工过程..................................................................................... 错误!未定义书签。

4、主要项目招标投标过程 (19)4.1.2增效扩容改造项目水轮机、发电机、进水主阀、油、气 (19)水系统、设备、机组自动化元件采购 (19)4.2合同管理 (20)4.3材料及设备供应 (20)4.4资金管理与合同价款结算 (20)5、工程质量 (22)5.1工程质量管理体系和质量监督 (22)5.2工程项目划分 (27)5.3质量控制和检测 (27)5.4 质量事故处理情况 (29)6、安全生产与文明工地 (29)6.1 安全生产 (29)6.2文明施工 (29)7、工程验收 (30)8、专项验收和并网安全评价 (31)8.1 桥式起重机验收 (31)8.2消防验收 (31)8.3并网安全评价 (31)10、试运行、运行机构设置和发电综合调度 (31)10.1 工程试运行 (31)10.2管理单位的机构设置 (32)10.3发电综合调度运用方案 (33)11、工程形象面貌和未完工程计划 (33)11.1发电取水、引水系统 (33)12、经验与建议 (34)12.2各级领导高度重视和亲切关怀、方方面面的大力支持是搞好工程建设的根本保证 (35)12.3重视与建设相关单位的协调,为工程早发电创造条件 (35)13、工程建设大事记 (37)1、工程概况1.1工程位置雷马屏茶场水电站位于四川省州县西宁镇西宁河上,该工程系引水式电站,由首部枢纽、引水建筑物和厂区枢纽三大部分组成。

电站改造前总装机容量7000kW,设计水头68m,发电引用流量12.5m3/s,年利用小时数6280h,多年平均发电量4396万kW·h;改造后总装机容量12000kW,设计水头70m,发电引用流量20.6m3/s,年利用小时数5669h,多年平均发电量6803万kW·h。

黄棠电站增效扩容改造工程建设管理工作报告计划

黄棠电站增效扩容改造工程建设管理工作报告计划

黄棠电站增效扩容改造工程建设管理工作报告计划----平江县黄棠电站增效扩容改造工程工程建设管理工作报告黄棠电站增效扩容改造工程建设管理工作报告计划平江县黄棠电站增效扩容改造工程二○一五年月----------工程建设管理工作报告一、根本情况1.工程概况:黄棠电站位于汨罗江中游平江县浯口镇五里村境内,距浯口镇 3.9km ,距离平江县县城25.3km 。

是一座以发电为主,兼顾航运、改善灌溉面积等综合利用的综合性水利工程。

设计灌溉农田 5.5 万亩,防洪保护面积 5 万亩,保护人口15 万人。

电站枢纽控制流域面积3909km2 ,正常库容3580 万 m3 ,总库容 7300 万 m3 。

电站属河床式径流站,是目前岳阳市最大的小水电站,枢纽主要由大坝〔溢流坝、泄洪闸〕、左岸发电厂房和右岸发电厂房组成。

大坝为堰体采用“金包银〞结构,内部为浆砌石体,外由300mm 厚 150 号砼护面,最大坝高 9.25m ,坝顶高程 52.7m ,坝顶轴长157.2m ,坝底宽 27.2m 。

1984 年新增加活动闸门。

泄洪闸坝共12 孔,闸孔净宽12m ,中闸墩宽度 1.2m 。

装有 12 扇平板闸门,闸门尺寸12 × 4m 〔宽×高〕,采用手电两用QPQ--2 ×160 启闭机启闭。

闸门型式为升卧式钢质平板闸门。

泄洪闸左岸与船闸相接,船闸总宽17.5m ,闸室净宽8m ,上下游均设有人字钢闸门。

船闸左侧为左岸发电厂房。

泄洪闸右边连接右岸发电厂房。

左岸发电厂房为坝后式,始建于1975 年 11 月, 1980 年 4 月工程全部竣工。

长×宽×高为34.55m ×12.7m ×20.44m ,分三层布置,内装有 3 台轴流式水轮发电机组,现有装机容量3×800Kw=2400Kw 。

厂房侧设有升压站。

右岸发电厂房为坝后式,建于1984 年 9 月, 1987 年 2 月竣2----------工,长×宽×高为27.2m × 11.5m × 11.89m ,分两层布置,内装有 1 台轴流式水轮发电机组,现有装机容量1×5000Kw=5000Kw。

电站施工管理工作报告(doc 64页)

电站施工管理工作报告(doc 64页)

电站施工管理工作报告(doc 64页)威宁县红旗、文田电站增效扩容改造项目工程施工管理工作报告重庆群洲实业(集团)有限单位二零一六年三月第一章工程概况1.1工程概况文田水电站位于威宁黑石头镇冲子河上,为径流引水式电站,距黑石头镇集镇所在地10.5km,距威宁县城63km,有公路通至电站厂房,交通运输方便。

红旗水电站位于威宁黑石头镇冲子河上,为径流引水式电站,距黑石头镇集镇所在地3.5km,距威宁县城56km,有公路通至电站厂房,交通运输方便。

本工程施工项目主要有:⑴文田水电站:修复部分垮塌引水渠道,重新修建发电厂房等。

⑵红旗水电站:对原引水渠道迎水面进行抹面及对垮塌部位进行修复、改建压力前池,重新铺设压力钢管及新修建发电厂房等。

1.1.1主要建筑物结构型式⑴文田水电站:引水渠道全长508.63m,断面型式为矩形。

前池前接明渠末端,后接压力钢管,总长11.40m。

由渐变段、池身段及进水室三部分组成。

渐变段长5.0m;池身段长6.0m,矩形断面,宽2.0m。

进水室长3.90m。

前池进水口后接压力钢管。

厂房型式为引水式,压力钢管进入厂房的方向为正向进水。

水电站厂房内装机2台,机组间距为5m,厂房尺寸为B×L×H=7.74×11.48×7.2m。

⑵红旗水电站拆除大坝下游原发电引水管道,在坝下游新建闸阀控制室,底板高程2180.50m,采用砖砌体结构,面积7.54m2。

对原引水渠道迎水面进行抹面及对部分垮塌处进行修复,改造后引水渠道进口底板高程为2179.00m,设计水位2179.60m,渠道引水至压力前池,然后采用压力钢管连接发电机组。

前池接明渠末端,后接压力钢管,总长21.45m。

由渐变段、池身段及进水室三部分组成。

渐变段采用1:5.0的斜坡与池身段相接,长15.45m;池身段长6m,梯形断面,底宽2.0m顶宽6.3m,底板高程2174.18m。

进水室长3.5m,宽度1.0m,底板和边墙均采用0.3m厚C25钢筋砼结构。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

XXXXX 水电站增效扩容改造工程土建施工管理报告XX水利水电工程有限公司XXXXX水电站增效扩容改造工程二O—四年九月批准:审核:编写:XX水利水电工程有限公司XXXXX水电站增效扩容改造工程二O—四年九月目录第一章工程概况 (1)1.1 工程简介. (1)1.2 参建单位. (3)第二章施工总布置、总进度和完成的主要工程量 (4)一、施工总布置 (4)四、完成主要工程量 (5)第三章主要施工方法 (7)一、主要施工参照标准 (7)第四章施工质量管理 (9)一、施工组织和质量保证体系 (9)二、现场质量控制情况 (10)三、工程施工质量综述 (10)四、质量事故与质量缺陷 (10)第五章文明施工与安全生产 (11)一、安全体系 (11)二、安全生产责任制 (11)2、安全管理工作职责 (11)3、安全技术管理 (12)第六章结语 (13)附件1:工程施工管理大事记. (14)附件2:施工管理机构及主要工作人员 (15)附件3:质量保证体系机构图. (16)第一章工程概况1.1 工程简介XXX位于福建省中部,戴云山脉西侧;地处北纬25028’ 53〃〜26o09‘ 42〃,东经117028’ 58〃〜118o03‘ 13〃;东邻德化,西靠永安,南连永春、漳平,北与三元、沙县、尤溪接壤;东西最宽57公里, 南北最长75公里,总面积2294平方公里,占福建省总面积的1.89%。

本县地形属山区丘陵地带,境内山峦蜿蜒,高峰竣立,沟涧密布。

地势大致由西南向东北倾斜,主要地貌形态有中山、低山、高丘、低丘、河谷平原和山间盆谷六大类。

山岭、谷地颁有明显的方向性,与境内构造基本一致。

海拔千米以上的山峰有99座,最高山峰是南部屏山乡内的大仙峰,海拔1553米,西部的琴山海拔1212米,中部的高峰山海拔1282米,构成了以中、低山为主体的地貌类型。

东北部较低,最低点为梅山乡的沧州村,海拔仅210 米,县城海拔350 米。

自然资源十分丰富。

矿产资源品种多、储量大,位居福建省前列,是全国首批百个重点产煤县、福建省十大重点矿区和五大重点铁矿区之一,也是福建省水泥生产第二大县。

XXX属于中亚热带季风气候,多年平均气温在15.3-19.6 C,多年平均降雨量1492-1810毫米,径流深度为853毫米左右,水能资源较为丰富,汇水面积30 平方公里以上河流24 条,全县水能资源理论蕴藏量为20.76 万千瓦,可开发小水电装机容量为17.6 万千瓦,已开发14.663 万千瓦,占可开发量的83.3%,年发电量已达5亿千瓦时。

境内地下水资源总量为3.54 亿吨/年,地热热能资源储藏较丰富, 温泉流量较大,水温高。

全县森林覆盖率77%,森林蓄积量637.92 万立方米,县内胜迹景观遍布。

工业发展势头迅猛。

加大产业结构的调整力度和工业化进程,以资源为依托、以产品为龙头,形成了以水泥为主的建材业、以煤矿和铁矿为主的矿产业、以电力为主的能源业等三大传统产业;重点培育和扶持发展陶瓷、轻纺电子和农产品加工业三大新兴产业;近年来,积极对接沿海产业转移,对外经贸有了较大发展,新增长点不断增加,涌现了一批劳动密集型企业和出口大户。

2011年全县工业总产值已达26 亿元,年均增长12%。

全县用电负荷已达20 万千瓦以上,年总用电量已达10.5 亿千瓦时。

农业经济发展壮大。

XXX自然实体为“九山半水半分田”,山地面积大, 宜林宜茶宜果。

根据XXX的自然地理环境的特色和优势,扎实推进农业产业化,致力发展优势农业产业群,培育了一批特色农产品品牌。

投资环境日臻完善。

大田区域位置优势明显,地处三明、龙岩、泉州三地市、七县(市)的交界地带,交通便捷,“三泉”高速公路、省道秀里线、东石线穿境而过,大大缩短了与沿海连接的时空距离,是闽西北与闽南金三角的重要通道,是名副其实的“沿海腹地、内陆前沿”。

供电、供水充足,全县供电能力已达30万千瓦,城区日供自来水达5万吨。

投资软环境不断优化,出台了《关于鼓励在大田投资兴业的优惠政策的规定》和《重点投资商特别优待规定》。

社会经济繁荣发展。

至2011 年底,全县生产总值已达58 亿元,财政总收入已达7亿元,社会综合发展水平位于XX各县的前列。

认真树立和落实科学发展观,全县38 万人民积极参与海峡西岸经济区建设,聚集发展要素,主动承接辐射,实行大开放,促进大发展,构筑XX对外开放的“桥头堡”,对接沿海的“连接带”,努力把大田建成海峡西岸经济区山海协作的“闽中经济走廊”1.2 参建单位建设单位:XXXX)水电站建设管理处质监单位: XXX 水利水电工程质量监督站设计单位: XX 水利水电工程有限公司勘察设计院监理单位:福建泉宏工程管理有限公司大田监理部(一)施工单位: XX 水利水电工程有限公司第二章施工总布置、总进度和完成的主要工程量一、施工总布置我公司组建XXXXX水电站增效扩容改造工程项目部后,即于2013年8 月25 日组织首批人员进驻工地,进行现场施工布置。

二、施工总进度我公司施工人员于2013年8 月26日正式进场,进行施工准备工作,至2014 年7 月完成水轮机埋件施工工作,二台机组的正式施工始于2014 年7月2日,至2014年7月23日1#、2#机组启动试运行,2014年8月正式并网发电。

三、分阶段施工进度安排及主要项目施工情况在XXXXX水电站建设管理处、监理站的指挥和协调下,积极开展并完成以下工作:(1)、201 3年1 0月5日完成防洪墙和厂房基础;(2)、2013年10月23日新建人行桥完工;(3)、2013年11 月9日防洪墙完工;(4)、2013年12月4日进水渠完工;(5)2013 年12 月8 日压力管道完工;(6)2014年8月11 日砼涵暗管完工;(7)2014年8月11 日厂房完工;(8) 2014年8月11日拦水坝完工四、完成主要工程量土建部分主要工程量表:第三章主要施工方法一、主要施工参照标准为了保证土建施工质量,在整个施工过程中,我公司严格遵照以下的国家规范和部颁标准:《水利水电工程施工组织设计规范》SL303—2004《水利电工程施工测量规范》-SL52-1993《水土混凝土施工规范》-DL5144-2001《水工混凝土钢筋施工规范》-DL5169-2002《水电水利工程模板施工规范》-DL5110-2000《水电水利工程施工地质规范》-DL5109-1999《水电水利工程施工导流设计导则》-DL5114-2000《水利水电工程施工质量评定规程(试行)》-SL176-1996《水利水电工程安全防护设施技术规范》-DL5162-2002《水利水电建设工程验收规程-SL223-2008 》(替代SL223-1999)《水电水利基本建设工程单元工程质量等级评定标准(八)》-DL5113-2000《水工混凝土试验规程》-DL5150-2001《水工混凝土沙石骨料试验规程》-DL5151-2001《水利水电工程岩石试验规程》-SL264-2001《工程建设标准强制性条文》在整个施工过程中,坚持按图施工。

以XX水利水电工程有限公司勘察设计院的设计施工详图为根据,进行施工第四章施工质量管理一、施工组织和质量保证体系为确保XXXXX水电站增效扩容改造工程土建施工质量和施工进度,根据建设单位提出的发电目标计划和实际施工工程量,XX水利水电工程有限公司领导在组织领导、质量控制等方面作了重点安排。

项目经理,全面负责施工进度、质量、安全;技术负责人协助项目经理工作,监督检查施工质量。

对主要施工工序实行三级检查制:即班组初检,项目技术部复检,公司质安科终检,质检人员严格把关,积极配合监理工程师进行检查、验收。

公司领导经常在大的施工工序或重大的设备起吊施工之前亲临施工工地进行指导,同时检查施工工程进展情况,听取项目经理的工作汇报,特别是质量和安全方面的汇报,公司领导对参加施工施工的全体人员不断进行“质量意识”的教育,努力增强全员的质量意识,大力推进和强化质量工作。

项目部每半月举行一次安全质量例会,对施工中出现的事故隐患和事故苗头抓住不放,及时整改,采取措施,认真落实,防范和杜绝一切施工和质量事故发生。

在施工高峰期,公司加大投入,增加施工力量,参加施工人员达15 人以上,公司领导为加强现场施工管理,增加了现场行政管理人员,以保证施工质量,提高施工功效,加快施工进度。

、现场质量控制情况项目部提出的目标是:创标化工地,争一流工程。

口号是:质量是企业的生命,安全是职工的生命。

在土建施工全过程中,项目部以“百年大计,质量第一“为宗旨,项目部领导和管理人员,分工负责,层层把关,精心组织,精心施工,强化质量监督,严格按设计和规范要求施工,切实做到自检、互检、专职检,积极密切配合监理审查验收。

三、工程施工质量综述在施工过程中,我公司严格按照相关各种规范标准、设计图纸的要求进行施工,土建施工质量全部合格。

四、质量事故与质量缺陷本工程未发生任何质量事故与质量缺陷第五章文明施工与安全生产安全生产和文明施工工作是公司及项目部的一项综合性工作,是检验企业管理和生产经营的主要标准。

加强安全管理,坚持“安全第一、预防为主”的安全生产方针,根据国家和上级主管部门有关文件精神,结合生产经营的实际情况,加强对工程安全事故隐患的管理,预防工程安全事故的发生,制定有关安全管理制度和单项工程施工安全措施。

一、安全体系1、项目经理(项目副经理)是本项目的安全生产第一负责人,又是本项目安全生产工作的直接领导,对本项目施工安全负全面领导责任。

2、施工现场配有专职安全员,及时发现和消除事故隐患,确保施工过程中人身和设备的安全。

二、安全生产责任制1、为保证项目施工中人身和设备的安全,技术负责人、专业技术人员、班组长、专职安全员责任制,明确责任,分工负责,具体落实,真正做到“安全施工,人人有责”,制定各岗位安全生产职责。

2、安全管理工作职责①认真贯彻国家有关安全生产方针、政策、法规和合同中有关安全生产的规定;②负责汇集有关各专业工程安全作业规程,积极宣传,认真执行;③检查监督各项施工安全措施的贯彻;④负责专业性的安全检查,如消防设施,易燃易爆,用电设备等管理和使用情况的安全检查;⑤负责安全事故隐患的整改监督工作;⑥定期召开安全生产例会;⑦负责安全生产情况统计表的收集、汇总和上报等软件工作;⑧负责安全生产奖惩条例的贯彻实施。

3、安全技术管理①施工技术人员在编写技术措施的同时,必须编写安全技术措施,施工前的技术交底必须进行安全交底。

②大件吊装应编写专门的吊装方案;③进入施工现场的施工人员必须带安全帽;④高空作业要挂安全网,系安全带,脚手架要牢固并便于施工;⑤施工现场必须配备灭火器和防火砂,做好防火工作;⑥在有易燃或带电作业的部位,必须挂有明显的安全标志,设有专人看护。
