沥青混凝土桥面铺装施工方案

沥青混凝土桥面铺装施工方案

沥青混凝土桥面铺装施工方案一、桥面标高的控制在机动车道的两侧防撞墙上、非机动弹在内侧道梁及防撞墙上弹出沥青混凝土的顶面标高,进行桥面沥青砼铺装控制线。

2、沥青混凝土铺装沥青混凝土铺装前保证桥面平整、干燥、整洁。

⑴沥青混合料运输混合料采用自卸汽车运输,在运输过程中,做好以下几点:①为了确保摊铺温度,并防止漏料造成污染和防雨,所有沥青混合料的运输车辆都用油布覆盖。

②运输车装料前将车箱清理干净,车箱底板及周壁涂一薄层油水混合液(柴油:水<1:3),防止混合料粘连。

③拌和机向运料车卸料时,每卸一斗混合料挪动一下汽车位臵,以减少离析现象。

④倒车卸料时,避免汽车撞击摊铺机,指定专人指挥车辆,在摊铺机前10〜30cm处停车,卸料过程中挂空档靠摊铺机推动前进。

⑤运输车在返回途中,料斗落下,以免发生事故和余料漏污染路面。

⑥料车中残余混合料运离摊铺现场,在指定地点集中清除,当天施工产生的废料当天运出工地。

⑵沥青混合料摊铺非机动车道施工段采用人工摊铺,小型光轮压路机碾压。

机动车道施工段采用12米宽摊铺机摊铺。

①为确保沥青混凝土路面平整度、厚度达到设计要求,上面层摊铺采用走雪橇方式控制摊铺层厚度和平整度,摊铺机安装移动式自动找平基准装臵。

②每天开始摊铺前,熨平板预热,预热温度不低于70°C。

③机械摊铺过程中,不用人工反复修整。

在横断面不符合要求或摊铺带边缘局部缺料、构造物接头部位缺料时,用人工局部找补、更换混合料或人工摊铺。

人工修整在现场主管人员专门指导下进行,认真调整,局部换料,仔细修补,同已铺混合料接顺,不留明显印迹和差异。

如遇摊铺机本身原因导致严重缺陷,立即停止摊铺。

人工修整时,不站在热混合料上操作。

④摊铺好的沥青混合料在未经压实前,施工人员不踩踏。

⑤摊铺遇雨时,立即停止施工,并在雨后清除未压实成型的混合料。

⑶沥青混合料的压实及成型①沥青混合料压实以试铺段确定的碾压组合和速度,紧接摊铺后进行,分为初压、复压、终压三个阶段进行,采用双钢轮压路机和轮胎压路机联合作业完成压实工作。

桥面铺装施工组织设计

桥面铺装施工组织设计

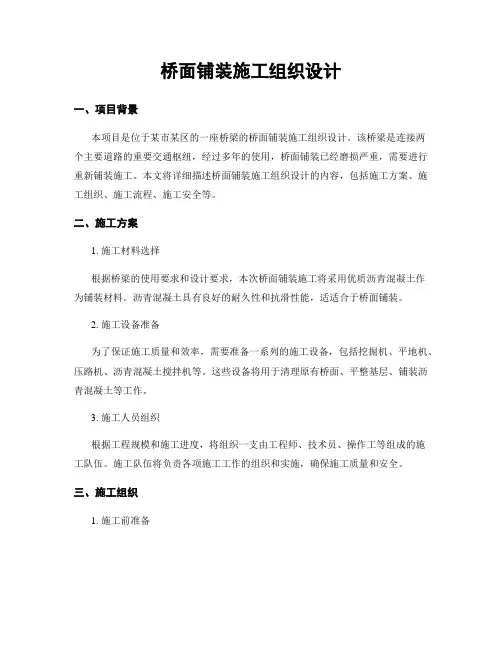

桥面铺装施工组织设计一、项目背景本项目是位于某市某区的一座桥梁的桥面铺装施工组织设计。

该桥梁是连接两个主要道路的重要交通枢纽,经过多年的使用,桥面铺装已经磨损严重,需要进行重新铺装施工。

本文将详细描述桥面铺装施工组织设计的内容,包括施工方案、施工组织、施工流程、施工安全等。

二、施工方案1. 施工材料选择根据桥梁的使用要求和设计要求,本次桥面铺装施工将采用优质沥青混凝土作为铺装材料。

沥青混凝土具有良好的耐久性和抗滑性能,适适合于桥面铺装。

2. 施工设备准备为了保证施工质量和效率,需要准备一系列的施工设备,包括挖掘机、平地机、压路机、沥青混凝土搅拌机等。

这些设备将用于清理原有桥面、平整基层、铺装沥青混凝土等工作。

3. 施工人员组织根据工程规模和施工进度,将组织一支由工程师、技术员、操作工等组成的施工队伍。

施工队伍将负责各项施工工作的组织和实施,确保施工质量和安全。

三、施工组织1. 施工前准备在施工前,需要对桥梁进行全面的检查和评估,确定施工的具体范围和施工前的准备工作。

同时,还需要制定详细的施工计划和安全措施,确保施工过程中的顺利进行。

2. 施工过程(1)清理原有桥面首先,利用挖掘机清理桥面上的杂物和碎石,确保基层清洁。

然后,使用高压水枪清洗桥面,去除污垢和油污,提高铺装的附着力。

(2)平整基层使用平地机对桥面进行平整,确保基层平整度符合设计要求。

在平整的基层上,进行必要的修补和加固,确保桥面的稳定性和承载能力。

(3)铺装沥青混凝土使用沥青混凝土搅拌机搅拌制备沥青混凝土,并使用压路机将其均匀铺装在桥面上。

铺装时需要注意施工速度和均匀性,确保沥青混凝土的质量和厚度符合设计要求。

(4)沥青混凝土养护完成铺装后,需要对沥青混凝土进行养护,防止其过早开裂和损坏。

养护期间,需要对桥面进行定期检查和维护,确保其质量和使用寿命。

四、施工流程1. 施工前准备(1)组织施工人员和设备;(2)准备施工材料;(3)制定施工计划和安全措施。

桥面沥青混凝土铺装施工方案-2

桥面沥青混凝土铺装施工方案-2

桥面沥青混凝土铺装施工方案-2
一、前言
桥面作为交通工程中重要的组成部分,其铺装材料的选择和施工方案至关重要。

本文将介绍桥面沥青混凝土的铺装施工方案,以确保施工质量和道路使用寿命。

二、施工准备
在进行桥面沥青混凝土铺装施工前,需要做好以下准备工作: 1. 确保施工现场
整洁,清除杂物和积水。

2. 检查施工设备和工具,确保正常使用。

3. 调查天气情况,选择适合的施工时间。

三、施工步骤
1. 预处理
1.清理桥面,确保表面平整干净。

2.根据设计要求,进行辅助结构的安装和检查。

2. 沥青混凝土铺装
1.沥青混凝土准备:根据设计比例,配制好沥青混凝土。

2.沥青混凝土铺装:采用机械或人工方法,将沥青混凝土均匀铺装在桥
面上。

3.碾压:使用碾压机对铺装的沥青混凝土进行碾压,确保密实度和平整
度。

3. 道路养护
1.维护保养:定期检查桥面状况,及时处理裂缝和损坏,延长使用寿命。

2.清洁保养:保持桥面干燥清洁,减少水和化学物质侵蚀。

四、施工质量控制
1.施工记录:记录施工过程中的关键数据,包括配合比、厚度等。

2.质量检测:对沥青混凝土进行质量检测,确保达到设计要求。

3.施工验收:由相关部门进行施工验收,确认符合规范标准。

五、总结
桥面沥青混凝土铺装施工是一项复杂的工程,需要严格按照规范要求进行施工,确保施工质量和道路使用寿命。

通过本文介绍的施工方案,可以帮助工程师和施工人员更好地进行桥面沥青混凝土铺装施工,提高工程质量和安全性。

沥青混凝土路面施工方案沥青路面专项施工方案

沥青混凝土路面施工方案沥青路面专项施工方案

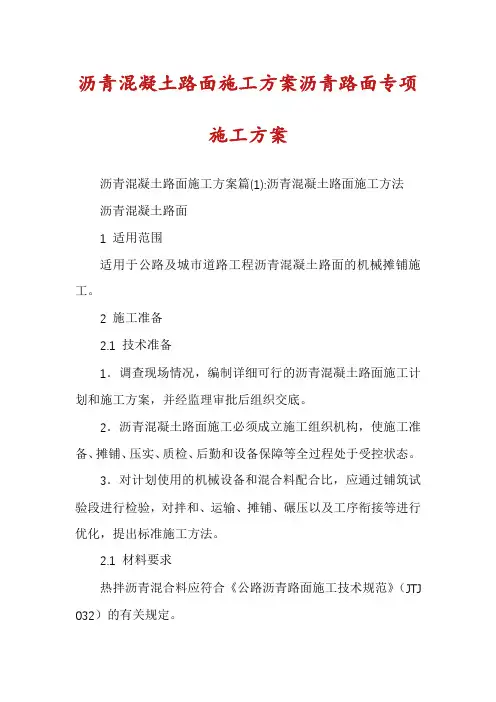

沥青混凝土路面施工方案沥青路面专项施工方案沥青混凝土路面施工方案篇(1):沥青混凝土路面施工方法沥青混凝土路面1 适用范围适用于公路及城市道路工程沥青混凝土路面的机械摊铺施工。

2 施工准备2.1 技术准备1.调查现场情况,编制详细可行的沥青混凝土路面施工计划和施工方案,并经监理审批后组织交底。

2.沥青混凝土路面施工必须成立施工组织机构,使施工准备、摊铺、压实、质检、后勤和设备保障等全过程处于受控状态。

3.对计划使用的机械设备和混合料配合比,应通过铺筑试验段进行检验,对拌和、运输、摊铺、碾压以及工序衔接等进行优化,提出标准施工方法。

2.1 材料要求热拌沥青混合料应符合《公路沥青路面施工技术规范》(JTJ 032)的有关规定。

2.1 机具设备1.主要机械设备(1)履带式沥青混凝土摊铺机、轮胎式沥青混凝土摊铺机。

(2)压实机械:6~14t双轮钢筒振动压路机,16~20t轮胎式压路机,1~2t手扶式小型振动压路机。

(3)其他机械:铣刨机、运输车、铲车、水车、加油车、路面切缝机。

2.施工及检测工具(1)施工工具:平铁锨、耙子、小火车、浮动机准梁、筛子、墩锤、烙铁、手锤、测墩、铝合金导梁、钎子、绕线支架、紧线器、喷灯。

(2)检测工具:3m直尺、测平车、核子仪、取芯机、数显测温计、水准仪、经纬仪、钢尺、小线等。

2.4 作业条件1.沥青混凝土下面层必须在基层验收合格并清扫干净、喷洒乳化沥青24h后方可进行施工。

2.沥青混凝土下面层施工应在路缘石安装完成并经监理验收合格后进行。

路缘石与沥青混合料接触面应涂刷粘结油。

3.沥青混凝土中、表面层施工前,应对下面层和桥面混凝土铺装进行质量检测汇总。

对存在缺陷部分进行必要的铣刨处理。

4.沥青混凝土中、表面层施工应在下面层及桥面防水层施工完成经监理验收合格后进行。

对中、下面层表面泥泞、污染等必须清理干净并喷洒粘层油。

5.施工前对各种施工机具做全面检查,经调试证明处于性能良好状态,机械数量足够,施工能力配套,重要机械宜有备用设备。

桥面沥青砼铺装施工方案

桥面沥青砼铺装施工方案

桥面沥青砼铺装施工方案一、工程概况本工程主要是对桥梁的路面进行沥青砼铺装,主要包括路面准备、材料供应、基层处理、沥青混凝土铺装和路面修补等工作。

二、施工准备1.施工人员:工程师、监理员、机械操作人员、砼浇筑人员、砼铺设人员等。

2.施工机械:铣刨机、压路机、摊铺机、搅拌车、喷涂机等。

3.施工材料:沥青、水泥、砂石、碎石、专用胶粘剂等。

4.施工设备:测量仪器、标线机、割缝机等。

5.施工程序:准备工作-路面铺装-路面修补。

三、施工步骤1.路面准备(1)清理:清除路面上的杂物,如积水、垃圾等。

(2)铣刨:使用铣刨机对路面进行刨平处理,确保路面平整。

(3)清洗:使用高压水枪对路面进行清洗,以去除灰尘和污物。

2.材料供应根据工程设计要求,采购所需的沥青、水泥、砂石、碎石等材料,并组织运输到施工现场。

3.基层处理(1)路面修补:对已损坏或松软的路面进行修补,确保基层平整。

(2)基层处理:铺设砂石、碎石等材料,进行基层处理,确保路面的承载性能。

4.沥青混凝土铺装(1)拌合料制备:按照设计配合比将沥青、水泥和砂石等原材料在搅拌车中进行充分搅拌,制备成沥青混凝土。

(2)摊铺:使用摊铺机将拌合料均匀地铺设在基层上,确保厚度和坡度的一致性。

(3)压实:使用压路机对铺设的沥青混凝土进行压实,确保路面的紧实度和平整度。

5.路面修补(1)缺陷检测:对新铺设的沥青混凝土路面进行检测,查找任何缺陷和损坏。

(2)破损修补:使用专用胶粘剂对路面的破损处进行修补,保证路面的完整性和平整度。

(3)标线划线:使用标线机对路面进行标线划线,确保交通有序。

四、安全措施1.施工现场应设立安全警示标志,防止人员和车辆进入施工区域。

2.施工人员应穿戴好安全防护装备,如安全帽、安全鞋等。

3.施工机械操作人员应经过相关培训合格后方可上岗操作。

4.工程周边道路应进行管制,确保周边交通的安全畅通。

五、施工质量控制1.严格按照设计要求进行施工,确保施工质量合格。

沥青混凝土施工方案 (2)

沥青混凝土施工方案 (2)

沥青混凝土施工方案 (2)

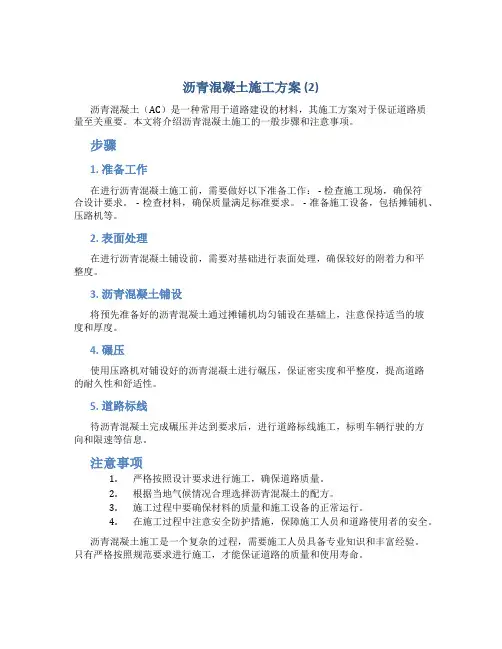

沥青混凝土(AC)是一种常用于道路建设的材料,其施工方案对于保证道路质
量至关重要。

本文将介绍沥青混凝土施工的一般步骤和注意事项。

步骤
1. 准备工作
在进行沥青混凝土施工前,需要做好以下准备工作: - 检查施工现场,确保符
合设计要求。

- 检查材料,确保质量满足标准要求。

- 准备施工设备,包括摊铺机、压路机等。

2. 表面处理
在进行沥青混凝土铺设前,需要对基础进行表面处理,确保较好的附着力和平
整度。

3. 沥青混凝土铺设
将预先准备好的沥青混凝土通过摊铺机均匀铺设在基础上,注意保持适当的坡
度和厚度。

4. 碾压
使用压路机对铺设好的沥青混凝土进行碾压,保证密实度和平整度,提高道路
的耐久性和舒适性。

5. 道路标线
待沥青混凝土完成碾压并达到要求后,进行道路标线施工,标明车辆行驶的方
向和限速等信息。

注意事项
1.严格按照设计要求进行施工,确保道路质量。

2.根据当地气候情况合理选择沥青混凝土的配方。

3.施工过程中要确保材料的质量和施工设备的正常运行。

4.在施工过程中注意安全防护措施,保障施工人员和道路使用者的安全。

沥青混凝土施工是一个复杂的过程,需要施工人员具备专业知识和丰富经验。

只有严格按照规范要求进行施工,才能保证道路的质量和使用寿命。

沥青混凝土桥面铺装施工方案

沥青混凝土桥面铺装施工方案

沥青混凝土桥面铺装施工方案
1、桥面铺装的概念
保护属于主梁整体部分的行车道板不受车辆轮胎的直接磨耗,防止主梁遭受雨水的侵蚀,并对车辆轮重的集中荷载起一定的分布作用桥面铺装的结构型式宜与所在位置的道路路面相协调。

桥面铺装应有完善的防水、排水系统。

主要类型有水泥混凝土和沥青混凝土等。

高速公路和一级公路上特大桥、大桥的桥面铺装宜采用沥青混凝土桥面铺装。

桥梁上部结构应设置防水层,其形式和方法应根据当地的气候条件、雨量情况和桥梁具体结构形式等确定。

圬工桥台背面及拱桥拱圈与填料间应设置防水层,并设盲沟排水。

水泥混凝土铺装:
表面粗糙,耐磨好,不小于80mm,强度不小于C40,应设置钢筋网,直径不小于8mm,间距不大于100mm。

沥青混凝土铺装:
较轻,养护方便,通车快,高速公路、一级公路厚度不小于70mm,其它不小于50mm。

2、浇筑铺装砼的准备工作
1)浇筑面层铺装砼时,必须在横向联结钢板焊接工作完成后方可进行,以免后焊的钢板涨缩引起桥面砼在接缝处发生裂纹;
2)浇筑砼前使预制桥面板表面粗糙,清洗干净,按设计要求铺设纵向接缝钢筋网或桥面钢筋网,然后浇筑;
3)桥面铺装砼如设计为防水砼,施工时应按防水要求施工,防水层不得漏水或使水渗入结构本体;
4)浇筑铺装层之前应测梁板面标高,如系预应力砼梁,则每跨至少复测跨中和支点处的中线和边线标高;
5)如果铺装层的最小厚度不能满足设计要求时,就需调整设计标高,应事先取得有关方面的同意和签证。

6)在桥面铺装前要求施工单位必须上报专项施工组织计划,对作业班组的施工经验、配备的机具设备、施工工艺等进行严格审批。

桥面沥青混凝土施工方案

桥面沥青混凝土施工方案

桥面沥青混凝土施工方案1. 引言桥面沥青混凝土是一种常用的桥梁结构材料,具有良好的耐候性和耐久性。

本文将介绍桥面沥青混凝土施工的方案,包括施工前的准备工作、施工过程和施工后的处理等内容。

2. 施工前的准备工作在进行桥面沥青混凝土施工前,需要进行一系列的准备工作,包括材料准备和设备准备等。

2.1 材料准备所需材料包括:•沥青混合料:根据设计要求选择合适的沥青混合料,确保其符合规范要求。

•粗集料:选择适合的粗集料,如石子或碎石等。

•粉状填料:根据设计要求选择合适的粉状填料,如石粉等。

•水泥:用于混凝土底层的固化。

•辅助材料:包括沥青黏结剂、填充料等。

2.2 设备准备所需设备包括:•摊铺机:用于将混凝土均匀铺设在桥面上。

•碾压机:用于对铺设的混凝土进行碾压,提高其密实度。

•喷洒机:用于喷洒沥青黏结剂和填充料。

•搅拌设备:用于混合沥青混合料的搅拌。

•其他辅助设备:如振动器、喷灯等。

3. 施工过程桥面沥青混凝土施工过程分为以下几个步骤:3.1 混合料的制备根据设计要求,将沥青混合料、粗集料和粉状填料按一定比例混合搅拌,确保搅拌均匀。

3.2 混凝土底层的固化在桥面上先进行水泥混凝土底层的固化。

首先清洁桥面,确保无杂物和尘土。

然后将水泥浆涂抹在桥面上,并用振动器进行振捣,使其均匀固化。

3.3 沥青混凝土的铺设在混凝土底层固化后,使用摊铺机将混合料均匀铺设在桥面上,确保厚度均匀。

3.4 油石料的铺设在沥青混凝土铺设完毕后,使用喷洒机喷洒沥青黏结剂,并撒布填充料,将其均匀覆盖在桥面上。

3.5 碾压和养护使用碾压机对铺设的沥青混凝土进行碾压,提高其密实度并确保其平整。

碾压完成后,进行养护,保持其在一定的湿润环境下,防止龟裂和收缩。

4. 施工后处理完成桥面沥青混凝土施工后,需要进行一些后处理工作,包括表面处理和维护等。

4.1 表面处理根据设计要求,对沥青混凝土的表面进行处理,如刷黑面漆、喷涂抗滑材料等。

4.2 维护定期对桥面沥青混凝土进行检查和维护,及时发现和修复可能存在的损坏和问题,以确保其长期使用功能和耐久性。

桥面沥青混凝土铺装施工方案 2

桥面沥青混凝土铺装施工方案 2

桥面沥青混凝土铺装施工方案 2在桥梁建设中,桥面沥青混凝土铺装是一个重要的环节,其施工质量直接影响桥梁的使用寿命和安全性。

本文将介绍一种桥面沥青混凝土铺装的施工方案,以保证施工质量和提高桥梁的使用性能。

1. 施工前准备在进行桥面沥青混凝土铺装前,首先需要进行施工前的准备工作,包括:•准备工程资料,如设计图纸、规范标准等;•组织专业施工人员进行施工工艺的熟悉和培训;•检查施工设备设施,确保设备正常运转;•准备沥青混凝土原材料,确保原材料质量合格。

2. 施工工艺2.1 基层处理在进行桥面沥青混凝土铺装前,需要对桥面基层进行处理,包括:•清理桥面基层,清除杂物和油污;•检查桥面基层平整度,修补损坏部分;•扩展、修整桥面边沿,确保边缘平滑。

2.2 沥青混凝土铺装2.2.1 沥青混凝土搅拌•配合比:根据设计要求调配好沥青混凝土搅拌比例;•搅拌设备:使用专业搅拌设备进行沥青混凝土搅拌,保证混凝土均匀性。

2.2.2 铺装施工•铺装前处理:在进行沥青混凝土铺装前,需要确定铺装厚度和坡度,并进行标定;•铺装过程:采用机械设备进行沥青混凝土铺装,边铺边压,确保铺装质量。

2.3 养护沥青混凝土铺装完成后,需要进行养护工作,确保沥青混凝土达到设计要求:•铺装表面养护:保持铺装表面湿润,防止太阳暴晒;•硬化养护:沥青混凝土铺装后,进行充分的硬化养护,保证铺装质量。

3. 施工验收在沥青混凝土铺装施工结束后,需要进行施工验收,确保施工质量符合设计要求:•检查铺装厚度和坡度是否符合设计要求;•检查沥青混凝土边缘是否平整,无脱空;•进行密实度测试,确保铺装密实度符合标准。

结语本文介绍了一种桥面沥青混凝土铺装的施工方案,包括施工前的准备工作、施工工艺、养护和施工验收等环节。

通过严格执行施工方案,可以保证桥梁沥青混凝土铺装的质量和使用性能,延长桥梁的使用寿命,提高桥梁的安全性。

桥面沥青混凝土铺装施工方案

桥面沥青混凝土铺装施工方案

桥面沥青混凝土铺装施工方案一、施工前准备1.确定施工方案:根据设计要求和施工现场的实际情况,确定合理的施工方案。

2.采购材料和设备:根据施工方案确定所需的材料和设备,并按照计划完成采购。

3.安排施工人员:根据施工方案确定所需的人员数量和工种,并进行合理的人员安排。

二、施工工艺流程1.标线定位:按照设计要求,在施工区域范围内进行标线定位,确定铺装的边界。

2.去除原有杂物:清除施工区域内的杂物,确保施工区域的整洁。

3.清洁基层:利用清扫车或高压水枪清洗基层,确保基层的清洁和无尘。

4.基层处理:根据基层的实际情况,进行必要的处理,如修复裂缝、填充坑洞等。

5.桥缝处理:对桥面的缝隙进行处理,使用专用的胶剂进行填充,以确保桥面的平整和牢固。

6.封养涂刷:根据设计要求,对桥面进行封养涂刷,以提高桥面的耐久性和防水性。

7.混凝土浇筑:根据设计要求,进行混凝土的配比和搅拌,并在规定的时间内将混凝土浇注到基层上。

8.摊铺:使用摊铺机将混凝土进行均匀的摊铺,并通过振动器和压实机进行压实,以确保混凝土的密实性和平整度。

9.养护:在混凝土铺装完成后,进行适当的养护,如覆盖保护层、喷水养护等,以提高混凝土的强度和抗裂性。

三、施工注意事项1.施工现场安全:在施工现场设立安全警示牌、设置防护措施,确保施工现场的安全性。

2.施工质量控制:严格按照设计要求进行施工,保证施工质量符合规范要求。

3.施工进度控制:合理安排工期,确保施工进度符合计划要求。

4.施工材料控制:对采购的材料进行检验,确保材料质量符合要求,并按照施工方案进行使用。

5.设备维护保养:定期对施工设备进行维护保养,确保设备的正常运转。

四、质量验收标准1.桥面平整度:不得出现明显的凹凸不平现象,应符合国家相关标准。

2.混凝土密实性:混凝土应通过密实性检测,达到设计要求的密实度。

3.混凝土强度:对混凝土进行抗压强度测试,应符合相关标准的要求。

4.道路标线:标线应绘制清晰、规范,符合交通安全要求。

桥面铺装施工方案沥青涂层

桥面铺装施工方案沥青涂层

桥面铺装施工方案沥青涂层
1.前言
本文档旨在提供一份桥面铺装施工方案,专注于沥青涂层的施工。

通过遵循该方案,确保施工质量和安全。

2.施工准备
在开始施工之前,要进行以下准备工作:
检查桥面铺装基层的平整度和硬度,确保达到要求。

清理桥面铺装基层,去除杂物、尘土等。

检查施工区域的天气状况,确保施工期间没有降雨或降雨量较小。

3.沥青涂层施工步骤
以下是桥面铺装沥青涂层的施工步骤:
1.制定施工方案,包括施工时间,施工队伍,施工工具和材料等。

2.喷洒或刷涂沥青素浆,保证基层与沥青层之间的黏结。

3.将热沥青混凝土倒入施工区域。

4.使用摊铺机将热沥青混凝土均匀摊铺在基层上。

5.使用滚轮压实机械进行初期压实。

6.执行最终压实,确保沥青层的均匀和密实性。

7.检查施工质量,修复沥青涂层中的任何损坏或缺陷。

4.施工安全措施
为确保施工期间的安全,应采取以下安全措施:
工人必须佩戴合适的防护装备,如安全帽、护目镜、手套等。

在施工区域设置警示标志,以警告过往车辆和行人。

实施交通管制措施,确保施工区域的交通流畅和安全。

严格遵守沥青施工的火灾防范措施,确保施工现场的消防设备齐全并得以使用。

5.施工完成验收
在施工完成后,需要进行验收工作:
检查沥青涂层的平整度和厚度是否符合要求。

检查是否存在损坏、空鼓、裂缝等缺陷。

进行必要的修复和整改,直至达到规定的标准。

做好记录和报告,确保施工质量得到有效控制和追溯。

以上是桥面铺装施工方案沥青涂层的简要介绍,希望能对您的工作有所帮助。

钢箱梁桥面铺装沥青混凝土施工技术方案

钢箱梁桥面铺装沥青混凝土施工技术方案

钢箱梁桥面铺装沥青混凝土施工技术方案本工程采用HRA热压式沥青混凝土和高粘度SMA-10沥青混凝土.施工技术方案如下:一、原材料堆放与储存1、集料的堆放与装运要确保热压式沥青混合料的生产质量,首先要确保其集料质量稳定,防止因堆放场地不完好或釆取了不正确的堆放方式,造成的集料离析影响沥青混合料质量的现象。

沥青混合料拌合场有完善的排水设施,拌合场拌制及堆放材料处和进出道路进行硬化处理以免杂质混入材料中。

并且不同料堆之间设置隔离墙、严禁窜料,为避免灰尘污染和雨水影响,各类材料上面设置钢制棚架.2、沥青胶结料储存沥青胶结料是热压式沥青混合料路面的一个重要组成部分,其储存质量的好坏直接影响到混合料的质量。

拌和厂有4个沥青储存罐,一个为工作罐,其余的作为储存罐,储存的沥青胶结料数量满足本次工程需要。

3、矿质填料的储存矿质填料采用洁净石灰岩等碱性岩石磨细得到,存储在密闭矿粉罐中。

以保证在混合料拌和过程中矿粉供料系统畅通并能从填料仓中自由流出。

二、沥青混合料生产拌和厂是用于现场生产热压式沥青混合料的主要场所。

本拌和厂设置在空矿、干燥、运输条件良好的地方,有很好的排水措施,可靠的电力供应,并设置现场试验室,能完成原材料的质量检测。

拌和楼有两次除尘装置。

第一次除出的粉尘中含有部分通过0。

3和0.15的细颗粒,这部分粉尘是沥青混合料中所必须的,往往自动返回到细集料热料仓;第二次除出的粉尘几乎全是小于0。

075的颗粒,都应废弃不用.三、嵌入层沥青混合料生产在热压式沥青混合料嵌入层的生产过程中,按照配合比设计对投料进行控制,确保生产混合料的级配准确;对试拌混合料进行马歇尔试验或其他试验,取得包括油石比、级配、性能等多项技术数据,由拌和场技术负责人对部分技术指标进行微调,达到最佳的生产效果,并以此指导混合料的生产。

确定混合料生产的诸技术参数,如拌和时间、拌和温度、各种原材料的上料速度等。

拌和设备采用间歇式拌和楼,整个生产过程由计算机自动控制。

沥青混凝土施工方案

沥青混凝土施工方案

沥青混凝土施工方案一、沥青砼施工方案(一)施工前提条件:1、沥青面层摊铺前,过路的管线暗埋管沟敷设完毕。

2、基层作业经过验收,已移交我方的施工路面,要保证人行道、防撞护栏施工、街坊通道口施工以及照明,交通指挥灯具的安装不影响路面施工。

3、路沿侧平石安装完毕。

损坏已修复,变更部位重修完毕。

4、除窨井盖外,井体砌筑,砂浆抹平已全部完成。

5、雨水口安装完成,雨水井口对摊铺机作业的影响可设法避免。

6、街坊出入口路面安装及普通人行道块安砌,必须不影响路面施工,不造成污染。

7、相邻地段路面桥面施工,不影响本段路面沥青铺装层的施工,并能创造条件。

8、弯沉测定基层一定要满足平整度要求,标高满足设计要求。

9、路基沉降已稳定,无明显下沉。

(二)开工前准备:1、场地准备:场地要达到硬化。

2、设备调试:拌和楼及摊铺机等主要设备均应进行安装调试,使机械设备处于良好工作状态。

3、材料准备:沥青、碎石、矿料自购,积极做好储料准备,保证沥青路面的正常铺筑。

4、试验检测:已做好实验室沥青混合料试验仪器安装、调试及标定工作(由市计量局鉴定),并投入正常工作。

对原材料的检验及各种混合料的配合比设计等工作正逐步开展。

(三)技术准备工作:1、对原材料的技术要求:(1)沥青:对选定的进口沥青,将按照有关规定进行检测,对存在质量问题将及时反馈给供应商,并采用必要的措施以保证沥青的合格率。

(2)碎石:沥青路面使用的碎石应为坚硬、洁净、多棱角的立方体、无杂质、有良好的耐久性,将按照规范中的技术标准进行抽检,拒绝不合格石料进场。

(3)细集料:天然砂和机制砂均应洁净,无风化,无杂质,符合技术规范要求。

(4)填料:矿粉应干燥,洁净,无杂质,符合技术规范要求。

2、沥青混合料配合比设计:(1)根据实用材料,计算各种材料用量比例,再按技术规范规定的矿料级配,进行马歇尔试验确定沥青用料,以此矿料级配及沥青用量作为目标配合比,供拌合机确定每次料仑的供应比例,进料速度及试拌使用。

桥面沥青砼施工方案

桥面沥青砼施工方案

桥面沥青砼施工方案一、前言在桥梁施工中,桥面沥青砼是一种常用的材料,它具有优良的耐久性和防水性能,广泛应用于桥梁的桥面铺装工程。

本文将介绍桥面沥青砼的施工方案,包括工程前期准备、施工工艺、质量控制等内容。

二、工程前期准备1.材料准备–沥青:选择标准符合要求的道路用沥青。

–砂石:选择经过筛分和清洗的优质粗细砂石。

–水泥:选用标号合格的水泥。

–骨料:根据设计要求选择符合规范的骨料。

2.设备准备–摊铺机:选用具有良好性能的沥青摊铺机。

–振动器:用于振实砼面的振动器。

–其他工程机械:根据需要准备其它工程机械设备。

3.人员配备–施工人员:具有相应施工经验和证书的施工人员。

–监理人员:对施工过程进行监督和质量控制。

三、施工工艺1.基层处理–桥梁桥面清理:清理桥面杂物、积水等。

–加强处理:对损坏或不平整的桥面进行修补和加强处理。

2.沥青铺装–铺设底层沥青:采用适量的沥青进行底层铺设。

–铺设面层沥青:在底层沥青基础上,铺设标准厚度的面层沥青。

3.砼浇筑–砼配制:按比例配制砼,并进行试块抗压强度检测。

–砼浇筑:采用摊铺机进行砼浇筑,同时配合振动器进行振实。

4.养护–砼养护:根据砼强度等要求,进行合理的养护工作。

四、质量控制1.材料检验–沥青、砂石、水泥等材料进行合格检验。

–砼试块强度检测:对砼试块进行抗压强度检测。

2.施工质量监督–对施工过程进行实时监督,并及时纠正施工中存在的问题。

–进行现场质量检查,确保施工质量符合规范要求。

五、总结桥面沥青砼施工方案是桥梁施工中关键的工程环节,合理的施工方案和质量控制是保证工程质量的重要因素。

在实际施工中,需要严格按照规范要求进行操作,确保桥面沥青砼施工质量达标,延长桥梁使用寿命,确保行车安全。

桥面铺装施工方案沥青混凝土

桥面铺装施工方案沥青混凝土

桥面沥青混凝土施工技术方案施工工艺1铺筑前的处理沥青混凝土铺筑前对水泥混凝土桥面进行检查,桥面应平整、粗糙、干燥、整洁,不得有尘土、杂物或油污,桥面横坡应符合要求,不符合要求予以处理,对尖锐突出物或凹坑予以打磨或补修。

用人工清除浮屑和吹尘,然后用高压水枪清洗桥面,以利沥青混凝土铺装层与桥面板有良好的结合。

2、测量放样放出横坡控制点高程。

报请监理工程师检验,合格则进行铺筑。

3、铺筑防水层(1)桥面防水层采用涂刷聚合物沥青(桥面专用)防水涂料。

(2)桥面防水层必须全桥面满铺,涂料必须拌匀;铺设防水层成行后立即铺筑保护层,在铺筑保护层前严禁包括行人在内的一切交通。

4、浇洒粘层(1)铺筑沥青混凝土前应洒布粘层沥青,洒布粘层是使新铺沥青面层与下层表面粘接良好而浇洒的一种沥青薄层。

粘(2)粘层油采用机动的沥青撒布机喷洒,喷洒量为0.5L/m2。

应注意洒布均匀,不得过量,不得漏洒。

铺筑时气温不得低于10° C。

喷洒粘层油后,严禁运料车外的其他车辆和行人通过。

(3)粘层乳化沥青洒布后,应待破乳,水分蒸发完成,紧跟着铺筑沥青层,以确保粘层不受污染。

5、铺装沥青面层(1)热拌和料运输时应保温、防晒、防污染,运到现场的温度应符合设计要求。

运料车每次使用前后必须清扫干净,在车厢板上涂一薄层防止沥青粘结的隔离剂或防粘剂,但不得有余液积聚在车厢底部。

从拌和机向运料车上装料时,应多次挪动汽车位置,平衡装料,以减少混合料离析。

运料车运输混合料用苫布覆盖保温、防雨、防污染。

(2)桥面沥青砼铺筑时,采用双钢丝基准的方法控制标高和平整度。

在施工前应先用砂浆或沥青混合料将伸缩缝位置填平,以使摊铺机在摊铺过程中不受干扰,从而确保桥面铺装层的厚度和平整度。

桥面沥青面层碾压时宜采用轻型压路机碾压,不得采用有可能损坏桥梁的大型振动压路机或重型压路机碾压。

(3)运料车进入摊铺现场时,轮胎上不得沾有泥土等可能污染路面的脏物,为了防止轮胎上沾上泥土等污染物,本次施工在距前场100m处停放一辆装满水的水车,以便对可能出现的污染物进行清洗,并设置两台快速风干机,对运料车轮胎进行风干,确保运料车进入摊铺现场时轮胎表面干净、干燥。

桥面铺装施工方案沥青混凝土

桥面铺装施工方案沥青混凝土

桥面铺装施工方案沥青混凝土一、前言桥梁作为城市道路交通的重要组成部分,其桥面铺装方案至关重要。

本文将重点讨论桥面沥青混凝土的施工方案,探讨其施工工艺及注意事项。

二、沥青混凝土介绍沥青混凝土,又称沥青砼,是一种由矿料、沥青和适量的添加剂经过一定工艺混合而成的道路铺装材料。

其具有密实、柔软和抗水性好等特点,被广泛应用于桥梁铺装领域。

三、桥面铺装施工方案1. 材料准备在进行沥青混凝土桥面铺装施工前,必须先准备好合适的材料,包括骨料、沥青、添加剂等。

这些材料的选择应根据当地气候条件、交通量等因素进行合理搭配。

2. 施工准备施工前应对桥面进行清理,确保表面平整无积水。

同时,准备好施工设备及施工人员,确保施工过程顺利进行。

3. 施工工艺1.基层处理:在基层进行处理,确保其坚实平整,以提供良好的支撑条件。

2.预埋件设置:设置预埋件,保持沥青混凝土的厚度及平整度。

3.沥青混凝土浇筑:将预先配置好的沥青混凝土均匀浇筑在桥面,然后采用振捣机进行振实。

4.养护处理:施工完成后,对新铺设的沥青混凝土进行养护,防止裂缝、变形等现象发生。

4. 施工注意事项1.施工过程中,要注意控制施工温度,避免出现沥青混凝土固化不均匀现象。

2.在施工现场要保持通风良好,避免有害气体对人体造成影响。

3.在施工结束后及时清理施工设备,保持设备正常运转。

四、桥面沥青混凝土的优势1.具有较好的耐磨性和抗压性,适合于高频次车流的桥面铺装。

2.具有良好的防水性能,延长了桥梁使用寿命。

3.表面光滑,减少了车辆驾驶噪音,提升行车舒适度。

五、结语本文针对桥面铺装中的沥青混凝土施工方案进行了详细介绍,并总结了其优势及注意事项。

希望对相关工程施工人员及工程管理人员有所帮助。

以上为桥面铺装施工方案沥青混凝土相关内容,谢谢阅读!。

沥青桥面铺装施工方案

沥青桥面铺装施工方案

沥青桥面铺装施工方案篇一:桥面沥青砼铺装施工方案(653字)一、工程概况临汾市鼓楼西汾河大桥Ⅰ标段,沥青混凝土层与钢筋混凝土层中间铺洒粘结层。

桥面铺装下层为6㎝粗粒式+上层为4㎝细粒式沥青混凝土,总面积为12254㎡。

里程为KO+307-KO+。

二、施工准备本合同段路面沥青混凝土采用机械化进行施工,沥青混合料由临汾市政公司专门供料。

采用5t自卸汽车运送混合料。

沥青铺装由DANAPAC牌沥青混合料摊铺机摊铺,最大摊铺宽度为9米,并采用DANAPAC振动压路机。

铺设沥青混凝土之前桥面上已布设水准点控制铺装层标高。

三、人员、材料、机械配备情况1.人员配备情况A.经理部人员技术负责人:房燕群质检负责人:王忠涛试验负责人:徐贵川主管技术:张志锋现场领工:郭忠吉B.工区人员工区负责人:张建民结合本分项工程特点,经理部成立一个45人的桥面沥青混凝土铺装队伍,负责桥面沥青混凝土铺装施工。

各工种人员配备详见“施工人员配备表”施工人员配备表(见附表1)四、工期安排20XX年5月7日~20XX年5月18日进行全桥沥青混凝土铺装,计11工天。

五、主要施工方法1、桥面标高的控制在机动车道的两侧防撞墙上、非机动弹在内侧道梁及防撞墙上弹出沥青混凝土的顶面标高,进行桥面沥青砼铺装控制线。

2、沥青混凝土铺装沥青混凝土铺装前保证桥面平整、干燥、整洁。

⑴沥青混合料运输混合料采用自卸汽车运输,在运输过程中,做好以下几点:①为了确保摊铺温度,并防止漏料造成污染和防雨,所有沥青混合料的运输车辆都用油布覆盖。

②运输车装料前将车箱清理干净,车箱底板及周壁涂一薄层油水混合液(柴油:水篇二:沥青桥面铺装施工方案(2917字)第一节、编制依据1、《公路沥青路面施工技术规范》JTGF40-20XX2、《公路桥涵施工技术规范》JTJ041-20XX3、《公路工程质量检验评定标准》(第一册土建工程)JTGF80/1-20XX4、招标文件技术要求条款5、设计图纸及补充图纸第二节、施工概况我部所施工的K22+800~K43+段全长为为双向六车道,含有大桥及特大桥梁13座。

沥青砼桥面铺装施工

沥青砼桥面铺装施工

沥青砼桥面施工根据现场调查,沥青混凝土采用拌和站集中拌和,自卸汽车运输,摊铺机摊铺,压路机碾压的施工方法。

桥面铺装采用沥青砼铺筑时,为防止沥青砼中的骨料损坏防水层,宜在防水层上先铺一层沥青砂浆作保护层。

1、施工准备桥面砼施工完成后,立即进行清理,对砼进行凿毛。

在铺装前用高压水把桥面冲洗干净,使桥面表面平整、粗糙、干燥、清洁。

桥面冲洗干净后,立即组织测量人员进行网格测量。

检查桥面横坡,对不合格部分进行处理。

2、混合料配合比设计主要包括矿料配合比设计及沥青最佳用量确定。

根据沥青混合料的类型,确定集料的级配曲线,将各种矿料分别进行筛分试验,并测定各种矿料的相对密度,根据各种矿料的颗粒组成,用计算机计算,得到符合级配曲线要求的各种矿料的配合比例,根据规范或经验估计沥青用量,并以估计值为中间值,以间隔0.5%沥青变化用量,制作至少五组马歇尔试件进行试验,测定其密度、稳定值、流值,并计算空隙率和饱和度,使沥青用量及各项指标符合规范要求。

3、混合料的拌和沥青混凝土采用沥青混凝土在拌和站拌和,严格按设计的配合比投料拌和。

各集料由装载机投入相应的料仓,由计算机控制各种集料的配合比,拌合时严格控制拌合时间,使混合料均匀一致、无花白、无粗细分离和结团成块现象,拌和好的混合料立即铺筑或存储在储料仓内。

加热沥青要控制加热温度和加热后的保温时间,不超过规范的规定值。

4、混合料的运输混合料由大吨位自卸汽车运输。

车箱底板及周壁涂一层油水混合液,运输时用篷布覆盖。

控制好运输时间,使到达施工现场摊铺时混合料的温度不低于110℃。

5、摊铺和整修铺筑前洒布粘层沥青,石油沥青的洒布量为0.3~0.5L/m2。

摊铺作业采用摊铺机半幅摊铺。

控制摊铺前混合料的温度。

严格控制摊铺厚度。

摊铺作业时调整好摊铺机的作业速度,使与混合料的运输能力相匹配,保证摊铺机连续作业。

6、碾压碾压作业分初压、复压和终压三道工序。

初压采用12t压路机碾压两遍,压路机的行驶速度为1.5~2.0km/h,初压后检查路面平整度,必要时进行整修。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

桥面沥青混凝土施工技术方案
一、施工工艺
1、铺筑前的处理
沥青混凝土铺筑前对水泥混凝土桥面进行检查,桥面应平整、粗糙、干燥、整洁,不得有尘土、杂物或油污,桥面横坡应符合要求,不符合要求予以处理,对尖锐突出物或凹坑予以打磨或补修。

用人工清除浮屑和吹尘,然后用高压水枪清洗桥面,以利沥青混凝土铺装层与桥面板有良好的结合。

2、测量放样
放出横坡控制点高程。

报请监理工程师检验,合格则进行铺筑。

3、铺筑防水层
(1)桥面防水层采用涂刷聚合物沥青(桥面专用)防水涂料。

(2)桥面防水层必须全桥面满铺,涂料必须拌匀;铺设防水层成行后立即铺筑保护层,在铺筑保护层前严禁包括行人在内的一切交通。

4、浇洒粘层
(1)铺筑沥青混凝土前应洒布粘层沥青,洒布粘层是使新铺沥青面层与下层表面粘接良好而浇洒的一种沥青薄层。


(2)粘层油采用机动的沥青撒布机喷洒,喷洒量为0.5L/m2。

应注意洒布均匀,不得过量,不得漏洒。

铺筑时气温不得低于10°C。

喷洒粘层油后,严禁运料车外的其他车辆和行人通过。

(3)粘层乳化沥青洒布后,应待破乳,水分蒸发完成,紧跟着铺筑沥青层,以确保粘层不受污染。

5、铺装沥青面层
(1)热拌和料运输时应保温、防晒、防污染,运到现场的温度应符合设计要求。

运料车每次使用前后必须清扫干净,在车厢板上涂一薄层防止沥青粘结的隔离剂或防粘剂,但不得有余液积聚在车厢底部。

从拌和机向运料车上装料时,应多次挪动汽车位置,平衡装料,以减少混合料离析。

运料车运输混合料用苫布覆盖保温、防雨、防污染。

(2)桥面沥青砼铺筑时,采用双钢丝基准的方法控制标高和平整度。

在施工前应先用砂浆或沥青混合料将伸缩缝位置填平,以使摊铺机在摊铺过程中不受干扰,从而确保桥面铺装层的厚度和平整度。

桥面沥青面层碾压时宜采用轻型压路机碾压,不得采用有可能损坏桥梁的大型振动压路机或重型压路机碾压。

(3)运料车进入摊铺现场时,轮胎上不得沾有泥土等可能污染路面的脏物,为了防止轮胎上沾上泥土等污染物,本次施工在距前场100m处停放一辆装满水的水车,以便对可能出现的污染物进行清洗,并设置两台快速风干机,对运料车轮胎进行风干,确保运料车进入摊铺现场时轮胎表面干净、干燥。

沥青混合料在摊铺地点凭运料单接收,若混合料不符合施工温度要求,或已经结成团块、已遭雨淋的不得铺筑。

(4)摊铺方式:
热拌沥青混合料摊铺主要采用机械摊铺。

在摊铺过程,对沥青混合料温度做检测,其温度控制见下表:
沥青混合料摊铺及碾压温度
(5)摊铺工艺:
①烫平板加热
在摊铺机就位并调整完毕后,在开始施工之前或临时停工再工作时,应做好摊铺机和熨平板的预热保温工作。

对熨平板加热的目的是减少熨平板及其附件与沥青混合料的温度差。

熨平板的预热温度应与沥青混合料温度接近,当熨平板温度较低时,热沥青混合料接触到未加热的熨平板底面时,会粘附在板底,当摊铺机向前行走时,附着在底板上的沥青混合料会拉裂摊铺层表面,形成沟槽和裂纹,影响摊铺质量,要求熨平板的温度不低于80℃。

当熨平板温度过高时,也会影响摊铺层质量。

温度过高除了会使熨平板本身变形并加速磨损,还会使摊铺层表面沥青老化和拉沟,影响结构层的平整度和强度。

②供料机构操作
摊铺机的供料机构包括刮板输送器和两侧布料的螺旋分料器。

刮板输送器的运转速度及闸门开启高度共同影响着向摊铺室的供料量。

通常,刮板输送器的运转速度经确定后一般不常常动,供料量主要由闸门开启高度控制。

在摊铺速度不变时,若闸门开启高度过大,使得螺旋摊铺室中混合料积料过多,会造成螺旋摊铺器过载并加速其叶片的磨损。

如果闸门开启度过小,又会使摊铺室中的混合料较少,中部呈下陷状,对熨平板的阻力减小,破坏了熨平板的受力平衡,导致熨平板下沉,摊铺厚度减小。

闸门的开启高度保证摊铺室内混合料料堆高度与螺旋摊铺器的轴心线平齐或略高些,以正好看见螺旋叶片或刚盖住螺旋叶片为度。

在施工中由专人专门看管。

③自卸汽车卸料
第一辆自卸车缓慢后退至摊铺机前,轻轻接触摊铺机受料斗中缓缓卸料,直至摊铺机受料斗料满时停止。

摊铺机边受料边将混合料向后输送到分料室,然后按照预定的速度起步摊铺混合料。

摊铺机起步后,边摊铺边推动自卸车前进,自卸车继续向摊铺受料斗中卸料。

第一辆自卸车卸料完毕后立即离开摊铺机,同时第二辆自卸车向摊铺机后退,重复上述操作。

④松铺系数及摊铺速度
沥青混合料松铺系数取经验值1.2。

在沥青混合料的摊铺过程中,摊铺机速度的变化使熨平板上下浮动,导致摊铺厚度的变化,从而影响路面的平整度。

在摊铺机的熨平板下,沥青混合料受到一定的重力与压作用力,致使沥青混合料的密度增加。

当摊铺机行走速度增加时,混合料接受压力作用的时间缩短,压实密度较低,达到平衡要求的阻力增加,熨平板下降,摊铺厚度减薄。

所以摊铺机保持恒定速度行驶,避免中途停顿,以保证摊铺质量。

由于是改性沥青混合料,摊铺速度控制在1~3m/min。

(6)沥青路面的压实与成型
沥青混合料的压实度是保证沥青路面结构质量的重要环节,也是沥青面层施工的最后一道重要工序,通过压实,矿料颗粒间相互嵌挤并被沥青黏结在一起,使结构层达到设计所要求的密实度、强度和水稳定性。

我标沥青路面压实采用25T钢筒式压路机,所有碾压环节压路机要保持匀速,不得随意停顿,严禁在碾压路段掉头。

对于路面边缘等压路机难以碾压的部位,采用振动夯板作为补充碾压。

初压:初压应在紧跟摊铺机后碾压,并保持较短的初压区长度,以尽快使表面压实,减少热量损失。

碾压由路边向向中心,相邻碾压带应重叠1/2-1/3轮宽,每处碾压1~2遍即可。

压路机的速度宜为2~3km/h。

复压:复压应紧跟在初压后进行,且不得随意停顿。

碾压由路边向向中心,相邻碾压带应重叠1/3-1/2轮宽,每处碾压5遍左右即可达到97%的压实度。

压路机的速度宜为3~5km/h,压至表面无显著轮迹为止。

终压:终压应紧接在复压后进行,碾压不宜少于2遍,至无明显轨迹为止。

压路机的速度宜为4~6km/h。

如经复压后已无明显轨迹可免去终压。

(7)完工路面养护
沥青砼路面碾压成型之后尚未完全冷却时,任何车辆禁止在上面行驶。

当路面开放交通之,要专门安排人保持路面的整洁,不允许在路面上倒料或堆放砂、石、土等等杂物,确保路面洁净美观,最大努力减少污染。

在钻芯检测压实度时,尽量在靠两边的位置钻取芯样,并及时填补好钻芯孔。

二、施工过程中的质量管理与检查
(1)沥青面层施工在得到主管部门的开工令后方可开工。

(2)在施工过程中,由专职的质量检测机构负责施工质量的检查和试验。

(3)施工人员在施工过程中对施工质量进行自检。

发现异常情况,立即报告或追加试验检查。

三、安全保证措施
(1)建立健全有保障的通讯系统,发现问题及时上报。

(2)雨季来临之前及时疏通河沟,保证排水畅通。

(3)凡进入现场的人员,均要服从值班员指挥,遵守各项安全生产管理制度,正确使用个人防护用品。

操作人员必须配戴安全帽,无安全帽者不得进入施工现场进行施工。

禁止穿拖鞋、高跟鞋或光脚进入施工现场。

(4)抓好现场管理,搞好文明施工,经常保持现场管线整齐。

灯明、路平、无积水。

危险区要设有栏杆和标志,并注意防盗。

四、环境保护措施
管理目标:保护生态环境,防止水土流失,环境保护工作在施工时做到全面规划,合理布局,化害为利,创造清洁适宜的生活和劳动环境。

1.项目部设专职环保员,成立环保小组,设立环保机构,建立环境保护保证体系,严格执行国家及地方政府颁布的有关环境保护、水土保持的法规、方针、政策和法令。

结合设计文件和工程实际,组织落实环保措施。

2.把环保工作作为一项内容并认真贯彻执行,严格遵守国家的环境保护政策,虚心接受监理工程师、甲方及政府有关人员的检查,认真执行监理工程师的指令。

3.加强环保教育,宣传有关环保政策、知识,强化职工的环保意识,使保护环境成为参建职工的自觉行为。

4.以醒目的标志封闭施工区域,并在区界挂以醒目整洁的环保标语和企业精神等标牌。

以各种方式加强宣传力度,提高全员环保意识。

5.施工期间始终保持工地的良好排水状态,修建有足够泄水断面的临时便桥、便涵,并与永久性排水设施相连接,不形成淤积和冲刷。
