钢筋直螺纹连接作业指导书17452
钢筋螺纹连接作业指导书
钢筋直螺纹连接作业指导书一、施工准备1、材料1.1、钢筋:钢筋的级别、直径必须符合设计要求,有出厂证明书及复试报告单。
1.2、连接套应符合以下要求:有明显的规格标记(如Φ32、Φ28、Φ25、Φ22、Φ20、Φ18);螺孔用塑料密封盖封住;有产品合格证;连接套应分类包装存放,不得混淆和锈蚀。
2、主要机具:2.1、钢筋剥肋滚轧直螺纹成型机型号GHB/Z-32,可套制直径16mm-32 mm的Ⅱ或Ⅲ级钢筋的轧丝机。
2.2、量规:量规包括止端螺纹环规、通端螺纹环规和直螺纹量规(卡尺)。
止端螺纹环规、通端螺纹环规都是用来检查钢筋连接端的直螺纹牙形加工质量的量规。
止端螺纹环规是用来检查钢筋连接端的直螺纹直径的量规,止规一般要求进入螺纹2~3P(P为螺距)。
通端螺纹环规是用来检查直螺纹直牙形加工质量的量规,通规一般要求进行整个直螺纹区域。
直螺纹量规(卡尺)是用来检查直螺纹长度是否满足质量要求的量规。
2.3、拧紧扳手:宜采用把手长度不小于40CM的管钳拧紧扳手二、工艺流程切割下料→端头处理→剥肋→加工螺纹→钢筋连接→质量检查→做标识→分类堆放→现场安装三、接头施工工艺1、钢筋切割下料对端部不直的钢筋要预先调直,切口的端面应与轴线垂直,不得有马蹄形或挠曲,刀片式切断机和氧气吹割都无法满足精度要求,通常只有采用切割机按配料长度逐根切割。
2、钢筋剥肋钢筋端头的初处理,工厂在轧制钢筋时,其端头都用断钢机裁断,因此端头形状总是不规则的,加工螺纹的端头,必须规则、平整,要求每根钢筋的端头必须用切割机重新切割,使其达到套丝要求。
钢筋端面垂直度的控制:钢筋断面与轴线垂直度,直接影响到钢筋与套筒的实际咬合长度。
3、钢筋端头加工钢筋端头挤压采用专用挤压机,挤压力根据钢筋直径和挤压机的性能确定,挤压部分的长度为套筒长度的1/2+2P(P为螺距)4、加工螺纹钢筋的端头螺纹规格应与连接套筒的型号匹配,加工后随即用配套的量规逐根检查,合格后再由专职质检员按一个工作班10%的比例随机抽样检查,发现有不合格的丝头时,应全部逐个检查,并切除所有不合格丝头,重新剥肋和加工螺纹。
钢筋直螺纹加工作业指导书
钢筋直螺纹加工作业指导书一、钢筋直螺纹丝头加工1.施工机具及检测仪器LBG-40型钢筋套丝机、切割机、环通规、环止规、游标卡尺、力矩扳手。
2.施工准备2.1.参与直螺纹施工旳人员必须进行技术培训, 经考核合格后方可持证上岗操作。
2.2、钢筋应先调直再加工, 切口端面要与钢筋轴线垂直, 端头弯曲、马蹄形严重旳要切去, 但不得用气割下料。
3.直螺纹套筒质量规定3.2.质量规定:(1)连接套表面无裂纹, 螺牙饱满, 无其他缺陷。
(2)光面塞规:通端量规能通过小径, 且止端量规不能通过。
(3)螺纹塞规:通规能顺利旋入套筒并抵达旋合长度, 止规从套筒端部旋入量不应超过3个螺距。
表2 钢筋丝头加工参数4.施工工艺4.1、工艺流程:确定套丝机位置→钢筋调直、切割机下料→丝头加工→丝头质量检查(套丝帽保护)4.2.钢筋丝头加工:(1)按钢筋规格所需旳调整试棒并调整好套丝头内孔最小尺寸。
(2)按钢筋规格及丝头加工不不不大于2023个时更换涨刀环, 并按规定旳丝头加工尺寸调整好剥肋直径尺寸。
(3)调整剥肋挡块及滚压行程开关位置, 保证剥肋及滚压螺纹旳长度符合丝头加工尺寸旳规定。
(4)钢筋丝头长度确实定, 确定原则:以钢筋连接套筒长度旳二分之一为钢筋丝扣长度, 由于钢筋旳开始端和结束端存在不完整丝扣, 初步确定钢筋丝扣旳有效长度见表2。
容许偏差为0~2P(P为螺距), 施工中按0~1P控制。
表 3 钢筋丝头检测5.1.加工钢筋螺丝纹时, 采用水溶性切削润滑液;5.2.钢筋应先调直再下料, 并采用砂轮切割机切断, 不得用气割、断筋机下料, 以保证切口端面平整并与钢筋轴线垂直, 无马蹄形或挠曲现象。
5.3、连接钢筋旳套筒必须用塑料盖封上, 以保证内部洁净、干燥、防锈。
5.4、钢筋直螺纹加工经检查合格后, 应戴上保护帽或拧上套筒, 以防碰伤和生锈。
钢筋在运送及寄存过程中不得取下保护帽。
5.5.操作工人应逐一检查钢筋丝头旳外观质量并作记录。
钢筋直螺纹连接施工作业指导书.docx

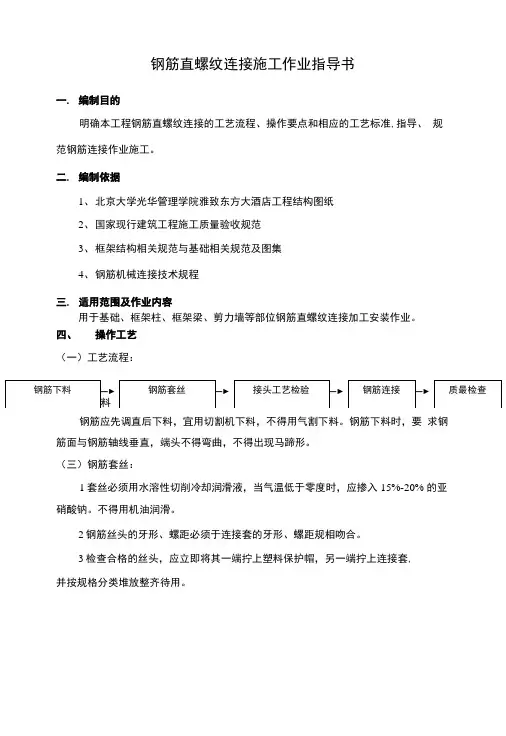

钢筋直螺纹连接施工作业指导书一.编制目的明确本工程钢筋直螺纹连接的工艺流程、操作要点和相应的工艺标准,指导、规范钢筋连接作业施工。
二.编制依据1、北京大学光华管理学院雅致东方大酒店工程结构图纸2、国家现行建筑工程施工质量验收规范3、框架结构相关规范与基础相关规范及图集4、钢筋机械连接技术规程三.适用范围及作业内容用于基础、框架柱、框架梁、剪力墙等部位钢筋直螺纹连接加工安装作业。
四、操作工艺(一)工艺流程:钢筋应先调直后下料,宜用切割机下料,不得用气割下料。
钢筋下料时,要求钢筋面与钢筋轴线垂直,端头不得弯曲,不得出现马蹄形。
(三)钢筋套丝:1套丝必须用水溶性切削冷却润滑液,当气温低于零度时,应掺入15%-20% 的亚硝酸钠。
不得用机油润滑。
2钢筋丝头的牙形、螺距必须于连接套的牙形、螺距规相吻合。
3检查合格的丝头,应立即将其一端拧上塑料保护帽,另一端拧上连接套,并按规格分类堆放整齐待用。
1-止环规;2-通环规;3-钢筋丝头;4丝头卡板;5-纵肋;6-第一小牙扣底(四)接头的工艺试验:钢筋连接工艺工程开始前及施工过程中,应对每批进场钢筋进行接头工艺检验,工艺检验应符合下列要求:1每种规格钢筋的接头试件不应少于3根;2对接头试件的钢筋母材应进行抗拉强度试验;3接头试件的抗强度均应满足现行国家标准《钢筋机械连接通用技术规程》的规定。
(五)钢筋连接:1连接套筒规格与钢筋规格必须一致。
2连接之前应检查钢筋螺纹及连接套螺纹是否完好无损,钢筋螺纹丝头上如发现杂物或锈蚀,可用钢丝刷清除。
3对于标准型和异径型接头连接:首先用工作扳手将连接套与一端的钢筋拧到位,然后再将另一端的钢筋拧到位,其操作见下图(a)所示:活连接型接头连接:先对两端钢筋向连接套方向加力,使连接套与两端钢筋丝头挂上扣,然后用工作扳手旋转连接套,并拧紧到位,其操作见下图(b)所示。
在水平钢筋连接时, 一定要将钢筋托平对正后,再用工作扳手拧紧。
i C-J 売住I(b)图标准型和异径型接头连接4被连接的两钢筋端面应处于连接套的中间位置,偏差不大于一个螺距,并用工作扳手拧紧,使两钢筋端面顶紧。
钢筋机械连接(滚轧直螺纹)作业指导书
xxxxxxxxxx地块定销房建设项目钢筋机械连接(滚轧直螺纹)作业指导书xxxxxxxxxx建设(集团)有限责任公司2019年11月25日钢筋机械连接(滚轧直螺纹)作业指导书一、工程概况本工程为xxxxxxxxxx地块定销房建设项目,根据工程实际情况及有关现行规范对钢筋接头进行质量要求,本工程中的框架柱、基础筏板、梁等钢筋接头采用钢筋机械连接(滚轧直螺纹)的接头形式,为了保证钢筋的焊接质量满足钢筋焊接及验收规程规定特制定本作业指导书。
二、原材要求1、钢筋原材所有钢筋原材进场后,必须对到场钢筋的质量保证书、出厂合格证等进行复核,并按不同批次、规格、炉号及不同厂家的原材进行外观和物理性能的检测。
(每批数量不得大于30t)。
其中,外观检测中,重点检查钢筋表面不得出现裂纹、结疤和折叠;表面的凸块和其他缺陷的深度和高度不得大于所在部位尺寸的偏差,并测量本批钢筋的直径偏差。
对外观检查合格的每批钢筋中任选两根钢筋,对其母材质物理性能分别做拉伸和冷弯实验。
实验合格之后才能使用。
严禁使用不符合要求的原材。
2、连接套(套筒)钢筋连接直螺纹套筒为定型产品。
套筒母材质为45#钢。
每批套筒进场时须核实其产品合格证,两端有保护套进行保护,经进场质检员复核合格后方可用于施工,钢筋直螺纹加工必须有检验记录。
按照钢筋连接技术规程JGJ107-2016之相关要求,使用前分别对每种形式、级别、规格的连接接头进行型式检验。
三、操作步骤1、钢筋下料直螺纹接头钢筋端部应使用砂轮切割机切断钢筋,切口面应与钢筋轴线垂直,严禁马蹄形活翘曲,严禁用剪断机剪断或用气割切割下料;墩粗头严禁有与钢筋轴线相垂直的横向裂纹;钢筋丝头长度必须满足企业标准中产品设计要求,公差应为0~2.0p;钢筋丝头必须使用专用直螺纹量规检验,通规能顺利旋入并达到要求的拧入长度,止规旋入不得超过3p;对已检验合格的丝头必须加以保护。
2、钢筋加工1)开车前准备检查电源及滚压机床安装是否水平,向机床中的减速机注入润滑油,向冷却液箱中2)试车接通电源检查滚压头旋转方向,当面对滚压头时,滚压头应逆时针方向旋转,检查冷却液泵的旋转方向,冷却液应供应充足,回水通畅。
钢筋加工及直螺纹连接作业指导书
钢筋加工及直螺纹连接作业指导书目录一、适用范围 (1)二、施工准备 (1)1、技术资料准备 (1)2、施工生产准备 (1)三、施工程序与工艺流程 (1)1.钢筋加工 (1)2.材料及工具准备 (2)3.工艺流程 (2)4.钢筋加工质量要求 (5)5.安全施工措施 (6)6.环保措施 (7)四、成品保护措施 (10)五、安全及环保措施 (10)钢筋加工及直螺纹连接作业指导书一. 适用范围本作业指导书适用于XX工程的灌注桩、承台、基础梁、底板、框架柱、剪力墙、顶板、梁等主要构件的钢筋加工及钢筋接头直螺纹连接的施工。
二. 施工准备1、技术资料准备开工前由项目总工程师组织项目部技术人员学习实施性施工组织设计,严格审核施工图纸,认真熟悉相关规范。
制定施工安全、质量、环保、工期等保障措施,编制应急预案,根据合同要求给业主、监理单位提供有关资料。
由各对应部门组织对参与施工的所有作业员工进行技术交底、安全培训,考核合格后持证上岗。
2、施工生产准备各种机械、设备(包括钢筋后台设备)运行正常,施工用水、用电准备充分。
施工现场平面规划合理,各种材料、机具按规定位置摆放整齐。
修建生活房屋及临时设施,各种生活、办公设施配备齐全,满足管理人员、技术人员的生活办公需要。
三. 施工程序与工艺流程1.钢筋加工1.1施工准备:1.1.1进场钢筋堆放在指定地点,堆放场地必须硬化,钢筋底部用方木或工字钢支架防止钢筋污染,按钢筋规格、种类、使用部位分类堆放,分层堆放高度不得超过1.2米。
1.1.2 后台加工现场平面规划合理,施工用水、用电准备充分,各种材料、机具按规定位置摆放整齐,定期检查、维修钢筋调直机、弯曲机、切断机等各机具的运行情况,避免因机械原因影响施工进度及质量。
1.1.3 合理、有计划地组织钢筋进场,尽量做到先进场先用,减少积压、占用场地。
同规格钢筋分批进场,做到分批堆放,避免料场内部不必要的抬、搬等操作,后进材料压住先进材料,影响使用。
直螺纹连接作业指导书
一、适用范围适用于钢筋砼结构中直径16~40mm的HRB335、HRB400钢筋连接。
其接头性能可达到现行国家行业标准《钢筋机械连接通用技术规程》(JGJ107-2003)的A级标准。
二、施工工艺1、结构原理剥肋滚丝直螺纹钢筋连接接头是将钢筋连接端头采用专用滚丝设备和工艺,通过滚丝轮剥肋将端头滚丝成直螺纹,并用相应的连接套筒将两根待接钢筋连接成一体的钢筋接头。
根据冷作硬化的原理,滚丝变形后的钢筋端头可比钢筋母材抗拉面积增加2.5%,抗拉强度可提高6%~8%,从而可使滚丝直螺纹接头部位的强度大于钢筋母材的实测极限强度。
这种接头的优点:螺纹加工简单、接头强度高、连接速度快、生产效率高、现场施工方便、适应性强等。

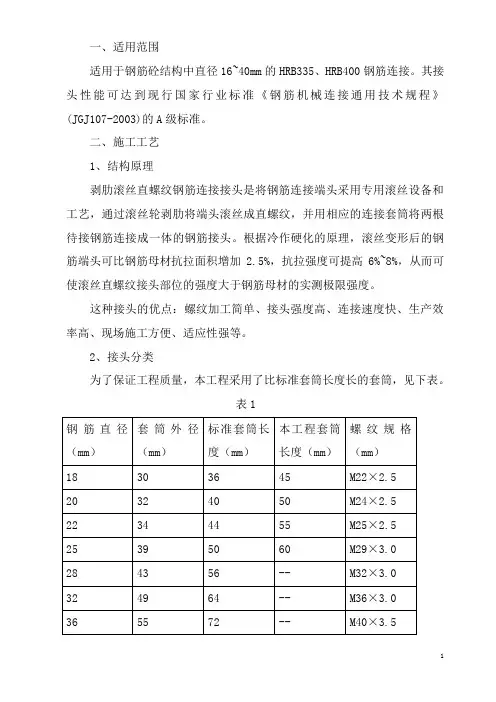

2、接头分类为了保证工程质量,本工程采用了比标准套筒长度长的套筒,见下表。
表1钢筋直径(mm)套筒外径(mm)标准套筒长度(mm)本工程套筒长度(mm)螺纹规格(mm)18 30 36 45 M22×2.5 20 32 40 50 M24×2.5 22 34 44 55 M25×2.5 25 39 50 60 M29×3.0 28 43 56 -- M32×3.0 32 49 64 -- M36×3.0 36 55 72 -- M40×3.540 61 80 -- M45×3.5表2序号型式使用场合1 标准型正常情况下连接钢筋2 加长型用于转动钢筋较困难的场合,通过转动套筒连接钢筋3 扩口型用于钢筋较难对中的场合4 异径型用于连接不同直径的钢筋5 正反丝扣型用于两端钢筋均不能转动而要求调节轴向长度的场合6 加锁母型钢筋完全不能转动,通过转动套筒连接钢筋,用锁母锁定套筒3、材料要求(1)钢筋应符合现行国家标准GB1499的规定。
(2) 套筒应选用优质碳素钢或低合金结构钢,供货单位应提供质量保证书。
同时,应符合国家标准GB699、GB1591及国家行业标准JGJ107-2003的相应规定。
钢筋接头直螺纹连接作业指导书
钢筋接头直螺纹连接作业指导书一、设计要求本工程钢筋混凝土结构中直径为16~25㎜的HRB335级钢筋的连接,采用活套筒连接方式(A级)选用钢筋剥肋滚压直螺纹连接。
二、编制参考标准及规范《钢筋混凝土用热轧带肋钢筋》(GB 1499);《钢筋混凝土用余热处理钢筋》GB 13014);《钢筋机械连接通用技术规程》(JGJ 107—2003);套筒与锁母材料应采用优质碳素结构钢或合金结构,其材质符合GB699规定。
2.6锁母锁定连接套筒与钢筋丝头相对位置的螺母。
三、基本规定1、采用螺纹套筒连接的钢筋接头,其设置在同一构件中纵向受力钢筋的接头相互错开。
钢筋机械连接区段长度应按35d计算(d为被连接钢筋中的较大直径)。
在同一连接区段内有接头的受力钢筋截面面积的百分率(以下筒称百分率),应符合下列规定:(1)接头宜设置在结构构件受拉钢筋应力较小部位。
(2)接头宜避开有抗震设防要求的框架的梁端、柱端箍筋加密区;当无法避开时,应采用1级或2级接头,且接头百分率不应大于50%。
2、接头端头距钢筋弯曲点不得小于钢筋直径的10倍。
3、不同直径钢筋连接时,一次连接钢筋直径规格不宜超过二级。
四、施工准备1、技术准备(1)凡参与接头施工的操作工人必须参加技术培训,经考核合格后持证上岗.(2)核对有编号的布筋图纸加工单与成品数量;(3)做好技术交底。
2、材料准备(1)材料的品种规格:套筒的规格、型号以及钢筋的品种、规格必须符合设计要求。
(2)质量要求:1)钢筋质量要求:①钢筋应符合国家标准《钢筋混凝土用热轧带肋钢筋》(GB 1499)和《钢筋混凝用余热处理钢筋》(GB13014)的要求,有原材质、复试报告和出厂合格证;②钢筋应先调直在下料,并宜用切断机和砂轮片切断,切口端面应与钢筋轴线垂直,不得有马蹄形或挠曲,不得用气割下料。
2)套筒与锁母材料质量要求:①套筒与锁母材料应采用优质碳素结构钢或合金结构钢,其材质应符合GB66规定;②成品螺纹连接套应有产品合格证;两端螺纹孔应有保护盖;套筒表面应有规格标记。
钢筋加工及直螺纹连接作业指导书
钢筋加⼯及直螺纹连接作业指导书钢筋加⼯及直螺纹连接作业指导书钢筋加⼯及直螺纹连接作业指导书⼀、适⽤范围本作业指导书适⽤于XX⼯程的灌注桩、承台、基础梁、底板、框架柱、剪⼒墙、顶板、梁等主要构件的钢筋加⼯及钢筋接头直螺纹连接的施⼯。
⼆、施⼯准备1、技术资料准备开⼯前由项⽬总⼯程师组织项⽬部技术⼈员学习实施性施⼯组织设计,严格审核施⼯图纸,认真熟悉相关规范。
制定施⼯安全、质量、环保、⼯期等保障措施,编制应急预案,根据合同要求给业主、监理单位提供有关资料。
由各对应部门组织对参与施⼯的所有作业员⼯进⾏技术交底、安全培训,考核合格后持证上岗。
2、施⼯⽣产准备各种机械、设备(包括钢筋后台设备)运⾏正常,施⼯⽤⽔、⽤电准备充分。
施⼯现场平⾯规划合理,各种材料、机具按规定位置摆放整齐。
修建⽣活房屋及临时设施,各种⽣活、办公设施配备齐全,满⾜管理⼈员、技术⼈员的⽣活办公需要。
三、施⼯程序与⼯艺流程1、钢筋加⼯1.1施⼯准备:1.1.1进场钢筋堆放在指定地点,堆放场地必须硬化,钢筋底部⽤⽅⽊或⼯字钢⽀架防⽌钢筋污染,按钢筋规格、种类、使⽤部位分类堆放,分层堆放⾼度不得超过1.2⽶。
1.1.2 后台加⼯现场平⾯规划合理,施⼯⽤⽔、⽤电准备充分,各种材料、机具按规定位置摆放整齐,定期检查、维修钢筋调直机、弯曲机、切断机等各机具的运⾏情况,避免因机械原因影响施⼯进度及质量。
1.1.3 合理、有计划地组织钢筋进场,尽量做到先进场先⽤,减少积压、占⽤场地。
同规格钢筋分批进场,做到分批堆放,避免料场内部不必要的抬、搬等操作,后进材料压住先进材料,影响使⽤。
1.1.4 钢筋加⼯⼈员必须要有有效上岗证。
1.2 材料及⼯具准备1.2.1 钢筋原材:品种规格及强度等级要符合设计要求,具有出⼚合格证和实验报告单。
1.2.2 ⼯具和机械:钢筋调直机、钢筋切断机、钢筋弯曲机、⽆齿锯、钢丝刷等。
1.2.3 根据本⼯程的施⼯钢筋⽤量和各种钢筋型号⽐较多的特点,为保证施⼯质量及进度的要求,钢筋加⼯所需的机械见下表:1.3 ⼯艺流程(⼀)钢筋除锈1.钢筋使⽤前其表⾯应整洁,油渍、漆污和敲击时能剥落的陈⽪、铁锈清理⼲净。
钢筋直螺纹连接作业指导书
目录1.目旳 ............................................................. 错误!未定义书签。
2.编制根据 ......................................................... 错误!未定义书签。
3.合用范围 ......................................................... 错误!未定义书签。
4.技术准备 ......................................................... 错误!未定义书签。
5.人员组织 ......................................................... 错误!未定义书签。
劳动力组织记录表 ................................................... 错误!未定义书签。
6.材料规定 ......................................................... 错误!未定义书签。
7.机具配置 ......................................................... 错误!未定义书签。
7.1钢筋剥肋滚压直螺纹机.......................................... 错误!未定义书签。
7.2限位挡铁..................................................... 错误!未定义书签。
7.3螺纹环规..................................................... 错误!未定义书签。
7.4力矩扳手..................................................... 错误!未定义书签。
钢筋直螺纹连接作业指导书 (新改定)
成都地铁7号线工程土建8标直螺纹钢筋连接作业指导书编制:审核:批准:中铁八局集团有限公司成都地铁7号线8标项目部二0一三年六月目录1、编制依据................................................... - 1 -2、设备机具................................................... - 1 -3、施工准备................................................... - 1 -4、工艺流程................................................... - 2 -5、操作要点................................................... - 2 -5.1筋丝头加工 ............................................................................................................ - 2 -5.2钢筋与套筒连接 .................................................................................................... - 3 -6、质量检查及标准............................................. - 4 -6.1接头型式检验 ........................................................................................................ - 4 -6.2连接工艺检验 ........................................................................................................ - 4 -6.3筒外观检查 ............................................................................................................ - 4 -6.4丝头外观检查 ........................................................................................................ - 5 -6.5接头外观及扭矩检查 ............................................................................................ - 5 -6.6接头抽样检验 ........................................................................................................ - 6 -7、成品保护................................................... - 6 -8、安全环保措施............................................... - 6 -直螺纹钢筋连接作业指导书1、编制依据(1)《钢筋机械连接技术规程》(JGJ107-2010);(2)《钢筋混凝土用钢第2部分:热轧带肋钢筋》(GB1499.2);2、设备机具(1)使用的机械设备包括:直螺纹剥肋滚丝机、砂轮切割机、角向磨光机、台式砂轮等。
钢筋直螺纹接头技术施工作业指导书
钢筋直螺纹接头技术施工作业指导书一、施工准备1、凡参加钢筋连接施工的操作人员必须经过技术培训,并经考试合格后持证上岗。
2、所有钢筋必须有出厂合格证及复验报告,连接套应有出厂合格证,两端直孔应有密封封盖,套筒表面应有规格标记,进场时质检员应复检合格后方可用到工程上,钢筋直螺纹加工必须有检验记录。
3、施工单位必须提供有效的《钢筋直螺纹接头型式检验报告》。
4、施工单位必须提供与施工相配套的牙形规、卡规(或环规)和塞规。
5、钢筋先调直再下料,切口端面与钢筋轴线垂直,不得有马蹄形或挠曲,不得用气割下料。
6、钢筋下料时必须符合下列规定:(1)、设置在同一构件内同一截面受力钢筋的接头位置应相互错开。
在任一接头中心至长度为35d的区段范围内有接头的受力钢筋宣避开柱端的箍筋加密区,当无法避开时接头应采用A级接头且接头百分率不应超过50%。
(2)、接头端头距钢筋受弯点不得小于钢筋直径的10倍长度。
(3)、钢筋连接套的砼保护层厚度应满足《混凝土结构设计规范》中受力钢筋砼保护层最小厚度的要求,且不得小于15mm,连接套之间的横向净距不宜小于25mm.二、钢筋直螺纹加工:1、加工的钢筋直螺纹丝头的直度、牙形、螺距等必须与连接套的直度、牙形、螺距一致,且经配套的量规检测合格。
2、加工钢筋直螺纹时应采用水溶性切削润滑油;当气温低于0℃时应掺入15%~20%的亚硝酸钠。
不得用机油做润滑液或不加润滑液。
3、经自检合格的钢筋丝头应对每种规格加工批量随机抽捡10%,且不少于10个,并填制表二:《钢筋直螺纹加工检验记录》。
如有一个丝头不合格,即应对加工批全数检查,不合格丝头应重新加工经再次检验合格后方可使用。
4、已检验合格的丝头应加以保护。
钢筋一端丝头应戴上保护帽,每一端可按下表规定矩值拧紧连接套,并按规格分类堆放整齐待用。
表一:接头拧紧力矩值三、钢筋连接:1、连接钢筋时,钢筋规格和连接套的规格应一致,并确保钢筋和连接套的丝扣干净、完好无损。
钢筋滚轧直螺纹连接施工作业指导书
钢筋滚轧直螺纹连接施工作业指导书1.定义及适用范围1.1 定义:滚轧直螺纹钢筋连接技术是继镦粗直螺纹钢筋连接技术后又一种新型的钢筋连接技术。
滚轧直螺纹钢筋连接技术,是通过对钢筋连接端部表面,进行无切削的滚轧加工,利用钢材冷作硬化原理,提高材料抗拉强度,并强化连接螺纹,从而达到与钢筋的等强度连接。
此种螺纹加工方法使钢筋内部的金属晶格延螺纹形状紧密排列,经滚轧后的钢筋连接螺纹有较高的精度和足够的强化效果,从而能达到接头强度大于钢筋母材强度的效果。
滚轧直螺纹钢筋连接技术的现场丝头制作工艺简单,一道工序即可在钢筋连接端部滚轧出连接螺纹,然后用相应的连接套筒将钢筋连接。
专用的钢筋直螺纹滚轧机结构简单,工作效率高,平均每台班可加工 400~600 个丝头,200~300 个接头。
一台滚轧机可用于不同直径钢筋的滚丝加工,且螺纹尺寸稳定,能保证与连接套筒的有效配合和互换。
1.2 特点滚轧直螺纹钢筋连接接头是在以往各种钢筋机械连接技术基础上发展起来的,具有以下特点:1.2.1 强度高滚轧加工系通过钢材的冷作硬化原理,明显提高材料的抗拉强度,使接头强度高于钢筋母材强度,断裂均发生于钢筋母材。
1.2.2 抗疲劳性能好滚轧直螺纹齿底存在残余的压应力,能部分抵消钢筋受拉时齿底部位由应力集中引起的高拉应力,从而提高接头的抗疲劳性能。
适合于对钢筋接头有抗疲劳要求的工况。
1.2.3 设备简单,易于操作带肋钢筋的专用滚轧螺纹加工设备结构简单,对操作工人的技术水平要求不高,经简单培训即可上岗操作,设备的现场维护也比较简单,故障率小。
1.2.4 效率高,施工方便滚轧螺纹加工生产效率高,平均每台班加工钢筋丝头 400~600 个(接头200~300 个),且现场连接过程简单、方便,用扳手拧紧即可。
1.3 适用范围:滚轧直螺纹接头适用于高空、地下及风雨季节等各种自然环境,适合于施工现场无电、电力不足或防火要求高的场合的接头安装。
通过采用标准型、加长丝头型、锁母型及扩口型等各种类型的接头,可以满足各种工况的要求。
直螺纹连接作业指导书
滚扎直螺纹钢筋连接施工作业指导书目录一、定义、适用范围及分类 (1)1.1定义 (1)1.2适用范围 (1)1.3直螺纹接头分类 (1)二、滚压直螺纹机械连接机具准备 (2)2.1 直螺纹所用的主要机具有镦粗机、直螺纹成型机,其技术参数如下所示: (2)2.2 限位挡铁 (2)2.3 螺纹环规 (2)2.4 力矩扳手 (2)2.5 辅助机具 (2)三、剥肋滚压直螺纹机械连接设计 (3)3.1 套筒 (3)3.2 钢筋丝头加工 (3)四、镦粗直螺纹机械连接设计 (5)4.1 工艺流程: (5)4.2 接头施工 (6)五、直螺纹机械连接施工工艺 (7)5.1 工艺流程 (7)5.2 操作要点 (7)6.现场安装 (9)七、剥肋滚压直螺纹机械连接接头检验 (9)八、质量管理与措施 (10)九、安全、环境管理与措施 (10)钢筋直螺纹连接作业指导钢筋是当前工程用料的主要材料之一,钢筋连接质量直接关系到结构的整体质量。
目前工程上所用的钢筋连接方式主要有焊接和机械连接,其中焊接方法有帮条焊、搭接焊、熔槽帮条焊、坡口焊等几种形式,机械连接方法有钢筋套筒挤压连接、钢筋锥螺纹套筒连接、钢筋镦粗直螺纹套筒连接和钢筋滚压直螺纹套筒连接等。
在这里对镦粗直螺纹接头做一个介绍。
一、定义、适用范围及分类1.1定义滚扎直螺纹钢筋连接的定义:将钢筋端部用滚轧工艺加工成直螺纹,并用相应的连接套筒将两根钢筋相互连接的钢筋连接。
镦粗直螺纹钢筋接头定义:将钢筋的连接端先进行镦粗,再加工出圆柱螺纹并用连接套筒连接的钢筋接头。
1.2适用范围镦粗直螺纹钢筋接头施工适用钢筋范围:适用于(Ⅱ级)热轧带肋钢筋制作。
镦粗钢筋应符合现行国家标准GB1499 的要求。
套筒材料宜使用优质碳素结构钢或合金结构钢,应有供货单位保证书。
1.3直螺纹接头分类按连接方式不同,直螺纹接头可分为:标准型、正反丝扣型、变径套筒型;a. 同径标准型--用于钢筋可自由转动的场合,先将套筒旋到一根钢筋上,再将另一根钢筋旋入套筒顶紧.b. 同径正反丝扣型--用于钢筋完全不能转动的场合,可通过旋转套筒,在一个旋转方向中,松开或拧紧二根钢筋.c.变径套筒用于连接不同直径的钢筋.直螺纹连接反丝建议使用部位:a.梁钢筋直螺纹连接的尾部;b.在框架拄的柱子钢筋收头时;二、滚压直螺纹机械连接机具准备2.1 直螺纹所用的主要机具有镦粗机、直螺纹成型机,其技术参数如下所示:2.2 限位挡铁对钢筋的夹持位置进行限位,型号划分与钢筋规格相同。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
重庆市轨道环线二期土建七标鹅公岩轨道专用桥直螺纹连接作业指导书编制:王森审核:裴野批准:刘志目录1.目的 (1)2.编制依据 (1)3.适用范围 (1)4.技术准备 (1)5.人员组织 (1)劳动力组织统计表 (1)6.材料要求 (2)7.机具配备 (2)7.1钢筋剥肋滚压直螺纹机 (2)7.2限位挡铁 (2)7.3螺纹环规 (2)7.4力矩扳手 (3)7.5辅助机具 (3)8. 施工工艺流程 (3)8.1直螺纹连接丝头加工施工工艺流程: (3)8.2施工现场钢筋直螺纹连接工艺流程: (3)9.施工作业方法及要求 (3)9.1丝头加工作业方法 (3)9.2施工现场钢筋直螺纹连接方法 (4)9.3注意事项 (5)9.4检验标准 (5)10. 质量控制要点及措施 (7)10.1质量控制要点 (7)10.2.质量控制措施 (7)10.3成品保护 (8)11.安全控制员要点及措施 (8)直螺纹连接作业指导书1.目的明确直螺纹连接施工作业工艺流程、操作要点和相应的工艺、质量标准,指导、规范直螺纹连接作业。
2.编制依据《钢筋机械连接通用技术规程JGJ107-2003》施工图设计文件3.适用范围适用于鹅公岩轨道专用桥现浇混凝土的钢筋工程,主要是将钢筋直径≥Φ22钢筋端部滚压成螺纹并用连接套筒将两根钢筋连接成一体。
4.技术准备4.1参加剥肋滚轧直螺纹钢筋连接施工的操作人员必须经过技术培训,并经考核合格后持证上岗。
4.2所有钢筋必须有出厂合格证及复验报告,套筒应有出厂合格证,两端应有保护盖,套筒表面应有规格标记,进场时质检员应复检合格后方可用到工程上,钢筋直螺纹加工必须有检验记录。
4.3滚轧直螺纹钢筋接头(型式检验)检验报告,与施工相配套的牙形规、卡规(或环规)和塞规。
4.4钢筋下料时必须符合下列规定:4.4.1由于设计或施工的需要,有时接头位置无法避开梁端、柱端的箍筋加密区,则可根据经验适当放宽,在该处设置接头。
但应限制接头钢筋面积百分率不超过50%。
4.4.2接头端头距钢筋受弯点不得小于钢筋直径的10倍长度。
4.4.3钢筋连接套的砼保护层厚度应满足《混凝土结构设计规范》中受力钢筋砼保护层最小厚度的要求,且不得小于15mm。
连接件之间的横向净距不宜小于25mm。
4.5直螺纹套丝机等机械设备需经维修试用,测力扳手经校验。
4.6螺纹套及钢筋端头已清理、除锈、去污,按规格尺寸加工,存放备用。
5.人员组织劳动力组织统计表6.材料要求6.1钢筋下料时不宜用热加工方法切断,应采用无齿锯;钢筋端面宜平整并与钢筋轴线垂直;不得有马蹄形或扭曲;钢筋端部不得有弯曲;出现弯曲时应调直。
6.2丝头有效螺纹长度应满足设计规定,不得出现锥形。
6.3加工丝头时,应采用水溶性切削液,当气温低于00C时,应掺入15~20%亚硝酸液。
严禁用机油作切削液或不加切削液加工丝头。
6.4丝头中径、牙型角及丝头有效螺纹长度应符合设计规定。
丝头螺纹尺寸宜按GB/T196确定;有效螺纹中径尺寸公差宜满足GB/T197中6f级精度规定的要求。
6.5丝头有效螺纹中径的圆柱度(每个螺纹的中径)误差不得超过0.20mm。
6.6标准型接头丝头有效螺纹长度应不小于1/2连接套筒长度,其他连接形式应符合产品设计要求。
6.7丝头加工完毕经检验合格后,应立即带上丝头保护帽或拧上连接套筒,防止装卸钢筋时损坏或者污染丝头。
6.8在进行钢筋连接时,钢筋规格应与连接套筒规格一致,并保证丝头和连接套筒内螺纹干净、完好无缺。
7.机具配备7.1钢筋剥肋滚压直螺纹机高峰期钢筋施工时至少保证3台钢筋剥肋滚压直螺纹机,其技术参数如下所示:7.2 限位挡铁对钢筋的夹持位置进行限位,型号划分与钢筋规格相同。
7.3 螺纹环规检验钢筋丝头专用量具。
7.4 力矩扳手力矩扳手的精度为±5℅。
7.5 辅助机具砂轮切割机:用于钢筋端平头。
用于检验钢筋丝头的专用量具。
8. 施工工艺流程8.1直螺纹连接丝头加工施工工艺流程:8.2施工现场钢筋直螺纹连接工艺流程:9.施工作业方法及要求9.1丝头加工作业方法9.1.1钢筋端面平头:采用砂轮切割机平头(严禁气割),保证钢筋端面与母材轴线方向垂直。
剥肋滚压螺纹:使用钢筋剥肋滚压直螺纹机将待连接钢筋的端头加工成螺纹。
9.1.2丝头质量检验:对加工的丝头进行的质量检验,确保丝纹间距、深度均匀,并符合要求,且无明显伤痕。
9.1.3涂抹丝头红色标示:在丝头正确位置涂抹红色表示,涂抹长度为钢筋周长的一半。
具体标示位置应为直螺纹套筒长度的一半+第二道丝口位置。
9.1.4带帽保护:用专用的钢筋丝头塑料保护帽进行保护,防止螺纹被磕碰或被污物污染。
9.1.5丝头质量抽检:项目经理部质检部、工程部组织对自检合格的丝头进行的抽样检验。
9.1.6存放待用:按规格型号及类型进行。
9.2 施工现场钢筋直螺纹连接方法9.2.1钢筋就位:将丝头检验合格的钢筋(丝扣干净、完好无损)搬运至待连接处。
9.2.2接头拧紧:连接钢筋时,钢筋规格和套筒的规格必须一致,钢筋和套筒的丝扣应干净、完好无损。
接头的连接用力矩扳手进行施工。
将两个钢筋丝头在套筒中间位置相互顶紧,接头拧紧力矩应符合规定。
力矩扳手的精度为士5%。
9.2.3作标记:经拧紧后的滚压直螺纹接头应作出标记与未拧紧的接头区分开。
单边外露丝扣长度不应超过2个丝扣。
9.2.4施工检验:对施工完的接头进行的质量检验,允许完整丝扣外露为1-2扣。
9.2.5套丝完成,并经质量检查合格的钢筋称为半成品。
对半成品应采取严格的保护措施,这是钢筋等强度剥肋滚压直螺纹连接成功的关键。
施工中主要采取两种方法进行保护:a.分层码放:用薄竹板或木片放在上下两层钢筋之间,使每层钢筋之间都有一定的距离不互相碰撞。
b.带帽保护:用专用的钢筋丝头保护帽(塑料材质)对钢筋丝头进行保护,防止螺纹被磕碰或被污物污染。
9.2.6现场安装分为:钢筋就位、拧下钢筋丝头保护帽、用螺纹套筒接头连接、作标记、施工检验。
按设计施工图纸将丝头检验合格的钢筋搬运至安装处,先由操作工人检查套筒和钢筋的规格是否一致,钢筋和套筒的丝扣是否干净、完好无损,连接套筒的位置,规格和数量应符合设计要求。
经检查无误后拧下钢筋丝头保护帽和套筒保护帽,手工将两待接钢筋的丝头拧入套筒中二、三扣,以钢筋不脱离套筒为准,然后由两名操作工人各持一把力矩扳手,一把咬住钢筋,一把咬住套筒,两把力矩扳手共同用力直到接头拧紧。
对已经拧紧的接头做标记,与未拧紧的接头区分开。
9.3注意事项9.3.1钢筋接头位置应互相错开,其错开间距不应少于35d,且不大于500mm,接头端部钢筋弯起点不得小于10d。
9.3.2接头应避开设在拉应力最大的截面上和有抗震设防要求的框架梁端与柱端的箍筋加密区。
在结构件受拉区段同一截面上的钢筋接头不得超过钢筋总数的50%。
9.3.3在同一构件的跨间或层高范围内的同一根钢筋上,不得超过两个以上接头。
9.3.4钢筋连接应做到表面顺直、端面平整,其截面与钢筋轴线垂直,不得歪斜、滑丝。
9.3.5钢筋连接时应用工作扳手将丝头在套筒中央位置顶紧。
9.4检验标准9.4.1钢筋接头拧紧后应用力矩扳手按不小于下图中的拧紧力矩值检查,并加以标记。
滚轧直螺纹钢筋接头拧紧力矩值9.4.2标准型钢筋接头连接完毕后,套筒每端外露的完整丝扣数不宜超过1扣,加长型外露的完整丝扣不受限制。
9.4.3工程中应用滚压直螺纹接头时,应提供有效的型式检验报告。
9.4.4钢筋连接作业开始前及施工过程中,应对每批钢筋接头连接工艺检验,工艺检验应符合下列要求:9.4.4.1每种规格钢筋的接头试件不应少于三根。
9.4.4.2钢筋母材抗拉强度试件不应少于3根,且应取自接头试件的同一根钢筋。
9.4.4.3根接头试件的抗拉强度均应符合下表的规定:对于Ⅰ级接头,试件抗拉强度尚应大于等于钢筋抗拉强度实测值的0.95倍;对于Ⅱ级接头,应大于0.90倍。
接头的抗拉强度9.4.5接头的现场检验按验收批进行。
同一施工条件下采用同一批材料的同等级、同形式、同规格接头,以500个为一个验收批进行检验与验收,不足500个也作为一个验收批。
9.4.6对接头的每一验收批,必须在工程结构中随机截取3个接头试件作抗拉强度试验,按设计要求的接头等级进行评定。
当3个接头试件的抗拉强度均符合表7.2.1中相应等级的要求时,该验收批评为合格。
如有1个试件的强度不符合要求,应再取6个试件进行复检。
复检中如仍有1个试件的强度不符合要求,则该验收批评为不合格。
9.4.7现场检验连续10个验收批抽样试件抗拉强度试验1次合格率为100%时,验收批接头数量可以扩大1倍。
9.4.8外观质量检验的质量要求、抽样数量、检验方法、合格标准以及螺纹接头所必须的最小拧紧力矩由各类接头的技术规程确定。
9.4.9现场截取抽样试件后,原接头位置的钢筋允许采用同等规格的钢筋进行搭接连接,或采用焊接及机械连接方法补接。
9.4.10对抽检不合格的接头验收批,应由建设方会同设计等有关方面研究后提出处理方案。
9.4.11各规格标准套筒的几何尺寸应满足下表要求。
标准型套筒的几何尺寸 (mm)9.4.12各种规格钢筋丝头加工尺寸应满足下表所示。
丝头加工尺寸(mm)9.4.13钢筋丝头质量检验的方法及要求见下表。
钢筋丝头质量检验的方法及要求10. 质量控制要点及措施10.1质量控制要点10.1.1必须分开施工用和检验用的力矩扳手,不能混用,以保证力矩检验值准确。
10.1.2钢筋在套丝前,必须对钢筋规格及外观质量进行检查。
如发现钢筋端头弯曲,必须先进行调直处理。
钢筋边肋尺寸如超差,要先将端头边肋砸扁方可使用。
10.1.3钢筋套丝,操作前应先调整好定位尺的位置,并按照钢筋规格配以相对应的加工导向套。
对于大直径钢筋要分次车削到规定的尺寸,以保证丝扣精度,避免损坏梳刀。
10.1.4对个别经检验不合格的接头,可采用电弧焊贴角焊缝方法补强,但其焊缝高度和厚度应由施工、设计、监理人员共同确定,持有焊工考试合格证的人员才能施焊。
10.1.5直螺纹接头施工应由具有资质证明的专门施工队伍承包施工。
10.2.质量控制措施10.2.1 直螺纹接头处严禁弯曲,如需要弯曲成型必须在接头以外10d处进行。
如需要弯曲钢筋,可以先弯钢筋再连接,接头可选用单向或双向可调接头。
10.2.2对套丝机、牙形和螺距等技术参数不一样的接头决不能混用,以免发生质量问题。
10.2.3不允许使用撕裂、掉牙、牙瘦或钢筋纵肋上无齿形等不合格丝头连接钢筋,对不合格丝头可以去一部分再重新加工出合格丝头。
10.2.4要求对检验合格的丝头必须一端戴上保护帽,另一端拧紧连接套以防止堆放、吊装、搬运过程中污染或破坏钢筋丝头及连接套上的螺纹。
10.2.5为了防止水泥浆等杂物进入连接套而影响接头的连接质量,一定要坚持取下一个密封盖连接一根钢筋的施工顺序。
