施工电梯基础(地下室顶板加固图文并茂)施工方案

合集下载

地下室顶板施工电梯加固方案

地下室顶板施工电梯加固方案

中铁。

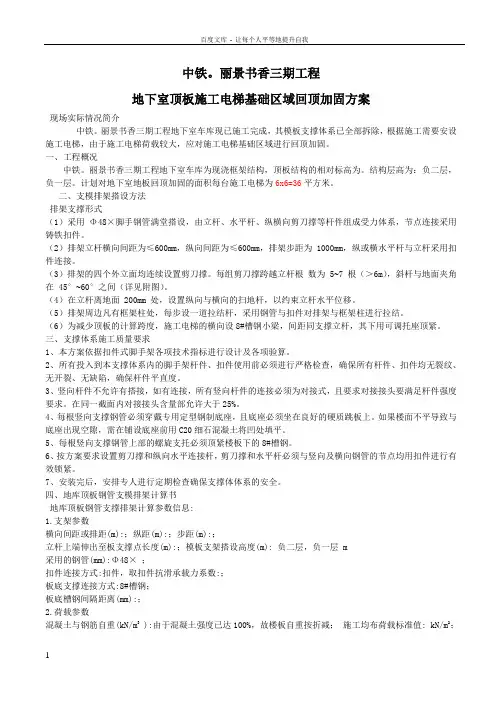

丽景书香三期工程地下室顶板施工电梯基础区域回顶加固方案现场实际情况简介中铁。

丽景书香三期工程地下室车库现已施工完成,其模板支撑体系已全部拆除,根据施工需要安设施工电梯,由于施工电梯荷载较大,应对施工电梯基础区域进行回顶加固。

一、工程概况中铁。

丽景书香三期工程地下室车库为现浇框架结构,顶板结构的相对标高为。

结构层高为:负二层,负一层。

计划对地下室地板回顶加固的面积每台施工电梯为6x6=36平方米。

二、支模排架搭设方法排架支撑形式(1)采用Φ48×脚手钢管满堂搭设,由立杆、水平杆、纵横向剪刀撑等杆件组成受力体系,节点连接采用铸铁扣件。

(2)排架立杆横向间距为≤600mm,纵向间距为≤600mm,排架步距为 1000mm,纵或横水平杆与立杆采用扣件连接。

(3)排架的四个外立面均连续设置剪刀撑。

每组剪刀撑跨越立杆根数为 5~7 根(>6m),斜杆与地面夹角在 45°~60°之间(详见附图)。

(4)在立杆离地面 200mm 处,设置纵向与横向的扫地杆,以约束立杆水平位移。

(5)排架周边凡有框架柱处,每步设一道拉结杆,采用钢管与扣件对排架与框架柱进行拉结。

(6)为减少顶板的计算跨度,施工电梯的横向设8#槽钢小梁,间距同支撑立杆,其下用可调托座顶紧。

三、支撑体系施工质量要求1、本方案依据扣件式脚手架各项技术指标进行设计及各项验算。

2、所有投入到本支撑体系内的脚手架杆件、扣件使用前必须进行严格检查,确保所有杆件、扣件均无裂纹、无开裂、无缺陷,确保杆件平直度。

3、竖向杆件不允许有搭接,如有连接,所有竖向杆件的连接必须为对接式,且要求对接接头要满足杆件强度要求。

在同一截面内对接接头含量部允许大于25%。

4、每根竖向支撑钢管必须穿戴专用定型钢制底座,且底座必须坐在良好的硬质跳板上。

如果楼面不平导致与底座出现空隙,需在铺设底座前用C20细石混凝土将凹处填平。

5、每根竖向支撑钢管上部的螺旋支托必须顶紧楼板下的8#槽钢。

施工电梯基础 地下室顶板加固施工方案

施工电梯基础 地下室顶板加固施工方案

阳侨花园城施工电梯基础地下室顶板加固施工方案一、工程概况本工程总建筑面积69928.81㎡,地下室建筑面积11668.18㎡,设一层地下室,平时为车库、设备用房,战时地下一层局部为六级人防。

上部结构体系:框架-剪力墙结构。

建筑防火分类及耐火等级为二级。

建筑抗震设防类别为丙类,建筑结构安全等级为二级,所在地区的抗震设防烈度为7度。

该工程拟采用八台施工电梯,均采用由厦门安捷顺机械设备有限公司生产的SC200/200型施工电梯,即可满足现场施工需要及现场施工垂直运输的要求。

其中2#、3#、7#、8#楼施工电梯安装在地下室顶板上,搭设高度为42M(28节)。

二、施工电梯技术方案施工电梯基础(位于地下室顶板上方)1、施工电梯基本参数施工电梯型号:SC200/200;吊笼形式:双吊笼;架设总高度:36m;标准节长度:1.508m;标准节重:145kg;对重重量:2000kg;单个吊笼重: 1150kg;吊笼载重:2000kg;外笼重:1480kg;施工电梯安装在地下室顶板上的,顶板底用满堂钢管架进行加固处理,满堂钢管架应经受力计算后进行搭设。

考虑到动荷载、自重误差及风荷载对基础的影响,取荷载系数n=2.1。

同时应能承受施工电梯工作时最不利条件下的全部荷载,加固后的总受力必须能承受的最大荷载不得小于P =吊笼重+护栏重+标准节总重+对重体重+额定载荷重)*2.1={(2*1150)+1480+(28*145)+2*2000+2*2000}*2.1≈333KN。

2、回撑搭设方案:根据施工电梯厂家提供的使用说明书得知总荷载为333KN,基础尺寸为3600×5400mm,因此加固范围为4100×5900mm,由此地下室顶板承担的总荷载为总荷载为13.77 kN/m2此荷载由施工电梯底部4100×5900范围的楼板承担,而根据结构设计地下室顶板施工荷载为4KN/m2,故需要在楼板下面设置钢管支撑,钢管支撑采用螺栓底座(钢定托)顶紧,按400mm纵横间距设置立杆,纵横向水平间距400,高度方向步距h=1000mm加设水平方向拉杆。

地下室顶板上电梯基础加固施工方案

地下室顶板上电梯基础加固施工方案

地下室顶板上电梯基础加固施工方案施工准备首先,施工前需要制定详细的施工方案,并根据方案准备相应的工具、设备和材料。

同时,必须在施工前进行现场勘测和检测,以获取地下室顶板结构的相关数据。

加固设计在施工前,应根据地下室的结构特点和电梯的要求,综合考虑静荷载、动荷载和地震力的作用,进行加固设计。

设计方案包括基础的形式、尺寸、钢筋配置和混凝土强度等。

施工工序1.清理地坪:首先,需要将地坪上的附着物清理干净,为施工做好准备。

2.建立基础:按照设计方案,挖掘基础坑,然后按要求浇筑基础混凝土。

在混凝土浇筑前,需要进行基础钢筋的绑扎和检查,确保基础的坚固和牢固。

3.加固地下室顶板:在地下室顶板上铺设加固材料,如玻璃纤维布、钢筋网等,以增加地下室的承重能力。

然后,按照设计要求进行混凝土浇筑,确保加固层的稳固和可靠。

4.电梯井施工:根据设计要求,在地下室顶板上建造电梯井结构,包括电梯井墙和井道钢筋混凝土构件。

5.结构连接:将电梯基础与地下室顶板进行牢固的连接,以确保电梯基础和地下室顶板之间的承重传递。

安全措施在施工过程中,应严格遵守相关安全规定,并采取相应的安全措施进行施工。

如在高处作业时,必须佩戴安全帽、安全绳,严禁越过安全护栏等。

施工质量控制为了保证施工质量,应进行严格的质量控制。

施工过程中要进行相应的检测,如混凝土强度试验、钢筋绑扎质量检查等。

并合理安排工程进度和施工人员,确保施工质量和工程进度。

总结地下室顶板上电梯基础加固施工方案需要根据实际情况进行设计和施工,合理选取材料、采用合适的工序和措施,以确保加固效果和施工质量。

同时,施工过程中一定要注意安全,严格遵守相关规定,以确保施工过程的安全性和施工工程的可靠性。

施工升降机基础地下室顶板加固方案

施工升降机基础地下室顶板加固方案

施工升降机基础地下室顶板加固方案地下室顶板加固方案是确保施工升降机安全运行的关键措施之一、下面是一个基础地下室顶板加固方案的示例,可根据具体情况进行调整。

1.方案概述:该方案旨在通过对基础地下室顶板进行加固,确保施工升降机的安全运行。

主要包括以下几个方面:增加钢筋数量与直径、加厚地下室顶板厚度、采用钢筋混凝土结构等。

2.加固材料与工艺:(1)钢筋:增加钢筋数量与直径,可以有效增强顶板的承载能力。

根据设计要求与具体情况,选择适当的钢筋规格和间距。

(2)混凝土:采用强度等级高的钢筋混凝土,确保顶板的整体强度。

按照设计要求进行拌合、浇筑、抹平等工艺操作。

(3)填充材料:在加固过程中,可以考虑使用填充材料,如轻骨料混凝土、轻质聚苯板等,以减轻顶板的自重。

3.加固方案:(1)加固钢筋:根据设计要求,在基础地下室顶板上增加钢筋数量,并适当增大钢筋直径,以提高顶板的承载能力。

(2)加固结构:采用钢筋混凝土结构,以增加顶板的强度。

具体包括设置梁、柱等构件,以加强顶板的支撑与稳定。

(3)加固厚度:根据实际情况,增加地下室顶板的厚度,以提高顶板的承重能力。

可以采用二次浇筑的方式,将现有顶板与新浇筑的顶板结合在一起,形成整体的支撑结构。

(4)加固连接:加固顶板与墙体的连接部位,以确保加固后的顶板能够与墙体形成有效的整体结构。

可以采用固定钢筋、搭接等方式进行连接。

4.加固过程:(1)清理顶板表面,确保无杂物、泥沙等。

(2)按照设计要求进行钢筋布置,用扎条固定好。

(3)根据需要,浇筑填充材料,如轻骨料混凝土,使顶板更加均匀与稳定。

(4)进行钢筋混凝土浇筑,确保浇筑过程中混凝土浆体的质量与均匀性。

(5)在浇筑完成后,进行养护工作,以确保混凝土的强度和稳定性。

5.安全措施:(1)加固过程中,加强现场监控与管理,确保施工人员安全。

(2)使用符合标准的施工设备与工具,确保施工质量与安全。

(3)在施工过程中,加强与设计单位、监理单位的沟通与协作,确保施工符合设计要求与相关规范。

地下室顶板上电梯基础加固施工方案

地下室顶板上电梯基础加固施工方案

目录一、编制依据二、工程概况三、施工升降机的选型四、施工电梯位置选择的原则五、计算书六、注意事项一、编制依据1、施工现场平面图2、工程施工图纸3、SC型施工升降机使用手册4、建筑施工扣件式钢管脚手架安全技术规范二、工程概况本工程位于天津市南开区卫津南路与红旗南路交汇处西北角,紧邻天津市奥体中心体育馆。

总建筑面积72674m2,其中地上42层,层高3.15m,地下2层,檐口高度139.5m,其结构形式为剪力墙结构。

地上由16#楼、17#楼两栋相互独立的主楼组成,两栋楼的外立面和各层平面基本相同。

三、施工升降机的选型根据卫津南路项目一期高层住宅工程砌筑结构和装修装饰工程量,该工程选择2台SCD型200×200施工电梯,部署在零层楼板(4-A)~(4-C)/(4-2)和(5-A) ~(5-C)/(5-2)具体位置详见施工电梯基础位置图。

施工升降机基础作用在地下室顶板上,施工升降机基础所在地下室顶板下部需要用脚手架加固,其脚手架搭设的间距、步距均由计算确定。

施工电梯基础与地下室顶板之间做好防水及保护层。

四、施工电梯位置选择的原则满足使用功能及砌筑阶段装修阶段工程量。

满足施工电梯的各种性能,确保施工电梯安装和拆除方便。

降低费用,使施工电梯安装和拆除费用尽量降低。

五、计算书1 基础受力计算⑴基础受压计算基础为轴心受压,计算简图如下:基础自重:w=3.6×4.0×0.3×25=108KN则静荷载:W=108KN×1.2/(3.6×4)=9KN/m2基础压力设计值设为P,电梯架设高度约为135.6m。

则:P=(吊笼重+外笼重+导轨架总重量+对重重+载重量)×1.4 根据SC型施工电梯使用手册查的施工电梯的各种参数:吊笼重——1200×2=2400kg;外笼重——1480kg;配重重——1200×2=2400 kg;载重量——2000×2=4000 kg;导轨架总重:标准节长度:1508mm;标准节重量:150kg;电梯安装高度:135.6m;标准节数量:135.6÷1.508=89.92;取90节标准节总重量=150×90=13500kgP=(2400+1480+2400+4000+13500)×1.4=23780×1.4=33292kg ∵1kg=9.8N∴33292kg=326.26KN地基净反力pn=P/A=326.26÷(3.60×4.00)=22.66KN/m2则地基总静反力为W+pn=31.66 KN/m2基础验算:基础砼强度等级为C30,轴心抗压强度fc =14.3N/mm2,轴心抗拉强度ft=1.43N/mm2,底面积S=4.0×3.6=14.4m2。

施工电梯地下室顶板加固方案最终板

施工电梯地下室顶板加固方案最终板

施工电梯基础下地下室顶板加固施工方案一、概括:众华新区6#楼室外施工电梯安装的地点,依据现场状况需设置在6#楼夹层顶板上 20-23/D-F 轴之间,地下室顶板 250mm厚,砼强度 C40,钢筋配筋为三级钢12 双层双向间距150mm。

地下室顶板上设置有800 宽的伸缩后浇带,6#楼施工电梯基座在后浇带上设置。

为保证地下室构造安全,在施工电梯基座地区地下室顶板下设置钢管脚手架构造顶撑加固。

二、施工电梯技术要求:本项目施工电梯采纳北京金山建筑工程机械有限企业(生产厂家)生产的 SC200/200 型施工电梯, 电梯使用说明书中,地基承载力要求不低于0.15MPa(150kN/㎡), 依据设计单位供给的地下室顶板承载力为㎡。

地下室顶板不可以知足要求,采纳以下加固举措。

三、构造层支撑举措 :1、为保证施工起落机正常运转及楼面安全,拟采纳以下加固方案:在地下室采纳钢管(φ48×)搭设满堂脚手架(支撑面积为×), 把地下室顶板上的荷载传至地下室底板以知足安全施工要求。

满堂架搭设时采纳立杆上加可调顶托,顶托上用木方(60× 100mm)支撑顶板,立杆间距 @600×600mm,底部垫方木板,水平钢管步距 1500mm,立杆四周 45 度角设置剪刀撑连续设置到顶,上、下水平杆距立杆端部不大于200mm。

为保证施工电梯荷载能有效传达至地下室底板,可调顶托一定旋紧,立杆保证上下齐心。

2、在地下室顶板施工电梯的机座处,顶板因防水要求不可以打孔穿地脚螺栓,故采纳浇筑砼基础C30 厚度 300mm,方形 4m×6m ,钢筋网格间距按照使用说明书的要求双向双层@200×200,规格 C12;机座底盘与砼基础的连结用原配地脚螺丝。

电梯机座安装在地下室顶板上,基础螺栓 M25 和 10# 槽钢安装在现浇的基础上。

☆ 注意:顶板安装施工电梯时一定等后浇带浇筑达成后在安装。

施工电梯地下室顶板加固方案可编辑

施工电梯地下室顶板加固方案可编辑

施工电梯地下室顶板加固方案九com23施工电梯地下室顶板加固施工方案一概述九com23高层住宅楼施工电梯的安装位置根据现场情况需设置在P3平台300厚的地下室顶板上考虑到P3平台的地下室顶板设置有800宽的沉降后浇带施工电梯基座区域的后浇带需先行浇筑封闭施工电梯基座跨过后浇带设置为确保地下室结构安全在施工电梯基座区域地下室顶板下设置钢管结构顶撑防止结构变形过大二施工电梯技术要求本项目施工电梯采用常州江南建筑机械公司生产厂家生产的SCD施工电梯电梯使用说明书中地耐力要求导轨高度小于100m时不低于010MPa 100kN ㎡根据设计单位提供的地下室汽车库顶板承载力为400KN㎡地下室顶板不能满足要求三结构层支撑措施为确保低下车库顶板结构安全及施工电梯正常运行在地下室顶板底部采用钢管构架顶撑对施工电梯关键承载部位的顶板进行加固支撑使上部荷载直接通过钢管支撑传递给基础底板限制顶板在施工电梯荷载作用下的变形钢管构架顶撑采用¢48×28钢管立杆双向间距800× 800按施工电梯基础范围设置双向水平杆步距150m一道顶部采用U型顶托垫木方与顶板顶紧具体位置及做法详见后附图注意顶撑支架尽量跨越后浇带支承于后浇带两侧四结构层支撑复合验算1SCD施工电梯荷载按使用说明书-主要技术参数外笼重量 1480kg吊笼重量 1380×2 2760 kg对重重量双对重1120×2 2240 kg吊笼载重双笼2000×2 4000 kg导轨架总重供需66节每节重160㎏66x160 10560㎏合计 21040 kg附墙架电缆紧固件约占电梯总重30 6312kg过道过桥竖杆连杆附墙约占电梯总重45 9468kg基础板重不设置电梯基础施工电梯地脚螺栓埋入地下室顶板∑P 68× 3608KN2 钢管支承架体承载能力验算按轴心受压考虑1模板支承系统承载顶板底支撑钢管立杆¢48×28布置间距为800×800水平杆步距≤150m 支撑钢管立杆¢48×28有效面积A 3974mm2钢管¢48×28回转半径i 1601mm计算长度l0 1500mm λ 937 [λ] 150查b类截面轴心受压钢构件稳定系数表得 0634c [] 205Nmm2N cA 205Nmm2 ×0634×3974 5170KN单根立杆受力面积08m×08m 064m2立杆支承系统承载能力517KN÷064m2 8078kNm2注设计要求地下室顶板承载40kNm2验算时未考虑顶板承载能力支承系统上部荷载1楼板荷载25kNm3×10m×10m×03m 75kNm22电梯使用荷载3608÷4m×4m 2255KNm2合计∑75×12+2225×14 4015kN m2 8078kNm2结论钢管支承系统承载能力大于上部荷载满足地下室顶板结构安全要求地基承载力验算基础底板承重满足承重要求钢构架顶撑技术要求钢管架顶撑的材料严格按上述要求选用钢管架顶撑的搭设严格按《建筑施工模板安全技术规范》JGJ162-2008进行顶撑立杆上部采用U型顶托与结构之间必须垫设方木且与结构顶平顶紧钢管架顶撑施工完成经验收合格后方可安装使用施工电梯按地下室结构后浇带实际情况调整支撑布置中心支撑杆分布在后浇带两侧施工电梯使用期间定期对钢管架构顶撑与架构进行顶紧处理施工电梯使用期间定期观察架体的变形情况发现问题及时处理施工电梯使用期间严禁碰撞钢构架顶撑广西壮族自治区审计厅职工住宅楼地下室顶板加固施工方案编制单位广西建工集团第二建筑工程有限责任公司第一直属项目部编制时间2006年4月10日施工组织设计施工方案会签表SC-1项目方案名称地下室顶板加固施工方案编号责任部门或岗位签名日期编制审核审批一工程概况 4二施工准备 421人员准备 422材料准备 423机具工具准备 524施工工期 5三施工操作 5四质量标准 6五安全文明施工保证措施751材质及其使用的安全技术措施7 52搭设的安全技术措施753拆除的安全技术措施8广西壮族自治区审计厅职工住宅楼的~×轴往南54m~轴往北14m地下室顶板的尺寸为190m×148m厚度为160mm砼强度等级为C30其配筋为φ10200和φ8200层高为50m地下室底板厚度为500mm砼强度为C30P6本工程的施工电梯的基础直接设置在地下室底板面上位置为~×轴往南54m~轴往北14m根据需要在地下室顶板面上开一个800mm×800mm的施工洞口以便于施工电梯的导轨安装施工电梯的两个吊笼直接放置在地下室顶板面上地下室顶板面还要放置砂空心砌块和部分周转材料其中以砌块的重量最大此外车辆运输河砂砌块进场时进到地下室顶板超重车辆不得进入到地下室顶板面上二施工准备21人员准备施工由架子施工员负责组织实施其他人员配合搭设阶段需架子工5名维护阶段需架子工1名拆除阶段需架子工5名所有架子工均需持证上岗架子施工队组由劳务公司提供组织技术交底和安全技术交底施工人员已熟悉图纸22材料准备钢管扣件由租赁公司提供所有钢管质量应符合《碳素结构钢》GBT700中Q235-A级钢的规定并有产品出厂合格证扣件采用可锻铸铁制作的扣件其质量应符合国家标准《钢管脚手架扣件》GB15831的规定并有出厂合格证扣件在螺栓拧紧扭矩达65N·m时不得发生破坏23机具工具准备搭拆架子所需机具主要有钢管切割机架子扳手吊线安全带等24施工工期计划从2006年4月20日开始于2006年4月23日结束三施工操作~×轴往南54m~轴往北14m地下室顶板采用钢管48×35满堂架把地下室顶板荷载上的荷载传至地下室底板钢管立杆的间距为1000mm底部垫200×200mm 的垫板顶部采用可调顶托顶托上采用方木100×55mm作为主龙骨直顶地下室顶板砼钢管立杆步距小于1800mm上下道水平拉杆距立杆的端部不大于200mm 1本工程的施工电梯安装高度为99m合为66节计算以SC型计算则荷载为每个施工吊笼自重1500Kg每节导轨自重140Kg每个吊笼载重量为2000Kg N 1500×2+140×66+2000×2×98÷1000 15915kN双笼施工电梯的基础平面尺寸则为~×轴往南54m~轴往北14m的地下室底板的尺寸190m×148m则施工电梯作用在地下室底板面的荷载P 15915÷190×148 057kNm2基础底板能承受的荷载为1000Kgm2则P1 1000×98 9800Nm2 98KNm2>057kNm2故施工电梯的基础可以直接放置在基础底板上无需进行加固2每个施工电梯吊笼自身的重量为1000Kg加上载重量2000Kg满载后重量为3500Kg每个施工电梯吊笼的尺寸为30m×13m则作用在地下室顶板上的荷载为P 3500×98÷30×13 879kNm2以最大荷载对立杆进行计算不考虑钢筋混凝土上梁板的承载力则传给立杆的力为N 879×10×10 879kN查施工手册第三版当水平杆步距为1800mm时立杆允许荷载[N] 272kN>879kN查建筑材料手册可调顶托的允许荷载[N] 20kN>879kN 综合上述施工电梯吊笼部位的满堂架加固满足荷载879kN的要求3堆放砌块时每块390mm×190mm×190mm砌块的重量为18Kg每立方米的的重量为18×1÷039×019×019 1279Kg每次堆放高度为18m则顶板上每立方米的材料的重量 1279×18 2302Kg此外车辆在地下室顶板上行驶时其自重一般为5000Kg则每个车轮所受的重量为5000÷4 1250Kg根据《混凝土结构设计规范》消防车道砼顶板能承受的荷载为2000Kgm2则需要传给钢管立杆的荷载为P 2302+1250-2000×98 Nm2 1521KNm2则传给钢管立杆的力为N 1521×10×10 1521kN 查施工手册第三版当水平杆步距为1800mm时立杆允许荷载[N] 272kN>1521kN 查建筑材料手册可调顶托的允许荷载[N] 20kN>1521kN综合上述堆放砌块的地下室顶板部位的满常架加固后满足荷载1521kN的要求四质量标准在主节点处固定横向水平纵向水平剪刀撑横向斜撑等用直角扣件旋转扣件的中心点的相互距离不得大于150mm各接头中心至主节点的距离不宜大于步距的13对接扣件开口要朝上或朝内各杆件端头伸出扣件边的长度不小于100mm允许偏差立杆垂直度2m高±7mm 间距±20mm 纵距±50mm 横距±20mm 横向水平杆单根两端高差±20mm 同跨两根高差±10mm五安全文明施工保证措施51材质及其使用的安全技术措施扣件的紧固程度不应小于且不应大于对接扣件的抗拉承载力为3kN扣件上螺栓应保持适当的拧紧程度对接扣件安装时其开口应向内以防进雨水直角扣件安装时开口不得向下以保证安全钢管有严重锈蚀压扁或裂纹的不得使用禁止使用有脆裂变形滑丝等现象的扣件安排专人进行检查修整加固52搭设的安全技术措施搭设过程中应划出工作标志区禁止行人进入统一指挥上下呼应动作协调严禁在无人指挥下作业开始搭设立杆时应每隔6跨设置一根抛撑直至连墙件安装稳定后方可根据情况拆除脚手架及时与结构拉结或采用临时支顶以保证搭设过程安全未完成脚手架在每日收工前一定要确保架子稳定在搭设过程中应由安全员架子班长等进行检查验收脚手架搭设人员必须经过按现行国家标准《特种作业人员安全技术考核管理规则》GB5036考核合格的专业架子工上岗人员定期进行体检合格者方可持证上岗施工过程中如感觉有不正常现象时及时报告工长或项目负责人及时进行体检和处理搭设脚手架人员必须认真戴安全帽系安全带穿防滑鞋安全用品质量必须符合有关规定的要求53拆除的安全技术措施拆架前全面检查待拆钢管架根据检查结果拟订出作业计划报请批准进行技术交底后才准工作拆架时应划分作业区周围设绳绑围栏或竖立警戒标志应设专人指挥禁止非作业人员进入拆除时要统一指挥上下呼应动作协调需解开与另一人有关的扣件时应先通知对方采取防范措施以防坠落在拆架时不得中途换人如必须换人时应将拆除情况交代清楚后方可离开每天拆架下班时不应留下隐患部位所有杆件和扣件在拆除时应分离不准在杆件上附着扣件或两杆连着建设工程施工升降机基础加固施工方案工程名称工程地点机械名称型号使用单位章施工方案编制与审核会签施工单位章监理单位章编制人签名日期项目总监签名日期技术人负责人审批签名日期使用单位技术负责人签名日期广州地区建设工程质量安全监督站制目录1编制依据12工程概况13施工电梯选用及基础设计14基础承载力验算141基础承载力计算142顶板底钢管支顶验算25施工技术要求46钢管支顶施工要求4目录11编制依据⑴《建筑施工扣件式钢管脚手架安全技术规范》 JGJ130-2001⑵《简明施工计算手册》中国建筑工业出版社⑶广西建工集团有限责任公司生产的SC型的中速调频双笼施工电梯说明书⑷和安大厦AB号楼连体工程工程施工图纸2工程概况和安大厦AB号楼连体工程位于总建筑面积18943㎡其中地上㎡地下21521㎡地上16层地下1层建筑总高度约508m框架剪力墙结构建设单位为开发有限公司设计单位为有限公司勘察单位为广东省工程勘察院监理单位有限公司为了满足工程施工要求拟安装1台广西建工集团有限责任公司生产的SC型的中速调频双笼施工电梯3施工电梯选用及基础设计⑴施工电梯选用根据现场情况和设计图纸在满足施工要求的情况下本工程设置1台SC型的中速调频双笼施工电梯其位置为46轴×10A轴安装位置见后附图1施工电梯拟架设高度为600m⑵施工电梯基础设计施工电梯基础4400×3800×300钢筋混凝土板其配筋采用双层Φ12钢筋网间距250mm×250mm施工电梯基础设计已完地下室顶板上且在顶板底搭设间距600排距600钢管支顶详见附图2为了提前搭设施工电梯基础混凝土等级选用C404基础承载力验算41基础承载力计算施工电梯基础应满足基础图中的各项要求此外还必须符合当地的有关安全法规基础所能承受的载荷不得小于PP 吊笼重底层护栏重导轨架总重载重×002 KN2×1500Kg1480 Kg 40×150 Kg 2×2000 Kg ×002 KN 2896 KN42顶板底钢管支顶验算支架塔设高度为33米立杆的纵距b 060米立杆的横距l 060米立杆的步距h 15米采用的钢管类型为Φ48×35com撑钢管的计算com1荷载的计算⑴钢筋混凝土板自重 KNm q1 25000×0600×0600 9000 KNm⑵施工电梯的自重线荷载 KNm q2 17320×0600 10392 KNm荷载q 12××10392 23270 KNmcom2抗弯强度计算最大弯矩M 01q1 01×2327×060×060 0838 KNm最大剪力Q 06×0600×23270 8377 KN最大支座力N 11×0600×23270 15358 KN抗弯计算长度f 0838×10 50800 N m㎡纵向钢管的抗弯计算强度小于2050 N m㎡满足要求com3挠度计算三跨连续梁均布荷载作用下的最大挠度V 0677×19392 0990×0000×6000 100×206×10 × 0678mm纵向钢管的最大挠度小于与10mm满足要求com撑钢管计算横向支撑钢管按照集中荷载作用下的连续梁计算集中荷载P取纵向板底支撑传递力P 1536 KN支撑钢管计算简图支撑钢管弯矩图 KNm支撑钢管变形图mm支撑钢管剪力图 KN经过连续梁的计算得到最大弯矩M com最大变形v 0000mm 最大支座力Q 15358 KN抗弯计算强度 f 0000×10 50800 000N m㎡支撑钢管的抗弯计算强度小于2050 N m㎡满足要求支撑钢管的最大挠度小于与10mm满足要求com稳定性计算com1支架荷载标准值立杆轴力⑴脚手架钢管的自重KNNG1 0129×3300 0426 KN⑵施工电梯的自重KNNG2 17320×0600×0600 6235KN⑶钢筋混凝土楼板自重KNNG3 25000×0600×0600×0600 5400KN经计算得到静荷载标准值NG NG1NG2NG3 12061KN不考虑风荷载时立杆的轴向压力设值计算公式N 12×1206 1447 KNcom2不考虑风荷载时立杆的稳定性计算公式其中N —立杆的轴心压力设计值N 1447 KN∮—轴心受压立杆的稳定系数由长细比10i表查得到i —计算立杆的截面回转半径㎝i 158A —立杆净截面面积 A 489W —立杆净截面抵抗距 W 508∮—钢管立杆抗压强度计算值 N m㎡[f] —钢管立杆抗压强度设计值[f] 20500 N m㎡10 —计算长度m如果完全参照《扣件式规范》不考虑高支撑架由公式⑴或⑵计算10 kluh ⑴10 h2a ⑵Kl —计算长度附加系数按照表1取值为1185U —计算长度系数参照《扣件式规范》comU 170a —立杆上端伸出顶层横杆中心线至模板支撑点的长度a 030m公式⑴的计算结果∮ 15016 N m㎡立杆的稳定性计算∮ [f] 满足要求公式⑵的计算结果∮ 7659 N m㎡立杆的稳定性计算∮ [f]满足要求5施工技术要求⑴基础承受的载荷能力应大于PP 吊笼重底层护栏重导轨架总重载重×002 KN⑵混凝土基础板下地面的承载力应大于015Mpa⑶双层钢筋网钢筋直径Φ12mm间距250mm×250mm⑷L距离根据所选的附墙架型号而定为⑸基础座应全部埋入混凝土基础板内⑹混凝土标号不小于C30⑺基础预埋件应与钢筋焊接固定并不得高出混凝土皿⑻基础平面应水平误差不大于1500⑼新旧栓面设锚筋Φ12600×600长200mm上下各100mm⑽基础施工做好防雷接地6钢管支顶施工要求支顶选用Φ48×35mm钢管立杆纵距横距均为600mm支承在底下室底板离地面200mm设扫地杆中间设水平拉杆支顶架四周搭设剪力撑施工电梯使用期间应定期对支顶进监测并做好记录。

施工电梯地下室楼板加固施工方案.

施工电梯地下室楼板加固施工方案.

成都国际科技节能大厦工程施工电梯地下室楼板加固施工方案一、工程概况成都国际科技节能大厦位于成都高新区双土村11组、12组(成都市CBD区块),总占地面积约14634.43平方米,建设面积约148934平方米,地下三层,地下建筑面积约37551平方米,地上建筑面积约111383平方米,建筑总高度为162.9米。

本工程A座40层,建筑高度156.2米(室外地面至屋面),结构形式为型钢混凝土框架—核心筒结构;B座24层,建筑高度86.3米(室外地面至屋面),结构形式为钢筋混凝土框架—核心筒结构。

根据本工程需要拟安装肆台施工升降机,其中A座贰台(1#、2#),B座贰台(3#、4#),我公司计划将施工电梯安装在地下室顶板上(标高:-1.800m具体位置详见电梯平面布置图),地下室顶板厚200mm,混凝土强度等级为C35,配筋为Φ10 @150双层双向。

施工电梯为四川建设(集团)股份有限公司制造的SC200/200,架设高度1#施工电梯为156米、2#施工电梯为77.8米、3#、4#施工电梯为87.8米。

二、地下室顶板加固施工方案设计为保证施工升降机正常运行及楼面安全,我公司拟采用如下加固方案:采用钢管(φ48×3.5)搭设满堂脚手架架(支撑面为8 m×5.6m),把地下室顶板上的荷载传至地下室底板以满足安全施工要求。

满堂架搭设时采用立杆上加可调顶托,顶板上用方木(50×90mm)作为主龙骨的支撑体系,支撑架搭设宽度为电梯基础宽度每边加宽1米。

立杆间距700mm,底部垫方木,水平拉杆步距小于1200mm,45度角剪刀撑隔两条立杆连续设置到顶,上、下水平拉杆距立杆端部不大于200mm。

为确保施工电梯荷载能有效传递至地下室底板,可调顶托必须旋紧,并要求上、下层立杆位置相对应。

三、地下室顶板加固计算本计算书主要依据本工程施工图、施工升降机说明书、《施工升降机》(GB/T 10054-2005),《施工升降机安全规则》(GB10055-1996),《建筑地基基础设计规范》(GB50007-2002),《混凝土结构设计规范》(GB 50010-2002)等编制。

施工电梯基础(地下室顶板)加固方案

施工电梯基础(地下室顶板)加固方案

芜湖碧桂园天门烟波二期一标段施工电梯基础(地下室顶板)加固方案广东永和建设集团有限公司2017年3月层。

计划安装施工电梯一台,生产厂家为上海达舜机械有限公司,产品型号为SCD200/200。

施工电梯基础直接位于地下室顶板上(施工电梯基础尺寸为6m×4m),安装部位地下室顶板强度等级为C30,板厚250mm。

施工电梯基础部位加固支撑采用Φ48×3.5钢管,不考虑楼板受力,由钢管直接把荷载传至地下室底板。

加固支撑钢管间距800×800,步距1500,托梁采用100×100方木(具体详附图)。

二、地下室顶板及支撑验算1、荷载计算:施工电梯基础部位混凝土自重(4*6米)24t施工电梯自重(根据厂家提供的说明书按照110米高度计算):73节标准节*145公斤/节(10585公斤)+吊笼自重(含传动机构)2000公斤*2+围栏底座1000公斤+12道附墙架*100公斤/道(1200)+零配件815公斤=16600公斤施工荷载:2t×2个吊篮=4t转化为均布荷载q =(1.2×406+1.4×40)÷(4×6)=22.6KN/m22、板配筋验算按五跨连续计算,按最不利荷载布置,查表得:k v = -0.606 k f = 0.644 k m = -0.105。

M max= -0.105×22.6×(0.8)2 = -1.52kN.mAsa= M max /0.95h0f y=1.52×106/(0.95×225×300)=23.7 mm2原配筋 12@200在1m范围内As=113.04×1000/200=565.2mm2故满足要求。

3、钢管承载力验算V=1.3×ql=1.3×22.6×0.8×0.8=18.8 KNL0 = kμh0 =1.155×1.5×1500 = 2599mm壁厚3mm钢管 i = d2+d124 =482+4224 = 15.95mmλ= L0/ i = 2599 ÷ 15.95 =163 查表φ =0.265σ =NφA =18.8×10000.265×4.24×100 =167.3N/mm2 <205 N/mm2故立杆受力符合要求。

施工电梯基础(地下室顶板加固图文并茂)施工方案

施工电梯基础(地下室顶板加固图文并茂)施工方案

目录一、工程概况 (1)二、编制依据 (2)三、主要技术性能 (3)四、施工电梯的荷载验算 (4)五、基础说明及设计方案 (5)六、附图 (6)施工电梯基础专项方案一、工程概况名仕嘉园住宅小区3-1#住宅楼建筑地段在晋中市榆次区顺城街北侧,汇通路东侧.3—1#住宅楼地下2层建筑面积913。

3 m2,地上建筑面积9813。

46m2,地库建筑面积7618。

44 m2总建筑面积29858.54m2。

本工程为一类高层建筑,地下二层,地上二十层,顶部局部为跃层,地下一~二层为储藏室,局部为设备用房,地上一~二十层为住宅楼。

建筑耐火等级地下一级,地下一级。

抗震设防烈度为8度。

3—1#、2#住宅楼结构类型为剪力墙.地库结构类型为框架。

根据工程平面位置、长度、宽度、高度及施工现场材料堆放情况,为满足主体施工和装饰阶段施工人员和材料的垂直运输要求,在地下室车库顶板安装两台施工升降机。

具体位置见施工电梯基础图。

二、编制依据1、名仕嘉园2#楼、3-1#楼施工图纸。

2、国家及山西省的有关规范、规程和标准.《建筑工程施工质量验收统一标准》 GB50300-2001 《混凝土结构工程施工质量验收规范》 GB50204-2002 《建筑施工安全检查标准》 JGJ59-99《钢筋焊接及验收规程》 JGJ18—2003 《建筑机械使用安全技术规程》 JGJ33-2001《施工现场临时用电安全技术规范》 JGJ46-2005《建筑施工高处作业安全技术规范》 JGJ80—91《地基及基础工程施工及验收规范》 GB50202—2002《钢结构工程施工及验收规范》 GB50205—2002《建筑结构荷载规范》 GB50009-2001 《施工手册》(第四版)3、山西省榆次市现行的有关安全生产和文明施工规定。

4、公司ISO14001与OHSAS18001环境/安全体系标准,《环境/安全管理手册》和《环境/安全管理体系程序文件》。

5、本工程总体施工组织设计6、集团公司CIS企业形象标准三、主要技术性能:施工升降机主要参数如下:每只吊笼额定载重量2000Kg,轿厢尺寸3×1。

施工电梯地下室加固施工方案

施工电梯地下室加固施工方案

施工电梯地下室加固施工方案地下室加固施工方案主要涉及到地下室结构的加固和电梯的施工。

首先需要对地下室的原有结构进行评估,确定需要加固的部位和方式。

根据地下室的具体情况,提出以下施工方案。

一、地下室结构加固方案1.加固地基:首先需要检查地基的承载力是否满足要求,如不满足则需要进行加固。

加固地基可以采用加固桩、钢板桩等方式,根据实际情况选择最合适的加固方式。

2.加固墙体:地下室墙体的加固主要包括加固墙面和加固墙角。

加固墙面可以采用粘贴碳纤维布、喷涂混凝土等方式增加墙体的承载能力。

加固墙角可以采用角钢加固或者加设加固板来增加墙角的刚度。

3.加固梁柱:地下室的梁柱通常是承载整个结构的关键部位,需要进行加固。

加固梁柱可以采用钢筋加固、喷涂混凝土等方式,提高其刚度和承载能力。

4.防水处理:地下室容易受到地下水的渗透,需要进行防水处理。

可以采用防水涂料涂抹、堵漏等方式,确保地下室的防水性能。

5.设计合理支撑结构:根据地下室的布局和结构特点,设计合理的支撑结构,增加地下室的整体稳定性。

可以采用钢支撑或者混凝土支撑等方式,提高地下室的抗震和承载能力。

二、电梯施工方案1.安全检查:在施工前需要进行电梯的安全检查,确保电梯的运行正常。

检查电梯的动力系统、控制系统、安全装置等是否处于良好状态。

2.施工区域划分:将施工现场划分为电梯施工区域和其他施工区域,确保施工过程中的安全。

施工区域需要进行封闭处理,禁止无关人员入内。

3.拆除原有电梯:在施工前需要将原有电梯进行拆除。

拆除过程需要严格按照相关规范进行,保证安全。

4.安装新电梯:根据地下室的结构和电梯的尺寸要求,确定新电梯的安装位置和方式。

在安装过程中需要严格按照电梯安装规范进行操作,确保质量和安全。

5.调试和检验:在安装完成后,需要对新电梯进行调试和检验。

通过试运行和负荷测试等方式,确保电梯的正常运行和安全。

综上所述,地下室加固施工方案主要包括地下室结构的加固和电梯的施工。

施工电梯基础及顶板加固施工方案-(修)

施工电梯基础及顶板加固施工方案-(修)

武汉保利上城一期二标段工程施工电梯基础方案编制:审核:审批:湖北华盛建设工程有限公司武汉保利上城项目部2015年10月20日一、工程概况:1、工程名称:武汉保利上城一期二标段工程2、工程地点:武汉市洪山区烽火村,白沙洲大道东侧、江国路南侧3、建设单位:武汉常阳润力房地产开发有限公司4、设计单位:上海天华建筑设计有限公司5、监理单位:武汉宏宇建设工程咨询有限公司6、施工单位:湖北华盛建设工程有限公司7、设计概况:本工程拟选用江汉SC200/200型升降机4台,3#、4#、5#、6#楼各1台,预计安装高度为100-118米,Ⅱ型附墙架,即可满足现场施工需要及现场施工垂直运输的要求,各栋施工升降机平面定位详见附图:施工升降机平面布置图。

二、基础设计:由于现场条件限制,地下室面积较大,大部分主楼整体在地下室内部,地上室顶板厚度300mm。

根据各栋主体结构特征,确定各楼栋施工电梯的安装位置,保证各栋垂直运输的便利。

4#、5#、6#楼施工电梯基础安置在地下室顶板之上,电梯底座直接用穿板螺栓紧固在地上室顶板上;地下室顶板处施工地下室基础下部采用满堂脚手架支撑加固。

3#楼施工电梯基础安置在地下室范围外,从地下室土方持力层采用独立承台加独立柱到施工电梯基础底标高处。

地下室基坑回填土完成夯压密实,回填土夯压密实系数0.94,最后进行施工电梯基础施工,独立柱与施工电梯标准节尺寸大小一致并在同一部位进行支撑施工电梯基础。

施工电梯基础接地装置设置升降机金属与主体接地网相连,并确保接地电阻不大于4Ω。

根据“高层建筑施工手册”中施工电梯的基础的构造做法,结合湖北江汉建筑工程机械有限公司生产的SC 200/200 型双笼施工电梯的基础技术,电梯基础选型如下:1、砼基础底板下的地基承载力应大于0.15N/mm2。

2、配双层加强钢筋网格,采用12@200。

3、基础尺寸为4000×6000×400。

4、基础砼标号采用C35。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

目录
一、工程概况 (1)
二、编制依据 (2)
三、主要技术性能 (3)
四、施工电梯的荷载验算 (4)
五、基础说明及设计方案 (5)
六、附图 (6)
施工电梯基础专项方案
一、工程概况
名仕嘉园住宅小区3-1#住宅楼建筑地段在晋中市榆次区顺城街北侧,汇通路东侧。

3-1#住宅楼地下2层建筑面积913.3 m2,地上建筑面积9813.46m2,
地库建筑面积7618.44 m2总建筑面积29858.54m2。

本工程为一类高层建筑,地下二层,地上二十层,顶部局部为跃层,地下一~二层为储藏室,局部为设备用房,地上一~二十层为住宅楼。

建筑耐火等级地下一级,地下一级。

抗震设防烈度为8度。

3-1#、2#住宅楼结构类型为剪力墙。

地库结构类型为框架。

根据工程平面位置、长度、宽度、高度及施工现场材料堆放情况,为满足主体施工和装饰阶段施工人员和材料的垂直运输要求,在地下室车库顶板安装两台施工升降机。

具体位置见施工电梯基础图。

二、编制依据
1、名仕嘉园2#楼、3-1#楼施工图纸。

2、国家及山西省的有关规范、规程和标准。

《建筑工程施工质量验收统一标准》 GB50300-2001 《混凝土结构工程施工质量验收规范》 GB50204-2002 《建筑施工安全检查标准》 JGJ59-99
《钢筋焊接及验收规程》 JGJ18-2003
《建筑机械使用安全技术规程》 JGJ33-2001
《施工现场临时用电安全技术规范》 JGJ46-2005
《建筑施工高处作业安全技术规范》 JGJ80-91
《地基及基础工程施工及验收规范》 GB50202-2002
《钢结构工程施工及验收规范》 GB50205-2002 《建筑结构荷载规范》 GB50009-2001 《施工手册》(第四版)
3、山西省榆次市现行的有关安全生产和文明施工规定。

4、公司ISO14001与OHSAS18001环境/安全体系标准,《环境/安全管理手册》和《环境/安全管理体系程序文件》。

5、本工程总体施工组织设计
6、集团公司CIS企业形象标准
三、主要技术性能:
施工升降机主要参数如下:
每只吊笼额定载重量2000Kg,轿厢尺寸3×1.3×2.53m,驾驶舱外挂。

最大导轨架高度可达250米,最大起升速度0~60m/min,标准节规格为0.8m×0.8m,单节高度1.508米,单节重量175kg。

根据建筑物高度和现场布置,附墙架离墙距离为6m,从第三层设置附墙架,上部每三层设置一套附墙架.共需设置附墙拉杆7套。

四、施工电梯的荷载验算:
1、电梯安装位置选择
根据施工组织的要求,2#施工电梯安装在22-18轴、3-1#施工电梯安装在55-62轴车库负一层顶位置上,因两台施工电梯同型号,取2#施工电梯基础进行荷载验算;
2、电梯基础设置:
由于本工程车库单层面积远大于主楼单层面积,根据设计图纸内容,电梯基础须安装在建筑物的车库负一层顶板上单向梁钢筋,须对车库负一层楼板进行承载力安全验算。

3、电梯安装要求满足的条件
电梯厂家要求基础地基承载力为:0.15Mpa。

4、本工程施工电梯基座直接安装在车库负一层顶板暗梁现浇砼板上,施工电梯基础砼为C30,配筋:二级钢14、 18 。

一级
钢 6、10双层单向。

围栏重量: 1225Kg
吊笼重量: 1480×2=2960Kg
对重重量: 1258×2=2516Kg
吊笼载重量:2000×2=4000Kg
导轨架总重(共需73节,每节重175㎏):73×175=12775Kg 静载:P0 =23476Kg
附墙架、动力电缆,电缆导向装置、钢丝绳、头架紧固件等重量约占导架总重量的30%: 12775×30%=3833Kg
过道竖杆和过桥连杆的附墙结构重量增加约为导架总重量的45%:
12775×45%=5749Kg
则施工电梯总荷载
P1=(23476+3833+5749)×9.8=323961N=324 KN
施工电梯作用于车库负一层顶板上的均布荷载为:
P1X=324/5.5=58.9KN/m
P1Y=324/3.67=88.3KN/m
楼板结构自重荷载:q=25×0.18=4.5KN/m2
q x=q×3.7=4.5×3.67=16.5 KN/m2
q y=q×5.5=4.5×5.5=24.8 KN/m2
∴Q x=p1x+q x=63.4 KN/m; Q y=p1y+q y=113.1KN/m
则车库负一层顶板跨中最大弯矩:
M max-x=(1/16)×Q x×L0x2=(1/16)×63.4×4.22=74.9KN m
M max-x=(1/16)×Q y×L0y2=(1/16)×113.1×4.22=133.6 KN m
M x支座=(1/11)×Q x×L0x2=(1/11)×63.4×4.22=108.9KN/m
M y支座=(1/11)×Q y×L0y2=(1/11)×113.1×4.22=194.3KN/m
5、车库负一层顶板允许使用荷载验算
顶板按宽度b=1m的单筋矩形截面进行验算:
查表得钢筋砼板每米宽的钢筋(22@150)截面面积为:1256mm2α1f c bx=A s f y当砼为C30时,α1=1,
则:x跨中= A s f y/α1f c b=300×1256/(1×14.3×1000)=26.4mm
「M跨中」= A s f y(h0-x/2)=300×1256×(300-15-26.4/2) =100.36 KN·m
远大于「M支座」,为由于M跨中max-x-y值远大于「M跨中」、M x
、y支座
满足使用要求,必须对车库顶板进行加固支顶处理。

五、3-1#住宅楼升降机基础说明及设计方案:
1、提升机座为十字型,置于车库负一层顶板面上,基座底脚蛐钉中心正对车库顶板梁中心。

L-1梁搁置于基座中心两侧车库顶板梁上(车库梁用虚线表示)。

L-1、L-2梁及梁交点配筋和3-1#楼相同。

L-2梁主筋置于L-1梁主筋上部。

2、为确保绝对安全对车库负一、二层顶板在升降机基座范围内的梁板进行支顶,梁宽大于500mm者梁底双排立柱支顶。

支顶立杆间距不大于800mm.在立杆上、中、下设水平横杆,其间距不大于1000mm,纵横向各设一道剪刀撑。

3、施工时现场核对位置是否符合要求。

基座砼标号C30做好标养、同条件试块。

4、预埋接地引出线
六、经过加固支撑处理,顶板面承载力达到升降机正常使用要求。

基础设计方案
按照施工电梯说明书,本工程施工电梯基础浇捣在原地下室顶板上,砼采用C30,基础厚300.
施工电梯基础图。
