《土木工程施工》习题库第1章土方工程一、填空题1.土方工程的施工有、、、等特点。
2.土方施工中,按照划分,土可分为松软土、普通土、坚土、砂砾坚土、软石、次坚石、坚石、特坚石八类。
3.土方施工中要考虑土的可松性,是由于土方工程量是以来计算的,土的可松性用来表示。
4.场地平整施工中,在确定场地设计标高时,应考虑___________________、_________________、___________________、__________________等因素的影响,场地平整确定初步设计标高的计算公式是 __________________ 。
5.土方调配就是对______________、____________和__________进行综合协调处理。
6.影响基坑边坡稳定的因素有:___________、___________、__________、__________、____________。
7.防治流砂的途径有。
8.采用井点降水法降低地下水位,具有________________、_______________、__________________等优点,一般轻型井点的管路系包括_______________。
9.井点降水施工中,抽水影响半径R与_____________、____________等因素有关。
10.基槽质量检验,重点检查___________、___________、____________及____________等部位。
二、选择题1.当填方土料为粘土和砂土时,正确的填土顺序是:____。
A.将两种土混合均匀后再填B.可不分先后随意填C.先分层填粘土,后分层填砂土D.先分层填粘土并填成一定斜坡,后分层填砂土2.下面哪类土最坚硬( )。
A.一类土B.二类土C.三类土D.八类土3.已知某基坑边坡的高度为1m,底宽为0.75m,则该边坡的坡度系数为()。
A.0.75B.0.8C.1.25D.1.344.可以独立完成铲土、运土、卸土、填筑、整平等多项工作的土方施工机械是:A.推土机B.铲运机C.挖土机D.蛙式打夯机5.开挖低于地下水位的基坑(槽)、管沟时,一般要将地下水降至低于开挖底面的_____,然后再开挖。
土木工程施工计算题题库
土木工程施工计算题1、某基坑深、长45m 、宽25m ,四边放坡,坡度1:,实测土的最初可松性系数为,最终可松性系数为,问挖土土方量(天然状态)为多少? 拟在地坪以下浇混凝土体积为2890 m 3,则回填土(松散状态)需留置多少?外运土若采用斗容量为 6 m 3的汽车运土,则需运多少车次?32014799))8.325()8.345()2/8.325()2/8.345(42545(68.3)4(6m F F F h V =+⨯+++⨯+⨯+⨯⨯=++=3/0220224.104.128904799m K K V V V s s =⨯-=⋅-=填 车次车填运593622022.14799=-⨯=-=V V VKs n2、某场地的方格网如图所示,方格网边长a=20 m ,泄水坡度取ix=%,iy=%,试用挖填平衡法确定挖、填土方量。
2-2解:1、场地设计标高:[]mH H H H nH 18.43)40.4399.42(4)56.422.4294.4379.4215.4470.43(2)79.4288.4148.4403.43(641)432(4143210=+⨯++++++⨯++++⨯=+++=∑∑∑∑2、泄水坡度度调整后各点设计标高:3、各点的施工标高:4、确定零线及挖填区域:5、计算挖、填土方量:32223223223204.50595.4463.129316.167.14263.21)11.167.08.019.0(4208.035.019.0620)19.067.017.19.0(42035.067.016.0620)16.09.07.02(62067.061.051.0620m V =+++++=++⨯+++++⨯+-+⨯+⨯=∑挖322232223232271.51395.6363.167.15025416.163.2167.20)11.144.08.061.0(4208.035.019.0620)19.091.077.02(620)16.091.017.13.0(42035.067.016.062067.061.051.0620)51.03.026.02(620m V =++++++=++⨯+-+⨯+++++⨯+⨯+-+⨯=∑填2、已知设计配合比为: 1:S :G :W=1:::,每m 3水泥用量为300kg ,工地现场测出砂含水率为3%,石子含水率为1%,试求施工配合比;每m 3混凝土的配料用量;搅拌机出料容量为260L ,则每盘所需的配料用量。
土木工程施工试题库
施工技术题库一.是非题:(共10分,每小题1分,判别对错,将答案填进下表)(一)土方工程3. 流砂现象产生是由于动水压力大于土的浮重度,细土颗粒随渗流水涌入基坑,发生流砂现象。
地下水位以下的粘性土颗粒较细,是易发生流砂的土质。
Y1.对于回填土,设计要求的压实系数越大,施工要求也越高。
Y2.填土施工影响密实度的主要因素是压实功、土的含水量和每层铺土厚度。
N(分层填土压实和回填土含水量以及夯实的方法都会产生影响。
)3.基坑边坡系数越大,边坡越不易坍塌。
Y4.基坑开挖时,为了保证边坡稳定,土体强度越高,要求边坡系数m越大。
N5.轻型井点管抽取地下水的原理是利用井点管内真空度,吸上地下水。
Y6.基坑开挖时,为了保证边坡稳定,土体强度越低,要求边坡系数m越小。
N7.土的干燥时的含水量称为最佳含水量。
N(在最佳含水量瞎,土体压实能获得最大的密实度,而且所需要的夯击能最小。
)9.土的工程分类是按开挖难易程度来分的,松土为八类土,易开挖。
N(八类土是“特坚石”,松土是一类土。
)10.土方工程中为了减轻繁重的体力劳动,提高生产效率加快工程进度,应尽可能采用先进的施工工艺和施工组织,比如机械化施工。
Y11.地下连续墙深入基坑底面以下一定深度,仅起到减小动水压力防止流砂的目的。
N 12.回填土的质量控制是以实际干密度是否达到设计要求的控制干密度为检验标准。
Y 13.主炸药敏感性较高,运输中需小心轻放。
Y1.动水压力G D 的大小与水力坡度i 成正比,与地下水渗流路程L 成反比。
Y 公式:Gd=(h1-h2)rw/L2 .当动水压力G D 大于土的浮重度γw ' 时,土粒便会产生流砂现象。
N 3.井点平面环形布置运用于大面积基坑降水。
如采用U形布置,则井点不封闭的一段应设在基坑的任一短边位置。
N 书上未涉及。
4.集水井的开挖随基坑逐层开挖,并保持低于挖土面1.0 ~ 2.0m..N5.土的渗透系数小于0.1m/d时,应选择喷射轻型井点降水。
土木工程施工试题库共97页
是非题:(一)土方工程3. 流砂现象产生是由于动水压力大于土的浮重度,细土颗粒随渗流水涌入基坑,发生流砂现象。
地下水位以下的粘性土颗粒较细,是易发生流砂的土质。
Y1.对于回填土,设计要求的压实系数越大,施工要求也越高。
Y2.填土施工影响密实度的主要因素是压实功、土的含水量和每层铺土厚度。
N(分层填土压实和回填土含水量以及夯实的方法都会产生影响。
)3.基坑边坡系数越大,边坡越不易坍塌。
Y4.基坑开挖时,为了保证边坡稳定,土体强度越高,要求边坡系数m越大。
N5.轻型井点管抽取地下水的原理是利用井点管内真空度,吸上地下水。
Y6.基坑开挖时,为了保证边坡稳定,土体强度越低,要求边坡系数m越小。
N7.土的干燥时的含水量称为最佳含水量。
N(在最佳含水量瞎,土体压实能获得最大的密实度,而且所需要的夯击能最小。
)9.土的工程分类是按开挖难易程度来分的,松土为八类土,易开挖。
N(八类土是“特坚石”,松土是一类土。
)10.土方工程中为了减轻繁重的体力劳动,提高生产效率加快工程进度,应尽可能采用先进的施工工艺和施工组织,比如机械化施工。
Y 11.地下连续墙深入基坑底面以下一定深度,仅起到减小动水压力防止流砂的目的。
N12.回填土的质量控制是以实际干密度是否达到设计要求的控制干密度为检验标准。
Y13.主炸药敏感性较高,运输中需小心轻放。
Y1.动水压力 G D 的大小与水力坡度 i 成正比,与地下水渗流路程 L 成反比。
Y 公式:Gd=(h1-h2)rw/L2 .当动水压力 G D 大于土的浮重度γ w ' 时,土粒便会产生流砂现象。
N 3.井点平面环形布置运用于大面积基坑降水。
如采用U形布置,则井点不封闭的一段应设在基坑的任一短边位置。
N 书上未涉及。
4.集水井的开挖随基坑逐层开挖,并保持低于挖土面1.0 ~ 2.0m..N5.土的渗透系数小于0.1m/d时,应选择喷射轻型井点降水。
N 渗透系数小于0.1时使用电渗井点。
土木工程施工计算题(3篇)

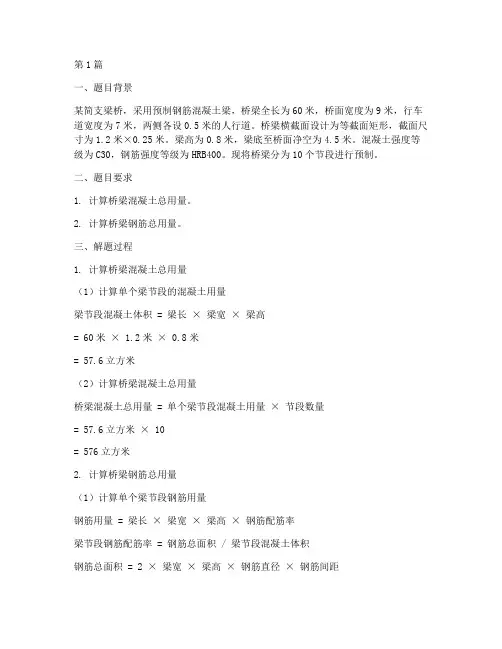

第1篇一、题目背景某简支梁桥,采用预制钢筋混凝土梁,桥梁全长为60米,桥面宽度为9米,行车道宽度为7米,两侧各设0.5米的人行道。
桥梁横截面设计为等截面矩形,截面尺寸为1.2米×0.25米。
梁高为0.8米,梁底至桥面净空为4.5米。
混凝土强度等级为C30,钢筋强度等级为HRB400。
现将桥梁分为10个节段进行预制。
二、题目要求1. 计算桥梁混凝土总用量。
2. 计算桥梁钢筋总用量。
三、解题过程1. 计算桥梁混凝土总用量(1)计算单个梁节段的混凝土用量梁节段混凝土体积 = 梁长× 梁宽×梁高= 60米× 1.2米× 0.8米= 57.6立方米(2)计算桥梁混凝土总用量桥梁混凝土总用量 = 单个梁节段混凝土用量× 节段数量= 57.6立方米× 10= 576立方米2. 计算桥梁钢筋总用量(1)计算单个梁节段钢筋用量钢筋用量 = 梁长× 梁宽× 梁高× 钢筋配筋率梁节段钢筋配筋率 = 钢筋总面积 / 梁节段混凝土体积钢筋总面积= 2 × 梁宽× 梁高× 钢筋直径× 钢筋间距钢筋直径取为16mm,钢筋间距取为100mm。
钢筋总面积= 2 × 1.2米× 0.8米× 16mm × 100mm= 38400平方毫米钢筋配筋率 = 38400平方毫米 / 57.6立方米× 1000= 6.67%梁节段钢筋用量 = 57.6立方米× 6.67%= 3.84立方米(2)计算桥梁钢筋总用量桥梁钢筋总用量 = 单个梁节段钢筋用量× 节段数量= 3.84立方米× 10= 38.4立方米四、答案1. 桥梁混凝土总用量为576立方米。
2. 桥梁钢筋总用量为38.4立方米。
五、注意事项1. 在实际施工过程中,混凝土用量及钢筋用量可能会因施工工艺、现场条件等因素而有所调整。
土木工程施工计算题试题库

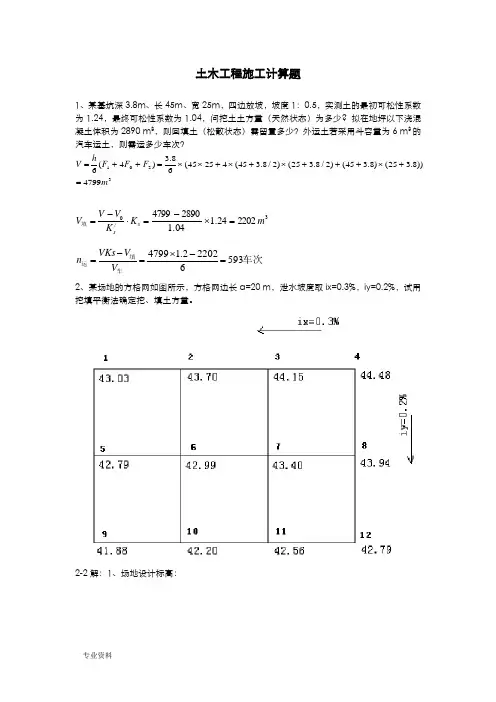

土木工程施工计算题1、某基坑深3.8m、长45m、宽25m,四边放坡,坡度1:0.5,实测土的最初可松性系数为1.24,最终可松性系数为1.04,问挖土土方量(天然状态)为多少? 拟在地坪以下浇混凝土体积为2890 m3,则回填土(松散状态)需留置多少?外运土若采用斗容量为6 m3的汽车运土,则需运多少车次?32 01 4799))8.325()8.345()2/8.325()2/8.345(42545(68.3)4(6mFFFhV=+⨯+++⨯+⨯+⨯⨯=++=3/0220224.104.128904799mKKVVVss=⨯-=⋅-=填车次车填运593622022.14799=-⨯=-=VVVKsn2、某场地的方格网如图所示,方格网边长a=20 m,泄水坡度取ix=0.3%,iy=0.2%,试用挖填平衡法确定挖、填土方量。
2-2解:1、场地设计标高:[] mHHHHnH18.43)40.4399.42(4)56.422.4294.4379.4215.4470.43(2)79.4288.4148.4403.43(641)432(414321=+⨯++++++⨯++++⨯=+++=∑∑∑∑2、泄水坡度度调整后各点设计标高:3、各点的施工标高:4、确定零线及挖填区域:5、计算挖、填土方量:32223223223204.50595.4463.129316.167.14263.21)11.167.08.019.0(4208.035.019.0620)19.067.017.19.0(42035.067.016.0620)16.09.07.02(62067.061.051.0620m V =+++++=++⨯+++++⨯+-+⨯+⨯=∑挖322232223232271.51395.6363.167.15025416.163.2167.20)11.144.08.061.0(4208.035.019.0620)19.091.077.02(620)16.091.017.13.0(42035.067.016.062067.061.051.0620)51.03.026.02(620m V =++++++=++⨯+-+⨯+++++⨯+⨯+-+⨯=∑填2、已知设计配合比为: 1:S :G :W=1:2.4:4.3:0.55,每m 3水泥用量为300kg ,工地现场测出砂含水率为3%,石子含水率为1%,试求施工配合比;每m 3混凝土的配料用量;搅拌机出料容量为260L ,则每盘所需的配料用量。
(完整版)土木工程施工题库及答案
土木工程施工试题题库及答案二.单项选择题下列哪种不是影响边坡稳定的因素( b )A.坡顶堆载B.土的抗剪强度增加C.地下渗留D.降雨基槽支护结构的形式宜采有()A.横撑式支撑B.搅拌桩C.挡土板D.非重力式支护结构下列哪种不是基坑支护的结构形式()A.板桩式支护结构B.重力式支护结构C.悬臂式钢板桩D.挡土板5.在水泥土搅拌桩施工中,水泥的掺量通常控制在()A.7%~10%B.12%~15%C.18%~20%D.25%左右6.水泥土搅拌桩施工时通常采用的机械是()A.回转钻机B.浅水钻机C.搅拌桩机D.四杆钻机7.水泥土搅拌桩成桩工艺流程选择的依据是()A.水泥掺入比B.砂土的多掺,粘土少掺C.土质D.A+C8.哪个不是板桩设计的要素()A.入土深度B.板桩刚度C.锚杆反力D.截面弯矩9.下列哪种不是刚板桩施工时的打桩方法()A.单独打入法 B.整体打入法 C.围檩插桩法 D.分段复打桩10.深层搅拌桩施工时,喷浆搅拌时提升速度不宜大于( )A.0.5m/minB.1m/minC.1.5m/minD.2.0m/min在施工现场预制的桩长度不超过30m,接头不宜超过(B )A.3个 B.2个 C.1个 D.没有限制预应力管桩的接头不宜超过(B )A.4个B.3个C.2个 D.1个1.在极限承载力状态下,桩顶荷载由桩侧承受的桩是( )A、端承摩擦桩B、摩擦桩C、摩擦端承桩D、端承桩2.在起吊时预制桩混凝土的强度应达到设计强度等级的( )A、50%B、100%C、75%D、25%3.适用于地下水为以下的粘土,填土及中密以上砂土及风化岩层的成孔方法是( )A、干作业成孔B、沉管成孔C、额外年挖孔D、泥浆护壁成孔4.在振动沉管灌注桩施工中,桩径可扩大80%适用于饱和土层的施工方法是( )A、反插法B、单打法C、复打法D、ABC都可以5.在下列措施中不能预防沉桩对周围环境的影响的是( )A、采取预钻孔沉桩 C、采取由远到进的沉桩顺序B、设置防震沟 D、控制沉桩速度6.预制桩的垂直偏差应控制的范围是( )A、1%之内B、3%之内C、2%之内D、1.5%之内7.施工时无噪音,无振动,对周围环境干扰小,适合城市中施工的是( )A、锤击沉桩B、振动沉桩C、射水沉桩D、静力沉桩8.预制桩的表面应平整密实,掉角深度不应超过( )mm,混凝土收缩裂缝不得大于( )mm.A、10 30B、15 20C、15 30D、10 209.干作业成孔灌注桩采用的钻孔机具是( )A、螺旋钻B、潜水钻C、回转站D、冲击钻10.若流动性淤泥土层中的桩有颈缩现象时,,一般可采用的处理方法是( )A、反插法B、复打法C、单打法D、A和B都可11.在极限承载力的状态下,桩顶荷载主要由桩侧阻力承受的桩是( )A、端承桩B、端承摩擦桩C、摩擦桩D、摩擦端承桩12.钻孔灌注桩属于( )A、挤土桩B、部分挤土桩C、非挤土桩 D预制桩13.采用重叠间隔制作预制桩时,重叠层数不符合要求的是( )A、二层B、五层C、三层D、四层14.在桩制作时,主筋混凝土保护层厚度符合要求的是( )A、10mmB、20mmC、50mmD、25mm15.在沉桩前、现场定位放线时,需设置的最少水准点是()A、1个B、2个C、3个D、4个16.根据基础标高,打桩顺序的正确的是()A、先浅后深B、先大后小C、先长后短D、都正确17.对打幢桩锤重的选择影响最大的因素是()A、地质条件B、桩的类型C、桩的密集程度D、单桩极限承载力18.为了能使桩较快地打入土中,打桩 4宜采用()A、轻锤高击B、重锤打击C、轻锤低击D、重锤高击19.预制桩在运输和打桩时,其混凝土强度必须达到设计强度的()A、50%B、75%C、100%D、25%20.用落锤和单动汽锤打桩时,最大落距不宜超过()A、0.5mB、1mC、1.5mD、2.0m21.采用桩尖设计标高控制为主时,标尖应处于的土层的是( )A、坚硬的粘土B、碎石土C、风化岩D、软土层22.在泥浆护壁成孔灌注桩施工中埋设护筒时,护筒中心与桩位中心的偏差不超过( )A、10mmB、20mmC、30mmD、50mm23.对于泥浆护壁成孔灌注桩,孔底沉渣厚度不符合要求的是( )A、端承桩≤50mmB、端承桩≤80mmC、端承摩擦桩≤100mmD、摩擦桩≤300mm24.在振动沉管灌注桩施工中,采用复打法后,桩径可扩大( )A、20%B、30%C、50%D、80%25.仅适用于灌注短桩的是( )A、夯扩桩B、锤击管灌注桩C、振动沉管灌注桩D、振动冲击沉管灌注桩26.最适用于在狭窄的现场施工的成孔方式是( )A、沉管成孔B、泥浆护壁钻孔C、人工挖孔D、振动沉管成孔27.在人工挖孔桩施工中,井圈中心线与设计轴线的偏差不得大于( )A、10mmB、15mmC、20mmD、25mm28.在人工挖孔桩施工中浇注桩身时,混凝土的自由倾倒最大高度为( )A、1mB、3mC、2mD、25m29.在泥浆护壁成孔灌注桩内,钢筋的配置长度一般为桩长的( )A、1/2~1/3B、1/3~1/5C、1倍D、20%30.能在硬质岩中进行钻孔的机具是( )A、潜水钻B、冲抓钻C、冲击钻D、回转钻31.静力压桩施工适用的土层的是( )A、软弱土层B、厚度大于2米的砂夹层C、碎石土层D、风化岩32.在锤击沉桩施工中,如发现桩锤经常回弹大,桩下沉量小,说明( )A、桩锤太重B、桩锤太轻C、落距小D、落距大33.在泥浆护壁成孔灌注桩施工中,确保成桩质量的关键工序是( )A、吊放钢筋笼B、吊放导管C、泥浆护壁成孔D、灌注水下混凝土34.在预制桩打桩的过程中,如发现贯入度一直骤减,说明( )A、桩尖破坏B、桩身破坏C、桩下有障碍物 D遇软土层35.有可能使建筑物产生不均匀沉降的打桩顺序是( )A、逐排打桩B、自中间向四周打C、分段打设D、都是36.桩在堆放时,不合适的堆放层数为( )A、一层B、四层C、三层D、六层37.对于预制桩的起吊点,设计未做规定时,应遵循的原则是()A、吊点均分柱长B、吊点位于重心处C、跨中正弯矩最大D、吊点间跨中正弯矩与吊点处负弯矩相等38.有关预制桩的制作不正确的说法是()A、主筋顶部必须齐平B、主筋位置必须正确C、桩尖用短钢筋制作D、桩的主筋宜采用搭接焊39.预制桩顶设计标高接近地面标高,只能采用的方法是()A 、顶打法B 、先顶后退法C 、先退后顶法 D、退打法40.可用于打各种桩,也可拔桩的桩锤是()A 、双动汽锤 B、桶式柴油锤 C、杆式柴油锤 D、单动汽锤41.蒸汽锤桩架不具备的优点是()A 、稳定性好B 、起吊能力大 C、占地面积小 D 、可打较长桩42.在采用预钻孔沉桩时,预钻孔深度不合适的是( )A、1/2桩长 B、 1/3桩长 C、 1/4桩长 D、 3/4桩才43.人工挖孔桩不适合的范围是地下水以上的 ( ) A、 粘性土 B、强风化区 C、 粉土 D、 人工填土44.在泥浆护壁成孔施工中,用膨润土制备的泥浆,主要性能指标不符合要求的是()A 、密度1.0~1.1 B、 10~25S C、含沙率<6% D、胶体率>45. 在人工挖孔灌注桩施工中,护壁应()A、与地面平齐B、低于地面100mmC、高于地面300mmD、高于地面150~300mm46、、打桩的入土深度控制,对于承受轴向荷载的摩擦桩,应()。
土木工程施工题库及答案(3篇)
第1篇一、单项选择题1. 在下列挖土机械中,适用于开挖高度大于2米的干燥基坑的是:A. 抓铲挖土机B. 拉铲挖土机C. 反铲挖土机D. 正铲挖土机答案:D2. 使用平碾进行填方施工时,每层铺土的厚度和压实遍数应分别是:A. 200~350mm, 3~遍B. 200~250mm, 3~遍C. 200~300mm, 6~8遍D. 200~250mm, 6~8遍答案:C3. 根据土的坚硬程度,可将土石分为八类,其中前四类土由软到硬的排列顺序为:A. 软粘土、普通土、坚土、砾砂坚土B. 普通土、软粘土、坚土、砾砂坚土C. 软粘土、普通土、砾砂坚土、坚土D. 坚土、砾砂坚土、软粘土、普通土答案:A4. 在土方填筑时,常以土的什么作为土的夯实标准:A. 可松性B. 天然密度C. 干密度D. 含水量答案:C5. 填土的密实度常以设计规定的什么作为控制标准:A. 可松性系数B. 孔隙率C. 渗入系数D. 压实系数答案:D二、多项选择题1. 影响土方边坡稳定的因素主要有:A. 土质B. 开挖深度C. 施工工期D. 地下水水位E. 坡顶荷载F. 气候条件答案:A, B, C, D, E, F2. 土方施工中,按照土的开挖难易程度划分,土可分为哪些类别:A. 松软土B. 普通土C. 坚土D. 砂砾坚土E. 软石F. 次坚石G. 坚石H. 特坚石答案:A, B, C, D, E, F, G, H三、填空题1. 土方工程的施工往往具有:_________、劳动繁重、施工条件复杂等特点。
答案:工程量大2. 土方施工中,按照土的开挖难易程度划分,土可分为_________八类。
答案:十3. 土的可松性用_________来表示。
答案:可松性系数四、简答题1. 简述土方施工中,如何选择合适的挖土机械。
答案:选择挖土机械时,需考虑开挖深度、土质、工程量等因素。
例如,开挖高度大于2米的干燥基坑宜选用正铲挖土机;而对于中小型基坑开挖,则可选用抓铲挖土机。
土木工程施工技术题库
施工技术题库一、填空题(一)土方工程1、坡度系数是指边坡的______底宽度B____ 与___高度H____ 的比值。
2、土方工程的施工往往具有:工程量大、_劳动繁重、施工条件复杂_等特点。
3、土木工程施工中,按土的开挖难易程度将土划分为八类。
4、填土的压实系数是指土的_控制干重度_与土的最大干重度_之比5、计算水井系统时,水井可分__承压完整井、承压非完整井、无压完整井、无压非完整井6、水在土中渗流时,水头差与渗透路程长度之比,称为_水力坡度i_。
7、若回填土所用土料的渗透性不同,应将渗透系数小的土料填在_上_部。
(二)桩基础工程1、按受力特点,桩分为_端承型桩_和_摩擦型桩_,前者靠桩端土层_承受桩顶竖向荷载,后者靠_桩侧的土与桩的摩擦力__承受桩顶竖向荷载。
2、钢筋混凝土预制桩应达到设计强度的_70_%才可起吊;达到__100_%设计强度才能运输和打桩。
3、套管成孔灌注桩施工时,为提高桩的承载力经常采用_反插法和_复打法__。
4、根据桩的设计标高和规格打桩的顺序宜“先深后浅、先大后小_ 、先长后短_”5、对预制桩的吊点位置设计未做规定时,可按吊点间的_正弯矩_与_负弯矩_基本相等的原则来确定吊点位置.6、最后贯入度是指打桩时最后“三阵”,即最后每阵10_击桩的平均下沉深度.7、预制桩施工时,其垂直偏差应控制在_1_%之内,8、振动沉管灌注桩根据土质情况和荷载要求,有_单打法_,_复打法和反插法三种施工方法。
(三)砌筑工程1、砌筑工程质量着重控制墙体位置、垂直度及灰缝质量,要求做到横平竖直,__厚薄均匀,砂浆饱满,上下错缝,_内外搭砌、接槎牢固__;2、砖墙砌筑工艺一般流程为找平放线,摆砖样_,立皮数杆_和铺灰砌砖;3、砌体工程冬季施工常采用_掺外加剂法、暖棚_法和冻结法。
4、砌砖墙时常采用的“三一”砌筑法,指的是_一铲灰_,一块砖__,一揉压_的砌筑方法。
(四)混凝土工程1、混凝土搅拌机按其工作原理分为_强制式__和__自落式_,两大类。
土木工程施工考试题库(3篇)
第1篇一、单选题1. 土木工程施工中,用于测量建筑物平面位置的仪器是()。
A. 罗盘仪B. 全站仪C. 经纬仪D. 三角尺2. 混凝土施工中,为保证混凝土质量,应采取以下哪种措施()?A. 提高水泥用量B. 延长搅拌时间C. 使用早强剂D. 适当增加水灰比3. 土方工程中,为保证边坡稳定,应采用()的边坡坡度。
A. 1:1B. 1:0.5C. 1:0.33D. 1:24. 钢筋混凝土梁的纵向受力钢筋,其最小保护层厚度为()。
A. 20mmB. 25mmC. 30mmD. 35mm5. 在地下水位较高的地区,施工时宜采用()的降水方法。
A. 深井井点B. 喷射井点C. 电渗井点D. 地下连续墙二、多选题1. 土木工程施工中,常用的模板材料有()。
A. 钢板B. 木板C. 钢筋D. 混凝土2. 混凝土施工中,以下哪些因素会影响混凝土的强度()?A. 水灰比B. 搅拌时间C. 混凝土配合比D. 混凝土养护条件3. 土方工程中,为保证边坡稳定,应采取以下哪些措施()?A. 合理选择边坡坡度B. 加强边坡排水C. 及时进行边坡支护D. 严格控制施工进度4. 钢筋混凝土梁的施工顺序,一般包括()。
A. 钢筋绑扎B. 模板安装C. 混凝土浇筑D. 模板拆除5. 在地下水位较高的地区,施工时宜采取以下哪些降水措施()?A. 集水坑降水B. 地下连续墙降水C. 深井井点降水D. 水泥旋喷桩降水三、判断题1. 土木工程施工中,模板拆除应在混凝土强度达到设计要求后方可进行。
()2. 混凝土施工中,水灰比越小,混凝土强度越高。
()3. 土方工程中,边坡坡度越大,稳定性越好。
()4. 钢筋混凝土梁的施工顺序,先进行模板安装,再进行钢筋绑扎。
()5. 在地下水位较高的地区,施工时宜采用水泥旋喷桩降水。
()四、简答题1. 简述模板工程在土木工程施工中的作用。
2. 简述混凝土施工中影响混凝土强度的因素。
3. 简述土方工程中保证边坡稳定的主要措施。
土木工程施工考试题库与答案(完整版)
土木工程施工员考试题库一、单项选择题1.开挖高度大于2米的干燥基坑,宜选用( D )。
A、抓铲挖土机B、拉铲挖土机C、反铲挖土机D、正铲挖土机2.选用平碾,填方每层的铺土的厚度和压实遍数应分别是( C )。
A、200~350mm,3~4遍B、200~250mm, 3~4遍C、200~300mm,6~8遍D、200~250mm, 6~8遍3.根据土的坚硬程度,可将土石分为八类,其中前四类土由软到硬的排列顺序为(A)。
A、软粘土、普通土、土、砾砂坚土B 、普通土、软粘土、坚土、砾坚土C 、软粘土、普通土、砾砂坚土、坚土D坚土、砾砂坚土、软粘土、普通土4.在土方填筑时,常以土的( C )作为土的夯实标准。
A、可松性B、天然密度C、干密度D、含水量5.填土的密实度常以设计规定的( B )作为控制标准。
A、可松性系数B、孔隙率C、渗透系数D、压实系数6.填方工程中,若采用的填料具有不同透水性时,宜将透水性较大的填料(C)。
A、填在上部B、填在中间C、填在下部D、与透水性小的填料掺杂7.铲运机适用于( C )。
A、中小型基坑开挖B、大面积场地平整C、河道清淤D、挖土装车8.在地下水的处理方法中,属于降水方法的是( A )。
A、集水坑B、水泥旋喷桩C.地下连续墙D、深层搅拌水泥桩10.正铲挖土机适宜开挖(C)A、停机面以下的Ⅰ~Ⅳ类土的大型基坑B、有地下水的基坑C、停机面以上的Ⅰ~Ⅳ类土的大型基坑D、独立柱基础的基坑11.检查填方质量的依据是(B )A.施工控制干密度 B. 土的最大干密度C.实际干密度 D. 压实系数12.地下水位较低的基坑,深8m,土层为III类干黄土,则选择的挖土机械应为( B )。
A.推土机 B. 反铲挖土机 C. 拉铲挖土机 D. 正铲挖土机13.可进行场地平整、基坑开挖、土方压实、松土的机械是( A )。
A、推土机B、铲运机C、平地机D、摊铺机14.反铲挖土机能开挖( B )。
A、停机面以上的Ⅰ~Ⅳ类土的大型干燥基坑及土丘等B、停机面以下的Ⅰ~Ⅲ类土的基坑、基槽或管沟等C、停机面以下的Ⅰ~Ⅱ类土的基坑、基槽及填筑路基、堤坝等D、停机面以下的Ⅰ~Ⅱ类土的窄而深的基坑、沉井等15.观察验槽的内容不包括(B )。
(完整版)土木工程施工考试(题库)
第一章 土方工程一、填空题1.土方工程的施工往往具有:工程量大、劳动繁重、施工条件复杂等特点。
2.土方施工中,按照土的开挖难易程度划分,土可分为松软土、普通土、坚土、砂砾坚土、软石、次坚石、坚石、特坚石八类。
3.土方施工中要考虑土的可松性,是由于土方工程量是以自然状态的体积来计算的,土的可松性用可松性系数来表示。
4.影响土方边坡稳定的因素主要有土质、开挖深度、施工工期、地下水水位、坡顶荷载、气候条件因素。
5.计算水井系统时,水井可分成承压完整井、承压非完整井、无压完整井、无压非完整井。
6.一般轻型井点的管路系统包括滤管、井点管、弯联管、总管。
7.填土的压实方法有碾压、夯实、振动压实,其中夯实、振动压实适用于非粘性土。
8.防治流砂的方法有水下挖土法、冻结法、枯水期施工、抢挖法、加设支护结构、井点降水。
9.单斗挖掘机机根据工作装置可装成正铲、反铲、抓铲、拉铲等类型。
11.轻型井点的布置应根据基坑大小与深度、土质、地下水位高低与流向、降水深度要求而定。
13.影响填土压实的因素有土的含水量、铺土厚度、压实功。
14.流砂产生的原因是D G ρ'≥,防治流砂的方法有改变动水压力方向、增大动水压力路经等。
15.基坑坑壁支护的类型有加固型、支挡型、混合型三种。
16.板桩设计的五要素入土深度、截面弯矩、支点反力、拉锚长度、板桩位移。
17.基坑降水的方法有集水坑降水法、井点降水法。
18.井点降水根据开挖深度不一样,渗流速度不一样,可划分为轻型井点、喷射井点、电渗井点、管井井点和深井井点五种类型。
19.轻型井点平面布置的形式有单排线状布置、双排线状布置、环状布置。
20.轻型井点系统的类型有:无压完整井、无压非完整井、承压完整井、承压非完整井。
21.正铲挖土机的工作特点:前进向上、强制切土。
22.反铲挖土机的工作特点:后退向下、强制切土。
24.最佳设计平面既能使土方工程量最小,又能保证填挖方量相等,一般可用最小二乘法原理求解。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

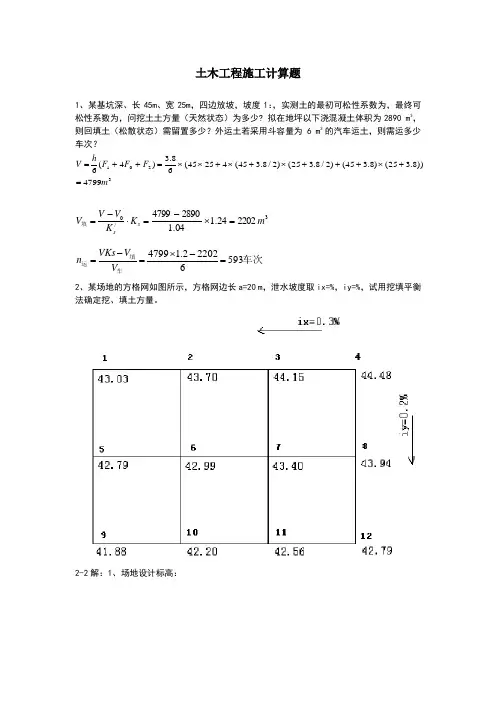

土木工程施工计算题1、某基坑深3.8m、长45m、宽25m,四边放坡,坡度1:0.5,实测土的最初可松性系数为1.24,最终可松性系数为1.04,问挖土土方量(天然状态)为多少? 拟在地坪以下浇混凝土体积为2890 m3,则回填土(松散状态)需留置多少?外运土若采用斗容量为6 m3的汽车运土,则需运多少车次?32 01 4799))8.325()8.345()2/8.325()2/8.345(42545(68.3)4(6mFFFhV=+⨯+++⨯+⨯+⨯⨯=++=3/0220224.104.128904799mKKVVVss=⨯-=⋅-=填车次车填运593622022.14799=-⨯=-=VVVKsn2、某场地的方格网如图所示,方格网边长a=20 m,泄水坡度取ix=0.3%,iy=0.2%,试用挖填平衡法确定挖、填土方量。
2-2解:1、场地设计标高:[] mHHHHnH18.43)40.4399.42(4)56.422.4294.4379.4215.4470.43(2)79.4288.4148.4403.43(641)432(414321=+⨯++++++⨯++++⨯=+++=∑∑∑∑2、泄水坡度度调整后各点设计标高:3、各点的施工标高:4、确定零线及挖填区域:5、计算挖、填土方量:32223223223204.50595.4463.129316.167.14263.21)11.167.08.019.0(4208.035.019.0620)19.067.017.19.0(42035.067.016.0620)16.09.07.02(62067.061.051.0620m V =+++++=++⨯+++++⨯+-+⨯+⨯=∑挖322232223232271.51395.6363.167.15025416.163.2167.20)11.144.08.061.0(4208.035.019.0620)19.091.077.02(620)16.091.017.13.0(42035.067.016.062067.061.051.0620)51.03.026.02(620m V =++++++=++⨯+-+⨯+++++⨯+⨯+-+⨯=∑填2、已知设计配合比为: 1:S :G :W=1:2.4:4.3:0.55,每m 3水泥用量为300kg ,工地现场测出砂含水率为3%,石子含水率为1%,试求施工配合比;每m 3混凝土的配料用量;搅拌机出料容量为260L ,则每盘所需的配料用量。
解:施工配合比: 1:S :G :W=1:2.4(1+3%):4.3(1+1%):0.55-2.4×3%-4.3×1% =1:2.472:4.343:0.4351m 3砼拌合物用量: 水泥300 (kg);砂742 (kg);石子1303( kg);水131 (l) 0.26m 3砼拌合物用量: 水泥78 (kg);砂193 (kg);石子339( kg);水34 (l)3、某施工现场C30混凝土施工中制作了12组150mm 立方试块,实测强度数据(N/mm 2)如下表,度对其进行质量合格性评定。
3、解:各组的强度代表值(1)、(5)取中间值,其余取平均值。
33,29.93,33.83,28.67,33.5,35.93,27.5,35.5,35.17,33.5,37.17,30.83 M fcu=32.88N/mm2,S fcu=3N/mm2,f cu,min=27.5N/mm2因为:M fcu-λ1S fcu =32.88-1.7×3=27.78N/mm2>0.9 f cu.k=0.9×30=27N/mm2f cu,min=27.5N/mm2>0.9 f cu.k=0.9×30=27N/mm2所以:该结构砼强度合格。
1、某梁配筋如图所示,试编制此梁的钢筋配料单。
①5980+2×(100+6.25×20-2×20)=6350②5980+2×6.25×20=6230③4400+2×(564+390+100+6.25×20)-4×0.5×20-2×2×20=6638④3400+2×(564+890+100+6.25×20)-4×0.5×20-2×2×20=6638构件名称钢筋编号钢筋简图等级直径(mm)下料长度(mm)数量重量(kg)L1梁①20 6350 2 31.2②20 6230 2 30.5③20 6638 1 16.3④20 6638 1 16.3⑤φ8 1212 31 15.34、一设备基础长宽高分别为20m×8m×2m,要求连续浇筑混凝土,施工现场有3台出料400L的混凝土搅拌机,每台供应量为6m3/h,若混凝土运输时间为24min,掺用缓凝剂后混凝土初凝时间为2.5h,每浇筑层厚度300mm,试确定:(1)混凝土浇筑方案(若采用斜面分层方案,要求斜面坡度不小于1:6)。
(2)要求每小时混凝土浇注量? (3)完成浇筑所需时间? 解(1) 混凝土浇筑方案 全面分层h m h m t t V Q /1836/86.224.05.23.08203321=⨯〉=-⨯⨯=-=(不满足)分段分层h m h m t t V Q /1836/29.184.05.23.082)17(3321=⨯〉=-⨯⨯=-+= (不满足)只能采用斜面分层方案。
(2)要求每小时混凝土浇注量? 采用斜面分层方案:()m L 2.1222622=+⨯=h m h m t t V Q /1836/9.134.05.23.082.123321=⨯〈=-⨯⨯=-=,取每小时混凝土浇注量18m 3/h(3)完成浇筑任务所需时间?h Q V t 7.17182820=⨯⨯==1. 场地平整后的地面标高-0.5m ,基坑底的标高-2.2m,边坡系数m=0.5,已知基础底部尺寸为20x60m ,基坑四边留工作面0. 5m, 四边放坡。
试画出基坑上口放线尺寸平面图和宽度方向断面图并标注尺寸。
要求计算:开挖基坑的土方量;若基坑内基础占体积为1500m3,留下回填土后需外运的土为多少?(KS=1.25, =1.04)解:h=2.2-0.5=1.7m ,b=mh=0.5×1.7=0.85m, A1=21×61=1281m2, A2=21.85×61.85=1351.4 m2 ,A3=22.7×62.7=1423.3 m2 V1=h /6(A1+4×A2+A3)=1.7×1/6×(1281+4×1351.4+1423.3)=2297.8m3 回填土体积:V3=,V1-1500=797.8 m3需外运的土V2=KS(V1- V3/ K ,S) =1.25×(2297.8-797.8/1.04)=1913.4m3 某高层建筑承台板长宽高分别为60m ×15m ×1m ,混凝土强度等级C30,用42.5普通硅酸盐水泥,水泥用量为380kg/ m3,试验室配合比为1:2.18:3.86,水灰比为0.41,若现场砂的含水率为2%,石子的含水率为1%,试确定各种材料的用量。
解:V =60m ×15m ×1m =900m3 水泥:C=900×0.380=342t砂:S =342×2.18(1+2%)=760.47t石子:G=342×3.86(1+1%)=1333.32t水:W=342×(0.41-2.18×2%-3.86×1%)=112.11t1. 一设备基础长宽高分别为20m×8m×2m,要求连续浇筑混凝土,施工现场有3台出料400L的混凝土搅拌机,每台供应量为6m3/h,若混凝土运输时间为24min,掺用缓凝剂后混凝土初凝时间为2.5h,若每浇筑层厚度300mm,试确定:(1)混凝土浇筑方案(若采用斜面分层方案,要求斜面坡度不小于1:6)。
(2)要求每小时混凝土浇注量?(3)完成浇筑任务所需时间?(1)混凝土浇筑方案(若采用斜面分层方案,要求斜面坡度不小于1:6)。
采用斜面分层方案: (2)要求每小时混凝土浇注量?,取每小时混凝土浇注量18m3/h(3)完成浇筑任务所需时间?1. 已知C30混凝土试验室配合比为1 : 1.89 : 3.55,w/c=0.40。
每m2混凝土用42.5普通硅酸盐水泥370Kg,经测定现场砂的含水率3%,石子含水率1% 。
试写出该混凝土的施工配合比。
若施工现场使用350型搅拌机,计算每盘混凝土的各种材料用量。
解:①施工配合比:1 : 1.89×1.03 : 3.55×1.01:0.4- 1.89×0.03-3.55×0.01=1 : 1.95 :3.59 :0.31②采用350型搅拌机每盘混凝土的各种材料用量:水泥 0.35×370=129.5 Kg 黄砂129.5×1.95=252.5 Kg石子129.5×3.59=464.9 Kg 水 129.5×0.31=40.1 Kg4.某高层建筑承台板长宽高分别为60m×15m×1m,混凝土强度等级C30,用42.5普通硅酸盐水泥,水泥用量为380kg3/ m3,试验室配合比为1:2.18:3.86,水灰比为0.41,若现场砂的含水率为2%,石子的含水率为1%,试确定各种材料的用量。
2.已知C30混凝土试验室配合比为1:1.75:3.55,w/c=0.40,每m2混凝土用水泥量为42.5水泥410Kg,经测定现场砂的含水率4%,石子含水率2%。
试求:①出该混凝土的施工配合比。
②若使用JZ350型搅拌机,计算每盘混凝土的各种材料用量。
6.已知C30砼试验室配合比为1 : 1.89 : 3.55,w/c=0.40。
每m2混凝土用42.5普通硅酸盐水泥370Kg,经测定现场砂的含水率3%,石子含水率1% 。
试写出该混凝土的施工配合比。
若施工现场使用350型搅拌机,计算每盘混凝土的各种材料用量。
7.一高层建筑基础底板长宽高分别为80m×20m×1.5m,要求连续浇筑混凝土,施工条件为现场混凝土最大供应量为50m3/h,若混凝土运输时间为1.5h,掺用缓凝剂后混凝土初凝时间为4.5h,若每浇筑层厚度300mm,试确定:(1)混凝土浇筑方案(若采用斜面分层方案,要求斜面坡度不小于1:6)。
