徐州华美热电二期2×350MW级超临界循环流化床机组工程配套布袋除尘器施工组织设计编制:审核:审定:江苏新中环保股份有限公司2014年11月11日目录1.工程概况2.编制依据3.施工准备及条件4.综合进度和配合要求5.施工主要机具及材料6.主要施工方法和步骤7.安全质量保证体系8.成品保护要求9.施工中主要危险点与安全技术措施10.环境保护及文明施工措施和要求11.布袋除尘器危险源辨识与评价一览表布袋除尘器本体安装施工方案一.工程概况本工程为徐州华美热电二期2×350MW级超临界循环流化床机组工程配套布袋除尘器安装。

布袋除尘器本体布置在脱硝后侧与引风机室之间,该布袋除尘器本体横向布置4条轴线:1、2、3、4;纵向布置条轴线:A、B、C、D、E、F、G、H;横向宽度18.6米,纵向深度38.4米;本体标高20.9米。

本体由框架、箱体、离线系统、配吹系统、梯子平台、布袋几部分组成。

布袋除尘器本体构件最大重量约为5t.柱脚:采用地脚螺栓连接方式,布袋除尘器本体构件的接头采用焊接连接(例如框架梁、柱上的支撑连接)。

二.编制依据江苏新中环保股份有限公司提供的图纸:低压脉冲布袋除尘器安装工程资料。

1)《火电厂大气污染物排放标准》(GB13223-2003)2)《锅炉大气污染物排放标准》(GWPB3-1999)3)《锅炉烟尘测试方法》(GB/T5468-1991)4)《工业企业噪声控制设计规范》(GBJ87-1985)5)《电力建设施工质量验收及验评规范第七部分:焊接》6)《火力发电厂焊接技术规范》(DL/T869-Z012)7)《袋式除尘器安装要求验收规范》(JB/T8471-1996)8)《袋式除尘器性能测试方法》(GB12138-1989)9)《除尘机组技术性能及测试方法》(GB/T11653-1989)10)《工程建设标准强制性条文》(电力工程部分) 2006年版11)《建筑抗震设计规范》(GB50011-2001)12)《固定式钢斜梯》(GB4053.4-1993)13)《固定式工业钢平台》(GB4053.4-1993)14)《火力发电厂热力设备和管道保温油漆设计技术规定》(DL/T 776-2001;DL/T5071-1997)15)《袋式除尘器用滤袋框架技术条件》(JB/T5917-1991)16)《袋式除尘器用电磁脉冲阀》(JB/T5916-2004)17)《低压分配和电路设计规范》(SDJ26-1989)三.施工准备及条件1).图纸、资料齐全,要求施工人员认真熟悉图纸、掌握规范。

布袋木工除尘器施工方案

布袋木工除尘器施工方案

布袋木工除尘器施工方案1. 引言布袋木工除尘器是木工车间中常见的一种粉尘处理设备。

它通过布袋过滤技术,将木工车间中产生的粉尘和废料有效地过滤和收集,保障车间环境的清洁与工人的健康。

本文将介绍布袋木工除尘器的施工方案,包括除尘器选型、安装位置、布袋更换以及运行和维护等方面的内容。

2. 除尘器选型在选择布袋木工除尘器时,需要考虑以下因素:•木工车间的总面积和生产工艺•木工车间产生的粉尘量和粉尘性质•除尘效率和运行成本要求根据以上因素,选择适合木工车间的布袋木工除尘器型号和参数。

3. 安装位置布袋木工除尘器的安装位置应尽量靠近粉尘产生源,以减少管道长度和压力损失。

同时,要确保安装位置方便维护和清洁布袋,以及排放粉尘。

安装布袋木工除尘器时,应遵循以下原则:•避免将除尘器安装在高温、潮湿或易受污染的环境中•尽量避免除尘器在生产过程中受到机械振动的影响•确保除尘器与粉尘产生源之间有足够的距离,以便安装管道和阀门4. 布袋更换布袋木工除尘器的除尘效果和运行稳定性都与布袋的质量和清洁状况密切相关。

定期更换布袋是维护除尘器正常运行的重要措施。

具体的布袋更换步骤如下:1.关闭除尘器的电源和排风系统2.拆卸原布袋,注意保护布袋周围的密封件和支撑结构3.清洁除尘器内部,包括滤筒和滤袋架4.安装新的布袋,确保布袋与滤袋架的密封性5.检查每个布袋的固定状态和布袋之间的间隙6.启动除尘器,观察布袋是否正常工作和密封5. 运行和维护布袋木工除尘器的运行和维护是确保除尘器长期有效运行的关键。

在日常运行中,应注意以下事项:•定期清洁除尘器滤筒和滤袋,避免粉尘堆积影响除尘效果•定期检查除尘器的密封性,确保无漏风现象•定期检查和更换除尘器的滤芯、电机和风扇等关键部件•注意除尘器运行时的安全问题,避免火灾、爆炸等事故发生维护工作应由专业人员进行,定期制定维护计划,并记录维护情况。

及时发现和解决问题,确保布袋木工除尘器的正常运行。

6. 总结布袋木工除尘器的施工方案涉及除尘器选型、安装位置、布袋更换以及运行和维护等多个方面。

布袋除尘器施工组织计划

布袋除尘器施工组织计划

中粮黄海粮油工业()锅炉烟气处理系统改造项目布袋除尘器施工组织设计日照红叶环保工程二〇二〇年五月四日目录一、工程概况二、工程实施组织机构三、施工组织措施四、主要施工工艺要求五、工程进度表六、施工质量保证技术措施七、安全文明施工措施一、工程概况1.工程名称:中粮黄海粮油工业()锅炉烟气处理系统改造工程2.工程概况:将现有的75T/H锅炉由三电场除尘方式改造为一电场两布袋除尘方式,35T/H锅炉由水膜除尘方式改造为一电场两布袋除尘方式,15T/H锅炉由多管除尘方式改造为一电场两布袋除尘方式。

经过改造后,烟尘排放指标必须达到标准:烟尘排放浓度<20mg/N·m³。

根据整体工程安排,我公司编制本施工设计。

二、工程实施组织机构日照红叶环保工程针对本次除尘工程成立项目部,负责本项目的管理。

组织结构如下:各级职能:项目负责人:负责整个项目的策划、管理与实施,协调外部的关系,向公司本部负责。

信息管理工程师:负责资料收集和整理、会议纪要记录并整理发送。

建立资料管理台帐,负责接收所有的文件及图纸等信息资料。

技术负责人:负责工程的整体设计,提出项目各个环节的技术要求。

对项目发生的问题进行技术确认,参加并监督重点工序的检验。

工程管理工程师:负责现场工程管理工作,对安全、质量、进度监督管理,协调各个施工队及工序间关系,协调设计、设备供应、施工、业主间的工作,保证工程顺利进行。

设备供应负责人:负责物资催交,清点和验收组织工作,根据设备需求计划,核对设备到货日期。

建立物资管理台账。

顾问组:由国外的专家组成,是公司本项目的智囊团,解决存在的难题,对运作过程提出建议。

施工经理:负责现场施工组织与实施,是施工质量、安全的总负责人。

有材料供应负责人、质安负责人、施工技术负责人协助工作。

机务安装队:负责现场大件运输,机务部分的拆除与安装,以及机械设备的解体检查,电控部分的焊接施工,并配合调试工作。

电控安装队:负责电控设备的安装,参加调试及试运行。

烟气脱硫布袋除尘施工组织设计

烟气脱硫布袋除尘施工组织设计

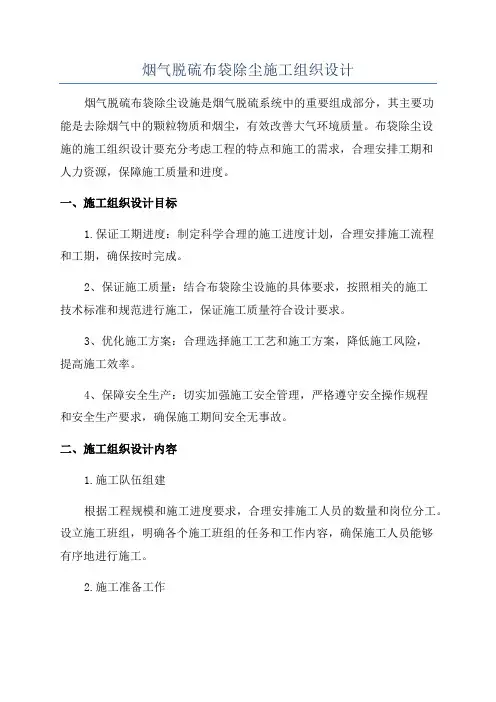

烟气脱硫布袋除尘施工组织设计烟气脱硫布袋除尘设施是烟气脱硫系统中的重要组成部分,其主要功能是去除烟气中的颗粒物质和烟尘,有效改善大气环境质量。

布袋除尘设施的施工组织设计要充分考虑工程的特点和施工的需求,合理安排工期和人力资源,保障施工质量和进度。

一、施工组织设计目标1.保证工期进度:制定科学合理的施工进度计划,合理安排施工流程和工期,确保按时完成。

2、保证施工质量:结合布袋除尘设施的具体要求,按照相关的施工技术标准和规范进行施工,保证施工质量符合设计要求。

3、优化施工方案:合理选择施工工艺和施工方案,降低施工风险,提高施工效率。

4、保障安全生产:切实加强施工安全管理,严格遵守安全操作规程和安全生产要求,确保施工期间安全无事故。

二、施工组织设计内容1.施工队伍组建根据工程规模和施工进度要求,合理安排施工人员的数量和岗位分工。

设立施工班组,明确各个施工班组的任务和工作内容,确保施工人员能够有序地进行施工。

2.施工准备工作对施工场地进行清理和平整,搭建施工临时设施,如施工办公室、工地围栏等。

采购和准备施工所需的材料、设备和工具,并对其进行检查和验收。

3.施工工艺设计综合考虑布袋除尘设施施工的具体要求和现场条件,设计出合理的施工工艺流程。

明确各个施工工序的顺序和要求,制定相应的施工操作规程。

4.施工安全管理制定施工安全管理方案,明确责任人,并设立安全管理班组。

加强施工现场的安全监督和检查,确保施工期间不发生安全事故。

5.施工质量控制根据工程的技术规范和设计要求,对各个施工工序进行质量控制。

配备专业技术人员进行现场检查和质量验收,并及时处理施工中发现的问题和质量隐患。

6.施工进度控制根据施工计划和进度要求,制定施工进度控制措施和办法。

定期召开施工进度会议,分析进度情况和存在的问题,及时进行调整和协调。

7.施工组织会议在施工前召开施工组织会议,明确施工组织设计的目标和要求,确保各个施工单位和班组间的协调合作。

布袋除尘器施工组织方案

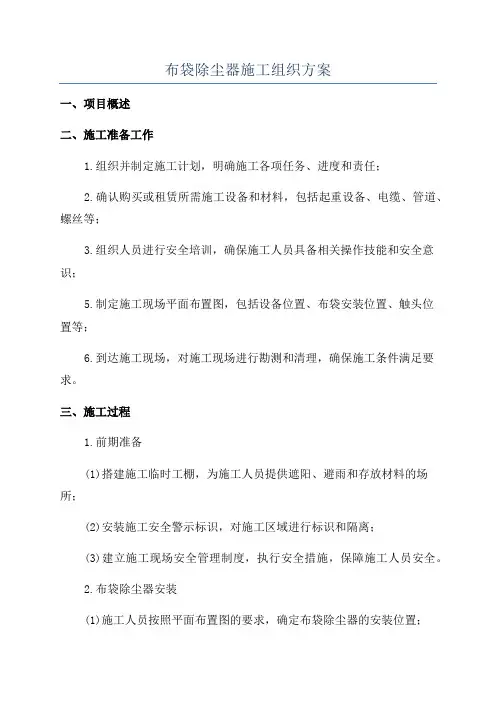

布袋除尘器施工组织方案

布袋除尘器施工组织方案一、项目概述二、施工准备工作1.组织并制定施工计划,明确施工各项任务、进度和责任;2.确认购买或租赁所需施工设备和材料,包括起重设备、电缆、管道、螺丝等;3.组织人员进行安全培训,确保施工人员具备相关操作技能和安全意识;5.制定施工现场平面布置图,包括设备位置、布袋安装位置、触头位置等;6.到达施工现场,对施工现场进行勘测和清理,确保施工条件满足要求。

三、施工过程1.前期准备(1)搭建施工临时工棚,为施工人员提供遮阳、避雨和存放材料的场所;(2)安装施工安全警示标识,对施工区域进行标识和隔离;(3)建立施工现场安全管理制度,执行安全措施,保障施工人员安全。

2.布袋除尘器安装(1)施工人员按照平面布置图的要求,确定布袋除尘器的安装位置;(2)使用起重设备将布袋除尘器吊装到安装位置,注意保持设备稳定;(3)固定布袋除尘器,根据设备要求进行焊接或螺栓连接;(4)连接管道和电缆,确保布袋除尘器与其他设备的联通。

3.布袋安装(1)准备布袋和配件,检查是否存在损坏或缺陷;(2)将布袋按照布袋安装图的要求进行安装,确保每个布袋安装位置正确;(3)使用工具和螺栓将布袋和支撑架固定在一起,保证布袋的稳定性和密封性;(4)安装触头,将触头与布袋连接。

4.设备调试(1)检查所有连接是否牢固,无漏气现象,如有问题及时进行修复;(2)检查电气系统是否正常运行,各个触头和电缆是否连接正确;(3)打开电源,按照设备操作手册进行调试,包括压力控制、风速控制等;(4)检查布袋除尘器的运行效果,确认除尘效果符合要求。

五、施工验收(1)对施工质量进行检查,包括布袋安装、管道连接等;(2)对设备性能进行测试,包括压力控制、风速控制等;(3)整理施工文件和资料,编写施工验收报告;(4)安排相关人员进行施工验收,确保施工质量符合要求。

六、安全措施(1)施工现场要设置警示标志,指示施工区域,避免其他人员进入工地;(2)给施工人员佩戴安全帽、安全鞋、防护服等个人防护用品;(3)使用起重设备时,要注意安全距离和操作规程;(4)施工过程中,定期检查设备和脚手架的稳定性,防止意外发生;(5)使用电气设备时,严格按照操作规程操作,并确保接地良好。

布袋除尘器施工方案(3篇)

布袋除尘器施工方案(3篇)

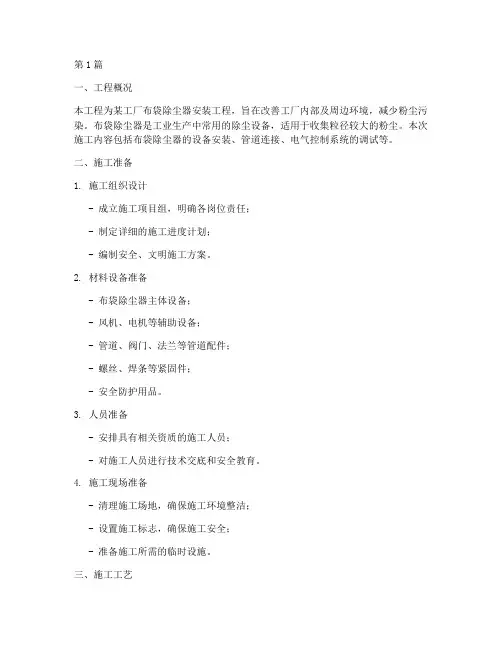

第1篇一、工程概况本工程为某工厂布袋除尘器安装工程,旨在改善工厂内部及周边环境,减少粉尘污染。

布袋除尘器是工业生产中常用的除尘设备,适用于收集粒径较大的粉尘。

本次施工内容包括布袋除尘器的设备安装、管道连接、电气控制系统的调试等。

二、施工准备1. 施工组织设计- 成立施工项目组,明确各岗位责任;- 制定详细的施工进度计划;- 编制安全、文明施工方案。

2. 材料设备准备- 布袋除尘器主体设备;- 风机、电机等辅助设备;- 管道、阀门、法兰等管道配件;- 螺丝、焊条等紧固件;- 安全防护用品。

3. 人员准备- 安排具有相关资质的施工人员;- 对施工人员进行技术交底和安全教育。

4. 施工现场准备- 清理施工场地,确保施工环境整洁;- 设置施工标志,确保施工安全;- 准备施工所需的临时设施。

三、施工工艺1. 布袋除尘器设备安装- 根据设备基础图纸,进行基础施工;- 安装布袋除尘器主体设备,确保设备水平;- 安装支座、支架等辅助结构;- 连接风机、电机等辅助设备。

2. 管道连接- 根据设计图纸,确定管道走向和连接方式;- 安装管道、阀门、法兰等配件;- 进行管道的焊接或法兰连接;- 对管道进行试压,确保管道强度。

3. 电气控制系统调试- 安装电气控制系统;- 连接电缆、线路;- 进行电气系统的调试;- 进行设备试运行,确保电气控制系统正常。

4. 布袋安装- 选择合适的布袋;- 将布袋安装在滤袋仓内;- 检查布袋的安装质量,确保布袋平整、无褶皱。

5. 系统调试- 进行空载试运行,检查设备运行状态;- 进行负载试运行,检查设备性能;- 调整设备参数,确保除尘效果。

四、施工质量控制1. 材料质量控制- 严格检查设备、材料的质量,确保符合设计要求; - 对不合格的材料进行退换。

2. 施工过程控制- 严格按照施工规范和工艺要求进行施工;- 定期进行质量检查,确保施工质量。

3. 安全控制- 严格执行安全操作规程,确保施工安全;- 设置安全警示标志,防止安全事故发生。

布袋除尘器安装施工方案

布袋除尘器安装施工方案

天碱搬迁改造工程联碱项目布袋除尘器安装施工组织设计目录目录 (1)一、编制原则及依据 (2)二、组织机构体系 (3)三、人员组成 (3)四、机械工具保障 (4)五、施工工期与施工进度的安排 (4)六、确保优良工程的技术组织措施 (4)七、确保工程质量的组织措施 (5)八、质量管理保证措施 (6)九、安全措施 (6)十、现场文明施工 (7)十一、保证措施及现场管理 (8)十二、施工现场临时用电安全措施 (8)十三、附图 (12)天碱搬迁改造工程联碱项目布袋除尘器安装施工组织设计本施工组织设计包括天碱新区联碱项目干铵、精铵、粒铵以及小苏打布袋除尘器安装工作(详见附表)。

一、编制原则及依据:1.编制原则:1.1.符合业主招标文件的要求,按照安装业主的要约目标、要求来编制施工组织设计,积极响应招标文件;1.2.符合布袋收尘器工程施工的程序和客观规律以及本项目施工的工程特点;1.3.采取科学的施工方法、先进的管理模式、现代化的配置、完善的措施,实现总体目标;1.4. 采取确实有效的质量安全保证措施保证施工的顺利进行。

2.编制依据:2.1.天津碱厂招标文件;2.2.设计施工图纸及技术协议等有关文件;2.3.布袋除尘器合同及技术协议;2.4.工艺设备的设计图纸、资料及相关技术要求;2.5.电收尘性能测试方法GB/T13931-92;2.6.钢结构设计规范GBJ17-88;2.7.钢结构制作及验收标准GB50205-2001;2.8.起重机安装规程GB6067-85。

二、组织机构体系:2.1.项目部组织机构工程负责人:候建起技术负责人:高山现场负责人:任向东、杨建华专职安全员:刘成建资料员:江飞施工负责人:李春生2.2.质量保证体系工程负责人:候建起技术负责人:高山现场负责人:任向东、杨建华质检员:李孝堂施工负责人:李春生2.3.安全保证体系工程负责人:候建起技术负责人:高山现场负责人:任向东、杨建华质检员:李孝堂施工负责人:李春生专职安全员:刘成建现场安全员:承金山三、人员组成:3.1.施工人员计划表四、机械工具保障:4.1.施工机械设备计划表五、施工工期与施工进度的安排:(后附施工进度表)六、确保优良工程的技术组织措施6.1.编制保优良的质量控制计划,按IS○9002标准的质量管理体系,精心组织施工。

布袋除尘器制安施工方案

布袋除尘器制安施工方案

山东FL钢铁有限公司一期、二期带烧配料室及成品筛分除尘系统土建及钢结构本体工程山山东东省省肥肥城城市市第第一一设设备备安安装装工工程程有有限限公公司司二二O O一一一一年年八八月月十十八八日日布袋除尘器系统施工方案(土建部分)一、编制依据(一)工程名称:山东FL钢铁有限公司一期、二期带烧配料室及成品筛分除尘系统土建及钢结构本体工程(二)编制依据:本施工组织大纲是依据山东FL钢铁有限公司提供的工程图纸设计及现场勘察,国家现行规范、规程、标准,并结合扬尘治理工程的施工经验以及我公司施工能力、技术力量和技术装备状况而制定的。

二、工程质量目标:合格三、土建部分施工3.1 采用的技术规范和验收标准:(1)《建筑地基基础工程施工质量验收规范》GB50202-2002;(2)《砼结构工程施工质量验收规范》GB50204-2002;(3)《砌体工程施工质量验收规范》GB50203-2002;(4)《屋面工程质量验收规范》GB50207-2002;(5)《建筑地面工程施工质量验收规范》GB50209-2002;(6)《建筑装饰装修工程施工质量验收规范》GB50210-02001;(7)《建筑工程防腐蚀工程施工质量验收规范》GB50212-91;(8)《建筑工程质量检验评定统一标准》GB50300-2001;(9)《城市道路路基工程施工及验收规范》CJJ-91;(10)《砌筑砂浆配合比设计规程》JGJ98-2000;3.2 基础工程:(1)础砼强度等级:灌柱桩为C25,底板、地梁为C25。

3.3 主体结构工程:本工程主体结构为地下一层,地上三层,现浇钢筋砼框架结构,其梁、板、柱详各层结构施工图。

(1)砼强度等级(基础部分除外):3.4 砖墙砌体:3.5.项目经理部组织机构为实现本工程的施工总目标,公司对本工程实行“纵向到底,横向到边”的全方位管理体系,以技术管理、工程质量管理、施工进度、安全生产、文明施工为内容,公司对项目部、项目部对班级、班组对作业人员形成全过程、全方位的管理网络,具体详下图。

布袋除尘器施工组织计划

布袋除尘器施工组织计划

布袋除尘器施工组织计划1.项目概述1.1项目背景1.2项目目标•提供高品质的布袋除尘器设备和服务•保证施工过程的安全与质量•提供满足客户需求的定制化解决方案2.组织架构2.1项目经理项目经理负责整个项目的组织、协调与管理,包括项目计划、资源分配、进度控制和质量管理等工作。

2.2设计师设计师负责根据客户需求和现场实际情况,设计出满足技术要求的布袋除尘器设备。

2.3工程师工程师负责现场施工的技术指导和设备调试,确保施工过程的安全和质量。

2.4施工队伍施工队伍由熟练的操作人员组成,他们负责根据设计方案进行现场施工和设备安装。

3.施工流程3.1前期准备•确定项目需求和客户要求•测量现场尺寸和环境条件•制定施工计划和安全措施3.2设计阶段•根据现场测量结果和客户需求,设计出符合技术要求的布袋除尘器设备•制定出详细的设计方案和施工图纸3.3材料采购与生产•采购符合技术要求的材料和设备•生产定制化的布袋除尘器设备3.4施工与安装•确定施工队伍和分配任务•搬运和安装布袋除尘器设备•进行设备调试和系统调整3.5完工验收•根据施工图纸和设计要求,对整个施工过程进行验收•进行设备的性能测试和维护培训•向客户交付布袋除尘器设备并签订项目竣工文件4.施工安全措施4.1人身安全•提供必要的安全防护装备和培训•确保施工现场的安全通道和防护设施•定期检查设备和工程安全状态4.2设备安全•保证布袋除尘器设备与现场其它设备或结构的安全配合•进行设备的调试和检测,确保各项指标符合要求•编制设备操作和维护手册,培训操作人员5.质量控制5.1设计质量控制•设计师根据客户需求和现场条件进行设计,确保设计方案合理可行•严格按照设计方案和施工图纸进行施工,确保工程质量5.2施工质量控制•工程师进行现场施工指导和设备调试,确保施工质量•对施工过程进行监督和检查,确保施工符合质量要求5.3完工验收和质量评估•根据设计方案和施工图进行完工验收,确保设备符合设计要求•对施工过程和设备性能进行评估,总结经验,提出改进建议6.项目风险管理6.1风险识别和评估•定期进行风险识别和评估,包括施工现场的安全、设备故障、施工质量等方面的风险6.2风险控制和应对措施•制定风险控制计划,包括安全培训、设备预防性维护等措施•准备应急预案,应对突发事件和故障6.3风险监控和改进•监控风险的发展态势,根据实际情况及时调整应对措施•针对项目中出现的问题,总结经验,提出改进措施以上为布袋除尘器施工组织计划的大致内容,通过合理安排组织架构、施工流程、安全措施和质量控制体系,可以确保布袋除尘器施工项目的顺利进行,同时降低风险,提高施工质量。

布袋除尘器施工方案

布袋除尘器施工方案

布袋除尘器施工方案布袋除尘器施工方案一、施工前准备1.明确工程范围:确定除尘设备的安装区域和数量,包括工作车间、车间道路等。

2.了解环境条件:对工作车间的温度、湿度等环境条件进行测量和记录,以便后续设计和施工。

3.选型采购:根据工作车间的实际情况,选取合适的布袋除尘器设备,并对设备进行采购。

4.准备材料和工具:准备好除尘设备的安装所需的材料,如螺丝、螺母、密封胶等,以及相应的安装工具。

5.安全措施:制定施工安全管理措施,确保施工期间的安全。

二、施工流程1.设备安装位置的确定:根据工作车间的布局和流程,确定布袋除尘器的安装位置,确保设备的安装对车间的生产不造成任何干扰。

2.设备安装固定:按照设备使用说明书的要求,将布袋除尘器设备进行固定安装,确保设备稳固可靠。

3.管线连接:根据布袋除尘器的进气口和排放口,安装相应的管线,将进气口与车间的粉尘源相连接,将排放口与室外排放管道相连接。

4.电气接线:根据布袋除尘器的电气控制系统图纸,进行相应的电气接线工作,确保设备顺利运行。

5.试运行与调试:进行布袋除尘器设备的试运行,调试设备的各项功能和性能,确保设备安装和运行正常。

6.设备验收:进行设备的验收工作,检查设备的安装质量和性能指标是否符合设计要求。

三、施工注意事项1.安装过程中应注意防止设备受到损坏,防止设备在运输和安装过程中发生意外。

2.安装过程中应及时清理现场,确保施工现场整洁有序。

3.施工过程中有关电气接线的工作必须由专业的电工进行,保证电气安全。

4.施工过程中应进行安全教育和培训,确保施工人员的安全意识和技能。

5.施工结束后应进行设备的验收工作,确保设备的安装质量和性能指标符合设计要求。

通过以上准备和施工措施的实施,可以确保布袋除尘器设备的安装顺利进行,并能够正常运行。

同时,施工过程中要充分考虑安全、环保等因素,确保施工的顺利进行。

布袋除尘施工方案

布袋除尘施工方案

金京450m3高炉布袋除尘系统施工方案生效日期:文件编号:编制:年月日审核:年月日批准:年月日河北冶建唐山建源钢铁厂布袋除尘系统施工方案一、工程概况为适应市场需求,生产力的发展,唐山建源钢厂筹建450m3高炉,布袋除尘及框架是为新建高炉缩产煤气过滤器而新建的项目,框架位于高炉西侧偏南,距高炉轴线约32米,新建八组除尘器南北排列,除尘器共约192T,除尘器配管约有90T,东荒煤气管和重力除尘器相连,西净煤气管和高炉外网管及热风炉煤气管相连。

二、施工技术方案1、施工技术方案:①框架柱由轻刚厂制作,其余料现场制作。

②布袋除尘器制作,严格按设计标准进行。

壳体分两段预制上段高度控制在4.6米内,中间仓预制成整体设备。

③工艺管道按图纸编号分段预制,制作完符合《现场设备工业管道施工及验收规范》。

2、安装工艺:框架安装严格按照《钢结构制作安装施工规程》实施。

框架安装到设备就位高度之后,及时安装设备并配装管道。

框架吊装用25T汽车吊进行,布袋壳体用50T汽车吊进行。

3、焊接工艺符合焊接工艺要求,控制多焊缝热影响金属区的冷却速度以防止生产焊接裂纹。

4、涂装工艺刷油是后工序覆盖前一工序的重要一环,应做好施工验收记录符合设计和甲方要求。

三、施工组织1、施工人员组织铆工8人;电焊工4人;气焊工3人;起重工2人;辅助工4人;安全员1人;维修电工1人;2、施工机具组织电焊机6台;气焊工具3套;25T吊车台;水平仪1架;经纬仪2架;16T千斤顶2个;2T倒链2个;棕绳50米;四、材料质量及保证措施1、主材主要为Φ235钢,应符合现形国家标准《碳素结构钢》的规定,钢材有质量证明书,各项指标应符合设计文件的要求,有异议的进行抽样检验。

2、焊接材料符合现行国家标准《碳素结构钢》的规定,焊条有出厂质量证明书,如有异议进行复验,合格后方可使用。

3、钢结构工程连接材料(如螺栓)应有出厂质量证明书,其质量应符合设计要求和国家现行有关标准的规定。

布袋除尘器施工组织计划

布袋除尘器施工组织计划

中粮黄海粮油工业(山东)有限公司锅炉烟气处理系统改造项目布袋除尘器施工组织设计日照红叶环保工程有限公司二〇二二年四月二十七日目录一、工程概况二、工程实施组织机构三、施工组织措施四、主要施工工艺要求五、工程进度表六、施工质量保证技术措施七、安全文明施工措施一、工程概况1.工程名称:中粮黄海粮油工业(山东)有限公司锅炉烟气处理系统改造工程2.工程概况:将现有的75T/H锅炉由三电场除尘方式改造为一电场两布袋除尘方式,35T/H锅炉由水膜除尘方式改造为一电场两布袋除尘方式,15T/H锅炉由多管除尘方式改造为一电场两布袋除尘方式。

经过改造后,烟尘排放指标必须达到标准:烟尘排放浓度<20mg/N·m³。

根据整体工程安排,我公司编制本施工设计。

二、工程实施组织机构日照红叶环保工程有限公司针对本次除尘工程成立项目部,负责本项目的管理。

组织结构如下:各级职能:项目负责人:负责整个项目的策划、管理与实施,协调内外部的关系,向公司本部负责。

信息管理工程师:负责资料收集和整理、会议纪要记录并整理发送。

建立资料管理台帐,负责接收所有的文件及图纸等信息资料。

技术负责人:负责工程的整体设计,提出项目各个环节的技术要求。

对项目发生的问题进行技术确认,参加并监督重点工序的检验。

工程管理工程师:负责现场工程管理工作,对安全、质量、进度监督管理,协调各个施工队及工序间关系,协调设计、设备供应、施工、业主间的工作,保证工程顺利进行。

设备供应负责人:负责物资催交,清点和验收组织工作,根据设备需求计划,核对设备到货日期。

建立物资管理台账。

顾问组:由国内外的专家组成,是公司本项目的智囊团,解决存在的难题,对运作过程提出建议。

施工经理:负责现场施工组织与实施,是施工质量、安全的总负责人。

有材料供应负责人、质安负责人、施工技术负责人协助工作。

机务安装队:负责现场大件运输,机务部分的拆除与安装,以及机械设备的解体检查,电控部分的焊接施工,并配合调试工作。

布袋除尘器施工组织计划

布袋除尘器施工组织计划

布袋除尘器施工组织计划
一、综述
本文主要分析并给出组织安装安装静电布袋除尘器的施工组织计划,
主要包括:施工基础、材料准备、设备安装、质量控制、安全管理、施工
组织和施工进度等方面。

二、施工基础
1.施工现场检查:检查施工面宽度、厚度和半径;检查拆卸软管的螺栓、螺Ñ,以及排水管网是否存在缺陷。

2.施工工具准备:准备安装螺栓工具(包括大力度螺丝刀、斜角锉、
自攻螺钉、和拉力等等);准备相应的电动工具,包括锤子、电机、手钻、电锤等。

3.施工备料:准备安装布袋除尘器用的螺栓和螺母;准备连接排水管
用的橡胶带、橡胶条及其他辅助部件等等。

4.测量与安装:根据布袋除尘器的安装要求,测量安装面的厚度、宽
度和半径;根据除尘器的尺寸,仔细看图确定安装螺栓、螺母的螺栓孔的
位置;根据标准,将螺栓和螺母安装到布袋除尘器上,使布袋除尘器固定
在所需位置。

三、材料准备
1.准备合适的布袋除尘器:首先要按照施工面的大小确定布袋除尘器
的尺寸,在确定施工面的厚度、宽度等细节参数之后,便可购入合适的布
袋除尘器。

2.准备安装螺栓:根据施工面的厚度和宽度,确定安装螺栓的型号和尺寸,如M8。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

.. . .XXXXXXXX公司XXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXX装置XXXXXXXXXXX布袋除尘器施工案报审表XXXXXXXXXXXXXXXXXXXX公司二零一三年三月.. . .施工案批准人:审核人:编制人:编制单位:XXXXXXXXXXXXXXXXXXXXXXX公司编制日期:2013-3-14目录一.编制依据二.工程概况三.施工准备四.施工容及步骤五.安装工艺六.仪控施工案七.电器施工案八.现场管理九.质量保证体系十.安全保证体系十一.安全文明施工一、编制依据XXXXXXXXXXX提供的图纸:。

XXXXXXXXXXXXXXX布袋除尘器安装工程资料。

1、《电力建设施工技术规》第2部分:锅炉机组DL 5190.2-20122、《电力建设施工技术规》第4部分:热工自动化DL 5190.4-20123、《电力建设施工技术规》第5部分:管道及系统DL 5190.5-20124、《火力发电厂焊接技术规程》DL/T869-20125、《电力建设施工质量验收及评价规程》第2部分:锅炉机组DL/T5210.2-20096、《电力建设施工质量验收及评价规程》第5部分:管道及系统DL/T5210.5-20097、《电力建设施工质量验收及评价规程》第2部分:焊接工程DL/T5210.7-20098、《电力建设安全工作规程》第一部分:火力发电厂DL5009.1-20029、《施工现场临时用电安全技术规》JGJ46-200510、《电器装置安装工程电缆线路施工及验收规》GB50168-200611、《电器装置安装工程接地装置施工及验收规》GB50169-200612、《电器装置安装工程低压电器施工及验收规》GB50254-9613、《电器装置安装工程电力交流设备施工及验收规》GB50255-9614、《电器装置安装工程电器照明装置施工及验收规》GB50259-9615、《电器装置安装工程电器照明装置施工及验收规》GB50259-9616、《电力建设安全健康与环境管理工作规定》DL/T889-200417、《袋式除尘器用电磁脉冲阀》JB/T8-200418、《工业自动化仪表工程施工及验收规》GB50093-2002其它适用于本项目和当地环保等的规和标准。

二、工程概况XXXXXXXXXXXXXXX布袋除尘器安装工程,设备制造单位为XXXXXXXXXXXXXXXX,安装单位为XXXXXXXXXXXXXXXX,工程地点在XXXXXXXXXXXXXXXX工程项目施工现场。

其主要工作容为:1、支柱框架安装;2、灰斗安装;3、中箱体安装;4、上箱体安装;5、喷吹系统安装;6、离线装置安装;7、扶梯平台安装;8、气路电气安装;9、除尘器设备的油漆。

工程特点是:施工难度大,工期紧,高空作业多,危险性大。

所以现场一定要组织协调好,尽可能缩短吊装时间,不影响生产的正常进行。

该工程工期紧,质量要求高,一定要精心组织施工,确保按期、优质完成安装任务。

三、施工准备1、施工前甲需指派现场负责人,负责现场的协调工作及对安全、质量、进厂进行监督管理,同时负责协调好现场所需占用场地问题。

2、施工前首先对整个工程的整体安排情况对参加的所有人员进行交底,做到施工前所有参与施工人员明确自身的工作围,明确需要注意的事项。

3、施工前,我单位在一星期前就应着手对施工所需要的必备工具进行准备。

如:现场工棚、电焊机、电焊条、氧气、乙炔、钢丝绳、卡扣、麻绳、吊车、塔吊、手拉葫芦等。

4、施工前,我单位需对基础进行复测,落实现场用水、用电,发现问题及时向有关人员反映,必须做到人员进场能立即展开施工。

5、施工临时设施5.1 临时设施及主要转材料及施工用料(见后表5.1.1)5.1.1主要临时设施:6、施工人员安排6.1 为确保安全、质量、工期,保证现场安装施工顺利进行,现场设施工管理员2名、工长1名、专职安全员1名、质量检查员1名、现场保卫1名,施工期间领导要经常深入现场,检查、督促施工。

6.2 施工人员配置现场设施工队长1人、技术员1人、电焊工10人、质检员1人、安全员1人、铆工2人、保管1人、电工1人。

6.2.1主要施工人员:四、施工容1、针对该项目施工特点,我公司领导非常重视,专门组织相关技术人员进行专题讨论,精心部署,同时成立XXXXXXXXXXXXXX布袋除尘器安装工程队,以确保工程按质按量的完成。

2、现场安装部施工管理组织体系图3、施工安装部部门人员工作职责:3.1 安全组工作职责,对现场的安全进行组织与管理,以确保工程顺利实施。

3.2 技术组工作职责,负责工程计划、调度、技术、统计、文明生产及网络计划的编制、监督、检查优化、实施等管理工作。

3.3 质量组工作职责,负责对现场安装的设备进行质量的评定和质量的自检。

3.3 施工组工作职责,对外新中环保股份有限公司全面履行合同,对负责该工程的施工组织与管理,以确保工程顺利实施。

3.4 材料组工作职责:负责现场到货及现场材料面的组织与管理。

4、安装具体步骤:4.1 基础检查及验收:基础的检查应按下列各项加以检查核实。

4.1.1 领取基础检查表(由土建施工单位提供)。

4.1.2 中心标记原点、基准点的位置及高度。

4.1.3 打墨线(各中心线、行列线)。

4.1.4 基础表面应平坦,无明显的倾斜或凹凸,基础的各部表面也应光滑、平整。

4.1.5 以原点或基准点为准,进行柱中心线及基础高度的实测,一定要和图纸相符。

4.1.6各行列线的尺寸应与图纸相符,相同尺寸的对角线应相等。

4.1.7 测量工具:钢尺和水平仪。

4.2 支柱框架安装4.2.1 检查各构件有否变形,如有变形,需校正后运至施工现场的堆放处。

4.2.2核对图纸中的件号,将运至现场的构件进行分类整理。

把相同的零件分别堆放在组装场地及吊车、工作围场地围。

4.2.3框架在基础上组装:根据具体情况,先吊装立柱,然后在空中组装,支撑和框架。

4.2.4安装次序:4.2.4.1 按照立柱间的顺序,根据现场情况用吊车把每根立柱就位。

4.2.4.2每组框架组装时,应该按照安装图中框架的节点,先将立柱放正,然后将中横梁放在相应的位置上,将下横梁与下立柱上的连接扳用螺栓连接固定起来。

4.2.4.3组装斜撑,将下斜撑、中斜撑与下立柱连板的连接位置对准后,将连接处全部用膨胀螺栓连接。

4.2.4.4用钢尺测量柱距,调整对角线相等,然后拧紧各连接处的螺栓。

4.2.5 框架的吊装:4.2.5.1 吊车的配置:将吊车设置在基础外侧的中央处,使吊车的作业半径能有效地吊装各柱线框架。

4.2.5.2 每吊装一个柱列框架,先把它放在基础上,立柱底板同地脚螺栓连接固定。

第一柱列框架吊装后用临时支撑固定,第二个柱列框架吊装后随即将柱列框架间的横梁、斜撑连接固定。

4.2.5.3 为了安全作业,要框架项部横梁上设必要的临时安全栏杆。

4.2.6 框架的中心定位及固定:4.2.6.1立柱中心定位及固定4.2.6.1.1 用经纬仪测定各立柱垂直度4.2.6.1.2若有偏移,可在立柱底板下面放入调整垫板进行调整,直到满足设计要求为止。

4.2.6.1.3测定各列框架的对角线的尺寸,检查安装是否符合设计要求,对角线之差达设计要求。

4.2.6.1.4中心定位、对角线调整完成以后,着手拧紧全部连接螺栓并进行焊接。

4.2.7基础的二次浇灌:4.2.7.1 在各立柱中心定位,螺栓紧固。

梁、柱、斜撑连接部位的焊接工作全部结束后交付甲。

4.3 灰斗安装:4.3.1 在安装灰斗前,先把中间灰斗支撑梁按图分别用螺栓紧固在下横梁的连接板上调整平面平整度并焊接。

4.3.2将灰斗逐一吊至横梁处的下,调整中间灰斗接口的位、轴线位置和垂直度,下面套上调整垫圈后拧紧螺母。

4.3.3待相对位置调整结束并符合图纸要求后,将调整垫圈与支座底板焊接。

4.4 除尘器本体型箱体安装:在安装箱体前,按图把各部件找齐,然后按图纸顺序组装箱体。

从下往上的顺序分别进行吊装,然后用螺栓紧固,调整平面平整度并焊接。

4.5 平台、梯子、栏杆现场安装:4.5.1按安装图将角钢、槽钢分别焊接在相应的位置上,焊接时注意应在同一水平上。

4.5.2铺设钢板并焊接,栏杆与下横梁焊接并与栏杆对接。

第三、在立柱上焊支架,安装平台及爬梯,在安装平台一端与下横梁焊接,另一端固定在相应的位置上。

4.6 喷吹系统、短管及阀件安装:根据甲提供的详细图纸,结合现场实际情况,制定相应的施工案,然后按照详细的施工案进行施工安装。

4.7压缩空气管路等其它管路安装。

4.8根据甲提供的详细图纸再制定详细的施工案,确保管路安装质量。

4.9温度、压力检测仪、氧化分析仪、湿度仪等检测安装;根据甲提供的图纸及甲有关技术人员指导下进行安装。

4.10设备的焊接补漆4.10.1现场焊处,焊后清理残渣及飞溅等杂物,并补漆。

4.10.2油漆颜色:按照甲的技术合同要求进行。

4.11滤袋、袋笼及喷吹管的最终安装:4.11.1检查花板是否变形。

4.11.2将喷吹管拆下、待滤袋、袋笼安装合格后再安装喷吹管。

4.11.3滤袋及袋笼的安装:安装必须在密封打压实验结束验收合格后,安装前必须对除尘器所有焊接或连接部位,及对除尘器部全部清理杂物,检验合格无问题进行滤袋及袋笼的安装。

五、安装工艺1、除尘管道及钢结构制作:1)下料图单①此工序为材料检验部分,其容包括对工程所选用的型号、规格的确认以及材料的质量检查。

②质量检测标准:应符合设计要求及现行标准的规定。

③检验法:检查钢材质量证明书和复试报告,用钢卷尺、卡尺检查型号、规格。

2)放样、号料①放样划线时,应清楚标明装配标记、螺标注、加强板的位置向、倾斜标记及中心线、基准线和检验线,必要时制作样板。

②注意预留制作,安装时的焊接收缩余量;切割、刨边和铣加工余量;安装预留尺寸要求。

手工切割2mm,自动或半自动切割1.5mm,精密切割1mm。

③划线前,材料的弯曲和变形应予以矫正。

④放样和样板的允偏差见下表:项目允偏差平行线距离和分段尺寸±0.5mm对角线差1.0mm宽度、长度±0.5mm距±0.5mm加工样板角度±20’⑤号料的允偏差见下表:项目允偏差外形尺寸±1.0距±0.5⑥质量检验法:用钢尺检测。

3)下料:钢板下料采用数控切割机或剪板机下料,但下料前应将切割表面的铁锈、污物清除干净,以保持切割件的干净和平整,切割后应清除溶渣和飞溅物,操作人员熟练掌握机械设备使用法和操作规程调整设备最佳参数的最佳值。

①质量检验标准:切割的允偏差值(mm)项目允偏差零件宽度、长度±3.0边缘缺棱1.0型钢端部垂直度2.0②钢材剪切面或切割面应无裂纹、夹渣和分层。

③质量检验法:目测或用放大镜、钢尺检查。
