8.2排架高度大于15米的渡槽专项施工方案
渡槽专项施工方案

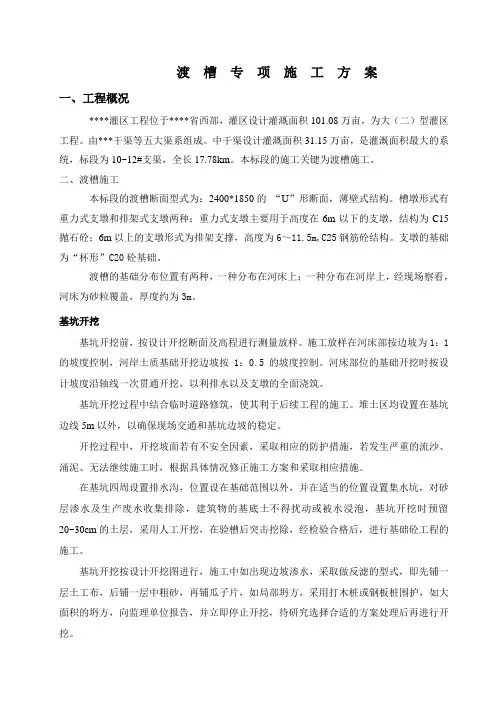

渡槽专项施工方案一、工程概况****灌区工程位于****省西部,灌区设计灌溉面积101.08万亩,为大(二)型灌区工程。
由***干渠等五大渠系组成。
中干渠设计灌溉面积31.15万亩,是灌溉面积最大的系统,标段为10~12#支渠,全长17.78km。
本标段的施工关键为渡槽施工。
二、渡槽施工本标段的渡槽断面型式为:2400*1850的“U”形断面,薄壁式结构。
槽墩形式有重力式支墩和排架式支墩两种:重力式支墩主要用于高度在6m以下的支墩,结构为C15抛石砼;6m以上的支墩形式为排架支撑,高度为6~11.5m,C25钢筋砼结构。
支墩的基础为“杯形”C20砼基础。
渡槽的基础分布位置有两种,一种分布在河床上;一种分布在河岸上,经现场察看,河床为砂粒覆盖,厚度约为3m。
基坑开挖基坑开挖前,按设计开挖断面及高程进行测量放样。
施工放样在河床部按边坡为1:1的坡度控制,河岸土质基础开挖边坡按1:0.5的坡度控制。
河床部位的基础开挖时按设计坡度沿轴线一次贯通开挖,以利排水以及支墩的全面浇筑。
基坑开挖过程中结合临时道路修筑,使其利于后续工程的施工。
堆土区均设置在基坑边线5m以外,以确保现场交通和基坑边坡的稳定。
开挖过程中,开挖坡面若有不安全因素,采取相应的防护措施,若发生严重的流沙、涌泥、无法继续施工时,根据具体情况修正施工方案和采取相应措施。
在基坑四周设置排水沟,位置设在基础范围以外,并在适当的位置设置集水坑,对砂层渗水及生产废水收集排除,建筑物的基底土不得扰动或被水浸泡,基坑开挖时预留20~30cm的土层,采用人工开挖,在验槽后突击挖除,经检验合格后,进行基础砼工程的施工。
基坑开挖按设计开挖图进行,施工中如出现边坡渗水,采取做反滤的型式,即先铺一层土工布,后铺一层中粗砂,再铺瓜子片,如局部坍方,采用打木桩或钢板桩围护,如大面积的坍方,向监理单位报告,并立即停止开挖,待研究选择合适的方案处理后再进行开挖。
基础、排架施工1、模板工程本工程排架柱所有模板均采用组合钢模板,模板采用方木贴背间距30cm,然后用钢管井子型加固,40cm一道,施工时用拉条可靠链接,施工中可以反复使用。
渡槽实用专项施工方案设计
渡槽实用专项施工方案设计一、项目概述二、方案设计1.渡槽建设渡槽建设是保证水流渡槽施工顺利进行的基础,主要包括以下几个方面:(1)地质勘察:对施工地的地质情况进行勘察,确定施工地的地质稳定性和承载力。
(2)设计方案:根据渡槽的使用需求和施工地的地质情况,设计适合的渡槽结构,包括渡槽的尺寸、形状和材料等。
(3)原材料采购:根据设计方案,采购符合质量要求的渡槽建设原材料,包括钢筋、混凝土和铸铁等。
(4)基础处理:进行施工地的基础处理,保证渡槽的稳定性和承载力。
(5)施工队伍:组建施工队伍,确保施工的专业性和高效性。
(6)施工管理:对施工过程进行全程管理,确保施工的安全和质量。
2.渡槽安装渡槽安装是确保渡槽功能正常发挥的关键步骤,主要包括以下几个方面:(1)安装前准备:对施工地进行清理,确保施工环境的干净和整洁。
(2)分段安装:根据渡槽的尺寸和形状,将渡槽分成若干段,逐段进行安装。
(3)安装顺序:按照设计方案确定的安装顺序,逐段完成渡槽的安装。
(4)连接处理:对相邻渡槽段进行连接处理,确保连接处的密封性和承载力。
(5)定位固定:在安装过程中,对渡槽进行定位固定,确保渡槽的位置准确和稳定。
3.渡槽维修渡槽维修是确保渡槽长期使用的关键环节,主要包括以下几个方面:(1)定期检查:对渡槽进行定期检查,包括渡槽本体、连接处和涂层等,确保渡槽的完好性。
(2)漏水处理:对渡槽的漏水问题进行及时处理,包括漏水处的修补和密封等。
(3)河底冲刷处理:对渡槽所在的河底进行冲刷处理,防止长期冲刷对渡槽造成的影响。
(4)漆膜维护:对渡槽涂层进行定期维护,保证涂层的完整性和防腐性。
三、施工进度计划本施工方案设计的施工进度计划如下:1.渡槽建设:从地质勘察开始,整个建设过程预计需要2个月。
2.渡槽安装:根据渡槽的尺寸和形状,预计需要3个月完成渡槽的安装。
3.渡槽维修:定期检查和维护的周期为半年,每次维修预计需要1个月的时间。
四、安全保障措施为了保证施工过程的安全,本方案设计提出了以下安全保障措施:1.施工现场设置围挡,限制非施工人员进入施工区域。
渡槽的施工方案(一)2024

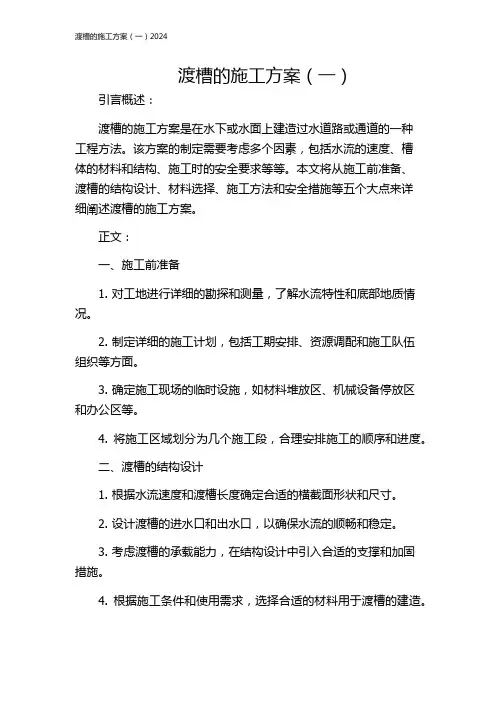

渡槽的施工方案(一)引言概述:渡槽的施工方案是在水下或水面上建造过水道路或通道的一种工程方法。
该方案的制定需要考虑多个因素,包括水流的速度、槽体的材料和结构、施工时的安全要求等等。
本文将从施工前准备、渡槽的结构设计、材料选择、施工方法和安全措施等五个大点来详细阐述渡槽的施工方案。
正文:一、施工前准备1. 对工地进行详细的勘探和测量,了解水流特性和底部地质情况。
2. 制定详细的施工计划,包括工期安排、资源调配和施工队伍组织等方面。
3. 确定施工现场的临时设施,如材料堆放区、机械设备停放区和办公区等。
4. 将施工区域划分为几个施工段,合理安排施工的顺序和进度。
二、渡槽的结构设计1. 根据水流速度和渡槽长度确定合适的横截面形状和尺寸。
2. 设计渡槽的进水口和出水口,以确保水流的顺畅和稳定。
3. 考虑渡槽的承载能力,在结构设计中引入合适的支撑和加固措施。
4. 根据施工条件和使用需求,选择合适的材料用于渡槽的建造。
5. 对渡槽的进一步结构细节进行设计,如槽口的边缘处理和槽内的涂层等。
三、材料选择1. 选择适应水下或水面环境的材料,如钢材、混凝土或玻璃钢等。
2. 考虑材料的耐腐蚀性和抗压性能,以适应水流的冲击和外界环境的影响。
3. 根据施工条件和预算要求,选择相应的材料供应商和施工厂家。
4. 确保材料的质量和规格符合相关标准和要求。
5. 进行材料的验收和备案,确保施工过程中的材料质量可控。
四、施工方法1. 根据设计要求和现场条件,选择合适的施工工艺和方法。
2. 进行渡槽的基础施工,如挖掘基坑和进行地下水的排除处理。
3. 对渡槽的具体构件进行制造和装配,如槽底板和槽侧板等。
4. 进行渡槽的拼装和连接,确保各个构件的密封性和结构完整性。
5. 进行渡槽的安装和固定,确保渡槽与水流的连接紧密且稳固。
五、安全措施1. 制定详细的安全生产计划和施工方案,明确安全责任和措施。
2. 提供必要的防护设施和安全培训,确保施工人员的安全意识和技能。

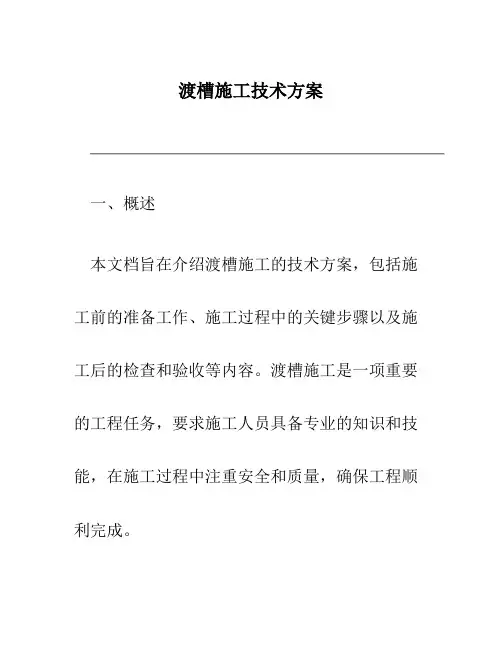

渡槽施工技术方案
渡槽施工技术方案一、概述本文档旨在介绍渡槽施工的技术方案,包括施工前的准备工作、施工过程中的关键步骤以及施工后的检查和验收等内容。
渡槽施工是一项重要的工程任务,要求施工人员具备专业的知识和技能,在施工过程中注重安全和质量,确保工程顺利完成。
二、施工前的准备工作2.1 方案设计施工前,需要进行渡槽方案的设计工作。
根据实际情况,确定渡槽的尺寸、材料和施工方法等。
设计人员应考虑渡槽的承重能力、耐久性和施工难易程度等因素,提出合理的方案。
2.2 材料准备根据渡槽方案,准备所需材料。
一般情况下,渡槽的材料包括水泥、钢筋和砂石等。
施工前要检查材料的质量和数量,确保满足施工需求。
2.3 人员组织根据工程规模和施工难度,合理组织施工人员。
施工队伍应包括技术工人和普通劳动者,确保有足够的人力资源来完成施工任务。
2.4 设备调试施工前,需要对施工设备进行调试和检查。
确保设备正常运行,保证施工过程的顺利进行。
三、施工过程3.1 清理施工场地施工前,需要清理施工场地,清除杂草和垃圾等。
确保施工场地整洁,为施工作业创造良好的条件。
3.2 基础施工渡槽的基础施工是保证渡槽稳定和安全的关键步骤。
基础施工包括打桩、浇筑混凝土、拆除旧设施等。
在施工过程中,要确保基础的平整度和稳固性,以满足渡槽的使用需求。
3.3 结构施工结构施工是渡槽建设的核心环节,包括渡槽的墙体、屋盖和地板等部分的建造。
施工过程中,要严格按照设计要求施工,确保结构的强度和稳定性。
3.4 防水工程渡槽防水是渡槽施工的重要环节。
在施工过程中,需要进行防水处理,以防止渗漏和水侵蚀。
常用的防水材料包括防水胶、沥青等,选择合适的防水材料并采用科学的施工方法,确保渡槽的防水效果。
3.5 排水系统安装渡槽施工完成后,需要安装排水系统。
排水系统包括排水管道、排水井和排水泵等部分,用于排除渡槽内的积水,保持渡槽的干燥和清洁。
四、施工后的检查和验收4.1 检查工程质量渡槽施工完成后,需要进行工程质量的检查。
渡槽施工专项方案
一、工程概况渡槽工程是水利工程的重要组成部分,主要用于输水、排洪、灌溉等目的。
本工程渡槽全长XX米,横断面为矩形,底宽XX米,顶宽XX米,高XX米。
渡槽结构主要由基础、槽身、边墙、翼墙、伸缩缝等组成。
二、施工准备1. 施工组织:成立渡槽施工项目部,明确项目经理、技术负责人、质量负责人、安全负责人等岗位,确保施工组织有序、高效。
2. 施工材料:根据设计要求,准备足够的混凝土、钢筋、水泥、砂、石子等原材料,确保材料质量合格。
3. 施工设备:准备挖掘机、装载机、混凝土搅拌站、泵车、运输车、模板、支架等施工设备,确保设备性能良好、运行正常。
4. 施工人员:组织专业施工队伍,包括混凝土工、钢筋工、模板工、测量工、安全员等,并进行岗前培训,提高施工技能和安全意识。
三、施工工艺1. 基础施工:根据设计图纸,开挖基础坑,进行基础垫层铺设,然后进行基础混凝土浇筑,确保基础坚实、平整。
2. 槽身施工:采用分段浇筑方法,先浇筑槽底,然后浇筑槽壁,最后浇筑槽顶。
槽身混凝土浇筑过程中,严格控制混凝土坍落度、和易性,确保混凝土质量。
3. 边墙施工:边墙采用现浇混凝土结构,先浇筑边墙基础,然后浇筑边墙主体,最后浇筑翼墙。
边墙施工过程中,严格控制模板安装、混凝土浇筑、养护等环节。
4. 伸缩缝施工:伸缩缝采用橡胶止水带,安装时应确保止水带与混凝土紧密结合,防止漏水。
5. 模板、支架拆除:混凝土达到设计强度后,方可拆除模板和支架,拆除过程中注意保护混凝土结构,防止损坏。
四、质量控制措施1. 材料质量:严格把控原材料质量,确保原材料合格。
2. 施工过程:严格执行施工规范,确保施工质量。
3. 混凝土浇筑:控制混凝土坍落度、和易性,确保混凝土质量。
4. 模板、支架安装:确保模板安装牢固、平整,支架支撑可靠。
5. 养护:混凝土浇筑完成后,及时进行养护,确保混凝土强度。
五、安全文明施工措施1. 安全生产:加强施工现场安全管理,严格执行安全生产责任制,确保施工安全。
渡槽专项施工方案

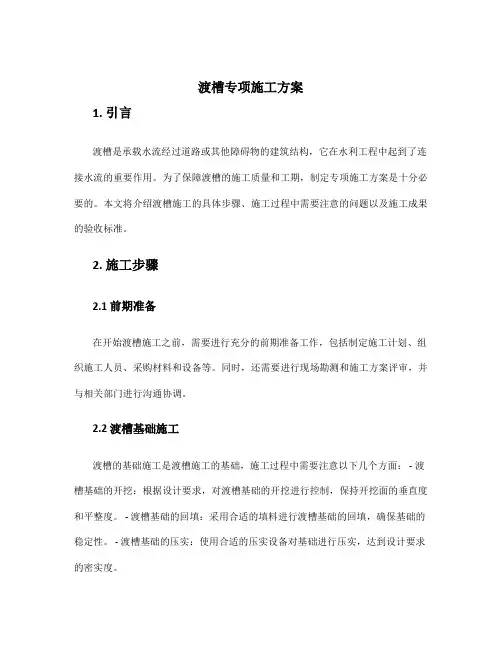

渡槽专项施工方案1. 引言渡槽是承载水流经过道路或其他障碍物的建筑结构,它在水利工程中起到了连接水流的重要作用。
为了保障渡槽的施工质量和工期,制定专项施工方案是十分必要的。
本文将介绍渡槽施工的具体步骤、施工过程中需要注意的问题以及施工成果的验收标准。
2. 施工步骤2.1 前期准备在开始渡槽施工之前,需要进行充分的前期准备工作,包括制定施工计划、组织施工人员、采购材料和设备等。
同时,还需要进行现场勘测和施工方案评审,并与相关部门进行沟通协调。
2.2 渡槽基础施工渡槽的基础施工是渡槽施工的基础,施工过程中需要注意以下几个方面: - 渡槽基础的开挖:根据设计要求,对渡槽基础的开挖进行控制,保持开挖面的垂直度和平整度。
- 渡槽基础的回填:采用合适的填料进行渡槽基础的回填,确保基础的稳定性。
- 渡槽基础的压实:使用合适的压实设备对基础进行压实,达到设计要求的密实度。
2.3 渡槽墙体施工渡槽墙体的施工主要包括模板安装、混凝土浇筑和养护等步骤: - 模板安装:根据设计要求,安装合适的模板,保证墙体的几何形状和尺寸。
- 混凝土浇筑:选用优质的混凝土材料进行浇筑,注意控制浇筑过程中的振捣和排气。
- 养护:在混凝土浇筑完成后,及时进行养护措施,如覆盖保湿膜以保持水分和温度的稳定。
2.4 渡槽顶板施工渡槽顶板的施工需要注意以下几个方面: - 顶板支模的安装:根据设计要求,安装合适的支模,保证顶板的几何形状和尺寸。
- 混凝土浇筑:选用强度合适的混凝土材料进行浇筑,注意控制浇筑过程中的振捣和排气。
- 养护:在混凝土浇筑完成后,及时进行养护措施,如覆盖保湿膜以保持水分和温度的稳定。
3. 施工过程中的注意事项在渡槽的施工过程中,有一些需要特别注意的问题,包括: - 施工现场安全:严格遵守施工现场的安全规定,保证施工人员的安全。
- 施工质量控制:严格按照设计要求进行施工,保证施工质量的过程中,要注重施工质量的控制。
渡槽工程专项施工方案(3篇)
第1篇一、工程概述本渡槽工程位于XX地区,旨在解决灌溉、排涝问题,提高农业用水效率。
渡槽全长XX米,净跨XX米,采用预应力混凝土结构,设计流量为XX立方米/秒。
本方案针对渡槽工程的施工特点,制定以下专项施工方案。
二、施工准备1. 技术准备:组织技术人员对渡槽设计图纸进行详细研究,明确施工工艺、技术要求和质量标准。
对施工人员进行技术培训,确保施工人员掌握相关技能。
2. 材料准备:根据设计要求,采购预应力混凝土、钢筋、水泥、砂石等原材料,并确保材料质量符合国家标准。
3. 施工设备准备:准备混凝土搅拌站、混凝土运输车、钢筋加工设备、模板支架、泵送设备等施工设备。
4. 施工场地准备:平整施工场地,设置排水设施,确保场地干燥、整洁。
三、施工工艺1. 基础施工:采用钻孔灌注桩基础,桩径为XX米,桩间距为XX米。
施工过程中,严格控制桩位偏差,确保桩基质量。
2. 钢筋施工:根据设计图纸,制作钢筋骨架,严格控制钢筋间距、保护层厚度。
钢筋绑扎完成后,进行预应力张拉,确保钢筋受力均匀。
3. 混凝土施工:采用泵送混凝土,严格控制混凝土配合比,确保混凝土强度和耐久性。
施工过程中,注意混凝土浇筑顺序和振捣密实,防止蜂窝、麻面等质量问题。
4. 模板支架施工:根据设计图纸,制作模板支架,确保支架稳定、可靠。
模板安装过程中,注意模板接缝严密,防止漏浆。
5. 预应力施工:张拉预应力筋前,检查预应力筋锚固、张拉设备等,确保预应力施工质量。
6. 质量检测:施工过程中,对混凝土强度、钢筋保护层厚度、模板支架稳定性等进行检测,确保工程质量。
四、施工进度安排1. 施工准备阶段:XX天2. 基础施工阶段:XX天3. 钢筋施工阶段:XX天4. 混凝土施工阶段:XX天5. 预应力施工阶段:XX天6. 质量检测阶段:XX天7. 施工验收阶段:XX天五、安全文明施工措施1. 施工现场设置安全警示标志,加强安全教育,提高施工人员安全意识。
2. 严格执行施工规范,确保施工质量。
渡槽专项施工方案标准版doc(二)
渡槽专项施工方案标准版doc(二)引言概述:本文档为渡槽专项施工方案标准版doc(二),旨在规范渡槽施工过程中的各项工作,确保施工的安全和质量。
该方案将从五个大点进行详细的阐述,包括施工准备、渡槽结构施工、施工材料与设备、施工过程安全措施和施工质量控制,每个大点下分别阐述5-9个小点。
一、施工准备1. 研究渡槽设计图纸和相关技术要求2. 制定施工计划,明确施工时序和工期3. 调配施工人员和所需机械设备4. 检查施工现场的环境和地基情况5. 建立施工组织管理体系,明确责任和权限二、渡槽结构施工1. 深度开挖和基础施工2. 渡槽底板安装3. 渡槽墙板和墙体结构施工4. 渡槽盖板施工5. 渡槽防水、防腐和绝热处理三、施工材料与设备1. 选用合适的混凝土和钢筋材料2. 检查材料的质量证明文件和检测报告3. 使用合适的施工模板和工具4. 确保设备的正常运行和维护5. 在施工过程中及时补充材料和设备四、施工过程安全措施1. 制定安全施工方案和操作规程2. 提供必要的安全防护设施和装备3. 对施工人员进行安全教育和培训4. 定期检查施工现场的安全隐患5. 及时处理和报告事故和安全问题五、施工质量控制1. 制定施工质量检验和验收标准2. 进行材料进场检验和质量抽查3. 对施工工序进行质量检查和追踪4. 安排专业机构进行质量检测和评估5. 编制施工质量报告和总结总结:本文档详细介绍了渡槽专项施工方案标准版doc(二)的内容,其中包括了施工准备、渡槽结构施工、施工材料与设备、施工过程安全措施和施工质量控制等五大点。
这些内容将帮助施工人员系统化地进行渡槽施工,保证施工的安全和质量。
渡槽工程专项施工方案
渡槽工程专项施工方案一、工程概况本工程位于XX省XX市,是一座跨越XX河的XX渡槽工程,主要功能为输水。
总建筑面积约XX平方米,为了解决输水问题,工程需建设一条长XX米、宽XX米的输水渡槽。
此次施工的主要内容包括场地准备、基础构筑、主体结构和设备安装等,全面保障工程质量、安全和进度,确保工程按时、按质完成。
二、施工组织1.施工领导小组本工程设立施工领导小组,负责对全过程施工进行指导、协调,统筹资源,解决各种纠纷和问题。
2.施工总包单位本工程施工总包单位负责全面组织、协调、管理施工过程中各项工作,确保施工的质量和安全。
3.施工分包单位施工分包单位将按照总包单位的要求,分别承担相应的施工任务,严格按照设计图纸和施工方案进行施工。
4.施工人员所有施工人员必须具有相应的工程施工资质和经验,并持有效的施工许可证,严格按照施工管理要求进行操作。
三、施工准备1.场地整理清理并平整施工场地,清除全部障碍物、杂草和垃圾。
2.机械设备准备准备所需的机械设备,如挖掘机、运输车辆、起重机等,确保施工过程中机械设备齐全、完好。
3.材料准备准备所需的各类施工材料,按照要求进行验收和分类存放。
4.安全措施制定健全的施工安全管理规定,配备专职安全管理人员、设置安全标志,并进行必要的安全培训。
四、施工过程1.基础构筑根据设计图纸,进行基础的开挖、浇筑、加固、检测等施工过程,确保基础的牢固和稳定。
2.主体结构按照设计要求进行主体结构的施工,包括支架搭设、管道铺设、混凝土浇筑等工作,严格按照相关规范和要求进行操作。
3.设备安装将输水设备按照要求进行安装,包括泵站、管道连接、阀门安装等,确保设备的正常运转和安全性。
4.验收和调试对施工的每个环节进行验收,确保工程的质量和安全。
对设备进行调试,确保运行正常。
五、施工技术措施1.严格遵守规范严格按照国家相关的建筑和机械施工规范进行操作,做到科学施工。
2.严格实施质量检验严格按照设计要求进行质量检验,确保工程的质量达到标准。
渡槽施工方案
渡槽施工方案一、项目概述渡槽作为一种用于河道、溪流等水体之上的通行设施,具有重要意义。
本文档将介绍渡槽施工方案,包括施工准备工作、施工过程、质量控制等内容。
二、施工准备工作1. 确定渡槽位置:根据工程需要和地形地势,确定渡槽的合适位置,并进行勘测和测量工作。
2. 设计渡槽结构:根据渡槽所处位置、承载能力要求等因素,设计合适的渡槽结构,并进行验算。
3. 准备材料和设备:根据设计要求准备所需要的材料,如钢板、混凝土等,同时准备相应的施工设备。
三、施工过程1. 渡槽基础施工:首先进行渡槽基础的开挖工作,确保基础平整牢固,并根据设计要求进行基础的加固和处理。
2. 渡槽结构搭建:根据设计图纸和施工方案,进行渡槽结构的搭建工作,包括钢骨架的安装、混凝土的浇筑等。
3. 渡槽连接施工:根据实际情况和设计要求,进行渡槽之间或渡槽与陆地之间的连接施工,确保连接处牢固可靠。
4. 渡槽防水处理:根据设计要求和实际需要,进行渡槽的防水处理,确保渡槽内部不受水侵蚀。
5. 其他附属工程:根据具体工程需要,进行渡槽附属设施的施工,如消防安全设施、照明设备等。
四、质量控制1. 施工质量检查:在施工过程中,进行各个节点的质量检查,确保施工符合设计要求和规范标准。
2. 施工记录和报告:对施工过程进行记录和报告,包括关键节点的检查结果、施工进度等。
3. 质量监督和检测:由专业的质检机构进行施工质量的监督和检测,确保渡槽的结构安全可靠。
五、安全措施1. 施工安全培训:对施工人员进行必要的安全培训,提高其安全意识和工作技能。
2. 安全设备和防护措施:配备必要的安全设备和防护措施,如安全帽、安全绳等,确保施工人员的人身安全。
3. 施工现场管理:进行施工现场的合理布置和管理,确保施工过程中的安全。
六、施工验收1. 渡槽结构验收:对施工完成的渡槽结构进行验收,检查其是否符合设计要求和规范标准。
2. 施工质量评估:对渡槽的施工质量进行评估,对存在的问题进行整改和改进。
渡槽施工方案
渡槽施工方案
一、前言
渡槽是一种用于沟渠之间的交叉水路工程,在水利、水电、交通等领域都有着
重要的应用。
渡槽的施工方案设计直接关系到工程的质量和进度,下面将从渡槽施工方案的准备工作、施工工艺、施工注意事项等方面进行详细介绍。
二、准备工作
1.勘察设计:在进行渡槽施工前,必须进行充分的勘察设计工作,确
定渡槽的位置、尺寸、土质等相关参数。
2.材料准备:根据设计要求,准备好各种施工所需的材料,如混凝土、
钢筋等。
3.设备调配:确保各项施工设备正常运转,包括挖掘机、搅拌机等机
械设备。
三、施工工艺
1.开挖基础:根据设计要求,在渡槽位置开挖基础,保证基础平整牢
固。
2.模板安装:根据设计要求搭建好模板,以确保混凝土浇筑的准确性
和质量。
3.混凝土浇筑:将预先搅拌好的混凝土倒入模板,进行浇筑,注意控
制浇筑速度,以避免气泡和裂缝出现。
4.固化养护:混凝土浇筑完成后,进行适当的养护,保证混凝土的强
度和耐久性。
四、施工注意事项
1.安全第一:施工过程中,务必做好安全防护工作,确保施工人员和
设备的安全。
2.质量把控:每个施工环节都要严格按照设计要求执行,保证施工质
量。
3.环境保护:在施工现场要做好环境保护工作,防止污染土壤和水源。
五、结语
渡槽施工是一项复杂的工程,需要全面的准备和严谨的操作。
只有严格按照设计要求和施工方案进行操作,才能确保工程质量和进度。
希望本文对渡槽施工方案有所帮助,为相关施工提供参考。
渡槽施工方案
渡槽施工方案在城市的发展中,交通建设起着至关重要的作用。
道路的畅通与交通工具的运行密切相关,而渡槽作为道路工程中的重要一环,更是确保交通流畅的关键所在。
本文将为大家介绍渡槽施工方案,探讨如何高效、安全地进行渡槽施工。
一、渡槽施工的现状渡槽施工是道路建设中不可或缺的一环,它被用于承载交通流量,缓解交通堵塞,保证道路交通畅通。
然而,在实际施工中,渡槽施工常常面临着一些困难和挑战,如施工期间交通管制、施工难度大、工期限制等等。
因此,提出一套高效、安全的渡槽施工方案显得尤为重要。
二、渡槽施工方案的优化为了解决渡槽施工中的问题,并提升施工效率,需要采取一系列措施进行优化。
1. 方案设计优化:在渡槽施工的方案设计阶段,需要充分考虑现场环境、交通流量以及施工需求。
合理确定施工的时间节点,避免交通高峰期进行施工,从而减少对交通的影响。
此外,根据实际情况,优化渡槽的结构设计,确保其在承载交通流量的同时,具备足够的安全性和稳定性。
2. 施工组织和协调:渡槽施工需要多个施工单位的配合,因此,在施工前,需要制定详细的施工计划,并加强各方之间的沟通和协调。
确保每个施工环节能够顺利进行,减少因施工进度延误而影响交通的情况。
3. 安全措施的加强:施工过程中,安全是最为关键的因素之一。
应采取严格的安全措施,确保施工现场的安全。
例如,设置合理的交通指示标志和路障,限制行人和车辆进入施工区域,同时配备专业的安全员进行管理和监督。
4. 施工工艺改进:改进施工工艺也是提高渡槽施工效率的重要手段之一。
例如,采用预制构件可以大大缩短施工周期,减少对道路交通的影响;使用现代化的施工设备,如液压机械臂等,提高施工效率和质量。
三、渡槽施工方案的案例分析为了更加直观地了解渡槽施工方案的实施效果,我们可以以一个实际案例进行分析。
某市A路段的渡槽施工方案经过优化后,首先确定了最佳的施工时间,考虑到市民通勤需求,选择了夜间进行施工。
其次,在施工前,相关部门与周边机构进行了广泛沟通,以确保施工期间交通的流畅。
渡槽模板专项施工方案
渡槽模板专项施工方案一、前言渡槽模板施工是水利工程建设中不可或缺的一环,其施工质量直接影响到渡槽的使用寿命和安全性。
为了确保渡槽模板施工工作顺利进行,制定专项施工方案是必不可少的。
本文将从渡槽模板施工的准备工作、施工流程、质量控制等方面,提出一套系统完善的渡槽模板专项施工方案。
二、准备工作1. 技术准备•熟悉设计图纸和施工图纸,了解渡槽模板的结构和安装要求;•检查施工所需设备和工具的完好性,确保施工顺利进行;•做好施工人员的技术培训,保证操作规范。
2. 施工材料准备•确保渡槽模板的原材料质量符合要求,材料齐全;•配备必要的模板支撑和连接件。
三、施工流程1. 模板验收•对渡槽模板进行严格的验收,确保质量合格;•按设计要求进行拼装,保证结构稳固。
2. 模板安装•根据设计图纸进行模板的精确安装,确保模板的准确定位;•逐步完成渡槽模板的安装工作,确保施工进度。
3. 混凝土浇筑•在模板安装完成后,进行混凝土的浇筑;•控制浇筑过程中的质量,防止渗漏和开裂。
四、质量控制1. 施工过程监控•设置好质量监控点,实时监测施工进度和质量;•发现问题及时处理,确保施工质量。
2. 完工验收•完工后进行渡槽模板的验收,并做好施工记录;•对施工过程中的问题进行总结,为下一次施工提供经验。
五、总结本文从准备工作、施工流程以及质量控制等方面提出了渡槽模板专项施工方案。
在实际施工中,应严格按照方案要求进行操作,确保渡槽模板的质量和安全性。
同时,不断总结经验,不断改进施工工艺,提高施工效率和质量,为水利工程建设贡献力量。
渡槽施工方案及施工方法
渡槽施工方案及施工方法1. 引言渡槽是一种用于河道、沟渠等自然水体的交通通道或导流设施,常用于水利工程中。
本文将介绍渡槽的施工方案及施工方法,以便工程施工人员能够更加清楚地了解和实施这项工程。
2. 渡槽施工方案渡槽施工方案是指确定渡槽施工的整体设计和实施计划。
以下是一个一般的渡槽施工方案的步骤:2.1 渡槽设计渡槽的设计需要考虑多个因素,包括水流量、槽体尺寸、槽体材料等。
在设计过程中,需要与水利工程专家和设计师紧密合作,确保渡槽的结构和功能达到要求。
2.2 施工准备在开始施工前,需要进行一系列的准备工作,包括场地清理、设备选购等。
同时,需要制定详细的施工计划,包括施工队伍的组织、工期安排等。
2.3 施工材料选购根据渡槽的设计要求,选择合适的施工材料。
通常情况下,渡槽的槽体材料可以选择钢筋混凝土、玻璃钢等。
2.4 施工方案制定根据渡槽的设计要求和实际情况,制定具体的施工方案。
包括施工顺序、工艺流程、施工方法等。
3. 渡槽施工方法渡槽的施工方法一般包括以下几个步骤:3.1 施工基础处理首先需要进行渡槽施工基础的处理工作。
包括地表土方开挖、基础混凝土浇筑等。
3.2 渡槽槽体施工根据渡槽槽体的设计要求,选择合适的施工方法。
对于钢筋混凝土渡槽,可以采用板模工法,先进行模板的搭设,再进行钢筋的绑扎,最后进行混凝土的浇筑和养护。
对于玻璃钢渡槽,则可以采用模具制作和现浇施工等方法。
3.3 渡槽连接施工根据渡槽连接的实际情况,选择合适的施工方法。
对于与其他结构相连的渡槽,可以采用焊接、螺栓连接等方法。
3.4 压力测试和检验在渡槽施工完成后,需要进行压力测试和检验。
通过施工完成的渡槽进行水压测试,检验渡槽的密封性和承载能力是否符合设计要求。
3.5 渡槽保护和防腐处理渡槽施工完成后,需要进行保护和防腐处理。
根据不同的材料,选择合适的保护和防腐方法,延长渡槽的使用寿命。
4. 结论通过本文对渡槽施工方案及施工方法的介绍,可以使工程施工人员更好地理解和掌握渡槽施工的流程和要点。
渡槽专项施工方案
渡槽专项施工方案渡槽专项施工方案一、工程概述渡槽是河流或渠道交叉穿越工程中的一种常见构筑物,用于将河流或渠道水流引导到其他方向。
本施工方案是基于渡槽的具体情况,制定的施工方案。
二、施工准备1. 组织施工人员到现场进行必要的勘察和测量,确定渡槽的具体位置和尺寸。
2. 准备必要的施工设备和工具,如挖掘机、钢板桩等。
3. 检查施工场地的环境和基础情况,确保施工的安全和稳定。
三、施工方法1. 挖槽a. 根据渡槽的尺寸和设计要求,使用挖掘机进行槽底的挖掘。
b. 挖槽时要注意保持槽底的平整和垂直度。
c. 进行挖掘时,要特别注意不要损坏已有的管道或线缆。
2. 支护a. 钢板桩的打入i. 根据挖槽的尺寸和设计要求,在挖槽两侧打入钢板桩,保持桩与挖槽壁的间距适当。
ii. 打桩时要注意保持桩体的垂直度和平整度。
b. 支护材料的使用i. 根据挖槽的深度和地质条件,选择合适的支护材料进行支护,如水泥土、石头等。
ii. 支护材料要均匀填充到挖槽中,并保持槽底的平整和垂直度。
c. 支护完毕后进行检查,确保支护结构的稳定和安全。
3. 渡槽设置a. 将渡槽按照设计要求安装到支护结构上。
b. 检查渡槽的连接处,确保连接牢固。
四、施工安全1. 施工期间,要严格按照安全操作规程进行施工,不得发生任何安全事故。
2. 确保施工人员熟悉使用施工设备和工具的操作方法,并戴好相应的安全防护装备。
3. 对施工现场进行管控,防止无关人员进入施工区域。
4. 定期进行施工现场的安全检查,及时排除隐患。
五、施工质量控制1. 施工过程中,严格按照设计要求进行施工,保证施工质量。
2. 施工完毕后,进行渡槽的检查和测试,确保其功能正常。
六、施工进度和工期安排1. 根据施工量和施工条件,制定详细的施工进度表和工期安排。
2. 施工过程中,要及时记录施工进度和施工情况,确保施工按计划进行。
七、环境保护1. 施工过程中,要严格执行环境保护要求,防止施工对周边环境造成污染。
渡槽专项施工方案
渡槽专项施工方案一、前言在水利工程中,渡槽是一种重要的水工构筑物,用于河流之间或河流与其他建筑物之间的跨越。
渡槽施工是水利工程中的关键环节之一,影响着整个工程的质量和进度。
本文将就渡槽专项施工方案进行详细介绍,以保障施工过程的顺利进行。
二、施工准备阶段1. 方案设计在进行渡槽施工前,必须进行详细的方案设计。
设计应考虑渡槽的结构、材料、尺寸等因素,保证其满足承载和使用要求。
2. 资源准备在施工前需充分准备所需资源,包括材料、设备、人力等,以确保施工过程中不会受到资源短缺的影响。
三、施工过程1. 基础施工首先进行渡槽基础的施工,包括基础开挖、浇筑混凝土等工作。
基础施工的质量直接影响到后续结构的稳定性。
2. 结构施工在基础完成后,进行渡槽结构的施工,包括墙体、底板、侧墙等构件的安装和连接,确保结构牢固。
3. 防水处理渡槽是用于承载水流的构筑物,必须进行严密的防水处理,以防止水流渗漏,影响渡槽使用效果。
4. 设备安装在结构完成后,安装渡槽所需的管道、闸门等设备,以确保渡槽的功能正常运行。
四、施工质量控制1. 施工监督在施工过程中,需要进行严格的监督,确保施工按照设计要求进行,避免出现质量问题。
2. 质量检测在渡槽施工的各个阶段,应进行质量检测,对材料、结构等方面进行检测,确保施工质量符合标准。
五、施工安全与环保1. 安全措施渡槽施工是一项危险性较高的工程,必须严格遵守施工安全规范,做好安全防护工作,保障施工人员的安全。
2. 环保措施在施工过程中,应采取相应的环保措施,减少施工对周围环境的影响,保护生态环境。
结语渡槽专项施工方案的制定与执行对水利工程的顺利进行至关重要。
通过合理的设计、严格的施工过程控制和有效的质量监督,将确保渡槽的施工质量和工程进度。
希望本文提供的施工方案能为相关从业人员提供一定的借鉴和参考价值。
渡槽施工方案设计
渡槽施工方案设计一、工程概述与目的本渡槽工程旨在满足水利灌溉、排水以及跨河交通等需求,提高水资源的利用效率,保障农业生产的顺利进行。
工程地理位置应综合考虑地形、地质、气象等因素,确保渡槽的安全性和稳定性。
二、槽型选择与布局根据工程需求及现场条件,选择合适的槽型,如矩形、U形或梯形等。
槽型的选择应兼顾结构的合理性、施工的便利性以及经济性。
同时,槽的布局应充分考虑地形地貌、水流方向等因素,确保渡槽的顺畅运行。
三、施工材料要求施工材料应满足国家及行业相关标准,具备足够的强度和耐久性。
常用的材料包括钢筋混凝土、预应力混凝土、铸铁管等。
在施工过程中,应严格把控材料质量,确保工程的安全性和稳定性。
四、基础工程设计基础工程是渡槽工程的重要组成部分,其设计应充分考虑地质条件、荷载要求等因素。
基础设计应确保渡槽的稳定性和承载能力,防止因基础失稳导致的结构破坏。
五、槽身结构设计槽身结构设计应满足水流顺畅、结构安全、便于维护等要求。
设计时需考虑槽身的跨度、高度、壁厚等参数,以及槽身与基础的连接方式。
同时,槽身应具备良好的防水性能,防止渗漏对周边环境造成影响。
六、施工方法与工艺施工方法的选择应根据现场条件、槽型及结构特点等因素综合考虑。
常见的施工方法包括现浇法、预制拼装法等。
在施工过程中,应严格遵循施工工艺,确保施工质量和进度。
七、安全保障措施安全是渡槽施工过程中的首要任务。
应建立健全安全管理体系,加强施工现场的安全监管。
同时,制定应急预案,确保在突发情况下能够及时、有效地进行处置。
八、质量控制与验收质量控制是确保渡槽工程质量的关键环节。
在施工过程中,应加强对各道工序的质量控制,确保施工质量符合设计要求。
工程完工后,应组织专家进行验收,确保工程符合国家标准和行业规范。
综上所述,渡槽施工方案设计涉及多个方面,需综合考虑多种因素。
通过科学的设计、严格的施工管理和质量控制,可以确保渡槽工程的安全性和稳定性,为农业生产和社会经济发展提供有力保障。
8.2排架高度大于15米的渡槽专项施工方案
2.2 排架高度大于15米的渡槽专项施工方案2.2.1 整体施工方案为了合理利用人员和设备,减少浪费和窝工,采取流水作业法组织施工。
从进口端向出口端逐跨进行施工;每一跨采取:基坑开挖→基础混凝土浇筑→排架混凝土浇筑→槽身混凝土浇筑的顺序施工法。
基坑采用机械开挖、人工清底;基础、排架混凝土采用定型组合钢模板,钢管脚手架固定模板,混凝土泵送入仓;对于较高大于15m 的排架采取分段浇筑法,结合槽身施工的满堂脚手架固定模板,确保排架竖直不倾斜。
排架之间为了防止洪水对满堂脚手架的冲击,设置宽2m左右的河水专用通道。
在通道的上游用土石修筑八字形的围堰,把河水集中导流到专用通道排放。
槽身采取满堂脚手架作为支架,承载施工荷载,槽身以结构伸缩缝为一施工单元,每次浇筑1跨,槽身底板和边墙一次性浇筑;整个槽身从靠近混凝土拌和站的一端向另一端进行浇筑。
利用先浇筑的槽身作为后施工槽身混凝土的水平运输通道,垂直运输采取小型电动机提升。
每座渡槽的施工工序:定位放线→基坑开挖→基底处理→基础垫层浇筑→基础施工→排架钢筋制安→模板支撑→混凝土浇筑→悬空建筑物空间支撑→渡槽底模铺装→钢筋制安→槽身拉杆预制件安装→渠壁模板支撑→混凝土浇筑→附属设施安装。
对于高度小于12米的排架,一次性浇筑成型。
高度大于12米的排架,分段进行浇筑,以减轻混凝土浇筑过程中自重对下部刚好初凝混凝土的受压破坏。
排架模板采用定型模板,结合槽身混凝土的满堂脚手架进行模板的固定。
水平运输采取用钢管搭设栈道,人工手推车送料到排架施工位置,其垂直运输采用塔吊提升。
排架断面仅40×60cm,在施工过程中用串筒下料,在模板侧面预留窗口进行混凝土捣固,从下至上,边浇筑混凝土边封堵侧模上的预留洞口。
2.2.2 槽身混凝土施工支架设计1、脚手架设计验算槽身混凝土施工支架采用满堂脚手架方案。
脚手架材质选用Φ48×3.5钢管,截面面积A=489mm2,截面模量W=5.08×103mm3,回转半径i=15.8mm,抗压、抗弯强度设计值f=205N/mm2。
渡槽施工方案
渡槽施工方案近年来,随着城市化进程的快速推进,市区内的道路交通日益繁忙。
面对日益增长的车流量,传统的交通道路已经难以满足人们出行的需求。
因此,治理和改善道路交通成为城市规划和建设的重要任务之一。
其中,渡槽作为一种常见的施工方案,为我们提供了一种解决交通难题的有效手段。
渡槽的施工方案通常包含以下几个方面的考虑。
首先是选址考虑。
渡槽作为一种道路设计的改造方案,选址的合理性将直接影响道路交通的顺畅和出行效率的提升。
在选址时,需要充分考虑周边道路的交通状况、道路宽度、交叉口的分布以及人口密集度等因素。
通过科学的选址,可以减少对周边市容的影响,减轻施工期间的交通压力。
其次是预备工作。
在施工前,需要进行全面的测量与规划工作。
渡槽的施工过程中涉及到地下管道、电缆以及其他基础设施的搬迁与重建等问题。
因此,施工方案中需要详细记录和规划这些工作的具体过程,以确保施工的顺利进行,并尽量减少对周边居民和商户的不便。
然后是施工工艺与技术。
渡槽的施工涉及到土木工程和道路交通工程等领域的知识。
施工方案需要详细描述施工过程中所需使用的材料、设备和技术。
例如,揭示土壤结构特性,根据地下管道分布图进行挖掘,使用适当的支护结构以确保施工过程安全可靠。
同时,合理的施工技术可以减少施工期间对周边环境的影响,如噪音和粉尘污染等。
另外,施工期间的交通管理也是施工方案中需要考虑的一部分。
渡槽的施工过程中,可能需要暂时关闭或限制周边道路的通行,因此需要合理规划交通管理措施,确保施工和交通管制之间的平衡。
交通管理包括临时交通标识、交通警示灯、道路封闭指示等,以保证行车安全并最大限度地减少施工期间的交通拥堵。
最后是施工后的维护与管理。
渡槽施工完成后,需要进行相关设施的维护与管理工作,以确保渡槽的功能和安全性。
包括定期巡查、维修渡槽设施、保养交通标志、交通信号灯和路灯等。
只有经过良好的维护和管理,才能保证渡槽的长久使用和道路交通的畅通。
综上所述,渡槽施工方案是一项复杂的工作,需要综合考虑多个因素。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
2.2 排架高度大于15 米的渡槽专项施工方案2.2.1 整体施工方案为了合理利用人员和设备,减少浪费和窝工,采取流水作业法组织施工。
从进口端向出口端逐跨进行施工;每一跨采取:基坑开挖→ 基础混凝土浇筑→排架混凝土浇筑→槽身混凝土浇筑的顺序施工法。
基坑采用机械开挖、人工清底;基础、排架混凝土采用定型组合钢模板,钢管脚手架固定模板,混凝土泵送入仓;对于较高大于15m 的排架采取分段浇筑法,结合槽身施工的满堂脚手架固定模板,确保排架竖直不倾斜。
排架之间为了防止洪水对满堂脚手架的冲击,设置宽2m左右的河水专用通道。
在通道的上游用土石修筑八字形的围堰,把河水集中导流到专用通道排放。
槽身采取满堂脚手架作为支架,承载施工荷载,槽身以结构伸缩缝为一施工单元,每次浇筑1 跨,槽身底板和边墙一次性浇筑;整个槽身从靠近混凝土拌和站的一端向另一端进行浇筑。
利用先浇筑的槽身作为后施工槽身混凝土的水平运输通道,垂直运输采取小型电动机提升。
每座渡槽的施工工序:定位放线→基坑开挖→基底处理→基础垫层浇筑→基础施工→排架钢筋制安→模板支撑→混凝土浇筑→悬空建筑物空间支撑→渡槽底模铺装→钢筋制安→槽身拉杆预制件安装→渠壁模板支撑→混凝土浇筑→附属设施安装。
对于高度小于12 米的排架,一次性浇筑成型。
高度大于12 米的排架,分段进行浇筑,以减轻混凝土浇筑过程中自重对下部刚好初凝混凝土的受压破坏。
排架模板采用定型模板,结合槽身混凝土的满堂脚手架进行模板的固定。
水平运输采取用钢管搭设栈道,人工手推车送料到排架施工位置,其垂直运输采用塔吊提升。
排架断面仅40×60cm,在施工过程中用串筒下料,在模板侧面预留窗口进行混凝土捣固,从下至上,边浇筑混凝土边封堵侧模上的预留洞口。
2.2.2 槽身混凝土施工支架设计1、脚手架设计验算槽身混凝土施工支架采用满堂脚手架方案。
脚手架材质选用Φ48× 3.5 钢管,截面面积A=489mm2,截面模量W=5.08× 103mm3,回转半径i=15.8mm,抗压、抗弯强度设计值2f=205N/mm2。
用于立杆、大横杆、斜杆的钢管最大长度不宜超过 6.5m,最大重量不宜超过250N,以便适合人工搬运。
用于小横杆的钢管长度宜为1.5 ~2.5m,以适应脚手板的宽度。
为了满足支架整体横向稳定性,确保安全生产,立杆横向间距采取80cm 和150cm两种,设置8 排,宽840cm;纵向间距80cm,每跨12m,设置15排。
受力立杆为5 排。
简化计算:以最大15m 一跨进行验算。
每跨槽身混凝土约44m3,其重量为44×2.5= 110t ,附加荷载按混凝土重量的40%计,则总荷载为154t ,每根立杆最大受力为:154×9.8×1000÷(15×5)=20122.67N;压应力为:20122.67 ÷489=41.15N/mm2, 小于设计值f=205N/mm2,满足要求。
2、基底处理槽身混凝土浇筑采用满堂脚手架,为了确保脚手架稳定不沉降,对基底采取如下处理措施:(1)清除脚手架搭设范围内的淤泥1.5 米深,用块石碾压回填,回填顶面高出其100cm。
(2)脚手架钢管下铺设30cm厚条石或方木,钢管直接支承在条石或方木上。
修筑临时排水沟,使脚手架范围内不积水。
3、脚手架搭设大、小横杆间距均为120cm。
脚手架安装遵循自下而上、逐层搭设、逐层加固、逐层上升的原则,并应符合下列要求:(1)脚手架底脚扫地杆、水平横杆离地面距离为20~30cm。
(2)脚手架各节点应连接可靠,拧紧,各杆件连接处相互伸出的端头长度应大于10cm,以防杆件滑脱。
(3)外侧及每隔2~3道横杆设剪刀撑,排架基础以上12m范围内每排横杆均设置剪刀撑。
4、脚手架跨越河道排水通道方案渡槽跨越河道搭设满堂脚手架时,在施工期间设置1.6 米宽通道,保证水流的通行。
采取通道两侧脚手架竖杆加密,每排竖杆处增设人字型脚手架支撑的方法确保脚手架的结构安全。
2.2.3 排架施工方案1、排架施工程序施工测量放线→排架基面清理→钢筋绑扎成型→模板安装→排架混凝土浇筑→混凝土养护→拆模。
2、模板施工(1)排架外模采用根据设计要求加工制作的定型钢模,钢模面板采用6mm,厚钢板制作,肋板采用6mm厚钢板制作,肋板间距30cm × 30cm,模板节高采用法兰盘形式连接,安装时采用Ф 16mm螺栓连接外,还于外侧接一定距离加设型钢箍框。
定型钢模标准模节高3.0m,另外加工50~100cm 高的调节段若干。
每个模板单元间无论是水平缝还是垂直缝,其拼接均应做成企口形式,并加设双面胶带防止漏浆。
立模前事先用钢丝刷和打磨机进行除锈处理,将模面清理干净并涂脱模剂。
(2)排架模板的安装采用人工配合液压汽车吊进行,定位时以排架中心点为基点,首先定出模板的底口平面位置,然后在模板的顶口用十字线定出顶口的中心,用垂球从顶口的中心下吊,调节模板外面3 根拉缆倒链的长度,使垂球尘与排架的设计中心重合,从而定出模板的平面位置与垂直度。
模板底部用预埋于承台面的钢筋固定,保证浇筑混凝土时,模板不移位。
拼装时每立一节模板,用经纬仪和铅垂线对模板的定位进行校正,在模板立至设计标高时,再进行整体校核,同步在模板的四周,拉设缆绳将模板固定。
(3)排架的施工脚手架,采用钢管和扣件式杆件,杆件围绕排架搭设成井字形脚手架,并和排架的模板定位杆件体系相分离,以免施工时脚手架的扰动,影响排架混凝土的成型质量。
在进行混凝土施工时,派专人监护,检测模板的位置和加固情况。
(4)排架模板的拆除在混凝土强度达到规范相关要求后,且混凝土表面和棱角不因拆除模板而受损时进行。
模板的拆除采用人工配合汽车吊进行,拆除后的模板平放在垫底的方木上,以防止变形,并及时设专人对拆除后的模板进行清理维修和保养。
3、钢筋施工(1)排架钢筋在钢筋加工车间加工制作,运至现场绑扎安装。
钢筋制作采用人工配合机械制作,排架竖向钢筋在施工现场安装时,采用电渣压力焊或套筒连接。
(2)排架主筋在承台钢筋绑扎结束后依据设计图纸放入承台中,并在根部按设计要求绑扎好箍筋。
在承台施工完毕后再一次绑扎成型,并在排架四周搭设钢管脚手架进行固定。
(3)按设计保护层厚度,制作与结构同强度的砂浆垫块,并以500mm×500mm梅花状,绑扎在结构主筋上,以保证钢筋的保护层厚度。
4、排架混凝土施工(1)本工程排架混凝土均采用自拌混凝土,由混凝土罐车运送至施工现场,混凝土汽车泵泵送至排架浇筑仓面,利用导管下料入仓,混凝土的下落高度不大于2.0m。
(2)排架混凝土自排架中心处下料,采用软管式振捣器进行振捣,施工中,随时对混凝土进行坍落度和易性的检查,其坍落度控制在100~140mm。
(3)排架混凝土施工前,首先洒水湿润整个结合部的表面,再人工涂刷素水泥浆于结合部的表面,然后再将事先拌制的少量与排架混凝土同强度的砂浆打入模内,均布于结合部的表面,然后按每层30cm 厚,在模内全截面分层进行混凝土浇筑。
浇筑时,采用插入式振动棒,按梅花形间隔插入振捣,振捣间隔距离控制在规范要求范围内。
插入式振动棒按照快插慢拔的原则,以振至混凝土不呈现明显下沉、不冒气泡、表面均匀不再有浮浆为度,振捣时不得触碰钢筋,且在排架四周距模板边10cm左右进行振捣,以减少模板面相接触的混凝土表面的气泡和水泡,提高排架混凝土外观质量。
(4)混凝土浇筑过程中,派专人监护支架、模板,发现问题及时修正。
排架混凝土拆模完成后,及时彩和薄膜包裹湿水进行养护,湿水养护时间不少于14 天。
2.2.4 渡槽施工方案1、钢筋制作和安装钢筋选用正规大中型厂家生产的合格产品,进场前须经检验,合格后方可运至工地。
(1)检查和试验1)每批使用的钢筋,必须附有生产厂家对该钢筋生产的合格证书,并标示批号和出厂检查的有关力学性能试验资料或其他能鉴别该批钢材质量的证明资料。
2)运到工地的每批钢筋都须按规范要求进行抽样试验,同一批钢筋要由相同模截面和同一炉号的钢筋组成,每批钢筋(最多为20T)中取3 根,一节作拉力试验(屈服点、抗拉强度和伸长率),一节作冷弯试验,一节作可焊性试验。
所有试验必须符合有关标准的规定。
(2)防护与储存1)钢筋存储在高于地面的平台上并用彩条布等覆盖保护,使其不受机械损伤和不暴露在可使用钢筋生锈的环境中,以免引起表面锈蚀。
2)钢筋必须按不同钢种、等级、牌号、规格分批验收、分别堆存,不得混杂,且要设立足够标志,以利于检查和使用。
(3)钢筋的加工1)钢筋不得存在有害的缺陷,如裂纹及叠层,经用钢丝刷或其他方法除锈去污后的钢筋,共尺寸、模截面积和拉伸性能等要符合图纸要求。
2)调直后的钢筋表面损伤不得超过5%,不得使用火焰加热。
3)钢筋必须按图纸所示的形状弯曲,所有钢筋均采取冷弯。
(4)钢筋的绑扎与焊接1)钢筋避免在结构的最大应力处设置接头,并在要尽可能使接头交错排列。
2)钢筋的接头采用双面焊接,搭接长度满足设计图纸要求。
3)受拉主筋锚固长度不得小于规范要求的长度。
钢筋的接头采用双面焊接,双面焊搭接长度不小于5d。
在双面焊接困难处,经监理工程师同意,可采用单面焊接,单面焊接长度不小于10d。
变钩长度不小于6.25d 。
4)钢筋避免在结构的最大应力处设置接头,并在要尽可能使接头交错排列。
配置在同一截面内(30d 长度范围内,但不小于50cm)的受拉钢筋接头,其截面积不得超过配筋总面积的50%。
在受压区内虽不受限制,但也应尽量避免同一截面接头过多。
钢筋接头应避免设置在跨中处。
5)搭接和绑扎接头与钢筋的弯曲点之间的距离不小于10d,接头不得位于最大应力截面处。
6)焊接钢筋的质量验由内容和标准要按照相关规范的要求执行。
(5)钢筋的安装1)钢筋要按图纸所示的位置准确地安装,并用经监理批准的支承将钢筋牢靠地固定好,使其在浇筑过程中不致移位。
禁止将钢筋放入或推入浇筑后尚未凝固的混凝土中。
除图纸规定或经监理工程师批准,浇筑过程中不允许放入钢筋。
2)网格或钢筋网的钢筋彼此间要有足够的搭接长度,以保持强度均匀,并在端部和边缘牢固地联接。
其边缘搭接宽度要不小于一个网眼。
3)任何构件的钢筋安装后,要如实填写质量检验表,并须经监理工程师检查批准后才能浇筑混凝土。
(6)在槽身钢筋安装时,必须同时安装槽身拉杆预制件。
拉杆按图纸位置标示在槽身边墙钢筋上,正确安装后焊接固定,确保位置在混凝土浇筑中不变形、不移位。
1、模板施工一般要求(1)模板的制作与安装1)模板采用钢模和木模。
具有足够的刚度以防浇筑混凝土时有明显挠曲和变形。
其强度及刚度要符合有关规范要求。
2)在模板内的金属连接件或锚固件,要按图纸规定及监理工程师的要求将其拆卸或截断,且不损伤混凝土。
