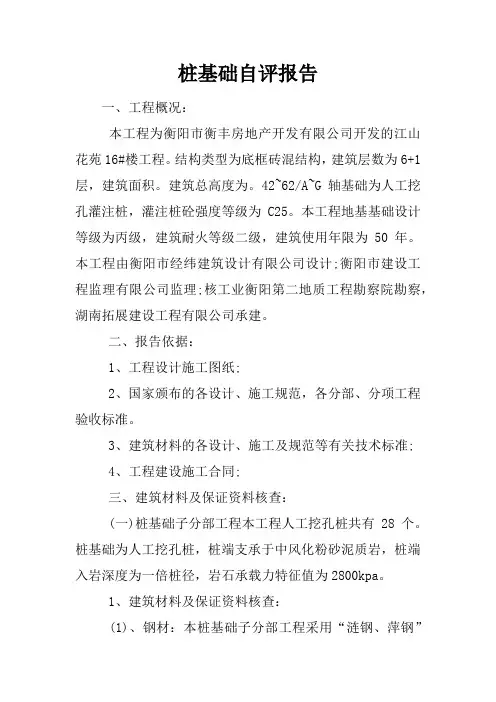

桩基础自评报告一、工程概况:本工程为衡阳市衡丰房地产开发有限公司开发的江山花苑16#楼工程。

结构类型为底框砖混结构,建筑层数为6+1层,建筑面积。

建筑总高度为。

42~62/A~G轴基础为人工挖孔灌注桩,灌注桩砼强度等级为C25。

本工程地基基础设计等级为丙级,建筑耐火等级二级,建筑使用年限为50年。

本工程由衡阳市经纬建筑设计有限公司设计;衡阳市建设工程监理有限公司监理;核工业衡阳第二地质工程勘察院勘察,湖南拓展建设工程有限公司承建。

二、报告依据:1、工程设计施工图纸;2、国家颁布的各设计、施工规范,各分部、分项工程验收标准。

3、建筑材料的各设计、施工及规范等有关技术标准;4、工程建设施工合同;三、建筑材料及保证资料核查:(一)桩基础子分部工程本工程人工挖孔桩共有28个。

桩基础为人工挖孔桩,桩端支承于中风化粉砂泥质岩,桩端入岩深度为一倍桩径,岩石承载力特征值为2800kpa。

1、建筑材料及保证资料核查:(1)、钢材:本桩基础子分部工程采用“涟钢、萍钢”提供的Ⅰ、Ⅱ级钢材,规格有:φ6、φ8、φ12、φ14、φ18钢材有出厂合格证5份,送检5组,经检测均合格。

(2)、水泥:水泥采用“金雷”牌复合硅酸盐水泥,水泥有出厂合格证1份,送检1组,检测结果合格。

(3)、岩石:岩石送检3组,经检测均合格。

(4)、Mu15砖:页岩砖送检1组, 检测结果均合格。

(5)、砼试块:留置C25标养砼试块共28组,送检28组,经检测均合格,评定合格。

桩径为900mm的桩19根,纵长筋和纵短筋(长度为长筋的三分之二)各为12φ14,螺旋箍筋为φ6@300,加密长度为1500mm;共留置C30标养砼试块19组,经检测均合格,评定合格。

桩径为1000 mm的桩9根,纵长筋和纵短筋(长度为长筋的三分之二)各为16φ18,螺旋箍筋为φ8@300,加密长度为1500 mm。

共留置C30标养砼试块9组,经检测均合格,评定合格。

2、主控项目与一般项目:(一)、江山花苑16#楼桩基础子分部工程由2个分项工程组成:1)钢筋笼工程为1个检验批;2)砼灌注桩工程为1个检验批;江山花苑16#楼桩基础子分部的两个分项工程主控项目全部合格,一般项目满足规范规定的要求。

桩基础自评报告范文

桩基础自评报告范文

桩基础自评报告范文一、项目概述及自我评价我所负责的项目是栋高层建筑的桩基础工程。

该建筑位于城市繁华地段,地质条件复杂,土层较软,对桩基础的要求较高。

在本次项目中,我作为项目负责人,全程参与了桩基础的设计、施工和监督过程。

在设计方面,我充分考虑了地质条件和建筑荷载,选择了适合的桩基础类型,并进行了相应的设计计算。

在施工方面,我充分了解了桩基础施工工艺,并与施工单位进行了充分的沟通和协调。

在监督方面,我对施工现场进行了日常巡查,并及时发现和解决了一些施工中的问题。

综合来看,我在本次项目中取得了较好的成绩,但仍然存在一些不足之处。

下面我将对自己的工作进行详细的自我评价。

二、工作亮点1.全面考虑地质条件和建筑荷载我通过对地质调查资料的分析和现场勘察,准确把握了地下土层的情况,确定了桩基础施工方案。

同时,我充分考虑了建筑荷载的特点,合理选择了桩基础的类型和参数。

这使得桩基础能够更好地承受建筑荷载,并提高了工程的安全性和可靠性。

2.做好与施工单位的协调工作在项目中,我与施工单位保持了良好的沟通和协调。

我及时提供了工程设计文件和技术指导,对施工单位的工作进行了监督和指导。

在施工过程中,我积极配合施工单位解决了一些技术问题,确保了工程的顺利进行。

3.定期巡查施工现场我定期对施工现场进行巡查,了解施工进度和质量情况。

发现问题后,我及时与施工人员进行沟通,制定解决方案,并进行跟踪督促,确保问题能够得到及时解决。

通过这样的巡查和督促工作,我提高了工程的质量和安全水平。

三、存在问题及改进措施尽管在本次项目中取得了一些成绩,但我也意识到了自己存在的问题,下面我将分别进行分析,并提出改进措施。

1.缺乏一定的理论基础和实践经验由于我在桩基础工程方面的知识储备相对较少,导致我在实际工作中对一些细节和技术要求认识不够深入,对一些问题的解决方案选择不够准确。

因此,我需要加强对桩基础工程的学习和了解,补充相关理论知识,通过实践经验的积累不断提高自己的技术水平。

桩基自评验收报告

桩基自评验收报告

桩基础自评验收报告一、工程概况本工程拟建地位于襄樊市。

开发区内,南临。

大道,东临。

路,交通方便。

拟建场地原为耕地,经人工回填整平,地势较平坦。

建设单位襄樊市亿东工艺有限公司,监理单位。

建设工程咨询监理有限公司。

本工程采用预应力高强混凝土管桩(PHC型桩),共142根桩,桩径φ400-95-A。

1#车间单桩竖向承载力特征值1300KN,设计桩长范围暂定13-16米之间,持力层为(7)层强风化花岗岩层,桩端进入持力层不得小于1米。

二、桩机管桩、设备概况:1、本工程管桩采用武汉:“。

”牌预应力砼管桩PHCφ400-95-A管桩.2、采用一台ZYJ-800型静力压桩机,配置两台二氧化碳(CO2)保护弧焊机。

三、施工过程:1、静压桩基工程于2007年5月16日开始压桩,单桩竖向承载力设计值为1300KN的桩终压力取不小于2700KN,达到终压值时以2900KN复压三次,累计桩身贯入度不大于10mm;2007年6月26日完成全部工程桩及施工。

2、压桩过程中,根据工程地质资料及试压桩情况来参考配桩,做好配桩工作。

需接桩时,根据配桩方案,将长桩先压入土,再接上短桩,在施工第一节桩时,首先压到距地面0.7m时,再吊装第二节桩就位,然后调直对中,采用对称焊接(两个焊工同时焊)。

3、管桩对接前,上下端板表面应用铁刷子清刷干净,坡口处刷到露出金属光泽,并安排专人用双向吊垂线法观察桩的垂直度。

焊接时先在坡口周围上,对称焊得4-6点,然后两个焊工同时进行对称焊接,焊好后在桩接头自然冷却后才继续放压,自然冷却时间符合规范要求。

4、送桩时用送桩器将桩送入土中,在送桩过程中,送桩器均保证与压入的桩保持垂直一致,送桩器下端与桩顶面处均平整接触。

5、本工程设计桩数133根桩,实际施工142根桩;142根桩均符合设计要求。

四、施工质量控制情况1、终压控制严格按照设计院试桩记录定出的终压值执行:施工终压力为2900KN,桩端持力层为强风化花岗岩(7),复压三次贯入度小于10 mm。

桩基础自评报告范文

桩基础自评报告范文

桩基础自评报告范文尊敬的领导:您好!本次自评报告,我以桩基础工程师的身份,针对我个人的工作表现和工作素养进行了自我评估。

根据自我评估结果,我总结了自己的优点、不足以及未来的改进方向,并对下一阶段的工作提出了相应的规划和目标。

首先,我认为我在桩基础工程方面具备以下优点:1.专业知识扎实:我具备全面的桩基础工程知识和较强的专业能力,在掌握工程理论知识的同时,也能独立处理工程实际问题。

2.工作态度积极:我对桩基础工程工作充满热情,对待每一个项目都全力以赴,能够积极主动地应对项目工作的难题和挑战。

3.团队合作能力:在项目中,我能够与团队成员保持良好的沟通和协作,能够迅速融入团队,并与他人合作完成工作任务。

然而,我也意识到自己存在一些不足之处:1.经验不足:虽然我在桩基础工程方面具备扎实的理论知识,但在实践经验方面还有待提高,在面对复杂的工程问题时,有时会感到无所适从。

2.自我管理能力有待加强:我在项目工作中,有时会出现时间管理不当的情况,导致工作进度受到一定的影响。

3.沟通与表达能力有限:我发现自己在与客户沟通以及工作报告撰写等方面表达能力不够充分,希望能提升自己的沟通表达能力。

为了提高个人能力和工作表现,我将采取以下改进方向和措施:1.继续深耕专业知识:通过不断学习,掌握更多的桩基础工程知识,并从实践中不断总结经验,不断提高个人的工程能力。

2.加强团队协作能力:加强与团队成员的合作,深入了解不同角色和职位的工作特点,提高协作效率和工作效果。

3.加强自我管理能力:改善时间管理能力,提高个人工作效率,减少工作中的时间浪费,确保项目能够按时完成。

4.提升沟通与表达能力:通过参加相关的培训和讲座,提升自己的沟通能力和表达能力,提高报告撰写的质量。

五年后,我希望成为一名全面发展的桩基础工程师,在桩基础工程项目上具备高超的技术与管理能力。

为了实现这一目标,我将会:1.不断学习和进取,提高个人专业能力和知识水平,成为行业内的专家。

桩基础结构验收自评报告

桩基础结构验收自评报告

桩基础结构验收自评报告一、引言桩基础作为建筑物的重要组成部分,直接关系到建筑物的安全性和稳定性。

本报告旨在对桩基础结构验收进行自评,评估工程质量的合格性和完整性。

二、验收依据1.国家相关标准和规范的要求;2.设计文件和施工图纸的要求;3.现场施工进度和质量记录;4.验收标准和规程。

三、工程概况1.工程名称:2.工程地点:3.建设单位:4.施工单位:5.验收时间:四、桩基础结构验收自评1.施工过程(1)桩基础施工前的准备工作是否符合设计要求;(2)施工过程中是否按照施工图纸要求进行;(3)是否做好了对施工材料的质量控制;(4)是否进行了合理的填充料的振实和沉实作业;(5)施工过程是否按照验收程序进行。

2.施工质量(1)桩基础的承载力是否满足设计要求;(2)静载试验和动载试验是否都已经完成,并得到了满意的结果;(3)基础与土层的结合情况是否良好;(4)桩身的质量是否符合验收标准;(5)是否进行了基础设置的尺寸和位置的检查。

3.施工安全(1)施工过程中是否严格遵守了相关的安全操作规程;(2)是否做好了现场施工环境的保护工作;(3)是否设置了合理的安全警示标志。

4.验收资料(1)是否准备了桩基础结构验收相关的资料;(2)施工单位是否提供了施工记录和质量检测报告。

五、自评结果根据以上自评标准,我们对桩基础结构进行自评如下:1.施工过程:自评合格/不合格(原因);2.施工质量:自评合格/不合格(原因);3.施工安全:自评合格/不合格(原因);4.验收资料:自评合格/不合格(原因)。

六、问题分析和改进措施根据自评结果,对于不合格项进行问题分析,找出原因,并提出改进措施,确保下一步工程的质量和安全。

七、结论根据以上自评结果和经过问题分析和改进的证明,得出桩基础结构验收的结论。

八、建议根据验收结论,针对存在的问题和需要改进的措施,提出具体建议,以提高桩基础结构的质量和安全性。

这份自评报告对桩基础结构验收进行了全面评估,通过自评结果和建议,能够为下一步工程提供参考和指导,保证工程质量的合格性和完整性。

桩基自评报告

桩基自评报告

桩基自评报告背景介绍:近年来,随着城市建设进程的加快以及房地产业的快速发展,桩基工程的重要性逐渐凸显。

作为一家专业从事桩基施工的企业,我公司始终致力于提供高质量的工程服务。

为了不断提高施工质量和效率,我公司制定了桩基自评报告,通过自我评估和总结经验教训,从而进一步提升我们的工作水平和客户满意度。

一、项目组织和管理能力自评在项目组织和管理方面,我们始终将规范化、标准化的管理作为核心。

通过建立科学的项目管理体系,明确各项工作的责任分工,提高工作效率。

同时,我们注重员工培训和技能提升,加强团队协作,以确保项目的顺利实施。

二、桩基施工质量自评在桩基施工方面,我们秉承“质量是生命,科技是第一生产力”的原则,严格按照相关标准和规范进行操作。

在桩基施工的各个环节中,我们注重细节,严密把控施工质量。

同时,我们不断引进和应用最新的技术设备,提高施工效率和工程质量。

三、施工安全及环境保护自评安全和环保是桩基施工中不可或缺的重要环节。

我们始终把安全放在首位,通过制定科学的安全管理制度和操作规程,加强员工安全意识和培训,确保施工过程中的安全。

同时,我们积极推动绿色施工理念,切实做好项目环境保护工作,减少施工对环境的影响。

四、沟通与协调能力自评在桩基工程中,沟通与协调是项目成功的关键。

我们注重与各方沟通,与设计单位、监理单位和其他相关单位保持良好的合作关系。

及时解决工程中的问题和矛盾,并妥善处理不同利益方之间的关系,确保项目的顺利进行。

五、客户满意度自评客户是企业的生命线,我们始终以客户满意度为核心目标。

在桩基工程中,我们充分尊重客户需求,通过了解客户需求及时解决问题,确保客户对我们的服务满意。

我们在每个项目完成后都与客户进行沟通,收集客户反馈,并结合各方意见和建议,不断完善我们的工作。

结语:通过对以上几个方面的自评,我们发现了自身的优势和不足之处。

在今后的工作中,我们将进一步完善项目组织和管理能力,加强桩基施工质量控制,注重施工安全和环境保护,提升沟通与协调能力,并不断改进服务,提高客户满意度。

桩基自评报告完成

桩基自评报告完成

桩基自评报告完成一、自我评价我是一个执着、勤奋的人,有良好的学习能力和团队合作精神。

在完成桩基工程的过程中,我充分发挥自己的优势,不断提升自我能力和专业知识。

在项目中,我主动学习和掌握了桩基施工的基本操作流程和注意事项,严格要求自己,力求做到每一项工作都精益求精。

二、工作内容与效果1.计划与组织:在桩基施工前,我进行了详细的工作计划,包括设备调运、材料采购和人员安排等。

我与团队成员进行了充分的沟通,确保每个人的职责清晰明确。

这样的组织与安排有效提升了工作效率,保证了项目按时完成。

2.材料选用与管理:我对桩基施工所需的材料进行了全面的分析和比较,选择了质量可靠、符合标准要求的材料。

在材料管理方面,我实施了严格的监督和检查,杜绝了材料浪费和质量问题的发生。

3.施工现场管理:在施工图纸的指导下,我根据实际情况合理布置施工现场,确保施工顺利进行。

我注重细节,对每一个环节进行严格的监督和控制,确保施工质量。

4.安全管理:我重视施工现场的安全问题,确保每个工人都佩戴好安全防护用品,并定期进行安全培训。

我对施工现场存在的安全隐患进行了全面排查,并采取相应的措施,确保施工人员的人身安全。

5.与客户沟通与协调:我主动与客户保持沟通,及时解决客户提出的问题和需求。

我认真对待每一项工作,积极与团队成员进行协调,确保项目能够顺利进行。

三、不足与进步1.决策能力:在项目过程中,我发现自己在决策方面还有一定的不足。

有时候遇到问题时,我会花费过多的时间进行商议和犹豫,导致项目进度受阻。

我认识到这个问题,并在之后的项目中加强自己的决策能力。

2.技术能力:桩基工程是一个复杂的工程领域,需要掌握一定的专业知识和技能。

我在实际操作中发现自己与专业人员还有一定的差距,需要进一步学习和提升自己的技术能力。

3.沟通协调能力:在团队协作中,我有时候会出现沟通不够顺畅的情况,可能是因为表达不清楚或者理解有偏差。

我意识到沟通协调能力对团队工作的重要性,会加强自己的表达和倾听能力。

桩基自评报告

桩基自评报告

桩基自评报告一、项目背景我参与的项目是城市地铁的桩基施工,该地铁是城市交通发展的重要组成部分,对城市基础设施建设具有重要意义。

桩基施工是整个项目的关键环节,直接决定着地铁线路的稳定性和安全性。

基于此,我深知本次桩基施工任务的重要性和责任感,因此在整个项目中严格按照工程要求进行施工,并对自己的工作进行了全面自评。

二、项目任务本次桩基施工任务是在已设好的项目工期基础上按时保质完成桩基施工工作。

具体任务包括确定施工方案、选择合适的施工设备、监测地质条件、挖掘桩基坑、进行桩基灌注等。

我作为项目负责人,需要协调施工队伍,确保各个环节的顺利进行,最终完成整个施工任务。

三、自评内容1.项目组织和管理针对本次桩基施工任务,我做了详细的工作计划和施工方案,明确了施工过程中的每一个环节和责任人,并对整个施工过程进行了有效管理。

我根据工程进度和质量要求,定期检查施工现场的情况,及时跟进问题处理,并向上级汇报工程进展情况。

同时,在项目工作中我能够与其他相关部门保持良好的沟通和协调,确保相关问题得到及时解决,保证施工工作的顺利进行。

2.施工质量控制在进行桩基施工过程中,我严格按照工程要求进行,对每一个施工环节进行了详细的检查和控制。

我对挖掘桩基坑的深度和尺寸进行了严格控制,确保了桩基尺寸和位置的准确。

在灌注桩基时,我采用了合适的灌注方法和灌注剂,保证了桩基的稳定性和强度。

同时,我对桩基的硬度和质量进行了检测,并对不合格的桩基进行了及时处理和修复,确保了施工质量的可控和可靠。

3.安全管理我深知桩基施工涉及到的安全风险,因此在项目进行中,我始终将安全管理放在首要位置。

我组织了安全培训,确保施工队伍明确和掌握安全要求和操作规程。

在施工现场,我不仅加强对施工人员的安全教育,还加强了施工现场的安全检查和安全防护。

我要求每一个施工人员严格按照安全操作规范进行工作,做到安全第一,确保项目的施工过程安全可控,没有发生任何事故。

四、自我评价通过对自己在桩基施工项目中的工作进行全面自评,我认为自己在项目组织和管理、施工质量控制以及安全管理等方面有很好的表现。

桩基工程施工自评报告

桩基工程施工自评报告

桩基工程施工自评报告一、工程概况1.1 项目概况我司承接了某地基工程项目,项目地点位于城市中心区域,地下水位较浅,土质为细砂、软黏土和淤泥。

地基承载能力较差,需要进行桩基工程加固。

项目总投资约8000万元,工期为12个月。

1.2 施工内容该项目包括地下连续壁桩、单桩、和复合桩等多种形式的桩基施工工程。

二、工程实施情况2.1 施工方案经过项目部多次专业会商和论证,确定了地下连续壁桩、单桩和复合桩相结合的施工方案。

具体包括:a. 地下连续壁桩施工方案:采用液压振动钻机进行孔洞钻进,然后采用搅拌桩机进行浆液灌注。

b. 单桩施工方案:采用振动钻摆进行孔洞钻进,然后采用大型液压打桩机进行桩身灌浆和锤击沉桩。

c. 复合桩施工方案:首先进行孔洞钻进,然后利用钻孔灌桩机进行水泥桩的灌注。

2.2 施工准备在桩基工程施工前,我们充分做好了施工前的准备工作,包括桩基工程专业施工人员的培训、必要的设备检查和维护、施工方案的详细设计和论证等。

2.3 施工过程a. 地下连续壁桩施工地下连续壁桩施工开挖顺利进行,液压振动钻机工作稳定,孔洞质量良好,浆液灌注过程中浆液密实,没有发生泄漏和堵塞等问题。

浆液桩灌注后的围护效果良好。

b. 单桩施工单桩的施工中,振动钻摆正常工作,孔洞的质量良好,桩身的灌浆和沉桩过程中,灌浆均匀充实,桩身沉桩均匀,达到了设计要求。

c. 复合桩施工复合桩的施工过程中,钻孔灌桩机工作正常,水泥桩的灌注均匀,桩的密实度好,沉桩过程中变位量小,符合设计要求。

2.4 施工质量地下连续壁桩、单桩和复合桩三种桩基施工过程中,我们严格执行了质量管理程序,控制了施工质量,并按照相关规范进行了验收。

2.5 安全管理施工期间,我们严格执行施工现场安全管理规定,做好了安全生产各项准备工作,在施工现场,严格遵守“安全第一、预防为主”的原则,使施工期间保持了零安全事故的记录。

三、存在的问题与改进措施3.1 存在的问题a. 人员安全防护意识不够高,存在一些安全操作不规范的现象。

桩基质量自评报告正式

桩基质量自评报告正式

桩基质量自评报告正式一、引言桩基质量是保证工程安全的重要因素之一、为了全面评估我项目桩基的施工质量,特进行桩基质量自评报告。

本次自评报告将从项目背景、施工组织、施工质量、质量控制四个方面进行评估,并提出改进措施。

二、项目背景我项目是一座高层建筑,地下部分采用桩基作为承载体系。

桩基的质量直接关系到整个建筑的稳定性和安全性。

三、施工组织1.施工方案:施工方案经过专家评审并得到批准,考虑到地质条件和桩基承载能力等因素,保证施工方案的可行性和合理性。

2.施工人员:参与桩基施工的工人经过专业培训并持有相关资格证书,具备一定的经验和技能。

3.施工设备:桩基施工所用的设备经过检测合格,确保其正常运转和施工效率。

四、施工质量1.材料选择:桩基所用的材料符合相关规范和标准,具备良好的稳定性和耐久性。

2.环境控制:施工现场环境整洁,桩基施工不受恶劣气候等因素影响。

3.施工工艺:施工工艺符合相关规范和要求,保证桩基的施工质量。

4.响应时间:在施工过程中,及时响应出现的问题并进行调整,确保工程进度和质量。

五、质量控制1.质量检测:进行桩基施工过程中的质量检测,包括桩身质量、桩端质量、桩身竖向位移等指标的检测。

2.质量记录:对施工过程中的桩基质量进行记录和整理,确保可以进行后期的质量追溯。

3.监督检查:定期进行质量监督检查,确保施工符合相关标准和规范。

4.整改措施:对于发现的质量问题,及时采取整改措施,确保问题不会对工程产生影响。

六、自评结果经过对自身项目桩基的质量进行评估,认为在施工组织、施工质量和质量控制方面取得了较好的成绩。

桩基施工过程中没有发生严重的质量事故,各项质量指标符合相关标准和规范要求。

七、改进措施1.强化培训:加强施工人员的专业培训,提高其技能水平和质量意识。

2.质量管理体系建设:建立健全的质量管理体系,定期进行质量评估和改进,确保质量持续稳定提升。

3.风险监控:加强对施工过程中潜在风险的监控和防范措施,提前做好应对准备。

桩基工程施工自评报告

桩基工程施工自评报告

桩基工程施工自评报告自评报告一、施工技术1.对于桩基工程的设计方案和施工图纸,我在施工前认真研读,并与设计人员进行充分沟通,确保对设计要求的充分理解。

2.施工过程中,我正确使用了各种桩机、振动锤等施工设备,并根据设计要求合理设置施工参数,确保施工质量。

3.我在施工过程中严格按照图纸和技术规范要求进行施工,确保桩基的凿井、灌注、钢筋设置等工序的准确无误。

4.在施工过程中,我严格控制施工的速度和深度,以确保施工质量的同时,尽量减少对周围环境和既有建筑物的影响。

5.我在施工过程中认真对待现场管理工作,保持施工现场的整洁有序,确保施工作业的安全和顺利进行。

二、质量管理1.在施工过程中,我对每一道工序进行了严格的质量控制,及时发现并纠正各种施工错误和不足,确保施工质量符合设计要求。

2.对于施工现场使用的各种材料,我认真检查其合格证明,确保其质量可靠,符合技术规范要求,并进行相应的记录和管理。

3.我组织了施工过程中的试验和检测工作,对灌注桩的强度、沉降等指标进行了监测,确保施工质量符合设计要求。

4.在施工结束后,我组织了验收工作,与设计人员和监理人员一起进行了现场验收,并确保整个工程验收合格。

三、安全管理1.我在施工现场严格遵守有关安全法规和操作规程,严格要求施工人员佩戴个人防护装备,并对各种施工设备进行定期的安全检查和维护。

2.我组织了施工人员的安全培训和交底工作,确保他们了解施工过程中的各种风险,并具备相应的应急处理能力。

3.我在施工现场设置了明显的安全标识,并合理设置施工区域,确保施工现场的安全和秩序。

4.在施工过程中,我及时了解天气变化和其他可能导致施工安全隐患的因素,并采取相应的措施进行预防和应对。

四、团队合作1.我与设计人员、监理人员、施工人员等各个部门及时沟通,协调施工过程中的各种问题,确保工程能够按计划顺利进行。

2.我注重团队的凝聚力和协作能力,鼓励施工人员之间相互合作和学习,提高整个团队的施工能力和质量水平。

桩基验收自评报告(通用模板)【范本模板】

桩基验收自评报告(通用模板)【范本模板】

xxxxxxxxxxxxxx项目桩基子分部验收自评报告Xxxxxxxx公司xxx年xx月xx日目录一、工程概况 (2)二、执行工程技术标准情况 (2)三、施工合同履行、设计文件执行情况 (2)四、施工准备工作控制情况 (2)五、施工过程质量自控情况 (3)六、质量控制资料自查情况 (4)七、混凝土强度检验评定情况 (5)八、桩基子分部工程安全和功能检测情况 (5)九、分部、分项工程质量验收情况 (7)十、质量问题处理情况 (7)十一、质量事故报告及处理情况 (8)十二、综合结论 (8)- 1 -xxxxxxxxxxxxxx项目桩基子分部验收自评报告一、工程概况工程名称:xxxxxxxxxx建设单位:xxxxxxxxxx代建单位:xxxxxxxxxx设计单位:xxxxxxxxxx勘察单位:xxxxxxxxxx监理单位:xxxxxxxxxx施工单位:xxxxxxxxxx监督机构:xxxxxxxxxx工程地点:xxxxxxxxxx本工程桩基采用冲(钻)孔泥浆护壁灌注桩,桩身砼强度等级为C35。

本次验收的冲(钻)孔灌注桩总数为699根,其中抗拔桩295根。

桩径分别为D=800mm、1000mm、1100mm、1200mm、1400mm,单桩竖向承载力特征值分别为3700kN、5100kN、5800kN、6500KN、8200KN,单桩竖向极限承载力标准值分别为7400KN、10200KN、11600KN、13000KN、16400KN。

桩端持力层为中风化花岗岩岩层以及局部微风化花岗岩岩层,桩端进入持力层深度不小于500mm且≥0。

5D(D为桩身直径),其中有抗拔要求的桩基,因现场地质限制,轴(D2-A)至(D2—N)轴区域内,抗拔桩有效桩长不得小于23m,桩端全断面进入持力层700mm。

基础设计等级为甲级。

二、执行工程技术标准情况本单位工程在桩基子分部工程施工过程中严格执行国家及地方工程技术标准,无违反工程建设强制性的情况,施工过程中严格执行下列有关施工验收规范及质量检验评定标准:1。

桩基验收自评报告

桩基验收自评报告

桩基验收自评报告一、验收前的准备工作在进行桩基验收前,我首先进行了充分的准备工作。

首先,我对相关的技术规范和验收标准进行了充分的了解和学习,确保自己具备了进行验收的必要知识和技能。

其次,我对工程现场进行了全面的巡视,对已经完成的桩基进行了初步的检查,确保其符合设计要求和施工规范。

同时,我进行了对施工单位和相关材料的调查和核实,以确保其质量和合法性。

二、验收时的具体操作在进行桩基验收时,我按照规范和标准要求,进行了详细的验收工作。

首先,我对现场施工图纸进行了核对,对桩身的直径、长度、材质等进行了测量和观察,以确保其符合设计要求。

然后,我对桩基周围的土壤进行了采样和测试,对桩身与土壤的结合情况进行了检查。

另外,我还对桩基周围的地下水位和地下水质量进行了检测,以确保其满足工程要求。

最后,我对桩身的质量和外观进行了全面的检查,确保其没有质量问题和缺陷。

三、验收结果的分析和评价根据我对桩基的验收工作,我认为该桩基具备了符合设计要求和施工规范的质量和技术特点。

首先,该桩基的直径、长度、材质等均符合设计要求,且桩身与土壤结合牢固,能够满足工程的强度和稳定性要求。

其次,桩基周围的地下水位和地下水质量等均符合工程要求,不会对桩基的安全和稳定性产生不利影响。

另外,桩身的质量和外观均没有发现明显的缺陷和问题,能够满足使用要求和使用寿命。

四、存在的问题和改进措施通过对桩基的验收工作,我也发现了一些存在的问题和不足之处。

首先,我在验收过程中发现了一些细节上的疏漏,没有将问题及时发现和解决。

其次,我在验收操作中有时候操作不够规范和严谨,存在一定的主观性和片面性。

另外,我对施工单位和相关材料的核实工作也不够充分和深入。

为了改进这些问题,我将进一步加强自己的专业技术学习和实践经验,提高自己的审查和判断能力。

同时,我将加强与施工单位的沟通和合作,保证验收工作的全面性和严谨性。

另外,我还将进一步加强对相关技术标准和规范的学习和了解,提高自己的专业素养和综合能力。

桩基安全自查自纠报告

桩基安全自查自纠报告

桩基安全自查自纠报告一、自查自纠基本情况为进一步加强工程安全管理,确保桩基施工安全,我公司对桩基施工进行了全面的自查自纠。

自查自纠时间为2021年10月1日至10月15日,涉及我公司所有桩基施工工地。

自查自纠内容包括对施工现场环境、作业人员、设备设施等方面的全面检查和整改。

我公司成立了安全自查自纠小组,主要负责对各工地进行检查,并及时整改问题。

二、自查自纠过程中发现的问题及整改情况1. 施工现场环境整治不到位。

在自查自纠过程中发现,有些施工现场存在垃圾堆放、临时设施不完善等问题。

针对这些问题,我们立即组织清理,对施工现场环境进行整治,确保施工现场整洁有序。

2. 作业人员安全教育不到位。

部分作业人员对桩基施工安全规章制度不够了解,存在安全意识不强的情况。

我们加强了安全教育培训,提高了作业人员的安全意识,确保他们能够正确使用安全防护装备,严格遵守安全操作规程。

3. 设备设施维护保养不及时。

部分施工设备设施因长时间使用未经及时维护保养,存在安全隐患。

我们对施工设备设施进行了全面检查,对需要维修的设备进行了及时保养,确保设备设施的正常运转。

4. 安全防护措施不到位。

在自查自纠过程中,我们发现有些工地存在安全防护措施不到位的情况,如围栏未设置、安全标识不醒目等。

我们加强了对安全防护措施的检查和整改,确保施工现场的安全。

5. 管理制度不完善。

部分工地存在安全管理制度不完善的情况,对安全隐患未能及时发现和处理。

我们加强了对安全管理制度的完善,建立了完善的安全管理制度,确保施工过程中安全隐患能够及时发现和妥善处理。

三、自查自纠后的安全管理措施在自查自纠后,我公司将继续加强对桩基施工的安全管理工作,重点做好以下几方面的工作:1. 加强对作业人员的安全教育培训,提高他们的安全意识和操作技能,确保施工过程中的安全。

2. 加强对施工现场环境的管理,定期进行清理整治,确保施工现场的整洁有序。

3. 加强对施工设备设施的维护保养工作,及时发现并处理设备设施的安全隐患。

人工挖孔桩桩基自评报告

人工挖孔桩桩基自评报告

人工挖孔桩桩基自评报告1. 项目背景本项目为XXX工程,位于XXX地区,主要包括XXX栋建筑物、XXX配套设施等。

工程占地面积XXX平方米,总建筑面积XXX平方米。

本工程基础采用人工挖孔桩桩基,现就人工挖孔桩桩基施工过程进行自评报告。

2. 工程概况2.1 桩基设计本工程桩基设计为直径XXX毫米的挖孔桩,桩长XXX米,共需施工XXX根桩。

桩基承载力要求达到XXX kN/m²。

2.2 施工方案人工挖孔桩施工采用逐级开挖、逐级支护的方法。

开挖过程中,每级深度不超过XXX米,采用现浇混凝土护壁。

挖孔完成后,进行钢筋笼安装、混凝土浇筑等工序。

3. 施工过程3.1 施工准备施工前,对施工人员进行技术培训,确保施工安全、质量。

对施工设备进行验收,确保设备性能良好。

施工现场进行平整、排水,设置安全警示标志。

3.2 挖孔施工挖孔施工过程中,严格按照设计方案进行逐级开挖,及时进行护壁施工。

每级开挖完成后,进行桩孔验收,确保孔径、孔深等参数符合设计要求。

3.3 钢筋笼安装钢筋笼安装前,对钢筋进行验收,确保钢筋规格、长度等符合设计要求。

安装过程中,保证钢筋笼垂直、稳定,焊接质量符合规范。

3.4 混凝土浇筑混凝土浇筑前,对混凝土配合比、强度等参数进行验收。

浇筑过程中,保证混凝土充满整个桩孔,无蜂窝、麻面等质量问题。

4. 质量控制4.1 质量检测施工过程中,对每个工序进行质量检测,确保施工质量。

主要检测内容包括:孔径、孔深、混凝土强度、钢筋焊接质量等。

4.2 质量整改对检测过程中发现的问题,及时进行整改,确保工程质量。

对整改情况进行记录,便于后期验收。

5. 安全文明施工施工过程中,严格遵守安全文明施工规定,确保施工现场整洁、有序。

对施工人员进行安全教育,预防安全事故发生。

6. 验收与总结本项目人工挖孔桩桩基工程已顺利完成,经验收合格。

通过对施工过程的自评,认为本项目在质量、安全、进度等方面均取得了良好的成绩。

但在施工过程中,仍存在一些不足之处,需在今后的工作中进行改进。

桩基工程施工自评报告(完整常用版)

桩基工程施工自评报告(完整常用版)

桩基工程施工自评报告(完整常用版)(可以直接使用,可编辑优秀版资料,欢迎下载)基础桩基工程自评报告一、工程概况:半坡遗址保护大厅改造工程由三部分组成,大厅为一层钢结构,建筑面积 4572㎡;文物库房为四层框架结构,建筑面积 1951㎡;陶窑为一层框架结构建筑面积 116㎡,展厅基础为一柱一桩,共80根、桩径φ1000mm与φ800mm,桩长11~13。

4m库房基础为挖孔扩底桩,共28根、桩径φ800mm、桩长3。

8~4.5m,桩基类型均为砼灌注桩,伸入卵石层750mm,(属端承桩),灌柱桩砼等级为C25,采用商品混凝土。

二、施工过程简述:本工程由中国第三冶建设公司西安公司承建,陕西长安工程建设监理负责监理,陕西秦岭砼有限责任公司提供商品砼.桩基施工由2005年2月25日至2005年4月10日完成,桩基施工前编制了详细的施工方案,从桩位测量定位——锅锥成孔(干作业法)——人工扩底清渣——钢筋笼制作吊放到最后的灌注砼,整个过程执行了监理报验审批程序,实施了施工组织设计及关键工序的施工方案,贯彻执行了强制性标准条文,现场管理体系基本完善.三、施工质量情况:1.主要材料质量情况:进场钢材、焊条均有材质检验报告(合格证)并按要求进行了复试,材料取样执行了监理见证报验程序.施工的每根灌柱桩所用商品砼,在现场分别留置了同条件养护与标准养护试块各一组,并按规定进行养护.合格证复试报告共106份,根据试验报告数据分析判定,本工程所用主要材料均符合标准要求.2.分项工程施工质量情况:桩基施工前对各工种分别进行了技术交底,对施工过程中的每根桩基及每道工序进行了全面自检验收,对自检中发现的问题及时进行了纠正,桩基成孔过程中未发现塌方及空洞现象.砼灌注桩工程检验批质量验收记录共108份,全部合格。

砼灌柱桩钢筋笼施工检验批质量验收记录共108份,全部合格。

砼灌柱桩施工检验批质量验收记录共108份,全部合格。

砼灌柱桩工程质量控制资料共918 份。

桩基自检评估报告

桩基自检评估报告

桩基自检评估报告尊敬的领导:根据您的要求,我完成了桩基自检评估报告,具体内容如下:1. 桩基施工方案:首先,我们自检了桩基施工方案的完整性和合理性。

施工方案应包括桩基的类型、桩长和直径、桩基的布设位置和布设间距等。

我们确保施工方案符合相关标准和规范,并与设计要求一致。

2. 施工设备和材料:我们检查了施工中使用的设备和材料的质量和合规性。

设备应具备良好的工作状态和正常的运行性能,材料应符合相关标准和规范。

我们核实了设备和材料的证书和检测报告,并进行了抽样检查。

3. 施工过程和工序控制:我们检查了施工过程中各个工序的控制情况。

包括桩基钻孔、灌注、打桩等环节。

我们确保施工过程中的操作规范和技术要求的执行情况,以及施工记录和检测数据的真实性和准确性。

4. 施工现场安全和环境控制:我们评估了施工现场的安全和环境控制情况。

包括施工设备和材料的堆放、工人的个人防护措施、作业区域的围挡和警示标识等。

我们确保施工现场符合相关安全和环保要求,且不存在明显的安全隐患和环境污染问题。

5. 施工质量控制:我们检查了施工质量控制体系的建立和执行情况。

包括施工图纸和技术要求的编制和审查、施工人员的技术资质和培训等。

我们确保施工质量控制程序的有效性和可行性,以及施工质量的可控性和可追溯性。

6. 桩基质量评估:最后,我们对已完成的桩基进行了质量评估。

包括桩基的外观质量、尺寸偏差、强度和稳定性等指标。

我们采取了现场检测和取样送检的方法,并与设计要求进行对比和分析。

评估结果显示桩基质量符合设计要求和相关标准。

总结起来,我们经过自检评估,认为桩基施工质量符合设计要求和相关标准。

但我们也发现了一些问题和不足之处,例如施工图纸的审查和记录的完善性,施工过程中的某些控制不够严格等。

我们将采取相应的纠正措施和改进方案,确保桩基施工的质量和安全性。

感谢您对我们工作的支持和指导!此致敬礼。

桩基施工自评报告

桩基施工自评报告

桩基施工自评报告
项目背景
本次施工项目为某高层建筑,桩基施工为该项目的重要环节。

针对该项目桩基施工的质量和进度,我们进行了自我评估,并形成了以下的自评报告。

评估内容
1. 桩基施工质量
我们充分了解了设计图纸和施工规范,通过对桩基开挖、围护及灌注混凝土的控制和监督,确保了桩基的质量。

同时,采用了高压灌浆技术,加强了桩的承载能力,提高了桩基质量。

2. 施工安全
我们深知安全施工的重要性,在桩基施工现场严格执行各项安全措施,做好了现场安全管理。

桩基施工过程中没有发生任何安全事故。

3. 施工进度
我们制定了详细的施工计划,合理安排了施工人员和施工设备,确保了施工的进度和质量。

桩基施工已经按照计划完成,未出现拖
延现象。

评估结论
本次自我评估显示,我们的桩基施工质量和安全程度达到了规
定的标准,施工进度也按计划完成。

我们对自己的表现感到满意。

改进措施
尽管我们对自己的表现满意,但我们也总结了一些问题和经验
教训,希望能够在下一次施工中加以改进。

1. 提高施工人员的技能和专业水平,增强质量控制意识。

2. 更加细致地进行施工计划,减少决策失误带来的影响。

3. 加强现场安全管理,提高安全施工水平。

总结
本次桩基施工自评报告,真实全面地反映了我们的桩基施工质
量和进度,是对我们施工水平的肯定和总结。

在今后的施工过程中,我们将继续努力,不断进步,以更高效、更安全、更优质的施工完
成项目。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

桩基工程施工质量自评报告编制单位:编制日期:桩基工程分项验收自评报告一、工程概况:本工程由 2 栋高层住宅楼(南、北座住宅楼)和附属建筑(入口大堂、变配电室及 1 层沿街商业楼等)组成,地下2层、南楼地上26层、北楼地上28层。

建筑用地面积 8792.744m2,总建筑面积 37121.52m2,其中地下建筑面积9994.46m2,地上建筑面积 27127.06m2。

南座楼、北座楼基础形式采用冲(钻)孔灌注桩,纯地下室采用筏板基础加抗浮锚杆;地下室范围外采用独立基础;南座楼、北座楼上部主体结构体系为现浇钢筋混凝土剪力墙结构;S1 商业、S2商业、配电室、地下室及其他建筑为框架结构。

基础设计等级为甲级。

各参建主体如下:建设单位:勘察单位:设计单位:监理单位:施工单位:监督单位:南北楼桩基采用冲(钻)孔灌注桩:设计总桩数121根,实际施工总桩数121根;原设计ZH1桩径为1200mm(113根),实际施工114根,原设计ZH2桩径为800mm(8根),实际施工7根;其中116#桩因地质情况遇孤石施工中出现偏锤,由原桩径800mm设计变更为1200mm(详设计变更单);桩身采用水下混凝土C35抗渗等级P8,持力层为中风化花岗岩⑨,桩端进入中风化花岗岩不少于0.5m,有效桩长约为9.34~31.59m。

实际桩长按嵌岩深度现场确定,ZH1单桩承载力特征值8500KN,单桩承载力极限值17000KN,ZH2单桩承载力特征值3000KN,单桩承载力极限值6000KN。

ZH1桩身纵筋①19根直径18三级钢、②螺旋箍筋加密段为5D桩径@100,其余为8@200、加劲箍直径16三级钢@2000;ZH2桩身纵筋①13根直径16三级钢;②螺旋箍筋加密区为5D桩径@100,其余为8@200;加劲箍直径16三级钢@2000。

后注浆:注浆管管径50mm,注浆水泥标号为PO42.5R,水灰比为0.45~0.65,注浆压力为3~10Mpa,注浆前用清水冲开,终止后注浆要求:①注浆量及注浆压力满足要求,终止注浆;②注浆量达到设计75%,而注浆压力超过设计值,终止注浆;桩编号桩身直径d(mm)单桩竖向承载力特征值Ra(Kn)桩身纵筋桩数ZH1 1200 8500 1918 114ZH2 800 3000 1316 7二、项目管理班子的构成及主要管理人员的变更:职务姓名职务姓名项目经理安全员技术负责人安全员施工员机械员施工员造价员施工员取样员施工员材料员质量员施工项目部管理人员到场,在整个施工工程中项目经理、项目技术负责人等主要管理人员没有变更。

三、场地工程地质条件详见本工程地质勘查报告根据建设单位提供的《古龙地块(翔安 X2015P01)详细勘察阶段岩土工程勘察报告》,本场地土层情况自上而下为:1a、素填土○1b两个土层。

1、人工填土:根据填料不同分为杂填土○1a:该层仅局部孔段有揭露,厚度为0.8~3.6m。

杂填土(Qml)○1b:该层大部分地段有揭露,厚度0.7~3.2m。

素填土(Qml)○2、粉质粘土(Q3al-pl)②:属上更新统冲洪积层。

该层仅西北角有揭露,厚度4.4~7.3m。

3、中砂(Q3al-pl)③:属上更新统冲洪积层。

该层仅西北角有揭露,厚度0.9~2.1m。

4、粉质粘土(Qdl)④:属坡积产物。

该层大部分地段有揭露,揭露厚度0.9~9.2m。

5、残积砂质粘性土(Qel)⑤:该层除ZK19、JK4、JK5孔缺失外,其它钻孔均有揭露,厚度为2.6~10.2m。

6、全风化花岗岩(r53(1)b)⑥:该层除ZK11、ZK19、JK5孔缺失外,其它钻孔均有揭露,厚度为1.9~7.4m。

7、散体状强风化花岗岩(r53(1)b)⑦:该层除ZK8、ZK11、JK11孔缺失外,其它钻孔均有揭露(部分基坑钻孔因深度限制尚未揭穿),厚度变化较大,为1.7~22.5m(部分未揭穿)。

8、碎块状强风化花岗岩(r53(1)b)⑧:部分钻孔有揭露,受区域构造作用,岩面起伏较大,厚度为0.7~13.1m。

9、中风化花岗岩(r53(1)b)⑨:大部分钻孔有揭露,揭露厚度1.0~8.1m (个别未揭穿)。

10、微风化花岗岩(r53(1)b)⑩:大部分钻孔有揭露,揭露厚度为1.7~9.1m。

四、施工情况:本工程桩基分项工程的施工均按设计图纸、设计变更及工程联系单进行施工,设计变更、工程联系单均按规定程序办理变更手续。

(一)、材料及设备选取情况1、钢筋:本工程钢筋主要采用福建三钢闽光股份有限公司和福建三安钢铁有限公司提供的热轧光圆钢筋、热轧带肋钢筋。

钢筋原材共进场4批,具有产品合格证11份,原材进场后进行见证取样送检,委托厦门市工程检测中心有限公司进行检测,检验报告11份,检验结果符合要求。

2、水泥:本工程水泥采用“漳平红狮水泥有限公司”出厂的“红狮牌”普通硅酸盐水泥,强度为42.5(袋装)共进场4批,具备出厂合格证各4份,进场后行见证取样送检,检验报告4份,检验结果符合要求。

3、声测管:本工程声测管主要采用莆田市建泰工贸有限公司提供的声测管。

声测管共进场1批,具有产品合格证1份,符合要求。

4、注浆管:本工程注浆管主要采用莆田市建泰工贸有限公司提供的注浆管。

注浆管共进场1批,具有产品合格证1份,符合要求。

5、本工程砼采用“厦门建旺混凝土工程有限公司”供应商品砼,具备40份砼配合比试验报告。

6、施工采用高昇JK6型冲(钻)孔桩机12台、焊机6台、气焊割设备二套,吊车1台、挖机2台,备用锤头3个(二)试打桩情况:本工程的冲(钻)孔灌注桩2016年7月28日开始试打桩,试打桩号11#桩、121#桩;11#桩、121#桩于2016年7月24日开孔至2016年7月28日经地勘、监理、建设部门确认岩样后做终孔验收。

2016年7月28日在现场会议室召开试打桩会议,会议期间各参建单位一致确定终孔标准:①、进入持力层⑨层中风化花岗岩不少于500mm,终孔深度以桩端进入持力层控制为主;②、二次清孔后孔底沉渣≤50mm,桩身混凝土灌注充盈系数不小于1.1,泥浆比重1.15-1.2。

③、桩顶超灌长度不小于800mm。

④、注浆管预埋(ф50mm钢管):桩径ф800mm每根桩预埋2根;桩径ф1200mm每根桩预埋2根。

⑤、声测管预埋(ф50mm钢管):桩径ф800mm每根桩预埋2根;桩径ф1200mm每根桩预埋3根。

⑥、场地基岩面变化标高变化较大,施工时应依照地勘报告进行施工,终孔前应由地勘部门作持力层鉴定。

(三)工程桩施工情况:于2016年9月12日全部完成121根冲(钻)孔灌注桩施工,其中19#、49#、54#、58#、69#、97#、98#、99#、100#、113#、114#、116#共12根桩遇孤石。

有效桩长最短为42#桩,桩长为9.34米;有效桩长最长为62#桩,桩长为31.59米;砼充盈系数最小为100#桩,充盈系数为1.1;砼充盈系数最大为30#桩,充盈系数为1.22,满足设计要求。

116#桩因地质情况遇孤石施工中出现偏锤,由原桩径800mm设计变更为1200mm(详设计变更单)。

五、执行工程技术标准情况:本工程在施工过程中严格执行了以下合同文件、设计文件及施工规范:1、施工合同2、设计施工图及相关设计变更文件3、地质勘察报告4、《建筑桩基技术规范》JGJ94-20085、《建筑地基基础工程施工质量验收规范》(GB50202-2002)6、《建筑基桩检测技术规范》JGJ 106-20147、福建省及厦门市工程质量管理有关文件六、质量控制资料核查意见:本桩基子分部工程的质量控制资料基本完整,符合要求,具体详见下表:七、见证取样和送检结果汇总及混凝土试块评定情况(一)、送检情况:(二)混凝土试块评定情况:混凝土试块报告161份161组,砼强度评定如下:八、桩基分项工程安全和功能检验资料核查及主要功能抽查结果1、工程桩低应变检测,共施工121根,按设计及规范要求检验37根,试验结果为I类桩36根完整均符合要求(占97%),Ⅱ类桩1根基本符合要求(占3%);(详见报告:XJJA-A05-1610289)。

2、工程桩静载试验检测,共施工121根,按设计及规范要求检验3根,试验结果为32#、36#、95#桩的单桩竖向抗压极限承载力均为17000KN,单桩竖向抗压承载力特征值均为8500KN,满足设计要求;(详见报告: XJJA-A01-1610225)。

3、工程桩钻芯检测,共施工121根,按设计及规范要求检验11根,试验结果为I类桩10根完整均符合要求(占90.9%),Ⅱ类桩身1根基本符合要求(占9.1%);(详见报告:XJJA-A04-1610100)。

4、工程桩声波透射法检测,共施工121根,按设计及规范要求检验26根,试验结果为I类桩23根完整均符合要求(占88%),Ⅱ类桩身3根基本符合要求(占12%);(详见报告:XJJA-A07-1610043)。

5、桩位偏差经测量、复核:偏差最大桩号为:2#桩,向北偏100mm、11#桩向西偏100mm,其余均在允许偏差范围内(<100mm),符合设计及规范要求。

6、桩位标高偏差情况:均在允许偏差范围内(+30mm,-50mm),符合设计及规范要求。

7、本桩基子分部工程安全和功能检验资料基本完整,符合要求;主要功能抽查结果满足设计要求,具体详见下表:九、地基与基础分部桩基础分项质量验收评定情况:1、检验批、分项及分部工程质量评定情况如下表:2、观感质量评价情况:本工程桩基分项工程观感质量主要检查桩身砼质量、桩顶锚入长度以及钢筋锚入长度。

本工程桩基分项工程的观感质量评价为“好”。

本工程施工过程中,我公司严格按照《建筑工程施工质量验收统一标准》GB50300-2013规范及其他有关的规范、规程、技术标准进行施工,我公司对本分部工程桩基础分项质量自评情况如下:综上所述,质量控制资料核查齐全完整、分项工程质量评定优良、观感质量检查评定“好”、以及各项重要使用功能和安全检测符合《工程建设强制性标准》要求。

本工程桩基础分项质量等级自评为“优良”。

项目经理:企业技术负责人:建设集团有限公司2016年11月15日。
