土地一级开发基本流程及成本构成分析作者:严峻来源:《今日财富》2017年第28期房地产市场的高速发展,造成一二线城市用地紧张,为顺利拿到城市核心区域的优质土地,一些社会投资人积极参与到土地一级开发项目中,但由于对土地一级开发基本政策流程及成本构成认识的不足,许多土地一级开发项目开发周期过长,资金成本过重,导致最后项目停滞或转手。

本文将从四个方面对土地一级开发基本流程及成本构成做一个探讨。

首先了解一下昆明市城中村改造现状,2008年,昆明城中村改造“五年计划”横空出世:原计划要在五年之内也就是2013年年底完成382个城中村改造,然而计划却远远赶不上变化,自城中村改造启动至今近9年的时间,别说列入改造名录的382个城中村全部完成,即便是已启动的208个城中村改造,现如今仍处于步态蹒跚阶段,实际完成情况仍与初时规划的浩大工程相去甚远。

所以,不深入了解土地一级开发政策和资金实力不强的社会投资人,要谨慎介入城市的土地一级开发。

一、什么是土地一级开发土地一级开发是指由政府或其授权委托的企业,对一定区域范围内的城市国有土地(毛地)或乡村集体土地(生地)进行统一的征地、拆迁、安置、补偿,并依照批准的规划要求组织实施市政配套设施建设,使该区域范围内的土地达到“三通一平”(通水、通电、通路、平整土地)、“五通一平” (通水、通电、通路、通气、通讯、平整土地)或“七通一平” (通水、通电、通路、通邮、通讯、通暖气、通天燃气或煤气、平整土地)的建设条件(熟地),再对熟地进行有偿出让或转让的过程,一级开发后的熟地通过招牌挂形式公开上市。

生地是指可能为房地产开发与经营活动所利用,但尚未开发的农地和荒地。

熟地指经过“几通一平”的开发或已经拆迁完毕,可供直接建设的土地,即建筑地块产品。

毛地主要指城市中需要拆迁而尚未拆迁的土地。

土地一级开发整理坚持政府主导、市场化运作的原则,其本身是一个政府高度控制与主导的市场,而并非是一个完全市场化的活动,政府主导、市场化运做的原则决定了社会投资人参与土地一级开发活动必须认真研究政府的相关政策,充分理解和利用相关规定,以保证自身利益的最大化。

土地一级开发项目成本费用组成

土地一级开发项目成本费用组成

临时水、电、路、
14 按有关规定执行 估计工程量×单价
房屋费
15 其它 ຫໍສະໝຸດ 工程勘察收费基价×调整 13 设计费 计价格[2002]10 号
系数
2 青苗补偿费
其它土地附着物补
3
偿费 市政府[2004]148
6.5 城市设计 中国城市规划协 规划费的 40%-80%
6.6 单项专业规划 会 人口×计费单价
第 1 页 共 20 页 6.7 城市综合交通规划 2004 年 6 月 人口×计费单价
1、投资估算额在相应区间
环境影响评价报告 计价格[2002]125 内用 插入法计算
7
编制费 号 2、估计工程量乘以工日费
率计算
交通影响评价报告 计规发[2001]1001 可参照规划设计咨询的取
8
编制费 号 费标准
6.2 修建性详细规划 号 用地面积×计费单价
6.3 风景区规划 《城市规划设计 用地面积×计费单价
6.4 环境景观规划 计费指导意见》 规划费的 30%-40%
安全影响评价报告
9
编制费
国务院令 323 号
地震影响评价报告
制费 内用 插入法计算

可行性研究报告评 2、估计工程量乘以工日费
4 见附表二
10 京价字[2002]361
编制费

11 测量费
二 征地拆迁费
(一) 征地补偿费
第 2 页 共 20 页 1 土地补偿费

一 前期费用
1 项目建议书编制费
2 项目建议书评估费
可行性研究报告编 1、投资估算额在相应区间

土地一级开发成本的组成

土地一级开发成本的组成

土地一级开发成本的组成(一)项目前期费用立项报告、可研报告、土地一级开发实施方案等的编制费及项目前期的各种工程咨询费委托编制修建性详细规划和区域内的管线综合等规划方案费用工程勘察、测绘、定桩费用环境影响评价分析费用交通影响评价分析费用地震影响评价分析费用地价评估费用工程设计费及施工图审查费招标代理费、招标服务费工程保险费1、立项报告、可研报告、土地一级开发实施方案等的编制费及项目前期的各种工程咨询费◆立项报告、可研报告的编制费◆土地一级开发实施方案的编制费◆项目前期的各种工程咨询费(测算标准可参考国家计委制定的《建设项目前期工作咨询收费暂行规定》及地方物价局、计划委员会《关于建设项目前期工作咨询收费的补充通知》中的有关计价标准。

2、委托编制修建性详细规划和区域内的管线综合等规划方案费用3、工程勘察、测绘、定桩费用4、环境影响评价分析费用5、交通影响评价分析费用6、地震影响评价分析费用7、地价评估费用8、工程设计费及施工图审查费9、招标代理费、招标服务费10、工程保险费(二)征地、拆迁费用1、征地补偿费用根据土地所属的不同区域及其被征用前的不同用地性质相应发生不同的征地费用。

本市行政区域内依法征用农民集体所有土地的,地方建设征地补偿安置办法进行补偿安置。

征地补偿费包括土地补偿费和安置补助费。

涉及青苗和其他土地附着物的,还应当向所有权人支付青苗补偿费和其他土地附着物补偿费。

青苗是指尚未收获的农作物。

其他土地附着物包括房屋、水井、道路、管线、水渠等建筑物、构筑物以及林木和其他经济作物等。

征地补偿费最低保护标准由市土地行政主管部门以乡镇为单位结合被征地农村村民的生活水平、农业产值、土地区位以及本办法规定的人员安置费用等综合因素确定,报上级人民政府批准后公布执行。

征地补偿费最低保护标准应当根据社会、经济发展水平适时调整。

2、??拆迁补偿费用根据房屋所属的不同区域及其不同属性相应发生不同的拆迁补偿费用,计取依据亦不同。

土地一级开发项目成本费用组成.

土地一级开发项目成本费用组成.

土地一级开发项目成本费用组成
一、土地一级开发项目成本费用组成见下表
土地一级开发项目成本测算通用模板
二、总投资测算汇总表详见下表
总投资测算汇总表
三、建设项目前期工作咨询收费标准
一、按建设项目估算投资额分档收费标准单位:万元
二、按建设项目估算投资额分档收费的调整系数(以表一所列收费标准为1)
注:工程复杂程度具体调整系数由工程机构与委托单位根据各类工程情况协商确定。

(三)、工程咨询人员工日费用标准单位:元
京价(房)字[1999]第487号文《关于建设项目前期工作咨询收费的补充通知》
(一)、投资额在3000万元以下的建设项目的前期工作咨询服务收费标准如下:(单位:万元)
招标代理服务收费标准
服务的,可按规定标准的30%计收。

2.招标代理服务收费按差额定率累进法计算。

例如:某工程招标代理业务中标金额为6000万元,计算招标代理服务收费额如下:
100万元×1.0%=1万元
(500-100)万元×0.7%=2.8万元
(1000-500)×0.55%=2.75万元
(5000-1000)×0.35%=14万元
(6000-5000)×0.2%=2万元
合计收费=1+2.8+2.75+14+2=22.55(万元)
工程建设监理收费标准
注:1、按所监理工程概(预)算的百分比计收,见上表;
2、按照参与监理工作的年度平均人数计算:3.5万~5万元/人•年;
3、不宜按上述两项办法计收的,由建设单位和监理单位按商定的其它方法计收。

四、土地一级开发计费的相关文件
土地一级开发相关文件目录。

土地一级开发成本表

土地一级开发成本表


成本构成
1 项目前期费用
2 征地、征收费用
3
公共区域市政基础 设施建设费用
4
区域内公共环境 景观建设费用
5
区域内公共配套 设施建设费用
ห้องสมุดไป่ตู้
6 工程建设其他费用
7
管理费
8
应纳税费
分项 ①立项报告、可研报告、土地一级开发实施方案等编制费用及工程咨询费用 ②委托编制修建性详细规划和区域内管道综合等规划方案费用 ③工程勘察、测绘、定桩费用 ④环境影响评价分析费 ⑤交通影响评价分析费用 ⑥地震影响评价分析费用 ⑦地价评估费用 ⑧工程设计及施工图审查费 ⑨招标代理费、招标服务费 ⑩工程保险费 ①征地补偿费 ②征收补偿费 ③房屋征收评估费 ④拆迁工程费 ⑤其他费用 ①场地整平费用 ②区域内永久性道路建设费 ③市政管线建设费用 ④市政场站建设费用(雨水泵房、热力站等) ⑤配套公共设施建设费用
绿化、微地形、艺术小品、喷泉、地下出入口设计等
市政管理用房建设费用、机动车停车场、非机动车停车设施建设费用等
①工程监理费②竣工图编制费③建设期区域管理费用④项目维护管理费⑤项目后评价费 ⑥其他 土地一级开发主体在土地一级开发全过程中所发生的管理费,包括土地一级开发的建设 期和代政府进行土地出让的销售期。 土地一级开发设计的应纳税种有:营业税、城市建设维护税、教育费附加、印花税、所 得税等

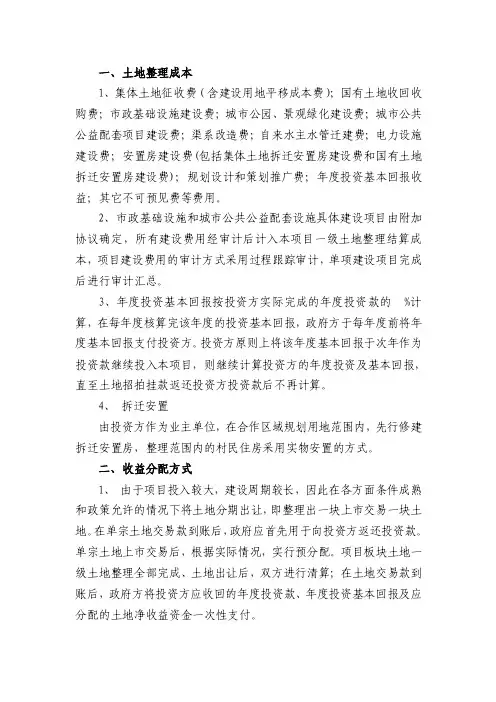

土地一级开发整理成本及收益分配方式103755946

土地一级开发整理成本及收益分配方式103755946

一、土地整理成本1、集体土地征收费(含建设用地平移成本费);国有土地收回收购费;市政基础设施建设费;城市公园、景观绿化建设费;城市公共公益配套项目建设费;渠系改造费;自来水主水管迁建费;电力设施建设费;安置房建设费(包括集体土地拆迁安置房建设费和国有土地拆迁安置房建设费);规划设计和策划推广费;年度投资基本回报收益;其它不可预见费等费用。

2、市政基础设施和城市公共公益配套设施具体建设项目由附加协议确定,所有建设费用经审计后计入本项目一级土地整理结算成本,项目建设费用的审计方式采用过程跟踪审计,单项建设项目完成后进行审计汇总。

3、年度投资基本回报按投资方实际完成的年度投资款的 %计算,在每年度核算完该年度的投资基本回报,政府方于每年度前将年度基本回报支付投资方。

投资方原则上将该年度基本回报于次年作为投资款继续投入本项目,则继续计算投资方的年度投资及基本回报,直至土地招拍挂款返还投资方投资款后不再计算。

4、拆迁安置由投资方作为业主单位,在合作区域规划用地范围内,先行修建拆迁安置房,整理范围内的村民住房采用实物安置的方式。

二、收益分配方式1、由于项目投入较大,建设周期较长,因此在各方面条件成熟和政策允许的情况下将土地分期出让,即整理出一块上市交易一块土地。

在单宗土地交易款到账后,政府应首先用于向投资方返还投资款。

单宗土地上市交易后,根据实际情况,实行预分配。

项目板块土地一级土地整理全部完成、土地出让后,双方进行清算;在土地交易款到账后,政府方将投资方应收回的年度投资款、年度投资基本回报及应分配的土地净收益资金一次性支付。

2、对于经营性用地出让收入实行宗地预分配、板块核算、板块土地净收益梯度分配。

在实施整理前,双方对板块的单位整理成本进行预测;在每宗土地交易完成后,按照预测的单位整理成本计算宗地净收益,并实行宗地梯度预分配。

宗地净收益除扣除整理成本外,还需扣除国家提留的各种基金及费用。

土地一级开发成本测算汇总

土地一级开发成本测算汇总

土地一级开发成本测算汇总土地一级开发成本是指对一块未经开发的土地进行规划、建设和配套设施的投资费用。

土地一级开发是房地产开发的第一阶段,其开发成本对于项目的盈利和风险控制起着重要的作用。

下面将对土地一级开发成本进行测算和汇总。

一、土地取得成本1.土地购置费用:土地购买价款+交易费用(印花税、土地增值税等)。

2.土地征用费用:在土地征用时需要向农民或原土地使用者进行补偿,补偿金额包括被征用土地的占有权价值、临时用地费和搬迁费等。

3.土地整理费用:包括土地平整、清理和绿化等费用。

二、土地规划和设计费用1.土地勘测费用:进行地质勘测、地形勘测和地下管线勘测等。

2.土地规划设计费用:进行土地规划、建筑设计和设备规划等。

3.监理费用:对土地规划和设计的实施进行监督和管理。

三、基础设施建设费用1.道路交通费用:包括道路规划、修建和绿化等费用。

2.给排水设施费用:包括供水、排水和污水处理等费用。

3.电力通讯费用:包括供电设施和通讯网络的建设费用。

4.绿化环境费用:包括绿化带、公园和绿地的建设和维护费用。

四、项目建设费用1.建筑物费用:包括房屋、办公楼、商业综合体和公共设施等建筑物的建设费用。

2.室内装修费用:对建筑物进行室内装修、装潢和布置等费用。

3.设备购置费用:购买项目所需的设备、机械和工具等费用。

4.基础设施设备购置费用:购买给排水设备、电力设备和通讯设备等费用。

5.环保设备费用:购买项目所需的环保设备和污染治理设备等费用。

五、土地运营费用1.物业管理费用:包括安保、保洁、绿化和维修等物业管理费用。

2.项目宣传费用:进行项目宣传和营销活动的费用。

3.运营费用:对项目场地进行运营和管理的费用。

此外,还需考虑项目的融资成本、税费影响以及风险控制费用等。

在土地一级开发成本的测算中,需充分考虑地理、环境、市场和法律等因素,进行合理的预算和风险评估。

总结起来,土地一级开发成本包括土地取得成本、土地规划和设计费用、基础设施建设费用、项目建设费用和土地运营费用等方面的投资。

土地一级开发成本的组成

土地一级开发成本的组成

(一)项目前期费用立项报告、可研报告、土地一级开发实施方案等的编制费及项目前期的各种工程咨询费委托编制修建性详细规划和区域内的管线综合等规划方案费用工程勘察、测绘、定桩费用环境影响评价分析费用交通影响评价分析费用地震影响评价分析费用地价评估费用工程设计费及施工图审查费招标代理费、招标服务费工程保险费1、立项报告、可研报告、土地一级开发实施方案等的编制费及项目前期的各种工程咨询费◆立项报告、可研报告的编制费◆土地一级开发实施方案的编制费◆项目前期的各种工程咨询费(测算标准可参考国家计委制定的《建设项目前期工作咨询收费暂行规定》及地方物价局、计划委员会《关于建设项目前期工作咨询收费的补充通知》中的有关计价标准。

2、委托编制修建性详细规划和区域内的管线综合等规划方案费用3、工程勘察、测绘、定桩费用4、环境影响评价分析费用5、交通影响评价分析费用6、地震影响评价分析费用7、地价评估费用8、工程设计费及施工图审查费9、招标代理费、招标服务费10、工程保险费(二)征地、拆迁费用1、征地补偿费用根据土地所属的不同区域及其被征用前的不同用地性质相应发生不同的征地费用。

本市行政区域内依法征用农民集体所有土地的,地方建设征地补偿安置办法进行补偿安置。

征地补偿费包括土地补偿费和安置补助费。

涉及青苗和其他土地附着物的,还应当向所有权人支付青苗补偿费和其他土地附着物补偿费。

青苗是指尚未收获的农作物。

其他土地附着物包括房屋、水井、道路、管线、水渠等建筑物、构筑物以及林木和其他经济作物等。

征地补偿费最低保护标准由市土地行政主管部门以乡镇为单位结合被征地农村村民的生活水平、农业产值、土地区位以及本办法规定的人员安置费用等综合因素确定,报上级人民政府批准后公布执行。

征地补偿费最低保护标准应当根据社会、经济发展水平适时调整。

2、??拆迁补偿费用根据房屋所属的不同区域及其不同属性相应发生不同的拆迁补偿费用,计取依据亦不同。

3、??房屋拆迁评估费、拆迁服务费部分地方规定“因征用拆迁对房屋进行价格评估的,按补偿价款金额的1~%向征用拆迁单位收取评估费。

土地一级开发项目成本费用组成

土地一级开发项目成本费用组成
4.1
其它土地附着物补偿费 安置补助费
劳动力安置补助费 超转人员补助费
残疾人安置补助费 其它费用及税金 耕地开垦费 耕地占用税 菜田基金 防洪费
新增建设用地使用费
征地不可预见费
其它 拆迁补偿费 农(居民)拆迁 房屋拆迁补偿费 (含经营性用房) 地上附属物补偿费 搬家补助费 提前搬家奖励费 家电改移补助费 支援重点工程费
用地面积×计费单价 用地面积×计费单价 规划费的 30%-40% 规划费的 40%-80%
人口×计费单价
人口×计费单价
7
环境影响评价报告编制费
计价格[2002]125 号
1、投资估算额在相应区间内用 插 入法计算
2、估计工程量乘以工日费率计算
8
交通影响评价报告编制费
计规发[2001]1001 号 可参照规划设计咨询的取费标准
16
景观小品
京造定[2005] 5 号等
17
其它

其他费用
1
临时用地费
按租赁市场行情估算
按实际或经验计算
2
临时建设费
参考相关定额估算
按实际或经验计算
3
招标代理服务费
计价格[2002]1980 号
按差额定率累进法计算
附表三
4
标底编制费
5
工程监理费
[1992]价费字 479 号 附表四
1、监理工程概(预)算的百分比 2、参与监理工作年度平均人数计
9
10
11 12 13 14 15 二 (一) 1 2
安全影响评价报告编制费
地震影响评价报告编制费
测量费 勘察费 设计费 临时水、电、路、房屋费
其它 征地拆迁费 征地补偿费 土地补偿费 青苗补偿费

土地一级开发项目成本测算知识讲解

土地一级开发项目成本测算知识讲解
2
1、立项报告、可研报告、土地一级开发实施方案等的编制费及项目 前期的各种工程咨询费 ◆立项报告、可研报告的编制费 ◆土地一级开发实施方案的编制费 ◆项目前期的各种工程咨询费 (测算标准可参考国家计委制定的《建设项目前期工作咨询收费暂行 规定》及地方物价局、计划委员会《关于建设项目前期工作咨询收费 的补充通知》中的有关计价标准。 2、委托编制修建性详细规划和区域内的管线综合等规划方案费用 → 2001年国家计委《关于放开和下放部分商品和服务价格的通知》 (计价格[2001]1218号)中取消了 1993年由建设部、国家物价局联 合颁布的《城市规划设计计费标准》,放开了规划设计市场。 → 2004年 6 月,为了规范规划设计市场计费,中国城市规划协会在 全国范围内进行调查研究,制定并发布了《城市规划设计计费指导意 见》,作为城市规划设计计费的参考依据。 3、工程勘察、测绘、定桩费用
土地一级开发项目的成本问题 一、土地一级开发成本的概念: 土地一级开发成本是指在政府规划的土地一级开发区域红线内实施 土地一级开发全过程的费用。由项目前期费用、征地拆迁补偿费用、 公共区域市政基础设施建设费用、公共配套设施建设费用、工程建设 其他费用、管理费、财务费用、土地招拍挂中的交易费用、公共市政 配套设施移交前的管理费用等构成。
5、交通影响评价分析费用
规定需要进行交通影响评价的项目需由项目业主方委托符合资质的 设计或咨询机构进行交通影响评价,并按照《地方建设项目交通影响 评价准则和要求》编制咨询报告。进行建设项目交通影响评价咨询工 作的机构应具有城市规划和交通咨询甲级资质。但对委托编制交通影 响评价报告的取费标准没有明确规定,实践中可以参照委托规划设计
二、土地一级开发成本测算的作用: 土地一级开发项目所需资金量较为巨大,要求项目的投资者必须有很 强的融资能力,以保证土地一级开发的资金需求。土地一级开发成本 基本决定了土地一级开发的资金需求量,从而为筹集资金提供了依 据。土地一级开发从不同融资渠道筹集资金时,金融机构在对项目进 行融资评价和决策的主要依据是土地一级开发成本。三、土地一级开 发成本是决定土地交易价格的依据:

土地一级开发成本--

土地一级开发成本--

土地一级开发成本土地一级开发成本一、前期费用1、一级开发实施方案编制费2 、编制项目建议书(代可研) 3 、编制市政规划方案费4 、用地普测及拨地钉桩费5 、勘测定界费6、编制地质灾害评估费7 、编制环境影响评价费8 、编制交通影响评估费9、考古勘探费10、实施单位招标服务费11 、规划设计费12、地块控规编制费13、编制土地上市地价评估费14 、其他费用二、征地补偿费1、土地补偿费(1)农用地(2)宅基地用地(3)工矿用地(4)未利用地5)其他(2、安置补助费(1)劳动力安置补助费(2) 一般超转人员安置补助费(3) 特殊超转人员安置补助费(4) 残疾人安置补偿费(5) 孤寡老人补助费(6) 其他3、青苗补偿费4、地上附着物补偿(1) 树木(2)鱼塘(3)坟茔(4)电线杆(5)机井(6)道路及其他5 、征地税费(1)耕地占用税(2) 耕地开垦费(3) 防洪费(4) 森林植被恢复费(5) 新增建设用地有偿使用费(6) 其他6、其他三、拆迁补偿费1、宅基地拆迁补偿费用(1) 区位补偿费(2) 房屋重置成新价(3) 装修、设备及附属物补偿费用(4) 搬家补助费(5) 家电改移补助费(6) 提前搬家奖(7) 支持重点工程费(8) 停产停业补助费(9) 周转费(10) 工程配合费(11) 其他2、居民拆迁补偿费(1) 区位补偿费(2)房屋重置成新价(3) 装修、设备及附属物补偿费用(4) 搬家补助费(5)家电改移补助费(6) 提前搬家奖(7)支持重点工程费(8) 停产停业补助费(9) 周转费(10) 工程配合费(11) 其他3、集体企业拆迁补偿费(1) 房屋重置成新价(2) 搬迁补助费(3)装修、设备及附属物补偿费用(4)停产停业补助费(5) 其他4、国有企业拆迁补偿费(1) 区位补偿费(2)房屋重置成新价(3) 装修、设备及附属物补偿费用(4) 搬迁补助费(5)停产停业补助费(6) 其他5、拆迁管理费(1)评估服务费(2)拆迁服务费(3)渣土清运费(4)拆迁招标投标代理费(5) 其他6、村集体市政基础设施补偿7 、其他临时占地补偿费四、征地、拆迁不可预见费五、市政基础设施建设费1 、道路工程2、雨水工程3、污水工程4、中水工程5、供水工程6、供电工程7、热力工程8、供气工程9、电信工程10、有线电视工程11、工程建设管理费(1) 工程建设管理费(2) 审计及造价咨询费(3) 勘查费(4) 招标代理服务费(5) 工程建设监理费(6) 其他12、市政、公共设施拆迁移改费(1) 电力、电信移杆费(2) 其他13、分摊红线外市政建设费用14、其他六、其它费用1、围挡费用2、保安费用3、防尘网铺设费用4、律师代理费5、其他七、财务费用八、开发利润或管理费九、两税一费土地一级开发项目审计需要提供的材料一、一级开发手续履行方面需提供的资料1、建设项目立项及批准文件( 项目建议书、可行性研究报告、可行性研究报告批准文件、项目核准相关文件)2、用地批准文件( 土地一级开发授权批复、用地预审、征地批复)3、规划批准文件( 规划意见书、建设用地规划许可证及建设工程规划许可证)4、拆迁实施方案及批复文件5、拆迁公示( 拆迁实施主体向有关部门发出的暂停相关事项的书面通知)6、拆迁许可证7、拆迁公告8、建设单位与项目实施单位的委托合同及相关资料( 委托土地一级开发的项目)、项目资金的预算及批复资料910、建设单位及项目实施单位对该项目建立的管理制度及流程11、选用拆迁评估、拆迁服务及拆除单位的招投标资料(拆除公司、拆迁公司、评估公司招投标资料和资质、营业执照等证明资料)12、拆迁人与拆除公司、拆迁服务公司、评估公司签订的合同13、土地一级开发中关于重大事项处理的报批资料、会议纪要、内部文件、规定等14、征地安置补偿协议、补偿款具体构成明细和依据15、工程施工许可审批文件16、交通影响评价报告及批准文件17、环境评估报告及批准文件18、地质灾害评估报告及批准文件19、安全、消防设计批准文件20、劳动职业卫生设计及批准文件21、与土地一级开发项目相关的其他审批手续资料二、土地一级开发拆迁补偿审核需提供的资料(一)住宅拆迁补偿1、房屋拆迁评估补偿结果报告(包括评估过程资料、评估依据等原始资料、房屋估价表- 房屋条件登记表)2、宅基地使用证、准建证及其他产权证明资料原件或宅基地、房屋面积测绘图及政府相关部门确认产权人、宅基地面积的资料原件 3 、有关停产停业补偿的需提供(1)营业执照复印件(2)税务登记证复印件(3)税票(符合北京市拆迁政策及项目实施方案的规定)(4)停产停业面积示意图(5)出租经营需提供租赁合同5、户口本复印件(分户、分宅的需提供分户、分宅条件下的户口本、法院判决书、离婚证等构成分户、分宅条件的证件)6、被拆迁人身份证复印件7、补偿及安置协议原件8、拆迁补偿支付单据(银行受理单及对账单)9、项目实施单位对拆迁补偿的审核资料10、其他与拆迁补偿有关的资料(二)非住宅房屋拆迁补偿1、房屋拆迁评估补偿结果报告(包括评估过程资料、评估依据等原始资料、房屋估价表- 房屋条件登记表)2、产权证明资料(房产证、土地使用证、房屋场地租赁合同等)原件3、营业执照复印件4、税务登记证复印件5、税票(符合北京市拆迁政策及项目实施方案的规定) 6 、停产停业面积示意图7、身份证复印件(被拆迁人为个人的)8、货币补偿协议原件9、拆迁补偿支付单据(银行受理单及对账单、发票等) 10 、项目实施单位对拆迁补偿的审核资料11、其他与拆迁补偿有关的资料三、财务需提供的资料(一)项目资金使用计划(二)贷款合同(三)与监管银行各分支机构签订的资金监管协议(四)项目的总账、明细表、记账凭证(原始凭证)、项目财务决算报表等(五)其他相关资料四、配套工程建设须提供的资料1、工程勘察、设计、施工、监理、物资采购单位的确定方式(招投标资料、资质证明、工程合同)2、大市政基础设施建设工程建设竣工(施工)图纸、设计变更、工程洽商资料(无图纸的提供大市政工程的估算工程尺寸至可以计算整体工程量的资料)3、工程初步设计概算、施工图预算、工程竣工结算4、工程施工图设计强制性标准执行审查文件5、工程竣工验收资料6、其他相关资料下面是赠送的几篇网络励志文章需要的便宜可以好好阅读下,不需要的朋友可以下载后编辑删除~~谢谢~~出路出路,走出去才有路“出路出路,走出去才有路。

土地一级开发项目成本费用组成

土地一级开发项目成本费用组成

14
雨水泵房
京造定[2003] 11号、
15
燃气调压站
京造定[2004] 5号、
16
热力站
京造定[2004] 7号、 京造定[2005] 3号、
17
开闭站
京造定[2005] 5号等
18
区域中水站
19
市政管理用房
20
其它

公共配套设施建设费
1
交通智能化系统
参考2001年《北京市建设
根据规划或设计图纸,参考
计算方法
1、投资估算额在相应区间内用 插入法计算
2、估计工程量乘以工日费率计算
用地面积×计费单价 用地面积×计费单价 用地面积×计费单价
规划费的30%-40% 规划费的40%-80% 人口×计费单价 人口×计费单价 1、投资估算额在相应区间内用
插入法计算 2、估计工程量乘以工日费率计算 可参照规划设计咨询的取费标准
工程勘察收费基价×调整系数 工程勘察收费基价×调整系数
估计工程量×单价
按实际或经验计算
第1页 共10页
3 4 4.1 4.2 4.3 5 5.1 5.2 5.3 5.4 5.5
5.6
6 (二)
1
1.1
1.2 1.3 1.4 1.5 1.6 2 2.1 2.2 2.3 2.4 2.5 3 3.1 3.2 3.3 3.4 3.5 3.6 4 4.1
估算
指标单价×数量
第2页 共10页
4.2
公共设施补偿费
4.3
公共建筑补偿费
4.4
古树文物古建修护还建费
5
特殊用地
5.1
军事用地
5.2
其他用地
6
其他费用及税金

土地一级开发项目成本分析

土地一级开发项目成本分析
土地一级开发项目成本分析
(一)项目前期费用 1、立项报告、可研报告、土地一级开发实施方案
等的编制费及项目前期的各种工程咨询费
→测算标准可参考1999年9月10日国家计委制定的计
价格[1999]1283号《建设项目前期工作咨询收 费暂行规定》及 北京市物价局、北京市计划委员 会京价(房)字[1999]第487号文《关于建设 项目前期工作咨询收费的补充通知》中的有关计 价标准。
建筑用地拨地定桩:《关于测绘产品收费标准的通知》 【京发改〔2006〕1009号】
土地一级开发项目成本分析
(一)项目前期费用
4、环境影响评价分析费用
2002年10月28日全国人大通过了《中华人民共和国环境影 响评价法》,规定:在中华人民共和国领域和中华人民共 和国管辖的其他海域内建设对环境有影响的项目,应当进 行环境影响评价。随后,国家计委、国家环境保护总局发 布了《关于规范环境影响咨询收费有关问题的通知》(计 价格[2002]125号)。该通知中规定了项目前期进行建 设项目环境影响评价分析,包括编制环境影响报告书(含 大纲)、环境影响报告表和对环境影响报告书(含大纲)、 环境影响报告表进行技术评估的费用标准,可以作为核算 环境影响评价分析费用的依据。
土地一级开发项目成本分析
(一)项目前期费用
7、地价评估费用
1994年12月12日,国家计委和国家土地管理局联合发布了“关 于土地价格评估收费的通知”,通知规定:“土地价格评估收费 是房地产市场重要的经营性中介服务收费行为,评估机构要按照 ‘自愿委托、有偿服务’的原则与委托方签订合同,开展评估服 务工作,收取合理费用。凡具备土地估价资格并经土地、物价部 门确认的单位,可接受土地所有者或使用者的委托,对土地价格 进行评估,并按本通知的规定收取土地评估费。”1997年12月1 日北京市物价局发布了京价(房)字(1997)第398号文件《关于房 地产中介服务收费的通知》 ,对我市房地产中介服务收费的有关 规定进行了修订,规定“房地产价格评估收费、土地价格评估收 费标准实行政府定价,其收费标准按照标的总额采取差额定率分 档累进制 。

土地一级开发成本的组成

土地一级开发成本的组成

土地一级开发成本的组成土地一级开发成本的组成(一)项目前期费用立项报告、可研报告、土地一级开发实施方案等的编制费及项目前期的各种工程咨询费委托编制修建性详细规划和区域内的管线综合等规划方案费用工程勘察、测绘、定桩费用环境影响评价分析费用交通影响评价分析费用地震影响评价分析费用地价评估费用工程设计费及施工图审查费招标代理费、招标服务费工程保险费1、立项报告、可研报告、土地一级开发实施方案等的编制费及项目前期的各种工程咨询费◆立项报告、可研报告的编制费◆土地一级开发实施方案的编制费◆项目前期的各种工程咨询费(测算标准可参考国家计委制定的《建设项目前期工作咨询收费暂行规定》及地方物价局、计划委员会《关于建设项目前期工作咨询收费的补充通知》中的有关计价标准。

2、委托编制修建性详细规划和区域内的管线综合等规划方案费用3、工程勘察、测绘、定桩费用4、环境影响评价分析费用5、交通影响评价分析费用6、地震影响评价分析费用7、地价评估费用8、工程设计费及施工图审查费9、招标代理费、招标服务费10、工程保险费(二)征地、拆迁费用1、征地补偿费用根据土地所属的不同区域及其被征用前的不同用地性质相应发生不同的征地费用。

本市行政区域内依法征用农民集体所有土地的,地方建设征地补偿安置办法进行补偿安置。

征地补偿费包括土地补偿费和安置补助费。

涉及青苗和其他土地附着物的,还应当向所有权人支付青苗补偿费和其他土地附着物补偿费。

青苗是指尚未收获的农作物。

其他土地附着物包括房屋、水井、道路、管线、水渠等建筑物、构筑物以及林木和其他经济作物等。

征地补偿费最低保护标准由市土地行政主管部门以乡镇为单位结合被征地农村村民的生活水平、农业产值、土地区位以及本办法规定的人员安置费用等综合因素确定,报上级人民政府批准后公布执行。

征地补偿费最低保护标准应当根据社会、经济发展水平适时调整。

2、拆迁补偿费用根据房屋所属的不同区域及其不同属性相应发生不同的拆迁补偿费用,计取依据亦不同。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

土地一级开发项目成本费用组成
一、土地一级开发项目成本费用组成见下表
土地一级开发项目成本测算通用模板
二、总投资测算汇总表详见下表
总投资测算汇总表
三、建设项目前期工作咨询收费标准
一、按建设项目估算投资额分档收费标准单位:万元
二、按建设项目估算投资额分档收费的调整系数(以表一所列收费标准为1)
注:工程复杂程度具体调整系数由工程机构与委托单位根据各类工程情况协商确定。

(三)、工程咨询人员工日费用标准单位:元
京价(房)字[1999]第487号文《关于建设项目前期工作咨询收费的补充通知》
(一)、投资额在3000万元以下的建设项目的前期工作咨询服务收费标准如下:(单位:万元)
招标代理服务收费标准
服务的,可按规定标准的30%计收。

2.招标代理服务收费按差额定率累进法计算。

例如:某工程招标代理业务中标金额为6000万元,计算招标代理服务收费额如下:
100万元×1.0%=1万元
(500-100)万元×0.7%=2.8万元
(1000-500)×0.55%=2.75万元
(5000-1000)×0.35%=14万元
(6000-5000)×0.2%=2万元
合计收费=1+2.8+2.75+14+2=22.55(万元)
工程建设监理收费标准
注:1、按所监理工程概(预)算的百分比计收,见上表;
2、按照参与监理工作的年度平均人数计算:3.5万~5万元/人•年;
3、不宜按上述两项办法计收的,由建设单位和监理单位按商定的其它方法计收。
