管道大开挖穿越公路施工方案

管道大开挖穿越公路施工方案

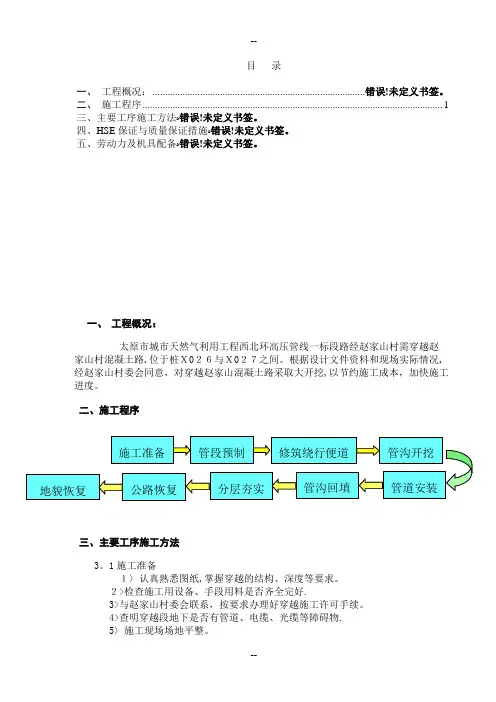

目录一、工程概况:..................................................................................... 错误!未定义书签。

二、施工程序 (1)三、主要工序施工方法ﻩ错误!未定义书签。

四、HSE保证与质量保证措施ﻩ错误!未定义书签。

五、劳动力及机具配备ﻩ错误!未定义书签。

一、工程概况:太原市城市天然气利用工程西北环高压管线一标段路经赵家山村需穿越赵家山村混凝土路,位于桩X026与X027之间。

根据设计文件资料和现场实际情况,经赵家山村委会同意,对穿越赵家山混凝土路采取大开挖,以节约施工成本,加快施工进度。

二、施工程序三、主要工序施工方法3。

1施工准备1〉认真熟悉图纸,掌握穿越的结构、深度等要求。

2>检查施工用设备、手段用料是否齐全完好.3>与赵家山村委会联系,按要求办理好穿越施工许可手续。

4>查明穿越段地下是否有管道、电缆、光缆等障碍物.5〉施工现场场地平整。

3.2 测量放线根据图纸放出穿越中心线,作业带边界线,穿越起止点位置.3.3 主管段预制1>组对、焊接把穿越管摆在平整好的预制现场进行组对、焊接。

施工方法与质量标准与主体管道相同。

2>防腐补口电火花检测合格后进行防腐补口、补伤。

施工方法、质量标准与主体管道相同。

3.4修筑绕行便道采用修绕行便道的方法开挖公路,绕行便道用装载机、压路机进行施工,便道宽3米,长50米,在细土地段修筑时拉碎石填压路基。

修筑的道路经地方主管部门批准保证车辆正常通行.3.5 管沟开挖1>由于主管穿越是在沟内从公路一边向另一边进行,所以在主管段预制边沿穿越中心线挖一段主管穿越发送管沟,长度为主管段长度的2/3—3/4.2〉开挖公路前,向赵家山村委会申请,经同意后方可进行开挖。

在施工点两侧各200m范围内设置警示标志,要求车辆、行人遵守秩序,减速慢行。

管沟开挖时,根据该公路的车流量情况,选在上午5:30~7:00钟进行开挖,开挖时首先将两侧的管沟挖出,最后再破公路,以减少对交通的阻塞时间。

公路大开挖管道穿越施工方案高速公路穿越

公路大开挖管道穿越施工方案高速公路穿越

一、工程简介西南成品油管道工程,晴隆至盘县段,桩号5Z050至5Z051处穿越待建贵昆高速公路,穿越套管长度92米,由于该段线路穿越套管较长,需采取特殊技术措施才能保证管段的正常穿越。

二、施工程序及措施1、管沟开挖、水泥套管埋设应严格按照设计施工图纸进行.2、管体穿套管.●穿越管段拖管头制作。

●穿越管段分5次进行穿越,先将1根直管检测完毕后,按要求安装上支架穿如套管。

以后每次穿越2根钢管,穿越管段2道焊口焊接、无损检测、防腐补口补伤、电火花检测。

●滑车制作,滑车直径应为套管支架厚度加上钢管直径。

●锚栓安装。

●拖管头安装。

按套管支架安装要求,逐付逐付安装套管支架。

●卷扬机牵引。

在管头上安装拖管头1个.用卷扬机缓慢牵引,直至管体穿越到位,同时每隔10米安装一个滑车。

●电缆敷设。

●封堵3、4、穿越管体试水压.安装抽水管1000m,强度试验:设计压力的1.25倍,停压10分钟;严密性试压:工作压力,稳压30分钟;以无泄露为合格。

5、穿越段联头。

6、安装标志桩.7、设备转移.第一次第二次第三次第四次第五次三、主要机具设备四、主要措施料五、主要施工人员六、施工进度计划七、质量保证措施7.1严格按照工程工艺流程规范进行施工。

7.2建立质量保证机构,由队长负责现场的质量管理,广泛开展工序“三检制”对施工中存在的问题随时进行解决.7。

3施工中做好标志,如材料标记、检验标志、焊接标志、管口标记、防腐标志及其它标记并提供记录。

穿越段所用材料要有合格证,防腐管材要有防腐出厂检验单才可使用。

7。

4穿越段管口采用100%X射线拍片合格;防腐100%电火花检漏合格,才可以进行下道工序.7。

5穿越段管沟开挖成沟后要经监理、测量检查合格方可穿越,管道就位后要进行复测,并认真做隐蔽记录。

7。

6加强职工思想职业道德教育,密切配合工程监理及建设单位工作,接受工程监理和建设单位对工作的指导监督。

八、HSE管理措施8。

1 开工前对施工管理和操作人员进行安全教育,保证遵守操作规程,按要求穿戴劳保用品。
