施工组织与概预算习题

合集下载

铁路施工组织与概预算模拟练习题(附参考答案)

铁路施工组织与概预算模拟练习题(附参考答案)

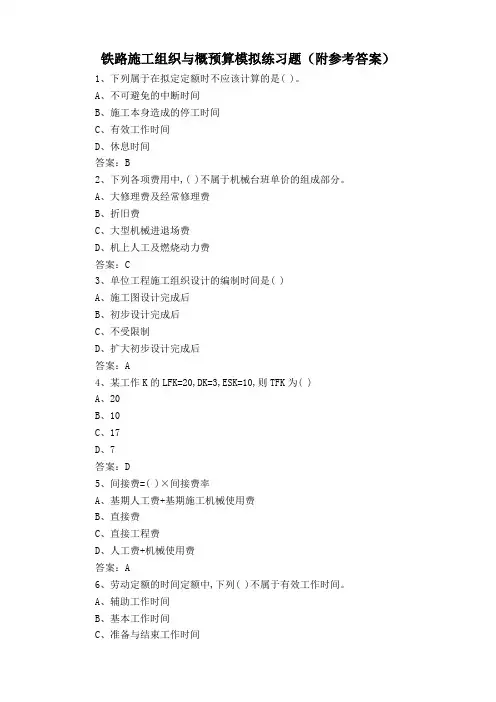

铁路施工组织与概预算模拟练习题(附参考答案)1、下列属于在拟定定额时不应该计算的是( )。

A、不可避免的中断时间B、施工本身造成的停工时间C、有效工作时间D、休息时间答案:B2、下列各项费用中,( )不属于机械台班单价的组成部分。

A、大修理费及经常修理费B、折旧费C、大型机械进退场费D、机上人工及燃烧动力费答案:C3、单位工程施工组织设计的编制时间是( )A、施工图设计完成后B、初步设计完成后C、不受限制D、扩大初步设计完成后答案:A4、某工作K的LFK=20,DK=3,ESK=10,则TFK为( )A、20B、10C、17D、7答案:D5、间接费=( )×间接费率A、基期人工费+基期施工机械使用费B、直接费C、直接工程费D、人工费+机械使用费答案:A6、劳动定额的时间定额中,下列( )不属于有效工作时间。

A、辅助工作时间B、基本工作时间C、准备与结束工作时间D、不可避免的中断时间答案:D7、有关时差的说法,正确的是()A、总时差必定等于自由时差B、总时差必定小于自由时差C、总时差必定大于自由时差D、总时差必定大于或等于自由时差答案:D8、在下列费用中,不属于施工措施费的是( )。

A、夜间施工增加费B、小型临时设施费C、大型临时设施费D、冬、雨季施工增加费答案:C9、建筑安装工程费不包括( )。

A、直接费B、间接费C、基价D、税金答案:C10、工程建设定额中分项最细、定额子目最多的是( )。

A、施工定额B、估算指标C、概算定额D、预算定额答案:A11、工程建设定额的权威性体现了定额的( )。

A、系统性B、统一性C、科学性D、稳定性答案:C12、已知某工程网络计划中工作 M的自由时差为 3 天,总时差为 5 天,现实际进度影响总工期 1 天,在其他工作均正常的前提下,工作 M的实际进度比计划进度拖延了()天。

B、5C、3D、6答案:D13、建设工程竣工验收时,为了鉴定工程质量,对隐蔽工程进行必要的开挖和修复,费用应从( )中支出。

施工组织与概预算习题

施工组织与概预算习题

第一章施工组织概论1.公路建设的内容和特点是什么? 其资金来源有哪些?2.公路基本建设通过哪些形式实现固定资产扩大再生产,3.公路基本建设的定义,内容及其组成项目是什么?4.公路基本建设程序的定义及内容是什么?5.公路基本建设项目通常有几种设计,包括哪些设计文件,各适用什么工程? 6.我国基本建设投资来源有哪些?7. 施工企业接受任务的方式及肯定方式是什么?8.施工单位接受任务后应进行什么工作,其内容是什么?9.什么是施工组织调查,进行阶段,性质及内容是什么?10.施工组织设计资料的收集有哪些内容?11.概预算资料调查的内容有哪些?12.施工组织设计的定义,目的,任务是什么?第二章施工过程组织原理13.从劳动的性质及其在产品中的作用可将施工过程划分为哪些类型?14.从施工组织出发,施工过程可划分为什么?15.施工过程组织的原则是什么?保持施工过程连续性的意义是什么?16.施工过程空间组织和时间组织解决问题是什么?17.工程项目施工作业方式及特点是怎样的?18.对下表工程进行排序,并绘制施工总工期图.19.对下表工程进行最优排序,确定最短总工期并用1-5号施工顺序的总工期进行对比。

20 .流水施工有哪些主要参数,其定义是什么?21 .确定流水步距及划分施工段的目的是什么?22 .流水施工有哪些类型,其定义是什么,总工期如何计算?23 .有节拍流水和全等节拍流水的特点是什么?24 .有一施工项目,共有四个施工段,每个施工段有5道工序,每道工序的工作时间为2天,相邻两个施工队进入第一施工段的时间间隔为2天,问该施工项目应用什么方法组织施工,确定其总工期,并绘制施工进度图.25 .一钻孔灌注桩工程,共有12根桩,每根桩包括5道工序,各工序的工作时间依次为护筒2天,钻孔4天,清孔2天,浇筑混凝土6天,整理2天,确定施工组织方法,计算工期,并绘制施工进度图.26 .某路面工程6公里,包括垫层13天,基层20天,面层21天,保护层7天,计算流水步距,流水开展期,总工期,绘制水平.垂直进度图.27 .有结构尺寸相同的涵洞5座,每个涵洞四道工序,各涵每道工序的工作时间为t1=3d,t2=2d,t3=4d,t4=5d,求总工期,绘制水平进度图.28 .某工程分六个施工段,每施工段有3道工序,工作时间为t1=10d,t2=30d,t3=20d,按成倍流水作业求总工期,写出步骤,绘制进度图.29 .某工程有四个施工段,每个施工段有四道工序,其工作时间如下表,确定施工组织方法,计算流水步距,总工期,绘制进度图.30 .某小桥工程分桩基,承台,桥台,主梁四个施工段,每个施工段分立模,扎筋,浇混凝土三道工序,各工序工作时间如下表,计算流水步距,流水开展期,总工期,绘制水平,垂直进度图。

公路施工组织与概预算(新)

公路施工组织与概预算(新)

一、多选(共计25分,每题2.5分,每题答案完全一样得满分,少选、多选、错选均不得分。

)1、概(预)算总金额由()组成。

A. 土地使用及拆迁补偿费B. 建筑安装工程费C. 建设期贷款利息D. 工程建设其他费用E. 预备费错误:【A;B;C;D;E】2、保持施工过程连续性的目的是()。

A. 避免施工队产生窝工现象B. 缩短建设工期C. 减少施工成本D. 避免发生时松时紧的现象错误:【A;B;C】3、我国现行公路工程造价的构成包括()。

A. 建筑安装工程费B. 土地使用及拆迁补偿费C. 工程建设其他费用D. 预备费E. 流动资金错误:【A;B;C;D】4、公路建设项目造价文件有()。

A. 估算B. 概算C. 预算D. 报价E. 拆迁费错误:【A;B;C;D】5、施工组织设计文件按深度、内容分为()。

A. 施工方案B. 施工组织计划C. 施工组织设计D. 修正施工方案E. 施工组织大纲错误:【A;B;C;D】6、单代号网络图的三要素分别是()。

A. 箭线B. 节点D. 代号E. 线路错误:【A;B;E】7、下列说法正确的是()。

A. 网络计划的起点节点只有外向箭杆,而无内向箭杆B. 网络计划的中间节点只有外向箭杆C. 网络计划的中间节点既无外向箭杆,也无内向箭杆D. 网络计划的中间节点既有外向箭杆,也有内向箭杆E. 网络计划的终点节点只有内向箭杆错误:【A;D;E】8、根据基本建设项目的性质和设计内容不同,工程设计一般可分为()。

A. 一阶段B. 二阶段C. 三阶段D. 四阶段E. 五阶段错误:【A;B;C】9、流水作业参数有()。

A. 空间参数B. 工艺参数C. 时间参数D. 分段参数错误:【A;B;C】10、网络计划按有无时间坐标分成()。

A. 时标网络图B. 非时标网络图C. 单代号网路图D. 双代号网络图E. 搭接网络图错误:【A;B】二、判断(共计25分,每题2.5分)11、在网络图中,有可能出现多条关键线路。

公路施工组织与概预算例题

公路施工组织与概预算例题

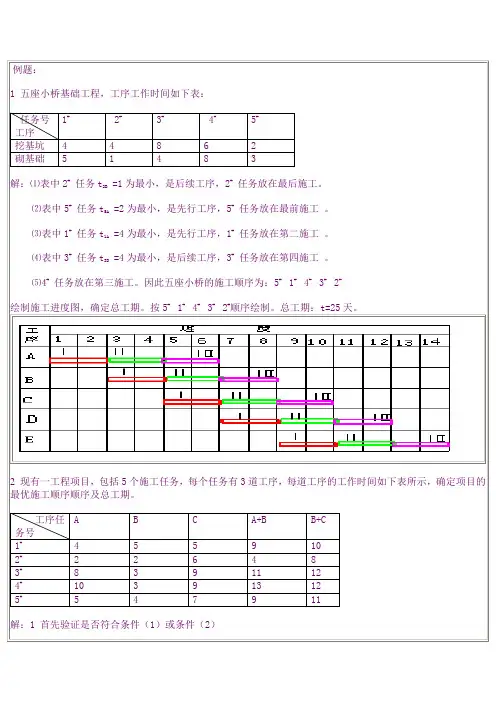

例题:1 五座小桥基础工程,工序工作时间如下表:1# 2#3# 4#5#任务号工序挖基坑 4 4 8 6 2砌基础 5 1 4 8 3=1为最小,是后续工序,2#任务放在最后施工。

解:⑴表中2#任务t2B⑵表中5#任务t=2为最小,是先行工序,5#任务放在最前施工。

5A=4为最小,是先行工序,1#任务放在第二施工。

⑶表中1#任务t1A=4为最小,是后续工序,3#任务放在第四施工。

⑷表中3#任务t3B⑸4#任务放在第三施工。

因此五座小桥的施工顺序为:5# 1# 4# 3# 2#绘制施工进度图,确定总工期。

按5# 1# 4# 3# 2#顺序绘制。

总工期:t=25天。

2 现有一工程项目,包括5个施工任务,每个任务有3道工序,每道工序的工作时间如下表所示,确定项目的最优施工顺序顺序及总工期。

A B C A+B B+C工序任务号1# 4 5 5 9 102# 2 2 6 4 83# 8 3 9 11 124#10 3 9 13 125# 5 4 7 9 11解:1 首先验证是否符合条件(1)或条件(2)①tiAm in =t2A=2 tiAm a n=t1B=5 tiAm in=t2A=2 ≯ tiAm a n=t1B=5 条件(1)不成立。

②tiCm in =t1C=5= tiAm a n=t1B=5 条件(2)成立。

2 工序合并:①将第一道工序和第二道工序上各项任务的施工周期依次加在一起。

②将第三道工序和第二道工序上各项任务的施工周期依次加在一起。

③将第①、②步得到的周期序列看作两道工序的施工周期。

④按两道工序多项任务的计算方法求出最优施工顺序。

3 运用约翰逊—贝尔曼法则,进行最优排序:①在ti(A+B)和ti(B+C)中找出最小值,先行工序排在最前,后续工序排在最后施工。

t2(A+B)=4= ti(A+B)min先行工序,2#任务第一施工。

②t1(A+B)= t5(A+B)=9= tmin都为先行工序,查其后续工序t1(B+C)=10,t5(B+C)=11,t1(B+C)=10<t5(B+C)=11,1#任务排在5#任务后面,5#任务第二1#任务第三。

《施工组织设计及概预算》考试复习题及参考答案

《施工组织设计及概预算》考试复习题及参考答案

《施工组织设计及概预算》考试复习题及参考答案中南大学现代远程教育课程考试复习题及参考答案《施工组织设计及概预算》一、判断正误1.在网络图中,工作时间最长的线路为关键线路,关键线路上的工作都是关键工作。

2.施工准备工作就是开工前的工作。

()3.单位工程施工平面图是对一个建筑物的施工场地的平面规划和空间布置。

4.在编制工程进度计划时,工期越短越好。

()5.在选择施工机械时,各种辅助机械或运输工具的选择,应与主导机械的生产能力协调配套。

()6.无论施工层数有多少,保证专业工作队连续作业的必要条件是施工段数大于或等于施工过程7.工程项目的直接费随工期的缩短而减少,而间接费则随工期的缩短而增加。

8.在网络计划工期优化过程中,为有效缩短工期,应选择缩短持续时间所增加费用最少的关键工作。

9.当发生进度偏差的工作为非关键工作时,则对总工期无影响。

()10.横道图是流水施工的表达方式之一,而网络图不是。

()11.在网络计划中,工作的最迟完成时间等于其紧后工作最迟开始时间的最大值。

12.单位工程施工组织的核心是正确编制进度计划。

()13.施工方案对进度计划的编制起指导和依据的作用。

()14.建筑产品施工的流动性是由建筑产品的多样性决定的。

()15.以关键节点为箭头节点的工作,其总时差与自由时差相等。

()16."工期-资源优化",就是在工期规定的情况下,使资源的需要量大致均衡。

17.施工起点流向,是指单位工程在平面或竖向上施工开始的部位和方向。

()18.技术间歇时间就是考虑合理的工艺等待间歇的时间。

()19.专业工作队能连续施工,且施工段没有空闲的施工组织方式才是流水施工组织。

()20.施工进度计划是以拟建工程的投产或交付使用为目的的。

()21.铁路工程静态投资的费用种类,分为建筑工程费、安装工程费、设备工器具购置费、其他费用及基本预备费五种。

()22.编制铁路工程设计概算时,风沙地区施工增加费是以受影响的室外建安工程的工料机费为基数进行计算的。

《施工组织与概预算》练习册答案

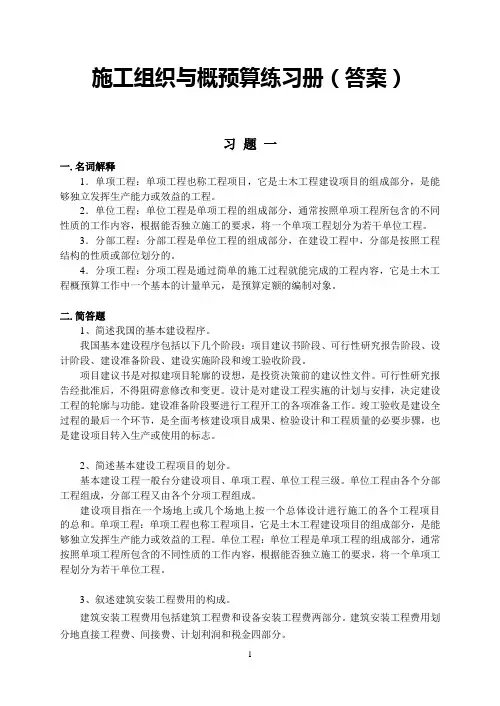

《施工组织与概预算》练习册答案

施工组织与概预算练习册(答案)习题一一.名词解释1.单项工程:单项工程也称工程项目,它是土木工程建设项目的组成部分,是能够独立发挥生产能力或效益的工程。

2.单位工程:单位工程是单项工程的组成部分,通常按照单项工程所包含的不同性质的工作内容,根据能否独立施工的要求,将一个单项工程划分为若干单位工程。

3.分部工程:分部工程是单位工程的组成部分,在建设工程中,分部是按照工程结构的性质或部位划分的。

4.分项工程:分项工程是通过简单的施工过程就能完成的工程内容,它是土木工程概预算工作中一个基本的计量单元,是预算定额的编制对象。

二.简答题1、简述我国的基本建设程序。

我国基本建设程序包括以下几个阶段:项目建议书阶段、可行性研究报告阶段、设计阶段、建设准备阶段、建设实施阶段和竣工验收阶段。

项目建议书是对拟建项目轮廓的设想,是投资决策前的建议性文件。

可行性研究报告经批准后,不得阻碍意修改和变更。

设计是对建设工程实施的计划与安排,决定建设工程的轮廓与功能。

建设准备阶段要进行工程开工的各项准备工作。

竣工验收是建设全过程的最后一个环节,是全面考核建设项目成果、检验设计和工程质量的必要步骤,也是建设项目转入生产或使用的标志。

2、简述基本建设工程项目的划分。

基本建设工程一般台分建设项目、单项工程、单位工程三级。

单位工程由各个分部工程组成,分部工程又由各个分项工程组成。

建设项目指在一个场地上或几个场地上按一个总体设计进行施工的各个工程项目的总和。

单项工程:单项工程也称工程项目,它是土木工程建设项目的组成部分,是能够独立发挥生产能力或效益的工程。

单位工程:单位工程是单项工程的组成部分,通常按照单项工程所包含的不同性质的工作内容,根据能否独立施工的要求,将一个单项工程划分为若干单位工程。

3、叙述建筑安装工程费用的构成。

建筑安装工程费用包括建筑工程费和设备安装工程费两部分。

建筑安装工程费用划分地直接工程费、间接费、计划利润和税金四部分。

施工组织与概预算复习题

施工组织与概预算复习题

施工组织与概预算复习题二是公路施工的技术经济特点:包括工程线形分布,施工流动性大;产品类型繁多,施工协作性高;工程形体庞大,施工周期长;受外界干扰及自然因素影响大。

2、公路工程项目的基本作业方式有哪几种?答:作业方式:顺序作业法、平行作业法、流水作业法。

特点:顺序作业法:总工期长,劳动力需要量较少,周期起伏不定。

材料供应作业班组的作业是间歇的,在工种和技工的使用上形成极大的不合理。

平行作业法:总工期短,劳动力需要量增加,设备、机具供应不易实现,出现人力高峰,易形成窝工,增加生活福利设施的支出,材料供应集中而间歇。

流水作业法:工期适中,劳动力得到合理的利用,避免了短期内的高峰现象,在整个施工期内显得均衡一致。

当各专业队都进入流水作业后,机具和材料的供应与使用都稳定而均衡。

流水作业法是组织专业队施工,工程质量有保证。

3、工地临时供水用水量的计算包括哪些?答:工程用水量计算;施工机械用水量计算;工地生活用水量计算;生活区生活用水量计算;消防用水量计算;施工工地总用水量计算。

4、公路工程费用定额包括哪些?答;《公路工程机械台班费用定额》《公路基本建设工程概算,预算编制办法》和《公路工程基本建设工程估算编制办法》中规定的各项费用定额和费率。

5、企业管理费属于什么费用?答:间接费6、定额的作用有哪些?答;1 定额是节约社会劳动和提高生产效率的工具。

2 定额是国家对工程建设项目进行宏观调控和管理的手段。

3 定额有利于市场竞争。

4 定额是对市场行为的规范。

5 定额有利于完善市场信息系统。

6 定额有利于推广先进的施工技术和工艺。

7、机械化施工组织的影响因素有哪些?答: 1 机械完好率。

2 气候影响。

3 施工方案与机械搭配。

4 机械配套技术5 机械操作员配合。

6 耐用台班总数量与使用寿命。

8、工程量清单的作用有哪些?答;工程量清单的作用: 1.提供合同中关于工程量的足够信息,以使投标人能统一、有效而精确地编写投标文件。

施工组织及概预算-中南大学网络教育学院网上作业模拟练习题

施工组织及概预算-中南大学网络教育学院网上作业模拟练习题

(一) 单选题1. 工程网络计划的计划工期( )。

(A) 等于要求工期(B) 等于计算工期(C) 不超过要求工期(D) 不超过计算工期参考答案:(C)---------------------------------------------------------------------------------------------------------------------2. 如果施工段不变,若流水步距越大,则工期( )。

(A) 越小(B) 不变(C) 越大(D) 不能确定参考答案:(C)---------------------------------------------------------------------------------------------------------------------3. 在组织流水施工时,用来表达流水施工在施工工艺方面进展状态的参数通常包括( )。

(A) 施工段(B) 流水节拍和流水步距(C) 流水过程和流水强度(D) 流水过程和流水步距参考答案:(C)--------------------------------------------------------------------------------------------------------------------- 4. 已知某工程网络计划中工作M的自由时差为3天,总时差为5天,现实际进度影响总工期1天,在其他工作均正常的前提下,工作M的实际进度比计划进度拖延了( )天。

(A) 3天(B) 4天(C) 5天(D) 6天参考答案:(D)---------------------------------------------------------------------------------------------------------------------5. 在双代号或单代号网络计划中,判别关键工作的条件是该工作( )最小。

施工组织与概预算复习题

施工组织与概预算复习题

施⼯组织与概预算复习题⼀、选择题⒈技术设计阶段应编制的概预算⽂件是A设计概算 B修正概算 C施⼯图预算 D施⼯预算⒉流⽔作业法组织施⼯,其总⼯期A最短 B⽐较适中 C最长⒊从进度图中可直接找出任何⼀天各施⼯队的的施⼯地点和应完成的⼯程量的进度图是A横道图B垂直图C单代号⽹络图 D 双代号⽹络图4、施⼯准备阶段编制的施⼯组织⽂件是A实施性施⼯组织设计 B施⼯⽅案 C修正施⼯⽅案 D施⼯组织计划5、施⼯条件和⼯程数量完全相同的条件下的⼯期最短A顺序作业 B流⽔作业 C平⾏作业6、图中的虚⼯序A在施⼯⽣产中实际存在B在施⼯⽣产中根本不存在c在施⼯⽣产中⼀定条件下存在7、材料消耗定额是在⼀定条件下⽣产单位数量合格产品所规定的A材料净消耗量 B材料实际⽤量 C材料净消耗量与必要的⼯艺性损耗量之和8、为了控制材料供应量与消耗量⼤致相等,可利⽤加以控制A实施性材料供应图 B累计曲线 C差额曲线 D指⽰性材科供应图9、初步设计阶段编制的施⼯组织⽂件是A实施性施⼯组织设计 B施⼯⽅案 C修正施⼯⽅案 D施⼯组织计划10、在⼀个⽹络计划中,关键线路使⽤的时间A最长 B最短 C适中 D⽹络计划中所有⼯序⼯作时间之和11、辅助⽣产间接费按⼈⼯费的5%计列,最后构成();A⼈⼯费 B材料费 C间接费 D其它⼯程费12、材料的预算单价在表中计算A05 B06 C08 D0913、建设单位管理费的计算基数是()。

A 直接费B 直接费+间接费C 建安⼯程费总额14、施⼯组织往往以为最基本的对象A动作与操作 B⼯序 C施⼯段 D综合过程15、机械台班单价在表中计算A09 B10 C11 D1216、企业管理费的计算基数是()。

A 直接费B 直接费+间接费C 建安⼯程费总额17、施⼯组织的根本出发点亦是归宿点是A连续性 B均衡性 C协调性 D经济性18、下列各项费⽤中属于可变费⽤。

A折旧费 B⼤修理费 C汽油费 D⼈⼯费19、勘察设计单位负责编制有A实施性施⼯组织设计 B初步设计概算 C修正概算 D施⼯图预算20、材料员⼯资属于A⼈⼯费 B材料费 C间接费 D其他⼯程费21、冬季施⼯增加费计算以为基数乘取费费率22、当设计混凝⼟强度等级及砂浆等级与定额等级不同时时,则可根据()中相应的定额进⾏“定额抽换”。

2023年铁路施工组织设计及概预算100分

2023年铁路施工组织设计及概预算100分

2023年铁路施工组织设计及概预算100分
一、判断题(每题 20 分,共 2 题,总分 40 分)
1、施工组织设计围绕实现质量、安全、工期、投资、科学、环保目标开展工作。

()
A、对
B、错
正确答案 B
2、施工组织设计原则之一是应大力推广机械化、工厂化、专业化、信息化。

()
A、对
B、错
正确答案 A
二、单选题(每题 20 分,共 2 题,总分 40 分)
3、()是施工组织设计中确定分年度投资的基础。

A、项目决策
B、项目立项
C、概算总额
D、招投标
正确答案 C
4、()是计算总概算中建设期贷款息的基础。

A、个别概算
B、总工期分析
C、分工期分析
D、施工期
正确答案 B
三、多选题(每题 20 分,共 2 题,总分 40 分)
5、编制材料供应方案,拟定材料供应的料源点,针对铁路建设所需建设材料划分为哪几类?()
A、主要建筑材料
B、甲供料
C、铁路专用材料
D、施工单位自行采购材料
E、当地料
正确答案 ACE
6、施工组织设计在满足铁路建设标准化管理要求基础上,应大力推广()。

A、工厂化
B、机械化
C、程序化
D、专业化
E、信息化
正确答案 ABDE。

施工组织与概预算

施工组织与概预算

1.设某项目所需水泥从县城购买,购买价格为350元/吨,县城至工地的距离为15公里,拟由人工装卸,6吨汽车直接运至工地,求水泥的预算单价。

(已知条件:①人工单价为50元/工日,6吨汽车台班单价为400元/台班,水泥的场外运输损耗率为1%;②另查材料运输定额得知,运输水泥需要消耗的6吨汽车台班数量为:第一个1公里是2.22台班/100吨水泥,每增运1公里是0.14台班/100吨水泥;③查人工装卸定额得知,人工装卸水泥的人工消耗量为10.50工日/100吨水泥;④不计回收、不转运。

)2.编制预算时,某工程细目的人工费、材料费和机械使用费分别是10万元、30万元、20万元,又已知其它工程费综合费率Ⅰ为10%、Ⅱ为5%,间接费中规费费率为40%、企业管理费综合费率是15%,利润率按照编制办法取,综合税率为3.41%,试计算该工程细目的建筑安装工程费。

3.某隧道工程长约500m,隧道围岩为石灰岩,隧道洞口地势较平坦,隧道弃渣堆放在洞口附近,距隧道洞口15km处有一碎石料场,2cm碎石供应价为45元/m3(含装卸费等杂费)。

当地运价标准为0.5元/t·km,,人工工资单价45元/工日,辅助生产间接费率为5%,250×150电动碎石机台班预算单价150元/台班,滚筒式筛分机台班预算单价170元/台班,碎石的单位重量为1.5t/m3,定额规定的检清片石人工消耗27.7工日/100m3,机械加工100m3碎石定额消耗为人工48.3工日,片石116.9m3,250×150电动碎石机6.49台班,滚筒式筛分机6.6台班。

问题:(计算结果均取两位数)(1)假设隧道弃渣经破碎筛分后能满足隧道混凝土工程需要,请合理确定本项目2cm 碎石的预算单价。

(2)如果隧道弃渣加工的碎石仅能满足200m隧道混凝土的工程需要,此时的2cm碎石预算单价是多少?1.分析路基土方在编制施工图预算时,所牵涉的预算定额的工程内容。

施工组织与概预算习题集及答案

施工组织与概预算习题集及答案
《施工组织与概预算》习题集
第一章 公路施工组织概论
一、单项选择题【每题的备选项中�只有 1 个最符合题意】
1�从再生产的角度来看�实现固定资本扩大再生产主要是通过�D�实现的。
A�公路工程的小修、保养 B�公路工程大中修
C�公路工程技术改造
D�公路工程基本建设
2�以下哪项不属于公路建筑产品特点的是�C�。
B�稳定性
C�均衡性
D�协调性
E�经济性
2�保持施工过程连续性的目的是�ABC�。
A�避免施工队产生窝工现象
B�缩短建设工期
C�减少施工成本
D�避免发生时松时紧的现象
E�避免各施工环节协调有序
3�属于流水施工的时间参数的有�CD�。
A�施工过程数 B�流水强度
C�流水节拍
D�流水步距
E�施工段
4�组织流水施工时�确定流水步距应满足的基本要求是�ABE�。
D�施工段是在组织流水施工时将施工对象在空间上划分的若干个区段 5�某基础工程土方开挖总量为 8800m3�该工程拟分 5 个施工段组织全等节拍流
第3页
ቤተ መጻሕፍቲ ባይዱ施工�两台挖掘机每台班产量定额均为 80m3�其流水节拍应确定为�B�天。 A�55 B�11 C�8 D�65
【ti

8800
�5 80 � 2
A�初步设计
B�技术设计
C�施工图设计
D�工艺设计
E�概念设计
4�关于公路工程的设计�以下说法正确的有�BCE�。
A�经审查批准的施工图设计文件�是国家控制项目投资的依据
B�技术复杂而又缺乏经验的公路建设项目的设计�必要时采用三阶段设计
C�技术设计经批准后�作为编制施工图设计的依据

铁路施工组织与概预算模拟题(含答案)

铁路施工组织与概预算模拟题(含答案)

铁路施工组织与概预算模拟题(含答案)1、生产某产品的工人小组由4人组成,在正常施工条件下,其完成单位合格产品所必须的工作时间为4小时,则生产该产品的劳动定额为( )工日。

(正常条件下,1工日=8小时)A、8B、2C、16D、4答案:B2、在建筑安装工程费中,生产工人的劳动保护费属于( )A、其他工程费B、直接工程费C、规费D、间接费答案:B3、线路设备静态检查周期是()A、月B、天C、日D、年答案:A4、在网络计划中,若某工作的()最小,则该工作必为关键工作。

A、总时差B、时间间隔C、持续时间D、自由时差答案:A5、下列时间中,不属于定额时间的是( )。

A、卸料时,机械的等待时间B、工人的午休时间C、工人为砖浇水湿润的时间D、砌砖时摆放加固筋的时间答案:B6、下列定额中,作为《铁路工程预算定额》编制依据的是( )A、概算定额C、概算指标D、估算指标答案:B7、下列( )是编制初步设计概算时,计算和确定工程概算造价,计算劳力、材料、机械台班需要使用的定额。

A、概算指标B、预算指标C、预算定额D、概算定额答案:D8、在工程网络计划中,自由时差是不影响()的前提下,该工作可以利用的机动时间。

A、本工作的最早完成B、后续工作的最早开始C、紧后工作的最早开始D、紧后工作的最迟开始答案:C9、下列说法中错误的是( )。

A、定额有利于建筑市场公平竞争B、定额与市场经济的共容性是与生俱来的C、定额是计划经济的产物,在市场经济条件下应逐渐消亡D、定额是对市场行为的规范答案:C10、在工程网络计划的执行过程中,监理工程师检查实际进度时,只发现工作 M的总时差由原计划的 4 天变为 -3 天,说明工作 M的实际进度 ( ) 。

A、拖后 7 天,影响工期 3 天B、拖后 7 天,影响工期 4 天C、拖后 4 天,影响工期 3 天D、拖后 3 天,影响工期 3 天答案:A11、以整个建筑物和构筑物为对象编制的定额是( )。

公路施工组织及概预算试题库

公路施工组织及概预算试题库

公路施工组织及概预算试题库一、填空题答案:国家投资国外资金2.公路工程项目的基本作业方法有顺序作业法、、和答案:平行作业法流水作业法3.定额表号的两种表示方法:___________________和___________________。

答案:〔页-表-栏〕〔章-表-栏〕4.___________________仅作为编制概预算的依据,不作为施工企业___________________的依据。

答案:人工费单价实发工资5.任何一个工序开工时,必须具备___________________和___________________两个开工要素。

答案:工作面生产力6.施工进度图的主要形式有:、垂直图和答案:横道图网络图7.双代号网络图的绘制方法有前进法、法及法。

答案:后退法先粗后细法8.双代号网络图中最早时间参数包括:、工作的最早可能完成时间和答案:节点的最早实现时间工作的最早可能开始时间9.按计价依据的作用分,定额可分为和答案:工程定额费用定额10.公路工程概预算费用由,设备、工具、器具及家具购置费,工程建设其他费用和四大部分组成。

答案:建筑安装工程费预备费11.公路建设的内容,按其任务与分工可以分为__________________________、__________________________、__________________________、三个方面。

答案:公路工程基本建设公路工程大修、中修与技术改造公路工程的小修保养12.流水施工按其流水参数特性,可分为__________________和___________________、__________________________、3大类。

答案:等节奏流水施工异节奏流水施工无节奏流水施工13.双代号网络图的饿五种逻辑关系包括:_______________、______________、________________、______________、平行工作。

施工组织及概预算作业参考答案

施工组织及概预算作业参考答案

施工组织及概预算作业参考答案施工组织及该预算作业参考答案第一章施工组织概论一、名词解释1.施工组织(见教材P6) 2.施工组织设计(见教材P7)3.施工组织总设计(见教材P7) 4.单位工程施工组织设计(见教材P7)5.分部分项工程施工组织设计(见教材P7)二、问答题1.建筑产品及其施工的特点是什么?(见教材P1~2) 2.土木工程施工程序包括哪几个阶段?(见教材P2)3.施工准备工作包括哪几项内容?其核心是什么?(见教材P2~5) 4.施工现场准备应包括哪些基本内容?(见教材P5) 5.施工组织的具体任务是什么?(见教材P6)6.施工组织设计的作用具体表现在哪些方面?(见教材P8) 7.铁路工程施工组织设计分哪几个编制阶段?(见教材P9)8.任何一个施工组织设计必须具备的基本内容是什么?(见教材P10) 9.施工方案的基本内容包括哪些?(见教材P11)第二章流水施工原理一、名词解释1.流水施工(见教材P16)2.流水节拍(见教材P23) 3.流水步距(见教材P24) 4.单位工程流水施工(见教材P18)二、问答题1.流水施工与顺序施工、平行施工相比较有哪些特点?(见教材P17) 2.流水施工的基本原理是什么?(见教材P16~17) 3.流水施工进度图有哪几种表达方式?(见教材P18)4.流水施工的主要参数分哪几类?分别包括哪些基本参数?(见教材P20)5.组织流水施工时,施工段划分的原则是什么?(见教材P21)三、计算题 1.解:由已知条件流水节拍均为3天知,本分部工程宜组织等节拍专业流水施工。

(1)确定流水步距:由等节拍专业流水的特点知,K=t=3天(2)计算工期:T=(m+n-1)×k=(5+4-1)×3=24天(3)绘制流水进度图(略)2.解:(1)确定流水步距:Kb=2天(2)确定专业队数:bⅠ=bⅡ=bⅢ=1个,n1=3个(3)确定施工段数:m=n1=3段(4)计算工期:T=(3+3-1)×2=10天(5)绘制流水进度图(略)3.解:由题设知,该项目宜组织无节奏专业流水施工。

西大成人教育本科 施工组织与概预算 期末在线作业复习题及参考答案

西大成人教育本科 施工组织与概预算 期末在线作业复习题及参考答案

一.单选题(共28题,42.0分)1( )用于控制工程项目实施过程中的中间进度。

A总时差B相干时差C局部时差D独立时差正确答案:A2网络计划中,关键线路的判定依据为( )。

A总工期最短B总时差最小C自由时差最小D自始至终无虚箭线正确答案:B3公路工程施工项目管理的管理者是( )。

A建设单位B设计单位C监理单位D施工单位正确答案:D4在正常条件下,劳动者在单位时间内完成合格产品的数量是( )A材料消耗定额B时间定额C机械设备定额D产量定额正确答案:D5施工定额的定额水平是( )。

A平均先进水平B平均水平C先进平均水平D先进水平正确答案:C6路面工程中沥青混凝土路面是( )。

A单项工程B单位工程C分部工程D分项工程正确答案:D7设计图纸规定的技术要求与定额规定不符时, 则可根据( )中相应的定额量进行抽换。

A施工定额B基本定额C预算定额D概算定额正确答案:B8其他直接费不包括下列哪一项( )。

A冬季施工增加费B雨季施工增加费C施工机械使用费D行车干扰工程施工增加费正确答案:C9某沥青材料含包装费手续费原价是3000元/吨,运杂费45元/吨,运输损耗率3%, 采购及保管费率2.5%,包装不计回收。

该材料预算单价是( )元。

A3215B3212C3542D3561正确答案:A10关于设计概算和施工图预算,以下说法错误的有( )。

A设计概算是在初步设计阶段编制的B设计概算的编制依据是概算定额C施工图预算是在施工图设计阶段编制的D施工图预算的编制依据是施工定额正确答案:D11以下说法不正确的有( )。

A劳动定额是反映完成一项工作时劳动消耗量的标准B劳动定额有时间定额和产量定额两种表示形式C时间定额=1/产量定额D劳动定额是在一种采用先进技术的条件下测定的正确答案:D12流水作业法中施工段划分由( )确定A工作面B施工对象本身因素C工序劳动量大小D以上各点综合考虑正确答案:D13对于工作①-②来说,①节点的内向箭线可能是其( )。

公路施工组织与概预算习题题目练习

公路施工组织与概预算习题题目练习

《公路施工组织与概预算》期末复习题一、填空题1. _____工序________是施工组织设计的最小要素。

2.B工作在A工作完成之后开始,B是A的___紧后____工作, A是B的__紧前_____工作。

3. 劳动定额的两种表现形式分别是_ 时间定额__和__ 劳动定额__,这两种表现形式之间的关系是___互为倒数_。

4.直接费包括直接工程费_、其他工程费_。

5. 材料预算单价包括_____原价___ 、____运杂费、____场外运输损耗费__、_____采购及保管费_以及回收金额。

6.初步设计阶段编制的造价文件是__ 概算 __,编制的技术经济文件是____施工方案_____。

7.双代号网络图中表示工作的是_____箭线_______。

8. 行车干扰费的计算基数是_人工费和机械费 _。

9.施工时间组织基本作业方法有 _ 顺序作业法_ 、_ 平行作业法__ 、_ 流水作业法 _ 。

其中最科学的作业方式是_ _流水作业法 _ 。

10.双代号网络图的三要素是__ 箭线 __ 、__节点 _ 、_____线路 _____ 。

11.台班单价由_______ 不变费用 __________和_____ 可变费用 ________组成。

12.施工进度计划的检查与调整的内容包括______ 施工工期 _________和_____ ____劳动力是否均衡_______。

13.双代号网络计划图中允许有_________ 多 _________条关键线路。

14.规费的计算基数是_____ ______人工费 _。

15.网络计划技术按表示方法分为______ 单代号网络计划图 _________和_______ _____双代号网络计划图____。

16.施工过程组织包括:_时间组织和_空间组织两方面的问题。

17.网络计划的优化内容包括_工期优化_ 、_费用优化__ 、_资源优化_ 。

18.直接费由_人工费、_材料费和_机械使用费组成。

施工组织与概预算复习题

施工组织与概预算复习题

《公路施工组织设计与概预算》复习题一、单选题1.以整个建设项目或群体工程为对象编制施工准备和施工的全局性、指导性文件的施工组织设计,称为()A施工组织规划设计 B施工组织总设计 C单位工程施工组织设计 D分部工程施工组织设计2.对施工方案及期限、施工进度及工料机计划进行概略性安排的是指()A施工组织规划设计 B施工组织总设计 C单位工程施工组织设计 D分部工程施工组织设计3.下列()是对施工组织总设计的具体化,以单位工程为对象编制,用以指导单位工程准备和施工全过程,它还是施工单位编制月旬作业计划的基础文件。

A施工组织规划设计 B施工组织总设计 C单位工程施工组织设计 D分部工程施工组织设计4.对于施工难度大或施工技术复杂的工程项目,在编制单位工程施工组织之后,还应编制()A施工组织规划设计 B施工组织总设计 C单位工程施工组织设计 D分部工程施工组织设计5.施工组织总体设计是以()为对象编制的。

A单位工程 B分部工程 C分项工程 D整个建设项目或群体工程6.单位工程施工组织的核心是()A准备工作计划 B施工方案 C施工平面布置图 D进度计划7.单位工程施工组织的三大要素内容是()A施工准备、施工方案、施工进度计划 B工程概况、施工方案、施工进度计划C施工方案、施工进度计划、施工平面布置图 D施工方案、施工总进度计划、施工总平面图8.在编制施工总进度计划时,其工期应控制在()之内。

A合同工期 B定额工期 C计算工期 D规定工期9.完成一个工程项目后,再接着去完成另一个同类工程项目的施工组织方法,称为()。

A顺序作业法 B平行作业法 C流水作业法 D网络计划法10.布置施工总平面图时,应优先考虑的是()。

A搅拌站、加工厂 B场外交通道路 C内部运输道路 D临时设施11.将建设工程分段或分项目,分别组织施工队同时进行施工的施工组织方法,称为()。

A顺序作业法 B平行作业法 C流水作业法 D网络计划法12.将所有施工段按一定的时间间隔相继投入施工,各专业队按工艺的顺序依次进入每个施工段,每个专业队伍则在不同施工段上依次连续作业的施工组织方法称为()。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

第一章施工组织概论1.公路建设的内容和特点是什么? 其资金来源有哪些?2.公路基本建设通过哪些形式实现固定资产扩大再生产,3.公路基本建设的定义,内容及其组成项目是什么?4.公路基本建设程序的定义及内容是什么?5.公路基本建设项目通常有几种设计,包括哪些设计文件,各适用什么工程? 6.我国基本建设投资来源有哪些?7. 施工企业接受任务的方式及肯定方式是什么?8.施工单位接受任务后应进行什么工作,其内容是什么?9.什么是施工组织调查,进行阶段,性质及内容是什么?10.施工组织设计资料的收集有哪些内容?11.概预算资料调查的内容有哪些?12.施工组织设计的定义,目的,任务是什么?第二章施工过程组织原理13.从劳动的性质及其在产品中的作用可将施工过程划分为哪些类型?14.从施工组织出发,施工过程可划分为什么?15.施工过程组织的原则是什么?保持施工过程连续性的意义是什么?16.施工过程空间组织和时间组织解决问题是什么?17.工程项目施工作业方式及特点是怎样的?18.对下表工程进行排序,并绘制施工总工期图.19.对下表工程进行最优排序,确定最短总工期并用1-5号施工顺序的总工期进行对比。

20 .流水施工有哪些主要参数,其定义是什么? 21 .确定流水步距及划分施工段的目的是什么?22 .流水施工有哪些类型,其定义是什么,总工期如何计算? 23 .有节拍流水和全等节拍流水的特点是什么?24 .有一施工项目,共有四个施工段,每个施工段有5道工序,每道工序的工作时间为2天,相邻两个施工队进入第一施工段的时间间隔为2天,问该施工项目应用什么方法组织施工,确定其总工期,并绘制施工进度图.25 .一钻孔灌注桩工程,共有12根桩,每根桩包括5道工序,各工序的工作时间依次为护筒2天,钻孔4天,清孔2天,浇筑混凝土6天,整理2天,确定施工 组织方法,计算工期,并绘制施工进度图.26 .某路面工程6公里,包括垫层13天,基层20天,面层21天,保护层7天,计算流水步距,流水开展期,总工期,绘制水平.垂直进度图.27 .有结构尺寸相同的涵洞5座,每个涵洞四道工序,各涵每道工序的工作时间为t1=3d,t2=2d,t3=4d,t4=5d,求总工期,绘制水平进度图.28 .某工程分六个施工段,每施工段有3道工序,工作时间为t1=10d,t2=30d,t3=20d,按成倍流水作业求总工期,写出步骤,绘制进度图.29 .某工程有四个施工段,每个施工段有四道工序,其工作时间如下表,确定施工组织方法,计算流水步距,总工期,绘制进度图.30 .某小桥工程分桩基,承台,桥台,主梁四个施工段,每个施工段分立模,扎筋,浇混凝土三道工序,各工序工作时间如下表,计算流水步距,流水开展期,总工期,绘制水平,垂直进度图。

31.编制施工组织设计的基本原则是什么?32.施工组织设计的关键,文件类型及作用是什么?33.施工方案的内容及选择的基本要求是什么?34.按排施工顺序的原则是什么?施工机具选择的要求是什么?35.施工进度图的形式和特点是什么 ?36.叙述施工进度计划的编制过程,依据 .37.什么是劳动量?写出其计算公式.38.某实体式浆砌块石桥台高度8米,工程量250立方米,按预算承包给某砌筑班,该班20人,预计几天完成,若要求14天完成需增加几人?39.石砌挡土墙墙身q=100立方米单位工作量为20立方米,时间定额每立方米1.1工日,投入14人,求流水节排及全部工作时间.40.钢筋混凝土管涵,混凝土工程量400立方米,钢筋30吨,直径1.5米.有50名工人,250升混凝土搅拌机1台,采用一班制,求劳动量,主导工程,若要求60天完成如何解决?41.什么是劳动力不均衡系数及其数值的意义?42.资源需要量计划有哪些?43.施工平面图设计的定义及依据是什么?原则是什么?44.施工总平面图包括的内容是什么?45.工地加工地及临时仓库施工组织的任务是什么?46.工地运输组织应解决的问题有哪些?47.主要材料供应计划图表与材料计划表有什么区别?48.累计曲线图的作用是什么?第四章机械化施工组织49 管理曲线的绘制过程。

50 机械化施工组织设计的任务是什么?51 机械化施工总体计划内容是什么?52 机械化施工的分部分项工程计划内容是什么?第五章网络计划技术53 .网络图的定义及构成要素是什么?54 .网络图的优缺点及绘图原则是什么?55 .绘制下表双代号网络图56 .绘制下表双代号网络57 .绘制下表双代号网络图58 .绘制下表双代号网络图59 .网络的时间参数有哪些,写出其定义计算公式.60 .什么是网络图的关键线路?确定关键线路的方法是什么?61 .绘制下表双代号网络图,计算时间参数,总工期,确定关键线路.62 .绘制下表的双代号网络图,计算时间参数,总工期,确定关键线路。

63 .绘制下表双代号网络图,计算时间参数,总工期,确定关键线路.64 .绘制下表工程双代号网络图,计算时间参数,求总工期,确定关键线路.65 .绘制下表双代号网络图.66 .绘制下表双代号网络图67 .某包括四条公路的项目,三个队流水施工,工期如下表,试进行最优排序,按最优排序绘制流水图并计算时间参数.68 .绘制下表的双代号网络图,确定t=40时的优化措施并绘制工序最早开始时间时标网络图.69 .什么是时标网络计划,其特点是什么?70 .说明按工序最早开始时间绘制时标网络计划的步骤.71 .什么是网络优化,常用方法有哪些?第六章公路工程定额72 定额的定义和特点是什么?73 定额按生产因素,使用要求可分为哪些类型?74 什么是时间定额,机械定额?75 什么是材料消耗定额?它包括哪些数量?76 定额按使用要求可分为哪些类型?预算及概算定额的区别是什么?77 机械台班费用定额的用途是什么?78 定额抽换的条件是什么?79 浆砌块石拱圈工程,跨径50米以内,砂浆10号,水泥425号,问编制预算是否要抽换,怎样抽换?80 说明定额基价抽换的过程。

81 什么是基本定额其作用是什么?周转摊销定额的作用是什么?第七章公路工程概预算82 投资额测算体系有几部分构成?他们之间的关系是怎样的?83 什么是概算,预算,施工预算?84 什么是报价,要求是什么?85 概预算的作用是什么?86 说明概预算的费用构成.87 实际出现的工程与项目表不一致时,任何处理?88 什么是定额直接费,直接费,定额直接工程费,直接工程费,它们之间有什么区别?89 定额建筑安装工程费和建筑安装工程费的计算,作用有什么区别?90 叙述公路工程建设各项费用的计算程序及计算方法。

91 现行概预算编制办法将公路与桥梁划分了哪些类工程项目,各项目包括哪些工程内容?92 说明概算、施工图预算、施工预算的区别。

93 实体式桥台工程,混凝土工程量62.3立方米,钢筋3.3吨,项目所在地属十一类工资区,工资性津贴120元/月,无地区补贴,求预算人工费。

94 某砂砾路面垫层厚15厘米,工程量120000平方米,求其直接费。

(工、料、机单价按编制办法及机械台班费用定额取用。

查定额76-2-6-2知每1000平方米垫层需人工51.7工日、砂砾191.25立方米,6-8吨压路机0.27台班、12-15吨压路机0.64台班。

查编制办法及机械台班费用定额知:人工16.02元/工日、砂砾19元/立方米,6-8吨压路机179.20元/台班、12-15吨压路机259.89元/台班。

95 济南地区某桥承台尺寸:11m×3m×2.5m,整桥共计11个承台,无底模,泵送混凝土,混凝土为30号,碎石最大粒径40毫米,425号水泥。

已知:人工20.7元/工日,柴油:2.5元/kg,电:1.10元/度。

求:(1)该混凝土工程的水泥、砂、碎石的预算材料费。

(2)计算混凝土项目的预算直接费和定额直接费。

(其余材料单价见编制办法)。

(3)计算混凝土项目的各项其他直接费。

(4)计算项目的各项现场经费。

(主副食运距10公里)。

(5)计算项目的建筑安装工程费和定额建筑安装工程费。

96 人工挖运土方,工程量8000立方米,手推车运输,运距60米,项目所在地是吉林省通化市,属九类工资区,工资性津贴126元/月,北京地区96年人工单价16.02元/工日,求(1)预算定额直接费及直接费。

(2)计算项目的各项其他直接费。

(3)计算项目的各项现场经费。

(主副食运距50公里)。

(4)计算项目的建筑安装工程费和定额建筑安装工程费。

97 山东日照境内某水泥混凝土路面工程,采用集中拌和,汽车运输混凝土的施工方法,材料运距5公里,路面厚度24厘米工程量为路面75000平方米,钢筋35吨,主副食运距20公里,计算该工程的预算定额建筑安装工程费及建筑安装工程费。

提示:人工|,材料单价按编制办法取用,机械台班单价由台班费用定额计算.98 某公路120公里,定额建筑安装工程费175823.1万元,国际招标,计算建设单位管理费(一至五).99 高速公路国外贷款人民币30亿元,第一年贷10亿元,当年计息,以后每年递减2亿元,均当年计息,利率7.5%,求贷款利息。

100 某公路工程于2003年9月完成预算,项目于2005年7月开工,计划于2009年10月竣工。

项目的建筑按装工程费为15.7亿元,物价上涨率为5.2%,计算其造价增涨预留费。
