浮雕施工工艺

合集下载
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

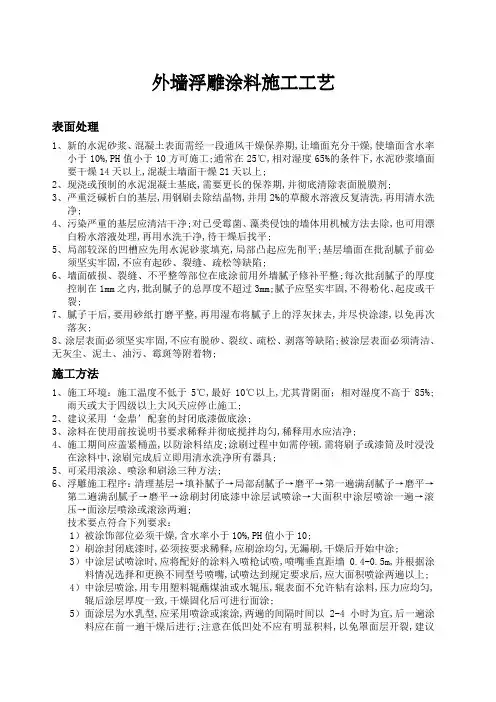

外墙浮雕涂料施工工艺

表面处理

1、新的水泥砂浆、混凝土表面需经一段通风干燥保养期,让墙面充分干燥,使

墙面含水率小于10%,PH值小于10方可施工。通常在25℃,相对湿度65%的条件下,水泥砂浆墙面要干燥14天以上,混凝土墙面干燥21天以上。

2、现浇或预制的水泥混凝土基底,需要更长的保养期,并彻底清除表面脱膜剂。

3、严重泛碱析白的基层,用钢刷去除结晶物,并用2%的草酸水溶液反复清洗,

再用清水洗净。

4、污染严重的基层应清洁干净。对已受霉菌、藻类侵蚀的墙体用机械方法去除,

也可用漂白粉水溶液处理,再用水洗干净,待干燥后找平。

5、局部较深的凹槽应先用水泥砂浆填充,局部凸起应先削平。基层墙面在批刮

腻子前必须坚实牢固,不应有起砂、裂缝、疏松等缺陷。

6、墙面破损、裂缝、不平整等部位在底涂前用外墙腻子修补平整。每次批刮腻

子的厚度控制在1mm之内,批刮腻子的总厚度不超过3mm。腻子应坚实牢固,不得粉化、起皮或干裂。

7、腻子干后,要用砂纸打磨平整,再用湿布将腻子上的浮灰抹去,并尽快涂漆,

以免再次落灰。

8、涂层表面必须坚实牢固,不应有脱砂、裂纹、疏松、剥落等缺陷。被涂层表面必须清洁、无灰尘、泥土、油污、霉斑等附着物。

施工方法

1、施工环境:施工温度不低于5℃,最好10℃以上,尤其背阴面;相对湿度不

高于85%。雨天或大于四级以上大风天应停止施工。

2、建议采用‘金鼎’配套的封闭底漆做底涂。

3、涂料在使用前按说明书要求稀释并彻底搅拌均匀,稀释用水应洁净。

4、施工期间应盖紧桶盖,以防涂料结皮。涂刷过程中如需停顿,需将刷子或漆

筒及时浸没在涂料中,涂刷完成后立即用清水洗净所有器具。

5、可采用滚涂、喷涂和刷涂三种方法。

6、浮雕施工程序:清理基层→填补腻子→局部刮腻子→磨平→第一遍满刮腻子

→磨平→第二遍满刮腻子→磨平→涂刷封闭底漆中涂层试喷涂→大面积中涂层喷涂一遍→滚压→面涂层喷涂或滚涂两遍。

技术要点符合下列要求:

1)被涂饰部位必须干燥,含水率小于10%,PH值小于10。

2)刷涂封闭底漆时,必须按要求稀释,应刷涂均匀,无漏刷,干燥后开始中涂。

3)中涂层试喷涂时,应将配好的涂料入喷枪试喷,喷嘴垂直距墙0.4-0.5m,并根据涂料情况选择和更换不同型号喷嘴,试喷达到规定要求后,应大

面积喷涂两遍以上。

4)中涂层喷涂,用专用塑料辊蘸煤油或水辊压,辊表面不允许粘有涂料,

压力应均匀,辊后涂层厚度一致,干燥固化后可进行面涂。

5)面涂层为水乳型,应采用喷涂或滚涂,两遍的间隔时间以2-4小时为宜,后一遍涂料应在前一遍干燥后进行。注意在低凹处不应有明显积料,以免罩面层开裂,建议另用一支干辊将低凹处的多余涂料蘸出。

6)如需分格时,可用胶带、皮条、木条等固定在基层表面,喷涂后起出,形成较浅而垂直的分格线。

7)必须等待上一遍乳胶漆膜干透后,方能进行下一道施工,刷涂前应对上一遍漆膜进行清理后施工。涂料的干燥硬化是通过水分蒸发的物理过程,因此,较高的空气温度或低温会影响涂料干燥硬化的时间。在25℃,相对湿度50%情况下,覆涂时间为2-3小时以上。

8)保养期:5天以上(25℃),低温应相对延长。

北京金鼎丽建筑装饰工程有限公司

2006年9月16日

相关文档
最新文档
