浆砌块石挡土墙技术交底

合集下载

浆砌石挡土墙施工交底

浆砌石挡土墙施工交底

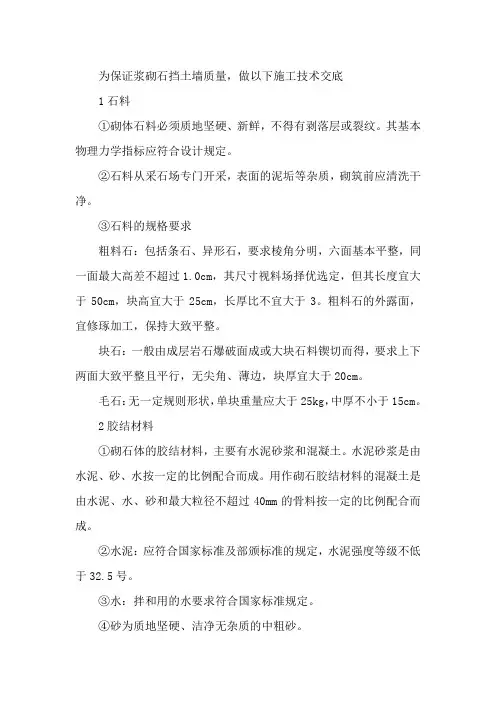

为保证浆砌石挡土墙质量,做以下施工技术交底1石料①砌体石料必须质地坚硬、新鲜,不得有剥落层或裂纹。

其基本物理力学指标应符合设计规定。

②石料从采石场专门开采,表面的泥垢等杂质,砌筑前应清洗干净。

③石料的规格要求粗料石:包括条石、异形石,要求棱角分明,六面基本平整,同一面最大高差不超过1.0cm,其尺寸视料场择优选定,但其长度宜大于50cm,块高宜大于25cm,长厚比不宜大于3。

粗料石的外露面,宜修琢加工,保持大致平整。

块石:一般由成层岩石爆破面成或大块石料锲切而得,要求上下两面大致平整且平行,无尖角、薄边,块厚宜大于20cm。

毛石:无一定规则形状,单块重量应大于25kg,中厚不小于15cm。

2胶结材料①砌石体的胶结材料,主要有水泥砂浆和混凝土。

水泥砂浆是由水泥、砂、水按一定的比例配合而成。

用作砌石胶结材料的混凝土是由水泥、水、砂和最大粒径不超过40mm的骨料按一定的比例配合而成。

②水泥:应符合国家标准及部颁标准的规定,水泥强度等级不低于32.5号。

③水:拌和用的水要求符合国家标准规定。

④砂为质地坚硬、洁净无杂质的中粗砂。

⑤水泥砂浆的沉入度应控制在4-6cm,混凝土的坍落度应为3-5cm。

3砌筑要求①挡墙基础按设计要求开挖后,进行清理,并请工程师进行验收。

②已砌好的砌体(干砌除外),在抗压强度未达到2.5Mpa前不得进行上层砌石的准备工作。

③砌石(干砌除外)必须采用铺浆法砌筑,砌筑时,石块宜分层卧砌,上下错缝,内外搭砌。

砌体的砌缝宽应符合下表的规定。

④在铺砌前,将石料洒水湿润,使其表面充分吸收,但不得残留积水。

砌体外露面在砌筑后12至18小时之内给予养护。

继续砌筑前,将砌体表面浮碴清除,再行砌筑。

⑤砂浆砌石体在砌筑时,应做到大面朝下,适当摇动或敲击,使其稳定;严禁石块无浆贴靠,竖缝在填塞砂浆后用扁铁插捣至表面泛浆;同一砌筑层内,相邻石块应错缝砌筑,不得存在顺流向通缝,上下相邻砌筑的石块,也应错缝搭接,避免竖向通缝。

(完整版)浆砌块石挡墙施工技术交底

(完整版)浆砌块石挡墙施工技术交底

名称高新区科城路东段道路工程
编号01
交底日期2016年9月17日
施工单位中铁十一局集团第五工程有限公司
高新区科城路东段项目部
分项工程名称
K0+030-K0+060
浆砌块石挡墙
交底摘要M7.5浆砌块石挡墙页数共5页第页
根据测量班复核后的控制点用全站仪测设出每条骨架的轴线,并用钢尺丈量等方法进行复核,无误后挂线开挖基槽。

挡墙基础开挖前应做好临时排水设施,分段交错开挖。

基槽开挖后基底标高、基底承载力、实际开挖尺寸应满足设计图纸要求。

基底承载力未达到设计要求时应按要求对基底进行处理。

2、块石砌筑:
砌石必须采用坐浆法施工,石料丁顺相间,分层错缝,填缝砂浆饱满密实不得有空洞,严禁用灌浆法施工,墙顶与边坡间缝隙封严。

无论墙面或墙内砌石,砂浆标号必须保持一致,且符合设计要求。

各砌层先砌外圈定位砌块,并与里层砌块交错连成一体。

定位砌块用表面较平整尺寸较大的石料,定位砌缝满铺砂浆,不得镶嵌小石块。

定位砌块砌完后,先在圈内底部铺一层砂浆,其厚度应使石料在挤压安砌时能紧密连接,且砌缝砂浆密实饱满。

砌筑腹石时,石料间的砌缝要互相交错、咬搭,砂浆密实。

石料不得无砂浆
名称高新区科城路东段道路工程
编号01
交底日期2016年9月17日
施工单位中铁十一局集团第五工程有限公司
高新区科城路东段项目部
分项工程名称
K0+030-K0+060
浆砌块石挡墙
交底摘要M7.5浆砌块石挡墙页数共5页第页(2)重力式挡土墙断面图及相关参数
注:交底书一式两份,交底人一份,接受人一份。


字栏
交底人审核人接受交底人。

浆砌片石挡土墙施工安全技术交底

浆砌片石挡土墙施工安全技术交底

浆砌片石挡土墙施工安全技术交底一、工程概述本工程为浆砌片石挡土墙施工项目,位于市区,主要功能是为防止土体滑坡、保护周边环境及确保行人、车辆的安全。

工程预计工期为个月,施工期间将严格遵守国家和地方相关法规、规范,确保施工安全。

二、施工安全技术要求1、施工前,必须进行安全技术交底,明确各岗位的安全职责和操作规程。

2、现场作业人员必须经过专业培训,熟悉施工工艺和安全操作规程。

3、施工现场应设置安全警示标志,并配备专职安全员进行监督和管理。

4、砌筑挡土墙时,应按照设计要求进行施工,确保墙体稳定性和耐久性。

5、施工过程中,应定期检查施工现场的安全状况,及时发现并处理安全隐患。

6、高空作业时,必须系好安全带,严禁向下抛物。

7、施工现场的电器设备应符合安全要求,防止触电事故的发生。

8、遇到恶劣天气时,应停止高空作业,确保人员和设备安全。

9、完工后,应做好施工现场的清理工作,确保环境整洁。

三、安全注意事项1、进入施工现场必须佩戴安全帽,严禁酒后上岗。

2、严格执行动火作业审批制度,未经批准不得擅自进行明火作业。

3、施工现场应设置消防设施,并定期进行检查和维护。

4、运输车辆进入施工现场应遵守交通规则,减速慢行,注意避让行人和其他车辆。

5、施工现场应设置急救箱,并配备专职急救人员,以便在发生事故时及时处理。

6、夜间施工应设置充足的照明设备,确保视线清晰。

7、遇到突发情况时,应立即停止施工,及时向领导汇报并采取相应措施。

8、砌筑挡土墙时应注意保护生态环境,防止水土流失。

9、完工后,应做好验收工作,确保工程质量符合要求。

四、应急预案1、针对可能出现的坍塌、高处坠落、物体打击等事故,应制定相应的应急预案。

2、在施工现场应设置应急救援队伍,配备必要的救援设备和人员。

3、与当地医疗机构建立,以便在发生事故时能够及时救治伤员。

4、对可能造成环境污染的事故,应制定相应的环保措施,减少对环境的损害。

5、对可能造成重大损失的事故,应立即启动应急预案,组织专业人员进行处理。

浆砌挡土墙工程技术交底

浆砌挡土墙工程技术交底

浆砌挡土墙工程技术交底
施工范围:6+300-6+850段
技术交底:
潇湘大道防洪大堤为一等一级高质量、高标准的堤防工程,为确保施工质量,必须满足如下要求:
1、土方开挖、清基。

土方采用机械开挖后人工清基夯实,基础的宽度、高程、位置必须符合设计要求,以100m为一验收单元,经本公司质检员自检后,邀请业主、监理共同验收合格后才能浇筑C10砼垫层。

2、组砌块石材料。

组砌的块石每块不小于30cm,严禁采用风化石及其它石料组砌,砂浆的为M7.5水泥砂浆,配合比为1:4.97(重量比),采用机械拌合,砂浆稠度为4cm。

3、浆砌石的组砌。

,砌筑时必须砂浆饱满, 应先铺浆后砌石,层层组砌,严禁搭砌、叠砌及填心砌筑,每8m留置杉木沥青板垂直沉降伸缩缝。

4、浆砌块石砌筑断面尺寸如下图所示。

500
(宽1.7m)
浆砌石挡土墙
安全交底:
1.堤项作业随身携带工具袋,并使用安全带。

不得随意往下扔物,以免伤人。

2.支模用的高凳和临时脚手架,都要牢固可靠。

3.通道外的模板斜撑、横撑应设置在1.8米以上。

4.模板支撑不得与脚手架等临时设施联结。

5.浇灌混凝土时派专人值班,如发现模松动应立即采取加固措施。

大的予留洞要用脚手板、安全网等做好复盖。

6.模板拆卸时,应精心操作,尽可能保持模板完整,不得乱扔,拆下来的模板要及时清理,集中运走,以防铁钉伤人,维护场地文明。

木模板要及时取掉铁钉、以免伤人。

补充条款:
交底人:接受人: 年月日。

M7.5浆砌石挡土墙技术交底

M7.5浆砌石挡土墙技术交底

工程名称团龙至木耳通村水泥路工程分部工程名称地基与基础工程单元工程名称仰斜式挡土墙交底部门技术部M7.5浆砌石挡土墙技术交底技术交底条款或简图1、挡土墙砌筑前先进行施工放样,砌筑时先两面立杆挂线或样板挂线,外面线应顺直整齐,逐层收坡;砌筑过程中经常校正线杆,以保证砌体各部尺寸符合图纸要求。

2、浆砌石挡墙每隔10m留设一条沉降缝,每隔2~3米设置泄水孔,当墙高超过2m需留设两排泄水孔。

3、浆砌石砌筑前需要将基础尽量清至基岩面,且泥土等需要清洗干净。

无法清至基岩面的需要尽量清至老土,且底面尽量挖至反向坡面。

4、砌筑用片石厚度不应小于150mm(薄片者不得采用)。

用做镶面的片石,应选择表面平整、尺寸较大者,并稍加修整。

石料在使用前要浇水润湿,表面有泥土、水锈等杂物时要清洗干净。

风化片石严禁使用,并及时清除。

5、砌体应自下而上逐层砌筑,直至墙顶。

砌体应分层坐浆砌筑,砌筑上层时,不应振动下层,不在已砌好的砌体上抛掷滚动、翻转和敲击石块。

对于基础的第一层砌块时如基层为岩层或砼基础,应先将基底表面清洗、湿润,再坐浆砌筑。

6、浆砌石块石应被砂浆包裹。

砌块要错缝、坐浆挤紧、嵌缝料和砂浆饱满,无空洞、宽缝、大堆砂浆填隙和假缝。

(每方石料与砂浆比例不超过1:0.4)7、各砌层的砌块应安放稳固,砌块间应砂浆饱满,粘结牢固,不得直接贴靠或脱空。

砌筑时,底浆应铺满,坚缝砂浆应先在已砌石块侧面铺放一部分,然后于石块放好后填满捣实。

8、砌筑上层时,应避免振动下层砌块。

砌筑工作中断后恢复砌筑时,已砌筑的砌层表面应加以清扫和湿润。

9、所有石料均应坐浆在新拌的水泥砂浆上,砂浆应按照配合比要求进行拌制,采用重量比配料,砂浆拌和机拌制,控制拌和时间,保证拌和出的砂浆均匀饱满。

砂浆必须具有良好的和易性,用砂浆的稠度,用直观法进行检查,以用于能将砂浆捏成小团,松手后既不松散又不由灰铲上留下为度。

砂浆的拌和宜用机械拌和,拌和时间宜为3~5min。

浆砌片石挡土墙施工安全技术交底

浆砌片石挡土墙施工安全技术交底

浆砌片石挡土墙施工安全技术交底1. 施工前准备工作1.1 施工场地环境检查在施工前,必须对施工场地进行环境检查,检查内容包括地形、地貌、岩体、水源情况等,以确定施工的可行性。

对于管理员工程、工地道路、仓储用房的附属工程等,要对附属工程的施工作业进行评估分析,根据评估结果确定施工方法和施工时的危险源。

1.2 施工场地布置施工场地布置是为保证施工安全和施工效率,必须进行的准备工作。

在施工之前,需要将施工区域清除干净,将工地道路、仓储用房的附属工程等结构物进行划分,确定实验室位置,为施工后的使用提供便利。

同时对周边的环境进行评估分析,如土质、岩石、水流等,以确定施工时的危险源。

1.3 施工设备与器具准备在施工前,必须准备好施工所需的设备和器具,包括挖掘机、推土机、吊装机、浆砌机、巡视灯、安全带、安全帽、鞋子等。

设备的选择和器具的使用必须符合安全规定,确保施工时不会发生意外事件。

2. 浆砌片石挡土墙施工技术交底2.1 施工方案和流程施工方案是施工的蓝本,必须制订合理的施工方案,保证施工质量、效率和安全。

确定施工方案后,再按照施工流程进行实施。

具体施工流程分为以下几步:1.测量用绳标出挡土墙的范围,按照等高线进行勾勒。

2.按设计深度进行挖土。

3.根据挡土墙高度进行基础的处理。

4.安放排水管道和水池。

5.进行篦毛,并拔出大块岩石。

6.开始浆砌。

2.2 浆砌片石挡土墙的浆料配制浆料的质量直接影响施工的气密性和耐水性。

浆砌片石挡土墙的浆料配制应该按照设计方案和相关规定进行,以保证浆料的质量。

2.3 浆砌施工注意事项浆砌片石挡土墙的浆砌施工有以下注意事项:1.浆砌机的操作人员必须经过专业培训、熟悉操作规程及安全知识。

2.浆砌机应根据设计方案按规定间距、行距进行摆放。

3.要保证石块上表面有湿度,石块与墙体间面犁高度必须充足,墙体犁高度顶部必须偏低,以充分发挥浆料的粘结作用。

4.在墙体阴角处不能出现空麻,墙顶必须压实,墙体表面不能出现泛浆现象。

浆砌石挡墙技术交底

浆砌石挡墙技术交底

浆砌石挡墙技术交底一、工程概述本次浆砌石挡墙施工旨在为_____工程提供有效的支护和防护,确保工程的稳定性和安全性。

挡墙的位置位于_____,长度为_____米,高度在_____米之间。

二、施工准备1、材料准备(1)石料:选用质地坚硬、无风化、无裂缝的石料,其强度不低于 MU30。

石料的形状应大致方正,厚度不宜小于 200mm,长、宽尺寸分别为石料厚度的 15 2 倍和 1 15 倍。

(2)砂:采用中砂,其含泥量不得超过 5%。

(3)水泥:使用符合国家标准的普通硅酸盐水泥,强度等级不低于 425 级。

水泥应有出厂合格证和检验报告,并在使用前进行复验。

(4)水:采用饮用水,如使用其他水源,应进行水质检测,符合要求后方可使用。

2、工具准备(1)砌筑工具:包括手锤、钢钎、大铲、灰刀、托线板、线坠等。

(2)运输工具:手推车、装载机等。

(3)安全防护用品:安全帽、安全带、安全网等。

3、作业条件准备(1)基槽开挖完成,并经过验收合格。

基槽的尺寸、标高和坡度应符合设计要求,基底土质应均匀、密实,无松软土和杂物。

(2)在基槽周围设置排水设施,防止雨水浸泡基底。

(3)根据设计要求,在基槽内设置好垫层。

(4)对石料、砂、水泥等材料进行抽样检验,合格后方可使用。

(5)对施工人员进行技术交底,使其熟悉施工工艺和质量要求。

三、施工工艺流程1、测量放线根据设计图纸,使用全站仪或经纬仪放出挡墙的轴线和边线,并设置好控制桩。

控制桩应设置在不易被破坏的地方,并加以保护。

2、基槽开挖(1)采用机械开挖为主,人工开挖为辅的方式进行基槽开挖。

机械开挖至距基底设计标高 200mm 时,改用人工开挖,避免超挖。

(2)基槽开挖的宽度和深度应符合设计要求,如有超挖,应采用级配砂石回填并夯实。

(3)基槽开挖完成后,应及时进行验槽,如发现基底土质不符合设计要求,应及时通知设计单位进行处理。

3、垫层施工(1)在基槽验收合格后,铺设垫层。

垫层采用 C15 混凝土,厚度为 100mm。

浆砌片石挡土墙施工安全技术交底

浆砌片石挡土墙施工安全技术交底

浆砌片石挡土墙施工安全技术交底一、工程概述本次施工的浆砌片石挡土墙主要用于_____地段,以保证边坡的稳定和防止土体滑坡。

挡土墙的高度为_____米,长度为_____米,采用_____规格的片石进行砌筑。

二、施工准备1、技术准备熟悉施工图纸和设计要求,进行技术交底。

确定施工测量控制点,进行测量放线。

2、材料准备片石:选用质地坚硬、无风化、无裂缝的片石,片石的强度不低于_____MPa,尺寸一般不小于_____cm。

砂浆:采用_____强度等级的砂浆,严格按照配合比进行拌制。

其他材料:准备好拉结筋、泄水孔管等材料。

3、施工机具准备配备搅拌机、运输车辆、铁锹、大铲、瓦刀、手锤、手推车等施工工具。

准备好水准仪、全站仪、钢尺等测量仪器。

4、现场准备清理施工现场的障碍物和杂物,平整场地。

做好临时排水设施,保证施工期间场地不积水。

三、施工工艺流程1、测量放线根据设计图纸,使用全站仪放出挡土墙的基础轮廓线和墙身控制线,并设置好控制桩。

测量标高,确定基础开挖深度。

2、基础开挖采用机械开挖结合人工清理的方式进行基础开挖,严禁超挖。

开挖至设计标高后,进行基底检验,如发现基底承载力不足,应及时通知设计单位进行处理。

3、基础砌筑在基础底部铺设一层砂浆,然后砌筑片石。

片石应大面朝下,相互错缝,坐浆饱满。

每隔_____米设置一道沉降缝,缝宽_____cm,用沥青麻筋填塞。

4、墙身砌筑基础砌筑完成后,进行墙身砌筑。

墙身应分层砌筑,每层高度不超过_____米。

砌筑时应先砌外圈定位行列,然后砌筑里层。

片石应丁顺相间,上下层竖缝应错开不小于_____cm。

每隔_____米设置一道泄水孔,泄水孔采用_____mm 的 PVC 管,坡度为_____%,向外倾斜。

5、勾缝墙身砌筑完成后,进行勾缝。

勾缝应采用凹缝,缝宽_____cm,深度_____cm。

勾缝前应将缝内杂物清理干净,洒水湿润。

6、养护勾缝完成后,及时进行养护,养护时间不少于_____天。

浆砌石挡土墙施工技术交底

浆砌石挡土墙施工技术交底

浆砌石挡土墙施工技术交底第一篇:浆砌石挡土墙施工技术交底浆砌石挡土墙施工技术交底交底内容:一、作业内容所有浆砌石挡土墙基础施工、基础及墙身砌筑二、施工要点1、基槽施工1.1基槽开挖前,应进行详细的细部测量,根据实际地形标高,确定分段基底标高。

1.2基础必须挖至老土,同时又要达到设计规定的埋置深度和槽宽尺寸,若遇石灰岩,应挖至石灰岩持力层。

如若地质情况异常,应及时向技术负责人汇报。

1.3基槽挖好后,经三级验收后,应请监理单位进行验槽,经基础验槽合格签证后,方可进行基础施工。

2、基础及墙身砌筑2.1外墙按设计坡度5:1竖立样板墙,并架拉通线砌筑。

2.2挡土墙片石砌筑操作工艺,应严格遵守以下规定:2.2.1砌体应采用铺浆法砌筑,砌基础的第一皮石块,底面要座浆,并将大面向下。

2.2.2砌体应分皮卧砌,各皮石块间利用自然形状,经敲打修整使能与先砌石块基本吻合,搭砌紧密,上下错缝,内外搭砌,不得采用外面侧立石块,中间填心的砌筑方法,中间不得有铲口石(尖石倾斜向外的石块),斧刃石(下尖上宽的三角形石块)和过桥石(仅在两端搭砌石块)。

2.2.3必须设置拉结石,拉结石应均匀分布,相互错开,一般每0.7m2 墙面至少设置一块,且同皮内的中距不大于2.0M。

拉结石长度:砌体厚等于或小于400mm,应与墙厚度相等;墙厚大于400mm,可用拉结石内外搭接,搭接长度不小于150mm,且其中一块长度不小于墙厚的2/3。

2.2.4砌体砂浆必须饱满,石块间较大的空隙应先填砂浆后用碎石嵌实,不准用干填碎石块的方法。

2.2.5按照规定留制砂浆试块,每250m3 砌体应留制不少于一组。

2.2.6挡土墙背填土,应地砌体砂浆强度达到70%以上时,方可进行填土。

填土要每隔0.3—0.5米分层夯实,注意勿使墙受较大的冲击影响,挡土墙背300mm范围内填级配砂卵石滤水层。

2.2.7挡土墙沿长度方向每10M或高度变化处设伸缩缝一道,缝宽30mm,内填聚苯乙烯板,挡土墙每2.5M上下交叉设置排水管,排水管向外i=5%排水坡,入口处300mm范围内填碎石滤层,排水管UPVCD50mm。

浆砌石块挡墙安全技术交底模板

浆砌石块挡墙安全技术交底模板

一、工程概况1. 工程名称:______项目2. 施工部位:______区域3. 施工内容:浆砌石块挡墙施工4. 施工时间:______至______二、施工准备1. 材料准备:- 石块要求:强度不小于______,尺寸符合设计要求。

- 砂浆:M7.5水泥砂浆,质量应符合规范要求。

- 工具:錾子、锤子、水平尺、线锤、钢钎、切割机等。

2. 人员准备:- 施工人员应经过专业培训,熟悉施工工艺和安全操作规程。

- 设置专职安全员,负责施工现场安全监督。

三、施工工艺1. 基础处理:- 清除基础表面松散土层,确保基础坚实。

- 基础垫层采用C15混凝土,厚度不小于______。

2. 石块加工:- 石块加工尺寸应符合设计要求,表面平整,无裂缝、蜂窝等缺陷。

3. 浆砌石块:- 砌筑前,先将基础表面湿润。

- 采用干铺法,先铺一层砂浆,再放置石块,砂浆厚度为______。

- 砌筑过程中,用水平尺和线锤检查石块水平度和垂直度。

- 砌筑层高不超过______,每层砌筑完成后,应及时清理表面砂浆。

4. 勾缝:- 勾缝采用M7.5水泥砂浆,深度不小于______。

- 勾缝完成后,应及时清理表面砂浆。

四、安全技术措施1. 高处作业:- 施工人员必须佩戴安全帽、安全带等防护用品。

- 高处作业时,应搭设安全防护设施,如脚手架、安全网等。

- 高处作业人员应定期进行体检,确保身体健康。

2. 机械操作:- 施工机械操作人员必须经过专业培训,取得操作证。

- 操作前,应检查机械状态,确保安全可靠。

- 操作过程中,应注意机械周围环境,防止碰撞、挤压等事故发生。

3. 物料运输:- 物料运输过程中,应遵守交通规则,确保行车安全。

- 物料堆放应整齐有序,不得超高堆放。

4. 防火、防爆:- 施工现场应配备灭火器材,并定期检查。

- 禁止在施工现场吸烟、使用明火。

- 使用切割机等易产生火花的机械时,应采取防静电措施。

五、安全注意事项1. 施工人员应严格遵守操作规程,不得违章作业。

浆砌石挡土墙安全技术交底模板

浆砌石挡土墙安全技术交底模板

一、交底对象全体施工人员、管理人员、监理人员二、交底目的确保浆砌石挡土墙施工过程中安全措施落实到位,预防安全事故发生,保障施工人员生命财产安全。

三、工程概况1. 工程名称:_______2. 施工单位:_______3. 施工地点:_______4. 施工内容:浆砌石挡土墙施工四、安全技术措施1. 施工准备阶段:(1)组织施工人员学习安全技术交底内容,提高安全意识。

(2)对施工人员进行安全技术培训,确保掌握相关操作技能。

(3)检查施工现场安全设施,确保符合要求。

2. 施工过程:(1)施工人员必须佩戴安全帽、安全带等个人防护用品。

(2)施工前,对施工人员进行安全教育,明确安全注意事项。

(3)施工过程中,严禁酒后作业、疲劳作业。

(4)施工区域设置安全警示标志,提醒过往人员注意安全。

(5)施工人员上下脚手架时,必须使用安全绳,确保安全。

(6)施工过程中,注意高空坠落、物体打击等危险因素。

(7)施工材料堆放整齐,防止倾倒伤人。

(8)施工车辆进出施工现场,必须遵守交通规则,确保安全。

3. 施工结束后:(1)清理施工现场,确保无安全隐患。

(2)施工人员离开施工现场,必须关闭所有电源、水源。

(3)对施工人员进行安全教育,提高安全意识。

五、应急预案1. 人员伤亡事故:(1)立即启动应急预案,组织救援。

(2)迅速拨打急救电话,请求救援。

(3)保护事故现场,协助调查事故原因。

2. 火灾事故:(1)立即启动应急预案,组织灭火。

(2)迅速拨打火警电话,请求救援。

(3)切断电源,防止火势蔓延。

(4)保护事故现场,协助调查事故原因。

六、安全责任1. 施工单位负责组织实施安全技术交底,确保安全措施落实到位。

2. 施工人员必须遵守安全技术交底内容,确保自身安全。

3. 监理单位负责对施工现场进行监督检查,确保施工安全。

4. 主管部门负责对施工现场进行安全检查,督促施工单位落实安全措施。

七、交底时间____年____月____日八、交底人(签名)九、备注本安全技术交底模板仅供参考,具体内容应根据实际工程情况进行调整。

浆砌片石挡土墙施工安全技术交底

浆砌片石挡土墙施工安全技术交底

浆砌片石挡土墙施工安全技术交底范本一:官方安全技术交底【前言】本文档用于浆砌片石挡土墙施工安全技术交底,旨在确保施工人员了解施工过程中的安全措施以及应急预案,从而保障施工安全。

本文档包含以下章节:1、施工前的准备工作;2、施工过程中的安全措施;3、应急预案。

【1. 施工前的准备工作】1.1 施工团队的组建与安排1.1.1 确定施工团队的负责人,并明确职责与权限;1.1.2 确保施工团队成员的资质与培训,包括持证上岗;1.1.3 制定施工人员的排班计划,确保施工期间有足够的人员。

1.2 施工现场的准备1.2.1 清理施工现场,确保没有杂物、障碍物;1.2.2 检查施工现场的地质情况,确保施工地基稳固;1.2.3 确保施工现场配备了必要的设备、工具和防护措施。

【2. 施工过程中的安全措施】2.1 人员安全措施2.1.1 施工人员必须佩戴符合要求的安全帽、防护鞋等个人防护装备;2.1.2 施工现场必须设立合理的警示标志,提示危险区域和安全注意事项;2.1.3 施工人员必须按规定的程序进行上下岗,不得擅自进入危险区域。

2.2 设备安全措施2.2.1 所有设备必须经过检查、试运行,并保持良好的工作状态;2.2.2 施工现场必须设立合理的设备操作区域,并设置警戒线;2.2.3 施工现场设备必须进行定期维护保养,确保其安全可靠。

【3. 应急预案】3.1 灭火预案3.1.1 确保现场配备足够的灭火器材,并进行定期检查和维护;3.1.2 指定专人负责灭火工作,并确保其具备相应的灭火技能;3.1.3 制定明确的灭火逃生路线和集合点,确保施工人员的安全疏散。

3.2 事故伤害处理预案3.2.1 指定专人负责事故伤害处理工作,并确保其具备相关急救知识与技能;3.2.2 配备必要的急救设备和药品,并保持其有效性;3.2.3 制定明确的事故伤害处理程序,包括报告、调查和记录等。

【附件】1. 施工排班计划;2. 事故伤害处理记录表;3. 灭火器材检查记录表。

浆砌片石挡土墙施工安全技术交底(完整版)

浆砌片石挡土墙施工安全技术交底(完整版)

浆砌片石挡土墙施工安全技术交底(完整版)第一份范本:施工安全技术交底1. 施工范围:挡土墙施工工程的范围包括设计、采购、运输、施工和验收等各个环节。

2. 施工准备:在施工开始之前,必须做好以下准备工作:a. 工地清理:清除施工现场内的垃圾、杂物和其他障碍物;b. 地质勘察:对施工现场进行地质勘察,了解土壤情况和地质条件;c. 施工方案:制定详细的施工方案,包括挡土墙的设计、材料选用和施工工艺等;d. 安全措施:制定施工安全措施,并进行详细的安全培训和交底。

3. 材料准备:a. 挡土墙材料:根据设计要求,采购符合标准的挡土墙材料;b. 施工工具:准备好施工所需的工具和设备,保证其正常运行和安全使用。

4. 施工过程:a. 地基处理:对挡土墙的地基进行处理,确保其平整、坚实;b. 基础施工:按照设计要求进行挡土墙的基础施工,包括开挖、浇筑和加固等;c. 挡土墙砌筑:按照设计要求进行挡土墙的砌筑,严格控制水平度、垂直度和强度等指标;d. 排水系统:建立挡土墙的排水系统,确保排水畅通,防止水压导致挡土墙倒塌;e. 表面处理:对挡土墙的表面进行处理,使其具有良好的外观和防水性能。

附件:1. 挡土墙施工方案;2. 挡土墙设计图纸;3. 施工安全交底记录表;法律名词及注释:1. 建设工程质量管理条例:指对建设工程进行质量管理的法律法规,规定了建设工程质量管理的基本要求和责任分工;2. 施工安全生产法:指对施工项目进行安全生产管理的法律法规,规定了施工安全的基本要求和责任规定;3. 建设工程施工安全技术规范:指国家对建设工程施工过程中的安全技术要求进行规范的文件。

第二份范本:施工安全技术交底1. 施工范围:本项目施工范围涵盖浆砌片石挡土墙的设计、施工和验收。

2. 设计要求:a. 根据土壤情况和地质条件,对挡土墙进行合理设计,确保其稳定性和安全性;b. 设计挡土墙的剖面尺寸、坡度和堆石形状等,符合相关规范和标准要求;c. 考虑挡土墙的排水和防渗要求,设计合理的排水系统。

(完整版)浆砌块石挡墙施工技术交底

(完整版)浆砌块石挡墙施工技术交底

名称高新区科城路东段道路工程
编号01
交底日期2016年9月17日
施工单位中铁十一局集团第五工程有限公司
高新区科城路东段项目部
分项工程名称
K0+030-K0+060
浆砌块石挡墙
交底摘要M7.5浆砌块石挡墙页数共5页第页
根据测量班复核后的控制点用全站仪测设出每条骨架的轴线,并用钢尺丈量等方法进行复核,无误后挂线开挖基槽。

挡墙基础开挖前应做好临时排水设施,分段交错开挖。

基槽开挖后基底标高、基底承载力、实际开挖尺寸应满足设计图纸要求。

基底承载力未达到设计要求时应按要求对基底进行处理。

2、块石砌筑:
砌石必须采用坐浆法施工,石料丁顺相间,分层错缝,填缝砂浆饱满密实不得有空洞,严禁用灌浆法施工,墙顶与边坡间缝隙封严。

无论墙面或墙内砌石,砂浆标号必须保持一致,且符合设计要求。

各砌层先砌外圈定位砌块,并与里层砌块交错连成一体。

定位砌块用表面较平整尺寸较大的石料,定位砌缝满铺砂浆,不得镶嵌小石块。

定位砌块砌完后,先在圈内底部铺一层砂浆,其厚度应使石料在挤压安砌时能紧密连接,且砌缝砂浆密实饱满。

砌筑腹石时,石料间的砌缝要互相交错、咬搭,砂浆密实。

石料不得无砂浆
名称高新区科城路东段道路工程
编号01
交底日期2016年9月17日
施工单位中铁十一局集团第五工程有限公司
高新区科城路东段项目部
分项工程名称
K0+030-K0+060
浆砌块石挡墙
交底摘要M7.5浆砌块石挡墙页数共5页第页(2)重力式挡土墙断面图及相关参数
注:交底书一式两份,交底人一份,接受人一份。


字栏
交底人审核人接受交底人。

M7.5浆砌石挡土墙技术交底

M7.5浆砌石挡土墙技术交底
交底人
接收人
交底时间
接收时间
10、挡土墙外露部分和转角石,选择表面较平整及尺寸较大的块石,并加以粗凿,在沉降缝处所有的块石,修凿出规则的棱角线。同时施工时应根据地基和墙高变化情况,每隔10m设置伸缩缝或沉降缝,缝宽2cm。
11、挡土墙墙背填筑应与砌体同步进行,墙背填筑与砌体高差不得高于1m.
12、浆砌石砌体完工后及时清除积土,疏通泄水孔,整理现场。
7、各砌层的砌块应安放稳固,砌块间应砂浆饱满,粘结牢固,不得直接贴靠或脱空.砌筑时,底浆应铺满,坚缝砂浆应先在已砌石块侧面铺放一部分,然后于石块放好后填满捣实.
8、砌筑上层时,应避免振动下层砌块。砌筑工作中断后恢复砌筑时,已砌筑的砌层表面应加以清扫和湿润.
9、所有石料均应坐浆在新拌的水泥砂浆上,砂浆应按照配合比要求进行拌制,采用重量比配料,砂浆拌和机拌制,控制拌和时间,保证拌和出的砂浆均匀饱满。砂浆必须具有良好的和易性,用砂浆的稠度,用直观法进行检查,以用于能将砂浆捏成小团,松手后既不松散又不由灰铲上留下为度。砂浆的拌和宜用机械拌和,拌和时间宜为3~5min。砂浆配制应采用质量比,砂浆应随拌随用,保持适宜的稠度,一般宜在3~4h内使用完毕:气温超过30℃时,宜在2~3h内使用完毕.砂浆中砂料宜用中砂或粗砂,砂的最大粒径不宜大于5mm。
工程名称
团龙至木耳通村水泥路工程
分部工程名称
地基与基础工程
单元工程名称
仰斜式挡土墙
交底部门
技术部
M7。5浆砌石挡土墙技术交底
技术交底条款或简图
1、挡土墙砌筑前先进行施工放样,砌筑时先两面立杆挂线或样板挂线,外面线应顺直整齐,逐层收坡;砌筑过程中经常校正线杆,以保证砌体各部尺寸符合图纸要求。
2、浆砌石挡墙每隔10m留设一条沉降缝,每隔2~3米设置泄水孔,当墙高超过2m需留设两排泄水孔。
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
2.10挡土墙采用M7.5水泥砂浆砌筑,M10水泥砂浆勾缝,必须砂浆灌注饱满,不允许有空洞和离析。
2.11砌体完工后应及时清除现场杂物,泥ห้องสมุดไป่ตู้等,整理现场,工完场清。
编制
交底人
接收人:
2.4石料在使用前应浇水湿润,表面有泥土等杂物要清洗清理干净,风化石严禁使用,应及时清除。
2.5砌体砌筑应自下而上逐层砌筑,直至墙顶封面。砌体砌筑应分层坐浆砌筑,砂浆应饱满,石缝间应用小型工器具进行捣实,确保砂浆填缝密实。
2.6砌筑完一层挡土墙砌筑第二层时,不应震动下层挡土墙,严禁在已砌筑好的砌体上抛掷滚动、翻转和敲击石块;片石应分层砌筑,一般20~30cm组成一个工作面,每个工作面均应大致找平,上层片石与下层片石搭接处应错缝搭接,严禁贯通,平缝与竖缝宽度不应大于40mm,可用厚度不大于缝宽的小片石填塞,且用砂浆包裹并捣实。
技术交底
工程名称:临湘荆竹山风电场工程编号:
工程部位
浆砌片石挡土墙
交底日期
桩号
施工班组
一、施工方案及施工方法
基础采用机械设备开挖,人工清基,砌体砌筑时自下而上进行砌筑,上层砌筑过程中不应震动下层。
1、基础开挖
基础开挖前技术员应先确认基础开挖位置,然后放开挖边线,开挖过程全程盯仓,基槽应挖至持力层上。
2.7各层砌筑的砌块应安放平稳,砂浆饱满且密实,因其他原因砌筑工作中断,应先砌筑完本层,恢复砌筑工作时应在之前砌筑的砌体上洒水湿润并清理干净杂物
2.8砌筑砂浆拌制均匀,具有良好的和易性,无明显砂砾外露,其砂浆稠度可随气温高低适当调整,砂浆应随拌随用,以凝结的砂浆严禁再次使用。
2.9挡土墙高度大于2m时应设置泄水孔,泄水孔采用Ф10cmPVC管,泄水管间距为2~3m,泄水管最底排应高出地面0.3m。
2、挡土墙砌筑
2.1挡土墙砌筑前应先将基槽中的虚土清理干净;
2.2挡土墙砌筑前先进行施工放样,确定基础砌筑位置,砌筑时应先两面立杆挂线,外线应顺直整齐,逐层收坡,砌筑过程中应经常检查并校正线杆,以确保砌体各部位尺寸符合设计技术要求;
2.3片石厚度小于150mm的片石严禁采用砌筑,用作镶面的片石,应选择表面较平整、尺寸较大者,并稍加修整。
相关文档
