《石油化工建设工程施工安全技术规范》GB50484-2008 强制条款3通用规定3.1 现场管理3.1.2 施工企业必须取得安全生产许可证。

特种作业人员必须取得相应的上岗作业资格证。

3.1.7 所有进入施工现场的人员必须按劳动保护要求着装。

3.2 施工环境保护3.2.8 施工现场严禁焚烧各类废弃物。

3.2.12 严禁将未经处理的有毒、有害废弃物直接回天或掩埋。

3.2.25 从事辐射工作的人员必须通过辐射安全和防护专业知识及相关法律法规的培训考核和身体检查,并进行剂量监测。

3.2.26 放射性同位素与射线装置应妥善保管,使用场所应有防止受到意外照射的安全措施。

3.4 受限空间作业3.4.4 进入带有转动部件的设备作业,必须切断电源并有专人监护。

3.5 高处作业3.5.7高处铺设钢格板时,必须边铺设边固定。

3.6 焊接作业3.6.11 在容器内进行气刨作业时,必须对作业人员采取听力保护措施。

3.8 酸碱作业3.8.5 酸碱及其溶液应专库存放,严禁与有机物、氧化剂和脱脂剂等接触。

4 临时用电4.1 用电管理4.1.12 施工现场所有配电箱和开关中应装设漏电保护器,用电设备必须做到二级漏电保护。

严禁将保护线路或设备的漏电开关退出运行。

4.2 变配电及自备电源4.2.5 两台及以上变压器,当电源来自电网的不同电源回路时,严禁变压器以下的配电线路并列运行。

4.2.13临时用电自备发电机组电源应与外电线路联锁,严禁并列运行。

4.3 配电线路4.3.3施工电缆应包含全部工作芯线和保护芯线。

单相用电设备应采用三芯电缆,三相动力设备应采用四芯电缆,三相四线制配电的电缆线路和动力、照明合一的配电箱应采用五芯电缆。

4.3.6电缆直埋时,低压电缆埋深不应小于0.3m;高压电缆和人员车辆通行区域的低压电缆,埋深不应小于0.7m。

电缆上下应铺以软土或沙土,厚度不得小于100m,并应盖砖等硬质保护层。

4.4 配电箱和开关箱4.4.4 用电设备应执行“一机一闸一保护”控制保护规定。

石化施工项目安全管理制度

石化施工项目安全管理制度

一、总则为加强石化施工项目安全管理,保障施工人员生命财产安全,预防事故发生,特制定本制度。

二、安全管理目标1. 实现安全生产,杜绝重、特大事故的发生。

2. 保障施工人员生命财产安全,降低事故伤亡率。

3. 提高施工质量,确保工程顺利进行。

三、组织机构及职责1. 项目部成立安全领导小组,负责全面协调、指挥、监督施工现场的安全管理工作。

2. 安全领导小组下设安全办公室,负责日常安全管理工作。

3. 各部门、班组应设立安全员,负责本部门、班组的安全管理工作。

四、安全管理制度1. 施工前安全教育(1)对新入职的施工人员进行三级安全教育,包括班组教育、项目部教育、企业安全管理教育。

(2)对特种作业人员进行专项安全技术培训。

2. 安全检查与隐患排查(1)定期进行安全检查,确保施工现场安全。

(2)对检查出的问题,及时整改,消除安全隐患。

(3)对重点部位、关键环节进行重点监控。

3. 作业现场安全管理(1)严格执行操作规程,确保作业安全。

(2)对易发生事故的作业进行风险评估,制定相应的预防措施。

(3)加强施工现场的消防、用电、用气等安全管理。

4. 事故处理与应急救援(1)发生事故后,立即启动应急预案,组织救援。

(2)对事故原因进行调查,查明责任,追究相关人员的责任。

(3)总结事故教训,制定整改措施,防止类似事故再次发生。

5. 安全文明施工(1)加强施工现场文明施工管理,保持现场整洁。

(2)做好施工现场的环保工作,降低对周边环境的影响。

五、奖惩措施1. 对在安全生产工作中表现突出的个人和集体给予表彰和奖励。

2. 对违反安全规定、造成事故的责任人依法依规追究责任。

六、附则1. 本制度由项目部安全领导小组负责解释。

2. 本制度自发布之日起实施。

通过以上石化施工项目安全管理制度,旨在确保施工现场的安全,降低事故发生率,保障施工人员生命财产安全,提高工程质量和效益。

各部门、班组应认真贯彻落实本制度,共同营造安全、和谐、有序的施工环境。

2024年某石化公司检维修作业安全管理规定(2篇)

2024年某石化公司检维修作业安全管理规定(2篇)

2024年某石化公司检维修作业安全管理规定第一章总则第一条为保证检维修作业过程中人员和国家财产的安全,特制定本规定。

第二条本规定适用于中国石油宁夏石化公司(以下简称公司)生产装置停工检修及维修的安全管理。

第二章装置停工检修安全管理第三条装置停工检修,公司应成立检修指挥部,安全环保、设备、技术、生产等有关部门负责人参加,对检修工作实行统一领导,其成员要分工明确,并对其业务范围内的安全工作负责,行政一把手对本单位安全检修全面负责。

第四条停工检修的生产装置应由装置负责人组织负责生产、技术、设备、安全及生产操作等人员共同对停工、工艺处理和开工过程中存在的风险进行评价,制订安全技术措施和应急计划,编制风险评价报告书,经公司相关部门批准后,对员工进行培训,同时对施工单位进行安全交底。

第五条承担检修项目的承包商,应按照项目所在单位的安全技术交底并进行现场勘察,对项目工艺和施工现场进行风险评价,制订安全技术措施和应急计划并明确责任,编制施工作业风险评价报告书,在检修开始5天前报机动处、质量安环处审查合格,同时对承包方人员进行培训后,方允许作业。

第六条各单位在检修工作开始前,应对本单位参检员工和承包方的人员进行有针对性的安全检修教育。

第七条外委的检维修项目在签订合同时,必须同时签订“安全合同”;甲乙双方必须遵守甲方各项安全管理规章制度,履行“安全合同”的各项条款。

第八条凡参加检维修的特种作业人员都必须持有有效的《特种作业人员操作证》,否则不准作业。

第九条装置停工方案内容应包括:1.停工范围及停工程序;2.各物料、公用工程的流向及处理方法;3.工艺处理的方法及安全措施;4.装置的盲板流程图;5.对重点的反应器、加热炉、大机组等,必要时,应制定单元停工方案;6.各项工作的标准及负责人。

第十条各生产装置及公用工程系统的停车、各种物料的进出等,应以生产调度指令为准,服从公司统一安排。

第十一条装置停工,可燃液体物料要退出装置区或送到装置的罐区存放;可燃固体物料要运出装置区;非可燃物料且开工后继续使用的应包装好,存放在不碍检修作业的区域;三废的排放应严格执行环保管理规定,不允许任意排放可燃、易爆、有毒有害、有腐蚀性的介质。

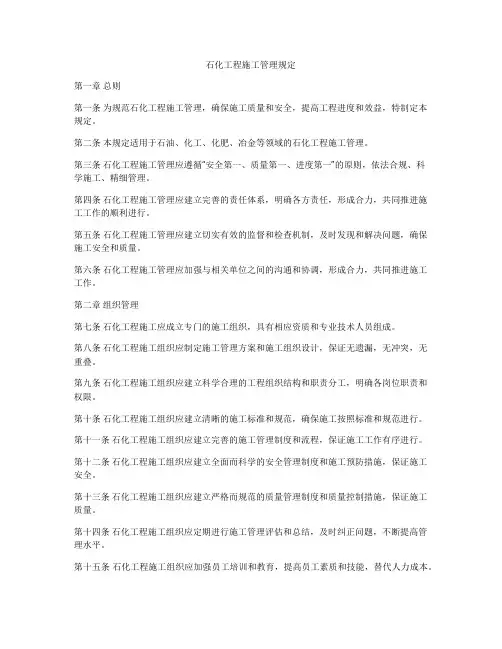

石化工程施工管理规定

石化工程施工管理规定

石化工程施工管理规定第一章总则第一条为规范石化工程施工管理,确保施工质量和安全,提高工程进度和效益,特制定本规定。

第二条本规定适用于石油、化工、化肥、冶金等领域的石化工程施工管理。

第三条石化工程施工管理应遵循“安全第一、质量第一、进度第一”的原则,依法合规、科学施工、精细管理。

第四条石化工程施工管理应建立完善的责任体系,明确各方责任,形成合力,共同推进施工工作的顺利进行。

第五条石化工程施工管理应建立切实有效的监督和检查机制,及时发现和解决问题,确保施工安全和质量。

第六条石化工程施工管理应加强与相关单位之间的沟通和协调,形成合力,共同推进施工工作。

第二章组织管理第七条石化工程施工应成立专门的施工组织,具有相应资质和专业技术人员组成。

第八条石化工程施工组织应制定施工管理方案和施工组织设计,保证无遗漏,无冲突,无重叠。

第九条石化工程施工组织应建立科学合理的工程组织结构和职责分工,明确各岗位职责和权限。

第十条石化工程施工组织应建立清晰的施工标准和规范,确保施工按照标准和规范进行。

第十一条石化工程施工组织应建立完善的施工管理制度和流程,保证施工工作有序进行。

第十二条石化工程施工组织应建立全面而科学的安全管理制度和施工预防措施,保证施工安全。

第十三条石化工程施工组织应建立严格而规范的质量管理制度和质量控制措施,保证施工质量。

第十四条石化工程施工组织应定期进行施工管理评估和总结,及时纠正问题,不断提高管理水平。

第十五条石化工程施工组织应加强员工培训和教育,提高员工素质和技能,替代人力成本。

第十六条石化工程施工组织应加强与相关单位之间的协作和配合,形成合力,共同推进施工工作。

第十七条石化工程施工组织应建立健全的应急预案和应急救援机制,确保在紧急情况下能迅速应对。

第三章安全管理第十八条石化工程施工管理应加强施工安全监管,确保施工现场安全。

第十九条石化工程施工管理应建立切实有效的安全机制和防护措施,保障员工安全。

第二十条石化工程施工管理应加强现场作业人员的安全教育和培训,提高员工的安全意识。

化工厂的施工安全管理制度

化工厂的施工安全管理制度

化工厂的施工安全管理制度一、总则1. 本制度适用于化工厂内所有施工活动,包括但不限于新建、扩建、改建工程。

2. 施工安全管理应遵循“安全第一、预防为主、综合治理”的原则。

3. 所有参与施工的人员必须遵守本制度,确保施工安全。

二、施工前准备1. 施工单位必须具备相应的资质,并提供有效的安全生产许可证。

2. 施工前,施工单位应进行安全教育和培训,确保所有施工人员了解并掌握安全操作规程。

3. 施工单位应制定详细的施工方案和应急预案,并报化工厂安全管理部门审批。

三、施工现场管理1. 施工现场应设立明显的安全警示标志,并采取必要的安全防护措施。

2. 施工人员必须佩戴安全帽、工作服、防护鞋等个人防护装备。

3. 施工现场应配备足够的消防设施和急救设备,并定期进行检查和维护。

四、施工过程监控1. 施工单位应指定专职安全员负责现场安全监督。

2. 施工过程中应定期进行安全检查,及时发现并纠正安全隐患。

3. 对于高风险作业,如高空作业、动火作业等,应严格执行审批制度,并采取相应的安全措施。

五、应急管理1. 施工单位应制定应急预案,并组织定期的应急演练。

2. 一旦发生安全事故,应立即启动应急预案,组织抢救,并及时报告化工厂安全管理部门。

六、违规与事故处理1. 对违反施工安全管理制度的个人或单位,化工厂将依法依规进行处理。

2. 对于安全事故,应进行事故调查,找出原因,采取预防措施,防止类似事故再次发生。

七、附则1. 本制度自发布之日起生效,由化工厂安全管理部门负责解释。

2. 本制度如与国家相关法律法规冲突,以国家法律法规为准。

3. 本制度定期进行评审和更新,以适应安全生产的新要求。

请注意,以上内容是一个基本的化工厂施工安全管理制度模板,具体内容应根据实际情况和当地法律法规进行调整和完善。

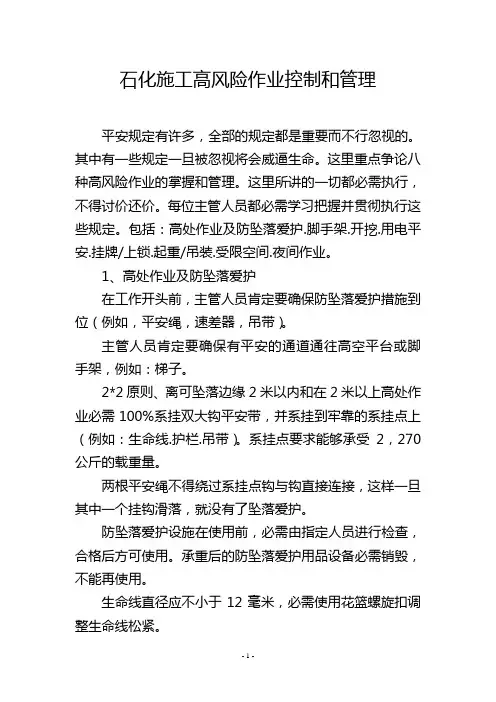

石化施工高风险作业控制和管理

石化施工高风险作业控制和管理

石化施工高风险作业控制和管理平安规定有许多,全部的规定都是重要而不行忽视的。

其中有一些规定一旦被忽视将会威逼生命。

这里重点争论八种高风险作业的掌握和管理。

这里所讲的一切都必需执行,不得讨价还价。

每位主管人员都必需学习把握并贯彻执行这些规定。

包括:高处作业及防坠落爱护.脚手架.开挖.用电平安.挂牌/上锁.起重/吊装.受限空间.夜间作业。

1、高处作业及防坠落爱护在工作开头前,主管人员肯定要确保防坠落爱护措施到位(例如,平安绳,速差器,吊带)。

主管人员肯定要确保有平安的通道通往高空平台或脚手架,例如:梯子。

2*2原则、离可坠落边缘2米以内和在2米以上高处作业必需100%系挂双大钩平安带,并系挂到牢靠的系挂点上(例如:生命线.护栏.吊带)。

系挂点要求能够承受2,270公斤的载重量。

两根平安绳不得绕过系挂点钩与钩直接连接,这样一旦其中一个挂钩滑落,就没有了坠落爱护。

防坠落爱护设施在使用前,必需由指定人员进行检查,合格后方可使用。

承重后的防坠落爱护用品设备必需销毁,不能再使用。

生命线直径应不小于12毫米,必需使用花篮螺旋扣调整生命线松紧。

在电动升降平台或其它吊装设备(吊篮)内的人员必需佩戴和系挂平安带一旦发觉有工人违反坠落爱护规定,将通知相关主管负责人并对其实行惩罚措施,第一次违规现场停工、停薪3天;其次次违规开除消失场。

如发觉主管人员没有供应足够的培训或指使工人在没有足够坠落防护的地方工作,该主管人员将受到至少停工、停薪3天的惩罚,惩罚包括开除现场。

2、脚手架脚手架在使用前必需有指定人员进行检查并挂牌,每7天进行一次复检。

脚手架材料.施工及维护应符合项目要求:绿牌,允许使用;黄牌,有限制使用;红牌,严禁使用(架子工除外),严禁使用无牌脚手架。

脚手架在搭建或拆除过程中,要对全部通道进行封锁,防止进入。

在脚手架搭建过程中要在全部入口处悬挂“危急,禁止使用”的牌子。

如有梯子可供应进入通道,应移开该梯子以防止进入。

石油化工建设工程施工安全技术规范

石油化工建设工程施工安全技术规范

石油化工建设工程施工安全技术规范一、总则石油化工建设工程是国家经济的重要支柱产业,是石油、化工等行业发展的核心。

为保障石油化工建设工程施工过程中的安全,避免安全事故的发生,保障人员和财产的安全,特制定本规范。

二、施工前的准备工作1、施工单位应根据工程特点和实际情况,制定施工安全计划书,包括项目施工安全方案、安全标准及操作规程等。

2、施工单位应对施工人员进行安全教育和培训,提高其安全意识,做好防范意外事故的准备工作。

3、施工单位应组织承包商及施工人员进行安全技术交底,明确施工任务和安全要求,确保施工过程中的安全。

4、施工单位应组织专业人员进行现场勘察和安全评估,对施工现场进行安全评估和控制,确保施工过程中的安全。

5、施工单位应按照相关法律法规和标准要求,对施工现场进行安全检查和监督,及时发现问题并进行整改。

6、施工单位应保证施工设备、工具和材料的质量和安全性,对施工现场进行管理和监督,确保施工过程中的安全。

7、施工单位应在施工现场设置明显的安全警示标志,对施工人员进行安全教育和培训,提高其安全意识和自我保护能力。

三、施工中的安全措施1、在施工现场设立安全管理部门,制定施工安全管理制度,明确安全管理职责和权利,建立安全责任制度和安全生产奖惩制度。

2、在施工现场严格执行安全作业规程,严禁违章作业,对违章作业人员进行处罚和教育。

3、在高空、地下、封闭和高温等危险作业环境中,要加强安全检查和监督,确保施工过程中的安全。

4、在施工现场建立安全警示系统,设立安全警示牌、标志和标线,对各种危险物品进行统一标识和管理。

5、在危险作业区域设置警戒线和警戒标志,对危险设备和危险物品进行隔离和标识,确保施工过程中的安全。

6、加强施工现场的管理和监督,对施工现场的巡查和检查,及时发现问题并进行整改。

7、对施工现场各项设备和安全设施进行定期检查和维护,确保设备和设施的正常运行和安全使用。

8、在施工现场设置应急疏散通道和逃生通道,定期进行演习和培训,提高员工的应急逃生能力。

(完整版)《石油化工建设工程施工安全技术规范》GB50484-2008

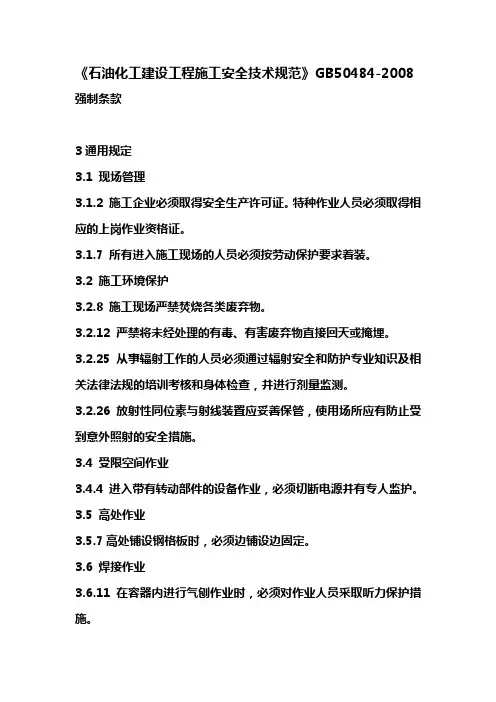

(完整版)《石油化工建设工程施工安全技术规范》GB50484-2008

《石油化工建设工程施工安全技术规范》GB50484-2008 强制条款3通用规定3.1 现场管理3.1.2 施工企业必须取得安全生产许可证。

特种作业人员必须取得相应的上岗作业资格证。

3.1.7 所有进入施工现场的人员必须按劳动保护要求着装。

3.2 施工环境保护3.2.8 施工现场严禁焚烧各类废弃物。

3.2.12 严禁将未经处理的有毒、有害废弃物直接回天或掩埋。

3.2.25 从事辐射工作的人员必须通过辐射安全和防护专业知识及相关法律法规的培训考核和身体检查,并进行剂量监测。

3.2.26 放射性同位素与射线装置应妥善保管,使用场所应有防止受到意外照射的安全措施。

3.4 受限空间作业3.4.4 进入带有转动部件的设备作业,必须切断电源并有专人监护。

3.5 高处作业3.5.7高处铺设钢格板时,必须边铺设边固定。

3.6 焊接作业3.6.11 在容器内进行气刨作业时,必须对作业人员采取听力保护措施。

3.8 酸碱作业3.8.5 酸碱及其溶液应专库存放,严禁与有机物、氧化剂和脱脂剂等接触。

4 临时用电4.1 用电管理4.1.12 施工现场所有配电箱和开关中应装设漏电保护器,用电设备必须做到二级漏电保护。

严禁将保护线路或设备的漏电开关退出运行。

4.2 变配电及自备电源4.2.5 两台及以上变压器,当电源来自电网的不同电源回路时,严禁变压器以下的配电线路并列运行。

4.2.13临时用电自备发电机组电源应与外电线路联锁,严禁并列运行。

4.3 配电线路4.3.3施工电缆应包含全部工作芯线和保护芯线。

单相用电设备应采用三芯电缆,三相动力设备应采用四芯电缆,三相四线制配电的电缆线路和动力、照明合一的配电箱应采用五芯电缆。

4.3.6电缆直埋时,低压电缆埋深不应小于0.3m;高压电缆和人员车辆通行区域的低压电缆,埋深不应小于0.7m。

电缆上下应铺以软土或沙土,厚度不得小于100m,并应盖砖等硬质保护层。

4.4 配电箱和开关箱4.4.4 用电设备应执行“一机一闸一保护”控制保护规定。

化工企业施工安全管理(5篇)

化工企业施工安全管理(5篇)

化工企业施工安全管理一、引言化工企业的施工安全管理是保障企业安全生产的重要环节,也是维护员工和社会公众生命财产安全的关键。

在化工企业的施工过程中,存在着各种危险和风险,因此需要制定科学合理的施工安全管理方案,确保施工过程安全可控,防止事故的发生。

二、施工前的准备工作1. 规划设计:化工企业施工前需要进行详细的规划和设计工作,明确施工目标、要求和流程,制定相应的施工方案。

2. 安全评估:在施工前进行安全评估,评估施工过程中的风险和危险因素,为后续的安全管理工作提供依据。

3. 培训教育:对施工人员进行必要的岗前培训和技能培训,提高施工人员的安全意识和安全操作技能。

4. 备足防护设备:准备好必要的防护设备,如安全帽、安全鞋、防护眼镜、防护服等,确保施工人员的人身安全。

三、施工中的安全管理1. 施工现场安全管控:确保施工现场的安全有序,对进出施工现场的人员、车辆进行严格管控,设立专门的安全警示标志和安全警示标识,划定施工区域,防止无关人员进入施工区域。

2. 安全操作规范:制定施工操作规范和流程,明确各项操作的操作步骤和注意事项,明确禁止操作和操作限制,确保操作人员按规定操作,避免意外事故的发生。

3. 现场安全检查:定期进行施工现场的安全检查和隐患排查,及时发现和排除施工过程中可能存在的安全隐患,保证施工过程的安全性。

4. 危险化学品管理:对施工过程中使用的危险化学品进行严格管理,确保危险化学品的储存、使用和处置符合相关法律法规和标准要求,防止危险化学品泄漏和事故的发生。

四、施工后的安全管理1. 安全验收:在施工结束后进行安全验收,对施工结果进行检查和评估,确保施工符合安全要求和标准。

2. 确定交底台账:对施工过程中的安全管理情况进行总结和整理,并进行相关交底,确保施工人员对施工过程中的安全管理要求有所了解。

3. 建立事故应急预案:建立完善的事故应急预案,明确事故应急响应流程和责任分工,提前做好应急准备工作,保证在事故发生时快速、有效地进行应急处置,最大限度地减少事故对企业和员工的伤害。

石化项目建设安全管理制度

石化项目建设安全管理制度

第一章总则第一条为加强石化项目建设过程中的安全管理,保障项目建设顺利进行,预防安全事故发生,根据国家有关安全生产法律法规和标准,结合我国石化行业实际情况,特制定本制度。

第二条本制度适用于我国境内所有石化项目的建设过程,包括但不限于新建、改建、扩建和技术改造项目。

第三条本制度遵循“安全第一、预防为主、综合治理”的安全生产方针,坚持“以人为本、全员参与、全过程控制、持续改进”的管理理念。

第二章组织与管理第四条成立石化项目建设安全管理工作领导小组,负责项目的安全管理工作。

领导小组下设安全办公室,负责具体实施安全管理工作。

第五条项目建设单位应建立健全安全生产责任制,明确各级管理人员和作业人员的安全生产职责,确保安全生产责任落实到人。

第六条安全办公室应配备专职安全管理人员,负责日常安全管理工作,包括但不限于以下内容:(一)制定和修订石化项目建设安全管理制度;(二)组织开展安全教育培训,提高全员安全意识;(三)监督安全生产法律法规和标准的执行;(四)组织安全生产检查,及时发现和消除安全隐患;(五)处理安全生产事故,做好事故调查、分析、报告和整改工作;(六)负责安全生产信息报送和档案管理。

第三章安全生产管理第七条项目建设前,建设单位应组织进行安全风险评估,确定安全风险等级,制定相应的安全措施。

第八条项目建设过程中,应严格执行安全生产法律法规和标准,确保以下方面:(一)施工现场安全防护设施齐全,符合安全要求;(二)施工现场用电、用火、用气等安全措施到位;(三)施工现场人员持证上岗,严格执行操作规程;(四)施工现场安全警示标志设置合理,警示内容明确;(五)施工现场安全通道畅通,应急疏散设施完善。

第九条项目建设过程中,应定期开展安全生产检查,对发现的安全隐患及时整改,确保安全生产。

第十条项目建设过程中,应做好应急预案的编制和演练,提高应对突发事件的能力。

第四章事故处理与责任追究第十一条事故发生后,建设单位应立即启动应急预案,组织救援,并按规定及时上报事故情况。

石油化工装置安全联锁管理规定

石油化工装置安全联锁管理规定

石油化工装置安全联锁管理规定第一章总则第一条为了加强生产装置安全联锁的管理,依据《炼化企业自动化联锁保护管理规定》,制定本规定。

第二条本规定管理的对象是公司生产装置由仪表自控系统实现的安全联锁系统。

在生产装置正常开停车和生产切换操作过程中,所需的联锁解除、投运以及工艺操作台或操作盘上的联锁开关的操作,不属于本规定管理范畴,按工艺技术操作规程管理。

第三条本规定适用于公司相关部门及二级单位所有生产装置安全联锁的管理。

其他单位可参照实行。

第四条本规定所指的安全联锁是指保护生产装置、工艺设备和人员安全,由仪表自控系统实现的安全保护系统。

第二章管理职责第五条公司安全联锁由公司机动设备处归口管理。

1.机动设备处仪表自控专业负责安全联锁制度建立、修改及执行情况的监督,负责构成安全联锁的仪表自控系统的运行、维修管理。

2.机动设备处动设备专业负责保护机组设备本体的安全联锁(指机器的振动、位移、转速、胀差、轴瓦温度及润滑油、干气密封的压力、流量和密封油的油气压差等保护机器自身安全的联锁)的设置、联锁设定值、方案和设备联锁的运行管理。

3.机动设备处热工专业负责锅炉工艺安全联锁的设置和联锁设定值、方案的管理及锅炉工艺安全联锁(指除设备联锁之外的工艺过程介质的压力、流量、液位、温度等联锁)的运行管理。

4.生产运行处负责工艺(除锅炉之外)安全联锁的设置、联锁设定值、方案和工艺(除锅炉之外)安全联锁的运行管理。

第六条各二级单位职能部门对应公司相关处室归口管理。

第三章运行管理第七条安全联锁按A、B、C进行分级。

1.A级:在列入公司级非计划停工考核管理的生产装置中,直接引发多个主要生产单元同时联锁紧急停车,导致该生产装置非计划停工的关键联锁。

2.B级:除A级管理的联锁之外,直接引发一个生产装置里某一个生产单元或某一台关键设备联锁紧急停车的重要联锁。

3.C级:除A和B级管理的联锁之外,其余所有的一般联锁。

第八条安全联锁采用分级管理:A级联锁由公司、二级单位、仪表车间三级管理;B级联锁由二级单位、仪表车间两级管理;C级联锁由仪表车间管理。

化工项目工程施工管理规定

化工项目工程施工管理规定

化工项目工程施工管理规定第一章总则第一条为了加强化工项目工程施工管理,确保工程施工安全、质量、进度和投资控制,根据国家有关法律、法规和标准,结合化工项目工程施工实际,制定本规定。

第二条本规定适用于新建、扩建、改建和技改的化工项目工程施工。

第三条化工项目工程施工管理应遵循安全第一、预防为主、综合治理、科学管理的原则。

第四条化工项目工程施工管理应建立健全施工现场管理制度,明确各方的职责和权利,确保工程施工的顺利进行。

第二章施工组织与管理第五条施工单位应具备相应的资质条件,具备与工程相适应的技术、管理、施工人员和安全设施。

第六条施工单位应编制详细的施工组织设计,明确施工方案、施工进度、安全措施等内容,并报送业主单位审批。

第七条施工单位应建立健全施工现场管理制度,加强对施工现场的安全、质量、进度和投资控制等方面的管理。

第八条施工单位应加强对施工现场劳务工人的培训和管理,确保劳务工人具备相应的技能和安全生产知识。

第九条施工单位应按照合同约定,做好施工现场的环境保护、文明施工等工作。

第十条业主单位应建立健全项目管理制度,加强对施工单位的管理和监督,确保工程施工的顺利进行。

第三章施工安全第十一条施工单位应制定施工现场安全生产责任制,明确各级管理人员和施工人员的安全职责。

第十二条施工单位应建立健全施工现场安全生产管理制度,包括安全生产规章制度、操作规程、应急预案等。

第十三条施工单位应开展施工现场安全生产教育和培训,提高施工人员的安全意识和管理水平。

第十四条施工单位应做好施工现场的安全防护工作,包括施工现场的安全警示、隔离、防护设施等。

第十五条施工单位应加强对施工现场危险化学品的管理,严格执行危险化学品的安全操作规程。

第四章施工质量第十六条施工单位应按照设计文件和施工标准要求施工,确保施工质量。

第十七条施工单位应建立健全施工现场质量管理制度,包括质量检验、检测、评定等。

第十八条施工单位应做好施工现场的质量控制工作,预防和纠正质量问题。

石油化工建设工程施工安全技术规范(完整常用版)

石油化工建设工程施工安全技术规范(完整常用版)

石油化工建设工程施工安全技术规范(完整常用版)(可以直接使用,可编辑优秀版资料,欢迎下载)GB 50484 2021 自2009 年6 月1 日起实施本规范是根据建设部《2005 年工程建设标准规范制订、修订计划(第二批)的通知》(建标函[2005]124 号),由中国石油化工集团公司组织编制。

规范内容共分10 章,包括总则、术语、施工安全管理通用规定、临时用电、起重作业、脚手架作业、土建作业、安装作业、施工检测、施工机械使用。

1 1.0。

1 为适应石油化工建设工程的需要,保障人身安全和健康,保护公众财产不受损失,保护环境不受危害,制定本规范。

1。

0。

2 本规范适用于石油炼制、石油化工、化纤、化肥等建设工程施工的安全技术管理。

1.0。

3 石油化工工程建设施工必须坚持“安全第一,预防为主”的方针。

1.0.4 石油化工建设工程施工安全技术除应执行本规范外,尚应符合国家现行有关标准的规定。

2 2.0。

1 施工用火hot work 石油化工工程建设中各类金属焊接、切割作业及其他产生火花和明火作业统称为施工用火。

2。

0。

2 固定动火区specified hot work area 在石油化工建设工程项目施工现场限定的范围内,不需要办理动火作业证即可进行动火作业的区域。

2.0.3 生命绳life yarn 高处作业中专门用来悬挂安全带的绳索。

2。

0.4 临时用电electricity on construction site 为建设工程项目施工提供的、工程施工完毕即行拆除的电力线路与电气设施.2。

0.5 配电柜distributing tank 布置在施工配电室(包括独立配电房和箱式变电站)内的配电装置,包括进线柜和出线柜。

2。

0。

6 总配电箱total distribution box 布置在用电负荷中心的落地式配电装置,其进线端与配电室的出线柜相连,出线端与分配电箱或大功率用电设备相连.2。

0。

7 分配电箱sub-distribution box 分布在各施工点,使用电设备就近获得电源的配电装置,其进线端与总配电箱相连,出线端与开关箱或用电设备相连.2。

石油化工建设项目管理方安全管理导则

石油化工建设项目管理方安全管理导则

AQ/T3005——2006石油化工建设项目管理方安全管理实施导则1.范围本标准给出了项目安全管理理念、管理模式和管理方法的指南。

本标准适用于石油化工建设项目的安全管理,对于其他行业建设项目的安全管理也有很好的参考价值。

2.规范性引用文件下列文件中的条款通过本标准的引用而成为本标准的条款。

凡是注日期的引用文件,其随后所有的修改单(不包括勘误的内容)或修订版均不适用于本标准,然而,鼓励根据本标准达成协议的各方研究是否可使用这些文件的最新版本。

凡是不注日期的引用文件,其最新版本适用于本标准。

GB/T 24001—2004 环境管理体系要求及使用指南GB/T 28001—2001 职业健康安全管理体系规范GB/T 28002—2002 职业健康安全管理体系指南SY/T 6276—2004 石油天然气工业健康、安全与环境管理体系3.主语和定义下列术语和定义适用于本标准:3.1 事故 accident造成死亡、疾病、伤害、财产损失的意外情况。

3.2 事件 incident导致或可能导致事故的情况。

注:其结果未产生疾病、伤害、财产损失或环境破坏的事件称为“未遂事故”。

事件包含“未遂事故”。

3.3 危害 hazard可能导致伤害或疾病、财产损失、工作环境破坏或这些情况组合的根源或状态。

3.4 危害辨识 hazard identification识别危害的存在并确定其特征的过程3.5环境因素 environmental impact全部或部分地由工程建设项目的环境因素给环境造成任何有害或有益的变化。

3.7 风险 risk某一特定危害情况发生的可能性和后果的组合。

3.8 风险评价 risk evalution评估风险大小以及确定风险是否可容许的全过程。

3.9 相关方 interested parties与工程建设项目的安全、环境和健康绩效有关的或受其安全、环境和健康绩效影响的个人或团体。

3.10 绩效 performance基于安全管理的方针和目标,对工程建设项目的风险进行管理所取得的可测量结果。

化工装置不停产条件下技改工程的施工

化工装置不停产条件下技改工程的施工

改与装置检修同时进行 ,存在装置检修与 技改施 工的配 合及 交
叉作业 。
()施工工艺复杂 :管道工作压力 等级多 ,最 高工作压力 4 4 1MP ,最 高 工 作 温度 2 0C且 大 部 分 管道 材 质 为 36 、 .3 a 2" 1L
HAS -3 HA T C 26 Z 7 2 T B 、 S 一 7 、 r0 等特殊材料 , 除难度 大 , 拆 焊 接难度大 , 焊接要求高 , 焊接耗时长 。 .
的施工 时间总共只有 3 h 4。
连续性强等特点 , 一般来说 , 生产装置 内的技改施工应在停 工状 态下进行 。 但江苏索普集 团 6 0万 ta醋酸二期技改工程 因其醋 /
酸产 品供不应求 , 为满足市场需 求并保证集 团的整体效益 , 整 故 个技改扩建工程 的施工 原则上 不考 虑装置停 车 ,0 7%以上的 工
工程量江苏索普60醋酸技改工程主要包括更换合成循环冷却器除盐水冷却器甲醇加料泵除盐水输送泵除槽初分塔初冷凝器脱水塔冷凝器成品塔再沸器成品塔冷凝器成品冷却器贫液初冷器贫液终冷器促进剂泵初分塔回流泵脱水塔进料泵脱水塔回流泵成品塔进料泵成品塔回流泵汽提塔进料泵富液泵脱水塔回流罐冷凝水贮槽以及部分管道工程和阀门的更换
试运行 , 联轴器对 中, 管道连接 , 投入生产。 从停泵更换 到具备投 入 生产 的时 间为 : 置换 1 拆 除 4 基础处理 3 泵就位安装到 h, h, h,
车检修前即生产装置 运行 的条件 下完成 。 针对施工特点和难点 , 制定 出“ 安全为 中心、 技术 为后盾 、 抢前期安 装、 保技改工期 ” 的 方针和停车 前设备安装 7%, 0 管道预制安装 6 %的 目标。 0 组建工
程专项施工组织 , 建立安全、 质保体系。 将整个 施工过程划分 为 四个 阶段 , : 即 施工前 期准备 阶段 、

石油化工装置检修施工管理要点

石油化工装置检修施工管理要点

石油化工装置检修施工管理要点发表时间:2020-10-16T15:30:27.910Z 来源:《城镇建设》2020年21期作者:许晓阳赵伟浩[导读] 针对石化装置检修而言,生产装置使用一定周期后,以其中的设备和管道为对象,开展检查和检验等工作,其特征较为突出,主要是施工时间短与施工项目多等,所以要以最快速度检修且将装置重新投入运行,并实现经济效益最大化,必须加强施工管理,不断提高对检修质量的重视程度许晓阳赵伟浩山东东明石化集团有限公司摘要:针对石化装置检修而言,生产装置使用一定周期后,以其中的设备和管道为对象,开展检查和检验等工作,其特征较为突出,主要是施工时间短与施工项目多等,所以要以最快速度检修且将装置重新投入运行,并实现经济效益最大化,必须加强施工管理,不断提高对检修质量的重视程度。

关键词:石油化工;装置检修;施工管理安全事故的发生,最大限度地降低安全风险、减少环境污染。

1 石油化工工程设计的相关研究1.1在生產过程中要保持工艺参数的平衡性要合理控制参数的变化范围,维持其平衡性,防止意外变化的发生,且在该过程中要时刻观察并警惕有害反应的发生,使用优化软件将生产过程控制在一个合理的范围内。

要坚持做到2点:(1)单元间安全衔接:单个的工艺操作进行有效组合可以形成完整的石化工业设备,为了使石化装置更好地运行要实现单元间的安全衔接,在装置发生故障时,要进行有效的隔离,尤其要在工艺系统设计上处理好衔接问题;(2)密封及密封系统:为保护环境减少石化工业生产对环境的破坏,在系统设计时应采用密封装置,低沸点具有2大特点,即可燃液体与有毒液体。

工艺设计过程中密封装置材料应选用防腐物质来防止空气中的氧气和水发生化学反应。

同时,为防止其腐蚀应采用防腐工艺法。

1.2仪表和自动控制设计要符合要求操作员进行系统操作的时候会运用仪表,装置系统利用自控系统来调节控制中枢。

所以,仪表和自动控制设计就在石油化工装置设计中起着非常重要的作用。

化工厂施工作业安全管理制度

化工厂施工作业安全管理制度

化工厂施工作业安全管理制度一、总则1.1 本制度适用于施工作业的安全管理。

规定了作业过程中安全管理的基本内容和要求。

1.2 生产部是施工作业的安全监督管理部门。

安全管理人员负责施工作业的安全管理工作。

二、施工作业的风险控制和环境保护管理2.1 对于大、中、小修和维修以及新、改、扩建项目的每一项施工作业,生产办组织人员进行风险和环境因素的辨识,填写《环境因素识别与评价清单》和《环境影响评价表》。

认真进行风险和环境因素评价,制定消减措施,完成风险和环境评价报告。

2.2 风险和环境评价报告经主要负责人审核后,上报公司安全环保部审核。

经公司主管领导审批后实施。

2.3 施工单位对每一项施工作业必须组织人员进行风险和环境因素的辨识和评价,完成风险和环境评价报告,经公司安全质量环保部审核合格后,方可施工。

三、装置检维修安全管理内容3.1 装置检维修前,必须作好装置停工检维修的准备工作,成立检维修临时组织机构,对检维修工作实行统一领导、统一指挥,组织机构中必须包含安全组,对检修全过程的安全工作进行部署、检查、总结,车间各检维修现场都必须派专人负责现场作业的安全管理和监督。

3.2 停工检维修项目应作到“五定”,即定检修方案、定维修人员、定安全措施、定检修质量、定检修制度。

3.3 负责检维修的人员应对所用的机具材料、设备零件及各种安全用具和防护用具进行认真的检查与配备,根据检维修任务布置检维修现场,保证各通道畅通,对于检查不合格的各种设备、安全用具和防护用具等要进行修复或更换。

3.4 装置停工检维修必须制定停工、检维修、开工方案及相应的安全措施,并经过生产、技术和安全人员讨论后,生产主管领导批准后执行。

3.5 装置停工前,要按照工艺要求绘制出盲板图和盲板拆装表,盲板加装完毕后,由生产办确认后,方可进行检修。

3.6 参加检维修的人员(包括外委项目的检修人员)在进入现场之前,检维修组织机构要召开动员会,对参加检维修的所有人员进行风险和环境保护以及预防措施、安全管理制度、安全操作规程的教育,并落实停工检维修的安全措施。

化工企业安全管理规定

化工企业安全管理规定

化工企业安全管理规定(报审稿)第一章总则第1条为贯彻落实国家有关职业安全卫生法律、法规、规定和标准,保护国家财产,保证劳动者在生产过程中的安全与健康,促进化学工业的发展,特制订本规定。

第2条凡在中华人民共和国境内的化工企业(下称企业)均要严格遵守本规定。

第3条企业必须认真贯彻“安全第一,预防为主”的方针,为各项工作创造安全卫生的劳动条件,为劳动者提供符合国家规定的必要的劳动防护用品,实现安全、文明生产。

第4条企业要采取一切可能的措施,全面加强安全管理、安全技术和安全教育工作,防止事故的发生。

第5条企业除贯彻、执行本规定外,还必须同时严格执行国家有关部门和地方人民政府制定的职业安全卫生的法律、法规、规定和标准。

第二章安全生产职责第一节基本原则第6条企业法定代表人是安全生产第一责任人,对安全生产负全面领导责任。

企业安全工作实行各级行政首长负责制,做到“谁主管,谁负责”。

第7条企业必须建立以安全生产第一责任人或行政首长为核心的安全生产委员会。

第8条企业的各级领导人员和职能部门,应在各自的工作范围内,对实现安全、文明生产负责,同时向各自的行政首长负责。

第9条安全生产人人有责,劳动者必须认真履行各自的安全生产职责,做到恪尽职守,各负其责。

第二节各级人员安全职责第10条厂长(经理)1、厂长(经理)对企业的安全生产工作全面负责,要牢固树立“安全第一”的思想。

2、严格执行国家和上级有关安全生产的方针、政策、法律、法规、规定和标准,并接受安全教育、培训、考核。

3、建立并落实全员安全生产责任制。

4、建立健全安全生产专门管理机构,充实专职安全技术管理人员。

定期听取安全工作汇报,决定安全工作的重要奖惩。

5、主持召开安全生产委员会会议,研究解决安全生产中的重大问题。

对本单位无力解决的重大事故隐患,要及时向上级有关部门提出报告。

6、审定安全生产规划和年度计划,确定安全生产目标。

签发安全规章制度、安全技术规程、岗位操作法。

批准重大安全技术措施项目,切实保证对安全生产的资金投入,不断改善企业的职业安全卫生状况和劳动者的作业条件。

石油化工停工大检修及开工环境保护管理规定

石油化工停工大检修及开工环境保护管理规定

石油化工停工大检修及开工环境保护管理规定1 基本要求1.1 各单位应提前组织开展停工大检修环境因素识别与评估,在装置停工大检修及开工方案中,应包括相应的环境保护管理方案,并组织审查和落实。

装置停工前,各单位应将本单位停工大检修及开工环境保护管理方案报公司环保管理部门备案。

1.2 在进行停工大检修及开工统筹时,应充分考虑环境保护相关因素,合理安排各装置(设施)停工大检修及开工的时间、次序,环境保护装置(设施)应做到后停、先开,并得到有效检修。

1.3 在停工大检修及开工期间,各单位应提前进行异常排污申报,经公司环保部门审批同意后,方可进行排污。

各级环保管理人员应对异常排污过程进行监督检查,确保过程受控,不发生水体污染、大气污染和噪声扰民事件,不冲击污水处理场正常运行。

停工大检修及开工期间固体废物的管理,严格按公司相关管理规定执行。

1.4 在停工、大检修及开工过程中,应优化停工退料工序,实施密闭吹扫,合理使用各类资源、能源,减少各类废弃物的产生和排放。

1.5 在停工大检修及开工前,应制定专门的环境保护监测计划。

2 职责2.1 安全环保处负责组织制定停工大检修及开工环境保护管理规定,对落实情况进行监督检查,并提出考核意见。

负责相关环保监测计划的审批。

2.2 调度处负责组织制订、审查装置停工大检修及开工总体统筹中的环保相关内容,并督促落实。

2.3 技术质量处负责组织审查装置开停工方案及相关环保管理内容,负责督促落实密闭吹扫等环保相关要求。

2.4 机动处负责组织审查装置大检修方案中的环保相关内容,并督促落实环保相关要求。

2.5工程处负责督促落实项目建设环保相关要求。

2.6 各生产单位是所辖区域停工大检修及开工过程环境保护工作的责任主体,对环境保护工作负总责。

环保相关职责包括:2.6.1 负责组织停工大检修及开工环境因素识别与评估,负责组织编制、审查、落实停工大检修及开工环保管理方案,负责进行异常排污申报,负责组织、协调停工大检修及开工“三废”排放及相关处理、处置,对相关落实情况进行督查考核。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

文件编号:GD/FS-3157
The Daily Operation Mode, It Includes All Implementation Items, And Acts To Regulate Individual Actions, Regulate Or Limit All Their Behaviors, And Finally Simplify The Management Process.
编辑:_________________
单位:_________________
日期:_________________
(管理制度范本系列)
石油化工企业在生产装置开工运行条件下的技改工程施工安全管理详细版
石油化工企业在生产装置开工运行条件下的技改工程施工安全管理详
细版
提示语:本管理制度文件适合使用于日常的规则或运作模式中,包含所有的执行事项,并作用于规范个体行动,规范或限制其所有行为,最终实现简化管理过程,提高管理效率。

,文档所展示内容即为所得,可在下载完成后直接进行编辑。

石油化工生产装置,因其生产工艺复杂、物料易燃易爆、操作高温高压、且装置自动化程度高、现场放空排料随机性大等特点,一般来说,生产装置内的技改施工应在停工状态下进行。

但在特殊情况下也有例外,2001 年我厂10 万吨SBS/年技改工程,就因产品供不应求,市场不允许装置停工,技改扩建工程只能在生产装置不停工的条件下进行。

在生产装置开工运行条件下,进行大规模技改施工,如何保证生产装置平稳、安全运行,技改工程施工得以安全展开是安全生产的一个新课题。

我们通过工作实践,对安
全工作有了新的认识:安全生产与生产进度是对立统一的矛盾体。

没有生产就没有安全生产问题。

没有安全,生产就得不到最基本的环境保证。

抓生产必须讲安全,只抓生产不讲安全,生产是肯定搞不好的。

只搞安全,不抓生产,还不如不生产。

安全管理的最根本目的是为生产创造安全的工作条件。

矛盾具有对立性、统一性,安全管理就是要化解对立性,使生产与安全达到协调统一。

基于以上认识我们工程项目部安全管理,建立了一套以“预防为主,控制过程”的办法,并以此为主线开展工作,有效地保证了施工安全,取得了施工安全、生产安全双赢的好成绩。

1 加强领导落实责任
1.1 领导的重视、强有力的组织机构、安全生产责任的落实是搞好技改工程,实现安全生产、技术改造双赢目标最基本的组织保证。

成立由最高行政首长
为首的工程管理指挥机构。

行政首长的直接介入能有效地协调生产、技改之间的矛盾,实现资源最有效配置。

机构成员由建设单位、生产单位、监理单位负责人构成。

机构除负责日常工程管理外,主要负责生产与技改施工之间的协调工作。

自觉地接受安全管理部门的监督、检查、指导。

最大限度地取得生产车间的配合和支持。

1.2 按照“谁主管,谁负责”的原则,机构内从领导到各专业负责人各自独立承担相应的安全责任。

建立自我约束、相互监督、协同合作的运行机制,防止互相扯皮推诿,提高工作效率。

1.3 建立施工调度会、施工协调会制度。

及时通报信息,及时发现、解决矛盾。

2 开工前的准备工作
2.1 施工主管、建设单位应对施工单位进行资质
审查。

2.2 建设单位必须与施工单位签订安全协议。

2.3 施工单位进场前必须进行安全教育;安全教育内容:(a)安全生产法规、制度。

(b)安全票证的办理程序。

(c)施工所在单位安全生产特点、危险点分布、危险物料特性。

(e)对施工人员个人的安全要求,对施工单位的安全要求。

2.4 施工单位进场前必须向建设单位提交开工报告;建设单位必须向生产部门递交开工通知。

施工作业开始前建设单位、生产部门必须向施工单位进行技术、安全交底。

2.5 任何施工作业,开工前编制详细的施工方案并提出施工安全措施。

2.6 重大施工作业,开工前召集由生产、机动、安全环保、保卫等部门及施工所在生产装置负责人参
加的施工协调会。

协调会内容:(a)明确施工单位、施工任务、内容、项目负责人。

(b)明确生产、施工相关事务责任划分。

(c)建立安全联络线,施工人员、生产人员必须建立有效的联络管道,沟通信息。

(d)确定动火、氧含量、毒物分析取样时间;确定取样联系人。

(e)制定异常情况处置办法。

3 施工现场监管要点
3.1 施工单位必须严格执行安全法规、制度。

不得违章指挥、违章操作、违犯安全纪律。

建设单位必须派出得力人员,加强现场监督。

3.2 施工人员进入生产装置应办理许可证,严禁携带烟火进入生产区域。

3.3 施工人员进入生产装置不得穿化纤服装;鞋底不得带铁釘、铁掌;必须配戴安全帽;登高作业必须配戴安全带。

3.4 施工区域与生产区域应尽量隔离开,如设立安全隔离墙、隔离围栏、隔离绳。

在隔离区应设有醒目警示牌,夜间应有警示灯。

3.5 施工人员不得进入生产区域;生产人员不得进入施工区域。

施工人员不得触动生产装置内的按扭、开关、阀门,如有需要应由生产装置内工作人员进行操作。

3.6 现场安全监护人员、施工现场负责人应佩戴明显标识以方便识别、联系。

3.7 施工单位如有动火作业、射线探伤作业、起重作业、登高作业、进设备作业应提前一天通知有关单位,并办理相关作业票证。

3.8 动火作业必须事先办理动火作业票,监护人不在现场不得动火,安全防范措施不落实不得动火。

禁止在污水沟、电缆沟上方动火,如有特殊情况应采
取特殊防范措施后方可实施。

不得随意移动动火点。

3.9 拆除旧的设备、管线,事先必须进行装置到空、吹扫、置换合格。

如设备内有自聚物、过氧化物、残渣、污水,必须进行无害化处理。

实施作业时,待拆除设备、管线必须经现场生产技术人员确认,并作出明确标记。

带料设备应标明“内有物料”。

3.10 拆除易堵、易燃物料管线,在第一次动火时,第一道切口应用锯弓锯开,操作时锯口应加黄油。

3.11 在生产装置内挖地沟、地井、挖孔桩必须加装遮栏或加盖,夜间应加装警视灯。

3.12 在装置内施工,要给生产操作人员留出“巡检操作通道”并作出明确标识,同时,应保持消防通道畅通。

3.13 高空施工必须加装防护网,防止高空坠物伤人。

4 在施工中,我们根据多年的工作经验,先后4 次成功预测并防止了事故的发生:
4.1 在15、16 号变电所厂房基础施工中,地下有两根循环水管,房屋基础挖孔桩在两管线之间,灌浆时必须保证混凝土不得压在循环水管线上,否则施工完成后不均匀沉降将压断循环水管线,造成全厂停车。

我们发现问题后一边向主管报告,一边加强检查,结果施工时果然发生了混凝土压在循环水管线上,我们及时发现并要求施工单位返工,防止了隐蔽工程中重大安全隐患。

4.2 在441B 土建施工中,我们通过细心观察,结合天气预报,及时预报可能有塌方发生,令工地停止施工,采取防护措施,结果当天下午果然发生了塌
方,由于事先有准备,没有伤一人一物。

4.3 在882 环己烷系统改造中T205 塔搭起了30 米高的竹制脚手架,我们提出施工时脚手架可能会着火必须加强防范,否则架上施工人员会有生命危险。

结果施工时脚手架果然着火,由于安全主管亲自担任监护人,采取有力措施及时将火扑灭。

4.4 在挖孔桩施工作业时井下经常用风镐,所用风源大多从装置内引出,一般情况下都由装置操作人员引出风源,但时间长了难免有施工人员私自引风源,如果错接到氮气源上,将会给井下施工人员带来生命危险。

我们要求下井作业前必须坚持氧含量分析,氧含量不合格不得下井作业。

后来,在一次作业时,果然有人错将氮气接入风镐,由于氧含量分析在先,避免了事故的发生。

实践证明,安全生产,重在落实责任,只要我们以高度敬业、负责的精神、科学
专业管理制度/ Professional management system 文件编码:GD/FS-3157的工作态度开展工作,在复杂条件下也能搞好安全工作。

可在这里输入个人/品牌名/地点
Personal / Brand Name / Location Can Be Entered Here
-第11页-。

相关文档
最新文档
