通风机安装施工方案及技术措施

合集下载

轴流通风机施工方案

轴流通风机施工方案

轴流通风机施工方案一、项目背景随着工业化进程的推进,轴流通风机在工业生产中的应用日益广泛。

轴流通风机作为重要的通风设备,能够有效地降低温度、改善空气质量,保证工作场所的安全生产环境。

本文旨在针对轴流通风机的施工方案进行详细介绍。

二、施工准备2.1 施工前的准备工作在施工前,需要准备齐全必要的材料、设备和人力资源。

具体的准备工作包括:- 购置轴流通风机以及相关的配件; - 准备施工图纸和设计方案; - 确定施工人员的数量和分工; - 采购施工所需的材料和工具。

2.2 施工场地准备在施工场地准备阶段,需要按照设计方案进行场地布局和准备工作,包括: -清理施工场地,确保场地清洁、平整; - 搭建必要的安全防护设施,包括安全围栏、警示标识等; - 确保施工所需的电力、水源等基本设施可供使用。

三、施工步骤3.1 安装轴流通风机设备根据设计方案和施工图纸,进行轴流通风机的安装。

具体步骤如下: 1. 按照设备安装位置进行定位,标记好安装位置,并确保其垂直度和水平度; 2. 进行底座的安装固定; 3. 将轴流通风机的主体设备安装在底座上,并根据要求进行固定; 4. 安装风口和风叶,确保其与轴流通风机主体设备连接紧密; 5. 进行电气线路的连接,确保轴流通风机正常工作。

3.2 联通管道和配套设备安装轴流通风机后,需要完成管道和配套设备的联通工作,包括:- 安装风管,确保风管与轴流通风机的连接牢固、密封良好; - 安装调节阀、消声器等辅助设备,确保其位置合理、功能正常; - 进行电气线路的连接和调试,确保轴流通风机与其他设备正常配合运行。

3.3 进行测试和调试在完成施工任务后,需要进行测试和调试工作,确保轴流通风机的安装质量和运行效果,包括: - 进行轴流通风机的静态测试,检测其工作状态和性能是否符合要求; - 进行轴流通风机的动态测试,模拟实际工作情况,检测其运行稳定性和噪音情况; - 如发现问题,需要及时排除故障并重新进行测试和调试。

主通风机安装安全技术措施

主通风机安装安全技术措施

主通风机安装安全技术措施主通风机是矿山、隧道等危险场所中的重要设备,在安装时要采取一系列的安全技术措施,保障施工人员的安全和设备的稳定运行。

安装前的准备工作在开始安装主通风机之前,应该做好以下准备工作:1.制定详细的安装方案,提前了解设备的技术规范和安全要求;2.配备必备的安全设备和工具,如安全带、工具箱、手电筒等;3.安排专业的电工和机械师,确保他们熟知主通风机的工作原理和安全操作技术;4.对施工人员进行专业的技术培训,包括安全规范、操作技巧和紧急情况的处理方法。

安装中的安全技术措施在安装主通风机时,需要遵循以下安全技术措施:安全操作规范安装主通风机时,必须严格按照安全操作规范进行操作。

这包括:1.确保操作前的设备检查,检查机器的各个部位是否完好无损;2.佩戴安全带,避免高处坠落等事故;3.使用统一的信号指挥,确保施工人员之间的沟通畅通;4.严格遵守动力系统、机械设备和安全防护设备的标准操作规程。

安全设备的应用在安装主通风机的过程中,使用安全设备是非常重要的。

这包括:1.安装坚固的夹具和支撑架,确保设备平稳安装;2.使用安全绳索等吊装工具,确保设备运输和安装的稳定性;3.确保施工现场的灭火器等紧急处理装备齐备。

现场的安全管理和保卫现场的安全管理和保卫工作也是非常关键的。

这包括:1.严格控制现场人员流动,实行现场管制;2.经常检查现场设备和安全设施是否正常使用;3.确保现场的照明和电动机的电气安全;4.建立专人负责现场的安全监控和管理。

安装完成后的检查和测试在主通风机安装完成之后,要对设备进行必要的检查和测试。

这包括:1.对设备安装的位置和机械系统进行严格检查,确保安全稳定;2.对气力系统和电气控制系统进行必要的调试和测试,确保运转正常;3.对整个系统进行安全检测,确保设备的安全性能达到要求。

总结在安装主通风机时,必须采用一系列的安全技术措施,保障施工人员的安全和设备的稳定运行。

通过遵循安全操作规范、使用安全设备、做好现场的安全管理和保卫、以及进行严格的检查和测试等措施,可以有效地避免事故的发生,提高工作效率和设备的安全性能。

安装通风工程施工方案

安装通风工程施工方案

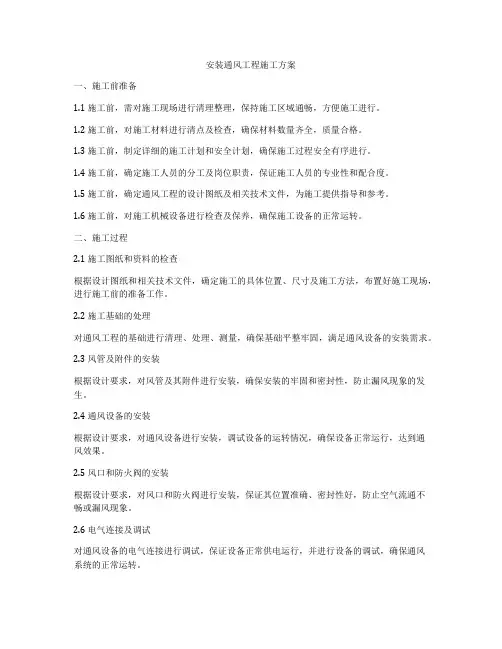

安装通风工程施工方案一、施工前准备1.1 施工前,需对施工现场进行清理整理,保持施工区域通畅,方便施工进行。

1.2 施工前,对施工材料进行清点及检查,确保材料数量齐全,质量合格。

1.3 施工前,制定详细的施工计划和安全计划,确保施工过程安全有序进行。

1.4 施工前,确定施工人员的分工及岗位职责,保证施工人员的专业性和配合度。

1.5 施工前,确定通风工程的设计图纸及相关技术文件,为施工提供指导和参考。

1.6 施工前,对施工机械设备进行检查及保养,确保施工设备的正常运转。

二、施工过程2.1 施工图纸和资料的检查根据设计图纸和相关技术文件,确定施工的具体位置、尺寸及施工方法,布置好施工现场,进行施工前的准备工作。

2.2 施工基础的处理对通风工程的基础进行清理、处理、测量,确保基础平整牢固,满足通风设备的安装需求。

2.3 风管及附件的安装根据设计要求,对风管及其附件进行安装,确保安装的牢固和密封性,防止漏风现象的发生。

2.4 通风设备的安装根据设计要求,对通风设备进行安装,调试设备的运转情况,确保设备正常运行,达到通风效果。

2.5 风口和防火阀的安装根据设计要求,对风口和防火阀进行安装,保证其位置准确、密封性好,防止空气流通不畅或漏风现象。

2.6 电气连接及调试对通风设备的电气连接进行调试,保证设备正常供电运行,并进行设备的调试,确保通风系统的正常运转。

2.7 通风工程的验收完成通风工程安装后,需进行验收工作,核对施工成果与设计要求是否符合,确保通风工程的安全稳定运行。

三、施工安全与质量控制3.1 安全措施的执行施工过程中,要执行相关的安全措施,确保施工人员的生命财产安全,避免施工中发生意外事故。

3.2 质量管理的控制在施工过程中,要严格执行质量管理制度,保证施工的质量达到设计要求,确保通风工程的安全稳定运行。

3.3 施工人员的培训对施工人员进行相关的安全培训和质量管理培训,提高施工人员的技术水平和责任意识,保证施工工程的质量和安全。

通风机安装施工方案及技术措施

通风机安装施工方案及技术措施

通风机安装施工方案及技术措施在各类建筑物和工业场所中,通风机的安装对于保障室内空气质量,维持舒适的工作环境至关重要。

本文将详细介绍通风机安装的施工方案和技术措施,以确保安装过程顺利进行并达到预期效果。

一、施工前准备在进行通风机安装之前,首先需要对施工现场进行彻底的勘察和准备工作。

施工人员应仔细查阅施工图纸,确认通风机的具体位置和安装要求。

必须清除施工区域内的障碍物和杂物,确保施工区域干净整洁,为通风机安装提供充分的空间和操作条件。

二、通风机安装方案1.选择合适的通风机型号:根据建筑物或工业场所的实际需求,选择适合的通风机型号和规格。

通风机的风量和静压损失需要与使用场所的面积和空间高度相匹配,以确保通风效果达到预期。

2.确定安装位置:在施工现场上根据设计要求确定通风机的安装位置,并标记出固定孔口。

通风机应安装在离墙面或天花板一定距离并且需考虑到通风口与设备之间的安全间距。

3.固定安装支架:根据通风机型号和安装位置,安装适当的支架或吊架。

确保支架固定可靠,能够承受通风机的重量和振动。

4.连接管道和电源:根据通风机设计要求安装连接管道,确保管道畅通。

同时,确保电源线路的布置合理,并遵循相关电气标准和要求。

5.检查调试:通风机安装完成后,进行全面的检查和调试。

确认通风机运转正常,风量齐全,无异常噪音和震动。

三、技术措施1.安全保障:在通风机安装过程中,施工人员需严格遵守安全操作规程,佩戴好安全防护装备,确保施工过程安全可靠。

2.质量控制:施工人员应严格按照设计要求和施工规范进行操作,确保通风机安装质量符合标准,能够正常运行。

3.协调配合:施工中各个工种之间需要密切协调配合,确保通风机安装工作有序进行,避免出现问题和延误。

4.清理整理:施工结束后,应及时清理施工现场,将产生的垃圾和废料分类处理,保持环境整洁。

通过以上施工方案和技术措施的实施,可以确保通风机安装工作顺利进行,达到预期效果。

通风机在使用过程中,也需要定期检查和维护,确保通风效果持续稳定。

通风空调系统施工方案、方法与技术措施

通风空调系统施工方案、方法与技术措施

通风空调系统施工方案、方法与技术措施1.施工方案根据本工程工期的要求,先进行公共区域风管系统安装,其次集中力量完成室内设备以及其它通风空调设备的安装,然后安排设备管理用房(小系统)的风管、风机盘管、水管的安装,最后完成通风空调设备的支管和水系统的支管连接及附属件的安装及单机调试和系统调试工作。

安装顺序尽量按先大型后小型、先设备后材料、管道的原则进行,顶部管道是先上后下,侧墙管道是先里后外。

2.施工工艺流程通风空调系统施工工艺流程图风管制作安装工艺流程图空调水系统安装工艺流程图设备安装工艺流程图施工准备设备调运进场安装设备调试设备选型设备临时堆场准备设备基础验收设备噪声测试合同签订设备开箱验收减震装置安装设备轴承温升测定检查预留预埋设备吊运方案确定设备安装就位设备电流测试设备吊运至安装位置设备配管设备无负荷运行测试设备联动调试3.施工方法通风与空调系统主要施工方法及示意图操作时使机械上刀片中心线与下模中心重合,折采用咬口连接的风管其咬口宽度和留量根据板测量定位→支架制作、安装→套管安装→风管吊装→风管连接→漏风量检测与支、吊、托架接触,应垫上坚固的隔热材料。

风管穿楼板、穿墙必须设置穿墙套管,套管与风)风管安装时先里后外,先上后下,安装方风管走向、)与管道相连的电动风阀、调节阀、防火阀、排烟阀安装时,应单独设置支吊架,风阀执行机)风管与风管法兰之间采用耐热橡胶片密封按以下步骤对安装完毕的风中压系统风管的漏风量检检查数量不得少)根据专业施工图纸确定管道的位置的同时避免管线交叉打架。

支架的安装应位置合理,牢固可)水系统管道机房内总、干管的支、吊架,与设备连接的管道支架宜有减震措施。

当水平支管的管架采用单杆吊架时,应在管道起始点、阀门、三通、弯头处及直)管道的支、托、吊架使用的硬垫木,必须)镀锌钢管应采用螺纹连接,套丝扣时破坏扣的外露螺纹,多余的麻丝应清理干净并做防腐处理。

)镀锌钢管如用焊接法兰,焊接处应进行二)法兰盘螺孔的位置应与相配合的设备或管同一根管子两端的㎜时,对口处应管道焊接应焊肉饱满,光华。

通风机安装施工方案

通风机安装施工方案

通风机安装施工方案通风机是一种能够为室内提供新鲜空气,并将室内污浊空气排出室外的设备。

在许多场所,如公共卫生间、厨房、车间等,都需要安装通风机来保持室内空气的流通和清新。

下面是一个通风机安装施工方案,详细描述了通风机的安装步骤和注意事项。

一、准备工作1. 施工前,清理现场,保持施工区域整洁,并将施工区域划出。

2. 查看施工区域的平面图,并根据设计要求和实际情况,确定通风机的位置和安装高度。

二、安装过程1. 在预定位置上,用激光水平仪或水平尺确定通风机的安装位置。

2. 使用电钻和螺丝批在安装位置上打孔,然后使用膨胀螺栓将通风机固定在墙面或天花板上。

3. 将通风机的进风管和出风管连接好,并确保连接紧密且没有漏风的现象。

4. 将通风机的电源线连接到电源插座或电源开关上,并确认电源线安全可靠。

5. 安装完成后,使用电动工具对通风机进行测试,确保通风机能正常工作。

三、注意事项1. 在安装通风机时,要确保通风机与周围环境保持一定的距离,以免影响通风效果。

2. 安装通风机时,要注意安全操作,使用合适的工具和设备,并严格遵守相关安全操作规程。

3. 在安装通风机之前,要仔细检查通风机的质量和性能,并确认通风机符合国家标准和建筑规范。

4. 在安装通风机时,要注意通风机的排气方向,确保室内的污浊空气能够顺利排出室外,避免二次污染。

5. 在通风机安装完成后,要对通风机进行调试,确保通风机的工作正常,且没有异常噪音或振动。

通过以上通风机安装施工方案,可以确保通风机的安装过程安全可靠,工作效果良好。

同时,要注意定期对通风机进行检查和维护,保证通风机的长期稳定运行。

通风机安装施工方案及技术措施

通风机安装施工方案及技术措施

通风机安装施工方案及技术措施1 范围本工艺标准适用于风压低于3kPa(≈300mmH2O)范围内的中低压离心式或轴流式通风机,以及同等原理的各类型风机。

2 施工准备2.1 材料及主要机具:2.1.1 通风、空调的风机安装所使用的主要材料,成品或半成品应有出厂合格证或质量鉴定文件。

2.1.2 风机开箱检查,皮带轮,皮带,电机滑轨及地脚螺栓是否齐备,符合设计要求。

有无缺损等情况。

2.1.3 风机轴承清洗,充填润滑剂其粘度应符合设计要求,不应使用变质或含有杂物的润滑剂。

2.1.4 地脚螺栓灌注时,应使用与混凝土基础同等级混凝土,决不能使用失效水泥灌注。

2.1.5 倒链、滑轮、绳索、撬棍、活动扳手,铁锤、钢丝钳、螺丝刀、水平尺、钢板尺、钢卷尺、线坠、平板车、高凳、电锤、油桶、刷子、棉布、棉丝等。

2.2 作业条件:2.2.1 施工现场环境,除机房内的装修和地面未完外,基本具备安装条件。

2.2.2 风机安装应按照设计要求进行,并有施工员书面的质量、技术和安全交底。

3 操作工艺3.1 工艺流程:基础验收→开箱检查→搬运→清洗→安装、找平、找正→试运转、检查验收3.2 基础验收3.2.1 风机安装前应根据设计图纸对设备基础进行全面检查,是否符合尺寸要求。

3.2.2 风机安装前、应在基础表面铲出麻面,以使二次浇灌的混凝土或水泥砂浆能与基础紧密结合。

3.3 通风机开箱检查应符合下列规定:3.3.1 按设备装箱清单,核对叶轮、机壳和其它部位的主要尺寸,进、出风口的位置方向是否符合设计要求,做好检查记录。

3.3.2 叶轮旋转方向应符合设备技术文件的规定。

3.3.3 进、出风口应有盖板严密遮盖。

检查各切削加工面,机壳的防锈情况和转子是否发生变形或锈蚀、碰损等。

3.3.4 风机设备搬运应配合起重工专人指挥使用的工具及绳索必须符合安全要求。

3.5 设备清洗:3.5.1 风机设备安装前,应将轴承、传动部位及调节机构进行拆卸、清洗,装配后使其转动,调节灵活。

通风空调安装施工方案

通风空调安装施工方案

通风空调安装施工方案一、项目背景现代化生活中,通风空调设备已经成为人们日常生活中必不可少的设备之一。

通风系统是提供室内空气流通的关键,而空调系统则是在不同季节中保持室内温度舒适的必备装置。

因此,对于通风空调安装施工方案的设计和施工至关重要。

二、施工准备在进行通风空调安装之前,需要进行一系列的准备工作:1.确定安装位置:根据室内结构和空调通风需求确定最佳安装位置。

2.测量空间尺寸:测量房间尺寸,以确保选择合适的通风空调设备。

3.确定通风负荷:根据空间大小和使用需求,确定通风负荷,选择相应容量的设备。

三、施工步骤通风空调安装的施工步骤包括以下几个方面:1.准备工作:–清理安装位置,确保周围环境整洁;–确保所需材料和工具齐全。

2.安装通风系统:–根据设计要求,安装通风系统主要包括风管、风口等设备。

3.安装空调系统:–安装室内机和室外机,连接电源和管道。

4.调试验收:–进行通风空调系统的功能调试,确保正常运行;–委托专业人员进行系统验收,保证施工质量。

四、安全注意事项在进行通风空调安装施工时,需要注意以下安全事项:1.操作人员需佩戴相关安全装备,如手套、护目镜等;2.施工现场需设置明显的安全警示标志,确保施工区域安全;3.遵守相关操作规范和标准,确保施工质量和安全。

五、施工质量保障为保障通风空调系统的安装质量,需要注意以下几个方面:1.选择正规的施工单位或个人,确保具备相关资质和经验;2.使用高质量的通风空调设备,确保产品性能和安全性;3.定期对通风空调系统进行维护保养,延长设备使用寿命。

六、总结通风空调安装施工方案的设计与实施需要充分考虑到空间特点、使用需求和安全标准,通过科学规划和施工,可提高系统的效率和稳定性,为用户创造舒适的室内环境。

以上是关于通风空调安装施工方案的基本内容,希望能为相关从业人员提供一定的参考和指导。

卫生间通风机安装施工方案

卫生间通风机安装施工方案

工程名称:卫生间通风机安装工程工程地点:XX小区XX栋XX单元XX室工程内容:卫生间通风机安装及调试二、施工准备1. 材料准备:通风机、通风管道、支架、膨胀螺丝、连接件、密封胶、打孔工具等。

2. 工具准备:电钻、扳手、螺丝刀、水平尺、卷尺等。

3. 人员准备:施工人员、技术负责人、质量检验员等。

三、施工工艺1. 施工前准备(1)了解现场情况,确认通风机型号、规格、尺寸等参数。

(2)根据卫生间布局,确定通风机安装位置。

(3)准备好施工所需材料及工具。

2. 通风机安装(1)在确定的位置,使用电钻打孔,孔径略大于膨胀螺丝直径。

(2)将膨胀螺丝打入孔内,确保牢固。

(3)将通风机支架固定在膨胀螺丝上,调整支架水平。

(4)将通风机安装在支架上,确保通风机水平。

(5)连接通风管道,检查管道连接是否牢固。

(6)检查通风机运行是否正常,如有异常,进行调整。

3. 通风管道安装(1)根据卫生间布局,确定通风管道走向。

(2)使用膨胀螺丝固定管道支架。

(3)将通风管道连接到支架上,确保管道连接牢固。

(4)检查管道连接处是否有漏风现象,如有,使用密封胶进行密封。

4. 调试与验收(1)开启通风机,检查运行是否正常,有无异常噪音。

(2)检查通风效果,确保通风机满足设计要求。

(3)验收合格后,填写验收报告。

四、施工注意事项1. 施工过程中,注意安全,严格遵守操作规程。

2. 在打孔、安装支架等过程中,注意保护墙面、地面等。

3. 通风管道连接处要牢固,防止漏风。

4. 通风机安装后,要进行调试,确保通风效果。

5. 施工过程中,如有问题,及时与技术负责人沟通解决。

五、施工进度安排1. 施工前准备:1天2. 通风机安装:1天3. 通风管道安装:1天4. 调试与验收:1天总计:4天六、质量保证措施1. 选用符合国家标准的通风机、通风管道等材料。

2. 严格按照施工工艺进行施工,确保施工质量。

3. 施工过程中,加强质量检查,发现问题及时整改。

4. 施工完成后,进行验收,确保工程质量达到设计要求。

主扇通风机安装安全技术措施

主扇通风机安装安全技术措施

主扇通风机安装安全技术措施主扇通风机作为工业生产中重要的通风设备之一,在安装过程中需要遵守一系列的安全技术措施,以保障人们的身体健康和财产安全。

安装前的准备工作在对主扇通风机进行安装前,需要做好以下准备工作:1. 了解施工方案在安装主扇通风机之前,必须详细了解施工方案,了解设备的型号、性能要求、安装位置和安装要求等信息,并根据实际情况做好相应的施工准备。

2. 检查设备的完整性在安装主扇通风机之前,应对设备进行检查,确保其完整无缺,无任何损坏或缺陷,并进行试运行,检查设备的正常操作及运行是否平稳。

3. 做好安全防护措施在进行主扇通风机的安装工作时,应做好安全防护措施,并保证现场整洁、清爽、无杂物,以避免施工过程中发生任何意外事件。

安装过程中的技术措施在进行主扇通风机的安装工作时,需要注意以下技术措施:1. 按照施工方案进行布置在进行主扇通风机的安装工作时,必须按照施工方案进行布置,遵循工程需要,按照标准和规范来布置设备的安装位置,确保设备的运行和出风口的位置合理。

2. 优化通风系统主扇通风机安装时,不仅要根据通风系统的特点选择合适的主扇种类,还需要优化通风系统的结构和布局,此外还需要注意排除一些对通风系统会产生影响的因素。

3. 检测故障在进行主扇通风机的安装工作时,需要采取一系列的测试手段来检测故障,比如,利用各种测量仪器对主扇进行测试,以检测主扇是否符合要求。

4. 做好安全防护在进行主扇通风机的安装工作时,也要注意做好相关安全防护工作,如确保确保电源和线路的安全、防止人员误入、注意防爆等。

安装后的验收工作在安装主扇通风机后,要及时进行检查和验收工作,以确保设备的工作效果符合预期,为后续的使用提供保障。

1. 确保设备正常运行在检查主扇通风机安装工作完成后,应进行设备试运行,检查其是否正常工作,以确保设备的性能能够满足生产要求。

2. 进行相关检测在进行主扇通风机的安装工作时,也要注意进行相关的检测,包括音量、风速、气流速率、温度、质量检测等,以检测主扇的安装是否符合标准。

通风工程施工方案和技术措施

通风工程施工方案和技术措施

通风工程施工方案和技术措施一、系统概况(一)隧道通风正常交通情况时通风系统稀释通道内的CO、废气和烟雾,为乘用人员、维修人员提供合理的通风卫生环境,为安全行车提供良好的空气清晰视度。

火灾事故情况时,通风系统应具备有防排烟功能,能控制烟雾和热量的扩散,为滞留在通道内的乘用人员、消防人员提供一定的新风量,以利于安全疏散和消防灭火。

在确保通风可靠性及节能运行、节约工程投资的前提下优选适当的通风方式。

本工程隧道采用射流风机诱导型纵向通风方式。

新风在车辆活塞作用和射流风机诱导作用下沿车行方向流动;污染空气由出洞口排出。

正常运行时,车辆行驶形成的活塞风气流将有助于纵向通风,当车速下降形成活塞风减小到不能满足稀释通道内的污染物时,开启悬挂安装于通道顶部的射流风机,从洞口补充新风以维持通道内空气环境不低于设计标准。

(二)设备及管理用房通风设备附属用房采用自然进风、机械排风的通风方式。

轴流风机配百叶风口及防护网,补风洞需加防烟防火阀及百叶风口。

主变配电站通风系统兼排烟系统。

排水泵房、雨水泵房设置通风系统。

二、通风系统安装通风系统安装工艺流程:施工准备→风管制作→支吊架安装→风管安装→阀部件安装→风机安装→系统漏光、漏风量试验→风口安装→设备单机试车→风量测试→系统调试1、镀锌钢板风管制作(1)型钢法兰风管加工流程图:选料→下料→剪切→咬口→折方→成型→法兰制作→铆接→翻边→检验风管和部件的板材应按设计要求选用,各系统的板材厚度应符合设计要求,制作前,首先检查所用材料必须有产品合格证明材质证明,若无上述文件,不得使用。

镀锌钢板应为优质镀锌板,不得有锈斑;外观上无氧化物和针孔、麻点、起皮等缺陷,且镀锌板的厚度必须满做足《通风与空调工程施工及质量验收规范》的最小厚度要求而制造。

其他辅材不能因具有缺陷导致产品强度的降低或影响使用效能。

钢板风管板材厚度(mm)金属矩形风管法兰及螺栓规格(mm)接到加工单后,负责加工制作的责任师必须预先计算分析所需材料的数量,材料部门严格把关,确保节约材料。

通风工程施工方案和技术措施

通风工程施工方案和技术措施

通风工程施工方案和技术措施一、系统概况(一)隧道通风正常交通情况时通风系统稀释通道内的CO、废气和烟雾,为乘用人员、维修人员提供合理的通风卫生环境,为安全行车提供良好的空气清晰视度。

火灾事故情况时,通风系统应具备有防排烟功能,能控制烟雾和热量的扩散,为滞留在通道内的乘用人员、消防人员提供一定的新风量,以利于安全疏散和消防灭火。

在确保通风可靠性及节能运行、节约工程投资的前提下优选适当的通风方式。

本工程隧道采用射流风机诱导型纵向通风方式。

新风在车辆活塞作用和射流风机诱导作用下沿车行方向流动;污染空气由出洞口排出。

正常运行时,车辆行驶形成的活塞风气流将有助于纵向通风,当车速下降形成活塞风减小到不能满足稀释通道内的污染物时,开启悬挂安装于通道顶部的射流风机,从洞口补充新风以维持通道内空气环境不低于设计标准。

(二)设备及管理用房通风设备附属用房采用自然进风、机械排风的通风方式。

轴流风机配百叶风口及防护网,补风洞需加防烟防火阀及百叶风口。

主变配电站通风系统兼排烟系统。

排水泵房、雨水泵房设置通风系统。

二、通风系统安装通风系统安装工艺流程:施工准备→风管制作→支吊架安装→风管安装→阀部件安装→风机安装→系统漏光、漏风量试验→风口安装→设备单机试车→风量测试→系统调试1、镀锌钢板风管制作(1)型钢法兰风管加工流程图:选料→下料→剪切→咬口→折方→成型→法兰制作→铆接→翻边→检验(2)选料风管和部件的板材应按设计要求选用,各系统的板材厚度应符合设计要求,制作前,首先检查所用材料必须有产品合格证明材质证明,若无上述文件,不得使用.镀锌钢板应为优质镀锌板,不得有锈斑;外观上无氧化物和针孔、麻点、起皮等缺陷,且镀锌板的厚度必须满做足《通风与空调工程施工及质量验收规范》的最小厚度要求而制造。

其他辅材不能因具有缺陷导致产品强度的降低或影响使用效能。

钢板风管板材厚度(mm)把关,确保节约材料。

(3)下料严格遵守设计图纸及国标相应的规定.板材在下科前必须进行校平。

放风机安装实施方案

放风机安装实施方案

放风机安装实施方案一、前期准备1. 确定放风机安装位置:根据工厂或仓库的布局和需要通风的区域,确定放风机的最佳安装位置,确保能够达到最佳的通风效果。

2. 测量安装位置尺寸:对安装位置进行精确的测量,确保放风机的尺寸与安装位置的空间相匹配,避免安装过程中出现尺寸不符的问题。

3. 准备安装工具和材料:根据放风机的安装要求,准备好相应的安装工具和材料,包括螺丝刀、螺丝扳手、螺丝、膨胀螺栓等。

二、安装步骤1. 安装支架:根据放风机的安装位置,在墙壁或天花板上安装支架,确保支架牢固可靠,能够承受放风机的重量。

2. 安装放风机主体:将放风机主体与支架进行连接,根据放风机的安装说明书,正确安装并固定好放风机主体,确保安装稳固。

3. 连接电源:根据放风机的电源要求,将电源线连接到放风机上,并进行电源线的接地处理,确保安全可靠。

4. 调试放风机:在安装完成后,对放风机进行调试,确保其能够正常运转,通风效果良好。

5. 安装防护罩:为了安全起见,可以在放风机上安装防护罩,避免人员误碰或意外伤害。

三、安装注意事项1. 安全第一:在安装过程中,务必注意安全,做好防护措施,避免发生意外。

2. 严格按照安装说明书操作:在安装放风机时,务必仔细阅读安装说明书,严格按照要求进行操作,避免安装错误或不当。

3. 注意电源接线:在连接放风机电源时,务必确保电源线接线正确,接地可靠,避免发生电气安全事故。

4. 定期检查维护:安装完成后,定期对放风机进行检查和维护,确保其长期有效运转。

四、总结通过以上的放风机安装实施方案,我们可以清晰地了解到放风机的安装步骤和注意事项。

只有严格按照安装要求进行操作,才能确保放风机的安装质量和通风效果。

希望本文可以对您的放风机安装工作有所帮助,谢谢阅读!。

风机安装工程施工方案

风机安装工程施工方案

风机安装工程施工方案风机类型为离心风机,重要由机壳、叶轮、进风口、进风箱、进口调整门、转动组、联轴器等构成,驱动由主电机传动风机主轴旋转。

主电机与风机之间用液力耦合器调整风机转速。

质量目旳:保证分部工程交验合格率为100%,杜绝重大工程质量事故发生。

工程质量原则“省优”。

7.2施工准备技术准备:参与本系统施工人员应认真学习有关旳规范、规程和设计图纸。

进行图纸旳自审和会审工作,对施工人员进行技术安全交底旳工作。

材料及重要机具:风机安装所使用旳重要材料,成品或半成品应有出厂合格证或质量鉴定文献。

7.3设备验收设备旳开箱验收应有业主和设备承包商参与,开箱验收时应注意如下几点:1、开箱前检查设备型号和箱号,防止开错。

2、开箱前尽量将设备搬运至安装地点附近,减少开箱后旳托运工作。

3、开箱一般应从顶板开始,在拆开顶板查明状况后,再采用合适旳措施拆除其他箱板。

4、开箱时应用起钉器或撬杠,如有铁皮箍旳,应先拆掉,不得用锤乱砸乱拆。

5、精密旳零件、部件和附件,必须入库保留。

6、设备检查时应注意:①设备旳规格、型号应与图纸相符。

②认真检查设备外观和保护包装状况,如有缺陷、损坏或锈蚀应记录在册。

③按装箱清单清点零、部件等,出厂合格证和其他技术文献与否齐全,作好记录。

④设备旳转动和滑动部件在防锈油料清除前,不得转动和滑动。

因检查而除去旳防锈油料,在检查后应重新涂上。

⑤不需要安装或安装时不用旳零件、附属材料、专用工具和技术文献,在检查后应交给使用单位保管,安装时需用旳应进行分类编号,妥善保管,用后交业主。

⑥开箱时检查出旳问题应形成书面性文献,请业主代表和设备供应商代表签字确认。

⑦检查完毕应及时填写开箱记录,并办理移交手续。

7.4材料验收1、钢材、型钢等材料必须具有材质合格证书,否则应补做所缺项目旳检查,其指标应符合现行国家或部颁技术原则。

2、钢材、型钢等在使用前应按设计规定查对其规格、材质、型号。

3、钢材、型钢等在使用前应进行外观检查,规定其表面不得有裂纹、缩孔、夹渣、折迭、重皮等现象。

通风机的安装方案

通风机的安装方案

通风机的安装方案(1)基础的验收。

对基础进行全面检查,应符合以下要求:1)基础表面应无蜂窝,麻面;2)基础标高和平面位置要符合设计要求;3)基础形状和各部主要尺寸、预留洞的位置和深度要符合设计要求;4)放置垫铁的位置的基础表面要平整;5)混凝土的强度要足够;(2)开箱检查。

应根据设计图纸按通风机的完全称呼,核对名称、型号、机号、传动方式、旋转方向和风口位置等六部分。

1)核对叶轮、机壳和其他部位的主要尺寸,进风口、出风口的位置等与设计相符。

2)叶轮旋转方向应符合设备技术文件的规定。

3)进风口、出风口应有盖板严密遮盖。

4)噪声要符合噪声限值的规定。

5)全压偏差或流量偏差、全压效率应符合设计要求。

6)进风口与叶轮盖进口间的径向间隙和轴向重叠长度应符合设计要求。

前者为叶轮直径的0.15%~0.4%,后者为叶轮直径的0.8~1.2%。

7)轴流风机机壳与叶轮的径向间隙均匀,其径向单侧间隙应在叶轮直径的0.15%~0.35%范围内。

8)应及时填写设备开箱检查记录。

(3)通风机的搬运。

首先应根据工程实际条件制订有关施工方案进行,另外还须注意以下几点:1)整体安装的通风机,搬运和吊装的绳索不能捆绑在机壳和轴承的吊环上。

与机壳边接触的绳索,在棱角处应势好柔软的材料,防止磨损机壳及绳索被切断;2)解体安装的风机,绳索捆绑不能损坏主轴、轴衬的表面和机壳、叶轮等部件;3)对输送特殊介质的通风机的叶轮和机壳内如涂有保护层,在搬运过程中应严加保护,不得损坏;4)为了使风机在吊装时不与建筑物相碰,应当另绑牵引绳控制方向;5)搬运时不得将叶轮和齿轮轴直接放在地上滚动或移动。

(4)通风机底座直接安装在基础上时,安装前核对基础合格后方可就位,就位后应用成对斜垫铁找平,使通风机达到要求的标高和水平度。

垫铁一般放在地脚螺栓的两侧,垫铁间的距离为500~1000mm,为便于调整,垫铁要露出机座外边约25~30mm,垫铁距离地脚螺栓1~2倍螺杆直径,垫铁高度一般为30~60mm,每组垫铁一般不超过3~4块,厚的放下面,薄的放上面,最薄的夹在中间,同一组的垫铁尺寸要一样,放置必须整齐,设备安好后,同一组垫铁要点焊在一起,以免受力时松动。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

通风机安装施工方案及技术措施
1 范围
本工艺标准适用于风压低于3kPa(≈300mmH2O)范围内的中低压离心式或轴流式通风机,以及同等原理的各类型风机。

2 施工准备
2.1 材料及主要机具:
2.1.1 通风、空调的风机安装所使用的主要材料,成品或半成品应有出厂合格证或质量鉴定文件。

2.1.2 风机开箱检查,皮带轮,皮带,电机滑轨及地脚螺栓是否齐备,符合设计要求。

有无缺损等情况。

2.1.3 风机轴承清洗,充填润滑剂其粘度应符合设计要求,不应使用变质或含有杂物的润滑剂。

2.1.4 地脚螺栓灌注时,应使用与混凝土基础同等级混凝土,决不能使用失效水泥灌注。

2.1.5 倒链、滑轮、绳索、撬棍、活动扳手,铁锤、钢丝钳、螺丝刀、水平尺、钢板尺、钢卷尺、线坠、平板车、高凳、电锤、油桶、刷子、棉布、棉丝等。

2.2 作业条件:
2.2.1 施工现场环境,除机房内的装修和地面未完外,基本具备安装条件。

2.2.2 风机安装应按照设计要求进行,并有施工员书面的质量、技术和安全交底。

3 操作工艺
3.1 工艺流程:
基础验收→开箱检查→搬运→清洗→安装、找平、找正→试运转、检查验收
3.2 基础验收
3.2.1 风机安装前应根据设计图纸对设备基础进行全面检查,是否符合尺寸要求。

3.2.2 风机安装前、应在基础表面铲出麻面,以使二次浇灌的混凝土或水泥砂浆能与基础紧密结合。

3.3 通风机开箱检查应符合下列规定:
3.3.1 按设备装箱清单,核对叶轮、机壳和其它部位的主要尺寸,进、出风口的位置方向是否符合设计要求,做好检查记录。

3.3.2 叶轮旋转方向应符合设备技术文件的规定。

3.3.3 进、出风口应有盖板严密遮盖。

检查各切削加工面,机壳的防锈情况和转子是否发生变形或锈蚀、碰损等。

3.3.4 风机设备搬运应配合起重工专人指挥使用的工具及绳索必须符合安全要求。

3.5 设备清洗:
3.5.1 风机设备安装前,应将轴承、传动部位及调节机构进行拆卸、清洗,装配后使其转动,调节灵活。

3.5.2 用煤油或汽油清洗轴承时严禁吸烟或用火,以防发生火灾。

3.6 风机安装:
3.6.1 风机设备安装就位前,按设计图纸并依据建筑物的轴线、边线线及标高线放出安装基准线。

将设备基础表面的油污、泥土杂物清除和地脚螺栓预留孔内的杂物清除干净。

3.6.2 整体安装的风机,搬运和吊装的绳索不得捆缚在转子和机壳或轴承盖的吊环上。

3.6.3 整体安装风机吊装时直接放置在基础上,用垫铁找平找正,垫铁一般应放在地脚螺栓两侧,斜垫铁必须成对使用。

设备安装好后同一组垫铁应点焊在一起,以免受力时松动。

3.6.4 风机安装在无减震器支架上,应垫上4~5mm厚的橡胶板,找平找正后固定牢。

3.6.5 风机安装在有减震器的机座上时,地面要平整,各组减震器承受的荷载压缩量应均匀,不偏心,安装后采取保护措施,防止损坏。

3.6.6 通风机的机轴必须保持水平度,风机与电动机用联轴节连接时,两轴中心线应在同一直线上。

3.6.7 通风机与电动机用三角皮带传动时进行找正,以保证电动机与通风机的轴线互相平行,并使两个皮带轮的中心线相重合。

三角皮带拉紧程度一般可用手敲打已装好的皮带中间,以稍有弹跳为准。

3.6.8 通风机与电动机安装皮带轮时,操作者应紧密配合,防止将手碰伤。

挂皮带时不要把手指入皮带轮内,防止发生事故。

3.6.9 风机与电动机的传动装置外露部分应安装防护罩,风机的吸入口或吸入
管直通大气时,应加装保护网或其它安全装置。

3.6.10 通风机出口的接出风管应顺叶轮旋转方向接出弯管。

在现场条件允许的情况下,应保证出口至弯管的距离A大于或等于风口出口长边尺寸l.5~2.5倍。

如果受现场条件限制达不到要求,应在弯管内设导流叶片弥补。

3.6.11 现场组装的风机、绳索的捆缚不得损伤机件表面,转子、轴颈和轴封等处均不应作为捆缚部位。

3.6.12 输送特殊介质的通风机转子和机壳内如涂有保护层、应严加保护、不得损坏。

3.6.13 大型轴流风机组装,叶轮与机壳的间隙应均匀分布,并符合设备技术文件要求。

3.6.14 通风机附属的自控设备和观测仪器。

仪表安装,应按设备技术文件规定执行。

3.6.15 风机试运转;经过全面检查手动盘车,供应电源相序正确后方可送电试运转,运转前必须加上适度的润滑油;并检查各项安全措施;叶轮旋转方向必须正确;在额定转速下试运转时间不得少于2h。

运转后,再检查风机减震基础有无移位和损坏现象,做好记录。

4 质量标准
4.1 保证项目:
4.1.1 风机叶轮严禁与壳体碰擦。

检验方法:盘动叶轮检查。

4.1.2 散装风机进风斗与叶轮的间隙必须均匀并符合技术要求。

检验方法:尺量和观察检查。

4.1.3 地脚螺栓必须拧紧,并有防松装置;垫铁放置位置必须正确,接触紧密,每组不超过三块。

叶轮与主体风筒对应两侧间隙允差:
检验方法:小锤轻击,扳手拧拭和观察检查。

4.1.4 试运转时,叶轮旋转方向必须正确。

经不少于2h的运转后,滑动轴承温升不超过35℃,最高温度不超过70℃,滚动轴承温升不超过40℃,最高温度不超过80℃。

检验方法:检查试运转记录或试车检查。

4.2 允许偏差项目:
通风机安装的允许偏差和检验方法应符合下表的规定。

5 成品保护
5.1 整体安装的通风机、搬运和吊装时。

与机壳边接触的绳索,在棱角处应垫好柔软的材料,防止磨损机壳及绳索被切断。

5.2 解体安装的通风机,绳索捆绑不能损坏主轴。

轴衬的表面和机壳、叶轮等部件。

5.3 风机搬动时,不应将叶轮和齿轮轴直接放在地上滚动或移动。

5.4 通风机的进排气管、阀件、调节装置应设有单独的支撑;各种管路与通风机连接时,法兰面应对中贴平,不应硬拉使设备受力。

风机安装后,不应承受其它机件的重量。

6 应注意的质量问题
6.1 风机运转中皮带滑下或产生跳动。

应检查两皮带轮是否找正,并在一条中线上,或调整两皮带轮的距离;如皮带过长应更换。

6.2 风机产生与转速相符的振动。

应检查叶轮重量是否对称,或叶片上是否有附着物;双进通风机应检查两侧过气量是否相等。

如不等,可调节挡板,使两侧进气口负压相等。

6.3 通风机和电动机整体振动。

应检查地脚螺栓是否松动,机座是否紧固;与通风机相连的风管是否加支撑固定;柔性短管是否过紧。

6.4 用型钢制作的风机支座,焊接后应保证支座的平整,若有扭曲,校正好后方能安装。

6.5 风机减震器所承受压力不均。

应适当调整减震器的位置,或检查减震器的底板是否同基础固定。

7 质量记录
7.1 通风机安装质量检验评定表。

7.2 进场设备检验记录表。

7.3 预检工程检查记录单。

7.4 设备基础工程验收记录。

7.5 一般通风系统试运行记录。

7.6 单位工程观感质量评定表。

7.7 中间验收记录。

7.8 自检互检记录。

相关文档
最新文档
