施工技术方案管理规定

合集下载

施工组织设计和施工技术方案管理规定

施工组织设计和施工技术方案管理规定

中煤陕西榆林能源化工有限公司CHINACOAL SHAANXI YULIN ENERGY & CHEMICAL CO., LTD.施工组织设计和施工技术方案管理规定12011年 月 日版次 编 制审 核评 审 审定批 准批准日期编制部门:施工管理部参编:发表范围:各职能部门/各项目组密级:□项密一级 □项密二级 □项密三级 文件编号:CCSC-P07-05煤化工项目管理体系文件文件会签表序号职能部门签署日期1 项目管理部2011年月日2 商务管理部2011年月日3 技术管理部2011年月日4 采购管理部2011年月日5 施工管理部2011年月日6 质量管理部2011年月日7 HSE部2011年月日8 机械动力部2011年月日9 生产准备部2011年月日10 项目财务部2011年月日11 项目综合部2011年月日说明:(1) 本管理体系文件知识产权属中煤陕西榆林能源化工有限公司所有,未经授权许可或批准,不得对公司以外任何组织或个人提供;任何外部组织或个人擅自获取、使用、转让本管理体系文件的行为均属侵权。

(2) 本管理体系文件执行解释权在施工管理部。

目录1.目的 (1)2.适用范围 (1)3.施工组织设计和施工技术方案编制 (1)4.施工组织设计和施工技术方案的审批 (5)5.文件与记录 (6)6.相关文件 (6)7.附表 (6)1.目的为了规范中煤陕西榆林能源化工有限公司煤化工项目(简称中煤陕西公司煤化工项目)的施工组织设计和施工技术方案的编制、审批管理,保证项目建设的顺利实施,制定本规定。

2.适用范围本规定适用于中煤陕西公司煤化工项目范围内在建设阶段的有关施工组织设计和施工技术方案的编制与审批管理。

3.施工组织设计和施工技术方案编制3.1.施工组织设计和施工技术方案编制的基本原则∙单项工程应编制施工组织设计;∙单位工程和较复杂的分部、分项工程及特别重要的施工工序,应编制施工技术方案;∙单位工程施工技术方案未涉及的分部、分项工程和较重要施工工序,应编制施工技术措施。

工程项目施工技术方案审查管理规定

工程项目施工技术方案审查管理规定

工程项目施工技术方案审查管理规定Company number:【0089WT-8898YT-W8CCB-BUUT-202108】工程项目施工技术方案评审管理办法(试行)第一章总则第一条为规范和加强工程项目施工技术方案(以下简称技术方案)的评审工作,提高技术方案编制水平,保证技术方案的可行性、可靠性、适用性与经济性,依据国家、行业有关工程建设法律、法规和股份公司相关办法,结合集团公司实际,特制定本办法。

第二条本办法所称技术方案是指施工单位依据有关工程建设标准、规范和规程,为保证工程施工安全、质量、进度、职业健康与环境保护等满足合同要求而编制的具有针对性的施工技术文件,是施工组织设计的重要组成部分,主要包括采用的施工技术、工法与工艺,选用的施工设备,以及可实现的施工进度安排等。

技术方案必须认真评审,经批准后严格执行。

第三条本办法适用于集团公司各级单位承担的各类建设工程的技术方案评审。

第二章技术方案分类第四条技术方案按工程项目的技术难度和安全技术风险分为重大、重要和一般三类。

第五条重大技术方案是指实施工程项目所采用的技术、材料、设备、工艺等全部或部分属于集团公司范围内第一次应用,或技术复杂的重、大、难、新工程(如超大直径桩基、深水大跨桥梁、支架现浇桥梁、新型结构桥梁、地质复杂隧道、特长或长大隧道、深基坑防护、复杂环境地下工程、特殊地基处理等)的施工技术方案。

第六条重要技术方案是指实施工程项目所采用的技术、材料、设备、工艺等全部或部分属于工程公司范围内第一次应用,或新开发领域,具有较大或大的安全技术风险的建设工程项目技术方案。

第七条一般技术方案是指实施工程项目所采用的技术、材料、设备、工艺等都相对成熟,不属于“四新”技术范围,具有一般安全技术风险的建设工程项目技术方案。

第三章组织管理职责第八条技术方案评审工作实行集团公司、工程公司(集团直属项目部)、项目部(铁路工区)三级管理,由各级总工程师负责,科技部门归口管理。

施工技术管理规定

施工技术管理规定

施工技术管理规定第一章总则第一条为了完善公司的技术管理工作,做到各负其责,提高效率,增强企业综合竞争力,特制定本规定。

第二条本规定适用于公司管辖范围内所有工程项目的技术管理。

第二章管理职责第三条公司工程管理部负责全公司的施工技术管理工作,协助公司主管领导做好公司的技术管理,协助指导工程项目部的施工技术工作。

具体负责:(一)对工程项目在施工全过程的施工技术实行监管、指导、协助和检查。

(二)对公司投标标书(技术标)的编制、审核。

(三)积极推广应用建筑业新技术、新工艺、新设备、新材料。

(四)组织施工技术人员参加技术交流学术会议,对技术人员进行技术培训,全面提高技术人员的业务水平。

(五)贯彻落实上级主管部门下发的有关技术管理工作的文件、法律法规文件。

(六)指导技术人员开展科技成果总结,推荐优秀作品参与集团科技进步奖评选。

第四条各工程项目部必须设立技术负责人,建立技术功能组,并根据工程规模及特点,配备技术人员、测量员、资料员和试验员等,可以兼职,但必须持证上岗。

工程项目部在项目经理及技术负责人的主持下、负责本工程项目的各项施工技术管理工作,负责与公司工程管理部进行技术联系,负责制定本工程项目部的技术管理细则,具体职责如下:(一)组织施工人员熟悉图纸,参加图纸会审,办理会审记录。

(二)编制施工组织设计(包括各类专项施工方案),并组织落实。

(三)对施工人员和施工班组进行施工技术交底。

(四)组织做好施工测量、放线及进行复核。

(五)安排工程和材料质量检验和试验。

(六)参加隐蔽工程验收、工程竣工验收,办理验收手续。

(七)组织各项技术资料的签证、收集、整理及归档。

(八)组织技术业务学习,交流施工经验。

(九)组织技术人员进行技术攻关。

(十)做好工程技术总结,积极申报科技成果。

(十一)推广新技术、新工艺和新材料的应用。

第三章具体技术管理要求第五条施工现场的接收(一)由公司工程管理部组织相关人员,接收施工现场以及甲方提供的测量控制基点、水准点,并对测量控制基点、水准点进行复核并办理接收手续,对基线、基点做好保护措施。

施工技术方案编制审批管理规定

施工技术方案编制审批管理规定

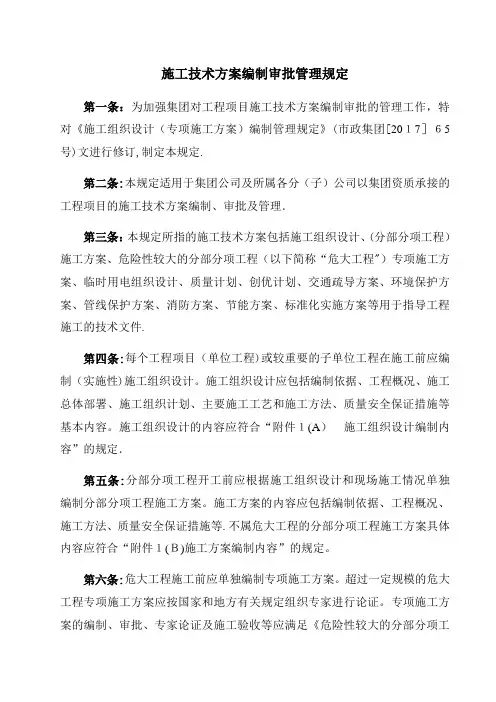

施工技术方案编制审批管理规定第一条:为加强集团对工程项目施工技术方案编制审批的管理工作,特对《施工组织设计(专项施工方案)编制管理规定》(市政集团[2017]65号)文进行修订,制定本规定.第二条:本规定适用于集团公司及所属各分(子)公司以集团资质承接的工程项目的施工技术方案编制、审批及管理.第三条:本规定所指的施工技术方案包括施工组织设计、(分部分项工程)施工方案、危险性较大的分部分项工程(以下简称“危大工程")专项施工方案、临时用电组织设计、质量计划、创优计划、交通疏导方案、环境保护方案、管线保护方案、消防方案、节能方案、标准化实施方案等用于指导工程施工的技术文件.第四条:每个工程项目(单位工程)或较重要的子单位工程在施工前应编制(实施性)施工组织设计。

施工组织设计应包括编制依据、工程概况、施工总体部署、施工组织计划、主要施工工艺和施工方法、质量安全保证措施等基本内容。

施工组织设计的内容应符合“附件1(A)施工组织设计编制内容”的规定.第五条:分部分项工程开工前应根据施工组织设计和现场施工情况单独编制分部分项工程施工方案。

施工方案的内容应包括编制依据、工程概况、施工方法、质量安全保证措施等.不属危大工程的分部分项工程施工方案具体内容应符合“附件1(B)施工方案编制内容”的规定。

第六条:危大工程施工前应单独编制专项施工方案。

超过一定规模的危大工程专项施工方案应按国家和地方有关规定组织专家进行论证。

专项施工方案的编制、审批、专家论证及施工验收等应满足《危险性较大的分部分项工程安全管理规定》(住建部2018年第37号令)、《市政集团危险性较大的分部分项工程安全管理办法》(市政集团[2017]145号)文的有关规定。

第七条:危大工程专项施工方案的内容应包括编制依据、工程概况、施工方法、质量安全保证措施、应急预案等。

专项施工方案的内容应符合“附件1(C)危大工程专项施工方案编制内容"的规定。

施工技术方案管理规定

施工技术方案管理规定

施工技术方案管理规定
施工技术方案管理规定
第一章总则
为规范施工技术方案管理,确保工程质量安全,制定本管理规定。

第二章施工技术方案管理的基本要求
施工技术方案应符合设计文件的要求,并考虑实际施工条件,具有可行性、安全性、可靠性和经济性。

施工技术方案编制过程中,应充分听取各专业工程师和施工工种技术人员的意见。

各分项工程施工技术方案的组合应具有可行性,保证各工种施工协调、协同完成。

施工技术方案应及时向有关部门和人员发布,施工人员必须按照规定的方案进行施工。

施工技术方案的审核、批准环节必须落实到岗位责任制,涉及安全和质量文件修改时,应按规定程序办理,并对修改后的文件重新审核、批准、保存档案。

第三章施工技术方案的编制
施工技术方案编制应按照施工图、施工工序、施工规范、质量检测标准和施工安全标准等要求。

施工技术文件管理制度

施工技术文件管理制度

施工技术文件管理制度第一章总则第一条为了规范施工技术文件的编制、审查、审批和管理,提高施工质量和效率,保证工程安全和施工人员安全,制定本制度。

第二条本制度适用于所有项目的施工技术文件的管理工作。

第三条本制度的制定、修改和解释权归项目总工程师。

第四条项目部负责本制度的组织实施,各执行单位负责本单位下发的施工技术文件的执行。

第五条所有施工技术文件必须符合国家有关法律、法规和标准,严格按照设计文件的要求进行编制。

第六条对施工技术文件应当严格审查,审查是否符合标准和安全要求。

第七条对施工技术文件的审批程序应当明确,并有相应的审批人员负责。

第八条施工技术文件的修改应当按照程序进行,并有相应的审批人员负责。

第九条对施工技术文件的变更应当按照程序进行,并有相应的审批人员负责。

第十条对施工技术文件应当建立档案,作为参考和备案。

第二章施工技术文件的编制第十一条施工技术文件的编制应当由项目部的技术人员负责。

第十二条施工技术文件的编制应当根据设计文件的要求,并结合实际情况进行。

第十三条施工技术文件的编制包括但不限于施工组织设计、施工图设计、施工工艺设计等。

第十四条施工技术文件的编制应当遵循“安全第一、质量第一、效率第一”的原则。

第十五条施工技术文件编制完成后,应当进行内部审查。

第十六条对施工技术文件编制完成后应当进行定稿和签字,确认其有效性。

第十七条完工图纸的编制应当遵循设计文件的要求,并经过专业人员的审查。

第三章施工技术文件的审查第十八条对施工技术文件应当进行严格的审查。

第十九条施工技术文件的审查应当由技术人员和相关领导共同进行。

第二十条对施工技术文件的审查应当形成书面意见,并在限期内通知编制单位进行修改。

第二十一条对施工技术文件的审查不合格的应当退回编制单位进行修改,重新提交审查。

第四章施工技术文件的审批第二十二条施工技术文件的审批程序应当根据项目实际情况确定。

第二十三条签发施工技术文件的审批人员应当具有相应的职称和资格。

安全施工技术措施管理制度范文

安全施工技术措施管理制度范文

安全施工技术措施管理制度范文
【安全施工技术措施管理制度】
一、总则
为保障施工工人的人身安全和工程质量的安全,规范施工现场的施工技术措施管理,制定本制度。

二、适用范围
本制度适用于施工现场的所有施工工人和工程管理人员。

三、施工技术措施的编制和执行
1. 施工技术措施由项目负责人或者技术负责人组织编制,并报施工工程项目总监审核。

2. 施工技术措施的编制应考虑施工工程特点,详细描述施工过程中需要采取的各项技术措施。

3. 安全施工技术措施的执行应严格按照编制的要求进行,不得随意变更或者忽视。

四、施工技术措施的宣传教育
1. 在施工前,项目负责人或者技术负责人应就施工技术措施进行宣传教育,确保全体施工工人了解和掌握相关技术措施。

2. 宣传教育应通过会议、培训等形式进行,并进行记录。

五、施工技术措施的监督检查
1. 工程监理部门应对施工技术措施的执行情况进行监督检查,及时发现问题并提出整改意见。

2. 施工单位应积极配合工程监理部门的监督检查工作,如实记录并整改存在的问题。

六、施工技术措施违规行为的处理
1. 对于违反施工技术措施的行为,项目负责人将立即采取措施制止,并进行记录。

2. 对于重大违规行为,项目负责人应立即报告相关部门,并按照规定进行处理。

七、施工技术措施的改进
1. 施工过程中,项目负责人和技术负责人应及时总结工作经验,对施工技术措施进行改进,并进行记录。

2. 改进后的施工技术措施应及时更新,并向全体施工工人进行宣传教育。

八、附则
本制度自颁布之日起施行,由项目负责人和技术负责人负责具体落实和执行。

施工技术方案管理实施细则

施工技术方案管理实施细则

一、总则1. 目的:为确保施工技术方案的有效实施,提高施工质量,保障施工安全,降低施工成本,制定本实施细则。

2. 适用范围:适用于所有施工项目的技术方案编制、审批、实施、监控和总结等工作。

3. 原则:科学、合理、规范、高效。

二、技术方案的编制1. 编制依据:- 国家及地方相关法律法规、技术标准和规范。

- 设计文件、施工图纸、工程合同等。

- 施工现场实际情况。

- 施工单位的技术水平和资源状况。

2. 编制内容:- 工程概况及施工条件。

- 施工组织设计。

- 施工工艺流程。

- 施工技术要求。

- 施工进度计划。

- 质量保证措施。

- 安全生产措施。

- 环境保护措施。

- 资源配置计划。

- 应急预案。

三、技术方案的审批- 施工单位技术部门组织编制技术方案。

- 技术部门负责人审核并签署意见。

- 项目经理或其授权代表审批。

- 技术部门将审批后的技术方案报上级主管部门备案。

2. 审批要求:- 技术方案应符合国家及地方相关法律法规、技术标准和规范。

- 技术方案应满足施工条件,合理可行。

- 技术方案应确保施工质量、安全、环保。

四、技术方案的实施1. 实施要求:- 施工单位应严格按照技术方案进行施工。

- 施工单位应建立健全技术管理制度,明确各级人员的职责。

- 施工单位应加强对施工过程的监控,确保技术方案的有效实施。

2. 实施监控:- 施工单位应定期对技术方案的实施情况进行检查。

- 施工单位应及时发现和解决技术方案实施过程中出现的问题。

- 施工单位应做好技术记录,为施工总结提供依据。

五、技术方案的总结1. 总结内容:- 施工技术方案实施过程中的经验教训。

- 施工质量、安全、环保等方面的评价。

- 技术方案改进建议。

- 施工单位在工程竣工后,组织相关人员对技术方案进行总结。

- 技术部门将总结报告报上级主管部门备案。

六、附则1. 本实施细则由施工单位负责解释。

2. 本实施细则自发布之日起实施。

通过以上施工技术方案管理实施细则,可以确保施工过程中的技术管理和质量控制,提高施工效率,降低施工成本,保障施工安全。

施工技术措施编制及执行管理办法

施工技术措施编制及执行管理办法

施工技术措施编制及执行管理办法
施工技术措施是指在施工过程中为保证工程质量、保障施工安全、节约资源和保护环境等目的而采取的一系列措施。

一、编制施工技术措施的基本原则:
1. 安全原则:施工技术措施必须保证施工人员的安全。

2. 符合规范标准:施工技术措施必须符合相关的规范标准。

3. 环保原则:施工技术措施必须符合环境保护要求,减少对环境的污染。

4. 经济效益原则:施工技术措施必须考虑经济效益,合理利用资源。

二、编制施工技术措施的内容:
1. 施工方案:包括施工工艺流程、施工方法、施工步骤等。

2. 施工组织计划:包括施工时间计划、人员安排、物资调配等。

3. 安全技术措施:包括安全防护措施、安全监控措施等。

4. 质量控制措施:包括质量检验、质量监督等。

5. 环境保护措施:包括污染防治措施、资源利用措施等。

三、施工技术措施的执行管理:
1. 制定实施方案:根据施工技术措施编制的内容,制定详细的施工方案和施工组织计划。

2. 安排专人负责:指定专人负责施工技术措施的执行,监督工程的实施过程。

3. 做好记录与验收:对施工技术措施的执行情况进行记录,并按照规定进行验收。

4. 加强监督检查:加强对施工技术措施执行情况的监督检查,及时发现问题并采取措施加以解决。

5. 提高施工人员的技术水平:通过培训和教育,提高施工人员的技术水平,确保施工技术措施的有效执行。

总之,施工技术措施的编制和执行管理是保证施工质量和安全的重要环节,必须严格按照规定进行执行,并加强监督检查,确保施工过程中各项措施的有效实施。

施工技术方案管理规定

施工技术方案管理规定

施工技术方案管理规定简介施工技术方案是指按照设计要求,对工程建设中的方案、计划、方法、技术要求等进行详细论证,确定建筑工程施工的具体技术方案,包括建筑、结构、水电、暖通等工程领域的技术方案。

施工技术方案的制定和管理规定是为了保证工程的规范施工和质量安全,保护环境,节约材料,降低成本,提高施工效率。

制定人员和流程制定施工技术方案是一项严谨的工作,需要经过专业人员的论证和批准。

以下是制定人员和流程的规定:制定人员制定人员包括:1.主管工程师:全面负责技术方案的制定和审核,对工程质量负责。

2.技术人员:负责方案制定的技术设计、计算、论证等工作。

3.生产职工:参与方案讨论,提出建议,为实施方案提供技术支持。

制定流程以下是技术方案制定的流程:1.接收任务:主管工程师接收项目任务,确定技术方案编制的时间和节点。

2.编制方案:技术人员按照规定和设计要求编制技术方案,并进行论证、评审。

3.会审方案:主管工程师组织相关部门和生产职工进行会审。

4.批准方案:主管工程师根据会审意见,批准方案并签字。

5.落实方案:生产职工按照方案进行施工。

管理要求为了保证施工技术方案的质量和安全,以下是管理要求的规定:1.技术方案必须按照建筑设计图纸和规范要求进行编制和论证,确保方案的合理性和可行性。

2.技术方案必须履行会审程序,经过主管工程师的批准后,方可实施。

3.各工程部门必须按照技术方案进行施工,禁止擅自更改方案或未经批准擅自调整建筑材料。

4.如需更改技术方案,必须经过会审、主管工程师的批准和签字,并及时通知相关生产职工。

总结施工技术方案制定和管理规定是保障工程施工质量、安全和高效的基础工作。

制定人员须按照规定进行操作,确保技术方案制定过程的严谨性和安全性。

各部门须认真执行技术方案,禁止擅自更改、调整,确保工程建设质量。

施工单位施工技术方案管理细则(施工方案 技术交底)

施工单位施工技术方案管理细则(施工方案 技术交底)

中小企业施工技术方案管理细则1 目的为指导工程施工并有利于工程质量控制,对应用于特定工程项目的施工程序、施工方法、技术措施、质量要求和资源等做出规定。

2 范围本标准规定了施工技术方案和施工技术交底的编制、审核、批准、实施、总结等活动描述和内容要求。

本标准适用于建筑安装工程中各专业各类施工技术方案、施工技术交底和施工技术总结的管理。

3 规范性引用文件下列文件中的条款通过本标准的引用而成为本标准的条款。

凡是注日期的引用文件,其随后所有的修改单(不包括勘误的内容)或修订版均不适用于本标准,然而,鼓励根据本标准达成协议的各方研究是否可使用这些文件的最新版本,凡是不注日期的文件,其最新版本适用于本标准。

Q/PC·121.20402.001 施工和服务提供控制程序Q/PC·121.20401.001 质量计划管理规定Q/PC·121.20203.002 文件控制程序4 定义和术语本程序采用GB/T19000-ISO9000定义。

4.1施工技术方案—针对工程项目中的某一个重点部位、关键工序或“四新”(新材料、新技术、新工艺、新设备)内容等单独策划一整套的施工方法、工艺流程、技术措施、质量要求以及必要图纸等所编成的施工文件。

4.2施工技术交底—建筑施工企业传统的技术管理制度之一,由工程技术人员向施工作业班组的交底。

5 职责5.1 公司总(副总)工程师5.1.1 批准公司Ⅲ类施工技术方案。

5.1.2 组织公司重大施工技术方案的研讨,决定重大技术问题的处理意见。

5.2 公司技术质量部负责公司项目部承担的Ⅲ类施工技术方案的复审工作。

5.3 公司安全环保部负责公司项目部承担的Ⅲ类施工技术方案的复审工作。

5.4 项目部5.4.1 负责组织本项目I、II类施工技术方案的编制、审批、下达和方案交底。

5.4.2 负责Ⅲ类施工技术方案的编制和审核。

5.4.3 检查、监督施工技术方案的实施,协调解决实施中出现的问题。

施工技术方案管理规定

施工技术方案管理规定

施工技术方案管理规定1.前言施工技术方案是工程建设的紧要文件,涉及到施工过程中的各种技术和实现规范,为施工管理和工程实现供给了有效的参考。

因此,建立一个有效的施工技术方案管理规定是特别必要的。

2.施工技术方案的定义施工技术方案是指工程建设单位依据设计方案,结合工程特点、要求、施工方法等因素,编制的施工技术文件,通常包括技术标准、工程质量、进度布置、资金预算、安全防范等内容。

3.施工技术方案的编制施工技术方案的编制应当遵从以下原则:(1)以设计方案为基础,结合实际情况和施工要求进行合理的调整和完善;(2)依照施工序列和施工周期进行组织和布置,确保施工进度符合合同要求;(3)对施工中可能碰到的各种问题进行预见性分析和防备措施布置,保证施工质量、安全和环保;(4)明确每个工序的施工标准和验收要求,保证施工质量符合合同要求。

4.施工技术方案的审核施工技术方案应当由建设单位、设计单位、监理单位和承建单位共同审核,明确责任和权限。

(1)建设单位应当依据工程需要,组织编制施工技术方案,包括技术标准、工程质量、进度布置、资金预算、安全防范等内容;(2)设计单位应当与建设单位共同审核并确定施工技术方案,包括确认施工工艺、设备和材料等;(3)监理单位应当审核施工技术方案,保证其符合相关规定和工程质量标准;(4)承建单位应当依据审核结果,合理布置施工次序、施工工艺和各项施工细节。

5.施工技术方案的实施实施施工技术方案之前,应当有一次专业的技术交底,确保全部人员对施工技术方案的内容和要求有清楚的认得。

在实施过程中,必需依照施工技术方案的要求进行操作,保障施工顺当进行。

假如发觉问题,应适时沟通和协商,避开影响工程进度和质量。

如有需要,应适时进行调整和变更,但必需经过审核和确认。

6.施工技术方案的监督施工技术方案应当有专门的人员进行监督,确保施工过程中依照方案的要求进行施工,并适时发觉问题并解决。

而且,监督部门应当定期检查施工技术方案的实施效果,评估施工总体效率和质量情况,予以合理的评价和反馈。

施工技术方案文件编制审核与审批的规定

施工技术方案文件编制审核与审批的规定

施工技术方案文件编制审核与审批的规定一、编制施工技术方案文件的规定1.编制依据:施工技术方案文件的编制应根据国家相关法律法规、工程建设标准、工程勘察和设计结果、施工组织设计方案、规划许可证和土地使用证等文件的要求进行。

2.编制主体:编制施工技术方案文件的主体通常为施工单位的技术部门或专业设计单位,根据项目特点也可以由监理单位或建设单位参与编制。

3.编制内容:施工技术方案文件应包括工程的施工组织设计、工程机械设备及使用方案、施工工艺流程、材料和质量控制方案等内容,并根据实际情况逐项进行详细说明。

4.编制要求:施工技术方案文件应具备科学性、可操作性、可行性、合理性和安全性,必须符合工程建设标准和相关技术规定要求,并经过实际验证。

二、审核施工技术方案文件的规定1.审核机构:施工技术方案文件的审核由具有相应资质的专业技术机构进行,也可由建设单位、监理单位或第三方技术机构参与审核。

2.审核内容:审核施工技术方案文件应对文件的科学性、合理性、可操作性、可行性、安全性和经济性等方面进行全面评审,包括工程构造、施工工艺、质量控制、安全保障等方面的内容。

3.审核程序:审核施工技术方案文件需按照相关技术标准和规范的程序进行,包括初审、复审和终审等环节,确保审核结果的准确性和可靠性。

4.审核意见:审核结束后,审核机构应给出审核意见,明确指出存在的问题和改进要求,并对不合格的部分进行说明和解释。

三、审批施工技术方案文件的规定1.审批权限:施工技术方案文件的审批权限通常由建设单位或相关管理部门拥有,根据项目的不同阶段可以设立临时审批机构或专家委员会进行审批。

2.审批程序:审批施工技术方案文件应按照相关法律法规和管理办法的要求进行,包括递交申请、审查材料、组织专家评审和签发批复等环节。

3.审批结果:审批结果应及时反馈给施工单位,并在一定期限内出具正式的批复文件,明确同意的施工技术方案可以正式执行。

4.审批监督:审批机构应对已批准的施工技术方案进行监督,及时发现和整改存在的问题,并对施工质量和安全进行跟踪检查。

安全技术措施及安全专项施工方案管理制度

安全技术措施及安全专项施工方案管理制度

安全技术措施及安全专项施工方案管理制度是为了确保施工工程安全,防止事故发生,对施工过程中的安全技术措施和安全专项施工方案进行有效管理的制度。

一、安全技术措施管理:
1. 安全技术措施的编制:根据施工工程的特点和风险分析,制定相应的安全技术措施,包括施工现场的安全防护设施、施工操作规程和作业技术要求等。

2. 安全技术措施的审核:施工单位和监理单位对安全技术措施的编制进行审核,确保其合理有效,并与施工图纸和施工方案相一致。

3. 安全技术措施的实施:施工单位按照安全技术措施的要求进行操作,保证施工现场的安全。

4. 安全技术措施的监督检查:监理单位对施工现场的安全技术措施进行监督检查,及时发现问题并指导整改。

二、安全专项施工方案管理:
1. 安全专项施工方案的编制:根据施工工程的特点和风险分析,制定相应的安全专项施工方案,包括各类特殊施工工艺和高危作业的施工要求、防护措施和应急预案等。

2. 安全专项施工方案的审核:施工单位和监理单位对安全专项施工方案的编制进行审核,确保其合理有效,并与施工图纸和安全技术措施相一致。

3. 安全专项施工方案的实施:施工单位按照安全专项施工方案的要求进行操作,保证施工过程中的安全。

4. 安全专项施工方案的监督检查:监理单位对施工过程中的安全专项施工方案进行监督检查,及时发现问题并指导整改。

以上是安全技术措施及安全专项施工方案管理制度的主要内容,通过对施工过程中的安全技术措施和安全专项施工方案进行规范管理,可以有效预防事故的发生,保障施工工程的安全。

施工技术管理方案

施工技术管理方案

施工技术管理办法第一章总则第1 条为加强和完善技术管理工作,提高技术管理水平,特制定本方法。

第2 条本方法适用于公司所承建工程项目施工过程的技术管理工作。

第3 条本方法依据国家法律、法规、规范、规程、标准制定。

其次章技术管理体系第 4 条技术管理体系图如下。

第三章技术准备管理制度第5条分公司主任工程师依据工程实际状况组织编制施工组织设计、平安施工组织设计、临时用电施工组织设计、质量支配、及各项施工方案等,按程序审核、批准后,交项目部实施。

第6条项目技术负责人负责到甲方索取施工许可证、蓝线图、施工图纸、地质勘察报告等技术文件。

第7条项目班子的技术管理人员应配备齐全到位,做好各项准备工作,并依据工期要求绘制出施工进度网络支配图、施工平面置图。

第8条依据施工许可证,办理开工报告。

由公司各部门及单位对开工前施工策划进行评审,合格后,办理开工手续。

第四章施工组织设计的编制和审批管理第9条施工组织设计依据以下十个内容和要求进行编制:封面要求:封面副标题用幼园小二号加黑;施工组织设计标题用黑体初号,编号用宋体四号;编制、审核、批准、实施用宋体小二号;企业名称“新疆建工集团第一建筑工程有限责任公司”用宋体小二号加黑;日期用宋体三号(见附后样本)。

书目:按章节号。

内容:工程概况简述有利于在施工时,供施工人员对工程特点、建筑做法、结构形式、附属设备安装、材料等一目了然。

(一)工程概况(用宋体三号加黑)1、工程简述(内容用宋体四号)综合阐述工程的名称、地址、项目的内容及工程范围、占地面积、建筑面积和质量标准、要求和开、竣工日期等。

2、建筑设计特点介绍工程的建筑设计,如:平面布置、功能、楼地面、顶棚、墙面、屋面、门窗等。

3、结构设计特点分析工程结构,如:结构形式、基础形式、围护结构和砂浆强度等级、混凝土强度等级、钢筋等级、地震设防烈度以及特别部位等。

4、设备安装、材料说明工程主要材料和设备的供应方式和供货渠道,水、暖、通、电、卫、等设施说明。

施工技术方案管理规定

施工技术方案管理规定

施工技术方案管理规定背景施工技术方案是建设单位、设计单位和施工单位在工程施工前编制的一份详细施工方案,它是保证施工工艺、施工要求和施工质量的重要保障,对工程的顺利开展至关重要。

随着建筑业的发展,各地施工工程的技术要求也越来越高,要求更加专业、系统,施工技术方案管理规定的制定和实施对于保证工程质量和整体进度的顺利推进有着至关重要的作用。

目标施工技术方案管理规定的目标是规范和提高施工技术方案的编制和管理,从技术上确保施工质量,并最大限度地减少时间和成本的浪费,使施工工程能够顺利进行。

规定内容1. 编制要求施工技术方案必须由建设单位、设计单位和施工单位共同组成的编制小组编制,小组成员必须是有资质的专业人员和技术人员。

施工技术方案必须符合国家工程建设标准和相关法律、法规的规定,并且必须详细、完整、准确、可行。

2. 评审要求施工技术方案必须经过建设单位、设计单位、监理单位和相关主管部门的审查,方可实施。

审查内容应包括施工技术方案的合理性、工程技术措施的可靠性、质量控制措施的科学性和实施可行性等方面。

3. 发布和实施要求施工技术方案必须在合理的时间内发布并实施,以确保施工工程的顺利进行。

施工技术方案的实施应按照方案的要求完成,同时监理单位和建设单位要对施工工程实施过程进行监督。

4. 变更管理要求施工技术方案的变更必须经过建设单位、设计单位和施工单位的协商和审批,方可实施。

变更内容应该符合法律、法规和相关标准的要求,同时应该通过审批和记录的方式进行管理。

5. 归档要求施工技术方案的归档应该按照法规和标准要求进行,同时必须保证资料的保密性和技术的完整性。

施工技术方案的归档应该包括方案编制过程、审核过程、修改过程和实施过程的记录,便于对施工工程的审核和后续管理。

总结施工技术方案是施工工程的重要组成部分,它的编制和管理对保证工程质量和进度的顺利进行有着重要的作用。

本规定的制定和实施,旨在规范施工技术方案的编制和管理,强化对施工工程的技术要求和质量控制,可为其它类似工程提供有益的借鉴和经验,推进建筑工程的发展和提高。

施工技术方案管理规定范文

施工技术方案管理规定范文

施工技术方案管理规定一、背景为了保证施工过程中的安全和质量,必须对施工技术方案的编制和管理进行规范。

本文旨在制定相关的管理规定,明确各方的责任和职权,确保施工技术方案的质量和有效性。

二、适用范围适用于建筑、市政工程等各类施工项目的施工技术方案的编制和管理,适用于施工方、监理方、业主单位等各方。

三、编制要求1.编制依据施工技术方案的编制应符合法规、标准、规范和图纸等技术文件的要求。

2.编制内容施工技术方案应包括以下内容:•工程概况•建设标准和设计原则•施工组织设计•施工工序和工艺方案•施工设备和劳动力组织安排•安全施工措施•环境保护措施•施工计划和进度安排•质量监控与控制方案•施工资料及档案管理•各方责任、职权、协作关系及分工等3.编制流程施工技术方案的编制流程应按照以下顺序进行:•初稿编制•评审修改•最终定稿•各方审核并签字盖章•提交审核部门审核4.编制人员施工技术方案的编制人员应具备相关的工程技术和管理能力,应包括项目负责人、技术负责人、生产组织负责人等。

四、管理要求1.审核管理审核应根据各方所属的职能、责任和法律法规等原则进行,包括内部审核和外部审核。

2.变更管理如因工程需求变化等原因,须对施工技术方案进行更改,应按变更管理规定进行。

3.备案管理施工技术方案完成后应及时进行备案,以确保方案的有效性。

4.质量控制在施工技术方案的实施过程中,应严格按照质量计划进行质量控制。

如出现质量问题,应及时进行分析,确定原因并采取相应的措施。

5.安全管理施工技术方案的编制、审批和变更,应充分考虑安全因素并制定相应的安全措施,确保施工过程的安全。

6.档案管理应对施工技术方案进行档案管理,便于对方案的有效执行进行追溯和管理。

五、责任和职权1.施工方施工方应负责施工技术方案的编制、实施、监督和管理工作,保证施工技术方案的有效性和可行性。

2.监理方监理方应对施工技术方案进行审核和监督,对方案的合规性、技术和安全性等方面进行检查,提出建议和要求。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

施工技术方案管理规定
1范围本标准规定了施工技术方案和施工技术交底的编制、审核、批准、实施、总结等活动描述和内容要求。

本标准适用于建筑安装工程中各专业各类施工技术方案、施工技术交底和施工技术总结的管理。

2 总则施工技术方案原则上由施工单位编制,总承包商负责方案审核、批准。

为了总承包方了解方案的编制程序和内容,制定本规定,以便有利于指导施工的管理和控制。

3 管理内容与要求:3.1施工技术方案的编制3.1.1方案的分类一般小型方案,常规施工的技术方案为Ⅰ类方案。

Ⅱ、Ⅲ类方案的分类见附录A。

3.1.2施工技术方案编制计划的下达3.1.2.1施工技术方案的编制计划在工程项目施工组织设计中作出规定,必要时适当增加。

3.1.2.2根据施工要求,项目部质量经理与施工经理共同商定,明确施工技术方案编制的具体要求,包括编制人、时间安排和质量要求。

3.1.2.3冬期、雨季施工技术方案的编制按本规定要求,由项目部负责安排。

3.1.3方案编制3.1.3.1 施工单位(即分承包方)的工号技术负责人负责方案的编制,方案编制人员对方案的全部内容和质量负直接责任。

3.1.3.2 编制依据a.施工图;b.设计审查会议文件;c.法律法规要求;d.规范和标
准;e.工程项目施工组织设计;f.顾客要求。

3.1.3.3施工技术方案的编制应符合施工技术方案标准模式的规定(见附录B)。

3.1.3.4施工技术方案应做到内容完整、语言精炼、文字流畅、幅面清晰、数字准确、措施可靠、经济合理。

3.1.3.5 方案中对于公式的应用、引经据典必须来自于编制依据。

对于编制依据以外的引用,必须标明来源,方案送审时一并提供给审核人。

计算必须有必要的中间过程,不允许不代入数值直接列结果。

3.2施工技术方案的审批程序及管理3.2.1方案审核3.2.1.1 Ⅰ、Ⅱ类方案的安全技术措施由项目部安全工程师审核,对方案的安全、防火措施负责。

3.2.1.2 项目部的Ⅱ类方案由项目部技术负责人或施工经理审核;Ⅲ类方案由项目经理审核。

审核者对方案计算的准确性、内容的完整性、措施的可靠性和现场可操作性负责。

并对方案是否符合标准、规范、技术的可行性负责。

3.2.2 方案的批准3.2.2.1 Ⅰ、Ⅱ类方案由项目部施工经理批准。

3.2.2.2 Ⅲ类方案由项目部经理批准。

3.2.2.3 方案的批准人对方案的安全性和实施结果负责。

3.2.2.4 项目部认为有必要或建设单位、监理公司有要求时,方案审批后应送建设单位或监理公司审签,由项目部专业技术工程师负责办理审签手续。

如果建设单位或监理公司要求对方案进行修改,方案的修改必须经过原审批程序审批后才能生效。

3.2.3对各类产品质量保证体系所覆盖范畴内的
施工技术方案,其编制和审批按质量保证手册的规定执行。

3.2.4印发存档要求3.2.
4.1施工技术方案应按文件管理相关
规定进行管理。

3.2.4.2施工技术方案的原稿连同审批签字的
原件,由编制单位存入项目部档案处。

3.2.4.3施工技术方案
对上级部门的印发数量参照表一执行。

3.2.4.4 施工技术方案对其它单位和部门的发放数量及发放范围由编制单位技术负责人决定。

??表?一?
方案类别Ⅲ类方案Ⅱ类方案Ⅰ类方案项目部经理1??项目
部施工经理11?项目部档案处23.3施工技术方案的实施3.3.1 方案实施前应组织方案交底,由施工单位工号技术负责人组织,所有相关人员参加。

方案交底要着重明确以下内容:a. 施工准备;b. 施工程序;c. 责任分工;d. 施工方法;e. 技术要求和质量标准;f. 安全技术措施。

方案交底后要进行责任签字。

3.3.2 实施过程要严格依照方案进行,坚决杜绝违反工艺纪律的行为。

3.3.3 方案的审批部门要监督检查方案的实施情况,有权制止违章施工,施工单位必须服从。

3.3.4 方案实施过程中发生的更改,应有书面的手续,并按方案的原审批程序进行审批。

特殊情况下来不及履行手续时必须先请示,后办理追补手续。

3.4雨季施工方案3.4.1 雨季3.4.1.1 有
下列情况之一的月份即为雨季:降水日数多于15日的月份;
降水量大于150mm的月份;日降水量大于25mm的日数多于一
天的月份。

3.4.1.2 吉林地区的雨季为每年的七月和八月。

3.4.2 雨季施工方案应于雨季开始前20天编制完成,并按Ⅱ类方案管理。

3.4.3 编制雨季施工方案,必须考虑到以下事项:施工场地的防洪、排水措施;地下工程的排水、防塌方措施;水池等构筑物的防浮措施;施工过程及材料保管的防淋、防淹措施;高耸物体的防雷击措施;保证现场道路通畅的措施;机具、材料防锈蚀、防霉变的措施。

雨季施工常规技术措施参照附录C的提示。
