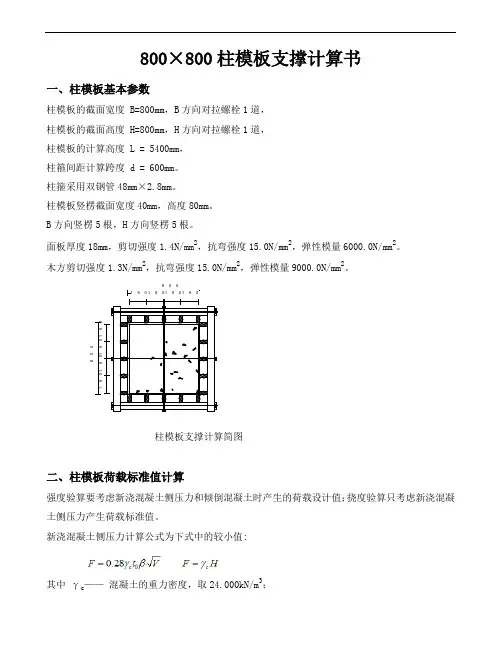

800×800柱模板支撑计算书一、柱模板基本参数柱模板的截面宽度 B=800mm ,B 方向对拉螺栓1道, 柱模板的截面高度 H=800mm ,H 方向对拉螺栓1道, 柱模板的计算高度 L = 5400mm , 柱箍间距计算跨度 d = 600mm 。

柱箍采用双钢管48mm ×2.8mm 。

柱模板竖楞截面宽度40mm ,高度80mm 。

B 方向竖楞5根,H 方向竖楞5根。

面板厚度18mm ,剪切强度1.4N/mm 2,抗弯强度15.0N/mm 2,弹性模量6000.0N/mm 2。

木方剪切强度1.3N/mm 2,抗弯强度15.0N/mm 2,弹性模量9000.0N/mm 2。

80019019019019800190190190190柱模板支撑计算简图二、柱模板荷载标准值计算强度验算要考虑新浇混凝土侧压力和倾倒混凝土时产生的荷载设计值;挠度验算只考虑新浇混凝土侧压力产生荷载标准值。

新浇混凝土侧压力计算公式为下式中的较小值:其中 γc —— 混凝土的重力密度,取24.000kN/m 3;t —— 新浇混凝土的初凝时间,为0时(表示无资料)取200/(T+15),取3.000h ; T —— 混凝土的入模温度,取20.000℃; V —— 混凝土的浇筑速度,取3.000m/h ;H —— 混凝土侧压力计算位置处至新浇混凝土顶面总高度,取3.000m ; β—— 混凝土坍落度影响修正系数,取0.850。

根据公式计算的新浇混凝土侧压力标准值 F1=29.680kN/m 2考虑结构的重要性系数0.90,实际计算中采用新浇混凝土侧压力标准值: F1=0.90×29.680=26.712kN/m 2考虑结构的重要性系数0.90,倒混凝土时产生的荷载标准值: F2=0.90×4.000=3.600kN/m 2。

三、柱模板面板的计算面板直接承受模板传递的荷载,应该按照均布荷载下的连续梁计算,计算如下22.26k N /mA面板计算简图 面板的计算宽度取柱箍间距0.60m 。

柱模板计算方法(含公式)

柱模板计算方法(含公式)
8126 N 24.50
q
q
l1/2
长边强度验算 其中:
l1/2
≤ 7330 N
l2
[f]
σ =N/A+Mx/W= 35.28 N/mm2 N:柱箍承受的轴向拉力设计值(N) N=F×ls×l2/2= A:柱箍杆件净截面积(mm ) Mx:柱箍杆件最大弯矩设计值(N·mm) Mx=0.125×F×ls×(l1/2)2=
F1、F2:新浇筑砼对模板的最大侧压力(kN/m2)
V:混凝土的浇筑速度(m/h) V = 2.00 H:混凝土侧压力计算位置处至新浇筑混凝土顶面的总高度(m) β 1:外加剂影响修正系数 1.2 β 2:混凝土坍落度影响修正系数 混凝土侧压力取F1、F2中的较小值。 F'= 恒荷载: 1 64.77 kN/m2 1.15
2
103094 N·mm
W:弯矩作用平面内,受拉纤维净截面抵抗矩(mm3) [f]:柱箍钢杆件抗拉强度设计值(N/mm2)取: 205 l1:长边柱箍跨距(mm) l1=a+55×2= 910 l2:短边柱箍跨距(mm) l2=b+55×2= 460 长边挠度验算 w=0.521×F恒×ls×(l1/2)4/100EI= 0.26 mm [w]:容许挠度(mm) 其中: [w]=l1/2/500= 0.91 mm 对拉螺栓设计: FL=1.25×F×ls×l1/2= 螺栓所承受荷载:
2
3
Mx=0.125×F×ls×(l1/2)2=
824749 N·mm
W:弯矩作用平面内,受拉纤维净截面抵抗矩(mm3) [f]:柱箍钢杆件抗拉强度设计值(N/mm2)取: 205 l1:长边柱箍跨距(mm) l1=a+55×2= 910 l2:短边柱箍跨距(mm) 挠度验算 w=0.521×F恒×ls×(l1/2)4/100EI= 0.26 mm [w]:容许挠度(mm) 其中: [w]=l1/2/500= 0.91 mm 对拉螺栓设计: FL=1.25×F×ls×l1/2= 螺栓所承受荷载: 对拉螺栓采用: M16 净截面积A(mm2) 容许拉力[S](kN) 查表D-2得 144 FL ≤ [S] 符合要求 拟长边设一道对拉螺栓,柱箍按两跨连续梁计算,短边按简支梁计算 计算简图 l2=b+55×2= 460

500×500柱模板计算书

500×500柱模板计算书

柱模板(设置对拉螺栓)计算书一、工程属性新浇混凝土柱名称A 楼3层KL11 新浇混凝土柱长边边长(mm) 500 新浇混凝土柱的计算高度(mm)13200新浇混凝土柱短边边长(mm)500二、荷载组合新浇混凝土对模板的侧压力标准值G 4k =min[0.22γc t 0β1β2v 1/2,γc H]=min[0.22×24×4×1×1.15×2.51/2,24×13.2]=min[38.4,316.8]=38.4kN/m 2承载能力极限状态设计值S 承=0.9max[1.2G 4k +1.4Q 3k ,1.35G 4k +1.4×0.7Q 3k ]=0.9max[1.2×38.4+1.4×2,1.35×38.4+1.4×0.7×2]=0.9max[48.88,53.8]=0.9×53.8=48.42kN/m 2正常使用极限状态设计值S 正=G 4k =38.4 kN/m 2三、面板验算模板设计平面图1、强度验算最不利受力状态如下图,按三等跨连续梁验算静载线荷载q1=0.9×1.35bG4k=0.9×1.35×0.5×38.4=23.33kN/m活载线荷载q2=0.9×1.4×0.7bQ3k=0.9×1.4×0.7×0.5×2=0.88kN/mM max=-0.1q1l2-0.117q2l2=-0.1×23.33×0.172-0.117×0.88×0.172=-0.07kN·mσ=M max/W=0.07×106/(1/6×500×152)=3.61N/mm2≤[f]=15N/mm2满足要求!2、挠度验算作用线荷载q=bS正=0.5×38.4=19.2kN/mν=0.677ql4/(100EI)=0.68×19.2×166.674/(100×10000×(1/12×500×153))=0.07mm≤[ν]=l/400=166.67/400=0.42mm满足要求!四、小梁验算1、强度验算小梁上作用线荷载q=bS承=0.17×48.42=8.07 kN/m小梁弯矩图(kN·m)M max=0.21kN·mσ=M max/W=0.21×106/54×103=3.95N/mm2≤[f]=15.44N/mm2 满足要求!2、挠度验算小梁上作用线荷载q=bS正=0.17×38.4=6.4 kN/m面板变形图(mm)ν=0.12mm≤[ν]=1.5mm满足要求!五、柱箍验算(规范中缺少相关计算说明,仅供参考)模板设计立面图1、柱箍强度验算长边柱箍计算简图长边柱箍弯矩图(kN·m)长边柱箍剪力图(kN) M1=0.74kN·m,N1=3.43kN短边柱箍计算简图短边柱箍弯矩图(kN·m)短边柱箍剪力图(kN)M2=0.74kN·m,N2=3.43kNM/W n=0.74×106/(4.73×103)=156.29N/mm2≤[f]=205N/mm2 满足要求!2、柱箍挠度验算长边柱箍计算简图长边柱箍变形图(mm)短边柱箍计算简图短边柱箍变形图(mm)ν1=1.31mm≤[ν]=l/400=1.78mmν2=1.31mm≤[ν]=l/400=1.78mm满足要求!六、对拉螺栓验算对拉螺栓型号M14 轴向拉力设计值N t b(kN) 17.8 扣件类型3形26型扣件容许荷载(kN) 26N=3.43×2=6.86kN≤N t b=17.8kN 满足要求!N=3.43×2=6.86kN≤26kN满足要求!。

柱模板600×600

柱模板600×600

柱模板(设置对拉螺栓)计算书计算依据:1、《建筑施工模板安全技术规范》JGJ162-20082、《混凝土结构设计规范》GB50010-20103、《建筑结构荷载规范》GB 50009-20124、《钢结构设计规范》GB 50017-2003一、工程属性二、荷载组合新浇混凝土对模板的侧压力标准值G4k=min[0.22γc t0β1β2v1/2,γc H]=min[0.22×24×4×1×1×21/2,24×3]=min[29.87,72]=29.87kN/m2承载能力极限状态设计值S承=0.9max[1.2G4k+1.4Q3k,1.35G4k+1.4×0.7Q3k]=0.9max[1.2×29.87+1.4×2,1.35×29.87+1.4×0.7×2]=0.9max[38.64,42.28]=0.9×42.28=38.06kN/m2正常使用极限状态设计值S正=G4k=29.87 kN/m2三、面板验算模板设计平面图1、强度验算最不利受力状态如下图,按三等跨连续梁验算静载线荷载q1=0.9×1.35bG4k=0.9×1.35×0.5×29.87=18.15kN/m活载线荷载q2=0.9×1.4×0.7bQ3k=0.9×1.4×0.7×0.5×2=0.88kN/mM max=-0.1q1l2-0.117q2l2=-0.1×18.15×0.22-0.117×0.88×0.22=-0.08kN·mσ=M max/W=0.08×106/(1/6×500×152)=4.09N/mm2≤[f]=14.74N/mm2满足要求!2、挠度验算作用线荷载q=bS正=0.5×29.87=14.94kN/mν=0.677ql4/(100EI)=0.68×14.94×2004/(100×8925×(1/12×500×153))=0.13mm≤[ν]=l/400=200/400=0.5mm满足要求!四、小梁验算1、强度验算小梁上作用线荷载q=bS承=0.2×38.06=7.61 kN/m小梁弯矩图(kN·m)M max=0.2kN·mσ=M max/W=0.2×106/42.67×103=4.71N/mm2≤[f]=15.44N/mm2 满足要求!2、挠度验算小梁上作用线荷载q=bS正=0.2×29.87=5.97 kN/m面板变形图(mm) ν=0.15mm≤[ν]=1.5mm满足要求!五、柱箍验算(规范中缺少相关计算说明,仅供参考)模板设计立面图1、柱箍强度验算长边柱箍计算简图长边柱箍弯矩图(kN·m)长边柱箍剪力图(kN) M1=0.73kN·m,N1=3.24kN短边柱箍计算简图短边柱箍弯矩图(kN·m)短边柱箍剪力图(kN)M2=0.73kN·m,N2=3.24kNM/W n=0.73×106/(4.12×103)=178.1N/mm2≤[f]=205N/mm2 满足要求!2、柱箍挠度验算长边柱箍计算简图长边柱箍变形图(mm)短边柱箍计算简图短边柱箍变形图(mm) ν1=1.85mm≤[ν]=l/400=1.98mmν2=1.85mm≤[ν]=l/400=1.98mm满足要求!六、对拉螺栓验算N=3.24×2=6.48kN≤N t b=17.8kN满足要求!N=3.24×2=6.48kN≤26kN满足要求!。

500柱模板(设置对拉螺栓)计算书

500柱模板(设置对拉螺栓)计算书

500×500柱模板(设置对拉螺栓)计算书计算依据:1、《建筑施工模板安全技术规范》JGJ162-20082、《混凝土结构设计规范》GB50010-20103、《建筑结构荷载规范》GB 50009-20124、《钢结构设计规范》GB 50017-2003一、工程属性4k c012cmin[0.22×24×4×1×1×21/2,24×4.07]=min[29.87,97.68]=29.87kN/m2 承载能力极限状态设计值S承=0.9max[1.2G4k+1.4Q3k,1.35G4k+1.4×0.7Q3k]=0.9max[1.2×29.868+1.4×2,1.35×29.868+1.4×0.7×2]=0.9max[38.642,42.282]=0.9×42.282=38.054kN/m2正常使用极限状态设计值S正=G4k=29.868 kN/m2三、面板验算模板设计平面图1、强度验算最不利受力状态如下图,按四等跨连续梁验算静载线荷载q1=0.9×1.35bG4k=0.9×1.35×0.5×29.868=18.145kN/m活载线荷载q2=0.9×1.4×0.7bQ3k=0.9×1.4×0.7×0.5×2=0.882kN/mM max=-0.107q1l2-0.121q2l2=-0.107×18.145×0.12-0.121×0.882×0.12=-0.02kN·m σ=M max/W=0.02×106/(1/6×500×152)=1.092N/mm2≤[f]=14.742N/mm2满足要求!2、挠度验算作用线荷载q=bS正=0.5×29.868=14.934kN/mν=0.632ql4/(100EI)=0.632×14.934×1004/(100×8925×(1/12×500×153))=0.008mm≤[ν]=l/400=100/400=0.25mm满足要求!四、小梁验算小梁上作用线荷载q=bS承=0.1×38.054=3.805 kN/m小梁弯矩图(kN·m)M max=0.289kN·mσ=M max/W=0.289×106/42.667×103=6.782N/mm2≤[f]=13.5N/mm2满足要求!2、抗剪验算小梁剪力图(kN·m)V max=1.484kNτmax=3V max/(2bh0)=3×1.484×1000/(2×40×80)=0.696N/mm2≤[τ]=1.35N/mm2 满足要求!3、挠度验算小梁上作用线荷载q=bS正=0.1×29.868=2.987 kN/m小梁变形图(mm) ν=1.167mm≤[ν]=1.25mm满足要求!4、支座反力计算承载能力极限状态R max=2.968正常使用极限状态R max=2.33五、柱箍验算(规范中缺少相关计算说明,仅供参考)模板设计立面图1、柱箍强度验算连续梁中间集中力取小P值;两边集中力为小梁荷载取半后,取P/2值。

柱模板(设置对拉螺栓)技术交底(标准层1)

柱模板(设置对拉螺栓)技术交底(标准层1)

柱模板(设置对拉螺栓)技术交底使用。

5、为防止模底烂根,放线后应用水泥砂浆找平并加垫海绵。

6、所有柱子模板拼缝、梁与柱、柱与梁等节点处均用海绵胶带贴缝,楼板缝用胶带纸贴缝,以确保混凝土不漏浆。

7、模板安装应严格控制轴线、平面位置、标高、断面尺寸、垂直度和平整度,模板接缝隙宽度、高度、脱模剂刷涂及预留洞口、门洞口断面尺寸等的准确性。

严格控制预期拼模板精度。

8、严格执行预留洞口的定位控制,预留洞口时,木工严格按照墨线留洞。

9、每层主轴线和分部轴线放线后,规定负责测量记录人员及时记录平面尺寸测量数据,并要及时记录墙、柱、成品尺寸,目的是通过数据分析梁体和柱子的垂直度误差。

并根据数据分析原因,将问题及时反馈到有关生产负责人,及时进行整改和纠正。

10、所有竖向结构的阴、阳角均须加设橡胶海绵条于拼缝中,拼缝要牢固。

11、阴、阳角模必须严格按照模板设计图进行加固处理。

12、为防止梁模板安装出现梁身不平直、梁底不平下挠、梁侧模胀模等质量问题,支模时应将侧模包底模,梁模与柱模连接处,下料尺寸应略为缩短等。

安全保证措施1、模板安装高度在2m及以上时,应符合现行国家标准《建筑施工高处作业安全技术规范》JGJ 80的有关规定。

2、模板及其支撑系统在安装过程中必须设置防倾覆的可靠临时设施。

3、登高作业时,各种配件应放在工具箱或工具袋中严禁散放在模板或脚手板上,各种工具应系挂在操作人员身上或放在工具袋中,不得掉落。

4、安装模板时,上下应有人接应,随装随运,严禁抛掷。

且不得将模板支搭在门窗框上,也不得将脚手板支搭在模板上,并严禁将模板与上料井架及有车辆运行的脚手架或操作平台支成一体。

5、当模板安装高度超过3.0m时,必须搭设脚手架,除操作人员外,脚手架下不得站其他人。

高处作业时,操作人员应佩戴安全帽、系安全带、穿防滑鞋。

安全帽和安全带应定期检查,不合格者严禁使用。

6、作业人员严禁攀登模板、斜撑杆、拉条或绳索等,不得在高处的墙顶、独立梁或在其模板上行走。

模板对拉螺栓的完整计算

模板对拉螺栓的完整计算

方保守加 固 , 螺栓 的布局根据施 工经验保守确定 , 避免 了模 板 键一环 , 最好是能通过定量定性 的计算过程 , 选用恰 当的螺 栓 ,
: 1 . 0 6 m m ̄ <( b / 2 ) / 5 0 0 = 1 5 9 0 / 5 0 0 = 3 . 1 8 m m
技 和木方的变形 。所 以, 对拉螺栓 的选择也就成 了模板体系的关
在土建的混凝土结构施工中 , 以对拉螺栓方式安装模板非
常普遍 , 对拉螺栓广泛应用 于混凝 土柱 、 梁、 墙、 小 型基 础的模 板施工 中 , 有效地保证 了两侧模板 的相对位置 , 简化 了模板 支
挠度验算 : w = 5 q L V 3 8 4 E I  ̄w 1 式 中: 卜—一 柱箍杆件允许 挠度 m m) 卜 柱箍杆件弹性模量 , E =2 . 0 5×1 0 5 N / m m。
6 0 . 5 8 k N/m
文章编号 : 1 0 0 7 — 7 3 5 9 ( 2 0 1 4 ) 0 2 — 0 0 4 8 — 0 1
柱箍所承受的均布荷载设计值 ( q ) :
q = Fx 0 . 6 X 0 . 6 =6 0 . 5 8 X 0 . 6 X O . 6= 2 1 . 8 1 k N
0. 2 2 X24× 4 X 1 . 2 X 1 . 1 5 X 3 =5 0. 48k N/ m
关键词 : 对拉螺栓 ; 滑丝脱扣 ; 螺杆 强度
中图分类号 : TU 7 5 5 . 2 文献标识码 : B
取较小值 为标 准值 ,则侧压力设计值 F =5 0 . 4 8×1 - 2 :
抑制水平槽钢中部 的挠度。模板加 固体系验算如下。 ①首先计算螺杆 的强度是否足够 , 避免被拉断 。

800x800柱模板计算(PKPM2012)

800x800柱模板计算(PKPM2012)

柱模板支撑计算书一、柱模板基本参数柱模板的截面宽度 B=800mm,B方向对拉螺栓1道,柱模板的截面高度 H=800mm,H方向对拉螺栓1道,柱模板的计算高度 L = 6200mm,柱箍间距计算跨度 d = 600mm。

柱箍采用双钢管48mm×3.0mm。

柱模板竖楞截面宽度40mm,高度80mm。

B方向竖楞5根,H方向竖楞5根。

面板厚度18mm,剪切强度1.4N/mm2,抗弯强度15.0N/mm2,弹性模量9000.0N/mm2。

木方剪切强度1.6N/mm2,抗弯强度13.0N/mm2,弹性模量10000.0N/mm2。

800190190190190819191919柱模板支撑计算简图二、柱模板荷载标准值计算强度验算要考虑新浇混凝土侧压力和倾倒混凝土时产生的荷载设计值;挠度验算只考虑新浇混凝土侧压力产生荷载标准值。

新浇混凝土侧压力计算公式为下式中的较小值:其中γc——混凝土的重力密度,取24.000kN/m3;t —— 新浇混凝土的初凝时间,为0时(表示无资料)取200/(T+15),取4.000h ; T —— 混凝土的入模温度,取20.000℃;V —— 混凝土的浇筑速度,取2.500m/h ;H —— 混凝土侧压力计算位置处至新浇混凝土顶面总高度,取3.000m ;β—— 混凝土坍落度影响修正系数,取0.850。

根据公式计算的新浇混凝土侧压力标准值 F1=28.380kN/m 2考虑结构的重要性系数0.9,实际计算中采用新浇混凝土侧压力标准值:F1=0.9×36.130=32.517kN/m 2考虑结构的重要性系数0.9,倒混凝土时产生的荷载标准值:F2=0.9×4.000=3.600kN/m 2。

三、柱模板面板的计算面板直接承受模板传递的荷载,应该按照均布荷载下的连续梁计算,计算如下26.44kN/mA面板计算简图面板的计算宽度取柱箍间距0.60m 。

荷载计算值 q = 1.2×32.517×0.600+1.40×3.600×0.600=26.436kN/m面板的截面惯性矩I 和截面抵抗矩W 分别为:本算例中,截面惯性矩I 和截面抵抗矩W 分别为:W = 60.00×1.80×1.80/6 = 32.40cm 3;I = 60.00×1.80×1.80×1.80/12 = 29.16cm 4;(1)抗弯强度计算f = M / W < [f]其中 f ——面板的抗弯强度计算值(N/mm2);M ——面板的最大弯距(N.mm);W ——面板的净截面抵抗矩;[f] ——面板的抗弯强度设计值,取15.00N/mm2;M = 0.100ql2其中 q ——荷载设计值(kN/m);经计算得到M = 0.100×(1.20×19.510+1.40×2.160)×0.190×0.190=0.095kN.m经计算得到面板抗弯强度计算值 f = 0.095×1000×1000/32400=2.946N/mm2面板的抗弯强度验算 f < [f],满足要求!(2)抗剪计算T = 3Q/2bh < [T]其中最大剪力Q=0.600×(1.20×19.510+1.4×2.160)×0.190=3.014kN 截面抗剪强度计算值T=3×3014.0/(2×600.000×18.000)=0.419N/mm2截面抗剪强度设计值 [T]=1.40N/mm2面板抗剪强度验算 T < [T],满足要求!(3)挠度计算v = 0.677ql4 / 100EI < [v] = l / 250面板最大挠度计算值v = 0.677×19.510×1904/(100×9000×291600)=0.066mm面板的最大挠度小于190.0/250,满足要求!四、竖楞木方的计算竖楞木方直接承受模板传递的荷载,应该按照均布荷载下的三跨连续梁计算,计算如下600600 600 8.37kN/mA B竖楞木方计算简图竖楞木方的计算宽度取 BH 两方向最大间距0.190m。

柱模板的制作安装

柱模板的制作安装
柱模板的制作安装
柱模板制作
柱模板制作
由两块相对的内拼板夹在两块外拼板之间拼成,亦可用短横板代替外拼板钉在内拼板上。 组成结构有:内拼板、外拼板、柱箍、梁缺口、清理孔、木框、盖板、拉紧螺栓、拼条、三角板等。 制作时应按照施工图纸制作各模板组件的尺寸,以便于安装和拆模,以及造价经济为原则。
柱模板的制作安装
柱模板施工要点
柱模板的制作安装
柱模板施工质量检测与验收
质量检测与验收
在混凝土浇筑之前,应对模板工程进行验收。模板及其支架应具有足够的承载能力、刚度和稳定性,能可靠地承受浇筑混凝土的重量、侧压力以及施工荷载。模板安装和浇筑混凝土时,应对模板及其支架进行观察和维护。 模板工程的施工质量检验应按主控项目、一般项目按规定的检验方法进行检验。
钢筋混凝土工程施工
项目一、钢筋混凝土柱施工
单元3、柱模板的制作安装
柱模板的制作安装
柱模板的基本组成结构
Changhong
1-内拼板
2-外拼板
3-柱箍
4-梁缺口
5-清理孔
6-木框
7-盖板
8-拉紧栓
9-拼条
10-三角木柱模板的特点 柱子的特点是断面尺寸不大而高度较大。因此柱模的关键要解决垂直度、施工时的侧向稳定、砼浇筑时的侧压力问题,同时方便砼浇筑、垃圾清理和钢筋绑扎等。
柱模板的制作安装
配 板 原 则
模板配板原则 尽量选用大尺寸的钢模板,以减少安装及拆除模板的工作量;尽量横排或纵排;端头拼接时,可采用错缝拼接,也可齐缝拼接;构造比较复杂的构件接头部位或元适当的钢模板可配置时,宜用木板镶拼,但数量应尽量减少;配板图上应注明预埋件、预留孔、对拉螺栓位置。
柱模板的制作安装

柱模板(设置对拉螺栓)

柱模板(设置对拉螺栓)

柱模板(设置对拉螺栓)计算书计算依据:1、《建筑施工模板安全技术规范》JGJ162-20082、《混凝土结构设计规范》GB50010-20103、《建筑结构荷载规范》GB 50009-20124、《钢结构设计规范》GB 50017-2003一、工程属性4k c012cmin[0.22×24×4×1×1×21/2,24×4.8]=min[29.87,115.2]=29.87kN/m2 承载能力极限状态设计值S承=0.9max[1.2G4k+1.4Q3k,1.35G4k+1.4×0.7Q3k]=0.9max[1.2×29.87+1.4×2,1.35×29.87+1.4×0.7×2]=0.9max[38.644,42.285]=0.9×42.285=38.056kN/m2正常使用极限状态设计值S正=G4k=29.87 kN/m2三、面板验算面板类型覆面竹胶合板面板厚度(mm) 15 面板抗弯强度设计值[f](N/mm2) 14.74 面板弹性模量E(N/mm2) 8925 柱长边小梁根数 5 柱短边小梁根数 5柱箍间距l1(mm) 500模板设计平面图1、强度验算最不利受力状态如下图,按四等跨连续梁验算静载线荷载q1=0.9×1.35bG4k=0.9×1.35×0.5×29.87=18.146kN/m活载线荷载q2=0.9×1.4×0.7bQ3k=0.9×1.4×0.7×0.5×2=0.882kN/mM max=-0.107q1l2-0.121q2l2=-0.107×18.146×0.22-0.121×0.882×0.22=-0.082kN·m σ=M max/W=0.082×106/(1/6×500×152)=4.37N/mm2≤[f]=14.74N/mm2满足要求!2、挠度验算作用线荷载q=bS正=0.5×29.87=14.935kN/mν=0.632ql4/(100EI)=0.632×14.935×2004/(100×8925×(1/12×500×153))=0.12mm≤[ν]=l/400=200/400=0.5mm满足要求!四、小梁验算小梁类型矩形木楞小梁材质规格(mm) 50×100小梁截面惯性矩I(cm4) 416.667 小梁截面抵抗矩W(cm3) 83.333小梁抗弯强度设计值[f](N/mm2) 15.444 小梁弹性模量E(N/mm2) 9350最低处柱箍离楼面距离(mm) 300小梁上作用线荷载q=bS承=0.2×38.056=7.611 kN/m小梁弯矩图(kN·m)M max=0.342kN·mσ=M max/W=0.342×106/83.333×103=4.11N/mm2≤[f]=15.444N/mm2 满足要求!2、挠度验算小梁上作用线荷载q=bS正=0.2×29.87=5.974 kN/m小梁变形图(mm)ν=0.316mm≤[ν]=1.5mm满足要求!五、柱箍验算(规范中缺少相关计算说明,仅供参考)柱箍类型钢管柱箍合并根数 2柱箍材质规格(mm) Φ48.3×3.6 柱箍截面惯性矩I(cm4) 12.71 柱箍截面抵抗矩W(cm3) 5.26 柱箍抗弯强度设计值[f](N/mm2) 205 柱箍弹性模量E(N/mm2) 206000模板设计立面图1、柱箍强度验算长边柱箍计算简图长边柱箍弯矩图(kN·m)长边柱箍剪力图(kN) M1=0.272kN·m,N1=6.335kN短边柱箍计算简图短边柱箍弯矩图(kN·m)短边柱箍剪力图(kN)M2=0.272kN·m,N2=6.335kNM/W n=0.272×106/(5.26×103)=51.634N/mm2≤[f]=205N/mm2 满足要求!2、柱箍挠度验算长边柱箍计算简图长边柱箍变形图(mm)短边柱箍计算简图短边柱箍变形图(mm) ν1=0.096mm≤[ν]=l/400=1.288mmν2=0.096mm≤[ν]=l/400=1.288mm满足要求!六、对拉螺栓验算t满足要求!N=6.335×2=12.671kN≤26kN 满足要求!。

型钢混凝土柱施工方案

型钢混凝土柱施工方案

型钢混凝土柱施工方案中建七局第二建筑有限公司型钢混凝土柱施工方案(一)结构柱模板设计及施工本工程框架柱模板均采用覆膜木胶合板,沿模板短边设置50×100方木,木枋与九夹板之间用钉子钉牢,模板就位后用短钢管临时固定,柱模板用柱箍加固。

(1) 对于截面小于800mm 的柱模板加固采用双向 “十”字形排列的对拉螺栓相结合的方法。

示意图如1-1:管钢管箍@500mm木枋方柱模板支撑示意M16对拉螺栓18mm厚的复合木多层覆膜面板(2)柱模每边设置两道对拉螺栓从而确保模板的刚度。

示意图如1-2:PVC套管柱子模板支撑示意图800~1200800~1200木方48钢管M16对拉螺栓18mm厚的复合木多层覆膜面板1-1 800mm 以下方柱模板支设示意图图1-2 800-1200mm 柱模板支设示意图(3)对于单边截面大于1200mm 的柱模,该长边再增设一道拉杆,其余做法同上,如图1-3所示。

PVC套管柱子模板支撑示意图M16对拉螺栓18mm厚的复合木多层覆膜面板木方48钢管小于等于800,1根对拉螺栓800~1200,两根对拉螺栓(4)异型柱模板(核心筒体剪力墙) 工程的异型柱模板支设见示意见图8.2.1-4。

图1-3 单边截面大于1200m 柱模板示意图图1-4 异型柱模板支设示意图(5)劲性型钢混凝土柱模板。

本工程有大量的方形、圆形型钢柱,柱的模板设计同普通方形、圆形柱模板,但其加固方式不同,型钢柱模板加固螺杆焊接固定于柱箍筋上。

如图8.2.1-5所示。

图8.2.1-5型钢柱模板支设示意图(二)柱钢筋绑扎(1)工艺流程:套柱箍筋→竖向受力筋连接→画箍筋间距线→绑箍筋(2)施工要点:1) 套柱箍筋:按图纸要求间距,计算好每根柱箍筋数量,先将箍筋套在下层伸出的搭接筋上,然后立柱子钢筋,进行直螺纹连接。

2) 采用直螺纹连接柱钢筋。

3) 画箍筋间距线:在立好的柱子竖向钢筋上,按图纸要求做好皮数杆,用粉笔划箍筋间距线,保证箍筋间距,如图2-1。

对拉螺栓(附加图片)

对拉螺栓(附加图片)

对拉螺栓一、定义对拉螺栓(对拉螺杆),用于墙体模板内、外侧模板之间的拉结,承受混凝土的侧压力和其他荷载,确保内外侧模板的间距能满足设计要求,同时也是模板及其支撑结构的支点,因此对拉螺栓的布置对模板结构的整体性、刚度和强度影响很大。

对拉螺栓一般采用两端套丝的圆钢螺栓,又称穿墙螺栓,也有用扁钢两端留长孔用楔形铁插入固定楔紧。

二、施工工艺1前言地下室剪力墙混凝土模板施工时,采用对拉螺栓固定两侧模板,对拉螺栓的定位钢筋直接与模板接触。

螺栓切割后,必然是螺栓的表面与混凝土的表面平齐,这样在墙面装修时容易在此处造成钢筋透锈。

为了克服这一问题,在鹏利广场C区工程施工中,采用了止水对拉螺栓的定位钢筋与模板之间放置木垫块的方法,收到了较好的效果。

2施工标准的特点施工方法简单易行、成本低、效果显著。

3适用范围适用于有防水要求的剪力墙中的止水对拉螺栓施工。

也可推广到其它部位剪力墙施工。

4工艺原理在对拉螺栓中间加焊止水钢板,内档间距为混凝土剪力墙厚度减去两块固定木垫块厚度。

模板拆除后,首先将对拉螺栓孔两端的木垫片剔除干净,然后用火焊将对拉螺栓齐根割掉;将孔内清理干净后用掺硅质防水剂的干硬性细石混凝土压实抹平。

5施工工艺流程及操作要点5.1工工艺流程止水对拉螺栓加工→木垫块加工→止水对拉螺栓、木垫块安装→安装模板→浇注混凝土→剔除木垫块→混凝土表面处理。

5.2操作要点5.2.1止水对拉螺栓加工1传统止水对拉螺栓加工方法见图5.2.1-1。

图5.2.1-12改进后止水对拉螺栓加工方法见图5.2.1-2。

图5.2.1-25.2.2木垫块加工木垫块一般采用现场竹木模板的边角料制作,其尺寸为长×宽×高=100×100×18mm,中间孔洞与对拉螺栓直径相同。

5.2.3止水对拉螺栓、木垫块安装1传统止水对拉螺栓安装方法见图5.2.3-1。

图5.2.3-1。

2改进后止水对拉螺栓、木垫块安装方法见图5.2.3-2。

柱模板(有对拉螺栓)-2

柱模板(有对拉螺栓)-2

柱模板(设置对拉螺栓)计算书一、计算依据1、《建筑施工模板安全技术规范》JGJ162-20082、《混凝土结构设计规范》GB50010-20103、《建筑结构荷载规范》GB50009-20124、《钢结构设计标准》GB50017-20175、《建筑施工临时支撑结构技术规范》JGJ300-2013二、计算参数图(1) 模板设计平面图图(2) 模板设计立面图三、荷载统计新浇混凝土对模板的侧压力F1=0.22γc t0β1β2V0.5=0.22×24×4×1.2×1.15×20.5=41.218kN/m2 F2=γc H=24×9380/1000=225.12kN/m2标准值G4k=min[F1,F2]=41.218kN/m2承载能力极限状态设计值根据柱边的大小确定组合类型:由于柱长边大于300mm,则:S=0.9max[γG1G4k+γQ1Q3k,γG2G4k+γQ2×0.7Q3k]=0.9×max(1.2×41.218+1.4×2,1.35×41.218+1.4×0.7×2)=51.844kN/m 2正常使用极限状态设计值S k=G4k=41.218kN/m2四、面板验算根据规范规定面板可按简支跨计算,故可按简支跨一种情况进行计算,取b=1m 单位面板宽度为计算单元。

W=bh2/6=1000×122/6=24000mm3,I=bh3/12=1000×123/12=144000mm4其中的h为面板厚度。

图(3) 面板强度计算简图1、强度验算q=bS=1×51.844=51.844kN/m图(4) 面板弯矩图(kN·m)M max=0.146kN·mσ=M max/W=0.146×106/24000=6.075N/mm2≤[f]=31N/mm2满足要求2、挠度验算图(5) 面板挠度计算简图q k=bS k=1×41.218=41.218kN/m图(6) 面板挠度图(mm)νmax=0.164mm≤[ν]=150/400=0.375mm满足要求五、次楞验算柱子截面的长短边分别进行安全验算如下:A、柱长边次楞验算根据实际情况次楞的计算简图应为两端带悬挑的多跨连续梁,计算简图如下:图(7) 次楞强度计算简图次楞上作用线荷载:q=(L/m)S=600/(5-1)/1000×51.844=7.777kN/mq k=(L/m)S k=600/(5-1)/1000×41.218=6.183kN/m1、强度验算图(8) 次楞弯矩图(kN·m)M max=0.243kN·mσ=M max/W=0.243×106/(49.045×1000)=4.955N/mm2≤[f]=15N/mm2满足要求2、抗剪验算图(9) 次楞剪力图(kN)V max=1.944kNτ=V max S0/(Ib)=1.944×103×36.784×103/(215.799×104×3.8×10)=0.872N/mm2≤[f v]=2N/mm2满足要求3、挠度验算图(10) 次楞挠度计算简图图(11) 次楞挠度图(mm)ν=0.326mm≤[ν]=500/400=1.25mm满足要求4、支座反力计算R max=3.888kNR maxk=3.091kNB、柱短边次楞验算根据实际情况次楞的计算简图应为两端带悬挑的多跨连续梁,计算简图如下:图(12) 次楞强度计算简图次楞上作用线荷载:q=(B/n)S=600/(5-1)/1000×51.844=7.777kN/mq k=(B/n)S k=600/(5-1)/1000×41.218=6.183kN/m1、强度验算图(13) 次楞弯矩图(kN·m)M max=0.243kN·mσ=M max/W=0.243×106/(49.045×1000)=4.955N/mm2≤[f]=15N/mm2满足要求2、抗剪验算图(14) 次楞剪力图(kN)V max=1.944kNτ=V max S0/(Ib)=1.944×103×36.784×103/(215.799×104×3.8×10)=0.872N/mm2≤[f v]=2N/mm2满足要求3、挠度验算图(15) 次楞挠度计算简图图(16) 次楞挠度图(mm)ν=0.326mm≤[ν]=500/400=1.25mm满足要求4、支座反力计算R max=3.888kNR maxk=3.091kN六、柱箍验算柱子截面的长短边分别进行安全验算如下:A、柱长边柱箍验算取s=(600+(88+48)×2)/(2+1)=290.667mm为计算跨度。

柱模板(无对拉螺栓)-1柱模板

柱模板(无对拉螺栓)-1柱模板

目录第一章编制依据及工程概况2第一节编制依据2第二节工程概况3第二章施工准备3第一节技术准备3第二节物资准备3第三节劳动力准备4第四节其它4第三章主要施工方法4第一节统一要求4第二节柱模板6第三节墙体模板7第四节梁、板模板10第五节其它部位模板13第四章质量标准及技术控制措施15第一节进场模板的质量标准15第二节模板分项工程质量要求16第三节模板工程质量控制20第五章模板的拆除21第一节模板拆除原则21第二节模板拆除施工22第六章施工安全保证措施22第一节安全管理组织22第二节施工技术措施23第三节其它施工安全措施24第七章成品保护措施24第八章文明施工措施25第九章安全计算书26第一章编制依据及工程概况第一节编制依据1施工组织设计《××××工程施工组织设计》2计算软件及版本广联达施工安全设施计算软件3工程图纸《建筑施工手册》第五版。

第二节工程概况第二章施工准备第一节技术准备(1)组织施工技术人员在施工前认真学习技术规范、标准、工艺规程,熟悉图纸,了解设计意图,核对建筑和结构及土建与设备安装专业图纸之间的尺寸是否一致。

(2)编制模板施工方案,对施工队进行技术交底。

(3)对施工人员进行安全和技术培训,加强班组的技术素质。

第二节物资准备1材料准备确保材料质量合格,货源充足,按材料进场计划分期分批进场,并按规定地点存放,做好遮盖保护。

同时对各种进场材料进行抽检试验并附有新钢管应有产品质量合格证;2机具准备根据施工机具需用量计划,做好机械的租赁和购买计划,并做好进场使用前的检验、保养工作,确保运转正常。

3周转材料准备做好模板、碗扣、钢管、U托等周转料的备料工作,分批分期进场。

第三节劳动力准备(1)根据开工日期和劳动力需要量计划,组织工人进场,并安排好工人生活。

水、电管线架设和安装已完成,能够满足工程施工及工程管理、施工人员生活的用水、用电需要。

(2)做好施工人员进场的安全、质量、防火、文明施工等教育工作,进行岗前培训,对关键技术工种必须持证上岗,按规定进行三级安全技术交底,交底内容包括:施工进度计划;各项安全、技术、质量保证措施;质量标准和验收规范要求;设计变更和技术核定等。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

柱模板(设置对拉螺栓)计算书
一、计算依据
1、《建筑施工模板安全技术规范》JGJ162-2008
2、《混凝土结构设计规范》GB50010-2010
3、《建筑结构荷载规范》GB50009-2012
4、《钢结构设计规范》GB50017-2003
5、《建筑施工临时支撑结构技术规范》JGJ300-2013
二、计算参数
(图1)模板设计平面图
(图2)模板设计立面图
三、荷载统计
新浇混凝土对模板的侧压力
F1=0.22γc t0β1β2V0.5=0.22×24×4×1.2×1.15×20.5=41.218kN/m2
F2=γc H=24×5000/1000=120kN/m2
标准值G4k=min[F1,F2]=41.218kN/m2
承载能力极限状态设计值
根据柱边的大小确定组合类型:
由于柱长边大于300mm,则:
S=0.9max[1.2G4k+1.4Q3k, 1.35G4k+1.4×0.7Q3k] =0.9×max(1.2×41.218+1.4×2,1.35×41.218+1.4×0.7×2)=51.844kN/m2
正常使用极限状态设计值S k=G4k=41.218kN/m2
四、面板验算
根据规范规定面板可按简支跨计算,故可按简支跨一种情况进行计算,取b=1m 单位面板宽度为计算单元。

W=bh2/6=1000×152/6=37500mm3,I=bh3/12=1000×153/12=281250mm4
其中的h为面板厚度。

(图3)面板强度计算简图
1、强度验算
q=bS=1×51.844=51.844kN/m
(图4)面板弯矩图(kN·m)
M max=0.328kN·m
σ=M max/W=0.328×106/37500=8.749N/mm2≤[f]=30N/mm2
满足要求
2、挠度验算
(图5)面板挠度计算简图
q k=bS k=1×41.218=41.218kN/m
(图6)面板挠度图(mm)
νmax=0.425mm≤[ν]=225/400=0.563mm
满足要求
五、次楞验算
柱子截面的长短边分别进行安全验算如下:
A、柱长边次楞验算
根据实际情况次楞的计算简图应为两端带悬挑的多跨连续梁,计算简图如下:
(图7)次楞强度计算简图
次楞上作用线荷载:
q=(L/m)S=900/(5-1)/1000×51.844=11.665kN/m
q k=(L/m)S k=900/(5-1)/1000×41.218=9.274kN/m
1、强度验算
(图8)次楞弯矩图(kN·m)
M max=0.233kN·m
σ=M max/W=0.233×106/(40.833×1000)=5.713N/mm2≤[f]=15N/mm2
满足要求
2、抗剪验算
(图9)次楞剪力图(kN)
V max=2.729kN
τ=V max S0/(Ib) = 2.729×103×30.625×103/(142.917×104×5×10)=1.169N/mm2≤[f v]=2N/mm2
满足要求
3、挠度验算
(图10)次楞挠度计算简图
(图11)次楞挠度图(mm)
ν=0.182mm≤[ν]=450/400=1.125mm
满足要求
4、支座反力计算
R max=5.319kN
R maxk=4.229kN
B、柱短边次楞验算
根据实际情况次楞的计算简图应为两端带悬挑的多跨连续梁,计算简图如下:
(图12)次楞强度计算简图
次楞上作用线荷载:
q=(B/n)S=900/(5-1)/1000×51.844=11.665kN/m
q k=(B/n)S k=900/(5-1)/1000×41.218=9.274kN/m
1、强度验算
(图13)次楞弯矩图(kN·m)
M max=0.233kN·m
σ=M max/W=0.233×106/(40.833×1000)=5.713N/mm2≤[f]=15N/mm2
满足要求
2、抗剪验算
(图14)次楞剪力图(kN)
V max=2.729kN
τ=V max S0/(Ib) = 2.729×103×30.625×103/(142.917×104×5×10)=1.169N/mm2≤[f v]=2N/mm2
满足要求
3、挠度验算
(图15)次楞挠度计算简图
(图16)次楞挠度图(mm)
ν=0.182mm≤[ν]=450/400=1.125mm
满足要求
4、支座反力计算
R max=5.319kN
R maxk=4.229kN
六、柱箍验算
柱子截面的长短边分别进行安全验算如下:
A、柱长边柱箍验算
取s=(900+(70+48)×2)/(1+1)=568mm为计算跨度。

荷载主要有次楞传递至柱箍。

(图17)柱箍强度计算简图
1、强度验算
(图18)柱箍弯矩图(kN·m)
M max=0.88kN·m
σ=M max/W=0.88×106/(8.24×1000)=106.769N/mm2≤[f]=205N/mm2
满足要求
2、抗剪验算
(图19)柱箍剪力图(kN)
V max=5.866kN
τ=V max S0/(Ib)= 5.866×103×5.54×103/(19.78×104×1.08×10)=15.212N/mm2≤[f v]=120N/mm2
满足要求
3、挠度验算
(图20)柱箍挠度计算简图
(图21)柱箍挠度图(mm)
ν=0.269mm≤[ν]=568/400=1.42mm
满足要求
4、支座反力计算
R max1=17.05kN
B、柱短边柱箍验算
取s=(900+(70+48)×2)/(1+1)=568mm为计算跨度。

荷载主要有次楞传递至柱箍。

(图22)柱箍强度计算简图
1、强度验算
(图23)柱箍弯矩图(kN·m)
M max=0.88kN·m
σ=M max/W=0.88×106/(8.24×1000)=106.769N/mm2≤[f]=205N/mm2
满足要求
2、抗剪验算
(图24)柱箍剪力图(kN)
V max=5.866kN
τ=V max S0/(Ib)= 5.866×103×5.54×103/(19.78×104×1.08×10)=15.212N/mm2≤[f v]=120N/mm2
满足要求
3、挠度验算
(图25)柱箍挠度计算简图
(图26)柱箍挠度图(mm) ν=0.269mm≤[ν]=568/400=1.42mm
满足要求
4、支座反力计算
R max2=17.05kN
七、对拉螺栓验算
N=max(R max1, R max2)=max(17.05,17.05)=17.05kN≤17.8kN 满足要求。
