园林预算定额说明及计算规则

合集下载

园林工程概预算定额

园林工程概预算定额
需用量的依据。 3.是编制单位估价表的依据。 4.是施工企业贯彻经济核算,进行经济活动分析的依据。 5.是合理编制招标标底、投标报价的基础。 6.是设计部门对设计方案进行技术经济分析的工具。 7.是拨付工程款和进行工程结算的依据。 8.是编制概算定额和概算指标的基础资料。
精选课件ppt
22
精选课件ppt
30
例:某工程砖砌挡墙,设计要求M7.5混合砂浆,试计算该分 项工程预算价格。 解:1)确定换算定额的编码:3-30(M5混合砂浆)。
价格为:1974元/10m3 砂浆用量为:2.11/103 2)确定换入、换出砂浆单价。 查定额附录表:M5混合砂浆单价131.02元/m3,M7.5混 合砂浆单价为136.67元/m3 3)计算换算单价。 3-30换=1974+2.11 ×(136.67-131.02)=1985.92元/10m3.
材料费=1.85*5264.98 =9740.21元 机械费=1.85*105.45=195.08元 利润、 管理费=1.85*1842.63=3408.87元
精选课件ppt
26
(二)预算定额的换算
当施工图纸设计的分部分项工程内容与定额项目的内容 不一致时,为了计算工程项目的直接费及工料消耗费,必 须对定额项目与图纸项目之间的差异进行调整,使得预算 定额中规定的内容和施工图纸设计的内容相一致,这就是 定额的换算。
精选课件ppt
32
4、某施工工程为人工挖土方,土壤系潮湿的黏性 土,Ⅱ类土(普通土)。测试资料表内,挖1m³需 消耗的基本工作时间为60min,辅助工作时间占工 作班延续时间的4%,准备与结束工作时间占工作 延续时间的5%,不可避免的中断时间占3%,休息 时间占20%。试计算时间定额与产量定额。

园林绿化工程预算定额

园林绿化工程预算定额

园林绿化工程预算定额 Revised by Liu Jing on January 12, 2021园林绿化工程册说明一、《绿化工程》(以下简称本定额),包括绿地整理、栽植花木、绿地喷灌、措施项目共四章。

二、本定额根据北京市《园林绿化工程施工及验收规范》的质量技术要求,编制了苗木规格与种植穴(坑)、槽对照表,详见附表。

三、除各章另有说明外,定额中的人工、材料、机械消耗量均不得调整。

四、工程中涉及古树名木、珍贵树种、超过定额规定规格的超大苗木及非正常种植季节掘苗、运输、种植及养护时,应按其施工技术方案另行计算有关费用。

五、北京市正常种植季节时间规定如下,非正常种植季节施工,所发生的费用,另行计算。

(一)春季植树:三月中旬至四月下旬。

(二)雨季植树:雨季时节,约七月上旬至八月上旬。

(三)秋季植树:十月下旬至十一月下旬。

(四)铺种草坪、木本(盆移)花卉、草花,四月下旬至九月下旬。

六、本定额中的混凝土、砂浆强度等级是按常用标准列出的,若设计要求与定额不同时,允许换算。

七、土壤分类:(一)普坚土:指砂、砂质粘土、黄土、种植土、软块碱土、中等到密实的粘土、工程垃圾堆积土、压实的填筑土和含15%以内的碎卵石的杂质黄土等。

(二)砂砾坚土:指经在压实或坚实的粘土、板状黄土、密实硬化的碱土,含碎卵石在30%以内其粒径在30cm以内的杂质粘土、天然级配砂石等。

附表苗木规格与种植穴(坑)、槽对照表单位:株第一章绿地整理说明及工程量计算规则一、说明(一)本章包括:整理绿化用地、拆挖各种路面、垫层,伐树、挖树根,机械运渣土,屋顶花园基底处理,客土工程6节共110个子目。

(二)整理绿化用地,是绿化工程施工前的地坪整理,每个绿化工程均应计算一次。

(三)绿地起坡造型适用于设计造型高度80cm以内,平均坡度不大于15°的地形。

(四)凡绿化工程用地自然地坪与设计地坪有差距时,则分别执行挖土方或回填土相应定额子目。

(五)本章定额中已包括了100m以内的土方倒运,如实际运距超过100m时,每超过50m(不足50m按50m计算),其增加运费按相应定额子目执行。

园林工程概预算及工程计量规则

园林工程概预算及工程计量规则

园林工程概预算及工程计量规则—园林工程概预算是指在工程建设过程中,根据不同设计阶段的设计文件内容和有关定额、指标及取费标准,预先计算和确定园林工程项目的全部费用的技术经济文件。

一绿化工程造价的组成内容❶工程直接费=人工费+材料费+机械费❷工程间接费:由建设工程定额管理站统一明确规定的,是不能随意增减的。

二园林工程造价常用术语1)乔木:树身高大的树木,由根部发生独立的主干,树干和树冠有明显区分。

2)灌木:没有明显的主干、呈丛生状态比较矮小的树木。

3 ) 藤本:茎部细长,植物体细长,不能直立,只能依附别的植物或支持物(如树、墙等),缠绕或攀援向上生长的植物。

4)绿篱:凡是由灌木或小乔木以近距离的株行距密植,栽成单行或双行,紧密结合的规则的种植形式,称为绿篱。

5)土球:裸根苗木。

6)米径:指树(苗)木距地面1米处直径(一般实际操作都采用米径)。

7)乔木胸径:指离地1.3米处的树干直径。

8)灌木地径:指离地30厘米处的树干直径。

三园林工程概预算编制的程序1)搜集各种编制所需的依据资料;2)熟悉施工图纸和施工说明书,参加技术交底,解决疑难问题;3)熟悉施工组织设计和现场情况;4)学习并掌握好工程概预算定额及其有关规定;5)确定工程项目、计算工程量;四确定工程预算造价计算直接费、间接费、利润、税金,确定工程预算造价。

1)绿化种植工程造价计算依据施工图纸——园林工程设计图纸所包含的内容一般有:园林建筑及小品、山石水体(假山叠石、河溪湖池)、园林绿化(园地平整、花草树木种植)、道路桥梁、门架栏围等工程项目。

2)施工组织设计——施工组织设计是以园林工程为对象编写的用来指导施工的技术性文件。

其核心内容是如何科学安排好劳动力、材料、设备、资金和施工方法这五个施工的主要因素。

3)工程概预算定额——预算定额是确定造价的主要依据。

它是由国家或被授权的单位同意组织编制和颁发的一种法令性指标,具有极大的权威性。

五绿化工程造价计算的规定绿化种植工程预算造价的计算,一般程序如下:1)依据施工设计图上的工程苗木名称、品种、规格、数量和市场苗价信息中相对应的苗木单价,将数量和单价相乘计算出复价。

园林工程预算定额

园林工程预算定额

1 材料费
园林工程所使用的各类材料的费用。
2 人工费
园林工程所需的人工劳动力的费用,包括工 人工资和社会保险等。
3 机械使用费
园林工程中所使用的各类机械设备的租赁费 用。
4 管理费
园林工程管理的各类费用,包括监理费、项 目管理费等。
园林工程预算定额的制定方法
料价格、工人工资、机械设备租赁价格等。
2
数据分析
对收集到的数据进行分析和整理,确定各项费用的标准值。
3
定额制定
根据数据分析的结果,制定园林工程预算定额。
园林工程预算定额的应用范围
• 园林景观设计与建设 • 公园、花园、庭院等景观空间的规划和施工 • 绿化工程的设计与建设 • 其他与园林工程相关的领域
园林工程预算定额的局限性
1 地域差异
不同地域的工程造价差异较大,预算定额无法完全覆盖所有情况。
2 工程复杂性
一些特殊工程的造价难以在预算定额中准确计算。
3 材料价格波动
材料价格的波动会影响园林工程的造价,需要及时调整预算定额。
结论和展望
园林工程预算定额是园林工程造价控制的重要手段,未来应进一步完善和优化预算定额制度,以适应不断发展 的园林工程需求。
园林工程预算定额
本幻灯片将介绍园林工程预算定额的概述、目的、组成要素、制定方法、应 用范围、局限性以及结论和展望。
园林工程预算定额概述
园林工程预算定额是指计算园林工程造价的规定标准和方法。
园林工程预算定额的目的
通过制定园林工程预算定额,可以实现园林工程造价的合理控制和预测,提高工程质量。
园林工程预算定额的组成要素

2园林绿化工程工程量计算规则

2园林绿化工程工程量计算规则
2、栽植珍贵树木和超过最大规格的特大树木,所需增加的措施费用, 另行计算。
3、嵌草砖中植草执行草皮散铺子目,人工乘1. 1的系数,草皮乘0.8 的系数.
4、用水按自来水考虑,如为甲方供水,标准中的水量扣除。施工现场 内无水源时,按栽植相应子目中的水量另加洒水车台班费。
5、绿化工程均包括150m场内材料搬运,超过运距时,另行计算。
计算,成片栽植按面积以平方米计算。
二、工程量计算规则
(2)种植花卉、挖铺草皮以平方米计算,绿篱不论单、双排均以延 长米计算。如设计无规定时,每排栽4.5株/m。
(3)砍伐乔木以株计算、灌木以丛计算,清除草坪、整理绿化地以 平方米计算。
(4)嵌草栽植面积按实际嵌草铺装总面积计算。 (5)树木假植是指树木不能及时种植时,将其根系用湿润土壤临时
知识回顾 Knowledge Review
3、绿地喷灌 (2)阀门分压力、规格及连接方式以“个”计算。 (3)水表分规格和连接方式以“组”计算。 (4)喷头分种类以“个”计算。 (5)管道刷油分管径以“m”计算;铁件刷油以“公斤”计算。 (6)给水井砌筑以“m3”计算。
三、工程量计算的一般原则
1、计算口径要一致,避免重复和遗漏 2、工程量计算规则要一致,避免错算 3
① 栽植和移栽均以一、二类土计算;如为三类土,人工乘以系数 1.15;四类土人工乘以系数1.34;攀缘植物、草坪、花卉灌木膜 纹地被植物不分土壤类别。
② 栽植和移栽定额中均未包括肥料、生根粉剂、根动力、核能素、 抗蒸腾剂、苗木再生素等材料费用,按实际发生签证计算,人工 不作调整.
一、定额标准用量及有关规定
园林绿化工程施工图预算
一、定额标准用量及有关规定
1、相关名词: ① 胸径(Ø):苗木分枝距地面高度≥1.3m时,以苗木自地面1.3m

园林工程说明及计算规则

园林工程说明及计算规则

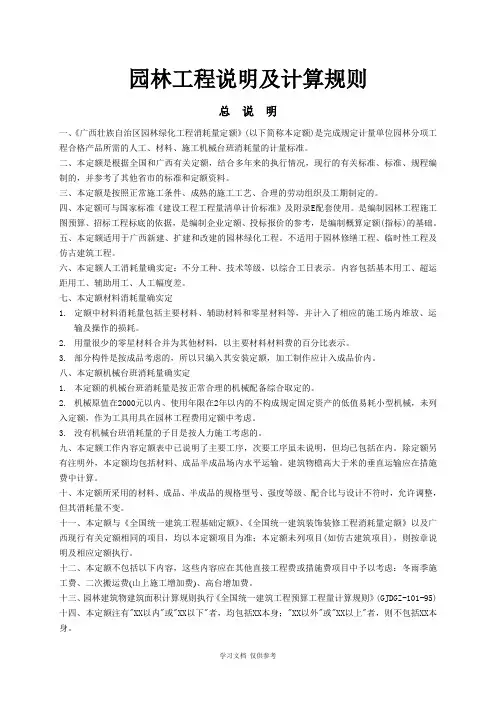

园林工程说明及计算规则总说明一、《广西壮族自治区园林绿化工程消耗量定额》(以下简称本定额)是完成规定计量单位园林分项工程合格产品所需的人工、材料、施工机械台班消耗量的计量标准。

二、本定额是根据全国和广西有关定额,结合多年来的执行情况,现行的有关标准、标准、规程编制的,并参考了其他省市的标准和定额资料。

三、本定额是按照正常施工条件、成熟的施工工艺、合理的劳动组织及工期制定的。

四、本定额可与国家标准《建设工程工程量清单计价标准》及附录E配套使用。

是编制园林工程施工图预算、招标工程标底的依据,是编制企业定额、投标报价的参考,是编制概算定额(指标)的基础。

五、本定额适用于广西新建、扩建和改建的园林绿化工程。

不适用于园林修缮工程、临时性工程及仿古建筑工程。

六、本定额人工消耗量确实定:不分工种、技术等级,以综合工日表示。

内容包括基本用工、超运距用工、辅助用工、人工幅度差。

七、本定额材料消耗量确实定1. 定额中材料消耗量包括主要材料、辅助材料和零星材料等,并计入了相应的施工场内堆放、运输及操作的损耗。

2. 用量很少的零星材料合并为其他材料,以主要材料材料费的百分比表示。

3. 部分构件是按成品考虑的,所以只编入其安装定额,加工制作应计入成品价内。

八、本定额机械台班消耗量确实定1. 本定额的机械台班消耗量是按正常合理的机械配备综合取定的。

2. 机械原值在2000元以内、使用年限在2年以内的不构成规定固定资产的低值易耗小型机械,未列入定额,作为工具用具在园林工程费用定额中考虑。

3. 没有机械台班消耗量的子目是按人力施工考虑的。

九、本定额工作内容定额表中已说明了主要工序,次要工序虽未说明,但均已包括在内。

除定额另有注明外,本定额均包括材料、成品半成品场内水平运输。

建筑物檐高大于米的垂直运输应在措施费中计算。

十、本定额所采用的材料、成品、半成品的规格型号、强度等级、配合比与设计不符时,允许调整,但其消耗量不变。

十一、本定额与《全国统一建筑工程基础定额》、《全国统一建筑装饰装修工程消耗量定额》以及广西现行有关定额相同的项目,均以本定额项目为准;本定额未列项目(如仿古建筑项目),则按章说明及相应定额执行。

园林预算定额说明及计算规则

园林预算定额说明及计算规则

园林绿化工程总说明一、《宁夏回族自治区园林绿化工程计价定额》(以下称本定额)是根据《建设工程工程量清单计价规范》(GB50500-20B)、《建设工程劳动定额》(LD/T72。

1-2008),及现行国家产品标准、设计规范、施工及验收规范,在《2008宁夏园林绿化工程计价定额》的基础上结合我区现行的种植工程技术规程及我区的设计、施工、招投标的实际情况进行编制的。

本定额共分八章,包括:土石方工程;绿化种植工程;绿化养护工程;假山工程;园路工程;园桥工程;园林小品工程;措施项目及其他.二、本定额适用于我区行政区域内的园林绿化工程的新建、扩建和改建工程及绿化养护工程.三、本定额是以量价合一的形式表现人工、材料、机械台班消耗量,并在执行过程中对价格实行动态管理的计价定额。

四、本定额适用于清单计价和定额计价。

本定额是编制园林绿化工程招标标底和投标报价的依据,也是编制企业定额的基础,是指导劳务结算与支付管理的依据.五、本定额是编制和审核工程设计概算、施工图预算标底、竣工结算的依据;是鉴定与控制工程造价、调解处理工程造价纠纷的依据;是编制招标控制价的依据;是工程量清单计价、投标报价、衡量投标报价合理性和编制企业定额的基础。

六、本定额是按正常的施工条件、合理的施工工期、施工组织设计编制的,反映社会平均消耗水平。

除定额允许调整或换算外,不得因具体工程的施工组织,操作方法、人工、材料、机械、消耗等与本定额不同而调整定额.七、本定额按照《建设工程工程量清单计价规范》(GB50500-20B)的原则;定额各章节划分、项目设置、清单编码按照《园林绿化工程工程量计算规范》(2013送审稿)编制。

定额分别列出了清单编码和定额编码,以达到清单与定额相互指引和衔接的目的,同时满足清单计价和定额计价两种需要。

八、本定额中人工工日消耗量以《全国建筑安装工程统一劳动定额》为基础计算,内容包括:基本用工、辅助用工、超运距用工及人工幅度差。

园林绿化工程预算定额说明与计算规则

园林绿化工程预算定额说明与计算规则

园林绿化工程预算定额目录1.绿化种植工程 (2)说明 (2)工程量计算规则 (3)2绿化养护工程 (4)说明 (4)工程量计算规则 (5)3.园林铺地工程 (5)说明 (5)工程量计算规则 (6)质量计算。

(6)4园林工程 (7)说明 (7)工程量计算规则 (7)5假山石工程 (8)说明 (8)工程量计算规则 (8)6园林景观工程 (9)说明 (9)工程量计算规则 (9)7杂项工程 (10)说明 (10)工程量计算规则 (10)1.绿化种植工程说明一、本定额包括苗木种植前的准备、种植、种植后15天以内的养护以及种植后施工杂物的清理等工作内容。

种植养护时间从浇定根水之日起计。

二、苗木起挖和种植定额均按一、二类土考虑。

实际为三类土的,人工乘以系数1.34;实际为四类土的,人工乘以系数1.76。

三、本定额已包括施工现场50米范围内的苗木水平运输,除本定额另有说明外,不作调整。

四、客土回填根据回填体积和回填面积,分别回填土及整理绿化地定额,其中整理绿化地定额乘以系数0.8。

五、土方造景观微地形根据回填体积和回填面积,分别套用回填土定额和整理绿化地定额。

其中整理绿化地定额做相应调整,高差≤0.5m的,定额不做调整;0.5m<高差≤1m的,定额乘以系数1.2;高差>1m 的,定额乘以系数1.3。

六、土球直径在15cm以内的乔灌木,按裸根套用相应定额。

七、栽植乔木(裸根)冠丛高60cm以内的,套用相应规格的裸根灌木定额。

八、成片种植规格在60×50cm(高度×冠幅)以内的灌木,套用地被定额。

九、嵌草砖铺植草皮定额仅适用成品嵌草砖铺地的嵌草施工,不适用于方整石铺地的嵌草施工,发生时另行计算。

十、种植水生植物,每平方在5丛或5盆以内的,套用按相应定额;每平方在5丛或5盆以上的,套用水生植物塘植(m²)定额。

十一、盆栽植物摆放定额已考虑摆放后20天内的养护内容,但未考虑植物的自然损耗。

园林预算定额说明及计算规则

园林预算定额说明及计算规则

园林绿化工程总说明一、《宁夏回族自治区园林绿化工程计价定额》(以下称本定额)是根据《建设工程工程量清单计价规范》(GB50500-20B)、《建设工程劳动定额》(LD/T72.1-2008),及现行国家产品标准、设计规范、施工及验收规范,在《2008宁夏园林绿化工程计价定额》的基础上结合我区现行的种植工程技术规程及我区的设计、施工、招投标的实际情况进行编制的。

本定额共分八章,包括:土石方工程;绿化种植工程;绿化养护工程;假山工程;园路工程;园桥工程;园林小品工程;措施项目及其他。

二、本定额适用于我区行政区域内的园林绿化工程的新建、扩建和改建工程及绿化养护工程。

三、本定额是以量价合一的形式表现人工、材料、机械台班消耗量,并在执行过程中对价格实行动态管理的计价定额。

四、本定额适用于清单计价和定额计价。

本定额是编制园林绿化工程招标标底和投标报价的依据,也是编制企业定额的基础,是指导劳务结算与支付管理的依据。

五、本定额是编制和审核工程设计概算、施工图预算标底、竣工结算的依据;是鉴定与控制工程造价、调解处理工程造价纠纷的依据;是编制招标控制价的依据;是工程量清单计价、投标报价、衡量投标报价合理性和编制企业定额的基础。

六、本定额是按正常的施工条件、合理的施工工期、施工组织设计编制的,反映社会平均消耗水平。

除定额允许调整或换算外,不得因具体工程的施工组织,操作方法、人工、材料、机械、消耗等与本定额不同而调整定额。

七、本定额按照《建设工程工程量清单计价规范》(GB50500-20B)的原则;定额各章节划分、项目设置、清单编码按照《园林绿化工程工程量计算规范》(2013送审稿)编制。

定额分别列出了清单编码和定额编码,以达到清单与定额相互指引和衔接的目的,同时满足清单计价和定额计价两种需要。

八、本定额中人工工日消耗量以《全国建筑安装工程统一劳动定额》为基础计算,内容包括:基本用工、辅助用工、超运距用工及人工幅度差。

园林工程概预算与决算

园林工程概预算与决算

园林工程概预算与决算一、园林工程(一)、园林的概念园林的定义: 最早的园林是指以植物和自然景观为主要内容供人游赏的户外境域。

(二)园林建设工程的定义园林工程泛指园林城市绿地和风景名胜区中涵盖园林建筑工程在内的环境建设工程, 包括园林建筑工程、土方工程、园林筑山工程、园林理水工程、园林铺地工程、绿化工程等。

(三)园林工程的分类可分为园林工程、园林建筑工程两大部分。

(四)园林工程的特点:1.综合性强2.地域性强;3.美学功能要求高:4、园林工程实施周期较短, 季节性强:5、绿化工程植物材料选择弹性大, 价格灵活:二、园林工程的概算预算(一)园林工程的建设程序项目建议书阶段——可行性研究报告阶段——设计工作阶段——建设准备阶段——建设实施阶段——竣工验收阶段——后评价阶段。

(二)园林工程的概算预算1.园林工程的概算预算的概念设计概算:它是指设计单位在初步设计阶段或扩大初步设计阶段时, 根据初步设计图纸或扩大初步设计图纸, 按照各类工程概算定额和有关的费用定额等资料编制而成的。

2.工程的概算预算的分类单价法、实物法3.园林工程的概算预算的组成园林建设工预算费用由直接工程费、间接费、计划利润、税金组成。

4.园林工程定额。

(1)定额①概念: 是一种规定的额度, 是指在建筑生产中, 为了完成建筑产品, 所消耗一定的人工、材料和机械台班的数额。

②内容: 预算定额主要由总说明、分册说明、定额项目表和附录组成。

③单价的形式: 工料单价: 完全费用单价: 综合单价法:④计价程序仿古建筑工程(包工包料)造价计算程序序号费用名称计算公式备注一定额基价按90年《江苏省仿古建筑及园林工程单位估价表》二人工费调增定额人工费/4.16*(22-4.16)元以完成工作量划分三机械费调增定额机械费*150%四综合间接费 (一+二+三)*企业级别费率按<施工企业取费证书>核定标准五计划利润 (一+二+三)*企业经济性质利润率按<施工企业取费证书>核定标准六材料差价按市规定,无规定按实际价补差或双方商定价补差按实或商定价补差须在合同中订明七其他费用按合同或签证计取八税金以上各项之和*税率税率同一般建筑工程九工程造价以上各项之和园林绿化工程(包工包料)造价计算程序序号费用名称计算公式备注一定额基价按90年《江苏省仿古建筑及园林工程单位估价表》第四册二其中人工费定额基价中人工费汇总三计费人工费调增定额人工费/4.16*(22-4.16)元计费工资四机械费调增定额机械费*113%五材料费差价六间接费 (二+三)*企业级别费率按<施工企业取费证书>核定标准七计划利润 (二+三)*企业利润率按<施工企业取费证书>核定标准八税金 (一+三至八)*税率九工程造价以上各项之和五、园林工程的招标:(一)园林工程招标的范围:大型基础设施、公用事业等关系社会利益、公众安全的项目, 全部或部分使用国有资金或国家融资的项目;使用国际组织或外国政府贷款、援助资金的项目的勘察、设计、施工、监理以及与工程建设有关的重要设备、材料的采购, 必须进行招标。

山东园林工程计算规则及定额解释

山东园林工程计算规则及定额解释

总说明一、《山东省园林绿化工程消耗量定额》(以下称本定额)是依据国家现行有关工程建设标准,在《建设工程工程量清单计价规范》、《全国统一仿古、园林工程预算定额》的基础上,结合我省的实际情况编制的。

本定额共分八章,包括:土石方工程;绿化种植工程;绿化养护工程;假山工程;园路工程;园桥工程;园林小品工程;措施项目及其他。

二、本定额适用于我省行政区域内的园林绿化工程的新建、扩建和改建工程及绿化养护工程。

三、本定额是完成规定计量单位分部分项工程所需人工、材料、机械台班消耗量的标准;适用于我省园林绿化工程计价活动。

四、本定额是按正常的施工条件,合理的施工工期,施工组织设计编制的,反映社会平均消耗水平。

五、本定额中人工工日消耗量以《全国建筑安装工程统一劳动定额》为基础计算,内容包括:基本用工、辅助用工、起运距用工及人工幅度差。

人工工日不分工种、技术等级,以综合工日表示。

六、本定额中材料消耗量的确定:(一)本定额材料(成品、半成品、配件等)按符合质量标准要求的合格产品确定。

(二)本定额包括主要材料及其他次要材料。

(三)本定额中包括材料施工损耗、材料(成品、半成品、配件等)从工地仓库至加工地点或操作地点的运输损耗等。

七、本定额中机械消耗量的确定:(一)本定额机械台班消耗量是按合理施工方法综合编制的,并增加了在各种施工条件下影响工效的机械幅度差。

以不同种类的机械分别表示。

(二)大型机械安拆及场外运输,按《山东省园林绿化工程费用项目及计算规则》中的有关规定计算。

八、本定额的工作内容仅对其主要施工工序进行了说明,次要工序虽未说明,但均已包括在定额中。

九、本定额中凡注有“×××以内”或“×××以下”者,均包括“×××”本身;凡注有“×××以外”或“×××以上”者,则不包括“×××”本身。

河南《园林绿化工程预算定额》说明及计算规则

河南《园林绿化工程预算定额》说明及计算规则

河南省《园林绿化工程预算定额》是根据各种园林绿化工程的特点和实际情况,在河南省园林绿化工程的预算计算过程中制定的一套标准。

本文将从以下几个方面对河南省《园林绿化工程预算定额》进行说明及计算规则的介绍。

一、《园林绿化工程预算定额》的概述1. 标准的制定目的:《园林绿化工程预算定额》的制定是为了规范园林绿化工程的预算计算,保证工程质量,合理控制成本,促进园林绿化事业的健康发展。

2. 适用范围:《园林绿化工程预算定额》适用于河南省内各类园林绿化工程的预算计算,包括公共园林绿化工程、居住小区绿化工程、道路、广场绿化工程等。

3. 定额的内容:《园林绿化工程预算定额》主要包括各项工程的工程量、单位工程造价、施工定额、材料消耗量等内容,是园林绿化工程预算编制的基本依据。

二、《园林绿化工程预算定额》的计算规则1. 工程量的计算:根据园林绿化工程的实际情况,对各项工程量进行详细测算,包括植物数量、土方量、绿化设施数量等,确保工程量的准确性。

2. 单位工程造价的计算:根据河南省各项园林绿化工程的市场价格和消耗量,结合当地的物价指数进行计算,得出各项工程的单位工程造价。

3. 施工定额的确定:根据园林绿化工程的工艺流程和施工要求,制定合理的施工定额,明确每个环节的施工工艺和标准,保证工程质量。

4. 材料消耗量的计算:根据园林绿化工程的设计要求和施工规范,对各种材料的消耗量进行计算,确保施工过程中材料的合理使用。

三、《园林绿化工程预算定额》的应用实例以某园林绿化工程为例,根据《园林绿化工程预算定额》的规定和计算规则,进行以下步骤的预算计算:1. 工程量测算:对植物数量、土方量、绿化设施数量等进行详细测算,确保工程量的准确性。

2. 单位工程造价计算:根据当地的市场价格和消耗量,结合物价指数进行计算,得出各项工程的单位工程造价。

3. 施工定额确定:根据工程的施工要求和工艺流程,制定合理的施工定额,明确施工标准。

4. 材料消耗量计算:根据工程的设计要求和施工规范,计算各种材料的消耗量,保证材料的合理使用。

黑龙江省园林绿化工程计价定额说明及计算规则说明

黑龙江省园林绿化工程计价定额说明及计算规则说明

总说明一、《黑龙江省建设工程计价依据(园林绿化工程计价定额)》(以下简称本定额),是依据国家标准《建设工程工程量清单计价规范(GB50500-2008)》、《全国统一市政工程预算定额黑龙江省估价表(2000年)》、《黑龙江省市政及园林绿化消耗量定额(2004年)》及其他省市相关资料,并结合我省实际情况进行编制的。

二、本定额适用于我省行政区域内新建、扩建和改建的园林绿化工程。

三、本定额是按正常的施工条件、合理的施工工期及施工工艺、科学的管理和施工组织设计编制的,反映了社会平均消耗水平。

四、本定额是按规定的计量单位以人工、材料和机械台班的消耗数量及价格表现的,适用于工料单价法(施工图预结算)和综合单价法(工程量清单计价)计价方式。

是招标工程编制标底的依据,为投标报价、确定中标价、约定合同造价、进行工程结算服务。

五、本定额共分三章:第一章“绿化工程”、第二章“园路、园桥、假山工程”、第三章“园林景观工程”。

本定额所涉及的土石方挖填运及混凝土结构等按各章的规定执行。

六、本定额已包括材料、成品、半成品从工地仓库、现场集中堆放地点或现场加工地点至操作安装地点的水平和垂直运输所需要的人工和机械消耗量。

七、本定额材料单价是结合哈尔滨市2008年下半年、2009年上半年材料预算价格及市场价格信息,按照一定的综合比例取定的。

机械台班单价是依据2010年《黑龙江省建设工程计价依据(施工机械台班费用定额)》,结合实际情况,按照一定的综合比例取定的。

八、本定额中的消耗量已计入了相应材料损耗(包括施工现场内运输损耗、施工操作损耗、施工现场堆放损耗等)和人工、机械幅度差(幅度差见下表)。

采用综合单价法进行招投标时,材料损耗及人工、机械幅度差应参与市场竞争,企业可根据自身的经营管理水平进行调整。

九、本定额采用的建筑材料、成品、半成品均按符合国家质量标准和相应设计要求的合格产品考虑。

材料价格包括供应价(包括材料原价、包装费、运杂费及出厂前产品的检验试验费)、采购及保管费(包括采购费、仓储费、工地保管费、仓储损耗),并扣除了包装品回收值。

园林工程说明和工程量计算规则

园林工程说明和工程量计算规则

第一章绿化种植说明一、本章适用于城市公共绿地、居住区绿地、单位附属绿地、道路绿地的绿化种植和迁移树木工程。

二、本章定额适用于正常种植季节的施工。

根据《江苏省城市园林绿化植物种植技术规定(试行)》[苏建园2000 (204 )号] ,落叶树木种植和挖掘应在春季解冻以后、发芽以前或在秋季落叶后冰冻前进行;常绿树木的种植和挖掘应在春天土壤解冻以后、树木发芽以前,或在秋季新梢停止生长后降霜以前进行。

非正常种植季节施工,所发生的额外费用,应另外计算。

三、本章不含胸径大于45cm 的特大树、名贵树木、古老树木起挖及种植。

四、本章定额由苗木起挖、苗木栽植、苗木假植、栽植技术措施、人工换土、垃圾土深埋等工程内容组成。

包括:绿化种植前的准备工作,种植,绿化种植后周围2m 内的垃圾清理,苗木种植竣工初验前的养护(即施工期养护)。

不包括以下内容:1、种植前建筑垃圾的清除、其他障碍物的拆除。

2、绿化围栏、花槽、花池、景观装饰、标牌等的砌筑,混凝土、金属或木结构构件及设施的安装(除支撑外)。

3、种植苗木异地的场外运输(该部分的运输费计入苗木价)。

4 、种植成活期养护(见第二章绿化养护相应项目)。

5、种植土壤的消毒及土壤肥力测定费用。

6、种植穴施基肥(复合肥)。

五、本章定额苗木起挖和种植均以类土为计算标准,若遇三类土六、本章施工现场范围内苗木、材料、机具的场内水平运输,均已包括在定额内,除定额规定者外,均不得调整。

因场地狭窄、施工环境限制而不能直接运到施工现场,且施工组织设计要求必须进行二次运输的,另行计算。

七、本章种植工程定额子目均未包括苗木、花卉本身价值。

苗木、花卉价值应分品种不同,按规定分别取定苗木编制期价格。

苗木花卉价格均包含苗木原价、苗木包扎费、检疫费、装卸车费、运输费(不含二次运输)及临时养护费等。

八、本章定额子目苗木含量已综合了种植损耗、场内运输损耗、成活率补损损耗,其中乔灌木土球直径在100cm 以上,损耗系数为10%; 乔灌木土球直径在40cm〜100cm以内,损耗系数为5%;乔灌木土球直径在40cm以内,损耗系数为2%;其它苗木(花卉)等为2%.九、本章所述的苗木成活率指有绿化施工单位负责采购,经种植、养护后达到设计要求的成活率,定额成活率为100%(如建设单位自行采购,成活率由双方另行商定)。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

园林绿化工程总说明一、《宁夏回族自治区园林绿化工程计价定额》(以下称本定额)是根据《建设工程工程量清单计价规范》(GB50500-20B)、《建设工程劳动定额》(LD/T72.1-2008),及现行国家产品标准、设计规范、施工及验收规范,在《2008宁夏园林绿化工程计价定额》的基础上结合我区现行的种植工程技术规程及我区的设计、施工、招投标的实际情况进行编制的。

本定额共分八章,包括:土石方工程;绿化种植工程;绿化养护工程;假山工程;园路工程;园桥工程;园林小品工程;措施项目及其他。

二、本定额适用于我区行政区域内的园林绿化工程的新建、扩建和改建工程及绿化养护工程。

三、本定额是以量价合一的形式表现人工、材料、机械台班消耗量,并在执行过程中对价格实行动态管理的计价定额。

四、本定额适用于清单计价和定额计价。

本定额是编制园林绿化工程招标标底和投标报价的依据,也是编制企业定额的基础,是指导劳务结算与支付管理的依据。

五、本定额是编制和审核工程设计概算、施工图预算标底、竣工结算的依据;是鉴定与控制工程造价、调解处理工程造价纠纷的依据;是编制招标控制价的依据;是工程量清单计价、投标报价、衡量投标报价合理性和编制企业定额的基础。

六、本定额是按正常的施工条件、合理的施工工期、施工组织设计编制的,反映社会平均消耗水平。

除定额允许调整或换算外,不得因具体工程的施工组织,操作方法、人工、材料、机械、消耗等与本定额不同而调整定额。

七、本定额按照《建设工程工程量清单计价规范》(GB50500-20B)的原则;定额各章节划分、项目设置、清单编码按照《园林绿化工程工程量计算规范》(2013送审稿)编制。

定额分别列出了清单编码和定额编码,以达到清单与定额相互指引和衔接的目的,同时满足清单计价和定额计价两种需要。

八、本定额中人工工日消耗量以《全国建筑安装工程统一劳动定额》为基础计算,内容包括:基本用工、辅助用工、超运距用工及人工幅度差。

人工工日不分工种、技术等级,以综合工日表示。

九、本定额中材料消耗量的确定:(一)本定额材料(成品、半成品、配件等)按符合质量标准要求的合格产品确定。

(二)本定额包括主要材料及其他次要材料。

(三)本定额中包括材料施工损耗、材料(成品、半成品、配件等)从工地仓库至加工地点或操作地点的运输损耗等。

十、本定额中机械消耗量的确定:(一)本定额机械台班消耗量是按合理施工方法综合编制的,并增加了在各种施工条件下影响工效的机械幅度差。

以不同种类的机械分别表示。

(二)大型机械安拆及场外运输,按《宁夏回族自治区施工机械台班费用定额》中的有关规定计算。

十一、本定额的工作内容仅对其主要施工工序进行了说明,次要工序虽未说明,但均已包括在定额中。

十二、本定额中凡注有“×××以内”或“×××以下”者,均包括“×××”本身;凡注有“×××以外”或“×××以上”者,则不包括“×××”本身。

十三、本说明未尽事宜,详见各章说明。

第一章土石方工程说明一、本章包括人工土石方、机械土石方、平整、回填、拆挖路面、垫层及围堰等内容。

二、本章岩土按普通土、坚土,松石、坚石分类,见岩土分类表。

三、人工土方定额是按干土(天然含水率)编制的,干湿土的划分是以地质勘查资料的地下常水位为界,以上为干土,以下为湿土。

地下常水位以下的挖土,套用挖土方相应定额,人工乘以系数1.10。

四、机械土方定额项目是按土的天然含水率编制的,开挖地下常水位以下的土方时,定额的人工、机械乘以系数1.15(采取降水措施后的挖土不再乘该系数)。

五、人力车、汽车的重车上坡降效因素,已综合在相应的运输定额中,不另行计算。

挖掘机在垫板上作业时,相应定额的人工、机械乘以系数1.25。

挖掘机下的垫板、汽车运输道路上需要铺设的材料,发生时,其人工和材料均按实际另行计算。

六、人力车运土上坡时,坡度在15%以上至30%以下者,其人工乘以系数1.5,坡度大于30%时,按实际情况另计。

七、人力车运土石方,只运土不装土,按基本运距定额乘以系数0.80计算。

八、平整场地系指工程所在现场厚度在30cm以内的就地挖填及平整。

岩土分类表岩石分类表工程量计算规则一、土方开挖,土类为单一土质,普通土开挖深度大于1.2m,坚土开挖深度大于1.7m;土质为混合土质,开挖深度大于1.50m 时,允许放坡,放坡坡度按设计规定计算,设计无规定者,可按下表计算。

土方放坡系数表二、挖沟槽底宽3m以上,地坑底面积20m2以上及平整场地厚度在30cm以上,均按挖土方计算。

三、土石方开挖、运输,按天然密实体积以m3计算,填方按夯实后的体积计算;淤泥、流砂按实际体积计算;运土石方,如按虚方体积计算,其中人工乘以系数0.80。

四、沟槽长度、外墙按沟槽中心线长度,内墙按槽底净长计算。

五、地坑土石方体积,按设计图示尺寸以m3计算,施工所需增加的工作面,按有关规定执行。

六、取弃土或松动土回填时,只计算运输的工程量;取堆积两个月以上的弃土,除计算运输工程量外,还应按普通土计算挖土工程量;取自然土回填时,除计算运土工程量外,还应按岩土分类分别计算挖土工程量。

七、平整场地按工程所在场地外边线每边各加2m以m2计算,围墙的平整场地按围墙中心线两边各加2m计算。

八、拆除各种垫层、基础墙以m3计算;拆除路面以m2计算。

九、围堰工程量、土围堰按所围周长以延长米计算,草袋围堰按围堰体积以m3计算。

第二章绿化种植工程说明一、本章定额包括种植前的准备,种植时的用工、用料,以及种植后10天以内的养护工作,种植后绿化地周围2m以内的清理工作。

分部绿植养护\栽植乔木(2).jpg二、本章定额不包括种植施工现场清除建筑物垃圾及其他障碍物。

三、人工整理绿化用地,是绿化工程施工前的地坪整理。

分部绿植养护\人工整理绿化用地.jpg四、人工整理绿化用地,定额中已包括了100m以内的土方倒运,如实际运距超过了100m,但在500m以内时,每超过50m(不足50m按50m计算),其增加运费按相应子目执行。

五、起挖或栽植树木均以一、二类土为计算标准,如为三类土,人工消耗量乘以系数1.34,四类土人工消耗量乘以系数1.76,冻土人工消耗量乘以系数2.20。

六、人工挖树穴如与定额含量不同时可按第一章土石方工程有关子目调整。

七、本章起挖、栽植部分只适用于一般树木,特殊树木另行计算。

八、建设单位或设计单位要求对喷灌安装工程进行调试,其调试消耗量按喷灌安装工程消耗量的1%计算。

九、凡在绿化工程施工现场内建设单位不能提供水源时,按其各类苗木种植相应定额项目另计浇水车台班。

十、若在屋顶花园上种植,另计垂直运输台班。

十一、盆花摆设支架另计。

十二、移植胸径大于20cm的落叶乔木和高度大于5m的常绿乔木应属大树移植。

工程量计算规则一、绿化地整理1.砍伐树木、挖树根,应区分树干胸径和根地径的不同,按估算数量以株计算。

分部绿植养护\伐树挖树根.jpg2.砍挖灌木丛,应区分丛高不同,按估算数量以株计算。

分部绿植养护\起挖灌木.jpg3.清除草皮,起挖竹根、芦苇根,按估算数量以m2计算。

4.人工整理绿化用地按设计图示尺寸以m2计算。

分部绿植养护\人工整理绿化用地.jpg5.屋顶花园基底处理,定额项目中不包括垂直运输,发生时另行计算;屋顶花园基底处理以m2计算;软式透水管分规格以m 计算。

二、起挖栽植乔木乔木带土球,区分土球直径;乔木为裸根,区分裸根胸径;假值乔木应区分胸径分别按设计图示数量,以株计算。

分部绿植养护\起挖带土球乔木.jpg分部绿植养护\国槐带土球-栽植.jpg材料价格2015年第一期\123.jpg三、起挖栽植竹类散生竹区分竹胸径不同,按设计图示数量,以株计算;丛生竹区分竹盘根丛径不同,按设计图示数量,以丛计算。

四、起挖栽植棕榈树,应区分土球直径不同,按设计图示数量,以株计算。

五、起挖栽植灌木1.灌木带土球,区分土球直径;灌木为裸根,区分冠丛高度;假植灌木应区分冠丛高度分别按设计图示数量,以株计算。

分部绿植养护\起挖灌木.jpg分部绿植养护\栽植灌木.jpg2.起挖栽植地被植物,按设计图示尺寸,以m2计算。

六、起挖栽植绿篱1.起挖栽植绿篱,应区分绿篱高度、单排或双排,分别按设计图示数量,以延长米计算。

分部绿植养护\栽植单排绿篱.jpg分部绿植养护\起挖单排绿篱.jpg2.绿篱排数在三排及以上且宽度在1.2m以内的,按成片绿篱执行。

宽度在1.2m以上或宽度在1.2m以内但由两种以上植物组成一定图案的绿篱,按色带执行。

3.栽植成片绿篱按m2计算,如设计对每m2栽植量无规定时,可以参考以下换算,修剪高度小于等于400mm的,每m2以8株计算;修剪高度小于等于600mm的,每m2以5株计算。

七、起挖栽植攀缘植物,应区分攀缘植物的生长年限,按设计图示数量,以株计算。

分部绿植养护\IMG_20150907_152734.jpg八、栽植色带以计算。

九、花卉栽植1.露地花卉应区分花卉种类、艺术造型,按设计图示尺寸,以m2计算。

分部绿植养护\IMG_20150907_152922.jpg2.盆花摆设应区分盆径尺寸、艺术造型,按设计图示数量,以盆计算。

十、水生植物栽植应区分水生植物种类,按设计图示数量,以株计算。

分部绿植养护\IMG_20150907_152950.jpg十一、起挖铺种草坪1.起挖草坪按设计图示尺寸,以m2计算。

2.铺种草坪,应区分铺种要求,按设计图示尺寸,以m2计算。

分部绿植养护\IMG_20150908_123948.jpg3.嵌草坪,应区分栽植或播种及缝宽,按设计图示尺寸,以m2计算。

十二、喷播草坪,应区分喷播坡度、坡长,按设计图示尺寸,以m2计算。

十三、绿地喷灌喷灌平面图.bmp1.管道安装按图示管道中心线长度以m计算,不扣除附件等所占长度。

分部绿植养护\pvc管.jpg分部绿植养护\镀锌管.jpg2.回填土,按管道挖土体积计算,管外径在500mm以内的管道所占体积不予扣除。

UPVC给水管固筑应按设计图示以处计算。

3.阀门分压力、规格及连接方式以个计算。

分部绿植养护\法兰阀门.jpg4.水表分规格和连接方式以组计算。

分部绿植养护\水表.jpg5.喷头分种类以个计算。

分部绿植养护\微喷.jpg6.管道刷油区分管径以m2计算;铁件刷油以kg计算。

7.给水井砌筑以座计算。

分部绿植养护\井体砌筑.jpg十四、人工换土1.带土球乔木、灌木应区分土球直径不同;散生竹、裸根乔木应区分胸径不同;裸根灌木应区分冠丛高度不同,分别按设计图示数量,以株计算。

分部绿植养护\人工换土.jpg2.丛生竹应区分竹盘根丛径不同,按设计图示数量,以丛计算。
